研发进度跟踪最容易失真的时刻,往往不是项目延期以后,而是每个人都还在报“正常”的时候:任务看起来按期,代码却没有合并;测试排期没有变化,缺陷却在持续堆积;周会上所有人都说“差一点”,没人能说清差在哪个依赖上。要把动态跟踪做好,关键不是更频繁地催进度,而是让团队更早看到计划与事实之间的偏差,并把偏差转成有负责人、有期限、有验证方式的行动。

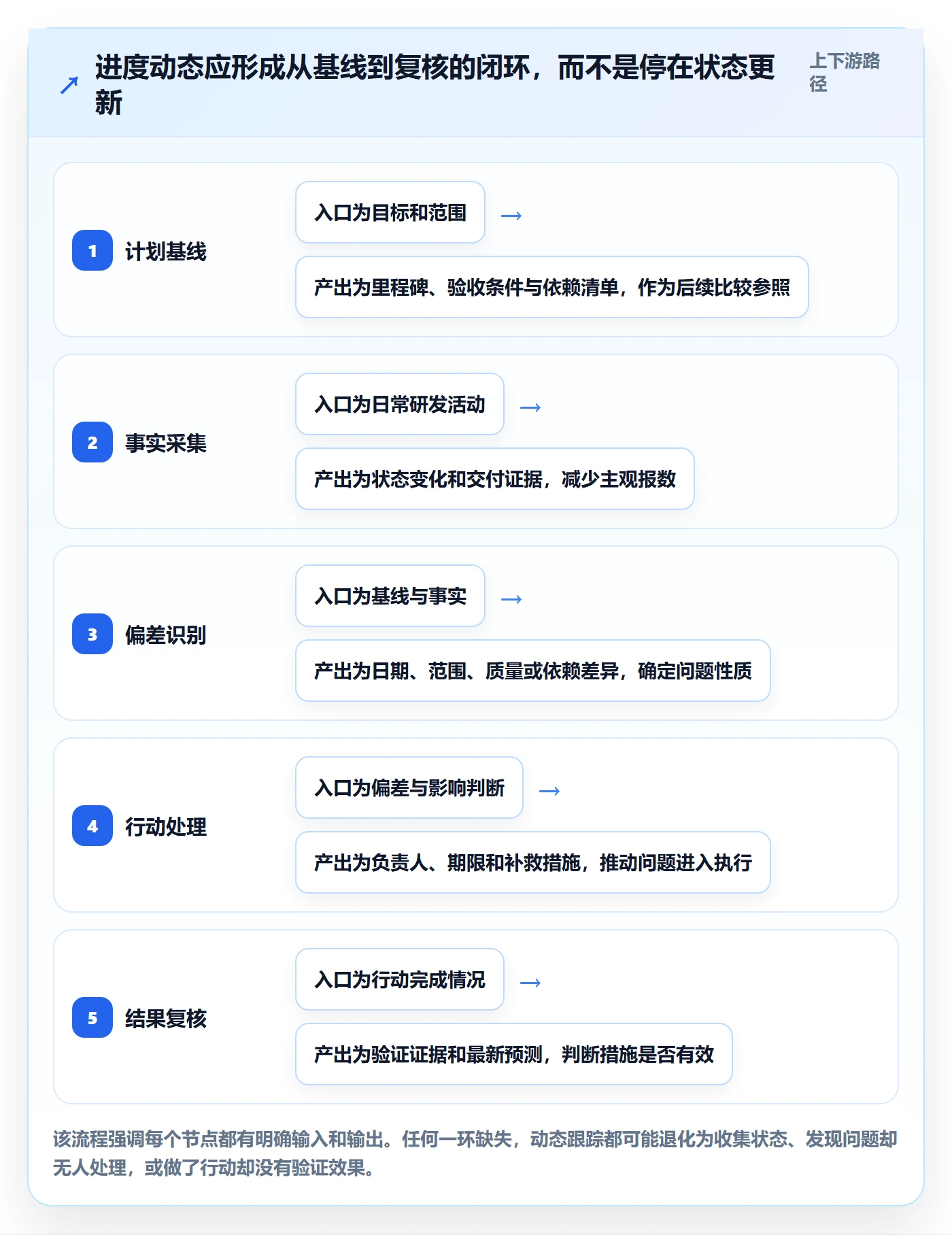

一、先讲结论:动态跟踪不是刷新百分比,而是管理偏差
1. 进度数字的价值在于触发判断
我判断一套研发进度跟踪机制是否有效,通常不先看看板有多少列,也不先看报表有多少图,而是看一个简单问题:当实际进展偏离计划时,团队能不能在影响交付之前发现,并采取具体措施。若答案是否定的,更新再勤也只是把滞后记录得更完整。
进度动态至少要同时呈现三件事:原计划是什么、当前事实是什么、偏差正在影响什么。只显示“完成度 70%”,却没有剩余工作、阻塞项、验收条件和依赖关系,这个数字对项目决策的帮助很有限。
我建议把进度跟踪的最小闭环定义为:基线、事实、偏差、影响、行动、复核。基线用于比较,事实来自可核验的工作成果,偏差说明差距,影响说明差距会传导到哪里,行动明确谁在什么时候做什么,复核则确认行动是否真的改变了结果。
2. 先区分三种进度,不要只报一个百分比
研发项目里的“进度”至少有三种:工作完成进度、交付里程碑进度、风险消化进度。它们经常不同步。代码提交增加,不代表功能已验收;里程碑日期未变,不代表关键路径没有变长;风险清单关闭几项,也不代表剩余风险已经可接受。
| 进度维度 | 要回答的问题 | 可观察证据 | 常见误判 |
|---|---|---|---|
| 工作完成进度 | 已完成的工作是否满足完成定义? | 合并记录、测试结果、验收记录、文档交付 | 把“开始做”或“代码写完”当成完成 |
| 里程碑进度 | 阶段目标是否仍能按日期达成? | 关键路径任务、依赖交付、阶段验收条件 | 只看整体完成比例,不看关键任务 |
| 风险消化进度 | 不确定性是否在减少? | 技术验证结果、外部依赖确认、缺陷趋势 | 把风险写进清单就当作风险已处理 |
这三类进度最好分开观察,再在决策会上汇总。若把它们揉成一个总百分比,团队很难辨别当前是执行速度慢、验收卡住,还是关键技术尚未验证。

二、背景与真实场景:为什么研发进度会“看起来正常”
1. 研发工作有大量不可见的等待
研发团队的任务并不总是连续推进。一个功能可能经历需求澄清、方案评审、开发、代码评审、联调、测试、灰度、验收等环节。看板上的任务状态一旦过于粗略,排队等待和返工就会被藏进“进行中”里。管理者看到的是一条持续流动的状态,执行者感受到的却可能是几天无法继续的阻塞。
我尤其关注“进行中”停留时间。若一个任务连续数天没有可验证产出,不能简单归结为个人效率问题。它可能在等接口、等环境、等产品决策,也可能是任务拆得过大,导致早期没有任何可展示的中间结果。不同原因需要不同动作,统一催促只会提高沟通噪声。
2. 计划是判断变化的参照,不是惩罚工具
没有基线,就谈不上偏差;但把基线当成不能修改的承诺,也会诱发隐瞒。需求范围、外部依赖、技术方案或人员可用性发生变化时,计划需要有记录地调整。重点不是永远不改日期,而是说明为什么改、改了什么、影响谁、采用何种补救措施。
我会把基线与最新预测分开记录:基线保留最初承诺或经正式评审的版本,最新预测反映当前判断。这样既能解释项目为什么变化,也能避免用不断改计划的方式把历史偏差抹掉。
3. 规模越大,信息延迟越容易放大
在小团队里,依赖关系可能通过日常协作自然暴露;当多个团队、多个系统和外部供应方同时参与时,信息传递会跨越不同节奏。一个接口晚两天,可能让联调、测试和发布窗口一起后移。此时跟踪重点应从“每个人做了多少”转向“哪些依赖正在限制整体交付”。
对中大型企业或 100 人以上组织,工具的作用不只是收集任务状态,还要支持统一字段、跨团队依赖、权限治理、历史记录和汇总视图。以 PingCode 这类项目管理平台为例,评估时应验证它是否符合组织实际流程,而不是只看演示页面是否漂亮。私有化部署、既有 Jira 数据的平滑迁移、权限映射、工作流和历史数据保留,都应通过真实迁移演练确认;“支持迁移”不等于无需清洗和验证。
三、常见误区:哪些做法会让进度动态失真
1. 用主观百分比替代完成定义
“这个功能做了 80%”听起来具体,实际可能代表代码写了 80%,也可能代表开发者感觉快结束了。不同人对百分比的理解不一致,汇总之后看似精确,实则无法比较。
更稳妥的做法是把工作拆成可验证状态。例如,将“完成登录模块”拆为接口约定完成、开发合并、自动化测试通过、安全检查完成、产品验收通过。每个状态都有证据,管理者才知道距离交付还差什么。
2. 只盯完成量,不看流入和返工
团队本周关闭了 30 个任务,不必然意味着交付能力变强。如果同时新增 45 个任务,待办持续膨胀;如果关闭的多是低优先级工作,关键路径依然没有推进;如果大量任务因验收失败重新打开,表面吞吐量还会掩盖质量成本。
因此,我不会孤立看“完成数”,而会与新增量、重开率、等待时间和关键路径状态一起看。指标不是为了排名团队,而是为了找到系统里最值得处理的约束。
3. 把所有任务都按同一频率更新
每天要求所有人逐项填报,可能让管理者获得更多文字,却不一定更早发现风险。低风险、稳定、可独立完成的任务,不需要和关键依赖采用相同的关注频率。真正应该提高更新频率的,是即将影响里程碑、跨团队等待、技术不确定性高或正在返工的事项。
更新节奏应该由风险决定,而不是由会议习惯决定。若一项任务的状态变化不会改变决策,每天重复汇报的边际价值很低;若一个接口依赖明天就会卡住联调,等待到下周例会再暴露则太晚。
4. 把状态颜色当成风险管理
绿黄红可以帮助快速浏览,但颜色本身不是判断。若没有统一阈值,有人把“可能延期”标黄,有人等到已经延期才标红,汇总图就没有可比性。颜色应当由规则触发,例如预测日期偏离基线、关键依赖未确认、验收失败或阻塞超过约定时间。
我建议每个预警状态都附上原因和下一步。没有原因的红灯只制造焦虑;没有负责人与期限的风险项,只是被记录的担忧。

四、专业判断逻辑:从状态汇报转向可验证的偏差判断
1. 先定义“完成”,再讨论完成比例
每类工作都要有适合自己的完成定义。开发任务可以要求代码合并、必要测试通过、文档更新;测试任务可以要求测试范围执行完毕、严重缺陷有明确处置;需求任务可以要求验收标准明确、关键依赖识别完成。定义不必繁复,但必须让不同角色对“完成”有共同理解。
不要把所有任务都拆到同一粒度。一个任务若需要多个角色连续数周协作,可能过大;若细分成几十个几分钟的小项,又会增加维护成本。实用的拆分标准是:任务有清晰交付物、有责任人、有可检查的结束条件,且能在团队适用的管理周期内暴露进度信号。
2. 用预测范围替代过度精确的承诺
研发估算本身有不确定性。尚未验证的技术方案,不能和已经重复交付过的常规工作使用同一种预测口径。我会区分承诺日期与预测区间:前者用于管理预期,后者用于表达根据当前信息推断的结果,并标明假设条件。
例如,关键接口尚未联调时,不应只给一个“周五完成”的确定答案,而应说明接口按期交付时的预测日期、延迟数日时的影响,以及团队准备的降级方案。这样的表达没有显得不确定,反而让决策有依据。
3. 追踪关键路径,而不是平均进度
项目整体平均完成率可能稳定,但只要一项关键依赖卡住,就足以拖延发布。关键路径任务通常具有三个特征:它直接决定后续工作开始时间,替代方案有限,缓冲时间较少。跟踪时要标出依赖方、最晚需要时间、当前证据和失约后的替代动作。
如果多个任务并行,管理者应优先检查真正限制交付日期的工作,而不是平均分配注意力。一个低优先级任务延期一周,可能没有影响;一个关键环境问题延期一天,可能使整个测试窗口错过。
4. 用趋势而非单点解释项目状态
单次更新只能说明当下。连续多个周期的趋势,才能看出问题是否在改善。例如,任务等待时间持续上升,说明交接或资源瓶颈可能正在扩大;缺陷重开率下降,可能表示验收标准更清晰或质量措施有效。趋势分析要保持口径一致,不能中途改变统计范围却直接比较。
我会优先观察少数能引发行动的指标,而不是堆满仪表板。通常包括关键任务预测偏差、阻塞时长、首次验收通过率、缺陷重开率和待办流入与完成的差额。每个指标都要能回答“超过什么范围时,我们采取什么动作”。

五、具体案例与数据观察:用一个迭代说明动态如何闭环
1. 案例设定:上线日期没变,交付风险却在累积
下面是一个情景模拟案例,不代表某个真实客户或产品的内部数据。某研发团队计划在四周后发布一项涉及前端、服务端和数据平台的功能。项目基线包含 48 个工作项,前两周看板显示完成 23 项,表面完成率接近一半,发布日暂时没有变化。
深入检查后发现,已关闭任务中有 6 项尚未通过联调验收;服务端接口仍在等待数据字段确认;自动化测试环境排期延迟;测试团队预计需要连续三天的稳定构建窗口。项目并非简单地“完成了约一半”,而是关键路径的输入条件还没有满足。
2. 把问题从“人没做完”改写为“系统缺什么”
团队先暂停按比例追问个人任务,改为建立四个可验证问题:字段定义由谁确认、最晚何时确认;接口合并后何时进入联调;测试环境何时可用;未通过验收的 6 项中哪些会阻断发布。这样改写后,责任落到了具体决策和依赖上,而不是停留在“大家加快一些”。
项目负责人随后把事项分成三类:当天必须解决的关键依赖、可以并行推进的非阻塞工作、需要管理层决定的范围取舍。团队每天短会只讨论变化和阻塞,不重复逐人朗读全部任务。
3. 通过行动记录检验机制是否有效
在这组情景模拟中,团队将字段确认设为当天的决策事项,提前创建接口联调的最小验收样例,并为测试环境准备临时替代方案。每个措施都附有责任人、完成时间和验证证据。若当天结束后字段仍未确认,负责人需要启动约定的简化方案,而不是把问题继续留在“等待回复”状态。
项目复盘时不应只问“是否按期发布”,还要检查机制是否及时暴露风险:关键依赖从提出到确认用了多久;联调问题出现后多久有人接手;验收失败是否重复发生;范围调整是否留有决策记录。即使最终日期没有变化,若团队靠大量临时加班勉强守住日期,也不能简单判定跟踪机制成功。

六、操作步骤:建立可执行的研发进度动态跟踪
1. 建立轻量而清晰的计划基线
项目启动或迭代规划时,先明确目标、范围、验收条件、里程碑和主要依赖。基线不要求预测每个细节,但应能识别哪些工作决定发布日期、哪些事项存在技术不确定性,以及哪些假设一旦不成立就需要重新规划。
- 把交付目标写成可验收的结果,而不是笼统的活动描述。
- 列出关键里程碑及其入口条件、出口条件和责任人。
- 识别跨团队依赖、外部审批、测试环境和发布窗口。
- 记录估算假设、范围边界和已知风险,避免后续丢失上下文。
- 保留基线版本,并约定何种变化需要正式评审。
2. 设定任务状态和完成证据
状态名称应当少而稳定。若每个团队都自创一套流程,跨团队汇总会失去意义。常见状态可以覆盖待开始、进行中、待评审或待验收、已完成、受阻等,但具体名称应服务于组织流程。最重要的是明确状态转换条件。
任务完成证据要与工作类型匹配。可以是合并记录、自动化测试结果、评审结论、验收记录或已签署的接口定义。不要要求为所有工作上传同一种附件,也不要让“写了评论”成为完成的唯一证明。
3. 按风险设置更新节奏
稳定任务可以采用较低频率更新;关键路径、跨团队依赖和高不确定性事项需要更频繁复核。节奏的目标是及时发现变化,而不是制造填报负担。若任务状态在多个更新周期内没有改变,应询问原因:工作本身稳定、状态没更新,还是任务已经被阻塞。
- 低风险常规任务:在团队固定的工作节奏中更新,重点确认状态和交付证据。
- 关键路径任务:每个工作日检查变化、依赖和最新预测,发现偏差立即评估传导影响。
- 技术探索任务:按验证节点检查假设是否成立,不用代码行数或工时消耗衡量进展。
- 外部依赖事项:明确请求时间、承诺时间和升级路径,避免无限期停留在等待状态。
4. 用短会处理例外,不开逐项念稿会
例会应围绕变化、风险和决策组织。每个团队成员不必重复读出系统里已有的信息,应该回答:本周期出现了什么变化;当前最重要的阻塞是什么;需要谁做出什么决定;如果不处理会影响哪个里程碑。
会议结束前,记录行动项的负责人、期限和验证方式。下一次会议先复核上次行动是否完成,再讨论新变化。若行动没有完成,要记录新的事实和升级措施,而不是只把日期往后挪。
5. 每周检查预测,按需调整范围或资源
项目负责人每周至少复核一次最新预测,检查关键路径、剩余工作、依赖状态和验收风险。出现偏差时,先判断原因属于范围变化、估算误差、能力瓶颈、等待、返工还是外部约束,再选择应对方式。
可选动作包括移除低优先级范围、增加并行路径、提前验证高风险方案、调整依赖顺序、协调共享资源或修改发布时间。增加人手不一定能缩短工期,尤其当瓶颈在决策、环境或接口等待时,盲目扩人可能增加沟通与交接成本。
6. 复盘预测质量,而不只复盘交付结果
一个项目按期完成,可能是计划准确,也可能是靠临时压缩测试或加班补救。一次延期,也不必然说明团队估算能力差,可能是需求发生重大变化或外部条件不可控。复盘时要把预测过程和结果分开讨论,避免用最终成败替代过程判断。
可记录预测日期与实际日期的偏差、风险首次暴露时间、阻塞处理时长、返工原因和范围变更影响。数据只用于改进流程与决策,不应脱离上下文直接用来给个人排名。

七、不同情况下的行动建议与取舍
1. 小团队:先减少切换成本,再追求精细报表
小团队通常沟通链短,最适合先建立统一完成定义、清晰阻塞标记和简短的风险复核。与其维护复杂仪表盘,不如让每个关键任务都能说明下一步和交付证据。若团队人数不多、依赖简单,单一任务视图加固定节奏可能已经足够。
需要取舍的是管理精度与维护成本。字段过多会让研发人员把时间花在更新状态上;字段过少则可能看不出任务为何停滞。建议只保留能触发决策的字段,运行一个迭代后再根据实际问题增减。
2. 多团队项目:先治理依赖,再扩大汇总范围
跨团队项目最常见的问题不是缺少总览,而是总览里的信息没有统一口径。团队甲的“完成”可能意味着开发结束,团队乙的“完成”可能意味着测试通过。应先统一里程碑、依赖关系、风险等级和状态含义,再考虑汇总所有团队的数据。
取舍点在于统一标准与团队自主性。强行把每个团队的内部流程全部改成同一套,阻力大且不一定必要;完全不统一,管理者又无法判断信息。更可行的方式是统一少数跨团队字段,保留各团队内部流程差异。
3. 技术探索项目:跟踪假设验证,不追求伪精确日期
技术探索的核心产出是降低不确定性。对这类工作,进度应体现假设、实验、观测结果和下一轮决策。若一个实验未能证明方案可行,但及时排除了高风险路线,它仍可能是有价值的进展。
取舍点是探索自由度与交付可预测性。团队可以采用短周期验证节点,限制每轮投入并设定停止条件。避免长期把“正在研究”作为状态,也不要因为研究结果暂时不确定,就用虚假的百分比包装确定性。
4. 监管或安全要求较高的项目:保留审计链和变更依据
涉及安全、合规或审计要求的项目,进度跟踪还要能说明谁在何时作出何种变更,依据是什么,哪些测试和审批已经完成。此时历史记录、权限边界和证据归档的重要性高于界面是否简洁。
取舍点是可追溯性与操作负担。不是每一次日常状态变化都需要复杂审批,但基线变更、风险接受、发布批准和关键验收应有明确记录。需要私有化部署或迁移既有系统时,应把数据完整性、权限映射、流程重建和历史记录校验纳入上线计划,并先做小范围演练。
5. 已经延期的项目:先缩小诊断范围,再决定补救方案

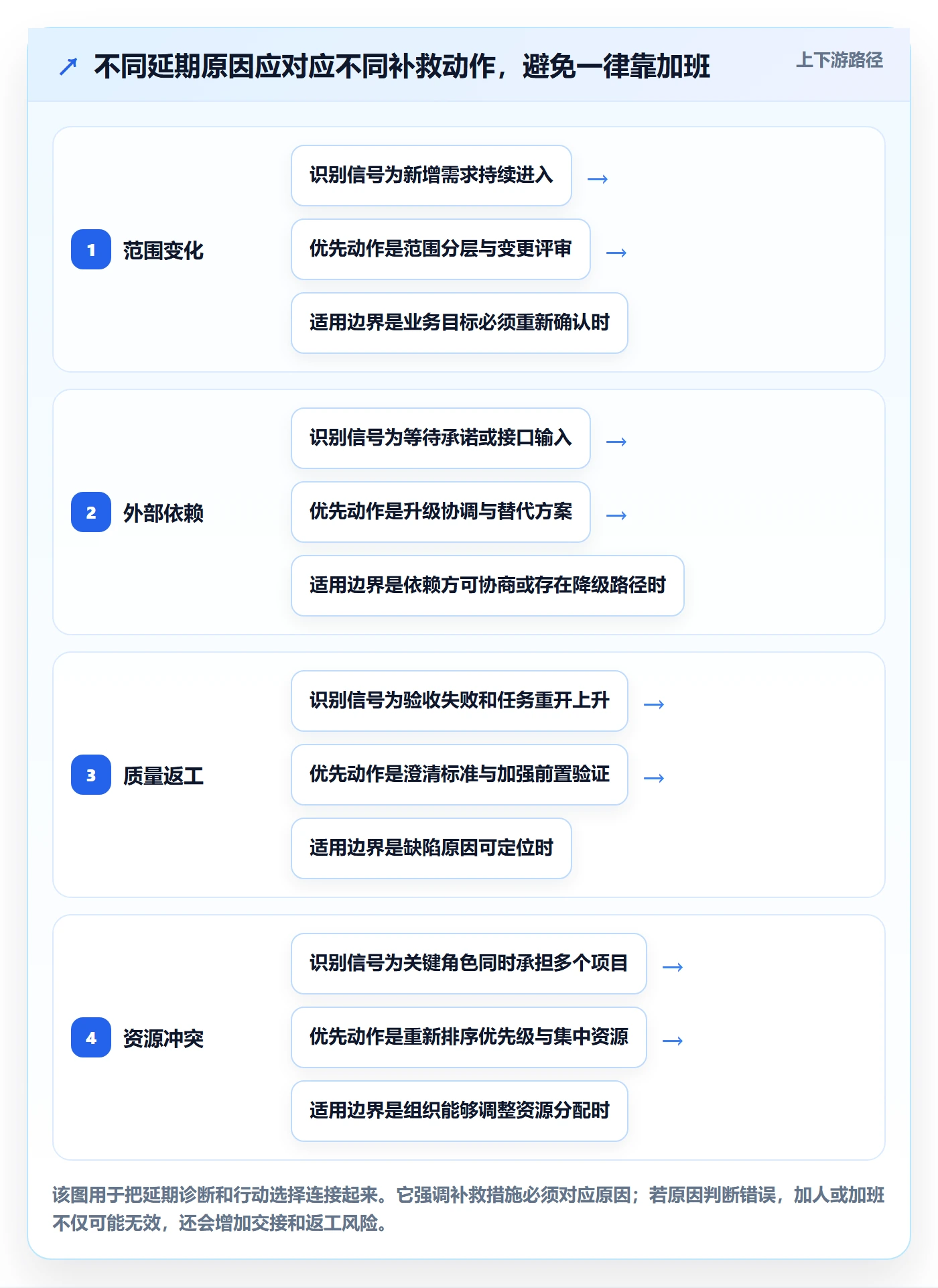

项目延期后,不要立即要求所有人加班。先找出真正决定发布日期的前几项阻塞:关键任务是否仍在关键路径上,延期来自新范围还是等待,测试窗口是否还有可用时间,发布条件是否发生变化。只有确认瓶颈后,增加资源、压缩范围或调整日期才有可比较的依据。
如果延期来自范围不断增加,优先做范围分层;如果来自外部依赖,优先建立替代路径或明确升级机制;如果来自返工,优先修复验收标准和质量门禁;如果来自资源冲突,则需要调整优先级,而不只是让同一批人同时承担更多工作。

八、工具与数据治理:让系统支持判断,而非制造填报
1. 先明确数据从哪里来
进度数据可能来自任务状态、代码仓库、测试系统、缺陷平台、发布流程和会议决策。并非所有数据都适合自动同步:代码提交可以证明发生过变更,却不能单独证明需求已完成;测试通过可以说明某个范围满足条件,却不能自动代表业务验收通过。
系统设计要区分事实数据和判断数据。事实数据尽量由业务活动自然产生,减少重复录入;判断数据例如最新发布日期预测、风险接受决定,则应由有权限的人明确填写并留下依据。
2. 控制指标数量,保留解释空间
我通常建议先从少量指标开始,并为每个指标配一个负责人和一个行动阈值。若某指标连续多个周期没有引发任何讨论或决策,就要问它是否仍然有价值。报表越多,不代表治理越成熟;有些指标只是在系统里占据位置,没有帮助团队改变行为。
- 关键路径预测偏差:判断基线日期与最新预测是否持续拉开。
- 阻塞时长:定位等待主要发生在团队内部还是跨团队交接。
- 首次验收通过率:观察交付质量和验收标准是否稳定。
- 任务重开率:识别返工是否集中在特定类型或阶段。
- 待办净变化:对比新进入范围的工作与实际完成的工作。
3. 选工具时做真实流程演练
工具评估应围绕团队真实工作,而不只是看功能清单。建议选一个包含需求、开发、测试、跨团队依赖和发布审批的典型项目,要求试用方案走完整个过程:创建基线、调整范围、暴露阻塞、汇总状态、记录决策、回看历史。
对于中大型组织,需额外验证权限、组织结构、报表口径、审计记录、部署方式和系统集成。如果考虑从既有系统迁移,应核对历史任务、附件、评论、字段、用户、权限和工作流的映射结果。迁移验收不能只看数据“导入成功”,还要抽样验证关键项目能否正确还原上下文。
4. 把试点成功定义为决策改善
试点不宜以“所有人都登录了”作为成功标准。更有意义的指标包括:关键阻塞是否更早暴露、从发现到处理的时间是否缩短、预测变化是否有依据、管理会议是否减少重复汇报、重要行动是否能追踪到验证结果。
工具只是承载流程的基础设施。如果原有机制依赖周会口头汇报,换了平台仍要求大家逐项抄写,效率不会自动提高。先定义信息如何产生、由谁维护、何时用于决策,再选择能自然承载这些动作的工具。
九、结尾:动态管理的目标,是更早做出更好的决定
进度跟踪做得好,不是让管理者每天都看到一张更新得很勤的绿黄红看板,而是让团队在问题还可处理时看见真实约束。完成率要有证据,预测要说明假设,风险要对应行动,行动要能够复核;基线可以调整,但调整必须有记录、有影响评估。
我建议下一步不要先增加会议或购买更多报表,而是选一个正在进行的研发项目,做一次小范围诊断:抽查十个任务的完成定义,检查关键依赖是否有负责人和最晚日期,统计阻塞停留时间,核对最新预测是否与基线分开记录。找到一个最影响交付的断点,先把它改成有证据、有责任人、有复核日期的闭环。
真正有用的动态,不是告诉团队“现在完成了多少”,而是让团队知道“接下来什么最可能改变结果,以及现在该做什么”。
常见问题解答(FAQ)
1. 研发团队多久更新一次进度比较合适?
我之前要求大家每天提交一次完整进度,结果不少内容只是重复昨天的状态,反而增加了维护负担。遇到迭代任务多、依赖关系复杂的项目时,我更想知道怎样安排更新频率,才能及时发现偏差又不让团队疲于填报。
按任务变化速度设置频率:日常迭代可在每日站会前更新状态,关键里程碑或跨团队依赖任务可在节点变化时即时更新;低风险、周期较长的任务每周复核即可。更新重点放在状态变化、剩余工作、阻塞及下一步,不要重复填写未变化的信息。
2. 用什么指标判断项目进度是真实的?
我遇到过任务看起来完成了大半,但联调和测试阶段才暴露出大量问题的情况。只看任务数量或主观填写的百分比,我很难判断团队是否真的接近交付。
优先用可验收的工作项衡量进度,例如已通过验收的需求或任务数占基线总数的比例,并同时查看剩余工作量、缺陷趋势和关键依赖状态。只有满足预先约定的完成标准才计入完成;如果任务大小差异明显,应按估算工作量加权,而不是简单数任务。
3. 计划发生变化时,怎样更新进度又不掩盖延期?
我在需求临时调整时,常拿不准该直接修改原计划,还是保留原计划并说明变化。若只看最新日期,复盘时就看不出偏差从哪里产生,也不利于和相关方同步影响。
保留原始基线,并记录变更内容、原因、提出时间、影响范围及审批结果;随后更新当前预测日期和剩余工作量。汇报时并列呈现基线与最新预测,例如原计划完成日期、当前预测日期和偏差天数,避免用改计划的方式把延期从记录中抹掉。
4. 发现进度落后时,团队应该先采取什么行动?
我曾经一看到任务延期就要求团队加班,但后来发现真正的问题可能是外部依赖未到位或验收口径不清。面对多个任务同时偏离计划时,我想知道怎样判断先解决什么,避免只催进度。
先确认偏差事实:核对剩余工作、阻塞原因、依赖交付时间和关键路径,再评估对里程碑的影响。按影响程度确定负责人和解决期限;若预测仍无法按期完成,应及时提出缩减范围、调整依赖或重排优先级等选项,并明确决策人和新的检查时间。
核心关键词
文章包含AI辅助创作:进度跟踪如何做好动态?研发团队最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/606482
读者评论
我们以前也常报完成百分比,后来改成看合并、测试和验收记录,确实更容易发现“代码写完但交付没完成”的情况。难点是不同任务的完成定义要先统一,否则数据还是不好比较。
风险按影响程度提高更新频率,这点比较符合实际。跨团队依赖通常比普通任务更容易拖延,但预警阈值不能只靠项目经理个人判断,最好团队提前约定。
保留基线、另记最新预测,对复盘有帮助。不过需求范围频繁变化时,基线版本和变更原因也需要维护好,不然历史数据很快就变得难以解释。
