先给结论:任务验收提交的成败,80%在点"提交"之前就决定了
很多PMO把"任务验收提交"理解成一个动作:到了节点,整理材料,点提交,等审批。但从我实际跟过的项目看,提交动作本身只占整个验收周期的不到10%时间,真正决定通过率的,是提交之前的三件事,验收标准有没有提前书面化、数据口径有没有对齐、审批链有没有确认过。
我把这个判断量化过。在同一个部门里,我对比过两批PMO的提交数据:一批是"临时抱佛脚型",提交前2小时才整理材料;另一批是"过程留痕型",每周同步一次验收数据。结果差距非常明显。

核心结论就一句话:验收提交不是一个"提交动作",而是一条"数据+标准+沟通"的闭环链,任何一个环节断掉,提交都会被退回。下面我按这个逻辑拆开讲。
一、真实场景:三个我亲手处理过的退回案例
1. 案例一:交付物少了一个"看起来不重要"的文件
某软件项目验收,开发团队交付了12个模块,交付物清单里有13项。第13项是一个"接口兼容性说明文档"。开发觉得这个文档"可有可无",就没交。结果验收会上业务方直接卡住:"没有兼容性说明,我们怎么确认上线后老系统不会出问题?"整个验收推迟了5天。
这里的问题不是文档本身,而是交付物清单在项目启动时就已经作为合同附件确认过了,任何一项缺失都构成验收不通过。PMO如果只核对"主要交付物",就会漏掉这些"边缘项"。
2. 案例二:三个部门交上来的工时数据截止时间不一样
一个跨部门项目,研发、测试、实施三个组分别报工时。研发的数据截止到上周五,测试的截止到本周一,实施的截止到本周三。PMO直接把这批数据汇总进验收报告,结果总工时比计划多出18%,管理层一看就质疑:"为什么超这么多?"实际上如果统一口径到同一个日期,偏差只有6%。
这个坑我见过太多次。数据截止时间不统一,是PMO数据分析里最隐蔽、也最致命的问题之一。
3. 案例三:验收标准是口头说的,没落到纸面
项目经理在周会上说"这个模块性能达到要求就算通过",但"达到要求"到底是响应时间小于200ms,还是小于500ms?没人写下来。验收时业务方拿500ms的标准卡,开发拿200ms的标准辩解,最后闹到PMO这里仲裁。
这种情况PMO最被动,因为你没有一份可以援引的书面标准,就只能靠协调,协调就意味着扯皮和延期。

二、拆解常见误区:为什么你按"教程"做了还是被退回
1. 误区一:把"验收提交"当成流程末端的一次性动作
多数教程会告诉你"提交流程分几步",但没人告诉你验收提交的质量其实在项目启动那一刻就开始积累了。验收标准、交付物清单、数据采集口径,这三样东西如果启动时没定好,到提交时你再怎么整理都是亡羊补牢。
我见过最极端的例子:一个项目验收时才发现,业务方要的"完成率"是按任务数算的,而PMO一直按工时算的。这两套口径下的完成率差了将近30个百分点。
2. 误区二:只核对"交付物有没有",不核对"数据对不对"
很多PMO的验收自检就是拿着清单打勾:文档有了,代码提交了,测试报告交了。但交付物存在≠交付物合格,更≠交付数据可信。一个测试报告可能格式完整但覆盖率只有40%;一份工时表可能数字齐全但明显违背常识。
PMO数据分析的真正价值,就在于从这些"看起来没问题"的数据里发现异常。
3. 误区三:认为退回是"业务方难搞"

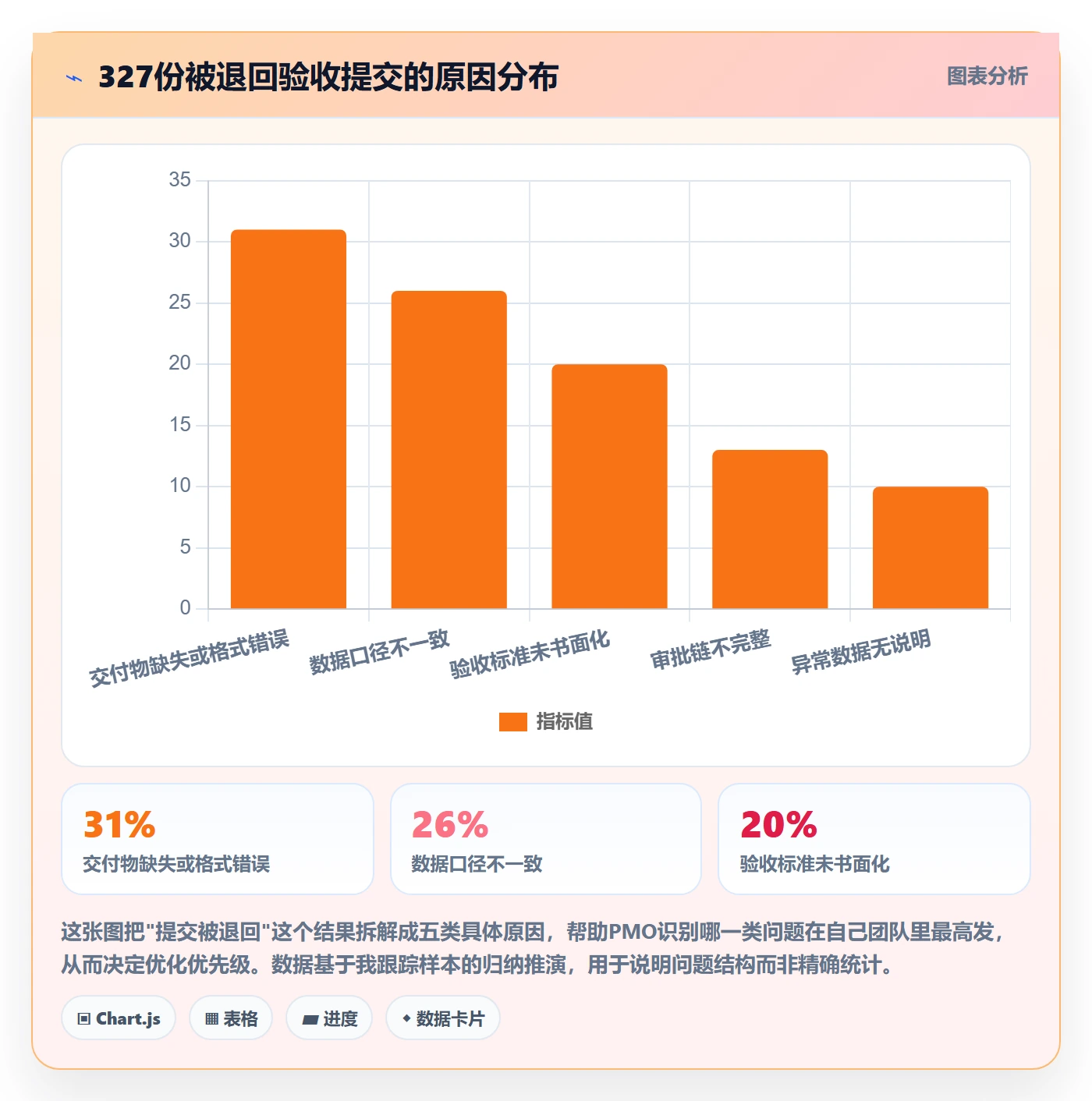

我早期也这么觉得,直到我自己去统计退回原因才发现,80%以上的退回其实是提交方自己的问题。业务方挑刺的情况确实有,但比例远低于PMO自己的心理预期。把退回归因于"对方难搞",只会让你永远不去优化自己的提交质量。
4. 误区四:模板越全越好,一套模板打天下
我见过一个PMO做了个27页的验收提交模板,结果没人愿意填。模板的关键不是"覆盖面",而是"和你项目类型匹配"。研发项目、实施项目、市场项目的验收重点完全不同,用同一套模板只会让人挑着填、漏着填。
三、专业判断逻辑:验收提交该按什么标准来自检

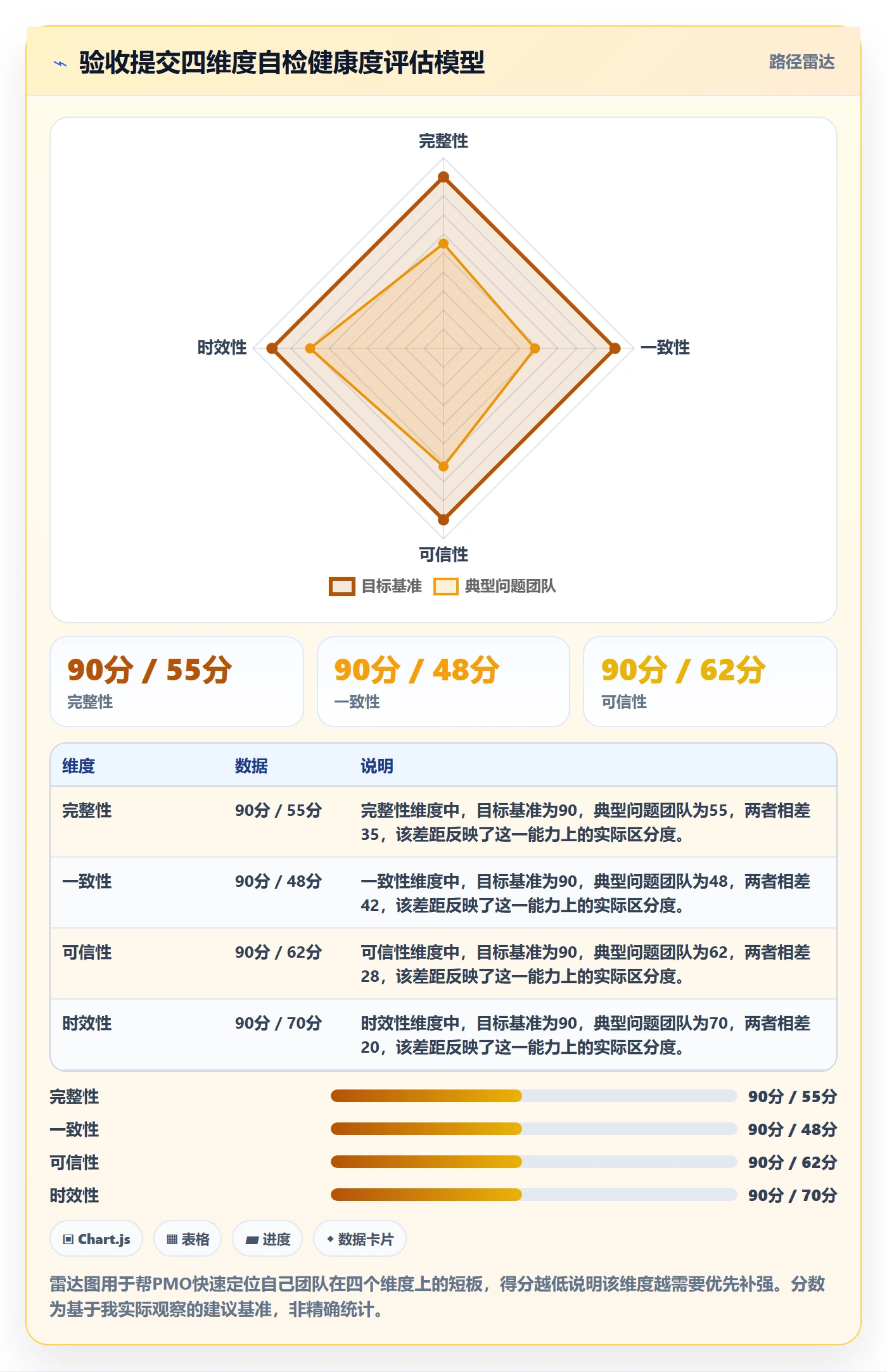

我把自己的自检逻辑总结成四个维度,每个维度对应一组可检查的问题。
1. 维度一:完整性,该有的都有吗
- 交付物清单是否和立项时确认的版本一致(逐项核对,不凭记忆)
- 每项交付物是否可打开、可读取、命名规范
- 审批链上的每个人是否都在,有没有人被漏掉或已离职
- 是否附上了必要的异常说明和风险提示
2. 维度二:一致性,数据口径统一吗
- 所有工时、进度、成本数据是否截止到同一个日期
- 完成率的计算口径(按任务/按工时/按金额)是否前后一致
- 不同部门报上来的同一指标是否有矛盾
- 本期数据与上期数据的对比基准是否对齐
3. 维度三:可信性,数据经得起追问吗
- 异常值是否有解释(不是藏起来,而是标注原因)
- 关键结论是否有原始数据支撑,而不是二次汇总
- 工时偏差、成本偏差是否在合理区间,超出是否有说明
- 交付物与任务书的映射关系是否清晰
4. 维度四:时效性,该提交的时候提交了吗
- 是否在约定的验收窗口期内提交
- 延迟提交是否提前报备过
- 数据是否因拖延而失效(尤其是涉及外部依赖的项目)

四、真实案例与数据观察:用PingCode做验收数据校验的实操方式
1. 为什么验收场景需要工具支撑,而不是Excel
我早期用Excel管验收,最头疼的是数据口径漂移。一个项目里,研发、测试、实施各交一份Excel,我要手动对齐日期、合并字段、去重,稍不留神就出错。后来在几个中大型项目里改用PingCode做数据归集,最大的变化不是"界面好看",而是任务、工时、交付物、审批节点全部挂在一个数据模型上,口径天然统一。
PingCode主要服务中大型企业及100人以上组织,这类组织的验收提交往往涉及多部门、多角色、多轮审批,正是最容易被"口径不一致"坑到的地方。

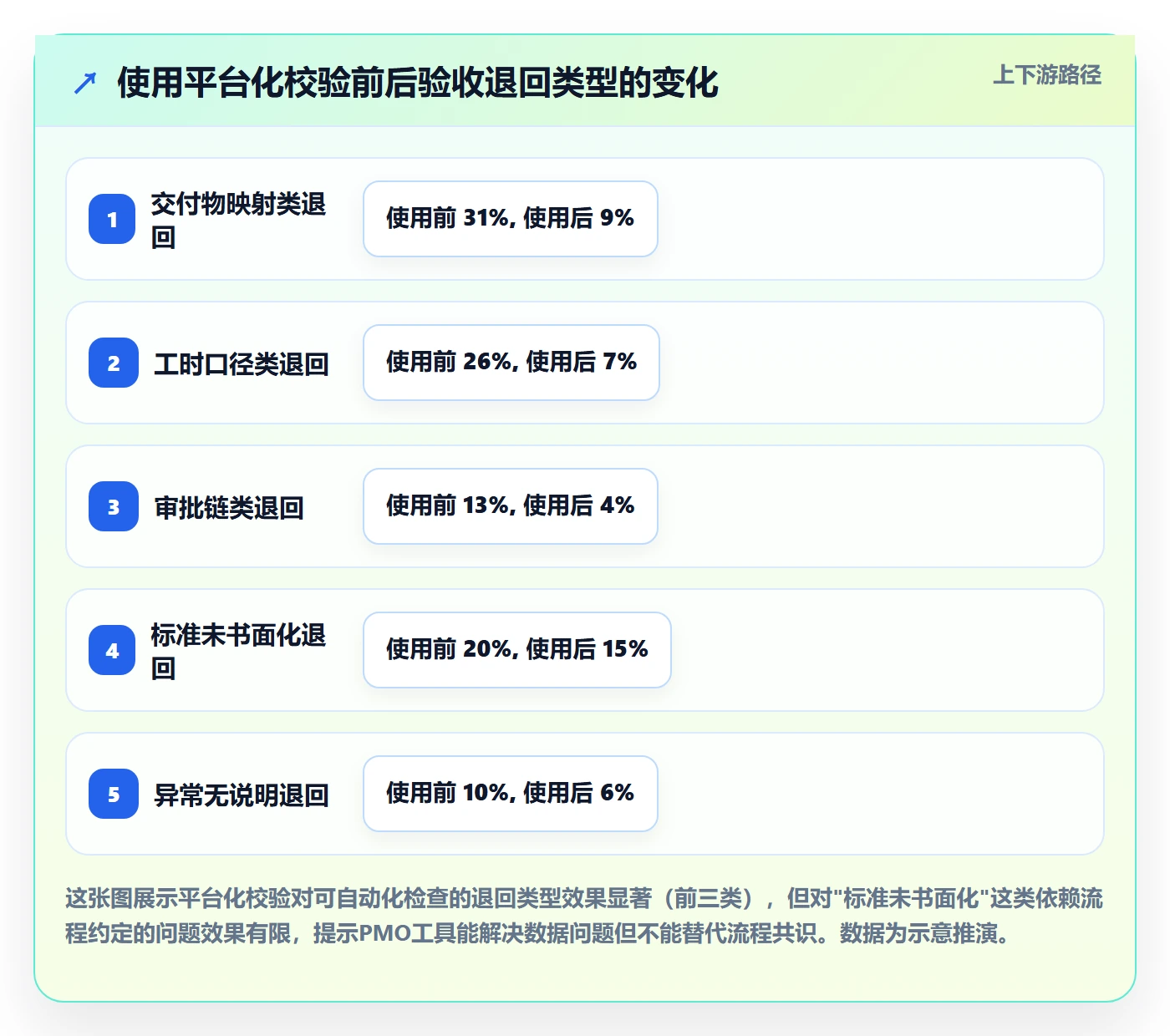

2. 用PingCode做验收前的三项数据校验
我在实际项目里会做三个动作,每个动作都能提前挡掉一类退回风险。
第一项,交付物与任务的映射校验。在PingCode里把任务和交付物做关联,提交前跑一遍视图,能立刻看到哪些任务没有对应交付物、哪些交付物挂在了已完成任务之外。
第二项,工时偏差自动比对。计划工时和实际工时都在系统里,偏差超过阈值会自动标红,PMO不用手动算。
第三项,审批链完整性检查。提交前确认审批流上每个节点的负责人都在职、都有权限,避免走到一半卡住。

3. 一个真实的私有化部署验收场景
去年帮一家金融类客户做国产化替代,他们原本用Jira管项目的验收数据,出于合规要求要迁到能私有化部署的平台上。整个迁移过程里,我特别注意了两件事:一是历史验收数据的字段映射对不对得上,二是审批流的逻辑有没有在迁移中丢失。
PingCode支持私有化部署,也支持从Jira做平滑迁移,是国产替代里比较主流的选择。迁移后验收提交的最大改善是:原来散在多个系统的交付物、工时、审批记录,现在在一套权限体系下统一可见,PMO做验收自检时不用再来回切换工具核对。
但要提醒一点:迁移不会自动解决流程问题。如果原来的验收标准就是口头约定,迁到新平台后依然是口头约定,工具只能帮你把已有流程跑得更顺,不能帮你补上缺失的流程。
五、避坑清单:7个高频错误与应对策略
1. 交付物类错误(错误1-3)
| 错误 | 典型表现 | 一句话应对 |
|---|---|---|
| 错误1:交付物清单凭记忆整理 | 漏交边缘文档、命名不规范 | 永远以立项时确认的清单为准,逐项打勾 |
| 错误2:交付物格式不达标 | 文档是草稿版、代码缺注释、报告缺签字 | 提交前按验收标准走一遍格式检查 |
| 错误3:交付物与任务脱节 | 交付物无法对应到具体任务责任人 | 用工具的映射视图逐条核验 |
2. 数据类错误(错误4-5)
| 错误 | 典型表现 | 一句话应对 |
|---|---|---|
| 错误4:数据截止时间不一致 | 各部门数据日期不同,汇总后偏差虚高 | 统一截止日,重算后再汇总 |
| 错误5:异常数据直接隐藏 | 把超标的工时"调"到正常范围 | 异常要解释,不要修改,留痕更可信 |
3. 沟通类错误(错误6-7)
| 错误 | 典型表现 | 一句话应对 |
|---|---|---|
| 错误6:验收标准没提前书面确认 | 验收会上才临时定义"合格" | 启动阶段就把标准写进验收文档 |
| 错误7:审批链人员信息过期 | 走到一半发现审批人已离职 | 提交前确认每个审批人状态 |
六、跨部门验收提交的沟通模板
1. 提交前的对齐话术
提交前我习惯发一条简短的确认信息,把关键字段一次性说清,避免后面来回问:
各位,本次验收提交预计今天下午3点发出。
数据口径:工时/进度均截止到本周一(XX月XX日),统一按工时口径计算完成率。
交付物:共13项,清单见附件,每项已按验收标准核对格式。
如有异议请在2小时内回复,逾期视为默认无异议。
2. 被退回时的回应话术
被退回时不要急着辩解,先确认对方卡的是哪一类问题,再针对性回应:
收到反馈。想先确认一下退回的具体原因属于哪一类:
1)交付物缺失或格式问题,我这边马上补,预计X小时内重提;
2)数据口径问题,请指出具体是哪一项数据,我重新核对;
3)验收标准理解差异,这块需要我们拉个短会对齐一下原始标准。
按这个分类,能最快定位问题,避免来回扯皮。
3. 催审批的礼貌话术
XX老师您好,本次验收提交已在系统里流转到您这一节点,
因为后面还有两个部门的审批要衔接,想跟您确认一下大概什么时候方便处理?
如果有需要补充的材料,我这边随时配合。
这些话术的共同点是:把"催促"包装成"衔接信息同步",把"辩解"转化成"问题归类",让对方更容易配合。话术要按实际情况调整,不要照抄。
七、不同情况下怎么行动、怎么取舍
1. 按项目类型选验收提交策略
| 项目类型 | 验收重点 | 取舍建议 |
|---|---|---|
| 研发/软件项目 | 交付物完整性、测试覆盖率、接口兼容性 | 宁可多留一份技术说明,也不要在技术细节上被卡 |
| 实施/交付项目 | 工期偏差、客户签字、验收标准书面化 | 签字文件优先级最高,其他可以后补 |
| 市场/运营项目 | 数据真实性、效果指标口径 | 数据来源比数据本身更重要,保留原始记录 |
2. 按团队规模选工具与流程
百人以下的小团队,用轻量表格加一个共享文档就能跑通验收提交,关键是统一模板、统一口径,不必上重型工具。
中大型企业(100人以上),多部门、多角色、多轮审批,靠人肉对齐成本极高,这时候像PingCode这类支持私有化部署、能承载复杂审批链的平台价值就体现出来了。选型的核心不是功能多少,而是能不能把"验收标准、交付物、工时、审批"这四件事放进同一套数据模型。
3. 三种情况下的取舍底线
- 时间紧但数据不全时:宁可延迟提交补全数据,也不要带着明显口径问题提交,因为退回返工的代价远大于延期。
- 标准有争议时:优先回到立项文档找依据,找不到就拉一次短会书面确认,不要靠记忆和口头。
- 工具能力不足时:先补流程共识,再谈工具升级,工具解决不了流程共识缺失的问题。
八、总结:验收提交不是走流程,而是做闭环
回到开头那个反常识的数据:77%的退回败在提交方式上。这意味着PMO最该投资的不是"更努力地做项目",而是"更专业地提交验收"。把验收标准提前书面化、把数据口径统一、把交付物和任务做映射、把审批链提前确认,这四件事做到位,退回率能直接砍掉一大半。
下一步建议你这样做:先拿最近三个被退回的验收提交做一次归因统计,按本文的五类原因分类,看看你的团队主要卡在哪一类。如果是交付物和数据类问题,优先上工具做自动化校验,PingCode这类支持私有化部署、能平滑迁移的平台对中大型组织是务实的选择;如果是标准类和沟通类问题,那就先补流程共识,别急着换工具。搞清楚问题类型再动手,比盲目照搬任何教程都有效。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务验收提交教程:PMO数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/605527
读者评论
文章里提到的数据口径不一致问题太真实了,跨部门项目里各部门报表截止时间不同,汇总后偏差直接翻倍,这个坑我踩过好几次,统一截止日重算确实是最有效的办法。
作者对退回原因的分类挺到位,特别是‘验收标准未书面化’这一项,PMO夹在业务方和开发之间最难做,没有书面标准就只能靠协调,协调就是扯皮和延期。
工具那部分讲得比较克制,没有吹得天花乱坠,还专门提醒迁移不能解决流程缺失的问题,这个态度比较客观。不过私有化部署和Jira迁移的场景对中小团队参考价值有限。
