- 标准层(定义完成):一个任务在什么条件下算"完成",必须在启动前写下来,且可被第三方独立核验。
- 流程层(验收动作):自检、初验、终验、归档四个阶段各自的输入输出、责任人、时限。
- 工具层(清单模板):清单不是为了填表,而是把"标准"和"流程"变成可执行、可审计、可裁剪的动作项。
这三层的关系不是并列,而是嵌套:流程层是标准层的执行载体,工具层是流程层的证据留存。很多团队只做了工具层,于是清单变成了形式主义;或者只做了标准层,标准写得漂亮但没人执行。

一、为什么你的验收总在吵:三个真实场景的拆解
我接手过的项目中,"验收扯皮"通常不是一次爆发,而是三个场景叠加的结果。下面这三个场景几乎在我看过的每个失败案例里都能找到影子。
1. 交付方说"做完了",接收方说"不能用"
一个中台数据同步项目,项目组交付了 100% 的功能点,接口全部联调通过,自测报告齐全。业务方接收第一天就退回,理由是"没看到数据对账差异的处理说明"。
问题不在技术,在于双方的"完成"定义压根不是同一件事。交付方按功能完成度定义完成,接收方按业务可用性定义完成,两者之间有一段从未被写下来的空白。这段空白就是扯皮的战场。
2. 验收人在收尾时才被拉进来
我在一家制造企业做流程诊断时看到,某项目验收会上出现了 5 个"从未参与过项目"的评审人。他们的第一句话通常是"这个我不太了解,我先看看材料",然后会议就变成了材料阅读会。
更糟的是,这些人往往还握有否决权。他们为了规避自己的风险,倾向提出大量模糊的整改意见,而这些意见既没有标准依据,也没有明确的关闭条件。验收人缺位不是人的问题,是流程设计把"参与"和"签字"拆开了。
3. 验收通过 ≠ 结项,也 ≠ 付款
这是一个经常被忽视的结构性问题。很多组织里,验收签字只是项目层面的一道手续,跟财务的付款节点、跟立项的关闭动作并不联动。
结果是:验收通过了,但没有人有权把它关掉;或者付款已经发生,验收流程还没走完。于是出现了大量"已完成未收尾"的僵尸项目。验收动作如果没有和结项、付款、资源释放绑定,它本质上只是一个形式节点。

二、四个常见误区:越用力越糟的验收做法
在我参与的流程优化中,有一类情况特别值得警惕:团队明明很努力地做验收,但效果越来越差。通常是因为踩了下面四个误区。
1. 把验收标准写得"越严越好"
一家企业曾把需求文档的验收标准写成"覆盖所有边界条件且无歧义"。结果需求评审会开了整整三天,最后 60% 的时间花在争论"什么叫歧义",而不是需求本身。
标准不是越严越好,而是可核验且成本可控。核验一个标准需要多少时间、需要谁参与、需要什么证据,这三件事要和标准本身一起被评估。一个标准如果核验成本高于它拦截的风险,就应该被简化。
2. 让所有人对结果负责 = 没有人负责
"验收是大家的事",这句话在流程设计里是最危险的一句话。它听起来像协作,实际是责任稀释。每一个验收项必须有一个唯一的裁决人,其余人是输入方而不是并列决策方。
我见过的最清晰的设计是:技术验收由技术负责人单点裁决,业务验收由业务方单点裁决,PMO 负责流程合规性和证据完整性,但不拥有对技术或业务结论的否决权。
3. 用清单替代流程
这是最普遍的一种误解。很多团队拿到一份验收清单模板,以为填完表就等于走完了流程。但清单只是流程的横切面快照,它不解决"谁在什么时间点做什么动作"的问题。
一个只有清单没有流程的验收体系,会在两种情况下立刻崩溃:验收不通过怎么办,以及验收人对结论有分歧怎么办。
4. 验收结束后不做复盘
验收结束、项目结项、团队解散,然后同样的验收问题在下个项目重演。验收数据的价值不在于这一次,而在于把这一次的经验固化成下个项目启动时就能用的标准。如果验收复盘只停留在"这次谁的责任",那它就白做了。

三、我的专业判断逻辑:验收体系的五个设计原则
下面这五个原则是我从多个项目里磨出来的,它们决定了验收体系能不能真正落地。
1. 标准前置:启动即定完成定义
任何任务的完成定义都必须在启动会上明确写下,而不是在交付时补写。完成定义至少包含三个要素:交付物形态、核验方式、验收人。三者缺一,标准就是不可执行的。
交付物形态要写到能被独立辨认的程度,比如"一份含 12 个字段的数据接口文档,字段类型和取值范围明确标注",而不是"接口文档"。
2. 分层验收:自检、初验、终验承担不同目的
这三层不是重复动作,而是三种不同强度的核验。
- 自检:交付人对照标准自查,目的是拦截低级问题,成本最低。
- 初验:直属技术负责人 + PMO 抽检,目的是核验交付物完整性和标准符合度。
- 终验:业务方 + 质量 + PMO 共同签字,目的是确认业务可用性和干系人共识。
关键是每一层都要有明确的不通过出口。没有不通过路径的验收流程,等于没有流程。
3. 单点裁决:每个验收项一个责任人
责任分散是验收失败的隐形杀手。每个验收项必须指定唯一裁决人,其余角色只提供输入,不参与裁决。这一条看起来很硬,但它恰恰是减少扯皮最有效的设计。
4. 闭环绑定:验收通过即触发结项动作
验收结论必须自动触发下游动作:验收通过触发结项审批、资源释放、付款节点;验收不通过触发整改任务、责任人和关闭时限。
这一步是把验收从"仪式"变成"控制点"的关键。如果验收结论对下游没有任何影响,那它就不具备约束力。
5. 证据留存:每个结论都要可追溯
验收的结论必须能回答三个问题:谁在什么时候基于什么证据做出的这个判断。这三个问题答不上来,验收结论在后续审计或复盘时就站不住。

四、一个完整案例:从 82 天扯皮到 9 天的验收改造
回到开头那个 47 人月的项目。那次复盘后,我在同类项目上做了改造,效果比较明显,下面的数据都来自实际的项目记录。
1. 改造前的问题结构
改造前的验收有四个环节,每个环节都存在结构性问题。
| 环节 | 实际耗时 | 核心问题 |
|---|---|---|
| 自检 | 12 天 | 没有统一自检清单,各人标准不一 |
| 初验 | 19 天 | 初验人未参与前序过程,需要临时补课 |
| 终验 | 41 天 | 5 位评审人中 3 位从未参与项目,反复退改 |
| 归档 | 10 天 | 无标准归档格式,返工整理 |
2. 改造后的动作
改造的核心不是增加人力,而是前置动作和明确裁决权。
- 启动会上写入"完成定义"文档,含交付物形态、核验方式、验收人三项。
- 建立统一自检清单,交付人必须在提交初验前逐项打勾并附证据。
- 初验人固定在项目启动时指定,前序关键节点必须参与,形成过程认知。
- 终验评审人压缩到 3 人,每人一个专属裁决范围,不重叠。
- 验收结论与结项审批绑定,验收通过后 2 个工作日内自动触发结项流程。
- 归档采用统一格式,验收结论自动带入归档模板。
3. 改造前后的数据对比

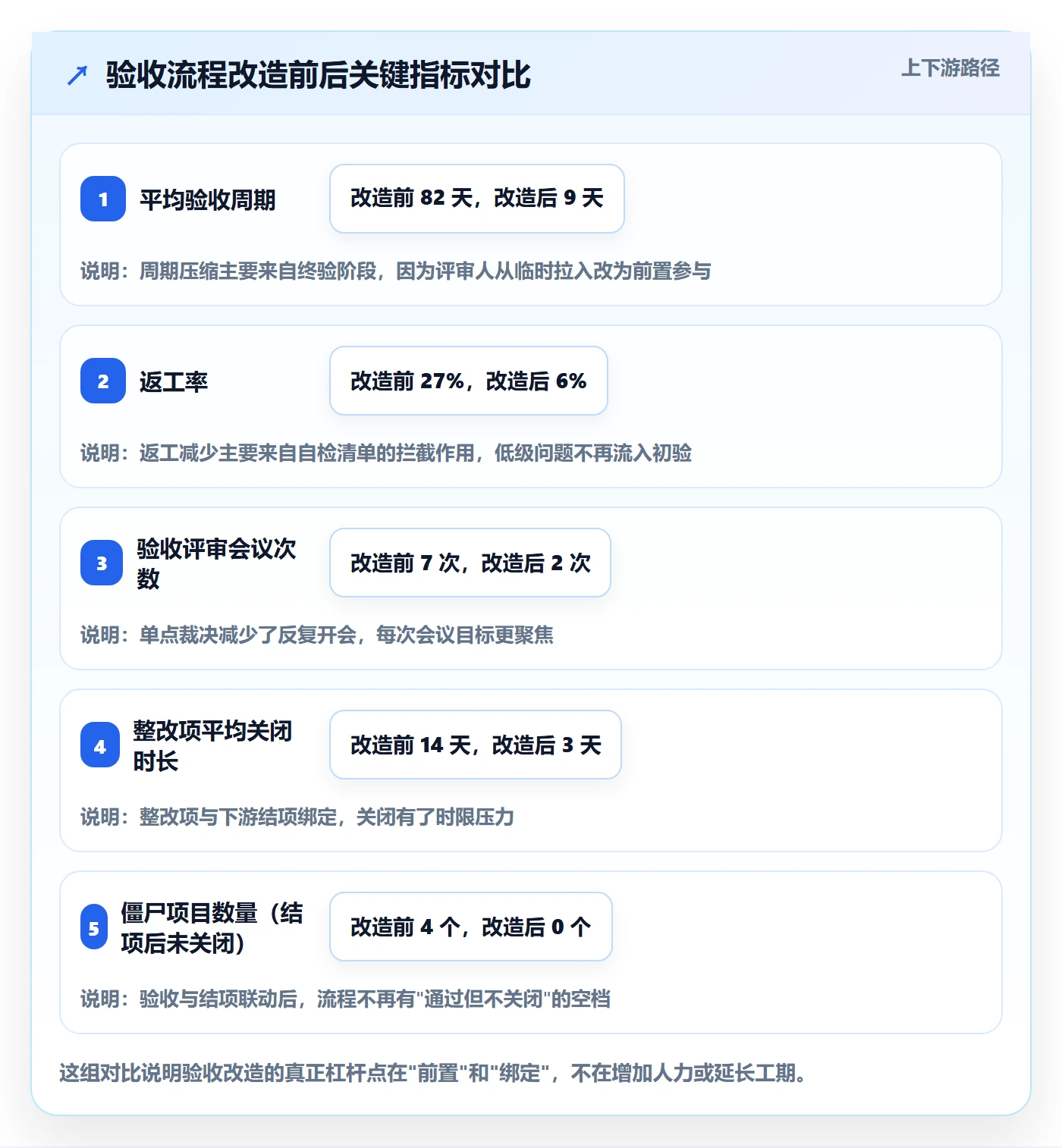

我用同一套口径记录了改造前后各 3 个项目的验收数据。

4. 用工具如何承接这套流程
流程设计完之后,接下来要解决的是"靠什么承载"。这里我以 PingCode 为例说明,因为它是我在给中大型企业做流程落地时用得比较多的一类平台。
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和验收体系落地的复杂度是匹配的。中小团队用表格加会议就能跑通流程,但 100 人以上的组织,角色多、项目多、审计要求高,靠表格会迅速失控。
它在验收场景里能承接三件事:一是把完成定义固化为工作项的验收条件字段,交付人提交时必须逐项确认;二是自检、初验、终验的状态流转可配置,不通过会强制走整改任务分支;三是验收结论与结项流程联动,结论产生即触发下游动作,不会停在某个人的收件箱里。
另外两个实际考虑:PingCode 支持私有化部署,对有数据合规要求的组织比较友好;同时支持 Jira 平滑迁移,很多团队在评估国产替代时会把这一条作为重点,因为迁移成本往往比工具本身的费用更高。
5. 一份可直接使用的验收落地清单
下面这份清单是我在多个项目里迭代出来的,可以直接拿去改。清单的价值在于它是流程的截面,不要把它当成孤立表格使用。
| 阶段 | 检查项 | 证据形式 | 责任人 |
|---|---|---|---|
| 启动 | 完成定义是否已写明交付物形态、核验方式、验收人 | 完成定义文档 | 项目经理 + PMO |
| 启动 | 初验人、终验人是否已指定并确认参与前序关键节点 | 参与记录 | PMO |
| 自检 | 交付物是否与完成定义逐项对应 | 自检清单 + 附件 | 交付人 |
| 自检 | 是否附有可独立核验的证据(日志、报告、截图) | 证据包 | 交付人 |
| 初验 | 标准符合度是否逐项核验完毕 | 初验记录 | 技术负责人 |
| 初验 | 不通过项是否生成整改任务并指定责任人 | 整改任务列表 | PMO |
| 终验 | 业务可用性是否由业务方单点裁决 | 终验结论 | 业务方 |
| 终验 | 验收结论是否触发结项、资源释放、付款节点 | 联动记录 | PMO + 财务 |
| 归档 | 结论、整改记录、版本基线是否入知识库 | 归档记录 | PMO |
| 复盘 | 本次验收数据是否进入标准迭代输入 | 复盘纪要 | PMO |
五、不同场景下的差异化处理:不要用同一套流程打天下
我见过最典型的错误,是把一套验收流程不分项目类型地硬套。研发项目、交付项目、内部改进项目的验收逻辑差别很大。
1. 研发迭代类项目
研发迭代的验收应轻量化,重点在"可演示可运行"而不是"文档完备"。强制要求详尽文档会拖慢迭代节奏,得不偿失。建议只在涉及对外接口或合规要求时提高验收强度,其余环节以演示验收为主。
2. 客户交付类项目
这类项目必须最高强度,因为验收直接对应收入确认。合同中的验收条款应该被逐条翻译成验收清单项,任何一条模糊都要在启动阶段澄清。
3. 内部改进类项目
内部改进项目的验收最容易被忽视,因为"没有客户逼你"。但恰恰是这类项目最容易变成僵尸项目。建议给内部项目设置强制结项时限,超期未验收自动进入异常清单,由 PMO 升级处理。

六、不同团队的取舍:三种典型配置建议
落地不是一步到位的,我建议根据团队成熟度选择对应的配置,避免一上来就上全套导致反弹。
1. 团队成熟度低、流程几乎空白
先做最基础的两件事:完成定义前置,以及统一自检清单。不要一上来就做三层流程,团队会直接绕开或者填表应付。先用自检清单稳定跑三个月,让团队感受到"少扯皮"的好处,再往流程化推进。
2. 团队有一定流程基础,但执行不稳定
这类团队缺的是裁决权和闭环绑定。建议优先做两件事:每个验收项指定唯一裁决人,以及把验收结论与结项动作绑定。这两件事成本低,但对扯皮的抑制最明显。
3. 团队规模大、项目多、需要审计追溯
这类组织需要完整的工具层承接。此时的重点不是设计流程,而是选择能承载流程的平台。
在选型上我通常看四个指标:一是完成定义能否被固化为结构化字段而不是自由文本;二是状态流转能否配置不通过分支;三是验收结论能否触发下游动作;四是能否满足私有化部署或数据合规要求。
PingCode 在这四点上的表现比较均衡,尤其适合 100 人以上、需要在项目管理平台里同时处理研发和交付的组织。对于正在评估从 Jira 迁移的团队,它的平滑迁移能力可以显著降低切换成本,这是国产替代场景里很实际的一条考量。

七、落地路线图与下一步行动
如果你准备着手改造验收体系,我建议按四个阶段推进,每个阶段都有明确的可交付物。
1. 第一阶段:诊断现状
选取最近 3 个已完成项目的验收记录,统计四个数据:平均验收周期、返工率、评审会议次数、整改项平均关闭时长。这些数据决定了你的改造优先级。
2. 第二阶段:前置标准
在新项目启动会上引入完成定义文档,至少覆盖交付物形态、核验方式、验收人三项。这一步不需要工具支持,先跑通流程逻辑。
3. 第三阶段:建立清单
基于本文的清单模板裁剪出适合你团队的一版,先在 1-2 个项目上试用,收集使用反馈后再推广。
4. 第四阶段:工具承接
当清单和流程稳定运行 2-3 个项目后,再引入平台做结构化和联动。这时候你对流程的理解已经足够清晰,选型时不会被工具功能牵着走。
最后想强调一点:确认完成管理不是项目管理里最显眼的工作,但它是最能体现 PMO 专业价值的工作。它决定了项目的交付质量能不能被组织稳定复现,也决定了 PMO 是从"记录员"走向"控制点"的关键分界线。下一步,选一个正在进行的项目,把完成定义文档先写出来,从这里开始。

常见问题解答(FAQ)
1. PMO怎么判断一个任务算不算‘确认完成’?
我们项目组每次交付都说做完了,但业务方一验收就挑出一堆问题,来回扯皮好几轮。我自己也说不清到底什么叫‘做完’,是代码提交了算完,还是测试通过了算完,还是业务方点头了才算完?
判断任务是否确认完成,核心是看它有没有同时满足三个条件:交付物齐、标准达标、验收人签字确认。具体做法是给每类任务提前定义一份‘完成的证据清单’,比如开发任务要满足代码合并、单元测试通过、接口文档更新、联调成功四项;文档任务要满足内容完整、评审通过、版本归档三项。
只有证据清单上的每一项都被对应责任人勾选或附上链接,任务才能从‘进行中’流转到‘已完成’。判断依据建议采用‘无异议默认通过’原则,即验收发起后48小时内验收人未提出书面异议,视为通过,但前提是验收标准在任务启动时就已写清楚。这样做的目的是把‘做完’从主观感受变成可核对的客观事实,避免后期扯皮。
2. PMO任务验收清单到底该放哪些字段,才能既完整又不臃肿?
我之前做过一版验收清单,结果字段列了三十多项,项目组嫌麻烦根本没人填;后来精简到五六项,又发现关键信息漏了,验收出了问题追溯不到。到底一张能落地的验收清单应该包含哪些必填项?
一张可落地的验收清单建议保留八个核心字段:任务编号、交付物名称、验收标准(可量化)、交付物存放位置、自检人及自检结论、验收人、验收结论(通过/有条件通过/不通过)、整改项及闭环时间。这八项覆盖了‘验什么、按什么验、谁验、验的结果、有问题怎么办’完整链路。
其他字段如验收会议纪要、附件版本号等可以作为选填或附录,不要放进主表。判断标准是:如果删掉某个字段后,出问题时无法追溯责任或无法判断是否达标,那这个字段就必须保留;如果删掉后只是少了一点背景信息,不影响判断,就应移到附录。
根据我的经验,主表字段控制在八到十项以内,填写耗时可以压到三分钟以内,项目组的配合度会明显提升。
3. 验收标准总是写得太模糊,PMO有什么办法逼着大家写清楚?
我们PMO推验收标准模板推了半年,但项目组交上来的还是‘功能正常’‘性能良好’这种话,根本没法验。我也不可能每个任务都帮他们重写一遍,有没有什么机制能让标准自动写清楚?
让验收标准写清楚,靠模板不够,要靠‘反向测试法’加‘驳回机制’。具体做法是:要求任务负责人在提交验收前,先自己回答一个问题,‘如果我是验收人,我会用什么操作来证明这条标准没达到?’如果答不出来,说明标准太模糊。
同时PMO在初审时执行一条硬规则:凡是出现‘正常、良好、稳定、优化’这类无量化口径的形容词,一律驳回,并给出一个改写示例,比如把‘性能良好’改成‘单接口响应时间小于500毫秒,并发100时错误率低于0.1%’。驳回两次以上的任务,其负责人需要在周会上说明原因。
这样坚持一个季度,项目组会形成肌肉记忆,标准质量会明显提升。判断依据是:能被验证的标准,一定包含具体的动作、数值或可查看的产出物。
4. 验收通过了但业务方后来又说不能用,PMO怎么防止这种事后翻盘?
我们有个项目验收的时候业务方签了字,结果上线一个月后业务方说当时没看清楚,现在觉得不好用,要求返工。验收已经走完了,责任算谁的?PMO有没有办法防止这种事后翻盘?
防止事后翻盘,关键是把验收从‘一次性签字’变成‘分阶段确认加变更留痕’。具体做法有三条:第一,验收分初验和终验两次,初验只确认交付物齐不齐,终验才确认能不能用,两次之间留出至少三个工作日的试用期,让业务方在真实环境里操作;
第二,验收结论里必须写明‘本次验收覆盖的范围’和‘不包含的范围’,比如明确写‘本次验收仅覆盖PC端下单流程,不含移动端和退款流程’,超出范围的反馈走变更流程而不是返工;第三,所有验收沟通记录、演示录屏、签字文件归档到项目知识库,保留至少到项目结项后一年。
判断依据是:只要验收范围写清楚了、试用期给了、记录留了,业务方事后提出的新需求就属于变更,而不是验收失败,责任归属自然清晰。
核心关键词
文章包含AI辅助创作:确认完成管理方法大全:PMO任务验收落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/605522
读者评论
文章把验收拆成标准层、流程层、工具层,这个框架很清晰。但实际执行中,标准前置需要项目经理有足够话语权,很多PMO推不动业务方提前参与,最后又回到终验扯皮的老路。
单点裁决原则说到了痛点。我们公司验收就是人人有责等于人人无责,一个接口验收拖了两个月没人敢拍板。不过单点裁决对裁决人的能力要求很高,选错人反而更糟。
改造前后对比数据挺震撼,82天到9天。但案例是不是太理想化了?评审人从临时拉入改为前置参与,意味着项目早期就要占用业务方时间,很多业务方根本不配合,这个前提条件文章没说清楚。
清单模板很实用,但文章里提到的某项目管理平台功能,其实很多工具都能做。小团队用Excel加钉钉也能实现自检、初验、终验的流转。关键还是管理决心,不是工具本身。
