我带过的一个 12 人项目组,去年 Q3 出现过一次非常典型的"提醒失效"事故:一个关键接口联调任务,截止前一天系统分别在上午 9 点、下午 3 点、晚上 8 点推了三条自动提醒,任务卡片上红色高亮一直在闪,但第二天早上交付节点一过,任务状态还是"进行中"。复盘时我逐一去问,前端说"我以为后端会先提测",后端说"我以为前端接口文档早就发了",而任务责任人那两天在忙另一个更紧急的线上问题。
三条提醒,没有一条真正起作用。这件事让我彻底改变了对"自动提醒"的理解,问题从来不是提醒不够多,而是提醒没有和任务状态、责任人、后果绑定在一起。
一、先给结论:自动提醒的本质是规则设计,不是闹钟设置
如果你只从这篇文章带走一句话,我希望是这句:项目负责人在自动提醒这件事上的角色,不是"设提醒的人",而是"设计提醒规则的人"。这两个身份差别巨大。设提醒的人关心的是"几点响、响几次";设计规则的人关心的是"什么条件下触发、触达谁、触发之后要求对方做什么、没人响应时怎么升级"。
我见过太多项目负责人把自动提醒理解成"给任务加个截止日期提醒",然后在工具里勾选"到期前 1 天""到期前 3 小时"两个选项,就觉得自动化完成了。结果就是上面那种场景,提醒准时发了,但没人处理,因为提醒里只有一句"任务即将到期",没有说清楚这个任务卡在谁那里、不处理的后果是什么、接下来该谁动。
真正有效的自动提醒,我在实践里把它拆成三层机制:触发条件的设计、触达方式的设计、升级路径的设计。三者缺一,提醒就会退化成背景噪音。下面我会逐层拆开讲,并且给出用你现有工具就能落地的具体步骤。

二、真实场景:为什么你设的自动提醒,团队成员根本不当回事
先讲一个我自己的观察。我统计过自己带的三个项目组在两个月内产生的自动提醒数据,样本量大约 860 条提醒。结果让我有点意外:提醒的"送达率"接近 100%(工具层面确实都推了),但"有效响应率",也就是收到提醒后当天内任务状态发生变化的比例,只有 23% 左右。换句话说,接近八成的自动提醒,发出去就等于石沉大海。
1. 提醒被忽略,通常不是因为成员懒
第一反应往往是"团队执行力不行"。但当我逐个去问为什么没处理时,答案集中在几个和执行力无关的地方。有人说"这条提醒里没说清楚要我做什么,我以为别人会处理";有人说"这个任务我其实卡在等设计确认,提醒没告诉我设计那边有没有交付";还有人说"我一天收到二十多条提醒,全都长一样,分不清哪条要紧"。
这些回答指向同一个根因:提醒本身没有携带"决策信息"。一条只有任务名和截止时间的提醒,对接收者来说是一道没有选项的填空题,他不知道该做什么、找谁、优先级多高。人脑面对信息量不足的提醒,默认动作就是"先放着"。
2. 一个被我反复引用的失败案例
回到开头那个接口联调任务。事后我把这条任务的提醒记录全部拉出来看,三条提醒的内容分别是:"【任务提醒】接口联调任务将于明天 18:00 截止""【任务提醒】接口联调任务今天 18:00 截止""【任务提醒】接口联调任务已逾期"。
注意看,三条提醒的收件人都是整个项目组的公开频道。这就意味着前端、后端、测试、责任人所有人都收到了同样的提醒,但没有任何一条提醒明确指向"现在卡在谁身上"。当一条提醒发给所有人时,等于没有发给任何人。这是我在项目里见过频率最高的一个坑。

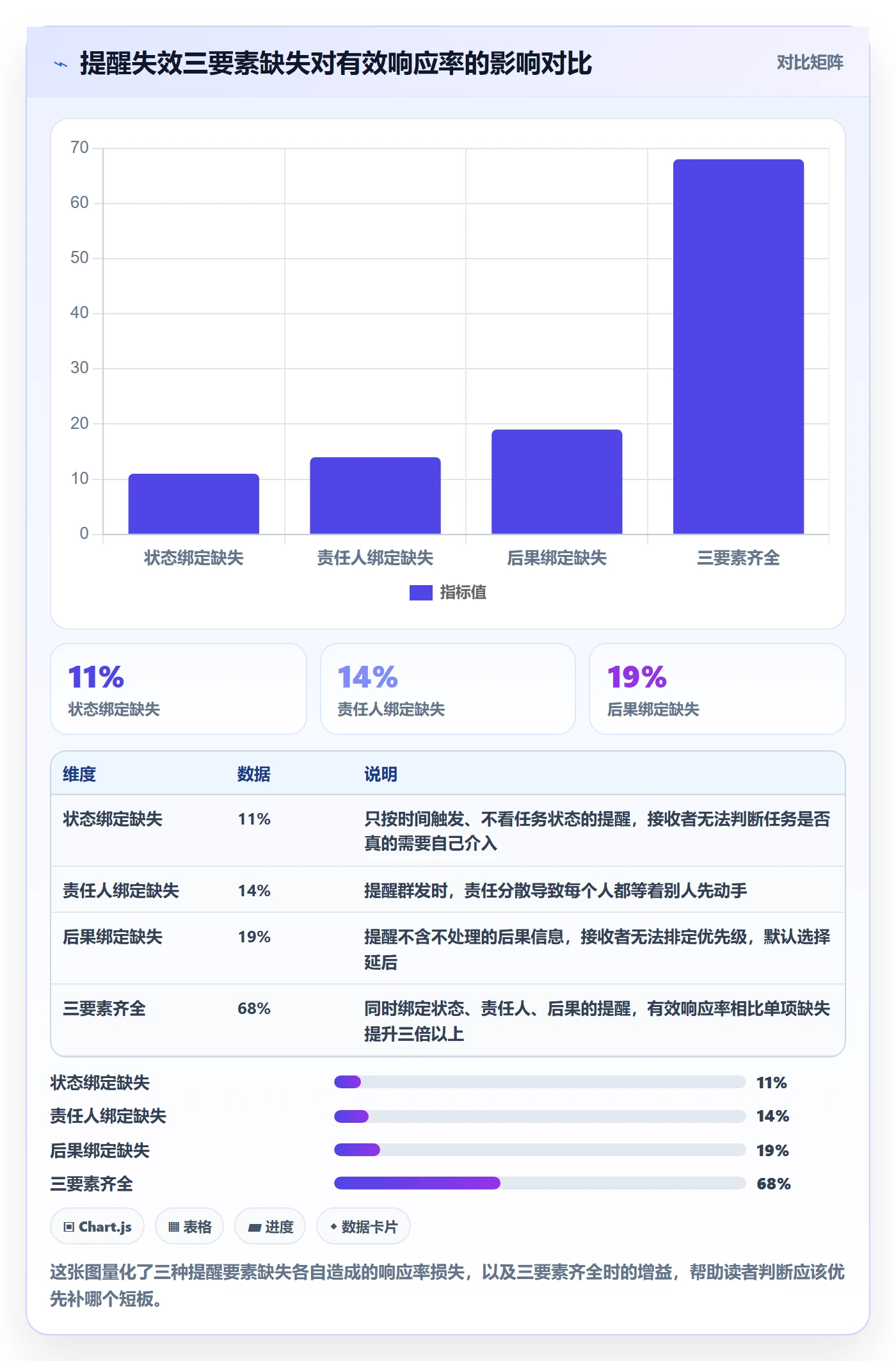

3. 提醒失效的本质:三要素缺失
把上面这些案例抽象一下,我把提醒失效归结为三个要素缺失。第一是状态绑定缺失,提醒只绑定时间,不绑定任务的当前状态,所以它不知道任务其实已经卡住了,只是在机械地按日期响。第二是责任人绑定缺失,提醒发给一群人而不是一个具体的下一个动作承担者。第三是后果绑定缺失,提醒里没有任何关于"不处理会怎样"的信息,接收者无法判断优先级。
这三要素,恰好就是自动提醒机制设计里最容易被跳过的部分。多数工具默认提供的恰恰只是"时间触发 + 群发 + 无后果说明"这套最弱的组合。

三、拆解三个常见误区:把提醒当闹钟、当广播、当监控
在我接触过的项目负责人里,绝大多数在自动提醒上的错误都可以归到三个误区。这三个误区不是互相独立的,往往同时出现,而且它们都有一个共同特征,看起来很努力,实际上在制造干扰。
1. 误区一:把自动提醒等同于"截止日闹钟"
这是最普遍的。打开工具,找到任务,设置"到期前提醒",填一个提前量,完事。这类设置的问题在于它假设了一个前提:任务会按时推进,提醒只是最后的保险。但现实是,大多数任务在截止日之前就已经卡住了,等到闹钟响的时候往往已经来不及。
我在一个中型项目里做过对比。同一批任务,一组只用截止日提醒,另一组在任务从"待开始"进入"进行中"、以及从"进行中"卡住超过 48 小时这两个节点各加一条状态提醒。结果第二组的任务逾期率比第一组低了差不多一半。关键区别在于提醒的触发时机从"快到期的时刻"前移到了"任务状态发生异常的时刻"。
2. 误区二:把提醒发给所有人
很多团队习惯在公开频道发提醒,理由是"信息透明"。透明没错,但透明不等于每个人都该被提醒。一个任务在某一时刻,真正需要动的通常只有一个人。把提醒发给十个人,会造成两种后果:责任分散,谁都以为别人会动;信息过载,十个人里九个人开始无视这类消息。
我现在的做法是提醒只发给"下一个动作承担者",同时抄送一份到公开渠道作为记录。这样责任是明确的,透明也保留了。这个改动听起来小,但在我带过的组里,它带来的响应率提升是最明显的。
3. 误区三:用高频提醒来"盯人"

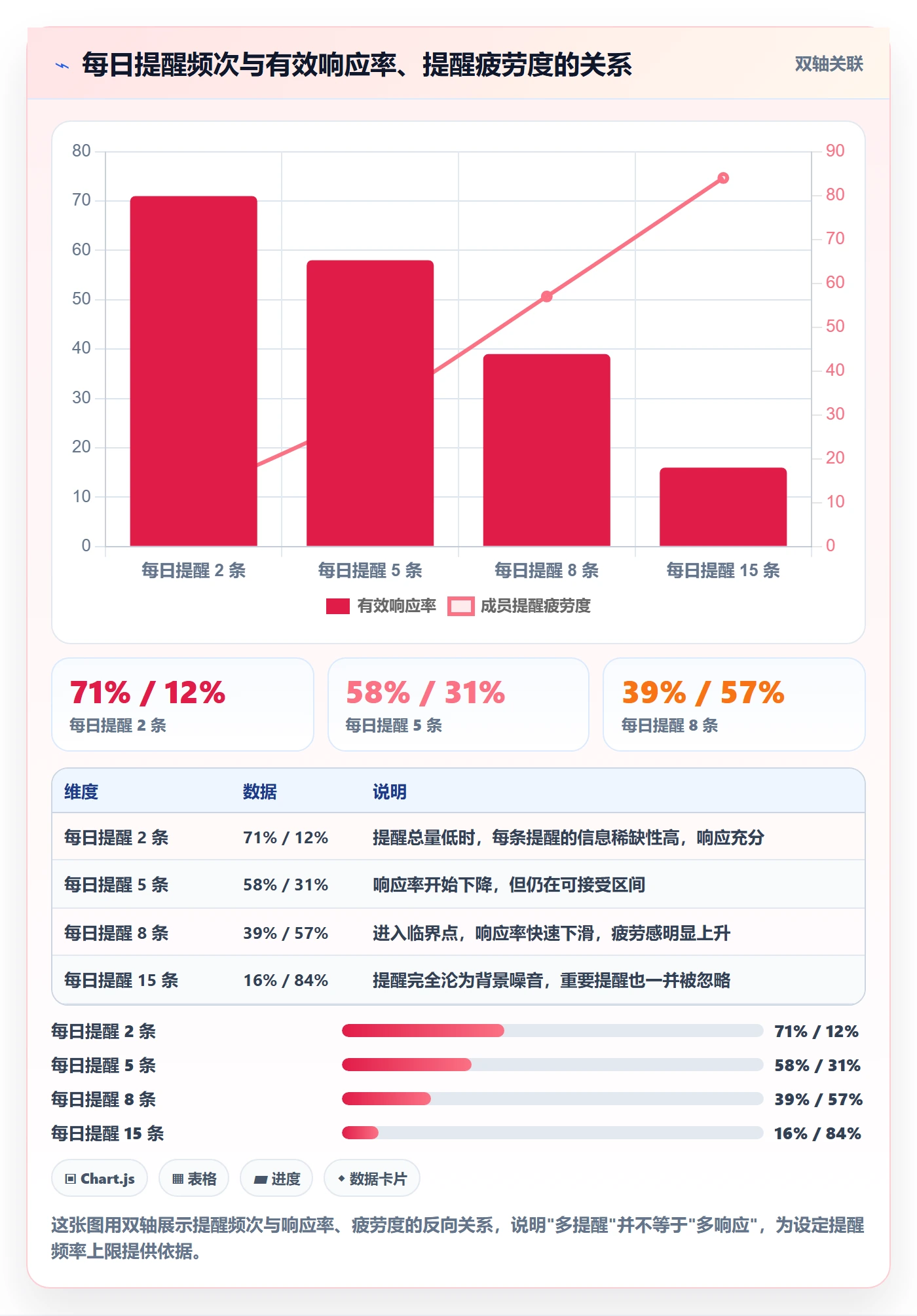

还有一类项目负责人,把自动提醒当成催命符,恨不得每天提醒三次、每次都要人回。短期看好像有用,成员被催得动起来了;但一个月之后你会发现,整个团队对提醒产生了"免疫",包括那些真正重要的提醒也一起被无视了。这就是提醒疲劳。
我给自己定过一个经验阈值:同一个任务,同一天最多两条自动提醒;同一个成员,一天最多接收八条自动提醒。超过这个量,提醒的边际效用基本为零,甚至为负。这个数量需要结合团队规模和任务密度微调,但它给了我一个控制节奏的抓手,不至于让提醒变成噪音。

四、专业判断:项目场景下真正有效的自动提醒分三种触发类型
讲完误区,进入方法论的核心。自动提醒的关键不在"设置方式",而在"触发条件的类型"。项目场景下,我把它归纳为三类触发:时间触发、状态触发、依赖触发。多数内容只讲第一类,但后两类才是项目管理里真正解决问题的部分。
1. 时间触发型:适合有明确截止时间的交付任务
这是最基础的一类,也是所有工具都默认支持的。触发条件是"距离某个时间点的剩余时长",比如截止前 24 小时、截止前 2 小时。它适合那种工作量可预估、路径清晰的交付任务,比如"周五前提交需求文档"。
但即便是时间触发,也有讲究。我通常不会只设一个提前量,而是设两级:一级提醒在截止前一个工作日,语气温和,目的是让对方排期;二级提醒在截止前 2-3 小时,语气明确,直接点名责任人并附上当前状态。一级负责"提醒",二级负责"兜底"。
另外,时间触发的提前量要和任务的实际耗时挂钩。一个两天工作量的任务,提前一天提醒是合理的;但一个需要跨部门协作、耗时两周的任务,提前一天提醒就太晚了。我一般会用"任务预估工期的 20%"作为提前量的粗略基准。
2. 状态触发型:适合监控任务异常停滞
状态触发的逻辑是"当任务处于某个状态超过一定时长时触发提醒"。比如"任务在'进行中'状态停留超过 3 个工作日且进度未更新"。这类提醒解决的是一个时间触发永远解决不了的问题,任务卡住了,但离截止日还有很久,闹钟还没到响的时候。
我在一个研发项目里专门为"待确认"状态设了状态触发,规则是"任务进入待确认状态超过 36 小时"。上线一周内,这条规则帮我揪出了四个被遗忘的确认请求,其中两个如果拖到截止日才暴露,会直接导致联调延期。状态触发的价值就在这种"提前暴露异常"上。
3. 依赖触发型:适合多人协作中"等人反馈"的场景
依赖触发是三类里最少被讨论、但对多任务协作最关键的一类。它的逻辑是"当任务 A 完成时,自动提醒任务 B 的责任人启动工作"。这类触发天然适合串行任务链,A 交付了,B 才能开始。
举个具体场景:"设计稿确认"完成后,"前端开发"任务自动通知前端负责人可以开工;"接口文档评审"通过后,"后端联调"任务自动通知后端。这种方式的好处是把"等人反馈"里最容易被忽略的"接力动作"自动化了,避免任务 A 完成了,B 的责任人却不知道,白白等了两天。
4. 三种触发方式如何组合使用

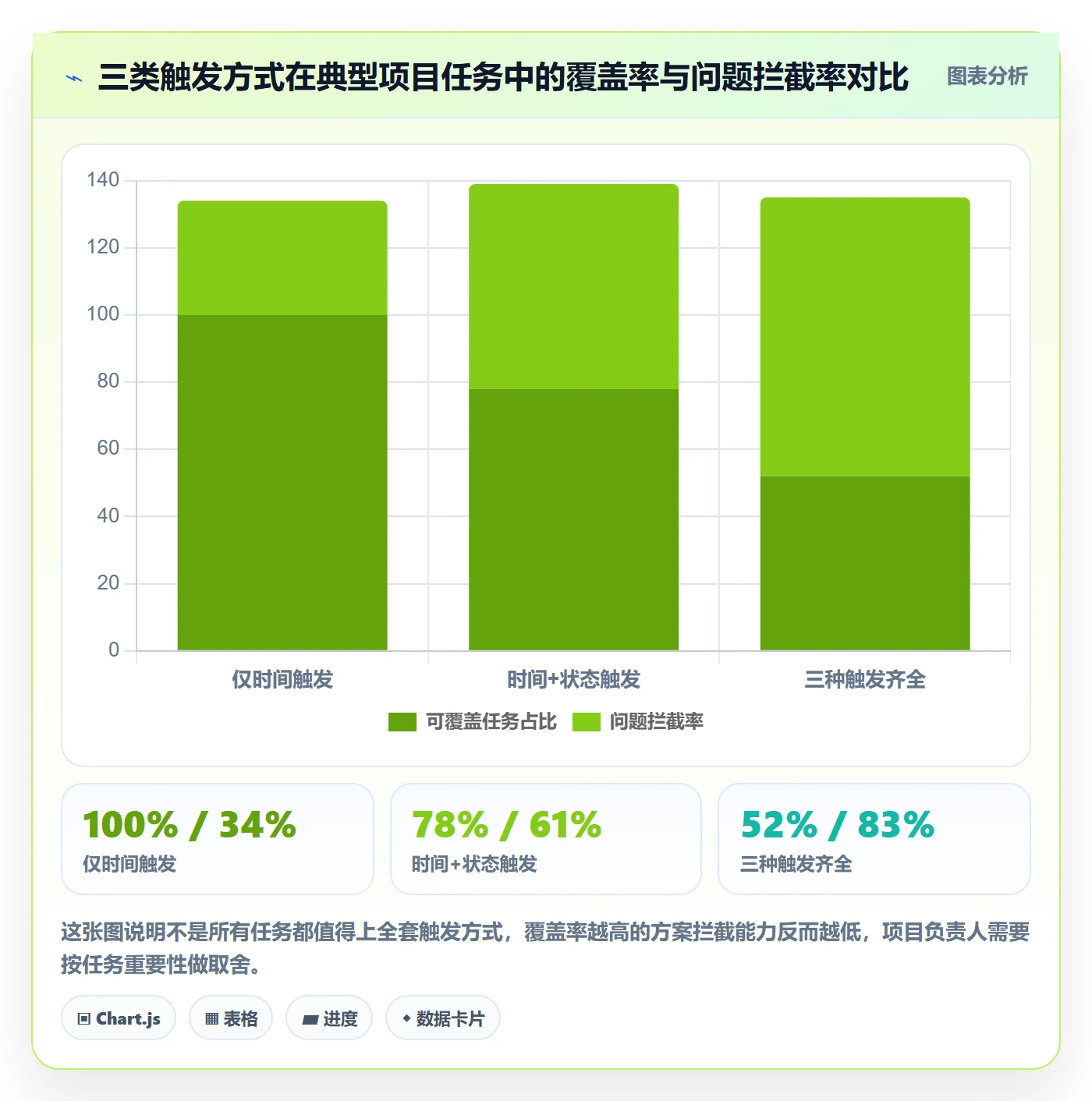

实际项目里这三类通常要组合,而不是二选一。我的经验判断表是这样的:
| 任务类型 | 推荐触发组合 | 触发时机 | 主要解决什么 |
|---|---|---|---|
| 单人可完成的交付任务 | 时间触发为主 | 截止前 1 日 + 截止前 2-3 小时 | 防遗忘 |
| 跨部门协作任务 | 时间触发 + 状态触发 | 截止前 2 日 + 停滞超 2 日 | 防遗忘 + 防卡壳 |
| 串行任务链中的后置任务 | 依赖触发为主 | 前置任务完成时立即触发 | 防接力断档 |
| 关键路径上的里程碑任务 | 时间 + 状态 + 依赖 | 三线并联 | 全流程兜底 |
| 例行事务型任务 | 时间触发(低频) | 截止当日一条 | 低成本提醒,避免过度打扰 |

五、落地步骤:用你现有的工具,把提醒机制装进工作流
方法论讲完,下面是具体操作。我不推荐任何具体工具,因为你们团队用什么,取决于你们现在已经把任务放在哪里。但不管是哪类平台,落地的逻辑是一样的。先确认工具能力,再把提醒规则映射到工具能表达的字段上。
1. 第一步:确认你的工具支持哪几类触发
先做个能力盘点。绝大多数协作工具都支持时间触发,这是底线。状态触发要看工具是否允许"按状态停留时长"设条件,一些成熟的项目管理平台支持,部分轻量工具只支持手动。依赖触发则要看工具是否支持"任务前后置关系"。
大型组织中常见的做法是使用支持私有化部署的平台,比如 PingCode,它主要服务中大型企业及 100 人以上组织,对状态触发和依赖触发这类进阶提醒有完整支持,也支持从 Jira 平滑迁移,适合已有成熟协作流程、想把提醒机制进一步自动化的团队。中小团队如果用的是轻量工具,可以先从时间触发和手工状态检查起步。
2. 第二步:时间触发提醒的设置要点
提前量按前面说的"任务工期 20%"来定。提醒文案不要只写任务名,我一般会固定成这个模板:
- [任务名] 距离截止还有 [X] 小时
- 当前状态:[进行中 / 待开始 / 待确认]
- 责任人:[姓名],下一步需要:[具体动作]
- 如无法按时完成,请回复预计完成时间
四行里最重要的是第三行和第四行。第三行明确"下一步要我做什么",第四行给出一个低成本的反馈出口。没有第四行,接收者往往因为不知道怎么回复而干脆不回。
3. 第三步:状态触发提醒的设置要点
状态触发的关键是选好"停留时长阈值"。阈值太短会频繁误报,太长会失去提前暴露异常的价值。我的经验是:短期任务(工期 1-3 天)阈值设为 24 小时;中期任务(工期一周左右)阈值设为 48 小时;长期任务(跨度两周以上)阈值设为 72 小时。
状态触发的提醒文案要直接点出异常:"任务 X 已在'进行中'状态停留超过 48
常见问题解答(FAQ)
1. 任务提醒的自动提醒到底该怎么设置才不会被忽略?
我做项目负责人的时候,最头疼的不是没人提醒,而是提醒发了跟没发一样。早上设了三个提醒,到晚上一看,两个任务还是原封不动,责任人也说“看到了但忘了”。我就想知道,自动提醒到底要怎么设,才能让人真的当回事?
核心不是“提醒有没有发出去”,而是“提醒有没有跟后果绑定”。可执行的做法分三步:第一,提醒必须绑定三个字段,任务名、截止时间、责任人,缺一个就会变成群发噪音;第二,同一任务设两级提醒,第一级在截止前半天发给责任人本人,语气是提示,第二级在超时后发给责任人和项目负责人,语气是确认是否需要支援;
第三,提醒文案里必须写清“现在需要你做什么”,比如“请今天18点前确认设计稿,未确认将影响开发排期”,而不是只写“任务即将到期”。判断依据很简单:如果一条提醒删掉任务名之后还能发给任何人,那它就是无效提醒。
2. 时间触发、状态触发、依赖触发这三种自动提醒有什么区别,我该用哪种?
我之前做项目排期,所有提醒都是按截止时间设的,结果发现有些任务根本没到能开始的时候就被催,有些任务卡在别人那里却没人管。后来听人说自动提醒要分类型,但具体怎么分、什么场景用哪种,我一直没搞明白。
三种触发的适用场景完全不同。时间触发适合有明确截止时间的交付任务,比如“周五前提交周报”,提前量按任务时长倒推,一般设提前半天和超时后各一次。状态触发适合任务状态变化时才需要通知的场景,比如任务从“进行中”变为“待确认”,自动通知下一环节负责人。
依赖触发适合“等人反馈”的协作场景,比如“设计稿确认后才能开发”,当前置任务完成时自动提醒后置任务责任人启动。判断方法:如果这个任务的启动不取决于时间而取决于别人,就用依赖触发;如果取决于某个状态变化,就用状态触发;只有纯粹按日历推进的才用时间触发。
三种可以组合,同一个任务可以有依赖触发启动加时间触发兜底。
3. 团队用的工具不一样,飞书、钉钉、企业微信、某项目管理平台都能做自动提醒吗?
我们团队一部分人用飞书,一部分人用企业微信,还有人在某项目管理平台里看板。我想统一做一套自动提醒,但不知道这些工具的提醒能力差在哪里,是不是得换成一个工具才行。
不用换工具,但要先分清两类能力:一是“能不能自动发”,二是“能不能按条件发”。飞书和钉钉的原生任务模块都支持按截止时间和状态变化自动提醒,企业微信更偏向消息触达,复杂条件触发需要靠群机器人或第三方集成。某项目管理平台这类工具通常支持依赖触发和状态触发,但前提是任务字段填得规范。
可执行做法:先确认团队主用的工具是哪个,把它作为提醒的主通道,其他工具只做消息转发。判断依据:如果一个工具能同时支持时间、状态、依赖三种触发中的两种以上,就足够支撑中小团队的提醒机制,不必为了提醒功能强行统一工具。
4. 自动提醒设得太频繁会怎样,怎么控制频率才合理?
我之前为了不漏任务,把提醒设成每天早中晚各一次,结果不到一周,团队成员就开始屏蔽通知,连真正紧急的提醒也不看了。我就想知道,提醒频率到底怎么定,才不会变成自动打扰。
提醒频率的核心原则是“同一任务每天不超过两次,且两次之间要有状态变化”。可执行做法:第一次提醒设在截止前半天,第二次设在超时后两小时,中间不再重复。如果任务超过24小时无人处理,不要继续加频率,而是升级到项目负责人介入,由人来判断是任务本身有问题还是责任人不合适。
判断依据:当团队成员开始说“我知道了你别催了”,说明频率已经超标。另外,提醒的时间点也要控制,避开午休和下班后一小时,否则再合理的提醒也会被当成骚扰。控制频率的本质不是少发,而是让每一次提醒都带着新的信息量。
核心关键词
文章包含AI辅助创作:任务提醒如何做好自动提醒?项目负责人实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/605457
读者评论
把提醒发给所有人这个坑我们团队也踩过,读完终于明白为什么每次群发提醒都没人动,责任分散真是核心问题。
状态触发和依赖触发这两类确实很少见人讲,我之前只知道设截止日闹钟,难怪任务卡住了也没人发现。
提醒疲劳这个说法很形象,我们组现在就是提醒太多,重要消息和普通消息混在一起,大家干脆都不看了。
数据图表挺有说服力的,860条提醒只有23%响应率这个数字很真实,我们项目估计也差不多这个水平。
文章实操性不错,但依赖触发在很多工具里配置门槛偏高,小团队如果工具不支持,落地还是有难度的。
