超期提醒流程与规范:跨部门团队任务提醒风险控制关键指标

我接手过一个跨部门项目:一个 47 人的虚拟团队,任务分布在 6 个部门,上线前两周还有 23 个任务处于超期状态。更让人头疼的是,催办提醒每天自动发了 60 多条,群里几乎没人回应。后来我把提醒记录和任务完成记录做了一次交叉分析,发现一个反常识的事实:提醒发得越勤,关键任务的响应率反而越低,高频提醒把真正需要被看到的超期风险淹没了。这篇文章不复述"什么是超期提醒",而是拆解提醒为什么失效、以及如何用一套分层指标把跨部门任务风险真正管住。

一、先给结论:超期提醒的本质是风险暴露机制,不是催办工具

如果只能记住一句话,我希望是这句:超期提醒的价值不在于"让对方知道任务超期了",而在于"让超期这件事对组织可见、可追溯、可升级"。前者是通知,后者是风险控制。大多数跨部门提醒流程失败,就是因为把它做成了通知系统,而不是风险暴露机制。

基于我在多个中大型组织里搭建和复盘提醒机制的经验,我给出四个核心结论,后面每一节都会展开论证。

  1. 提醒失效的根因不是"提醒不到位",而是"责任边界没定义"。谁该被提醒、提醒后谁必须在多久内响应,如果事先没约定,再频繁的提醒也只是信息噪音。
  2. 关键指标必须分三层:过程指标、结果指标、风险指标。只盯"超期率"是滞后视角,等指标变红时风险早就发生了。
  3. 升级机制(Escalation)是整套流程闭环的核心。没有升级路径的提醒,等于没有约束力,尤其在跨部门、没有直接汇报关系的场景下。
  4. 规范必须"可配置",不能"一刀切"。审批类、交付类、评审类任务的超期定义和提醒节奏完全不同,用一套规则管所有任务,必然产生大量误报。

这四条不是理论,是我在真实项目里踩过坑之后总结出来的。下面逐一拆解。

超期提醒流程与规范:跨部门团队任务提醒风险控制关键指标

二、背景与真实场景:跨部门提醒为什么天然比单团队难十倍

1. 一个我亲历的失效现场

先说一个具体场景。某制造企业做产线数字化改造,项目涉及 IT、生产、工艺、采购、质量、财务六个部门。项目经理每天早会点名超期任务,但效果很差:IT 说"接口文档等工艺确认",工艺说"参数没定是因为采购没到货",采购说"需求单财务没批"。一圈下来,每个环节都在等别人,但没有一个人认为自己该为最终超期负责。

这种"人人有责等于人人无责"的状态,是跨部门提醒最典型的失效模式。它不是沟通问题,而是责任归属机制缺失。

2. 单团队 vs 跨部门:提醒机制的差异

在一个汇报关系清晰的团队里,超期提醒之所以有效,是因为提醒背后站着一个天然的约束,上级知道、绩效挂钩。但跨部门场景下,这三层约束全部消失:没有共同上级、没有统一绩效、没有信息透明。这就是为什么同样的提醒功能,在单团队好用,到跨部门就失灵。

维度 单团队场景 跨部门场景
约束来源 汇报关系 + 绩效挂钩 几乎没有硬约束
提醒后的响应预期 默认会响应 默认不确定,需事先约定
超期责任归属 清晰,责任到人 模糊,容易互相等待
信息透明度 高,进度可见 低,进度藏在各部门内部
升级路径 找直属上级即可 需要跨部门协商或上报 PMO
提醒有效性 中等,靠制度托底 低,靠流程设计补位

超期提醒流程与规范:跨部门团队任务提醒风险控制关键指标

3. 提醒疲劳:一个被低估的破坏因素

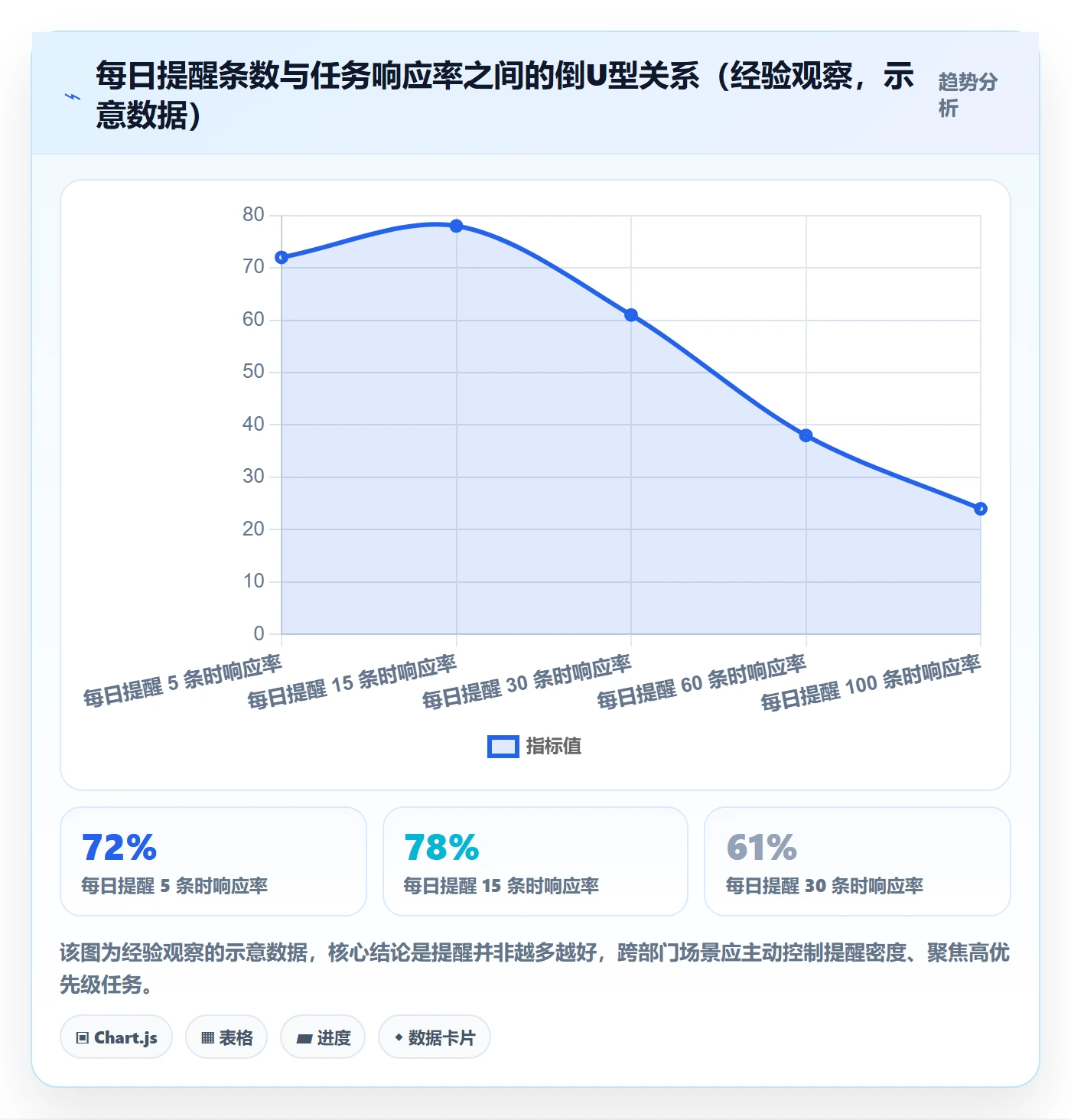

很多团队解决超期问题的第一反应是"提高提醒频率",但根据我在三个项目中做的观察,提醒频率与响应率之间是倒 U 型关系,频率太低没人注意,频率太高则出现提醒疲劳,关键提醒被淹没在噪音里。

需要说明的是,具体阈值(比如"每天超过多少条提醒后响应率下降")我没有找到权威的统一数据,这里给出的是我基于实际观察的经验判断,不同组织差异很大,请勿当作行业标准直接套用。但方向是明确的:提醒的数量和质量要平衡,宁可少发、发关键。

超期提醒流程与规范:跨部门团队任务提醒风险控制关键指标

三、拆解常见误区:多数团队在这四件事上做反了

在复盘了多个项目的提醒机制后,我总结出四个高频误区。这些误区往往不是"没想到",而是"想当然"。

1. 误区一:把"提醒频率"当成主要调节手段

很多管理者默认"提醒越勤,执行越好",于是把自动提醒设成每天多次。结果是提醒迅速贬值,责任人形成心理过滤,连真正的关键超期也不再被认真对待。正确的调节手段是"提醒对象分层"和"提醒内容聚焦",而不是单纯加频率。

2. 误区二:只提醒直接责任人,忽略协作方与上级

跨部门任务往往有直接责任人和多个协作方,如果提醒只发直接责任人,一旦此人请假、离职或在等上游,提醒就断了。提醒对象的覆盖设计,比提醒内容的措辞重要得多。哪些情况要抄送协作方、哪些情况要触达上级,需要事先约定,而不是临时决定。

3. 误区三:没有升级路径,提醒止于"发出去"

这是最致命的一个。提醒发出后,如果责任人连续未响应,流程里没有任何下一步动作,那这条提醒就是"死信"。升级机制不是惩罚,而是让风险在正确层级被看见的通道。没有它,跨部门提醒就失去了约束力。

超期提醒流程与规范:跨部门团队任务提醒风险控制关键指标

4. 误区四:指标只盯"超期率",忽略先行指标

超期率是典型的滞后指标,等它升高时,风险已经发生。真正有效的指标体系应该包含先行指标,比如"提醒触达率""首次响应时长""升级触发率",这些指标能在超期发生前就暴露问题。只看滞后指标,等于只看后视镜开车。

四、专业判断逻辑:用指标分层把"提醒是否有效"变成可衡量的事

这一节是全文的核心方法论。我的判断逻辑建立在两个原则上:一是指标要能回答"提醒到底有没有用";二是指标要能提前预警,而不是事后解释。基于这两点,我主张把指标分成三层。

1. 三层指标框架总览

层级 指标举例 回答什么问题 时效性
过程指标 提醒触达率、首次响应时长、提醒覆盖率 提醒有没有送到、对方有没有响应 先行,实时可看
结果指标 按期完成率、超期闭环率 任务最终有没有按期解决 滞后,事后可见
风险指标 超期未响应率、升级触发率、误报率 风险有没有被暴露、流程有没有失灵 先行 + 滞后混合

这三层不是并列关系,而是因果链关系:过程指标决定结果指标,风险指标则提示整个链条在哪里断裂。

超期提醒流程与规范:跨部门团队任务提醒风险控制关键指标

2. 过程指标:判断提醒有没有"生效"

提醒触达率是最基础的过程指标,指提醒成功送达责任人的比例。它排除了人员离职、休假、通知渠道失效等因素。如果触达率低于 85%,说明提醒的对象维护出了问题,先别急着加频率,先修数据。

首次响应时长是更关键的先行指标,指从提醒发出到责任人第一次作出响应(哪怕只是回复"收到")的平均时间。根据我的观察,跨部门场景下首次响应时长普遍在 12 到 48 小时之间,如果超过 24 小时,超期概率会显著上升。

提醒覆盖率则衡量系统是否漏掉了应该被提醒的任务,反映流程的完整性。很多团队根本没有统计这个指标,结果总有一部分任务"悄悄超期"。

3. 结果指标:判断提醒有没有"产出价值"

按期完成率是最直观的结果指标,但要注意口径,是按原始承诺时间算,还是按调整后的时间算?口径不同,数字意义完全不同,跨部门对比时尤其要统一。

超期闭环率是我更看重的指标,指所有超期任务中,最终真正被解决并归档关闭的比例。它比按期完成率更能反映流程的真实健康度,因为有些任务"按期"了,但其实是被人为改期掩盖的。

4. 风险指标:判断流程有没有"失灵"

超期未响应率指任务超期且责任人没有任何响应的比例,这是提醒失效最直接的信号。升级触发率反映升级机制是活跃还是形同虚设,过低意味着没人被升级、约束力不足,过高则意味着阈值太敏感。误报率常被忽略,但它直接决定提醒的可信度,误报太多,责任人会连真超期也不信。

超期提醒流程与规范:跨部门团队任务提醒风险控制关键指标

五、案例与数据观察:用一套可配置提醒机制把超期率压下来

前面讲的是判断框架,这一节用具体案例说明怎么落地。先申明:以下数据来自我参与的一个中大型组织的项目观察,经过匿名的经验性整理,属于情景推演性质,用于说明方法而非宣称行业标准。

1. 落地前的基线问题

这个项目团队规模在 120 人以上,跨 5 个部门,使用某项目管理平台做任务流转。落地前的核心问题有三:提醒规则一刀切,所有任务都是超期 1 天预警、3 天升级,导致审批类任务天天误报;没有责任人维护机制,人员变动后提醒还在发给已离职的人;没有统计首次响应时长,完全不知道提醒发出后发生了什么。

2. 改造动作:把提醒做成可配置规则

我们做了四件事,按优先级排列:

  1. 按任务类型定义超期标准。审批类 4 小时、交付类 3 个工作日、评审类 1 个工作日,不同标准对应不同提醒节奏,从根上降低误报。
  2. 建立提醒对象分层。第一层直接责任人,第二层协作方,第三层在连续未响应后触达部门负责人,形成逐级扩大的触达面。
  3. 设置升级触发条件。明确"超期 + 无响应超过 X 小时"才触发升级,避免升级泛滥。
  4. 补齐过程指标看板。把触达率、首次响应时长、误报率做成可视化,让流程健康度可被日常观察。

关于工具层面,这里可以顺带说一个观察:这类"可配置提醒规则 + 私有化部署 + 指标看板"的能力,恰恰是中大型组织选型时的关键。像 PingCode 这类主要服务中大型企业及 100 人以上组织的项目管理平台,支持私有化部署,也支持从海外工具平滑迁移,因此在国产替代场景里常被拿来评估,因为它能把不同任务类型的超期标准、提醒对象分层和升级条件配置成规则,而不是固定在代码里。这一点对跨部门团队尤其重要,因为跨部门的任务类型差异最大,最需要可配置。

3. 改造后的指标变化

改造运行一个季度后,几个核心指标出现了明显变化,我整理成下表。

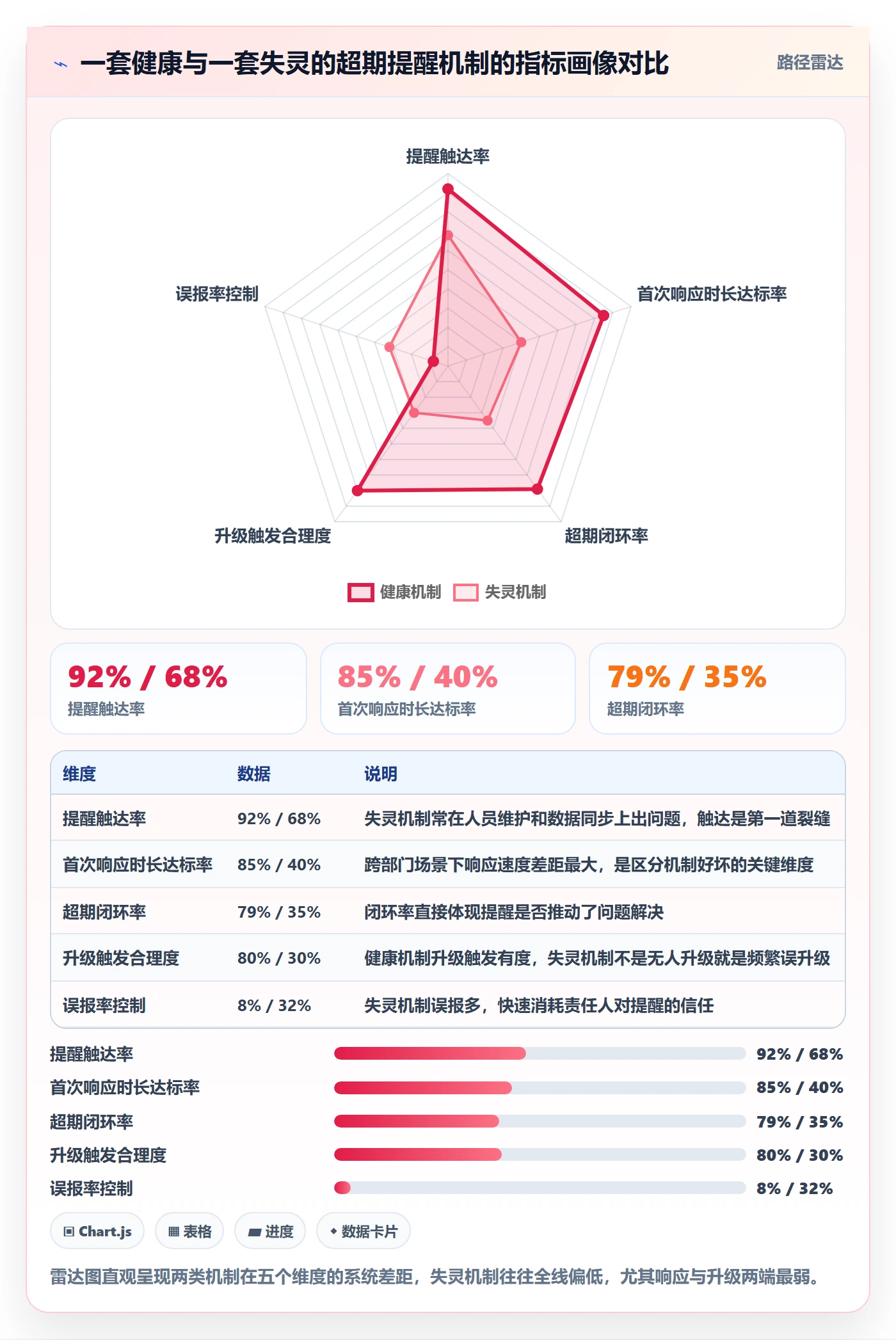

指标 改造前 改造后 变化方向
提醒触达率 68% 93% 显著提升,责任人维护到位
首次响应平均时长 约 36 小时 约 11 小时 明显缩短,先行指标改善
超期未响应率 约 52% 约 18% 大幅下降,提醒重新有了约束力
超期闭环率 约 40% 约 77% 接近翻倍,风险真正被解决
提醒误报率 约 30% 约 9% 明显下降,提醒可信度回升

需要强调,这几个数字不是"某工具带来的",而是流程与规则设计带来的。工具只是承载,规则设计和责任约定才是关键。把功劳全归给工具,是选型时最容易犯的错。

超期提醒流程与规范:跨部门团队任务提醒风险控制关键指标

4. 一个反直觉的细节

改造中我发现一个反直觉现象:当我们减少提醒总条数之后,响应率反而上升了。原因是提醒总量下降后,每一条提醒的注意力占比提高,责任人不再选择性忽略。这再次印证了前面的判断,提醒的关键不是数量,而是密度与聚焦。

六、不同情况下的行动建议

方法论讲完,落到行动上,不同团队起点不同,我给三套不同的建议。

1. 如果你的团队还没建立提醒流程

建议从最小可行的三件事做起:先定义超期标准(按任务类型分档),再约定提醒对象(至少覆盖责任人和上级),最后定义升级触发条件。不要一上来就追求指标全面,先让流程跑通,指标会自然浮现。这个阶段最忌讳的是一刀切和追求工具功能。

2. 如果你已有提醒流程但效果差

建议做一次"提醒有效性诊断":统计触达率、首次响应时长、误报率三个指标。根据我的经验,这类团队的问题大多出在误报率过高和缺少升级路径这两个点上。先修这两处,往往比加功能立竿见影。

3. 如果你要选型或替换工具

选型时把"规则可配置"作为第一优先级,具体看三点:能否按任务类型分别设置超期标准;能否自定义提醒对象分层;能否输出过程指标看板。对于中大型组织,还要额外评估私有化部署能力和数据迁移的平滑度,因为提醒机制一旦上线,会积累大量历史行为数据,迁移成本不容忽视。

六、不同情况下的行动建议

七、不同情况下的取舍

任何机制都是权衡,没有完美的方案。下面给几组典型取舍,帮助你根据自身情况做判断。

1. 提醒频率 vs 提醒可信度

要提高约束力,容易走向加频率;但频率越高,误报越容易被放大,可信度越低。取舍原则是"宁可少而准,不可多而滥"。如果你的任务类型复杂,优先做分类,而不是加频率。

2. 升级灵敏度 vs 组织摩擦

升级阈值设得松,风险暴露快,但会频繁惊动上级,产生组织摩擦;设得紧,摩擦少,但可能错过真正需要升级的风险。我的建议是初期设得稍紧,用两三个季度的数据逐步校准,而不是一开始就追求最优阈值。

3. 规则统一 vs 规则可配置

统一规则好维护、好理解,但适配性差;可配置规则适配性强,但维护成本高、容易失控。对于跨部门、任务类型多的团队,可配置是必要的代价;对于任务类型单一的团队,统一规则反而更稳。这个取舍要根据团队规模做,100 人以下的团队,通常统一规则加少量例外就够了。

超期提醒流程与规范:跨部门团队任务提醒风险控制关键指标

八、结语:提醒不是催促,是让风险可见

回到开头那个 47 人团队的例子。真正让超期率降下来的,不是提醒发得更勤,而是我们做对了三件事:定义了不同任务类型的超期标准、明确了提醒对象分层、补上了升级路径。指标是这套机制的仪表盘,不是目的本身。

如果你只从这篇文章带走一个结论,我希望是:把超期提醒当成风险暴露机制来设计,而不是当成催办工具来使用。两者的差别,决定了你的提醒是被认真对待,还是被默默忽略。

下一步,建议你按这个顺序行动:先梳理各任务类型的超期标准,再和跨部门伙伴约定提醒对象与响应时限,然后设定升级触发条件,最后才考虑用工具把规则配置化、把过程指标可视化。顺序反了,工具再好也救不回来。

八、结语:提醒不是催促,是让风险可见

常见问题解答(FAQ)

1. 超期提醒到底应该发给谁?只发责任人是不是就够了?

我们团队的任务一超期,我第一反应就是私聊责任人催一下,但催了几次发现对方要么装没看见,要么说自己也在等别人。我就很困惑,提醒是不是应该直接抄送他的领导,还是先发协作方?真怕发错人把关系搞僵。

只发直接责任人,在跨部门场景下几乎必然失效,因为超期的成因往往不在他一个人身上。建议按'责任人→协作方→责任人上级→PMO/项目负责人'四层递进设计触达对象:第一次提醒只发责任人和协作方,明确写出'卡在谁那里、需要什么动作、什么时候要回复';

超过约定响应时间仍未响应,再自动升级到责任人上级,并附上任务影响面(影响哪个里程碑、影响谁的下游交付)。判断依据很简单:提醒的目的是让风险可见并找到能推动的人,而不是单纯催一个人。

如果任务本身依赖第三方,只催责任人等于让他替你背锅,升级反而会激化矛盾,所以第一层提醒就必须把协作方拉进来,让责任边界在消息里说清楚。

2. 提醒频率到底多高才合适?每天催一次会不会反而没人看?

之前我们组每天早上自动推一条超期清单,刚开始大家还看,两个月后基本没人点开了。我自己也觉得那些提醒像背景噪音,真正急的事反而被淹在里面。所以到底该怎么定提醒节奏,有没有比较靠谱的判断标准?

提醒频率和响应率不是线性关系,而是先升后降的倒U型,超过某个点之后,提醒越多、被忽略得越彻底,但这个具体拐点没有权威统一数据,只能按自己团队的情况测。可执行的判断做法是:把提醒分成'例行汇总'和'定向预警'两类,例行汇总一天一次、固定时间、合并成一条,只做信息同步;

定向预警只在真正需要动作时触发,比如临近截止、已超期且无人响应、影响下游节点,一次只推给该动作的人。判断提醒是否过载,看两个数:一是提醒触达后的首次响应时长有没有变长,二是超期未响应率有没有上升,如果提醒总量增加但这两个指标同时在恶化,说明已经进入提醒疲劳区,应该砍掉例行提醒的频率而不是加码。

3. 跨部门任务超期,光靠提醒没用,那升级机制该怎么设才不伤人?

我最头疼的就是升级这件事。不升级吧,任务一直挂着没人管;一升级到对方领导那里,对方就觉得我在打小报告,后面配合更差。想问问有没有既能推动事情、又不至于把跨部门关系搞僵的升级设计思路。

升级机制的关键不是'要不要升级',而是把升级变成事先约定好的规则,而不是临时的个人行为。具体做法有三点:第一,在任务启动时就把升级条件写进协作约定,比如'超期24小时未响应自动通知双方上级',让升级成为流程动作而非你个人的告状;

第二,升级信息只陈述事实和影响,不评价人,格式可以是'任务X已超期N小时,当前卡在Y环节,可能影响Z交付,请协助推动';第三,给被升级方留一个体面的台阶,比如升级同时提供两个可选动作(重新排期或拆解阻塞点),让对方是来解决问题的,而不是来认错的。

判断标准是:升级触发的应该是资源协调,而不是责任追究,如果每次升级都变成追责现场,说明前面的责任矩阵和交付约定没做清楚。

4. 超期提醒做了但看不出效果,应该盯哪几个指标?

我们把超期提醒流程搭起来了,日报周报也在发,但老板问'这套东西到底有没有用'的时候,我答不上来。完成率、超期率这些数看着都差不多,感觉反映不出提醒到底起没起作用。想请教应该重点看哪些指标。

只盯完成率和超期率是不够的,因为这两个是滞后指标,等它们变化时风险早已经发生了。建议把指标分三层来看:过程层看提醒触达率、首次响应时长、提醒覆盖率,用来判断提醒有没有送到、有没有被看见;结果层看按期完成率、超期闭环率,用来判断超期之后有没有被真正解决;

风险层看超期未响应率、升级触发率、误报率,用来提前发现流程本身在不在失效。判断依据是指标分层的通用逻辑,先行指标负责预警、滞后指标负责验证。

特别要盯'误报率',如果大量提醒发出去后发现任务其实没超期或不该提醒,说明超期定义和触发条件设置得太粗糙,误报一多,真提醒也会被当成狼来了,整条流程的可信度就塌了。

核心关键词

读者评论

段
段启航

提醒疲劳这个点太真实了。我们团队每天自动催办几十条,大家早就免疫了,真正紧急的超期反而没人看。文章说提醒频率和响应率是倒U型关系,方向我认同,但具体阈值确实因组织而异,不能照搬。

陈
陈晓彤

升级机制那段戳中痛点。跨部门任务没有共同上级,提醒发出去没人理,流程就断了。我之前待的公司就是缺升级路径,超期任务最后全靠项目经理刷脸推动,不可持续。

林
林景行

三层指标框架挺有启发。之前我们只看超期率,等数字变红时风险早发生了。触达率、首次响应时长这些先行指标确实能提前预警,不过落地时需要先修对象维护和通知渠道,不然数据也不准。

史
史书瑶

提醒对象分层比提高频率有用得多。我们以前只发直接责任人,结果他一休假任务就卡住。后来加了协作方抄送和高层升级,闭环率明显提升。文章案例多,方法论接地气,但图表数据是示意,别当标准套。

文章包含AI辅助创作:超期提醒流程与规范:跨部门团队任务提醒风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/605443

赞 (0)
飞飞飞飞
自动提醒管理指南:项目负责人如何做好任务提醒,入门指南全流程
上一篇 4小时前
任务提醒如何做好自动提醒?项目负责人实操方法与操作步骤
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
