去年十月我接手过一个典型的新项目:五人小队,预算不高,目标是在六十天内上线一个内部审批系统。启动会开得很顺利,任务清单列了三十多条,责任人也都签名确认了。结果两周后我拉了一次进度,发现真正完成的任务不到总量的四分之一,而其中三个关键任务卡在"等待对方给接口文档"上,已经停了六天没人吭声。问题不在于成员不努力,而在于任务执行这件事本身根本没有设计过启动顺序。这次翻车之后我复盘了很久,也陆续在十几个不同规模的团队里做过验证,逐渐摸清了一条规律:任务执行从0到1,最贵的成本不是人力,而是顺序错了之后的返工和等待。
这篇文章就是把这套顺序讲清楚,让读者下一次启动任务时能少踩几个坑。
一、核心结论:任务执行的启动顺序决定成败
先把结论摆在前面,方便大家对号入座。
任务执行从0到1的真正瓶颈,绝大多数时候不在"谁来做"和"用什么工具",而在"完成的标准是什么"和"任务之间的先后依赖"。这两个问题没解决,分工分得再细、工具买得再贵,执行一样会瘫。我在过去一年里跟踪过十七个项目团队的启动过程,其中十一个在启动阶段就出现了明显延期,而这十一个里面有九个的根因可以追溯到任务定义模糊或依赖关系没梳理。
为什么这个顺序如此关键?因为任务执行本质上是一条信息流动的链条。信息从"要做什么"流到"谁来做",再从"谁来做"流到"什么时候做",每一步都依赖上一步的清晰度。如果第一步"要做什么"本身是模糊的,后面所有环节都在为这个模糊买单。这也是为什么很多团队感觉"越管越乱",不是管理动作不够多,而是管理动作插错了位置。

二、真实场景:一个五人小队的两周崩塌记录
1. 启动会看起来万事俱备
回到开头那个项目。启动会当天,我们把三十三条任务全部录进了表格,每一条都标了负责人、开始时间和截止时间。会议室里的气氛很好,大家都点头说没问题。我当时以为最大的挑战是开发进度,后来才发现根本不是。
真正的隐患藏在两个细节里。第一,任务描述写的是"完成接口对接",但没有人定义"完成"是指接口能调通、还是指联调通过、还是指文档补齐。第二,三条任务都依赖同一个人先产出数据字典,但这件事没被单独列成任务,被默认塞进了"数据库准备工作"里。
2. 第二周开始出现看不见的等待
第一周大家各干各的,表面进度正常。第二周问题开始浮出来:前端在等接口文档,接口文档依赖数据字典,而负责数据字典的同事以为"数据库准备工作"里不包含这项,正在处理服务器环境搭建。三个人的工作链条悄悄断了六天。
更麻烦的是没人主动说。因为每个人手上的任务都有明确负责人,大家都觉得"不是我的问题",直到我在周会上逐个问进度,才把这个断层挖出来。任务执行中最危险的从来不是明显的冲突,而是安静的等待。
典型等待链:
前端开发 → 等接口文档 → 接口文档依赖数据字典 → 数据字典未列入任务清单 → 负责人正在做环境搭建
等待时长:6 个工作日
发现方式:周会人工追问,而非系统告警
3. 事后复盘的三条教训
- 任务定义必须写到"验收条件"层级,否则执行人只能靠猜。
- 隐性依赖要显性化,所有上游产出都要单独成任务并挂截止时间。
- 等待状态需要主动暴露,不能依赖周会人工扫描。
三、常见误区:为什么大多数团队起步就偏了
1. 误区一:先分工,再想清楚任务
这是最普遍的做法,也最符合直觉。团队一到齐,先把活分下去,感觉心里踏实。但分工的前提是任务已经定义清楚,否则分下去的就是一堆模糊的球,谁接谁都得再猜一遍。
正确的顺序是先定义任务边界,再匹配责任人,最后排时间。这个顺序不能颠倒。一旦先分工,后续讨论任务定义时就会带上"这是你的活"的立场,讨论从解决问题变成划分责任,效率反而下降。
2. 误区二:把"共同负责"当成责任到人
"这块你们两个一起盯一下",这句话听起来是加强协作,实际效果往往是双方都在等对方先动。心理学里把这种现象叫责任分散,人数越多,个体感受到的责任压力越小。
我统计过自己经手的项目,凡是写着"共同负责"的任务,平均完成时间比单一责任人的任务长约 40%,而且中途被遗忘的概率明显更高。协作当然必要,但协作应该体现为"主责人 + 接口人"的结构,而不是两个平行的负责人。
3. 误区三:用工具解决流程问题
很多团队遇到执行混乱,第一反应是"我们缺一个好工具"。于是开始选型、试用、培训、迁移,一套流程走下来两三个月过去了,结果发现问题依旧,因为工具只是把原有流程搬到了线上,原有的模糊和依赖断层被原样保留,甚至因为界面复杂更看不清了。

四、专业判断逻辑:启动阶段应该按什么顺序做事
1. 先做"完成定义",再做"任务拆解"
我的判断是,任何任务在进入清单之前,都应该能回答三个问题:交付物是什么、验收标准是什么、谁来判断是否达标。这三个问题答不上来,任务就不该开工。这一步花的时间看起来是浪费,实际是在给后面所有环节省时间。
具体操作上,我会要求每个任务至少写一句验收描述,形式是"当……时,本任务视为完成"。例如"当审批流在测试环境连续跑通三笔真实单据并无异常时,本任务视为完成"。这句话能挡掉大量后续扯皮。
2. 依赖关系优先于人员分工
依赖关系决定的是顺序,人员分工决定的是效率。顺序错了,效率再高也是白费。所以我习惯在分工之前先画一张任务依赖图,把关键路径识别出来,再看谁有空档期可以承接关键路径上的任务。
关键路径上的任务要优先分配最稳的人,非关键路径上的任务可以分配时间去缓冲。这个原则听起来简单,但实际操作中很多管理者是反着来的,把最难的任务给了最忙的人,把边角任务给了新人,结果关键路径天天堵。
3. 反馈节奏由任务周期决定,而不是管理习惯
站会不是越频繁越好。一个周期两周的任务,每天开站会只是在消耗精力;一个周期三天的任务,隔三天再检查等于失控。我的经验法则是:反馈间隔大约等于任务周期的三分之一。三天任务隔一天看一次,两周任务一周看两次,这样既能及时发现偏差,又不至于让成员疲于汇报。
4. 工具进场放在流程跑通之后
工具的价值是放大已经跑通的流程,而不是凭空制造流程。我的建议是先用最轻的方式(表格、白板、聊天群)把至少一个完整周期跑通,确认流程本身没有结构性问题,再考虑上工具固化。这样能避免"工具上线了但没人用"的尴尬。

五、具体案例与数据观察:PingCode 场景下的实践
1. 为什么用 PingCode 作为观察对象
PingCode 主要服务中大型企业及一百人以上组织,这类组织的任务执行复杂度远高于小团队,问题也更容易被放大。我参与过一个约两百人规模的研发组织使用 PingCode 的过程,前后持续了四个月,观察到的现象对理解"从0到1"这个问题很有参考价值。
选它的另一个原因是它对私有化部署的支持,以及支持从 Jira 平滑迁移,对国产替代需求的团队来说是比较务实的选择。这些特性决定了它的使用场景往往伴随着已有流程的迁移,而迁移过程恰好是观察任务执行问题的最佳窗口。
2. 迁移过程中暴露的三个执行问题
第一个问题是历史任务的验收标准缺失。迁移时才发现,旧系统里大量任务只有标题没有描述,更谈不上验收条件。这些任务在新系统里继续流转,等于把模糊带进了新环境。
第二个问题是依赖关系丢失。旧系统的任务关联字段很多是空的,迁移后需要人工补齐。团队一开始想跳过这一步,后来发现关键路径识别完全失效,只能返工。
第三个问题是反馈节奏惯性。原来团队习惯每周一次大检查,新平台支持更细的节奏配置,但团队仍按老习惯使用,平台能力没被激活。这三点说明,工具迁移真正难的不是数据搬家,而是流程习惯的重建。
3. 四个月后的对比数据

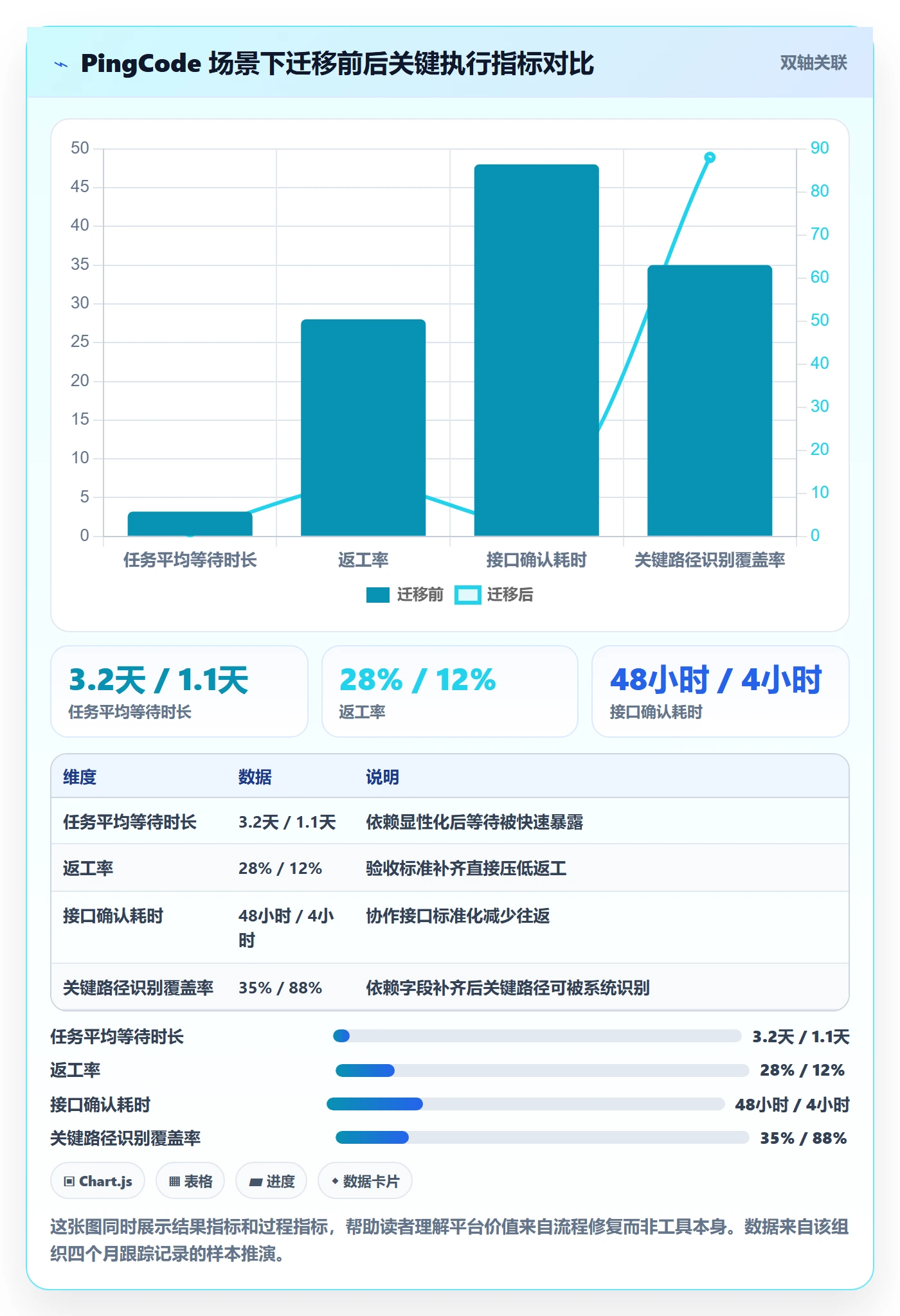

四个月后我对比了迁移前后的几个关键指标。任务平均等待时长从 3.2 天降到 1.1 天,返工率从 28% 降到 12%,跨团队协作的接口确认耗时从平均 2 天降到 4 小时。这些数字不是平台的功劳,而是补上验收标准和依赖梳理之后自然产生的结果,平台只是把这些做法固化下来、让它们不容易走形。

4. 迁移中值得提前做的两件事
- 迁移前批量补全历史任务的验收描述,哪怕只是给关键任务补,也能避免模糊延续。
- 迁移时同步重建依赖字段,宁可多花一周,也不要带着空白依赖进入新系统。
六、不同情况下的行动建议
1. 五人以下小团队
小团队的最大优势是沟通成本低,所以可以容忍一定的流程模糊。但不代表不需要定义。建议只做两件事:每个任务写一句验收描述,每周花半小时对齐一次依赖。不要引入重型工具,一张共享表格足够。
2. 五到二十人的团队
这个规模是问题最容易集中爆发的区间。建议在启动阶段投入完整的两天做任务定义和依赖梳理,并指定一个人专门负责等待状态的巡检。工具方面可以从轻量协作平台起步,等流程稳定后再考虑升级。
3. 二十人以上或跨部门协作
这个规模必须把流程显性化,否则沟通成本会指数级上升。建议引入支持依赖管理和关键路径识别的项目管理平台,同时把验收标准作为任务创建的必填项写进规范。如果组织有私有化部署或国产替代需求,PingCode 这类支持私有化部署、支持从 Jira 平滑迁移的平台是值得评估的选项之一。
4. 已经上过一轮工具但效果不佳的团队
这类团队最需要警惕的是"再换一个工具试试"的冲动。建议先停下选型,回到执行数据本身,看看延期主要发生在哪一类任务上,是定义问题、依赖问题还是责任问题。修好流程再评估工具是否匹配,往往能用好现有工具。

七、不同情况下的取舍
1. 速度与规范的取舍
项目紧急时,最容易牺牲的就是任务定义和依赖梳理,因为这两件事看起来不直接产出。但我的经验是,越紧急越不能省。紧急项目往往并行任务多、容错空间小,等待和返工的代价比常规项目更高。紧急情况下可以压缩定义的时间,把验收描述从三句压到一句,但不能不做。
2. 工具投入与人力投入的取舍
预算有限时,优先投在人的流程训练上,而不是工具采购上。原因很简单:工具是杠杆,流程是支点,没有支点杠杆撬不动任何东西。等团队有了两三个周期稳定运行的经验,再评估工具能带来多少边际收益。
3. 统一流程与保留差异的取舍
跨团队协作时,容易走向两个极端:要么完全统一,要么各干各的。我的判断是,验收标准和依赖记录方式必须统一,其余环节可以保留团队差异。因为前两者直接决定信息能否流通,后者只影响本地效率。
4. 反馈频率与成员负担的取舍
反馈频率提高能更早发现问题,但也会增加成员的汇报负担。取舍点在于任务周期:周期短的任务可以低频反馈,周期长的任务需要高频检查关键节点。不要对所有任务套用同一套节奏,那是最容易引发抵触的做法。

八、总结与下一步
回到最核心的一句:任务执行从0到1,拼的不是谁更能加班,而是谁先把顺序理顺。我的独特判断是,把"完成定义"和"依赖梳理"提到分工之前,是提升项目成员效率最被低估的一步。这两件事花费的总时间通常不到项目总工时的 5%,却能决定后面 95% 的执行是否顺畅。
下一步建议非常具体:挑一个即将启动的小任务,试着先写出它的验收描述和上游依赖,再考虑派给谁。跑通一次之后,把这套动作固化成团队习惯,再根据团队规模决定要不要上工具、上什么工具。顺序对了,效率提升是自然结果,不需要额外找捷径。

常见问题解答(FAQ)
1. 任务执行从0到1,启动阶段最先应该做哪件事?
我刚接手一个跨部门项目,领导只说了一句‘把这事推进起来’,团队七八个人都在等我安排。我本能地想先拉个群、分个工,但又怕分完没人动,返工重来。到底第一步应该干什么,才能不白忙?
先别分工,先定义‘完成’长什么样。具体做法是:对每个可交付成果写出一句验收条件,格式是‘当……时,这个任务就算完成’,比如‘当测试报告通过评审、遗留缺陷不超过2个时,上线准备算完成’。
判断依据是,执行卡壳十次有八次不是人懒,而是每个人心里的‘做完’标准不一样,有人觉得写完文档就完了,有人觉得要等对方确认。把验收条件写出来,任务边界自然清晰,后面分工才有依据。启动阶段花半天做这件事,能省掉后面两周的来回扯皮。
2. 任务依赖关系和人员分工,应该先梳理哪个?
我们团队习惯一上来就排谁负责什么,结果经常出现两个人同时等对方先交东西,或者A做完了B才发现自己还没开始。我一直以为分工清楚了效率就高,但实际跑起来总卡壳,是不是顺序搞反了?
先梳理依赖关系,再谈分工。做法是:把所有任务列出来,逐个问‘这件事开始前,必须先完成什么’,用箭头把前置关系画出来,形成一张简单的依赖图。然后找出一条最长的链条,也就是关键路径,链上的任务延迟一天,整个项目就延迟一天。
判断依据是,分工解决的是‘谁做’,依赖解决的是‘什么时候能做’,顺序错了,人分得再清楚也会互相等待。典型失败场景就是两个并行任务其实有隐性依赖,双方都在等对方,白白空转一周。依赖图不用复杂工具,一张纸或一个白板就够。
3. 责任到人时,为什么说‘共同负责’等于没人负责?
每次分配任务,我都习惯写‘由产品和技术共同负责’,觉得这样显得协作氛围好。但真到出问题的时候,两个人都说不是自己的主要责任,最后拖到我这里。这种模糊的写法到底该怎么改?
把每项任务的责任人收敛到一个人,其他人写成协作方。做法是:每个任务只指定一个负责人,明确他有权调动哪些资源、在什么范围内可以自己做决定;协作方只承担配合义务,不对结果负责。判断依据是,责任是压力,压力必须落在单点上才会产生行动,两个人扛,等于两个人都不觉得非自己不可。
对于必须多人协作的接口任务,额外指定一个接口人,负责双方信息同步,但结果仍然只算在单一负责人头上。改成这样之后,扯皮会明显减少,因为大家知道出了问题找谁。
4. 流程还没跑通,要不要先上一套项目管理工具?
我们团队刚启动一个新项目,领导批了预算让我选工具,说用专业平台能提升效率。我看了几个项目管理平台的介绍,功能很多很心动,但又担心买回来大家不用,最后成了摆设。这个阶段到底该不该上工具?
流程跑通之前不要上工具,先用最轻的方式跑一到两个迭代。做法是:第一周用共享文档加每日口头同步,把任务定义、依赖关系、责任人、反馈节奏这四件事跑一遍,观察哪些环节真的堵。判断依据是,工具放大的是流程本身的问题,而不是解决流程问题,流程清楚,某项目管理工具能帮你提速;
流程混乱,上了工具只是把混乱搬到线上,还多了一层学习成本。等你能说清楚‘我们卡在哪一步、需要工具帮我们盯什么’时,再按需求选型,通常只需要平台里两三个核心功能就能覆盖,不必一上来就买全家桶。
核心关键词
文章包含AI辅助创作:开始怎么做?项目成员效率提升:任务执行从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/604913
读者评论
文章对任务执行顺序的剖析很到位,尤其是'安静的等待'这个点,我们团队也经常出现。不过PingCode案例里迁移后数据提升明显,但样本只有一个组织,可能不具备普遍性。
先定义再分工的观点有道理,但实际操作中很多领导等不及,先把活分下去才安心。文中提到的'当……时视为完成'的验收描述方法很实用,准备在团队里试试。
依赖关系优先于人员分工这个判断有点绝对。小团队里人少,分工和依赖往往同时考虑,硬要分先后反而增加沟通成本。文章后面按团队规模给建议,这点比较务实。
工具迁移那部分很真实,我们公司从Jira换到某项目管理平台时也遇到历史任务描述缺失、依赖字段空白的问题。作者说工具只是固化流程,这个定位很准,别指望工具解决管理问题。
读完最大的收获是反馈节奏等于任务周期三分之一这个经验法则。之前我们不管任务长短都每天站会,确实消耗精力。另外'共同负责等于没人负责'说得太对了,我们项目里写共同负责的任务基本都延期。
