去年冬天,我帮一家做智能硬件的公司做研发流程诊断。他们的研发总监给我看了一份写得很漂亮的《项目延期管理办法》,一共十二章四十六条,从申请到审批到归档,逻辑严密、用词规范。我问了他一个问题:过去半年,你们真正走完这套流程的延期有多少次?他打开系统查了十分钟,回答说:三次。而同期他们实际发生的任务延期,光是研发部门就有两百多次。一份覆盖率不足 2% 的延期制度,本质上不是制度,是一份无人阅读的文档。
这不是个案。在我接触过的几十个中大型研发团队里,延期流程"写在纸上、死在执行"几乎是通病。问题从来不是流程不完整,而是制度设计与真实执行场景之间断了三根链条。这篇文章想把这根断链拆开讲清楚:延期流程该怎么设计、任务执行制度的关键锚点在哪里、哪些指标真正能诊断出制度漏洞。如果你是项目经理、PMO 或团队负责人,正在为"制度落不了地"发愁,这篇内容会给你一套可以直接对照检查的框架。
一、延期流程失效的根源不在流程本身
先把核心结论放在最前面:绝大多数延期流程失效,不是因为流程环节设计得不够周全,而是因为制度与执行场景在三处脱节,触发条件脱节、责任归属脱节、指标用途脱节。把这三处对齐,比增加任何审批节点都有效。
我见过太多团队把精力花在"补流程"上:申请单加字段、审批节点从两级加到四级、要求附上风险评估报告。结果呢?执行人嫌麻烦,干脆不申报,任务默默拖到最后一刻,或者靠加班硬扛过去。审批人看不到真实延期数据,决策靠拍脑袋。整个组织陷入一种奇怪的平衡:流程越复杂,隐性延期越多;隐性延期越多,流程看起来越没用。
这个恶性循环的破局点,不是继续优化流程细节,而是重新想清楚一件事:延期制度的目标到底是什么。我的判断是,延期制度的目标不是"杜绝延期",而是"让延期可见、可控、可追溯"。一旦目标从"杜绝"转向"可见可控",大量看似必要的审批节点反而可以砍掉,制度落地的阻力会大幅下降。
1. 为什么"杜绝延期"是个错误目标
在真实的研发和交付场景里,延期是计划与现实的正常摩擦。需求变了、上游晚了、资源被调走了、技术方案推翻了,这些都会导致延期。如果一个制度的设计前提是"延期都是错误、都应该被阻止",那它必然把每个延期的人都推向"隐瞒"这一侧,因为申报延期意味着承认失误、意味着走繁琐流程、意味着可能被考核扣分。
反过来,如果制度的设计前提是"延期是信息,需要被及时捕捉和处理",那么申报延期就变成了一个中性的、甚至被鼓励的动作。执行人愿意报,管理者才能看到真实进度,才有机会干预。
2. 三个脱节,对应三种现象
我把常见的脱节现象整理成了一张对照表,你可以拿着它对照自己的团队:
| 脱节类型 | 典型现象 | 根本原因 | 修复方向 |
|---|---|---|---|
| 触发条件脱节 | 没人清楚什么情况必须走延期流程 | 制度只定义了"延期"概念,没定义触发阈值 | 明确"到期未完成即触发",不设主观判断空间 |
| 责任归属脱节 | 延期申请提交后没人管,或审批卡在某个人手上 | 审批人、执行人、协作人边界模糊 | 分级授权,明确各层级审批时限 |
| 指标用途脱节 | 延期率被拿来考核个人,导致数据造假 | 指标只用于考核,不用于诊断 | 指标先诊断后考核,公开透明使用 |

二、把延期流程拆解成六个可执行环节
接下来讲背景和真实场景。先看清楚一个延期制度要真正跑起来,需要哪些环节是"必须有"、哪些是"可有可无"。
1. 六个环节的重新定义
通用资料里常把延期流程写成"申请,审批,归档"三步,这套框架的问题是:它假设延期是一个"事后报备"动作,而真实场景里延期需要被"提前捕捉、及时评估、动态调整"。我把它重新拆成六个环节:
- 触发:明确什么情况下必须进入延期流程。这一环最容易缺失,也最关键。
- 申报:谁申报、向谁申报、用什么格式、在多长时间内申报。
- 评估:影响范围多大、是否影响下游依赖、是否需要重新调配资源。
- 审批:分级授权,按延期时长和影响范围决定由谁审批。
- 调整:任务重排、资源再分配、对外承诺更新。
- 复盘:延期原因归类,反哺制度优化和计划质量提升。
这六环里,触发和复盘是最常被忽略的两个环节,也是决定制度生死的关键。触发定义清楚,执行人知道什么时候该报;复盘做扎实,制度才能自我进化,而不是年复一年地吃老本。
2. 触发的判断标准要"去主观化"
很多制度写的是"延期超过一定影响时需申报",这种表述留了太多主观空间,执行人会默认判断"我这个不算大影响",于是不报。我建议直接改成机械式触发:任务在计划截止日期前未完成且未提前 24 小时说明的,一律进入延期流程。把判断权从执行人手里收走,触发率会立刻提升。
这里有个真实场景值得说明。某中大型企业的研发团队最初把触发条件设为"延期影响里程碑时申报",结果一个月只收到零申报,而实际延期比比皆是。改成"到期未完成即触发"后,第一个月收到 47 条延期申报,其中 39 条被评估为"影响可控",只有 8 条真正需要调整里程碑。表面上看申报量暴增是"变麻烦"了,实际上管理层第一次拿到了真实的进度分布。
3. 审批分级:避免一刀切

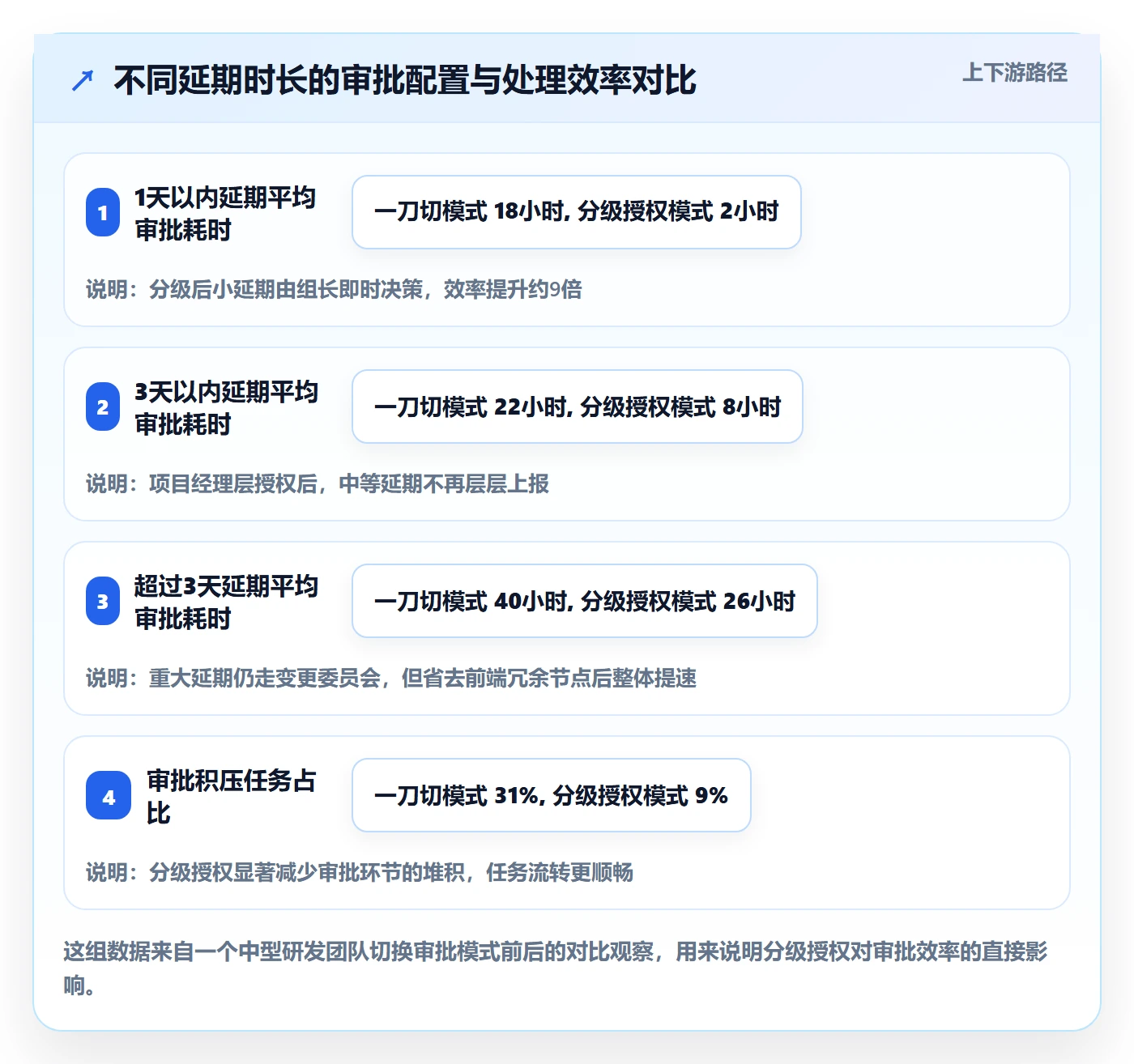

审批环节最常见的错误是一刀切,所有延期都走同一套审批链。这导致两个后果:小延期被过度审批,浪费管理精力;大延期反而因为流程冗长被拖延决策。合理做法是分级授权,且每级设定审批时限。

三、任务执行制度设计的四个常见误区
讲完流程,再讲背景和误区。制度设计层面有四个坑,几乎每个团队都会踩其中至少两个。
1. 误区一:只定流程,不定触发条件
前面已经提过,这里再强调一次它的破坏力。流程没有触发条件,就像红绿灯没有"什么时候变红"的规则,执行人只能凭感觉走。感觉这个东西在压力下永远偏向"不报"。触发条件的本质,是把"要不要报"这个问题从判断题改成选择题,甚至改成无需判断的自动动作。
2. 误区二:只审批,不记录
审批动作本身不产生价值,审批留下的记录才产生价值。如果审批结束后延期信息没有沉淀到统一的地方,谁延的、延了多久、什么原因、影响了下游哪些任务,那这条数据就消失了。半年后你想分析延期规律,会发现什么都捞不出来。
这里我特别想说一句:审批的目的不是"批准或驳回",而是"留下决策痕迹"。哪怕审批结果是"不同意延期、按原计划推进",这个决策和它的理由也应该被记录,因为它本身也是数据,它告诉你计划是否过于激进。
3. 误区三:只考核,不复盘
把延期率直接挂到个人绩效上,是我见过最伤团队的制度设计之一。它带来的直接后果是:延期被隐藏、数据被美化、真实问题被掩盖。半年后管理层看到的延期率很漂亮,实际项目却在暗处积累风险,直到某一天集中爆发。
正确顺序是:先诊断、后考核。指标先用于发现制度漏洞和计划问题,等团队对指标用途有共识、数据质量稳定之后,再谨慎地、局部地引入考核。
4. 误区四:把"隐性延期"当作风平浪静
隐性延期是这个话题里我最想强调的概念。所谓隐性延期,是指任务实际上已经延期,但既没有申报、也没有记录、更没有进入任何管理视野。它比显性延期危险得多,因为:显性延期至少还在台面上,有人能干预;隐性延期则是在暗处积累,直到拖垮整个里程碑才被发现。
我观察到的一个规律是:一个团队的显性延期数量,和它的制度健康度往往正相关。显性延期多,说明大家愿意暴露问题;显性延期少得反常,反而要警惕隐性延期的堆积。

四、关键指标:诊断工具而非考核武器
接下来给出专业判断逻辑。指标设计是任务执行制度的核心,但绝大多数团队用错了方向,他们把指标当成评价人的尺子,而不是诊断制度的听诊器。我主张的用法是:每个指标都对应一个特定的制度问题,读数的异常指向哪里的漏洞,而不是指向哪个人的失职。
1. 六个诊断型指标及其对应问题
| 指标 | 口径定义 | 诊断什么 | 异常信号 |
|---|---|---|---|
| 延期申报率 | 进入流程的延期数 / 实际发生延期数 | 制度覆盖面与执行意愿 | 低于70%说明触发条件或申报阻力有问题 |
| 延期时长中位数 | 所有延期任务的平均超期天数 | 计划质量与审批效率 | 持续上升说明计划过于激进或审批拖沓 |
| 延期原因分布 | 按需求变更/资源冲突/技术卡点等归类占比 | 制度漏洞与上游问题 | 某类原因占比超40%说明该环节是系统短板 |
| 审批平均时效 | 从申报到审批完成的平均小时数 | 授权合理性 | 超过承诺时限说明授权层级设置不当 |
| 任务重排次数 | 单个任务因延期被重新排期的次数 | 计划稳定性 | 同一任务重排超3次说明计划缺乏严肃性 |
| 隐性延期占比 | 未申报但实际延期数 / 实际发生延期数 | 制度执行力与团队文化 | 高于30%说明制度形同虚设 |
这张表的核心是第三列,每个指标都要回答"它诊断什么问题"。如果你的指标只能回答"谁延期了",那它就不是诊断工具,是追责工具。
2. 延期原因分布是最有价值的指标
如果只能保留一个指标,我会留下"延期原因分布"。原因在于,其他指标告诉你"延期多少",只有原因分布告诉你"为什么延期"。它直接指向系统的短板在哪里。

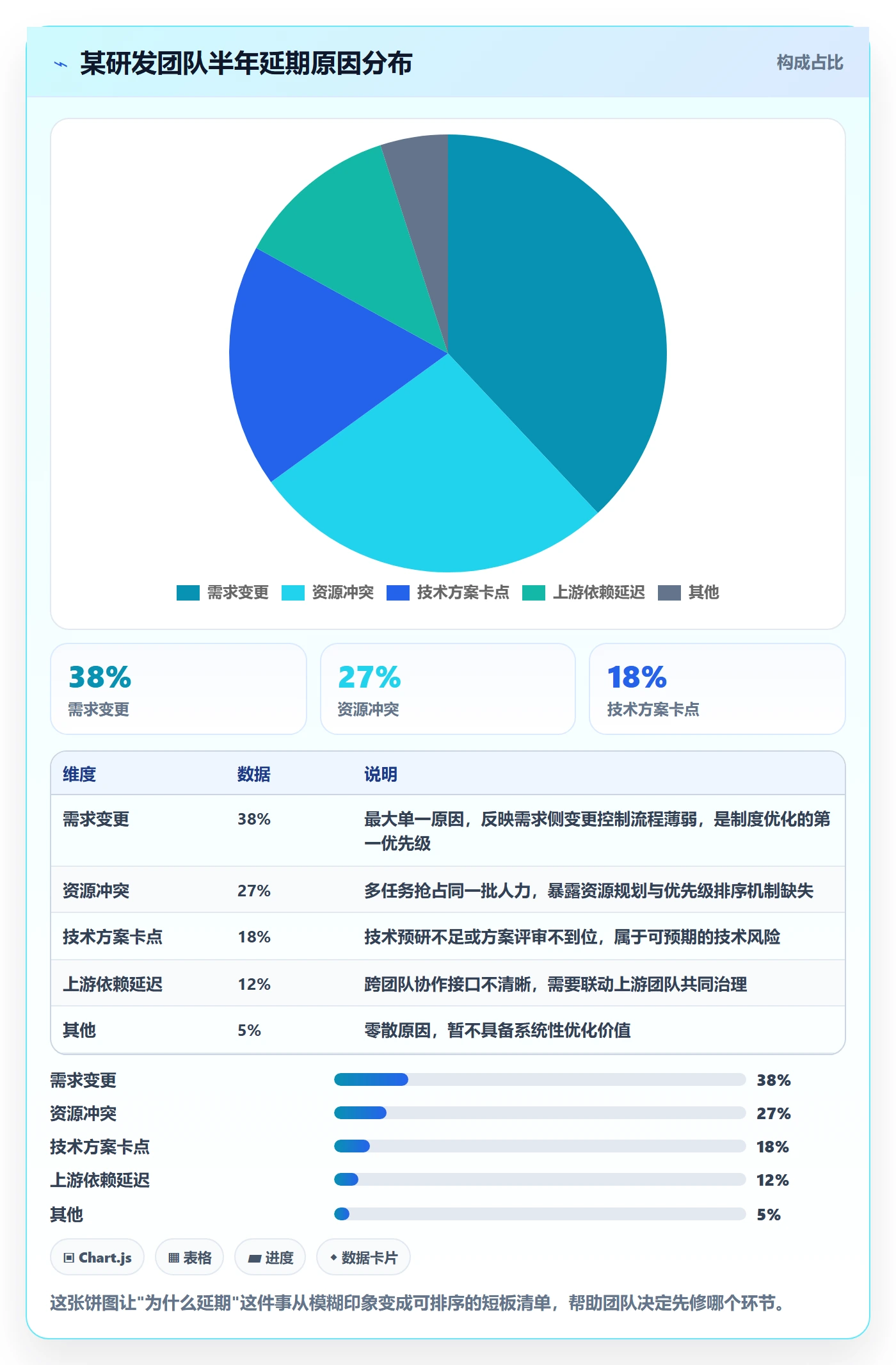

我观察到的一个典型分布是这样的:需求变更占 38%、资源冲突占 27%、技术方案卡点占 18%、上游依赖延迟占 12%、其他占 5%。这份分布一旦稳定下来,它就等于告诉你,你的最大问题不是执行不力,而是需求侧的变更控制失效。这个时候应该去优化需求变更流程,而不是继续在任务执行层加考核。

3. 隐性延期占比是最容易被忽视的指标
隐性延期的占比怎么算?实际操作中不能精确计算,但可以用一个近似方法:随机抽取一批已完成任务,对比"计划完成时间"和"实际完成时间",差值超过触发阈值但没有申报记录的,就算隐性延期。定期抽样,就能得到一个近似占比。
这个指标的价值在于,它是唯一能反映"制度真实执行力"的指标。申报率、审批时效这些都可能被"表面合规"掩盖,但隐性延期占比是拿实际数据和记录数据对照出来的,造假成本极高。如果这个数字长期高于 30%,说明你的制度基本没在起作用,需要推倒重来而不是打补丁。
五、用工具落地:从"制度文档"到"系统动作"
讲完逻辑,落到具体。制度要靠工具承载,否则永远停留在文档层面。这里我以一个具体的项目管理系统为例,讲清"制度怎么变成系统动作"。
1. 为什么中大型团队必须依赖工具
小团队可以用表格和定期例会撑住延期管理,但一旦组织规模超过 100 人,跨团队依赖、多人协作、审批分层这些问题会指数级放大,靠人治完全扛不住。对中大型企业来说,延期制度的落地本质是一个工具能力问题,而不是文档能力问题。
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在这类规模下,延期流程的每个环节都需要系统支撑:触发可以自动判定、申报可以一键生成、审批可以按规则自动路由、记录可以沉淀到统一数据源、指标可以自动汇总。它还支持私有化部署,对于数据合规要求高的企业是硬需求;同时支持从 Jira 平滑迁移,是国产替代场景下比较成熟的选择。这套能力正好对应前文提到的六个环节。
2. 系统承载制度的具体方式
举几个具体的落地点,你可以对照自己的实际情况判断:
- 自动触发:任务到期未完成,系统自动标记为"疑似延期",并推送给执行人确认,把"要不要报"变成"确认或说明"。
-
分级审批路由:根据延期时长和影响范围,自动路由到组
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:延期流程与规范:项目成员任务执行制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/604895
读者评论
延期覆盖率不足2%这个数据很扎心,但确实点到了要害。很多团队把流程写得很漂亮,实际执行却靠口头沟通。触发条件去主观化是个好思路,执行人不用纠结该不该报,制度才有落地可能。
隐性延期这个概念很有价值。显性延期多说明团队敢暴露问题,反而是健康信号。如果延期率突然下降,管理者应该警觉是不是大家开始藏着不报了。指标先诊断后考核的顺序也非常关键。
审批分级和原因分布这两点最实用。小延期走完整审批链确实浪费精力,分级授权能显著提速。原因分布指向需求变更占比最高,说明执行层加考核解决不了根本问题,得从需求侧找突破口。
