发布审批最常见的失败,不是审批人太少,而是所有人都在“批准”,却没人能回答:这次发布究竟包含什么、哪些风险已经验证、出了问题谁能叫停。跨部门团队从零搭建发布管理时,我更愿意先把审批看成一套风险决策机制,而不是一串签字节点。下面以一个中大型软件团队的流程重建为例,拆解如何从需求冻结、变更评估、发布验证到上线复盘,建立一套可执行、可追溯、又不把发布拖成排队的机制。文中的项目数据为匿名化案例口径与情景推演,不代表任何厂商或行业的统计结论。
一、先讲结论:发布审批不是“多签几个人”,而是把风险决策做成闭环
1. 发布审批要回答四个问题
我判断一套发布审批是否有效,不先看流程图有几层,而先看它能不能让团队在发布前说清四件事:发布什么、风险是什么、谁有权判断、失败后怎么恢复。四个问题中任意一个答不上来,增加审批人通常只会增加等待,并不会自动增加安全性。
“发布什么”要求范围明确,包含版本、需求、缺陷修复、配置变更、数据库脚本、依赖升级和部署批次。“风险是什么”要求影响范围、验证结果、回退条件、监控指标都有记录。“谁有权判断”要区分业务验收、技术评估、安全合规和最终发布决策。“失败后怎么恢复”则要有触发阈值、责任人和经过演练的回退步骤。
我的核心判断是:审批应当围绕风险证据,而不是围绕职级排队。一个低风险、可独立回退的小改动,不应该和涉及支付数据迁移的重大变更走同一条长链路;相反,重大变更也不能因为“领导已签字”而跳过验证证据。
2. 从零到一,先建立最小可用流程
新流程不需要一开始就覆盖所有边界情况。第一版只要能把“提出发布,冻结范围,评估风险,验证就绪,授权执行,观察结果,复盘归档”串起来,并为每一步规定责任人、输入、输出和超时处理,就已经比一张只有审批人姓名的表格更有用。
我通常建议先选一个业务边界清楚、发布频率适中、影响范围可控的团队试运行。连续跟踪四到六周,记录审批等待、材料返工、发布失败、回退耗时和紧急变更比例,再决定哪些环节需要加严或简化。不要先把流程写成几十页制度,再期待团队自然照做。
| 最小流程要素 | 上线前必须能回答的问题 | 常见失效信号 |
|---|---|---|
| 范围清单 | 本次具体发布哪些内容,是否有依赖 | 上线后才发现遗漏配置或脚本 |
| 风险分级 | 影响范围、可恢复性、数据风险如何判断 | 所有变更都走同一审批路径 |
| 验证证据 | 测试、验收、安全检查由谁完成 | 审批只看到“已测试”三个字 |
| 执行授权 | 谁能批准窗口,谁能实际操作 | 审批人与执行人职责混在一起 |
| 观察与回退 | 何时判定异常,如何停止或恢复 | 上线后无人盯指标,出事才找人 |
3. 先优化最贵的等待,不要先优化表单
审批耗时往往不是审批人阅读材料的时间,而是等待补材料、等待跨部门答复、等待固定会议和等待发布窗口的总和。把表单从十个字段减到六个,可能改善有限;如果每次都要等三天才有人确认接口兼容性,真正的瓶颈仍然没有动。
因此,流程改造的第一项工作不是“把审批线上化”,而是找出从提交到执行之间的时间分布。至少拆成材料准备、等待评估、补充材料、审批决策、排期等待、执行和观察几段。只有看到时间消耗发生在哪里,才能判断应该加模板、设服务时限、调整授权,还是建立自动检查。

二、为什么跨部门发布容易失控:每个团队都优化局部,没人拥有端到端结果

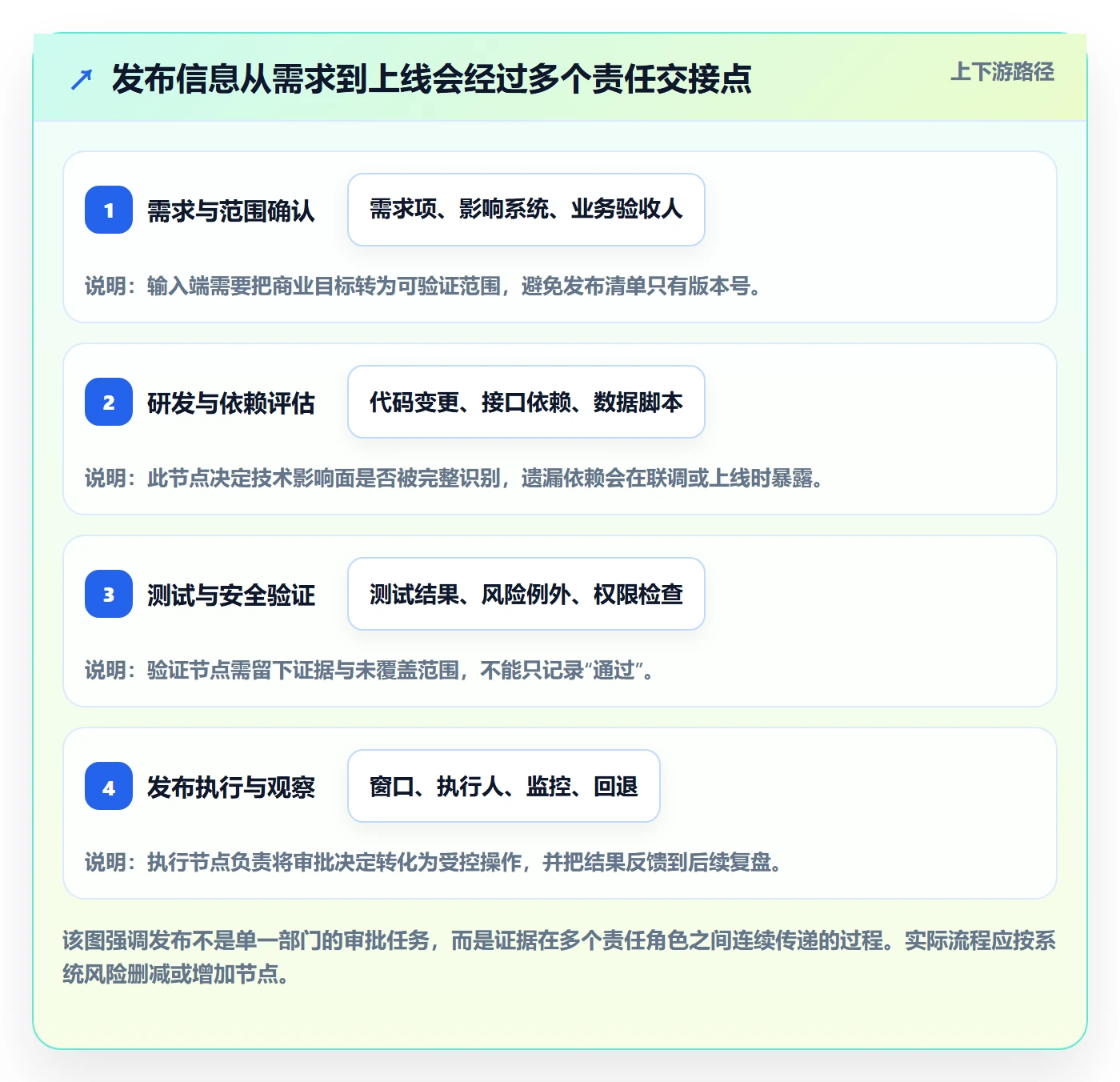

1. 发布本身是一条跨职能交接链
一次线上发布至少会经过产品、研发、测试、运维或平台、安全、客服或业务运营等角色。产品团队关心用户价值和发布时间,研发关心代码质量与依赖,测试关心覆盖程度,运维关心容量与可恢复性,安全团队关心暴露面与合规要求,业务团队则关心服务连续性和客户沟通。
这些目标并不天然一致。产品负责人可能认为错过活动日期比延迟上线更危险;运维负责人可能认为缺少回退验证时不应进入高峰期;安全人员可能在最后阶段发现权限变更。若团队只有各自的审批清单,没有一个共同的发布记录,大家就会在邮件、即时消息、表格和会议纪要之间寻找彼此的结论。
2. “做完自己的工作”不等于“发布已经就绪”
研发说代码合并了,不代表数据库变更已经安排;测试说通过了,不代表业务验收覆盖真实使用路径;安全检查完成,不代表上线配置与被检查环境一致;运维确认了窗口,也不代表值守人员知道回退信号。流程失控通常发生在交接缝隙,而不只发生在某个团队内部。
我在流程诊断中会特别留意两类句子:“这不归我们管”和“我以为他们已经确认了”。它们通常不是个人态度问题,而是流程没有规定谁提供证据、证据放在哪里、谁确认交接完成。要减少这类误解,发布记录应当成为跨部门共同引用的唯一事实入口。
3. 100人以上组织需要显式的责任边界
小团队可以依靠熟人协作和即时沟通维持秩序,但人员超过百人、系统数量变多、团队开始分层后,隐性约定很难稳定传递。新加入的负责人未必知道某个接口由谁维护,轮值人员也未必参加过上次事故复盘。流程必须让信息不依赖“恰好在群里的人”。
在这类规模下,管理工具的价值不应只被理解为任务看板。以 PingCode 这类面向中大型企业及百人以上组织的研发管理平台为例,若团队选择使用,应重点评估需求、缺陷、测试、版本和变更信息能否关联,以及权限、审计、通知、报表是否适配组织治理要求。工具能承载协作证据,但不能代替业务负责人定义风险边界。

4. 流程制度与工具配置要分开设计
制度定义“为什么必须做、由谁负责、什么条件下可例外”;工具配置解决“在哪里提交、如何提醒、如何关联记录、如何留痕”。把制度直接等同于工具字段,会产生两种问题:一是把不必要的流程固化,二是工具做不到的治理要求被误以为已经落实。
我建议先画出当前真实流程,再定义目标流程和例外规则,最后才配置系统。若已有需求、缺陷、测试用例和版本管理能力,可以先验证数据能否关联;若数据分散在多个系统,也可以先用轻量表单搭建试点,但要明确过渡方案和数据归档责任,避免形成第二套长期账本。
三、常见误区:看上去更严密,实际上更慢、更难追责
1. 误区一:所有发布都走同一套审批
小文案修正、常规缺陷修复、涉及核心数据的迁移,不具有相同风险。让所有变更都经过同样数量的签字,会把高风险流程的资源消耗摊到低风险工作上;低风险变更多了,团队就会寻找绕流程的办法;高风险变更反而淹没在大量形式相同的请求中。
更可行的做法是风险分级。分级依据不应只看“改动行数”或“功能大小”,还要看影响用户数、数据不可逆性、系统关键程度、外部依赖、回退难度、是否处于活动高峰,以及历史事故记录。任何单项因素都不应机械替代综合判断。
2. 误区二:审批人越多,风险越低
增加审批人只有在新增角色能带来独立、有效的判断时才有价值。如果五个人都只是在同一页面点“同意”,却没有明确审查责任,审批链变长并不等于控制能力增强。相反,责任被摊薄后,常出现“别人看过了,我就不用再看”的心理。
每个审批角色都应有清晰的判断边界。例如,业务负责人确认验收范围和业务时机;技术负责人确认架构影响与回退方案;安全负责人评估安全风险和例外;发布负责人判断材料是否齐备、窗口是否合适。任何一项如果只是重复阅读同一信息,应考虑合并或改为知会。
3. 误区三:审批通过就等于发布安全
审批是基于当时证据做出的决定,不是对结果的保证。审批通过后,代码、配置、依赖、数据或环境发生变化,就可能使原判断失效。因此,发布记录必须绑定具体版本和变更范围,并规定“批准后发生实质变更”时重新评估。
我会把批准与执行分成两个状态。批准表示允许在限定窗口和条件下发布;执行前检查表示确认实际部署包、环境、值守和回退条件与批准内容一致。两者混为一谈,容易出现审批文件写的是一个版本,生产环境上去的却是另一个版本。
4. 误区四:用审批表单替代风险评估
有表单不代表有判断。若风险字段只有“低、中、高”三个选项,没有说明判断依据,填写者会按主观感受选择;若每个人都把风险评为低,系统只是把风险标签数字化了。
风险标签应配套问题引导,例如是否触及个人信息或支付数据、是否执行不可逆数据操作、是否变更外部接口、是否涉及核心可用性、是否缺少回退验证。对关键问题设必答项,比要求填写一段“风险可控”的自由文本更容易形成可检查的证据。
5. 误区五:紧急发布没有规则,或者任何事都能走紧急通道
真正的紧急发布通常用于修复重大安全漏洞、核心服务中断、严重数据错误或业务阻断。若“赶进度”“客户催得急”都可以直接标为紧急,例外通道会逐渐成为常态通道,风险控制也就失去了区分度。
紧急流程可以缩短等待,但不能取消必要控制。至少应保留变更范围、风险说明、执行人、值守人、最低限度验证、回退或止损策略,以及事后补充审批和复盘期限。谁有权宣布紧急、超时未补材料如何处理,也应写清楚。
| 表现 | 表面做法 | 真正的问题 | 建议改法 |
|---|---|---|---|
| 审批排队 | 不断增加提醒和抄送 | 没有服务时限,也没有代理人 | 定义响应时限、升级路径和代理授权 |
| 资料反复补交 | 要求申请人“写详细一点” | 必需证据没有结构化定义 | 按风险等级设置准入清单和示例 |
| 紧急发布泛滥 | 所有延期都申请特批 | 常规窗口和排期规则不匹配业务节奏 | 先调整发布节奏,再限制紧急条件 |
| 上线后扯皮 | 事后查聊天记录 | 决策、执行、观察没有统一留痕 | 建立单一发布记录并关联变更证据 |
四、专业判断逻辑:先分风险,再定角色、证据和决策权

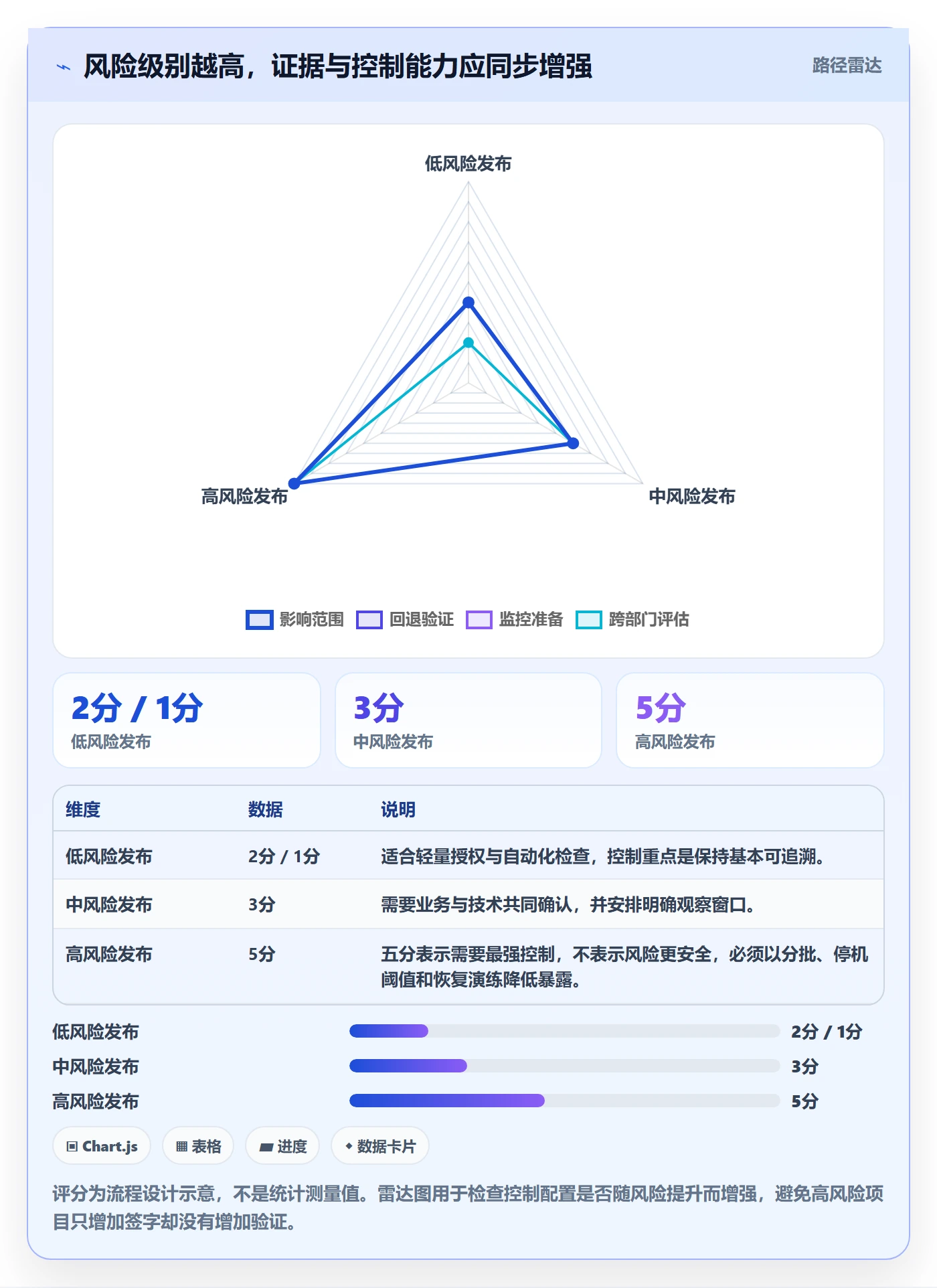

1. 用影响、可恢复性和不确定性判断风险
我不建议把风险判断压缩成一个看似精确的分数。分数容易给人“算出来就客观”的错觉,但影响范围、恢复能力和不确定性各自代表不同问题。团队可以采用简单的定性矩阵,关键是保留每个维度的判断依据,并让高风险项触发明确控制。
影响维度关注用户、收入、数据和合规后果;可恢复性关注回退是否经过验证、数据是否可逆、恢复需要多久;不确定性关注测试覆盖、依赖变化、环境差异和历史未知问题。高影响且难恢复的变更,即使测试通过,也应保留更强的上线观察和升级机制。
| 等级 | 典型特征 | 建议审批与控制 |
|---|---|---|
| 低风险 | 影响面小、可快速回退、无敏感数据或核心依赖变化 | 团队负责人授权,自动检查为主,按批次抽查 |
| 中风险 | 涉及多模块、外部接口或重要用户路径,但恢复方案明确 | 技术负责人和业务验收人确认,安排观察与值守 |
| 高风险 | 核心服务、敏感数据、不可逆迁移或大范围依赖变化 | 跨职能评估,明确发布负责人、分批策略和停止阈值 |
| 紧急变更 | 不处理会持续扩大损失或造成重大业务中断 | 快速授权但保留最小证据,规定事后补审与复盘时限 |
2. 风险等级决定控制强度,不等于决定审批人数
高风险发布并不必然需要更多签字人,而是需要更强的证据和更明确的决策权。例如,高风险的核心服务变更,重点可能是验证流量切换、故障注入、回退演练、监控阈值和现场指挥;增加两位只负责“看过”的审批人,不如把这些关键证据补齐。
低风险发布也不等于完全无人负责。团队仍需有明确的授权边界、自动检查和事后抽查。自动化能够降低重复劳动,但不能让风险责任消失。凡是自动判定的门槛,都要有人维护规则并处理异常结果。
3. 每个角色只对一种明确判断负责
流程角色可以压缩为四类:变更提出者负责真实性和完整性;专业评估者负责本领域风险;发布负责人负责窗口、依赖和执行组织;业务授权者对影响与时机作最终取舍。具体组织可以由同一人兼任多个角色,但兼任时要留意职责冲突,尤其是提出变更的人不宜独自确认所有关键风险。
“知会”与“审批”必须分开。知会对象需要知道发布时间和影响,但不应默认拥有阻断权;审批人则必须有明确的判断事项和拒绝理由。若某人每次都被抄送,却从不提供决策意见,应评估其是否属于真正的控制角色。
4. 证据要能验证、能追溯、能绑定版本
有效证据不是一段结论,而是可以被复核的信息。例如,“测试通过”应能关联测试范围、执行结果、未覆盖场景和缺陷状态;“已评估安全”应能关联检查记录与风险例外;“可以回退”应能说明回退步骤、数据影响和实际验证情况。
发布记录至少要绑定版本标识、需求或缺陷清单、部署包或构建记录、执行窗口、环境、执行人和审批结果。若审批后范围变化,系统应能识别并触发重新评估,而不是依赖申请人在群里口头提醒。

5. 把审批状态设计成可操作的状态机
状态名称应当帮助团队采取下一步行动。常见状态可以是草稿、待评估、待补充、待授权、已批准、已排期、执行中、观察中、完成、失败或已回退。每次状态变化都应记录操作者、时间、原因和必要证据。
特别要避免“审批中”成为无限期黑箱。待评估应有负责人和期限;待补充应指出缺什么;被拒绝应说明风险或条件;批准但未排期应说明窗口依赖。状态不是为了制造流程感,而是为了让任何人都能判断下一步由谁处理。
五、从0到1搭建流程:按阶段上线,而不是一次性铺满所有要求
1. 第一步:盘点当前发布路径和真实例外

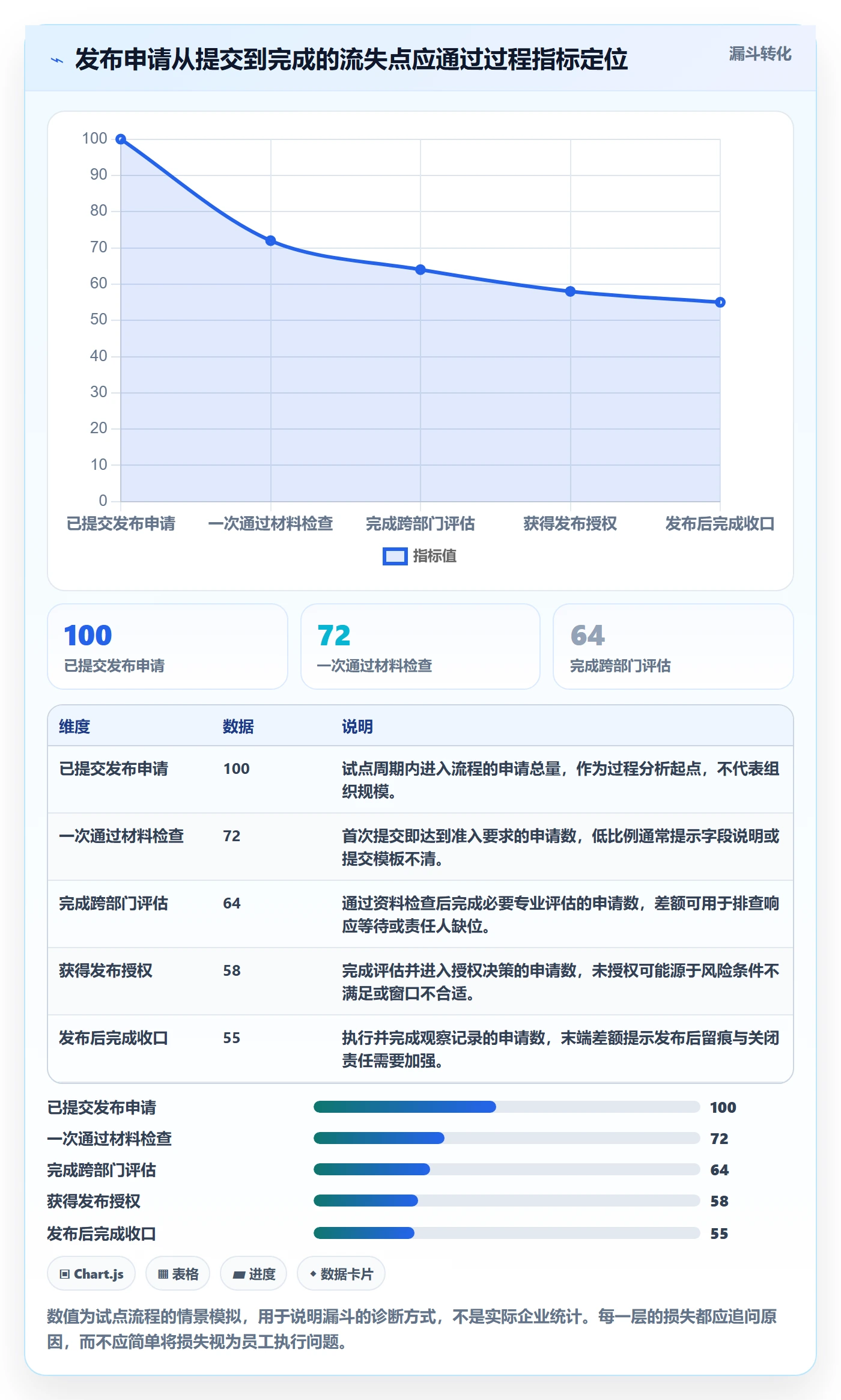

先选取最近十到二十次发布做回溯,整理变更类型、参与角色、审批耗时、补材料次数、发布窗口、异常和回退情况。样本不必有统计学代表性,但足以暴露重复交接、字段缺失和制度外操作。不要只访谈管理者,也要访谈实际提交、测试、值守和处理事故的人。
回溯时要区分“流程规定”和“实际做法”。如果制度要求安全评估,现实中却只有高风险系统会做,就应查明原因:规则不适用、资源不足、工具难用,还是团队对风险理解不同。未经诊断就把现实操作判定为违规,往往只会让真实流程更隐蔽。
2. 第二步:定义发布对象和边界
团队要先约定“什么算一次发布”。有的组织按版本管理,有的按变更单、服务或发布时间管理。关键是避免一个审批记录同时覆盖多个彼此无关的系统,也避免一个跨系统发布被拆得无法看到整体依赖。
建议明确纳入范围的内容:应用代码、基础设施配置、数据库结构和数据脚本、权限策略、第三方依赖、功能开关、数据模型、生产参数以及紧急修复。对纯内容修改、内部工具和非生产环境变更,可以制定简化规则,但要说明哪些情形会升级风险级别。
3. 第三步:建立风险分级与准入条件
每一级风险都需要对应一组“最少必须满足”的条件。低风险可要求版本清单、基础自动测试和可回滚部署;中风险增加业务验收、依赖确认、监控项与值守;高风险增加影响分析、数据恢复验证、分批策略、停止阈值及管理层级的授权。
准入规则不要写成“材料完整后方可审批”这种无法判断的句子。应当列出所需证据和合格标准,例如:回退步骤已在非生产环境验证;数据迁移前后校验规则已定义;核心业务路径的监控面板可用;发布期间指定了决策负责人。
4. 第四步:把审批拆成评估、授权和执行检查
评估阶段判断风险证据是否充分;授权阶段决定是否接受剩余风险并选择窗口;执行前检查确认实际版本、人员、环境与批准内容一致。三者可以在轻量流程中合并,但概念上要分开,否则“审批通过”会掩盖执行前的条件变化。
- 提交:提出者关联范围、版本、影响系统、变更原因和预期收益。
- 评估:技术、测试、安全、运维或业务角色只审阅自己负责的风险维度。
- 补充:材料不足时一次性列出缺项,并由明确责任人补齐。
- 授权:发布负责人结合风险、窗口和资源作出批准、延期或拒绝决定。
- 执行检查:确认部署对象与批准范围一致,值守、监控和回退条件已就绪。
- 观察收口:记录结果、异常、业务确认和复盘事项,关闭发布记录。
5. 第五步:设置超时、升级和代理机制
没有服务时限的审批会变成“等到有人想起来”。服务时限应根据风险和团队工作时段设定,并说明时限从何时开始计算、缺少材料是否暂停计时、节假日如何处理。高风险评估不宜用过短时限逼迫表面通过,低风险自动检查也不宜等到固定会议才处理。
超时后的动作可以是提醒、升级到替代负责人、调整窗口或撤回申请,不应默认静默通过。只有对已界定的低风险事项,组织经过评估并明确授权自动放行时,才可使用自动授权;涉及安全、数据或合规风险,不宜用“无人反对即通过”代替明确决策。
6. 第六步:在工具中建立单一事实入口
工具配置先围绕一个发布记录展开,记录能够关联需求、缺陷、测试、构建和变更。系统之间未必需要全部打通,但至少要能从发布记录找到关键证据,且权限和历史变更可追踪。
若评估 PingCode 或其他项目管理平台,应通过真实业务场景验证,而不是只看功能列表:能否按风险等级调整字段和流程;能否把需求、缺陷、测试结果和版本关联;能否处理紧急变更;是否支持权限隔离与审计;报表能否导出用于流程复盘。试点时要记录配置维护成本、跨系统同步可靠性和一线使用负担,避免把“上线了工具”误当成“流程落地”。
7. 第七步:用小范围试点验证流程是否真的改善
试点建议覆盖不同类型的变更,而不是只选最顺利的一类。至少纳入常规低风险发布、跨团队中风险发布和一次有明确业务约束的高风险演练。紧急变更可通过桌面演练验证,不必为了测试流程而制造真实紧急情况。
试点期间每周复盘一次流程摩擦:哪些字段没人理解、哪些审批人重复判断、哪些证据难以获得、哪些状态长期停滞。流程负责人应把反馈分成规则问题、工具问题、组织授权问题和培训问题,分别处理,不要把所有问题都归结为“大家不配合”。

8. 第八步:按证据调整,不要按意见数量投票
试点结束后,至少比较流程启用前后的中位审批周期、材料一次通过率、发布失败率、回退次数、紧急变更占比和发布后未关闭记录比例。对比时要检查业务复杂度是否相近;如果新流程期间刚好没有高风险发布,不能据此断言风险下降。
如果等待时间下降但失败率上升,说明流程可能削弱了必要控制;如果失败率稳定、材料返工减少、周期缩短,才更接近有效改善。如果周期没有缩短,但异常处理更快,也可能是值得保留的风险治理收益,需结合业务成本评估。
六、具体案例:把“周五晚上统一审批”改成分级授权与发布观察
1. 案例背景与问题诊断
以下为匿名化情景案例,数字用于展示诊断方法。某跨部门产品团队约一百五十人,涉及会员服务、订单接口和运营后台。原流程规定所有生产变更在每周固定会议集中审批,申请表主要记录版本号、负责人和预计时间,测试证据与回退方案通常通过聊天补充。
团队抽查二十次发布后发现,常规变更平均等待约两天,真正的审批讨论通常不足半小时;材料补交集中在影响范围、配置差异和回退方案。一次接口兼容问题发生后,业务、研发和运维分别认为对方负责通知,实际没有指定单一发布负责人。
2. 改造动作:把“会议审批”变成“证据到位才进入授权”
团队没有取消会议,而是把会议从逐项读表改成只讨论高风险、例外和跨团队冲突。低风险变更由技术负责人按清单授权;中风险需要业务验收与技术评估;高风险变更需要发布负责人确认窗口、观察策略和停止条件。紧急变更另设快速通道,但事后必须在规定期限内补齐记录。
申请记录新增了影响系统、数据变化、依赖关系、测试范围、未覆盖风险、监控指标、回退验证和发布后观察负责人。对每项证据,团队要求链接到现有记录,而不是重复抄写。发布执行前,值守人员核对实际版本与授权范围,避免批准后内容漂移。

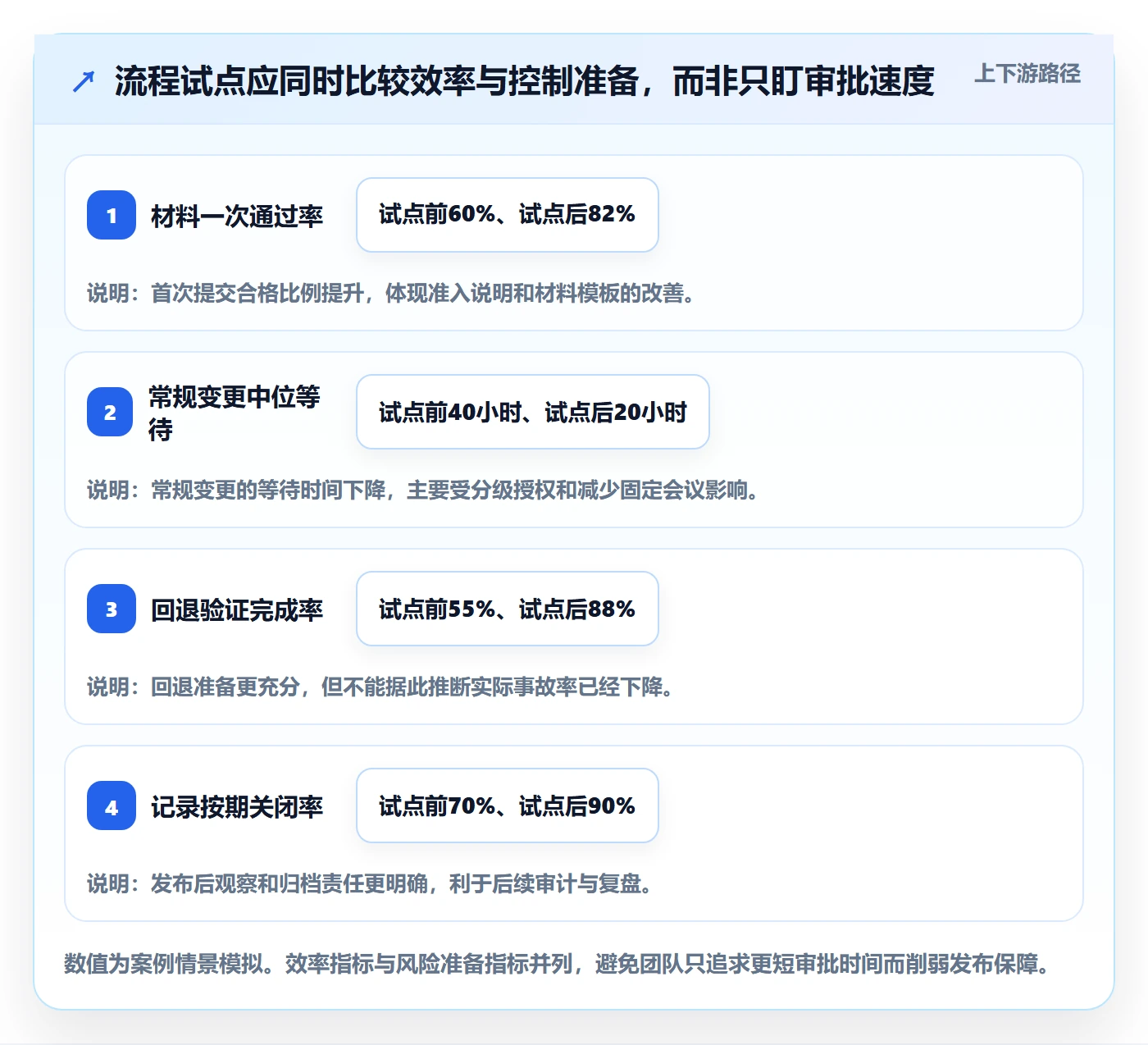

3. 示例观察:改善不等于把所有时间压到最低
在这个情景模拟中,试点四周后,材料一次通过比例从约六成提高到八成以上,常规变更的中位等待从约四十小时降至约二十小时,审批人员用于重复核对的时间有所下降。高风险发布的平均准备时间没有明显减少,因为团队增加了回退验证和观察安排;这不是流程失败,而是控制投入被集中到更需要的地方。
更值得关注的是,试点期间没有把“发布成功率”作为唯一目标。团队同时记录回退准备完成率、变更失败后发现异常的时间、紧急变更占比和未关闭记录。只有结果与控制质量同时观察,才能避免用“发布更快”掩盖风险向生产环境转移。
| 观察项目 | 试点前情景值 | 试点后情景值 | 如何解释 |
|---|---|---|---|
| 材料一次通过率 | 约60% | 约82% | 模板和准入规则减少了补交,但仍应抽查证据质量。 |
| 常规变更中位等待 | 约40小时 | 约20小时 | 分级授权减少了等待固定会议的时间,不代表高风险审批也应同幅缩短。 |
| 发布前回退验证完成率 | 约55% | 约88% | 控制准备明显增强,需持续确认验证不是只勾选字段。 |
| 发布后记录按期关闭率 | 约70% | 约90% | 观察责任人和关闭时限明确后,结果更容易进入复盘。 |
4. 案例的边界:不能把模拟改善直接当成承诺
这些数字不是公开行业基准,也不是某个工具的效果保证。真实组织的变化会受发布频率、系统复杂度、人员配置和基线成熟度影响。团队应该用自己的历史数据建立比较口径,并为指标定义清楚分母、时间范围和风险等级。
例如,“发布失败率”究竟按变更单、部署次数还是用户影响事件计算,结论可能完全不同;“审批周期”是从提交到首次响应,还是到授权通过,也会改变趋势判断。没有统一口径的前后对比,容易把流程改善做成漂亮但不可复核的数字。

七、上线后的数据观察:指标要能推动决策,而不是装饰看板
1. 用周期指标找瓶颈,不用平均数遮住长尾
审批周期建议同时看中位数、较慢分位数和超时比例。平均值容易被少量复杂变更拉高,也可能被大量极短流程掩盖长时间卡单。进一步拆分不同风险等级、系统类别和发布窗口,才能判断延迟是普遍问题还是集中在特定类型。
还应把主动工作时间与排队时间分开。若评估者实际阅读材料仅需一小时,申请却等待三天,培训审批人通常不是首要解法;如果材料准备本身需要数日,则应检查证据是否分散、责任人是否太晚介入。
2. 用质量指标识别“更快但更冒险”
质量指标可以包括变更失败率、发布后回退率、严重故障数、异常发现时间、回退执行时间和发布后缺陷密度。它们需要结合业务影响解读:一次小范围回滚与核心服务中断不应被算作同等后果。
不要把“发布失败”定义为任何一次回退。主动回退可能说明监控和停止机制有效;真正需要关注的是异常是否被及时发现、影响是否扩大、恢复是否按预期完成。没有故障并不必然代表流程成熟,也可能是发布量小或风险暴露不足。
3. 用流程健康指标发现形式化审批
材料一次通过率低,可能表示模板不清或申请人没有培训;审批超时高,可能说明授权层级不匹配;紧急变更占比高,可能说明排期机制不适合业务;审批通过后变更范围频繁变化,则说明批准与执行之间缺少版本绑定。
指标必须对应行动。比如,超时率连续上升时,流程负责人应查找责任角色和等待节点;若只是把超时率展示在大屏上,却没有授权调整或资源安排,指标就只有压力,没有治理价值。

4. 建立指标字典,避免不同部门各算各的
每个指标至少应写明定义、分母、数据来源、统计周期、排除条件和责任人。例如,材料一次通过率可以定义为首次提交无需补充核心必需证据的申请数除以全部申请数;自动填写字段不应被误算为人工材料质量。
对事故类指标还要说明严重度分级和归因规则。若某次问题同时涉及代码缺陷、配置遗漏和环境差异,复盘不应为了让单一团队承担责任而强行归因。数据的价值是帮助团队改进控制点,不是制造部门排名。
八、不同组织状态下的行动建议:成熟度不同,起步方式也不同
1. 组织小、系统少、发布频率低
小团队不必照搬大型企业的多级委员会。先建立一个轻量发布记录、明确技术负责人和业务验收人,再用风险清单决定是否需要安全或运维评估。对可快速回退的低风险变更,可以按批次授权并在发布后抽查。
即使团队只有十几人,也应避免所有信息只留在个人聊天记录中。至少要保留发布范围、版本、验证结果、执行人和异常记录。团队规模小不等于未来人员不会轮换,也不意味着发生事故后能凭记忆还原决策。
2. 组织超过百人、多个团队共用平台或核心服务
此时应优先建立统一发布对象定义、风险等级、跨团队依赖检查和权限边界。不要强制所有团队使用完全相同的审批细节,但要统一关键数据和治理底线,让管理层能看见高风险变更、紧急通道使用和回退准备情况。
工具选型应围绕真实流程做验证,尤其关注数据关系、权限隔离、审计、自动通知、流程配置和跨系统集成。以 PingCode 这类服务中大型团队的研发管理平台为评估对象时,建议让产品、研发、测试、运维和安全共同走一遍同一个发布案例,检验记录是否完整、状态是否清楚,而不是只由采购或项目办公室做功能演示。
3. 强监管、敏感数据或高可用系统
这类组织需要更加明确的审批依据、审计日志、职责分离和例外管理。数据变更、权限调整、外部接口和关键系统发布,应设置不可绕过的必要检查。具体要求应由法务、合规、安全和业务风险负责人结合适用规范确认,不应只从通用流程模板推断合规结论。
高风险系统可以采用分批、灰度、双人复核、变更冻结期、独立回退演练和发布后观察等控制。每项控制都要说明成本与收益:如果双人复核只是重复确认同一事项,而没有降低操作错误,可能需要改为自动校验或职责分离。
4. 发布频繁、持续交付成熟的团队
高频团队若每次都开人工审批会,流程很快成为交付瓶颈。应将稳定、可自动验证的控制前移到构建和部署流水线,例如测试门槛、依赖扫描、权限检查、版本签名和回滚能力;人工审批集中处理业务窗口、重大影响和例外。
自动化并不意味着取消治理。团队要维护自动规则的覆盖范围、误报处理、豁免审批和规则变更记录。若规则长期无人维护,流水线上的绿色状态可能只意味着检查过时,而不是发布真的安全。
5. 业务时点刚性、错过窗口损失很高的团队
活动或合同节点带来的时间压力,应在发布排期阶段处理,而不是上线前才以紧急理由绕过流程。提前锁定窗口、进行预发布演练、设置功能开关、准备降级方案,通常比最后一天增加审批人更有效。
若业务收益确实大于已知风险,授权者可以接受剩余风险,但要记录接受依据、影响范围和退出条件。流程不应假装所有风险都能消除,成熟治理是让风险承担者明确、决策可追溯,而不是追求零风险的表面承诺。
九、流程与效率之间的取舍:哪些要严,哪些可以快
1. 需要严控的环节:不可逆、影响大、难以观察
不可逆数据操作、核心权限变化、跨系统接口调整、关键服务架构变化和缺少有效监控的发布,通常需要更深入评估。它们的共同点不是“技术复杂”,而是错误一旦发生,影响可能扩大且恢复困难。
对这些变更,真正值得投入的是数据备份与校验、回退演练、分批策略、业务验收、现场指挥和明确的停止阈值。审批人数可以保持克制,但每一项关键风险都必须有人判断并留下依据。
2. 可以提速的环节:重复、可自动验证、容易恢复
稳定的低风险变更、已有自动化测试覆盖的常规修复、可独立回退的界面调整,可以减少重复人工检查。前提是团队有足够历史数据证明控制稳定,且变更范围不会触及敏感数据或关键依赖。
提速应通过减少重复录入、自动关联证据、批量授权、固定小窗口和明确代理来实现,而不是把风险字段删掉、让审批默认通过。若团队无法说明某项检查为什么可以省略,就还没有足够依据取消它。
3. 会议与异步审批的取舍
异步审批适合信息完整、风险边界清楚、问题可以逐项评论的变更。会议适合跨部门意见冲突、影响范围不明、需要实时权衡业务时机与恢复能力的高风险变更。
会议不应成为所有发布的默认入口。把材料提前发出、限制会议只处理未决问题、会后记录决策和责任人,能够避免会议成为集体朗读审批表。对于需要即时协调的重大变更,会议仍有价值,但必须有明确议题和决策权限。
4. 集中治理与团队自治的取舍
集中治理适合统一风险定义、审计要求、工具数据和不可绕过的控制;团队自治适合判断具体业务窗口、局部依赖和系统特性。完全集中会造成排队,完全自治则容易让风险标准碎片化。
较稳妥的分工是:组织层规定底线和升级条件,团队层维护本系统的发布清单、监控指标和回退策略。高风险或跨组织变更进入共同评估,低风险变更在授权边界内由团队处理。
5. 工具自动化与人工判断的取舍
自动化适合重复、规则明确、结果可验证的检查,例如必填字段、测试结果关联、构建版本一致性和权限规则。人工判断适合解释业务影响、权衡剩余风险、识别新型依赖和决定是否接受特殊窗口。
任何自动化门槛都要有所有者、版本管理和异常处理办法。若自动检查结果无法说明依据,或规则错误会直接放行高风险变更,就要设置抽查、人工复核或失效保护机制。工具做得越自动,维护责任越不能隐形。
十、发布审批清单与下一步:先用一个真实发布验证闭环
1. 提交前检查清单
- 本次发布的版本、需求、缺陷、配置和数据变更是否列全?
- 影响系统、接口、用户路径和业务窗口是否明确?
- 风险等级是否有判断依据,是否触发高风险条件?
- 测试范围、未覆盖场景和遗留缺陷是否可追溯?
- 安全、权限、数据和外部依赖是否按风险完成评估?
- 回退或止损方案是否可执行,关键步骤是否验证?
- 发布负责人、执行人、观察人和业务联系人是否明确?
- 监控指标、异常阈值、停止条件和观察时长是否约定?
2. 执行前检查清单
- 实际部署版本是否与批准的版本和范围一致?
- 变更批准后是否新增代码、配置、数据脚本或依赖?
- 生产环境、权限、发布窗口和值守人员是否准备完成?
- 关键监控与告警是否可用,异常通知能否到达负责人?
- 回退条件是否能被现场人员理解并及时触发?
- 业务方是否知道影响范围、观察窗口和沟通渠道?
3. 发布后检查清单
- 部署是否完成,关键业务路径是否通过验证?
- 监控指标是否稳定,是否出现用户反馈或错误率异常?
- 是否触发回退、降级或临时缓解,原因是否记录?
- 遗留风险、临时权限和紧急措施是否按期清理?
- 发布记录是否关联执行结果、观察结论和业务确认?
- 有无流程缺口需要转化为规则、自动化或培训改进?
4. 下一步不要从采购工具开始,而要从一次发布开始
如果组织还没有发布管理流程,我建议本周选一次范围明确的真实发布,用纸面或现有协作系统记录完整链路:范围、风险、证据、角色、授权、执行、观察和复盘。完成后让参与者分别标注哪里等待、哪里重复、哪里依赖口头承诺,再据此设计第一版流程。
随后用四到六周的试点检验三件事:常规变更是否更顺畅,高风险变更是否更有准备,发布后是否更容易追溯。数据口径先简单但要一致,流程规则先少但要明确,工具先解决单一事实入口和责任提醒,不要一开始追求复杂的全自动审批。
5. 最后的判断:成熟流程不是让人更难犯错,而是让错误更早暴露、影响更小
发布审批的质量,不取决于制度写了多少页,也不取决于审批链有多长。它取决于团队能否在发布前看见真实风险,在执行时识别偏离,在异常时及时停止,在发布后把经验沉淀为下一次可复用的控制。
从0到1的关键,不是先把所有人拉进流程,而是先让每一次发布都有清楚的范围、可验证的证据、明确的决策权和可执行的恢复路径。当这些基本能力稳定后,再用数据决定哪些环节自动化、哪些授权下放、哪些高风险事项继续保留人工评估。流程因此既能守住底线,也不必让每一次小改动都排队等待。
常见问题解答(FAQ)
1. 发布审批流程从0到1应该怎么设计?
我们团队现在靠群里@相关负责人审批,谁没看到就一直卡着,紧急发布时还会临时找人拍板。我想从零搭一套流程,但担心审批层级一多,发布反而更慢,应该先定哪些环节?
先把审批拆成“发布申请、风险核对、授权决策、执行记录、结果复盘”五步,不要一开始就把所有部门都设成必经审批人。申请单至少包含发布内容、影响范围、计划时间、验证方式、回退方案和责任人;技术负责人判断变更风险,业务或产品负责人确认影响与窗口,发布负责人作最终放行。
低风险、可回退的常规变更可走简化路径,高风险或涉及数据迁移、权限、安全的变更再增加专项审核。试运行时先统计从提交到批准的中位时长、退回率和发布后故障数,连续两周复盘后再调整节点。流程的目标不是多签几个字,而是让每个风险都有明确的判断人和处置办法。
2. 跨部门发布审批中,哪些角色必须参与,哪些不必每次审批?
我发现一次发布经常要拉产品、研发、测试、运维、客服和业务一起确认,但有些人只是被抄送,审批也没有给出有效意见。怎样区分真正需要决策的人和只需要知会的人,避免流程变成逐个等回复?
按“谁对风险有判断能力、谁承担结果”分角色,而不是按部门名单全员会签。研发或变更负责人核对技术方案与回退条件,测试负责人确认验证结果,业务负责人确认用户影响和发布时间,运维或安全人员只在涉及基础设施、权限、数据或安全风险时审批。
客服、销售等受影响团队通常更适合接收通知并确认准备情况,不必对每个技术变更拥有否决权。可以用风险分级表限定参与范围:低风险由变更负责人和测试确认;中风险增加业务负责人;高风险再加入运维、安全或数据责任人。每个审批节点应写明“要判断什么”,若无法说明,就应考虑改为知会。
3. 怎样避免发布审批因等待回复而拖延?
我们有时已经准备好发布,却因为某位审批人半天没回复而错过窗口;也发生过大家默认没人反对就算通过,后来出了问题又说自己没批准。我想设审批时限,但不确定超时应该自动通过还是升级处理。
不要把“超时”统一等同于自动批准。对高风险变更,超时应升级给预先指定的替代审批人,或暂停发布;对低风险、可快速回退的常规变更,可以设置明确的响应时限和授权规则,但必须事先由团队确认,不能临时默认为通过。审批单应记录提交时间、各节点处理时间、退回原因和最终决策人。
比如试点两周后发现审批中位耗时为6小时,且大部分时间集中在业务确认,就应优先明确业务审批人的代理人和每日发布窗口,而不是简单催所有人。时限解决的是响应责任,风险级别决定的是超时后能否继续。
4. 发布审批上线后,怎么判断流程真的优化了?
我担心流程上线后只是多填了一张表,发布速度和故障率都没有变化。团队规模不大,也没有完善的数据平台,应该记录哪些指标,观察多久才适合判断流程是否有效?
先用一张表记录每次发布的申请时间、批准时间、执行时间、是否退回、是否回退以及发布后约定观察期内的故障。至少连续观察4周,并按低、中、高风险分组比较,避免把低风险小改动和重大变更混在一起。重点看审批耗时中位数、按时完成率、退回原因分布、发布失败或回退比例,以及紧急发布占比。
若审批变快但故障明显增加,说明可能删掉了必要核验;若故障稳定而等待时间下降,才更接近有效优化。还要抽查记录是否真实反映决策依据,因为只看“审批通过率”很容易把流程做成形式。
核心关键词
文章包含AI辅助创作:发布审批怎么做?跨部门团队流程优化:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/602671
