发布流程最危险的时刻,往往不是系统报错,而是所有人都以为“这次应该没问题”。管理者如果只看发布是否按时、审批是否完成,就可能把真正重要的问题漏掉:变更有没有被验证、故障能否快速回退、发布后是否有人确认业务结果。发布管理的关键,不是把审批层级越叠越高,而是让每次变更都有清晰的风险判断、可执行的放行条件和可追溯的结果。
一、先讲结论:发布管理不是审批管理
1. 管理者要管理的是风险闭环
我判断一套发布流程是否有效,首先不看它有多少张表、多少个审批节点,而看它能否回答五个问题:这次为什么发布,影响谁,依据什么放行,出了问题怎样止损,发布后由谁确认结果。
如果这五个问题没有明确答案,即使审批记录完整,也只是把“谁点过同意”保存了下来,并没有证明变更真的安全。发布管理的本质,是将不确定性拆成可评估、可控制、可复盘的步骤。
因此,管理者应把发布流程设计成一个风险控制系统,而不是一个统一的签字路径。低风险、重复性变更应尽量自动化;影响核心交易、数据结构或外部客户的变更,才需要更强的验证和人工决策。
2. 用四类指标判断发布体系
发布管理指标可以分为四类:交付效率、变更稳定性、风险控制能力和业务结果。只看速度,会鼓励团队冒险;只看故障,会使团队倾向于少发布;只看审批完成率,则容易优化流程表面而不是实际安全性。
| 指标类别 | 管理者要回答的问题 | 可观察指标 | 常见误读 |
|---|---|---|---|
| 交付效率 | 变更是否及时进入生产环境 | 变更前置时间、按计划发布率、等待审批时长 | 发布次数多不代表交付质量高 |
| 稳定性 | 变更是否引入生产问题 | 变更失败率、回滚率、发布后故障率 | 故障率低也可能来自发布过少 |
| 控制能力 | 风险是否被提前识别并处理 | 高风险变更复核率、回滚演练通过率、审计记录完整率 | 审批通过不等于风险消失 |
| 业务结果 | 发布是否产生预期价值 | 功能采用率、业务流程完成率、客户影响时长 | 技术上线不代表用户已获益 |
我建议管理层先确定指标的用途,再决定是否纳入绩效。用于诊断的指标可以较多;用于团队排名的指标必须谨慎。一个指标一旦直接和奖惩绑定,团队就会寻找改善数字的办法,其中不一定包括改善真实结果。
3. 先统一定义,再谈目标值
“发布失败率”至少有两种常见口径:一种是发布任务未完成的比例,另一种是发布导致服务退化、回滚或紧急修复的比例。两种口径各自有用,但不能混为一谈。管理者应明确统计对象、观察窗口、排除规则和数据来源。
举例来说,若把“发布后七天内与变更有关的生产故障”定义为失败事件,就要记录关联判断由谁作出,重复故障是否合并,以及无关基础设施故障是否排除。口径不清,趋势图就可能只是分类方式变化的产物。

二、背景与真实场景:发布链条为什么容易失控
1. 发布涉及的不是一个团队
一次生产发布通常跨越需求、研发、测试、运维、安全、业务负责人和客户支持等角色。每个角色掌握的信息不同:研发知道代码改了什么,测试知道验证了什么,运维关注部署和恢复,业务方关注客户路径是否受影响。
如果信息散落在聊天记录、工单、电子表格和个人笔记里,管理者看到的往往是“大家都说准备好了”,却无法迅速确认准备依据。问题不是团队不负责,而是关键事实没有沉淀在同一条变更记录中。
在中大型企业,尤其是百人以上的研发组织,产品线、环境、权限和发布窗口往往并不一致。统一要求所有团队走相同的审批深度,通常会产生两种后果:低风险变更被流程拖慢,高风险变更却仍靠熟悉系统的人临场判断。
2. 一个典型的发布失控场景
以下是根据常见工程管理问题构造的情景案例,不代表某家企业的真实事故。某业务团队在周五晚间上线账户权限改造,代码评审和测试均已完成,但数据库字段兼容方案没有进入发布单。新版本部署后,部分旧服务仍读取原字段,导致少量用户无法完成关键操作。
团队随后发现,回滚应用版本并不能完全恢复数据一致性;业务人员又不清楚哪些用户受影响,客服只能逐个查单。事后复盘发现,问题并非“测试不认真”这么简单:发布清单没有数据迁移检查项,影响范围没有负责人确认,回滚计划只覆盖了应用部署,没有覆盖数据处理。
这类事件说明,发布控制必须围绕变更的真实影响面设计。代码、配置、数据库、权限、依赖服务、用户沟通和支持准备,可能分别属于不同责任人,但管理上必须能在发布决策前汇总。
3. 组织规模会放大交接成本
小团队中,开发者可能同时负责部署、验证和回滚,沟通链路较短。随着团队增加,系统之间的依赖、跨时区协作和权限边界逐渐变复杂。此时,“我已经通知了某人”不能替代明确的责任交接。
发布计划中应区分执行责任、放行责任和结果确认责任。执行者负责按方案操作;放行者依据风险和证据作出是否继续的决定;结果确认者验证技术指标与业务流程是否恢复正常。角色可以由同一人承担,但不能让责任在表述上消失。
4. 为什么需要适配组织,而不是照搬模板
模板的价值是减少遗漏,不是替代判断。金融交易、医疗业务、企业内部工具和内容站点的发布风险显然不同。即使采用同一套工具,也应该根据数据敏感性、用户规模、故障后果和恢复难度来设置控制强度。
例如,内部报表页面的小文案调整,通常可以通过自动化检查和快速回退控制;涉及权限模型、账务逻辑或不可逆数据迁移的变更,则应要求更完整的验证、分阶段放量和明确的恢复方案。
三、常见误区:流程看上去完整,控制却没有落地
1. 误区一:审批节点越多,发布越安全
审批人增加并不会自动增加风险识别能力。如果多个审批角色看的是同一份模糊描述,实际效果只是增加等待时间。更糟的是,审批人可能因信息不充分而习惯性点击通过,流程留下记录,却没有形成有价值的检查。
我更关注审批是否对应具体风险。例如,数据库负责人核对迁移和回退策略,安全负责人检查权限与敏感信息,业务负责人确认关键流程和客户沟通。审批节点的价值来自专业判断,而不是人数。
2. 误区二:所有发布都走相同路径
强制同一路径看似公平,实际上忽视了风险差异。低风险变更走重审批,团队会把流程当成形式;高风险变更走简化审批,则可能没有足够的验证和决策依据。
更合理的做法是分级:标准变更满足预先批准的条件,可走自动化路径;普通变更经过常规评估;高风险变更增加独立复核、业务确认、分阶段放量和明确的回退决策点。
3. 误区三:测试通过就等于可以发布
测试通过说明在既定测试范围和环境中,指定用例符合预期。它并不证明生产配置一致、外部依赖可用、迁移安全、监控有效,也不证明发布后有人能判断实际业务是否受影响。
放行条件需要同时包含验证证据和运行准备。除了测试结果,还应检查变更范围、部署顺序、监控告警、恢复方案、联系人和值守安排。对高风险发布,还要确认回退是否真实可执行,而非仅在文档中写着“必要时回滚”。
4. 误区四:把回滚等同于撤销一切
应用版本回退并不总能撤销数据库写入、外部通知、客户操作或第三方系统副作用。发布前若有不可逆步骤,恢复计划就要明确补偿动作、数据修复方式和责任人。
我会要求团队把恢复分成至少三个层面:停止继续扩散、恢复服务能力、修复已产生的数据或业务影响。只写“部署旧版本”,通常只回答了其中一部分。
5. 误区五:发布次数越多,团队越成熟
高频发布可能说明交付批次变小、自动化程度提高;也可能只是把相同风险拆成更多任务。发布次数只有和变更规模、失败率、恢复时长、业务结果一起看,才有解释力。
相反,发布次数很低也不必然意味着管理严格。它可能代表团队在等待审批、测试环境不足、发布窗口受限,或者害怕承担故障责任。管理者要找出等待和风险的来源,而不是简单地把频率定为目标。
6. 误区六:复盘只写“加强测试和沟通”
“加强测试”“提升意识”听起来正确,却很难验收。有效的改进项应该明确责任人、截止时间、验证方式和影响范围。例如,把某类迁移的回退验证加入流水线,并以演练通过率衡量是否完成。
复盘还应区分执行失误、设计缺陷、信息缺失和制度激励问题。如果流程要求值班人员在十分钟内判断风险,却没有提供关键指标和操作权限,单纯要求“提高责任心”不会修复系统性缺口。
四、专业判断逻辑:把发布流程设计成风险分级的控制链
1. 从变更类型开始分类
我通常先按变更影响和可逆性分类,而不是按团队名称分类。可用四个维度判断:影响范围、失败后果、恢复难度、外部依赖。每个维度可以用低、中、高三级描述,组织再结合自身业务确定升级条件。
| 风险维度 | 低风险信号 | 需要提高控制强度的信号 | 应追加的控制 |
|---|---|---|---|
| 影响范围 | 内部用户、单一非关键功能 | 大规模客户、核心交易或多个系统 | 分阶段放量、业务确认、通知计划 |
| 失败后果 | 短暂不便且可自助恢复 | 资金、权限、合规或关键服务受影响 | 独立复核、应急联系人、明确止损阈值 |
| 恢复难度 | 应用版本可直接回退 | 涉及不可逆数据操作或外部副作用 | 备份验证、补偿方案、恢复演练 |
| 依赖复杂度 | 单服务、依赖稳定 | 跨服务、多供应商或顺序敏感 | 依赖确认、分批部署、联动观察 |
分级的目标不是给每次发布贴一个漂亮标签,而是让标签改变控制动作。若高风险标签没有带来额外验证、决策权限或恢复准备,它就只是分类表中的一个字段。
2. 设计五道放行关口
一套实用流程可以围绕五道关口组织:变更准备、技术验证、风险复核、生产执行、结果确认。每道关口都应有明确输入、责任人和通过条件,避免把所有问题压在发布当天处理。
- 变更准备:说明目的、范围、影响对象、依赖关系、计划窗口和负责人。
- 技术验证:记录代码评审、自动化测试、兼容性检查和环境验证结果。
- 风险复核:针对高风险项确认数据、权限、容量、安全和业务连续性安排。
- 生产执行:按步骤部署,记录时间、版本、操作结果和观察信号。
- 结果确认:验证服务健康、业务关键路径、用户反馈和遗留事项,必要时启动恢复。
每道关口不必都对应一个人工审批。成熟团队可以用流水线自动验证格式、测试、依赖和部署条件;人工决策应留给自动化难以判断的风险,例如影响是否可接受、是否需要延期、业务方是否准备就绪。
3. 让发布单成为决策记录,而非信息垃圾桶
发布单应收集能改变决策的信息,而不是尽可能多的字段。至少包含变更说明、受影响服务、风险等级及理由、验证证据、部署步骤、监控指标、停止条件、恢复方案、责任人和结果记录。
字段若长期无人维护,就要问它是否有实际用途。一个很长的表单并不一定更成熟。对于低风险标准变更,应减少重复输入;对于高风险变更,应把关键依据变成必填或自动关联的数据。
如果企业使用某项目管理平台管理需求、缺陷和版本,可以考虑将发布记录与需求、代码评审、测试结果、部署任务和故障复盘关联。以 PingCode 这类面向中大型企业及百人以上组织的研发管理平台为例,管理价值不在于“多一个发布按钮”,而在于能否把工作项、交付状态和责任关系连成可查询的记录。具体能力应以实际产品配置和组织流程验证为准。
4. 建立可操作的停止条件
发布计划应明确什么情况需要暂停、继续观察或回退。停止条件应使用可观察信号,例如错误率超过既定阈值、关键交易成功率下降、队列积压持续扩大、数据一致性检查失败,或客服反馈集中出现同类问题。
阈值不能机械套用。低流量服务中,单个错误可能造成比例异常;高流量业务则需要结合绝对量和相对变化判断。团队还要指定谁有权喊停,避免所有人都看到了异常,却没人敢中止发布。
5. 区分自动放行与人工决策
自动化适用于判断规则清楚、结果可重复的检查,如测试是否通过、制品是否签名、目标环境是否正确、依赖版本是否符合要求。人工判断适用于业务影响、例外风险和不可逆决策。
一个常见的改进顺序是先自动化低风险、高重复、容易出错的步骤,再逐步处理复杂判断。不要一开始就试图把所有审批都改成自动放行,因为规则如果不清楚,只会把原有的不确定性更快地传递到生产环境。
五、具体案例与数据观察:看流程改变了什么
1. 情景案例:从排队审批转向分级发布
以下是用于说明管理方法的情景模拟,不是公开企业统计,也不应被引用为行业基准。某家拥有多个产品团队的企业发现,常规发布经常等待集中审批,而高风险变更的检查点分散在不同表格中。管理层先抽取八周发布记录,按变更类型、等待时间、回滚和故障情况重新分类。
分析中,团队没有直接把“审批耗时”定为唯一问题,而是逐条追问:等待发生在哪个环节,审批人缺少什么信息,哪些变更反复进入人工审查,哪些高风险操作没有稳定的证据。随后把重复且可验证的标准变更纳入预先批准路径,并为数据迁移和权限变更增加专门检查。
下表中的数值是模拟示例,用来展示如何设计观察口径。实际项目应以企业自己的基线替换,并同时监测风险结果,不能只追求审批变快。

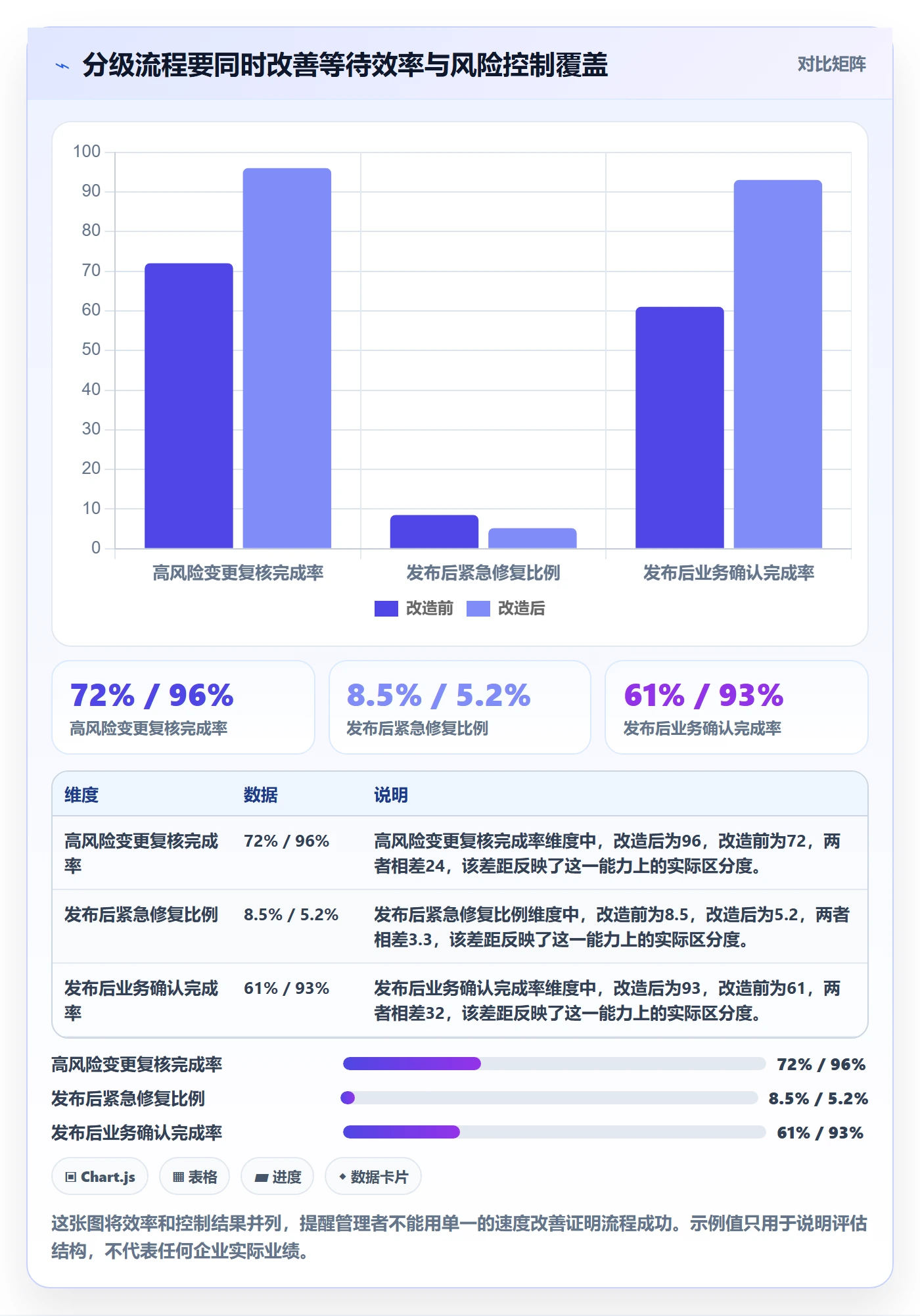

| 观察指标 | 改造前情景值 | 改造后情景值 | 解释方式 |
|---|---|---|---|
| 普通变更中位等待时间 | 2.4 个工作日 | 0.8 个工作日 | 主要观察重复审批是否减少,而不是要求所有变更都同样快。 |
| 高风险变更复核完成率 | 72% | 96% | 复核覆盖提高,前提是检查内容确实针对对应风险。 |
| 发布后紧急修复比例 | 8.5% | 5.2% | 需结合变更量和严重程度判断,单一比例不能证明因果。 |
| 发布后业务确认完成率 | 61% | 93% | 反映结果确认是否成为流程的一部分,而非只看部署成功。 |
这组数字最值得注意的不是等待时间下降,而是改造同时补齐了高风险复核和业务确认。如果只减少审批等待,团队可能只是更快地把未识别的风险送进生产环境。

2. 观察窗口要覆盖发布后的风险暴露期
发布当天没有报警,不代表变更没有问题。有些问题要等流量上升、批处理运行、用户执行特定操作或外部系统同步后才出现。因此,观察窗口应依据业务特性设定,不能所有服务一律“看半小时”。
对于高峰期明显的服务,发布后至少要覆盖一个有代表性的业务周期;对于日终批处理,应观察批处理完成和数据对账;对于权限变更,应检查不同角色实际访问结果。验证计划应在发布前写好,否则发布结束后容易只确认机器在线。
3. 关注分布,而不只是平均数
审批平均耗时可能掩盖少数极端等待。若大多数变更几小时内通过,但少数高风险变更等待数周,平均值会让管理者误以为流程普遍缓慢。建议同时看中位数、较高分位数以及按风险等级拆分的数据。
同样,失败率也要关注故障严重程度。一项影响少数内部用户的可快速恢复故障,与一次造成核心业务中断的事件,不能仅以“都是一次失败”处理。管理报表应保留严重度、影响时长和恢复成本等信息。
4. 用领先指标发现问题,用滞后指标验证结果
变更失败率、重大故障和恢复时间通常属于滞后指标,问题发生后才能观察。测试覆盖情况、回滚演练通过率、发布准备完整度和高风险复核覆盖率属于领先信号,但它们也只是风险代理,不保证事故绝不会发生。
管理上应把两类指标组合起来看:领先指标帮助团队提前发现能力缺口,滞后指标检验控制是否产生实际效果。若检查项越来越完整而故障没有下降,可能是检查流于形式,也可能是故障来自未覆盖的风险,应继续分析而非继续堆表格。

5. 数据记录要能支持复盘,而不只是展示
每次发布至少要保存版本或制品标识、变更范围、开始与结束时间、执行结果、关键观察值、异常和处置方式。若发布失败,还应记录发现时间、决定暂停或回退的时间、恢复完成时间和影响对象。
数据采集最好尽量自动关联,以减少人工补录。若团队需要在事故后凭聊天记录猜测具体版本和操作时间,说明记录链条不足。管理者可以抽查几次真实发布,看报表是否能在几分钟内回答“发生了什么、谁在处理、影响到谁”。
六、行动建议:按组织成熟度分阶段落地
1. 第一阶段:先建立可用的发布记录
流程尚不稳定时,先统一最小信息集:发布目的、责任人、变更范围、验证结果、风险说明、部署步骤、停止条件、恢复方案和发布后确认。此阶段不要急于做复杂评分模型,先保证记录真实、可查、能复盘。
管理者可选取一条高频业务线试行两到四周,观察字段是否能被团队理解,哪些信息在决策中真正有用,哪些字段只是重复劳动。试点结束后删减无用字段,再扩展到其他团队。
2. 第二阶段:建立风险分级和对应控制
当记录质量稳定后,再定义标准、普通和高风险变更。每一级要明确准入条件、必要检查和升级规则。边界情况应有升级路径,例如变更涉及敏感数据但影响范围不清时,先按更高风险处理,待证据充分后再调整。
不要让风险等级由提交者单方面决定且无人复核。可以使用客观规则自动提示风险,再由具备相关上下文的责任人确认。风险分类的目标是让资源投入与潜在损失相匹配。
3. 第三阶段:自动化稳定、重复的验证
优先自动化失败成本高、重复频率高且判断规则清晰的检查。例如制品来源校验、部署环境校验、测试结果关联、变更单完整性检查和回退包可用性检查。每一项自动化都要有失败处理路径,避免流水线失败后团队绕过检查直接操作生产。
自动化覆盖率不是越高越好。若自动化测试本身不稳定,团队会逐渐忽略失败信号;若规则与实际业务不符,自动放行会形成新的风险。应把误报率、漏报事件和绕过次数纳入维护,而不是只统计测试数量。
4. 第四阶段:把结果验证纳入发布完成定义
发布任务的状态不应在部署命令成功时立刻变成“完成”。可以设置“已部署、观察中、已确认、需处理”等状态。观察中需要明确负责人和结束条件;出现异常时,任务应进入问题处置或回退流程。
业务确认不必要求每个发布都由高层签字。低风险变更可以由系统指标和自动化业务检查完成;高风险变更则由业务负责人确认关键流程、客户沟通和数据结果。按风险分层,既能控制风险,也不至于把业务负责人变成流程瓶颈。
5. 第五阶段:定期复核指标是否诱导错误行为
每个季度检查一次指标是否导致团队偏向少发布、拆分工作项、隐藏回滚、降低故障上报或形式化审批。如果发现某个数字改善,但客户影响、恢复时间和工作负担没有改善,应重新审视激励设计。
指标不是自然中立的。管理者应把趋势用于发现系统问题,而非简单比较团队。跨团队比较至少要控制业务关键度、发布规模、流量、服务依赖和变更复杂度。

七、不同情境下的取舍:控制强度要和风险匹配
1. 小团队与单一产品线
小团队通常可以依靠短沟通链路快速决策,适合使用轻量发布记录、自动测试和明确的值班责任。重点不是复制大型企业的审批层级,而是确保关键操作有第二视角,尤其是数据变更、权限调整和不可逆操作。
资源有限时,优先把恢复能力做实:保存可用制品,验证回退路径,明确发布后观察人。一个能在可控时间内恢复的小团队,往往比一个表单齐全但无人值守的团队更安全。
2. 百人以上组织与多产品线
多团队组织需要统一规则与局部自治并存。总部或平台团队定义最低记录标准、风险分类、审计要求和关键指标;产品团队根据业务场景定义具体检查项、发布窗口和业务验收方式。
如果全公司只允许一条审批链,流程容易堵塞;如果每个团队各自定义所有规则,管理层又无法识别共同风险。较好的折中是统一底线、允许有依据的差异,并定期检查差异是否仍合理。
此类组织使用研发管理平台时,应重点验证权限模型、审计追溯、跨项目关联、自动化集成和报表口径能否适配现有治理要求。工具能降低记录和协同成本,但无法替代风险责任人作出判断。
3. 监管要求较高的业务
监管要求高的场景需要保留可审计证据,明确授权边界、变更审批依据、验证记录、操作日志和例外处理。审计记录应能说明决策如何作出,而不只是显示某个人何时点击按钮。
这类组织的取舍不是“合规或效率”二选一,而是把合规要求嵌入标准路径。若每次都临时收集证据,成本会高且容易遗漏;若自动保留关联记录,团队就能在不额外制造大量文书工作的情况下提升可追溯性。
4. 高可用、强连续性业务
对服务中断极敏感的系统,要把发布窗口、分批放量、监控阈值、值守安排和恢复演练纳入计划。新版本可以先服务少量流量,在确认核心指标稳定后逐步扩大范围。
分阶段发布会增加部署协调和观测成本,也可能让新旧版本在一段时间内并存。因此需要确认服务兼容性、数据格式和调用协议支持这种过渡状态。无法安全并存的系统,不能仅为了采用渐进发布而强行切分。
5. 业务急需修复与常规功能发布
紧急修复不等于免除控制,而是将控制压缩到与风险相称的最小集。至少保留变更负责人、影响说明、关键验证、放行授权、回退或补偿方案,以及事后补齐记录的期限。
若“紧急通道”使用频率不断增加,应把它当成系统信号调查:需求计划是否失真,缺陷是否积压,常规发布是否被窗口限制,还是团队通过紧急标签绕过审批。紧急路径必须有使用监测和事后复核,否则会逐渐成为默认通道。
6. 适合自动化与必须保留人工判断的边界
| 适合优先自动化 | 适合保留人工判断 | 管理取舍 |
|---|---|---|
| 格式校验、测试结果检查、制品版本核对 | 客户影响是否可接受 | 自动化提高一致性,人工补足业务语境。 |
| 部署目标、权限范围、标准变更准入条件 | 不可逆操作的风险取舍 | 规则清晰的步骤自动执行,例外决策保留责任人。 |
| 指标采集、发布记录关联、通知触发 | 复杂故障的继续、暂停或回退判断 | 自动提供信号,但不要让无人负责的告警代替决策。 |
自动化与人工决策不是对立关系。最合理的目标,是让人不再重复检查机器能稳定检查的内容,把注意力留给风险解释、业务影响和例外判断。

八、发布管理指标设计:不要让数字替代判断
1. 变更前置时间
变更前置时间用于观察从工作进入可执行状态到生产交付所需的时间。管理时要明确起点和终点,并按变更类型或产品线拆分。若起点定义包含长时间等待需求澄清,指标反映的就不只是发布流程,而是整个交付链条。
中位数适合描述典型体验,较高分位数适合发现极端等待。管理者可以进一步区分等待研发、测试、审批、窗口和依赖系统的时间,找到真正瓶颈,而不是要求每个环节一律提速。
2. 变更失败率与严重故障
变更失败率应明确哪些事件被视为失败,例如回滚、紧急修复、服务降级或用户流程中断。对低风险、高频小变更和低频、大规模变更,最好分别观察,避免发布规模差异扭曲比较结果。
重大故障应单独分析影响范围、持续时长、业务损失、触发原因和恢复路径。管理层不应只看比例,还要看真实影响。发生一次严重故障,可能比多次短暂且可控的异常更值得投入改造资源。
3. 平均恢复时间与恢复演练
平均恢复时间可以帮助判断故障处置能力,但容易被少量极端事件拉高,也可能掩盖不同严重等级的差异。建议分级统计发现到止损、止损到恢复、恢复到数据或业务核验三个阶段。
历史故障不多时,恢复演练能补充证据。演练应验证真实权限、备份可用性、联系人响应和操作步骤,而不是只确认文档存在。演练失败不是绩效污点,而是发现生产故障之前暴露缺口的机会。
4. 发布后业务确认率
业务确认率衡量发布是否完成了预期结果检查,而不仅是技术部署。确认内容应与变更目的相连,例如关键操作成功率、客户能否完成目标流程、数据是否符合预期。
如果团队只确认“服务在线”,指标可能很高,却仍然无法发现业务逻辑错误。发布计划应在变更准备阶段就写出需要确认的业务信号,并明确异常时由谁判断。
5. 指标之间的平衡关系
管理者可以用一组小而稳定的核心指标覆盖效率、稳定性、控制和结果,再按团队问题补充诊断指标。不要为了仪表盘丰富而收集大量无法解释的数据。
重要的是建立解释机制。发布更快但回滚增加,可能说明流程放松过度;故障减少但前置时间翻倍,可能说明控制过重;审计完整率提高但业务确认缺失,说明记录仍没有覆盖结果。
| 看到的信号 | 可能原因 | 下一步核查 |
|---|---|---|
| 等待时间下降,失败率上升 | 放行过快或验证覆盖不足 | 按风险等级查测试、复核和停止条件。 |
| 失败率下降,发布量骤降 | 团队减少发布或将变更延后 | 检查积压、业务需求和紧急通道使用情况。 |
| 审批完整率提高,故障影响不变 | 审批形式化或风险模型不匹配 | 抽查审批证据与事故原因是否对应。 |
| 部署成功率提高,业务确认率低 | 技术完成定义未覆盖业务结果 | 补充关键路径验证和结果责任人。 |
九、常见落地问题与管理者的处理方式
1. 团队认为流程增加了负担
先不要用“安全很重要”回应,而要观察新增工作具体发生在哪里。若相同信息在多个系统重复录入,先解决数据关联;若低风险变更需要逐项人工确认,考虑自动放行;若高风险检查确实需要时间,则应承认这是必要成本,并尽量提前完成。
流程是否合理,可以用真实发布做走查:从提交变更到结果确认,记录每一步等待、重复输入、信息缺失和返工。管理者看到具体成本后,才能判断哪些控制值得保留,哪些只是历史遗留。
2. 指标数据不完整或团队定义不同
先统一口径,再逐步扩大覆盖范围。不要为了仪表盘完整,用猜测值填补缺失数据。可以标注数据质量等级,并记录缺失原因,例如系统无法关联、责任人未填写或业务影响难以判断。
数据质量本身也是管理信息。如果多个团队无法回答发布失败是否包含紧急修复,说明组织对风险事件的定义尚未统一。此时优先解决定义问题,比推出更复杂的绩效看板更有价值。
3. 高层要求缩短发布周期
把周期拆解为实际工作时间和等待时间。研发、测试和部署的主动工作可能并未变慢,主要延误也许来自窗口、依赖团队或决策排队。只有找到等待来源,才能判断该增加自动化、调整授权,还是改变跨团队计划机制。
缩短周期时,保留故障率、恢复时间和业务确认率作为保护性指标。若速度改善伴随风险指标恶化,应暂停推广并调查,不能把“更快”视为必然成功。
4. 故障后团队不愿意记录问题
若每次发布事故都直接变成个人追责,团队会倾向于减少报告、弱化影响或把问题归类为外部原因。管理者需要区分诚实失误、系统设计缺陷、明知风险仍违规和蓄意隐瞒,采用不同处理方式。
复盘应追问系统为何允许错误通过、为什么监控没有及时发现、为什么恢复路径不可用。只有对明确违规和故意隐瞒保持责任边界,同时保护诚实暴露问题,发布数据才有持续改善的价值。
5. 工具上线后流程仍然混乱
工具能记录状态、连接工作项、自动触发校验,但无法自动补齐模糊的责任、冲突的指标和缺失的风险判断。上线前先画出实际流程,再挑出工具要解决的具体问题,如版本追溯、审批等待、证据关联或跨团队通知。
评估工具时,建议用真实场景做演练:一次标准变更、一次高风险数据变更、一次紧急修复、一次发布后回退。观察管理者能否快速查到状态,执行者是否少做重复工作,审计人员能否还原决策依据。
十、管理者的发布管理检查清单
1. 发布前检查
- 变更目的、范围和受影响对象是否清楚?
- 风险等级是否有可解释的判断依据?
- 测试、评审和兼容性证据是否可查?
- 部署顺序、负责人和时间窗口是否明确?
- 监控信号、停止条件和放行权限是否明确?
- 恢复方案是否覆盖应用、数据和外部副作用?
- 客服、业务和值守人员是否知道自己的职责?
2. 发布中检查
- 执行步骤是否与计划一致,偏差是否有记录?
- 部署后指标是否处于预设范围?
- 是否出现需要暂停、观察或回退的信号?
- 如需决策,是否由有权限且掌握上下文的人作出?
- 受影响团队是否及时收到状态变化?
3. 发布后检查
- 服务健康是否稳定,关键业务路径是否验证?
- 数据、权限和依赖系统是否符合预期?
- 用户反馈和支持工单是否出现异常集中?
- 发布记录是否关联版本、结果和问题处置?
- 有无改进项,且每项都有责任人、时限和验收方式?
检查清单不是要求每次都完成相同数量的人工动作。低风险标准变更可以由自动化提供证据,高风险变更则应留下更充分的判断记录。清单要帮助团队发现盲区,而不是成为“打勾即安全”的保证书。
十一、结论:真正成熟的发布流程,能安全地说“不”
1. 发布管理的价值是可控交付
我对成熟发布体系的判断很直接:它能让低风险变更少排队,让高风险变更更容易被看见;能在发布前说清放行条件,也能在条件不满足时有权暂停;能追踪技术部署,更能确认业务结果。
流程不是为了让每次发布都显得无风险,而是让风险被看见、被分配、被验证,并在超出承受范围时及时停止。管理者需要建设的不是“永远不出错”的承诺,而是能够更早发现问题、更快限制影响、更可靠恢复的组织能力。
2. 下一步从一次发布抽样开始
如果企业尚无清晰的发布管理体系,我建议不要先发布一套厚重制度。先抽取最近十到二十次真实发布,核对每次变更的风险判断、等待时间、验证证据、恢复准备和业务确认情况。
把最常见的一个缺口改掉,例如标准变更反复排队、回滚计划未经验证、发布后无人确认,随后用相同口径观察变化。先证明一个控制点能降低等待或风险,再扩展到更多团队。
发布管理的关键指标不是一张排行榜,而是一组能触发行动的信号。管理者真正要追求的,不是审批数量更多、发布次数更高,而是每次变更都能在合适的控制强度下到达用户,并在偏离预期时及时止损。
常见问题解答(FAQ)
1. 企业发布流程应该设置哪些关键关卡?
我负责的团队过去把发布流程简化成“开发完成后通知运维”,结果经常在上线当天才发现验收口径不一致。我想知道流程到底要设多少关卡,才能减少漏项又不把发布变成审批排队?
建议按风险设置关卡,而不是让每次发布都经过同样复杂的审批。常见流程可分为需求与范围确认、发布就绪检查、上线决策、执行与验证、复盘五步。发布就绪检查至少确认负责人、变更清单、测试结果、数据迁移方案、回滚条件和通知对象;上线决策则由有权承担业务风险的人确认窗口与影响范围。
对低风险文案修正可走简化流程,对涉及数据结构、支付或核心业务的变更增加专项验证。判断关卡是否有效,可以观察每个关卡是否拦截过真实问题;如果某项审批长期只打勾、不产生风险信息,应合并或改成自动检查。
2. 管理者用哪些指标判断发布流程是否健康?
我现在主要看每月发布次数和是否按时上线,但这两个数字都不错时,用户投诉和紧急修复仍然不少。我想建立一组更能反映发布质量的指标,又担心指标太多,团队为了好看而选择性填报。应该优先看什么?
建议先用四项指标组成最小看板:发布频率、变更失败率、变更导致的恢复时间,以及计划发布按期完成率。变更失败率的分母要明确为实际生产发布次数,分子则限定为需要回滚、热修复或造成明显服务影响的发布;恢复时间从影响被确认到服务恢复,不能只计算技术操作时长。
可按月观察趋势,并按业务风险或发布类型分层,避免低风险小改动稀释高风险变更的问题。指标用于定位流程瓶颈,不宜直接作为个人绩效排名;若发布频率提高但失败率和恢复时间同步恶化,应先检查验证与回滚能力,而不是继续追求发布数量。
3. 如何减少发布审批中的等待,又不牺牲风险控制?
我发现发布经常不是卡在开发或测试,而是卡在审批人没有及时处理;临近上线时大家又会集中催促,审批容易变成形式。我想知道哪些决策可以提前完成,哪些必须在发布当天确认,才能既提速又不失控?
把“可预先确认的内容”和“依赖现场状态的内容”分开。变更范围、测试证据、责任人、回滚步骤和风险等级可以在发布前完成审查;当天只确认服务状态、值班人员到位、依赖系统正常以及是否仍处于批准窗口。为不同风险级别设定明确的审批时限和替代负责人,避免单点等待;例如低风险变更由规则授权,高风险变更保留人工决策。
每月统计审批耗时的中位数和高分位数,并抽查超时原因。如果等待主要来自资料反复补齐,问题在发布模板;如果集中在少数审批人,则应调整授权和排班,而不是单纯增加提醒。
4. 发布后复盘应该记录什么,才能真正改进下一次发布?
我们每次出问题都会开复盘会,记录里通常有时间线、责任人和整改项,但过几周相似问题还是会重演。我想知道复盘怎样才能从“写完报告”变成能减少下一次风险的机制,尤其是整改项该如何验收?
复盘重点不是追问谁操作失误,而是还原风险为何没有被提前发现或及时止损。至少记录预期与实际差异、用户影响范围、发现时间、恢复时间、关键决策、未生效的检查项,以及哪些信号本可更早暴露问题。
整改项要写成可验证的结果,例如“为高风险变更增加自动回滚演练,并在下一次演练中验证恢复时间不超过约定阈值”,而不是“加强检查”。每项整改指定负责人、截止日期和验收证据,并在下一次同类发布前检查是否完成。可追踪重复故障占比和整改按期关闭率;
如果复盘报告越来越长、同类问题却未减少,通常说明行动项没有进入日常发布门禁。
核心关键词
文章包含AI辅助创作:发布流程与规范:企业管理者发布管理实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/601335
读者评论
我们之前也把审批完成率当成发布管理的主要指标,后来发现发布后业务确认经常没人负责。现在会把确认人和观察窗口写进计划,至少能避免上线后各自以为别人看过了。
分级发布的思路实用,不过风险等级如果完全由提交人自评,可能会偏乐观。我们后来给涉及数据迁移和权限变更的场景设了固定升级条件,再由相关负责人复核。
回滚方案确实不能只写恢复旧版本。我遇到过应用回退成功,但已经写入的数据仍需人工修复的情况。想请教文章提到的发布后验证,通常会观察多久,才能兼顾及时发现问题和团队负担?
