上线计划最容易失控的时刻,往往不是代码出现故障,而是大家都以为“别的团队已经确认过了”:研发认为测试已完成,测试认为业务验收还没结束,运维等不到变更窗口,客服却已经收到发布通知。发布管理的核心不是把上线日期写进日历,而是让每个依赖、每个风险和每个决策都有负责人、有证据、有截止时间。本文从 PMO 协同视角拆解发布管理从 0 到 1 的做法,并用一组明确标注为情景模拟的数据说明:怎样把“计划上线”变成“有条件地、可验证地上线”。
一、先讲结论:上线计划不是日历,而是一套决策机制
1. 判断上线计划是否有效,先看四件事
我评估一份上线计划时,不先看它排得多漂亮,而是先问四个问题:这次发布要交付什么;哪些条件必须满足才能上线;谁有权决定继续、暂停或回退;上线后怎样证明系统和业务都恢复正常。四个问题有明确答案,计划才具备执行价值。
如果计划只有日期、会议和参与人,它更像一张提醒表。真正的发布计划需要把目标、范围、依赖、验证、风险、决策和回退串成闭环。上线日期只是这条链路上的一个时间点,并不自动代表发布就绪。
我的核心判断是:发布管理不是追求“按期上线”,而是让团队在信息不完整时,仍能依据统一门槛作出可追溯的决策。这意味着 PMO 的工作不是替各团队承诺,也不是把所有事项都标成绿色,而是促成负责人给出证据,及时暴露冲突,并把风险升级到有权处理的人。
2. 发布管理从 0 到 1,先搭最小闭环
刚开始建立发布管理时,不宜一次性设计几十个审批节点。先搭起一个最小闭环:登记发布、明确范围、识别依赖、制定验证与回退方案、进行上线决策、执行发布、观察结果、复盘改进。每一步都要能回答“谁负责、交付什么、什么时间完成、怎样验收”。
对一个中大型组织而言,这套闭环还必须解决跨部门协同:产品变更可能影响业务流程,研发交付依赖测试环境,测试验证依赖数据准备,运维发布依赖变更窗口,客服和销售依赖准确的对外口径。单个团队的进度表很难自然呈现这些横向关系。
下面的流程不是通用审批模板,而是我建议 PMO 先用来校准责任边界的最小版本。组织可以按风险增加控制点,但不要在没有明确风险依据时堆审批。

3. PMO 的价值在于统一规则,不是代替专业团队
PMO 负责定义发布分类、统一关键字段、维护决策节奏、推动依赖透明化,以及在风险超出团队权限时组织升级。研发对技术变更负责,测试对验证结论负责,运维对部署与恢复能力负责,业务负责人对业务影响和验收负责。PMO 不应该替这些角色签字,也不应被默认成所有风险的最终责任人。
当团队把“PMO 负责协调”误解成“PMO 负责所有事情”,结果通常是责任被稀释:专业团队把判断交出去,PMO 却没有足够信息作出技术或业务结论。有效协同的标志不是所有问题都由 PMO 解答,而是每个问题都能快速找到有决策权、也有专业依据的负责人。
二、发布管理为什么会失灵:看清真实协同场景
1. 同一个“上线”,经常指四种不同的完成状态
在项目会议里,“上线了”可能意味着代码已部署,也可能意味着流量已切换、业务流程已开放,或者用户已经完成验收。若不同角色用同一个词描述不同状态,团队就会在关键时刻发现自己并未达成共识。
我建议把发布状态拆成至少四层:部署完成、技术验证通过、业务功能开放、发布观察结束。某个版本完成部署,并不等于业务已经可以全面使用;功能已开放,也不等于观察窗口内没有异常。阶段分开后,团队才知道下一步的门槛是什么。
以一个包含新结算流程的系统发布为例,代码部署完成后,运维可能认为任务已经结束;财务运营还要验证真实结算路径,客服需要拿到问题处理口径,业务负责人则要确认是否扩大流量。把这些状态混成一个“发布完成”,会让后续工作失去明确的触发点。
2. 依赖不是清单上的名字,而是带条件的交付关系
“依赖数据团队”不是可执行的依赖描述。有效的依赖至少包括交付物、提供方、接收方、最晚到达时间、验收标准、缺失后的影响和升级路径。例如,发布前需要某项数据初始化,不仅要写明由谁完成,还要说明数据格式、抽样核验方式以及未按时完成时是否能采用降级方案。
越晚暴露的依赖,越可能变成上线当天的阻塞。PMO 可以要求项目在进入发布准备阶段时提交依赖图,并区分硬依赖与软依赖:硬依赖不满足就不能安全上线;软依赖允许采取替代措施,但必须明确成本、影响范围和批准人。
3. 发布风险往往藏在交接缝隙里
单个团队可能都完成了自己的任务,但跨团队交接仍然有缺口。例如测试使用的是旧配置,运维拿到的部署包未包含数据库变更,业务验收覆盖了常规路径却没有验证退款和权限边界。每个团队局部看起来都“完成”,整体却并未准备好。
PMO 应把交接定义成可以检查的输入输出,而不是靠会议纪要传话。测试向运维交接时,至少提供版本标识、已知问题、部署顺序、验证用例和回退触发条件;运维向业务交接时,则需要确认开放范围、监控责任、异常联系人和观察窗口。
4. 组织规模越大,计划越要区分控制面与执行面
100 人以上的组织常常同时运行多个产品线、系统和基础服务,发布影响不止一个团队。若所有团队使用各自的状态名称、风险等级和审批方式,PMO 很难把全局风险放到同一张图上。但如果把每个技术步骤都塞进统一审批表,执行团队又会被不必要的流程拖慢。
可行做法是:控制面统一术语、风险分级、决策门槛和升级机制;执行面允许各团队保留符合技术特点的检查清单。使用 PingCode 等面向中大型团队的项目管理平台时,可以把发布事项、工作项、负责人和依赖关系放在一个协作链路中,但工具本身不能替团队定义“何为就绪”或代替决策人承担风险。
三、常见误区:为什么计划看起来很完整,现场仍然会乱
1. 误区一:把上线日期当成项目目标
日期是目标约束,不是质量证据。团队为了守日期,可能把未完成的验证标成“后续补齐”,或者把业务验收压缩成一次演示。更糟的是,组织会把延期视为唯一失败,却没有衡量带缺陷上线所造成的用户影响、恢复成本和信誉损失。
我会要求计划同时写出目标日期和最低就绪门槛,并提前约定触发延期的条件。延期不是天然正确的选择,按期上线也不是天然正确的选择;两者都需要依据影响范围、恢复能力、用户风险和替代方案作出判断。
2. 误区二:用“全绿”代替证据
状态灯只有在定义一致时才有意义。A 团队的“绿色”可能代表负责人已经开始处理,B 团队的“绿色”可能代表已经验证通过。颜色本身没有信息量,真正有价值的是状态背后的证据、口径和更新时间。
建议把状态分为“未开始、进行中、待验证、已通过、有条件通过、阻塞、豁免”。“有条件通过”必须同时记录条件、责任人、截止时间和超期处理方式;“豁免”必须写明批准人、理由、影响及补救措施。没有这些信息,绿色只是让风险暂时不可见。
3. 误区三:把上线检查表做成形式主义清单
检查表条目越多,不代表控制越强。如果团队每次都机械勾选几十项,却没有检查关键变更、数据影响、回退可行性和用户通知,表单只会增加填写负担。反过来,清单过短也可能漏掉系统特有的灾难性风险。
我倾向于把检查项分为组织公共门槛、产品或系统专属门槛、此次变更特有门槛三层。公共门槛确保基本纪律,专属门槛覆盖长期风险,变更门槛则处理本次发布的特殊影响。这样既避免每次从零开始,也不把例外风险藏在通用模板里。
4. 误区四:回退方案只写“必要时回滚”
“回滚”不是一个方案,而是一个愿望。数据结构可能已经改变,外部接口可能已产生不可逆操作,用户可能已经创建新状态,简单恢复旧版本未必安全。计划必须写明触发条件、具体操作、所需权限、预计时间、数据处置方式及回退后的业务验证。
如果不能完整回退,也可以设计降级、关闭功能开关、限制流量、暂停新交易或人工兜底等替代措施。但必须明确哪一种措施能降低什么风险、不能解决什么问题,以及谁负责决定启用。
5. 误区五:开一次发布会,就认为协同已经完成
会议可以加速决策,但不能自动消除依赖。若会前没有更新状态,会中只是轮流报进度;若会后没有行动项和时限,同一个风险会在下一次会议里重复出现。发布会议的产出应该是决策、责任、期限、证据要求和升级路径,而不是一份很长的讨论记录。
对常规发布,可以用异步更新替代低价值例会;把会议留给跨团队冲突、风险豁免和上线决策。这样能减少所有人都参加、但没人真正做出决定的场面。
四、专业判断逻辑:把“能不能上”拆成可验证的门槛
1. 先给发布分级,避免一套流程管所有变更
发布管理的流程强度应与风险相称。修改文案、无用户影响的内部配置调整,与涉及结算、权限、隐私数据或核心交易链路的变更,不应要求相同的审查深度。分级不是为了给项目贴标签,而是为了确定需要哪些验证、审批和观察措施。
可从影响范围、数据敏感度、业务关键性、变更复杂度、可恢复性五个维度判断。每个维度可用低、中、高描述,组织再根据行业和监管要求制定自己的映射规则。不要将下表的分级当成法律标准,它只是建立内部一致性的起点。
| 风险等级 | 典型情形 | 建议控制 | 决策方式 |
|---|---|---|---|
| 低 | 影响局部、无关键数据变更、恢复路径明确 | 团队自检、自动化验证、记录发布结果 | 授权负责人确认 |
| 中 | 跨团队依赖、影响部分用户或需业务验收 | 依赖确认、业务验证、回退演练或替代方案 | 发布负责人召集相关责任人决策 |
| 高 | 影响关键交易、敏感数据、核心基础服务或恢复复杂 | 专项评审、分阶段放量、强化监控、明确业务兜底 | 具备业务与技术授权的决策人共同确认 |
分级后还要设计例外路径。紧急修复可以压缩等待时间,但不能把关键证据完全取消。紧急发布至少需要明确影响、授权人、最低验证、恢复方案和事后补充审查的期限。否则“紧急”会逐渐变成绕过流程的常规通道。
2. 建立七道就绪门槛,而不是只看一个总进度
我通常把发布就绪拆成七道门槛。它们并非每次都要由七个独立角色审批,而是用于检查是否遗漏了关键领域。若一个高风险项目只填了一个“整体进度 95%”,就无法判断剩余的 5% 究竟是文档整理,还是数据库恢复验证。
- 范围门槛:本次交付、明确不交付的内容、受影响系统和用户范围已确认。
- 代码与配置门槛:版本标识、配置项、部署顺序、依赖组件和变更记录可追溯。
- 测试门槛:关键路径、边界条件、回归范围和已知问题均有结论。
- 数据门槛:数据迁移、初始化、权限、备份和一致性检查有负责人及验证方式。
- 运行门槛:监控、告警、容量、日志、值守和故障升级路径已准备。
- 业务门槛:业务验收、客服口径、用户通知、运营安排和人工兜底已明确。
- 恢复门槛:回退或降级触发条件、执行人、预计恢复时间及验证结果已确认。
每项门槛不一定只有“通过”或“不通过”。有些问题可以有条件放行,但条件必须可衡量,且要设置失效时间。例如,低优先级报表缺陷可以在明确影响用户、补救动作和负责人后有条件通过;核心支付链路的恢复能力未验证,则通常不应以“上线后观察”替代。

3. 做一次有质量的 Go/No-Go 决策
Go/No-Go 不是对项目团队的表扬或惩罚,而是在当前信息下对风险进行授权。决策人至少需要看到:发布范围与风险等级、关键门槛证据、未关闭问题、影响面、恢复能力、上线窗口、观察安排、业务替代方案及被豁免事项。
会上避免问“大家还有没有问题”。这个问法容易得到沉默,却无法证明风险已经审视。可以逐项询问:哪些门槛未通过;问题影响谁;若继续上线,最坏可预见结果是什么;发生后多久能发现;谁能停止扩量;恢复到稳定状态需要什么条件。答不出来的部分应视为决策信息缺口。
决策结果至少分为三类:按计划上线、有条件上线、暂缓上线。每个结果都要记录决策人、时间、依据、限制条件和后续动作。出现新的重大信息时,原决策可以重新评估;这不是反复无常,而是基于新证据更新风险判断。
4. 用风险优先级安排会议,而不是按部门轮流发言
发布会上最有价值的时间应留给可能改变决策的事项。可以按风险暴露程度排序:阻塞上线的硬依赖、影响恢复能力的问题、涉及关键业务或数据的问题、跨团队时间冲突,最后才是普通进度同步。这样能避免重要风险被大量“已完成”事项淹没。
对于每个风险,至少记录发生可能性、影响范围、可探测性、恢复难度和当前措施。评分可以辅助排序,但不要假装它能把主观判断变成客观真理。分值相同的两个风险,若一个能在数分钟内发现并关闭,另一个会在用户投诉后才暴露,其管理优先级显然不同。
五、案例与数据观察:一次“计划延期”如何避免更大的发布代价
1. 情景说明:不是业绩案例,而是可复用的桌面推演
以下场景是为说明决策逻辑而构造的情景模拟,不代表任何企业的真实项目记录。某家中型线上业务团队计划在周四晚发布新版订单结算流程,涉及产品、研发、测试、数据、运维、客服和财务运营。初始计划显示开发完成、主流程测试通过,团队因此把整体状态标为绿色。

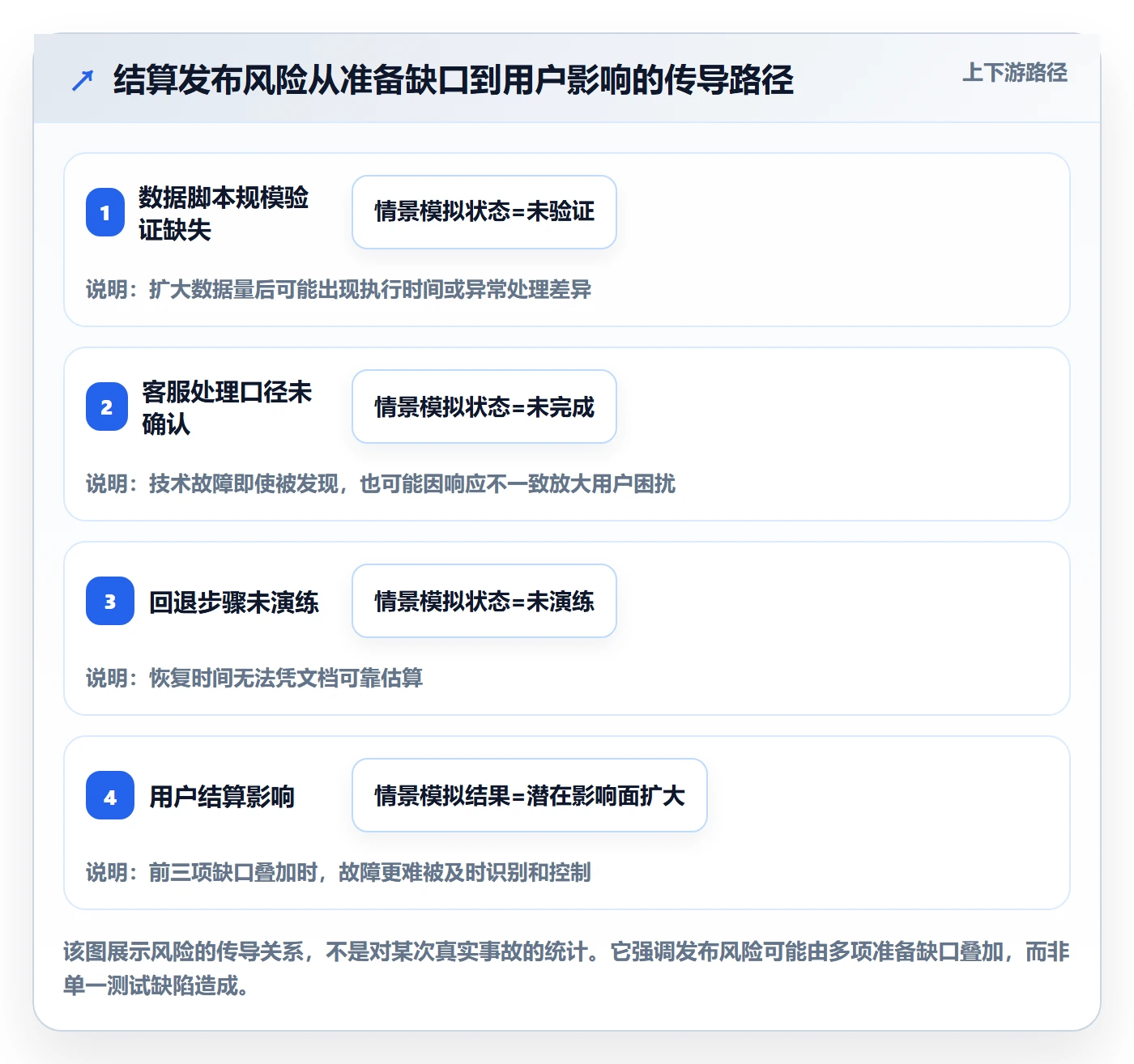

发布准备会进一步核查后,发现三项被总进度掩盖的风险:数据迁移脚本尚未在接近生产的数据规模下验证;客服还没有新旧流程的处理口径;回退操作只在文档中描述过,没有完成演练。按期上线并非绝对不可行,但风险已经不再是“少几项收尾工作”。
PMO 没有直接替技术团队判定脚本是否安全,而是要求数据负责人提交验证结果,运维负责人说明恢复路径,业务负责人评估客服准备不足可能造成的用户影响。团队最终选择缩小首批开放范围,并把未验证的恢复条件设为上线阻塞项。这个决定牺牲了完整范围的按期交付,换取了更可控的风险暴露。
2. 用风险链解释为什么“测试通过”还不够
测试通过只说明已执行测试范围内的用例达到了约定结果,不等于生产配置一致、迁移数据正确、监控能够报警,也不等于客服知道如何处理异常。发布准备需要把不同证据连成链:变更是什么、受影响对象是谁、如何验证、怎样发现故障、如何限制影响、如何恢复。
对于情景中的结算变更,测试结果是重要输入;但数据规模、权限配置、对账准确性和人工兜底也是不同问题。若只拿测试通过率当作上线依据,团队就会把一种证据误当成整个系统的保证。

3. 以情景模拟数据比较三种决策,不伪装成实测结果

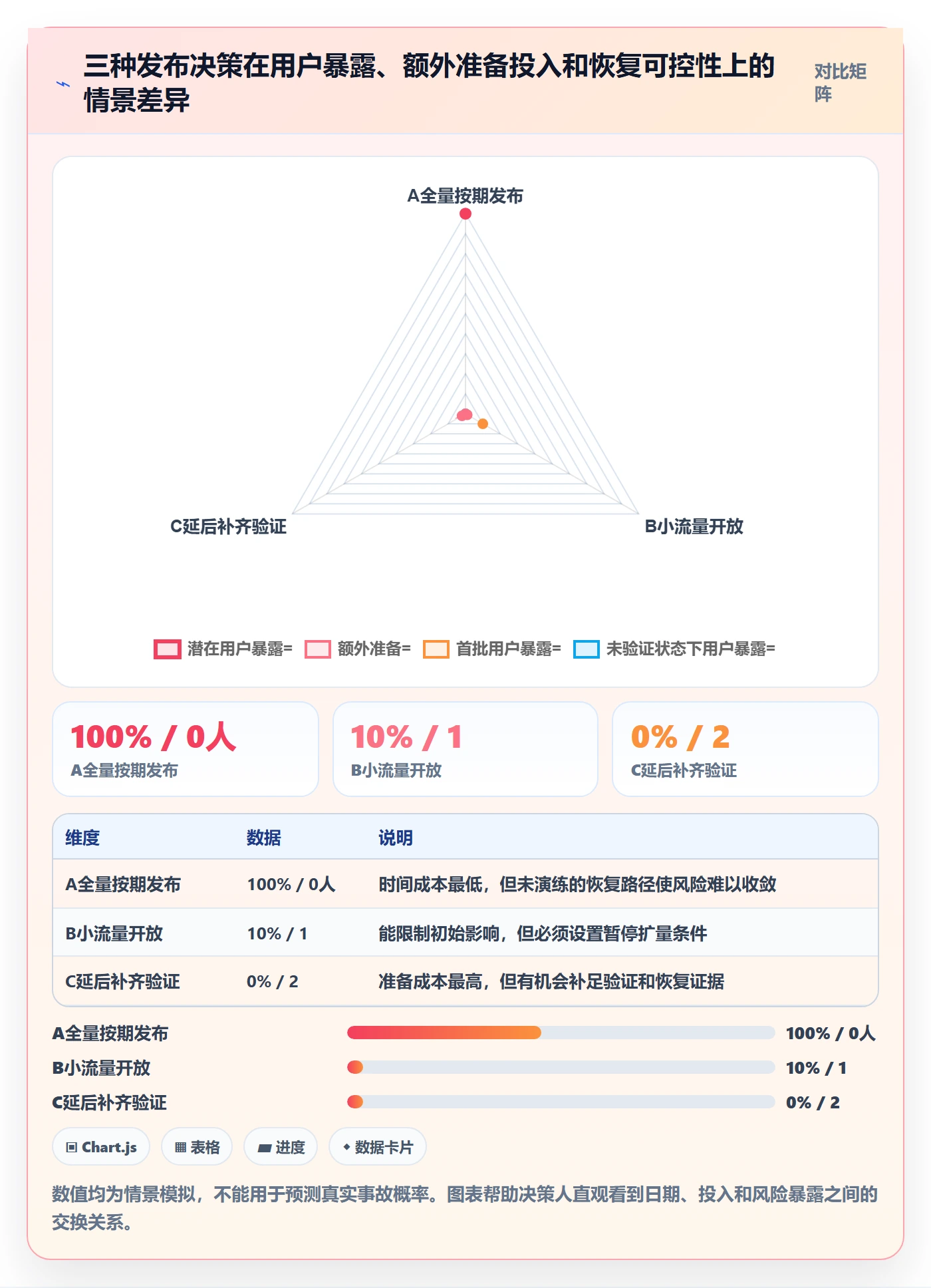

为了讨论取舍,可以给三种方案设置同一口径的情景模型:A 按原范围发布;B 先对 10% 用户开放,并设置暂停条件;C 延后 48 小时,完成脚本压力验证、客服演练和回退演练。下列数值是桌面推演的示意值,目的是展示如何比较方案,不是历史数据、行业均值或某个真实项目的结果。
| 决策方案 | 用户影响暴露 | 准备投入 | 恢复与控制能力 | 主要代价 |
|---|---|---|---|---|
| A:全量按期发布 | 示意影响范围最高,潜在触达 100% 目标用户 | 额外准备约 0 人天 | 回退未演练,恢复时间不确定 | 守住日期,但难以限制异常扩散 |
| B:小流量分阶段开放 | 首批暴露控制在约 10%,视指标决定是否扩量 | 增加约 1,2 人天监控和值守投入 | 可暂停扩量,但仍需解决数据与恢复问题 | 多一次协调,且小流量不一定覆盖所有边界 |
| C:延后 48 小时补齐验证 | 未验证状态下不开放用户流量 | 增加约 2,3 人天验证与演练投入 | 演练后可估算恢复动作与责任分工 | 发布时间后移,可能影响后续营销或业务安排 |
这里的关键不在于哪一行看起来最漂亮,而在于团队是否能说明输入假设。若收入活动只在周四开放,延后 48 小时可能造成额外业务损失;若发布内容涉及重大资金或合规影响,延迟成本可能远低于失控成本。PMO 需要让成本和风险同时上桌,而不是只追问“能不能赶上”。

4. 把决策变成可执行条件,而不只记录会议结论
假设团队选择方案 B,会议纪要不能只写“同意灰度上线”。可执行的记录应写明首批开放比例、观察窗口、关键业务指标、异常阈值、暂停扩量的权限人、回退触发条件和下一次决策时间。若指标没有监控责任人,或者触发阈值无法被及时看见,灰度就只是缩小了名义上的用户范围,并没有形成真正的控制。
同样,方案 C 也不能只写“延期两天”。要把这两天转化成明确的验证任务:脚本在哪种数据规模下验证,谁签收结果;客服模拟哪些异常路径;回退演练测量什么;周五由谁重新判断是否具备上线条件。延期若没有补齐证据,只是把同一个风险推迟到了下一次发布。
5. 数据观察要看趋势、分布和恢复,而不只看平均值
发布后监控不应只看一个平均响应时间。平均值可能掩盖少数用户请求极慢,成功率可能掩盖某个地区或某种支付方式异常。业务指标、技术指标和用户体验信号需要结合观察,并与发布前的基线对比。
对于这类结算变更,可观察交易成功率、对账差异、超时比例、客服相关工单量、错误分布和恢复动作耗时。指标要注明统计口径与采样窗口,例如“每 5 分钟按支付方式计算的成功率”,而不是只写“成功率正常”。若发布前后业务流量差异很大,还要谨慎解释绝对数量,避免把自然波动误判为发布影响。
六、从 0 到 1 的落地路线:先把最重要的动作跑通
1. 第一个阶段:摸清现有发布,而不是先买工具
启动前先盘点过去三到六个月的发布记录,至少收集发布类型、影响系统、参与团队、延期原因、回退或紧急修复情况、主要风险和复盘行动项。若组织没有完整历史,就选择一到两个产品线做短期样本,并标注样本边界,不要把少量观察包装成全公司的事实。
盘点重点不是追责,而是发现管理断点:发布入口是否统一;团队是否知道决策人是谁;依赖是否在上线前暴露;问题是否被记录为可复用经验。一次简短访谈往往能发现表格里没有的约束,例如某个系统只能在固定窗口变更,或者某类数据任务无法与业务开放同时执行。
2. 第二个阶段:定义共同语言和最少字段
先统一关键术语:发布、部署、功能开放、观察窗口、回退、降级、豁免分别代表什么。再确定最少字段,避免表单从一开始就过度复杂。建议包括发布标识、系统与业务范围、风险等级、目标时间、负责人、依赖、验证证据、未关闭问题、恢复方案、决策结果和复盘状态。
字段设计应服务于一个具体决策或动作。若某个字段既不影响分级,也不帮助定位负责人、确认就绪或复盘,就要问它是否真的需要在每次发布中强制填写。过度采集会让团队复制粘贴,最终削弱关键数据的可信度。
3. 第三个阶段:先试点一条链路,再扩展到全组织
试点选一个有真实跨团队依赖、但风险与复杂度可控的业务链路。过于简单的发布无法检验协同机制;一上来选择最关键的核心系统,又可能让流程设计被特殊要求绑架。试点期间重点观察:依赖是否提前暴露、状态是否可核验、决策是否明确、会议时长是否合理、发布后是否有复盘。
每次试点后只改最影响执行的两三项规则,避免一轮试点就重写整套治理体系。管理制度如果每周变化,执行团队很难形成稳定习惯。变更规则时要说明原因、影响范围、生效时间和旧记录如何处理。
4. 第四个阶段:根据组织复杂度配置协作平台
如果发布数量少、依赖简单,结构化表格、任务系统和固定会议节奏可能已经足够。若组织有多个产品线、100 人以上跨职能协作、大量相互依赖的变更,才更值得评估项目管理平台:看它能否关联目标、任务、缺陷、依赖、版本和风险,能否提供统一视图,能否保留决策与变更记录,以及能否支持权限和审计要求。
以 PingCode 为例,适合将其放在“协作与追踪载体”的位置评估,重点验证工作项关联、跨团队视图、状态流转和信息追溯是否匹配组织流程。不要因为平台有看板或审批功能,就假定它已经具备完整发布治理能力。发布级别、Go/No-Go 门槛、风险接受权限和回退策略,仍然需要组织自己定义。
工具选型时建议用实际场景做演示,而不是只看功能清单。拿一个近期发布,现场演示从发布登记、任务依赖、风险升级到决策记录、上线后复盘的完整过程。若关键数据要靠人工在多个系统间重复抄写,工具的整合收益可能被维护成本抵消。
5. 第五个阶段:建立发布指标,但不拿指标惩罚报风险的人
第一批指标可分三类。流动效率类关注计划变更率、阻塞持续时间和准备周期;质量与风险类关注回退率、发布后缺陷、紧急变更比例和未关闭高风险项;协同质量类关注依赖按时交付率、决策等待时间和行动项按期关闭率。
指标必须先定义口径。例如“回退率”是按发布次数还是按变更单数计算;“发布后缺陷”观察 24 小时、7 天还是一个业务周期;“按期交付率”是否把经批准的范围调整排除。定义不同,数字就无法横向比较。数据不足时应先标注采集起点,而不是补造历史趋势。
如果团队担心报风险会拉低考核,风险登记会迅速变成“没有风险”。PMO 应区分“主动暴露风险”和“因可预见缺陷未做管理”,否则组织会奖励隐藏问题。指标的用途首先是发现系统性瓶颈,而不是简单给团队排序。
七、不同情况下怎么行动:按风险与组织条件调整方案
1. 小团队、低频发布:轻流程优先
小团队的发布数量不多,角色可能由同一人兼任。建议保留一页式发布卡片:变更范围、验证结果、影响对象、发布操作、失败处理、决策人和观察指标。发布后记录实际耗时、异常和需要补齐的检查项即可。
不要为了看起来成熟而复制大型组织的多级审批。小团队真正需要的是关键责任不缺位、回退能力能被验证、历史记录可查。若一个风险只有一位负责人知道,应立即考虑备份联系人和知识交接。
2. 多团队协作、依赖众多:先解决可见性
多个团队并行时,最先要建立统一发布清单和依赖关系,而不是先要求所有团队采用完全相同的开发方法。PMO 应提供跨团队视图,标出硬依赖、关键路径、负责人、最晚完成时间和当前阻塞,让管理者看到“哪项交付会影响哪次发布”。
定期协调会上,优先处理超期依赖和资源冲突。若不同团队的周期不一致,计划中要留出验证与交接窗口,不要默认上游任务结束后下游就能立刻开始。团队之间的空档、环境准备时间和审批等待,都应该纳入实际排期。
3. 高风险系统:保留独立判断和分阶段放量
对资金、权限、敏感数据、关键基础服务或高影响业务,不能仅凭项目整体进度判断上线。应增加适用的专项验证、恢复演练、值守安排和业务授权。若具备技术条件,可以分阶段开放流量、按用户群或业务范围逐步扩大,但每一步都要有可观测指标和停止条件。
分阶段发布不是万能解法。如果异常只能在大量交易后显现,或小流量无法覆盖复杂边界,灰度的风险降低效果有限。此时应通过更具代表性的测试数据、影子验证、业务演练或独立复核补足证据,而不是把“灰度”当作免除验证的理由。
4. 紧急修复:压缩等待,不压缩风险说明
生产故障需要快速修复时,完整常规流程可能不合适,但应保留最小安全控制:谁授权、影响范围是什么、修复改动有哪些、最低验证如何做、如何恢复或降级、谁监控结果。发布完成后,在约定期限内补录变更、验证证据和复盘内容。
紧急流程的入口要有清晰定义,例如正在发生的重大服务中断、关键安全风险或明确的业务损失。若“业务想赶时间”也能被标成紧急,常规流程就会失去约束力。PMO 要按季度回看紧急发布比例和原因,识别计划能力、架构脆弱性或审批瓶颈。
5. 监管或审计要求高:强化证据链,而非只增加签名
审计要求高的组织,需要能追溯谁提出变更、谁验证、谁批准、何时部署、部署了什么版本、异常如何处置。签名数量增加不等于控制有效;若没有客观证据,签字只是把不确定性留在记录中。
应明确证据保存期限、访问权限、变更记录不可随意覆盖的要求,以及审计抽查机制。具体规则要以行业规范、企业制度和法务合规意见为准,不能用一般项目管理模板替代专业合规判断。
八、如何取舍:治理力度、交付速度与团队负担
1. 取舍一:统一模板还是团队自主
完全统一能提高跨团队可比性,却可能压平系统差异;完全自主则方便团队执行,却让 PMO 无法汇总风险。我的建议是统一数据定义和决策底线,允许团队扩展技术检查项。公共模板规定“必须回答什么”,团队清单决定“本系统还需要检查什么”。
2. 取舍二:全量审批还是授权分级
全量审批容易让高层看见发布,但会把低风险变更也送进同一队列,增加等待时间并稀释注意力。授权分级更有效,但前提是风险等级可信、授权边界清楚、例外可审计。若组织还没有可靠分级能力,可先从少量明确的低风险类型开始授权,再根据证据扩大范围。
3. 取舍三:一次性大改还是逐步治理
一次性推广制度容易制造声势,却常因字段过多、系统未配置、负责人不清而迅速回到旧做法。分阶段推进速度看起来慢,但能用实际发布验证规则是否可执行。建议先让试点团队跑通一个完整周期,再扩展到相似业务,最后才纳入特殊系统和复杂例外。
4. 取舍四:增加检查还是提高证据质量
当发布后问题增多时,直觉上容易不断加检查项。更有效的问题是:这次问题本来能否被现有检查发现?如果能,为什么证据没有被要求、没有被核验或没有人负责?如果不能,新的检查是否真的覆盖了根因?先改证据质量和责任链,再决定是否增添流程。
5. 取舍五:准时上线还是控制影响范围
决策不能只在“如期”和“延期”之间二选一。还可以调整范围、拆分功能、改变开放对象、错峰发布、先做内部验证或采用业务兜底。一个成熟的计划应该尽量保留可选项:选择越多,团队越不容易被单一日期绑架。
但方案越多也会增加协调成本。拆分发布可能带来兼容、重复验证和沟通负担;灰度需要持续观测与快速响应;延期也可能错过业务窗口。行动建议应基于明确的风险变化和成本估算,而不是为了显得灵活而把所有方案都列出来却不做选择。
九、发布后的闭环:上线成功不等于发布管理结束
1. 观察窗口要有结束条件
观察窗口不是“上线后看看”,而是为异常发现和业务确认设置的一段责任时间。团队要约定观察多久、看哪些指标、谁值守、什么情况需要暂停扩量、谁有权触发恢复。结束时由责任人明确宣布观察完成,并记录仍需跟进的问题。
观察窗口长短应与业务周期相匹配。高频交易系统可能需要关注短时波动与后续对账;低频业务功能可能需要覆盖完整的业务处理周期。只看部署后十分钟,未必能发现次日结算、月末批处理或用户后续操作中的问题。
2. 复盘关注系统原因,不只追问个人责任
复盘时可以从五个问题开始:原计划与实际发生了什么;哪些假设被证实或推翻;问题在哪个阶段首次可被发现;控制为何没有生效;下次要改变哪个流程、工具或责任安排。若只问“谁没做好”,团队会学会少说问题;若只说“大家要加强意识”,行动又无法检查。
行动项应有责任人、截止时间、验收标准和复查机制。例如,“加强回退能力”太抽象;“在下次高风险发布前完成一次数据恢复演练,并记录恢复时间与核验结果”则可以检查。复盘只有在行动项进入后续发布计划时,才真正改变了系统。
3. 观察长期趋势,避免用单次成功自我证明
单次顺利上线不能证明流程有效,单次故障也不必然证明流程无效。建议按发布类型观察一段时间,比较风险分级、延期原因、回退情况、发布后问题、阻塞时间和行动项关闭情况。关注变化方向,也关注样本量、业务流量和范围是否发生变化。
如果高风险发布的回退率下降,但紧急修复比例不断上升,可能只是风险从常规发布转移到了紧急通道;若会议时间变短,却出现更多未关闭依赖,效率也许只是把协同工作移到了发布现场。指标需要组合解释,不能单独用于庆祝或问责。
十、下一步怎么做:用一次真实发布启动你的 0 到 1
1. 选一个能检验协同、又可控的发布
不要先做一套宏大的流程蓝图。挑一个近期发布,确保它至少涉及两个团队,并且存在清楚的业务目标和可识别风险。收集现有计划、任务、测试结论、变更记录与会议纪要,先看信息分散在哪里、责任断在哪个交接点。
2. 用一页发布卡片补齐关键证据
为该发布建立一页卡片,记录范围、风险等级、负责人、关键依赖、七类就绪门槛、未关闭问题、上线决策、回退或降级方案、观察指标和复盘时间。要求每个关键结论都有证据来源或明确标注尚待验证,不追求一次性填满所有字段。
3. 开一次以决策为目标的准备会
会前要求责任人更新状态和证据;会上只讨论会影响 Go/No-Go 的风险、依赖和例外;会后把决定、条件和行动项写进共享记录。若没有需要共同决策的问题,就用异步确认,不为了体现管理存在感而增加会议。
4. 发布后复盘流程表现,而非只复盘功能结果
除了确认功能是否正常,还要评估计划是否准确、依赖是否及时、门槛是否有用、信息是否重复维护、决策是否等待过久、观察是否发现了实际风险。复盘结论转成少量可执行改进,再在下一次发布中验证。
我的最终建议是:先让一条发布链路可见、可判断、可恢复,再扩展到全组织;先统一决策语言,再统一工具;先提高证据质量,再增加审批数量。PMO 做好发布管理,不是承诺每次都准时,而是让组织知道何时可以继续、何时必须暂停,以及出现问题后如何把影响限制在可承受范围内。
常见问题解答(FAQ)
1. 上线计划怎么做,才能避免临近发布才发现依赖没完成?
我以前做版本上线计划时,常把开发任务排得很细,却默认测试、数据迁移和运维准备都能按时完成。结果越接近发布日,越容易发现“代码已完成”和“可以上线”根本不是一回事。计划到底该从哪里拆起?
先别从“开发完成日期”倒推上线日,而要从上线后必须成立的条件倒推:功能验收通过、关键缺陷关闭、数据迁移验证完成、监控与回滚方案就绪、业务方确认。将这些条件分别指定负责人和最晚完成时间,再把它们连成依赖关系。比如周五发布,周三完成全量回归,周四中午冻结变更并确认回滚演练;
若迁移验证依赖生产环境数据抽样,就不能只把它写成测试团队的普通任务。判断计划是否可靠,关键不是任务数量多不多,而是每个上线条件是否有负责人、证据和截止时间。
2. PMO在发布管理中应该管什么,才不会变成只催进度的人?
我遇到过发布会上大家轮流报“正常”,会后才发现测试、运维和业务团队对“准备好了”的理解完全不同。PMO既不直接写代码,也不替各团队做决策,那它具体要抓哪些事,才能让协同真正产生作用?
PMO的价值不在替团队承诺交付,而在统一发布规则、暴露跨团队依赖、推动风险决策。可以让每个团队按同一口径更新四项信息:交付物、负责人、完成证据、阻塞或风险;再由PMO维护一张发布总表,标出依赖关系和决策期限。
比如接口团队表示“已完成”,PMO应追问是否已部署到联调环境、消费者是否验证通过,而不是只记录一个完成状态。遇到资源冲突或风险超出项目负责人权限时,PMO负责把选项、影响和决策人带到会上。若PMO只收集百分比、不推动依赖和决策,发布管理就会退化成催报表。
3. 上线计划要设哪些检查点?怎样判断发布当天是否应该暂停?
我最纠结的是上线当天的判断:计划排了发布窗口,业务方也在等,但测试还有少量问题,监控指标也不够明确。继续上线怕扩大影响,延期又会影响业务安排,应该用什么标准做决定?
检查点要围绕风险逐步收紧,而不是只安排一次最终审批。常见做法是发布前一周确认范围和依赖,发布前一至两天检查验收、缺陷和回滚条件,发布前会议核对人员、窗口、监控及业务通知;当天按约定的阶段观察结果再决定是否扩大流量。
暂停条件应提前量化,例如核心流程验收未通过、存在未评估的高严重度缺陷、回滚路径未验证,或关键监控无法判断服务是否健康。少量低影响问题不必自动阻断,但必须有影响范围、临时处置和责任人。真正的判断依据是风险是否可控、是否可发现、是否可恢复,而不是“大家都已经准备到这个时间了”。
4. 从0到1搭建发布管理,先用什么表格或工具最合适?
我想给团队建立发布管理流程,但担心一上来就做复杂审批和大而全的系统,最后没人维护。团队规模不大,版本也不算频繁,最少需要记录哪些信息,什么时候才值得引入某项目管理工具或平台?
起步阶段先用一张共享发布清单即可,至少包括版本范围、任务与依赖、负责人、计划时间、验收证据、风险、上线决策、回滚方案和上线后观察结果。以一个包含开发、测试、运维、业务四类角色的版本为例,先要求每个关键交付项都有唯一负责人,并在发布前检查“未完成项是否影响上线”,比搭建复杂审批流更有效。
当版本并行增多、状态更新经常冲突、跨团队依赖难追踪,或审计要求需要保留决策记录时,再考虑用某项目管理工具或某项目管理平台承载流程。工具选择看能否清楚呈现依赖、变更记录和责任归属,不要只比较功能列表;若团队仍靠口头确认,换工具通常不会自动改善协同。
核心关键词
文章包含AI辅助创作:上线计划怎么做?PMO协同管理:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/598275
读者评论
我们之前把部署完成当作上线完成,后来才发现业务验收和观察窗口没人负责。把状态拆开确实有用,不过还得给每个阶段设置明确的交接人。
七道门槛比较全面,但小团队如果每次都逐项开会,可能会增加不少负担。按发布风险裁剪流程是关键,尤其要避免低风险变更也走同一套审批。
回退方案写到触发条件和数据处置这点很实际。我们遇到过服务能回滚、数据却无法恢复的情况;想请教文章中的评分示例,实际发布时由谁评、如何避免分数变成另一种形式主义?
