发布管理最容易出问题的时刻,往往不是代码写不出来,而是“每个人都以为别人已经确认过了”:测试认为缺陷已关闭,研发认为变更已合入,运维却还没拿到回滚包,业务部门则按旧时间通知了客户。发布管理要解决的,正是这些跨角色、跨环节的认知差异。项目经理的价值不在于反复催问“好了没有”,而在于让发布条件可验证、风险可见、责任可追踪,并让上线、暂停和回退都能依据同一套事实作出决定。
一、先讲核心结论:发布不是一个日期,而是一组可验证的条件
1. 发布管理的真正对象是“变更及其风险”
很多团队把发布管理理解成排一个上线日历:哪天发版、谁值班、几点切流量。日历当然重要,但它只回答“什么时候做”,并不回答“为什么可以做”“什么情况必须停”“出问题后如何恢复”。只管理日期,容易让排期看起来确定,实际风险却被藏在会议纪要、聊天记录和个人记忆里。
我更倾向于把一次发布定义为:一组经过授权的变更,在明确的质量、安全、业务和运行条件下,按照规定顺序进入目标环境,并通过观测、验收或回退完成闭环。这个定义有意强调“条件”和“闭环”,因为它们决定发布是不是一项可控的业务活动,而不是一次集体冒险。
发布管理不是把所有工作排进甘特图,而是让每一个关键判断都有证据、有负责人、有截止时间。当条件不满足时,团队要能暂停;当发布完成时,团队要能证明结果;当指标恶化时,团队要知道谁有权触发回退。
2. 项目经理要管理决策接口,而不只是进度
项目经理通常不直接写代码,也不亲自执行每一项测试,但要确保研发、测试、运维、安全、产品和业务对同一版本形成一致判断。这里的关键不是让所有人参加更多会议,而是把“谁提供什么信息、谁作出什么决定、决定依据是什么”写清楚。
例如,测试负责人可以确认测试范围和结果,但不能替业务负责人确认流程是否可用;运维可以确认部署窗口、监控和回退方案,但不能替产品负责人决定功能是否符合预期。角色边界不清,往往会出现“大家都参与了,最后没人负责”的局面。
在一个适合中大型团队的协同实践中,项目经理可以把发布准备拆成五类确认:范围确认、质量确认、运行准备、业务准备、授权确认。每一类都要有明确责任人和证据,而不是只留下一个笼统的“已完成”。
3. 发布门禁应少而硬,不能多而虚
门禁不是表格里的勾选项越多越专业。过多的门禁会让团队机械填表;过少的门禁则可能漏掉不可逆风险。我通常建议先设置少量关键门禁:范围冻结、质量达到约定标准、上线方案经过审阅、监控与回退已验证、业务验收人可用、发布授权完成。
门禁要能回答一个具体问题。比如“测试完成”不够具体,应说明核心路径覆盖到什么程度、剩余缺陷如何分类、哪些问题可以接受、哪些问题必须阻断。门禁只有对应证据、判断标准和责任人时,才会改变决策质量。

二、背景和真实场景:为什么“按时上线”仍然可能是一次失败
1. 发布是一条跨团队的接力链
一个常见发布会经过需求确认、开发实现、代码评审、测试验证、构建打包、环境部署、数据处理、业务验收、监控观察等环节。每个环节的产物都是下一个环节的输入。上游信息不完整,下游就只能靠猜;上游变更没有及时同步,下游可能拿着过期版本继续准备。
在多团队项目里,真正拖慢上线的常常不是单个任务耗时,而是等待:测试在等可部署版本,运维在等变更清单,业务在等验收环境,项目经理在等一个能代表最终状态的答案。若状态散落在多个文档和聊天窗口,团队很难判断卡点属于“工作尚未开始”“正在处理”还是“完成但未验证”。
因此,发布协同的第一项基础工作是建立统一的发布记录。它不一定来自某一种特定工具,但必须能够关联版本范围、工作项、缺陷、测试结论、部署操作、负责人和时间点。对超过百人、多个产品线或有审计要求的组织,采用统一项目管理平台承载这些关联,通常比长期依赖个人表格更容易维持一致性。以 PingCode 为例,可将工作项与版本、测试和发布流程关联,用于减少状态重复录入;是否适合仍应依据团队现有流程、权限要求和集成成本评估。
2. “发布时间”只是计划,不等于发布承诺
计划日期是对当前信息的估计,不是对未知风险的担保。项目经理如果把日期当成不可改变的承诺,团队就容易在临近窗口时淡化缺陷、压缩验证或跳过回退演练。更成熟的做法,是把日期和准入条件一起沟通:计划在何时发布,哪些条件满足才会继续,哪些风险会触发延期。
对业务方而言,“周五晚上上线”不如“周五晚间窗口发布;若核心支付路径验证失败或错误率超过约定阈值,则暂停扩大流量并评估回退”有用。后一种表达把日期、判据和动作连在一起,减少了上线现场临时争论。
3. 发布失败经常源于接口断裂,而非单点能力不足
研发可能完成了功能,却没有把配置变化列入清单;测试可能验证了主流程,却没有覆盖迁移后的数据兼容;运维可能成功部署,却没有确认新旧版本能否共存;业务可能看到了页面,却没验证订单、通知或对账链路。这些都不是某一个团队“能力不行”,而是接口没有被定义。
我在梳理发布问题时,会先追问四件事:这个风险最早在哪个阶段可以被发现?哪个角色拥有相关信息?信息通过什么方式交接?什么证据说明交接完成?如果答案只有“群里说过”,那就说明流程仍然依赖记忆,而不是稳定机制。

三、常见误区:看起来在管发布,实际是在堆流程
1. 把发布管理等同于发版审批
审批单能证明有人点击过同意,却不一定能证明风险经过评估。如果审批页面只有版本号、上线时间和审批人,决策者就无法判断变更范围、未关闭问题、监控方案和回退条件。审批因此很容易退化成形式动作:为了不阻塞进度,大家快速通过;出了问题,再回头寻找谁曾经点过确认。
我建议把审批设计成“对证据的确认”,而不是“对空白表单的签字”。申请人提交变更清单、测试结果、影响分析、回退步骤和窗口安排;审批人确认这些信息足以支持风险决策。审批人不必重复审核技术细节,但要知道自己在授权什么。
2. 把所有变更都塞进同一套重流程
修复一个低风险文案问题和进行数据库结构迁移,所需控制强度显然不同。对所有变更套用同样长的审批链,会让低风险工作积累等待成本,也会让高风险事项淹没在大量常规记录里。流程应按影响范围、可逆性、数据风险和用户影响分级。
这不意味着低风险可以没有记录,而是可以减少不必要的审批层级。例如低风险、可快速回退的变更由团队值班负责人审核;涉及资金、权限、个人信息或不可逆数据处理的变更,则要求安全、数据或业务责任人共同评估。
3. 以“测试通过”代替风险判断
测试通过只说明特定范围、特定环境和特定数据条件下的验证结果,不意味着生产环境中不会出现问题。尤其是依赖第三方服务、配置差异、历史数据分布或流量峰值的功能,测试环境的结果不能自动外推到生产环境。
项目经理不需要替测试团队判断技术细节,但要确保测试结论的边界被说清楚:测了哪些用户路径,哪些设备或环境未覆盖,哪些缺陷仍开放,是否有已知限制,生产数据与测试数据有何差别。把“不确定”公开,通常比把它藏进“通过”两个字更安全。
4. 把回滚写成一句“必要时回退”
回滚方案如果没有触发条件、执行人、耗时估计和验证方式,就只是一个愿望。某些变更可以通过切回旧版本恢复;另一些变更涉及数据库结构、外部消息或不可逆数据写入,回退可能无法简单完成。项目经理必须推动团队识别这两类变更的差别。
如果不能可靠回退,应当把风险转移到发布设计阶段,例如先做兼容性改造、双写校验、分批迁移、影子验证或设置功能开关。关键不是所有发布都必须能“一键恢复”,而是团队要知道失败后实际能做什么,以及需要多久。
5. 把发布后的稳定观察当作可选工作
部署成功只代表软件包或配置已进入环境,不代表业务结果正确。错误率、延迟、队列积压、支付成功率、关键页面转化或客服工单,可能要经过一段时间才显现异常。发布结束时间因此不能简单定义成“最后一台机器部署完成”。
在复杂系统中,至少要明确观察窗口和观察指标。观察窗口不是固定套用某个小时数,而要依据业务流量周期、数据变化速度和故障影响决定。夜间低流量发布的支付功能,可能要等到第二天主要交易时段才有足够判断依据。

四、专业判断逻辑:怎样决定“发、缓、停、回退”
1. 先判断影响,再判断概率
风险评估不能只问“这个问题发生的概率高不高”。低概率但会造成重大损失的事件,也可能需要严格控制。项目经理可以用影响范围、发生可能性、可发现性、可逆性四个维度做初筛:影响哪些用户或流程,异常是否容易出现,出现后能否及时发现,恢复是否现实。
这套判断不是为了制造一个精确到小数点的风险分数,而是为了把讨论从“我觉得没问题”转成有结构的问题。尤其当团队意见不一致时,四个维度可以帮助暴露分歧:有人认为概率低,有人担心影响大;有人认为可回退,运维却指出数据写入无法恢复。
2. 把准入条件写成可观察的证据
“质量达标”“业务确认”“监控正常”都是方向,不是证据。项目经理应推动团队把它们转成可核验的条件,例如核心场景测试通过、阻断级缺陷为零、指定业务人员完成验收、部署日志无异常、关键业务指标有基线且能实时观察。
具体阈值应由业务和技术共同制定。不要为了显得专业,直接照搬其他公司的错误率阈值或观察时长。不同业务的正常波动、峰值特征和损失承受能力差别很大。对支付链路,某个小幅成功率下降可能值得立刻关注;对内部低频工具,同样变化未必构成阻断。
3. 分开“发布授权”和“发布执行”
授权者决定是否接受当前风险,执行者按预先约定的方案实施,两者可以是不同角色。这样设计的好处是,执行人员不必在现场同时承担技术操作和业务风险决策;如果指标触发停止条件,也能按既定规则暂停,而不是等待所有人临时讨论。
对高风险发布,项目经理应在发布前明确最终决策人、现场指挥人、技术执行人和业务观察人。角色名称可以因组织而异,但职责不能含糊。若出现争议,应由预先授权的人依据证据作决定,而不是在故障扩大后才寻找拍板者。
4. 用渐进式发布降低单次暴露
在技术条件允许时,灰度、分批放量、功能开关和按租户启用,能降低单次发布影响面。渐进式发布并不等于自动安全:如果指标选错、采样量不足、用户分组不合理,团队可能得到虚假的安全感。每一阶段都应有继续、暂停或回退的判据。
适合分批的变更,通常具备可识别的用户群、可控制的流量、可比较的指标和可中止的路径。若所有用户同时共享同一关键数据结构,或者发布影响无法按人群隔离,灰度的保护作用就会受限。方法要服从系统结构,不应为了采用某种发布技术而忽略真实约束。

5. 让停止规则比“上线成功”更明确
团队通常会花很多时间定义如何开始,却很少定义什么时候停止。停止规则至少应覆盖关键业务指标越界、监控不可用、回退能力失效、数据校验不一致、依赖服务异常和业务验收失败等情况。没有停止规则时,现场很容易因为“再观察十分钟”不断延迟决定。
我建议把停止条件写成“观察到什么、由谁确认、采取什么动作”。例如:若关键交易错误率连续两个观察窗口超过预设基线,现场指挥人暂停继续放量并召集技术负责人判断;若确认与本次变更相关,则执行回退或关闭功能开关。这样既避免把异常一概归咎于新版本,也避免无限拖延。
五、具体案例与数据观察:用一次模拟发布看协同如何落地
1. 案例背景:新增流程并伴随数据结构调整
下面用一个标注为情景模拟的案例说明方法,不把它包装成某家企业的真实经营数据。假设一家拥有多个业务团队的企业,计划上线新的客户处理流程,变更涉及前端入口、服务端规则、历史数据映射和运营人员培训。发布窗口固定,但新旧数据字段需要兼容,核心风险不在页面是否打开,而在历史记录能否正确映射、异常数据能否被识别。
如果项目经理只把任务分配给研发、测试和运维,容易漏掉业务培训、客服口径、数据校验和回退边界。团队于是把发布目标改写为三个可验证结果:新流程能完成关键业务操作;历史数据映射结果通过抽样与规则校验;发生异常时,可以关闭新流程并保持旧流程继续运行。
2. 发布前:先冻结范围,再暴露未决风险
项目经理组织一次范围确认,不是让每个人重讲进展,而是逐条核对本次发布包含什么、不包含什么、依赖哪些系统、哪些工作仍未完成。所有进入版本的功能、缺陷修复和配置变化,都关联到统一的版本记录;临时新增事项要说明收益、风险和对测试窗口的影响。
对数据迁移,团队没有只写“迁移脚本已完成”,而是补充验证样本、校验规则、异常处理方式和恢复限制。若迁移结果无法完全逆转,就要求先进行预演,并确保新旧流程在约定时间内能够共存。风险没有因此消失,但从“上线时才发现”变成“发布前可判断”。
项目经理还要维护一份未决事项清单。每一项记录当前状态、影响、负责人、最晚决策时间和超时后的默认动作。例如,某业务字段的映射规则若在冻结前仍未确认,就不让相关数据进入本次迁移,而不是把未决假设带进生产环境。
3. 发布中:把协同节奏设计成可复用的现场机制
发布窗口开始前,项目经理确认参加人员在线、联系方式有效、部署包与版本一致、监控看板可用、回退步骤已由执行人员复核。这里的“确认在线”不是形式要求:当观察到异常时,关键决策角色不在场,会让原本几分钟的处置变成数小时等待。
执行时,现场记录分成三类:已完成动作、当前观测、待决事项。项目经理负责更新统一记录并控制节奏,技术负责人负责解释系统状态,业务观察人负责核对关键操作是否符合预期。这样可以减少多人同时在群里发消息,却没有形成结论的情况。
在模拟流程中,团队先部署兼容版本,再执行小批量数据校验;验证通过后开放有限用户,再观察关键业务指标。若指标符合预设条件,才进入下一阶段。阶段之间留出足够判断时间,而不是为了追求“窗口内发完”连续执行所有操作。
4. 发布后:用业务结果而非部署日志结束发布
当部署完成后,团队继续核对关键业务路径、错误日志、响应时间、数据一致性和客服反馈。观察结束后,项目经理记录发布状态、已知限制和后续负责人。若没有触发问题,仍要留下指标基线与观察区间;若出现问题,则记录发现时间、影响范围、处置动作和恢复结果。
情景模拟的关键收益不是“发布一定成功”,而是即使遇到问题,团队也能更快判断问题属于发布变更、既有系统波动还是外部依赖。过程记录让复盘可以基于时间线和证据,而不是依赖每个人对现场的不同记忆。

5. 怎样把数据观察转化为团队自己的基线
不要直接把案例中的示意数字设成考核目标。团队应从最近若干次发布中收集数据,至少观察发布准备周期、上线窗口内等待、发布后问题数、回退次数、变更失败率、未关闭风险数量和复盘行动完成率。指标必须有统一口径,否则不同团队填出来的数无法比较。
例如,变更失败率要先定义“失败”是否包含紧急修复、回滚、功能关闭或发布后严重缺陷;平均发布周期要明确从范围冻结、代码合入还是申请审批开始计时。数据口径未统一时,趋势图看起来精确,实际只是定义不同造成的偏差。

六、项目经理的全流程操作方法:从立项到复盘逐步落地

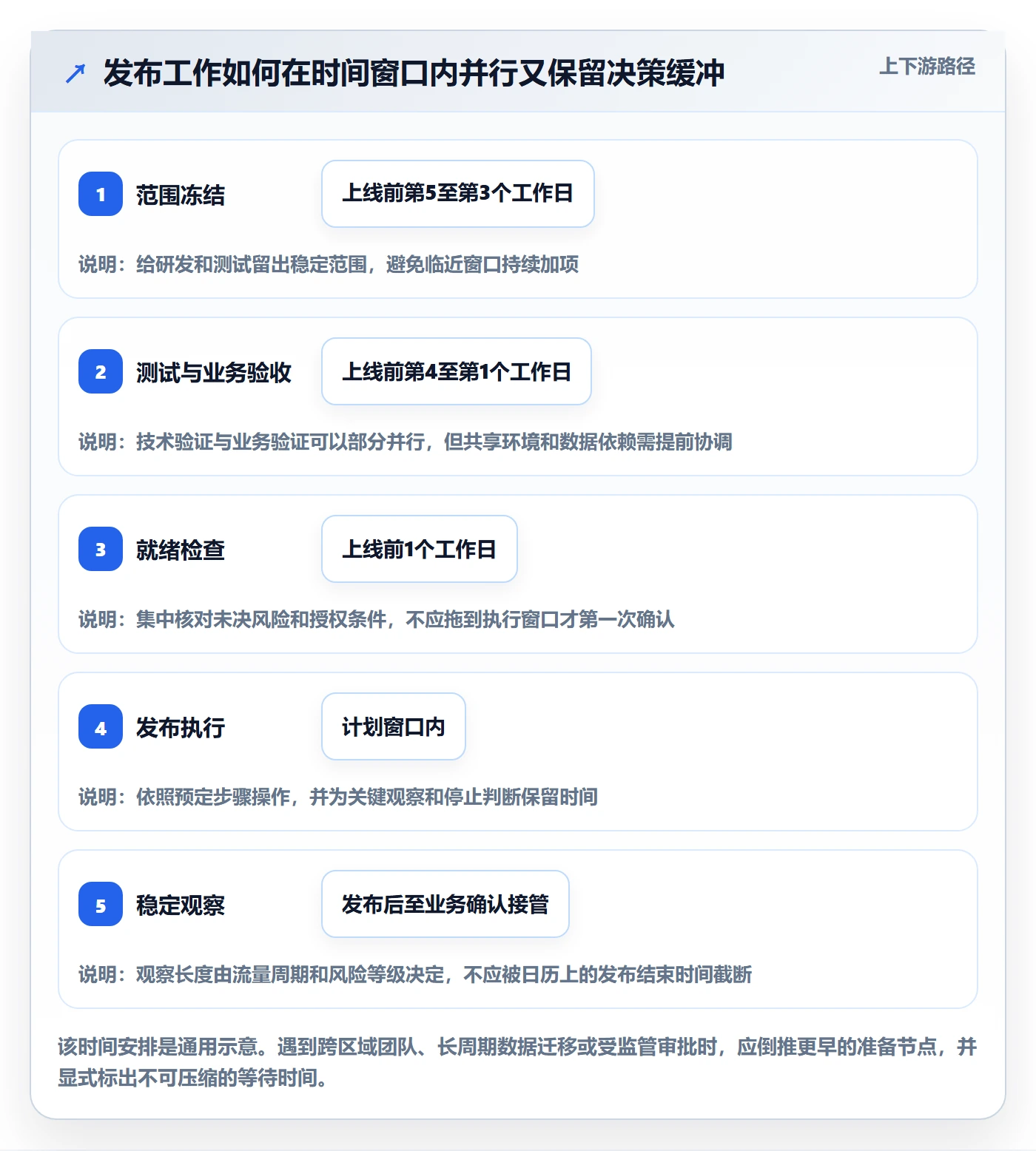

1. 发布计划阶段:先确定窗口、范围和风险分级
在计划阶段,项目经理要把发布日历与项目计划连接起来。上线窗口应考虑业务高峰、依赖团队可用时间、维护窗口、客户沟通周期和应急资源,而不是只选一个对项目组方便的日期。
建议发布计划至少包括:版本目标、候选范围、依赖系统、风险等级、关键里程碑、验收人、发布窗口、回退责任人和后续观察安排。此时不必假装所有细节已经确定,但应明确哪些信息仍待确认、最晚何时确认,以及未确认时是否自动延期。
如果发布涉及多个团队,项目经理应尽早确认跨团队依赖。不要等到发布前一天才发现另一个系统的接口尚未冻结,或安全审查需要额外时间。依赖越早公开,越有机会通过拆分范围或调整顺序解决,而不是在上线窗口临时协调。
2. 开发与构建阶段:让变更可追踪、可审阅
研发阶段的重点是控制范围变化并保持版本可追踪。工作项、代码变更、构建产物和发布记录之间应存在清晰关联。若出现紧急修复,要说明为什么必须加入本次发布、它增加了什么风险、是否需要补充测试,以及是否会影响已完成的业务验收。
项目经理不需要承担代码审核责任,但要确保研发负责人说明技术依赖、配置变更、数据库调整和兼容性影响。对于长周期项目,建议采用短周期集成和持续验证,避免多个未集成分支到最后集中合并,使测试窗口被大规模冲突挤占。
3. 测试与验收阶段:根据风险安排验证深度
测试计划应覆盖主要用户路径、异常路径、权限边界、数据变化和外部依赖。测试资源有限时,不应平均分配精力,而要优先覆盖损失最大的路径。项目经理可以与测试负责人一起确认风险优先级,但不应以赶排期为由要求测试团队对未覆盖范围作出“整体通过”的承诺。
业务验收要安排真正理解流程的人参与,并提前准备测试数据、环境、验收脚本和问题反馈渠道。只让业务代表临时登录看一眼页面,不能说明端到端操作可用。若验收人无法参加,应明确替代人和授权范围,不要默认项目组可以代替业务作出验收结论。
4. 发布准备阶段:开展一次针对决策的就绪检查
就绪检查不应变成逐条朗读任务清单,而要围绕“现在是否具备发布条件”展开。项目经理可以要求每个责任人用简短格式回答:已完成什么、证据在哪里、仍有哪些风险、何时能消除、如果不能消除有什么替代措施。
检查过程中若发现缺陷未关闭,不必一概延期,也不能一概放行。要看缺陷影响、规避措施、用户可见性、监控能力和回退方式,并由有权的人明确接受风险。对无法解释清楚的高影响风险,默认动作应是暂停或缩小范围,而不是寄希望于现场好运。
5. 发布执行阶段:维持单一事实来源与明确指挥
执行期间,项目经理应确保所有人看同一份发布记录,避免一个人依据群消息、另一个人依据旧文档。记录版本、当前步骤、操作人、时间、观测结果和待决事项。若发生异常,先保护用户和数据,再判断原因;不要在信息不足时并行尝试多个互相冲突的操作。
发布现场要区分“事实”和“判断”。事实是监控显示错误率上升、某一步骤未完成或数据校验不一致;判断是认为该现象与本次变更有关。把二者分开记录,有助于快速处理,也能避免复盘时把推测写成结论。
6. 发布后阶段:观察、交接、复盘与改进
发布完成后,项目经理组织确认业务路径、技术指标和运营支持状态。观察期间发现异常,要按照事先设定的升级和停止机制处理;没有异常,也要明确观察结束时间与最终接管人。不能因为发布群安静,就默认系统已经稳定。
复盘不以寻找个人责任为目的,而要回答:原先识别了什么风险、哪些信号被忽略、哪些控制措施有效、哪些等待是可以避免的、下次要改变什么。复盘行动必须指定负责人、期限和验证方式,否则就只是一次有记录的讨论。

七、不同情况下的行动建议:不要把同一套答案套给所有团队
1. 小团队、低风险、发布频繁
小团队可以采用轻量流程:统一变更记录、简化审批、明确值班负责人和基本回退方法。与其每次开长会,不如在固定发布窗口前进行短检查,确认范围、测试结果和异常联系人。低风险不代表无须记录,而是记录要简洁、能直接支持协作。
如果团队发布频率高,建议用自动化校验替代重复人工确认,例如构建状态、测试结果和部署日志自动关联到版本。前提是自动化信号本身可信、失败时有明确处理人。自动化可以缩短执行时间,却不能自动替业务判断风险是否可接受。
2. 中大型组织、多团队、多系统依赖
组织规模增加后,协同成本往往不是简单线性增长。一个系统的变更可能影响多个产品线、接口团队和运营岗位。此时要建立共同的版本标识、依赖清单、发布日历、权限规则和升级路径,避免各团队分别定义“准备完成”的含义。
像 PingCode 这类面向中大型企业及百人以上组织的项目管理平台,可作为工作项、版本、测试与流程协同的承载方式之一,帮助团队把分散信息连接起来。选型时应重点验证权限粒度、跨项目关联、审计记录、自动化能力、既有系统集成和数据迁移成本。工具能让状态更透明,但不能替组织决定谁有权接受风险。
中大型团队还要注意不要把统一流程误解为所有项目必须一样。可以统一关键概念和最小控制要求,再根据业务风险设置不同流程模板。统一的是语言、数据和责任原则;差异化的是审批深度、验证范围和发布策略。
3. 高可用业务、资金或敏感数据相关发布
对资金、权限、个人信息或核心交易链路相关变更,应提高验证与授权强度。发布前需要有清晰的数据保护措施、异常监控、恢复策略和业务联系人;必要时开展演练,验证方案在实际环境中是否可执行,而不是只在文档里看起来完整。
此类变更不应为了赶固定窗口而跳过准备。若回退不可行,应考虑先通过兼容版本、分阶段迁移或功能开关降低风险。若风险无法被监控或隔离,延期本身可能是成本最低的决策。
4. 紧急修复:快,但不能把“紧急”变成免检通行证
紧急修复要缩短决策链,不是取消必要控制。至少要确认问题影响、修复范围、最小验证结果、执行人、回退方式和事后补充验证安排。真正紧急时,可以先完成最小必要审批,再补齐非阻断记录,但必须留下明确授权和操作时间线。
紧急修复结束后要复核是否引入新问题,并分析为什么缺陷未在常规流程中被发现。若同类紧急发布反复发生,说明问题可能不是偶发,而是质量门禁、发布节奏、依赖管理或需求变更控制存在系统性缺口。
5. 监管严格、审计要求高的组织
需要审计的团队,应从流程设计时就考虑谁在何时批准了什么、使用了哪个版本、执行了哪些操作、出现异常后如何处置。记录应具备可检索性、权限控制和必要的保存策略,避免发布结束后再从聊天记录中拼接证据。
合规记录不等于记录越多越好。重复录入会增加错误和维护负担。优先让证据从工作流中自然产生,例如审批记录关联版本、测试结果关联范围、部署日志关联执行人。若必须人工补充,应明确字段目的和责任,避免让团队维护没人使用的表格。

八、发布管理中的取舍:速度、控制和协同成本如何平衡
1. 控制强度与等待成本之间的取舍
审批越多不一定越安全,审批越少也不一定越高效。关键是审批是否能引入新的判断信息。若某层审批只是重复确认同一事实,可以考虑合并;若该角色掌握其他人无法替代的业务、数据或安全信息,就应保留其决策位置。
可以定期检查审批等待时间、退回原因和审批后新增问题。如果大量事项因为资料不全被反复退回,改进点可能是申请模板和准备时间;如果审批通过后仍经常发现关键风险,问题可能在评审标准或证据质量,而不是审批人数不足。
2. 标准化与团队自治之间的取舍
标准化能减少沟通成本,但过度统一会压平不同业务的风险差异。建议设立不可省略的最小标准,例如变更范围可追踪、责任明确、关键风险有处置方案、发布后有验证;再允许团队按风险等级增加控制。
自治也要有边界。团队可以决定测试方式、分批策略和观察指标,但涉及跨系统影响、用户数据和组织级业务承诺时,应遵守统一授权规则。否则一个团队认为可以接受的风险,可能由另一个团队承担后果。
3. 自动化与人工判断之间的取舍
自动化适合处理重复、可规则化的检查,如构建状态、测试执行、制品校验和部署记录。人工判断更适合处理业务影响、异常背景、风险容忍度和跨团队优先级。把所有事情都人工确认,成本高且容易疲劳;把所有事情都自动化,则可能把错误规则快速执行到生产环境。
自动化流程必须有失败处理机制、规则变更审阅和人工接管路径。若自动门禁无法解释为什么失败,团队可能绕过它;若门禁允许没有记录的绕过,它又无法提供真正控制。自动化的目标不是减少责任,而是让可靠检查更一致、让人工精力集中在需要判断的地方。
4. 可回退与不可回退之间的取舍
并非每次发布都能无损回退。数据库迁移、外部数据发送或不可逆业务操作,可能使恢复旧版本变得复杂。项目经理应推动团队尽量设计可逆变更,但不能把“可回退”当成万能安全垫。
当无法回退时,可以通过缩小首批范围、延长观察、增加数据校验、采用兼容设计或将高风险动作拆分来降低暴露。若这些措施仍不能把风险降至可接受水平,就要讨论延期、替代方案或明确接受风险的授权,而不是将不可逆性隐藏在技术说明中。
5. 速度指标与质量指标之间的取舍
发布次数增加不必然代表交付能力提高,发布失败率下降也不一定说明团队变快。只看单一指标容易诱发行为偏差:追求次数可能鼓励拆分出无意义发布;追求零失败可能让团队避免发布或隐瞒问题。
我建议把速度、稳定性、恢复能力和业务结果一起观察。发布周期反映交付等待,变更失败率反映稳定性,平均恢复时间反映故障响应,业务指标反映结果是否真正改善。团队要结合发布规模和风险分层看趋势,而不是用一个数字给团队排名。

九、落地模板与常见问题:把方法变成团队可以执行的动作
1. 发布申请最少要说明什么
发布申请不必写成冗长报告,但应让审批者能够判断范围和风险。建议包含版本目标、变更清单、影响系统、风险等级、测试结论、遗留问题、部署步骤、监控指标、回退或替代方案、业务验收人、执行人与授权人。
如果团队规模较小,可以把这些内容放在同一张简短记录中;如果系统复杂,则可拆成关联的工作项和技术方案。重要的是信息之间能相互定位,而不是追求某一种固定表格格式。
2. 发布窗口检查清单
- 确认本次发布范围已经冻结,临时新增变更经过风险评估。
- 确认构建产物、配置和目标版本一致,部署对象没有歧义。
- 确认核心测试结果、未关闭缺陷和业务验收结论可查询。
- 确认监控、告警、日志和关键业务指标在发布期间可用。
- 确认回退方案或替代处置路径经过责任人复核。
- 确认执行人、现场指挥人、业务观察人和最终决策人可联系。
- 确认停止条件、扩大范围条件和异常升级路径已提前约定。
- 确认发布后观察时间、接管人和复盘安排已落实。
3. 发布记录应如何设计
建议记录事实,不要只记录结论。比如不要只写“部署成功”,还应能查询操作时间、执行人、版本标识和部署结果;不要只写“业务验收通过”,还应能找到验收范围、验收人和遗留限制。记录越接近工作实际发生时生成,事后补录的偏差越小。
对跨部门团队,可统一状态词汇,例如待准备、准备中、待授权、执行中、观察中、已完成、已暂停、已回退。状态定义应简单且互斥,避免“测试完成但还没测完”这类语义冲突。状态变化也要有触发条件,否则看板只能展示个人主观感受。
4. 复盘时优先问哪些问题
- 本次发布的目标和范围是否在执行前明确?
- 有哪些风险在发布前已识别,哪些是在执行或观察阶段才发现?
- 遇到的问题是否有清晰的停止、升级或恢复动作?
- 等待和返工发生在哪些交接点,原因是信息缺失、权限不清还是资源不足?
- 哪些指标可以说明发布对用户和业务产生了什么影响?
- 下一次要改变的具体动作是什么,谁负责,何时验证效果?
5. 发布管理常见问题
(1)发布审批越多,风险就越低吗
不一定。只有能提供新信息或承担明确授权责任的审批,才可能降低风险。重复审批会增加等待,却不必然提高判断质量。应按风险等级设置审批层级,并定期检查审批是否真正发现问题。
(2)测试通过后,项目经理还要做什么
项目经理要确认测试范围、遗留风险、业务验收、运行准备和授权是否齐备。测试通过是重要证据,但它不能替代生产环境监控、部署方案、回退安排和业务接管确认。
(3)小团队是不是不需要发布流程
小团队同样需要最小流程,只是可以更轻。至少要能说明发布了什么、谁执行、谁确认、出问题如何处理。流程的目标不是制造层级,而是让信息在人员变动、紧急情况或事后复盘时仍然可追踪。
(4)出现问题后应不应该立即回退
要看影响、因果判断和恢复路径。若关键指标触发预设停止条件,且变更与异常高度相关,应优先停止扩大影响并按方案恢复。若原因未明且回退可能造成更大数据风险,应由授权负责人依据事实选择隔离、关闭功能或其他应急措施。
(5)用项目管理平台能不能自动解决发布混乱
不能。工具能帮助统一信息、关联工作项、形成审批与状态记录,但如果团队没有清楚的角色、门禁和数据口径,系统只会把混乱搬到线上。工具选型要服务于流程,不应让流程迁就工具界面。
十、结语:把发布从“准时完成”改造成“风险可控地交付”
发布管理的成熟度,不应只看团队是否按计划上线,而要看团队能否在上线前识别关键风险,在执行中依据证据作决定,在异常时快速限制影响,并在结束后把经验变成下一次的改进。准时是交付结果之一,但不是唯一结果;如果团队为了守住日期而压缩验证、模糊责任或隐藏回退限制,表面准时可能只是把成本推迟到生产环境。
项目经理最值得投入的工作,是建立一条清晰的决策链:每个变更能追踪,每个门禁有证据,每个风险有责任人,每个停止条件有动作,每次发布有观察与复盘。流程不必繁复,但必须真实;工具不必复杂,但信息必须连得起来。
下一步可以从最近一次发布开始,不急着重画整套流程:先找出一次等待最长或返工最多的发布,补齐范围、测试、部署、监控、授权和回退的时间线;再选出一个最影响结果的交接问题,明确责任人和改进动作;最后观察接下来几次发布的等待时间、失败率和恢复时间是否改变。用小范围证据推动流程,而不是先增加一批没人使用的表单,通常更容易获得团队持续参与。
常见问题解答(FAQ)
1. 发布管理全流程应该包含哪些阶段?
我以前把发布理解成上线当天的操作,结果开发、测试和运维各自都有清单,临近上线才发现验收口径不一致。我想知道,怎样划分流程才能既不漏关键环节,也不把小版本发布做得过于繁琐?
可将全流程拆为需求纳入、范围冻结、开发与集成、测试验收、发布评审、上线执行、上线验证和复盘八个阶段。每个阶段都要明确负责人、输入、完成条件和交接对象;例如,进入发布评审前,需求范围应已冻结,阻塞缺陷有明确处置结论,回滚方案经过验证。小版本可以合并会议和审批,但不宜省略验收、上线验证与回滚准备。
判断流程是否有效,不看表单数量,而看每次交接是否能回答“谁负责、依据什么、未完成怎么办”。
2. 项目经理如何协同研发、测试和运维推进发布?
我负责过跨团队项目,最容易失控的不是任务没人做,而是每个团队都认为自己已经交接完成。我不确定项目经理应该盯哪些信息,才能及时发现依赖、环境和排期上的风险,而不是每天只追问进度。
项目经理应维护一份跨团队发布清单,把事项写成可验证的交付物,而不是笼统的“研发完成”或“测试跟进”。例如,研发交付代码版本和变更说明,测试确认测试范围、遗留缺陷及结论,运维确认环境、监控、备份和回滚步骤。每项依赖标注责任人、截止时间和阻塞影响;对关键依赖设置明确的升级时间点。
判断协同是否到位,可以检查评审前是否仍存在没有负责人或没有截止时间的阻塞项,而不是只看群消息是否活跃。
3. 发布评审时,项目经理应该检查什么?
我参加过一些发布会,大家轮流汇报“已完成”,但会议结束后仍没人说得清哪些问题会影响上线。我想要一套能在短时间内做出继续、延期或缩小范围决定的检查方法,避免评审变成状态播报。
评审应围绕决策证据展开,重点检查本次发布范围及变更记录、测试覆盖与验收结论、未关闭缺陷、上线步骤、回滚条件、值守安排和外部依赖。可以把结论分为通过、带条件通过和不通过:带条件通过必须写清限制条件、责任人和完成时限;若关键链路未验证、回滚不可执行或高影响缺陷没有处置方案,应延期或缩小范围。
评审的价值不是证明工作做过,而是让所有参与者对风险和上线边界形成同一判断。
4. 发布后如何判断是否成功,复盘又该记录什么?
我遇到过版本按时上线、发布单也关闭了,但用户随后反馈异常,团队却找不到统一的观察口径。我想知道上线后要观察多久、看哪些信号,以及复盘怎样避免只写成“加强沟通”这类无法执行的结论。
发布成功不等于部署命令执行完毕,应同时检查关键功能、错误率、响应时间、业务指标和用户反馈,并按系统风险设定观察窗口。比如,高影响变更可以在上线后安排分阶段放量和专人值守;具体观察时长应根据流量周期、业务峰谷和回滚成本确定,不宜机械套用固定小时数。
复盘记录实际影响、发现时间、处置过程、根因证据和改进责任人,并给改进项设截止日期。若问题重复出现,优先检查流程中的验证缺口、告警延迟或责任交接,而不是只归因于个人疏忽。
核心关键词
文章包含AI辅助创作:发布管理发布全流程:项目经理协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/597632
读者评论
我们团队以前把部署完成当作发布结束,后来发现业务异常常在第二天流量上来后才出现。文中强调观察窗口要结合业务周期,这点很实际。
发布记录统一确实能减少信息散落,但如果要求每个小改动都走完整审批,团队很快会把流程当成打卡。按风险分级的做法更容易落地。
回退方案常被写成一句“必要时回滚”,真正演练时才发现数据变更无法直接恢复。想请教一下,遇到不可逆操作时,哪些验证手段最值得优先安排?
