预算申请最容易失真的地方,往往不是财务算错了,而是申请人把“想做什么”写成了“需要多少钱”,PMO又把一张审批表当成完整管理流程。预算批下来之后,项目范围变了、采购延期了、人员成本超了,年末才发现预算执行率很好看,业务目标却没有兑现。要把预算申请做成可管理的决策过程,关键不是多加几级审批,而是让每笔钱都能追溯到目标、假设、责任人、里程碑和结果。
一、核心结论:预算申请不是填表,而是一套可追溯的决策机制
1. 先把预算申请和预算管理区分开
预算申请解决的是“某项支出为什么现在需要、金额怎么算、谁来负责”。预算管理则要继续回答“批准后怎么使用、变化时谁来调整、结束后如何判断投入是否值得”。如果流程在审批通过时就结束,组织得到的只是一个资金许可,不是管理闭环。
我判断一套预算流程是否有效,通常先看三件事:申请金额能否追溯到数量和单价,审批意见能否追溯到业务目标,预算执行结果能否追溯到实际交付。三者只要有一项断开,后续就会出现“批了但不知道买了什么”“花了但无法解释效果”或“项目延期却没有更新资金计划”的情况。
核心判断是:预算申请要从成本项出发,但不能停留在成本项;它最终要落到业务假设和交付证据上。例如,“申请 60 万元做客户运营系统”仍然太粗。更可审查的表达是:服务多少个客户、覆盖哪些流程、需要哪些软件或实施服务、成本依据是什么、上线后观察哪些指标,以及如果关键假设不成立要如何止损。
2. 用五个问题检验每项申请
- 目标是什么:这笔预算对应哪项战略目标、年度重点或项目成果?
- 为什么是现在:延后一个季度会带来什么机会成本、风险或交付影响?
- 金额怎么算:数量、单价、税费、汇率、维护费和预备金分别依据什么?
- 谁对结果负责:业务负责人、预算负责人、采购负责人和验收人是否明确?
- 如何调整和复盘:需求变化、价格变化或收益未达预期时,触发什么审批和纠偏动作?
如果申请材料只能回答“要多少钱”,但答不出以上问题,PMO不应急着把材料退回让申请人补更多文字,而应先判断问题属于目标不清、成本依据不足、责任缺失,还是决策机制缺失。不同问题需要不同处理,不能用统一的“请补充说明”掩盖流程设计缺陷。
3. 把流程设计成三个连续闭环
我建议将预算管理拆成“申请与评估、执行与变更、结项与复盘”三个闭环。申请阶段决定资金是否值得投入;执行阶段控制计划与实际之间的偏差;结项阶段验证结果并把经验带入下一轮预算。三个闭环通过同一预算编号、成本分类和责任人连接,避免申请表、采购单、付款记录和项目台账各自为政。
下图是预算申请的决策链条示意,不代表某一行业的真实审批统计。它强调的是,每个节点都应产生可检查的输入和输出,而不是只留下一个“已通过”状态。

二、背景与真实场景:为什么预算流程常常在年底才暴露问题
1. 预算编制、项目计划和采购计划不同步
一个常见场景是,业务部门在年度预算编制时申请了系统建设费用,项目计划却在第二季度才确定,采购询价又延后到第三季度。此时,原先的报价有效期可能已经过期,实施范围也发生变化。预算表上仍然写着原金额,项目负责人则把新增需求当成“交付必须”,最终形成超预算或临时追加。
这类问题并不一定是申请人不严谨。更常见的原因是组织把预算当成年度财务动作,把项目计划当成业务动作,把采购当成执行动作,三者各自维护自己的时间表。PMO的价值是把它们放到同一条时间线上,提前识别预算需求、决策窗口、采购周期和交付里程碑之间的冲突。
2. 申请金额看似合理,成本边界却没有说清
申请人常用一个总数概括成本,例如“实施服务 40 万元”或“平台建设 100 万元”。总数可能来自供应商初步报价,也可能来自上一年度经验,但如果没说明计价范围、用户数量、接口数量、实施周期、维护期限和税费口径,审批人就无法比较方案,也无法判断报价变化是否合理。
我会要求把成本拆成至少四种口径:一次性投入、周期性费用、内部人力投入、风险或预备费用。内部人力经常没有出现在现金预算里,却会占用关键岗位时间;维护费经常被遗漏,却可能在上线后逐年增加。预算金额小,不代表总拥有成本低。
3. 预算执行率高,不等于预算管理成功
有些组织把执行率当作预算管理的主要成绩,到了年末优先推动“把钱花完”。这会让团队把资金消耗误认为成果交付。执行率只能说明资金使用进度,不能证明项目产生了预期价值;执行率偏低也不必然意味着管理失败,可能是采购节省、需求取消或项目阶段变化带来的合理结果。
更合理的做法是把执行率与交付率、预测准确度、变更原因和收益证据一起看。例如,资金执行了 95%,但关键功能未验收、用户未采用,这不是成功;执行了 70%,但目标已通过更低成本实现,则应进一步核实节省是否可持续,而不是机械补花。
4. PMO面对的不是一张表,而是多种数据口径
预算信息可能分别存在于预算表、项目计划、合同、采购订单、发票、付款记录和工时系统里。同一项目在不同系统中可能有不同名称;合同金额、已承诺金额和已支付金额也不是一回事。如果没有统一的项目编号、成本类别和时间口径,PMO即使拿到很多数据,也很难形成可信的分析。
因此,预算流程设计要先解决“数据如何对应”,再讨论仪表盘做得多漂亮。建议至少统一项目或预算编号、成本科目、部门、负责人、期间、币种、税费口径、供应商和状态字段。字段不必一开始就多,但定义必须一致。
5. 适合中大型组织的工具化场景
当组织超过 100 人,预算事项分散在多个部门、项目和采购环节中,单纯依靠邮件和共享表格往往会出现版本冲突、审批记录不全和责任人变更后无法接续的问题。此时可以考虑通过项目管理平台承载目标、任务、里程碑和变更记录,再与财务或采购数据建立关联。
例如,使用 PingCode 管理项目计划、需求、任务、风险和里程碑时,可以为预算申请设置统一编号,并将项目交付进度与预算执行状态关联。它并不替代财务系统的会计核算,也不应被当作唯一的资金台账;更适合承担项目上下文和过程证据的管理角色。若组织的核心问题是财务科目核算,应优先以财务系统为准,再把项目维度的数据同步到管理视图。
三、常见误区:流程看起来严密,决策质量却没有提高
1. 误区一:审批层级越多,预算风险越低
多加审批人不等于增加有效控制。如果每一级都只看金额,没有不同的审查职责,审批链只会拉长周期。申请人在等待期间可能绕开流程、拆分金额,或先启动工作再补手续,最终形成更难控制的事实性承诺。
审批层级应该由风险、金额、预算来源和业务影响决定。业务负责人确认目标和必要性,财务审核口径、额度和资金来源,采购核验询价与合同条件,PMO检查项目范围、里程碑和资源依赖。不同角色看不同问题,才有可能互相补位。
2. 误区二:所有预算都用同一张申请表
日常运营耗材、固定资产、软件订阅、项目实施服务和研发试验的决策逻辑不同。耗材需要看数量、单价和库存;固定资产要看使用年限和资产归属;软件订阅要看席位数、续约条件和数据安全;研发试验则要看阶段目标和停止条件。
如果一张表试图容纳所有场景,通常会变成字段很多、填写负担重、审批人仍然看不懂。更好的方式是保留一组公共字段,再按预算类型动态增加少量专属信息。申请体验越复杂,越容易出现随意填写或复制旧申请的行为。
3. 误区三:把预算申请金额当成项目完整成本
现金支出只是总成本的一部分。大型项目还可能涉及内部员工投入、机会成本、数据迁移、培训、运维、接口改造、合规评估和退出成本。尤其是软件服务,首年费用可能包含折扣或实施优惠,后续续费价格和增购价格却未必相同。
我会要求对重要申请至少展示首年现金支出、全周期现金支出和可识别的内部人力占用。对于暂时无法准确估算的项目,不必假装精确到个位数,而应标明估算区间、关键假设和复核时间。带有误差范围的诚实估算,通常比看似精确但无法解释的数字更有决策价值。
4. 误区四:审批通过后,范围和金额就不该再变化
预算是基于当前信息作出的计划,不是对未来变化的否认。市场价格变化、法规要求变化、项目试点结果和业务优先级调整,都可能改变资金需求。真正需要控制的不是所有变化,而是未授权的变化和没有说明原因的变化。
建议设置变更触发条件,例如累计预测成本超过已批预算一定比例、关键交付范围增加、资金跨科目调整、合同期限延长或预期收益假设显著改变。触发后重新评估影响和选项,而不是简单要求“补一张追加申请”。
5. 误区五:只看审批速度,不看一次通过质量
审批从三天缩短到一天,如果大量申请仍然需要补材料,或者批准后频繁追加,流程并没有真正变快。PMO应同时观察完整申请的处理时间、首次提交通过率、补件次数、超预算率和变更审批时长。
评价效率时还要区分“等待时间”和“处理时间”。等待主管决策和财务核验的时间,往往需要不同的改善措施。把所有时长加在一起只得到一个平均数,无法知道瓶颈到底在材料质量、审批负荷还是采购前置条件。
6. 误区六:把预算工具当成预算制度
工具可以提醒字段缺失、记录审批轨迹、关联项目进度,但无法替组织判断项目是否值得投资。若目标定义模糊、审批权限不清或变更规则缺失,系统只会把混乱数字化。上线工具之前,先定义预算类别、职责边界、口径和异常处理规则,通常比先画页面更重要。
四、专业判断逻辑:PMO如何从一笔申请判断该批、该改还是该停
1. 先判断目标和战略关联,而不是先讨论金额
第一步要确认申请对应的业务问题是否真实存在,是否与年度目标、合规要求或明确的运营约束有关。申请人说“竞争对手都在做”不能作为充分理由;说“当前客户问题导致续约风险上升”,也还需要基线、影响范围和可行动方案。
我会把目标写成“对象、变化、时间”三部分。例如:“在本财年内,将重点客户工单首次响应时间从当前基线 12 小时降低到 6 小时以内。”这比“提升客户体验”更适合后续验收。若无法确定量化目标,也应写明可观察的定性证据和评审方式。
2. 再审查成本结构和估算可信度
金额审查不是只问“为什么这么贵”,而是核对计价单位和业务范围是否一致。不同供应商报价如果一个包含实施、培训和一年维护,另一个只含许可费,直接比较总价会得出错误结论。
对金额较大的申请,可以用区间和情景分析代替单一数字:基础情景对应已确认范围,谨慎情景考虑延期、汇率或追加接口,扩展情景对应业务量增长。重点不是把所有可能性都算到小数点后,而是判断哪些变量会改变决策。
3. 判断预算申请的成熟度
预算申请可以按成熟度分层,而不是简单分为“完整”和“不完整”。成熟度较低的事项,目标和方案还在探索阶段,适合批准小额验证资金;成熟度中等的事项,方案和成本已有初步依据,适合分阶段拨付;成熟度较高的事项,范围、责任、供应商和验收方式清晰,才适合批准完整执行预算。
这能避免两个相反错误:一是信息不足却一次性批准大额资金;二是要求探索性工作提供无法提前获得的精确报价和收益承诺。预算治理应允许不确定性存在,但要为不确定性设定边界。
4. 用“可逆性”决定审批强度
有些支出容易撤回,例如短期试用、可取消的阶段性服务;有些支出一旦启动就难以逆转,例如长期合同、定制开发、设备采购和数据迁移。审批强度不应只由金额决定,还应看承诺的不可逆程度。
对于可逆、低金额、短周期的试验,可以缩短审批链,但要设置明确的预算上限和结束条件。对于高金额、长期绑定或退出成本高的承诺,应该在签约前核对全周期费用、数据迁移方案、续约通知期、服务等级和终止条款。
5. 用阶段门控制不确定性
对于复杂项目,我更倾向于分阶段批准,而非在信息最少时一次性批准全部资金。第一阶段可以支持需求验证和方案设计;通过阶段评审后,再释放实施资金;上线后根据采用率、运营效果和维护成本决定是否扩大范围。
阶段门要有明确的通过条件,不能只是“项目组汇报完成”。例如,验证阶段可以要求关键用户确认流程、接口可行性通过技术评审、供应商报价在预算区间内;实施阶段则要求核心功能验收、关键风险关闭和运营负责人接手。
6. 预算偏差要拆成可解释的原因
预测成本高于预算,不应一概标记为“超支”。PMO至少要区分价格变化、范围增加、数量增长、时间延长、估算偏差、汇率影响和组织决策变化。不同原因对应不同责任和处理方式。
例如,供应商报价上涨可能需要重新询价或调整采购时点;需求增加要判断是否值得追加;项目延期可能增加内部人力和服务费用;估算偏差则应更新未来项目的基准。偏差分类的价值不在于归责,而在于让下一次预测更准确。
7. 建立申请评分,但不要让分数代替讨论
对于申请量较大的组织,可以用评分框架帮助排序,例如战略关联、收益证据、成本可信度、实施准备度、风险、紧迫性和可逆性。评分的作用是暴露争议,不是把复杂决策伪装成客观数学题。
我建议保留评分理由和反对意见。两个项目都拿到 80 分,可能一个是合规必需,另一个是收益型投资;它们不能只按同一总分自动排序。评分模型还要定期回看,检查高分项目是否真的更容易按期交付并取得结果。
五、全流程拆解:从需求提出到结项复盘
1. 需求提出:先登记问题,再提出解决方案
预算申请的起点应该是业务问题,而不是供应商报价单。申请人先描述问题发生在哪里、影响谁、当前损失或风险是什么,再说明可能方案。这样可以降低“先决定买什么,再寻找理由”的路径依赖。
登记时建议记录需求提出人、业务负责人、所属目标、预算类型、计划期间、期望完成日期、影响范围和是否涉及采购、数据或合规审查。申请编号在整个流程中保持不变,后续合同、项目、付款和验收记录都引用该编号。
2. 方案评估:比较“不做、简化做、完整做”
至少比较三个选项:不做或延后,采用最低可行方案,采用完整方案。预算讨论经常只比较不同供应商,却忽略最重要的对照组,什么都不买会发生什么,以及是否可以先做小范围验证。
比较时应把范围、周期、全周期成本、预期结果、实施风险和退出条件放在同一张决策表中。若“简化做”能验证关键假设,就不必为了看起来完整而一次性采购所有模块。
3. 成本测算:从总额拆到可追溯的构成
申请人应说明数量、单价、使用期限、税费、服务范围、内部人力和预备金额。不同类型成本采用不同依据:软件许可看席位和期限,咨询服务看人天和交付物,硬件看设备数量、配置和维护周期,差旅看人数、天数和政策标准。
估算来源要标注日期和可信程度,例如已签报价、近期询价、历史合同或初步假设。历史价格只能作参考,不能未经调整直接复制,因为采购范围、市场价格、折扣和服务内容都可能变化。
4. 预审:把明显缺项留在正式审批前处理
PMO或预算运营角色可以先做完整性预审,检查目标是否明确、成本口径是否一致、预算归属是否正确、项目是否有负责人和里程碑、是否涉及采购或安全评估。预审不是替业务部门作决定,而是减少审批人把时间花在追问基础信息上。
预审最好使用可勾选的规则和缺项反馈,避免自由文本里只写“请完善”。例如,系统提示“报价未注明维护期限”或“缺少内部资源投入估算”,申请人就能准确补充。
5. 专业评审:不同角色审核不同风险
业务负责人审必要性和收益假设;财务审额度、预算来源、期间和会计口径;采购审供应商、比价和合同条件;技术或安全角色审架构、数据和集成风险;PMO审范围、依赖、资源、里程碑和变更控制。并非每笔小额申请都需要所有角色参与,可以按预算类型和风险触发审核。
审批意见应记录“通过、附条件通过、退回修改、拒绝”及理由。附条件通过要明确条件、责任人和截止日期;否则条件容易被遗忘,最后仍按无条件批准执行。
6. 批准与资金锁定:区分额度、承诺和实际支出
预算批准不等于资金已经支付。管理台账至少要区分已批准额度、已承诺金额、已发生费用、已支付金额和完工预测。签订合同或发出采购订单时,金额应从“可用额度”转为“已承诺”,避免同一笔预算被重复安排。
如果组织按月或按季度管理现金流,还要把预算期间和付款计划分开。合同总额 120 万元,可能按里程碑支付;若只记录年度总额,不做付款时点预测,资金安排仍可能出现短期压力。
7. 执行跟踪:用预测而不是已付款金额管控风险
实际支出通常晚于业务承诺。项目可能已经签约,但发票尚未到;服务已经发生,但尚未付款。如果PMO只看付款记录,就会低估真实资金占用。预算跟踪应将已承诺金额、实际发生金额和预计完工成本同时展示。
对执行周期较长的项目,可以按月更新预测,并记录变化原因。若预测成本超过批准额度,及时判断是重新谈判、缩减范围、调整时间,还是提交变更。等到财务付款时才发现超预算,通常已经失去最有效的纠偏窗口。
8. 变更控制:让每一次调整都回答“换来了什么”
变更申请不能只说明“需要增加 15 万元”,还要说明变化来源、替代方案、交付影响、不批准的后果、资金来源和后续风险。若增加费用是为了避免更大的损失,应提供损失范围或风险判断;若只是新增体验优化,则应与原目标和优先级比较。
可以为变更设置分级:预算内的小幅科目调整由预算负责人确认;超过阈值或改变核心范围的调整进入原审批链;涉及战略方向、长期合同或重大风险的调整重新提交投资评审。阈值要结合组织规模和审批权限确定,不宜照搬其他企业的固定比例。
9. 验收与结项:不仅验收交付物,也核对目标
项目验收要分别检查合同交付物、业务使用情况和资金结果。供应商完成实施不代表业务目标已经实现;系统上线不代表用户采用;采购到设备不代表设备产生了预期产能。结项材料应记录实际成本、范围变化、时间偏差、目标结果和遗留风险。
如果收益需要较长时间才能显现,可以安排上线后 30 天、90 天或半年复核,而不是在结项当天强行给出最终收益结论。复核时间应与业务周期匹配,例如续约率、生产效率和质量改善通常需要观察一段时间。
10. 复盘与下一轮预算:把偏差转成组织记忆
预算复盘的重点不是找出谁填错了数字,而是找出估算模型、决策假设和执行机制哪里需要改进。若多项目反复低估集成费用,就应更新估算模板和技术评估清单;若预算经常因采购周期被动结转,就应提前采购规划;若收益指标无法取得,应在申请阶段重新设计数据采集方式。
建议将结项数据纳入下一轮参考库,但要标明项目规模、期间、供应商类型、币种和范围。没有上下文的历史平均价容易误导,只有可比项目的历史数据才有参考意义。
六、具体案例与数据观察:一个跨部门平台项目如何避免年末追加
1. 案例边界:这是用于说明流程的情景模拟
以下案例是情景模拟,用来展示预算治理方法,不代表某家企业的真实财务数据或已验证的行业基准。设想一家约 600 人的企业,多个业务部门分别维护客户问题、项目进度和服务数据,管理层希望通过一个协同平台改善跨部门跟踪和决策效率。
最初,申请部门提出年度预算 180 万元,依据是一份供应商方案,包含软件服务、实施和培训。问题在于,申请材料没有明确活跃用户数量、历史数据迁移范围、内部实施人力、续费假设和上线后的采用率目标。若直接批准总额,审批人难以判断预算是否完整。
2. 把总额拆开后,发现真正的不确定性不在许可费
PMO与业务、财务、采购和技术负责人共同把申请拆分为软件服务、实施配置、数据迁移、培训、内部投入、维护和预备金。团队发现,最容易变化的是数据迁移和流程改造范围,许可价格反而相对清晰。因此,讨论重点从“总价是否贵”转为“哪些范围必须首期完成,哪些可以由试点结果决定”。
| 预算构成 | 初始申请估算 | 阶段评审后的额度 | 主要假设与管理动作 |
|---|---|---|---|
| 软件服务 | 60 万元 | 55 万元 | 按首期用户范围核价,并将续费条件纳入合同审查 |
| 实施与配置 | 55 万元 | 48 万元 | 以优先流程为首期范围,扩展流程通过阶段评审决定 |
| 数据迁移 | 25 万元 | 18 万元 | 先盘点数据质量,依据确认后的数据范围确定工作量 |
| 培训与推广 | 12 万元 | 10 万元 | 采用关键用户带教,并以实际采用情况调整培训安排 |
| 内部人力与跨部门投入 | 未单列 | 按人天估算并单独跟踪 | 不一定计入现金预算,但纳入资源计划和机会成本评估 |
| 预备金 | 28 万元 | 按阶段门控制,不自动释放 | 仅在明确的范围或风险触发条件下申请使用 |
这张表不意味着阶段评审后的额度必然更低。它说明预算可以从一个看似完整的总数,转成一组可验证、可调整的假设。内部人力也不能因为没有现金付款就当作零成本;至少应把关键人员的预计投入和时间窗口放入资源计划。
3. 用试点降低一次性承诺的风险
团队决定先选两个业务单元试点,设定 10 周验证周期。试点资金覆盖必要的软件服务、核心流程配置、有限数据迁移和关键用户培训;扩展部署预算暂不释放。阶段评审关注四件事:核心流程是否可用、数据迁移质量是否达标、关键用户是否实际使用、后续扩展成本是否仍在可接受范围。
情景模拟中,首期试点在第 7 周发现两类问题:一类是数据字段缺失,需要业务部门清理;另一类是原计划中的部分定制功能并非首期必需。团队据此调整范围,没有立即追加预算,而是先重新排序需求。这样做的收益不是“少花钱”本身,而是把资金承诺延后到不确定性下降之后。
4. 观察预算执行之外的三个信号
对于这个情景项目,我不会只报告“已用预算占比”。还会同时观察预测成本准确度、关键里程碑按期率、用户采用率和变更原因。以下数字为情景模拟的示意数据,不是外部调查结果,也不应作为其他项目的行业基准。

5. 用预测成本而不是已支付金额发现超支
情景中,合同签订后第 6 周,付款记录显示实际支付较少,但已承诺服务费和待验收工作量已经占用大部分试点额度。若只看银行付款或财务凭证,项目负责人可能误以为还有充足空间继续增加需求。PMO将已承诺、已发生和预计完工成本并列后,才看清预算余量。
建议建立“完工预测”字段,由项目负责人按当前范围估算尚未发生的成本,并解释预测变化。预测不是财务承诺,但能提供提前纠偏信号。预测越来越准确,说明项目管理能力有所提升;预测长期偏低,则需要检查估算偏差和变更纪律。
6. 案例复盘:预算节省不是唯一的成功标准
这个情景项目的成功标准不是“最终花费低于预算”。如果为了省下预算而削减必要的数据治理,平台可能上线后无法稳定使用;如果扩大范围却没有对应收益,也可能形成超额建设。合理结论应该同时回答:首期目标是否达成、真实成本是否可解释、后续投入是否仍值得、尚未解决的风险由谁负责。
更有价值的预算复盘,会把初始假设与实际结果并列。例如,原先估算数据迁移需要 18 万元,实际需要多少、差异来自数据质量还是范围变动;原计划培训覆盖多少关键用户,实际采用情况如何;内部人力投入是否挤占了其他项目。这样的记录能改善下一次申请,而不仅仅是解释本次花了多少钱。
七、数据分析与图表设计:PMO需要看见什么,而不是堆出多少指标
1. 先定义分析对象和时间口径
预算数据分析最常见的误差,是把不同生命周期、不同组织范围和不同金额口径放在一起比较。项目预算、部门运营预算和资本性支出不能不加区分地直接汇总;合同承诺、实际发生和付款也不是可互换的概念。
在制作报表前,应说明分析单位是申请、预算项目、成本科目还是部门;时间单位是自然月、财季还是项目阶段;金额是否含税、是否含内部人力、是否按本位币折算。只要这些定义不明确,图表即使精美,也可能把错口径放大给更多人看。
2. 建立分层指标,不要让单一执行率包办分析
预算指标可以分成四层。第一层是资金状态,包括批准额度、已承诺、已发生、已支付和完工预测;第二层是流程效率,包括申请处理时长、补件次数和首次通过率;第三层是交付状态,包括里程碑按期率、验收完成率和范围变更;第四层是结果状态,包括目标达成、收益兑现和运营改善。
这些指标不能混成一个“预算健康分”。例如,执行率很高但交付率低,提示可能存在资金使用与成果脱节;执行率低而目标已提前达成,可能意味着成本节省,也可能意味着功能范围被削减。必须回到具体项目判断。
3. 用预测偏差识别估算能力,而不是惩罚申请人
预测偏差可以按项目比较不同阶段的完工成本预测与最终实际成本,并记录偏差方向和原因。若每次都低估,组织可能存在乐观偏差;若经常高估,则可能是风险缓冲设置过大或业务范围未及时确认。
比较时要区分项目类型和规模。小额日常采购的估算误差,不能与跨年度建设项目采用同一个容忍区间。建议先建立内部基线,再观察同类项目的分布,而不是把示意阈值当成通用行业标准。

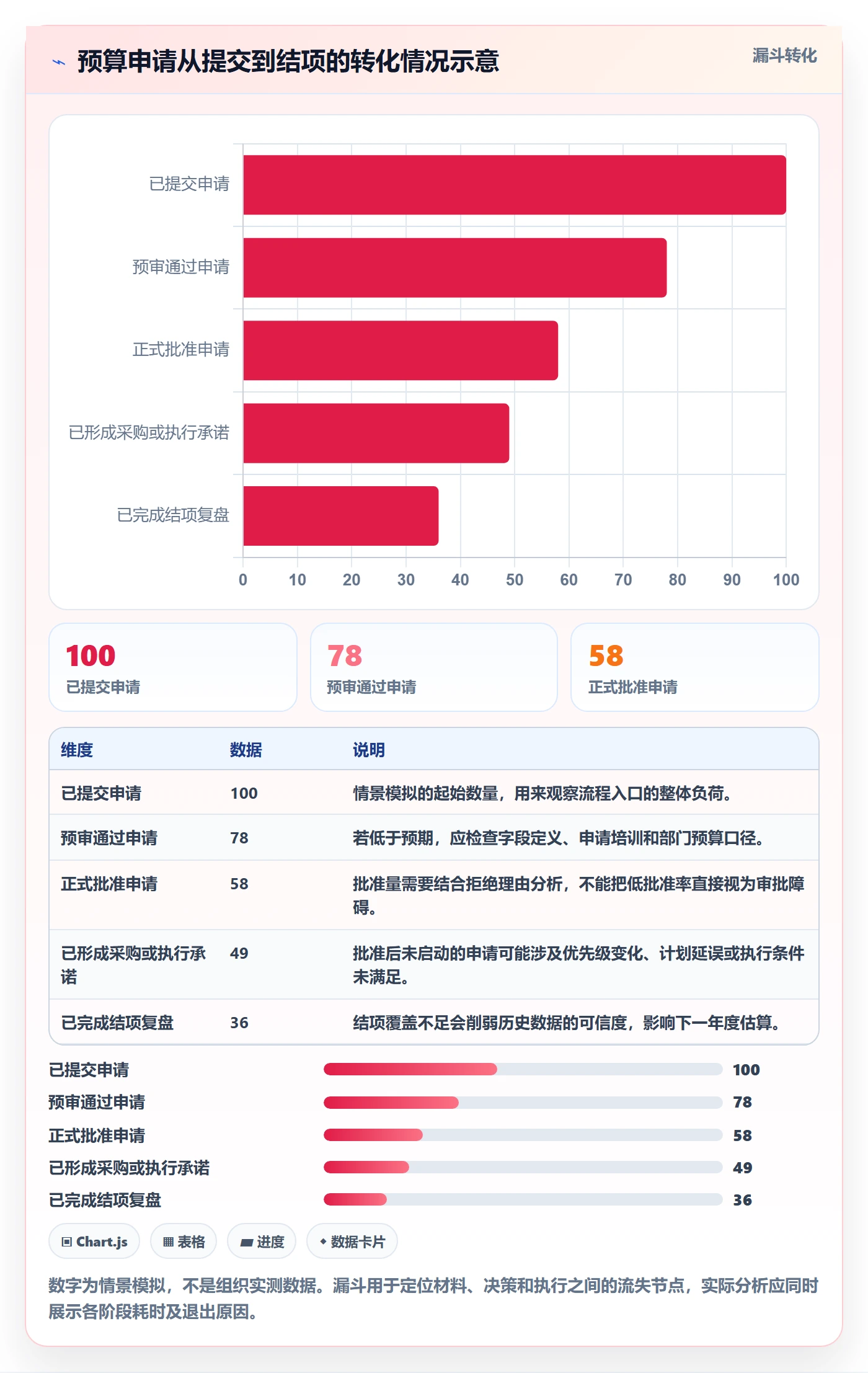

4. 用流程漏斗发现申请质量问题
申请流程可以观察从提交到预审通过、专业评审、批准、采购承诺和结项的转化情况。某个阶段积压,不一定意味着审批人太慢,也可能是申请材料不完整、采购计划启动过晚或预算分类不清。漏斗数据要配合退回原因和等待时长,才有诊断价值。
例如,若大量申请在预审阶段被退回,优先改善模板和申请指引;若专业评审通过率高但批准等待时间长,可能需要调整审批权限或评审会议节奏;若批准后长期没有采购承诺,可能是需求优先级变化或供应商准备不足。

5. 用偏差分类支持纠偏,而非只发红黄灯
预算仪表盘常用红、黄、绿表示状态,但颜色不能说明发生了什么。比起只展示“超预算 12%”,更有用的是展示超出金额由多少来自范围变更、价格上涨、时间延期或数量增长,并给出责任人与下一步动作。
PMO可以为高风险项目建立异常清单,包括预测超限、关键节点延误、未签约先开工、长期未更新预测、变更未审批和结项材料缺失。异常清单要有处理期限和关闭证据,否则它只是另一份无人维护的报表。
6. 指标的治理边界:避免制造新的行为扭曲
如果团队被要求追求 100% 执行率,就可能在年底集中采购;如果把低执行率视为失败,申请人会倾向于高报预算;如果只考核预算准确率,可能会把不确定工作拒之门外。指标会改变行为,PMO需要定期检查指标是否诱发了不希望出现的动作。
我倾向于把指标用于发现系统问题,而不是机械排名部门。只有样本范围、业务条件和数据口径相近,横向比较才有意义。对单个项目,要同时看目标价值、风险和变化背景,不应用一个总分取代管理判断。
八、不同情况下的行动建议与方案取舍
1. 小型团队:优先建立最小可行闭环
小团队预算事项少、审批关系短,不必一开始就设计复杂的分级规则。至少建立统一申请编号、成本拆分、责任人、批准额度、变更记录和结项说明。可以使用结构清晰的共享表格,但应限制版本管理权限,并明确谁维护最终数据。
小团队的取舍重点是“控制成本与维护负担”。如果每一笔小额费用都要经过复杂评审,流程成本可能高于风险本身。可以设置简化审批额度,但需保留合并计算规则,避免通过拆分申请规避审批。
2. 中大型组织:优先解决口径统一和跨系统追踪
部门多、项目多、审批角色多时,最先投入的工作应是建立统一的分类体系、编号规则和责任矩阵。不要先追求所有系统完全打通;可以先用稳定的主数据和关键字段建立关联,再逐步连接财务、采购和项目管理数据。
使用项目管理平台时,应明确其承担的职责。它可以关联预算申请与项目目标、计划、风险和里程碑;会计凭证、发票和资金支付仍应以财务系统为权威来源。对于 100 人以上的组织,权限、审计日志、数据导出和与现有系统的集成能力也要纳入评估。
3. 需求高度不确定:采用小额验证和阶段拨付
如果项目仍在探索市场、用户需求或技术可行性,不要要求一次性给出完美范围和精确收益,也不要一次性承诺全部资金。先批准限定周期和金额的验证阶段,写清楚验证问题、停止条件和进入下一阶段的证据。
取舍在于,阶段拨付增加了评审次数,却降低了早期信息不足造成的大额沉没成本。若阶段门设计得过细,团队会把时间花在汇报而不是验证;因此只在不确定性足以改变投资决策时设置阶段门。
4. 合规或安全刚性支出:不能只用短期收益评估
合规整改、安全防护和监管要求可能没有直接收入回报,但不代表缺乏价值。此类申请要说明法律或政策依据、风险暴露、整改期限、不可接受的后果和最低必要方案。评估重点是风险降低和持续合规,而不是简单要求证明收入增长。
可选方案可能包括最低合规方案和增强控制方案。组织应明确风险容忍度,由有权限的负责人确认取舍。不能把“不易量化收益”误判为“没有价值”,也不能用合规名义无限扩大范围。
5. 软件订阅和数字化项目:重点看全周期成本与退出条件
软件类预算需要审查用户数量、授权模式、最低购买量、续费价格、服务期限、数据存储与导出、接口费用、实施范围和退出成本。首年折扣不代表长期成本低,免费试用也不代表迁移和培训没有成本。
若考虑 PingCode 等项目管理平台,应结合组织规模、项目复杂度、权限治理、跨部门协作方式和既有系统集成情况评估。对中大型组织而言,不能只比较许可单价,还要核算实施、管理员维护、培训、数据治理和未来扩展成本。若组织只是需要单一团队的轻量任务清单,复杂平台的治理成本可能不划算。
6. 预算已经超限:先止损和重估,不要先补流程
发现预测超限时,先确认真实承诺和完工成本,再暂停非必要新增承诺。随后拆分偏差来源,评估缩减范围、重谈价格、调整计划、重新分配资金或停止项目的后果。若问题源于未经批准的承诺,还要完善授权和采购控制,但不应仅靠追责替代业务决策。
追加预算申请应说明追加资金能换来什么、若不追加会损失什么、是否存在更低成本替代方案,以及新资金是否会继续受到同一风险影响。若项目的核心假设已经不成立,停止投入可能比追加预算更负责。
7. 项目进度延期:重新评估时间成本和机会成本
延期可能带来供应商驻场费用、内部人员投入、合同续期和收益递延。PMO应把延误对预算和业务结果的影响分开量化,并判断是执行问题、外部依赖还是范围变化导致。只要求团队“加快进度”,可能会把成本和质量风险进一步推高。
在预算有限且延期不可避免时,选择可能包括先交付高价值范围、推迟低优先级功能、增加资源加速或接受更晚的收益实现。每种方案都要说明成本、风险和对其他项目的资源挤占,不能把“赶工”当作没有代价的选项。
8. 预算利用率偏低:先判断是节省还是没有执行
低执行率可能来自项目取消、采购延期、范围缩小、估算过高或资源不足。PMO应逐项判断资金是否仍有明确用途、预期结果是否变化、资金是否可以重新分配。对已经不再需要的预算,及时释放有助于其他项目使用。
不能为了提高执行率而鼓励无效支出。若目标已用更低成本达成,应记录节省依据;若工作尚未启动,则要修正计划或取消预算;若只是付款晚于实际发生,应核对承诺与应付数据。
九、流程落地清单:把制度变成每天能执行的动作
1. 先确定角色与决策权限
- 明确业务负责人对需求必要性、范围和结果负责。
- 明确预算负责人对额度、资金来源和调整权限负责。
- 明确财务对预算口径、期间和核算规则负责。
- 明确采购对询价、供应商和合同条件负责。
- 明确PMO对项目关联、里程碑、变更和复盘机制负责。
- 明确验收人对交付物和业务结果证据负责,避免申请人单独完成自批自验。
2. 统一最小字段集
预算申请至少需要申请编号、业务目标、项目或部门、预算类型、申请金额、成本拆分、估算来源、计划期间、责任人、资金来源、采购需求、风险说明和结果指标。根据场景再增加合同期限、数据安全、资产归属或内部人力字段。
字段设计遵循“能支持决策就保留,无法解释用途就删除”的原则。字段越多不代表治理越成熟;若字段没有责任人和后续使用场景,它只会增加填写成本。
3. 建立审批服务时限和例外规则
每个审批环节应明确正常处理时限、补件时限和超时升级方式。对于紧急事项,要定义什么情况可以走快速通道、谁有权批准、事后多久补齐材料。快速通道不能成为长期绕过规则的默认路径。
4. 每月复核高风险预算,而不是平均用力
不必让所有预算项目每月写长篇状态报告。可按金额、风险、不可逆程度和偏差情况筛选重点项目;低风险、稳定运行的事项采用轻量跟踪,高风险项目则持续更新完工预测和风险响应。这样既能节省管理时间,也能把注意力放在可能改变决策的事项上。
5. 给预算复盘建立固定问题
- 最初的业务问题是否仍然存在?
- 预算估算中哪些假设准确,哪些出现偏差?
- 承诺金额、实际发生和完工预测之间的差异来自哪里?
- 范围变化是否经过适当评估和授权?
- 项目交付是否被实际使用,目标证据是否可靠?
- 下一轮预算应继续、调整、缩减还是停止?
十、结语:预算管理的成熟度,体现在组织能否及时改变决定
1. 不要把预算控制误解成“尽量不变”
预算是有限信息下的计划,管理能力不是让计划永远不变,而是让变化更早被发现、更容易解释,并且由正确的人作出决定。一个组织如果能够在关键假设失效时及时缩减范围或停止投入,通常比一个预算执行率漂亮、却持续追加资金的组织更成熟。
2. 下一步从一类高频申请开始试点
如果当前流程混乱,不必先重做所有制度。我建议先选一种高频、金额适中、跨部门明显的预算类型,整理过去 10 至 20 个可比申请,找出最常见的补件原因、偏差来源和审批等待节点。样本不足时要明确说明,不要把少量个案包装成普遍规律。
随后试行统一编号、成本拆分、责任矩阵、变更触发条件和结项复盘,连续运行一个预算周期,再根据处理时间、预测偏差和交付证据调整规则。工具可以随后接入,优先解决版本冲突、跨系统追踪和审计留痕等实际痛点。
3. 最终判断标准是资金与结果能否连起来
一笔预算是否管得好,不取决于审批表有多少字段,而取决于组织能否回答:为什么投、投了多少、承诺了什么、发生了什么变化、结果如何,以及下一步该不该继续。PMO要做的不是替业务部门守住每一分钱,而是让有限资金的决策依据、执行过程和结果证据彼此连通。
下一步可以从正在执行的一个项目开始:把批准额度、已承诺金额、实际发生、完工预测、关键里程碑和变更原因放到同一张视图中。先让一笔预算真正可追溯,再把这套做法扩展到整个组织。
常见问题解答(FAQ)
1. 预算申请全流程应该分为哪几个环节?
我准备把部门预算申请流程规范下来,但现在各团队提交的材料不一样,有人只报总额,有人列了很多明细。想知道一套能落地的流程应该怎么拆,才能既不拖慢业务,也方便后续复盘?
建议按“预算口径确认,需求申报,业务评审,财务校验,审批决策,预算下达,执行跟踪,调整与复盘”设计闭环。申报时要求填写用途、计算依据、预期产出、发生时间和责任人;评审时先判断需求是否必要,再核对金额是否合理;获批后把预算落实到部门、项目和期间。
一个容易被忽略的细节是记录每次退回原因:如果同一类申请反复因缺少报价或收益依据被退回,通常说明问题在模板或规则,而不只是申请人。流程是否有效,不看审批层级有多少,而看每笔申请能否追溯到需求、批准依据和实际结果。
2. PMO如何用数据分析判断预算申请是否合理?
我在做项目组合管理时,经常遇到申请金额看起来都能解释清楚,但放在一起就超过了年度预算。单看单个项目很难发现问题,我应该重点比较哪些数据,才能识别重复投入或资源冲突?
PMO可以把申请金额与项目优先级、预期收益、历史实际支出、资源占用和交付时间放在同一张分析表中,而不是只做金额汇总。比如某项目申请增加20万元,若其里程碑延期、关键人员利用率已接近满负荷,且上一阶段预算执行偏低,就应先核实新增资金能否转化为可交付成果。
可建立“申请额、批准额、实际支出、预测完工成本、预期收益”五项指标,并按月更新。需要注意,预算执行率高不等于项目表现好;它必须与进度、范围变更和产出一起解释,否则容易奖励花钱快、却没有形成结果的项目。
3. 预算申请表需要包含哪些字段,才能减少反复退回?
我发现团队提交预算时,财务经常追问价格来源、费用归属和付款时间,项目经理则觉得表格太复杂,填一次要很久。有没有一组必要字段,既能支撑审批,又不会把申请表做成没人愿意填的问卷?
优先保留能影响决策和后续核算的字段:申请部门与负责人、关联项目、费用类别、申请金额、测算明细、报价或历史依据、使用时间、预期产出、资金来源及是否为刚性支出。对金额较小且标准明确的费用,可用选项和自动带出减少填写;对大额、一次性或跨年度申请,再要求补充方案和风险说明。
实操中可按金额设置材料门槛,例如将内部阈值设为5万元:低于阈值提交简化测算,高于阈值附报价或成本拆分。阈值应依据组织规模和授权制度调整,不能把示例数字直接当成通用标准。
4. 预算批准后,怎样避免超支或预算失真?
我以前以为预算审批通过就算管理完成,直到项目执行中频繁变更范围,年末才发现预测金额远高于批准额。现在我想补上执行监控,但不希望每笔支出都走冗长审批,应该怎样设置预警和调整规则?
把批准预算、已承诺金额、实际支出和完工预测分开看:采购合同等尚未付款的承诺也会占用预算,不能只盯财务已付款数据。可按月比较“实际支出加已承诺金额”与阶段预算,并对预测超支设置分级提醒;例如预测偏差达到10%时要求项目负责人说明,达到更高阈值或涉及范围变化时再提交正式调整。
每次调整都记录金额、原因、影响的里程碑及批准人。这样既不会让小额波动层层审批,也能在超支仍可纠正时暴露问题。阈值应结合预算颗粒度和审批权限设定,并用历史偏差数据定期校准。
核心关键词
文章包含AI辅助创作:预算管理预算申请全流程:PMO数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/597032
读者评论
我们之前也遇到过预算执行率不错、项目却没按期验收的情况。把执行率和交付结果分开看,确实更容易发现问题;不过收益指标最好在申请阶段就约定口径,否则复盘时容易各说各话。
预算编号打通采购、合同和付款记录这点很实用。实际落地时,历史数据的项目名称和科目经常不一致,先统一字段会有不少清理工作,建议把数据治理成本也纳入实施计划。
按成熟度分阶段拨款,比要求探索项目一开始就报准总价更现实。想请教的是,阶段评审如果总是延期,是否需要设置最长验证周期,避免小额试验长期挂账?
