预算占用管理最容易被误解的地方,是把“已经申请的钱”当成“已经花掉的钱”。在一个年度项目组合复盘中,某业务部门账面预算执行率只有 58%,财务却发现可支配余额远低于这个比例所暗示的水平:采购合同已签、外包人力已排期、设备订单已下达,现金尚未支付,但未来几个月的预算已经难以撤回。预算占用的最佳实践,不是让审批更快或报表更漂亮,而是把承诺、支出、预测和释放放进同一套可追溯的管理逻辑里。
一、先讲核心结论:预算占用管理的重点是承诺,而不只是付款
1. 先统一四种金额口径
我建议 PMO、财务和业务负责人先把预算台账拆成四个口径:已支付金额、已承诺金额、待决策金额、可用余额。这里的“已承诺”不仅包括已付款,也包括已经签署合同、已确认采购订单、已经批准且无法轻易取消的外包排期等。
如果把这些金额混为一谈,执行率就会失真。付款慢的项目看起来像是“预算没怎么动”,但其可调整空间可能已经很小;反过来,付款快的项目可能只是采购节奏靠前,不代表实际工作已经取得相应成果。
| 口径 | 计算方式 | 适合回答的问题 | 容易发生的误读 |
|---|---|---|---|
| 已支付 | 已完成付款并入账的金额 | 现金已经流出多少? | 把未付款合同误判为尚未占用 |
| 已承诺 | 已支付金额加上尚未支付但已形成有效承诺的金额 | 已经有多少预算难以调整? | 将可取消的意向申请也当成确定承诺 |
| 待决策 | 已提交申请、尚未批准或拒绝的金额 | 近期有多少预算正在等待决策? | 把待批金额直接从可用额度中扣除,导致重复冻结 |
| 可用余额 | 已批准预算减去有效承诺,再结合调整和释放 | 还可以新增多少支出承诺? | 把付款余额当成可用余额 |
四种口径要能相互勾稽。一个简化的控制公式是:可用余额=当前批准预算-有效承诺金额-已支付但未归入承诺台账的金额+已确认释放金额。若台账中的“已承诺”本身已经包含已支付金额,计算时就不能再减一次已支付金额;企业应明确选定一套口径,并在系统和报表中保持一致。
我判断预算机制是否可靠,不先看图表是否丰富,而先抽查三笔交易:一笔已付款、一笔已签合同未付款、一笔审批中申请。若三笔在项目台账、采购记录和财务报表中的状态不能对应,说明问题不在可视化,而在对象标识、状态定义或数据交接。
2. 把预算占用拆成“申请、承诺、实际、释放”四个动作
预算不是申请通过后就一成不变的静态数字。更实用的管理方式,是把一笔预算从提出到结束的生命周期分成四个动作:申请时评估资源需求,批准时设定授权边界,形成合同或订单时登记承诺,交付取消或范围变化时更新实际与释放。
这四个动作之间不能只靠邮件通知。每个动作都应有唯一的项目、成本类别、责任人和关联凭证。否则同一笔外包费用可能在项目经理的申请表中按人月统计,在采购系统中按合同总额统计,在财务系统中按发票统计,最终无法确认差额是时间差、范围变化,还是重复记录。

3. 用预测偏差,而非单一执行率判断管理质量
执行率只是一个时点的结果,不足以说明预算使用得是否合理。我会同时看预算消耗速度、承诺转付款的周期、预测偏差、释放及时性和超预算风险。执行率低,可能是项目延期,也可能是节约;执行率高,可能是交付超前,也可能是前期一次性采购集中入账。
建议把“预算执行率”写成两个指标:支付执行率=累计支付÷当前批准预算;承诺占用率=有效承诺÷当前批准预算。二者同时展示,并在趋势图上标出里程碑、范围变更和预算调整。这样,管理层看到的不是孤立百分比,而是预算为什么发生变化。
二、背景和真实场景:预算占用失真通常发生在交接处
1. 项目预算跨越多个部门和系统
PMO 管的是项目组合、优先级、里程碑和资源协调;财务关心预算科目、凭证、付款和核算期间;采购关心供应商、合同、订单和验收;项目经理则要确保范围、进度、质量和交付。每个角色都掌握一部分事实,却未必使用同一个项目编码或同一套金额状态。
这也是预算占用问题经常被当成“报表问题”的原因。PMO 看到项目计划中的人力成本,采购看到合同总额,财务看到发票金额,管理层看到月度汇总。只要这些信息没有可靠关联,报表看起来再精致,也可能把同一笔承诺漏算、重复计算或归到错误项目。
2. 典型问题不是超支,而是“来不及重新配置”
假设项目组合有 10 个项目,两个项目延期,另有三个项目突然需要增加测试和合规投入。如果 PMO 直到季度末才发现延期项目的预算仍被合同和资源排期锁住,那么即使账面还有余额,也未必能及时支持真正重要的工作。
在这种场景里,预算占用的核心价值是提供可调整空间的早期信号。管理者需要知道哪些金额已经不可逆,哪些能通过缩小范围、调整交付顺序、取消订单或协商合同释放,哪些只是尚未核准的需求。仅仅汇总花了多少钱,无法回答这些问题。
3. 不同资金类型要采用不同占用规则
研发项目、市场活动、资本性采购和长期服务合同的资金变化方式不同。研发人力通常随月份持续消耗;活动费用可能在活动前集中承诺;设备采购在合同签署后金额相对确定,但付款和验收跨期;云资源费用则可能随使用量波动。
因此,我不会给所有费用套用同一条“申请通过即占用”的规则。对取消成本高、金额大的合同,应更早登记承诺;对按实际用量计费的服务,应设置滚动预测和月度校准;对不确定性大的探索性项目,则应分阶段释放预算,避免一次批准后长期锁定。
| 支出类型 | 主要不确定性 | 建议的占用触发点 | 复核节奏 |
|---|---|---|---|
| 内部人力 | 人员投入、工时分配、项目优先级变化 | 按批准的人力计划和实际归属记录分阶段占用 | 月度 |
| 外包服务 | 合同期限、最低采购量、取消条款 | 合同生效或不可撤销排期确认时登记承诺 | 月度或里程碑复核 |
| 设备采购 | 交货、验收、付款节点 | 订单正式下达时登记采购承诺 | 按订单和验收节点 |
| 按量计费服务 | 实际使用量和单价波动 | 保留近期预测额度,按实际用量逐期校准 | 月度,必要时周度预警 |
| 探索性工作 | 需求价值、技术可行性、成功概率 | 按阶段门批准,不一次性承诺全部预算 | 阶段评审时 |
三、常见误区:看起来在管预算,实际上在管理滞后的数字
1. 误区一:只看已付款金额
只看付款会造成明显的时间滞后。合同签订后可能数周或数月才付款;外包团队已开始投入,发票却在月底集中开具;设备已下单,付款按交付节点执行。这时付款执行率低,不等于项目有充裕空间。
改进方法是把合同、订单和排期作为承诺来源,并保留付款状态。不能为了“及时反映”而把所有意向都算成承诺;必须区分正式授权、可取消申请和已形成法律或商业义务的事项。
2. 误区二:把所有已批准申请都冻结到项目结束
批准是授权,不代表额度从此不可调整。项目范围、优先级或实施方案变化后,原预算中可能有部分尚未签约、尚未排期的金额可以释放。如果系统只会占用、不支持调整和释放,团队会逐渐把“预算冻结”当成审批的副作用。
更合理的规则是:承诺登记必须有来源,释放也必须有依据。释放记录至少包括金额、原因、批准人、生效日期以及是否仍有潜在取消成本。这样既防止虚报余额,也不会让过时计划长期占着资源。
3. 误区三:执行率越高,管理越好
预算是为达成目标服务,不是必须花完的额度。低执行率可能源于项目取消、成本优化或需求减少;高执行率也可能来自范围膨胀、集中采购、提前预付或错误归集。把“接近 100%”直接当作优秀表现,会诱导团队在年底赶支出。
我更愿意把预算表现拆成三类:目标达成度、预测准确度、资金配置效率。只有交付成果与资金投入相匹配,执行率才有解释价值。预算节约若没有交付影响分析,也不能自动认定为成功。
4. 误区四:每月做一次静态差异分析就够了
月报适合复盘,不一定足以处理快速变化的项目组合。若一个关键合同本周签署,而下次预算会议在四周后,其他项目在此期间可能已按旧余额作出新承诺。对高风险或高波动资金,应设置事件触发更新,而不只依赖月末批量更新。
事件触发不等于所有人每天填报。可以规定合同生效、订单下达、人员计划变化超过阈值、范围基线调整、里程碑延期等关键事件必须更新;其他小额支出按周期汇总,避免控制成本高于管理收益。
5. 误区五:增加审批层级就能降低超支
审批层级多,并不天然意味着控制更好。若审批人没有看到剩余承诺、项目预测和变更原因,增加一道签字只会延长决策时间。真正有效的控制,是让审批人在合适的信息上作出合适层级的判断。
对低金额、可逆、重复性支出,可以采用授权额度和抽查;对大额、不可取消、跨年度承诺,才需要更严格的评审。控制强度应与潜在损失和可逆程度相匹配,而不是与流程复杂度相匹配。

四、专业判断逻辑:判断预算占用是否合理,要看五个维度
1. 先判断承诺是否真实、完整、可追溯
一笔承诺要进入管理台账,至少要能回答五个问题:对应哪个项目和成本类别?由谁提出、谁批准?承诺凭证是什么?预计何时发生付款或交付?发生变化时由谁确认释放?缺少这些信息的金额,不应直接作为确定承诺,也不能简单从余额中删除。
建议给承诺设置证据等级。已签合同、正式订单、不可取消排期属于高确定性;已批准但待签约的采购申请属于中等确定性;业务预测或意向需求属于低确定性。管理层可以同时看到金额和确定性,不必把不确定信息伪装成精确数字。
2. 再判断占用是否与项目阶段相匹配
预算占用不是越早越好。过早锁定会减少组合调度空间,过晚登记则会制造虚假余额。阶段门是较好的折中:项目获批时登记基线预算;进入采购或执行阶段时登记真实承诺;交付验收和付款发生时更新实际;需求取消或范围缩减时核实释放。
如果项目尚处于探索阶段,建议只批准下一阶段所需的额度,达到技术验证、客户验证或合规评审条件后再追加。这样做会增加一次决策成本,但能降低大额预算长期押在低确定性方向上的风险。
3. 同时看金额、时间和可逆性
同样是 20 万元,短期可取消的服务订单,与跨年度不可撤销的合同,对预算管理的风险并不相同。金额回答“有多大”,时间回答“何时影响现金和交付”,可逆性回答“出现变化后能否收回”。PMO 的决策看板至少要能按这三个维度切分。
对高金额、近期生效、低可逆的承诺,应提前预警;对金额小、可随时终止的费用,可采用轻量控制。这样能把有限的管理注意力投入真正难以纠正的风险,而不是让所有项目都承担同样的审批负担。
4. 区分预算超支、预测超支和授权超支
这三者经常被混称为“超预算”,但处理方式不同。预算超支是实际支出或有效承诺超过批准额度;预测超支是按当前趋势预计未来会超过额度;授权超支则是未经授权先形成采购、排期或合同义务。预测超支需要提前调整范围或申请增额,授权超支则涉及授权治理和责任追踪。
报表应分别显示这三类状态。把预测风险标成已经超支,会造成过度反应;把未授权承诺当成普通预测,又会淡化控制缺口。状态清楚,管理动作才不会错位。
5. 建立阈值,但不要迷信统一阈值
可以用预算差异比例、承诺占比、预测偏差和剩余周期组合触发提醒。例如,一个项目预计总成本偏离基线 8%,并且未来两个月承诺金额快速增加,可能需要项目经理说明;若项目只剩一个月,偏差 3% 也可能需要及时处理。
阈值必须结合项目规模、费用类型和决策成本。固定设置“偏差超过 10% 才预警”,对小额项目可能过于敏感,对大型长期合同又可能反应太迟。建议先以历史数据回测,再通过一个季度试运行调整,而不是一开始就宣称存在普适的最佳数值。

五、案例与数据观察:先把口径对齐,再谈效率提升
1. 一个匿名项目组合的月度复盘场景
以下案例是为了说明管理方法的匿名化情景,不代表某个客户的审计数据。某中大型组织有 12 个在执行项目,年度组合批准预算为 1,200 万元。季度中期,台账显示已付款 420 万元、已批准未付款申请 210 万元,管理层据此认为还有 570 万元可调配。
抽查采购和项目记录后,PMO 发现 160 万元的合同和订单没有进入项目预算台账,其中 95 万元已不可取消;另有 70 万元的已批准申请对应项目范围已经缩小,但没有正式释放。把这些情况校准后,真正可以新增承诺的空间,不再是报表表面上的 570 万元,而是要先扣除漏登承诺,再核实可释放金额和已支付金额是否重复计入。
这个案例里,最重要的发现不是“台账少了一笔钱”,而是两类数据断点同时存在:采购承诺没有及时回写,范围变化没有触发释放。前者让余额虚高,后者让资金被过期计划锁住。若只要求项目经理重新填一张表,几周后仍会复发;需要修的是触发机制和对象关联。
2. 把问题转成可验证的过程指标
改进时,我会先设定一组过程指标,而不是承诺“预算管理效率提高 30%”。例如,合同生效到承诺入账的中位时长、承诺覆盖率、月末预测偏差、范围变更后的释放处理时长、跨系统金额差异笔数。每个指标都要有分子、分母、统计周期和数据责任人。
下表中的数值是示意性试运行目标,用于展示如何把抽象目标变成能复核的口径。真实目标应由组织基线决定,不能直接照搬。尤其是中位时长,若交易量极少,最好同时观察样本数和极端值,避免一个简单平均数掩盖个别严重延迟。

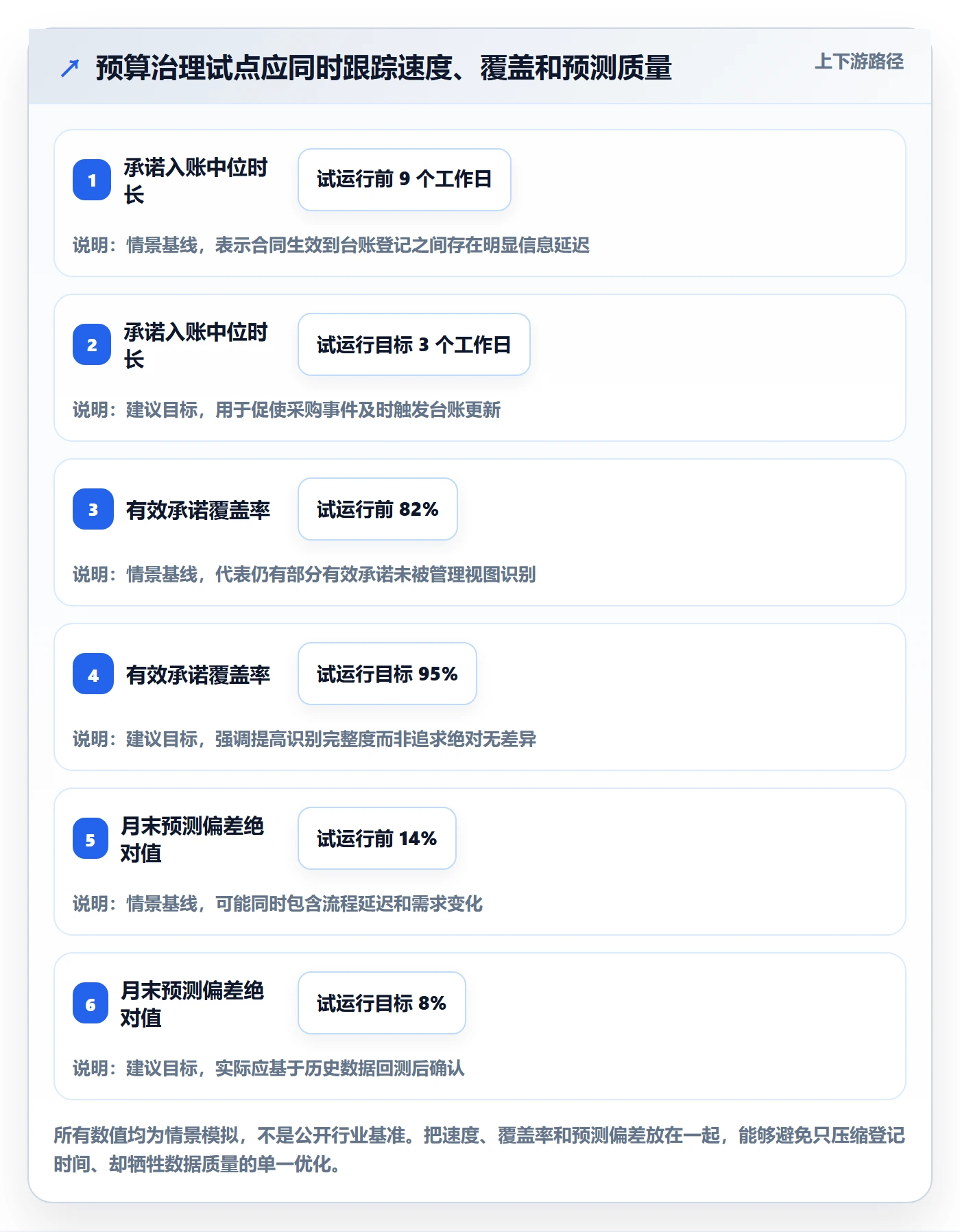

| 过程指标 | 试运行前示意值 | 试运行目标示意值 | 如何解释 |
|---|---|---|---|
| 合同生效至承诺入账中位时长 | 9 个工作日 | 3 个工作日以内 | 衡量采购承诺回写是否及时,不代表付款周期 |
| 有效承诺覆盖率 | 82% | 95% 以上 | 已识别有效承诺金额占抽样确认承诺金额的比例 |
| 月末预测偏差绝对值 | 14% | 8% 以内 | 实际金额与上月预测金额的偏差,需剔除批准的范围变化单独分析 |
| 范围缩减后释放处理时长中位数 | 18 个工作日 | 7 个工作日以内 | 从范围变更确认到释放额度完成审批并更新台账的时间 |
| 月末跨系统金额差异笔数 | 24 笔 | 8 笔以内 | 项目台账、采购记录和财务记录无法匹配的异常笔数 |

3. 使用工作管理平台时,先定义数据责任,再考虑自动化
对于 100 人以上、项目较多且角色分散的组织,工作管理平台可以承担项目编码、范围基线、里程碑、责任人、预算申请和变更记录等过程数据的协同入口。以 PingCode 为例,更合适的做法是把它用于项目与工作项的关联、审批状态和变更轨迹管理,再与财务、采购数据通过明确的字段或接口规则对账。
我不建议把任何工作管理平台当成财务账本的替代品。采购合同、发票、付款和会计科目仍应以相应业务系统中的正式记录为准;项目侧平台负责说明“这笔钱属于哪个项目、为什么发生、对应什么工作和变更”。若系统边界不清,团队容易出现两套余额,各自看似完整,实际无人负责差异。
上线前应先确定项目唯一编码、成本类别映射、金额状态、更新责任人和异常处理时限。自动同步的优先级也应从高风险事件开始,例如合同生效、订单下达、重大范围变更和取消确认。与其先追求全量自动化,不如先证明一条关键链路能从项目申请追溯到采购承诺和财务实际。
4. 做试点时保留对照组和解释变量
如果组织希望验证流程改造是否有效,可以先选取项目数量相近、费用结构相似的两个项目组,一个试点新流程,一个暂时沿用原流程。观察周期至少覆盖一次完整的月度复盘,并记录项目阶段、采购集中度、预算调整和人员变化,避免把业务自然波动误判为工具效果。
比较时不要只看平均审批时长。若试点组减少了审批等待,却增加了补录和对账工作,整体效率可能没有提升。可以同时测量端到端处理时长、重复录入次数、差异处理人时和预算预测误差,并由财务与 PMO 共同确认指标定义。
六、行动建议:按组织成熟度和风险等级分步实施
1. 口径混乱的组织:先做小范围对账
如果当前项目、采购和财务数据无法匹配,不要立即启动大规模系统改造。先选 3 至 5 个有代表性的项目,覆盖人力、合同、采购和按量计费等不同支出类型,手工核对一轮,找出金额重复、漏登、归属错误和状态过期的来源。
这一步的目标不是清理所有历史数据,而是确认新的口径和未来的更新责任。建议为每类数据指定唯一权威来源,并给无法匹配的记录设置“待核实”状态,不要为了报表整齐而强行归类。
2. 流程基本齐全的组织:建立事件触发和释放机制
如果已有预算台账,但经常出现合同晚登记、范围变更不释放,可以先改流程触发点。合同生效或采购订单下达后,由采购或项目责任人触发承诺更新;范围缩减或项目暂停后,由项目负责人提交释放申请;财务或 PMO 根据取消条款、已发生费用和剩余工作量确认释放金额。
对释放金额要避免“全部释放”或“全部不释放”两种极端。合同若有违约金、最低采购量或已发生的人力成本,应先扣除无法回收部分;只有能够取消、转用或停止继续发生的金额,才进入可用余额。
3. 项目组合波动较大的组织:采用滚动预测
当需求变化频繁、项目优先级经常调整时,年度预算仍可作为授权边界,但资源配置需要滚动预测。可以按月更新未来 3 至 6 个月的承诺、预计付款和交付节奏,并在季度组合评审时重新比较项目价值、风险和剩余投入。
滚动预测不是反复改预算基线。应保留原始批准额、已批准调整额和最新预测额三条数据,分别回答“最初批准多少”“正式改变多少”“按当前情况预计花多少”。否则历史决策无法复盘,项目经理也可能把预测更新误解为预算已获批准。
4. 先设一组最小可用规则
预算机制不需要一开始就覆盖几十种例外。下面这组规则适合作为试点起点,具体阈值应由企业授权政策和合同风险决定。
-
每笔预算申请必须关联唯一项目编码、成本类别、责任人和预计发生期间。
-
合同、正式订单或不可取消排期形成后,必须登记有效承诺,并关联凭证或业务编号。
-
待审批申请与有效承诺分开显示,避免同一金额既冻结额度又重复扣减。
-
项目范围、采购数量或资源计划变化时,必须标明对成本、交付日期和可释放额度的影响。
-
每月由项目负责人确认预测,由 PMO 检查组合风险,由财务核对支付和会计口径。
-
超出授权额度的事项先暂停新增承诺,再进行增额或范围调整决策。
5. 用四周试点验证机制,而不是只验收页面
短期试点可以按四周推进。第一周梳理定义和字段,确认三类数据来源与责任人;第二周选取真实项目导入基线和承诺;第三周跑一次合同变更、范围缩减或释放流程;第四周由 PMO、财务、采购共同复核数据差异和处理时长。
验收标准应包括数据能否追溯、承诺是否及时登记、释放是否有证据、差异是否有人处理、管理者是否能据此作出取舍。页面数量、流程节点数量和自动化比例只能作为实施信息,不能替代业务效果。

七、不同情况下的取舍:控制强度要和风险、速度相匹配
1. 预算规模小、支出可逆:优先简化流程
小额且重复性高的支出,逐笔走高层审批可能得不偿失。可以设置部门授权额度、标准费用类别和抽样复核,同时把异常项目单独升级。此时的关键是确保总额可见、责任可追踪,不是让每笔低风险费用都等待管理层签字。
但“金额小”不代表永远低风险。如果同类小额采购频繁发生、累计金额持续上升,或者通过拆分订单绕过权限,就应按累计风险重新评估。规则应监控同一项目、供应商和时间窗口内的合并金额。
2. 合同金额大、取消成本高:接受更长的前置评审
大型、跨年度或不可撤销承诺,前置评审会增加决策时间,但可能避免更大的沉没成本。评审材料应包含总拥有成本、付款节点、取消条款、交付验收、替代方案和预算敏感性,而不是只比较报价总额。
如果业务窗口非常紧迫,可以通过授权上限、阶段性订单或可选续约条款缩短等待,而不是简单跳过控制。速度与风险不是只能二选一,合同结构和授权设计往往能同时改善两者。
3. 需求高度不确定:采用分阶段预算,而不是过度精确的预测
探索性项目在早期不可能给出精确到个位数的年度成本预测。此时要求项目经理提前填满细分预算,会制造虚假精度。更适合的是给验证阶段设额度和停止条件,通过阶段结果决定是否继续投入。
分阶段授权会增加评审频次,也可能导致团队等待下一轮决策。为降低等待成本,应提前约定评审时间、通过标准和失败后的收尾安排。若项目一旦启动就无法中止,阶段预算的实际价值会明显下降。
4. 财务系统与工作平台不能即时集成:先定责任和频率
不是每个组织都需要实时接口。若交易量有限、变更频率不高,定期导入和对账可能更经济;若承诺金额大、跨部门审批频繁、预算调配窗口很短,自动化同步的价值才更明显。
在暂时无法集成时,要规定数据更新时间、异常反馈时限和对账责任人,并保留源系统编号。人工流程的主要风险不是“手动”二字,而是没有固定责任、没有差异清单、没有可追溯处理记录。
5. 资源紧张但余额尚存:先判断是额度问题还是产能问题
项目有预算,不等于团队有能力马上执行。专业人员短缺、供应商交付排期、合规评审和环境准备,都可能使预算无法转化为成果。此时继续追加预算可能扩大闲置额度,PMO 应同时检查资源容量和关键路径。
反过来,资源充足但预算承诺过高,也不代表项目可以继续扩张。应先确认范围和优先级,再决定是否调整资金。预算管理需要连接“钱、工作、人员、时间”,只优化其中一项,常常会把瓶颈推到另一处。
| 管理情境 | 优先动作 | 可以接受的代价 | 应避免的做法 |
|---|---|---|---|
| 低金额、可撤销、频次高 | 标准授权、额度汇总、抽样复核 | 少量事后核查工作 | 每笔都走多层审批 |
| 高金额、不可撤销、跨年度 | 合同与总成本评审、授权分层、持续承诺跟踪 | 更长的前置决策时间 | 只比较当年付款额 |
| 需求探索、成功概率不确定 | 阶段授权、设置停止条件、分批释放额度 | 增加阶段评审次数 | 把预测写成确定承诺 |
| 变化频繁、组合调整快 | 滚动预测、事件触发更新、月度组合评审 | 提高数据维护频率 | 只在年度预算时讨论资金配置 |
| 系统暂未集成 | 固定对账频率、保留源编号、明确异常责任 | 阶段性人工核对成本 | 让多套报表各自定义余额 |
八、结尾:让预算成为可调度的决策信息,而不是年末的解释材料
1. 最值得优先修正的不是报表,而是状态定义
预算占用效率提升,通常不是先靠更复杂的预测模型,也不是先靠更多审批节点。第一步是明确“申请、承诺、支付、释放”各自代表什么,第二步是让合同、订单、项目变更和财务实际能够互相追溯,第三步才是用预测和风险指标支持项目组合决策。
我会把预算台账是否可信,归结为一个实际问题:管理者能不能在一次例会上回答,当前有多少额度已经被不可逆承诺锁定,有多少可以通过范围和合同调整释放,接下来哪个项目最可能需要资金,以及改变配置的代价是什么。回答不了,问题通常不是缺一张图,而是资金状态和责任链还没有连起来。
2. 下一步先做一轮小而完整的核验
下一步可以从一个月内完成的核验开始:选取 3 至 5 个项目,抽查合同、订单、付款和范围变更;统一四类金额口径;记录无法匹配的原因;再挑出一项最常见的数据断点,设计责任人和触发事件。核验结束后,用过程指标设定试点目标,再决定是否需要系统集成或扩大流程覆盖面。
预算管理的最佳实践,不是把每一分钱都冻结得更早,而是在承诺真正形成时看得见,在条件改变时放得开,在重新配置时说得清。当 PMO 能把这三件事做好,预算才从月末解释数字,变成支持组织及时取舍的管理工具。
常见问题解答(FAQ)
1. 预算占用应该在项目哪个节点确认?
我在梳理项目预算时发现,立项时写了预算,不代表这笔钱真的被管住了。采购申请、合同审批和项目计划各自都有金额,究竟从哪个节点开始算占用,才能既避免超支,又不把预算提前锁死?
建议把预算占用拆成“申请中、已承诺、已实际发生”三种状态,而不是等发票入账才统计。采购申请通过但合同未签时,可计入申请中;合同或订单生效后,转为已承诺;验收或费用确认后,再转为实际发生,并同步冲减承诺金额。这样能避免同一笔支出既算承诺又算实际的重复占用。
以一个预算 100 万元的项目为例,已签合同 30 万元、已发生并确认 8 万元时,应显示承诺 30 万元、实际 8 万元、剩余可用 70 万元,而不是把实际 8 万元再加到 30 万元上。具体以财务制度对合同生效、验收和费用确认的定义为准。
2. 如何区分预算占用、预算消耗和预算余额?
我看过的预算报表里,有的把已签合同金额算作支出,有的只统计已付款金额,导致同一个项目在不同页面上的余额不一样。PMO 应该用什么口径,才能让项目负责人、财务和管理层看到的是同一件事?
先统一三个口径:预算占用是已经申请或承诺、暂时不能随意挪用的金额;预算消耗是按财务规则确认已经发生的成本;预算余额则需要明确指的是“预算减消耗”还是“预算减占用”。实务中建议同时展示“账面可用余额”和“可承诺余额”:前者等于批准预算减已确认消耗,后者等于批准预算减申请中金额和未结清承诺金额。
比如预算 100 万元、已确认消耗 20 万元、有效订单 25 万元、待批申请 5 万元,则账面可用余额为 80 万元,可承诺余额为 70 万元。报表字段旁应写明计算口径,不能只放一个容易误读的“余额”。
3. 项目变更或采购取消后,预算占用怎么释放?
我担心预算系统只会增加占用,却没有清晰的释放流程:需求取消了、合同金额下调了,原来的额度仍显示被占用,其他项目就无法使用。哪些变更可以直接释放预算,哪些需要审批留痕?
预算释放应依据业务状态,而不是由项目负责人直接改数字。尚未审批的申请取消后,可在保留取消人、时间和原因的前提下释放;已签合同则应等合同变更、解约或订单取消得到确认,再释放相应未履约金额;已经发生的成本不能通过释放占用抹掉,应走冲销或成本调整流程。建议保留原占用、调整额和调整后的金额三项记录。
例如一笔 20 万元订单已交付 12 万元,供应商确认剩余 8 万元取消后,只释放 8 万元,已交付的 12 万元仍留在实际成本中。这样既能恢复可用预算,也能保留审计轨迹。
4. PMO 如何用预算数据提升管理效率,而不是增加审批负担?
我遇到过预算流程越做越细、审批人越加越多,但超支问题仍然在月末才暴露的情况。PMO 应该优先盯哪些指标和异常,才能让预算管理真正帮助决策,而不是让团队重复填表?
优先把管理动作放在“异常触发”上,而不是对每笔支出一律加审批。可按项目阶段设置阈值,例如可承诺余额低于剩余计划成本的 10%、单项采购超过预算 5%、或预测完工成本超过批准预算时,触发项目负责人和 PMO 复核;阈值应依据组织规模和项目风险校准,不能照搬固定比例。
每周查看承诺金额、实际成本、预测完工成本及预算偏差,比只看月末已付款金额更容易提前发现问题。若某项目预算 100 万元、已发生 55 万元、未结合同 30 万元、预计还需 25 万元,预测完工成本为 110 万元,虽然现金支出尚未超过预算,也应尽早评估范围、采购或资金调整。
先用这些少量高价值指标跑一个周期,再根据误报和漏报调整规则。
核心关键词
文章包含AI辅助创作:预算占用最佳实践:PMO预算管理效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/596901
读者评论
我们之前也只盯付款额,合同签了但发票没到时,余额看起来总是比实际宽裕。把采购订单和不可撤销排期纳入承诺后,预算预警确实更早,但取消成本也得同步维护,否则可用余额仍容易算偏。
四种金额口径讲得清楚,尤其提醒已支付是否包含在承诺里,实际对账时很关键。想知道跨部门项目编码不一致时,先统一编码还是先做交易凭证关联,哪种推进成本更低?
不太认同把释放流程做得过重。小额、可取消的需求如果每次都走完整审批,管理成本可能超过风险本身。按金额和可逆性分级授权,应该比所有释放一律逐级签批更实用。
