预算科目看起来是一张分类表,真正让 PMO 忙不过来的,却往往不是科目数量,而是同一笔钱在立项、采购、执行、变更和结项时被反复改名、重复归类,最后既说不清预算去了哪里,也说不清项目为什么超支。预算管理预算科目全流程的关键,不是把科目表做得更细,而是让每个科目都能连接业务目的、审批责任、核算口径和调整规则;否则,科目越细,填报和对账越费劲,管理信息未必更准确。

一、核心结论:预算科目不是分类表,而是管理规则的入口

1. 先确定预算科目要解决什么问题

我判断一套预算科目是否有效,通常先问四个问题:这笔钱为什么要花?由谁提出、谁审批?发生支出时记到哪里?项目负责人如何判断剩余预算是否还能支持后续工作?如果科目体系不能回答这些问题,它就只是一张会计分类表,而不是 PMO 可以用于项目组合管理的工具。

财务科目主要服务于会计核算和财务报告,项目预算科目还必须服务于决策与执行。两套体系有关联,但不必强行做成同一套。财务系统可以保留符合核算要求的科目,项目侧则通过映射关系,把业务活动、预算责任和财务科目连接起来。

我更建议先定义“管理对象”,再定义“分类名称”。例如,团队需要控制的是外部顾问支出,还是“为某项交付购买的咨询服务”?前者更接近采购或财务核算口径,后者更接近项目管理口径。选哪一种,取决于组织要做的分析与决策,而不是哪一种名称看起来更规范。

2. 科目设计的目标是可决策,不是可分类

预算科目最少要支持三个层次的判断:项目是否有钱、钱是否花在批准的用途上、钱的变化是否需要升级审批。若一项分类无法改变任何预算决策,也不能改善追踪或核算,就要认真考虑是否值得单独设置。

一个容易被忽略的事实是,科目颗粒度增加会带来真实的维护成本。预算编制人要理解更多选项,PMO 要处理更多例外,财务要维护更多映射,系统管理员还要维护更多权限和审批条件。增加一个科目并不是“多一个标签”这么简单,而是增加一项长期治理负担。

下表是我在设计预算规则时采用的判断框架。它不是行业统一标准,而是用来避免“看见一种支出,就新建一个科目”的内部检查方法。

判断问题 适合独立设科目的信号 不宜独立设科目的信号 建议处理方式
是否需要单独审批 金额门槛、责任人或合规要求明显不同 审批规则与已有科目完全相同 相同规则可先使用子标签或项目属性
是否需要独立分析 管理层会据此调整项目组合或资源投入 报表只需要一个合计数 没有管理用途时不急于拆分
是否有稳定口径 业务边界清晰,填报人能一致判断 名称相似但归属高度依赖个人理解 先写判定规则,再决定是否独立设科目
是否能追溯变更 有负责人、版本、生效日期和迁移规则 科目可随时改名,历史数据无人负责 把版本管理作为科目治理的一部分

3. 最小可用体系比一次性完美体系更可靠

首次建立预算科目时,我通常建议采用“少量一级科目、必要的二级科目、受控的补充维度”。例如,项目外采费用可以作为科目,供应商类型、工作包、交付阶段则作为补充维度。只有在某个维度确实影响审批、预算控制或管理分析时,才把它升为正式科目。

这样做的好处不是“系统看起来更简单”,而是更容易让不同项目使用同一套口径。一个组织若有几十种项目类型,不必为每种类型复制一份科目表;可以保留统一主干,再通过项目类型、成本中心或交付阶段等维度表达差异。

简化也有边界。如果组织需要严格限制特定资金用途,或者某一类支出涉及单独的法律、合同、资助方或审计要求,就不能为了减少科目数量而合并。科目简化服务于可治理,不是把不同责任混成一个总数。

二、背景和真实场景:预算偏差往往先从口径分裂开始

1. 同一笔支出,在不同环节可能有不同名字

一个常见场景是,项目立项时将一笔费用写成“外部技术服务”,采购申请中选择“专业服务”,合同台账里记录为“顾问费”,财务报账时又归入“劳务及咨询”。这些名称未必谁错了,因为每个部门可能都在使用自己的管理口径。问题在于,预算占用、合同承诺和实际付款之间没有稳定的对应关系。

PMO 在月度组合评审时就会遇到困难:项目看起来还剩一笔预算,采购系统却显示已签合同,财务报表则只显示已付款金额。若只拿财务发生额与预算数比较,可能会把已经承诺但尚未付款的资金误认为可用;若只看合同额,也可能忽略已发生但尚未签署新合同的费用。

所以我会把“预算”至少拆成几个需要分别管理的状态:批准额度、已申请额度、合同或订单承诺、已发生金额、已付款金额、剩余可承诺金额。它们不能被一个“已用预算”字段取代。

下图是一个示意性的口径断点分布,用来说明问题可能出现在流程的哪些交接处。数值为情景模拟,不代表某家企业的实测结果。

预算管理预算科目全流程:PMO效率提升与一文讲清

2. 项目组合视角要求把“能不能花”与“花得值不值”分开

预算审批通过,只能说明这笔资源在当时的条件下获得了授权,并不代表项目后续一定值得继续投入。项目执行期间,范围、进度、风险和收益假设都可能变化。PMO 需要同时回答:当前支出是否符合授权?项目剩余工作是否仍值得投入?这两个问题分别需要预算控制数据和项目绩效信息。

如果只看预算执行率,容易出现两类误判。第一类是“花得慢就是管理差”:实际上采购周期长、验收节点晚,也可能导致付款滞后。第二类是“预算花完就是工作完成”:实际支出接近批准金额,不等于交付已经完成,更不等于收益已经实现。

因此,预算科目最好与工作包、里程碑或可识别的交付成果建立关联。这样,PMO 才能把成本变化放到工作进展中解释,而不是只在月末看一列金额。

3. 预算口径不一致会把协调工作转嫁给 PMO

科目定义缺失时,实际工作不会因此消失,而是转为反复沟通、人工对账和临时修正。项目经理发消息询问某项服务应归入哪类,财务要求补充凭证,采购要求重提申请,PMO 则在报表里手工把多个名称合并。每次单独看似乎只花几分钟,跨团队、跨项目积累后,就形成了无法被正式流程看见的隐性成本。

在情景测算中,可以先记录每月人工修正次数、单次处理分钟数、等待补充信息的天数和需要复核的交易金额。即使暂时没有完整系统数据,连续记录四至六周,也通常足以判断主要时间消耗来自科目定义、审批等待还是数据接口。这里的关键不是宣称某个统一效率提升比例,而是先建立适合本组织的基线。

三、常见误区:科目越细、审批越多,不等于控制越强

1. 把科目拆得越细,认为分析自然越准确

细分只有在填报一致、口径稳定、业务人员确实能区分时才有价值。若两个子科目在现场无法被可靠区分,实际数据只是把随机判断写进报表,表面上颗粒度更细,分析质量却更差。

例如,将“技术服务费”拆成“架构咨询”“性能咨询”“安全咨询”,如果采购申请人每次都要请财务帮忙判断,或者供应商合同同时涵盖三项服务,却没有合理拆分依据,那么这种细分很可能只是增加争议。更稳妥的办法是先明确服务范围的判定规则,必要时将工作包作为分析维度,而不是直接改造主科目结构。

一条实用判断:如果相邻子科目不能改变审批、控制、分析或责任归属,先不要拆。如果能改变其中一项,并且有稳定的数据来源,才考虑升级为正式分类。

2. 把审批层级增加,认为预算风险就会下降

审批关卡越多,不一定越安全。审批人若看不到预算已占用金额、合同承诺、剩余项目范围和偏差解释,通常只能审批一张申请单,而不是审批一项可判断的投资决策。这样做可能增加等待时间,却没有提高风险识别能力。

更有效的控制通常包含三件事:审批时展示必要的背景数据;为不同金额、风险和变更类型设置不同权限;发生超预算或用途变化时,触发有明确责任人的复核。若所有事项走同一条长审批链,低风险的小额支出会堵住高风险事项的注意力。

流程设计要把“金额审批”和“预算调整审批”区别开。金额小不代表无需预算控制,金额大也不必每次都从头审批整个项目。控制重点应落在事项是否在授权范围内、是否导致项目总预算或交付承诺变化。

3. 把预算执行率直接当作项目绩效

执行率容易计算,也容易误导。项目在采购周期较长的阶段,合同已签但发票未到,实际付款执行率可能偏低;而某个项目提前支付了大量费用,执行率偏高,却不代表交付风险更低。若用一个比例评价项目经理,团队可能会把注意力放在“花掉预算”而非“完成有价值的工作”。

更合理的做法,是至少并列观察资金状态与交付状态:批准预算、承诺金额、已发生金额、已付款金额,与计划完成度、关键里程碑、范围变更和风险等级一同看。它们各自回答不同问题,不能由一个比率代替。

4. 把财务科目表原样复制到项目预算中

财务科目需要满足企业会计核算、财务报表和内部财务政策等要求;项目预算则要让项目团队能预测和管理未来工作。两种口径完全相同,确实能减少部分映射,但也可能使项目经理面对不熟悉的财务术语,或者无法按工作包识别未来成本。

反过来,项目侧建立一套完全独立的分类,也会引入新的风险:项目报表无法和总账核对,月末需要大量手工转换。我的选择通常是保留两层口径,并明确映射规则,必要时允许一对多或多对一,但必须有负责维护映射的人和处理例外的流程。

5. 把历史表格直接当作标准模板

历史预算表里常常藏着个人习惯、旧组织结构和已经失效的例外。直接复制上一年度的模板,能快速启动,却会把旧问题原封不动带进新流程。尤其当项目类型、采购制度、成本归属或系统接口发生变化时,旧表格中的字段可能已经无法解释实际业务。

使用历史数据时,我会先区分三类内容:仍然有效的制度要求、仍有管理价值的分析维度、仅为当时方便而添加的临时字段。前两类可以保留或调整,第三类应当删除,至少不要不加判断地固化进新模板。

四、专业判断逻辑:从业务问题倒推科目与控制机制

1. 从决策问题反推,而不是从费用名称正推

设计时可以先列出 PMO、财务、采购、项目负责人分别需要作出的决策,再问这些决策需要什么数据。比如,PMO 要判断项目是否需要追加资源,可能需要看到剩余工作量、剩余预算、风险变化和合同承诺,而不只是一个“咨询费”合计数。

我会用“决策,数据,口径,责任人”四步检查。一项决策需要哪些字段?字段来自哪个系统或哪个角色?定义如何保持一致?发现缺失或冲突时由谁处理?如果这些问题答不出来,先不要急着配置预算软件流程。

管理决策 需要的数据 预算口径要求 建议责任角色
是否批准项目立项 预算估算、收益假设、风险、资源需求 按项目或项目阶段汇总,并能解释估算依据 项目发起人、PMO、财务
是否批准采购或外包 预算余额、历史承诺、采购范围、报价 能映射到批准用途和对应工作包 项目负责人、采购、预算责任人
是否批准预算变更 变更原因、金额、剩余工作、交付影响 区分科目内调整、项目内调整和总额增加 项目发起人、PMO、财务或授权委员会
是否继续投入 剩余成本、完成度、收益前景、风险趋势 将资金状态与交付状态放在同一评审周期 项目组合决策人、PMO、业务负责人

2. 使用“控制层级”避免所有变更都走同一套审批

预算控制可以按四个层级设计:科目内部重分类、科目间调剂、项目总额变化、项目组合层面的资源重排。它们造成的管理影响不同,审批人也不应该完全相同。

科目内部重分类可能只是纠正填报错误;科目间调剂可能改变某类资源用途;项目总额变化会影响项目投资承诺;项目组合重排则意味着其他项目可能失去资源。若所有情况都叫“预算变更”,系统就难以准确判断该走哪条路径。

因此,变更申请中至少要记录原预算、新预算、差额、原因、受影响的工作包、已承诺金额、交付影响、建议审批人和生效时间。没有这些字段,审批通过后也很难解释为什么改了、谁同意的、什么时候开始生效。

3. 将科目、维度和标签分层管理

科目回答“这是什么性质的成本”;维度回答“这笔钱属于哪个项目、阶段、工作包或成本中心”;标签则适合记录不需要改变主干结构的辅助属性,例如一次性、可资本化候选、合规敏感等。把所有信息都塞进科目名称,是很多体系越用越难维护的原因。

在实际设计中,我会尽量避免创建诸如“项目甲-外部服务-第一阶段”这样的复合科目。它看似省去了字段,实际上每个组合都会制造新名称,跨项目分析也难以比较。更好的结构是一个成本性质科目,配上项目、阶段和工作包字段。

分层并不意味着每个字段都必须强制填写。强制字段应该对应明确的控制要求;可选字段则用于有条件的分析。字段越多,填报错误和培训成本也越高,必须说明每个字段的业务用途。

4. 定义预算状态,避免把“已用”当成万能数

我建议至少统一以下口径,并明确各自的计算来源。批准预算是授权额度;申请中金额是已提交但未批准的需求;承诺金额通常来自已批准采购或合同;实际发生金额依据组织认可的费用发生时点;付款金额反映现金流出;可用额度则需按照内部规则扣除承诺和发生金额。

需要特别说明,“承诺金额”和“实际发生金额”在不同企业中可能采用不同业务事件作为确认点,例如合同签署、订单下达、服务验收或发票入账。不能只把这些字段名字放进系统,而不写清楚采用哪一个事件、数据由谁维护、何时更新。

若一笔合同涉及多个项目阶段或科目,组织需要确定分摊原则。可以按合同明细、服务期间、里程碑或实际使用量分配;也可以在合同签署时先按估算占用,再在验收后调整。选哪种方法,应结合可获得的数据与管理重要性,不必追求所有场景一套算法。

5. 建立科目字典和例外处理机制

科目字典不应只有名称和编码。至少要包含定义、适用范围、排除范围、常见示例、责任人、适用项目类型、关联财务科目、审批规则、生效日期和变更记录。填报人遇到边界情形时,最好能找到一个明确的例子,而不是猜名称。

例外处理同样重要。遇到新型服务、跨科目合同或无法归类支出时,不要让每个项目组自行创建临时科目。可以由预算治理责任人定期审查例外:如果某类例外重复出现,且确实产生独立管理需求,再纳入正式字典;如果只是个别情境,则使用受控说明字段并保留映射。

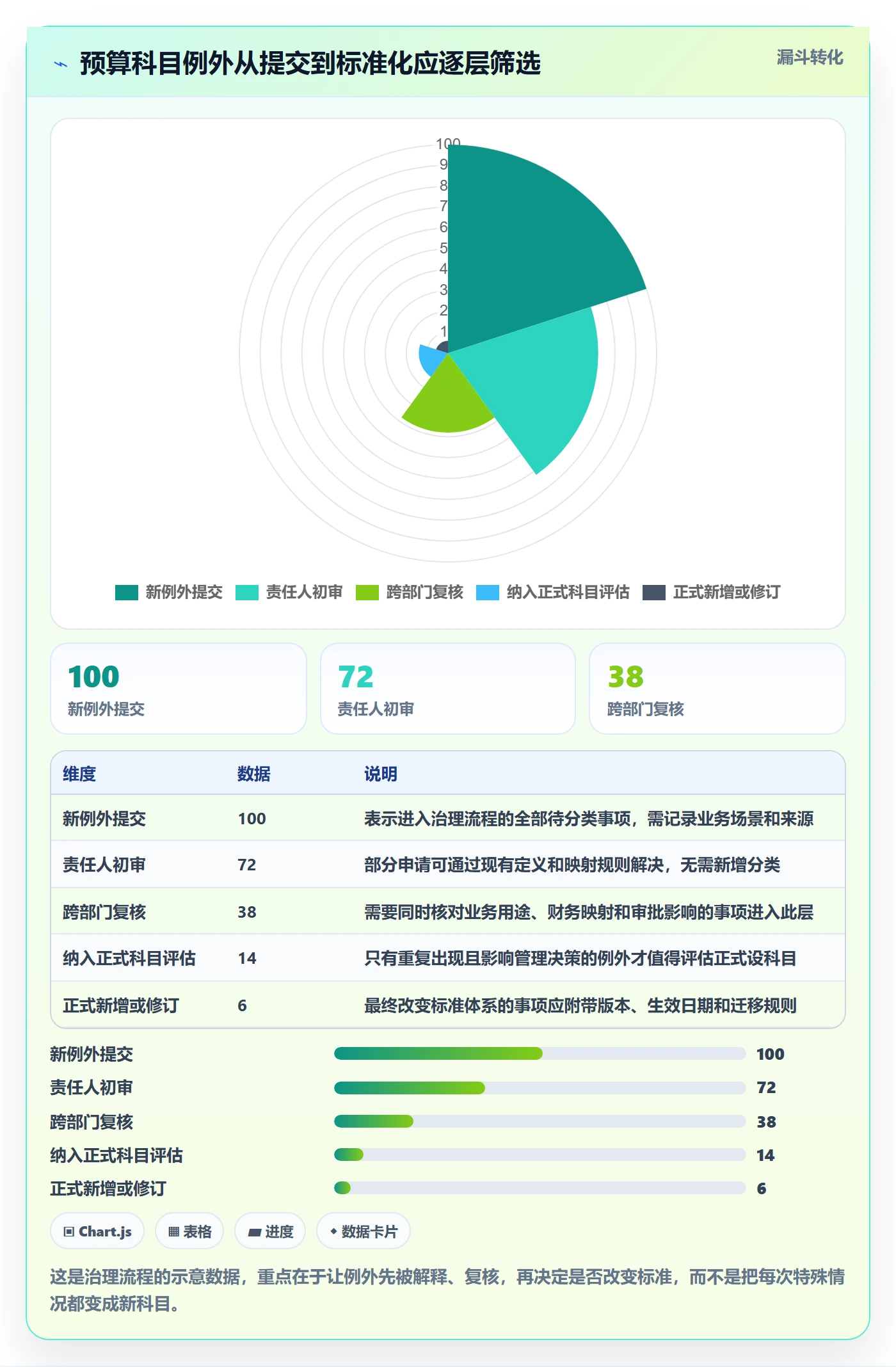

下图展示一个适合治理评审的例外处理路径,节点数据为流程设计示例,不代表实际企业平均时长。

预算管理预算科目全流程:PMO效率提升与一文讲清

五、案例与数据观察:用一个项目组合推演全流程

1. 案例设定:多个项目共享资源,预算表却无法共享口径

以下为情景模拟,不指向任何具体企业。某中大型组织有 12 个并行项目,项目周期为半年到一年,项目既有内部研发,也有外部采购和专业服务。PMO 每月收集预算执行情况,财务按实际核算口径出报表,采购台账记录合同承诺,项目团队则在自己的计划表里维护工作包预算。

问题表现为:有些项目把合同签署金额视为已用,有些只记录付款;部分服务费按项目归集,部分按部门归集;预算变更记录留在邮件或会议纪要中。PMO 每月需要手工确认差异,才能形成项目组合视图。

在这个场景里,第一步不是重做整个预算体系,而是抽取最近一个季度的记录,核对批准预算、申请、合同、发生、付款和变更六类信息。再把每一笔差异标记为口径差异、数据延迟、项目归属缺失、审批记录不完整或真实超支。分类完成后,才能知道该改科目、改流程还是改数据接口。

2. 先建立基线,再谈效率提升

没有基线时,“效率提升”容易变成主观感受。这个情景模拟中,团队先记录三项过程数据:每月人工对账时长、需要补充解释的交易笔数、预算变更从提交到决策的中位时长。为方便试算,设定初始观察值为每月 46 小时、每 100 笔中 28 笔需要补充、变更中位处理时间为 7 个工作日。这些数字仅用于说明测量方法,不能当作行业基准。

随后,PMO 把高频问题按来源拆分。若主要问题是科目映射不一致,优先更新字典和映射表;若主要问题是合同承诺未及时入账,优先打通采购与预算状态;若主要问题是审批来回补材料,就调整变更申请的必填信息和授权规则。不同原因对应不同整改措施,不能只靠培训项目经理解决。

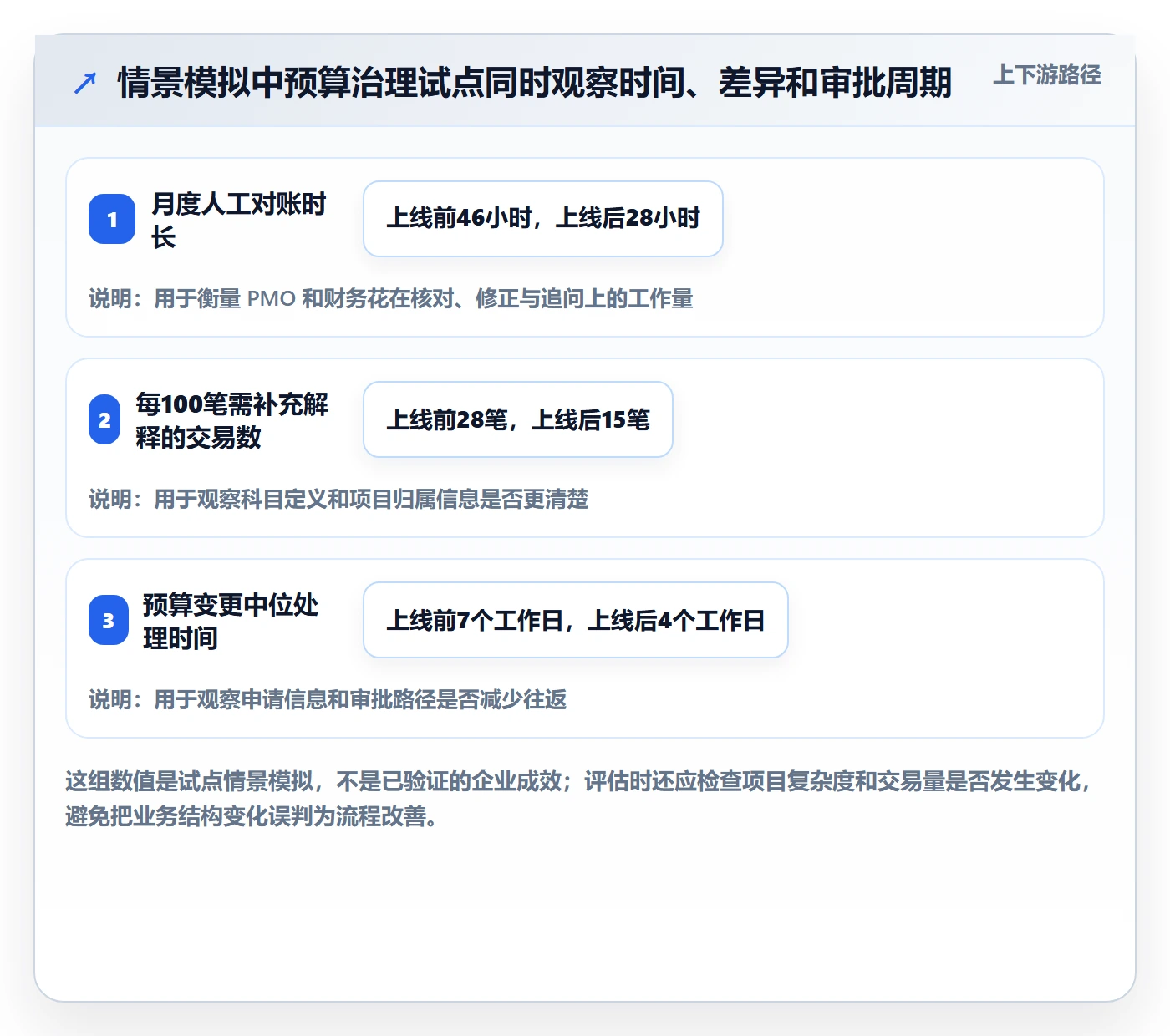

下面的示意对比用来说明改善评估应关注多个环节,而不是只看“报表更快”。所有上线后数值均为情景模拟,实际组织应以试点前后的同口径数据验证。

预算管理预算科目全流程:PMO效率提升与一文讲清

3. 用一笔支出演示从立项到结项的追踪

假设一个产品改造项目计划购买外部测试服务,预算估算为 18 万元。立项阶段,项目团队先说明服务对应的测试范围、预期交付物、时间安排和估算依据,再映射到项目预算科目与工作包。预算审批通过后,18 万元成为授权额度,而不是已经发生的费用。

采购阶段收到 17 万元报价并准备签约时,系统或台账应将拟承诺金额与授权额度比较。若组织规则规定订单获批后即占用预算,则审批通过时记录 17 万元承诺,剩余可承诺金额相应变化。若合同只覆盖部分测试范围,也要保留未采购部分的计划,以免把 18 万元误认为已经全部承诺。

执行阶段,测试服务按两批交付,验收金额分别为 10 万元和 7 万元。若财务付款尚未完成,预算视图仍应能区分验收发生额和付款额。到结项时,团队应核对合同、验收、实际发生、付款和剩余预算,并说明是否有未执行工作、费用冲回或后续付款义务。

这条链路的价值在于,项目负责人可以回答“还有多少预算可以承诺”,财务可以回答“已发生和已付款多少”,PMO 可以回答“这笔支出支持什么交付”。如果三类使用者看到的数字不同,应该先查明它们分别代表什么,而不是强行要求所有系统显示同一个数。

4. 把偏差拆成原因,不要只给红黄绿灯

预算偏差分析最常见的低效形式,是报告写“超支 12%,请项目组关注”。这个结论缺少管理动作。PMO 至少要区分估算偏差、范围变化、价格变化、时间变化、采购策略变化、成本归属变化和数据时点差异,并判断哪些偏差能由项目团队处理,哪些需要项目发起人或组合决策人介入。

例如,项目成本高于计划可能是因为测试范围增加,也可能是原计划把合同承诺排除在执行率之外;前者需要判断范围变更是否值得,后者需要统一计算口径。若把两者都标成“预算超支”,管理层可能采取错误措施,甚至在项目风险并未增加时冻结必要支出。

偏差分析建议保留金额、比例、时间趋势和原因类别。单看比例会放大小额误差,单看金额则可能掩盖大体量项目的相对风险。对项目组合而言,既要识别绝对金额影响,也要识别偏差是否持续、是否侵蚀关键交付。

5. 评价试点时,同时检查结果和副作用

流程试点不能只报告对账时间下降。还应检查新增字段是否提高填报负担、例外数量是否增加、审批是否变慢、预算误分类是否转移到其他环节、项目经理是否需要维护重复数据。若某项改进减少了财务返工,却让项目团队每天额外维护多张表,整体成本可能并未下降。

我会把试点指标分为结果、过程和副作用三类。结果指标关注报表可用性、差异解决时间和预算预测质量;过程指标关注填报完整率、映射成功率和变更周期;副作用指标关注项目团队录入耗时、重复数据量和例外积压。三类指标一起看,才能判断新规则是否真的可持续。

六、预算科目全流程:从规划、执行到复盘的操作步骤

1. 规划阶段:先做口径盘点,再定科目结构

规划阶段的目标不是一次性把所有费用归类完,而是确认组织范围、预算责任、数据来源和决策用途。建议先选一组具有代表性的项目,覆盖不同项目类型、采购方式和资金来源。不要只选最简单的项目试做,否则模板上线后仍会被真实边界情况击穿。

  1. 确认预算边界:明确预算是项目周期总额、年度预算、阶段预算,还是多个口径并存。
  2. 盘点现有分类:收集财务科目、历史模板、采购分类、合同类别和项目计划字段。
  3. 清理重复与失效项:识别名称不同但含义相同、名称相同但口径不同,以及已不再使用的项目。
  4. 定义管理维度:确认项目、成本中心、阶段、工作包、资金来源等字段是否必须关联。
  5. 写清判定规则:为高频科目补充适用范围、排除范围和典型例子。
  6. 建立映射与版本规则:记录项目科目与财务核算、采购分类的对应关系及其生效日期。

盘点时要特别注意历史数据的可比性。若今年新设了一个科目,去年数据是合并口径,就不能直接把两年数字并排当作完全可比。可以建立历史映射或明确标注“口径变更”,但不能在没有证据的情况下把旧数据精确拆分成新类别。

2. 编制阶段:把估算依据与预算额度一起保存

预算编制不能只留一个金额。金额背后的依据,数量、单价、工作量、报价、内部人力假设、风险准备金、使用周期,决定了后续偏差能否解释。项目预算从 20 万变成 25 万,若不知道原始估算是基于几人周、几次采购或什么服务范围,复盘就只能依赖记忆。

估算精度应与项目阶段匹配。早期立项时可能只有区间估算和假设;进入计划阶段后,可以按工作包细化;采购或合同确定后,再更新承诺金额。强求立项阶段就达到合同级精确度,会把大量时间花在尚未确定的信息上,也容易制造虚假的确定性。

对大型或高不确定性项目,可以把风险准备金与常规工作预算分开管理,并写清动用条件、审批层级和归属规则。准备金不应成为无法解释的“兜底池”,也不应在项目预算里隐藏后不再跟踪。

3. 审批阶段:给审批人足够信息,也给低风险事项清晰通道

预算审批材料应围绕决策组织,而不是把多个表格堆给审批人。至少应包括业务目标、范围与交付物、估算依据、资金来源、关键假设、主要风险、分阶段用款计划以及与其他项目的资源冲突。

审批授权可以按项目类型、金额、风险或预算变动性质设计,但要确保授权范围可解释。所谓授权,不只是“某人有权限点通过”,还要说明他能批准什么、不能批准什么、需要参考哪些信息,以及审批结果在哪里留痕。

如果使用项目管理工具、预算管理平台或其他协作系统,应优先关注审批规则能否支持分层授权、流程记录能否追溯、预算状态能否与项目关联,以及财务或采购数据能否可靠映射。系统功能清单很长,并不代表它适合组织现有的治理方式。

4. 执行阶段:让预算占用尽量靠近业务事件

执行时,预算占用如果只能等到发票入账才出现,PMO 就可能在很长一段时间里看不到合同已经承诺的资金。反过来,若一张未批准的申请就直接占用全部预算,又会导致可用额度过早减少。组织需要分别定义申请、批准、订单、合同、验收、费用发生和付款节点的状态与影响。

日常执行至少应设置几类提醒:可承诺金额低于阈值、预计完工成本超过批准额度、合同承诺与预算分配不匹配、关键支出缺少项目或工作包归属、长期未更新的预算预测。提醒应帮助责任人处理问题,而不是不断生成无人负责的告警。

项目团队维护预测时,应该区分“剩余已承诺成本”和“剩余尚未承诺成本”。前者通常已通过采购或合同确定,后者仍受价格、范围或计划变化影响。把两者合并,容易低估风险,也会使项目发起人无法判断未来资金需求的确定程度。

5. 变更阶段:先判断是哪一类变更,再决定谁审批

变更申请经常写成“预算调整 5 万元”,但这句话没有说明资金从哪里来、为何需要、影响什么。合格的变更说明应当包含原计划、变化原因、受影响工作、对目标和时间的影响、资金来源、其他方案、剩余预算预测以及是否改变项目总额。

审批路径可依据影响程度分层。仅纠正分类错误,可能由预算责任人和财务确认;项目内部科目间调剂,可以由项目发起人按授权审批;增加项目总额或削减关键交付,则应进入更高层级评审;项目组合之间重新分配资源,则需要组合层面的决策。

所有变更都应保留生效时间和版本。若审批通过日期晚于费用发生日期,报表要能区分事前授权和事后补批,不应把两者混为一谈。补批频繁出现,通常不是表单问题,而是计划与执行之间的治理断点。

6. 结项阶段:核对余额,更要复盘假设

结项时,PMO 不应只要求项目团队填“预算剩余多少”。需要核对未结合同、未验收服务、已发生未付款费用、采购承诺取消、预算冲回和跨期费用等事项。只有知道哪些资金只是尚未付款、哪些真正不再需要,才能判断可释放的预算。

复盘要比较估算与实际,但不能简单用最终金额给项目团队排名。应该检查估算误差来自范围变化、价格变动、工作量偏差、外部条件、风险准备不足还是填报口径。某个项目预算使用率低,可能是计划保守,也可能是关键工作未完成;某个项目超支,也可能是经过批准的范围增加。

结项后的历史数据应按版本和映射口径保留。下一轮预算编制可以利用这些数据,但必须保留项目差异和假设背景,避免把一个特殊项目的成本直接变成所有项目的标准成本。

七、系统与数据治理:先让链路可信,再追求自动化

1. 系统选型优先验证关键链路

在中大型组织中,预算数据通常散落在项目管理、财务、采购、合同和报表系统里。选型时,我会要求演示一条完整业务链:项目批准后如何形成预算基线,采购申请如何检查额度,合同承诺如何回写,发生额如何与项目归属匹配,预算变更如何留下版本记录,结项时如何核对余额。

演示应使用组织自己的典型场景,而不是只看供应商准备的标准流程。至少准备一个普通项目、一个跨科目合同、一个需要调整预算的项目,以及一个合同金额和实际验收金额不同的场景。系统是否能处理这些业务,比菜单数量和图表样式更能说明适配程度。

如果组织考虑使用 PingCode 等项目协作平台,应重点验证项目、工作包、责任人、计划和预算字段如何关联,权限是否符合组织要求,审批与数据接口能否支持实际流程。不能因为平台擅长项目协作,就推断它自动等同于财务核算系统;预算管理通常仍需要与财务、采购等系统明确分工和数据边界。

2. 自动化应优先减少重复录入与无效对账

预算自动化的第一优先级通常不是生成更漂亮的仪表板,而是减少重复输入、统一关键字段、及时同步状态。若项目名称、预算编码、合同编号和责任人无法稳定关联,仪表板只会更快地显示错误或不完整的数据。

自动化前要确认数据源的权威性。批准额度以哪个系统记录为准?合同承诺以采购订单还是合同台账为准?发生金额以财务过账数据还是验收记录为准?不同字段可以来自不同系统,但每个字段都应有主数据来源、更新时间和异常处理责任人。

人工复核不一定都要消灭。对于低金额、低风险、规则清楚的事项可以自动处理;对于涉及项目总额变化、合规风险或跨项目资源调整的事项,仍需要人工判断。真正有价值的自动化,是把人工注意力从重复核对转到高风险决策,而不是把所有判断都变成自动通过。

3. 权限设计要避免“人人可改,最后无人负责”

预算科目、预算基线、实际支出、映射表和报表口径应分别设置维护责任。项目经理可以更新预测,不应无痕修改已批准基线;财务可以确认核算映射,不一定拥有改变项目范围的权限;PMO 可以管理组合口径,也不应替业务负责人决定所有资金用途。

权限设置需要配合审计轨迹,记录修改人、时间、修改前后值、原因和审批记录。若系统只保留当前状态,历史报表就无法解释口径变化,也难以判断某次预算差异是业务变化还是数据被覆盖。

基础治理还应包含离岗交接、项目关闭后的权限收回、年度科目更新和映射变更通知。很多预算数据错误并非复杂系统故障,而是责任人变更后没人继续维护字段、审批规则或接口映射。

八、不同情况下的行动建议与取舍

1. 预算流程刚起步:先统一少数关键口径

若组织过去主要依赖表格,建议先选 5 至 10 个代表性项目试点,建立最小可用的预算状态定义、科目字典、责任人和变更记录。不要一开始就为所有部门配置完整权限矩阵,也不要把所有历史表格字段都变成系统必填项。

起步阶段值得投入的工作是访谈实际使用者、整理高频差异、明确费用与项目的关联方式,并通过一两个周期验证规则。取舍上,可以接受短期内仍有人工复核,换取口径先稳定;不建议为了追求全自动而过早把未成熟规则固化进系统。

2. 科目很多但填报不一致:先治理定义,暂缓继续拆分

若同一类支出在团队之间经常被放入不同科目,优先抽取真实记录做盲测:让不同角色独立判断这些记录应该归到哪里,再比较分歧。若分歧来自定义不清,先补充边界与例子;若分歧来自业务责任不同,考虑使用项目类型或成本中心等维度;若确实影响审批和决策,再讨论正式拆分。

这种情况下的取舍,是宁可先有少量经验证、定义清楚的科目,也不要用不断新增分类掩盖口径问题。短期报表可能不如想象中精细,但数据可比性通常更可靠。

3. 审批很慢:先区分等待与返工,再调整权限

流程慢可能是审批人过多,也可能是材料不完整、预算余额无法核验、责任人不明确或跨部门会签无时限。建议从系统记录或抽样台账中观察每个节点的等待时间、退回次数和补充字段,找到主要瓶颈再改流程。

若低风险事项占用大量审批时间,可以设置明确阈值、标准条件和抽查机制;若高风险事项反复退回,则应完善变更理由、资金来源和交付影响等材料。把权限放宽可以提速,但会增加授权风险;增加审批人可以提高复核覆盖,却可能增加等待。改之前要说清楚希望降低哪种风险,愿意承担哪种成本。

4. 系统很多且数据不通:先明确主数据和边界

如果项目、合同、采购和财务系统互不相通,不必立即追求一次性替换。先确定项目编码、预算编码、供应商或合同编号等核心关联键,明确各系统中哪些字段由谁维护,再用有限范围的接口或受控数据交换做试点。

系统整合通常需要在一次性投入、持续接口维护和人工核对之间取舍。数据量较小且业务变动频繁时,受控人工复核也许比复杂集成更稳;数据量大、交易频繁且口径稳定时,自动同步的价值更高。判断标准应是全生命周期成本和错误影响,而不是“有没有接口”。

5. 多项目竞争资金:从项目预算走向组合决策

当项目数量多、预算互相竞争时,只管理单个项目额度已经不够。PMO 需要让决策人看到项目之间的资源需求、预计收益、风险、阶段进展、剩余成本和资金可释放时间。预算科目负责说明成本结构,但不应取代项目组合优先级判断。

这类组织应谨慎处理预算结余的自动回收。项目结余可能表示效率提升,也可能来自范围未交付;释放资金前要检查剩余工作、未结承诺、风险和收益变化。过早收回预算能提高资金周转,但也可能迫使团队在项目后期削减必要工作。

6. 不同行业或资金来源:在统一主干上保留受控差异

不同业务线、项目类型或资金来源可能有不同审批和归档要求。建议保持一个共同主干,允许少数受控扩展,并在字典中记录差异适用范围。若每个部门完全独立,组合分析会越来越困难;若强迫所有部门采用完全相同的规则,又可能违反合同、合规或业务实际。

合理取舍是把必须统一的部分统一起来,例如项目标识、预算版本、资金状态定义和变更留痕;把可以变化的部分明确授权,例如某类资金的附件要求、特定项目的阶段字段或专属审批人。差异可以存在,但必须可解释、可审计、可比较。

九、落地检查清单:用六周建立可验证的最小闭环

1. 第一阶段:摸清现状和差异来源

第一周不急着改系统,先抽样检查近期项目预算、采购申请、合同、报账和变更记录。抽样要覆盖不同项目类型和不同金额,不只看最规范的案例。记录每笔交易是否有项目归属、科目映射、承诺状态和审批依据。

第二周把发现的问题归为口径不一致、数据延迟、职责不明、审批规则不清、字段缺失和真实预算偏差。每类问题都要有证据和责任部门,不能把所有异常都归为“项目团队填报不规范”。

2. 第二阶段:定义规则并试跑典型场景

第三周形成初版科目字典、状态定义、映射表和变更分类。找项目经理、财务和采购人员各自独立判断一批真实案例,记录他们在哪些条目上产生分歧。若定义不能让不同角色大体得到一致结果,就先修订规则,而不是要求使用者“按理解执行”。

第四周选取至少三个端到端场景试跑:普通费用、跨多个阶段的合同、预算追加或科目调剂。试跑时记录字段缺失、重复录入、审批等待、系统不支持和报表解释困难等问题,并区分哪些是政策问题、哪些是配置问题。

3. 第三阶段:试点、复核和决定是否扩展

第五周在有限项目范围内试点,保留上线前的基线数据。不要同时大改科目、审批权限、财务映射和项目计划模板,否则出现结果变化时难以判断原因。一次改动覆盖太多,反而会让经验无法复制。

第六周由 PMO、财务、采购和项目团队共同复核结果,检查人工对账时长、差异数量、审批周期、预测质量和填报负担。只有当规则经过真实交易验证、例外有人处理、责任人能够持续维护时,才扩展到更多项目。

4. 何时停止扩张,先修复治理

若试点期间例外数量持续增加、填报人频繁询问相同问题、同一数据在多个系统被重复修改,或预算报表仍需大量线下解释,就不应急于扩大范围。先找出定义不清、主数据失控、责任边界冲突或系统接口不稳定的原因。

扩展速度不是预算治理成熟度的证明。更值得关注的是,一笔支出从提出到结项是否能被稳定追踪,改变科目或预算时是否能解释理由,管理者看到偏差时是否能采取正确行动。

十、结语:让每个预算数字都能回到一个管理问题

1. 科目体系的价值在于减少解释成本

预算科目全流程管理,不是把财务术语搬进项目表格,也不是不断增加分类、审批和报表。它的价值是让一笔资金在提出、授权、承诺、发生、付款和结项的不同状态中仍然可追踪,让管理者知道数字差异来自业务变化、口径差异还是数据滞后。

我更愿意用一个朴素标准判断体系是否有效:项目经理能否找到该如何填报,财务能否解释如何核算,采购能否知道何时占用预算,PMO 能否识别项目组合风险,审批人能否基于信息作出决策。只要其中一环需要长期依赖个人记忆和线下解释,体系就还有治理缺口。

2. 下一步从一笔真实交易开始

如果组织正准备改造预算流程,下一步不一定是购买新系统或重做全部科目。先选一笔已经结项的真实支出,从立项估算一路追到合同、验收、付款和结项,找出它在哪个节点改了名称、丢了项目归属、延迟更新或需要人工解释。

再用这条链路校验当前科目字典、状态定义和审批规则。能够解释一笔真实交易,通常比先制定一套看起来完整的分类体系更有价值。预算科目不应只是告诉组织“钱属于哪一类”,还要让组织知道“为什么花、谁负责、还能不能继续花,以及这笔钱是否仍然值得花”。

常见问题解答(FAQ)

1. 预算科目应该按什么逻辑设置,才能兼顾财务核算和项目管理?

我在梳理项目预算时发现,财务科目和项目团队日常使用的分类经常对不上:财务要看费用性质,项目负责人更关心钱花在哪个交付环节。预算科目到底应该照搬财务科目,还是单独设计一套?

不建议在两套口径中二选一,更稳妥的做法是把“预算科目”和“项目维度”分开管理。预算科目回答钱用于什么,例如人力、软件许可、差旅、外包;项目、部门、产品线等维度回答钱归属哪里。这样财务可以按科目汇总,PMO也能按项目追踪。

比如一笔项目差旅费,科目是“差旅”,项目维度是“客户交付A项目”,不必为每个项目重复建一个差旅科目。设计时先盘点近一年实际发生的费用,合并低频、含义相近的项目;再为每个科目写清定义、边界和归口人。一个实用的检查标准是:经办人能否在一分钟内判断该选哪一项,财务能否据此完成核算。

若一个科目经常被选错,优先检查定义和边界,而不是继续增加科目数量。

2. 预算科目从申请到执行应经过哪些环节?

我想把预算管理从年初填表变成能贯穿项目执行的流程,但不确定哪些环节必须保留、哪些审批只是增加等待。预算科目如何串起编制、审批、占用和报销,才不会出现预算批了却管不住实际支出的情况?

可以按“科目定义,预算编制,审核审批,预算占用,实际入账,差异复盘”设计闭环。编制时按项目或部门填写科目金额和测算依据;审批时重点核对业务必要性、历史支出和资金来源;采购或合同确认后先占用预算,避免同一笔额度被重复承诺;报销或付款入账后,将占用转为实际支出;

周期复盘时再看预算、已占用、已发生和剩余额度。流程精简的关键不是减少控制点,而是把不同控制放在正确时点:大额、跨科目调剂和超预算事项走人工审批,额度内的标准支出可按规则自动校验。上线前建议用一笔真实业务走通全链路,特别检查合同金额、付款节点和发票入账是否会被重复计入。

3. 预算科目设得太细或太粗,分别会带来什么问题?

我担心科目太粗时看不出钱具体花在哪,科目太细又会让申请人选错、PMO维护不动。有没有一个不靠拍脑袋的判断方法,能找到适合团队规模的颗粒度?

判断颗粒度时,可以看三件事:管理层是否会据此作出不同决策、历史数据是否足以支持稳定预测、填报人能否可靠区分。若两个科目最终由同一负责人审核、预算调整规则相同、复盘时也不会分别采取行动,它们通常可以合并。反过来,如果某类支出有独立审批要求、波动明显或需要单独控制,就值得拆分。

以年度预算为例,若某个细分科目全年只有一两笔小额支出,单列可能只增加维护成本;但关键的软件订阅若涉及续费和席位增长,单独跟踪就有决策价值。可先用过去12个月支出做分布分析,再试运行一个预算周期,记录错选率、临时新增科目数和复盘可用性。颗粒度的目标不是“越细越专业”,而是让数据足以改变管理动作。

4. 预算执行率正常,但项目仍然超支,PMO该怎么排查?

我看到有些项目月度预算执行率并不高,到了结项却发现总支出超了,甚至有不少费用集中在最后几周入账。我该先查科目设置、付款流程,还是项目计划本身?

先拆开看“已发生、已承诺、待申请”三类金额,而不要只看已入账支出。执行率偏低可能只是合同已签、款项尚未支付;若只用付款数据判断,会低估真实风险。随后按科目对比预算、承诺额和实际额,检查是否有跨科目挪用、合同变更、遗漏采购或月底集中入账。

再看项目计划中的里程碑和付款节点是否同步更新:若交付延期,外包、人力或差旅成本可能继续增加,但原预算预测没有调整。PMO可以设置分层预警,例如预测总成本超过批准预算的90%时要求负责人提交完工成本估算,预测超出预算时启动变更审批;具体阈值应依据项目风险和组织容忍度确定。

排查结论要落到责任动作:补录承诺、修正预测、申请调剂或缩减范围,而不是仅把超支标记为异常。

核心关键词

读者评论

孔
孔依诺

我们之前也遇到合同已签、财务未付款,报表却把余额当成可用额度的情况。把申请、承诺、发生和付款分开看确实更清楚,不过关键还是采购和财务数据能否及时同步。

武
武静怡

科目拆分这件事很有体会,填报人分不清的子类最后只会靠财务人工判断。比起一开始建得很细,我更倾向先用几个月记录误分类和调整原因,再决定哪些维度值得固定下来。

肖
肖晓彤

文中把预算执行和交付进度分开看,我认同。实际评审时还想知道剩余工作量由谁维护、多久更新一次;如果进度数据滞后,预算和交付放在一起也可能得出错误判断。

文章包含AI辅助创作:预算管理预算科目全流程:PMO效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/596891
