预算分配最容易失控的时刻,往往不是预算不够,而是每个项目都能讲出“现在就该投”的理由:客户承诺、监管节点、技术债、增长机会,单看都成立,放在一起却超过现金上限。PMO提升预算管理效率,关键不是把审批做得更快,而是让有限资金按统一规则进入项目、在执行中及时纠偏,并在项目结束后形成可复用的决策证据。
一、先讲核心结论:预算分配不是分蛋糕,而是管理选择权
1. 把预算从年度额度变成分阶段的投资承诺
我建议PMO不要一开始就问“这个项目全年要多少钱”,而要先问“当前阶段需要多少资金,达到什么条件后才继续投入”。预算可以按季度或阶段分配,但项目承诺、实际支出和剩余资金必须分别记录。
这样做的价值在于,预算不必一次性押注在早期预测上。项目启动时先释放验证所需资金;完成用户验证、技术验证或合规评审后,再决定是否开放后续额度。分阶段拨款不是把钱切碎,而是把不可逆的资金承诺改成可复核的选择权。
2. 用组合价值和约束条件排序,而不是只看项目收益率
预算分配不能只按财务回报率从高到低排序。合规、安全、基础设施和关键客户交付项目,未必能用同一种收益口径衡量;如果一味比较短期回报,组织可能把所有资金都投向容易量化的增长项目,却忽略必须履行的义务和长期能力建设。
我的判断顺序是:先识别不可回避的约束,再评估战略贡献和预期价值,最后检查团队产能与现金节奏。项目得分高,不代表此刻就应该获得全部预算;项目价值要与时点、风险和资源约束一起判断。
3. 把PMO的目标设为减少返工和提高资金可见性
预算管理效率不是“审批单处理得更快”这么简单。更值得观察的是:项目是否使用统一口径提交申请,变更是否能追溯,财务与项目团队的数据是否一致,预算释放是否匹配里程碑,偏差是否在变成超支之前暴露。
如果审批从十天缩短到五天,但项目预算仍然重复申报、跨项目挪用无法追踪,效率只是表面改善。对PMO来说,真正的效率提升应当体现在同样的资金能更早支持优先事项,低价值投入能更早暂停,管理层能用更少的人工核对做出更可靠的决策。
| 管理对象 | 要回答的问题 | 建议记录的证据 |
|---|---|---|
| 资金承诺 | 已批准但尚未支付的金额有多少? | 项目承诺额、采购订单、合同金额 |
| 实际支出 | 已经发生并确认的成本是多少? | 财务入账、发票、工时和费用记录 |
| 预测成本 | 按当前进度完成项目还需要多少钱? | 剩余工作、供应商报价、风险准备 |
| 预算余额 | 可以重新分配的资金有多少? | 批准额度减去承诺额与实际支出 |
二、背景和真实场景:为什么预算会在执行中失去控制
1. 年度预算面对的是不确定项目组合
年度预算往往在上一年度末编制,但项目组合会在执行中变化。客户需求可能提前,产品方向可能调整,供应商价格可能变化,关键人才也可能暂时无法到位。预算表在审批时看起来完整,并不意味着全年条件保持不变。
因此,我不会把“年度批准”理解为“全年不可调整”。更合理的做法是:年度预算设定资金边界,季度滚动预测更新当前判断,月度执行数据发现偏差,重大变更则触发重新评估。预算周期和决策周期不必完全相同。
2. 同一笔“项目预算”可能混入不同成本口径
常见的预算申请会把外包费用、软件订阅、差旅、设备采购和内部人力混在一个总额里。表面上是一个数字,实际却对应不同的审批规则、付款周期和成本归属。若内部人力没有计入项目成本,项目之间的比较可能严重失真。
我会要求预算模板至少把成本拆成可解释的类别,并标明是否属于一次性支出、持续性支出或内部资源占用。人力成本如果暂时无法精确到个人,也应采用统一的标准成本或人月估算,并注明口径。粗略但一致的估算,通常比精确但各自定义的数字更适合组合决策。
3. 审批慢,常常不是审批人太少,而是申请质量不稳定
项目申请缺少基线、收益假设不清、关键依赖没有说明,审批人就只能不断追问。申请人补一版,财务改一版,PMO再要求拆分一次,最终耗时看似发生在审批环节,根因却是输入不完整。
可先把退回原因分类:缺少成本拆分、收益口径不一致、范围不清、资源冲突、风险没有缓解措施。连续记录几轮后,PMO就能分辨主要瓶颈是模板、培训、权限还是治理规则,而不是凭印象增加审批节点。
| 表现 | 表面解释 | 更值得验证的原因 |
|---|---|---|
| 审批单反复退回 | 审批人太严格 | 申请字段不完整,估算口径不统一 |
| 项目频繁超预算 | 团队控制力弱 | 范围变化未同步调整基线,承诺成本未入账 |
| 预算余额看起来充足 | 资金还有余量 | 已签合同或已下订单尚未计入承诺额 |
| 部门争抢预算 | 部门目标不一致 | 缺少组合排序规则,资源约束没有透明化 |
三、拆解常见误区:看似精细的做法为什么会失灵
1. 误区一:预算分得越细,管理就越精确
把预算切到每个任务、每周、每个人,并不必然带来更好的控制。若项目范围本身仍在变化,过细的预算会产生大量维护工作,团队忙于更新表格,却没有足够信息判断项目是否值得继续。
我倾向于按决策需要确定颗粒度:组合层看项目和投资主题,项目层看阶段与成本类别,执行层关注可追踪的采购、工时和承诺。只有当某类成本波动确实影响决策,才值得继续拆分。预算颗粒度应由决策风险决定,不应由表格能拆多细决定。
2. 误区二:预算使用率越高,执行越好
预算使用率高,可能说明团队按计划完成投入,也可能说明部门在年末突击采购,或者项目没有及时退回不再需要的资金。仅凭“已花掉多少”评价项目,会诱导团队尽量用完额度,而不是对结果负责。
应把支出进度与交付进度、范围变化和预测完工成本一起观察。例如,支出达到六成而关键里程碑只完成三成,值得触发成本和计划复核;支出只达到四成但外部依赖尚未启动,也不能简单断定执行不力。
3. 误区三:所有项目都用一张收益率表排名
合规整改、信息安全和平台升级项目的价值,常常体现为降低损失概率、缩短交付周期或支撑其他项目,而非直接收入。若这些项目被迫用短期收入回报排序,组织就会系统性低估必要投入。
我会把项目先分成不同决策类别,再在类别内使用相对合适的证据:增长项目看收入、毛利或客户价值;效率项目看节约的人时、周期和重复劳动;风险项目看暴露面、控制覆盖率和潜在损失区间;能力建设项目则看未来项目的依赖关系和复用范围。
4. 误区四:批准预算就等于批准全部范围
预算批准是对特定假设下资金投入的认可,不是对任何新增范围的预授权。项目增加功能、供应商报价改变、交付时间延长,都可能改变收益、风险和资源需求。
PMO应把变更分成常规调整和重大变更。常规调整可以在既定授权范围内处理;重大变更则要说明原基线、变化原因、成本影响、收益影响及替代方案。不追踪范围变化,预算基线就会变成失去意义的历史数字。
四、专业判断逻辑:建立一套能落地的分配规则
1. 先确定“不能挪用”的底线资金
在比较项目之前,先识别法定义务、已签合同、关键安全控制、不可避免的维护支出和已批准的续约成本。它们不一定永远不可调整,但调整成本和风险与一般增长项目不同,不能简单放进同一张排序表。
接着确定真正可竞争的资金池。若总预算为一亿元,其中两千万元对应已签合同,一千万元是必须履行的合规工作,另有五百万元作为管理层风险准备金,那么可自由比较的金额不是一亿元,而是扣除这些边界后的余额。边界必须在评审前公开,避免项目团队把不可用资金误当成竞争额度。
2. 用统一维度形成证据,不要用分数替代判断
评分表的作用是让差异可见,不是制造一个看似客观的总分。PMO可以建议围绕战略关联、预期价值、风险与义务、交付准备度、资源可行性和价值证据质量进行评估。权重需要由管理层确认,并在预算周期内保持稳定,避免看到某个项目后临时修改规则。
| 评估维度 | 需要回答的问题 | 常见证据 | 判断提醒 |
|---|---|---|---|
| 战略关联 | 项目是否直接服务已确定的年度目标? | 目标映射、业务负责人签字 | “战略重要”必须说明关联到哪个目标 |
| 预期价值 | 收益来自收入、节约、风险降低还是能力复用? | 基线、假设、验证方法 | 没有基线的收益预测应降低可信度 |
| 交付准备度 | 范围、依赖和负责人是否已经明确? | 路线图、资源确认、供应商评估 | 高价值但未准备好的项目可先小额验证 |
| 资源可行性 | 关键团队能否在目标周期内执行? | 人力计划、关键岗位占用 | 资金充足不代表产能充足 |
| 风险与义务 | 不做或推迟的后果是什么? | 审计发现、风险评估、客户承诺 | 要描述风险暴露,不只写“影响重大” |
| 证据可信度 | 收益和成本估算有多少已验证? | 报价、试点结果、历史数据 | 区分已知数据与假设,避免伪精确 |
3. 排序后还要做资源与现金约束校验
项目组合不是单纯的分数排序题。即使三个项目都排在前列,它们也可能争用同一支架构团队、同一批实施顾问或同一个关键供应商。此时同时批准全部预算,可能只得到三个延期项目。
我会把预算评审拆成两轮:第一轮评估项目价值与必要性,第二轮检验组合可执行性。对高价值但资源冲突的项目,可以选择错峰、缩小首阶段范围、引入外部能力或延迟启动,而不是默认增加预算就能消除瓶颈。
4. 用阶段门控制释放,而不是把所有不确定性压进审批会
项目可以在立项、方案验证、试点、规模化和收尾等阶段设置不同的资金释放条件。条件要能被验证,例如完成关键用户测试、达到约定性能目标、获得合规确认或确认供应商报价。
阶段门不是为了增加会议。若项目已经完成可验证的条件,PMO应让额度按授权及时释放;若条件未达成,则要明确是继续验证、调整范围还是暂停。一个有效的阶段门,既能阻止资金自动滚动,也不能让已经达标的项目卡在重复汇报上。
下图为建议的预算分配决策顺序示意,不是行业统计数据。它强调先扣除约束资金,再比较价值,并在批准前检查资源和现金条件。

五、预算分配实操方法:从申请到复盘的闭环
1. 建立预算申请模板,先把事实和假设分开
申请人最容易把预测写成事实。例如“项目上线后将提升效率20%”,但没有当前基线,也没有说明测量口径。模板应要求申请人分别填写已知数据、估算假设和待验证事项,让评审者知道哪些内容可以直接信任,哪些需要通过阶段验证。
建议模板至少包含项目目标、业务负责人、成本拆分、预算周期、收益基线、关键假设、风险与依赖、备选方案、阶段门条件、成功指标、暂停条件和预算负责人。字段不宜无限增加,只有会影响排序、授权或后续复盘的内容才应成为必填项。
2. 先做完整性检查,再开展价值评审
完整性检查由PMO或预算办公室按规则执行,重点核对字段、口径、重复申报和资源计划。价值评审则由业务负责人、财务、技术或风险角色共同判断。把两类工作分开,可以减少管理层会议时间被用于追问申请表中本可补齐的信息。
对于缺少关键证据的申请,不宜直接打低分或直接否决。可以退回补充、批准一个小额验证阶段,或暂列观察池。处理方式取决于不确定性来源:缺少市场证据适合试点,缺少技术证据适合原型验证,缺少资源确认则应先解决产能问题。
3. 形成项目组合,而不是孤立地逐项批准
组合评审时,PMO要把项目放到同一视图中,显示金额、所属目标、收益类型、风险等级、时间窗口、资源需求和依赖关系。单项评审回答“这个项目是否值得做”,组合评审回答“在有限资金和产能下,哪些项目应该一起做”。
若预算不足以覆盖所有优先项目,应明确采取哪种处理:取消低优先级项目、缩小范围、分阶段投入、推迟启动,或增加资金。不要把“先都批准,后面再看”当作折中方案,因为这会制造超出实际承接能力的承诺。
4. 把批准额度、承诺额和预测完工成本放进同一张表
只看已支付金额会低估项目实际占用。采购合同已经签署但尚未付款、供应商已经锁定资源但发票未到、人员已投入但工时尚未结转,都可能形成未来负担。因此,我建议至少区分批准预算、实际支出、已承诺金额和预测完工成本。
预算余额可用“批准预算减去实际支出和未支付承诺”作为管理口径,但企业应与财务确认是否包含税费、折旧、内部人力和汇率影响。关键不在公式是否复杂,而在所有项目是否使用同一口径,并能与财务账务记录对照。
5. 设定偏差阈值与升级路径
偏差管理不应等到项目结束才做。可以按金额绝对值、预算比例、完工预测变化和里程碑延期设置触发条件。例如,预测完工成本高于批准预算一定比例,或关键节点延期超过约定时间,就要求项目负责人提交原因和处理方案。
阈值不宜照抄其他企业。小额项目适合看绝对金额,大型项目更需要比例和影响程度结合;高风险项目即便金额变化不大,也可能需要提前升级。阈值的目的不是制造罚单,而是让管理层在还有选项时看到问题。
6. 结束项目时做一次“预测与实际”的校准
项目收尾时,不应只核对是否超支。还要比较申报时的成本估计、阶段预测和最终实际,分析误差来自范围变化、估算能力、供应商报价、资源配置还是决策延误。收益也要区分已实现、尚未实现和无法验证,不能把预测收益直接写成实际收益。
复盘的重点是调整下一轮决策,而不是给团队贴标签。若同一类供应商费用反复低估,应改善报价依据;若技术项目普遍因依赖延期,应在排期时提前校验关键资源;若收益假设普遍没有验证,则下一轮申请应把验证阶段作为单独预算。
7. 使用一个轻量模板连接项目、财务和资源视图
下表是可直接改造的预算申请与复核模板。项目小、系统能力有限时,可以用受控表格起步;跨部门项目较多、审批记录要求严格时,再将字段映射到项目管理平台或财务系统。工具选择应服从口径和流程,不应先买系统再寻找管理问题。
| 字段 | 填写示例 | 评审用途 |
|---|---|---|
| 项目名称与负责人 | 客户交付自动化;业务负责人:某部门负责人 | 确认责任归属与决策联系人 |
| 目标与基线 | 人工处理平均每单45分钟,目标降至30分钟 | 判断目标是否可测量 |
| 预算申请额 | 首阶段180万元,后续阶段按门槛申请 | 控制初期不可逆投入 |
| 成本拆分 | 外包80万元、软件30万元、内部人力50万元、风险准备20万元 | 识别成本类别与估算依据 |
| 收益假设 | 按月处理量和单位人时节约测算,试点后复核 | 区分预测与已验证收益 |
| 关键依赖 | 数据接口团队、业务试点团队、供应商报价确认 | 检查项目可执行性 |
| 阶段门条件 | 试点覆盖200个真实流程,异常率低于约定阈值 | 决定后续资金是否释放 |
| 暂停条件 | 两轮试点仍未达到业务准确率要求 | 提前约定停止或转向规则 |
| 预测完工成本 | 每月更新,包含已支出、已承诺和剩余估算 | 提前发现预算偏差 |
| 复盘负责人 | 项目负责人提交,财务与PMO共同核验 | 形成预算估算校准记录 |
如果组织已经使用项目管理平台承载需求、计划、工时和交付进度,可以把预算字段与项目阶段、负责人和里程碑关联。例如,PingCode可作为项目执行信息的承载场景之一:将阶段、任务、负责人和进度纳入项目视图,再由财务系统维护实际入账与付款数据,PMO负责定义两边的项目编码和更新责任。它适用于希望把项目执行状态与预算管理流程衔接的组织,特别是跨部门、多项目的团队;但它不能替代财务核算,也不能自动判断项目价值。
工具能减少信息割裂,预算规则和决策责任仍然需要组织自己建立。

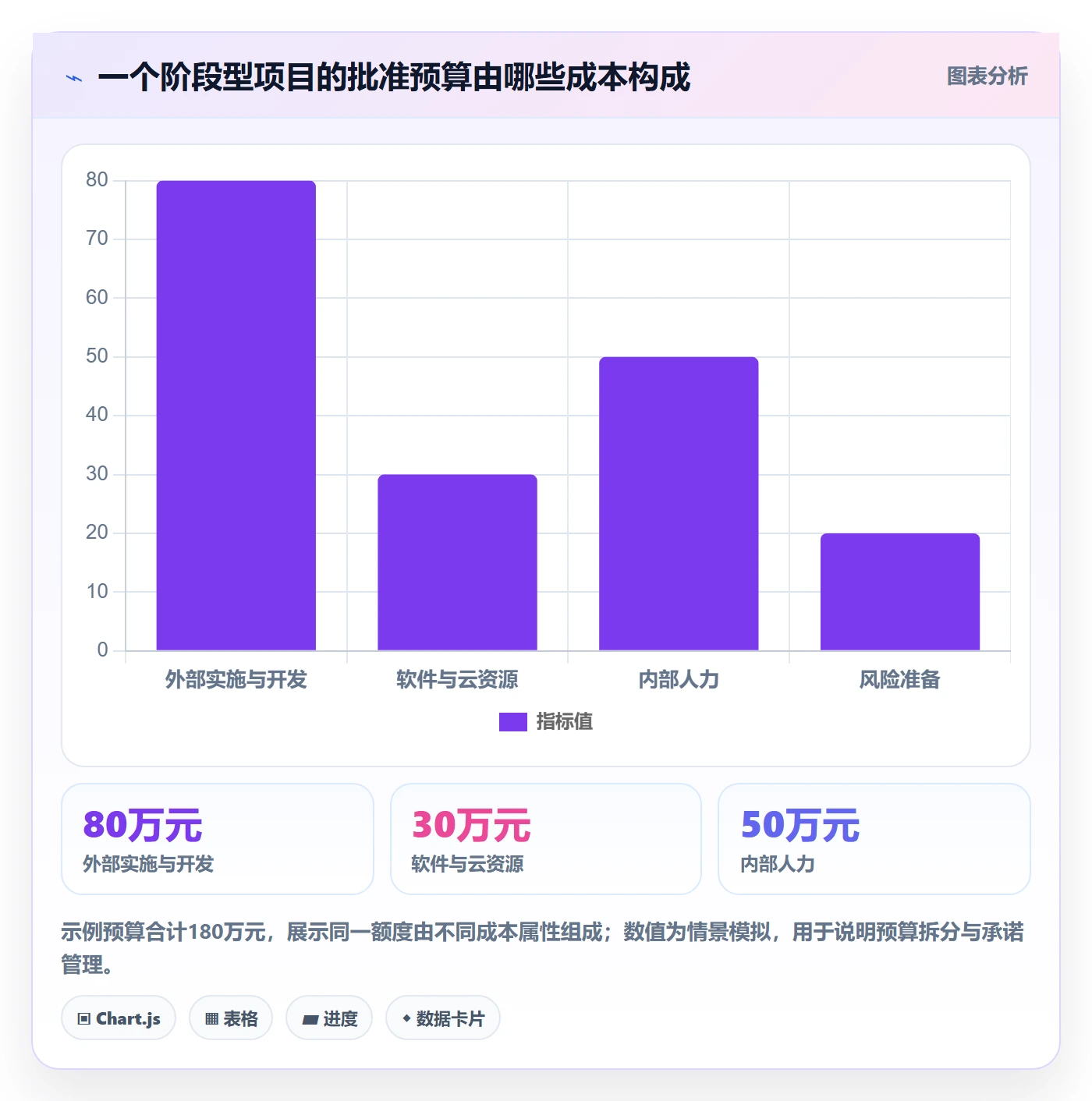

图中为一个示意项目的预算构成,重点是展示成本项如何影响现金占用和管理方式。示例金额不代表任何企业的实际数据。

六、案例与数据观察:用阶段验证降低错误投入
1. 案例设定:一项运营流程自动化项目
以下为情景模拟,不是某家企业的公开实绩。某中型组织计划自动化一项重复性运营流程,初始申报预算为600万元,项目团队预计上线后可减少人工处理时间,但申请阶段尚未通过真实流程验证。管理层面临两个选择:一次性批准全部预算,或先批准一段验证资金。
按照阶段拨款思路,团队先申请180万元用于流程梳理、接口验证和小范围试点。试点若满足准确率、处理时长和合规要求,再申请后续资金;如果验证结果不理想,则调整方案或暂停。这样,最初批准的不是“600万元项目”,而是“用180万元购买足够决策证据”。
2. 对照一次性批准与阶段拨款的资金风险
在情景模拟中,假设全额投入后才发现关键数据质量不达标,600万元中已有较大部分转化为合同和定制开发,调整空间就会变小。采用分阶段方式,若首阶段验证失败,损失上限更接近首阶段实际支出和不可撤销承诺,而不是全部申请额。
这并不意味着阶段拨款必然省钱。若项目条件明确、报价固定、交付周期很短,额外阶段审核可能增加管理成本,甚至影响交付窗口。PMO应比较新增审核成本与减少错误投入的预期价值,而不是把阶段门当成所有项目的默认答案。
| 方案 | 首期承诺 | 后续资金释放条件 | 主要优势 | 主要代价 |
|---|---|---|---|---|
| 一次性批准 | 600万元 | 按项目计划执行,例外时再申请变更 | 启动快,适合范围成熟、依赖稳定的项目 | 早期判断错误时,已形成的资金承诺较大 |
| 阶段拨款 | 180万元 | 试点达到约定指标后再申请后续额度 | 用较小投入验证关键假设,保留停止选项 | 需要清晰的阶段门,可能增加评审与等待时间 |
| 缩小范围试点 | 100万元 | 验证单一流程后决定扩大范围 | 不确定性高时控制初期成本 | 试点结果未必能代表规模化后的复杂度 |
3. 通过几项指标判断预算治理是否变好

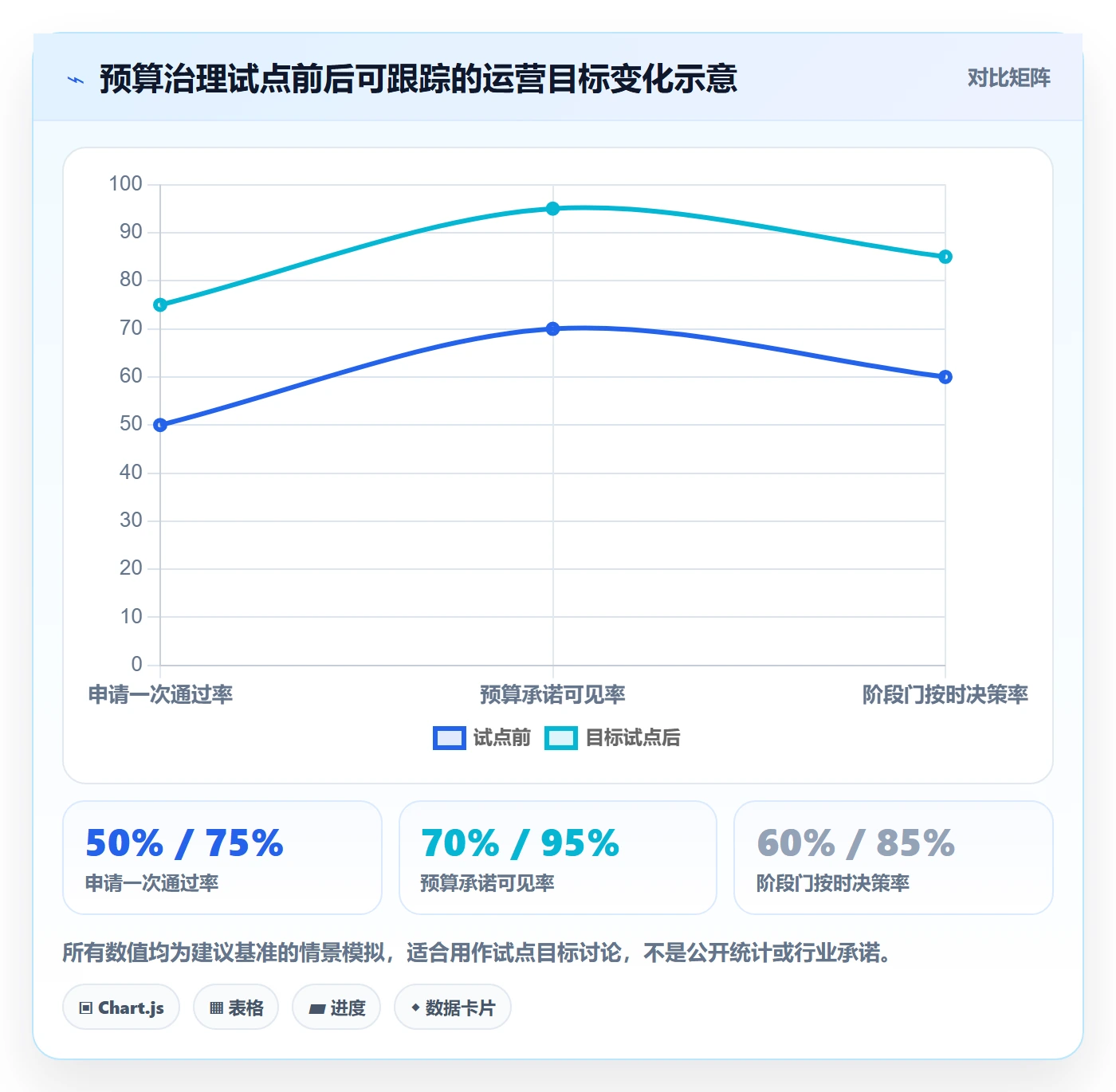

PMO可以用一组运营指标观察机制是否改善,但要明确统计口径和观察周期。以下数值为建议基准的示意区间,不是行业平均值,也不应作为团队绩效排名。试点前最好记录本组织当前值,再观察两个至三个预算周期的变化。
- 申请一次通过率:通过首次完整性检查的申请数量占比,用于观察模板与申请培训是否有效。
- 审批周期中位数:从提交到明确决定的工作日数,需区分补材料等待时间与评审决策时间。
- 预测完工成本偏差:项目预测完工成本与最终实际成本的差异,用于校准估算质量。
- 预算承诺可见率:已签合同、订单和确认资源中,已进入项目预算视图的金额比例。
- 阶段门按时决策率:达到评审条件后,在约定时间内完成继续、调整或暂停决策的比例。
建议基准示意图比较的不是“好企业和差企业”,而是预算机制成熟前后的目标变化方向。实际组织应结合项目规模、付款流程和数据质量设定阈值。

4. 从单点效率走向组合效率
当预算口径统一后,组织可以继续观察资金如何在不同项目之间流动。例如,某项目暂停后释放的余额是否及时回到组合池,某类项目是否持续占用预算却没有按期交付,关键团队是否被多个高优先级项目同时占用。
这类分析比单纯统计“节省了多少预算”更接近组合治理。项目延期但未超支,仍可能造成机会成本;项目按时花完预算,也可能没有形成预期业务结果。PMO应把预算、进度、交付和结果放到同一组复盘问题中,而不是让财务只负责数字、项目团队只负责进度。
七、不同情况下怎么行动:按组织成熟度选择起步方式
1. 项目少、流程简单:先建立统一口径
若组织一年只有少量项目,PMO不必立即设计复杂评分模型。先把项目编码、成本分类、预算负责人和变更记录统一起来,确保批准额、实际额、承诺额能够区分。用一次季度复核检验数据是否能回答“钱投到哪里、项目还需要多少、有哪些风险”。
此阶段优先解决“数字对不上”和“谁来更新”的问题。模型复杂度低一点没有关系,但每个字段必须有定义、责任人和更新频率。若财务与项目团队对同一金额有不同解释,应先解决口径,再讨论精细化仪表盘。
2. 项目多、部门多:先管理组合与产能
当多个部门争抢有限预算,单项目申请表已经不够。PMO要建立统一组合视图,显示战略目标、项目依赖、资源冲突和预算时间分布,并明确哪一层有权排序、哪一层有权批准、哪些变更需要升级。
此时还应关注项目总量是否超过组织可交付能力。如果项目组合里每项都被标成高优先级,意味着排序规则没有真正发挥作用。管理层需要决定延期、缩范围或增加产能,而不是让PMO把不可能同时完成的项目包装成一张“全部已批准”的清单。
3. 外部环境变化快:采用滚动预测与条件拨款
若市场、客户或供应商条件变化频繁,年度预算更适合提供边界,不适合被当成固定执行剧本。可以按月更新关键成本预测,按季度调整项目组合,并为高不确定性项目设置短周期验证门。
滚动预测不是每个月重新争预算。它的作用是更新未来成本和资源需求,提前暴露偏差;真正改变项目范围、总承诺或战略优先级时,再走相应的变更决策。这样能避免两种极端:一边是年度计划完全僵化,另一边是预算每月随意重开。
4. 合规或安全项目占比高:先定义风险与义务口径
在受监管或风险敏感的组织中,预算比较需要先确认哪些项目属于强制义务、哪些属于风险降低、哪些属于可选择的能力投资。对风险项目,可记录风险暴露、控制缺口、整改时限和未完成的后果,不要为了方便把无法确定的损失写成精确收益。
如果风险评估存在较大不确定性,可以使用区间和情景分析,分别说明基准情景、保守情景和高影响情景。这样比单点数字更诚实,也更有助于管理层理解为何需要预留资金。
5. 项目执行信息分散:先连接关键字段再考虑自动化
若预算数字在财务系统、采购表、项目计划和部门表格之间各自维护,不建议一上来追求全面自动化。先统一项目编码、负责人、成本类别、里程碑和更新责任,再确定哪些数据由财务系统提供,哪些由项目团队更新,哪些由PMO核验。
对于超过百人、跨团队协作较多的组织,项目管理平台可以承载项目阶段、任务进度、负责人和依赖关系;财务系统仍应作为付款与会计记录的权威来源。二者之间通过稳定的项目标识和数据同步规则协作,能够减少手工对表,但不能省略数据治理。
八、不同情况下如何取舍:速度、控制、准确度并非都能最大化
1. 速度与控制:小额快速通道不等于取消治理
低金额、低风险、可逆的项目,可以设置授权额度和简化流程;高金额、不可逆、跨部门或高风险项目,则应进行更完整的组合评审。快速通道仍要保留负责人、成本上限、项目目的和结果记录,否则只是把控制从事前移到事后。
分级治理的核心不是审批人越多越安全,而是决策成本和潜在损失相匹配。若所有项目都走最高等级评审,管理层会被低风险事项淹没;若所有项目都走快速通道,重大承诺则缺少足够的挑战机制。
2. 准确度与维护成本:不要把每个预测做成财务模型竞赛
早期项目的收益估算本来就有不确定性,要求申请人精确到个位数往往制造虚假确定感。更实用的做法是披露估算区间、关键假设和验证计划,并在获得新证据后更新预测。
对于金额较大、周期较长的项目,可以提高估算要求,纳入价格敏感性、汇率、人员变化和风险准备;对于小型、短周期项目,则优先使用标准成本和简单阈值。估算工作的精度要与决策后果相称。
3. 集中管理与部门自主:统一规则,保留业务判断
预算集中管理有利于看清整体组合和跨部门取舍,但如果所有细节都由中央团队决定,业务责任可能被稀释,响应速度也会下降。较稳健的安排是:总部或治理委员会定义边界、类别、排序原则和升级条件,业务部门负责提供价值证据、执行计划和变化说明。
PMO不应替业务负责人承担收益承诺,也不应替财务确认账务。它的职责更接近规则维护、项目组合透明化、依赖协调和决策记录。职责边界清晰,预算治理才不会变成“所有人都参加、没有人负责”。
4. 追求预算结余与释放低价值投入:结余不是唯一成绩
预算结余可以来自高效执行,也可能来自项目延期、采购没有完成或团队不敢使用已批准资金。反过来,预算全部使用也不代表浪费,关键要看是否形成计划中的结果,以及是否在过程中及时调整。
因此,PMO可以同时报告资金使用、预测完工成本、交付结果和释放资金情况。对于明确不再需要的预算,应及时退回组合池;对于项目结果仍不确定但具备验证价值的投入,则可以保留受控的小额试验预算,而不是一律按“花得少”奖励。
九、落地路线与下一步:先用一个周期验证机制
1. 前两周:盘点口径和现有流程
先选择一个部门或一个项目组合,收集预算申请、审批记录、付款记录、项目计划和变更记录。重点不是把历史数据全部清洗到完美,而是找出金额口径、项目编码、责任人和更新频率上的断点。
把审批退回原因、常见超支原因和预算余额争议分类,形成一页问题清单。若数据不足,就明确缺失项和补充责任,不要用未经验证的数字包装成熟度。
2. 第一个月:试行模板、筛选规则和状态定义
选择少量项目试填预算模板,测试申请人能否理解字段,评审者能否根据证据作出决定,财务能否将批准金额与实际记录对应。删掉无人使用、无法核验或不影响决策的字段,避免模板不断膨胀。
同步定义项目状态:申请中、已批准未启动、执行中、待阶段复核、暂停、关闭。每种状态应有明确的预算含义,例如暂停项目是否继续占用承诺,关闭项目如何处理余额,避免不同部门自行解释。
3. 第一个季度:观察指标并修订规则
试点结束后,检查申请一次通过率、审批周期、承诺可见率、预测偏差和阶段门决策及时性。若审批时间没有改善,先看补材料等待还是评审排期造成延迟;若偏差仍然很大,检查范围变更和成本预测是否及时更新。
不要为了达到目标数字而降低审批标准或推迟记录。指标是诊断工具,不是装饰性承诺。只有定义、来源和责任人稳定,趋势才有比较意义。
4. 下一步优先做三件事
- 确定一个试点组合:选项目数量适中、负责人愿意参与、成本数据相对完整的范围,不必一开始覆盖全公司。
- 发布一页预算口径说明:解释批准额、实际支出、承诺额、预测完工成本和可用余额的定义,减少术语争议。
- 约定复盘日期与决策人:在预算周期开始前就确定谁负责更新、谁负责核验、谁能批准变更,避免临近年末才追数据。
预算分配实操的独特之处,不在于找到一张看起来精致的评分表,而在于把“不确定”变成可管理的阶段,把“批准”变成有边界的承诺,把“花了多少钱”升级成“资金换来了什么证据和结果”。PMO下一步最值得做的,不是先扩大流程,而是选一个真实项目组合,用统一口径跑完一次申请、批准、执行、变更和复盘,再依据实际摩擦调整模板与规则。
常见问题解答(FAQ)
1. PMO做预算分配时,应该先按部门分,还是先按项目分?
我正在做年度预算,部门都已经报了需求,但同一批人和费用会同时支持多个项目。我担心先按部门切额度会让重要项目拿不到资源,想知道实际分配时怎样避免预算被组织边界锁死。
建议先按项目组合和业务结果分配,再映射到部门,而不是把部门申报额直接当成预算。可以先把项目分成法定或刚性投入、已承诺项目、增长项目、探索项目四类,逐项判断收益、风险、资源依赖和可撤回性,再确定资金上限。
比如总预算100万元,可先预留10万元应急,剩余90万元中将55万元给已承诺项目、25万元给有明确验证指标的增长项目、10万元给探索项目;之后再按实际执行责任拆到部门。这样既能看清钱服务于什么目标,也能避免部门重复申报同一项人力或采购费用。
2. 预算分配模板里,哪些字段能真正提高PMO的管理效率?
我用过的预算表通常只有项目名称、金额和负责人,审批时看起来够用,执行中却总要追问钱为什么花、什么时候花、超支由谁解释。我想做一份既不增加太多填表负担、又能支持滚动调整的模板,哪些字段最值得保留?
保留能支持决策和追责的字段,不要把模板做成财务科目清单的复刻。建议至少包含:项目及业务目标、预算类别、申请金额、测算依据、季度现金流、负责人、依赖条件、预期收益或验收指标、风险等级、调整记录。测算依据要能复核,例如“2名工程师×3个月×月综合成本3万元=18万元”,比只填“人力费用18万元”更有用。
PMO还应设置必填规则:没有负责人、测算逻辑或验收指标的申请先退回补齐;已批准预算则保留版本和变更原因,避免覆盖原值后无法解释偏差。
3. 项目预算什么时候该冻结,什么时候应该允许调整?
我不希望预算一批准就完全不能动,也不想让项目团队每个月都改数字、把预算管理变成反复审批。我想知道怎样区分合理的滚动调整和失控的预算漂移,尤其是项目进度变化时该看哪些信号。
可以采用“基线锁定、分阶段释放、例外调整”的机制。年度批准时锁定总额和目标,按季度或里程碑释放可用额度;项目范围、关键假设或外部价格发生实质变化时,才提交调整申请。可设定预警线:单项预计超支达到预算的5%或影响关键里程碑时,负责人说明原因和补救方案;
累计超支达到10%、目标收益下调或跨项目挪用资金时,升级到组合层重新决策。判断重点不是实际支出是否暂时偏高,而是完工预测是否超基线、偏差是否可逆、继续投入是否仍优于停止或转投其他项目。
4. PMO怎样用预算偏差数据判断项目该追加、削减还是暂停?
我看到项目花钱快时,团队常说是进度提前;花钱慢时,又可能只是采购或验收延后,单看预算执行率很容易误判。我想用一组简单指标做月度复盘,避免因为某个月的支出波动就追加或砍掉项目。
不要单独用预算执行率做决策,至少同时看实际支出、已承诺但未支付金额、完工成本预测、里程碑进度和目标达成证据。比如预算100万元,已花40万元、另有20万元合同承诺,项目完成度只有30%,这比“执行率40%”更值得关注;如果预测完工成本将达到115万元,应查明范围变更、估算偏差还是交付效率下降。
追加预算要有新增收益或不可避免的成本证据;削减预算要确认不会把风险转移成返工或延期;暂停则适用于关键假设已被验证为不成立、继续投入的预期价值低于替代项目。月度复盘应记录决策、依据和复查日期,下一周期再核对预测是否兑现。
核心关键词
文章包含AI辅助创作:预算分配实操方法:PMO提升预算管理效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/596888
读者评论
我们之前只看已付款金额,合同和已下单但未付款的部分经常漏掉,直到季度末才发现可用额度没想象中多。把承诺额单列出来确实有帮助,难点是采购数据和项目台账能不能及时对上。
阶段拨款适合不确定性高的项目,但阶段门最好别设得太密。我们有过验证已经完成、还要等下一轮例会才能释放预算的情况,流程省下来的风险又变成了等待时间。
评分表能让讨论更有依据,不过合规和基础设施项目很难跟增长项目用一套权重比较。我觉得先分决策类别是关键,另外也需要复盘预测偏差,不然模板填得再完整,收益估算还是容易越来越乐观。
