预算占用做得慢,通常不是审批人不够勤快,而是申请、承诺、合同、付款和实际支出分别躺在不同表格里。PMO最容易遇到的不是“预算超了才发现”,而是同一笔采购在合同签订时占了一次、付款时又占一次,或者项目负责人看到预算余额充足,财务却已经把未付款合同计入承诺额。预算占用实操的关键,不是增加一道审批,而是统一“什么时点占用、占用多少、何时释放、谁负责更新”这四个定义。
本文用一套可落地的预算占用流程,拆解从年度预算分解到申请、承诺、支付、释放和复盘的全过程,并提供字段模板、状态规则、案例推演与分场景取舍。文中的企业案例和数字均为匿名化的情景模拟,用于展示计算与流程设计方法,不代表某家企业的真实经营数据;实际落地时,应以企业会计政策、采购制度和预算授权规则为准。
一、先讲核心结论:预算占用不是“花了多少钱”,而是“还剩多少可承诺空间”
1. 预算管理要看三种余额,而不是一个余额
我建议PMO至少同时维护三个口径:已发生金额、已承诺金额、可用预算。已发生金额通常指已入账或已确认的实际成本;已承诺金额指已签合同、已下采购订单或已批准但尚未执行完的义务;可用预算则要扣除实际发生额和有效承诺额。
只看财务系统里的实际支出,会让管理者误以为未付款的合同不影响预算。只看申请审批,又会把尚未形成义务的意向采购算得过重。管理上真正需要的,是在不同业务节点采用不同占用状态,并能识别是否重复占用。
| 口径 | 回答的问题 | 常见来源 | 管理用途 |
|---|---|---|---|
| 预算总额 | 这个项目或成本中心获批了多少 | 年度预算、追加审批 | 作为控制上限 |
| 已发生额 | 已经确认发生了多少成本 | 财务凭证、发票、费用报销 | 跟踪实际执行 |
| 有效承诺额 | 已经形成、但尚未全部转成实际支出的义务有多少 | 合同、采购订单、已批准的执行单 | 避免超额承诺 |
| 可用预算 | 现在还可以批准多少新的支出 | 预算总额减实际额与未结承诺 | 支出决策与预警 |
建议公式:可用预算 = 当前有效预算 − 已发生额 − 未结承诺额。若企业把已发生额和承诺额放在同一条合同生命周期上滚动转换,则必须确保付款入账时同步冲减对应承诺,不能让同一金额同时留在两项里。
2. 预算占用应采用“状态迁移”,不能重复累加
一笔支出通常从需求申请开始,经过预算校验、采购或合同、验收、付款,最终关闭。每一步不一定都增加占用金额;很多时候,下一状态只是把原有占用从“申请预留”迁移成“合同承诺”,再迁移成“实际发生”。如果每个节点都新增一笔占用,系统显示的负担就会虚高。
我常用的判断方式是:每笔业务在任何时点只能有一个主占用口径;金额变化时记录增量,状态变化时做转换,取消或结项时释放剩余部分。这条规则比单纯规定审批时限更能减少账面混乱。

3. PMO的核心职责是定义口径、维护流程和处理例外
预算归口通常由业务负责人提出,财务负责政策、科目与核算,采购或法务负责合同和订单节点,PMO则要把项目、预算、里程碑和变更串在一起。PMO不应替代财务做会计判断,也不应把每笔采购变成项目办公室的人工审批;它的价值在于让组织对“谁在什么节点更新哪项信息”达成一致。
如果企业已有项目管理平台,可将项目编号、工作包、预算科目、责任人、采购申请、合同状态和风险预警关联起来。以PingCode这类面向中大型企业和百人以上组织的项目管理平台为例,适合将项目工作项、负责人、里程碑和变更记录纳入协作流程;但预算余额的权威口径仍应由财务系统或经过治理的数据层提供,不能把任务看板当成总账替代品。
二、背景和真实场景:预算失控通常发生在系统交界处
1. 预算表、采购表和财务账各自正确,合起来却不正确
在多项目组织中,年度预算往往由财务表格管理,项目计划由项目经理维护,采购合同由采购系统记录,实际费用则进入财务系统。每个部门可能都做对了自己的工作,但缺少共享的业务标识和统一的状态定义,最终PMO只能在月末手工对账。
典型表现是:项目经理按预算表申请新采购,采购人员发现同一项目已有一份未付款合同,财务则认为合同金额要到验收或开票后才进入实际成本。三种说法可能都符合各自职责,却没有回答“此刻还能不能再承诺一笔钱”。
2. 最容易被遗漏的是跨月、跨年度和变更中的金额
预算占用问题往往在时间边界显现。合同在12月签订,交付和付款跨到下一年度;需求申请批准后迟迟未签约;合同范围发生缩减,但系统仍保留原金额;或者付款分期,却没有把已付款部分从未结承诺中扣掉。这些都不是复杂财务问题,而是状态更新没有闭环。

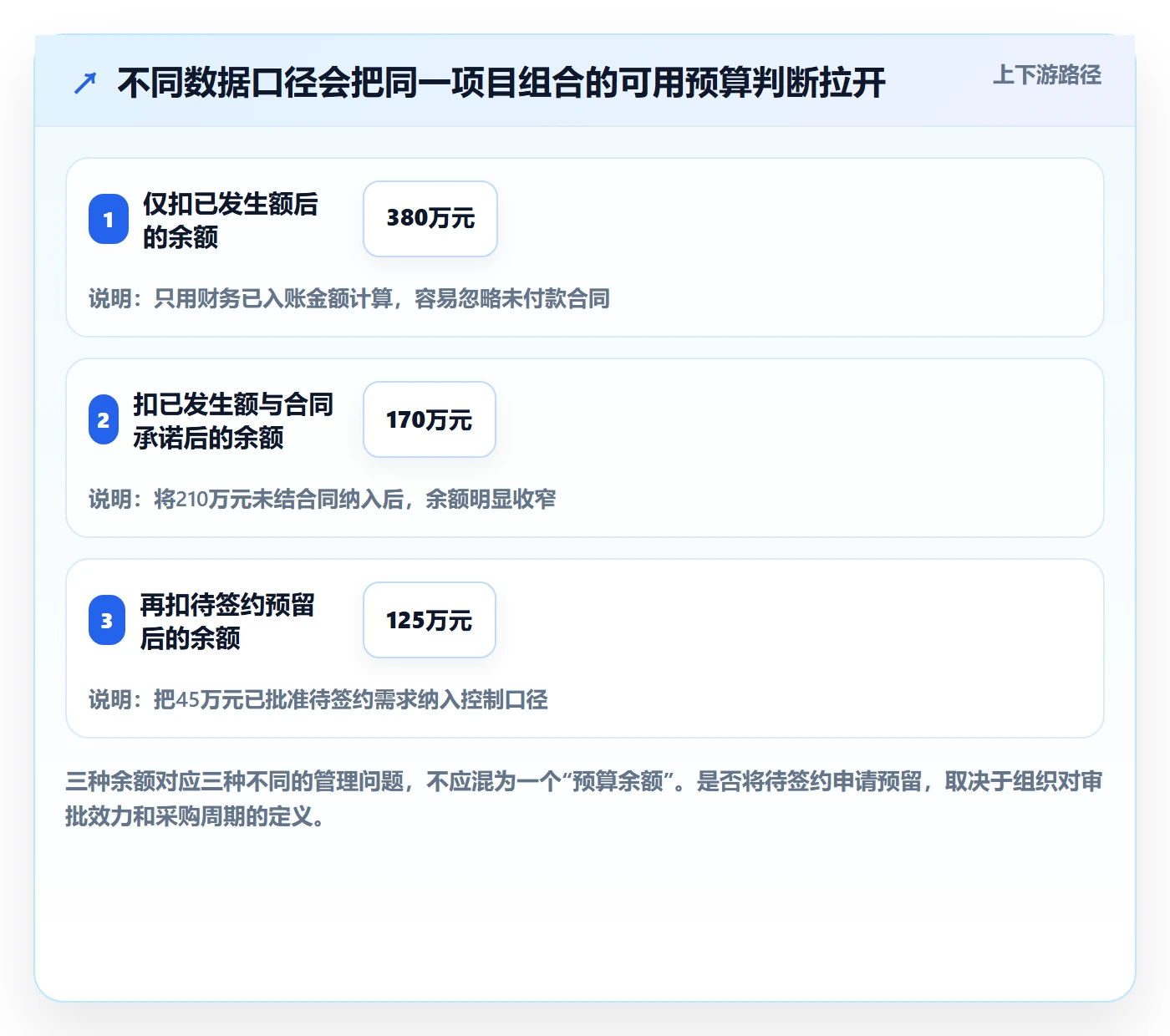

在一项情景模拟中,某项目组合预算为500万元,10个项目分别维护申请表。月末对账发现,120万元实际支出、210万元合同未结额、45万元待签约申请分散在三份表中。管理层只看财务已入账的120万元时,以为还剩380万元;按承诺口径,真正可用于新增需求的空间只有125万元。两种余额相差255万元,足以改变采购决策。

3. 预算流程的效率瓶颈不一定在审批人,而可能在信息回填
审批节点多并不必然意味着效率低。真正拖慢流程的常见原因,是申请单缺少项目编码、预算科目不匹配、合同金额和申请金额不一致,或审批完成后无人更新承诺状态。审批人因此反复退回,财务和PMO又在月末补录,表面看是审批慢,根因却是输入质量与状态维护机制不足。
所以我会先看流程的等待时间和返工率,再决定是否删减审批。若审批本身只占流程总时长的20%,但缺字段和金额不一致造成了50%的退回,那么把审批人从四位减到三位并不会解决主要问题。
三、常见误区:看起来在控预算,实际只是把偏差推迟暴露
1. 把申请金额当成支出,导致预算被过度冻结
申请提交时,需求可能还没有经过必要的技术评估、报价确认或采购审批。如果所有申请一律按全额占用,未成熟需求会长期锁定预算,项目真正需要的合同反而可能被拦截。反过来,如果申请通过后完全不预留,又可能出现多个项目同时承诺同一笔预算。
更稳妥的做法是区分“申请预留”和“有效承诺”,并为前者设定明确的失效时间。例如,预算审批通过后30天仍未形成采购订单,系统提醒责任人确认;超过60天未推进,则自动释放或重新提交审批。天数只是建议基准,应按企业采购周期调整。
2. 用一张“剩余预算”表覆盖所有业务口径
余额必须注明计算方法、数据截止时间和是否包含未结承诺。没有口径说明的数字,即使每天更新,也可能让人误判。尤其是项目经理看到“可用预算”时,要知道它是否扣除了已批准待签约申请、已签合同未付款金额、税费和可能的汇率影响。
如果不同部门长期使用不同口径,先不要急着做自动化。应先用一页预算口径说明,确认金额含税还是不含税、跨年合同如何切分、变更如何调整、退款如何冲回。把定义写清楚,通常比先开发报表更重要。
3. 只在超预算时预警,忽视承诺集中度和执行节奏
“尚未超预算”不等于“预算健康”。若全年预算有80%已被前两个季度的合同锁定,后续关键需求可能没有空间;若项目在年末才集中签约,可能出现交付质量和验收风险。PMO除余额外,还应关注预算消耗节奏、合同到期与付款计划、未结承诺账龄、预算变更频率等指标。

4. 把所有异常都送给PMO审批,反而形成新的单点瓶颈
预算管理需要有例外治理,但不是任何金额变化都由PMO逐项拍板。PMO应设计规则:标准范围内自动校验,授权范围内由预算责任人批准,跨项目调剂、突破阈值或改变业务范围时才升级到相应治理层。这样既避免放任,也避免PMO成为流程队列。
如果一个月有大量小额、同类、低风险申请被送到同一审批人手中,问题可能是授权矩阵不合理,而不是审批人不够努力。可以按金额、风险、预算科目、合同类型和项目阶段分层授权,同时保留抽查与追责机制。
四、专业判断逻辑:先定占用规则,再优化流程和工具
1. 先画清一笔钱的生命周期

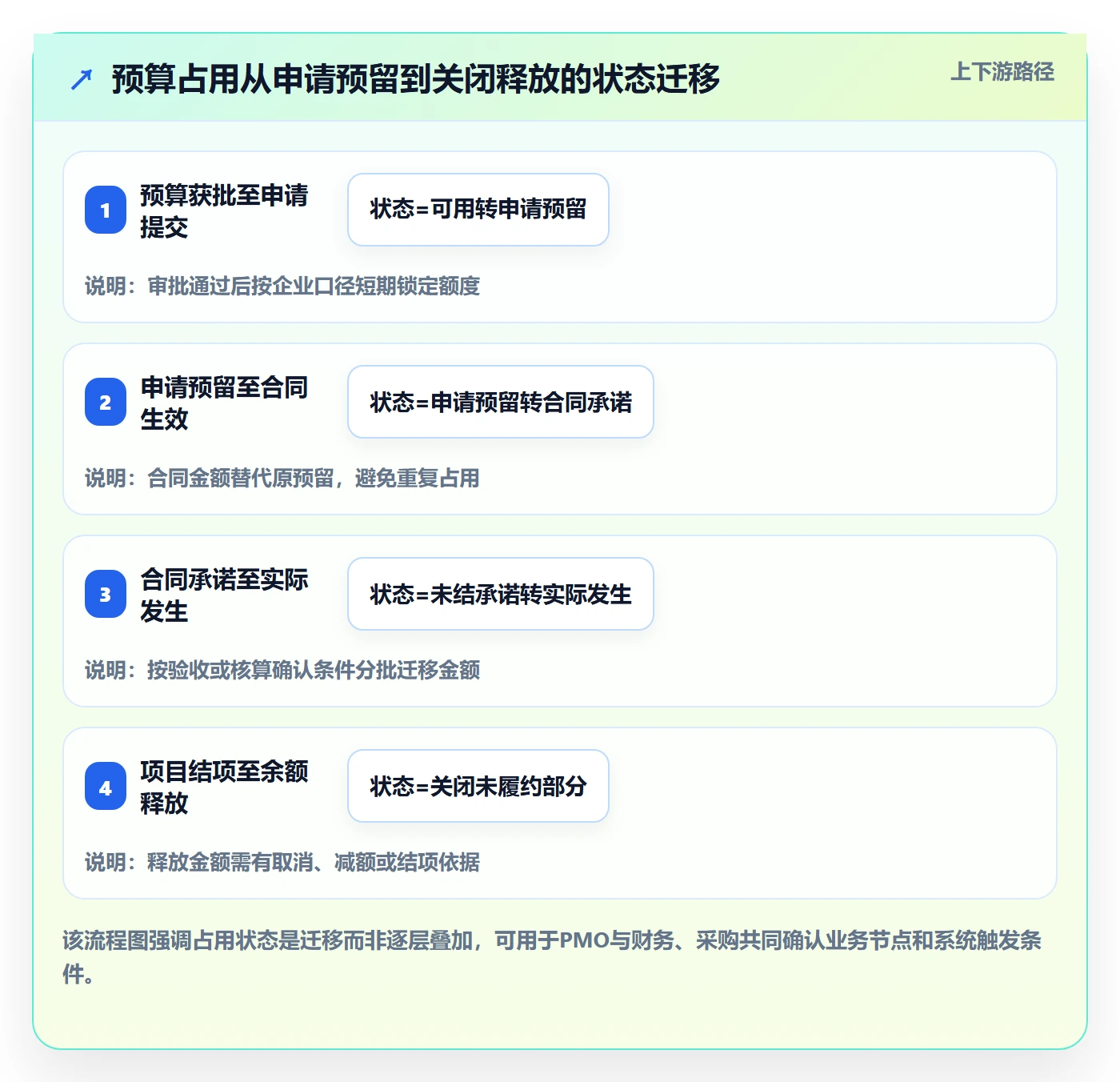

我会先把一笔预算从计划到关闭画成状态链,而不是先画部门审批流程。建议的主链路是:预算获批、需求申请、预算预留、采购或合同承诺、交付验收、实际入账、付款核销、结项释放。每个节点明确责任人、触发条件、数据来源和失败处理方式。
| 状态 | 触发条件 | 占用处理 | 责任角色 |
|---|---|---|---|
| 预算可用 | 预算已获批且未被使用 | 不形成业务占用 | 财务、预算负责人 |
| 申请预留 | 申请完成必要审批 | 按规则预留,设有效期 | 项目负责人、预算负责人 |
| 合同承诺 | 合同生效或订单确认 | 申请预留转为合同承诺,不能重复累加 | 采购、法务、项目负责人 |
| 实际发生 | 达到企业核算确认条件 | 对应金额从未结承诺转入实际发生 | 财务、验收责任人 |
| 关闭释放 | 合同结清、取消或项目结项 | 释放剩余未履约承诺,记录依据 | 项目负责人、财务 |
2. 再明确计算规则:总额、增量、转换和释放分开处理
常见的占用错误来自把“合同总额”在多个状态重复计入。推荐在数据层区分原始预算额度、当前未结承诺、累计实际发生和释放金额。每次状态变化都保留变更记录,不要只覆盖当前数字,否则月末追溯时无法解释余额为何改变。
例如合同金额为100万元,已验收并确认实际发生40万元,剩余未履约部分60万元。若实际发生额已从合同承诺中扣除,系统应显示实际发生40万元、未结承诺60万元,而不是实际发生40万元加完整合同承诺100万元。
如果合同后来减额15万元,系统应记录原金额100万元、变更后金额85万元、已发生40万元、未结承诺45万元、释放15万元及变更审批编号。这样既能看当前余额,也能解释历史变化。
3. 把“预算够不够”拆成三道校验
第一道是额度校验:此预算科目、项目和期间是否有余额。第二道是范围校验:申请是否属于已批准的项目范围和工作包。第三道是时点校验:采购、交付和付款是否符合预算年度、合同期限与现金计划。额度够但范围不符,仍不应直接放行;范围合理但跨年未分配,也需要先处理预算归属。
这三道校验可以减少一种常见误判:把“项目还有钱”当成“任何需求都可以从这个项目出”。预算余额是控制条件,不是业务合理性的替代判断。
4. 再看数据质量,决定是否自动化
自动化能够减少重复录入,但不会自动修正模糊口径。落地前,我通常要求核心字段有明确来源:项目编码来自项目主数据,预算科目由财务维护,合同编号来自采购或合同系统,金额和币种有统一规则,状态变更有业务凭证。缺少这些基础时,先做字段治理和责任划分。
自动化的适用边界也要清楚。它适合做余额校验、重复申请提示、到期提醒、状态同步和报表汇总;不适合在没有制度依据时自动判断合同范围是否合理,或代替预算责任人批准业务取舍。

五、可执行流程与模板:让每笔占用都能追踪、校验、释放
1. 建立预算占用主台账
主台账不是再造一套财务账,而是供PMO管理预算与项目执行关联的控制视图。建议每一笔需求或合同拥有唯一业务编号,并关联项目、预算科目、责任人、供应商或内部团队、审批记录和当前状态。
| 字段 | 填写要求 | 校验重点 |
|---|---|---|
| 业务编号 | 每笔需求唯一,不因状态改变而重建 | 防止重复申请和重复占用 |
| 项目编号与工作包 | 引用统一项目主数据 | 能定位责任项目和交付范围 |
| 预算科目与年度 | 按财务预算分类填写 | 确认科目可用性及跨年归属 |
| 申请金额、币种、税费口径 | 注明含税或不含税及汇率依据 | 避免申请与合同金额不可比 |
| 占用状态与有效日期 | 记录状态、生效日、到期日 | 识别过期预留和长期未结项 |
| 合同金额、已发生额、未结承诺 | 按合同或订单分批更新 | 检查金额关系与重复计入 |
| 审批与变更凭证 | 关联审批编号、合同编号或变更单 | 确保每次调整可追溯 |
| 责任人和下一步日期 | 明确谁在何时完成何种动作 | 避免状态长期无人维护 |
2. 按五个节点运行预算占用流程
-
预算下达:财务和业务负责人确认预算总额、科目、期间、项目归属及可调剂范围。PMO同步项目工作包和里程碑,形成可追踪的预算基线。
-
需求申请:申请人填写业务编号、项目、工作包、金额、成本依据、时间要求和预算科目。提交前完成必填项校验,避免审批人替申请人补资料。
-
预算校验与预留:系统或台账检查可用余额、重复申请和范围匹配。获批后按规则建立临时预留,同时设置有效期;若需求撤回或逾期,责任人确认释放。
-
合同承诺与实际转化:合同或订单生效时,将预留金额转换为有效承诺。交付、验收或符合核算条件后,已发生金额从未结承诺迁移到实际发生。
-
结项与复盘:确认合同结清、项目范围变更或取消事项,释放剩余承诺;PMO检查预算偏差、逾期预留、超额变更和未完成交付,记录改进动作。
3. 可直接使用的申请模板
模板的目标不是让表单更长,而是让审批人能判断业务合理性,让财务能校验预算,让后续执行人能更新状态。下面字段可按企业情况删减,但业务编号、项目归属、金额口径、占用节点和责任人不建议省略。
| 字段组 | 建议填写内容 |
|---|---|
| 基本信息 | 申请编号、申请日期、申请人、部门、项目编号、工作包、预算负责人 |
| 业务说明 | 采购或支出目的、对应交付物、必要性、未批准的业务影响 |
| 金额构成 | 申请总额、币种、税费口径、数量与单价、报价依据、预估汇率 |
| 预算信息 | 预算年度、预算科目、批准预算、已发生额、未结承诺、申请后预计余额 |
| 计划信息 | 预计采购日期、合同周期、交付里程碑、验收日期、付款计划 |
| 占用设置 | 预留起始日、预留有效期、合同转承诺条件、释放条件 |
| 审批与执行 | 预算审批人、业务审批人、采购或法务责任人、后续状态更新责任人 |
| 附件与凭证 | 报价单、需求说明、合同或订单编号、变更单、验收凭证 |
4. 月度对账模板:先找差异,再追原因
月度对账表建议以“预算科目×项目×期间”为主维度,至少列出预算基线、累计实际、未结承诺、待签约预留、释放金额、系统余额、人工核对差异和差异责任人。重点不在于多一列数字,而在于每个差异都能落到一名责任人和一个完成日期。
可设置四类差异标签:金额重复、状态未更新、业务编号缺失、预算归属错误。这样月末会议不必逐行朗读数据,而能按问题类型分派整改。连续两个月重复出现的差异,应回到流程或系统字段设计上解决,而不是继续靠人工提醒。
5. 设定可执行的预警阈值
阈值应服务于行动,不宜只追求看起来精确。可以先用建议基准启动:预算占用率超过70%且项目进度低于50%时提示检查承诺;申请预留超过30天未签约时提醒确认;合同未结承诺超过90天未更新时要求责任人核实;预计完工成本超过批准预算的90%时启动滚动预测。试运行一到两个周期后,再依据误报率调整。
这类阈值不是通用行业标准。项目类型、采购周期、预算规模和合同结构不同,适用范围会有明显差异。阈值设计应关注是否能触发明确动作,而不是让仪表盘显示更多红色。

六、案例推演:把月末人工对账改成节点责任制
1. 情景设定:问题不在预算总额,而在状态断层
以一个拥有12个并行项目的组织为例,年度组合预算为500万元,预算信息分散在财务预算表、项目申请表和采购合同清单。项目经理每周更新申请状态,采购人员在合同系统中记录订单,财务按月确认费用。三类数据没有统一业务编号,PMO每月底花约24小时拼表、核金额、追问合同状态。
以下数字是流程设计用的情景推演,不是已发生的企业实测结果。推演中,月末发现3笔申请与合同记录疑似重复,合计45万元;另有4笔合同承诺超过60天没有更新,合计72万元;还有一笔25万元的预算调整只有邮件,没有关联正式审批编号。
2. 先做差异分类,不先追求全量系统集成
如果一开始就要求所有系统实时打通,项目容易被接口、权限和历史数据质量拖慢。更有效的第一步是建立唯一业务编号,并要求申请、采购订单和付款记录都引用该编号。PMO先在一个预算周期内用受控台账验证状态规则,再决定哪些字段值得自动同步。
模拟整改中,团队先做了三件事:统一申请编号格式;把合同金额拆成已发生额和未结承诺;给待签约预留设置有效期。每周由项目负责人更新到期事项,财务每月核验实际发生,采购确认合同和变更状态,PMO只处理跨项目差异和规则例外。
3. 观察结果:衡量改善时看质量、时间和风险,不只看审批速度
在该情景推演中,台账稳定运行两个月后,月末对账工时从约24小时降到约9小时,重复占用疑点从3笔降为0笔,超过60天未更新的承诺从4笔降为1笔。这里的数字用于说明可观察的目标,不是行业基准,也不能直接作为效果承诺。真实项目应使用上线前的基线数据,按相同统计口径比较。
对账时间下降并不代表预算管理已经成功。还要检查预算变更是否可追溯、过期预留是否及时释放、项目预测是否更早暴露风险,以及业务团队是否能够在申请时看到准确余额。否则,工时只是转移到其他岗位。

4. 试点验收应同时包含效率指标和控制指标
效率指标可包括申请资料一次完整率、月度对账工时、审批等待时间和状态更新及时率。控制指标则包括重复占用率、过期预留金额、合同承诺与实际发生差异、预算变更可追溯率。单看审批速度会鼓励少审甚至漏审,单看控制准确率又可能让流程变得过度保守。
我建议先选一个项目组合或一个预算科目做试点,覆盖不同金额、采购周期和合同类型。试点周期至少跨越一次月结,并纳入一笔变更、一次取消或释放、一次跨月付款场景,否则只能证明表单能提交,无法证明闭环成立。
七、不同情况下的行动建议:先按组织成熟度选最小可行方案
1. 小团队、项目少:先统一台账和口径
如果项目数量不多、预算变更频率较低,先用受控表格即可。重点设置唯一编号、版本管理、字段校验、只读权限和月度备份,不要因为工具先进就过早搭建复杂工作流。预算负责人和项目负责人必须知道谁更新合同状态、谁确认释放。
这类组织最值得先做的,是把“申请通过”“合同生效”“实际发生”“释放”几种状态写清楚,并把过期申请列出来每月处理。即使暂时不自动化,只要口径一致、责任明确,也能显著减少重复统计。
2. 多项目并行、跨部门协作:建立统一编号与例外治理
当项目、采购、财务和交付团队都参与同一笔支出时,重点从台账扩展到跨部门状态协同。设置一个业务编号贯穿申请、订单、合同、验收和付款,建立每周例外清单,优先处理超预算风险、逾期承诺、跨年度合同和缺少凭证的记录。
项目管理平台可用来承载项目工作包、负责人、里程碑和变更任务;财务或采购系统继续作为金额与交易记录的权威来源。接口不成熟时,可以先做定期导入和差异核验,不必把“实时集成”当成上线前提。
3. 预算金额大、合同复杂:增加滚动预测和分层授权
对金额大、交付周期长或存在汇率风险的项目,年度预算只是基线,不足以支持当期决策。应同时维护合同承诺、预计完工成本、已付款现金流和可能变更,并按月滚动预测。项目经理解释业务进展,财务确认计量口径,PMO汇总对项目组合的影响。
授权可根据风险而非单一金额设置。例如,低风险且预算内的标准续约走简化流程;跨项目调剂、重大范围变更、不可取消的长期承诺则提升审批层级。具体阈值应与授权制度一致,不应在台账里另造一套审批权。
4. 系统分散、数据质量弱:先治理主数据,再做自动化
若项目编号、科目名称和供应商记录经常不一致,先建立映射规则和责任人,清理重复值、空值和历史失效记录。试点期间保留人工核验,并将差异分类统计。只有当关键字段稳定、业务状态定义一致,自动同步才会减少错误,而不是更快地复制错误。
自动化建设可以按收益排序:先做必填校验和重复编号检测,再做余额查询与到期提醒,随后才做跨系统接口和预测模型。每一步都应有明确的使用者和行动结果;无人处理的预警,不值得自动生成。
八、不同情况下的取舍:控制越细,不一定管理越好
1. 预留越早,余额越保守,但误冻结风险越高
在申请审批阶段就全额预留,能降低多项目争抢同一预算的风险,却可能让尚未成熟的需求锁住额度。若采购周期短、需求确定性高,较早预留比较合适;若需求反复、报价尚未确认,可以只在预算审批通过后做有期限的临时预留,待订单或合同形成后再转为有效承诺。
不要把“越早锁定越安全”当成原则。关键是预留是否有依据、是否有到期日、是否能被及时释放。没有退出机制的预留,最终会成为预算僵化。
2. 统一所有项目的阈值,易于管理但可能误伤特殊业务
统一阈值的优点是便于解释和执行,缺点是不同业务节奏并不相同。标准服务采购、设备交付、研发外包和长期建设合同的承诺周期差别很大。建议先设组织级最低规则,再允许经批准的业务类别采用不同有效期和预警条件,并记录例外理由。
阈值越多,配置和维护成本越高。如果差异并不影响决策,就不要为每个部门定制规则。只有当某种业务类型长期出现误报、漏报或特定风险时,才考虑单独分层。
3. 实时集成更及时,但会放大主数据和流程定义问题
实时同步适合状态清晰、字段稳定、业务量大的场景,能够缩短余额更新延迟。但若合同变更、验收和付款状态本身不一致,实时接口会让错误更快传播。对流程刚建立的组织,先做每日或每周批量核对,往往比仓促实时集成更可靠。
接口建设还要考虑失败重试、重复消息、权限、审计日志和数据回滚。没有这些机制,接口“连上了”不代表数据可信。
4. 预算控制和业务敏捷之间,需要明确可接受的风险边界
预算流程的目标不是把所有不确定性消灭,而是让组织知道哪些风险可以由项目团队在授权范围内承担,哪些必须升级。对低金额、可撤销、标准化支出,可以缩短链路;对不可撤销、跨年度或影响重大交付的承诺,则应加强事前评估。
如果业务团队绕开正式流程去签合同,问题通常不只是纪律,而可能是流程响应慢、数据不可见或授权不合理。PMO应同时检查制度执行和流程摩擦,避免把所有偏差都解释成“员工不配合”。
九、结尾:预算占用的成熟度,取决于组织能否解释每一次余额变化
1. 下一步先做四件小事
第一,和财务、采购、项目负责人共同写清已发生额、未结承诺、申请预留和可用预算的定义。第二,选一个项目组合建立唯一业务编号与占用主台账。第三,跑完一个完整月结,重点测试合同转承诺、实际发生转换、取消释放和预算变更。第四,以同口径基线衡量对账工时、过期预留、重复占用和状态更新及时率。
最重要的专业判断是:预算占用管理不是把每一笔钱尽早冻结,而是让每一笔业务在正确的时点以正确的状态占用,并在条件变化时及时转换或释放。当管理者能解释余额由什么构成、承诺何时失效、差异由谁处理,PMO才真正从月末追数转向提前治理。
2. 做到可追溯,比一开始做得复杂更重要
先确保状态定义一致、数据责任明确、变化有凭证,再逐步引入自动化和预测。工具可以缩短路径,却不能替组织作出预算边界的选择。好的流程不是让每个人填更多字段,而是让业务、财务和项目团队对同一笔支出看见同一条生命周期。
如果现在只能启动一个动作,我会先抽取最近一个月的合同和申请记录,检查是否存在重复占用、长期未结承诺和无凭证变更。把这三类问题的真实数量摸清,再决定要改表单、改授权还是改系统,通常比从空白处设计一套“大而全”的预算平台更稳妥。
常见问题解答(FAQ)
1. 预算占用应该在项目立项、采购申请还是合同签订时发生?
我在做年度项目预算时,发现同一笔费用可能先出现在立项估算里,之后又进入采购申请和合同台账。到底应该在哪个节点占用预算,才能既不超支,也不把可用额度过早锁死?
建议把“预算占用”设在组织能够确认金额、责任人和用途的最早节点,而不是一律等合同签订。可按采购确定程度分层:立项估算只做预测,不占用;采购申请审批通过后按申请金额预占;合同生效后用合同金额替换预占;付款或报销发生时转为实际支出。
比如申请金额为 12 万元,最终合同为 10.8 万元,就在合同确认时释放 1.2 万元差额。关键是每次状态变化都更新同一笔预算记录,避免申请、合同和付款分别重复占用。若采购周期短、金额小,也可以把占用节点后移到合同审批,以减少频繁释放和重占。
2. 如何区分预算占用、实际支出和预算余额?
我看预算报表时,经常遇到“已用金额”看起来很高,但财务实际付款并不多的情况。想知道这是不是统计口径有问题,以及 PMO 应该怎样定义余额,才能让项目负责人据此安排后续工作?
不要把“已占用”直接等同于“已支出”。建议在台账中拆成预算总额、实际支出、未结承诺和可用余额四项,并明确计算口径:可用余额=预算总额-实际支出-未结承诺。举例来说,预算 50 万元,已付款 18 万元,已签合同但未付款 12 万元,已审批采购申请尚未签约 6 万元;
若合同与申请都纳入承诺,可用余额是 14 万元,而不是把已付款 18 万元误当成全部已用。报表还应标注统计日期和承诺范围,否则不同部门即使数字都正确,也可能因口径不同而无法对账。
3. 项目申请金额变化或采购取消时,预算占用怎样调整才不混乱?
我遇到过采购申请已经通过,后来供应商报价下降,或者需求取消了,但预算报表里的占用金额没有及时变化。PMO 应该设置什么调整流程,才能避免额度长期挂账,也避免有人通过改金额绕过审批?
把调整设计成带原因、关联原记录和审批留痕的变更,不要直接覆盖原金额。金额上调时,先检查对应预算科目是否有余额,再按权限审批;金额下调或取消时,由申请人提交变更,预算责任人确认未签约、未付款后释放差额。比如原申请 8 万元改为 6.5 万元,应保留 8 万元的原审批记录,并新增 1.5 万元释放记录;
取消则释放全部未转为合同或实际支出的金额。可以设定每周自动提醒超过 30 天仍未转合同的申请,但不要仅凭超期自动释放,采购状态需要业务确认。
4. PMO 怎样用模板和流程指标判断预算管理是否真正提效?
我准备给多个项目组统一预算台账,但担心模板越做越复杂,最后大家只是在填表。有哪些必填字段和流程指标值得保留,才能看出预算流程变快了,同时又能及时发现超预算风险?
模板先服务于决策和对账,核心字段可控制在项目、预算科目、责任人、申请金额、占用状态、合同金额、实际支出、预计释放日期、变更原因和审批记录。提效不应只看填表数量,建议同时观察审批中位时长、逾期未转合同金额、月末调整次数和预测偏差率。
例如连续两个月审批时长下降,但逾期未转合同金额上升,说明流程可能只是批得快、清理跟不上。可先选 3 至 5 个项目试运行一个月,比较上线前后的指标,再删去无人使用且不影响审计追溯的字段。
核心关键词
文章包含AI辅助创作:预算占用实操方法:PMO提升预算管理效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/596771
读者评论
我们之前也把未付款合同排除在余额外,项目负责人据此继续提申请,月末才发现承诺额已经很高。把合同承诺和实际发生分开看确实更清楚,不过合同变更后由谁及时回填,实际比公式更难落实。
申请预留设有效期这个做法挺实用,但30天、60天未必适合所有采购周期。我们有些设备从立项到签约就要两三个月,可能更适合按采购阶段设提醒,而不是统一到期释放。
文中强调先统一口径再做自动化,我也有同感。跨年度合同和含税口径没对齐时,报表更新得再快也会让人误判。想了解实际落地时,预算数据和合同、财务记录通常多久核对一次?
