预算调整实操方法:项目经理提升预算管理效率的落地方案方法与模板

预算调整最容易失控的时刻,往往不是项目超支,而是团队先把新增费用记进表格,过了几周才发现没人说得清:这笔钱是范围变化、效率损失,还是原预算漏算。预算调整实操方法的关键,不是把数字改得更快,而是让每次调整都能回答四个问题:为什么变、影响什么、钱从哪里来、谁批准后由谁跟踪。本文用一个明确标注为情景模拟的项目案例,拆解可复用的调整流程、判断逻辑和模板。

一、先讲核心结论:调整预算不是改数字,而是重建决策依据

1. 先区分预算基线、预测和已承诺成本

我建议项目经理在谈“预算还剩多少”之前,先把三个容易混淆的数字拆开:预算基线是已批准的控制目标;预测成本是按当前信息估计的项目最终支出;已承诺成本是已经签约、下单或产生不可撤销义务的金额。现金尚未支付,不代表成本尚未发生。

例如,团队已签订一笔 20 万元的测试服务合同,但供应商还没有开票,财务账面可能暂时没有这笔支出。若项目经理只看已付款金额,会误以为预算有余量,再批准一笔 15 万元的临时测试采购。此时真正需要关注的不是付款进度,而是承诺成本叠加预测成本后的预计完工成本。

预算调整必须保留原基线,并单独记录新预测和批准后的新基线。如果直接覆盖原预算,项目就失去了判断偏差、追责原因和复盘估算质量的参照。

2. 调整申请至少要说明四件事

  • 变更原因:是范围增加、价格变化、工期延长、资源效率下降,还是原估算遗漏?
  • 影响范围:影响哪些工作包、里程碑、合同、团队或业务目标?
  • 资金来源:申请追加、使用预备金、内部调剂,还是减少其他范围?
  • 决策结果:谁有权批准,批准后如何更新预测、采购、排期和风险记录?

缺少其中任何一项,申请就容易变成“请给我更多钱”的单向请求。项目经理真正要提交的是一组可比较的选择,而不是一个孤立的金额。

3. 将偏差、预测和调整决策分开管理

实际成本高于计划,不自动意味着必须追加预算;预测成本高于原基线,也不意味着必须把基线调高。先确认偏差性质,再判断是否需要管理层改变资金、范围或时间安排。预算调整是决策结果,不是把不利事实改写成有利数字的手段。

在项目复盘中,我会把过程压缩成一句话:先解释差异,再重算完工预测,随后比较方案,最后才提交预算调整。这能减少“先批钱、后补理由”的倒序操作。

预算调整实操方法:项目经理提升预算管理效率的落地方案方法与模板

二、预算调整为什么总在项目中后期变难

1. 预算是多套信息系统之间的共同语言

项目预算并不只存在于一张财务表里。项目计划记录工作和时间,采购记录合同与订单,财务记录实际发生和付款,人力计划记录投入,业务部门则掌握范围优先级。只要这些信息更新节奏不同,项目经理就可能看到“预算有余额”,而采购已经承诺了费用,或看到“已经超支”,但超出的只是跨月入账。

因此,预算调整的难点通常不在计算,而在口径对齐。团队需要先约定金额是含税还是不含税、按合同额还是付款额、按自然月还是项目阶段、人工成本是否计入,以及汇率变化按什么日期换算。如果口径没有统一,精确到小数点的预算也只是精确地算错。

2. 早期估算不确定性高,后期变更代价高

项目早期往往只有粗略范围和有限报价,预算估算带有区间属性;到了开发、采购或实施阶段,合同、人员和交付承诺逐渐锁定,调整空间变小。早期不能假装数字精确,后期也不能因为调整麻烦就回避现实。

我的判断是:项目越早,越需要管理估算假设和风险区间;项目越晚,越需要把调整与合同义务、交付验收和业务收益放在一起评估。两者使用同一张预算表,却不能用同一套决策强度。

3. 预算问题经常是范围、时间和资源问题的表象

当团队说“预算不够”,我会继续追问:工作是不是增加了?关键人员是不是被其他项目占用?交付日期是否提前?供应商交付是否延误?质量标准是否提高?这些问题的答案,决定追加预算是否真正有效。

如果瓶颈是业务方迟迟不确认需求,追加开发人力未必能缩短工期;如果瓶颈是合同交期,增加内部人员也未必能解决;如果瓶颈是返工,继续加人可能增加沟通成本。预算只能购买资源,不能自动消除流程约束。

4. 先设定调整触发条件,避免月底突击

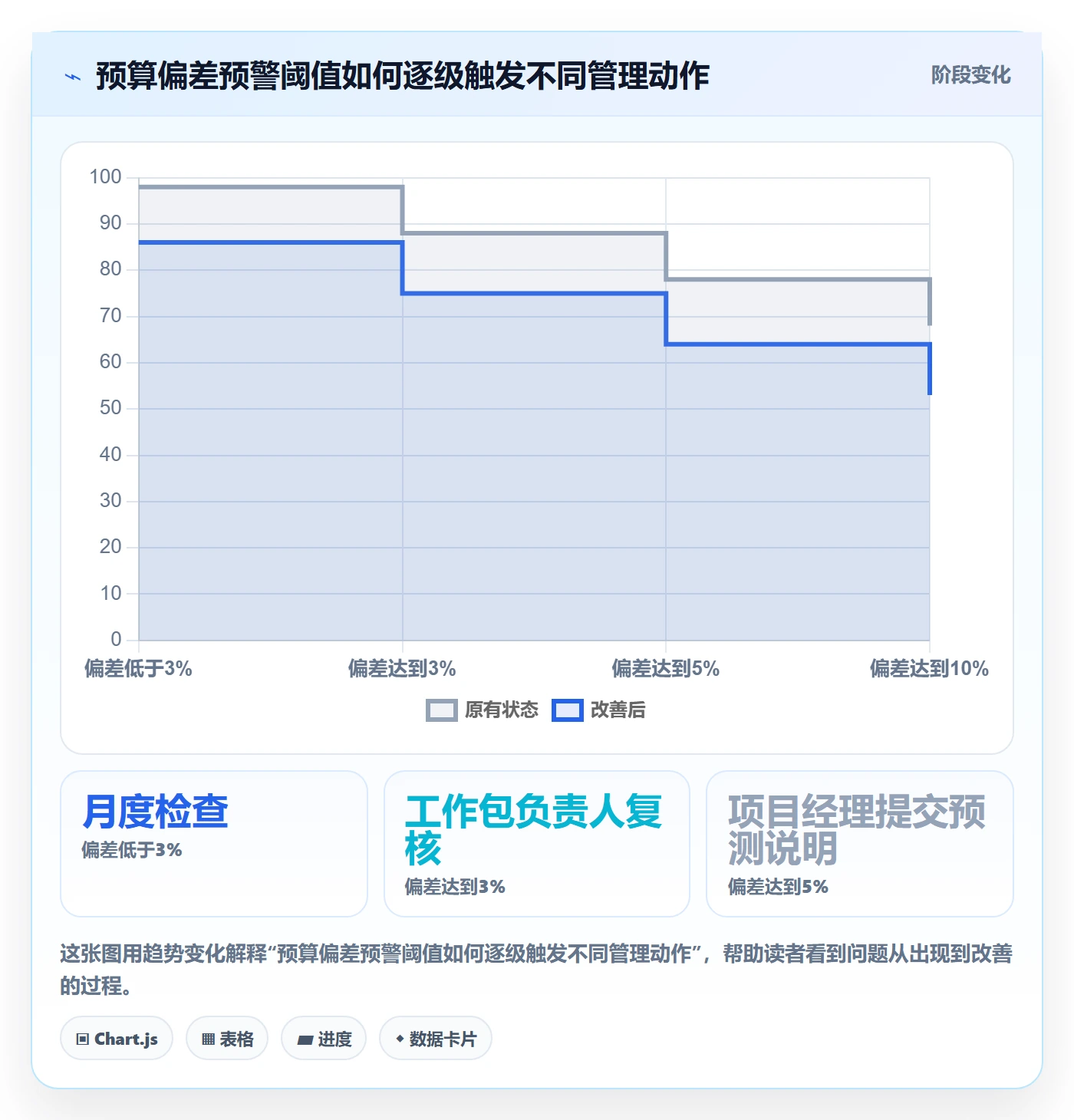

项目不必等到资金用完才启动评估。团队可以按风险承受能力设置预警阈值,例如预测完工成本高于基线 5% 时启动分析,超过 10% 时进入正式审批;也可以按绝对金额、关键工作包或剩余工期设门槛。

这些百分比不是行业通用标准,而是建议基准。小型项目的 5% 可能只是正常波动,大型项目的 1% 也可能意味着重大资金影响。阈值应结合项目规模、风险等级、组织授权和预算精度来定,并在启动阶段写入管理规则。

预算调整实操方法:项目经理提升预算管理效率的落地方案方法与模板

三、预算调整中最常见的六个误区

1. 把实际支出当成完整成本

最常见的低估方式,是只看已经付款的金额。已签合同、已下采购订单、已确认但尚未开票的服务,以及按合同约定即将发生的费用,都可能形成承诺成本。项目经理若只看财务已支付数据,会把付款滞后误判为预算结余。

解决办法是至少维护三列:已发生实际成本、已承诺未发生成本、剩余工作预测成本。三者口径一致后,才能得到较可靠的完工预测。对固定总价合同,还要关注合同范围和变更条款,不能只按已付款比例估算。

2. 把风险准备金当作随手可用的余额

预备金是为已识别风险或经授权的不确定性准备的资金,不是团队自由支配的“备用钱包”。如果每个工作包超支都从预备金补齐,项目会失去判断风险是否真实发生的能力,也容易掩盖估算质量问题。

项目启动时应写清预备金的所有者、触发条件、审批权限和使用记录。使用后还要同步更新剩余风险敞口。若组织把管理储备与项目预备金分开管理,更要明确各自的授权边界,不要把不同层级的资金混在同一列里。

3. 预算增加就当作项目方案变好

追加预算可能让项目按原范围继续,也可能只是为延迟、返工或低效率买单。项目经理需要计算新增支出的边际收益:多投入的钱,能减少多少延期、提高多少交付质量、避免多大经营损失?如果答案只是“团队会更安心”,就还不足以支持投资决策。

在评估方案时,我会要求至少给出一个“不追加”的后果,包括延期、削减范围、降低服务水平或接受风险。只有与替代方案比较,追加金额才有决策意义。

4. 用降低质量标准制造虚假节省

延后测试、减少安全验证、压缩培训或取消必要的上线支持,短期内可能降低项目支出,却可能把成本转移到运营、客户支持或事故处置阶段。若预算变化涉及质量门槛,必须说明风险接受人、影响范围和补偿措施。

节省不是单纯的成本下降,而是总生命周期成本下降。项目团队要区分“推迟支付”“转移成本”和“真正消除成本”。

5. 先改基线,再补审批材料

先覆盖原计划、事后补签字,会破坏预算变更的审计轨迹。尤其在多个部门共同出资时,事后材料很难还原当时的方案、假设和责任人。即使遇到紧急采购,也应走快速授权路径,保留时间、金额上限、批准人和补充评审期限。

6. 只讨论钱,不同步调整计划

预算增加后,若范围、工期、资源配置和采购计划没有相应变化,新的预算就失去了执行载体。反过来,项目缩减范围却不释放已承诺采购,也不会立刻产生现金节约。

每次获批调整,都应同步检查工作分解、里程碑、资源计划、合同变更、风险登记和财务预测。预算变更不是财务表格上的单点修改,而是项目控制系统的一次联动更新。

四、专业判断逻辑:先找到偏差来源,再选择调整方式

1. 先核对数据口径和预算边界

提交调整前,先确认基线版本、金额口径、成本归属和统计截止日期。将实际成本、承诺成本、剩余工作估算放到同一时间点,检查是否存在重复计入、漏计税费、汇率差异或成本中心错配。

这一步看起来像行政核对,却经常能避免错误申请。比如供应商发票跨月入账,项目报表显示本月成本偏低;若未把已验收未开票金额纳入,项目经理可能会误以为还有资金可调拨。

2. 将差异归入可解释的原因类别

我通常把预算差异拆成五类:范围变化、估算遗漏、价格或汇率变化、进度变化、执行效率或返工。必要时再单列合规、税务和外部政策因素。分类的目的不是给责任人贴标签,而是判断相应的管理动作。

差异类别 常见信号 优先处理方式 是否通常申请调整基线
范围变化 新增交付物、业务规则或验收要求 确认变更价值与范围边界,重新估算 经批准后通常需要
估算遗漏 启动时未计入必要工作、税费或环境成本 补齐成本预测,复盘估算假设 视授权规则和原因判断
价格或汇率变化 报价、运输费、汇率或法定收费发生变化 核查合同条款及替代供应方案 视风险分担机制判断
进度变化 延期导致驻场、租赁或服务周期延长 先分析延期原因及赶工收益 未必,先判断责任与可避免性
效率或返工 工时超出、缺陷反复、交付一次通过率下降 纠正流程、能力或质量问题 不能自动以追加预算解决

3. 重新估算完工成本,而不是只估算新增金额

对于实施到一半的项目,调整申请不能只写“还需要 30 万元”,还应重新估算剩余工作。常用的管理表达是:预计完工成本 = 已发生实际成本 + 已承诺未发生成本 + 剩余工作估算。如果项目采用正式挣值管理,应按组织既定规则计算完工估算,不能为了让数字好看而随意挑选公式。

剩余工作估算要基于当前可执行计划,而不是简单沿用启动阶段的单位成本。团队效率、采购报价、缺陷状况、工作量和人员可用性都可能已发生变化。预测的可信度,取决于输入假设是否明示。

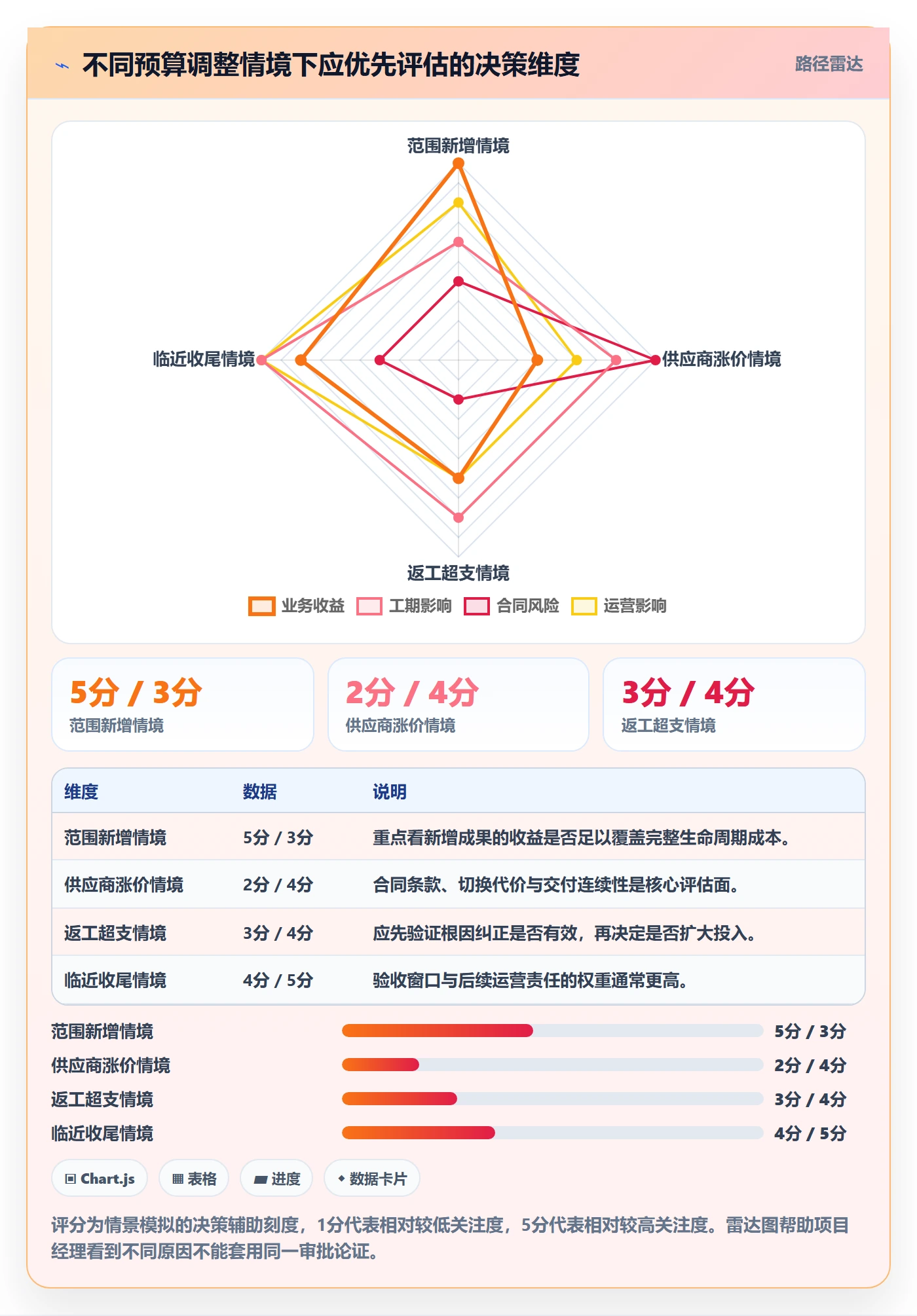

4. 同时比较资金、范围、时间和风险方案

至少提出两个可执行选项,通常再加一个推荐方案。常见选择包括:追加预算保持范围和日期;削减低优先级范围保持日期;延后交付但不追加资金;分阶段交付;替换供应商或采购方式;接受部分风险并设置后续控制点。

比较时不要只列金额,还要列业务收益、交付时间、质量风险、后续运营成本和不可逆承诺。对于追加预算方案,尤其要确认新增资金能否买到关键路径上的资源,而不是只扩大非瓶颈环节的投入。

5. 按影响和授权层级确定审批路径

审批额度不是唯一标准。即使金额较小,如果涉及合同变更、数据安全、监管承诺、关键业务上线或组织目标改变,也可能需要更高层级评审。相反,在明确授权范围内的轻微成本调剂,可以走快速流程。

建议在项目开始时定义金额阈值、累计阈值、关键事项触发条件和紧急授权机制。累计阈值特别重要:多次各自不大的变更,叠加起来可能已经改变项目商业案例。

预算调整实操方法:项目经理提升预算管理效率的落地方案方法与模板

五、案例推演:一个 500 万元实施项目如何处理 85 万元预测超支

1. 案例边界与初始信息

以下为情景模拟,不是某个真实客户或企业的财务披露。假设某企业实施项目批准预算 500 万元,计划 10 个月交付。项目执行到第 6 个月,财务累计确认实际成本 302 万元,已签约但尚未全部发生的合同承诺为 96 万元,团队根据剩余工作估算还需 187 万元。

按同一统计口径,预计完工成本为 585 万元,相对原基线高出 85 万元。若只看已入账金额,团队可能会以为预算还剩 198 万元;纳入未发生承诺和剩余工作后,真正需要解释的是预计超支,而不是账面余额。

2. 把 85 万元拆开,而不是直接申请 85 万元

项目经理组织业务、采购、交付负责人和财务共同核对后,形成以下情景拆分:业务新增数据迁移范围预计增加 45 万元;关键供应商报价调整增加 18 万元;前期接口返工和测试效率损失预计增加 22 万元。三项合计 85 万元,但它们的性质不同,不能用同一个理由解释。

新增迁移范围经过业务确认,具有明确交付价值,可以进入变更决策;供应商报价变化要进一步核查合同价格调整条款,并比较替代采购的总成本;返工部分则需要先确定缺陷原因、责任和剩余返工量,不能直接包装成范围变更。

3. 设计三个可比方案

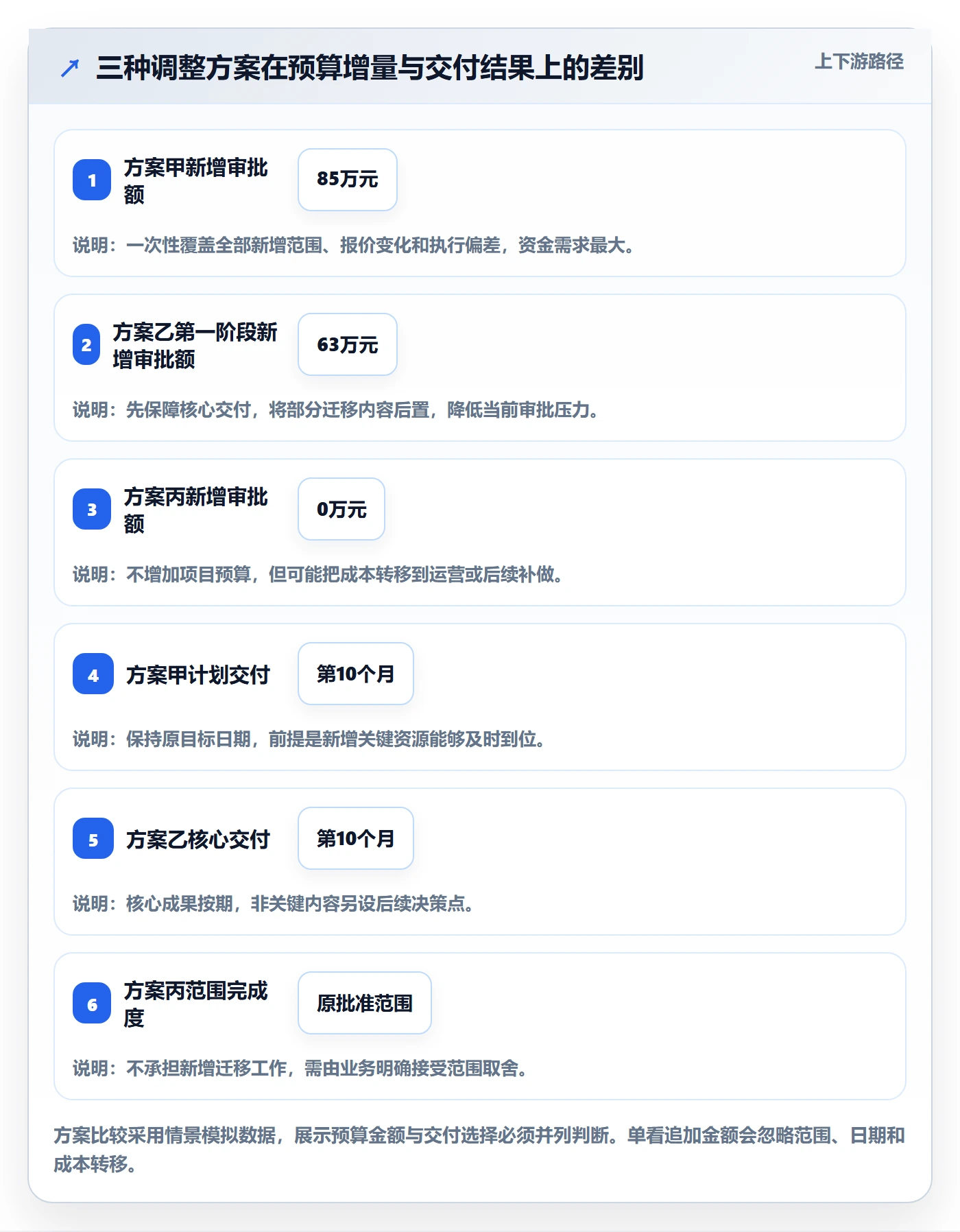

方案 成本影响 范围与时间 主要风险 适用条件
方案甲:完整追加 新增审批 85 万元 保留新增迁移范围,按原计划交付 若返工原因未解决,追加投入仍可能被消耗 新增范围收益明确,且关键路径资源可获得
方案乙:拆分交付 第一阶段追加 63 万元,第二阶段迁移另行评估 先完成核心交付,非关键迁移后置 后续切换需要二次协调,可能增加运营成本 业务可以接受分阶段上线,且延期风险可控
方案丙:不追加 新增预算为零 取消新增迁移内容,按现有范围收尾 业务需要自行承担手工迁移或后续补做成本 新增范围收益低于投入,或资金审批无法及时完成

4. 用边际价值决定推荐方案

如果新增迁移能减少长期人工操作、降低数据错误风险,并且能在当前项目窗口内完成,那么追加资金可能有合理回报;如果只是为了让项目交付清单看起来更完整,而业务并不使用新增数据,那么先做核心范围更稳妥。

在这个模拟案例中,我会把 45 万元新增范围和 40 万元其他超支分开表决。新增范围进入收益评估;报价变化进入合同与采购评估;返工成本进入根因分析和纠偏计划。这样即使最终只批准一部分,也能让批准金额对应明确的工作内容,而非形成一笔没有边界的资金池。

5. 批准后设置复核点

如果批准拆分交付方案,项目经理应把 63 万元按工作包和里程碑分配,记录资金来源、责任人、采购动作和验收标准。返工部分设置两周复核点,观察缺陷复现率与测试通过情况;若指标未改善,就停止继续投入并升级问题,而不是等到预算再次超限才处理。

案例中的金额、比例和日期均为情景模拟,用于说明分析方法,不应直接当作行业平均值或审批标准。真实项目需要以合同、财务制度、组织授权和实际工作量为准。

预算调整实操方法:项目经理提升预算管理效率的落地方案方法与模板

六、可直接复用的预算调整流程与申请模板

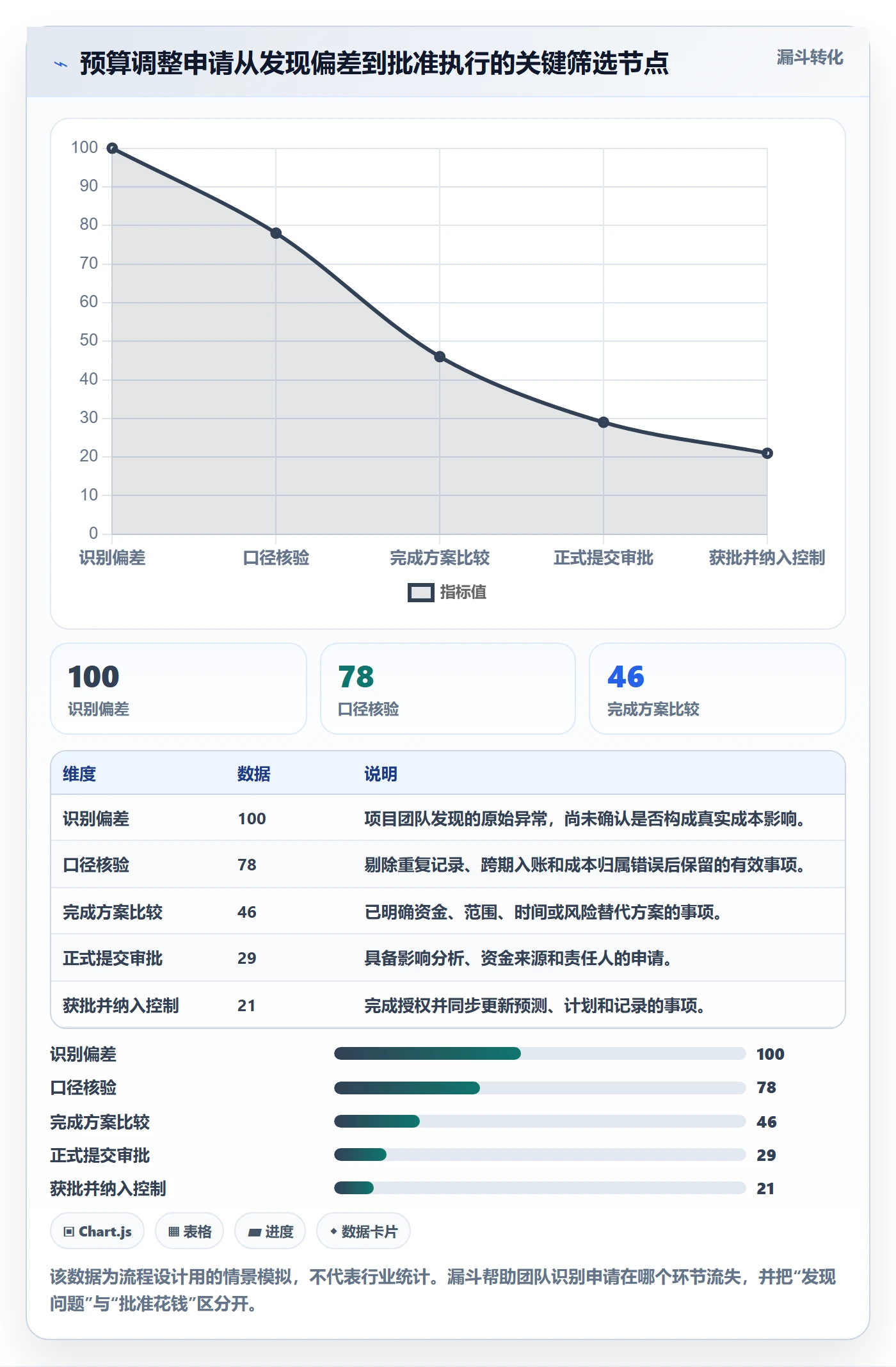

1. 用六步流程把调整闭环化

  1. 发现并登记:记录异常日期、关联工作包、金额估算和发现人,不要等到月末统一补录。
  2. 核验口径:确认实际、承诺和预测数据截止日一致,排除重复、漏计和跨期因素。
  3. 分析原因:将差异归入范围、估算、价格、进度、效率或其他明确类别。
  4. 重算预测:更新预计完工成本、剩余工作估算和风险区间,写明关键假设。
  5. 比较方案并审批:至少比较追加、调范围或调时间等可行选项,按授权规则提交。
  6. 同步更新与复核:更新预算版本、项目计划、采购记录、风险和责任人,并设定下一次检查点。

2. 预算调整申请模板

下表可以复制到项目管理平台、电子表格或组织既有审批系统。字段可以删减,但不建议删除原因、影响、替代方案、资金来源和批准记录。

字段 填写内容 填写提示
项目名称与编号 填写项目识别信息 确保与财务成本中心、采购项目编号一致
原预算基线 金额、批准日期、版本号 不得用当前预测覆盖原始批准值
调整申请金额 新增或调减金额及币种 说明含税口径、汇率日期与成本期间
调整原因 原因类别、事实和证据 区分范围变化、价格变化、返工与估算遗漏
预计完工成本 已发生、已承诺、剩余预测的合计 列明数据截止日期和计算假设
范围与里程碑影响 新增、减少或延后内容 说明验收标准和业务责任人
替代方案 追加、削减范围、延期或分阶段交付 比较成本、收益、风险和不可逆承诺
资金来源 追加资金、内部调剂或预备金 明确资金所有者及其授权依据
风险与控制措施 主要风险、触发条件、责任人 尤其写清资金获批后仍可能发生的风险
审批与后续动作 批准人、日期、附加条件、更新责任人 批准后同步更新计划、采购、预测和基线版本

3. 一页式申请正文示例

以下内容为模拟示例,金额和时间仅用于展示表达方式。实际提交时,应附上计算明细、报价依据、范围说明和授权记录。

申请事项:申请增加项目预算 18 万元,用于核心供应商合同约定的运输与配置费用调整。

背景与原因:供应商于项目第六个月提交更新报价,运输和现场配置费用较原合同估算增加。采购团队正在核查合同调整条款,并已取得一份替代供应商的初步报价。

完工预测:在纳入已发生、已承诺和剩余工作后,项目预计完工成本为 518 万元,较 500 万元原基线高 18 万元。数据截止日期为本月末,金额按含税口径统计。

方案比较:方案甲接受当前供应商报价,预计不影响里程碑;方案乙改用替代供应商,可能节省部分费用,但切换验证预计增加两周;方案丙延后配置,需评估对上线准备的影响。

建议:先完成合同条款核验和替代供应商技术验证,再按授权额度决定采用方案甲或乙。若批准预算调整,应同步更新采购预测及交付计划。

后续控制:采购负责人在五个工作日内提交比价结论,项目经理在下次月度评审中复核完工成本和里程碑影响。

4. 让表格成为版本记录,而不是一次性附件

每次调整应生成新版本,不要直接覆盖旧文件。版本记录至少包含创建日期、变更人、审批人、调整前后金额、对应决策编号和关联工作包。团队可以用共享表格,也可以在项目管理平台中关联预算事项、任务和审批记录,关键是能够追溯,而不是一定要购买某种软件。

如果多人同时维护预算,建议指定唯一的数据责任人。项目经理负责解释预测与决策,财务负责核对成本口径,采购负责合同承诺,人力或交付负责人提供资源预测。职责分开,数据才不容易因为多人各自改表而失真。

七、不同情况下的行动建议与取舍

1. 范围变化已获业务确认:优先做价值和边界判断

先确认新增需求是否有明确的业务负责人、验收标准和收益依据。若必须纳入,应估算完整生命周期成本,包括开发、测试、迁移、培训、运维和后续支持,不要只计算最显眼的实施费用。

如果资金紧张,可以考虑分阶段交付或用低优先级范围换取新增范围。取舍的代价是后续协调和二次实施可能增加,因此需要记录接口、数据责任和后续费用,避免“暂缓”变成无人负责的隐性范围。

2. 供应商涨价:先核合同,再做总成本比较

检查固定价格、调价机制、税费、汇率、交付范围和变更条款,确认报价变化是否属于合同约定范围。采购比价时,不只比较单价,还要计入切换成本、重新验证、交期、质保、服务水平和退出成本。

换供应商可能降低账面成本,但若替换会推迟关键里程碑,成本节约可能被延期损失抵消。取舍时要把合同风险和工期风险显式写出,不能只把最低报价当作最佳方案。

3. 项目延期导致成本增加:先找关键路径原因

如果延期由关键资源冲突、外部审批、供应商交付或需求决策造成,分别评估资源加速、重新排期、削减范围和接受延期的成本。只有对关键路径有直接作用的投入,才有可能买回时间。

临时增加人员不一定缩短交付,尤其当工作需要大量交接、熟悉系统或依赖单一决策人时。赶工方案应说明新增人力的到位时间、培训成本、并行工作条件和预计缩短天数,再与延期损失比较。

4. 返工和效率损失:先设纠偏计划,不急着改预算基线

建立返工原因清单,区分需求不清、设计缺陷、测试覆盖不足、人员能力缺口和协作等待。为每项原因设责任人、解决动作、复核日期和有效性指标。若投入增加后质量指标没有改善,就要暂停扩大投入,重新评估方案。

当返工无法由现有资源吸收,且对业务结果有重大影响时,可以申请预算,但应把已发生的损失和未来必须投入分开呈现。这样管理层可以判断是在为过去的错误买单,还是为完成剩余工作做必要投资。

5. 发现预测超支但原因不明:先暂停承诺,快速补齐证据

不要为了赶审批而把不确定金额写成精确数字。先冻结非必要采购和可延后承诺,核对合同、订单、发票、人员投入与剩余工作量。对于仍然不确定的部分,可以提供合理区间、最可能值和触发条件。

取舍是:暂停承诺可能影响团队速度,但盲目批准更可能扩大错误成本。如果存在安全、合规或业务连续性风险,应走紧急授权,同时设定金额上限、有效期限和事后复核日期。

6. 项目接近收尾:谨慎为剩余风险追加长期能力

临近验收时,新增投入要检查能否在项目窗口内形成可验收成果。若新增费用主要用于长期运营能力,可能更适合由运营预算或后续项目承担,而非全部压入当前项目。

不过,不能为了守住项目预算而把必要培训、上线支持或安全整改推给业务团队。项目和运营之间的成本归属可以不同,但责任交接、资金来源和风险接受人必须明确。

预算调整实操方法:项目经理提升预算管理效率的落地方案方法与模板

八、如何提升预算管理效率,而不把团队变成审批机器

1. 建立轻重分级的调整机制

所有调整都走同一条长审批链,会让小额、低风险事项消耗大量时间;所有事项都由项目经理自行决定,又会使重大承诺缺少监督。更有效的做法是按金额、累计影响、范围变化和风险等级分流。

例如,在组织授权内、未影响关键里程碑且不改变业务范围的内部调剂,可以采用简化审核;涉及新增业务承诺、合同重大变更、关键数据或累计偏差越线的事项,应进入正式评审。具体额度应由组织结合项目规模设定,不宜照搬其他公司的数字。

2. 让预算评审关注异常,而不是逐项复述表格

月度预算会上,不需要让负责人逐条念数字。可以聚焦四类信号:完工预测变化、承诺成本变化、关键路径工作包偏差、近期需要决策的方案。每个异常只回答“变化多少、为什么变、后果是什么、需要谁决定”。

这样做不是减少控制,而是把注意力从重复汇报转向决策。会议材料宜提前发出,预算负责人将问题项标红并附假设,会议时间留给跨部门冲突、方案比较和授权判断。

3. 用滚动预测弥补年度预算的静态性

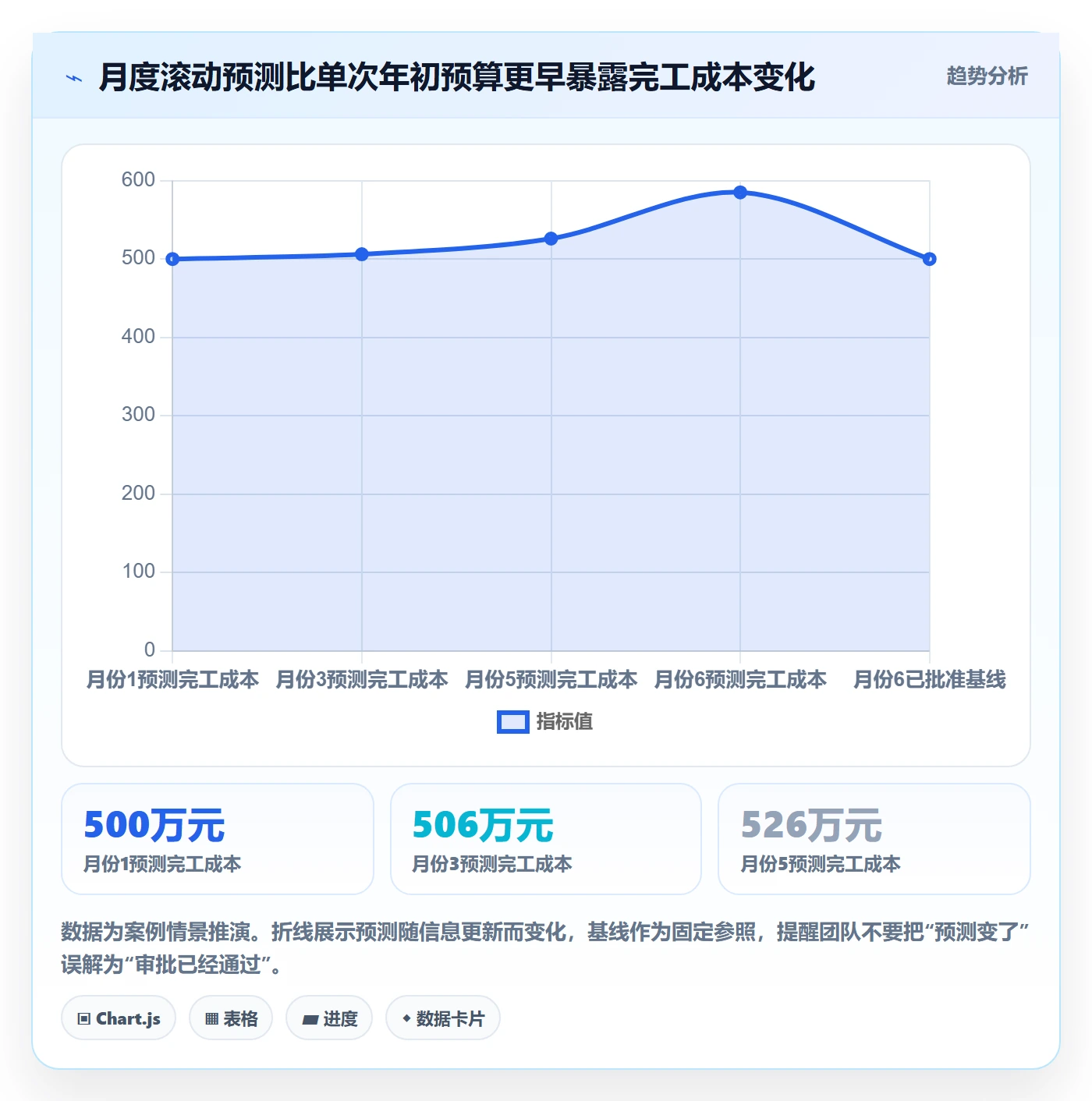

年度预算适合资金规划和授权,但项目执行需要随着范围、进度和采购信息更新预测。项目团队可以按月滚动估算未来完工成本;高不确定或高价值项目,可按双周或关键里程碑更新。

滚动预测不等于不断改变批准基线。前者回答“按当前信息预计会花多少”,后者回答“组织批准的控制目标是什么”。二者同时保留,才能区分经营现实和管理授权。

预算调整实操方法:项目经理提升预算管理效率的落地方案方法与模板

4. 以数据责任人减少重复核对

效率提升的关键不是让每个人都维护一份自己的预算,而是让每类数据有明确来源。财务提供实际成本口径,采购提供合同与订单承诺,工作包负责人提供剩余工作估算,项目经理负责整合预测并解释变化。

组织若使用系统或共享工作区,应优先打通项目编号、工作包、采购订单和成本中心的关联。无法自动集成时,至少规定数据更新时间、责任人和校验步骤。工具可以减少复制粘贴,却不能替代对成本分类和预测假设的专业判断。

九、预算调整复盘:把一次批准变成下一次更准确的估算

1. 复盘预测误差,而不只是追问谁超支

项目结束后,对比原始预算、各阶段预测、批准调整金额和最终成本,区分估算误差、范围变化、价格变化、执行损失及计划假设失效。若只问“为什么超支”,团队容易把注意力放在责任辩解;若进一步问“哪项假设最早可以被验证”,下一轮估算才会改善。

对于每个主要差异,记录发生时间、最早可见信号、实际影响、处理动作和结果。这样可以发现某类费用经常漏估,或某个审批节点总是晚于采购承诺,进而改进预算模型与授权流程。

2. 评估预算管理效率的四个指标

  • 预测准确度:各阶段完工预测与最终成本的差异,需说明项目规模和统计口径。
  • 预警提前量:从首次识别重大偏差到预计资金不足的时间间隔。
  • 审批周期:从材料完整提交到决策完成的工作日数,可按事项风险等级分组。
  • 承诺覆盖率:已签合同、订单和已确认服务成本在预测中的覆盖程度,用于检查是否存在账外承诺。

这四个指标不适合孤立排名。审批周期缩短,但预算预测准确度明显下降,可能只是省略了分析;预测准确度提高,但团队花费大量时间手工对账,也未必是效率改善。建议同时观察速度、准确性和风险暴露。

3. 把结论沉淀成可复用的估算假设

复盘发现某类实施项目经常漏算数据清理、环境配置或上线支持,就把它加入估算清单,并标注适用范围和计算依据。不要只留下一个平均比例,还要说明什么项目类型、什么规模、什么交付方式下适用。

历史数据应当被当作估算证据,而不是新项目的机械配额。市场价格、团队能力、合同模式和技术范围变化后,旧数据需要重新校验。优秀的预算治理不是把过去数字复制到未来,而是知道过去数字在什么条件下仍然有参考价值。

十、结语:好的预算调整,是把不确定性变成有边界的选择

我对预算调整的核心判断是:项目经理不应只证明“钱不够”,而应说明“发生了什么、继续投入能换来什么、还有哪些选择、风险由谁承担”。当预算申请能够把范围、成本、时间、合同和业务收益放在同一张决策桌上,管理层才有条件做出真实选择。

下一步可以从一个正在执行的项目开始:保留原预算基线;拆分实际、承诺和剩余预测;为超过阈值的差异登记原因;准备至少两个替代方案;用申请模板记录资金来源、责任人和复核点。先把这五件事做完整,预算管理效率通常比单纯缩短审批表单更容易改善。

最后要记住,预算调整不是让项目数字重新变得好看,而是让组织在新的事实面前,明确选择继续投入、改变范围、调整时间或接受风险。能够解释偏差、比较方案并追踪决策后果的预算,才是项目经理真正可用的管理工具。

常见问题解答(FAQ)

1. 项目预算调整前,怎样判断是该申请追加预算还是先做范围调整?

我负责的项目最近出现了成本超支,团队认为是需求增加导致的,业务方却觉得只是执行效率低。我不确定应该先申请追加预算,还是压缩范围、调整排期,怎样判断才不至于把问题越拖越大?

先把超支拆成“已发生、已承诺、预测还会发生”三部分,再判断原因是否属于批准基线之外的新增范围。比如原预算100万元,已花60万元、已签未付款合同20万元,剩余可用额度实际上只有20万元;若新增需求预计还需15万元,就不能只看账面上的40万元余额。

建议同时评估三种方案:追加预算、削减低优先级范围、调整交付时间,并记录各自对成本、进度和业务价值的影响。只有当新增工作有明确价值、成本估算可追溯且资金来源获得批准时,才申请追加;若超支来自返工、低效或漏算,应先纠正估算与执行问题,而不是把差额包装成范围变更。

2. 预算调整申请需要准备哪些材料,才能减少来回审批?

我每次提交预算变更,审批人都会追问为什么原计划不够、费用怎么算出来的,以及不批会有什么影响。我想把申请一次写清楚,但又担心材料太复杂,项目团队填表负担更重,哪些信息真正不可少?

申请材料应围绕“变化、金额、依据、影响、决策”五项组织,而不是堆叠附件。变化说明写清新增或变化的工作及发生时间;金额拆成数量、单价、期间和测算来源;依据附报价、工时估算或合同条款;影响说明不批准时对范围、进度、质量或收益的后果;决策项明确需要批准的金额、预算科目和生效时间。

实操中可用一页摘要加明细表:例如新增测试设备2台,每台1.8万元,另含运费0.2万元,合计3.8万元,并注明是否含税。审批人能复核计算、看见替代方案,通常比只写“项目需要追加3.8万元”更容易判断。

3. 项目预算调整后,怎样同步更新预算表、进度计划和成本预测?

我遇到过预算申请已经通过,但项目成员仍按旧预算表采购,月底财务报表又使用了另一组数字的情况。现在我想建立一个不容易出现版本冲突的做法,预算获批之后应该按什么顺序更新和通知?

把审批通过视为变更流程的起点,而不是结束。先保存审批记录和生效日期,再更新唯一的预算基线版本;随后同步调整对应工作包、采购计划、现金流预测和剩余成本估算,并通知项目负责人、财务及采购等相关角色。

每次调整保留版本号、变更原因、审批人、金额增减和调整前后总额,例如“基线V2:总预算增加3.8万元,设备采购科目增加,生效日为5月10日”。月度复核时分别比较原始基线、当前批准基线和实际支出,避免把批准后的预算变化误判为项目超支,也避免用新基线覆盖历史记录。

4. 项目预算调整模板应该包含什么字段,才能兼顾效率和审计追溯?

我准备给团队做一份预算调整模板,但看到有些表格只有申请金额和理由,有些又要求填写很多重复信息。我的项目既要快速审批,也要在结项时说清每次预算变化的来龙去脉,模板字段该如何取舍?

模板应让申请人一次提供决策所需信息,同时避免重复录入已有数据。建议设置项目与版本信息、原预算及已批准调整、此次增减金额、预算科目、变更原因、测算依据、对范围进度质量的影响、替代方案、资金来源、申请人与审批记录、生效日期等字段。

可将“原预算、历次批准调整、当前预算、实际支出、完工预测”分列,使用公式计算当前可用预算和预测差额;不要只保留一个会被反复覆盖的总额。模板上线前用一笔真实的变更案例试填,检查金额能否从明细追溯到汇总、审批状态是否清楚、未批准费用是否会被误计入可用额度,再删掉无人使用的字段。

核心关键词

读者评论

郑
郑启航

我们之前也把已付款金额当作预算余额,直到集中对账才发现还有不少未开票的合同义务。把已承诺成本单独列出来确实有帮助,不过跨部门更新频率怎么统一,实际执行中还是个难点。

吕
吕书瑶

我觉得把返工和范围新增分开很重要,但归因有时并不清楚:需求反复确认、估算偏差和执行效率可能同时存在。模板里如果能留出共同原因及责任边界的说明,会更贴近真实项目。

赵
赵清越

预算预警阈值不能只看百分比,我们小项目金额不大,几次采购波动就会触发高比例偏差。按金额、剩余工期和关键工作包一起判断,可能比统一设定比例更实用。

文章包含AI辅助创作:预算调整实操方法:项目经理提升预算管理效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/596479

赞 (0)
飞飞飞飞
预算占用管理指南:项目经理如何做好预算管理,落地方案全流程
上一篇 42分钟前
预算管理预算执行全流程:项目经理落地方案与一文讲清
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
