项目预算表里还剩 18 万元,不代表项目仍有 18 万元可花:其中可能有 7 万元已经对应已完成但尚未开票的工作,4 万元正在走采购审批,另有 3 万元是为延期风险预留的缓冲。把“预算余额”直接当成“可用资金”,是预算占用管理中最容易让项目经理误判的一件事。真正有效的预算管理,不是盯着一个余额数字,而是把预算额度、已承诺支出、实际发生、待结算金额和风险预留放在同一套协同规则里,让项目、采购、财务和管理层对同一笔钱形成一致理解。

一、先讲核心结论:预算占用不是记账,而是项目承诺管理

1. 项目经理要管理的是“可用预算”,不是账面余额

预算通常有几个容易混淆的口径:批准预算、已发生费用、已承诺费用、待审批金额、预测完工成本和可用预算。它们之间并不是同一个数字,也不能互相替代。比如供应商已经收到采购订单,但尚未交付、尚未开票,这笔钱在财务账上可能还没有形成实际费用,却已经构成项目承诺。

对项目经理来说,最有行动价值的口径是“可用预算”:批准预算扣除实际发生、有效承诺以及明确保留的风险准备后,剩下的可支配额度。只有把承诺纳入视野,项目团队才能在现金尚未流出之前识别预算压力。

我判断预算占用机制是否成熟,通常先看团队能不能在一分钟内回答四个问题:这笔费用对应哪项工作?谁承诺的?是否已经审批?若取消或延期,预算能否释放?如果需要翻多个表格、追问采购和财务才能拼出答案,问题往往不只是报表不够漂亮,而是占用规则没有被业务共同遵守。

2. 一套可执行的占用模型需要五个口径

实际管理时,我建议把预算拆成五类,而不是只设“预算”和“已花费”两列。拆分后的口径能解释资金处于哪个阶段,也便于项目经理决定继续投入、暂停申请或调整计划。

  • 批准预算:经授权确认的项目成本上限,作为控制基准。
  • 实际发生:已验收、已交付或已由财务确认的成本,具体确认时点应与企业会计口径一致。
  • 已承诺:采购订单、合同、外包任务单等已经形成的有效承诺,尚未转为实际发生的部分也要纳入。
  • 待审批:正在申请但尚未获得授权的金额。它不应自动等同于有效承诺,但应在预测中作为潜在占用展示。
  • 风险预留:经项目治理机制批准、用于应对已识别不确定性的额度,不应被日常需求随意消耗。

一种常见的内部管理公式是:可用预算 = 批准预算 − 实际发生 − 未转实际的有效承诺 − 已批准风险预留。企业也可以将风险预留单独展示,而不直接从可用预算扣除;关键不是采用哪一种公式,而是所有协作者必须使用同一口径,并能追溯每一笔变动。

口径 业务含义 典型来源 项目经理关注点
批准预算 项目被授权使用的成本上限 立项、预算批复、变更审批 基准是否被正式更新
实际发生 已交付、已验收或已确认的成本 报销、发票、工资分摊、财务凭证 成本归属是否正确、入账是否及时
有效承诺 已获授权且预计需要支付的金额 合同、采购单、外包任务单 是否重复占用、是否仍然有效
待审批 提出申请但还没有形成正式授权 采购申请、费用申请、变更申请 是否会导致预测超支
风险预留 应对特定不确定性的受控额度 风险登记、管理层批准 触发条件、释放条件和审批人

3. 占用规则必须同时回答“何时占、占多少、何时释放”

只规定“采购要审批”并不能构成预算控制。可操作的制度至少要写清楚:申请在哪个节点进入预算视图、占用金额按含税还是不含税计算、分期合同如何占用、变更后谁负责更新、取消订单如何释放、到期未执行的承诺何时复核。

我更倾向于把占用设计成一条状态链:提出需求,预算校验,授权承诺,交付验收,财务确认,差异复核,关闭或释放。每个状态都应有责任人、必填信息和可追溯记录。状态链的价值不是增加审批层级,而是避免同一笔支出在项目表、采购单和财务台账里各自有一个版本。

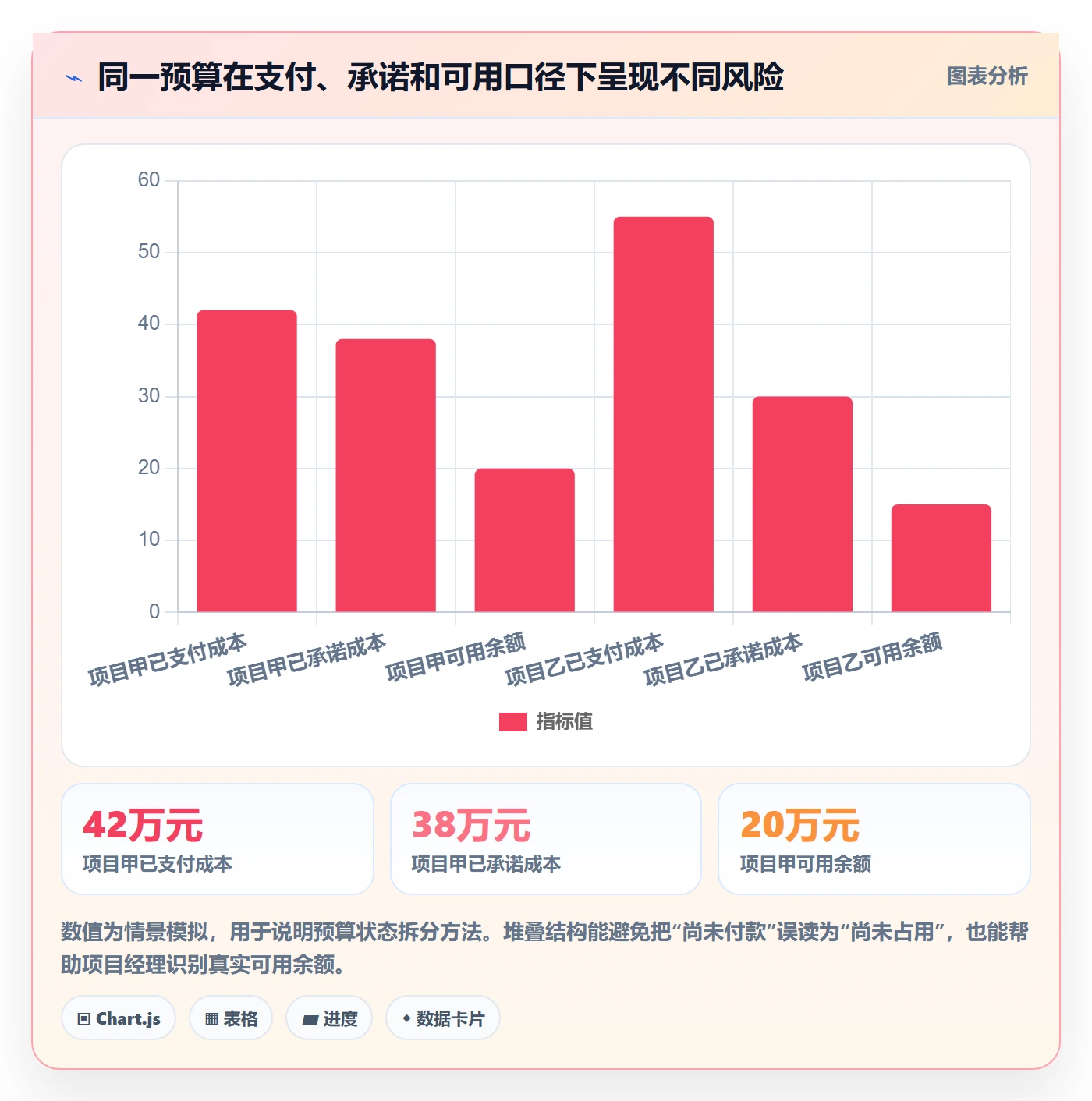

预算占用成熟度可以用以下示意数据理解。它不是行业基准,而是用于团队自评:流程越往后,单纯依赖月度财务报表发现问题的代价越高。

预算占用最佳实践:项目经理预算管理协同管理,常见问题

二、为什么预算占用容易失真:项目、采购和财务看到的是不同时间

1. 项目计划按工作推进,财务账按凭证确认

项目经理通常按工作包、里程碑和交付物观察成本;财务部门按发票、报销和会计期间确认费用;采购人员则依据合同、订单和供应商交付管理承诺。三方的关注对象不同,时间节点也不同,因此“项目认为已经花了”“财务还没入账”“采购说已下单”可能同时成立。

例如,项目已完成一轮外部测试,测试服务费 8 万元,但供应商按月结算,发票下个月才开。若项目只看财务入账,当前月份的实际成本会偏低;若只看采购订单,又可能将已验收部分和未履约部分混为一谈。正确做法不是强迫三方只用一种表,而是明确各自系统的职责,并建立可以对账的共同标识。

2. 跨部门协同的难点,往往不是没有数据,而是数据不能对上

预算协同通常会遇到项目编号、成本中心、合同编号和供应商名称不一致的问题。项目计划里叫“性能测试”,采购单里写“技术服务包”,财务凭证里可能按供应商简称归集。即便三处都有金额,缺少统一关联键时,也无法快速判断它们是不是同一笔成本。

我会优先确认每类支出至少有一个稳定关联字段,例如项目编码、工作包编码或采购申请编号。字段不必一开始就设计得很复杂,但要能将预算申请、采购承诺、验收和财务实际串起来。协同的基础不是让所有人进入同一个页面,而是让不同岗位的记录能够相互验证。

3. 预算失真通常是多个小延迟叠加,而非一次明显错误

月末才录入承诺、验收后数周才登记、合同变更没有同步、供应商预付款没有标识,这些单独看都可能只是流程延迟。但当项目组合规模扩大时,延迟会让管理层看到一份“历史上正确、当下已过时”的预算报表。此时,项目经理可能批准新的需求,直到发票集中到达才发现额度早已被承诺。

下表为一个情景模拟,用于说明信息延迟对预测的影响,不代表任何企业的真实调查结果。它的重点是区分“账面已发生”和“业务已承诺”的时间差。

支出事项 项目侧状态 财务侧状态 若只看账面余额的风险
外包开发 12 万元 合同已签,分两期交付 首期尚未开票 将未开票误认为未占用,重复安排外包
设备采购 6 万元 订单已确认,待到货验收 尚未收到发票 低估已承诺成本,误判可用额度
差旅 1.5 万元 行程已批准,尚未发生 暂无报销凭证 短期预测遗漏,但取消成本相对较低
需求变更 4 万元 业务提出,项目评估中 没有采购或付款记录 若误计为承诺,会夸大占用;若完全不展示,则会低估潜在压力

三、预算占用的常见误区:看似严格,实际可能失控

1. 误区一:把“预算余额”当作“还能花的钱”

预算余额通常只是批准预算减去某一口径下已发生金额。若没有扣除合同承诺、已批准采购和风险预留,它不能直接代表可支配额度。项目经理在会上说“还剩 20 万”,别人很可能理解成“可以再提 20 万的需求”,这就是口径误读带来的管理风险。

改进方法是把报表字段改成可读的状态:批准预算、实际发生、有效承诺、待审批暴露、风险预留、预计完工成本和可用额度。不要让使用者靠公式猜“余额”含义,也不要把所有非实际支出都简单归入同一个数字。

2. 误区二:所有申请一提交就全额占用

提前占用有利于保守控制,但把每个尚未审批的想法都按全额锁定,会让预算看起来迅速耗尽,团队开始绕开系统或在表外协商。采购申请、合同承诺和头脑风暴中的需求,风险性质并不一样,不能用同一状态处理。

我的判断原则是按授权强度区分状态:提出但未评估的需求进入预测;已审批但尚未下单的申请进入待承诺区;合同或订单正式生效后进入有效承诺;交付验收后转为实际发生。对于长周期采购,可以在申请审批阶段显示“预计占用”,但只有企业明确规定并授权后,才把它计入正式占用口径。

3. 误区三:只在超预算时审批,平时不看趋势

超预算审批是底线控制,不是预测管理。项目成本通常不是一次性跳高,而是随着范围增加、返工、供应商报价变化和资源投入偏差逐渐偏离。如果团队等到实际发生突破预算才升级,通常已经错过低成本纠偏时点。

除了预算使用率,还应观察预计完工成本、承诺增长速度、未结采购比例、需求变更带来的成本增量和成本预测误差。一个项目即使当前只发生了 40% 的预算,如果已承诺 35%、待审批需求还有 20%,也不应被误判为安全。

4. 误区四:把风险准备金当成项目经理的自由额度

风险预留不是“还没花掉的钱”。它应该绑定具体风险、触发条件和批准权限。例如,测试环境可能需要额外租用两周,只有当上线前容量验证失败时,才允许启用相应预算。如果没有触发条件,风险准备金很容易被常规需求消耗,真正遇到风险时反而没有空间。

建议每笔风险预留至少记录四项信息:对应风险、估算依据、使用触发条件、释放或失效时间。低风险、可逆、金额小的事项可以采用轻量授权;高影响、难撤销或可能扩大范围的事项,应保留更明确的审批和复核。

5. 误区五:只管项目总额,不拆成本责任

项目总预算没有超,不代表每个成本类别都健康。人力成本可能已经偏高,而设备费用尚未发生;外包预算看似结余,实际是工作还没有启动。只看总额会掩盖结构性偏差,也很难让负责人采取具体行动。

预算至少要能按成本类别、工作包、阶段或责任团队进行分析。拆分层级并非越细越好:如果一个小团队每周要维护几百个成本科目,维护成本可能超过管理收益。判断拆分是否有效,可以问一个问题:当某个字段发生变化时,是否有人能据此采取不同的行动?如果答案是否定的,该字段可能只是报表负担。

四、专业判断逻辑:先定义口径,再确定控制强度

1. 按支出的可逆性和不确定性决定占用时点

并非所有费用都应该在同一个节点锁定。供应商合同、设备订单和长期外包通常具有较强的外部承诺属性,签署或下单后就应进入有效承诺。内部人员投入则可能是按月发生的成本,可以依据资源计划、工时记录和实际投入逐步预测。差旅申请通常可撤销,适合在审批后做预测标识,而不一定立即按全部金额锁定。

我会用两个维度判断控制强度:一是取消或变更的成本有多高;二是金额和发生时间有多不确定。越不可逆、金额越大、变更后果越明显,越需要前置授权和及时占用。反过来,低金额、可撤销、发生概率低的支出,可以采取抽样复核或周期性检查,避免审批机制过度消耗管理精力。

2. 将“实际、承诺、预测”分层展示,不混为一个数字

实际发生适合回答“已经确认了多少”;有效承诺适合回答“即使尚未入账,也有多少义务需要履行”;预测完工成本适合回答“按当前判断,最终可能花多少”。这三个问题分别服务于财务记录、项目控制和管理决策,不能只用一个总额替代。

对项目经理来说,预计完工成本尤其重要。可以采用简单的情景估算:已发生成本加上剩余工作预计成本,再加上尚未计入计划的风险影响。若团队使用挣值管理,也可按组织标准计算完工估算;但公式本身不是重点,重点是记录估算依据,并在范围、进度或资源假设变化时更新。

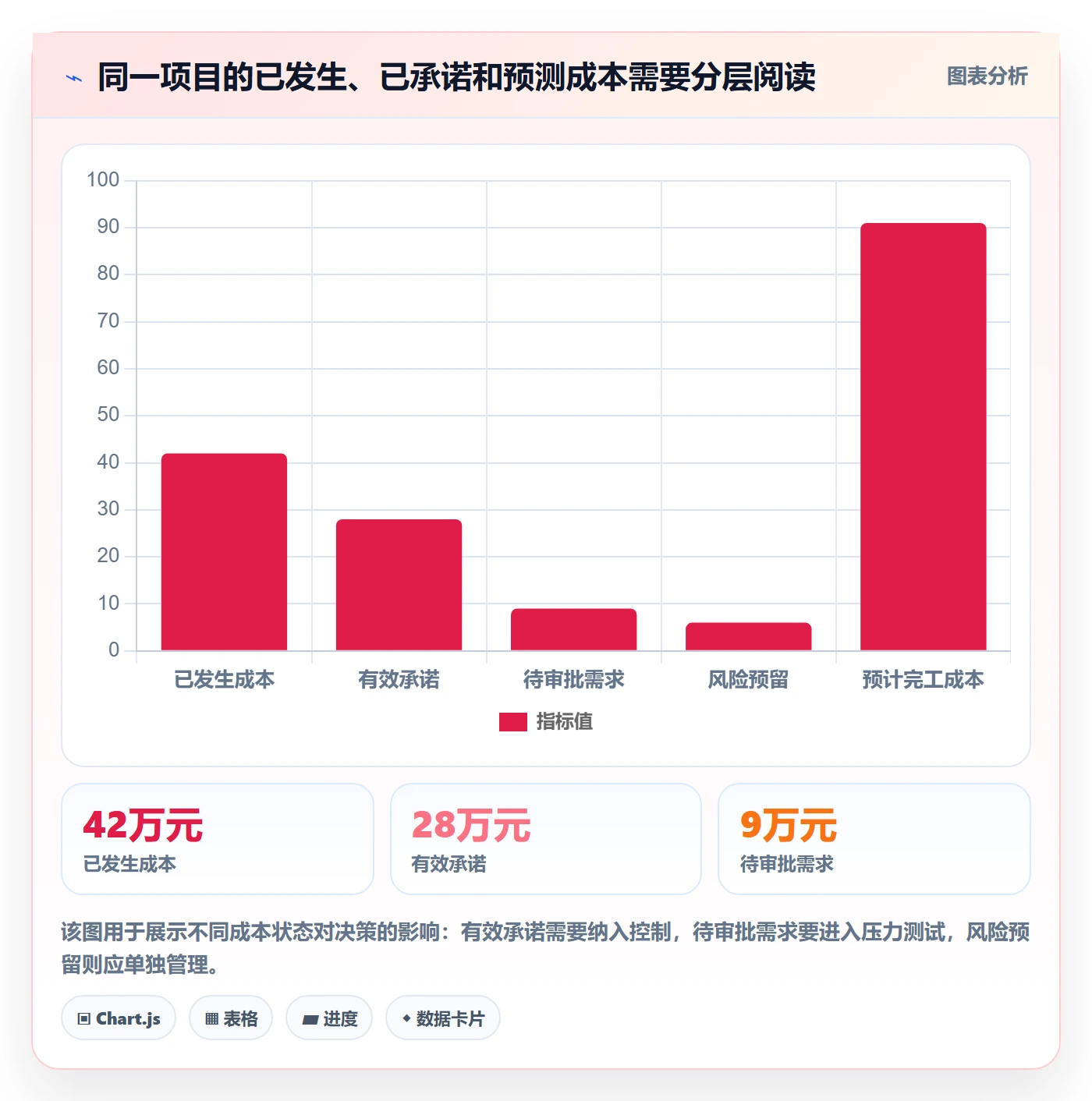

下图使用情景模拟说明三个口径可能如何形成不同判断。数字仅用于展示关系,不构成行业平均或实际项目结果。

预算占用最佳实践:项目经理预算管理协同管理,常见问题

3. 控制阈值应触发行动,而不是只改变颜色

很多预算看板设置了绿色、黄色和红色,但没有说明颜色变化之后谁需要做什么。阈值如果不能关联行动,就只是装饰。项目团队可以根据项目规模、成本波动和治理要求设定预警,例如成本预测偏差达到某一比例时,要求重新估算;预算可用额度低于某个安全线时,暂停新增非关键承诺;关键里程碑延期时,要求评估人力和供应商成本影响。

阈值不宜照搬其他项目。固定金额对小项目可能过于宽松,对大项目可能过于敏感;固定百分比也可能忽略项目剩余阶段的风险。更可靠的方法是结合金额影响、成本波动、可逆性和风险暴露设置分级规则,并在项目复盘中检查误报与漏报。

4. 预测误差要拆解原因,不能只追问“为什么超了”

预测准确度低,可能来自范围变化、估算模型不合适、资源投入记录延迟、采购价格变化、承诺数据缺失或执行效率偏差。不同原因需要不同动作:范围变化要走变更控制;记录延迟要改善协同流程;估算偏差要校准历史基线;供应商涨价要提前确认报价有效期。

建议按月或按里程碑记录预测版本,保留当时的假设、主要风险和预期完工时间。只保存最新数字,会让团队无法知道预测为什么变化,也无法判断是执行偏差还是信息质量提升。对管理者来说,持续修正的预测不是“算错了”,拒绝更新的预测才会失去决策价值。

五、一个预算协同案例:用状态和责任拆开 100 万元项目盘子

1. 情景设定:账面看似宽裕,预测已经接近上限

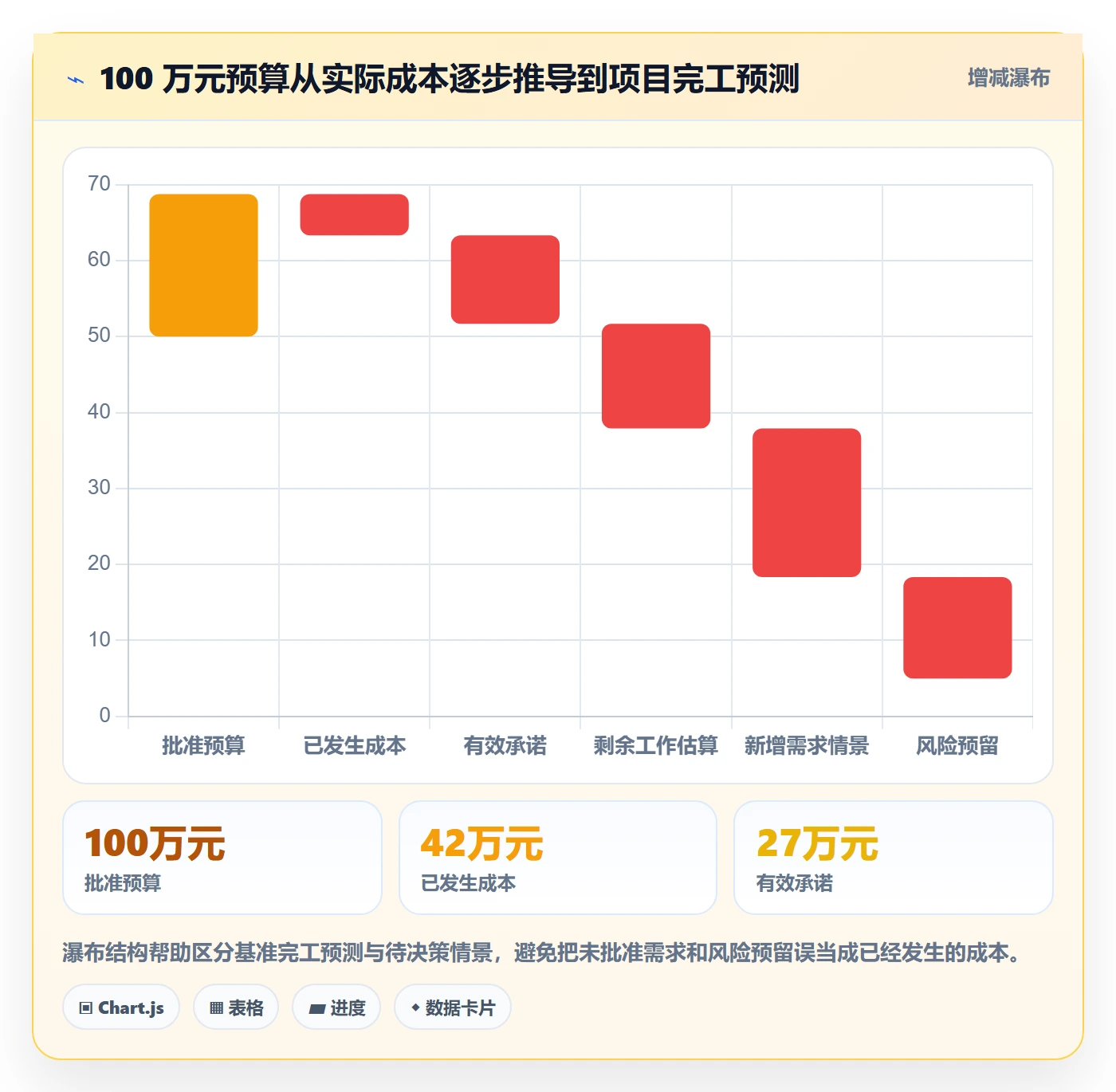

下面用一个情景模拟项目说明占用机制如何发挥作用。项目批准预算为 100 万元,建设周期 6 个月,涉及内部研发、外部测试、设备采购和差旅。项目开展到第 4 个月时,账面已确认支出 42 万元,表面上仍有 58 万元余额。

进一步核对后,团队发现外部测试合同还有 18 万元未验收,设备订单有 9 万元待到货,已批准但未执行的差旅为 3 万元,新增需求申请为 8 万元,风险预留为 5 万元。不同项目可能对哪些项目计入“占用”采取不同规则,因此这里把有效承诺和潜在需求分开展示,避免通过一个总余额掩盖风险。

状态 金额 处理方式 负责人动作
已发生 42 万元 进入实际成本核对 确认项目归属、验收和财务记录一致
外部测试有效承诺 18 万元 计入有效承诺 核对剩余交付、付款条件及取消条款
设备有效承诺 9 万元 计入有效承诺 确认到货时间、验收责任和退换条件
已批差旅计划 3 万元 作为可撤销预测单列 出行确认后转为更强的占用状态
新增需求申请 8 万元 列入待审批压力测试,不视为已承诺 先判断业务价值、替代方案和预算来源
风险预留 5 万元 绑定风险和触发条件 达到触发条件后再申请动用

2. 关键动作不是立刻砍需求,而是先判断钱处于什么状态

团队先核对 27 万元有效承诺是否真实、是否有重复记录、合同交付是否仍然需要。随后确认差旅是否已经出票,若尚未确认,则保留为可撤销预测。对于 8 万元新增需求,项目经理要求需求方说明对应的交付价值和不做的影响,并评估能否通过缩小范围、复用现有资源或延后非关键部分满足目标。

这一步很重要:预算管理不等于“凡是有压力就拒绝花钱”。如果某项新增成本能避免更大的延期损失,或满足明确的合规要求,正确动作可能是申请预算变更,而不是把成本藏起来。相反,如果需求只是方便性优化,且没有清楚的业务收益,那么应优先暂缓或寻找低成本替代方案。

3. 复核后形成可执行的管理判断

在这组模拟数据中,已发生 42 万元,已确认有效承诺 27 万元,若差旅仍可撤销则单独观察 3 万元。项目团队再估算剩余工作需要 22 万元,因此基准完工预测为 91 万元;若新增需求获批,预测上升至 99 万元;若风险预留也被触发,项目最终成本可能超过批准额度,需要尽早走变更或调整范围。

数字本身不是结论,估算假设才是。这里的 22 万元剩余成本必须有工作包、资源和报价支持;否则 91 万元只是一个看起来精确的数字。成熟的复核会把“已知事实”“估算假设”和“尚未决策事项”分开记录,并为每项不确定性标明责任人和更新时间。

预算占用最佳实践:项目经理预算管理协同管理,常见问题

4. 该案例能迁移的不是金额,而是核对顺序

项目经理可以把核对顺序固定下来:先对批准基准,再对实际发生;之后检查合同、订单和采购申请等有效承诺;然后识别可撤销计划和待审批需求;最后基于剩余工作与风险形成完工预测。按这个顺序做,团队不容易把所有金额直接相加,也不容易漏掉尚未入账的义务。

每次预算复核最好留下简短结论:当前基准是什么、预测变化的主要原因是什么、哪些事项需要决策、谁负责在何时更新。这样的记录比一张只有金额、没有解释的报表更有用,因为它能支持下一次管理会议继续追踪。

六、工具与流程如何协同:让预算跟着项目状态变化

1. 工具的作用是建立关联和提醒,不是替团队判断价值

中大型企业和 100 人以上组织常见的难题,是项目计划、需求、采购、财务和资源管理分散在不同系统中。此时可以通过项目管理平台承载项目、任务、负责人和状态,通过采购或财务系统维护合同、订单、凭证和付款,再以项目编码、工作包编码等关联字段做对账。具体系统边界应根据企业现有架构和合规要求决定。

以 PingCode 这类项目管理平台为例,可以把项目、迭代、任务、责任人和交付状态放在统一的项目视图里,再通过流程配置或接口关联采购、财务侧的成本信息。需要特别区分的是:项目管理平台适合帮助团队看见工作和责任,不应被误认为自动替代财务账或采购授权。是否能实现某种成本集成,需要依据企业版本、配置能力和现有系统接口实际核验。

2. 先建立最小可用字段,再考虑自动化

预算系统项目容易一开始就追求全面集成,结果字段过多、口径复杂、使用者不愿维护。我建议先确定能支持关键决策的最小字段,再逐步扩展。以下字段通常足以启动一轮可用的协同:

  • 项目编码、成本类别和对应工作包。
  • 申请金额、币种、税务口径和预计发生时间。
  • 预算审批状态、审批人和授权时间。
  • 合同或采购单编号、供应商和有效承诺金额。
  • 交付、验收、开票和付款状态。
  • 预计完工成本、估算依据和最近更新时间。
  • 变更原因、风险事项、释放条件和记录人。

自动化适合处理重复、规则清楚且出错代价较高的环节,例如按项目编码匹配采购记录、提醒长期未更新的承诺、识别预算申请缺少成本类别。对“需求是否值得投入”“延期是否需要增派资源”这类判断,仍需要责任人结合业务价值、风险和替代方案作出决定。

3. 建立数据责任表,避免“人人都能看、没人负责更新”

系统上线后最常见的失效方式之一,是团队都能看到数据,却不清楚谁负责把数据更新到正确状态。建议将关键数据的维护责任落到岗位,而不是笼统写“项目组负责”。例如项目经理负责预测和工作包映射,采购负责合同与订单状态,业务验收人负责交付确认,财务负责实际入账口径和凭证核对。

信息 建议责任角色 更新触发点 复核重点
项目完工预测 项目经理 里程碑变化、范围变更、资源调整 估算依据是否更新
合同和订单承诺 采购或合同管理员 签署、变更、取消、交付 是否仍然有效、是否重复关联
交付与验收状态 业务负责人或验收人 阶段交付、验收完成、返工 验收金额与合同节点是否匹配
实际发生和凭证 财务岗位 凭证确认、费用分摊、月结 成本归属、期间和会计口径
预算基准与变更 预算责任人或项目治理岗位 批准、变更、结项 是否有授权记录和版本留痕

4. 预算看板要服务于不同角色的不同问题

项目经理想知道剩余工作需要多少资源;财务想确认成本归集是否一致;部门负责人关注项目组合的资金分配和预测偏差;采购关心即将到期的合同与未交付订单。一个大屏不能简单把所有字段堆在一起,而应该让每个角色看到与其决策有关的信息。

项目经理的看板可以突出完工预测、承诺变动和待决策需求;管理层的视图应强调项目组合预算消耗、变更频次和高风险项目;财务和采购的视图则应重点呈现对账差异、未结承诺和逾期交付。看板数据应带上更新时间和统计口径,否则数字越醒目,误导风险可能越大。

七、实施步骤:从一张可信台账开始,而不是从复杂系统开始

1. 第一步:统一定义和审批边界

先用一页说明明确批准预算、实际发生、有效承诺、待审批、风险预留和可用额度的定义。接着列出哪些支出必须预先审批、谁有权批准、哪些情况需要预算变更。口径文件不必长,但要让项目经理、采购和财务都能对照同一个例子得出同一判断。

这一步尤其要明确“占用发生点”。例如合同签署、订单发出或审批通过中的哪一个节点构成有效承诺,应该依据企业授权制度和合同管理规则决定。对跨月或分期交付的项目,也要说明是按合同总额、分期金额还是交付计划展示。

2. 第二步:选一个项目做完整穿行测试

不要只在会议室讨论字段。选一个正在执行、包含采购或外包的项目,从预算申请一路追到采购、交付、验收和财务记录。每走到一个节点,就问三件事:数据在哪里产生?谁更新?下一岗位怎么核对?如果同一笔成本在不同系统里无法互相指认,先修关联和责任,再谈更复杂的自动化。

穿行测试要覆盖正常路径和异常路径。例如订单取消、部分交付、合同金额变更、发票晚到、需求转项目、预付款未及时冲销。现实中造成预算差异的往往是例外情形,只有测试顺利的标准流程,容易高估机制的可靠性。

3. 第三步:建立月度预测和事件触发复核

月度复核不意味着只能每月更新。预算预测可以按月形成正式版本,同时在合同金额变化、重大需求变更、关键里程碑延期或风险触发时进行事件驱动更新。这样既能控制维护成本,也能避免重要变化等到月末才被看见。

会议讨论应聚焦“变化”和“决策”,而不是逐行朗读报表。项目经理准备预测变化及原因,采购说明承诺变化,财务指出实际成本与项目记录的差异,管理者决定预算调整、范围取舍或资源重排。每项决策都应有负责人和完成时间。

4. 第四步:观察机制质量,而不只看超支金额

只统计项目最终是否超预算,无法判断占用流程有没有改善。可以观察承诺录入及时率、未匹配成本比例、预测偏差、承诺释放时长、预算变更频次和从申请到授权的周期。这些指标用于发现机制的摩擦点,不应直接变成对个人的单一绩效考核,否则容易诱发少报承诺或延迟登记。

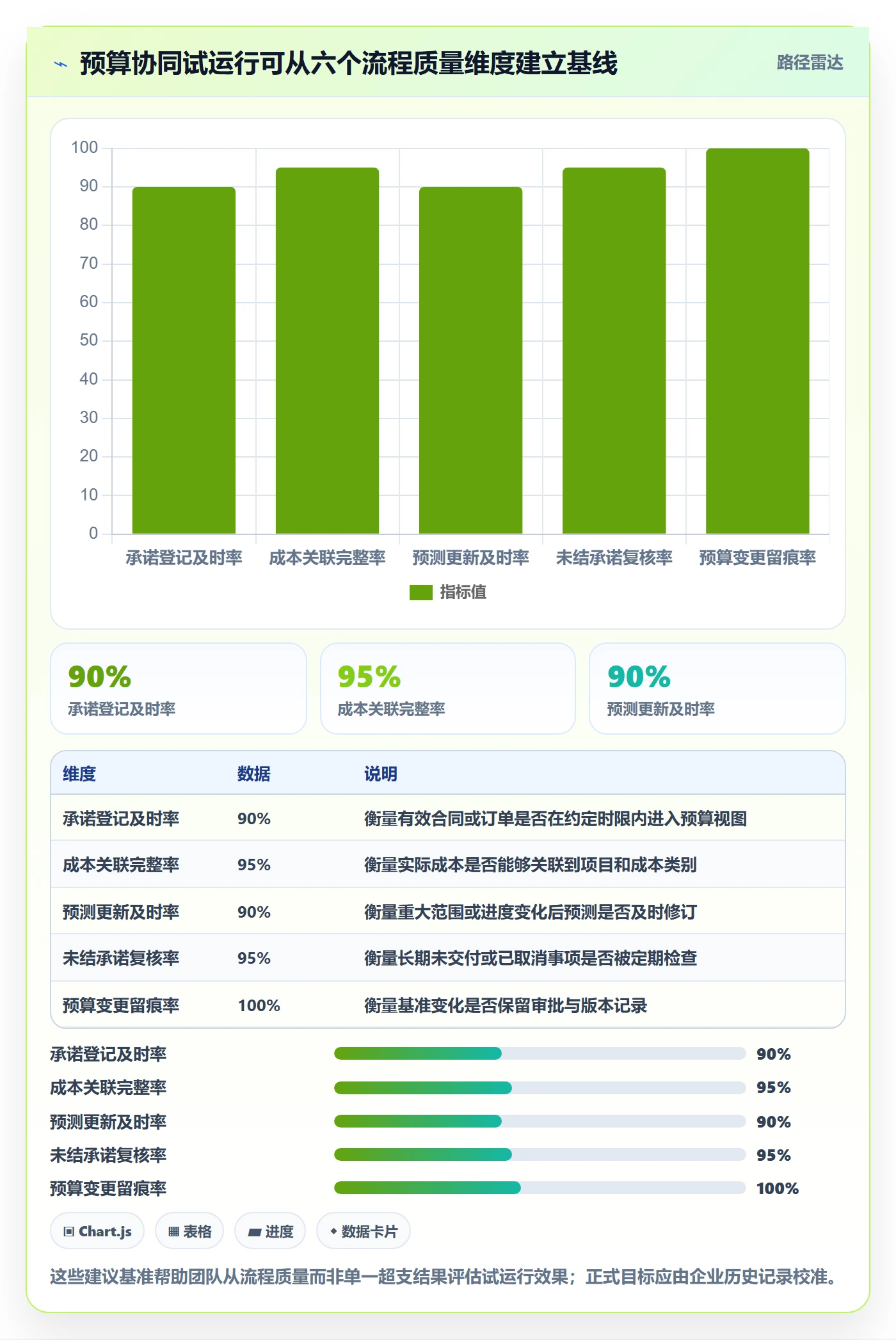

下图为一组建议基准的示意值,只用于内部试运行时讨论目标,不是公开行业标准。团队应根据历史数据设定自己的起始值和改进幅度。

预算占用最佳实践:项目经理预算管理协同管理,常见问题

八、不同项目场景下的行动建议与取舍

1. 固定范围、固定价格的项目:重点盯变更和验收边界

固定价格合同让项目成本看起来容易预测,但范围变更、验收标准不清和额外交付仍可能引发追加费用。项目经理应把需求基线、交付清单、变更授权和验收节点关联起来,避免团队把“客户提了”误认为“合同内必须做”。

这种场景的取舍是:前期多花时间明确范围和合同边界,换取执行阶段更少的争议。如果业务必须快速启动,可以先确认最小可交付范围,再对可选内容设置单独的变更流程。不要为了赶进度把合同总价当成成本风险已经消失。

2. 按人天或工时结算的项目:重点盯投入预测和资源变动

按人天结算时,成本会随人员数量、投入时长和项目周期变化。仅仅记录已完成工时不足以管理预算,还要将剩余工作量、人员费率、团队可用性和可能的延期放在一起预测。若外部人员的费率有差异,应按资源类别而不是统一平均值估算。

这种场景适合定期滚动预测,但需要防止为了追求数字完整而给每个任务填入看似精确的工时。对于不确定性高的工作,可以采用范围估算和情景分析,并标记估算置信度。取舍重点是降低预测盲区,而不是要求每位执行者提前承诺一个无法验证的精确数字。

3. 研发探索型项目:区分阶段资金与成果承诺

探索型研发常常在项目启动时无法准确知道最终实现路径。若一开始就把全部预算锁死到细颗粒度任务,团队会花大量时间维护不可靠的计划;若完全不设阶段边界,又可能在价值信号已经变差后继续投入。

更合适的做法是按验证阶段分配资金,每个阶段设定假设、交付证据和继续投入条件。阶段评审不仅看“花了多少”,还要看关键假设是否被验证、可行性是否提高、后续成本是否仍与潜在收益相称。取舍是以灵活性换取更强的阶段治理,不能把早期估算误当成固定承诺。

4. 多供应商或跨部门项目:重点控制重复承诺和成本归属

供应商多、部门多的项目,容易出现同一工作被不同采购申请重复计入,或者多个成本中心都认为支出应该归到别处。需要统一项目编码和成本归属规则,并在采购申请阶段检查相似交付物、合同范围和预算负责人。

这类项目可能需要更明确的财务与采购协同机制,甚至由项目办公室或项目组合管理岗位定期对账。取舍是增加一定治理成本,换取跨部门信息透明。若项目金额很小、供应商极少,则采用完整的多级审核可能得不偿失,应按风险和规模分层。

5. 项目规模较小、周期较短:采用轻量占用,不要过度建设

小项目可以使用一张结构清晰的台账,记录批准预算、实际成本、有效承诺、待审批需求、风险事项和更新日期。只要责任人明确、金额能对上、变更有留痕,未必需要复杂系统和多层审批。

轻量不等于没有规则。项目金额接近授权上限、支出不可逆或涉及外部合同的时候,仍应触发更严格的复核。小项目的取舍是降低维护负担,但保留清晰的升级条件;不要因为项目小就让承诺完全脱离预算视图。

九、预算管理中的取舍:控制、速度与可信度不能同时无限增加

1. 控制越细,维护成本越高

细颗粒度控制能够帮助定位偏差,但会增加分类、填报、审批和对账成本。如果维护工作长期依赖项目经理手工复制数据,团队会把时间耗在更新表格上,甚至为了按时汇报而牺牲项目推进。字段设计应围绕实际决策,不要把“能采集”误认为“值得采集”。

可采用分级管理:高金额、高风险、不可撤销支出走完整审批;低金额、可撤销、频次较高的支出走简化审批或事后抽查。具体金额门槛应由组织结合授权制度、项目规模和风险承受能力制定,不宜直接照搬他人阈值。

2. 预警越早,误报也可能越多

提前纳入待审批需求可以增加风险可见性,却可能让团队误以为预算已经被锁定。完全不展示待决事项,则会让完工预测过于乐观。解决方式不是强行二选一,而是分层显示:正式承诺、已批待执行、未批待决和情景风险各自独立,并明确哪些数字会减少可用额度。

管理层应关注的不只是“有没有预警”,还包括预警后是否采取了与风险等级相称的动作。若大量低质量预警无人处理,团队很快会对系统失去信任。阈值需要定期校准,尤其是项目类型、采购周期或成本结构发生变化时。

3. 预测精度不是绝对目标,关键是支持正确决策

不同项目的预测精度天然不同。成熟产品的重复性工作可以更精确,探索性工作或外部依赖较强的项目则存在更大区间。强行要求所有项目提交同样精确的月度预测,可能只会制造虚假确定性。

对管理层而言,区间预测和情景比较有时比单点数字更诚实。比如说明基准情景、乐观情景和压力情景分别依赖哪些假设,再决定是否保留风险空间。取舍是接受适当不确定性,换取更真实的决策输入。

4. 工具整合速度不等于管理成熟度

把项目、采购和财务数据集中到一个界面,能提高可见性,但不会自动解决预算口径冲突、责任不清或审批越权。若企业还没有稳定的编码、状态和责任机制,过早做大规模系统集成,可能只是把混乱更快地复制到更多地方。

更稳妥的顺序是先统一定义和责任,再选项目验证流程,最后按收益决定是否自动化。工具能帮助提醒和对账,但不能替项目负责人判断一项支出是否值得,也不能替授权人承担预算决策责任。

十、常见问题:预算占用管理的边界与实操

1. 预算占用和实际支出有什么区别?

实际支出通常指已经发生并按企业口径确认的成本;预算占用则还包括已经形成有效义务、但尚未转成实际成本的部分,例如有效合同或采购订单。占用让项目在发票到达之前就能看到资金承诺,避免把未入账误认为可用预算。

2. 待审批申请要不要算进占用?

通常不建议把所有待审批申请都与有效承诺混为一谈。它可以进入情景预测或潜在压力展示,提醒管理者未来可能有预算需求;只有在企业制度明确规定、且对应授权已经成立时,才按正式口径计入占用。报表要清楚标识状态,避免使用者误读。

3. 合同金额和预计最终付款金额不一致,按哪个占用?

应依据合同条款、采购授权和财务规则确定。合同可能包含可选服务、税费、汇率调整或按实际工作量结算条款,不能仅凭合同首页总额推断最终成本。项目预算视图应说明当前占用采用的金额口径,并在合同变更、交付量变化或价格调整时更新。

4. 供应商订单取消后,什么时候释放预算?

只有在取消已生效、相关费用或违约责任已经核实后,才应释放相应承诺。单纯在项目表里把状态改成“取消”,不一定代表外部义务已经解除。项目经理应与采购或合同管理员确认取消成本、已交付部分和退款情况,再由责任人更新预算状态并保留依据。

5. 风险预留应该由谁批准、谁维护?

批准权限应按组织授权机制和风险等级设置。项目经理通常负责提出风险、估算影响和跟踪触发条件;预算责任人或治理岗位负责授权;具体支出发生后,再按正常采购和财务规则处理。预留额度应定期复核,风险消失、项目关闭或使用期限到达时,要明确释放或重新审批。

6. 预算超支时,应该先削减范围还是申请追加?

先判断偏差来源和业务后果:如果超支来自估算错误或管理失控,应先修复预测和执行问题;如果来自经批准的范围变化,且新增价值足以支撑投入,可以申请预算变更;如果价值不明确或可延期,则优先重新排序、缩小范围或寻找替代方案。追加预算不是失败的标志,缺乏依据地追加才是治理问题。

7. 多久更新一次预算预测比较合适?

可以采用定期复核加事件触发的方式。月度更新适合形成管理节奏,但合同变化、重大范围调整、里程碑延期或风险触发时,不应等到下一个月度会议。更新频率要与数据变动速度匹配,避免过于频繁造成维护负担,也避免关键变化长期滞后。

8. 预算管理必须依赖专门的软件吗?

不一定。项目少、支出简单且协同角色有限时,结构清晰、带版本记录的台账可能足够。随着项目数量、供应商、审批路径和跨部门成本关联变多,手工方式的对账成本和出错风险会上升,才更需要工具支持。选择工具时,应先验证项目编码、状态流转、权限、导出和系统接口等实际需求,而不是只看功能清单。

十一、结尾:把预算占用从“余额管理”变成“承诺管理”

预算占用的核心,不是让项目经理更频繁地看数字,而是让项目、采购、财务和管理层在同一笔支出上说同一种语言。批准预算告诉团队边界,实际发生记录已经落地的成本,有效承诺揭示尚未入账的义务,待审批需求和风险预留则帮助管理者看到未来可能发生的压力。

我最建议的下一步不是立刻购买工具或重写全部制度,而是选一个正在执行的项目,抽取最近几笔支出,从申请、审批、合同、交付、验收到财务入账逐笔核对。先找出哪些钱被重复计算、哪些承诺没有进入预算视图、哪些状态没有责任人,再统一口径和更新规则。当团队能够解释每一笔钱处于什么状态、为什么占用、何时释放,预算才真正成为项目决策工具,而不只是月底汇报的一列余额。

常见问题解答(FAQ)

1. 项目预算应该按合同金额、预计成本还是已批准额度统计?

我在做项目周报时发现,财务说项目还剩 20 万预算,项目经理却认为只剩 8 万,因为还有未验收的外包工作没付款。我不确定预算占用到底应该按什么口径算,才能让团队看到的数字一致。

先区分预算、承诺成本和实际成本,不要把它们混成一个“已花费”数字。预算是批准的上限;承诺成本是已下单、已签约但尚未付款的金额;实际成本是已发生或已入账的支出。

举例来说,项目批准预算为 100 万,已付款 55 万,已签约未付款 25 万,则实际支出是 55 万,承诺成本是 25 万,可用预算应按 100−55−25=20 万计算。若只看付款数,会把可用余额高估到 45 万。建议项目经理、财务和采购在项目启动时约定统计口径,并在周报中并列展示三项数据;

预算余额以“批准预算减实际成本和有效承诺成本”为判断基准。

2. 预算占用应在采购申请、合同签订还是付款时更新?

我负责的项目经常出现申请审批通过后,预算表里仍显示额度充足,等合同签了才发现多个团队都占用了同一笔钱。我想知道预算控制点设在哪里,既不拖慢业务,也能避免超支。

关键控制点应设在产生有效承诺的时刻,而不是等付款。通常可在采购申请获批时先做预占,合同或订单确认后转为承诺成本,发票入账或付款后再转为实际成本;取消申请或订单时及时释放预占。

比如 10 万元采购申请获批后先占用 10 万额度,合同最终签为 9.2 万,就将承诺额调整为 9.2 万,而不是继续占满 10 万。判断标准是:一项决定是否已经让项目承担了不可忽略的资金责任。

预占太晚容易重复承诺,预占后不释放则会造成预算“虚假耗尽”,因此流程必须同时规定占用、转化和释放的责任人及更新时间。

3. 多个项目经理共同使用一笔部门预算时,怎样避免重复占用?

我遇到过两个项目经理分别认为自己可以使用部门预留的 30 万,后来两边的采购都推进了,才发现总额已经超过预算。我不想只靠提醒大家看共享表格,有没有更可靠的协同办法?

共享表格只能解决信息可见,不能自动解决额度冲突。应给每笔预算设置唯一归属或明确的审批权:例如部门预算 30 万中,项目甲获批 18 万、项目乙获批 8 万,剩余 4 万作为未分配储备;项目经理只能在各自额度内发起承诺,动用储备须由预算负责人审批。

协同台账至少记录项目、预算科目、申请金额、审批状态、承诺金额、实际金额和最后更新时间,并规定同一笔申请只能有一个有效编号。若使用项目管理工具,可重点验证它是否能按项目和科目限制额度、保留审批记录并同步更新占用,而不只是展示汇总数字。

额度冲突的解决原则是先冻结新增承诺,再核对已批准事项,最后由预算负责人按优先级重新分配,不能把“先签合同的人”当成默认获批者。

4. 项目预算出现偏差时,怎样判断该调整预算还是纠正执行?

我手上的项目实际成本比计划高了 12%,团队解释是需求增加、外包报价上涨和排期延期都有影响。我担心一遇到偏差就申请加预算会掩盖管理问题,但一味压成本又可能损害交付,应该怎么判断?

不要只看超支百分比,先拆分偏差来源,再判断是否改变了原先批准的范围或假设。可把差异分成范围变更、价格变化、效率损失和估算遗漏四类:经批准的新增需求通常应走变更评审并同步调整预算基线;供应商涨价要核对合同条款和替代方案;返工、等待或资源利用率低通常先做执行纠偏;

启动时漏估的必要工作则要补充证据后重新评估。举例来说,预算 100 万、预计完工成本升至 112 万,若 8 万来自正式新增范围、4 万来自返工,就不应简单申请增加 12 万:前者评估是否扩充基线,后者要提出纠正措施并估算还能否追回。每次评审同时看剩余工作成本和完工预测,而不是只看已花金额;

只有变更有依据、影响已量化且批准人明确时,才调整预算基线。

核心关键词

读者评论

欧
欧阳安琪

我们之前也把余额当可用额度,直到几笔已下单但未开票的采购集中入账,才发现预测偏差很大。把承诺和实际分开看确实有帮助,关键还是订单变更后要有人及时更新。

方
方云舟

五类口径比较清楚,不过小团队如果每笔差旅、零星采购都走完整状态链,维护成本可能不低。或许可以按金额和取消难度设置不同的占用规则。

邵
邵浩然

跨部门对账时,项目编号和采购申请编号统一很实用。但风险预留由谁批准、多久复核一次,实际执行中往往比表格字段更难,文章可以再补充这部分的例子。

文章包含AI辅助创作:预算占用最佳实践:项目经理预算管理协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/596424
