预算管理里最容易被误判的,不是“钱花超了”,而是“账面上还有钱,项目却已经没有可自由使用的预算”。采购申请已提交但合同未签、外包工时尚未验收、云资源按月扣费、变更单还在审批,这些未付款事项如果没有及时占用预算,项目经理看到的余额就会偏乐观。预算占用的核心不是多做一张台账,而是把承诺、发生、付款和释放放进同一套可追溯的规则里。
我建议把项目预算至少拆成四个口径:已批准预算、已占用预算、已实际发生预算、可用预算。占用不是支出,也不应与实际成本重复相加;它是对未来支出的预留。本文会用一组明确标注为“情景模拟”的项目数据,说明如何设定占用节点、计算可用余额、处理变更与释放,并给出可以直接改造使用的台账字段和月度检查模板。
一、先讲核心结论:预算占用管理的是承诺,不只是付款
1. 预算占用的实用定义
在项目管理中,我把预算占用定义为:某项支出已获得必要授权,并且项目已经形成可识别的资源承诺,但相关成本尚未全部进入实际发生口径时,对可用预算进行的预留。这里的“承诺”可以是已批准采购申请、已签署合同、已确认的外包排期,也可以是已启用且会持续计费的云资源。
这一定义有两个边界。第一,只有意向、报价或未经批准的需求,通常不应计入正式占用,但可以放在“预测需求”中观察。第二,已经入账或已确认发生的成本,应进入实际发生口径,不能继续作为未结占用重复扣减。项目经理要管理的不是一个余额数字,而是每一笔钱从预测、承诺、发生到结算的状态变化。
2. 四个预算口径必须同时存在
如果项目只看“预算总额”和“已付款金额”,就会漏掉已承诺但未付款的部分。只看财务已入账数据也可能有时间差,尤其是按月结算的外包和云服务。建议在项目层面至少展示以下四项,并规定统一的统计时点。
| 口径 | 含义 | 常见来源 | 管理用途 |
|---|---|---|---|
| 批准预算 | 经授权可用于项目的预算上限 | 立项审批、预算变更审批 | 确定项目资金边界 |
| 已占用预算 | 已承诺但尚未转为实际发生的金额 | 采购、合同、排期、资源启用记录 | 避免把承诺资金误当作可用余额 |
| 实际发生预算 | 已提供服务、已交付或已按规则确认发生的成本 | 验收单、工时确认、发票或财务凭证 | 衡量已消耗资源及成本绩效 |
| 可用预算 | 扣除实际发生和未结占用后的余额 | 项目预算台账计算 | 判断是否能承接新需求 |
可用预算的常用计算方式是:可用预算=批准预算-实际发生-未结占用。这套公式成立的前提是“实际发生”和“未结占用”互斥。合同总额中已经验收并确认的部分应从占用转入实际发生,不能两边都保留。
如果企业的财务系统把已发生但未开票的服务计入应计成本,项目台账应以统一规则同步该口径;如果财务只在收到发票后入账,项目管理层仍可以按验收或服务期间确认“项目已发生”,但必须标明它是项目控制口径,不可直接冒充财务报表口径。
3. 占用的目的,是保护决策质量
预算占用不等于把预算锁死。它的作用是让项目经理在承诺资金之前看到真实的选择空间:哪些金额已被合同或排期锁定,哪些只是待审批,哪些可以因需求取消而释放。这样,团队在面对范围变更、紧急采购或资源调度时,依据的是经过分类的资金状态,而非一个未经校正的“剩余预算”。
我尤其重视一条管理原则:占用必须有来源、有责任人、有状态、有预计转化时间,也必须有释放条件。只记金额、不记来源,月底无法核实;只占不释放,预算会逐渐被历史申请“冻结”;只做审批、不回写台账,管理数据仍然失真。

二、背景和真实场景:预算失真通常发生在付款之前
1. 项目预算是多条业务链的交汇点
一笔项目成本可能从需求讨论开始,经过估价、预算申请、采购审批、合同签署、服务提供、验收、开票和付款。不同部门关注的节点不同:项目经理关心范围与资源,采购关心合同和供应商,财务关心凭证及入账,业务负责人关心进度和结果。预算数据若只存在于单一部门的表格里,就容易出现各自有记录、彼此对不上。
典型场景是:项目经理批准了外包团队两个月的排期,供应商已预留人员,但合同补充协议仍在流转。财务系统暂时没有付款记录,项目台账却显示预算尚未使用。此时如果项目又批准一项相似服务,就可能形成重复承诺。问题不是财务做错了,而是项目控制的时间点早于付款时间点。
2. 四种成本的时间差最容易被忽略
采购类成本的时间差通常发生在申请通过到合同签署之间;人力或外包成本的时间差发生在排期确认到工时验收之间;订阅和云资源的时间差发生在资源启用到月度账单生成之间;差旅及零星费用的时间差则可能发生在出行完成到报销入账之间。
因此,预算占用不能只按“有没有发票”决定。更稳妥的做法是按成本性质确定占用触发点:采购按授权采购单或合同承诺,外包按已确认的排期或工时上限,订阅服务按有效期间和合同金额,差旅按批准的出行预算。触发点应与组织制度一致,并由财务或预算责任人确认。
| 成本类型 | 建议关注的占用触发点 | 容易漏记的情况 | 释放或转实际的依据 |
|---|---|---|---|
| 设备与物料采购 | 采购申请获批或采购订单确认 | 申请已批准,尚未收到订单或发票 | 取消订单、退货、验收及财务确认 |
| 外包与专业服务 | 已确认的合同金额或排期上限 | 人员已预留,工时未验收 | 验收工时转实际,未执行部分经确认后释放 |
| 云服务与订阅 | 资源启用、订阅生效或合同承诺 | 按月出账导致当月费用尚不可见 | 停用确认、合同终止或账单核对 |
| 差旅与活动 | 出行或活动申请获批 | 已出行但报销尚未提交 | 报销确认后转实际,未发生部分释放 |
3. 预算占用需要按时间维度切片
年度项目预算不等于每个月都可以自由使用同样的金额。若某合同金额为30万元,服务期横跨三个月,项目经理需要同时看到合同总承诺和本月预计发生。前者用于判断总预算余量,后者用于现金流和月度预测。把两者混为一谈,会导致月度报表看起来忽高忽低,也可能误以为某个月预算突然“消失”。
在管理台账中,我建议为每笔占用保留“承诺总额”“本期预计发生”“累计已转实际”“未结占用”四个字段。合同总额可以一次性占用,也可以按组织规定分期占用,但计算逻辑要固定,不能同一项目一部分按合同总额、一部分只按当月计划占用,却不做口径说明。

三、常见误区:看起来简单的做法,往往留下隐性风险
1. 把付款金额当作预算消耗
这是最常见也最危险的误区。供应商尚未开票,不代表项目没有承诺;合同已经签订、服务已排期,项目的选择空间可能已经被锁定。如果只扣已经付款的金额,团队会把尚未付款的合同额误认成可用预算,进而再次批准相同类别的支出。
我会把“付款”视作结算状态,而不是项目预算状态的唯一判据。项目控制至少需要知道授权、承诺、发生、结算四个阶段。付款数据很重要,但它回答的是现金何时流出,不一定回答预算还剩多少可决策空间。
2. 把预算申请金额全部长期挂占
另一种相反做法,是所有申请一经提交就按申请金额占满预算,之后不再清理。这样虽然短期内不容易超支,却会制造大量“僵尸占用”:申请被退回、需求被取消、合同金额低于申请金额,余额仍然被锁住。项目越做越久,可用预算越不可信。
申请阶段可以纳入预测或待审批承诺,但不一定都进入正式占用。占用层级应与授权成熟度匹配,例如“需求估算”进入预测,“预算审批通过”进入待承诺,“采购订单确认或合同签署”进入正式占用。只有同一套状态定义,团队才能区分保守预测和真实承诺。
3. 忽略占用转实际后的冲销
假设一份12万元的服务合同已经占用预算,第一阶段验收4万元并确认发生。如果台账新增4万元实际成本,却仍保留12万元占用,可用预算就被多扣4万元;如果完全清掉12万元占用,则剩下8万元未执行承诺又会被错误释放。
正确处理是:合同占用从12万元减少4万元,实际发生增加4万元,未结占用剩8万元。一笔成本从占用转实际时,预算总影响不应因为状态变化而凭空增加或减少。这条检查规则可以快速发现重复扣减。
4. 只看项目总额,不看成本类别和责任人
项目总预算余额可能仍然为正,但某个成本类别已经超出已批准额度。例如总预算100万元,设备采购预算20万元、外包预算50万元、差旅预算5万元。设备采购超出8万元时,不能简单用差旅预算尚未使用来掩盖。是否允许类别间调剂,应由预算规则和授权人决定。
每条占用至少应关联项目、工作包或成本类别、申请人、责任人、审批记录、供应商或资源对象、预计转实际日期。字段过少,月底难以追责;字段过多,团队会绕开台账。我的取舍是先保证能回答“这笔钱为什么占用、谁确认、什么时候复核、怎样释放”,其余字段再按组织需要增加。
5. 把所有风险压缩成一个预留比例
不少团队习惯在项目预算上统一加一笔“风险预备金”,但预备金不能替代具体承诺管理。合同金额、汇率波动、需求不确定性和资源价格变化的成因不同,发生概率、可控程度和处理权限也不同。统一加10%或15%看似谨慎,实际可能掩盖估算缺口。
如果确实要设置管理储备或应急预算,应单独记录金额、适用条件、审批人和动用后的重估规则。它不是任何预算超支的自动补贴,也不应被项目经理私下当作可用预算。

四、专业判断逻辑:让占用节点、金额和状态都能解释

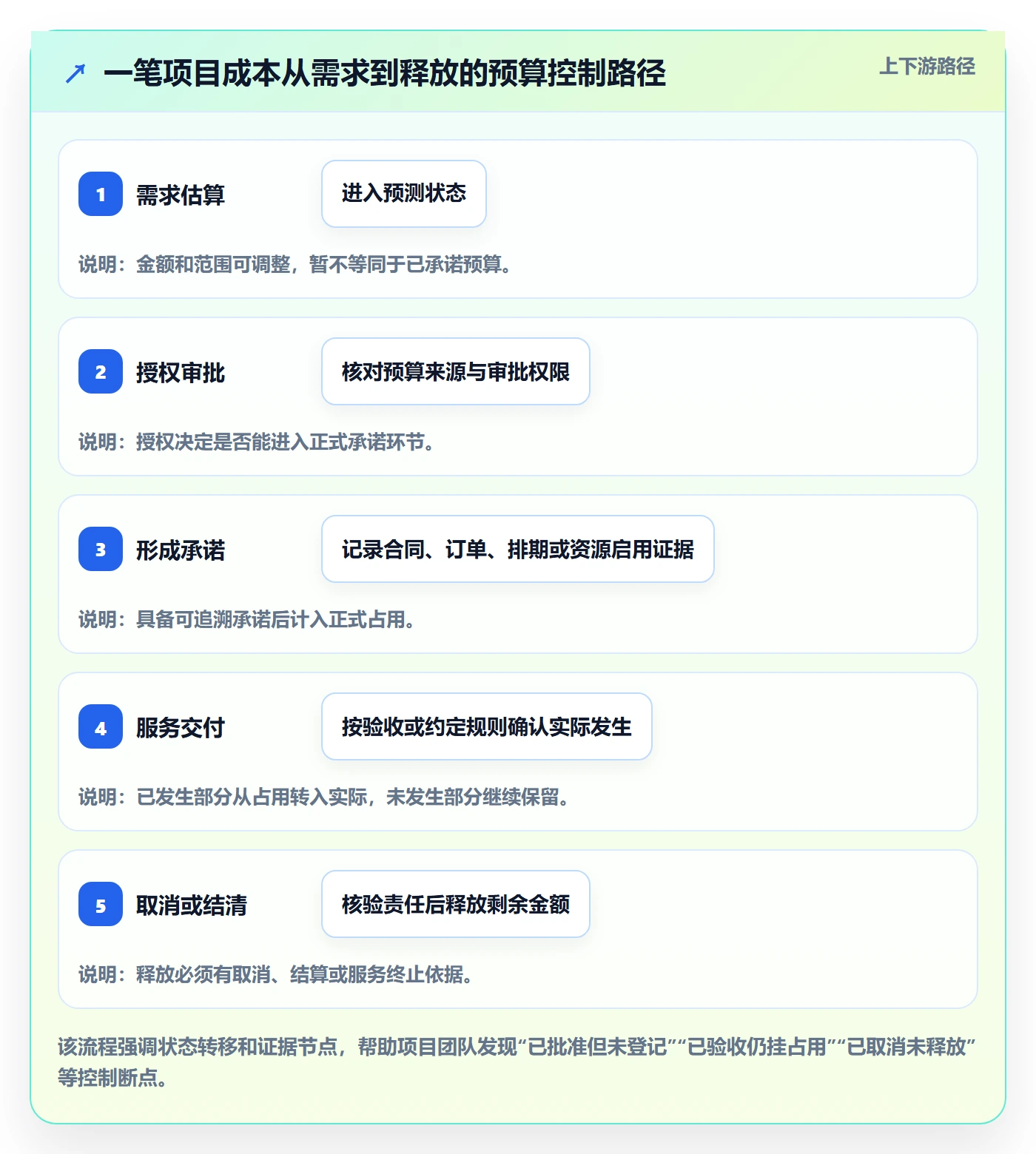

1. 先判断是否形成了可识别承诺
面对一笔支出,我会先问:项目是否已获得足够授权?对方是否已开始履约或为项目保留资源?取消是否会产生违约金、沉没成本或明显进度损失?如果答案都是否,通常它更像需求预测,而不是正式占用;如果授权已完成、承诺可识别且取消有成本,就应考虑进入占用。
这个判断不是让项目经理自行绕开财务制度。组织内部的采购授权、会计确认和预算控制可能使用不同口径。项目经理应把“项目控制口径”与“财务入账口径”并列展示,并在台账说明差异,不能用管理上的估算数字替代法定或企业会计记录。
2. 占用金额按可执行承诺估,不按最坏想象估
金额估算既不能只取已支付数,也不宜把所有潜在风险都叠加成占用。合同已签的固定金额,原则上以合同承诺为基础;按工时结算的服务,按已批准工时上限乘以合同单价,并在每个结算周期校正;云资源则可以结合当前配置、预留实例和最近账单预测,标明预测假设。
对于尚未确定的变更,可以在“风险预测”中列出高、中、低情景,但不应将概率情景与确定承诺混为一个数字。若管理层希望采用概率加权预测,应明确计算方法和使用目的:它用于预测项目最终成本,不一定等同于预算占用。
3. 用状态机控制转移,而不是靠备注猜测
占用状态应尽量少而清楚。我建议从以下状态开始:预测、待审批、已批准待承诺、正式占用、部分转实际、已结清、已取消待释放、已释放。每个状态都应定义进入条件、责任人和下一步动作。状态数量不宜为了覆盖所有特殊情况无限扩张,否则团队会把时间花在挑选状态,而不是核对事实。
| 状态 | 进入条件 | 预算处理 | 退出条件 |
|---|---|---|---|
| 预测 | 需求已识别,金额和授权尚未确认 | 用于预测,不直接扣减正式可用预算,或单独展示预测余量 | 进入审批、取消或重新估算 |
| 待审批 | 申请已提交,尚未获得必要授权 | 单独显示待批金额,避免与正式承诺混淆 | 批准后进入待承诺,拒绝后关闭 |
| 正式占用 | 授权完成且形成可识别承诺 | 扣减可用预算 | 发生、变更、取消或结清 |
| 部分转实际 | 部分服务已验收或成本已确认 | 已确认部分从占用转实际,剩余部分继续占用 | 继续发生、释放剩余承诺或结清 |
| 已取消待释放 | 取消已确认,但释放依据尚未完成核验 | 暂不立即释放,保留复核标记 | 核验无后续责任后释放 |
| 已释放 | 未履约部分不再构成承诺,且有证据支持 | 恢复可用预算,保留历史记录 | 关闭,不覆盖原始记录 |
4. 变更和释放要留审计链
金额变化不应直接覆盖原值。台账要记录原始金额、调整金额、调整原因、生效日期、发起人、审批人以及凭证链接。这样月底复盘时,才能分辨是估算误差、范围变更、供应商折让,还是录入错误。
释放也需要依据。合同取消需要确认是否有违约金;外包排期取消要确认供应商是否仍保留人员;云资源停止后要确认计费周期是否结束。没有依据的“手动清零”可能让项目余额虚增。更好的做法是先进入“取消待核验”,由预算责任人复核后再释放。
5. 设定预警线,但把阈值当作管理触发器
预警线不是通用常数。项目初期、交付中期和验收尾期的资金风险结构不同。可以根据项目规模、预算类别和审批周期设定“可用预算比例”“占用增长速度”“未核对占用金额”“预计完工成本”等提醒。例如可用预算低于批准预算的15%时触发复核,但如果项目已经进入验收阶段,这个阈值可能过于敏感;如果项目处于采购密集期,15%也可能不够安全。
我更看重预警是否能触发动作,而不是数字看起来是否精确。预警出现后,应该明确谁在几个工作日内核查什么、谁有权暂停新承诺、是否需要重估完工成本。没有责任人和处理时限的预警,只是颜色变化。

五、案例与数据观察:一个模拟项目如何从余额幻觉回到可决策
1. 案例背景与口径声明
以下案例是为说明计算方法构造的情景模拟,不是某家企业的真实财务数据,也不代表行业均值。假设一个数字化交付项目批准预算为100万元,包含外包服务、设备采购、云服务、差旅和应急储备。项目进入第三个月时,财务付款记录显示已付28万元,项目经理据此认为还有72万元可用。
复核后发现,另有12万元采购订单已确认但未收货,18万元外包合同已签但只验收了7万元,6万元云资源合同已生效且已确认发生2万元,另有3万元差旅审批通过、其中1万元已报销。此时,若只把付款数28万元当作预算消耗,未结承诺和已发生未付款成本都可能被忽略。

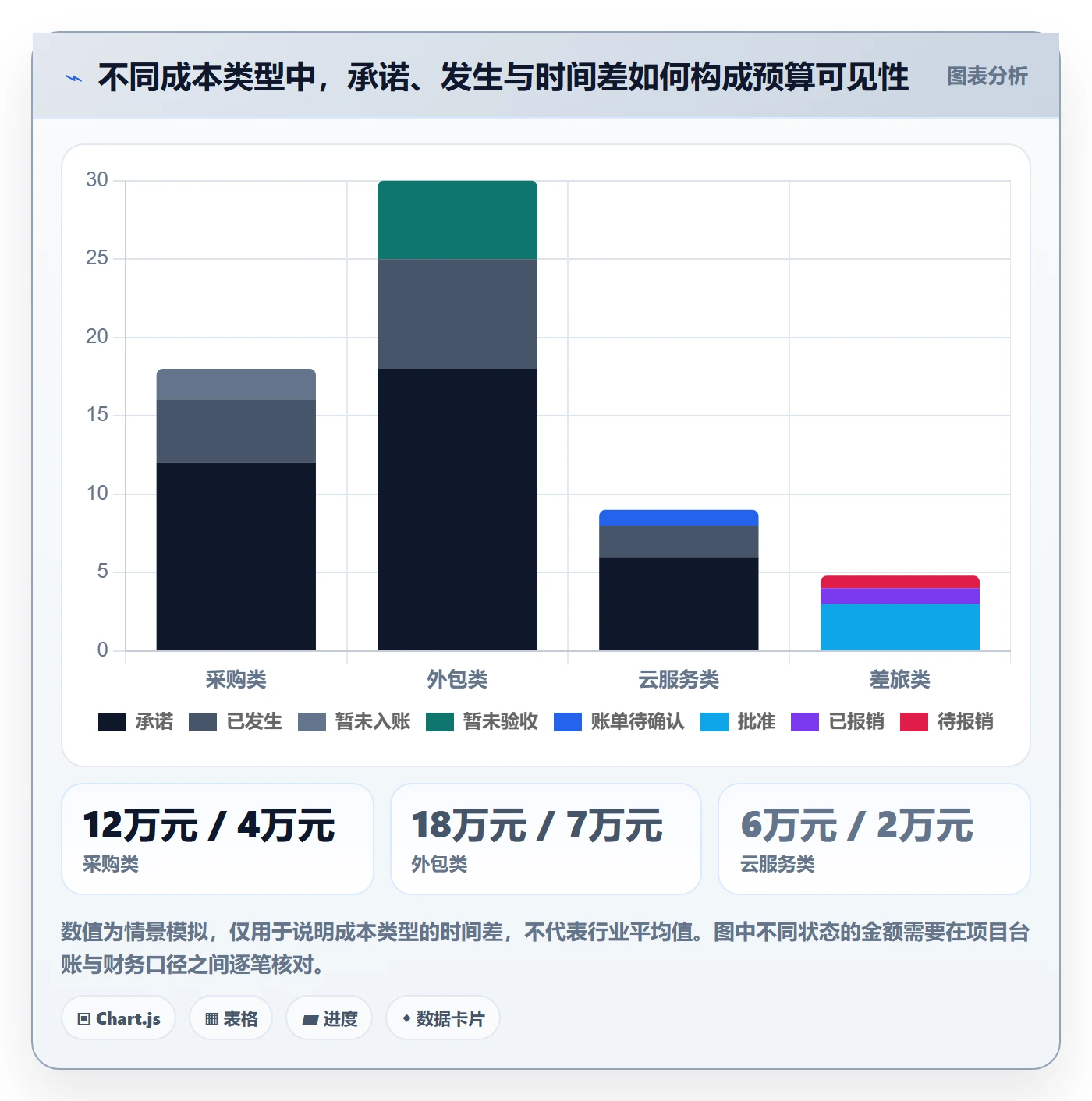

2. 先把已发生和未结占用分开
为避免重复计算,案例把金额按项目控制口径逐项拆分。外包合同18万元中,已验收7万元转入实际,剩余11万元继续占用。采购订单12万元尚未收货,暂按正式占用处理。云服务6万元合同中,已确认发生2万元,剩余4万元按合同及服务周期核对;差旅3万元中,已报销1万元,如果出行已经完成但报销尚未提交,应根据凭证把已发生金额转入实际,而不是继续留在占用。
如果假设采购12万元、外包未结11万元、云服务未结4万元、差旅待报销1万元均属于未结占用,那么正式占用合计28万元。若项目已发生金额为28万元,理论可用预算为44万元。这里的28万元实际发生需要与付款数逐笔核对;两者可能相等,也可能因应计、预付款或发票时点不同而不相等。
因此,案例的关键结论不是“项目还剩44万元”,而是:只有在批准预算、发生成本和未结占用口径互斥、完整且处于同一统计时点时,44万元才是可用预算估算。如果合同中含税、不含税口径不一致,或者还有未登记采购承诺,这个数字就必须重新计算。
| 项目状态 | 金额 | 情景模拟处理 |
|---|---|---|
| 批准预算 | 100万元 | 作为项目总预算上限 |
| 已发生成本 | 28万元 | 按交付、验收或服务期间确认,需与财务数据对账 |
| 采购未结占用 | 12万元 | 采购订单已确认,尚未转实际 |
| 外包未结占用 | 11万元 | 18万元合同中已发生7万元,剩余11万元继续占用 |
| 云服务未结占用 | 4万元 | 按合同和服务周期估算,待账单核实 |
| 差旅待结算占用 | 1万元 | 已批准且尚未结算,需确认是否已实际发生 |
| 估算可用预算 | 44万元 | 100-28-12-11-4-1,建立在口径完整的前提上 |
3. 用差异而不是单个余额驱动复盘

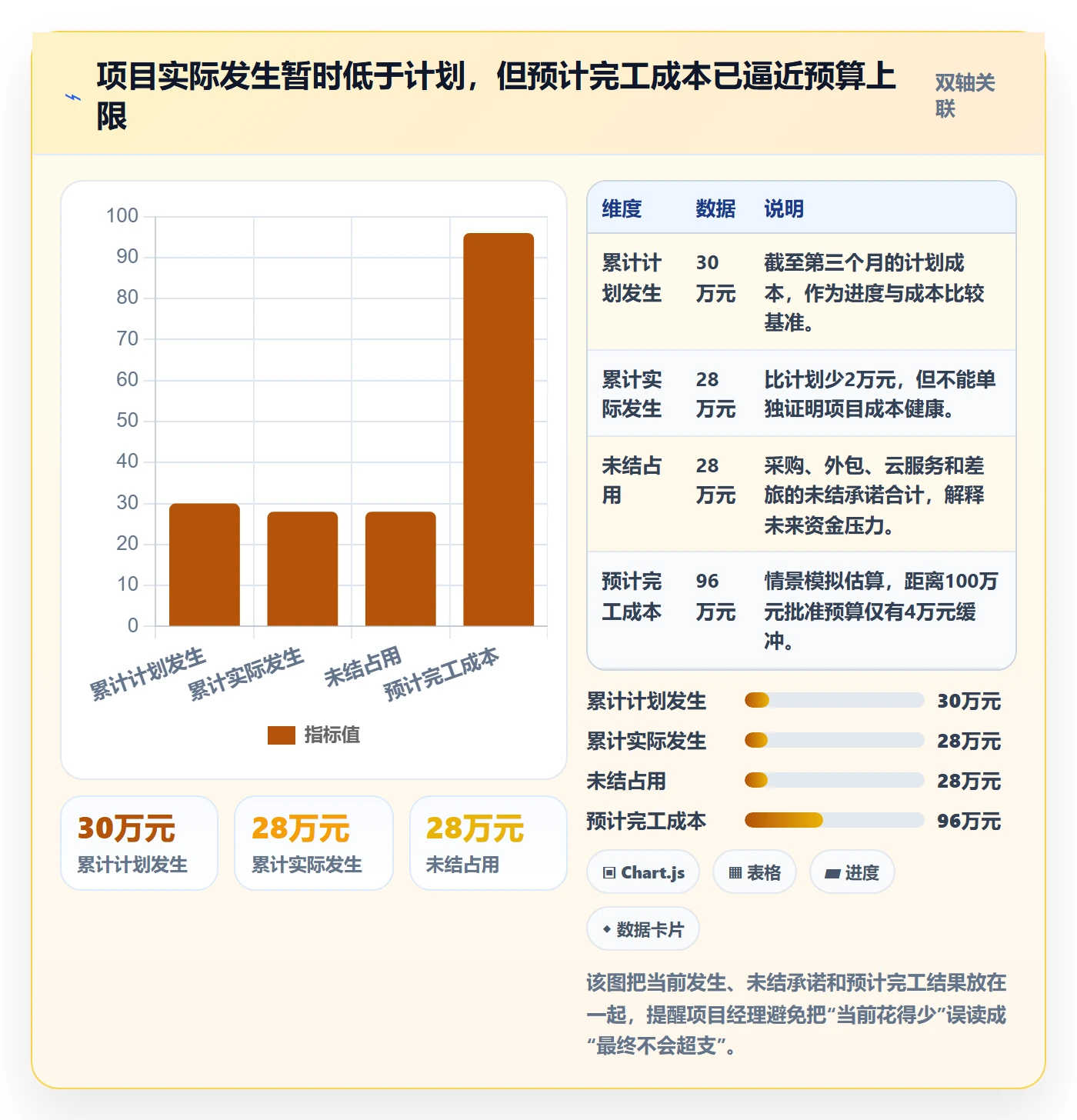

我会同时比较预算计划、占用、实际发生和完工预测。单看当前实际发生可能显得成本偏低,但如果未结占用很高,完工成本就可能接近预算上限。反过来,某个月实际支出较高,也不一定意味着项目失控,可能只是此前承诺在本月集中验收。
在情景模拟中,假设第三个月计划累计发生30万元,实际发生28万元;但由于未来两个月已确认合同和资源需求,预计完工成本为96万元。此时项目看起来比计划少花2万元,却只有4万元预算缓冲。更应关注的是预计完工成本和剩余工作量是否匹配,而不是把“低于计划”直接判断为管理优秀。
如果预计完工成本超过批准预算,项目经理应把差异拆成范围变化、价格变化、生产率偏差、估算遗漏和时间延长等原因。只有识别原因,才能决定是减少范围、优化资源、申请预算变更,还是接受有审批依据的超支风险。

4. 从案例中提炼三项可复用检查
- 检查一:所有承诺是否有证据。逐笔查看合同、订单、排期确认、资源启用记录或审批记录,不能只看口头说明。
- 检查二:已发生金额是否仍留在占用。按验收、服务期间或组织认可的确认规则,检查是否存在重复扣减。
- 检查三:已取消金额是否已释放。确认是否仍有违约责任、最低消费或后续服务,再决定能否恢复可用预算。
这三项检查比月底临时对总数更有效,因为它们围绕金额变化的原因展开。预算台账的价值并非“算出一个余额”,而是让每一笔余额都能解释其来源、状态和下一步处理方式。
六、可直接改造的预算占用台账与月度操作模板
1. 台账字段:少而关键,先保证能闭环
下面的字段模板适合先用表格或项目管理平台落地,再根据项目数量和审批复杂度自动化。不要一开始就追求几十个字段;先确保每条承诺都能从申请追到释放,再逐步接入采购和财务数据。
| 字段 | 填写规则 | 示例 | 核对责任 |
|---|---|---|---|
| 项目与工作包 | 使用统一编码,避免同一项目多种名称 | 交付项目A/设备接入 | 项目经理 |
| 成本类别 | 按预算科目或企业成本分类选择 | 外包服务 | 项目经理、预算责任人 |
| 申请编号与审批记录 | 保留可追踪的单号或链接 | 采购申请编号 | 申请人 |
| 承诺对象 | 供应商、人员、订阅或资源名称 | 测试服务供应商 | 项目经理 |
| 批准金额 | 记录授权金额及币种 | 18万元 | 审批人 |
| 正式占用金额 | 按已确认承诺更新,不与实际重复 | 未结11万元 | 预算责任人 |
| 已发生金额 | 按统一确认规则填报 | 累计验收7万元 | 项目经理、财务接口人 |
| 预计发生日期 | 填到月或周,注明预测版本 | 第三月至第四月 | 工作包负责人 |
| 状态及复核日期 | 按状态定义更新,并设置下一次复核时间 | 部分转实际;下月5日复核 | 占用责任人 |
| 释放依据 | 合同变更、取消确认、结算或停用证据 | 供应商确认未执行工时 | 项目经理、审批人 |
2. 月度预算占用检查流程

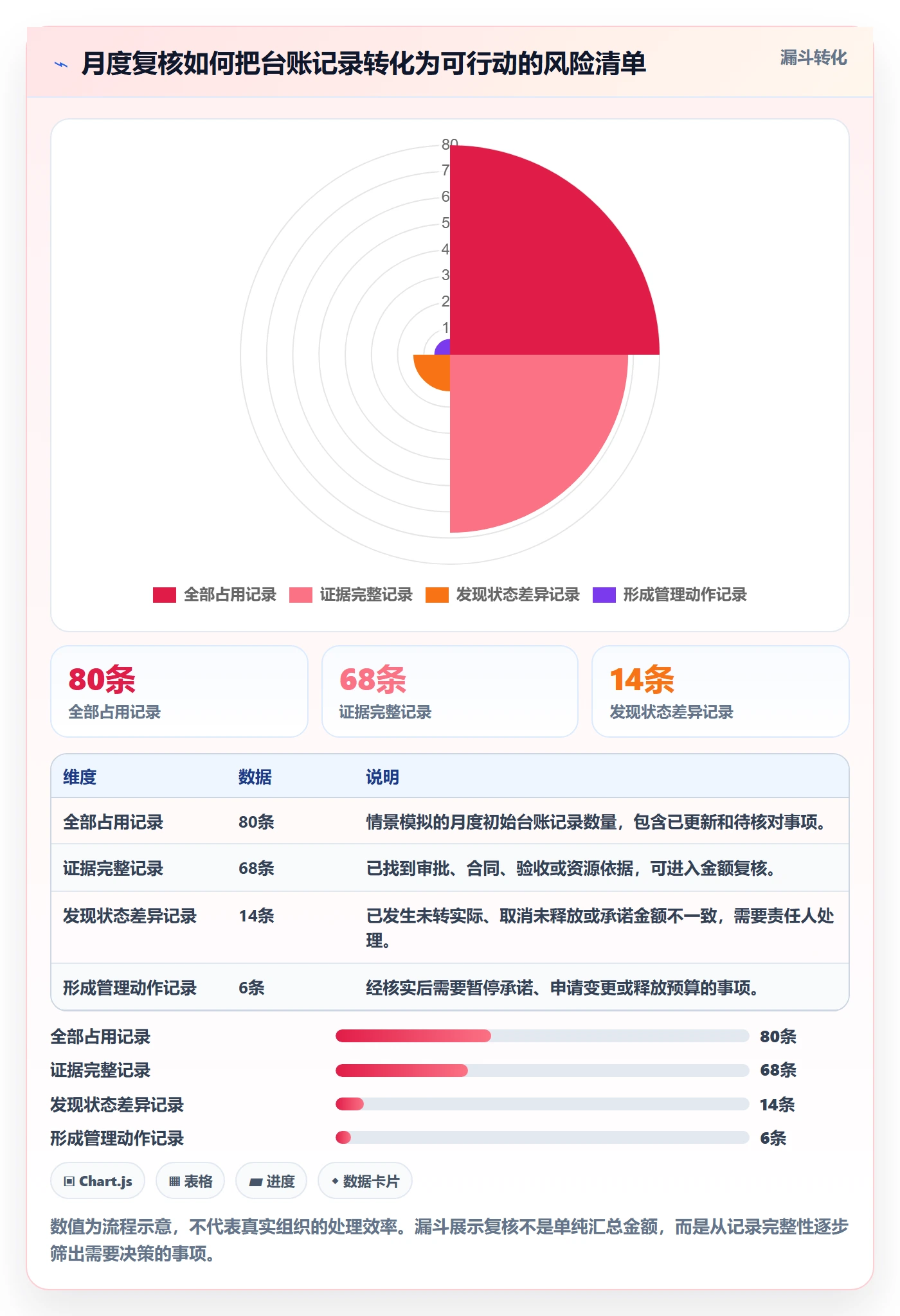

月度检查最好固定在财务关账或项目例会前完成,让项目负责人拿到的是可用于决策的版本。下面的顺序适合中小型项目;大型项目可以将采购、外包、云服务分成不同工作流,但仍要回到同一预算口径。
- 冻结统计时点。写明本次数据截至哪一天,避免台账、财务报表和项目报告使用不同期间。
- 核对新增承诺。从本月采购、合同、排期、订阅和资源启用记录中查找尚未登记的金额。
- 核对发生成本。将已验收、已提供服务或按制度确认发生的成本从未结占用转入实际口径。
- 检查占用年龄。筛出超过设定周期仍未变化的记录,确认是长期合同、审批堵塞还是失效申请。
- 复核取消和释放。检查取消依据、违约责任和最低消费,确认可释放部分并保留审批记录。
- 更新完工预测。结合剩余范围、资源计划、变更请求和价格变化,重新估算预计完工成本。
- 触发管理动作。对逼近预警线、超预算类别或资料不完整的项目,明确责任人、处理期限和审批路径。
3. 可复制的月度复核记录模板
| 复核问题 | 本期记录 | 责任人 | 需要的证据 |
|---|---|---|---|
| 本月新增了哪些正式承诺? | 填写金额、类别、发生依据 | 项目经理 | 审批、订单、合同、排期或资源记录 |
| 哪些占用已部分转为实际? | 填写转实际金额与剩余占用 | 工作包负责人 | 验收、工时确认、服务期间记录 |
| 哪些占用连续两期未更新? | 说明延迟原因及预计解决日 | 占用责任人 | 审批状态、供应商或资源方确认 |
| 哪些金额可以释放? | 填写释放金额及原因 | 项目经理、预算审批人 | 取消、结算、停用或合同变更证据 |
| 预计完工成本是否变化? | 记录最新估算及差异原因 | 项目经理 | 剩余范围、工时、报价、风险假设 |
| 是否需要暂停新承诺或申请变更? | 写明建议、选项和决策期限 | 项目负责人 | 预算差异分析和影响评估 |
4. 表格计算逻辑与常见校验
在表格中,可以用简单公式计算项目级余额,但必须先确认每列定义互斥。假设“批准预算”在B列、“实际发生”在C列、“未结占用”在D列,那么可用预算是批准预算减去实际发生和未结占用。若占用表同时包含合同总额和已验收金额,就需要先计算未结部分,不能直接把两列相加。
可用预算 = 批准预算 – 已发生金额 – 未结占用金额
未结占用金额 = 正式承诺金额 – 已转实际金额 – 已批准释放金额
预算差异 = 最新预计完工成本 – 批准预算
占用完整率 = 已登记正式承诺金额 / 经核实的正式承诺金额
这些公式只是管理计算,不是会计处理规范。对于预付款、含税金额、多币种、跨年度合同、资本化支出或管理储备,应由财务和预算管理部门确定额外规则。公式能减少机械计算错误,却不能替代对合同、验收和授权证据的判断。

七、不同组织与项目阶段的行动建议
1. 团队规模小、系统尚未打通时
小团队可以先用一份共享台账,不必等待复杂系统建设。关键是指定唯一维护人、锁定字段定义、设置修改记录,并约定每周或每月的复核时间。采购申请、合同文件和验收凭证应通过链接关联,避免多个版本的附件在邮件和个人电脑里分散。
如果预算条目少于几十项,人工维护可能足够;但只要出现多项目并行、多人申请、跨月合同和频繁变更,就要建立编号规则和状态更新责任。不要把“表格简单”误认为“控制简单”,很多预算错位来自版本不一致,而不是公式复杂。
2. 项目多、审批链长、部门协作复杂时
中大型组织应优先统一预算对象编码、成本类别、状态定义和审批责任,而不是先追求炫目的仪表盘。系统需要把项目、采购、合同、验收和财务数据关联起来,至少能够追溯到原始记录,并保留调整历史。对于超过100人的组织,手工汇总很容易出现口径分叉,建议把预算台账设计成跨部门共同使用的控制记录,而不是项目经理个人维护的工作表。
引入某项目管理平台或财务系统时,我会重点验证四件事:能否按项目和成本类别查看余额,能否区分占用与实际,能否设置审批和状态流转,能否导出完整审计记录。若这些基础能力不满足,自动化只会更快地产生不一致数据。
3. 固定总价项目与按工时结算项目要分开管理

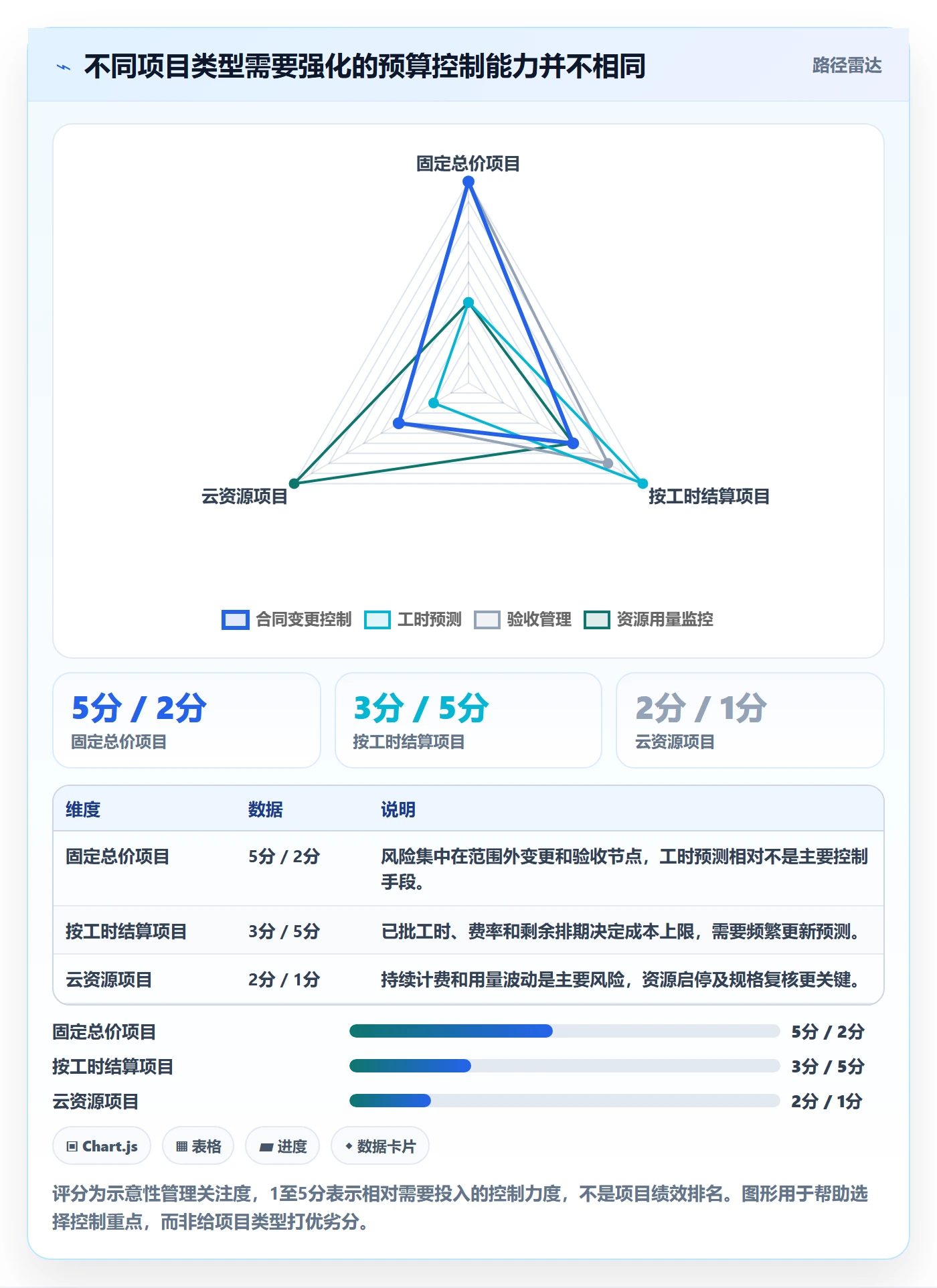

固定总价项目通常在合同签订时形成较明确的金额承诺,管理重点是变更单、验收节点和合同范围外工作。预算占用可以按合同金额扣减,再根据里程碑验收逐步转实际,但要核对是否存在质保、延期或额外服务责任。
按工时结算的项目,合同金额可能只是上限,实际成本取决于已批准工时、费率和剩余排期。此时不能等月末发票才更新占用。更有效的方式是按周记录已确认工时和未来排期,设置工时上限预警,并在需求变化时同步调整预计完工成本。
4. 订阅、云资源与长期服务要关注持续性成本
订阅类支出容易被一次性采购思维低估。项目经理要记录服务起止时间、自动续订日期、最低消费和取消窗口;若费用按使用量变化,还需记录用量假设和价格阶梯。资源启用后即使项目团队暂时不用,计费也可能继续,因此“已占用”不应只等合同续签时才更新。
云资源可以设置月度用量复核,检查闲置实例、重复环境和高规格配置。预算占用在这里不只是财务预留,也能推动技术团队把资源生命周期纳入项目计划。但资源优化应有服务质量边界,不能为了压低预算而关闭必要的备份、监控或安全能力。
5. 临近验收或跨年度时要提高复核频率
项目收尾阶段常出现尾款、质保、遗留缺陷修复和供应商结算。若过早释放未结占用,项目可能在最后阶段缺乏处理余量;若迟迟不释放,又会影响预算回收和新项目安排。建议对合同尾款和未决验收设置明确的关闭条件,并由项目负责人、采购和财务共同确认。
跨年度项目还要确认预算是否可以结转、合同承诺是否跨期、未使用金额是否需要重新审批。项目经理不应仅凭项目仍在运行就默认预算自动延续,预算授权的有效期和会计期间必须分别核实。

八、不同情况下的取舍:控制强度要与风险和成本匹配

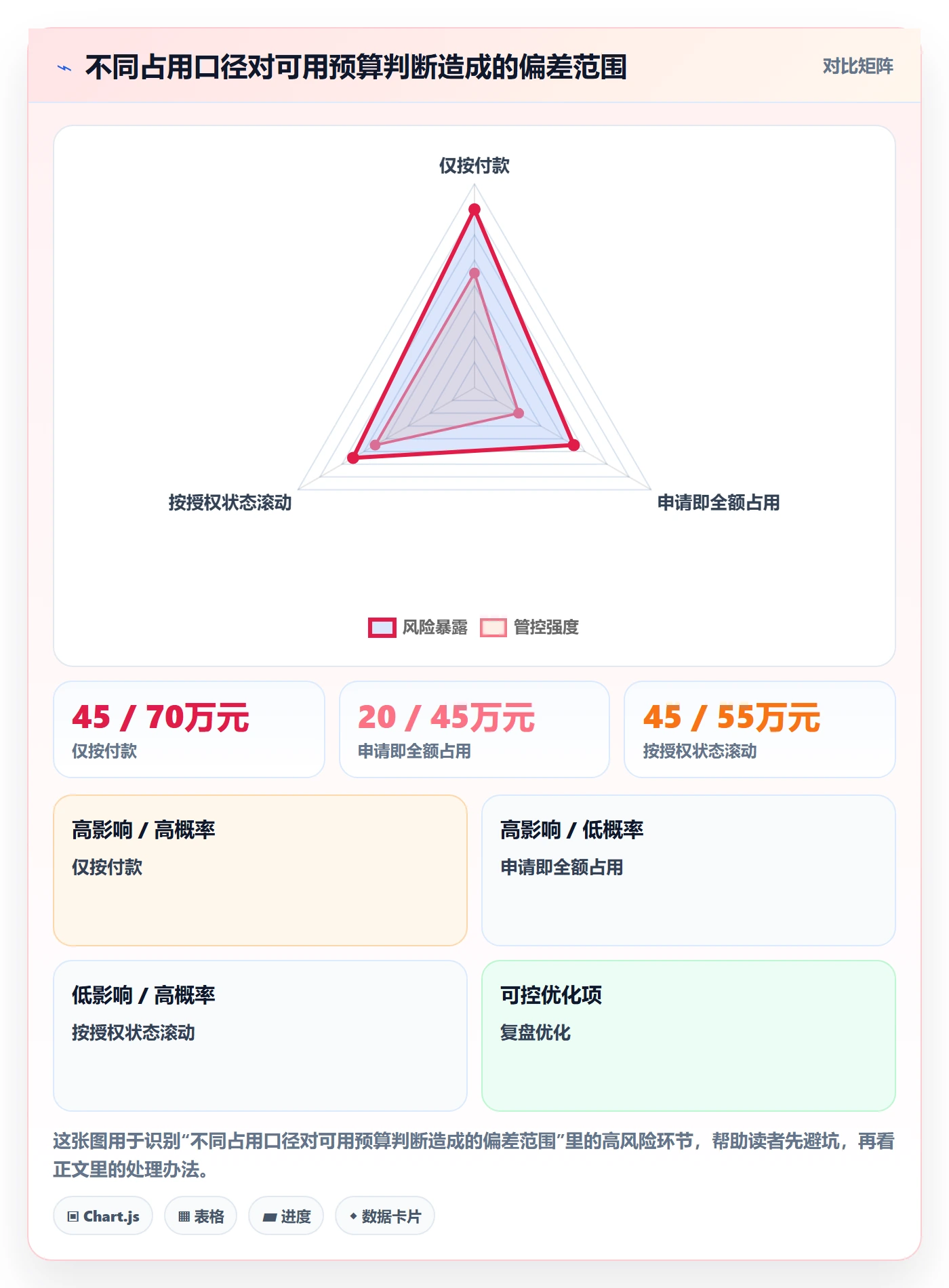

1. 占用节点越早,风险越低,但可用预算越保守
在采购申请一获批就占用,能更早防止重复承诺,但会让尚未签约、可能取消的需求占据余额。等到合同签署才占用,余额看起来更宽松,却可能漏掉已确认排期或不可撤销的供应商安排。我的建议不是所有成本都采用同一个节点,而是按可撤销性和承诺成熟度分层。
对于取消成本高、资源稀缺或供应商已开始履约的事项,应较早进入正式占用;对于尚处于市场询价、方案评估、未获授权的需求,保留在预测层。若组织选择更早占用,就必须增加定期释放机制;若选择更晚占用,就必须加强承诺登记和重复采购检查。
2. 按合同总额占用还是按月度计划占用
一次性占用合同总额,便于控制项目承诺上限,也能快速看清预算空间,但可能压缩短期可用余额。按月度计划占用,能贴近现金流和期间成本,却可能隐藏已经签约的总责任。两种口径解决的问题不同,不应强行只保留其中一个。
更实用的做法是双层展示:合同或资源承诺总额用于预算余额控制,月度计划发生额用于成本预测和现金流安排。对于有取消权、分阶段续约或按实际用量结算的合同,可以把不可撤销承诺与可选择部分分别标记,避免把潜在最高值误当成确定支出。
3. 自动化程度与数据治理成本之间的取舍
自动化可以减少重复录入,却要求源系统编码一致、状态定义清晰、接口责任明确。如果采购系统把“已批准申请”当作承诺,而项目台账把“合同已签”当作承诺,接口会制造稳定而持续的口径错误。上线前应先选取一小批项目做对账,比较两套口径的差异和修正工作量。
数据量较小的团队可以先通过模板和固定复核节奏建立规则;项目多、成本类型复杂、审计要求较高的组织,再投资于系统集成。自动化不应先于业务定义,流程不清楚时,自动化只是把人工误解规模化。
4. 预算余量与项目交付弹性之间的取舍
预算控制过紧,会让团队为避免超支而推迟必要的质量保障、测试和风险处置;预算过松,则可能降低对范围和成本变化的敏感度。项目经理需要说明预算缓冲对应什么风险、何时可以动用、动用后如何恢复预测,而不是只用“留一些余量”解释差额。
如果组织允许管理储备,应让它与项目基准预算分开记录,并设置授权门槛。如果不允许项目自行留储备,则应通过风险登记和预算变更流程处理不确定性。无论采用哪种方式,风险储备都不能被用来掩盖低质量估算或未经批准的范围扩张。
| 管理选择 | 更适合的情形 | 主要收益 | 主要代价 |
|---|---|---|---|
| 较早占用 | 承诺撤销成本高、资源已被锁定 | 减少重复承诺和余额高估 | 余额更保守,需要及时清理取消项 |
| 较晚占用 | 需求波动大、申请成功率低 | 避免待批金额长期冻结 | 需强化预测层和承诺登记,漏项风险更高 |
| 合同总额与月度计划双层展示 | 跨月合同、长期服务和现金流预测并重 | 同时看清责任上限与期间节奏 | 需要清楚定义转实际与未结金额 |
| 人工台账 | 项目少、成本结构简单、短期试运行 | 启动快、规则容易调整 | 依赖维护纪律,版本和审计风险较高 |
| 系统集成 | 项目多、部门多、审批和审计要求高 | 减少重复录入,便于追溯和汇总 | 前期要治理编码、权限、接口和口径 |
九、结尾:先把预算状态说清,再谈效率提升
1. 预算占用的独特价值
预算占用不是为了让项目经理少花钱,而是为了让团队在承诺发生时就看见真实代价。它把付款之前的合同、排期、资源启用和待结算服务纳入管理视野,让“还能不能接新需求”不再依赖猜测。最值得坚持的判断是:预算余额只有在承诺完整、状态互斥、释放有据、统计时点一致时,才有决策价值。
如果团队目前只掌握付款金额,不必先上复杂系统。先挑一个正在执行的项目,列出批准预算、正式占用、实际发生和可用预算;再抽查所有合同、采购单、外包排期和持续计费资源,核对是否有漏记、重复扣减和长期未释放。完成一次月度闭环后,再将字段和流程推广到其他项目。
2. 下一步可以这样开始
- 选定一个项目和统一统计日,明确项目控制口径与财务入账口径。
- 建立占用台账,先记录金额、状态、证据、责任人和复核日期。
- 把已发生、未结占用、待审批预测分开,检查是否存在重复扣减。
- 为取消、转实际和金额调整设置可验证的依据与审批责任。
- 月末更新预计完工成本,而不只报告本期付款或已发生金额。
- 根据项目数量和协作复杂度,决定继续使用共享台账,还是接入系统流程。
做好预算占用,效率提升不是来自更频繁地填表,而是来自更少的重复确认、更早的风险发现和更可靠的预算决策。项目经理真正需要的,不是一个看起来精确的余额,而是一笔笔能解释、能追踪、能及时调整的承诺记录。
常见问题解答(FAQ)
1. 预算占用和实际支出有什么区别?
我在项目里看到采购申请已经审批通过,但财务报表里的实际支出还是零,项目负责人却说这笔钱已经不能再用了。我想知道预算占用到底应该记在哪个环节,怎样避免把“已花”和“不能再花”混为一谈?
预算占用是对可用预算的预留,不等于已经付款或形成实际成本。实操中可以把金额拆成三个状态:已承诺未支付、已支付、已释放。例如项目预算为100万元,已签合同30万元、已付款10万元,则可记录已承诺30万元、实际支出10万元、剩余可用70万元;不能把30万元合同额和10万元付款额相加,否则会重复计算。
建议在审批通过或合同生效时占用预算,付款后将对应占用转为实际支出;申请取消、合同解除或金额核减后,及时释放未使用部分。关键判断依据是:这笔钱是否已形成不可随意撤销的承诺,而不是银行账户是否已经付款。
2. 项目预算占用应该在什么节点登记?
我负责的项目经常出现这样的情况:业务部门先口头确认采购,几周后才补申请,期间其他任务已经把预算用掉了。我不确定是需求提出时就占用,还是审批、下单或签合同后再占用,怎样设置节点才既及时又不把预算锁死?
建议按承诺强度分层设置节点,而不是所有需求一提出就冻结预算。可采用三级规则:需求评估阶段只登记预测金额,不占用可用预算;预算审批通过后做临时占用;采购订单生效或合同签署后转为正式承诺。以一笔8万元采购为例,审批通过时可先占用8万元;最终合同谈到7.2万元,则正式占用7.2万元,并释放0.8万元差额。
若组织的采购周期较长,可给临时占用设置有效期,例如14天,到期未下单自动提醒负责人复核。这样既能防止同一笔钱被重复安排,也能减少长期挂账造成的预算虚高。
3. 项目经理怎样发现预算超支风险,而不是等到月底才处理?
我以前主要靠月底看财务报表,发现超支时往往已经签了合同或完成了采购,能调整的空间很小。我想知道日常该盯哪些数字,预警线设多少更有用,怎样区分正常波动和真正需要升级处理的风险?
不要只看累计支出,还要同时看实际支出、已承诺金额和剩余可用预算。一个简单指标是预算消耗率=(实际支出+已承诺未支付)÷批准预算。比如预算100万元,已支付42万元、合同承诺28万元,消耗率为70%;若项目进度仅完成45%,就值得核查,因为资金消耗明显快于交付进度。
可以设置70%提醒、85%要求项目经理提交预测、100%前暂停新增非必要承诺,但阈值应结合项目周期和采购特点调整。判断风险时还要检查后续未完成工作是否已有可靠报价,不能把尚未签约的估算当作零成本。预警的价值不在于报红,而在于在下一笔承诺发生前留出纠偏时间。
4. 预算占用台账模板应该包含哪些字段?
我想用表格管理多个项目的预算占用,但目前只有预算科目、金额和申请人,到了月底很难解释为什么可用余额和财务数据对不上。我需要一套够用又不复杂的字段,也想知道哪些信息必须保留,才能追溯变更和释放原因。
台账至少应包含项目名称、预算科目、预算版本、申请编号、事项说明、申请金额、审批金额、占用状态、承诺日期、预计付款日期、实际付款金额、已释放金额、责任人、变更原因和凭证链接。建议按“每笔承诺一行”记录,而不是只维护每个科目的汇总数;
汇总余额由公式计算:可用预算=当前批准预算-有效占用-实际支出中尚未转销的部分,具体口径要避免把已转为实际支出的金额再次扣减。每次调价、撤单或范围变更都新增一条变更记录,保留原金额和审批时间,不直接覆盖旧值。
这样月底对账时可以沿着申请编号查到审批、合同、付款和释放记录,定位差异通常比只看汇总数字更快。
核心关键词
文章包含AI辅助创作:预算占用实操方法:项目经理提升预算管理效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/596274
读者评论
我们项目里外包合同通常按月验收,之前一直等发票才更新预算,确实会漏掉已排期但未结算的部分。把占用转实际的规则写清楚,比单纯加一列余额更有用。
四个口径分开看很合理,不过跨部门维护可能是难点。采购、项目和财务的更新时间不一致时,台账最好注明统计日期,不然数字再细也未必能直接用于审批。
申请阶段是否正式占用,恐怕还得看取消成本和审批制度。我们有些采购申请通过后仍可能调整数量,若一律全额锁定,会长期压低可用余额;分成预测和正式承诺更贴近实际。
