预算分配落地方案:项目经理开展预算管理的实操方法案例解析

项目预算批了 240 万元,项目经理却不一定能回答:这笔钱何时要用、谁能动用、什么情况需要重新审批。预算分配落地的难点,通常不是把总额拆成几行,而是把钱和工作范围、时间节点、责任人及变更规则连起来。下面我用一个明确标注为情景模拟的产品研发项目,拆解从预算基线到月度控制、变更决策和收尾复盘的做法;其中金额与比例用于说明方法,不代表行业统计或真实客户数据。

一、先讲核心结论:预算不是分完就结束,而是要能指导行动

1. 好的预算分配必须回答四个问题

我判断一份预算是否能落地,不先看表格有多少行,而看项目团队能否用它回答四个问题:钱对应什么交付物,计划在哪个阶段支出,超出什么边界要升级决策,预测偏差后采取什么动作。

如果预算只有“研发 100 万、测试 30 万、采购 50 万”这样的部门汇总,财务可能能做账,项目经理却未必能据此调整计划。真正可执行的预算至少要把资金映射到工作包、责任人、月份或里程碑,并附上授权与变更规则。

我更愿意把预算看成一套资源控制系统,而不是一张静态分配表。表格是结果,背后的工作分解、估算依据、支出节奏和决策机制,才决定它能否帮助项目按目标推进。

2. 用四层结构把总额变成可管理对象

我通常按“项目总额,控制账户,工作包,支出项目”逐层拆解。项目总额用于董事会或项目发起人批准;控制账户由项目负责人和职能负责人共同管理;工作包对应可验收成果;支出项目则记录人工、采购、差旅、云资源等实际成本类别。

这四层不能互相替代。只按费用类别拆分,无法确认钱是否服务于正确成果;只按工作包拆分,又可能看不出采购、人工等成本性质。两种视角需要通过统一编码关联起来。

管理层级 主要用途 典型负责人 需要回答的问题
项目总额 批准投资上限与商业目标 项目发起人、投资委员会 值得投入多少,预期换来什么结果?
控制账户 协调跨团队成本和阶段目标 项目经理、职能负责人 哪个团队在何时对哪类成果负责?
工作包 估算、跟踪和验收具体工作 工作包负责人 完成这项交付需要哪些资源?
支出项目 预算控制、采购和财务归集 成本负责人、采购、财务 支出属于人工、设备、服务还是其他费用?

3. 先设边界,再谈优化

预算分配要先区分“不可轻易突破的约束”和“可以在项目内部调度的空间”。前者可能包括总投资上限、法规要求、合同承诺、关键安全验证;后者可能包括同一控制账户内的任务顺序、可替代供应商、部分非关键功能的上线批次。

项目经理最容易犯的错误,是把所有预算都当作可以自由挪动的余额。实际上,资金在会计上可调整,并不意味着项目结果上可以调整。例如削减验证费用可能不立即影响现金支出,却会增加质量风险和后续返工成本。

二、背景和真实场景:预算失控往往先表现为“钱还在,计划已经变了”

1. 情景模拟:一个 12 个月的产品研发项目

以下案例是基于常见研发项目管理问题构造的情景模拟,金额、周期和偏差数据均为示意,不是调查统计,也不代表特定企业的真实项目。我用它来说明分配方法,不把模拟数据包装成实际客户经验。

项目计划用 12 个月完成一款面向企业客户的设备管理产品,预算上限 240 万元。团队包括产品、研发、测试、实施和采购协调人员。交付范围包含核心平台、设备接入、权限管理、试点部署与上线支持。

初始方案把 240 万元按职能部门分为研发 110 万、测试 28 万、产品与设计 22 万、设备及外部服务 52 万、实施与差旅 18 万、预备金 10 万。这个版本看似完整,但实施时暴露出三个问题:采购付款节点集中在前期,测试成本估算过低,预备金没有明确的使用权限。

到项目第 4 个月,设备兼容范围扩大,外部适配工作增加;第 6 个月,核心研发进度落后,测试窗口被压缩;第 8 个月,团队发现已承诺的采购款不能简单取消。此时账面支出只用了总预算的约 46%,但按当前范围和预计完工成本推算,项目可能需要超过预算上限。

这类局面说明,预算余额不是项目健康度指标。已花多少只能说明现金或成本发生情况,不能单独说明剩余工作是否有足够资源,也不能说明未入账的合同承诺、已发生但未付款的费用和未来工作量。

2. 预算管理要同时看三种“钱”

我会把项目资金状态拆成已发生、已承诺和待估算三部分。已发生是已经确认的成本;已承诺是合同、采购订单或已批准用工计划中已经形成的责任;待估算是剩余工作所需资源的当前预测。

只看已付款金额,容易低估项目负担。采购订单已经签署、供应商已排产但尚未开票时,现金流报表可能显得轻松,项目可调整空间却已经缩小。因此,月度评审至少要把实际成本、承诺成本和完工预测放在同一张视图里。

资金口径 回答的问题 常见数据来源 忽略后的风险
已发生成本 目前已经消耗多少资源? 财务凭证、工时记录、费用单 账面滞后导致偏差发现太晚
已承诺成本 哪些未来支出事实上已难以撤回? 合同、采购订单、外包排期 低估剩余刚性支出
完工估算 按当前范围完成还需要多少? 剩余工作量、资源计划、风险评估 只看历史花费,无法预警最终超支

3. 先把范围与预算基线连起来

预算估算必须有范围依据。范围只写“完成平台研发”,就很难判断设备适配增加 15 种型号到底是小变更还是重大扩项。我会要求范围说明至少列出可验收交付物、明确排除项、质量标准和关键假设。

例如,“支持设备接入”应进一步说明首期支持的协议种类、设备数量级、是否包含历史数据迁移、现场联调次数和验收条件。否则不同团队可能按照不同假设估算,最后看起来是成本超支,实质上却是项目范围从未被共同定义。

三、常见误区:表面上在管钱,实际上在掩盖决策问题

1. 误区一:按部门比例切预算,等于完成分配

部门比例适合做高层概览,不适合作为唯一控制机制。研发预算超支时,项目经理需要知道是关键架构任务、接口适配还是返工造成;“研发费用占比增加”无法解释根因,更不能直接导出下一步动作。

我会保留部门视图,但要求每笔较大预算同时关联到工作包与交付成果。这样才能区分“为新增价值投入”与“为原范围返工买单”,也能避免部门之间争论谁的预算被动压缩。

2. 误区二:把预备金当成无人负责的隐藏资金

预备金不是项目经理可以随时补洞的备用钱包。若没有触发条件、批准权限和使用记录,它会让初始估算显得保守,却削弱团队对风险的正面讨论。

我通常区分已识别风险应对资金与管理储备。前者对应已列出的风险,例如供应商交付波动或兼容性验证追加;后者用于批准范围内无法预先具体估算的管理不确定性。两者的审批层级应不同,且不能为了让报表“看起来没超支”而把所有偏差都塞进储备。

3. 误区三:预算均匀摊到每个月,现金流看起来平滑,执行却不真实

有些项目把全年预算简单除以 12,形成每月平均额度。这种做法方便,但可能与实际付款和工作节奏完全不符。设备采购、外部服务首付款、试点部署和验收尾款往往集中在特定月份。

预算计划应依据工作进度和付款条款编制。对项目经理而言,现金计划和成本计划也不是同一个东西:采购预付款可能先造成现金流出,成本却要按照服务交付或会计规则确认。两套口径应能勾稽,但不宜混成一个数字。

4. 误区四:只报告实际支出,不预测最终成本

“截至本月花了 90 万”并不能回答项目最后会花多少。若项目完成了 40% 的工作,却已消耗 60% 的预算,必须进一步判断前期投入集中是否合理、后续工作是否更轻,还是效率确实低于计划。

我会要求每次评审同时给出预计完工成本和估算依据。预测可以有误差,但必须明确假设;没有预测的月报只是账单汇总,无法帮助发起人及时决定缩减范围、追加资金或调整交付节奏。

5. 误区五:为了不超预算,先砍最容易砍的项目

最容易削减的费用,不一定是风险最低的费用。培训、测试、数据迁移和现场支持常被视为“可延后”,但它们一旦被压缩,问题可能转化为上线故障、客户投诉或更高的返工成本。

削减预算时,我会先比较每项支出的价值、替代方案、对关键路径的影响和失败后的补救成本,而不是按费用类别统一打折。节省 5 万元但导致验收延期一个月,未必是真正节约。

四、专业判断逻辑:从估算到授权,形成一条可复核的决策链

1. 从交付成果出发建立工作分解

我先把项目范围拆成可以估算和验收的工作包,而不是先定各部门额度。工作包应足够小,能由一名负责人解释工作量与成本;又不能碎到每个任务都变成独立预算审批,导致管理成本超过控制收益。

实践中,我会以可交付成果、技术边界和责任归属为拆分依据。比如“核心平台开发”可以拆为身份权限、数据服务、告警规则和管理界面;但若拆成数百个几小时的小任务,预算追踪会失去管理意义。

2. 用估算区间表达不确定性,不要假装精确

早期估算信息不足时,我不建议把一个看似精确的金额写成确定承诺。可以对重要工作包估算低位、基准和高位,并写明假设,例如接口数量、供应商报价有效期、团队熟练度和历史复用比例。

区间不是推卸责任,而是把不确定性显性化。随着需求澄清、技术验证和采购询价完成,估算区间应逐步收窄;如果范围还没稳定,却把估算精度写到个位数,往往只会制造虚假的确定感。

估算阶段 信息状态 建议表达方式 项目经理关注点
立项初期 范围和方案仍有较大不确定性 区间估算,列明关键假设 识别资金上限是否可承受
方案明确后 主要工作包与资源方案已成形 基准估算,记录估算依据 对齐范围、工期和成本基线
执行中 实际数据逐步积累 滚动预测,解释差异来源 识别偏差是否会延续到完工

3. 建立预算基线,但保留正式变更通道

预算基线是经过授权的计划,不是禁止变化的数字。项目执行时,真实情况会改变;关键是变化必须经过评估和批准,而不是通过修改原始数字让历史记录消失。

我会保留原始基线、已批准变更和当前预测三条记录。原始基线用于判断项目最初承诺;批准变更用于解释授权后的目标调整;当前预测用于判断按现状完工可能需要多少资源。三者混为一谈,项目就无法复盘“为什么变”和“谁批准”。

4. 预算分配要和权限矩阵配套

每个控制账户都要写清预算负责人、可批准的内部调拨额度、需要升级的阈值和最终批准人。权限设置过低会造成审批拥堵;权限设置过高,则会出现重大变化被拆成多个小额申请、绕过审查的风险。

阈值不应只按金额设定。即使金额不大,只要影响法规、安全、合同承诺、关键路径或客户验收,也应提升审批级别。反之,在总额不变且不影响交付边界的情况下,工作包之间的小额调度可以授权给项目经理处理。

5. 用完工预测而不是单一偏差做判断

项目预算控制中,偏差是信号,不是结论。某个工作包超支 8%,可能是一次性采购提前;也可能代表估算系统性偏低。判断时要看成本偏差、进度偏差、剩余工作量、承诺成本和未来风险是否一起恶化。

如果团队使用挣值管理,可以在工作范围和进度口径足够稳定时,比较计划价值、挣值和实际成本。若工作完成度主观、任务边界频繁变化,就不要为了得到一个指数而制造精确感,应先修复工作包定义和完成度判定标准。

预算分配落地方案:项目经理开展预算管理的实操方法案例解析

五、案例拆解:把 240 万元预算从部门额度改造成可执行计划

1. 第一步:统一范围假设,先处理估算分歧

在情景模拟中,项目团队最初对设备接入范围有两种理解:产品团队按 20 种设备估算,实施团队认为试点需要覆盖 35 种,采购团队则按供应商报价中的 30 种准备合同。若不先解决这个差异,任何预算数字都只是各自假设的投影。

我会召开一次范围与估算对齐会,把设备数量、协议类别、试点客户数、现场支持次数和验收方式逐条确认。无法当场决定的事项进入假设清单,标出责任人、最晚决策日期和对成本的影响区间,而不是强迫团队给出一个没有依据的点数。

2. 第二步:按工作包和成本类型建立交叉表

调整后的分配不再只按部门归类。每个工作包都有责任人、时间窗口和预算金额,同时标注成本类别。这样既能看出身份权限模块需要多少研发与测试资源,也能从采购视角检查设备费用和外部服务是否集中在同一季度。

示意分配如下,金额合计 240 万元。这里的工作包比例是为了展示管理结构,不是某类项目的行业推荐比例。

控制账户或工作包 预算金额 主要成本构成 验收或控制依据
需求澄清与方案设计 24万元 产品、设计、架构评审 范围清单、关键方案评审通过
核心平台与权限能力 62万元 研发人力、测试支持 核心流程通过集成测试
设备接入与兼容验证 48万元 研发、测试设备、外部适配 约定设备范围完成接入与验证
数据与告警功能 34万元 研发人力、测试与数据服务 数据链路和告警规则满足验收口径
试点部署与上线支持 28万元 实施人力、差旅、部署服务 试点环境完成部署并形成问题清单
采购及外部服务 32万元 设备采购、第三方服务 合同、订单和交付记录相互匹配
已识别风险应对资金 12万元 兼容适配、供应商延期等风险应对 风险发生、措施获批并留有记录

3. 第三步:按阶段安排资金,不照搬平均月度分摊

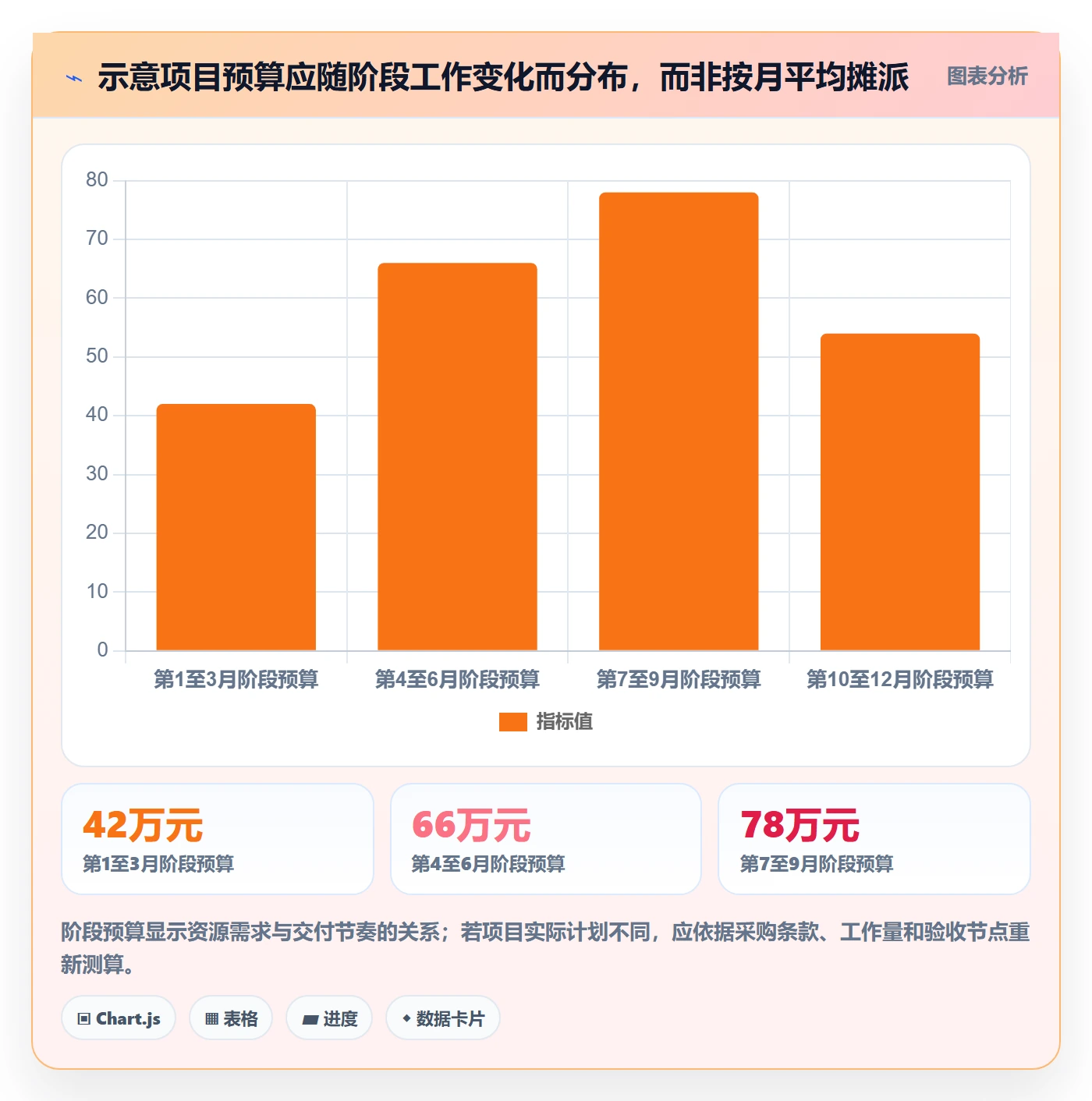

同样是 240 万元,按工作节奏分配会比平均分摊更有解释力。方案阶段投入主要用于需求、架构和技术验证;开发阶段人工成本逐步上升;集成与试点阶段则会出现设备、测试和实施费用集中。

项目经理不应仅因为某个月预算使用率低于计划就认定执行不力。如果该月核心工作尚未开始,低支出可能是合理的;如果采购订单已经签署但尚未付款,低支出也可能只是确认时间差。判断前需要检查工作进度、合同承诺和成本确认口径。

预算分配落地方案:项目经理开展预算管理的实操方法案例解析

4. 第四步:把偏差拆成可行动的原因

第 6 个月,情景模拟中的完工预测由 232 万元升至 258 万元。团队没有把这 26 万元差额统称为“成本超支”,而是拆成三类:设备范围新增带来的外部适配 11 万元,核心模块返工增加 9 万元,试点窗口推迟造成的实施与环境延长费用 6 万元。

这三类差异对应不同决策。设备范围新增需要发起范围变更;返工要由技术负责人提交根因和纠正措施;试点延期要检查客户窗口、环境准备和供应商责任。若把它们混为一项,项目发起人只能看到“要钱”,看不到追加资金能否解决问题。

偏差来源 示意金额 首先要核实的事实 可能的处置方式
设备范围扩展 11万元 新增设备是否属于批准范围,是否有客户价值依据? 缩回首期范围、分批上线或正式追加投资
核心模块返工 9万元 返工来自需求变更、设计缺陷还是接口假设错误? 修复根因、调整评审门槛或重新估算剩余工作
试点窗口延后 6万元 延迟由客户准备、项目团队还是供应商造成? 调整部署计划、协商服务周期或压缩非关键等待

5. 第五步:比较方案,而不是只问“能不能再省一点”

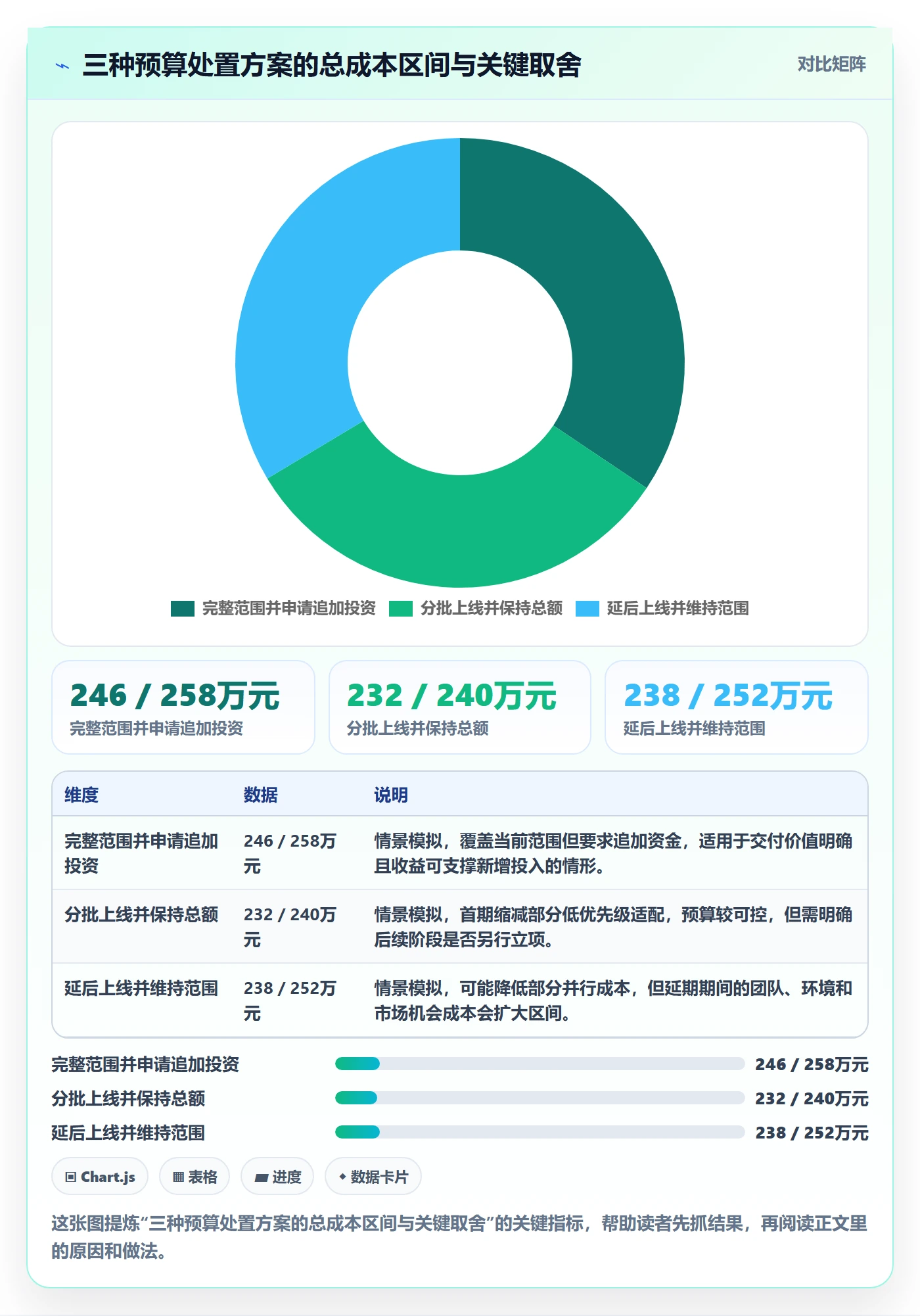

项目经理要把成本与范围、时间、风险一起摆上桌。情景模拟中可以形成三种决策路径:保留完整范围并申请 18 万元追加;将一部分低优先级设备支持移至下一阶段,控制预算在 240 万元内;或维持范围但延后上线,以减少并行投入和加班成本。

这些方案没有天然的正确答案。若新增设备是关键客户验收条件,延期范围可能损害合同价值;若设备只是未来扩展能力,分批上线可能是更合理的投资方式;若延后会错过市场窗口,节省人力成本反而可能造成更大机会损失。

预算分配落地方案:项目经理开展预算管理的实操方法案例解析

6. 第六步:记录决定、责任人与验证日期

预算会议如果只留下“原则同意压缩费用”,后续几乎一定会出现理解偏差。我要求会议结论写清决定了什么、由谁执行、影响哪项交付、何时复核,以及若假设不成立要采取什么升级动作。

例如,若决定把 15 种低优先级设备移至后续阶段,就应同步更新范围基线、客户沟通、测试计划、采购数量和验收条款。只改预算表、不改项目计划,会造成财务上显示节省,执行上仍按原范围工作。

六、落地流程:从立项到收尾,项目经理每个阶段要做什么

1. 立项阶段:建立估算依据和资金边界

立项阶段的核心任务不是把数字填满,而是验证项目是否值得在给定资金边界内启动。我会要求团队列出主要交付物、关键假设、估算区间、不可削减成本、预期收益和主要风险。

若项目收益依赖某个尚未验证的商业假设,应把验证成本单独列出,不要把全部预算押在假设成立上。小规模概念验证可能比一次性批准完整开发更合理,尤其是在技术路线、客户需求或供应商能力尚未确认时。

2. 规划阶段:形成可追踪的预算基线

规划时,把预算映射到工作分解结构、资源计划、采购计划和里程碑。每项重要预算至少留存估算方法、数据来源、负责人和适用假设。历史项目数据可以作为参照,但要说明团队规模、技术复杂度、复用程度和采购条件是否可比。

我建议同时建立预算字典,解释“人工成本”是否包含外包人员,“设备费用”是否包括运输和维护,“预备金”由谁批准。很多项目争议不是算术错误,而是不同人对成本口径的理解不同。

3. 执行阶段:用月度滚动预测管理变化

月度预算评审不需要把每个小额费用都拿出来开会,但要固定检查几个关键项:本期实际成本、累计承诺成本、剩余工作量、预计完工成本、关键风险变化和下一步决策需求。

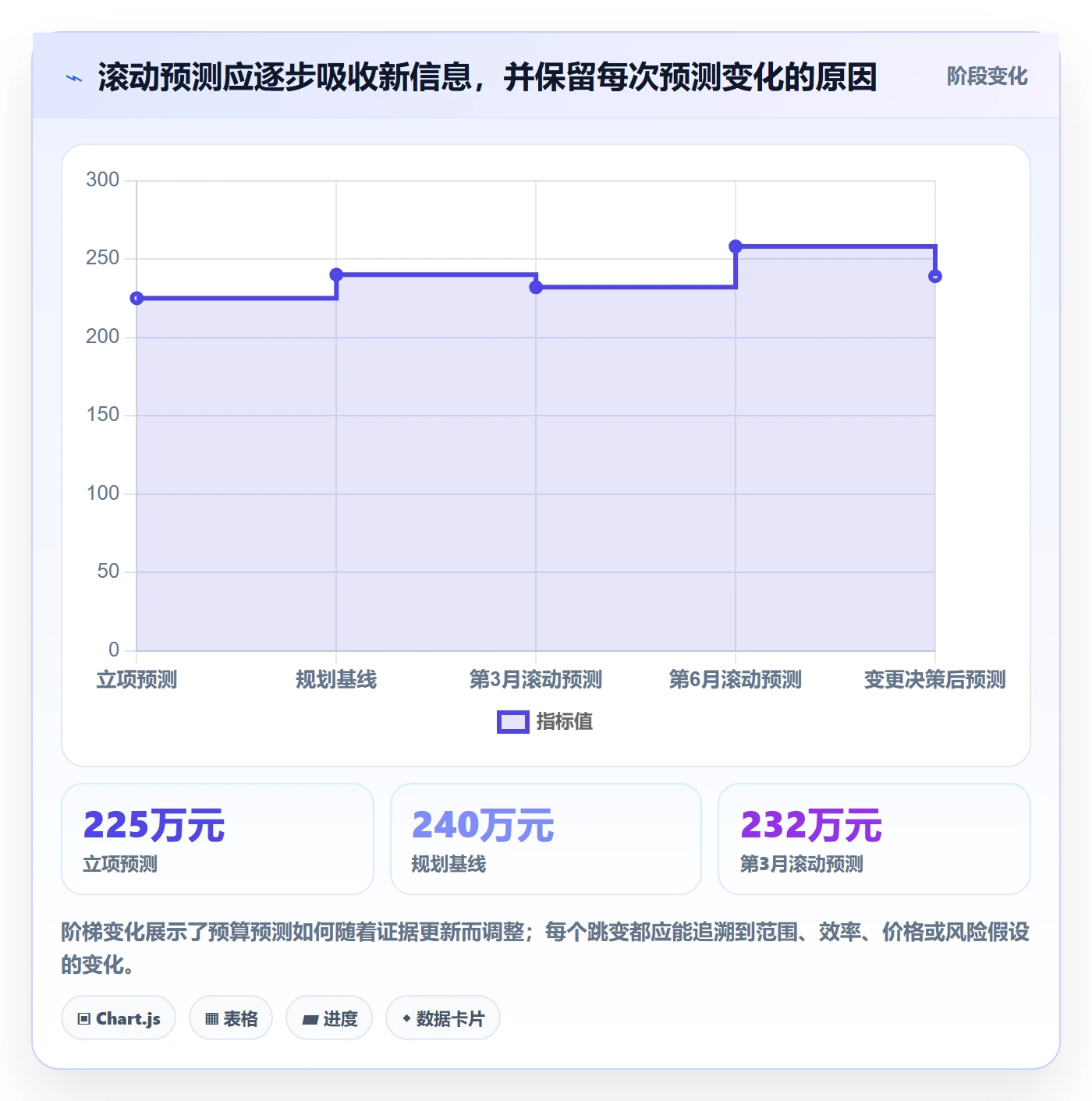

我通常要求工作包负责人在评审前更新预测,并解释与上月预测不同的原因。若预测连续两期上升,即使当前尚未突破预算,也应进入预警;若一次性波动有明确原因并且后续回归基线,则不必把短期变化误判成结构性失控。

4. 变更阶段:先评估整体影响,再谈批准金额

所有影响预算的范围变化都应同时评估成本、工期、质量、资源和收益。单独提交“申请增加 10 万元”是不完整的,因为发起人需要知道这笔钱换来什么、不追加会失去什么、是否存在缩小范围或分期交付的替代方案。

变更申请应至少包含变更原因、受影响交付物、成本区间、工期影响、风险、资金来源、替代方案和不执行的后果。重大变更应在批准后更新基线,小额授权内调拨则保留审批记录,避免之后无法复盘。

5. 收尾阶段:核对差异并把经验变成下一次的估算依据

项目收尾时,我不会只比较预算和最终支出,还会把差异按范围变化、估算偏差、执行效率、采购价格、返工、延误和风险事件分类。这样才能判断下个项目应改估算模型,还是改变更流程、验收标准或供应商管理。

复盘数据必须保留口径。比如“研发成本高于预算 12%”的结论,如果没有说明范围是否变化、团队规模和成本确认方式,就不适合直接套用到下个项目。历史数据的价值在于帮助校准,不在于产生一个看似万能的平均值。

预算分配落地方案:项目经理开展预算管理的实操方法案例解析

七、不同情况下的行动建议:把预算控制做成分级响应

1. 项目范围稳定、估算成熟:重点控制执行偏差

当交付物明确、主要技术风险已验证、采购价格较稳定时,项目经理可以加强工作包级的成本对比和责任追踪。重点不是增加审批,而是缩短发现偏差到采取纠正措施的时间。

若某工作包连续两个月出现实际成本高于挣值,应检查估算是否漏项、返工是否重复发生、资源是否被其他项目占用。只有找出机制性原因,才能决定调整人员、优化流程或提出正式预算变更。

2. 项目需求变化快:优先管理资金闸口与阶段决策

探索型项目在早期很难精确估算全部范围。此时强行拆分到过细任务,可能迅速过时。我会把预算分成阶段额度,每一阶段设置可验证的学习目标和继续投入条件。

例如先用有限资金验证核心技术和客户使用场景,通过后再释放后续开发预算。阶段闸口不是为了增加层层审批,而是让组织用较小成本买到决策信息,避免在关键假设尚未验证时一次性承担全部投资风险。

3. 供应商支出占比高:优先管合同承诺与付款节点

外部采购比例高时,项目经理要特别关注订单、里程碑付款、交付验收和取消条款。合同签署后,预算空间可能已经实质性占用,即使发票尚未到达也不能当作可自由支配资金。

采购评估不能只比较报价总额,还要比较范围是否一致、服务周期、验收条件、变更计价方式、质保和延期责任。低报价如果排除了关键服务,后续增项可能让最终成本更高。

4. 项目周期长、跨团队多:明确成本口径和滚动周期

跨部门项目常见的问题是工时、内部转移成本、外包费用和资本化处理口径不一致。项目启动时应与财务、采购和职能部门统一数据定义,并明确月度数据的截止日期与责任人。

滚动预测频率要与风险变化速度匹配。研发变化快、采购周期长的项目,月度预测通常比季度回顾更有用;稳定运营型项目则可按季度做深入校准,期间保留异常事项触发机制。

5. 预算已经逼近上限:先判断剩余工作能否完成

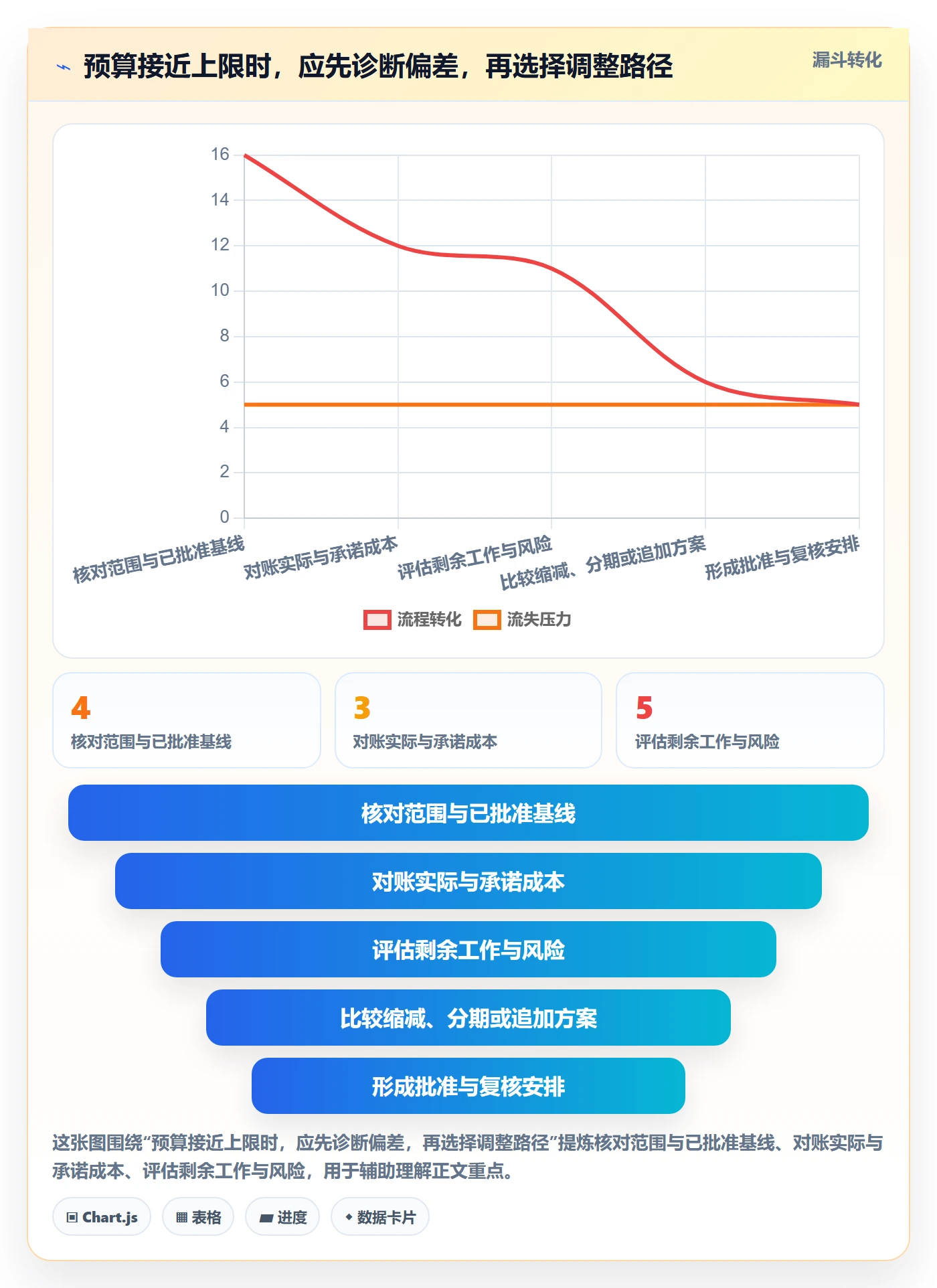

预算接近上限时,第一步不是立即要求团队冻结所有支出,而是重新估算剩余工作。需要把必须完成、可延后、可取消、可替代的范围分类,并评估每种处理方式对验收和收益的影响。

如果剩余工作预测显示即使停止新增范围仍会超支,问题可能在估算、效率或既有承诺上;如果只在新增需求纳入后才超支,则应由变更决策承担选择责任。两种情况的沟通方式和解决方案完全不同。

预算分配落地方案:项目经理开展预算管理的实操方法案例解析

八、不同情况下的取舍:没有脱离项目目标的“最佳分配比例”

1. 预算颗粒度:越细不一定越可控

把预算拆到每个任务,能够提高局部可见性,却会增加估算和维护成本。若计划每周变化,过细预算很快就会失真;若采购金额大、验收节点明确,则合同或工作包级控制又可能过于粗糙。

我的取舍原则是:按决策需要决定颗粒度,而不是按表格能拆多细决定颗粒度。需要由项目经理授权调度的工作,可以放在同一控制账户;涉及不同审批人、合同责任或风险等级的支出,应分开管理。

2. 风险储备:储备过少和过多都会扭曲行为

储备过少,团队可能在风险发生后才临时申请资金,造成延期;储备过多,则可能遮蔽范围和估算质量问题,也会让资金占用过高。合理储备要与风险登记册、风险影响区间和响应方案相连。

若风险已经明确且可估算,就应放进对应风险应对计划,明确发生条件和执行人;若只是为了应对未知变化而保留管理储备,应由更高层级控制。无论哪种储备,都要记录使用原因和剩余金额。

3. 追加资金还是缩减范围:比较边际价值而非沉没成本

已经投入的钱是沉没成本,不能单独成为继续追加投资的理由。关键是从现在起追加的资金能否换来足够的未来价值,以及项目是否仍符合战略、客户和合规目标。

若新增投入能完成不可替代的合同交付,且成本收益可接受,追加预算可能合理;若新增功能只是“最好有”,分期交付通常更稳妥;若项目核心假设已失效,及时停止可能比继续投入更负责任。

4. 节省成本还是保护关键质量:把失败成本放进比较

预算削减应计算全生命周期影响,而不是只看本期支出。减少测试、培训或现场支持可能降低当前成本,但会增加故障、返工、客户支持和信誉损失。项目经理需要尽可能把这些后果量化,至少说明发生概率、影响范围和恢复成本。

如果数据不足,不要假装能精确算出风险价值。可以用区间或情景分析,让决策者看到“节省 4 万元”与“可能增加的返工和延期范围”之间的关系,再由有权负责人承担选择。

5. 集中控制还是团队授权:在速度与问责之间设边界

所有支出都由项目经理审批,控制看似严密,却可能让小额事项排队;完全下放给团队,则容易出现口径不一致、拆分申请和跨工作包挪用。更稳妥的方式是分层授权:小额、同范围、低风险的内部调度由工作包负责人处理;影响基线、合同或关键交付的变化升级审批。

授权不是放弃控制,而是把决策权和责任放在最接近事实的位置,同时要求留下可追溯记录。项目经理需要定期检查授权使用情况,识别是否出现频繁小额调拨、储备消耗过快或同一风险重复申请。

九、项目经理可直接采用的预算评审清单

1. 评审前:先准备能支持决策的材料

预算评审不应变成临时找数字。项目经理可以提前要求各工作包负责人更新预测,并与财务、采购确认成本口径和承诺金额。材料重点是解释变化,不是堆叠报表截图。

  • 本期实际成本、累计实际成本和数据截止日期。
  • 已签合同、采购订单及其他承诺成本。
  • 剩余工作量、预计完工成本和估算假设。
  • 预算基线、已批准变更与当前预测之间的差异。
  • 需要决策的范围、替代方案和不处理的后果。
  • 风险储备使用情况及未来可能的资金需求。

2. 评审中:按异常和决策优先级讨论

会议不必逐项朗读全部支出。可以优先讨论超阈值偏差、连续两期恶化的预测、临近的采购承诺、影响关键路径的风险,以及需要发起人决定的范围取舍。

对没有变化且在授权范围内的支出,记录状态即可;对变化项,要求负责人讲清事实、原因、影响和建议动作。这样既减少会议时间,也避免把注意力平均分配给重要性不同的数字。

3. 评审后:让决策转成计划更新

会议结束后,应同步更新预算预测、项目范围、进度计划、采购计划和风险登记。若批准变更,只更新其中一张表,其他计划仍保持旧版本,就会形成“预算已调整、执行仍按旧承诺”的管理断层。

每项行动都要有负责人和期限。下次评审时检查的不仅是钱有没有花出去,还要确认前次决策是否带来了预期结果。例如缩减设备范围后,是否真的减少采购承诺,客户是否接受分期验收。

4. 预算仪表盘不必复杂,但要让异常可见

一张有效的项目预算看板,至少应显示批准基线、已批准变更、实际成本、承诺成本、完工预测、剩余授权额度和重大风险。若组织有多个项目,还可以增加按项目组合汇总的资金占用和预测偏差,但不要用复杂图表掩盖基础数据不完整。

我会避免只用红黄绿状态判断预算健康度。颜色必须有定义,例如“完工预测超过基线 5%”是否预警、“承诺成本超过控制账户额度”是否升级。阈值应结合项目规模、风险和治理要求设置,不能直接照搬其他组织的标准。

十、结尾:预算分配的质量,最终看它能否改善选择

预算管理并不是把钱分得越细越好,也不是靠冻结支出来证明项目经理有控制力。我在实践判断中更看重三件事:预算是否连着明确交付物,预测是否包含已承诺支出和剩余工作,偏差是否能引出清晰的决策。

对于本文的情景模拟项目,240 万元并不是一个天然正确的数字。范围若扩大、技术路线变化或客户价值判断改变,预算就应重新评估;如果只是为了守住原数字而隐藏返工、压缩必要验证,报表可能更好看,项目结果却更差。

项目经理下一步可以先做一件小事:拿出当前项目的预算表,逐项检查是否能对应到工作包、责任人、发生时间和批准权限;再把已发生、已承诺和完工预测分开。如果其中任一项说不清,先补齐管理口径,再讨论削减、追加或调拨。预算真正落地的标志,不是表格被批准,而是团队遇到变化时能据此做出更好的选择。

常见问题解答(FAQ)

1. 项目预算应该怎样拆分,才能避免只按部门平均分配?

我负责的项目经常出现一种情况:预算表按部门分得很整齐,执行时却发现关键测试和上线支持没有钱。预算到底该按部门、阶段,还是交付物拆?

先从交付物和工作包拆预算,再映射到负责人和时间,而不是先给部门切蛋糕。比如一个周期为6个月、批准预算为120万元的软件项目,可按需求与设计18万元、研发54万元、测试与安全18万元、部署培训12万元、项目管理8万元、风险准备金10万元分配。每笔钱都应能对应工作范围、估算依据、责任人和预计发生月份。

若测试费用只按研发费用的固定比例估算,容易漏掉第三方测评、设备租用等独立成本;拆分时应逐项检查采购、外包、差旅和上线保障。

2. 项目预算中的预备金应该留多少,谁有权动用?

我担心预备金留少了,遇到需求变更就超支;留多了,又会被认为预算估算不准确。预备金该怎么计算,项目经理能不能直接批准使用?

不要把预备金当作“算不清的费用”,应对应已识别风险,并区分风险应对预算与管理储备。示例项目预算120万元,其中10万元风险准备金约占总额8.3%,可用于已经登记的风险,例如关键外部接口延期导致的短期加班或补充测试;比例只是示例,实际金额应依据风险发生概率、影响和应对成本估算。

项目经理可以在授权额度内批准单项支出,但应记录风险编号、金额、用途和剩余额度;超出授权或改变项目范围时,提交变更审批。没有触发条件的支出不应以“反正有预备金”为由直接报销。

3. 怎样把年度预算分配到项目月份,避免前期花超、后期断粮?

我做过按总额平均分到每个月的预算表,结果采购款集中在前两个月,后面的测试和验收阶段反而没有额度。预算分月究竟应该依据什么,才能让现金安排和项目进度对得上?

按计划工作和付款节点编制时间分布,不要简单用总预算除以月份数。假设120万元项目预算按6个月执行,可根据合同预付款、人员投入和验收款安排成14、20、24、25、22、15万元;研发投入高峰、设备采购和验收结算的月份可能明显不同。

月度计划至少同时列出预算成本、预计付款额和累计值,因为成本发生与现金支付时间常不一致。每月滚动核对实际进度、已承诺采购额和未来付款义务,尤其要把已签合同但尚未付款的金额纳入预测,否则账面余额看似充足,实际可用现金却可能不足。

4. 预算偏差达到多少时,项目经理应该启动纠偏或申请变更?

项目执行中实际花费比计划高了几万元,我不知道这是正常波动还是需要升级处理。只看超支金额够不够,还是要结合进度和剩余工作一起判断?

不要只设一个固定金额阈值,也不要等到预算用完才处理。可以在项目启动时约定双重预警,例如月度成本偏差超过计划值的10%,或累计偏差超过3万元时触发复核;阈值应结合项目规模和组织审批规则调整。复核时同时看已完成工作量、已发生成本、已承诺成本和剩余工作估算:若花费超计划但交付进度也超前,可能是投入前置;

若花费超计划而进度落后,则要检查返工、需求变更或估算漏项。纠偏措施应写明负责人、完成时间和预计节省金额;若原因是范围变化,应走变更审批,而不是把超支改记到其他科目。

核心关键词

读者评论

秦
秦嘉禾

把已发生、已承诺和完工预测放在一起看很实用。我们之前只盯付款金额,等采购订单和外包排期都落定后才发现可调整空间很小。

龚
龚泽宇

文中强调预算要关联工作包和验收标准,这点我认同。不过跨部门项目里,工时成本的归集口径往往不一致,实际操作时还得先约定数据来源和更新时间。

于
于婉清

预备金的审批规则确实容易被忽略。想请教一下,小额但影响关键路径的调拨,是否适合设置快速审批通道?否则层层升级可能耽误现场决策。

文章包含AI辅助创作:预算分配落地方案:项目经理开展预算管理的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/596048

赞 (0)
飞飞飞飞
预算科目流程与规范:项目经理预算管理实操方法关键指标
上一篇 52分钟前
预算管理预算占用教程:项目经理实操方法,避坑指南
下一篇 52分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
