预算科目流程与规范:项目经理预算管理实操方法关键指标

项目预算超支,往往不是最后一张报销单突然变大,而是预算科目、审批流程和实际工作脱节:人已经投入,采购已经下单,项目经理才发现这笔费用没有对应科目,或原预算根本没覆盖这个交付动作。预算科目流程与规范的关键,不是把表格填得更细,而是让每一笔钱都能回答三个问题:为什么花、由谁批准、如何证明它换来了项目交付。

一、先讲核心结论:预算管理要管住“承诺”,不只是管住“付款”

1. 项目预算的控制点应该前移

我判断一套预算管理是否有效,通常不先看报销是否合规,而是看项目团队在作出承诺之前,能不能知道预算余量。这里的“承诺”包括签采购合同、确认外包排期、批准加班计划、占用云资源、接受客户范围变更等。付款发生在后面,成本责任往往在承诺时已经形成。

如果团队只在付款或报销时检查预算,项目经理看到的常常是滞后结果:钱已经花出去了,或者合同已经不能取消。更可靠的做法是同时管理三种金额:已发生金额、已承诺未发生金额、可用余额。可用余额不能简单等于“批复预算减去已付款”。

预算余额的实用口径是:批准预算-已发生成本-有效承诺金额-已批准但尚未承诺的费用。其中,已批准但尚未承诺的费用是否扣减,应按组织的预算制度统一定义,不能让不同团队各算各的。

2. 科目要服务决策,不能只服务会计归档

预算科目设计有两个常见目标:财务需要账务归集,项目经理需要判断资源是否仍够完成范围。两种目标并不总是天然一致。财务科目可能按费用性质分类,例如差旅、服务费、设备;项目管理还需要按工作包、交付阶段、成本责任人追踪。

因此,我更建议用“财务科目+项目工作包+责任人”的组合记录,而不是强迫一棵科目树同时承担所有管理任务。科目树应保持稳定,工作包可以随项目结构变化,责任人则用于落实审批与解释责任。

3. 流程的价值在于暴露例外,而不是堆叠签字

预算流程不应让每笔小额、标准化支出都走同一条长链。流程设计应根据金额、风险、预算内外状态、合同性质和项目阶段分流。预算内、低风险、已有价格框架的采购,可以走简化审批;预算外、不可撤销、影响关键路径的承诺,应要求更完整的评估。

我的判断标准是:审批环节是否改变了决策质量。如果某个签字人没有预算责任、专业判断或风险处置职责,只是在重复确认前面已经核对的内容,这个节点大概率只增加等待时间。

预算科目流程与规范:项目经理预算管理实操方法关键指标

二、预算管理的真实场景:预算表看起来充足,项目却已经没有余量

1. 典型情境:费用没超科目,项目整体却失控

我在梳理项目预算时,常见一种“表内合规、项目失控”的情形。项目计划预算为100万元,差旅、外包、设备、云资源分别设了额度。每个科目都没有单独超支,但项目中途增加了接口改造和数据迁移工作,外包费用挤占了原本留给测试的资金,项目组只在月末才发现后续测试资源无钱可用。

问题不是简单的“外包花多了”,而是预算没有与工作范围建立映射。预算编制时只按历史费用比例切分,没有识别交付依赖和阶段性成本。项目经理看到了科目额度,却看不到剩余工作对应的资金缺口。

这类问题在跨部门项目尤其明显。产品、研发、实施、采购各自掌握一部分事实:产品提出需求变化,研发知道技术复杂度,采购知道合同承诺,财务看到付款,项目经理负责交付。若没有共同的项目编码、工作包和变更记录,各方都可能认为“预算还在”,但合并后才发现钱已经被锁定。

2. 用项目管理平台做例子:先把计划与成本责任对齐

以PingCode这类面向中大型企业及百人以上组织的项目管理平台为例,本文不把平台功能当成预算控制的替代品,而把它作为项目计划、任务责任和交付状态的协作场景。预算台账仍需明确金额口径、审批权限和财务归集规则;项目工作项则可帮助团队说明费用对应什么交付、由谁负责、目前处于什么状态。

例如,一个数据迁移项目可以把“历史数据清洗”“迁移脚本开发”“试迁移”“正式切换”拆成工作包。外包服务费不应只记成一个总额,而要关联到对应工作包和验收节点。这样,当试迁移失败需要追加服务时,项目经理能判断这是原范围内的返工,还是需求变更导致的新工作。

我不会仅凭任务系统里的工时或状态就认定成本准确。工时可能是估算、填报或计划值,合同金额也可能包含税费、里程碑付款和保留款。系统记录要能与合同、采购订单、验收单和财务凭证相互核验,才能形成可信的成本判断。

3. 先建立统一的成本事实,再讨论是否超支

项目团队在讨论超支前,至少要统一四个口径:预算是含税还是未税;成本按合同签订、服务发生还是付款确认;内部人力按标准成本还是实际薪酬分摊;承诺金额是否包含可取消订单。口径不统一,两个部门对同一个项目得出不同余额并不意外。

建议项目经理在项目启动时建立一页“预算口径说明”,由财务或预算责任部门确认。项目范围发生变化、合同条款改变或会计政策调整时,再记录口径变更日期和影响范围。不要在项目进行到一半时悄悄换算法,否则趋势对比失去意义。

预算科目流程与规范:项目经理预算管理实操方法关键指标

三、常见误区:预算表越细,不等于控制越有效

1. 把科目拆得很细,却没有稳定的归集规则

有些团队把预算拆到几十甚至上百个末级科目,试图让每项支出都有唯一位置。但如果申请人不知道“接口调试费”应归为外包服务还是技术服务,财务人员又按发票描述归类,细科目只会制造更多口径争议。

我通常先问:这个科目是否会触发不同的审批权限、预算责任或管理决策?如果不会,拆分的管理收益可能小于维护成本。科目颗粒度应由决策需要决定,而不是由表格看起来是否精细决定。

2. 把预算审批当成项目可行性审查

预算获批不代表项目范围、资源计划和商业假设都经过充分验证。审批人可能只核对金额和授权,并没有评估交付路径。项目经理不能把“预算批了”理解为“预算足够”。在启动阶段仍需检查关键工作包、资源约束、外部依赖和风险准备金。

反过来,预算没有通过也不必然说明项目不值得做。可能是费用分类错误、成本时点不清、方案比较不足,或项目收益没有被准确表达。预算审批应给出可执行的拒绝或补充理由,而不只是退回一句“请完善”。

3. 用“预算使用率”单独评判项目健康度

预算使用率高,不一定意味着项目失控;使用率低,也不一定意味着管理优秀。项目刚进入开发阶段,支出偏慢可能是正常节奏,也可能意味着关键采购延误。接近收尾时使用率仍很低,可能是交付范围缩小,也可能是费用尚未入账。

我更愿意把预算使用率与工作完成率、承诺金额和剩余工作估算放在一起看。若预算消耗明显快于工作完成,应该查成本效率、范围变化和估算偏差;若工作完成快于预算消耗,则要确认是否存在费用漏记或成本口径滞后。

4. 只在月末看账,不看未来承诺

月末财务数据的作用是确认已经发生什么,但项目经理还要回答接下来会发生什么。已签合同未付款、已下单未验收、供应商已排期但尚未开票,都会影响未来的可用预算。若项目只看已付款,容易在账面上误判资金充足。

我建议把台账分成实际、承诺、预测三栏。实际表示已发生或已确认的成本;承诺表示具有法律或业务约束的金额;预测表示依据剩余工作估计的成本。三者要分开,避免把预测误当作已发生,也避免把承诺漏出风险视图。

5. 把所有偏差都归因于“执行不到位”

偏差可能来自计划质量、范围变化、价格波动、资源效率、供应商履约、计量口径或财务入账时点。只强调“项目经理要控制”,会掩盖组织流程和估算假设的问题。复盘时应先分类,再定责,最后调整制度或预测。

例如,外包成本增加20%,可能是需求新增,也可能是原需求估算不足;可能是供应商变更报价,也可能是返工。没有变更记录、工作量基线和合同范围,单看金额无法判断责任,更无法形成下一次可复用的经验。

预算科目流程与规范:项目经理预算管理实操方法关键指标

四、专业判断逻辑:从科目映射到预算预测

1. 先分清预算、成本、现金流和承诺

预算是经批准的支出边界或计划额度;成本是资源消耗的计量;现金流关注实际收付款时间;承诺是已经作出、未来可能形成成本或现金支出的约束。四者有关联,但不能混为一谈。

比如,项目签订一份30万元合同,按三个验收里程碑付款。签约后,承诺金额可能已经增加30万元;成本可能按服务实际发生或验收确认;现金流则在约定付款日发生。若预算台账只记录付款,项目经理会在前两个里程碑之前高估可用余额。

2. 建立四层结构:项目、工作包、预算科目、责任人

我建议预算记录至少能从四个维度追溯。项目用于界定资金边界;工作包解释费用对应的交付;预算科目满足财务归集;责任人负责预测、审批或验收。若组织还需要部门、合同、供应商、资金来源等维度,可以作为附加字段,而不必全部塞进科目名称。

维度 回答的问题 常见维护责任 容易出现的错误
项目 这笔预算属于哪个项目或成本中心? 项目经理、财务 同一项目在不同系统使用不同编码
工作包 费用支撑哪项交付或活动? 项目经理、工作包负责人 只有科目,没有范围对应关系
预算科目 按什么财务性质归集? 财务、预算管理部门 不同团队对相同费用使用不同分类
责任人 谁解释偏差并提出调整方案? 项目经理、职能负责人 审批人很多,没人承担预测责任

3. 预算编制从工作量推导,不要只从历史比例复制

历史数据有价值,但它不是预算答案。项目经理应先拆交付范围和工作量,再估算人力、采购、外包、差旅、云资源及其他必要支出,最后用历史项目数据校准单价、效率和风险区间。

例如,历史项目外包费用占总预算30%,不代表新项目也应直接按30%预留。新项目若内部团队已经具备接口能力,外包比例可能下降;若涉及旧系统迁移且数据质量不明,外包及测试资源可能上升。历史比例适合作为异常检查线,不适合作为机械分摊公式。

4. 预测剩余成本,而不只报告已花金额

项目中期的核心问题不是“到今天花了多少”,而是“完成剩余范围还要花多少”。可以把已发生成本与剩余工作估算相加,形成完工预测。对承诺金额要避免重复计算:若某项合同已纳入剩余成本预测,就不能再额外加一次。

实务中不必一开始就采用复杂模型。只要项目团队能够解释预测依据、变更来源和风险范围,简单而稳定的方法通常优于没人维护的精细公式。关键是每次预测更新都保留日期、假设和责任人,便于复盘预测偏差。

5. 预算变更必须同时说明来源、用途和交付影响

预算调整不是把一科目的钱挪到另一科目那么简单。项目经理应说明为何需要调整、资金从哪里来、受影响的原计划是什么、调整后交付风险如何变化,以及不批准会带来什么结果。

如果只是科目分类纠正,通常不应伪装成项目范围变更;如果新增工作导致额外费用,也不能只做科目间调拨而不更新范围基线。预算审批与范围审批需要关联,但保持各自的决策记录。

预算科目流程与规范:项目经理预算管理实操方法关键指标

五、具体案例:一项100万元项目如何避免月末才发现缺口

1. 案例背景与假设边界

下面是一个用于演示管理方法的情景案例,不代表行业平均值,也不是某个企业的真实经营数据。某企业实施客户数据整合项目,批准预算100万元,计划周期6个月,涉及内部研发、数据服务采购、云资源和验收测试。项目团队约20人,核心工作包括接口梳理、数据清洗、迁移脚本、试迁移、正式切换和验收。

原始预算按费用性质分为:内部人力40万元、外部服务25万元、云资源10万元、差旅与培训5万元、测试及设备10万元、风险准备金10万元。启动时项目经理没有只记录这些额度,而是把外部服务25万元拆到数据清洗、迁移支持和专项排障工作包,并约定每项合同承诺都要登记。

2. 第三个月的偏差与判断

到第三个月末,台账显示已发生成本48万元,已签外部服务合同还有14万元未付款,剩余工作初步预测需要30万元。若只看付款和已入账成本,账面似乎还剩52万元;若纳入未付款合同和剩余工作预测,预计完工成本为92万元,距100万元上限仅有8万元空间。

随后,试迁移发现部分历史数据格式不一致,供应商提出增加6万元支持费用。项目经理没有立即把它归到“外包超支”,而是先核对需求基线:其中4万元用于原范围内数据修复,2万元来自新增历史数据范围。经评估,原范围修复属于估算偏差,新增数据属于范围变更,两者的处理路径不同。

3. 为什么拆分原因比压价更重要

项目组对4万元原范围修复,调整剩余成本预测,并评估是否能通过数据抽样、分批清洗或内部人员支援降低重复服务量。对2万元新增范围,则单独提交变更申请,明确新增数据量、验收标准和对上线日期的影响。

如果把6万元全部算作供应商报价问题,项目可能只盯着砍价,却继续保留新增范围;如果全部算作客户需求变化,又会掩盖原估算不充分。原因拆清后,项目经理才知道哪些成本可以通过效率改善控制,哪些需要重新取得范围授权。

4. 用滚动预测暴露可选方案

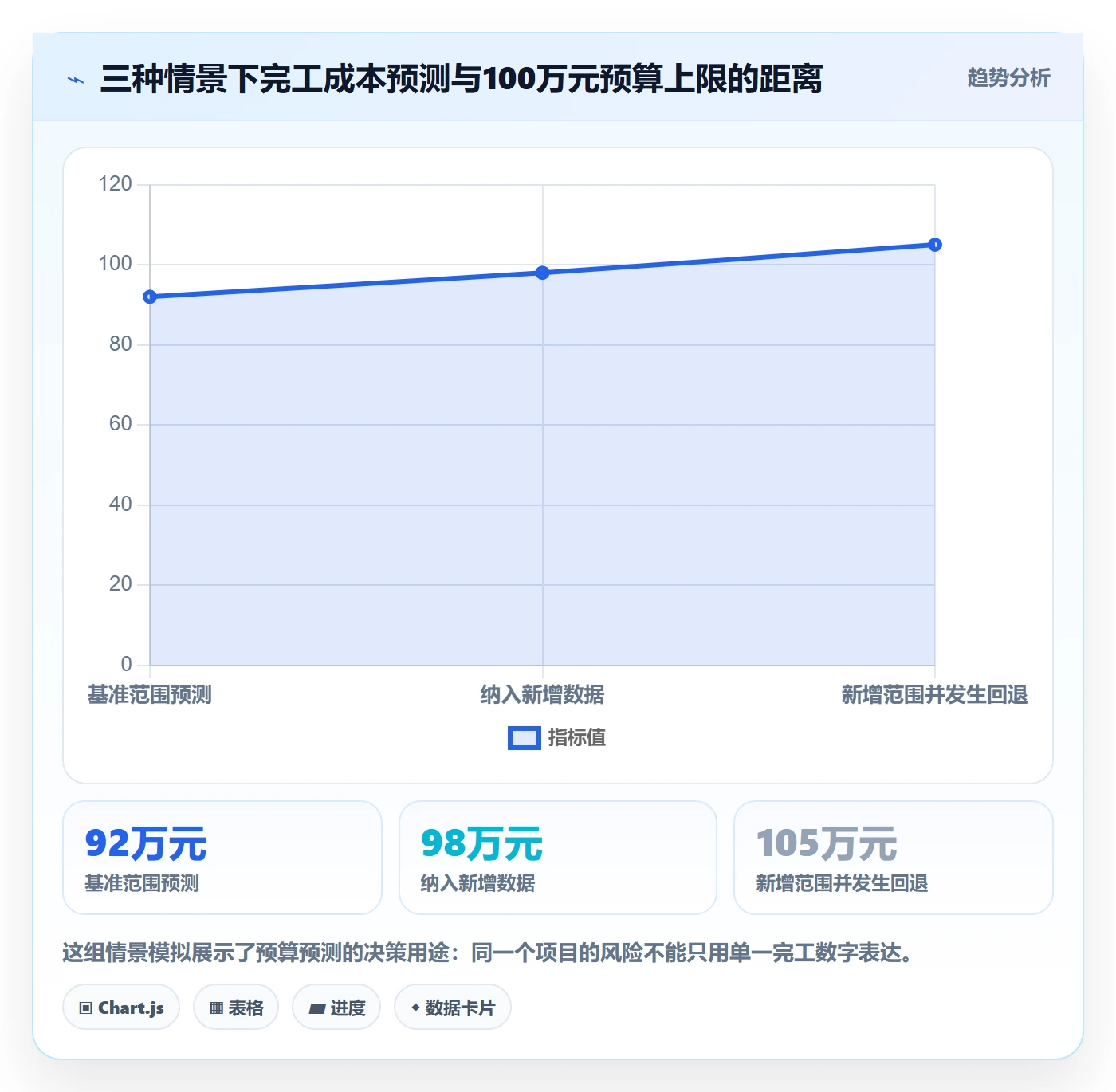

团队对剩余成本做三种情景推演。基准方案按原范围完成,预计完工成本92万元;加入全部新增数据范围,预计98万元;若同时出现一次正式切换回退,预计增加7万元,完工成本可能达到105万元。上述数值是情景模拟,重点不在于小数精度,而在于揭示风险发生后的预算边界。

据此,项目经理把决策提交给项目发起人:方案一维持范围并保留8万元空间;方案二接受新增数据,但需要批准2万元变更预算或明确从风险准备金调剂;方案三增加回退演练和专项保障,需说明额外资金来源。最终决策应同时考虑交付价值、上线风险和预算授权,而不是由项目经理在台账里自行挪钱。

预算科目流程与规范:项目经理预算管理实操方法关键指标

5. 复盘要留下可复用的估算条件

项目收尾后,团队不只记录“外包超预算6万元”,还应留下数据规模、清洗质量、供应商工作范围、返工次数、内部投入和验收条件。下一次遇到相似项目,才能比较工作条件是否相近,再使用历史数据校准估算。

如果只留下一个总额,下一位项目经理无法判断这笔费用能否迁移到新项目。预算复盘的产物应包括可解释的单价、产能假设、关键风险和失效条件,而不是把一个项目的总成本当成标准答案。

六、预算流程怎么落地:按金额与风险分层,而不是一刀切

1. 预算编制阶段:先定范围和成本驱动因素

项目启动时,项目经理应组织工作包负责人说明交付内容、资源需求、依赖关系和估算依据。财务或预算管理人员帮助统一科目、税务口径和费用归属,采购人员补充供应商价格、合同付款条件与采购周期。预算编制不是项目经理单独填表,也不是财务替项目团队猜成本。

初始预算至少要标明版本、批准日期、假设、有效期和责任人。若项目范围尚不确定,应区分确定性预算与待决策选项,避免把所有可能需求都装进一个看似准确的总额。

2. 执行阶段:先检查余额,再作出支出承诺

申请前的核对,不应只问“科目里还有没有钱”,还要看项目总余额、承诺金额、剩余工作预测、合同边界和审批权限。对标准化的预算内支出,可以采用批量或简化审批;对跨科目调剂、不可撤销合同和预算外支出,必须说明例外理由。

  1. 确认支出对应的项目、工作包和预算科目。
  2. 核对已发生金额、有效承诺和当前可用余额。
  3. 判断支出是否在批准范围内,是否涉及新交付或范围变更。
  4. 按金额和风险分流审批,并记录审批理由与条件。
  5. 审批后登记合同、订单或其他承诺,更新滚动预测。

3. 预测阶段:每次更新都保留假设变化

预测不需要每天重做,但应在关键变化发生时更新,例如需求变更、供应商报价变化、关键人员离岗、计划延期、验收失败或资源方案调整。项目经理应记录更新前后的数字、变化原因和证据来源,避免月底只能凭记忆解释偏差。

对周期短、金额小、范围稳定的项目,月度预测可能足够;对周期长、外部采购多或技术不确定性高的项目,可以提高到双周或关键里程碑更新。更新频率应与变化速度相称,过频但没人使用的数据同样是浪费。

4. 变更阶段:把预算、范围、时间和收益放在同一张决策桌上

预算调整可能来自范围增加、计划延长、价格变化或估算纠正。申请材料应说明变更来源、成本影响、交付价值、进度影响、风险和不调整的后果。若费用增加但收益或风险没有说明,审批人就只能比较金额,无法判断是否值得投入。

调剂预算也要分清边界:在同一授权范围内的科目调整,可能只需要预算责任人批准;涉及项目总额变化、交付范围变化或资金来源改变,则应走更高层级的授权。具体权限以组织制度为准,不能用本文示例替代公司制度。

5. 收尾阶段:实际成本、未结承诺和经验库一起关闭

项目结束并不意味着所有成本都已经清楚。未结合同、保留款、质保服务、资源释放和后续维护费用都可能继续影响成本。项目经理应核对未结承诺、确认应计成本,并明确哪些费用属于项目、哪些属于运营维护。

最终复盘至少对照批准预算、最新预测和实际成本,解释主要偏差来源。对可复用的价格、工作量和风险参数,应记录适用条件;对失败的预测,也应保留当时的信息和假设,避免事后用结果倒推“当时本该知道”。

预算科目流程与规范:项目经理预算管理实操方法关键指标

七、关键指标:用少量指标发现偏差,而不是制造报表

1. 预算消耗率与交付完成率

预算消耗率可以按已发生成本除以批准预算计算,交付完成率则需根据工作包权重或可验收成果计算。两者的差距是风险信号,不是直接的绩效评分。工作包权重若由团队事后随意调整,完成率就会失去比较意义。

我建议项目启动时明确完成率口径:按可验收成果、工作量权重,或阶段门评估。不要一部分项目按任务数量,一部分按工时,一部分按负责人主观判断,然后把结果横向排名。

2. 完工预测偏差

完工预测偏差可用“最新完工成本预测-批准预算”衡量,也可同时报告金额和比例。重点不是追求预测永远准确,而是检查预测是否在风险出现后及时更新,以及偏差是否被提前暴露。

对于不确定性较高的项目,可以给出基准、乐观和压力情景。若区间很宽,管理层得到的关键信息不是一个精确数字,而是哪些条件会让项目突破预算,以及组织愿意为降低哪种风险支付多少成本。

3. 承诺覆盖率与预测完整度

承诺覆盖率可以用“已登记有效承诺金额÷已识别的合同和订单承诺金额”衡量。它能帮助发现系统台账与采购事实是否脱节。预测完整度则可抽查剩余工作是否有成本估算、责任人和更新时间,不应仅以表格填写比例代替质量判断。

4. 变更成本占比与预算例外处理周期

变更成本占比可用于识别范围不稳定项目,但不能自动说明管理失败。高比例变更可能来自需求管理薄弱,也可能是探索型项目的正常结果。必须结合变更类型、来源和价值判断。

预算例外处理周期从申请材料齐备时开始计时,到作出批准、拒绝或补充要求时结束。若周期过长,项目可能通过非正式承诺绕开流程;若周期异常短,也应检查是否缺少必要风险评估。速度和质量要一起看。

指标 建议口径 适合观察的信号 使用边界
预算消耗率 已发生成本÷批准预算 支出节奏是否偏离计划 不能单独代表项目绩效
交付完成率 已验收工作量÷基线工作量 成果进度是否跟上成本消耗 必须固定权重和验收口径
完工预测偏差 最新完工预测-批准预算 预算缺口是否提前暴露 预测需附假设与日期
承诺覆盖率 已登记承诺÷已识别承诺 合同订单是否进入项目台账 分母需要采购与项目共同核对
例外处理周期 材料齐备至决策的工作日 审批是否造成执行等待 快不代表决策质量高

预算科目流程与规范:项目经理预算管理实操方法关键指标

八、不同项目情境下的行动建议与取舍

1. 小型、短周期、范围稳定的项目

这类项目不值得配置复杂的多级预算治理。项目经理可以采用少量稳定科目、一次性预算审批和月度检查,但仍要登记关键合同承诺,并在范围变化时重新评估。轻流程的前提是风险低、金额可承受、负责人清晰,而不是“项目小所以不用留痕”。

取舍上,可以接受预测粒度较粗,换取更低的管理成本;但不能牺牲费用口径一致性和付款授权。若项目金额虽然小,却涉及监管、信息安全或不可撤销采购,应按风险而不是金额决定审批强度。

2. 中大型、跨部门、百人以上组织的项目

跨部门项目要优先统一项目编码、预算责任人、工作包映射和承诺登记方式。可以借助项目管理平台协同工作计划与责任状态,但财务和采购事实仍须通过正式台账或受控接口核验。工具解决的是信息协作问题,不自动解决预算权责和会计口径问题。

取舍上,组织需要为字段治理、权限维护和数据对账投入成本。若没有明确的数据责任人,平台中的预算视图可能很快过期。与其一次性建设所有功能,不如先挑一个跨部门项目验证“工作包,采购承诺,财务实际”的闭环,再逐步推广。

3. 探索型或研发不确定性高的项目

探索型项目的预算不确定性通常较高,不适合把所有工作量都假装成确定数字。可以把资金分成已授权基础工作、阶段性实验额度和需要重新决策的扩展选项。每个阶段设置继续、调整或停止的判断条件,避免用最初的粗估预算锁死整个项目。

取舍上,阶段门会增加决策次数,但能降低把资金持续投入低价值方向的风险。若审批频率过高、每次都重做大批材料,团队又会把真实探索转入非正式流程。因此,阶段评审应围绕关键证据与下一阶段选择,不应重复检查已经稳定的信息。

4. 外包和采购占比较高的项目

这类项目要在签约前核对合同范围、计价方式、里程碑、验收标准、变更单机制、取消成本和税费口径。采购金额低不代表履约风险低;一个低价但验收条件含糊的合同,可能通过返工和变更形成更高总成本。

取舍上,固定总价有利于控制成本,但前提是需求和验收标准足够清晰;按工时计费适合范围不确定的工作,却需要更强的工作量验证和上限控制。项目经理要选择与不确定性匹配的合同结构,而不是把风险简单推给供应商。

5. 预算已经接近上限的项目

接近上限时,项目经理应冻结非必要承诺,重新估算剩余工作,清点未结合同,并把范围选择提交给有权决策者。可以评估降低规格、延后非核心功能、调整交付批次或申请追加预算,但每种选择都应说明成本、收益、进度和风险。

不应采用“先做再补批”的方式制造既成事实。若确有紧急安全或业务连续性风险,应走组织定义的紧急授权机制,同时保留决策人、依据、金额上限和事后复核,而不是把紧急情况变成常态通道。

预算科目流程与规范:项目经理预算管理实操方法关键指标

九、项目经理可以直接采用的预算管理检查清单

1. 启动前检查

  • 项目范围、交付物、验收标准是否有基线版本?
  • 预算金额是含税还是未税,内部人力如何计价,是否已明确?
  • 每项主要费用是否能映射到工作包、责任人和预算科目?
  • 预算估算采用了哪些工作量、单价、供应商报价或历史案例?
  • 风险准备金由谁控制,满足什么条件才能使用?
  • 哪些支出需要合同、采购订单或额外授权?

2. 每次申请前检查

  • 支出是原范围内工作,还是新增需求或估算纠正?
  • 已发生成本、有效承诺、剩余工作预测分别是多少?
  • 申请金额是否包含税费、差旅、运输、维护或后续服务?
  • 合同是否明确交付、验收、变更和取消条件?
  • 审批人是否具有预算责任或专业判断职责?
  • 批准后由谁登记承诺并更新完工预测?

3. 月度或里程碑复盘检查

  • 预算消耗与交付完成是否出现明显背离?
  • 有没有合同、订单或供应商排期尚未进入承诺台账?
  • 最新完工预测与上次相比变化多少,原因是什么?
  • 哪些偏差来自范围、效率、价格、质量或时间口径?
  • 风险准备金是否被使用,是否仍覆盖剩余风险?
  • 下一步是继续、调剂、申请变更、缩减范围还是暂停?

4. 不同情况下的取舍原则

当信息不完整但决策必须前进时,应明确记录假设并设定复核节点,而不是制造虚假的精确数值。当审批等待已影响关键路径时,应识别真正的授权瓶颈,再调整流程;不能为了速度取消必要的风险审查。

当预算不足而交付价值仍然成立时,应比较追加资金、缩减范围、延后交付和停止项目的代价。追加预算不是天然失败,削减范围也不是天然成功。最差的选择是继续按原计划花钱,却不更新对完工成本和交付价值的判断。

十、结语:预算科目不是分类表,而是项目决策的共同语言

预算科目流程与规范真正要解决的,不是每笔钱最终落在哪一格,而是项目经理、财务、采购和业务负责人能否围绕同一组事实作出选择:费用服务什么交付、资金已经被什么承诺占用、剩余工作还要多少成本、偏差来自哪里、谁有权接受风险。

我更看重预算体系能否尽早暴露“还没付款但已经无法自由选择”的成本,也看重项目团队能否把预测变化讲清楚。一个科目表再精细,如果无法连接工作范围、合同承诺和完工预测,仍然只是归档表;一套审批流程再完整,如果没人对未来成本负责,也只能在事后留下签字。

下一步可以从一个在执行中的项目开始:统一预算口径,列出已发生、已承诺和剩余工作预测,挑出金额最大的三个工作包核对合同与交付,再把预算例外的审批责任写清楚。先把这条闭环跑通,再决定是否需要更细的科目、更复杂的系统或更高频的报表。

常见问题解答(FAQ)

1. 项目预算科目应该如何拆分,才能避免执行中反复调账?

我做项目预算时,常常在立项阶段只按人力、采购、差旅粗略分类,执行到一半才发现费用归属说不清。预算科目到底拆到什么程度才够用,又怎样避免拆得过细、审批和填报反而变复杂?

预算科目应拆到能够对应责任人、审批规则和实际凭证的粒度,而不是越细越好。可以先按成本性质划分人力、外包与采购、差旅、设备及其他费用,再为金额较大、波动较高或需要专项审批的部分单独设项。例如,一个预算为100万元的项目,可将人力预算按角色或工作包拆分,将外包采购单列;

小额办公支出则不必细分到每一种用品。实操中可用三个问题检验科目是否需要继续拆分:是否由不同负责人控制,是否适用不同审批权限,是否需要单独预测偏差。若三者都是否定的,通常合并更易管理。还要给每个科目写清口径、归集规则和不纳入范围,减少同一笔费用在不同科目间反复调整。

2. 项目预算从编制到变更,应该设置哪些流程节点?

我遇到过预算表已经审批,但采购合同、人员投入和项目计划并没有同步确认,后续执行时才发现预算依据过期。预算流程应该经过哪些节点,才能既留住必要的审核,又不让每次小额调整都卡很久?

建议将流程分为基线编制、业务核验、财务审核、授权批准、执行监控和变更留痕六个节点。编制时由项目经理把工作范围、进度计划和资源需求对应到预算;业务负责人核验人力和采购假设;财务审核科目口径、税费和现金流;授权人按金额及风险批准。

项目启动后,应规定预算基线未经批准不得覆盖,变更则记录原因、金额、影响科目、进度影响和批准人。为了避免小额事项拖慢项目,可按组织的风险承受能力设定分级阈值,例如科目内小幅调剂走简化审批,增加总预算、改变范围或涉及重大采购时走完整审批。阈值不是通用常数,应结合项目规模、合同约束和历史偏差校准。

3. 项目经理应重点跟踪哪些预算管理指标,才能提前发现超支?

我过去主要盯着“预算还剩多少”,但看到余额下降时,往往已经很难调整人员或采购计划。除了预算使用率,还有哪些指标能区分正常支出和即将超支?我应该多久看一次,看到异常后先查什么?

不要单独用预算使用率判断健康度,因为支出快慢要与工作完成进度比较。至少同时看预算使用率、实际完成率、完工估算、已承诺未支付金额和预测偏差。举例来说,预算使用率达到60%,但确认完成的工作仅为40%,就值得核查;如果另有20%的预算已被合同或采购订单锁定,真实可调整空间会比账面余额更小。

每周查看高波动科目和近期采购承诺,每月进行一次完工预测,通常比只在月底看账更容易采取行动。出现偏差时,先区分范围变化、单价上涨、工时超估或进度延迟,再决定调整计划、重新谈判采购、申请预算变更或接受偏差。指标用于触发调查,不应脱离项目阶段直接判定负责人失职。

4. 预算执行规范怎样落地,才能让项目团队愿意配合?

我担心预算制度写得太严会让团队觉得每笔钱都要审批,写得太松又无法及时发现超支。项目团队经常在报销时才补充用途说明,导致数据难以用于预测。有哪些简单规则能兼顾执行效率和数据质量?

规范要嵌入日常动作,而不是只靠一份制度文件。首先,为每笔申请要求填写科目、用途、对应工作包、预计发生时间和责任人;其次,明确何时提交预算承诺,例如采购下单或外包合同签署时,而不是等发票报销后才记录;最后,为项目经理设置固定复盘节奏,检查实际支出、已承诺金额与剩余计划是否一致。

可以先在一个项目试行四周,统计申请退回率、承诺金额漏记率和月度预测偏差,再调整字段和审批路径。若退回主要因科目定义不清,应改口径说明;若等待时间集中在低风险小额事项,应优化授权规则,而不是要求团队填更多表。制度是否有效,关键看它能否让团队更早看见成本风险,而不只是增加审批痕迹。

核心关键词

读者评论

钱
钱程

把承诺金额单独列出来很实用,我们之前只看已付款,直到采购合同签完才发现余额不够。难点是订单取消条件和承诺有效期也得有人维护,否则台账很快就不准了。

宋
宋明远

预算科目和工作包分开管理的思路比较清楚。不过小项目如果要求每笔费用都关联工作包、责任人,维护成本可能不低,最好按金额或风险设定必要字段。

熊
熊知夏

预算使用率和完成率放一起看,比单看花了多少更有参考价值。实际项目里完成率很难统一衡量,尤其是研发任务,建议提前约定验收口径,避免各部门各报各的。

文章包含AI辅助创作:预算科目流程与规范:项目经理预算管理实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/596045
