采购成本超支,往往不是采购员“买贵了”,而是项目负责人直到下单后才发现需求变更、交付周期和预算口径没有对齐。成本流程的关键不只是询价、比价、审批,而是把项目预算、采购需求、合同承诺、到货验收和实际消耗连成一条可追溯的管理链。本文给出一套可落地的协同规范,并用明确标注的情景模拟数据说明,项目负责人该看哪些指标、在哪些节点介入,以及如何避免把“低价”误当成“低成本”。
一、核心结论:采购成本管理不是压价,而是管理承诺
1. 项目负责人真正要管的是成本偏差的形成过程
在项目中,采购价格只是成本的一部分。项目的采购总成本还包括运输、安装、调试、培训、维护、库存占用、质量返工、交付延误等因素。若只拿供应商报价做比较,低价中标后出现补料、加急运输或返工,最终成本可能反而更高。
我判断采购管理是否有效,通常不先问“谈下来了几个点”,而是先看三个问题:需求是否与项目范围一致,预算是否覆盖完整生命周期成本,采购承诺是否能被项目计划和交付验收承接。三者缺一,所谓节省就可能只是把成本推迟、转移或隐藏。
核心结论是:项目负责人要管理从需求提出到实际消耗的成本闭环,而不是只在审批单上签字。采购部门负责市场、供应商和交易执行,项目负责人负责需求优先级、技术与范围确认、预算边界、交付影响和变更决策。财务则负责预算规则、核算口径、付款条件和实际发生额核验。
2. 用四个控制点串起采购全流程
一套可执行的采购成本流程,至少应在四个控制点留下证据:需求立项时确认“为什么买、买多少”;询比价时确认“选谁、为何选”;合同审批时确认“承诺了什么”;验收结算时确认“实际得到什么、实际花了多少”。
这四个节点不应被理解为四张审批表。它们是项目范围、供应市场、商业承诺和实际结果之间的校验关系。任何一个节点缺少前置依据,后面的审批就会变成补签,成本管理也会沦为事后归因。
| 控制点 | 项目负责人要确认 | 需要留下的证据 | 常见失控信号 |
|---|---|---|---|
| 需求立项 | 范围、数量、规格、时点、必要性 | 需求说明、预算归属、项目计划关联 | 先采购后补需求,数量没有计算依据 |
| 询比价与定标 | 比较口径是否一致,非最低价理由是否充分 | 报价记录、评审意见、供应商风险核查 | 不同规格直接比价,谈判结果无留档 |
| 合同承诺 | 总价、交付、验收、变更、付款条件 | 合同及附件、里程碑、偏差处理条款 | 报价与合同范围不一致,交付责任不清 |
| 验收结算 | 数量、质量、服务、发票和付款条件 | 验收记录、差异单、发票与付款凭证 | 未验收先付款,实际用量未回写项目 |
如果组织采用项目协作平台,可以把需求、评审、合同节点、风险和验收任务与项目计划关联起来。以 PingCode 为例,中大型企业或 100 人以上组织可将跨部门事项作为项目工作流管理:需求负责人、采购负责人、技术评审人和验收人分别承担任务,审批节点关联材料与截止时间。工具的价值不是替代采购制度,而是减少信息散落在邮件、表格和聊天记录中的情况。
二、背景与真实场景:为什么项目采购经常“预算没超,项目却超了”
1. 预算口径和采购口径经常不是同一件事
项目预算通常按工作包、成本科目或阶段编制,采购申请却常按物料、服务包或供应商合同提交。两种口径没有映射关系时,一笔采购可能被拆成多张申请,项目负责人看到每张都在额度内,却看不到同一预算项已经累计超支。
还有一种更隐蔽的错位:预算只算设备或服务的合同金额,没有纳入安装、差旅、备件、税费、维护或汇率变化。采购阶段看起来没有超预算,项目交付阶段却因配套支出增加而突破成本基线。
我建议项目启动时建立“项目成本编码,预算科目,采购包,合同,验收记录”的对应关系。编码不必复杂,但必须能让财务和项目团队用同一个口径回答:这笔钱对应哪个交付物,已经承诺多少,已发生多少,预计还会发生多少。
2. 项目变化比价格波动更容易造成隐性超支
在交付周期较长的项目里,需求变更往往比市场涨价更常见。方案调整、客户新增要求、接口范围变化,都可能让原采购数量、技术规格或交付日期失效。若变更没有经过成本影响评估,项目团队可能通过追加订单、临时采购或现场替代继续推进,直到结算时才发现新增承诺已经形成。
这也是为什么采购成本流程必须与项目变更流程联动。项目范围变更不只是更新计划,也应触发采购状态检查:哪些订单尚未下达、哪些合同需要变更、哪些已采购物资可以复用、哪些会形成取消费用。采购已执行的承诺,不能因为项目计划表改了就自动消失。
3. “省下来的钱”必须区分已实现和未实现
降价、折扣和预算差额都不等于真实节省。假设预算为 100 万元,最后合同签了 90 万元,表面上低于预算 10 万元。如果实际还需要 8 万元的安装、运输和返工费用,且这些费用原本未纳入预算,那么实际成本可能达到 98 万元;若追加采购后达到 105 万元,最初的“节省”就没有意义。
因此,我把节省分成三类:已签约且范围不变的价格节省;因数量、规格或技术方案优化产生的真实成本避免;尚未下单、尚未验收或尚未结算的预算余量。只有前两类经过范围和质量校验后,才适合计入采购绩效。

三、常见误区:看上去在管成本,实际是在推迟暴露问题
1. 把最低报价当成最优方案
最低价只有在需求范围、规格、服务水平、交付条件、付款条件和质量标准相同的前提下,才具有直接可比性。若一家报价不含安装,另一家报价包含安装;一家给出两年维护,另一家只交付设备,单看总价会把差异误判成价格优势。
我更倾向于用“可比总拥有成本”评估报价。对一次性采购,至少比较含税价格、运输、安装和验收成本;对长期服务,还要比较续费、响应等级、人员投入、变更计价和退出成本。不能量化的风险,应列入评审说明,而不是假装它不存在。
2. 把审批通过当成预算可控
审批只证明某一时点的申请满足了规则,不证明项目整体成本仍然健康。若多个申请分别审批,系统不汇总同一预算项的已承诺金额,审批人就可能在信息不完整的情况下连续批准。
项目负责人每周或每个关键里程碑至少要看三种金额:已发生金额、已承诺未发生金额、完工预计金额。只看已付款金额会漏掉已签合同和已发订单;只看已承诺金额又会忽视实际验收差异。完工预计成本才是判断项目最终可能花多少钱的核心指标。
3. 把采购部门当作成本责任的唯一承担者
采购部门通常能影响供应商选择、商务谈判和交易条件,但无法独立判断技术规格是否过度设计、需求数量是否合理、交付延期是否会影响项目、变更是否值得实施。项目负责人若不参与需求确认,采购部门得到的往往只是一个已经被写死的规格清单。
更公平也更有效的责任划分是:需求部门对需求必要性和验收标准负责,项目负责人对范围、预算、时点和跨部门协调负责,采购对市场寻源、报价评审和商务合规负责,财务对预算与核算口径负责,法务或合规对合同风险和授权规则负责。共同承担不等于责任模糊,必须给每个节点指定最终决策人。
4. 只在项目结束时复盘采购差异
结项复盘可以帮助组织改进,但无法挽回已经发生的超支。发现价格偏差、交付延误或需求变更时,若采购订单尚未释放、合同尚未签署,项目仍有调整空间;等到设备到场或服务已经开始,很多成本已变成沉没成本。
因此,成本复盘要前移到承诺形成之前。每次超过阈值的需求变更、合同范围调整、关键供应商延期和报价偏差,都应触发一次成本影响评估,而不是等月末或结项时才汇总。

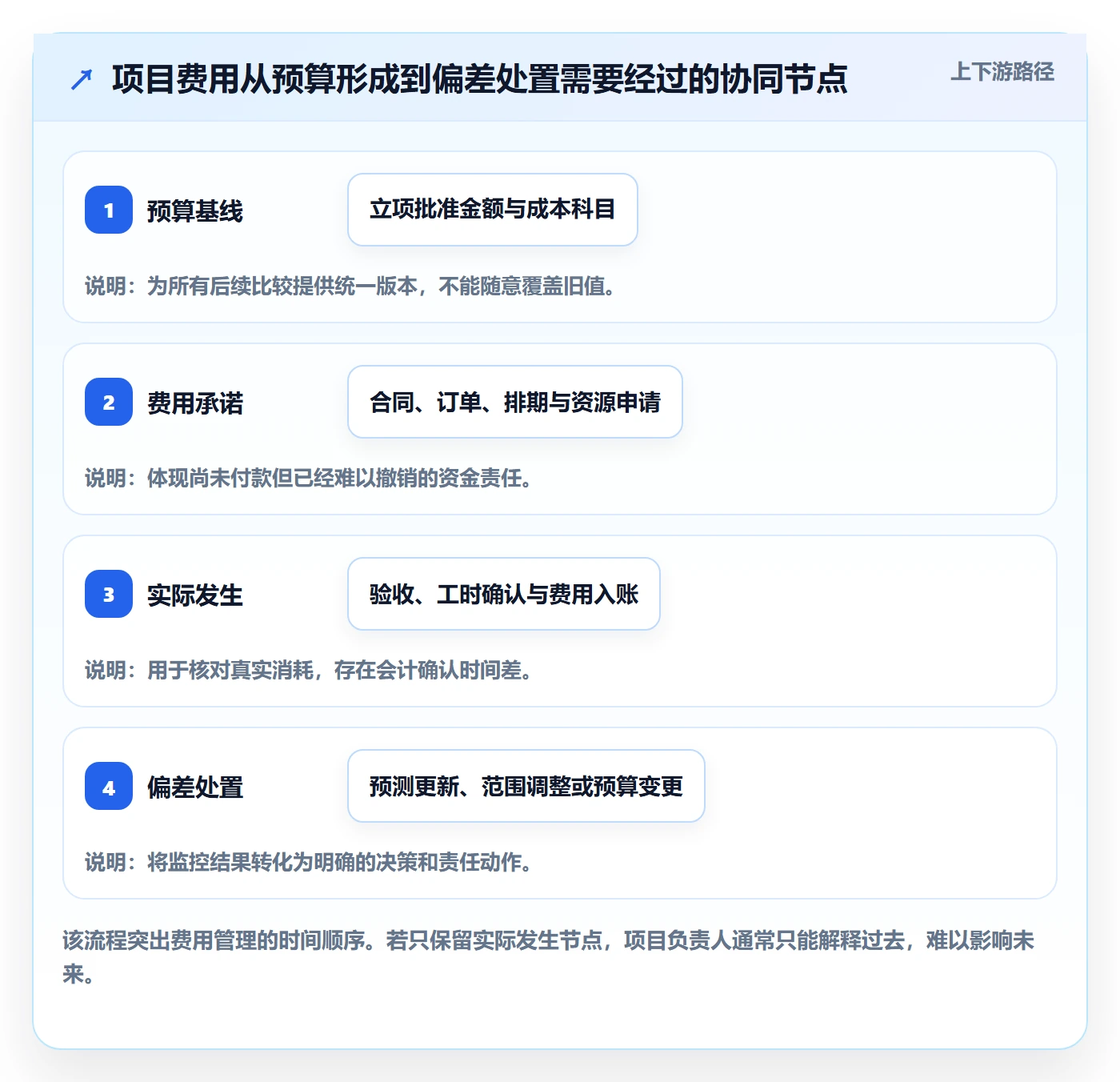

四、专业判断逻辑:用流程、责任和指标共同控制采购成本
1. 先做预算基线,再讨论采购节省
预算基线应至少明确项目范围、成本科目、测算假设、含税口径、汇率假设、预备费规则和预算有效期。若这些条件没有说清,项目团队无法区分真实超支与预算口径变化,也无法公平评价采购结果。
我建议把成本拆为三层:项目成本基线、采购包预算和合同承诺上限。项目成本基线是项目层面的控制总额;采购包预算是分配给具体需求或工作包的额度;合同承诺上限是允许签署的商业责任边界。三个数字可以不同,但必须能追溯,且任何变化都要记录原因、审批人和对完工成本的影响。
2. 将采购需求写成“可验收的交付物”
需求单里只写产品名称和数量,无法支撑完整比价和验收。一个可执行的采购需求至少说明业务用途、技术规格、数量依据、交付地点、要求日期、验收方法、必需服务、替代方案和不采购的后果。
对于服务采购,还要写清服务边界、人员资质、工作成果、工时或服务量口径、响应时间、变更计价方式和知识产权归属。规格写得越模糊,报价里的假设越多,后续变更争议也越多。
3. 采购流程要设置“停一下再往前”的闸门
流程不宜只追求审批速度。关键节点应该有明确的继续条件:需求未确认不进入寻源;比价口径未统一不定标;预算未覆盖不签约;合同条款未明确验收、变更和付款条件不下单;验收差异未处理不进入最终付款。
闸门不是为了让所有申请都变慢,而是避免高风险项目在缺少必要信息时继续扩大承诺。低金额、标准化、低风险的重复采购可以走简化流程;高金额、不可替代、交付关键或技术不确定性高的采购,应增加评审深度。
| 阶段 | 进入下一阶段的条件 | 推荐责任人 | 异常处理 |
|---|---|---|---|
| 需求提出 | 用途、数量、预算归属和验收标准明确 | 需求负责人、项目负责人 | 退回补充测算或拆分需求优先级 |
| 寻源与评审 | 报价范围一致,评审标准预先确定 | 采购、技术评审人、项目负责人 | 补充报价、澄清偏差或重新寻源 |
| 合同与下单 | 预算可用,授权、交付、付款和变更条款明确 | 采购、财务、法务、授权审批人 | 重新谈判或升级决策,不以口头承诺替代合同 |
| 验收与付款 | 交付证据符合合同,差异有处理结论 | 验收人、项目负责人、财务 | 扣款、补交、返工或按争议条款处理 |
4. 责任矩阵必须清楚到“谁能拍板”
多人参加会议不等于责任落实。每个关键决策都应明确提出者、审核者、批准者和知会者。项目负责人通常有权确认业务优先级、范围影响和项目计划,但不应越过授权自行承诺商业条款;采购人员可以组织谈判,也不应单独改变技术验收标准。
对跨部门采购,建议至少区分四种权力:需求定义权、技术确认权、商务谈判权和预算批准权。若某个角色同时提出需求、选定供应商、确认验收并批准付款,组织就应增加独立复核,降低利益冲突与操作失误风险。
5. 用领先指标和结果指标一起看
结果指标告诉我们最终发生了什么,领先指标则提示问题是否正在形成。采购成本管理不能只看年度节省率,还要看需求返工率、报价口径完整率、采购周期、合同变更率、按期交付率和验收一次通过率。
例如,合同变更率上升可能不是采购谈判变差,也可能说明需求冻结机制失效;采购周期缩短但验收一次通过率明显下降,则可能是为了赶进度牺牲了质量。指标必须组合解释,不能单独排名后就据此奖惩。

五、具体案例与数据观察:一项设备采购如何从“报价便宜”变成“总成本更优”
1. 情景设定:项目预算内的两种供应方案
以下为情景模拟,用于说明评估方法,不代表特定企业的真实采购记录或行业平均水平。某项目需要采购一批生产测试设备,批准预算为 120 万元,要求设备在六周内到场,且必须完成安装、调试和操作培训。
方案甲报价为 92 万元,仅包含设备交付;安装调试另计,运输和培训不包含在报价中,预计交期五周。方案乙报价为 101 万元,包含运输、安装、调试和两次培训,预计交期四周,并承诺关键部件备件。单看报价,甲低 9 万元;按交付范围折算,结论并不一样。

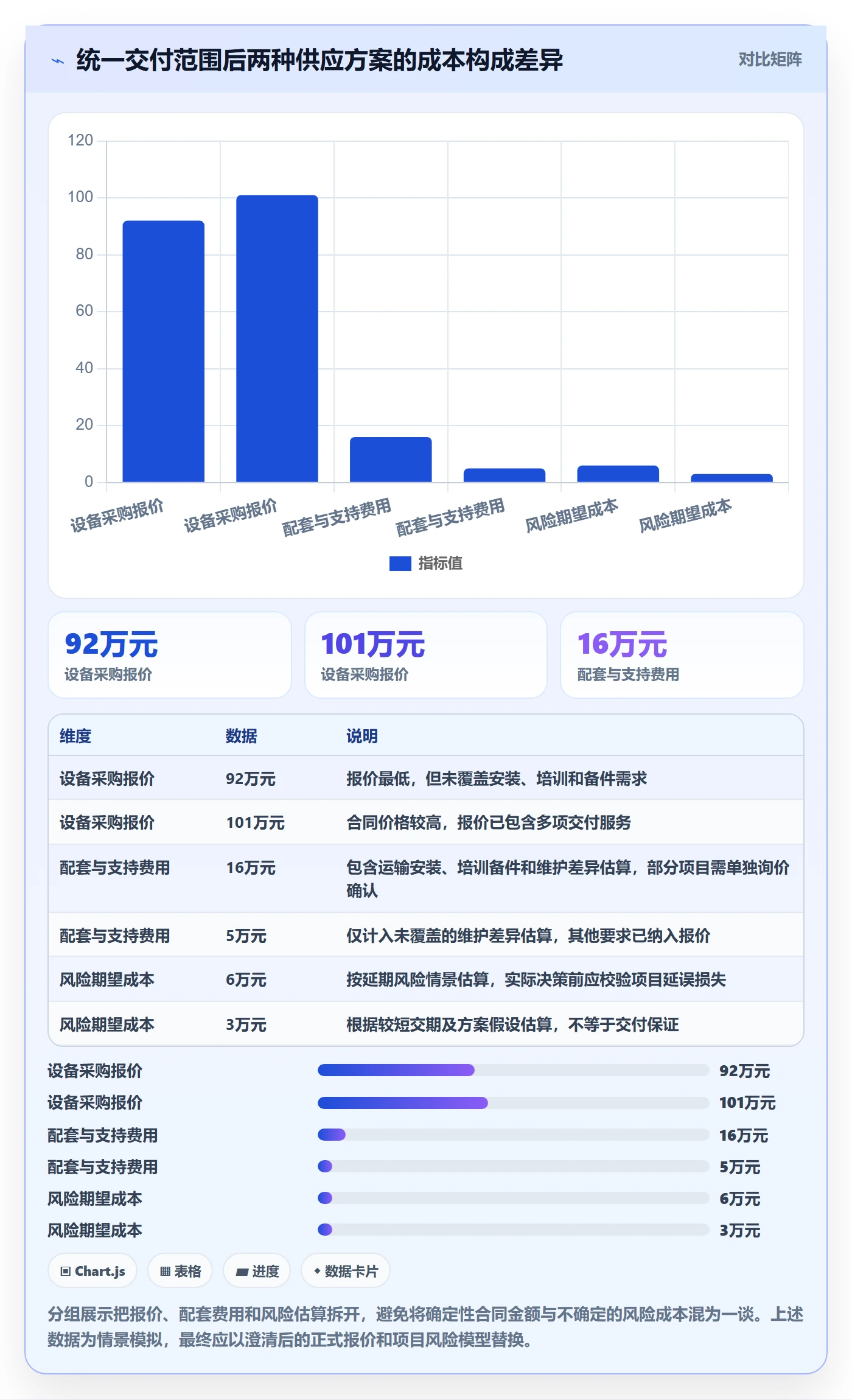

2. 用成本分解表还原可比总成本
项目团队将两份报价统一到同一验收范围后,增加了现场安装、培训、备件、延期风险和维护投入的估算。延期风险不是供应商报价中的固定金额,而是项目根据延迟一天对测试计划和现场资源的影响进行的情景估算,必须与确定性费用分开显示。
| 成本项目 | 方案甲 | 方案乙 | 口径说明 |
|---|---|---|---|
| 设备采购报价 | 92万元 | 101万元 | 供应商报价金额,情景模拟 |
| 运输、安装与调试 | 7万元 | 已包含 | 按统一交付范围估算 |
| 培训与备件 | 4万元 | 已包含 | 按项目要求的培训和关键备件范围估算 |
| 维护与支持差异 | 5万元 | 2万元 | 按第一年支持资源估算,需以正式服务条款核实 |
| 延期风险期望成本 | 6万元 | 3万元 | 情景估算,不是合同应付款项 |
| 可比总成本估算 | 114万元 | 106万元 | 确定性成本与风险估算合并展示,需分别跟踪 |
这个案例并不说明方案乙必然更好。它说明项目团队至少要将确定性成本与风险估算分开:已明确包含在合同中的费用,属于报价比较;延期风险期望成本是决策模型,不应伪装成确定支出。若方案甲能补充可靠交付承诺,或项目具备自有安装团队,风险估算需要重新计算。

3. 项目负责人介入后,决策重点从“谁便宜”转向“哪种风险可接受”
项目负责人组织技术、采购、财务和使用部门进行评审,先核实两家供应商对验收指标的理解是否一致,再确认交付日期与项目里程碑的关系。技术团队发现方案甲的设备配置需要额外适配,方案乙则需要确认备件型号与现场兼容性。此时直接按总价排序仍然过早。
评审结果可以拆成三项:技术符合性是否满足硬性门槛;可比总成本是否在预算范围内;交付风险是否能通过合同条款或项目缓冲吸收。若技术符合性不合格,低价不能补救;若交期只影响非关键路径,较高的交付保障价值可能有限;若延误会阻塞关键测试,按期交付的价值就必须进入决策。
4. 把结论落实到合同、计划和验收
确定供应方案后,项目负责人仍要确认商业承诺能否被执行。合同或订单中应明确交付日期定义、安装责任、验收标准、培训次数、备件范围、延误通知、变更报价和付款节点。项目计划应同步设置到货、安装、调试和验收里程碑,不能只记录一个“设备采购完成”日期。
验收时,项目团队应对照合同逐项核对设备数量、配置、测试结果、培训交付和文档完整性。若出现缺陷,应先明确是供应商交付偏差、需求定义遗漏还是项目后续变更,再决定补交、整改、扣款或接受偏差。验收记录既是付款依据,也是下一轮供应商绩效评价的证据。
六、关键指标:项目负责人每周到底应该看什么
1. 完工预计成本,而不只是已付款金额
完工预计成本可以按“已发生实际成本+已承诺未发生成本+尚未承诺的剩余工作估算”计算。它的价值在于把已经付款、已经签约和仍需完成的工作放在一个视图里。若只看财务付款,未付款合同会被漏掉;若只看采购订单,尚未采购的必要工作会被漏掉。
对每个采购包,项目负责人可以每周更新一次预测,重大项目则按里程碑或变更事件更新。预测不必假装精确到个位数,关键是说明依据、置信范围和变化原因。成本预测从 90 万元升至 96 万元,若原因是范围获批扩展,与“供应商报价漏项”是完全不同的管理问题。
2. 已承诺成本覆盖率
已承诺成本覆盖率可定义为“已签合同及已下单金额÷采购预算”。这个指标能帮助项目负责人判断预算中有多少已经形成商业承诺。不过,覆盖率高不一定是坏事,关键要看剩余采购需求是否仍然明确、变更空间是否足够、合同是否按阶段释放。
对于长周期采购,分批下单、分阶段验收或设置可选择的后续服务,有助于降低一次性锁定全部费用的风险。但拆分订单不能用来规避审批权限,也不能把一个完整采购需求人为切碎。分阶段承诺应有业务和交付依据,并在制度范围内执行。
3. 采购周期与需求返工率
采购周期应明确起止口径,例如从完整需求批准到合同签署,还是从采购申请提交到到货验收。不同口径回答的问题不同。项目负责人若只看平均周期,可能看不出高风险采购拖延在哪个环节;建议同时看阶段耗时和超期原因。
需求返工率可按采购需求因规格、数量、预算或验收标准不完整而退回的比例统计。返工率高,表面上是流程变慢,实际可能说明需求准备时间不足。盲目缩短审批时间,反而会让问题转移到合同变更和验收争议阶段。
4. 合同变更率与验收一次通过率
合同变更率可以按发生过范围、数量、价格或交期变更的合同数量占比统计,也可以按变更金额占原合同金额的比例统计。两种口径要分开,因为少数大额变更与大量小额变更代表不同的风险。
验收一次通过率要有清晰的批次定义。若项目将不合格交付拆成多次验收,单纯统计“最终通过”会掩盖返工成本。建议同时记录首次验收通过、返工次数、补交周期和相关费用。质量问题不仅影响采购绩效,也可能影响项目进度和客户承诺。
5. 供应商集中度和替代难度
单一供应商采购不必然是风险,但关键部件、专有服务或高度定制产品若没有替代方案,议价能力和交付韧性都会受限。项目负责人应关注关键采购是否有可替代规格、二供计划、库存缓冲或退出方案,而不是只看供应商数量。
集中度指标要结合品类和关键性使用。标准化办公物资可以用供应商集中度观察市场竞争;关键系统服务则更需要关注技术依赖、数据迁移、知识转移和服务中断影响。数字指标只能提示风险,不能替代业务判断。

七、按不同项目情形制定行动建议
1. 小额、标准化、重复采购:减少流程摩擦,但保留数据闭环
如果采购品类标准、金额较低、供应商市场成熟且替代性强,可以采用目录价、框架协议、授权额度或简化审批。但简化不等于不管理,仍要保留需求归属、价格有效期、收货验收和预算累计记录。
项目负责人应重点关注是否重复购买、库存是否已有可用物资、价格是否偏离协议、交付是否影响关键任务。对低风险采购,不需要每笔都开评审会;更合理的做法是设定异常阈值,只对价格异常、非目录采购或紧急加购进行升级审查。
2. 高金额、长周期、关键路径采购:前置论证并分阶段承诺
设备、核心服务或定制开发等采购,如果交付周期长、切换成本高、延期影响关键路径,应在项目计划早期启动需求澄清和市场调研。项目负责人要把供应商交期、项目里程碑、安装条件、现场资源和验收窗口一起排程,避免合同签得很快,现场却没有条件接收。
对不确定性较高的项目,可以考虑阶段交付、里程碑付款、样品验证、试点验收或分批释放订单。这样会增加一定管理成本,却可能减少一次性押注的风险。阶段付款必须对应可验证成果,不能只按日历日期付款。
3. 需求变化频繁的项目:把变更成本做成决策输入
产品探索、技术验证和客户需求未稳定的项目,不适合过早把所有需求锁成固定规格。项目负责人应区分“已确认需求”和“待验证需求”,对后者设定预算上限、验证周期和退出条件,并优先选择可调整范围的商业安排。
每次需求变更都应回答四个问题:新增价值是什么,新增成本多少,对工期和质量有什么影响,不变更的后果是什么。只有把这些信息放在同一张变更记录里,管理层才能做知情决策,而不是在“客户要求”或“技术需要”的压力下被动追加预算。
4. 供应市场波动或单一来源:把价格风险与供应连续性分开
市场价格快速变化时,固定价、指数联动价和短期报价各有取舍。固定价便于预算控制,但供应商可能增加风险溢价;浮动价格可能更贴近市场,却要求合同明确指数来源、调整周期、上下限和核验方式。项目负责人不应只追求锁价,也要评估价格变化对预算和交付的影响。
单一来源采购需要记录唯一性依据、技术依赖、替代方案评估和退出成本。不能因为供应商熟悉项目,就把“合作顺手”当成不可替代的证据。若短期无法切换,至少应建立数据交接、关键文档、备件保障和服务中断预案。
5. 紧急采购:允许快速通道,但必须限定边界
紧急采购可能来自设备故障、项目现场突发情况或客户关键节点变化。此时流程确实需要压缩,但必须明确紧急原因、授权人、金额上限、临时有效期和事后复核时间。紧急不能成为长期绕过竞争、预算和验收规则的常态。
事后复核不是为了补一张审批单,而是确认紧急原因是否真实、采购价格是否合理、交付是否符合要求、是否存在可预防的流程缺口。若同一团队反复发生同类紧急采购,问题通常在计划、库存策略或供应商管理,而不是审批速度。
八、采购流程与项目计划如何协同落地
1. 将采购包映射到工作分解结构和里程碑
项目计划中的工作包要能找到对应的采购需求,采购合同也要能回到具体交付物。建立映射后,项目负责人可以判断采购延误会影响哪些任务,也能识别某项采购是否与当前范围无关。采购申请不应只有“申请部门”和“成本中心”,还应包含项目编码、工作包、所需日期和验收责任人。
在实际协作中,我会把采购计划拆成需求冻结、寻源、评审、签约、交付、验收和付款等节点,并把每个节点的负责人和最晚完成日期写入项目计划。这样,采购延期就能被当作项目风险管理,而不是等物料没到才临时升级。
2. 让成本、进度、风险使用同一套事件记录
当供应商延期时,项目团队往往需要同时更新成本预测、项目进度和风险状态。如果三套表格分开维护,容易出现计划已经延期、成本预测仍未变化,或者合同变更已经发生、风险台账没有记录的情况。
组织可使用项目管理平台或内部系统,将变更单、风险事项、采购任务和成本台账通过统一项目编号关联。以 PingCode 这样的协作平台为例,可以用于管理跨职能任务、责任人与截止日期,并关联需求、缺陷、风险或交付事项;预算审批、合同存档和财务付款仍应由具备相应能力与权限的业务系统承担。流程协同的目标是让信息可追溯,不是把所有业务强行塞进一个工具。
3. 设定例外升级规则,而不是让所有事项都层层审批
流程效率与控制强度并不矛盾。项目可以按金额、风险、紧急程度和供应商依赖程度设定不同路径:标准采购走快速通道,例外采购触发专项评审,高风险合同增加法务和技术审核,重大预算偏差升级到项目治理层。
升级规则应写清楚触发条件,例如超过项目包预算、关键需求变更、单一来源、合同金额显著增加、交付日期影响关键路径或验收标准发生变化。没有触发条件的“必要时升级”,容易变成看人决定;触发条件过多,又会让流程失去弹性。
4. 建立可复用的采购复盘,不把问题归咎于个人
复盘时,我建议沿着“假设,决策,执行,结果”检查:预算测算依据是否合理,报价是否可比,供应商选择是否符合预设标准,合同是否覆盖真实需求,验收是否发现交付偏差,变更是否及时评估。这样的复盘能定位流程薄弱处,而不是简单得出“采购没谈好”或“项目没盯紧”。
复盘结论要能变成下一轮采购的规则或模板,例如新增报价澄清字段、调整风险评估方式、改进到货计划、建立供应商交付记录。若复盘没有改变未来决策方式,它就只是一次成本解释会。
九、不同方案的取舍:控制、速度和灵活性不能同时无限提高
1. 集中采购与项目自主采购
集中采购有利于汇总需求、形成规模议价、统一供应商准入和合同条款,但可能降低项目对特殊规格和紧急交付的响应速度。项目自主采购更贴近现场,却容易导致重复寻源、价格分散和供应商管理标准不一。
更合适的边界通常是:通用物资、标准服务和可汇总品类由采购职能集中管理;项目特有技术方案由项目团队负责需求定义和技术评估;涉及商务交易、供应商准入和合同授权时,仍按组织制度执行。集中的是市场与规则,不能替项目团队决定业务需求。
2. 固定总价与按量计费
固定总价便于预算预测,适合范围明确、验收标准清楚的采购,但需求变化时容易产生变更争议,也可能让供应商把不确定性风险加到报价里。按量或按工时计费适合工作范围难以完全预测的服务,但需要强化工作记录、费率核验和上限控制,否则总成本容易扩张。
项目负责人应根据范围稳定性选择计价方式。范围越清晰,固定价格越容易发挥预算优势;范围越不确定,越需要采用可验证的单位价格、阶段上限或混合计费,并明确超出边界后的批准机制。
3. 多家竞价与单一来源
多家竞价能够增加市场信息和价格透明度,但不适用于所有场景。若供应商技术能力不可比、切换成本极高或市场确实只有有限供给,形式化地要求多家报价可能只会制造虚假竞争。此时应把单一来源理由、价格合理性、替代方案和利益冲突审查做扎实。
反过来,不能因为时间紧就默认单一来源。如果项目可以通过调整规格、分阶段采购或接受替代方案扩大市场范围,应把这些可能性纳入评估。竞争不是目的,获得合理商业条件、可靠交付和可管理风险才是目的。
4. 追求短期节省与保障长期韧性
选择低价供应商可能增加交付、质量和服务风险;选择更成熟的供应商则可能牺牲初始价格优势。项目负责人要将风险转化为可讨论的条件:如果延期一天会造成什么影响,如果关键部件断供能否替代,如果维护服务中断多久会影响业务,风险发生时谁承担费用。
这不是要求所有项目都选择最稳妥、最昂贵的方案,而是要求项目团队知道自己在承担什么风险。对于影响可逆、非关键、可快速替换的采购,可以接受更高的价格波动或较短保障;对于关键路径、生产连续性或安全要求相关采购,冗余和服务保障可能比初始折扣更有价值。
十、可直接使用的采购成本检查清单
1. 需求提交前
- 需求是否对应已批准的项目范围、工作包或业务目标?
- 数量是否有测算依据,是否检查过现有库存、复用资产或已有合同?
- 技术规格是否区分硬性要求、可选要求和偏好项?
- 预算是否覆盖运输、安装、培训、维护、税费和必要备件?
- 交付日期是否来自项目计划,验收人和验收方法是否已经确定?
- 若不采购或推迟采购,会对项目成本、进度和质量造成什么影响?
2. 定标与签约前
- 各供应商报价的范围、数量、交付地点和付款条件是否一致?
- 非最低价中选是否有明确的技术、质量、服务或风险依据?
- 报价中的排除项、前提条件、有效期和价格调整机制是否已澄清?
- 合同是否明确交付物、验收标准、延误责任、变更流程和付款节点?
- 是否计算已发生、已承诺和预计剩余成本,确认完工成本仍在边界内?
- 是否评估供应商集中、单一来源、退出成本和替代方案?
3. 交付验收与付款前
- 交付数量、规格、文档、服务和测试结果是否符合合同?
- 发现差异后是否记录责任、整改要求、截止日期和费用处理方式?
- 验收证据是否与付款条件匹配,是否存在未完成交付却全额付款?
- 合同变更、追加订单和现场加急费用是否经过授权并回写预算?
- 实际成本和供应商表现是否回写项目台账,支持后续复盘?
4. 月度成本检查
每月复核时,项目负责人不必把所有采购明细逐条重审,而应优先查异常:完工预计成本相对基线变化较大、已承诺金额快速上升、合同变更频繁、需求返工率异常、关键物资交期滑移、验收一次通过率下降、单一来源采购增加。
异常检查的重点不是追责,而是确认剩余可行动空间。能够在合同签署前解决的问题,不要拖到交付后;能够通过替代规格、批次调整或需求优先级处理的问题,不要直接追加预算;确实需要增加成本时,则要明确价值、资金来源和批准权限。
十一、结语:采购成本管理的终点不是最低价,而是可解释的项目结果
采购成本流程与规范,最终要回答的不是“这次有没有砍价”,而是:项目为什么需要这笔采购,比较方案时采用了什么口径,组织承诺了什么,交付后实际得到什么,偏差由什么造成,下一次如何少付出相同的代价。
我认为项目负责人最重要的管理动作,是在商业承诺形成之前,把需求、预算、进度和验收拉到同一张决策桌上。采购负责把市场条件谈清楚,财务负责把成本口径算清楚,技术和使用部门负责把交付要求说清楚,项目负责人负责把这些决定放回项目目标中衡量。
下一步可以从一个正在执行的项目开始:选出金额最大或最影响关键路径的三个采购包,补齐预算归属、已承诺金额、完工预计成本、交付里程碑和验收责任人。先把这三项采购的成本链条打通,再将有效做法扩展到整个项目。真正成熟的成本管理,不是让每个人多填一张表,而是让每一笔承诺在发生之前都能被看见、解释和选择。
常见问题解答(FAQ)
1. 项目负责人怎样把采购成本纳入项目成本流程?
我以前把采购当成采购部门的事,等发票到了才发现项目预算已经超了。现在想把成本前置管理,但不确定从需求提出到付款,项目负责人究竟要在哪些节点介入,才不会和采购审批重复?
建议把采购成本拆进项目的需求、询价、下单、验收和付款五个节点,而不是只在付款时看金额。需求提出时,项目负责人确认采购项是否对应已批准的范围、交付物和时间;询价时核对预算额度、报价口径和备选方案;下单前检查含税价、运费、实施费等是否都计入;验收时确认数量与质量;
付款前再核对合同、验收记录和发票的一致性。比如一项预算为10万元的设备采购,若报价只含设备、不含8%的实施费和运输费,实际承诺成本可能超过预算,必须在下单前识别。具体审批权限应按组织制度设置,项目负责人负责项目必要性和预算影响判断,不替代采购、财务的合规审核。
2. 采购成本应该看合同金额,还是看项目实际总成本?
我做项目复盘时发现,合同金额看起来没有超预算,但后来又追加了安装、培训和加急运输费用。团队有人认为这些属于杂费,不该算采购成本;我想知道用什么口径才能让预算和实际支出可比较?
项目管理应同时记录合同金额与预计总成本,决策时以完整的承诺成本为准。建议采购成本口径至少包含货款、税费、运输、安装实施、培训、必要配件,以及因采购周期产生且可归因于该采购的加急费用;日常运营费用是否纳入,则应按组织的项目核算规则统一处理。
可以用“预计采购总成本=已签合同金额+已批准变更+已知附加费用+尚未下单但已确认的采购需求”作为滚动估算口径。举例来说,合同价9.2万元,安装费0.5万元、运输费0.2万元,已批准变更0.4万元,则当前预计成本为10.3万元,而不是只报9.2万元。
复盘时保留合同口径和总成本口径,既能追责变更,也能避免不同项目之间因统计方式不同而失去可比性。
3. 项目负责人应跟踪哪些采购成本指标,才能及时发现超支?
我不想把成本管理做成每周催报一堆数字,但只看预算执行率又容易等到钱花出去才发现异常。团队规模不大、采购批次也不算多时,哪些指标最值得盯,阈值又应该怎么定?
小团队先跟踪四项就够用:预算偏差率、承诺成本、采购变更率和交付偏差。预算偏差率可按“(当前预计总成本-批准预算)÷批准预算”计算;承诺成本指已签合同及已批准采购承诺,能提示尚未付款但已经无法轻易撤回的支出;采购变更率可观察追加金额占原合同金额的比例;交付偏差用于识别延期是否会带来加急或替代采购费用。
以10万元预算为例,当前预计总成本9.5万元,偏差率为-5%;若新增需求使预计成本达到10.6万元,偏差率为6%,应触发评估而不是等发票到账。阈值不宜照搬统一标准,可按项目风险和组织审批规则设定,例如偏差达到预算的5%时预警、达到10%时提交变更审批;关键是阈值必须与预算调整权限绑定。
4. 采购需求变更时,项目负责人如何判断该接受还是拒绝?
项目执行中经常出现供应商推荐升级配置、业务方临时加功能的情况。我担心一味拒绝会影响交付,但接受后又可能让成本和周期一起失控;有没有一种能快速判断的比较方法,而不是只听谁的理由更充分?
先把变更拆成“必须满足的交付要求”和“可选优化”,再同时比较成本、工期、风险与收益。可用一张简表记录原方案、变更方案、一次性费用、后续维护成本、交付时间变化、验收影响及不变更的后果。比如升级配置增加1.2万元,但能避免预计2周的延期并满足已确认的验收指标,可能值得批准;
若只是增加未写入验收标准的性能余量,就应要求业务方说明使用场景和可量化收益。任何变更在确认前都应更新预计总成本和里程碑影响,并明确预算来源及审批人。实践中最容易踩的坑,是口头同意后才补流程;更稳妥的做法是先记录变更申请、影响评估和批准结果,再通知供应商执行。
核心关键词
文章包含AI辅助创作:采购成本流程与规范:项目负责人成本管理协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/595768
