采购成本流程与规范:项目负责人成本管理入门指南关键指标
项目预算看起来还剩 20%,并不意味着项目仍然安全:一笔尚未验收的采购可能已经形成付款义务,一项变更可能已触发追加订单,而一张未入账的发票也可能让实际成本在月底突然跳升。项目负责人管理采购成本,不能只盯采购金额或预算余额,而要把需求、询价、审批、合同、交付、验收、发票和付款连成一条可核对的成本链。
一、先讲核心结论:管成本不是“把采购价压低”
1. 项目采购成本要看完整承诺,而非单张订单
我把项目采购成本分成三层:已经支付的成本、已经形成的承诺成本,以及尚未承诺但预计会发生的成本。只看已付款,看到的是过去;只看订单金额,可能漏掉变更、运输和税费;只看剩余预算,则容易把未签约的计划误当作可自由支配的钱。
对项目负责人来说,最有用的成本视图通常是“完工预测”:截至当前已确认成本,加上未结订单预计成本,再加上尚未采购工作的合理估算。它回答的不是“花了多少”,而是“按当前执行方式,最终大概会花多少”。
我的判断原则是:预算余额是一个结果,成本预测才是管理工具。当预测值开始偏离基准预算,负责人要判断原因、影响和应对措施,而不是等付款超支后再追问谁批准了订单。
2. 管理目标应同时覆盖价格、交付、质量和风险
采购成本不是孤立的最低报价。低价若带来返工、延期、加急运输或频繁变更,项目总成本未必更低。项目采购决策应比较全生命周期成本,并把交付可靠性、质量要求、供应中断风险和合同边界一起纳入。
例如,供应商甲报价 48 万元、交期 10 周,供应商乙报价 52 万元、交期 7 周。若项目延迟一周会产生 1.2 万元现场管理与资源闲置成本,甲的三周交期差异对应潜在影响 3.6 万元,单看报价的 4 万元差距就不足以直接决定结果。是否选择乙,还要核实交期承诺是否可信,以及延期损失是否确实由该采购项驱动。
3. 建立一套小而有效的关键指标
起步阶段不必堆很多指标。只要能回答“预算是否偏离、承诺是否完整、预测是否可信、变更是否受控、供应商是否履约”,大部分项目就能建立基本的采购成本管理闭环。
| 指标 | 建议口径 | 负责人要回答的问题 |
|---|---|---|
| 预算偏差率 | (当前完工预测-批准预算)÷批准预算 | 预计超支或结余多少,原因是什么? |
| 承诺覆盖率 | 已签合同及已批准订单金额÷已计划采购金额 | 计划采购中有多少已形成正式承诺? |
| 未结承诺金额 | 订单金额-已验收并核销金额 | 未来仍可能发生多少成本? |
| 采购周期 | 需求批准日至订单生效日的天数 | 采购延迟是否正在影响关键路径? |
| 变更成本率 | 采购变更金额÷原始合同金额 | 范围、规格或现场条件是否频繁变化? |
| 按期交付率 | 按约定日期交付的批次÷到期批次 | 供应商交付表现是否支持项目计划? |
这些指标的口径必须在项目团队内部固定。例如“采购周期”从需求提出还是需求批准开始,结果会差很多;“按期交付”按整单、批次还是关键物料统计,也会改变判断。口径不统一时,指标看似精确,实际无法比较。

二、背景和真实场景:项目成本为什么常在交付后才暴露
1. 采购流程横跨多个角色,信息容易断在交接处
一个常见场景是:项目经理提出采购需求,技术人员描述规格,采购人员询价,财务审核预算,法务确认合同,仓库或现场人员验收,财务最后付款。每个角色都完成了自己的动作,但如果使用不同版本的规格、不同的成本编码,项目层面就很难回答“这笔钱属于哪项工作、是否已批准、是否已计入预测”。
问题往往不是某个人没有尽责,而是流程没有定义统一的对象。需求单写“测试设备”,报价单写型号,合同按套计价,验收记录按序列号登记,财务凭发票付款。若这些记录之间没有可追踪的项目编号、工作包编号和订单编号,负责人只能手工拼接证据。
2. 预算、订单、验收和付款发生在不同时间
成本管理有一个容易被忽视的时间差:预算批准发生在采购前,合同承诺发生在签署时,实际交付发生在之后,发票与付款又可能晚于验收。若只在财务付款时才更新项目成本,项目管理看到的永远是滞后结果。
因此,我建议至少保留四个时间节点:需求批准日期、订单或合同生效日期、验收确认日期、发票及付款日期。它们分别说明需求何时获准、义务何时形成、价值何时交付、现金何时流出。现金流管理和项目成本管理有关联,但并不是同一个视角。
3. 成本偏差往往先表现为小信号
大额超支通常不是突然出现的。更早的信号可能是规格反复修改、样品多次不通过、交期一再确认、拆单采购增加、加急费用变多,或到货后发现配套件不在原报价范围内。单项金额不一定大,但它们会累积成额外工时、运输费、安装费和延期成本。
我会把采购成本监控分成“金额信号”和“过程信号”。金额信号包括报价上涨、变更金额和预测偏差;过程信号包括需求退回次数、询价轮次、延期批次与验收问题。过程信号的价值在于,它可能在费用正式发生之前暴露风险。

三、拆解常见误区:看似省钱,实际可能增加项目总成本
1. 误区一:最低报价就是最优采购
报价比较常把注意力放在含税总价,忽略报价范围、交付地点、安装调试、质保年限、备件、培训、运输、付款条件和报价有效期。两张报价表只有在范围和假设一致时才可直接比较。
我通常先做“同口径对齐”,再讨论价格。先确认数量、规格、交付边界、验收条件、税率和付款节点;再比较总拥有成本;最后看供应保障与风险。如果规格有差异,应该标明差异并估算影响,不要用一个“折算后价格”掩盖不确定性。
2. 误区二:订单批准了,就等于成本已完全受控
订单只是承诺的一部分。合同可能约定按里程碑付款,也可能包含可选项、自动续期、最低采购量、价格调整条款或超出约定范围的计费方式。项目负责人需要把合同中的成本触发条件翻译成项目语言:什么情况下会追加费用、谁可以批准、如何证明交付。
对于框架协议或按量计费合同,不能只记合同上限。应同时记录已下单金额、已消耗数量、剩余额度、单价调整规则和有效期。否则上限看似足够,实际可用额度可能已被其他团队占用。
3. 误区三:付款金额等于项目实际成本
预付款会让现金流先于交付发生;质保金可能在验收后较长时间才支付;已验收但未开票的服务又可能已经形成成本。若将付款额直接当作实际成本,会出现月份错配,导致项目进度和成本表现失真。
项目团队不一定要替代财务核算,但必须明确采用何种项目管理口径。可以把“实际成本”定义为已经验收、符合合同约定并由财务或项目控制人员确认的金额;另行追踪现金付款。口径写进项目成本说明,才能避免不同报表互相矛盾。
4. 误区四:预算留了预备费,就可以不做变更管理
预备费是应对已识别风险或不确定性的资金安排,不是绕过审批的隐形额度。若采购规格变化、数量扩大或范围新增,仍应判断这是风险应对、范围变更还是估算遗漏。不同原因对应不同责任、审批路径和基准更新方式。
特别要区分“动用预备费”和“提高项目预算”。前者可能在批准的项目总额内重新分配,后者改变了资金授权边界。具体权限取决于组织制度,项目负责人不能因为总额尚有余额,就自行扩大合同范围。
5. 误区五:压缩采购周期一定能提升效率
跳过需求澄清、减少供应商验证或压缩合同审查,可能让前端快几天,却把问题推迟到交付和验收阶段。对高风险、高价值或高技术复杂度采购,前期多花几天核验,可能避免后续返工和争议。
更合理的做法不是一律走慢流程,而是按金额、风险、可替代性和项目关键性分层。低金额、标准化、供应充分的物料可以采用简化路径;高金额、独家来源、长交期或影响安全质量的采购则需要更完整的论证和审批。
四、专业判断逻辑:把采购成本流程拆成可审计的闭环
1. 先定义工作范围和成本对象
采购需求应先对应项目工作包、成本类别和验收对象,而不是先找供应商再补理由。对项目负责人而言,至少应能从一张订单追到:它支持哪项交付、预算来自哪里、规格由谁确认、最终由谁验收。
成本对象可以按物料、服务、设备、外包工作包或阶段设置,但不宜细到无人维护。若项目有几十个采购包,使用统一编码和责任人,比建立数百个没有人更新的细项更有效。
2. 在需求阶段做成本估算和边界澄清
需求阶段不要求每个数字都精确,但需要列明估算依据和不确定性。可以区分供应商报价、历史成交价、公开目录价、工程量估算和专家判断,并标记估算日期、适用范围及排除项。
对价格波动明显的材料,应记录价格基准日期和可能调整方式;对定制服务,应明确工时、交付物、验收标准和变更单价;对设备采购,应确认安装、调试、培训、备件、运输和税费是否包含。把假设写清楚,比给出一个看似精确的总数更有管理价值。
3. 询价与供应商评估采用同一比较口径
供应商选择不能只靠报价排序。建议把必选条件与评分条件分开:资质、技术规格、交付能力和合规要求可以作为准入门槛;价格、质量表现、交期、服务响应和风险保障再进行综合评估。
若组织制度要求竞争性采购,应遵守相应规则;若只有单一来源或紧急采购,应记录原因、替代方案和价格合理性证据。项目经理需要确保例外有解释,而不是让“时间紧”变成常态化的无记录理由。
4. 审批要在承诺形成前完成
流程控制的关键不是多盖几次章,而是在组织承担义务之前完成授权。实际执行中,合同签署、订单发出、供应商开始工作或不可退订服务启用,都可能形成成本承诺。审批节点应覆盖最早可能产生义务的动作。
审批资料至少应能回答:需求是否在范围内、资金是否可用、采购方式是否符合制度、报价是否可比、合同风险是否已评估、验收责任人是否明确。审批人若只能看到总价而看不到范围与假设,审批并不完整。
5. 交付与验收要对应合同里的可验证条件
验收不是“东西到了”或“服务做完了”。应根据合同定义的交付物、数量、性能、质量或服务水平记录验收结论。对于分阶段交付,应区分已交付、待整改、已验收和拒收数量,并记录缺陷处理责任及期限。
未通过验收的部分不应被误记为已经完成的项目价值;已验收但存在保留事项的部分,应依合同和内部规则处理。验收记录还应与订单、发票和付款申请关联,便于复核数量、单价和付款比例。
6. 变更管理要做到“先评估、后承诺”
变更申请应说明变更原因、原范围与新范围差异、成本增减、交期影响、质量或风险影响、预算来源以及批准人。若供应商已经开始执行,项目团队再补签变更单,往往只能确认既成事实,谈判空间会显著变小。
变更成本应分门别类记录:客户或业务需求变化、技术设计调整、现场条件变化、供应商原因、估算遗漏和法规要求变化。分类的目的不是追责,而是识别成本驱动因素,判断是否需要调整流程或基准。
7. 每个周期更新承诺与完工预测
月度项目成本检查时,我建议逐项核对已发生金额、未结订单、待验收金额、已知变更和未采购工作。对高风险采购可每周更新,对稳定且金额较小的采购可按月更新。更新频率应由风险和波动决定,不宜所有项目套用同一节奏。
完工预测不应机械等于“预算减已花费”。负责人应基于剩余工作量、合同承诺、已知风险和市场变化重估。若预测连续两个周期上升,即使尚未超过预算,也应启动原因分析和措施评估。

五、用一组可复核的情景模拟,观察指标如何驱动决策

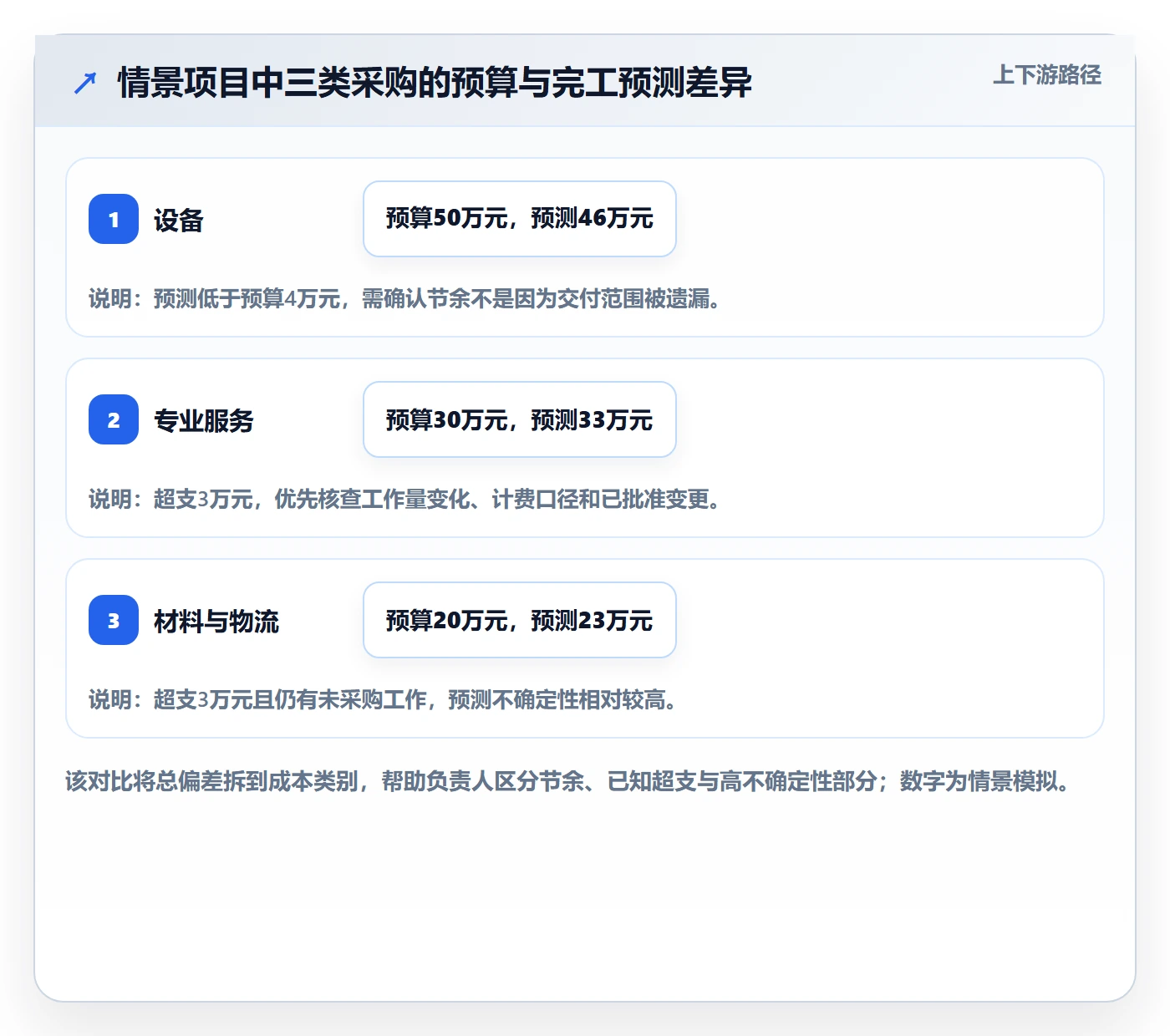

1. 情景设定:100万元预算,三类采购组合
以下数据是情景模拟,不代表行业平均值。假设某交付项目批准预算 100 万元,采购范围包括设备 50 万元、专业服务 30 万元、材料与物流 20 万元。项目执行到中段时,设备和服务已签约,材料尚有部分未采购,现场又出现一次规格调整。
| 成本项目 | 批准预算 | 当前已确认成本 | 未结承诺 | 剩余工作估算 |
|---|---|---|---|---|
| 设备 | 50万元 | 18万元 | 25万元 | 3万元 |
| 专业服务 | 30万元 | 12万元 | 14万元 | 7万元 |
| 材料与物流 | 20万元 | 5万元 | 8万元 | 10万元 |
| 合计 | 100万元 | 35万元 | 47万元 | 20万元 |
按表中口径,完工预测为 35+47+20=102 万元,预算偏差率为 2%。如果团队只看已确认成本,会误以为还剩 65 万元预算;如果只看订单承诺,又会漏掉尚未采购的 20 万元剩余工作。预测超支并不大,但材料与物流仍有估算空间,正是优先核实的对象。

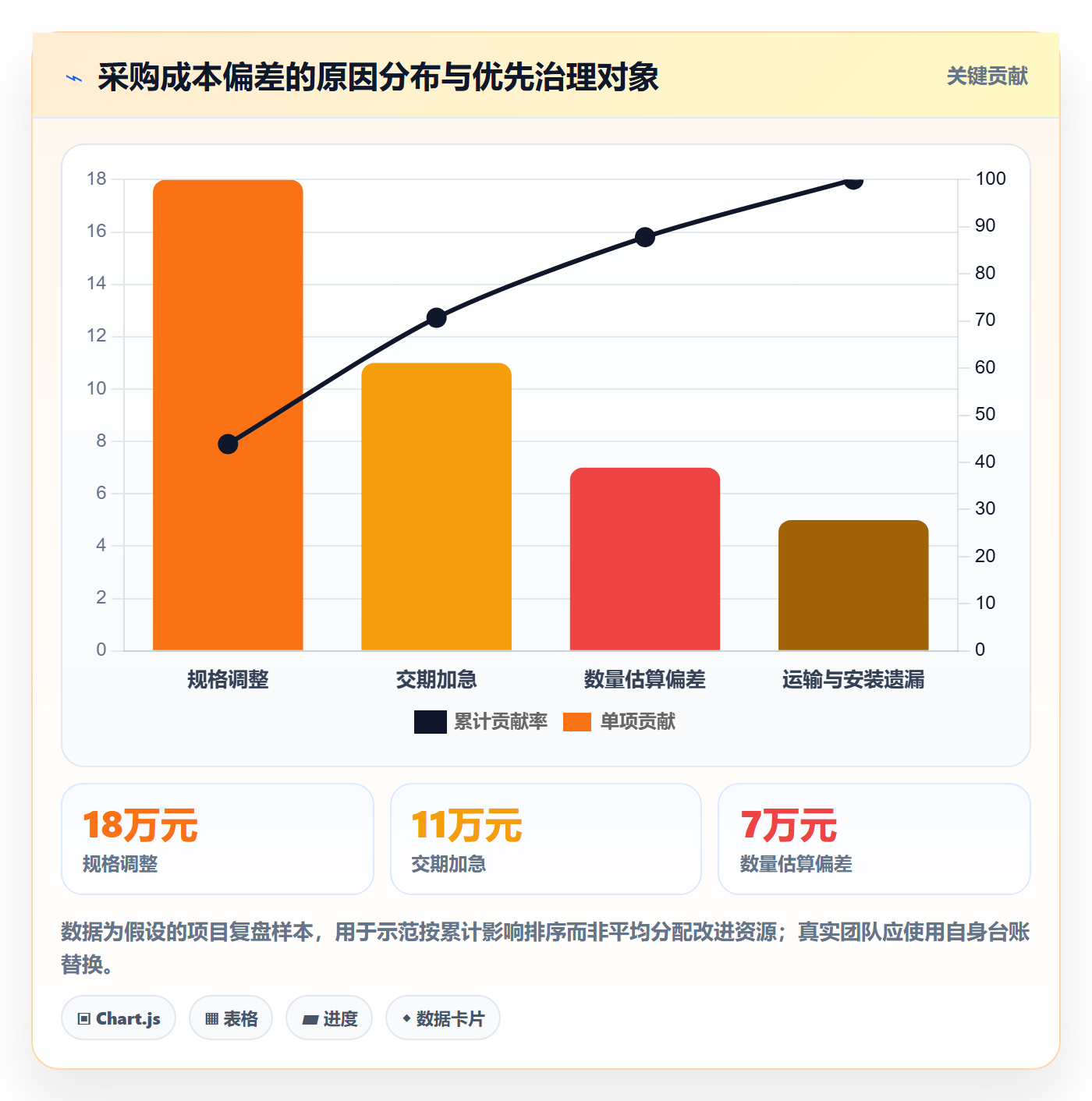

2. 第一个判断:拆开偏差,确认是范围问题还是执行问题
项目负责人应先问设备、服务、材料各自的预测变化来自哪里。设备预测 46 万元,低于 50 万元预算;专业服务预测 33 万元,超出 3 万元;材料与物流预测 23 万元,超出 3 万元。若专业服务超支来自已批准的新增交付,可能需要走范围变更;若来自供应商重复计费或合同理解不一致,则应先核对合同和工时记录。
材料与物流的超支如果来自规格调整,应该确认变更由谁提出、是否批准、是否有替代材料或延期采购的影响。相同的 3 万元偏差,可能分别代表合理的范围增长、估算遗漏或控制失效,不能只用一个总数作结论。
3. 第二个判断:区分可控差异与不可控波动
不可控不等于不用管理。比如市场价格短期上涨,项目团队未必能决定市场,但仍可以评估提前锁价、替代规格、分批采购或调整交付安排。可控差异则要检查需求质量、询价覆盖、订单准确性和变更授权是否有效。
我会要求偏差记录同时写“原因”和“应对”。只写“材料涨价”无法支持决策;写成“基准价格日期为季度初,现供应商报价上调 6%,其中 2%可通过替代品牌消化,另有 4%需要项目发起人决定是否接受范围或预算调整”,才足以推动行动。
4. 第三个判断:预测有区间,不要伪装成精确点值
对未采购部分,建议至少给出基准估算和风险区间。例如材料剩余工作基准估算 10 万元,合理区间为 9.5 万至 11.5 万元。区间需要说明依据,例如供应商有效报价数量、价格有效期、规格是否冻结和交期是否已锁定。
当预测区间跨过预算上限时,应尽早升级,而不是等到最可能值超过预算才汇报。反之,若价格已锁定、规格稳定、交付验收无重大风险,预测区间可以收窄。预测可信度也应成为管理对象。


六、关键指标怎么定:从定义、触发阈值到行动
1. 预算偏差率与完工预测偏差
预算偏差率适合用于快速看方向,但要与金额一起展示。2%的偏差在 10 万元项目和 1 亿元项目中意义不同。因此,最好同时设置比例阈值和绝对金额阈值,例如“偏差超过预算的 5%,或超过 10 万元时升级评估”。阈值应按组织授权、项目规模和风险承受能力制定,不是通用行业标准。
还要区分当前实际偏差和完工预测偏差。前者描述已发生部分与基准的差异,后者判断最终可能结果。采购阶段的管理重点通常是后者,因为很多费用在交付前已经承诺,却尚未进入实际成本报表。
2. 承诺覆盖率与未结承诺金额
承诺覆盖率可以帮助负责人识别“预算计划了,但采购还没有锁定”的部分。覆盖率很低不一定是问题:若项目仍处于设计阶段,尚未到采购窗口,低覆盖率可能合理;若长周期关键设备已进入采购窗口仍没有订单,风险就明显增加。
未结承诺金额则用于避免重复估算。订单金额中尚未交付的部分,不能一边计入未结订单,一边又重复放进剩余工作估算。项目成本台账应明确每笔金额属于实际、承诺还是预测,三者之间的迁移规则也应一致。
3. 采购周期与需求退回率
采购周期要拆解成需求准备、审批、询价、评审、合同谈判和订单生效等阶段。只看总天数,无法判断瓶颈在哪。若周期过长来自需求反复退回,改进方向是加强需求模板和技术澄清;若卡在合同审查,应检查风险条款是否反复修改;若卡在供应商报价,则要回看市场供给和询价策略。
需求退回率可定义为被退回补充信息的需求数除以提交需求数。它不是惩罚指标,而是衡量需求成熟度的过程指标。对标准化采购,退回率持续偏高可能说明模板不清;对研发探索型采购,适度澄清则可能是必要的,不宜机械追求接近零。
4. 变更成本率与变更原因分布
变更成本率适合观察采购稳定性,但单看比例容易误判。大型合同发生一次经批准的范围扩展,比例可能较高却不代表流程失控;许多小额变更累计到一定程度,也可能意味着原始范围定义不足。
更有用的做法是按原因分类,并观察发生时点。若多数变更集中在供应商开始生产之后,说明变更控制过晚;若集中在需求审批前,可能是需求成熟过程不足;若集中在交付现场,可能是现场条件或接口管理有遗漏。
5. 交付绩效要与成本后果连接
按期交付率不能只用于供应商打分,还要关联项目影响。迟交的零件若有库存替代,影响可能很小;迟交的关键设备若卡住系统联调,可能造成多团队等待。建议在重要采购中记录计划日期、实际日期、延迟天数、原因和项目影响,避免把所有迟交都视为同等严重。
质量问题也应转换为可评估成本,包括返工工时、复检费用、替换运输、现场等待和保修索赔。不是每一项都能精准货币化,但至少要记录次数、处理时长和责任归属,逐步建立组织自己的历史基准。
| 指标 | 适用场景 | 建议的管理动作 | 误用风险 |
|---|---|---|---|
| 完工预测偏差 | 所有项目,尤其是多合同项目 | 拆分差异来源,更新剩余工作估算 | 把预测当成财务已确认成本 |
| 承诺覆盖率 | 采购计划较明确、交付周期较长的项目 | 核对关键采购是否按计划形成订单 | 为了提高覆盖率而过早下单 |
| 需求退回率 | 采购需求重复、跨部门协作较多的组织 | 优化需求字段和技术澄清责任 | 通过降低退回率压制必要审查 |
| 变更成本率 | 定制开发、工程实施、范围容易调整的项目 | 按原因和发生阶段分析变更 | 把合理范围扩展误判为采购失控 |
| 按期交付率 | 关键物料或供应商交付影响路径的项目 | 制定替代、缓冲或升级方案 | 不区分关键件与非关键件 |

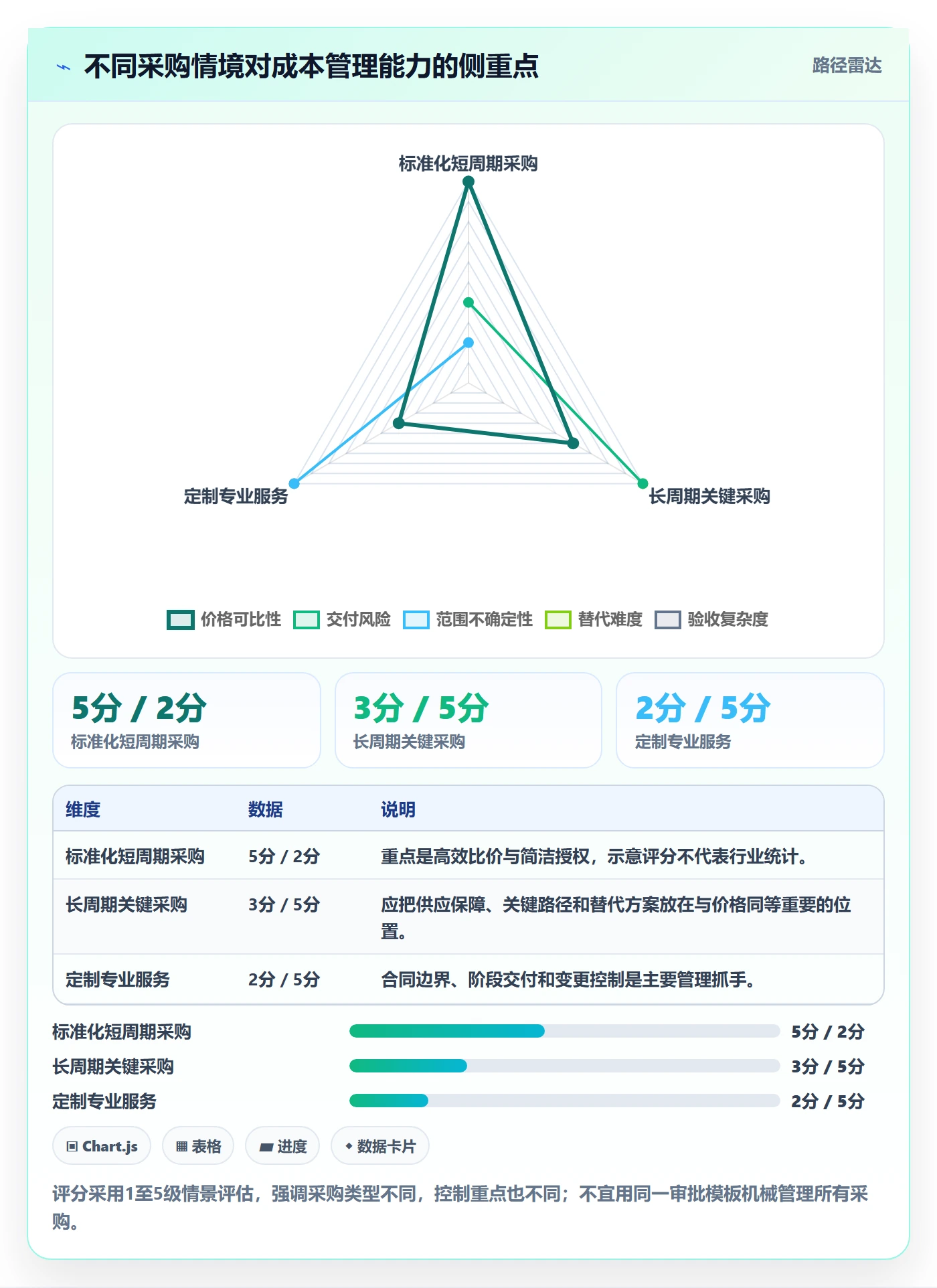

七、不同项目情境下的行动建议
1. 小型、短周期、标准化采购
这类采购通常金额有限、规格成熟、供应商较多。管理重点不是复杂建模,而是用标准需求字段、预算校验、简化比价和收货验收,降低重复沟通成本。可采用目录价格或历史成交价作为合理性参考,但需要定期核对价格有效期和供应范围。
如果流程审批耗时已经接近采购本身的交付周期,说明控制成本可能高于风险。可以设置授权额度和抽检机制,但应保留订单与验收记录,确保能够追溯资金用途。
2. 高金额、长交期或关键路径采购
这类采购应尽量前置技术澄清和供应商能力核验。负责人需要把采购计划纳入项目主计划,标出最迟下单日期、长周期物料、替代方案和延期升级点。金额越大并不意味着一定要审批更多层级,而是意味着决策依据要更完整、关键假设要更透明。
当供应商交期无法完全保证时,可以评估分批交付、预留产能、阶段验收或备选供应商的成本与收益。不能为了“看起来有备选”就付出高额重复费用;备选方案应明确启用条件和切换成本。
3. 定制服务或范围不确定的专业外包
定制服务最容易在工作范围、人员配置、验收标准和变更费率上产生争议。项目负责人应优先明确交付物、里程碑、输入条件、双方责任、验收期限及缺陷处理方式。若成果难以完全量化,可把阶段交付、评审机制和书面确认纳入合同执行计划。
固定总价适用于范围相对清晰、风险可估算的工作;按工时或按量计费适用于需求尚有变化但工作量可追踪的场景。选择哪种计价方式,要比较风险由谁承担、项目方是否有能力管理工时,以及变更审批能否及时执行。
4. 紧急采购与单一来源采购
紧急采购应记录紧急原因、延迟损失、可替代方案、报价依据和批准人。真正的紧急情况可能需要缩短流程,但不应取消事后复核;复核要确认紧急是否可预见、报价是否合理、是否有利益冲突,以及类似需求能否通过计划改善。
单一来源不等同于无需谈判。可以比较历史价格、公开目录、供应商成本构成、替代技术方案和总拥有成本。若供应商掌握关键专有能力,应重点分析持续服务、备件、数据迁移和退出成本,避免首期报价低但后续依赖过重。
5. 预算接近上限但项目范围不能轻易缩减
先区分已承诺成本与未承诺成本,避免把已经无法取消的合同当成可削减空间。再评估替代规格、分期交付、内部资源替代、非关键功能延后、付款节点调整等方案。任何削减都要同时验证质量、安全、合规和后续返工风险。
如果预测仍超过批准额度,应按组织规则提交预算调整或范围变更。项目负责人可以提出选择,但不能把未批准的超支包装成“暂时先做”。明确决策选项、影响和截止时间,通常比只报告一个超支数字更能推动管理层作出决定。

八、流程规范怎么落地:让记录够用,而不是让表单变多

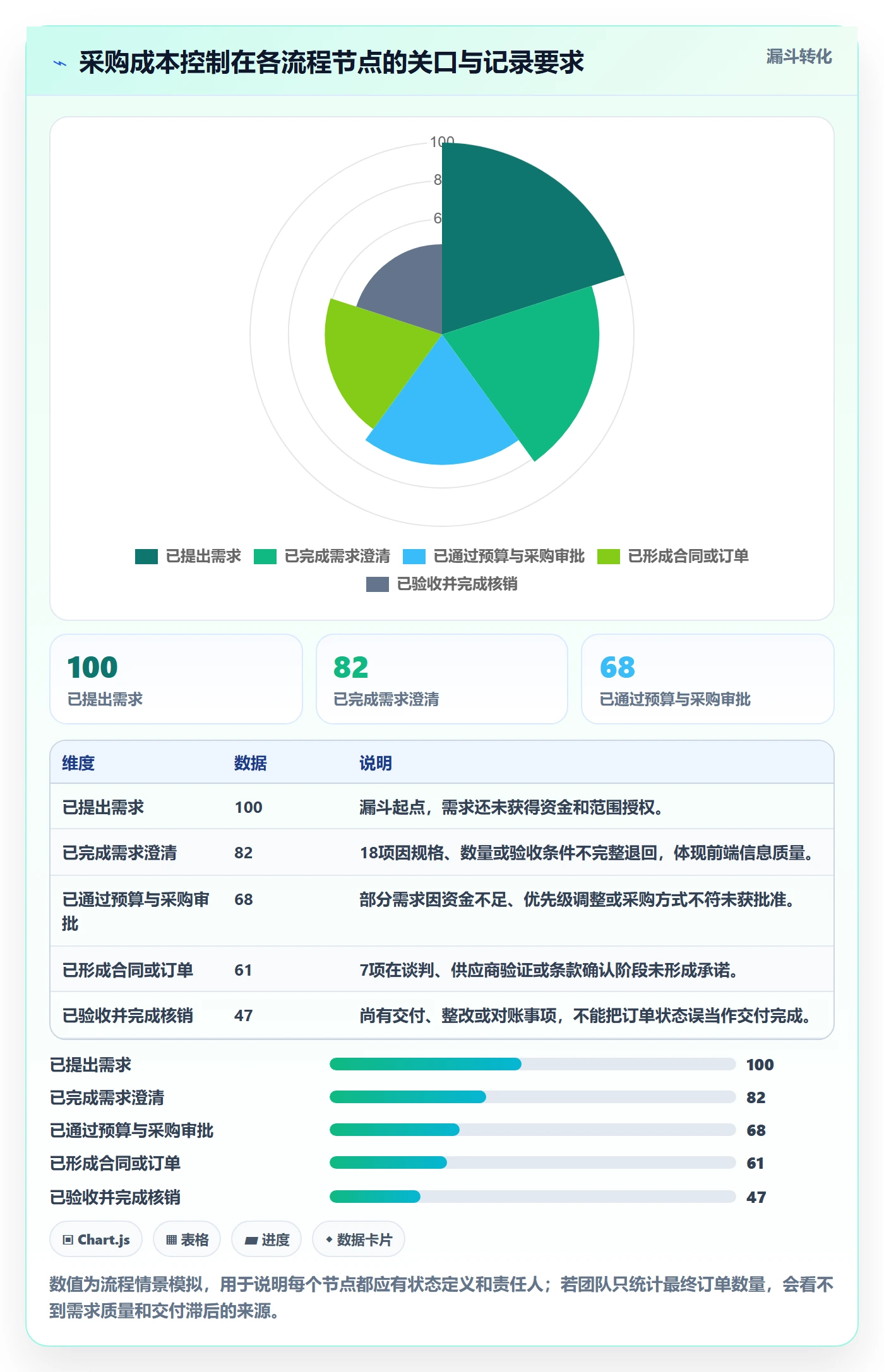

1. 建立一张贯穿需求到付款的采购台账
台账可以是受控表格,也可以是组织现有系统中的结构化记录。关键不是工具名称,而是字段能否支撑成本预测和追溯。项目早期不必追求自动化,但应先统一编号、状态和责任人,减少后续迁移时的口径混乱。
建议的最低字段包括:项目编码、工作包、采购类别、需求描述、预算金额、估算依据、需求负责人、审批状态、询价结果、合同或订单编号、供应商、承诺金额、交付日期、验收状态、已确认成本、已付款金额、未结余额、变更记录和风险说明。
2. 把状态定义清楚,避免“已完成”含义不明
常见状态可以设计为:草拟、待澄清、待预算审批、询价中、待合同、已下单、部分交付、待验收、已验收、对账中、已关闭。状态不必过细,但每个状态要有进入条件、退出条件和责任人。
例如,“已下单”意味着合同或订单已经生效,不等于供应商已经交付;“已验收”意味着合同要求的验收条件已满足,不等于发票和付款已全部完成;“已关闭”则应确认没有未结承诺、索赔或待处理变更。定义清楚后,管理报表才不会把不同阶段混在一起。
3. 设置适度的审批分级和例外控制
审批分级可综合金额、风险、来源方式和关键程度。低风险、标准化采购可授权项目内审批;大额、单一来源、长周期或涉及安全质量的采购,应增加相应专业审查。具体额度要按企业授权制度设定,不能照搬其他组织的门槛。
例外管理至少要留存理由、替代方案、风险接受人和复核日期。遇到多次拆单、连续追加订单、紧急采购频发等情况,应检查是否存在规避授权或规划不足,而不是只看单笔金额是否低于审批线。
4. 用定期复盘减少下一轮估算误差
采购关闭后,项目团队应简要比较预算、合同金额、最终确认成本和完工时间,记录偏差原因。复盘不需要写成长篇报告;一页数据加三条结论,通常比无人维护的复杂模板更可执行。
历史数据要带上条件标签,例如采购类别、地区、币种、交付范围、价格日期、项目规模和质量要求。没有上下文的“历史平均价”很容易被误用。对于稀疏数据,可以作为估算参考,但不应被当成确定报价。
九、不同控制方案的取舍:精细度、速度与治理成本
1. 轻量台账:适合刚建立项目成本管理的团队
轻量台账的优点是启动快、团队容易理解、维护成本低。适合采购数量少、合同关系简单、项目周期较短的场景。通过统一字段和周会核对,往往已经能显著改善“订单找不到、预算对不上、变更不清楚”的问题。
它的局限是依赖人工更新,容易出现版本冲突和状态滞后。当并行项目增多、订单跨部门共享、审批证据需要审计时,单纯表格可能难以保证权限、关联关系和历史记录完整。
2. 结构化系统:适合采购链条复杂、项目并行较多的组织
系统化管理可以把需求、审批、合同、验收和财务数据建立关联,减少重复录入,并支持按项目、供应商和成本类别汇总。它的价值不只是自动提醒,更在于统一业务对象和状态口径。
引入系统也有真实成本:流程设计、数据清理、角色培训、接口维护和变更管理都需要投入。如果组织尚未厘清预算口径、审批规则和采购状态,直接上系统只会把混乱电子化。先定义流程和字段,再选择工具,通常更稳妥。
3. 强控制与快响应之间要按风险分层
强控制能降低未经授权承诺、重复采购和审计缺口,但会增加审批等待;快速响应能支持项目抢窗口,却可能提高价格、合同和质量风险。两者不是非此即彼,而应把控制资源集中在高风险决策上。
可采用“基础规则统一、审批深度分层、例外必须留痕”的方式:所有采购都关联项目和预算;高风险采购增加专业评审;紧急情形允许走快速路径,但必须说明原因并在约定时间内复核。这样比对每笔支出使用同样的复杂流程更有效。

十、项目负责人可以马上执行的检查清单
1. 本周先做一次采购成本盘点
如果团队还没有可靠的完工预测,不必等系统上线。先把所有采购需求、订单、合同、验收和付款记录汇总到同一张台账,标注项目编码和责任人,再按实际、承诺、剩余工作三类拆分。
- 列出已发生并确认的采购成本,标明确认依据。
- 列出已签合同和已批准订单,核对未结金额。
- 列出尚未采购但项目范围内必需的工作,估算金额和依据。
- 标记未审批变更、待验收交付、争议发票和延期采购。
- 计算完工预测,并与批准预算及当前项目计划对照。
2. 对偏差最大的三项做根因核查
不要一开始就把所有采购逐笔审到底。先按预测偏差、金额、关键路径影响和不确定性排序,选出最需要管理层关注的三项。每项写清差异、来源、影响、选项、责任人和决策期限。
如果偏差来自估算不完整,补齐剩余范围;如果来自变更,确认批准与预算来源;如果来自供应商交付风险,评估替代和缓冲;如果来自付款或核算时间差,先校准成本口径。根因不同,措施也应不同。
3. 从下一笔采购开始补齐控制点
新采购至少做到需求有归属、预算有来源、报价可比较、授权在承诺前完成、验收有人负责、变更先评估、成本能回到完工预测。即使历史数据不完整,只要从当前开始形成一致记录,几个周期后就能建立自己的项目基线。
建议每月固定一次成本复核,高风险采购按周查看。会议不需要逐条朗读台账,重点讨论预测变化、关键决策、逾期事项和需要升级的问题。每项行动都要有责任人和截止日期,否则复盘容易变成信息通报。
十一、结语:成本管理的核心,是让承诺早于付款被看见
项目采购成本管理最容易被误解为“压价”或“盯预算”。我更看重的是让成本承诺在形成时就可见,让变化在变成既成事实之前可以讨论,让每一笔支出都能追溯到项目范围、合同条件和交付结果。
预算并不能自动阻止超支,台账也不会自动带来好决策。真正有效的管理,是把需求边界、采购授权、合同承诺、验收证据和完工预测连接起来,并根据采购风险决定控制强度。价格低但范围不清、交付不稳的方案,未必是成本更优的方案。
下一步,项目负责人可以先做一件具体的事:用“已确认成本+未结承诺+剩余工作估算”重算一次完工预测,找出偏差最大的三项,逐项写明原因和行动。比起等待月末财务数字,这个动作更早,也更能改变项目的最终成本结果。
常见问题解答(FAQ)
1. 项目负责人应如何建立采购成本流程?
我负责一个跨部门项目时,采购需求常常是各团队分批提、临近交付才发现漏项。我想知道流程应该从哪一步开始,才能既不拖慢进度,也不让成本失控?
建议把流程设为“需求确认,预算占用,询价比价,审批下单,验收对账,复盘归档”六步,并为每一步指定责任人和必备记录。项目负责人先确认采购项是否对应已批准的范围、交付物和时间节点,再核对预算余额;未完成需求确认或预算占用的采购,不进入下单环节。
询价阶段保留报价、税费、运输、实施和维护等完整成本,避免只比较商品单价。验收时把合同、订单、发票和实际交付逐项核对。这样做的判断依据是:采购成本往往不是在付款时才超支,而是在需求变更、漏算附加费用或未经审批承诺时就已形成。
2. 项目采购成本管理中,哪些指标最值得项目负责人关注?
我看到过预算执行率、采购节省率、成本偏差等很多指标,但不确定哪些能真正帮助我提前发现问题。我担心只盯着“省了多少钱”,最后反而影响质量或交付。
优先跟踪四项:预算偏差率、已承诺成本、采购周期和验收一次通过率。预算偏差率可按(当前预测总成本-批准预算)÷批准预算计算;已承诺成本包括已签合同、已下订单但尚未付款的金额,不能只看财务已支付数。采购周期从需求获批到供应商交付计时,验收一次通过率用于识别低价采购是否带来返工。
举例来说,预算执行看似只有60%,但若已签订单占预算的35%,剩余可支配空间实际很有限。节省率可以辅助比较,却不应单独作为绩效目标;若降价伴随延期、质量缺陷或额外实施费用,名义节省并不等于项目总成本下降。
3. 询价比价时,怎样避免只选报价最低的供应商?
我曾遇到报价最低的方案,后续却增加了安装、培训和维护费用,实际支出比预期高。我想知道比价表应该放哪些项目,才能比较出真正的采购成本?
采用总拥有成本口径,而不是只比报价单上的单价。比价表至少列明含税价格、运输与安装费、实施工时、培训费、耗材或订阅费用、维护期限、付款条件、交付周期、质保范围及可能的变更费用。对于不同服务年限或配置的报价,应先统一范围和计价周期,再比较总额。
判断时同时检查交付能力与验收标准:若低价方案的关键功能不满足需求,或交付日期无法支撑项目里程碑,就不应把它视为可比选项。保留报价版本、澄清记录和选择理由,能让后续审计或成本复盘有据可查。
4. 项目范围或采购需求发生变化时,项目负责人如何控制成本?
项目进行到一半时,业务方经常提出新增功能或加急交付,我既不想让流程变成层层审批,也担心口头答应后预算和工期一起失控。有什么简明的变更判断方法?
先建立变更记录,再决定是否承诺供应商。记录至少写明变更原因、新增或减少的交付内容、一次性费用、持续性费用、对交期和验收的影响,以及预算来源。可用“范围,成本,进度,质量”四项检查:任何一项发生变化,都要求供应商提供书面影响评估;项目负责人据此判断是否在授权额度内,超出额度则提交预算或范围审批。
未获批准前,不发出新增订单,也不以口头沟通替代合同变更。实践中,最容易被漏掉的是加急费、额外工时和后续维护成本,因此应把报价有效期、变更单价和验收口径一并确认。
核心关键词
文章包含AI辅助创作:采购成本流程与规范:项目负责人成本管理入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/595282
读者评论
我们之前也遇到过预算余额看着充足,但未验收订单和待开票费用没及时纳入预测的情况。把承诺成本单独列出来确实有帮助,关键是要有人定期核对数据。
文中提到按期交付率要统一统计口径,这点很实际。我们按整单统计时看起来表现不错,但拆到关键物料批次后,延期问题就明显多了。
全生命周期成本比较有价值,不过延期造成的现场成本不一定都能归因到供应商。实际评估时最好把项目自身的排期、资源安排也纳入,否则容易高估某个报价的优势。
