预计成本做不准,往往不是财务不会算,而是部门拿着不同版本的范围、工时和单价在开会:产品按功能点估,研发按人天估,采购按报价估,财务却要一个能进预算、能解释偏差的数字。成本管理的预计成本教程,真正难点不是套公式,而是让跨部门团队在同一套假设下估算、更新、复盘。本文给出一套可落地的口径、流程和避坑方法;文中的案例与数字均为情景模拟,用于展示计算与决策过程,不代表行业平均水平。
一、先讲核心结论:预计成本不是一个数字,而是一组可追溯的假设
1. 预计成本要回答四个问题
我做成本测算时,不会先问“总预算是多少”,而是先确认四件事:要交付什么、由谁投入、投入多少、哪些不确定因素会改变结果。只有四个问题有清楚答案,最终金额才有管理意义。
因此,预计成本不应该只是表格底部的一个合计数。至少还应包括估算范围、计算口径、关键假设、数据来源、置信区间、责任人和更新时间。少了其中任何一项,预算会显得精确,却经不起追问。
我的判断是:预计成本的质量,首先看它能否解释,其次才看它是否精确。一个写明“约 120 万元,误差范围为正负 15%,不含新增合规要求”的估算,通常比一个没有依据的“118.6 万元”更可靠。
2. 先统一三类容易混淆的数字
团队经常把预算、预计成本和实际成本混为一谈。预算是授权或控制边界,预计成本是基于当前信息对未来支出的预测,实际成本则是已经发生并按约定口径入账的支出。三者用途不同,不能因为预算批了 100 万元,就把预计成本填成 100 万元。
| 数字类型 | 回答的问题 | 更新频率 | 常见误用 |
|---|---|---|---|
| 预算 | 最多批准或计划投入多少 | 按审批周期或范围变更调整 | 把预算余额误当成预计成本 |
| 预计成本 | 按当前范围和假设,最终大约会花多少 | 范围、进度、资源或价格变化时更新 | 只在立项时填一次,后续不维护 |
| 实际成本 | 已经发生、确认或分摊的成本是多少 | 按财务关账与业务归集节奏更新 | 把已签合同金额全部当作当期实际发生 |
3. 推荐先用“基线加变化”的计算思路
跨部门团队可先用一个简洁框架建立共同语言:预计完工成本 = 已发生成本 + 剩余工作预计成本 + 已识别风险准备金。如果组织使用更细的财务口径,还要明确是否包含税费、内部人力分摊、折旧、汇率影响和管理费用,不能把这些项目默认藏在总数里。
这里的“已发生成本”应以双方确认的实际归集口径为准;“剩余工作预计成本”要基于未完成的工作量和当前单位成本;“风险准备金”则针对已识别的不确定事项,不是为了把总额凑到审批上限。风险准备金与一般管理储备也应分开管理,避免同一风险被重复计入。

二、为什么跨部门预计成本容易失真:问题通常发生在交接处
1. 每个部门都可能“算对了”,合起来仍然不对
产品团队常以需求和版本范围为单位,研发团队以工作量和岗位配置为单位,采购团队以合同报价为单位,财务团队以科目与归集规则为单位。各自的数字可能都符合本部门习惯,但只要边界不同,汇总结果就不具备可比性。
例如,研发估算可能不含测试环境维护,采购报价可能不含实施支持,产品规划又把尚未确认的需求放进范围。最后的总额看上去完整,实际上既可能漏算,也可能重复计算。很多“成本超支”并非执行环节突然失控,而是在最初的范围交接中已经埋下了偏差。
2. 典型场景:一项业务数字化项目的成本估算
下面用一个情景模拟说明。某企业计划在两个业务部门上线新的流程管理能力,涉及需求梳理、系统配置、接口开发、数据迁移、培训和上线支持。参与方包括业务、产品、研发、信息安全、采购和财务,项目周期预计六个月。
项目启动时,业务部门提出“先把流程跑通”,产品团队把工作拆成 30 项需求;研发按初步方案估计 180 人天;采购拿到外部服务报价 28 万元;财务要求项目预算不超过 130 万元。看似每个数字都有来源,真正的问题是:30 项需求是否冻结、180 人天是否包含联调与返工、28 万元是否包含税费和驻场、预算是否含内部人员成本,没人能在同一张表里回答。
这类项目里,我会先阻止团队直接讨论“够不够预算”,改为逐项确认估算边界。否则,会议容易变成各部门为自己的数字辩护,而不是共同识别哪些假设还没有证据。
3. 成本偏差通常从三类断点开始
- 范围断点:需求清单、工作分解结构和合同交付物不是同一个版本。
- 口径断点:有人报人天,有人报金额;有人含税,有人不含税;有人算全周期,有人只算本季度。
- 时间断点:报价、人员成本率和计划工期来自不同日期,变化后没有同步更新。
这三个断点会相互放大。范围不稳定时,工时估算就会反复变;工时口径不一致时,财务无法核对;数据更新不同步时,管理层看到的预计成本就可能已经过期。

三、常见误区:看似谨慎,实际让预测更不可信
1. 误区一:用预算上限代替预计成本
当管理层要求“先报一个不超预算的数”时,团队可能会把预计成本压到预算以内。短期看,审批容易通过;进入执行后,未计入的工作量、外部依赖和实施费用会陆续出现,偏差就被误认为执行不力。
预算是决策约束,不是估算证据。如果当前合理预测超过预算,应明确呈现差额、原因和可选动作,而不是修改计算结果。可选动作包括缩小范围、延后非关键交付、调整资源组合,或重新审批预算。
2. 误区二:用“最乐观工时”换取看起来精确的数字
单点估算容易诱发虚假确定性。任务负责人可能默认接口一次通过、需求不再变化、关键人员始终可用,但这些条件没有被写下来。最终数字保留了小数位,却没有表达风险。
对于信息不充分的工作,我更倾向于用区间而非单点。例如,接口开发估计为 18 至 26 人天,当前基准取 22 人天;若外部系统文档不完整,则将这一风险单列,并设定触发后重新估算的条件。区间不是推卸责任,而是让不确定性可见。
3. 误区三:把人力成本只按工资折算
内部人员的成本不一定等于月薪除以工作日。组织可能采用完全成本率,纳入薪酬、福利、设备、管理分摊和闲置能力成本;也可能在项目预算中只记录增量现金支出。两种口径都可能合理,但必须先选定一种,并避免把同一项支出在人员成本和管理费用中重复计算。
对企业管理或项目管理软件的实施项目尤其如此。配置顾问、内部产品负责人、数据治理人员、安全评审人员和业务培训人员都可能投入时间。若只看供应商合同金额,就会低估内部协同成本;若把全部内部工资都算入项目,又可能让不同项目之间无法公平比较。
4. 误区四:把风险准备金当作“多留一点比较安全”
没有风险登记的准备金,本质上只是一个无法追溯的加数。合理做法是把风险与金额、概率、应对动作和责任人关联起来。例如,数据迁移质量未知可能导致额外清洗工作;如果经过抽样验证后风险下降,准备金也应相应调整,而不是无条件保留到结项。
5. 误区五:实际成本和承诺成本混在一起
签署合同、下达采购订单、收到发票和完成交付,不是同一个时点。若把合同总额立即算作实际成本,项目早期会显得支出过高;若只等发票入账,又可能忽略已经形成的承诺支出。
建议管理视图至少区分已发生、已承诺和未承诺的预计支出。财务报表仍按组织规定确认实际成本,项目预测则额外跟踪合同承诺,以便判断未来现金流和剩余预算。
6. 误区六:只在立项时估算,之后用原数字对比
预计成本是滚动预测,不是一次性承诺。范围、资源、工期、报价或风险发生变化,都应触发重估。项目仍按原预测展示,会让管理层误以为数字稳定,直到临近结项才发现偏差集中暴露。

四、专业判断逻辑:先定边界,再选方法,最后才汇总
1. 第一步:定义估算对象和成本边界
估算开始前,我会用一页纸写清楚项目边界。至少列出交付物、工作周期、涉及部门、费用口径、成本币种、税费处理、内部人力处理、数据截止日期和不包含事项。若这些内容无法在会上读完并确认,估算就还没有进入计算阶段。
成本边界可以按项目需要分为直接成本与间接成本,也可以按工作包、部门、供应商和时间周期拆分。关键不是分类越多越专业,而是每一类都有明确归属规则,且同一笔费用只能进入一个合适的位置。
2. 第二步:建立可核对的工作分解结构
工作分解结构不应只是任务清单,而要能回答“这项成本对应什么交付”。以流程管理项目为例,可以拆成需求梳理、流程配置、接口开发、数据迁移、测试、安全评审、培训和上线支持。每个工作包继续标出负责人、估算方法、资源类型、计划时段和验收条件。
如果工作包太大,负责人容易用经验拍一个总数;如果拆得太细,维护成本会高于管理价值。我的实际判断标准是:当一个工作包的负责人、估算依据或验收标准不同,就应考虑拆分;若拆分后仍由同一人用同一方法估算,则可能没有必要继续细化。
3. 第三步:按工作性质组合估算方法
没有一种估算方法适用于所有成本。成熟工作可按历史单位成本估算;新颖工作可由专家分解任务;供应商交付可依据报价与合同边界;高不确定工作则应使用区间估算或情景分析。团队可以混用方法,但要为每个工作包记录方法和数据来源。
| 估算方法 | 适用情况 | 优点 | 主要限制 |
|---|---|---|---|
| 类比估算 | 存在相似项目,范围和团队结构接近 | 速度快,适合早期粗估 | 相似项目边界不一致时容易误用 |
| 参数估算 | 存在稳定的单位工作量和历史成本率 | 可复算,便于规模化比较 | 单位参数必须定期校准 |
| 自下而上估算 | 工作拆分较完整,负责人明确 | 可追溯,便于定位偏差 | 耗时较长,过细拆分会增加维护成本 |
| 供应商报价 | 外包、软件订阅、实施或专业服务 | 能反映市场报价与合同条件 | 报价不等于全生命周期成本 |
| 三点估算 | 工期、返工或外部依赖存在明显不确定性 | 能呈现乐观、最可能和悲观情景 | 概率假设不充分时,公式会制造虚假精确感 |
4. 第四步:区分基准、风险与管理决策
我建议将总成本拆成三个层次:基准估算、风险应对成本和管理层保留的储备。基准估算覆盖已知工作;风险应对成本对应已识别风险的具体动作;储备则处理尚未完全定义、但在项目范围内可能发生的未知工作。组织会计制度和项目治理规则不同,具体分类名称可以调整,但不能把它们混成一个无法解释的比例。
风险准备金可以采用定性分级或定量分析。对于影响较小、信息不足的项目,按风险清单设定金额并经评审通常足够;对于高价值或高不确定项目,可按概率与影响进行情景模拟。概率乘以影响可作为期望损失的一个参考,但不能把它误当作所有风险下的必然支出。
5. 第五步:用数据质量决定估算精度
估算精度应与信息成熟度匹配。需求尚未确认时,过早要求精确到个位数金额,只会增加表面可信度;合同已签、工作包明确、历史数据稳定时,才适合提高估算精度。每个数字最好标记来源等级,例如已签合同、历史实际、负责人估计或管理假设。
在实践中,我会给每项估算加上置信说明:数据是否已验证、依赖是否已确认、范围是否稳定、单价是否有效。置信说明不一定要量化为精确概率,但要让管理层知道哪些数字可以直接用于承诺,哪些仍只是规划参考。

五、落地流程:让业务、技术、采购和财务在同一套节奏里工作
1. 设定角色,不把估算责任全推给财务
财务负责成本口径、归集规则和数据校验,但不应代替业务判断需求价值,也不应代替技术团队判断实现工作量。项目负责人负责整合范围、假设和预测版本;各工作包负责人为估算依据负责;采购提供报价与合同边界;财务核验实际成本和预算映射。
| 角色 | 主要责任 | 不应独自承担的事项 |
|---|---|---|
| 业务负责人 | 确认需求优先级、验收范围和业务收益假设 | 不能单方面承诺技术工作量 |
| 产品或项目负责人 | 维护范围基线、工作拆分、版本和变更记录 | 不能用一个总数替代各方估算依据 |
| 技术负责人 | 评估开发、测试、运维、集成和技术风险 | 不能忽略业务培训与供应商交付成本 |
| 采购负责人 | 确认报价、合同范围、税费、付款节点和变更规则 | 不能把报价自动等同于最终完工成本 |
| 财务负责人 | 统一科目、成本归集、实际核对与预算口径 | 不能替代业务和技术作出范围判断 |
2. 建立一张“最小可用”估算台账
团队刚开始做预计成本管理,不需要一上来建设复杂系统。先用一张台账确保关键字段齐全,后续再按项目复杂度扩展。台账的核心不是格式,而是所有人能追溯每个金额从哪里来、由谁确认、什么时候更新。
- 工作包名称与交付物。
- 责任部门与估算责任人。
- 成本类别、币种、税费及内部人力口径。
- 估算方法、数量、单位成本和计算结果。
- 已发生金额、已承诺金额、剩余预计金额。
- 关键假设、风险编号、置信说明和数据来源。
- 基线版本、最近更新时间、变更原因和审批记录。
如果使用项目管理软件或成本管理平台,重点不是看功能列表有多长,而是检验它能否将工作项、责任人、时间、预算、采购记录与变更审批关联起来。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,适合评估的方向是需求与工作项追踪、跨团队协作、项目状态和过程数据是否能形成连续记录;成本金额的权威来源仍要明确由财务或采购系统提供,不能因为协作平台里有字段,就默认它是财务账本。
3. 按阶段推进,不要把所有人拉进一场大会议
- 准备阶段:项目负责人整理范围、历史项目、供应商报价、成本口径和待确认问题。
- 工作包估算:各责任人分别估算自己的部分,并标注依据、区间和依赖条件。
- 交叉核对:产品、技术、采购和财务检查范围缺口、重复归集、价格有效期与税费口径。
- 风险评审:风险责任人说明触发条件、概率判断、影响金额与应对动作。
- 形成基线:项目负责人汇总版本,管理者确认预算边界与批准条件。
- 滚动更新:按约定频率更新预测,遇到重大范围、工期或价格变化时不等例会,立即重估。
4. 设置触发式更新,而不是只看月度日历
月度更新适合多数常规项目,但某些事件应立即触发预测调整。例如需求新增超过预设阈值、关键供应商报价失效、人员配置改变、里程碑延期、外部系统接口条件变化,或者风险由低转高。触发式更新可以避免项目已经偏离,却等到月底才被报表发现。
团队可以约定一个简明规则:变更如果影响成本、范围或里程碑,就必须先记录影响,再由授权人决定接受、替代、延期或拒绝。不是所有变更都需要高层审批,但任何变更都不应静默进入工作队列。
5. 将执行过程留痕,而不是只保留结论
估算台账应保留基线版本与当前预测版本。每次更新至少记录变更项、变更理由、金额影响、责任人和决策结果。这样复盘时才能区分“当初判断错误”与“之后发生了新情况”。若只保存最终数字,团队无法学习,也容易把不可预见的变化误归为个人失误。
六、案例拆解:一项六个月项目如何从拍脑袋变成可复盘预测
1. 案例条件与初始估算
继续使用前述情景模拟项目。团队先将范围拆为八个工作包,内部人力按统一完全成本率估算,外部服务按有效报价归集。这里假设内部人员成本率为每天 1,600 元,属于该案例的模拟参数,并非通用标准。初始估算汇总为 120 万元,其中已发生成本 48 万元,剩余工作预计 62 万元,已识别风险准备金 10 万元。
项目组同时发现,初始报价只覆盖配置和接口实施,不包括上线后两周的驻场支持;业务培训原先被视为“部门自行安排”,但业务负责人确认需要两轮集中培训。团队没有立即修改预算总数,而是将这两项补进工作包,先估算增量,再决定是否调整范围或预算。
2. 用差异表定位偏差,而不是只说“超了多少”

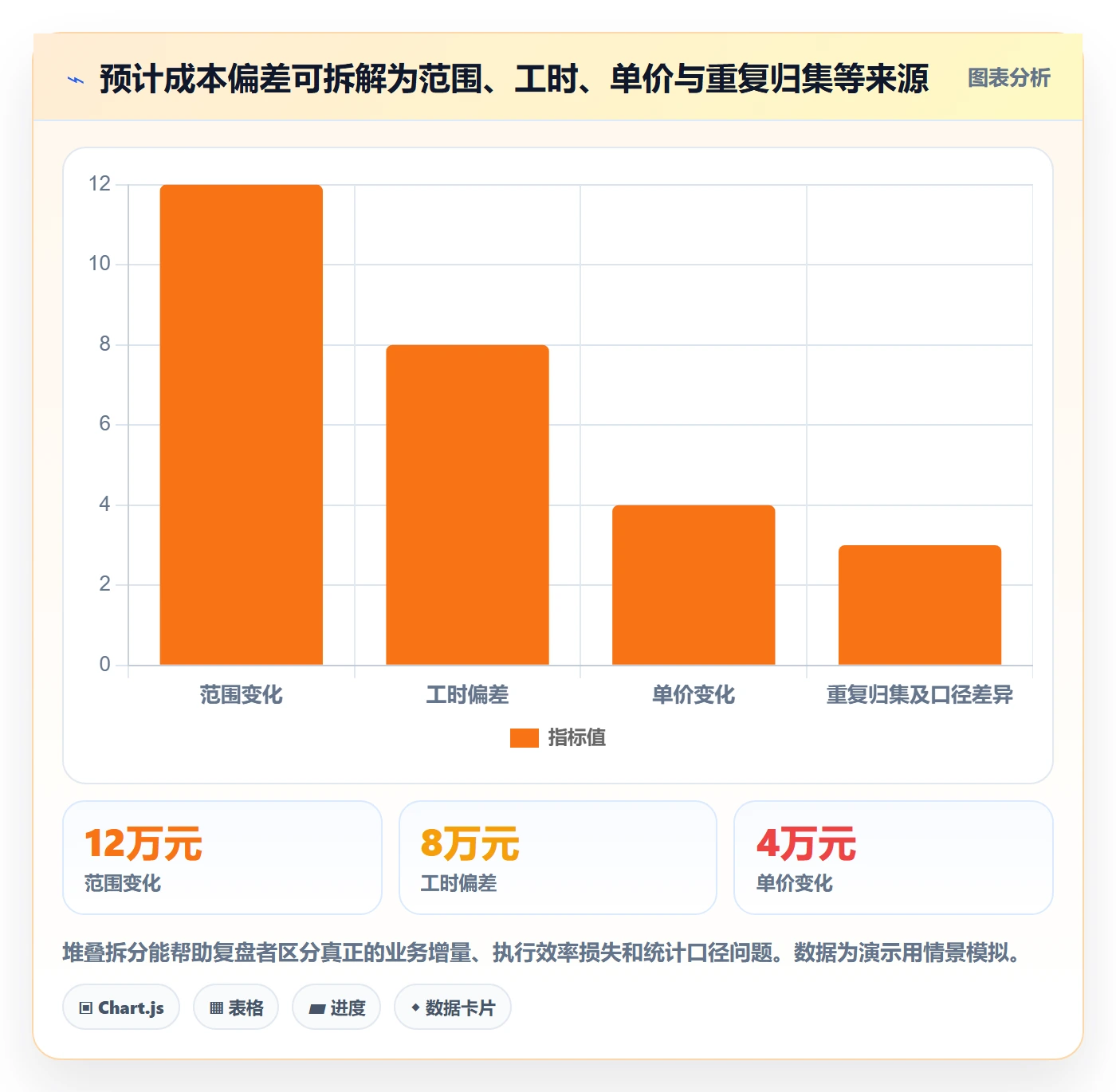

执行到第四个月,团队进行滚动预测。由于数据清洗工作量高于抽样结果,剩余工作成本增加 7 万元;新增一个高优先级流程,增加 5 万元;供应商报价调整和额外安全评审增加 3 万元。与此同时,原计划中的一项报表功能延期,减少 2 万元。最新预计完工成本为 133 万元,比初始基线高 13 万元。
| 变化事项 | 预计影响 | 处理方式 | 决策重点 |
|---|---|---|---|
| 数据清洗工作增加 | 增加7万元 | 更新工作量估算并记录抽样依据 | 确认数据质量是否仍有更大范围风险 |
| 新增高优先级流程 | 增加5万元 | 提交范围变更评审 | 评估业务收益是否高于延期或缩减其他范围的代价 |
| 报价调整与安全评审 | 增加3万元 | 核对合同条件并增加安全工作包 | 判断是否可通过合同约定或资源安排控制增量 |
| 报表功能延期 | 减少2万元 | 将成本移至后续阶段,不视为永久节省 | 确认后续版本是否仍需投入,避免误报项目节省 |
这里有一个重要细节:延期功能带来的 2 万元减少,不一定是真正的成本节省。如果工作没有取消,只是移到下一阶段,那么项目当前周期的支出降低了,但组织总体成本未必下降。成本报表应区分“取消”“延期”和“效率提升”三种变化。

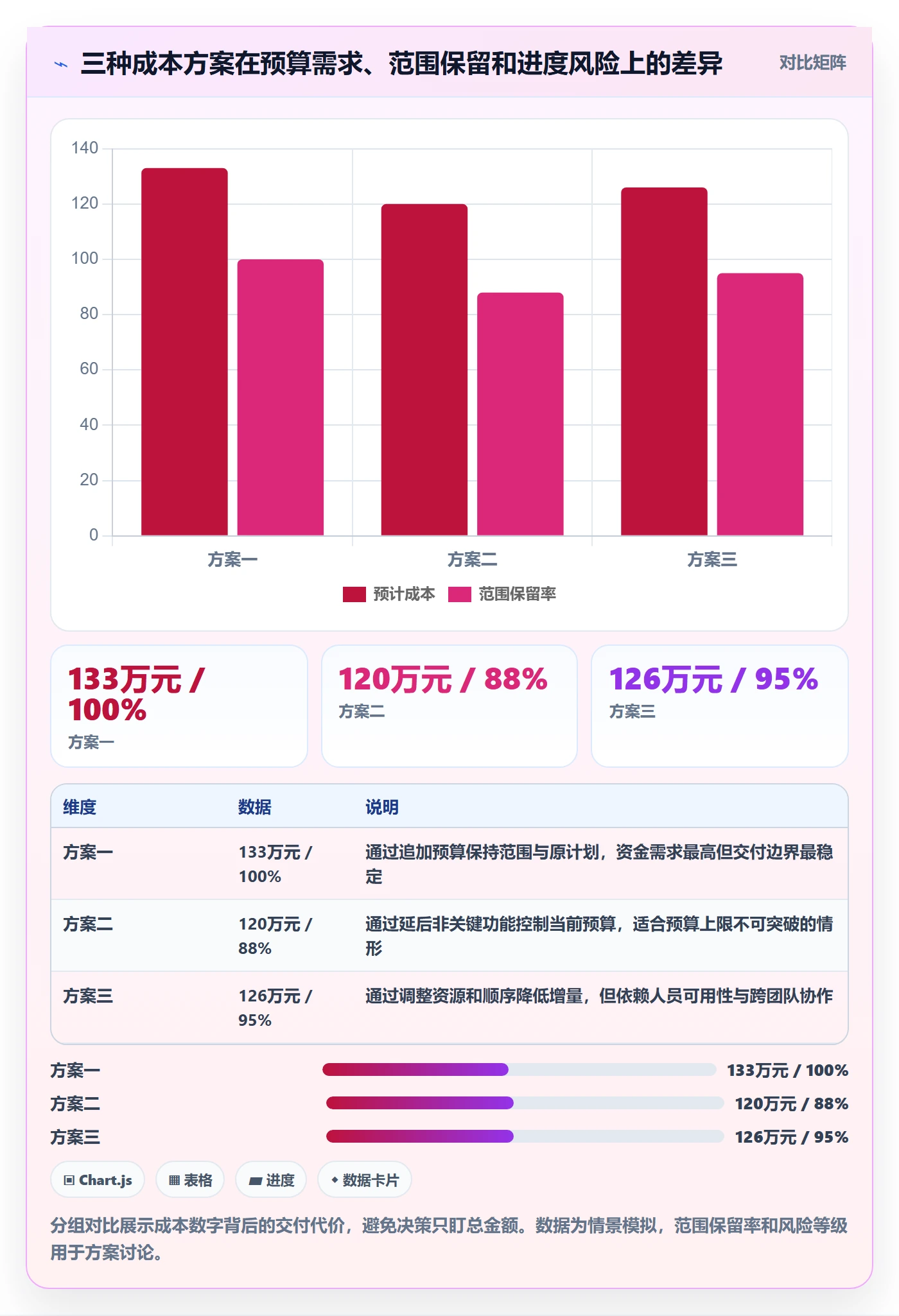

3. 形成可选方案,让管理者决定成本与范围的交换
预计成本升至 133 万元后,项目团队提出三个方案。方案一,申请增加 13 万元并保持当前范围和计划;方案二,保留 120 万元预算,延后新增流程和部分非关键报表;方案三,增加内部资源并调整实施顺序,尝试把关键交付控制在 126 万元,但工期风险上升。
团队不能把“选哪个方案”伪装成纯财务问题。方案一需要资金与收益判断;方案二牺牲交付范围;方案三牺牲进度确定性并增加协调负担。最终决策应由有权利承担这些取舍的业务和管理负责人作出,而不是让项目经理默默吸收差额。

4. 复盘时看预测偏差,也看更新是否及时
结项复盘不应只问最终花了多少,还要问偏差何时出现、何时被识别、谁掌握了证据、管理层何时作出取舍。若偏差在第二个月已经可识别,却直到第五个月才更新,问题不只是估算精度,更是信息流和治理节奏失效。
案例项目可以复盘四项数据:初始预计与最终实际的差异比例、重大变更从提出到成本评估的平均时长、预算预测更新间隔、已识别风险中实际触发的比例。初期不必追求复杂绩效评分,先用数据发现流程堵点,再逐步建立组织自己的参考区间。
七、不同情况下的行动建议:按不确定性和组织规模选择做法
1. 需求还在探索期:用范围区间,不急着锁死预算
如果项目仍在验证问题、试点流程或确认技术方案,建议先建立低、中、高三种情景。低情景对应最小可行交付,中情景对应当前优先范围,高情景对应已知扩展需求。每种情景写明前提与停止条件,让管理者知道追加投入购买的是什么结果。
探索期不适合把所有成本细化到单项任务的小时数。团队更需要确定关键不确定因素,例如数据可用性、系统接口权限、业务参与度和供应商响应能力。先花小成本验证高风险假设,往往比对尚未成形的范围做精细估算更有效。
2. 范围成熟、工作重复:用历史数据建立参数基线
当组织有多个相似项目时,可以统计单位流程配置成本、单位接口成本、每轮培训成本或每个数据源清理成本。参数估算的价值在于发现趋势,而不是制造一个适用于所有项目的固定单价。比较前要检查项目规模、团队熟练度、系统复杂度和服务边界是否相近。
建议每次结项后记录计划值、实际值和差异原因。连续积累一段时间后,才考虑形成内部参考范围。数据量少时,不宜把平均值当作强规则;极端项目也可能显著拉高或拉低均值,必要时同时看中位数和范围。
3. 外包或采购占比高:先审报价边界与变更条款
采购项目最容易出现“报价看起来明确,落地成本却不断增加”。评审报价时,应逐项核对交付物、实施天数、差旅、税费、驻场、培训、接口改造、验收支持、质保期和变更单价。合同没有覆盖的内容,应单列为风险或备选采购,不要默认供应商会免费承担。
如果报价按人天计费,还要确认工作量上限、人员级别、替换机制、交付验收和超量审批规则。价格低但边界不清的报价,可能把成本从合同阶段转移到变更阶段。
4. 多部门并行、人员共享:先解决资源冲突,再谈成本率
人员同时服务多个项目时,名义人天与真实可用人天可能差距很大。项目负责人应与部门经理确认投入比例、优先级冲突和关键岗位替补安排。若资源无法锁定,估算表里就应标记为条件假设,而不是把人员配置写成确定事实。
对于中大型组织,可用项目管理平台或资源管理工具维护工作项、负责人、计划投入和实际进展,再由财务系统提供经确认的成本数据。以 PingCode 为例,可以把跨团队需求和交付进展放在协作链路中追踪;但人员成本率、会计确认和采购付款状态应由相应权威系统管理,整合时要明确数据负责人和更新时间。
5. 管理数据尚未打通:先建立单一版本,再考虑自动化
如果需求在一个工具、工时在另一个表、合同在采购系统、实际成本在财务系统,第一步不一定是立刻做系统集成。先定义项目编码、工作包编码、责任人、时间周期和成本分类,再规定每个来源系统的权威字段。没有统一标识符,自动化只会更快地复制不一致。
接着选择一个试点项目,验证从计划、承诺、发生到完工预测的链路。确认字段含义、权限和更新责任后,再扩大范围。系统集成应减少重复录入与对账,不应把人工误差包装成自动化结果。
八、不同情况下的取舍:更精确、更快、更省钱不能同时最大化
1. 精细度与维护成本之间的取舍
把每项工作拆得越细,短期内越容易解释金额;但字段、评审和更新也会增加。项目规模小、周期短、金额低时,过度细化反而会让团队把时间花在维护表格,而不是处理风险。项目价值高、交付复杂、参与方多时,细化到可追责的工作包通常值得。
我的原则是:估算颗粒度跟着决策颗粒度走。管理者只需要决定是否增加一项业务能力,就不必在决策材料里展示每个开发任务的小时数;但项目团队内部仍需保留足够细节,以便定位责任、风险和返工来源。
2. 单点承诺与区间预测之间的取舍
合同、预算审批和现金流安排可能需要一个确定金额,但管理层内部预测应保留区间。可以同时展示基准值与上下界,例如基准 120 万元、合理范围 110 万至 138 万元,并注明区间的主要驱动因素。不要让一个审批用数字遮住真实不确定性。
若区间过宽,说明估算仍缺少关键证据;若区间窄得不合常理,则要检查团队是否忽略了范围变化、资源冲突和外部依赖。区间宽度本身也是管理信息。
3. 统一模板与部门差异之间的取舍
企业需要统一项目编码、成本分类、版本管理和汇总口径,但不必强迫所有部门用同一种估算方法。研发可按工作量和岗位估,采购可按报价与合同估,运营可按活动量和服务成本估。统一的是结果如何映射、由谁确认、何时更新,不是每个部门必须照抄同一张细目表。
4. 系统化与人工复核之间的取舍
自动计算能减少公式错误、汇总错误和重复录入,但不能判断一项需求是否真的必要,也不能替代对合同范围、工时依据和风险触发条件的专业审查。系统适合承担重复、规则清晰的工作;跨部门边界和业务取舍仍需要人作出判断并留下记录。
5. 预算控制与业务价值之间的取舍
预算上限有助于约束投入,但若项目收益显著、范围变化有业务证据,合理的做法可能是追加预算,也可能是削减低价值范围。单纯追求不超预算,容易形成“便宜但无效”的交付;单纯追求功能完整,又可能让成本增长失去边界。
每次重大成本变更都应同时回答:新增投入带来什么业务结果、替代方案是什么、延迟或不做的损失是什么、谁有权批准。这样,成本管理才能成为资源配置机制,而不只是项目结束后的费用审查。
九、工具与数据治理:系统不能代替口径,但能让口径执行得更稳定
1. 先把数据责任分清楚
预计成本通常需要组合多个来源:项目计划提供工作包和进度,采购提供报价、合同与承诺,财务提供实际归集,人力或资源系统提供投入信息,业务部门提供范围和优先级。每个字段都应有权威来源,不要让多个系统都能随意改同一个数字。
当管理层看到成本数字时,最好能顺着记录找到来源与更新时间。若一个总数无法下钻到工作包、合同、责任人或计算公式,它就只能用于粗略沟通,不能支撑高风险决策。
2. 评估项目管理平台时,检查真实工作流
评估平台不要只问“有没有预算模块”,而应拿一个真实项目走一遍:需求变更能否关联工作项,工作项能否关联负责人和计划,计划能否与成本台账建立关系,审批是否留痕,报表能否区分预算、承诺、实际和预测。还要检查权限、数据导出、接口能力和历史版本保存。
像 PingCode 这样的项目管理平台可用于观察需求到交付的协作和追踪能力,尤其适合评估中大型企业跨团队项目的流程承载情况。选择时仍应做场景验证:平台是否适配既有审批制度、能否和财务及采购系统协作、管理员维护成本是否可接受。不要把产品功能演示当成组织流程已经落地。
3. 设定最低限度的数据质量检查
每轮更新可检查四类问题:是否有工作包没有责任人,是否存在无来源金额,是否出现同一费用重复归集,是否有超过有效期的报价。再核对项目总额能否与分项加总一致,实际金额与财务口径能否对上,预测版本是否标明日期。
团队还应明确数据异常的处理人和时限。只发现错误、没有责任人修正,台账很快又会失真。若同类错误反复出现,应回头检查字段定义、系统接口或培训,而不是只在每次评审时手工修补。

十、常见问题:团队最容易卡住的几个具体问题
1. 预计成本多久更新一次比较合适?
没有适用于所有项目的固定频率。常规项目可按月更新,并在重大变更时即时重估;周期短、外部依赖多或成本波动大的项目,可以按双周甚至每个关键里程碑更新。频率应由决策需要和数据可得性决定,过于频繁但没有新信息,只会增加维护负担。
2. 内部员工工时要不要计入项目成本?
取决于管理目的。若要衡量项目消耗的组织资源,应按统一成本率计入内部人力;若只看新增现金支出,可以另设现金成本视图。建议不要只保留一种数字,而是清楚区分经济成本与增量现金支出,避免管理层拿不同口径比较项目。
3. 风险准备金应按固定比例预留吗?
固定比例可以作为早期粗估的临时办法,但不应长期替代风险识别。范围成熟、历史数据充分的重复项目,准备金可以较低;新技术、数据迁移、监管审查或多供应商协作项目,需要根据具体风险评估。比例的来源和适用边界必须讲清楚。
4. 预计成本高于批准预算时,应该改数字还是申请变更?
先核对口径和事实,再评估范围、工期、资源和收益的替代方案。确认预测真实后,应按授权规则申请变更、缩小范围或调整计划,不能为了让报表好看而回改估算依据。管理者应看到真实预测与批准预算之间的差额。
5. 供应商报价已经固定,为什么还需要预计成本?
报价通常覆盖合同约定范围,不一定覆盖内部人员、接口改造、数据清理、培训、运维、额外验收和变更单。预计成本要看完整交付周期和组织边界,报价只是其中一项输入。即使合同价格固定,也要评估范围外事项与履约风险。
十一、下一步怎么做:用一个小项目验证整套方法
1. 本周先完成三项基础工作
- 选一个正在进行、范围相对明确的项目,收集预算、实际支出、合同报价和当前需求清单。
- 用一页纸统一成本边界,明确税费、内部人力、承诺支出和风险准备金的口径。
- 把项目拆成可追溯工作包,让每个包都有负责人、估算依据和更新时间。
2. 下一轮评审只盯住关键差异
评审会上不必逐行念表格,而应集中讨论四件事:当前预计完工成本是多少;与基线差异由什么构成;哪些差异可以通过范围或执行方式调整;哪些决策需要业务或管理层批准。每个结论都要落实到责任人、动作和日期。
3. 结项后把偏差变成下一次的输入
项目结束后,保存估算版本、实际归集、范围变更、报价变化和风险记录。复盘时不要只给团队打分,而要检验估算方法是否适用、数据来源是否可靠、更新是否及时、组织审批是否造成信息延迟。历史数据只有经过口径清理,才能成为下一次估算的依据。
预计成本管理的核心,不是把未来算到小数点后,而是让每个数字都能被解释、被更新、被挑战,也能推动正确的取舍。跨部门团队可以先从一个项目、一套边界、一张台账开始:先让范围一致,再让口径一致,最后才追求自动化和精度。下一步最值得做的,不是再找一份万能模板,而是选一个真实项目,邀请业务、技术、采购和财务共同核对一次“已发生、已承诺、剩余预计”三类成本,并把差异原因留下来。
常见问题解答(FAQ)
1. 跨部门团队做预计成本管理,第一步应该统一什么?
我在推进项目预算时发现,研发、采购和财务说的“成本”经常不是一回事:有人报人力工时,有人报合同金额,还有人只看已经付款的金额。团队应该先统一口径,还是先把各部门的数据汇总起来再调整?
先统一成本口径,再汇总数据。建议明确预计成本包含哪些项目、采用什么计价方式,以及数据截止日期。例如,人力成本按“预计投入工时×统一小时费率”估算,采购成本按已签合同金额加未签部分的报价估算,差旅和云资源等按实际用量或明确的估算规则计算。
可以先选一个项目做小范围试算:若财务记录的是付款额、采购提供的是含税合同额,就必须说明税费和付款进度如何处理,否则看似汇总完成,实际是在比较不同口径的数字。
2. 项目预计成本应该如何计算,才能看出后续是否可能超支?
我手头的项目有人员、外包和软件服务费,大家把已发生金额加起来后就说这是预计成本。我担心这种算法只反映过去的支出,无法提前发现后面几个月的缺口,应该怎么拆分计算?
把预计成本拆成“已发生成本+剩余工作预计成本”,而不是只累计已付款或已报销金额。举例来说,项目已发生 18 万元,剩余工作预计需要 240 工时,按每小时 250 元计算为 6 万元,另有待采购服务 3 万元,则当前完工预计成本为 27 万元。这里的数字只是演示算法;
实际使用时,应为工时费率、采购报价和未签合同金额标注来源及更新时间。若剩余工作量没有经过负责人确认,计算得再精确也只是表面精确。
3. 研发、采购和财务对预计成本有分歧时,谁来拍板?
我遇到过研发认为外包费用还没确定、采购认为已经有供应商报价、财务则要求只认已签合同的情况。三方各有依据,项目负责人最后只能挑一个数字填表,这种分歧该如何处理才不至于把风险藏起来?
不要强行用一个数字掩盖不同确定程度,建议由项目负责人维护统一台账,并保留金额、责任部门、依据、更新时间和可信程度。已签合同可列为已承诺成本,供应商报价可列为待确认成本,尚无报价的工作则记录估算区间及假设;财务负责确认核算口径,采购确认报价和合同状态,研发确认工作量,项目负责人汇总并推动决策。
若管理层需要单一预算数,可以同时给出基准值和风险缓冲,并说明缓冲对应的具体不确定项,而不是把所有争议直接加成一个未经解释的总额。
4. 跨部门落地预计成本管理,哪些做法最容易造成数据失真?
我准备让几个部门每周更新项目成本,但担心最后变成重复填表:采购报了一次合同额,财务又报付款额,项目成员还把同一笔费用算进预计数。我应该重点检查哪些地方,才能避免数字看起来完整、实际上重复或过期?
优先检查重复计算、时间口径不一致和更新责任缺失。可为每笔成本设置唯一编号,并区分已发生、已承诺、待确认和剩余工作估算;合同总额与已付款额通常是同一笔成本的不同状态,不能简单相加。每周更新时保留“上期预计、本期变化、变化原因、责任人”四项信息,比只覆盖旧数字更容易追查异常。
落地初期不必追求所有明细实时同步,可以先选一个跨部门项目连续运行四周;如果每周差异都无法解释,先修复口径和责任链,再扩大范围。
核心关键词
文章包含AI辅助创作:成本管理预计成本教程:跨部门团队落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/595159
