实际成本落地最常见的失败,不是财务不会算,而是财务算出的“项目成本”与业务团队每天做的决策对不上:研发按工时归集,采购按订单统计,运营按活动核销,到了月末,四套数字都能自圆其说,却无法回答同一个问题,这项工作究竟花了多少资源,超支由谁解释,下一步该怎么改。我的判断是,跨部门成本管理不能从“多做几张报表”开始,而要先统一成本对象、业务事件和责任边界,再用小范围试点验证数据能否支撑决策。
一、先讲核心结论:成本管理的起点不是报表,而是可行动的成本对象
1. 把“实际成本”定义成可复核的业务事实
在许多企业里,“实际成本”听起来像一个财务术语,落地时却涉及至少三种事实:钱实际支付或应计了多少,资源实际消耗了多少,消耗这些资源产生了什么业务结果。只看付款,容易漏掉尚未付款的已发生费用;只看预算,无法识别真正消耗;只看部门费用,又不能判断费用对应哪项产品、项目、客户或活动。
因此,我建议先约定一个够用且可复核的定义:实际成本是按照统一口径,将已发生的资源消耗归集到可管理业务对象后的金额或数量。这里的资源既可能是外部采购、差旅、云资源,也可能是内部人员工时、设备占用和共享服务。
“可管理业务对象”不是越细越好。若每张发票都要拆到几十个任务,数据维护成本很可能超过管理收益;若只统计到公司总费用,又无法形成责任动作。常见的合适对象包括项目、产品版本、客户交付、营销活动、工厂订单、门店、研发课题和服务工单。选择标准不是组织里已有多少张表,而是这个对象是否有人负责、能否追踪投入、是否会据此采取行动。
2. 先统一四件事,再谈系统和自动化
跨部门启动时,我会要求团队先把四件事写进一页口径说明:成本对象是什么,哪些资源纳入,费用按什么时点确认,谁负责录入、核验和处理异常。缺少任何一项,之后的自动化都可能只是更快地产生不一致的数据。
- 对象:明确成本归集到项目、产品、客户或活动,必要时设置主对象与辅助标签。
- 范围:约定纳入的直接成本、间接成本、一次性费用及暂不纳入的项目。
- 时间:区分发生时间、入账时间和付款时间,避免把现金流时间误当成资源消耗时间。
- 责任:规定数据提供人、审核人、差异解释人和有权调整业务计划的人。
我的经验判断是,首期方案应该追求“够准、能持续、能行动”,而不是追求理论上的成本全量分摊。对业务影响最大的直接成本先做到可追溯,对暂时无法准确计量的共享成本保留独立展示,比用复杂公式制造虚假的精确度更可靠。
3. 以决策闭环衡量方案是否落地
一套成本方案是否有效,不应只看报表是否按时上线,而要看管理者能否据此回答三个问题:偏差从哪里来,是否值得干预,谁在什么时间采取什么动作。若报表显示超支,却没有可用的原因分类,也没有调整预算、范围或资源的机制,成本管理就停留在事后解释。
| 管理问题 | 应有的证据 | 可能的决策 |
|---|---|---|
| 哪项工作消耗增加 | 成本对象、成本类别、时间和责任人的明细 | 拆分高消耗任务或暂停低优先级工作 |
| 增加是否合理 | 范围变化、价格变化、效率变化和资源数量 | 接受偏差、重新估算或调整交付范围 |
| 是否需要升级处理 | 偏差金额、偏差比例、趋势和风险阈值 | 项目负责人处理或提交经营层决策 |

二、背景和真实场景:为什么跨部门成本总在月末才变成争议
1. 部门各自记录,数据天然有不同的观察角度
我复盘跨部门项目时,常遇到这样的场景:财务按会计科目看费用,采购按供应商和合同看支出,研发按迭代和人员看投入,业务负责人按客户承诺和交付进度看价值。每种视角都合理,但它们的主键、时间粒度和归属方式不同,拼在一起时就容易出现“同一笔费用多个归属”或“有资源消耗却找不到业务对象”。
以一项客户交付为例,采购合同可能归在客户事业部,外包工时登记在研发项目,差旅费用记在员工所属部门,云资源账单则按账号结算。只汇总部门费用,交付负责人看不到项目全貌;只把所有费用摊到项目,又可能把无法证明相关性的共享成本硬分下去。
我会先把“事实记录”与“管理归属”分开。发票、工时、云账单是事实记录;项目编码、成本池和分摊规则是管理归属。前者要尽量保持可追溯,后者要明确规则、版本和责任人。出现争议时,团队才能判断是事实有误,还是归属规则需要调整。
2. 典型冲突不是谁不配合,而是目标不一致
成本管理容易被误解成财务要求业务少花钱。实际执行中,冲突往往来自部门目标不同:业务希望尽快上线,研发希望保持质量,采购希望降低单价,财务希望费用及时入账,项目负责人希望控制总投入。若只用“少花钱”评价所有人,员工会推迟必要投入、压缩测试时间,甚至把费用转移到其他部门。
所以我会把成本目标改写成更具体的经营约束,例如“在不突破质量门槛的前提下,将单次交付的外包工时降低”“在需求范围不变时,把高峰期云资源费用控制在预警线内”。这样讨论的是成本与产出之间的关系,而不是抽象的节约态度。
3. 先选一个有代表性的试点,不要一上来覆盖全公司
适合试点的对象通常具备三个特征:边界较明确,能找到业务负责人,成本构成里至少有一类数据可以直接核验。一个正在进行的跨部门项目,往往比全公司年度费用更适合作为第一站,因为项目有时间范围、交付目标和明确的资源投入。
试点也不应只挑最简单、最配合的对象。如果它的成本结构与其他团队完全不同,试点结论就无法迁移。我会选“足够典型但风险可控”的项目:既包含人员、采购或云资源等两到三类成本,也不会因口径调整影响客户交付或法定报表。

三、常见误区:看起来更精细,实际可能更难管理
1. 把预算当作实际成本,混淆计划与发生
预算回答的是“原计划准备投入多少”,实际成本回答的是“资源已经消耗多少”。两者差异才是管理信号。若预算调整后直接覆盖原预算,团队会失去基准,无法区分最初估算偏差与后续范围变化。
较稳妥的做法是保留基准预算、批准后的变更预算和实际发生三条数据。变更时记录提出时间、原因、审批人和影响范围。这样,预算增加不等于项目执行失控;没有经过批准的超支,也不会被事后改预算掩盖。
2. 把所有成本都精确分摊到最细对象

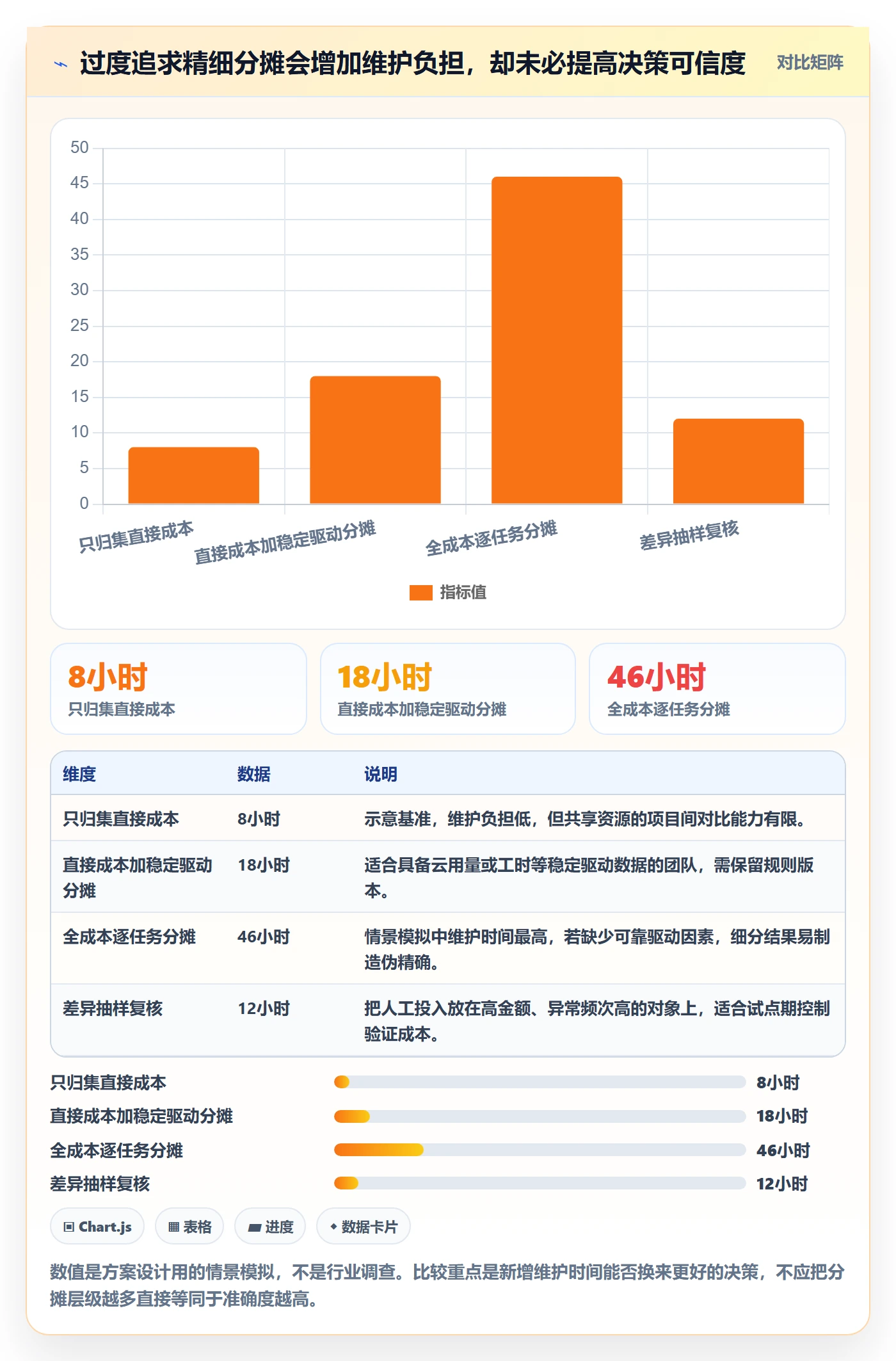

共享职能、平台基础设施和办公资源常被要求分摊到每个项目。表面上看,账面更完整;但如果缺乏可验证的因果关系,分摊结果只是把不确定性包装成小数点。按人数、工时、收入或使用量分摊,得出的项目成本可能相差很大。
我建议给分摊规则标记证据等级:能直接追踪的列为直接归集;有稳定、可解释驱动因素的列为规则分摊;没有可信驱动因素的暂留在共享成本池。不分摊并不代表不管理,关键是让共享成本可见,并对分摊假设进行敏感性检查。
3. 只看总额,不拆数量、价格和范围变化
实际成本超过预算,不代表团队效率一定下降。单价上涨、需求范围扩大、工作量低估、返工增加、人员结构变化,都可能造成金额上升。若只盯总额,团队很容易把外部价格变化错判成执行浪费,也可能把内部返工隐藏在“需求变化”之下。
至少应将差异拆成四类:数量差异、单价差异、范围差异和效率差异。分类的目的不是追责,而是决定对策:价格差异适合谈判或替代供应;数量差异要核对用量;范围差异要重新确认交付承诺;效率差异要看流程、返工和能力配置。
4. 把工时填报率当成成本准确率
填报完整只能说明数据被提交,不代表数据真实、及时或归属正确。员工把40小时全部填到一个项目,可能符合填报要求,却未必反映真实投入。反过来,短周期的临时支持如果没有方便的登记入口,也可能被全部算进主项目。
工时机制要尽量轻量:按任务或项目填报必要粒度,减少重复描述,提供常用选项,并用抽样复核而非全员反复审批来提高可信度。团队也应明确工时是用于成本估算、容量规划还是绩效评价;若三种用途混在一起,填报行为会受到评价压力影响。
5. 先买工具,再讨论对象和规则
系统能帮助统一流程、保留变更记录、汇总数据,但无法替团队决定“什么算成本”“共享成本怎么处理”“哪个负责人有权解释偏差”。如果规则不清,系统只会把部门间原有差异集中到一个界面里。
在中大型企业或百人以上组织,工具确实能承担项目、需求、任务、工时和协作记录的连接工作。例如,使用 PingCode 时,可以将项目与工作项、负责人、进度等信息用于成本对象管理的业务侧协同;财务凭证、合同金额和正式入账仍应以企业财务系统及审批记录为准。项目管理平台不是会计账簿,业务投入记录也不能替代财务凭证。

四、专业判断逻辑:如何确定归集口径、颗粒度和预警线
1. 按“对象,资源,事件”建立统一映射
我会把成本数据拆成三个基本维度:对象、资源和事件。对象说明成本服务于什么业务;资源说明消耗了什么;事件说明何时、因何发生。缺少其中一项,后续就难以复核。例如,“某项目、外包服务、验收完成”比单独一条“外包费”更能支持判断。
对象编码不必一次覆盖所有业务,但需要稳定、唯一,并有生命周期管理。项目延期、暂停或结项后,应保留历史编码而非删除;项目改名也不应导致旧记录失去关联。若成本对象有上下级关系,可以保留产品、项目、工作包等层次,但每一笔费用必须有明确的主归属。
2. 选择颗粒度时,比较决策收益与采集成本
颗粒度太粗,无法定位问题;颗粒度太细,团队会花大量时间维护数据。判断是否要细化,我通常问三个问题:细分后会不会改变决策?能否稳定采集?复核成本是否可接受?三个问题里若有两个答不上来,就先不增加字段或层级。
| 颗粒度 | 适用场景 | 优势 | 主要代价 |
|---|---|---|---|
| 公司或部门 | 费用结构总览、年度预算盘点 | 采集简单,便于趋势分析 | 难以定位项目和客户差异 |
| 项目或产品 | 跨部门交付、研发投资、产品经营 | 能连接投入与阶段成果 | 需要统一项目编码和变更记录 |
| 工作包或任务 | 高成本、高风险、返工显著的部分 | 便于识别具体消耗点 | 工时维护和归属核验成本较高 |
我更倾向于采用“整体中等颗粒度,重点区域下钻”的策略:所有项目先做到项目级归集,只有超支、高返工、高不确定性或高金额环节再拆到工作包。它比全量细分更容易坚持,也让数据质量验证集中在真正影响决策的地方。
3. 分开处理发生口径、责任口径与现金口径
管理会议常把三个不同问题混为一谈:资源何时消耗、费用归谁承担、现金何时流出。采购合同可能在验收前已形成承诺,付款可能在数月后发生,而业务资源使用已经开始。若只使用付款日期,项目在前期会显得成本很低,后期又突然跳升。
所以数据设计上至少保留业务发生日期、财务入账期间和付款日期。分析实际资源消耗时优先按发生口径;分析部门预算执行时遵从企业财务政策;分析资金安排时按现金口径。三者可以互相核对,但不能未经说明就互相替代。
4. 用差异拆解代替“超支百分比”的单一预警

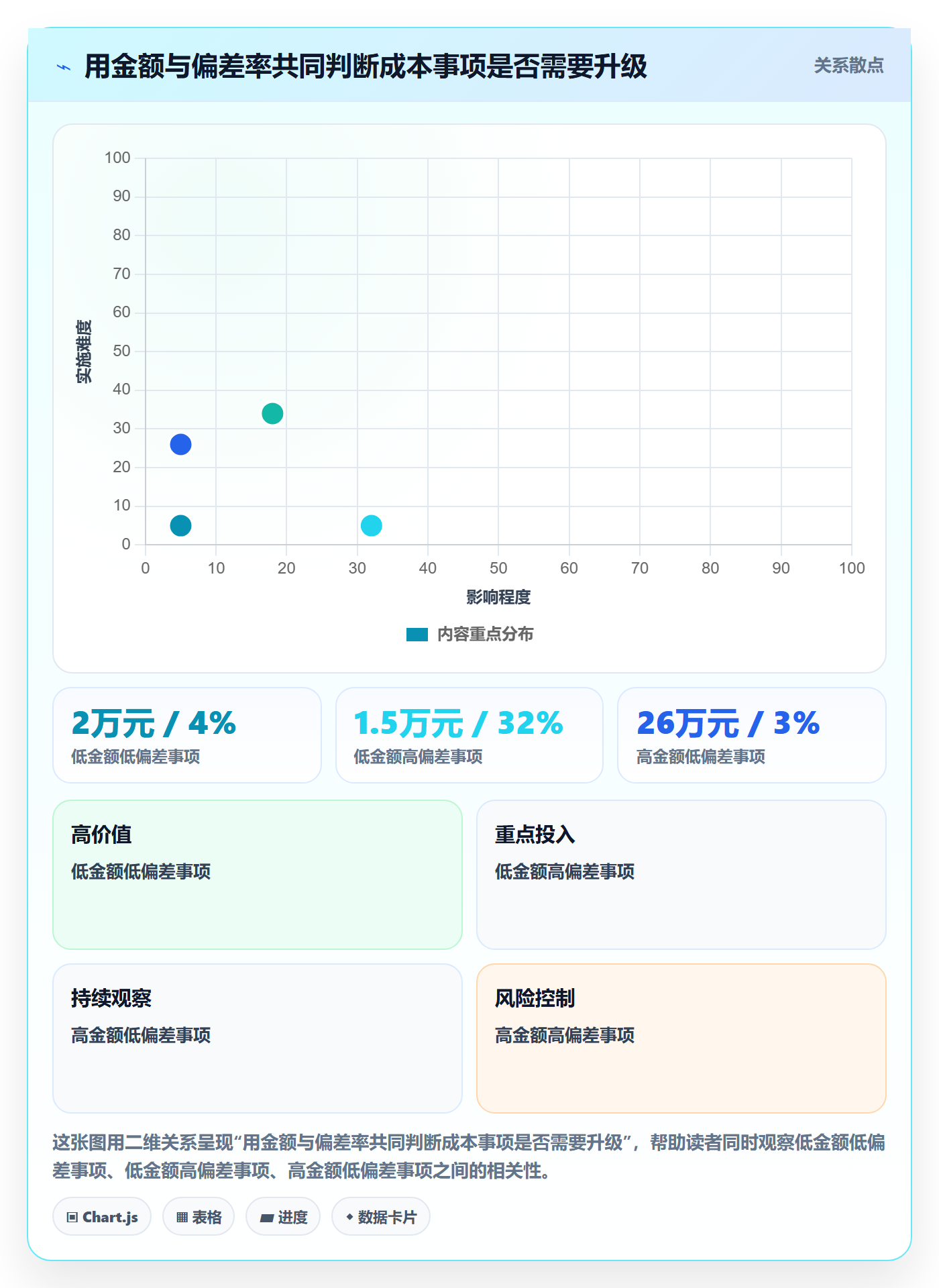

“超预算10%”是否需要干预,要看金额、项目阶段和剩余工作量。小额项目超10%可能只是一张票据的时间差;高金额项目偏差3%也可能已经超过负责人授权范围。因此,预警最好同时考虑绝对金额、相对比例、趋势和可逆性。
例如,可以把偏差分为观察、预警和升级三级,但阈值应按项目规模和组织授权制定,而不是直接照搬别的公司。试点阶段可以先用历史数据回测:如果门槛太低,管理层会收到大量噪音;如果门槛太高,真正的风险已经形成后才被发现。

五、具体案例与数据观察:一个跨部门交付项目如何从争议走向闭环
1. 案例边界:先说明哪些是事实,哪些是演示数据

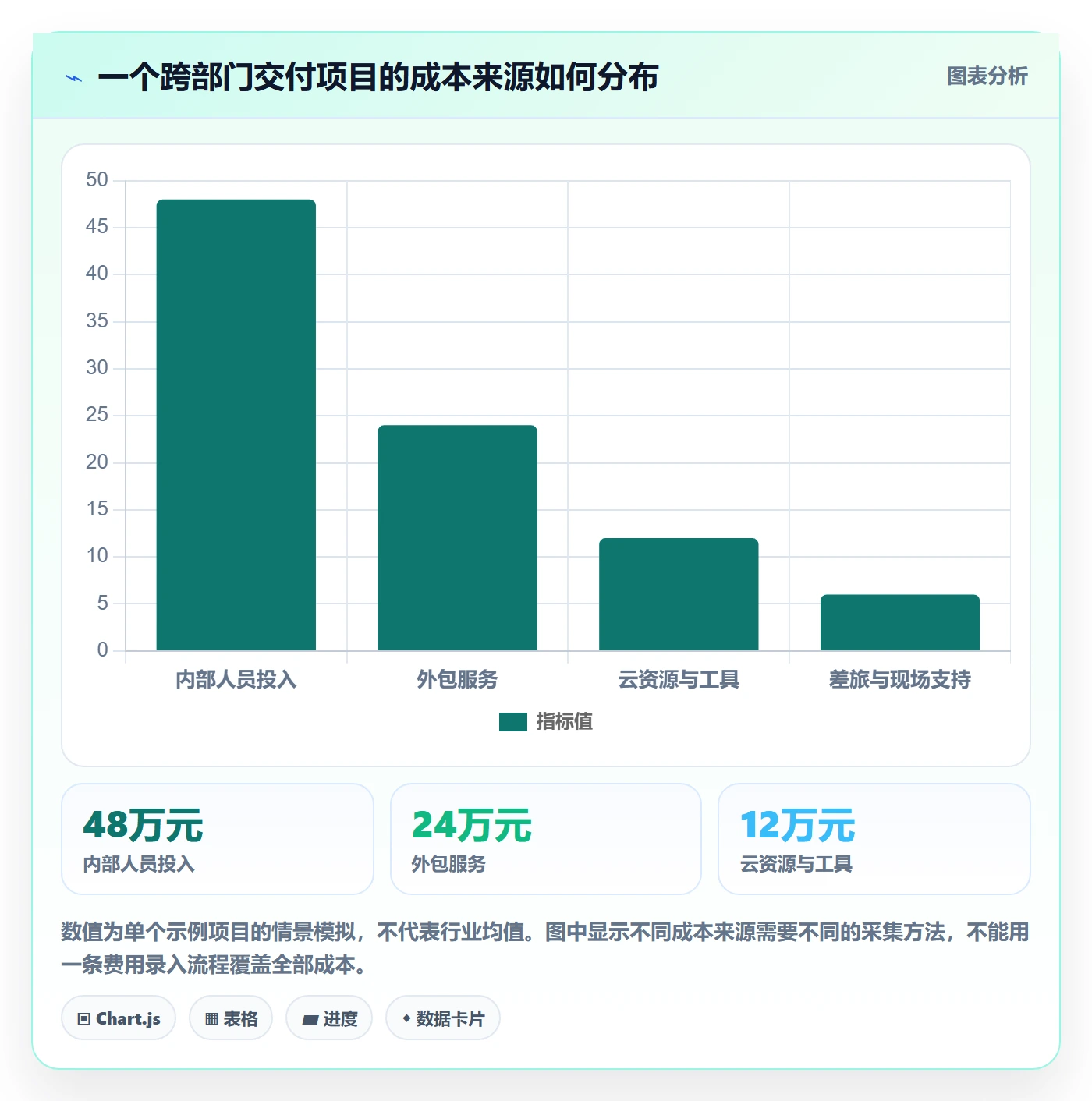

下面采用一组匿名化的情景模拟数据,展示方案如何落地,不把它包装成某家企业的公开实测结果。案例是一项为期12周的企业服务交付,涉及业务、研发、采购、财务和交付团队。初始批准预算为90万元,目标是在约定范围内完成客户上线并通过验收。
启动时,财务能确认采购与费用记录,项目负责人能提供计划投入,研发团队能给出部分工时,但云资源费用按账号汇总,外包服务变更也没有及时关联到项目。首轮汇总得出实际成本98万元,即比基准预算高8万元,然而团队对“超支”的解释并不一致。
争议的关键不是某个部门算错,而是数据口径混合:部分费用按付款时间归集,部分按合同金额计入;未验收的服务被当成已经完成的实际成本;工时中还包含一部分项目外支持。此时如果直接追责,团队很可能争论数字,而不是处理原因。
2. 第一步:把差异拆成可验证的原因

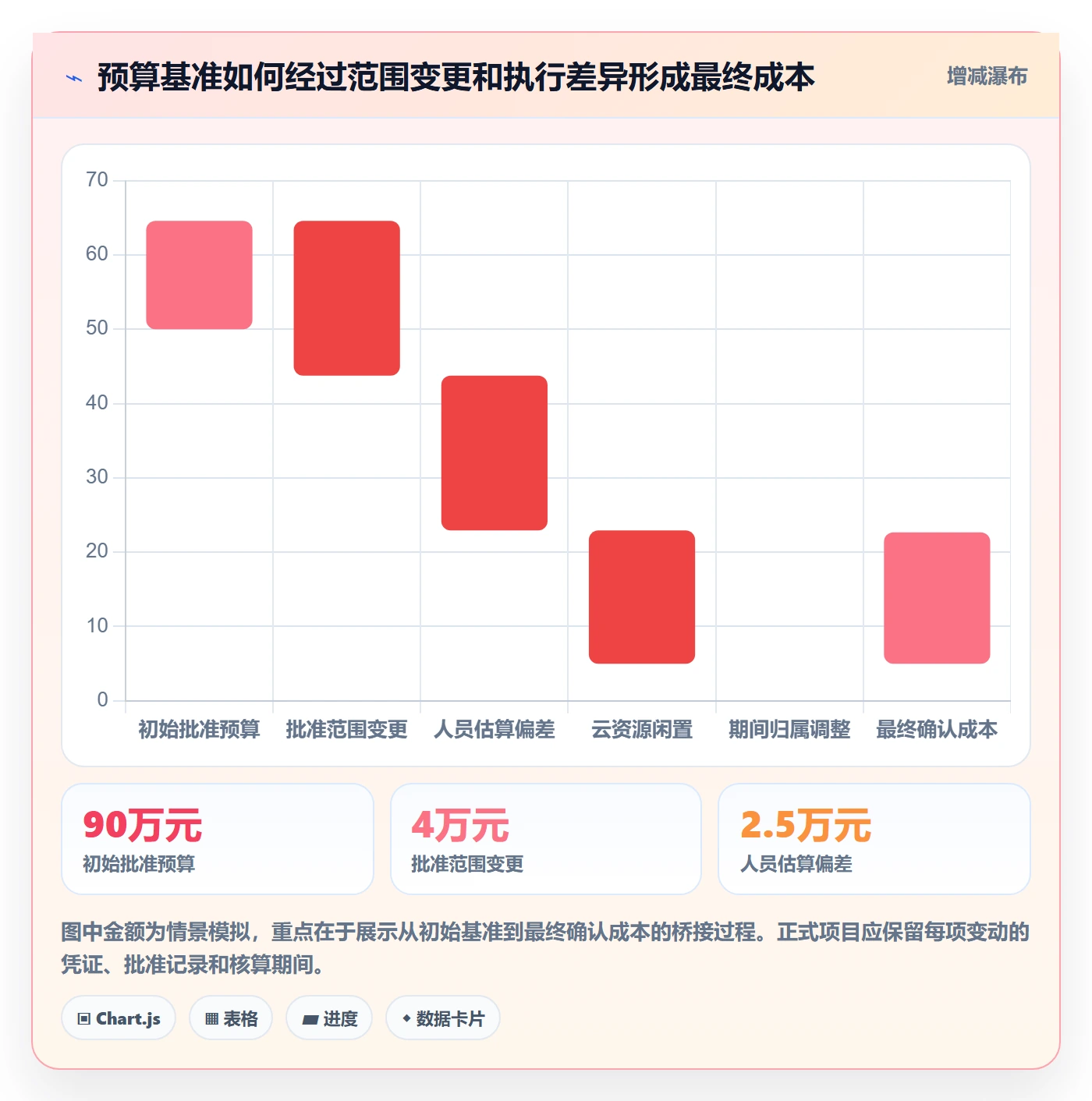

项目组将98万元拆成已核实发生、待核实承诺和暂无法归属三类,再对比90万元基准预算。通过核对工时、验收单、云账单和范围变更记录,发现其中一部分是预算基准低估,一部分来自新增客户需求,一部分是云环境清理延迟,还有一部分属于费用期间错配。
| 差异来源 | 模拟金额 | 核验依据 | 管理动作 |
|---|---|---|---|
| 新增需求,经批准变更 | 4.0万元 | 范围变更单与客户确认记录 | 更新变更预算,保留原始基准 |
| 人员投入估算偏低 | 2.5万元 | 任务工时、角色配置与阶段计划 | 修正后续项目估算参数 |
| 云资源闲置 | 1.2万元 | 环境账单、资源使用周期和停用记录 | 增加测试环境到期提醒 |
| 期间或归属待调整 | 0.3万元 | 发票期间、项目编码和入账记录 | 更正映射,不作为执行超支 |
这组拆解没有简单把所有差异归咎于项目经理。新增需求属于已批准的经营选择;估算偏差需要改善规划;云资源闲置属于可避免的执行损耗;期间错配则是数据处理问题。四种原因对应四种负责人和处理方式,这才是差异分析的价值。
3. 第二步:建立采集流程,不让月底补记成为常态
试点期间,团队将成本事件分成三条采集路径。采购和外包从订单、合同、验收和发票记录进入;内部投入通过工作项与工时记录关联;云资源则按账号、环境和项目标签汇总。三条路径不要求使用同一张表,而是要求最终都能映射到项目编码、期间和成本类别。
我会特别避免要求员工“月底回忆整个月做了什么”。更可行的方式是在业务发生时完成最少必要记录,月底由项目负责人只处理异常项。对高金额外包、范围变更和异常云用量增加必填依据;对常规低金额支出则采用规则映射与抽样复核,控制记录负担。
4. 第三步:用分层核验守住准确性
核验不是每条数据都由财务重复检查。可把校验分为自动规则、责任人确认和跨部门抽样三层。自动规则负责发现空编码、重复单据、日期异常和超阈值金额;责任人确认业务归属和范围;财务或成本分析人员抽查关键项目、重大差异和高风险类别。

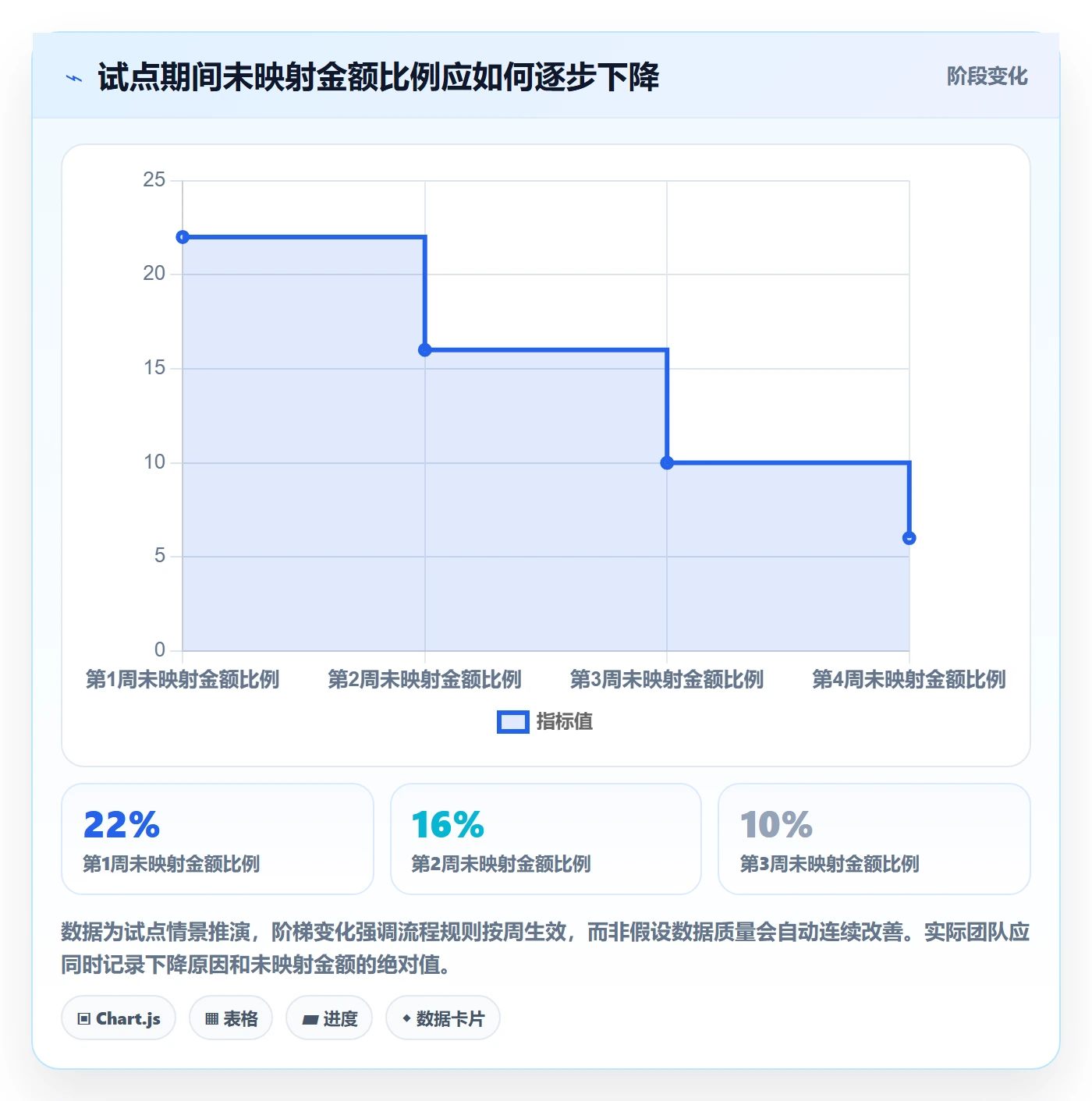

在模拟案例中,团队将原先月末集中对账改成每周检查异常清单。第一次对账发现的待归属项目从18条降到第八周的6条;平均完成归属确认的时间从7个工作日降至3个工作日。这里的数据只用于呈现试点目标的可能变化,不代表普遍可达到的效果。真正需要跟踪的是差异是否减少,以及减少来自流程改善还是单纯延后记录。
5. 第四步:从成本结果反推业务改进,而不是只做费用削减
项目结束时,团队确认的成本为97.7万元。按90万元原始基准看,仍高出7.7万元;按批准变更后的预算94万元看,则高出3.7万元。若只报告“超支8.6%”,会把批准需求和执行效率混在一起;同时展示原始基准与变更预算,才能区分业务选择和交付表现。
复盘后采取三项动作:把云环境停用责任纳入测试结束清单;在相似交付项目中为关键岗位增加估算缓冲;规定客户需求变化必须先评估成本、工期和质量影响,再进入执行。团队没有把人员投入简单砍掉,因为证据显示主要问题不是普遍低效,而是早期估算遗漏和环境清理延迟。

6. 观察哪些指标有用,哪些指标容易诱发错误行为
试点的指标不宜太多。首期通常保留归集及时率、未映射金额比例、预算偏差、变更审批完整率、异常关闭周期和返工相关投入。每个指标都应配一个解释规则:谁看、多久看一次、达到什么状态需要行动。
需要谨慎使用“人均成本”“部门成本排名”或“工时利用率”作为单一绩效指标。这些数值可能受项目复杂度、角色结构和数据填报行为影响。若团队发现填报越多就越容易被认为低效,员工就会降低记录意愿;若只奖励预算不超支,负责人可能把必要工作推迟到下一期。
六、落地执行方案:从四周试点到稳定运营
1. 第一周:选定对象,冻结首版口径
第一周的目标不是做完整制度,而是选一个试点对象,写清成本定义、对象编码、纳入范围、时间口径和责任人。同步盘点当前可获得的数据源,标出哪些字段可自动获取、哪些需要人工补录、哪些暂时没有可靠证据。
- 确定一个试点项目或产品,不与多个业务模式差异过大的对象混在一起。
- 列出成本类别与现有数据来源,明确每一类的事实凭证。
- 确定最小必填字段:对象编码、成本类别、发生期间、金额或数量、责任人、依据链接。
- 记录首版规则的生效日期和版本,变更时保留旧版本。
2. 第二周:做数据映射和历史回放
把最近一个完整周期的采购、费用、工时和资源账单映射到试点对象,检查重复、缺失和期间错位。不要一开始就把历史数据全部补齐;先用一个周期验证规则能否解释金额、能否从汇总追溯到凭证。
回放的价值在于暴露口径漏洞。例如,项目负责人发现云账单只有账号没有环境标签,说明当前记录不足以支持细分;财务发现某类差旅费用长期缺少项目编码,则说明报销流程需要增加轻量字段,而不是每个月靠人工猜测。
3. 第三周:运行异常清单,验证责任链
试点团队每周查看异常清单,而不是等月底才看总额。异常可包括未映射费用、超阈值金额、预算偏差趋势、已发生未入账、成本对象关闭后仍有支出等。每条异常都应有负责人、截止日期、处理结论和证据链接。
成本责任链可以用“提交,核验,解释,决策”四步运行。提交人负责事实完整,核验人负责规则一致,业务负责人解释偏差,授权人决定接受、调整或升级。若这四步集中到财务一个岗位,处理速度和业务质量都会受限。
4. 第四周:复盘试点收益,再决定扩面
第四周不应只展示节省了多少金额。试点周期短时,成本变化可能还没有充分体现,团队更应该评估数据可追溯性、异常处理速度、管理会议是否减少口径争论,以及新增采集工作是否可以接受。
扩面前至少确认三项:关键成本能否追溯到依据,主要偏差能否被业务负责人解释,管理动作是否真实发生。若只完成了数据汇总,没有业务动作,就先改善责任链;若主要问题是数据缺失,就先改采集流程;若口径稳定但处理过慢,再考虑自动化和系统连接。

七、不同组织情况下的行动建议与取舍
1. 小团队、成本结构简单:先做轻量归集
若团队规模较小、项目数量有限,且大部分成本来自少数几类采购或人员投入,先用统一模板和固定编码即可。此时引入复杂分摊、审批层级和多维度看板,容易让维护成本大于管理收益。
建议每月核对项目、费用类别和发生期间,建立简短的偏差说明。等到项目数量、共享资源或跨部门协作明显增加后,再增加工时、驱动因子和自动化连接。取舍重点是接受一部分共享成本暂留在池中,换取团队能长期坚持记录。
2. 百人以上或中大型组织:把规则和系统职责拆开
人员超过百人、项目和部门较多时,单靠共享表格往往会遇到编码冲突、权限难控、版本混乱和历史记录不可追溯等问题。此时适合建立主数据、权限流程、数据接口和例外处理机制,并明确项目协作平台、财务系统、采购系统各自的权威数据范围。
若企业使用 PingCode 管理需求、项目、任务和工时,可把它放在业务过程协同的位置,用来辅助识别项目投入、工作项进展和责任关系;财务入账、税务凭证、付款状态仍由相应财务系统管理。选型时不要只看能否显示成本字段,还要验证项目编码是否稳定、接口是否可维护、历史记录能否追溯,以及业务成员是否愿意在日常流程中使用。
这类组织的主要取舍是“统一标准”与“业务灵活度”。核心口径应统一,特殊业务可以有经审批的扩展字段,但不能让每个部门自行定义成本对象和期间规则,否则跨部门比较很快失去意义。
3. 项目高度不确定:先管变更与承诺,再谈精确预测
探索型研发、定制化交付和新业务试点,前期很难精确预估最终成本。此时重点不应是强行给出一个看似准确的总数,而是记录关键假设、资源承诺和范围变化。成本预测可以按阶段更新,并保留预测版本,观察风险是否随着新信息而变化。
这种场景下,预算不是固定不动的承诺,而是决策边界。每次增加投入,都要说明它购买了什么信息、能力或交付结果。若实验失败,损失未必意味着管理失败;没有验证假设、没有形成可复用知识的投入,才更值得复盘。
4. 共享成本占比高:保持透明,不急于逐项目摊完
平台基础设施、公共服务团队和企业级软件费用经常服务多个业务对象,但使用量并不总能准确区分。若有可靠的资源消耗记录,可以用实际用量作为驱动因子;若只有人数或收入等代理变量,则应明确标注为管理分摊,而不是直接成本事实。
对暂时没有可靠分摊依据的成本,可以单独展示总额、变化趋势和使用边界,并通过容量规划、服务等级和使用规则进行管理。它牺牲了项目级“完整成本”的表面精度,却保留了分析的诚实性,也减少部门对分摊公式的长期争议。
5. 管理目标不同,指标组合也应不同
企业要先说清成本管理服务于哪类决策。经营规划关心产品或客户的投入产出;项目交付关心预算偏差和范围变更;资源规划关心人员容量和峰值需求;采购治理关心单价、合同承诺和供应商表现。一个指标很难同时回答所有问题。
| 管理场景 | 优先指标 | 应避免的单一判断 |
|---|---|---|
| 项目交付 | 预算偏差、变更金额、未完工作估算、返工投入 | 只按最终成本是否低于预算评价项目 |
| 产品经营 | 产品投入、维护成本、客户使用或收入贡献 | 将短期收入不足直接等同于项目无价值 |
| 采购与外包 | 承诺金额、验收金额、单价变化、供应商交付偏差 | 只比较合同总价,不看范围和验收质量 |
| 云资源治理 | 资源用量、闲置时长、单位业务量成本 | 只看月账单总额,不看业务量和峰值需求 |
八、数据治理、复盘和工具选型:让方案能够持续而不是只做一次
1. 把数据质量分成完整性、准确性和可追溯性
数据质量不能只用“有多少行已填写”衡量。完整性看必填字段是否齐全;准确性看金额、期间和对象是否符合凭证与规则;可追溯性看能否从汇总数字回到原始记录、变更和责任人。三者要分开监控,因为高填报率并不必然意味着高准确性。
首期可以用简单的抽样规则:优先抽查金额最大的事项、偏差最大的事项、频繁出现的供应商或成本类别,再随机抽少量普通记录。抽样结果要用于修订流程和口径,不应把每个小错误都变成追责事件,否则数据提供者会倾向于隐藏不确定事项。
2. 让管理复盘围绕“假设,证据,动作”展开
每次成本复盘,我会要求讨论依次回答:原来有哪些成本假设,实际发生了什么证据,差异是否改变了决策,下一次需要改什么。这样可以避免会议陷入“谁记错了”或“哪个部门花得多”的争论。
需要持续积累的不是一张静态成本表,而是估算参数和业务因果。例如,某类交付中测试支持投入持续高于计划,可能意味着测试范围估算不足,也可能意味着需求质量较差。只有把成本记录与工作类型、质量结果和变更情况联系起来,历史数据才可能改善未来预测。
3. 选工具时,用真实流程做验收,不看演示里的理想数据
工具评估应围绕一次完整业务过程:创建项目、分配成本对象、记录工作投入、处理采购或费用、核对差异、审批变更、导出追溯证据。让实际业务成员完成任务,观察他们需要重复填写多少字段,异常是否能被发现,历史规则变更是否留痕。
对项目协作平台,可以检查项目与任务的关联、权限、审计记录、提醒和接口能力;对财务系统,重点核验凭证、期间、科目和审批控制。若工具之间需要导入导出,必须明确主数据由谁维护、同步失败由谁处理、重复记录如何识别。工具选型不是功能清单竞赛,而是端到端流程能否稳定运行的验证。
4. 建立成本口径变更机制,避免数字前后不可比
成本口径迟早会变化,例如新增云资源标签、调整共享成本驱动因素或改变项目分类。变更时应记录生效日期、影响范围、批准人和历史数据是否重算。若旧数据不重算,也要在报表上说明断点;若进行重算,则要保留原始值和重算版本。
不要为了让趋势图更平滑而悄悄改口径。可比性本身是一项管理资产,任何口径变化都应被当成数据治理事件,而不是临时修表。规模越大的组织,越需要把这一流程纳入正式治理。
九、结尾:实际成本管理的核心,是让每个数字都能推动一个更好的决定
1. 不追求看起来完整,先追求能够解释
我对成本落地的独特判断是:一条成本数字的价值,不在于它被分配到多少层级,而在于它能否被复核、能否解释差异、能否触发适当行动。直接成本先做到可追溯,共享成本明确展示,分摊假设公开,往往比一套无法验证的全成本模型更适合成为起点。
跨部门协作中,成本管理也不是财务单方面“管住费用”。它要求业务定义对象、采购记录承诺、交付记录变化、研发记录投入、财务核验入账。各方不是把数字交给某个部门,而是共同维护一条从资源发生到经营决策的证据链。
2. 下一步:用一个项目验证,而不是先写一套大制度
如果你准备启动,建议本周就选择一个有负责人、边界清楚、成本构成具有代表性的项目,完成以下四项工作:
- 用一页纸定义成本对象、纳入范围、发生口径和责任人。
- 选取最近一个完整周期,回放采购、工时、费用和资源账单。
- 把差异拆成范围、数量、价格、效率和归属问题,并为每类问题指定动作负责人。
- 四周后评估归集质量、处理时效、维护负担和决策变化,再决定扩面或调整。
真正可持续的方案,不是让所有人填更多数据,而是让关键数据在正确的时间被正确的人使用。先把口径说清、把责任接上、把异常处理闭环,再决定要不要进一步细分或自动化。这样落地的实际成本管理,才不会止步于月末对账,而能成为跨部门团队做取舍、改计划和配置资源的共同依据。
常见问题解答(FAQ)
1. 跨部门团队做成本管理,第一步应该从哪里开始?
我所在的团队涉及产品、研发、采购和财务,大家对“成本”指的不是同一件事:有人只算采购支出,有人把工时也算进去。我担心一开始就上系统、定指标,最后得到的数字彼此对不上,应该怎么起步?
先统一核算边界,再谈工具和目标。可以选一个正在进行的项目试跑两周,明确统计周期、成本对象和口径:例如把成本分成外部采购、内部人力、云资源及其他费用;内部人力按“投入工时×统一的人力费率”估算,费率由财务按岗位类别提供,避免各部门自行定价。
示例:一个跨部门项目投入研发320小时、产品80小时、测试100小时,若对应费率分别为每小时300元、260元、220元,人力成本就是12.4万元;再加上采购和云资源,才能得到可讨论的项目总成本。试跑后优先检查重复记账、漏记和归属争议,而不是急着追求数字精确到个位数。
2. 部门之间如何分摊共享成本,才能减少争议?
我发现设计、测试和云资源常常被多个项目共同使用,直接平均分摊看起来简单,却可能让低使用量项目承担过多费用。我想知道,实际操作中应该选什么分摊依据,什么时候又不值得细分?
优先选择能解释成本驱动因素、且团队实际能采集的数据。设计支持可按各项目实际工时分摊,测试环境可按环境占用天数或资源用量分摊,云费用可依据账单标签和用量分配;只有在无法可靠采集时,才用项目人数或预算占比作为临时代理。
举例来说,某月共享测试环境费用为2万元,项目甲占用18天、项目乙占用12天,按占用天数分摊后分别为1.2万元和0.8万元,比各分1万元更能反映使用情况。若某项共享费用金额很小,采集和核对成本反而更高,就应设置重要性门槛,直接归入部门公共费用,并记录这一规则。
3. 如何避免成本管理变成填表任务,数据还不可信?
我担心让各部门每周填工时和费用,会增加一线负担;如果大家为了交表估算数字,报表看起来完整,实际却不能用于决策。有没有一种既能控制工作量、又能发现异常的做法?
把采集动作嵌入已有流程,并对高价值数据做抽查,不要另造一套重复台账。项目负责人每周只补充本周投入比例和未归属事项,采购与云账单尽量从现有财务记录导入;财务每月抽查金额最大的项目以及偏差最大的类别。
示例试点可先设三项质量指标:成本归属完整率不低于95%,超过5000元的支出有凭证或负责人确认,项目月度估算与财务实际金额偏差超过10%时必须说明原因。这里的阈值不是通用标准,应根据团队规模和数据成熟度调整。若连续两个月都靠补录才能达标,说明流程或字段设计有问题,应先减字段、改责任归属,而不是催填。
4. 成本数据出来后,怎样判断该削减成本还是继续投入?
我拿到项目成本报表后,发现有的项目花费比预算高,但业务团队认为这是为了赶进度;另一些项目花费不高,却一直没有交付结果。我不想只按超预算就砍资源,应该结合哪些信息作判断?
不要把“花得多”直接等同于“浪费”,要同时看阶段、交付和偏差原因。建议每月对照预算、实际成本、已完成里程碑及预计剩余成本:若成本超支来自经批准的范围增加,且关键交付仍按计划推进,应更新预测并确认收益是否仍成立;
若超支伴随返工增加、阻塞未解决或交付持续延期,则先查成本流向和责任环节,再考虑暂停新增投入。示例:项目预算30万元,已花24万元但只完成约一半,且其中6万元来自重复返工,这比单纯“已花预算的80%”更值得触发评审。评审结论可以是继续、调整范围、补充资源或停止项目,并记录依据;
这样下一次预算决策才能复用,而不是每月重复争论。
核心关键词
文章包含AI辅助创作:实际成本落地方案:跨部门团队开展成本管理的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594664
读者评论
我们试点时也发现,工时填报完整不等于归集准确。把工时用于成本估算还是绩效考核,最好提前讲清楚,否则数据很容易变得“好看”但不真实。
共享云资源分摊一直是我们内部的争议点。文章建议先留在成本池,我觉得务实;不过如果长期不分摊,项目间比较还是会缺一块,可能需要定期验证驱动因素。
先保留基准预算和变更记录这点很有用。实际操作中,需求变化经常口头确认,后补审批容易让偏差归因失真,想知道团队怎样把变更记录做得轻量又及时。
