成本管理预计成本教程:跨部门团队实操方法,避坑指南
项目预算看起来还剩 80 万,财务却提醒现金流可能不够;业务部门说这是“已经签约的收入”,采购说合同还没盖章,项目经理则把它算进预计成本。很多成本偏差不是算术错误,而是团队把不同确定性、不同时间口径的数据混在了一张表里。预计成本真正要解决的,不是报出一个看似精确的数字,而是让团队在不确定性仍然存在时,尽早看见可能的结果,并能据此采取行动。
一、先讲核心结论:预计成本不是“预算减去已花费”
1. 预计成本回答的是一个未来问题
预算说明组织愿意为项目投入多少,实际成本说明截至某个时间已经发生了多少,预计成本则回答:如果当前范围、进度、资源效率和风险继续发展,项目最终可能花费多少。
这三个数字不是同一类信息。把剩余预算直接当作预计成本,等于假设接下来所有工作都按计划完成、没有返工、没有价格变化、没有额外需求,也没有资源效率波动。对复杂项目而言,这种假设通常不成立。
我在成本复盘中更重视一个问题:团队能否解释预计数是如何形成的。若只能回答“系统算出来是 420 万”,却说不清未完成工作、已承诺支出、风险储备和关键假设,那个数字就不适合拿来做决策。
2. 先统一四个口径,再讨论结果
跨部门讨论预计成本前,必须先统一项目边界、成本范围、数据截止日和预测情景。否则,财务按已入账金额计算,采购按合同金额计算,业务按需求承诺计算,项目团队按工时估算计算,大家都可能算得没错,结论却完全不同。
- 项目边界:哪些阶段、产品、地区、交付物和内部支持工作纳入项目。
- 成本范围:是否包括人力、外包、采购、差旅、云资源、税费、返工和上线后的必要支出。
- 数据截止日:例如“截至 6 月 30 日”,而不是“最近一次更新”。
- 预测情景:至少区分基准情景、风险情景;数据成熟后再增加乐观情景。
我建议把预计成本拆成已发生、已承诺、剩余工作预测和风险调整四部分。这样做不一定比一个总数更漂亮,但更容易定位差异究竟来自入账延迟、采购合同、工作量增加,还是团队对风险的判断。
| 组成部分 | 回答的问题 | 常见证据 | 常见误判 |
|---|---|---|---|
| 已发生成本 | 截至截止日实际消耗了多少 | 总账、工时、费用单、资源账单 | 只看已入账金额,忽略未结算费用 |
| 已承诺成本 | 已签约或已下单、未来大概率要支付多少 | 合同、采购订单、外包里程碑 | 把承诺金额与已发生金额重复相加 |
| 剩余工作预测 | 完成未交付工作还需多少资源 | 工作包、剩余工时、资源单价 | 直接沿用最初预算,不更新效率和范围 |
| 风险调整 | 已识别不确定性可能增加或减少多少成本 | 风险登记册、历史偏差、概率估算 | 随意加一个百分比,无法追溯依据 |
在使用挣值管理时,常见的完工估算公式之一是:EAC = AC + (BAC – EV) / CPI。其中 AC 是已发生成本,BAC 是完工预算,EV 是已完成工作的预算价值,CPI 是成本绩效指数。它适合“当前成本效率大致延续”的情形,但不应被当成所有项目的万能公式。若后续工作效率与前期明显不同,公式的假设就需要重新评估。

3. 预计成本应该是可更新的判断,不是一次性承诺
预算通常在立项时批准,预计成本则应随着项目进展持续更新。预测值变化,不一定代表管理失败;如果新信息出现后预测仍然一动不动,反而值得警惕。
我的判断是:一个有用的预测,允许数字变化,但要求假设透明、变化可解释、责任可落实。比如“预计增加 18 万元”,要同时写明是新增需求、采购价格变化、返工还是延迟导致的人力成本,并标出证据、影响日期和下一次复核时间。
二、背景和真实场景:跨部门为什么总在“对数字”而不是“做决策”
1. 同一个项目,部门看到的是不同的成本切面
业务部门关注范围和交付价值,常把客户新增需求视为必须完成的工作;项目团队关心工作量和进度,往往先把需求列入计划再补估算;采购关注合同金额、付款条件和供应商报价;财务关注会计确认、预算控制和现金流。每个视角都重要,但它们不天然处于同一时间线上。
例如,供应商合同签订 60 万元,首期已支付 20 万元,完成验收后还要支付 40 万元。项目团队可能把已支付的 20 万元记入实际成本,采购又把 60 万元作为承诺金额,若简单相加,预计成本就虚增 20 万元。反过来,只看已付款 20 万元,又会漏掉未来 40 万元的现金义务。
这类差异往往不是谁不懂成本,而是定义不一致。实操中,与其在会上争论“哪个数字才对”,不如先追问“这个数字代表什么、截至哪一天、是否含税、是否已经和其他口径重复”。
2. 延迟暴露的偏差,通常比单次超支更危险
不少团队每月都按时提交数字,却到项目后期才发现成本风险。原因之一是成本报告只展示合计金额,不展示预测变化的来源;另一原因是团队只统计已经发生的支出,对未完成工作和合同义务关注不足。

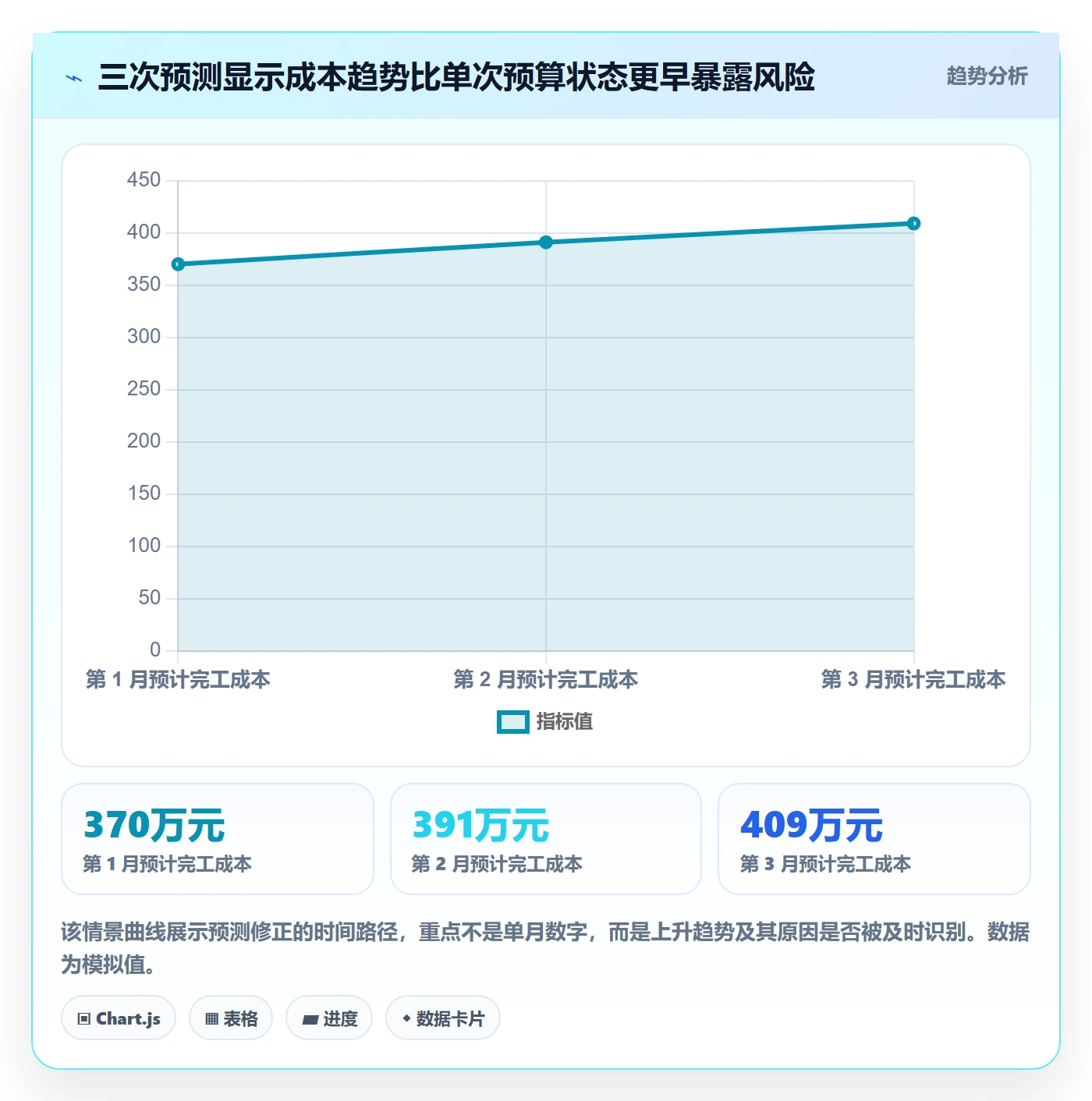

我会特别关注预测变化率,而不只关注超预算金额。比如某项目当前预测仍低于预算,但连续三次月度预测都上升,而且上升原因是同一类返工,这个信号可能比“预算已超 3%”更值得管理层介入。前者提示趋势正在恶化,后者可能只是范围已调整后的合理结果。
对于采用 PingCode 等项目管理平台的中大型组织,项目任务、需求、迭代和责任人信息可以作为工作量预测的输入之一;但平台记录本身不等于财务成本数据。仍需把任务估算、资源单价、采购合同与财务实际支出通过明确字段和流程关联,不能把“任务进度百分比”直接解释成“成本完成百分比”。
3. 一个可复用的跨部门模拟场景
下面用一个 6 个月数字化改造项目说明方法。数字是用于演示的情景模拟,不是行业统计,也不代表任何具体企业的真实经营数据。项目批准预算为 400 万元,范围包括内部研发、外部实施、云资源和上线培训。
| 项目状态 | 初始判断 | 第 3 个月复核 | 差异来源 |
|---|---|---|---|
| 已发生成本 | 0 万元 | 145 万元 | 财务总账、工时、已验收服务 |
| 已承诺未结算 | 80 万元 | 62 万元 | 部分订单已转入已发生成本,需去重 |
| 剩余工作预测 | 270 万元 | 178 万元 | 已完成工作增加,但核心接口联调仍有不确定性 |
| 风险调整 | 20 万元 | 24 万元 | 新增数据迁移风险,旧风险关闭 |
| 预计完工成本 | 370 万元 | 409 万元 | 超预算主要来自新增范围与返工 |
如果只看已发生的 145 万元,团队可能认为预算充足;如果把项目进度 50% 简单乘以预算,也会得到 200 万元左右的“剩余空间”错觉。更有价值的结论是:预计完工成本已超过预算 9 万元,且超出部分主要与新增需求和接口返工有关。管理层因此可以决定削减低价值范围、接受增资,或调整交付阶段,而不是等到项目结束后才追问为什么超支。

三、常见误区:让预计成本看起来精确,却无法指导行动
1. 把预算减去实际支出当作剩余成本
“预算 400 万,已经花了 150 万,所以还剩 250 万”是一种预算余额算法,不是完工成本预测。它默认剩余工作只需要 250 万,而且已承诺未支付部分、工作效率变化、范围变更和风险都已被正确考虑。
正确做法是把“预算余额”和“预计剩余成本”分开显示。前者服务预算控制,后者服务完工判断;当预计剩余成本高于预算余额时,团队应解释差额并提出方案,而不是为了让报表好看而调整预测。
2. 把进度百分比当成成本完成比例
完成 70% 的任务,不代表花掉 70% 的成本。高成本设备可能还未采购,低成本文档工作却已完成;也可能一项任务在界面上显示完成 80%,但最难、最昂贵的验收工作尚未开始。
进度估算应该落在可验收的工作包上。对无法客观量化的工作,团队可以采用 0/100、50/50 或里程碑法,但要统一规则,并警惕用“主观百分比”制造虚假的精确感。
3. 把承诺成本和已发生成本重复相加
采购订单金额、发票金额、付款金额和财务入账金额描述的是不同阶段。一个合同可能先形成承诺,后按里程碑验收转为已发生,再分期付款。预计成本模型必须明确金额在状态转换后如何移出原分类,避免同一笔支出被算两次。
我建议为每项外部采购保留合同号、订单号、含税口径、已验收金额、已付款金额、待验收金额和预计最终金额。项目管理报表不要只导入一列“采购金额”,否则很难发现重复计入和漏计。
4. 用统一百分比预留风险,代替风险分析
“统一加 10%”看起来简单,却无法说明这 10% 对应什么风险。成熟项目可能不需要这么高的储备;不确定性极强的项目加 10% 又可能明显不足。风险储备应与具体风险、概率、影响和责任人关联。
对定量成熟度较低的项目,可以先用区间表达,例如基准 360 万元、风险情景 390 万元,而不是假装存在一个准确到个位数的单点预测。随着数据增多,再逐步缩小区间。
5. 为了“守预算”而压低预测
压低预测不会降低实际支出,只会把发现问题的时间推迟。若团队担心报出坏消息会被追责,常见后果是把新增范围记为“团队优化”、把返工放进普通开发工时,或者直到合同变更确定后才更新预测。
管理者应把预测准确性和风险及时暴露纳入复盘,而不能只奖励“最终没有超预算”。项目经理可以对预测偏差负责,但不应因为在早期如实呈现不确定性而受到惩罚。

四、专业判断逻辑:如何把数字变成可信的预测
1. 先定义预测对象与成本边界
每次预测都应明确要预测的是项目总成本、某阶段成本、年度现金支出,还是某个部门的内部投入。它们的时间和会计口径不同,不能放在同一列比较。
边界定义最好写进项目成本基准说明:纳入哪些工作、是否包括内部人力、采用标准成本还是实际成本、外币汇率如何处理、税费是否包含、共享资源按什么规则分摊。边界越清楚,跨部门对账越少。
2. 用工作包估算剩余工作,而不是凭感觉补总数
把剩余工作拆到足以估算、又不至于维护成本过高的粒度。对于内部团队,可用剩余工时乘以统一的人力成本率;对于采购和外包,使用合同余额、已确认变更单和待定范围;对云资源等持续性费用,依据用量趋势、单价和预计运行周期估算。
工作拆解不意味着每项任务都要细到小时。一个合理边界是:金额较大、风险较高、跨部门交接频繁的工作包单独估算;小额、稳定、可预测的项目可以按类别合并。
- 列出尚未验收的交付物,并标明负责人和预计完成时间。
- 评估每项工作的剩余工作量,不用原始估算替代当前判断。
- 匹配资源类型和成本单价,区分内部人力与外部采购。
- 加入合同承诺和已批准的变更,检查与已发生成本是否重复。
- 单独记录未批准需求,不将其悄悄并入基准预测。
3. 判断预测方法是否适合当前项目
不同方法适合不同成熟度。数据较少、范围不稳定时,工作包估算和情景分析通常更实用;历史数据充足、交付节奏稳定时,可以使用单位成本或趋势外推;采用挣值管理的项目,可用绩效指标估算完工成本,但必须检查前期效率是否能代表后续工作。
| 项目条件 | 建议方法 | 主要风险 | 复核重点 |
|---|---|---|---|
| 范围稳定、历史项目可比 | 类比估算或单位成本 | 项目差异被平均数掩盖 | 规模、技术、团队和交付环境是否可比 |
| 工作包清晰、资源已知 | 自下而上估算 | 拆解和维护成本较高 | 工作量、费率、依赖关系是否更新 |
| 已积累进度与成本绩效数据 | 挣值指标预测 | 历史效率未必代表未来 | CPI、SPI 的适用范围与阶段差异 |
| 需求仍在变化、风险较多 | 情景区间与风险调整 | 区间过宽而无法决策 | 关键风险是否有触发条件和应对动作 |
4. 把单点预测改造成“基准值加风险区间”

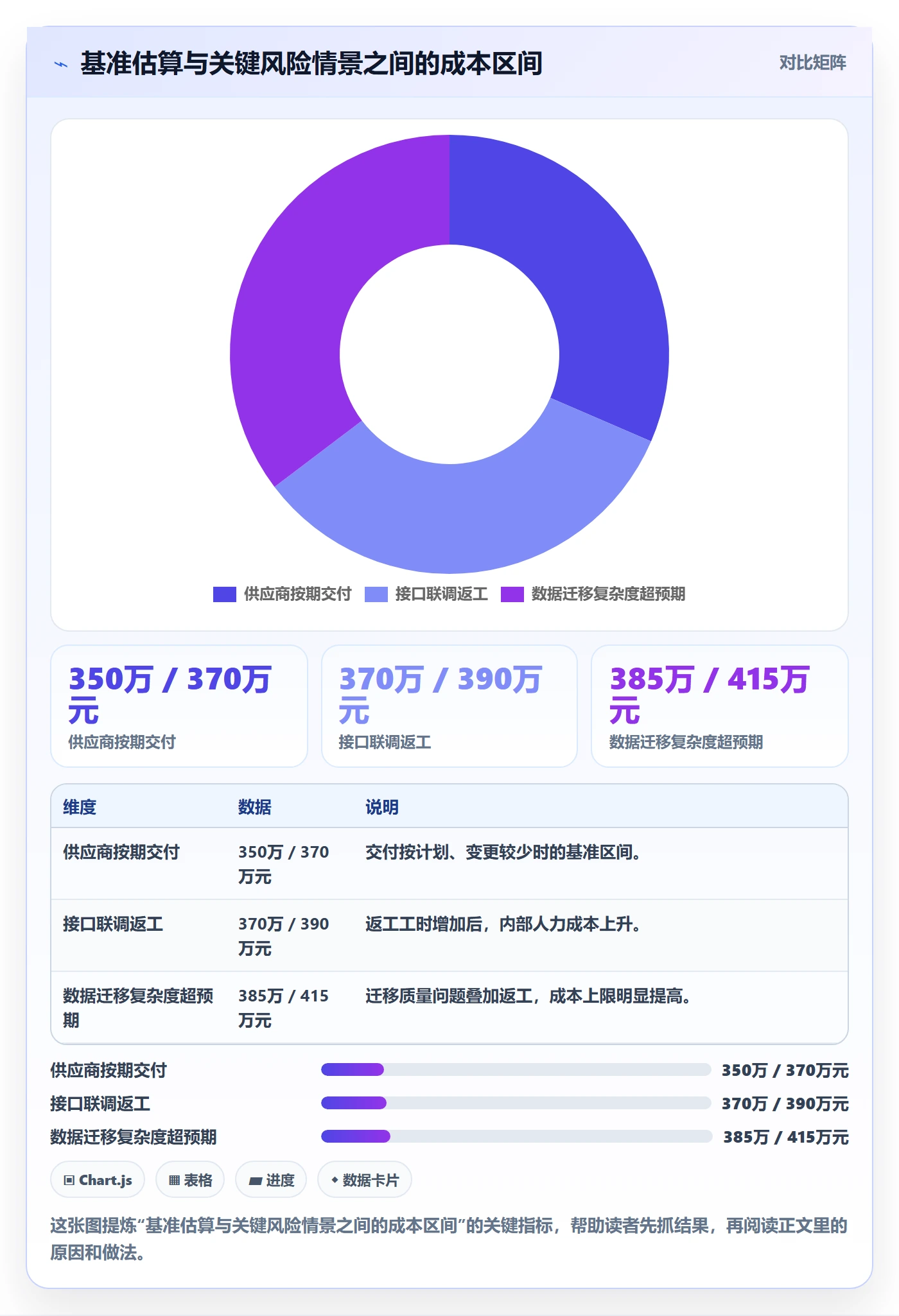

单点预测便于汇报,却可能隐藏不确定性。我通常建议同时呈现基准估算、风险情景和关键假设。例如基准预计 360 万元,若供应商接口延期或迁移返工触发,风险情景为 390 万元。这里的区间不是承诺上下限,而是帮助决策者理解哪些条件会改变结果。
情景分析不必一开始就做复杂的蒙特卡洛模拟。团队可以先挑选影响最大的三至五项风险,估算发生概率和成本影响,再说明应对措施。只有当数据和决策价值足够时,才值得投入精力建立更复杂的概率模型。

5. 用变化解释机制,而不是只解释数字
每次预测更新至少记录三个信息:本期预测与上期相比变化多少,变化由什么因素造成,下一步采取什么行动。比如“预计增加 12 万元”只是结果;“因数据映射规则变更,新增 240 小时测试与修复,已获业务负责人确认,计划将低优先级报表移至二期”才形成可管理的信息。
如果同类原因连续多个周期出现,应升级为机制问题。返工反复发生,不能每月都当作新的偶发事件;可能需要调整需求验收、技术评审、供应商管理或测试策略。成本预测的价值之一,就是让隐性的工作方式问题变得可见。
五、跨部门实操流程:从数据采集到行动闭环

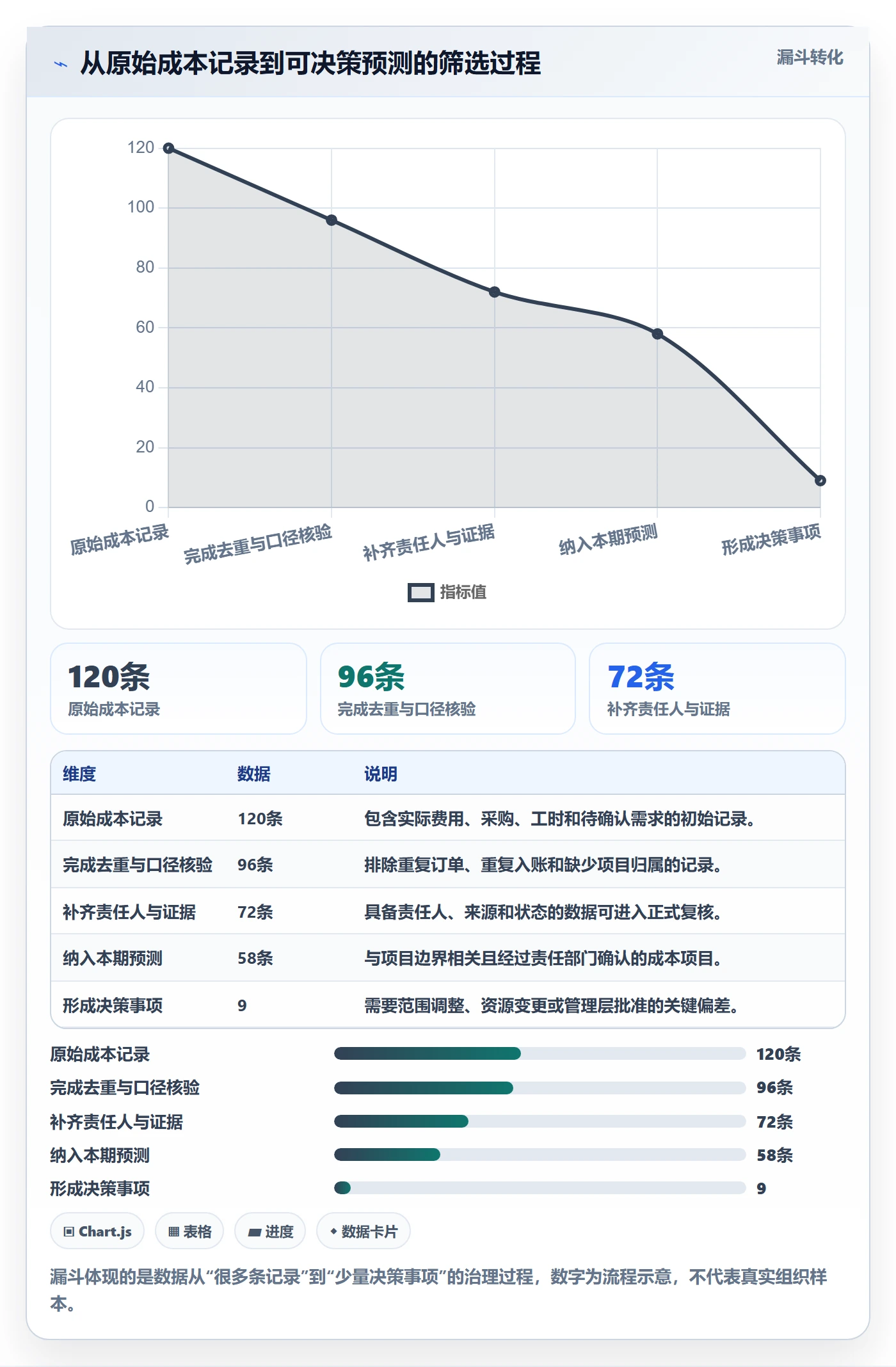

1. 建立一张有责任人的成本台账
台账不需要一开始就做成复杂系统,但至少应包含成本类别、责任部门、金额、状态、预计发生日期、数据来源、更新时间、是否已纳入预测和对应证据。没有责任人的数字,很难在下一轮更新中得到确认。
建议将成本记录区分为“实际发生、已承诺、预测、待决策”四种状态。待决策事项例如未批准需求、可选采购和待确认供应商变更,不能偷偷混入基准预测,也不应完全忽略;它们应以单独情景呈现。
2. 按固定节奏更新,而不是等月底才追数字
项目规模较大或成本波动较快时,可以每周更新高风险工作包、每月正式滚动预测;稳定的小型项目按月或阶段门更新即可。更新频率应与决策速度相匹配,不是越频繁越专业。
一个可执行的月度节奏是:截止日前由各责任人提交数据;项目经理检查工作量和范围;采购核对合同承诺;财务核对实际入账及费用口径;最后由项目负责人批准基准预测和风险情景。若到会上才开始补数据,会议很容易被对账占满。
3. 让会议从“报数”转为“处理偏差”
成本会议不应逐行朗读台账。会前把偏差按金额、变化趋势、可控性和决策时限排序,只讨论需要协作或需要批准的事项。小额且可自行纠正的问题,交由责任人在线跟踪即可。
- 先看信号:预测是否连续上升,是否逼近预算阈值,是否出现未批准承诺。
- 再查原因:区分范围变化、价格变化、工作效率、延期、返工和口径差异。
- 决定动作:削减范围、调配资源、谈判合同、接受风险或申请变更。
- 明确责任:记录负责人、完成时间和需要的决策支持。
4. 用项目管理平台连接工作事实,但保留财务口径
项目管理平台适合承载需求、任务、负责人、工时估算、缺陷、迭代和变更记录;财务系统则承载凭证、费用、付款和预算控制。两者应通过项目编码、工作包编码或合同编号关联,而不是期望任何一套系统天然包含全部事实。
以 PingCode 作为项目协作场景的示例,团队可以利用需求与任务的拆解信息追踪范围变化和剩余工作,再把经确认的工作量估算与资源成本率结合,形成预测输入。这个过程需要组织自行定义字段、审批和数据同步规则;平台中显示的任务完成状态,并不能自动证明预算消耗或财务入账比例。
对 100 人以上的中大型组织,我通常建议先做小范围试点:选一个跨研发、采购和财务的项目,验证项目编码、任务归属、成本分类和变更审批是否能对上,再考虑扩展。不要一开始就把大量历史数据全部迁入,先解决每月预测最耗时、最容易重复计算的环节。
5. 追踪成本数据质量和预测误差
只考核“有没有超预算”会漏掉预测能力本身。团队可以记录每期预测与最终实际之间的差异,观察误差是系统性偏高、偏低,还是集中在某些成本类别。预测误差不必用来简单排名部门,而要找出流程改善机会。
一个实用做法是按成本类别计算绝对偏差率,并对金额很小的类别设最低门槛,避免分母过小产生夸张比例。若实际支出为零但预测非零,也要单独解释,不能用常规百分比掩盖。

六、案例推演:把一次超预算风险拆成可选决策
1. 先还原变化,而不是先找责任人

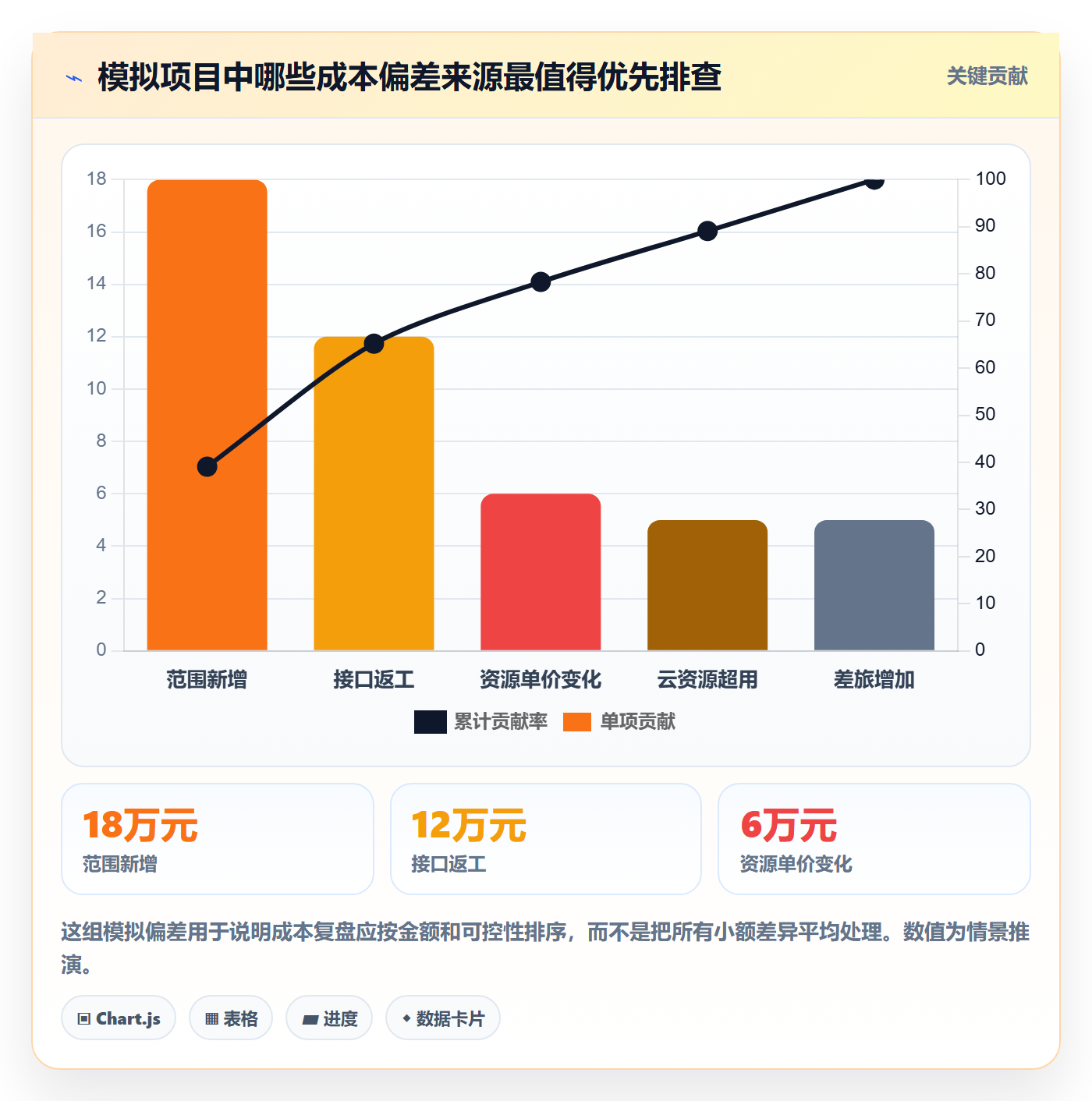

回到前述 6 个月项目,第 3 个月预测从 391 万元升到 409 万元。复盘时,团队将变化拆为范围新增 18 万元、接口返工 12 万元、资源单价变化 6 万元、云资源超用 4 万元,另有若干节约抵消了一部分成本。此处金额仅为模拟推演。
拆分后可以看出,超预算不是一个笼统的“团队效率低”。新增范围可能需要业务负责人确认优先级;接口返工需要技术团队分析原因;资源单价要由采购核对合同;云资源用量可由运维和研发共同排查。不同来源对应不同决策人。
2. 用情景比较,让管理层明确取舍

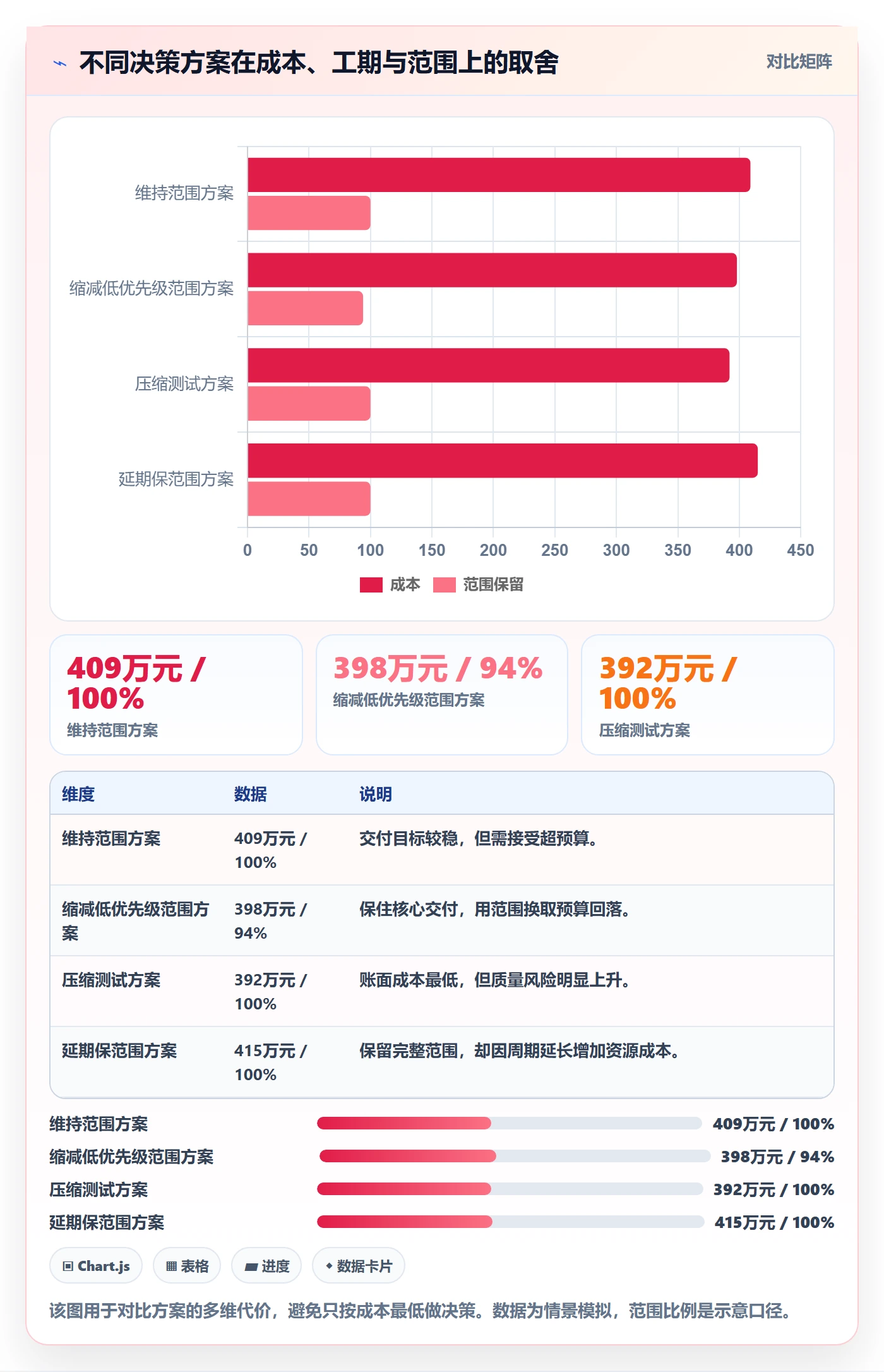

| 方案 | 预计成本 | 预计交付影响 | 主要代价 |
|---|---|---|---|
| 维持当前范围,批准增资 | 409 万元 | 目标日期基本不变 | 预算增加 9 万元,需解释收益与资金来源 |
| 将低优先级报表移至二期 | 398 万元 | 核心功能按期,高优先级报表保留 | 部分用户价值延后,需要清晰沟通范围 |
| 压缩测试与验收周期 | 约 392 万元 | 表面上可能更快 | 缺陷和上线风险上升,不建议以此作为常规节省方案 |
| 延期并保持范围 | 约 415 万元 | 交付推迟约一个月 | 延期增加内部人力和云资源成本,未必省钱 |
这里最重要的判断不是哪一项成本最低,而是有没有把延期成本、质量风险和范围价值一起纳入比较。压缩测试看起来省下 17 万元,但如果上线事故造成停机、补丁和客户补偿,整体成本可能更高。延期也不是天然节省:若团队持续待命、环境持续运行,时间拉长反而增加成本。
3. 让行动对应到可验证结果
若选择将低优先级报表移至二期,行动计划应写明具体报表、需求负责人、变更批准人和二期承诺时间;若选择申请增资,应附上收益、风险和资金来源;若选择治理返工,应给出缺陷复盘、技术方案和验证节点。
在下一轮预测时,团队要核验行动是否改变了估算。例如范围被正式移出后,相关工作量应从剩余工作预测中扣除;仅仅在会议上说“尽量减少返工”,不能直接降低预测金额。预测调整必须有实际条件支撑。

七、不同情况下的行动建议与取舍
1. 小团队、数据不完整:先做轻量预测
如果团队人数少、项目流程简单,不必马上采购复杂系统或建立大量审批。先用统一模板记录已发生、已承诺、剩余工作、风险和假设,每月由项目负责人和财务共同复核。
这类团队的首要目标是避免明显漏项和重复计算,而不是追求复杂模型。若历史数据不足,采用区间估算并标记置信度,往往比给出一个精确到千元的数字更诚实。
2. 项目范围频繁变化:把未批准事项单独列出
产品探索、客户定制或监管要求变化较多的项目,不宜把每个潜在需求都塞进基准预测。建议维护“已批准范围”和“待决策范围”两条线,分别估算成本与时间影响,让决策者看清新增需求的代价。
取舍在于:流程过松会导致范围蔓延,审批过重又会拖慢响应。可以按金额或影响设置分级门槛,小额调整由项目负责人批准,高影响变更进入跨部门评审。
3. 采购和外包占比高:重点盯合同承诺与变更单
外部成本较高时,采购订单、合同里程碑、验收状态和变更单必须能互相追溯。项目团队不应等到付款发生才更新预测,因为不可撤销的合同义务在付款前已经形成。
取舍在于,提前锁定供应商价格可以降低价格波动,却可能牺牲范围灵活性;按阶段采购更灵活,但价格和交期存在不确定性。应结合需求稳定度和供应风险决定合同结构,而不是只比较报价总额。
4. 工期压力极大:先比较“加资源”与“减范围”
当交付日期不能动时,管理层容易选择增加人手。但新成员需要熟悉业务和技术,沟通成本也会上升;对复杂任务而言,增加资源不一定按比例缩短周期。可先找关键路径、等待时间和返工源,再判断加人是否有效。
在很多项目中,明确优先级、减少并行工作、尽早处理依赖,比笼统要求加班更可控。若确实需要增员,应把招聘或外包成本、入场时间、培训投入和管理负担一起纳入预测。
5. 成本数据成熟:考虑自动化和统计预测
当项目编码稳定、工时和财务数据能关联、历史项目具有可比性时,可以逐步自动化数据采集,并按成本类别建立预测模型。机器学习或统计模型能帮助发现趋势,但不能替代范围判断、合同审查和风险决策。
如果历史数据存在分类不一致、低估返工或漏记内部工时,模型只会更快复制旧偏差。开始自动化之前,先确定数据责任人、口径变更规则和异常核验流程。
6. 组织管理者:把“坏消息提前”变成正向行为
项目负责人愿不愿意及时上报风险,取决于组织如何回应。若只在超支后追责,团队自然倾向于延迟更新;若管理者能区分可控失误、合理不确定性和故意隐瞒,就更有机会在早期采取措施。
可以在复盘中同时看最终结果和预测质量:偏差是否及时暴露,证据是否充分,纠偏动作是否执行。这样做不是降低预算纪律,而是避免把真实风险藏在“看起来没超支”的报表里。
八、避坑清单:发布月度预测前逐项核对
1. 检查口径和数据完整性
- 是否写明预测截止日期和项目边界。
- 是否区分含税与未税金额、实际支出与现金付款。
- 是否将合同已发生部分从未结算承诺中剔除。
- 是否包含内部人力、外包、采购、云资源和必要上线支持。
- 是否对共享资源分摊采用一致规则。
2. 检查预测逻辑和假设
- 剩余工作是否依据当前范围和工作量,而非直接沿用原始估算。
- 进度百分比是否有可验收交付物支撑。
- 预计单价、费率和资源计划是否与实际合同或当前配置一致。
- 关键风险是否有概率、影响、触发条件和责任人。
- 是否清楚标记尚未批准的需求和变更。
3. 检查决策价值
- 预测与上期差异是否能追溯到具体原因。
- 超预算或趋势恶化是否附有可选方案。
- 每项行动是否有负责人、期限和验证方式。
- 报表是否把小额噪声与重大风险区分开。
- 管理层是否知道哪些数字是事实、哪些是估算、哪些是假设。
若一张成本报表只给出“预算、已花、剩余”三列,通常不足以支持跨部门决策。至少补充承诺成本、剩余工作预测、预测变化原因和关键风险,才有机会从余额统计走向完工判断。
九、结论:好预测不靠数字更精确,而靠假设更透明
1. 把预计成本当作团队共同维护的决策依据
预计成本不是财务部门独自编制的报表,也不是项目经理为争取预算写出的数字。它需要业务定义价值和范围,项目团队估算工作量,采购确认合同义务,财务校验实际与口径,管理者作出资源和优先级取舍。
真正可靠的预测,不一定是最复杂的公式,也不一定每次都精准命中。它应该能清楚说明数字来自哪里、哪些条件会改变结果、偏差出现后谁来行动。只要这些问题能够回答,预测就能帮助团队更早做出选择。
2. 下一步从一次完整的月度复核开始
如果团队当前还没有统一方法,可以从一个正在执行的项目开始:选定截止日,统一成本边界,去重实际与承诺支出,按工作包估算剩余成本,列出三项最重要的风险,再与上期预测比较。
完成后,不要急着追求漂亮的仪表盘。先检查是否有重复计入、漏掉的合同义务、未经批准的范围变化,以及连续上升却无人负责的预测趋势。成本管理最有价值的时刻,不是项目结束时解释钱去了哪里,而是在下一笔钱尚未花出去之前,团队已经知道还能怎么选。
常见问题解答(FAQ)
1. 跨部门项目的预计成本应该从哪里开始核算?
我第一次牵头做跨部门预算时,财务给了总额,业务部门给了人天,采购又报了外包价,三份数字完全对不上。我想知道预计成本到底该先统一什么口径,才能避免后面每个部门都说自己没算错。
先统一“算什么、算到哪天、按什么单位算”,再收集数字。建议把预计成本拆成内部人力、外包与采购、软件及设备、差旅和预备费,并明确是否包含税费、已发生费用和共享资源。比如,一个为期12周的系统改造项目,可约定人力按“投入人天×含福利日成本”计算,采购按含税合同金额计算,所有金额统一到项目预计完工日。
用一张成本口径表让业务、研发、采购和财务确认后再填数,比先汇总后解释差异更有效。
2. 跨部门团队的人力成本,按计划人天还是实际投入估算更可靠?
我遇到过研发说只需要10人天,业务却按一个月排期报成本,最后项目延期时两边都觉得对方估错了。我不确定应该相信最初计划,还是等工时记录出来再算,才能让预计成本既及时又不失真。
预算阶段用计划人天形成基线,执行阶段用实际工时校正剩余工作,不要把两者混成一个数字。可以按角色拆分,例如开发20人天、测试8人天、业务验收4人天;再乘以各角色的内部日成本。
举例来说,若开发日成本为1800元、测试为1400元、业务为1200元,基线人力成本就是20×1800+8×1400+4×1200=52,000元。每周更新时,已完成部分采用实际投入,未完成部分采用最新剩余人天估算;这样既保留原计划作为偏差参照,也能反映真实完工预测。
3. 预计成本超过预算多少时,应该启动跨部门复核?
我们以前等到月底才发现成本超支,原因可能只是外包范围变了,也可能是需求不断增加。我想知道设多大的预警线比较实用,既不至于每次小波动都开会,也不会等问题大到无法挽回才处理。
不要只设一个固定金额阈值,应同时看偏差比例、偏差金额和原因。对小型项目,可先试行“预计完工成本超过基线5%,或超出1万元,任一条件满足就复核”;高风险采购或不可逆支出则应设置更低的审批门槛。复核时要求提出部门说明变更范围、一次性影响、后续影响和可选方案。
例如外包增加8,000元但能替代两周内部投入,应比较新增采购费与被释放的人力成本,而不是只看采购金额。阈值应根据项目规模试运行后调整,不能把5%当成适用于所有团队的行业标准。
4. 如何避免预计成本表更新了,却没人知道为什么变?
我做过的成本表经常出现本周总额比上周多了两万元,但表格里找不到是谁改的,也看不出是需求变更还是估算错误。团队想要快速更新,又不想每次都靠开长会对账,有什么低成本的做法?
给每次成本变化保留“版本、责任人、变更原因、金额影响、依据”五项记录,并把新增需求与估算修正分开标记。一个简单例子:版本V3相较V2增加12,000元,其中新增报表需求7,000元、测试返工估算上调5,000元;前者走需求变更确认,后者由测试负责人说明剩余工作量变化。
每周固定一天由各部门更新本部门数据,项目负责人只汇总差异项,不重审未变化的行。若团队使用共享表格或某项目管理工具,重点应是保留修改记录和责任归属,而不是先追求复杂的自动化报表。
核心关键词
文章包含AI辅助创作:成本管理预计成本教程:跨部门团队实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594652
读者评论
我们以前也把已付款和合同总额分别统计,确实容易重复。后来按合同号区分已验收、待验收金额,月度对账清楚不少;不过内部人力单价怎么统一,仍然挺难落地。
预测连续上升比单次超预算更值得关注,这点有实际参考价值。想请教一下,小团队没有完整工时记录时,剩余工作量通常用什么依据估算,才能避免变成拍脑袋?
风险按具体事项估算比统一加比例更容易复盘,但概率和影响金额本身也有主观性。我们会把基准值和风险情景分开报,并注明假设,至少能让管理层看清数字的不确定性。
