人力成本怎么做?跨部门团队入门指南:成本管理从0到1

人力成本看起来是一张工资表,真正让跨部门团队失控的却常常不是工资,而是同一笔人工被重复计算、项目投入没有记录、预算口径各说各话。做成本管理从0到1,第一步不是裁人,也不是立刻买系统,而是先回答三个问题:哪些成本算进去、由谁使用、凭什么分摊。口径统一后,成本数据才可能变成决策依据,而不是月底争论的起点。

一、先讲核心结论:人力成本管理不是“算工资”

1. 先把“成本”定义成可决策的对象

我通常把人力成本定义为:企业为了获得、使用和保留劳动能力而发生的直接支出、配套支出及可合理归属的机会成本。这个定义比“工资加社保”宽,但不会把所有经营费用都硬塞进人力成本。

直接支出包括工资、奖金、津贴、雇主承担的社保和公积金、福利、招聘及培训费用。项目团队还要关注外包、劳务、临时人员等替代性用工支出。办公场地、电脑、软件许可等则应单独列示;除非管理目的要求按人分摊,否则不建议为了得到一个更大的“人均成本”数字而把它们混在一起。

核心判断是:成本边界服务于决策,不是追求口径越宽越专业。如果管理层要决定一个项目是否继续,人员投入、外包和可避免支出很关键;如果要做年度预算,招聘、薪酬调整和雇主承担费用更关键。不同决策可以有不同的分析视图,但必须标清口径。

2. 从三个管理问题倒推指标

成本管理从0到1,先别急着做几十个指标。先明确企业当下要解决的问题:预算为什么超、项目为什么不赚钱、人员增加后产出有没有增长。每个问题对应不同的观察方式。

  • 预算控制:看实际成本与预算的差额、差额原因,以及预测到年末的金额。
  • 项目核算:看项目实际投入的人天、角色组合、单位人天成本和变更情况。
  • 组织效率:看人员成本变化与收入、交付、质量等业务结果的关系,而非只看人均产出。

例如,销售团队薪酬可能包含较高比例的浮动奖金,研发团队成本更适合按角色、人天和项目归属分析。把两类团队放在同一张“人均成本排行表”上比较,很容易把岗位结构差异误判成效率差异。

3. 建议采用“账面成本、管理成本、决策成本”三层视图

财务账面成本是已经发生并按会计规则入账的费用;管理成本是为了看清部门或项目使用资源而归集出的数据;决策成本则进一步区分哪些支出短期可避免、哪些属于沉没成本。三者可以相互校验,但不能混为一个数。

视图 主要用途 常见数据 容易犯的错
账面成本 财务核算、报表与审计 工资、奖金、雇主承担费用 把尚未入账的估算值当作实际发生额
管理成本 部门、项目和产品线分析 成本中心、项目人天、分摊费用 不说明分摊规则,导致数字不可复核
决策成本 预算取舍、项目继续或调整 可避免支出、替代方案、机会成本 把已经无法收回的投入当成继续投入的理由

起步阶段不必一次建成完美模型。先让账面成本准确,再把管理归属做得足以支持决策;不确定的部分标注估算和置信度,通常比制造精确到小数点的假确定性更可靠。

人力成本怎么做?跨部门团队入门指南:成本管理从0到1

二、背景和真实场景:跨部门协作为什么让成本变难算

1. 一个人可能服务多个成本对象

跨部门团队最常见的难题,是员工的组织归属、日常管理归属和实际工作归属并不一致。一个产品经理可能编制在产品部门,参与两个产品线;一名数据分析师可能同时支持营销活动和经营分析。工资单知道钱付给了谁,却未必知道资源实际用在哪里。

如果只按组织架构归集,项目成本会偏低,部门成本会偏高;如果所有人都按项目填报,则行政、沟通、支持等工作可能消失在报表里。正确做法不是强迫所有时间都对应某个项目,而是明确可归属与不可归属的工作类别,并统一处理规则。

2. 成本发生和成本确认往往不在同一时间

奖金可能在季度末发放,但对应的是整个季度的业绩;招聘费用发生在入职前,带来的产能却在之后才逐步形成;培训支出当月入账,能力提升可能要几个月才能体现。只看付款日,会把成本和业务结果错配。

因此,分析时至少要保留两个时间维度:费用发生或确认时间,以及资源实际服务的期间。管理报表可以按月归属,但应与财务实际发生额对账,不能把管理分摊说成会计入账。

3. 预算、实际、预测三种数经常被混在一起

预算是事前批准的计划,实际是已发生并确认的结果,预测是基于当前情况对未来的估计。跨部门会议中,如果有人拿年初预算,有人拿本月实际,还有人拿年末预测,即使表格格式一样,讨论也不会有结论。

我建议每个成本数字都带上四个标签:期间、组织或项目、成本口径、数据状态。比如“产品线A,某季度,管理成本,滚动预测”。这些标签不复杂,却能减少大量“我们说的不是一个数”的沟通成本。

4. 成本管理的重点是发现偏差,不是制造排名

部门人均成本高,不等于部门低效。岗位稀缺程度、职级构成、所在地、产品阶段、交付要求都会影响成本。若把成本数字单独做成红黄绿排名,负责人容易先解释口径,而不是讨论业务选择。

更有用的追问是:偏差从何而来,是人数超预算、薪酬结构变化、外包增加、项目周期延长,还是投入归属错误?当差异可以拆解,负责人才能采取动作;当差异只有一个总金额,报表的价值就很有限。

人力成本怎么做?跨部门团队入门指南:成本管理从0到1

三、常见误区:看似精细,实际会误导决策

1. 误区一:把工资总额当作完整人力成本

工资总额容易从工资系统导出,也容易被理解,但它通常不包含企业承担的社保、公积金、补充福利、招聘培训和外部用工。不同地区、岗位和用工形式的附加成本差异明显。若用工资总额做项目报价或长期预算,可能系统性低估真实投入。

另一方面,也不要把所有管理费用都简单摊到员工身上。办公场地、设备和软件订阅是否计入,要看分析目标。如果只是核算项目人力毛利,先算清直接人工和可归属外部用工,通常比把租金均摊到每个人更容易解释。

2. 误区二:把人天成本当成精确的个人价值

一种常见算法是“月度人力成本除以可工作天数”,再乘项目投入人天。这适合做资源成本估算,不适合衡量个人价值。它忽略了假期、培训、会议、支持工作、岗位稀缺性和产出差异。

人天成本也必须说明分母。用日历工作日、标准工作日还是实际可投入工作日,结果会不同。建议在企业内部固定一种预算口径,并对实际项目复盘保留实际工时或投入天数;若数据质量不足,就把结果标作估算,而不是装成精准核算。

3. 误区三:让员工补工时,却不告诉他们用途

若工时填报只在月底突然要求,员工会把它当成额外行政任务。常见后果是集中补录、默认填满、把会议时间随意归类,最终看似有完整数据,实际无法支持任何决策。

填报要解决的具体问题必须说清楚,例如项目报价、资源冲突、预算预测或客户结算。字段越少越好,但关键分类要稳定;如果工时数据不影响任何资源配置,就不应要求所有人长期填到小时级。

4. 误区四:用“人均产出”给部门简单排队

人均收入或人均交付量看上去便于横向比较,实际很容易受到收入确认时点、产品成熟度、外包比例和岗位组合影响。销售团队的收入确认与研发团队的产出衡量本来就不同,直接排名会将业务模式差异误读为管理水平差异。

如果需要比较,先限定同类团队、相近业务阶段和同一核算口径,再加入质量、交付周期、返工率或客户结果等制衡指标。任何单一效率指标都应配一个反向检查指标,避免靠牺牲交付质量换取表面改善。

5. 误区五:把工具上线当作成本管理完成

软件能帮助统一字段、权限、审批和报表,但不会替企业决定谁承担公共资源成本,也不会自动判断某个工时归属于哪个项目。规则不清时,系统只会更快地产生不一致的数据。

对于中大型企业或100人以上组织,可以将人力、项目、预算和财务数据治理纳入统一管理平台的评估范围。以PingCode为例,评估时应先验证项目任务、资源投入、权限和数据导出等能力是否适合现有流程,再确认它与财务、人事系统的边界。工具是否适用取决于实际配置、版本能力和集成条件,不能仅凭功能清单推断能自动算出准确的人力成本。

四、专业判断逻辑:从口径到归属,再到决策

1. 先定成本边界和核算对象

在建立表格或系统之前,我会先让财务、人力资源、业务负责人共同确认成本边界。至少要回答:包含哪些费用,按权责还是现金发生口径,是否包含外包和临时用工,福利和招聘费用如何处理,哪些支出不参与项目分摊。

核算对象则要尽量稳定。常见对象包括部门、项目、产品线、客户或成本中心。对象不要一开始就细到所有任务,否则维护成本会迅速上升。先用能影响预算或经营决策的层级,必要时再下钻。

2. 建立从账面到业务对象的桥接规则

人力成本管理的难点不是加总,而是“如何从已发生费用走到项目”。合理的桥接规则通常分三层:直接归属、按实际投入分配、按稳定驱动因子分配。

  • 直接归属:员工长期服务于单一项目或成本中心时,直接归入该对象。
  • 按投入分配:多人跨项目工作时,按经过审核的人天或工时比例分配。
  • 按驱动因子分配:共享支持团队缺少可靠工时数据时,可按服务人数、工单量等可复核因子分摊,并标注估算属性。

分摊基准要和成本形成原因尽量一致。客服支持成本可以考虑工单量,平台工程支持可以考虑服务的系统或团队;不能因为员工人数容易统计,就把人数当作所有共享成本的万能分摊因子。

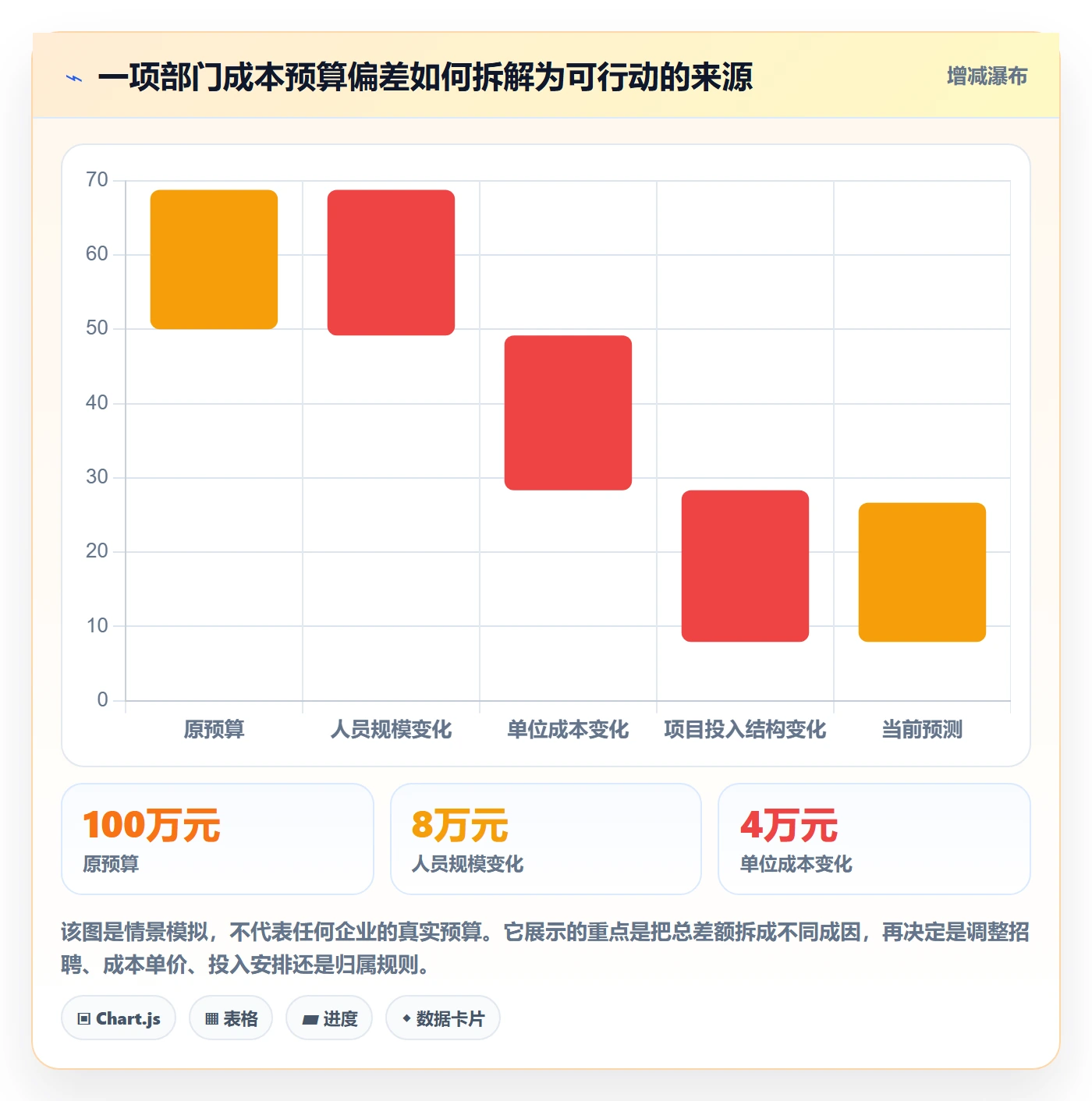

3. 把成本差异拆成可行动的原因

月度分析不要停留在“超预算12万元”。建议把差异至少拆成人数差异、单位成本差异、结构差异和归属差异。人数差异说明实际人力规模与计划是否不同;单位成本差异说明薪酬、外包单价或雇主承担费用是否改变;结构差异反映岗位和职级组合;归属差异则提示数据分配可能有变化。

拆解并不意味着每次都能得到绝对精确的因果贡献。重要的是让负责人能针对主要偏差采取动作,并保留假设。若人员同时增加、项目延期和薪酬调整,不应把全部超支归因于其中一个因素。

4. 同时看成本、产能和质量

降低成本并不必然提高效率。把关键岗位空缺留得太久,可能使项目延期;减少测试投入,可能让缺陷成本在后续阶段放大;减少培训,可能降低短期费用,却延长新员工达到独立产出的时间。

因此,每次成本讨论至少配一项业务结果和一项质量或风险指标。产品团队可以同时看人力投入、交付周期和线上缺陷;服务团队可以看人员成本、响应时效和问题解决率。指标组合不必复杂,但要避免用成本下降单独定义成功。

5. 对不确定数据标置信心,而不是隐藏误差

数据成熟度不同,结论的力度也应不同。工资和雇主承担费用通常有较可靠的财务来源;跨项目投入可能来自员工填报或负责人估算;机会成本更依赖假设。把数据分为已核实、合理估算、待验证三类,可以让管理层知道哪些结论能用于预算承诺,哪些只能用于方向判断。

这比把所有数字都格式化成两位小数更专业。数字精度并不等于数据质量,表达的不确定性越诚实,决策者越不容易把估算误当作事实。

人力成本怎么做?跨部门团队入门指南:成本管理从0到1

五、具体案例:一个跨职能产品团队如何把成本从总账落到项目

1. 案例边界与假设

下面是一个用于演示方法的情景案例,数字为模拟数据,不代表任何公司的实测结果。某企业有一个跨职能产品团队,成员分属产品、研发、测试和数据部门,同时服务两个项目。团队共10人,月度工资与固定津贴合计约42万元;雇主承担费用、福利及其他按月估算支出约11万元。

团队初始报表只显示部门成本53万元,无法回答两个项目各自消耗了多少资源。项目负责人认为项目A占用团队大部分时间,部门负责人则认为团队还承担了平台维护和临时支持。两种说法都可能成立,但缺少共同的数据口径。

2. 先建立最小可用数据集

团队没有一开始就要求所有员工每天记录每小时做了什么,而是先收集五类信息:员工岗位、月度完全成本估算、项目归属、人天投入、未归属工作类别。成本估算与财务月度总额对账,项目投入由员工提交、负责人按月确认。

公共工作单独设类别,例如平台维护、内部支持、休假和培训。这样既不把非项目工作伪装成项目投入,也能看见共享工作到底占用了多少容量。

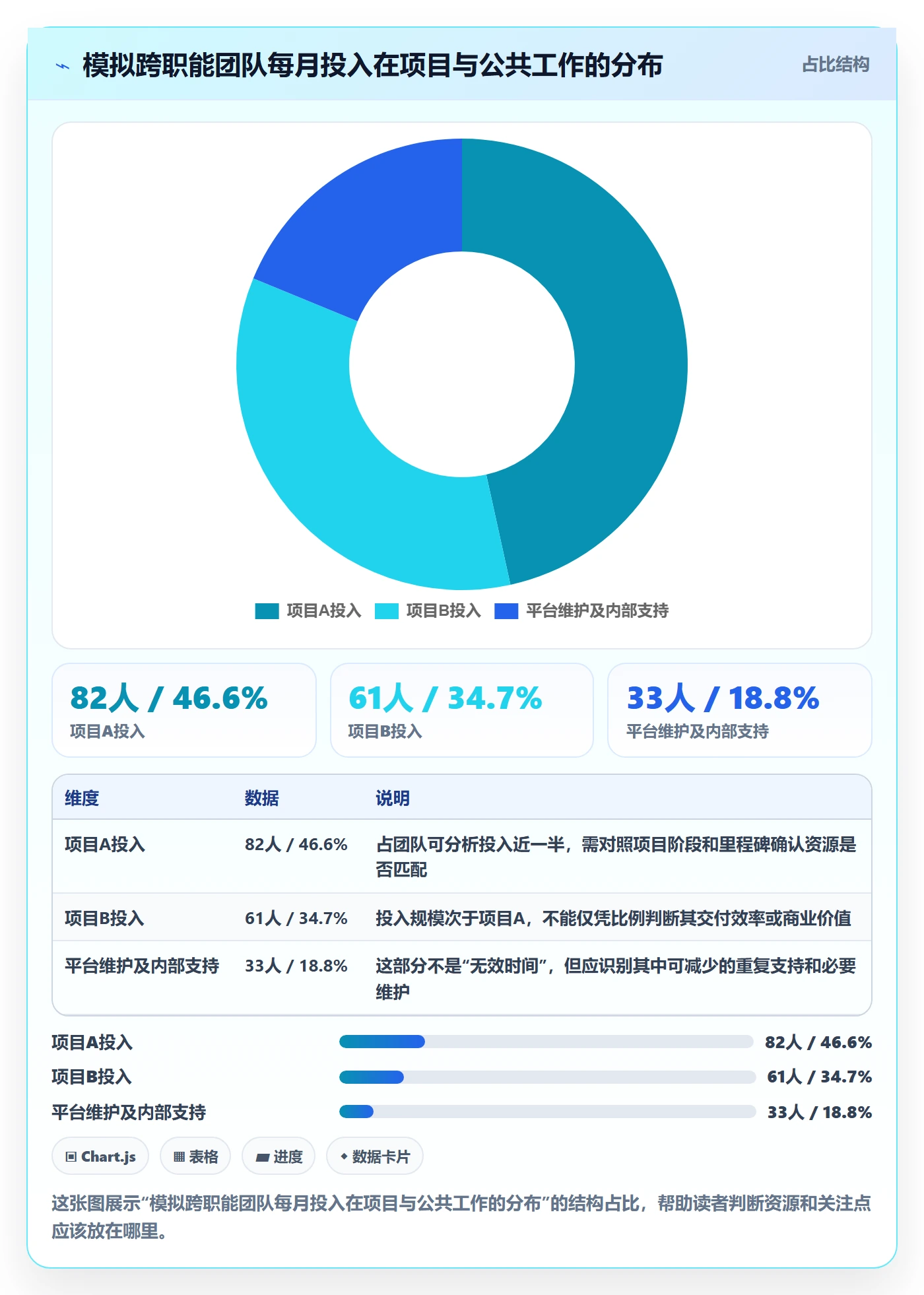

3. 用人天占比做第一轮管理分配

假设当月团队可用于管理分析的投入为176人天,其中项目A为82人天,项目B为61人天,平台维护和内部支持为33人天。若先按人天比例分配53万元,项目A约承担24.7万元,项目B约承担18.4万元,公共支持约承担9.9万元。

这只是管理分配的演示口径,并不意味着会计账务必须按这个比例重新入账。若项目A还大量使用外包,外包费用应另行列入;若某些成员的工资已被直接归入特定项目,也要避免重复分摊。

4. 把“项目成本”与“项目人力投入”分开看

上述53万元是按模拟口径分配的团队月成本,不等于项目全部成本。它没有包括客户交付差旅、云资源、设备折旧等其他费用,也未必反映加班或奖金的实际确认时点。

管理层可以使用两层视图:第一层看项目吸收的人力资源成本,判断资源配置;第二层把其他直接费用加入,判断项目总体经济性。若把两层混在一起,项目负责人会不清楚成本增加究竟来自人员投入还是其他费用。

5. 经过一个月后,先验证数据而不是立刻问责

第一轮数据最值得做的是核对异常:有没有同一人天被两个项目重复申报,是否所有团队成员的投入都超过可用容量,公共支持是否被低估,项目变更是否导致投入重分类。发现异常后,先修规则和流程,再讨论资源效率。

例如,若实际可用投入低于计划,可能是休假、培训、招聘空缺或支持工作增加。若项目投入比例变化,却没有对应的排期变化,可能是填报习惯改变,而非真实资源转移。第一轮报表的目标是建立可信基线,不是找一个人解释全部偏差。

项目 模拟投入人天 按人天分配的人力成本 管理解读
项目A 82人天 约24.7万元 投入占比最高,应结合里程碑和交付结果判断是否符合计划
项目B 61人天 约18.4万元 投入较低不代表效率更高,还需检查范围、角色和质量要求
平台维护及内部支持 33人天 约9.9万元 显性列出共享工作,避免把公共投入错误归到单一项目

人力成本怎么做?跨部门团队入门指南:成本管理从0到1

六、从0到1的落地步骤:先跑通一个月,再谈规模化

1. 第一步:确定试点范围和决策问题

选择一个跨部门、资源冲突明显且负责人愿意参与的团队作为试点。不要同时覆盖全公司,也不要选一个业务关系复杂到无法收集基本数据的对象。试点要回答一个具体问题,例如项目成本是否被低估,或资源冲突是否导致延期。

正式启动前写清楚成功标准。可以是成本数据能对账、主要投入归属有负责人确认、预算偏差能拆解,而不是笼统要求“提升成本意识”。标准越具体,越容易判断试点是否值得扩大。

2. 第二步:确认口径和字段

试点字段应足以追溯数据,但不必追求面面俱到。最小字段通常包括月份、人员或岗位、成本中心、项目或工作类别、投入单位、成本口径、数据来源、审核状态。

每个字段都要有定义和责任人。例如,“项目投入”是实际工时、计划人天还是负责人估算;“完全成本”是否含福利;“公共支持”包括哪些活动。字段说明写在模板或系统帮助中,比口头约定更可靠。

3. 第三步:完成一次历史回溯

取最近一个完整月份,尝试把账面成本、投入归属和部门总额连起来。回溯的目的不是追求补齐所有历史工时,而是找出数据缺口:哪些岗位没有成本来源,哪些人跨项目却没有归属,哪些分摊规则无法复核。

对无法追溯的部分做标记,不要用猜测值填满表格。可以暂时将其放入未分配成本池,再设定解决顺序。未分配金额逐月下降,比一次性“分得很准”却无法解释更可信。

4. 第四步:建立月度复核节奏

月度复核建议分为三步:财务核对费用总额,人力资源核对人员与岗位信息,业务负责人核对投入和归属。每一方只确认自己最了解的内容,避免让一个部门为所有数据背书。

会议不要逐行读报表,应只讨论超出阈值的差异和会影响决策的事项。比如超预算超过一定比例、关键项目投入明显偏离计划、公共支持占比持续上升。阈值应根据企业规模和业务波动设置,不宜直接套用统一数值。

5. 第五步:把报表接到行动

每项明显偏差都应有一个下一步动作、责任人和复核时间。动作可能是调整排期、补充预算、暂停招聘、改变外包方案、减少低价值支持,或先修正数据归属。没有动作的偏差分析,容易变成重复解释。

复核时要判断动作是否带来预期结果,也要观察副作用。比如减少某岗位投入后,成本下降了,但交付周期是否延长;减少培训后,短期人天是否变多,长期返工是否上升。

6. 第六步:评估是否值得系统化

当人员、项目、权限和审批关系变复杂,手工表格容易出现版本冲突和重复维护,此时可以评估系统化。评估顺序应是流程和数据模型先行,再看工具能否承接,而不是先买工具再反过来改造全部管理规则。

对于100人以上、项目较多的组织,可将项目管理平台用于承接任务、资源投入和审批过程,并与人事及财务数据保持职责边界。以PingCode为例,试点时可以用真实项目验证投入记录的便利性、权限设置、报表导出与现有流程的匹配程度;成本计算逻辑仍需由企业自己定义,并通过财务数据核对。

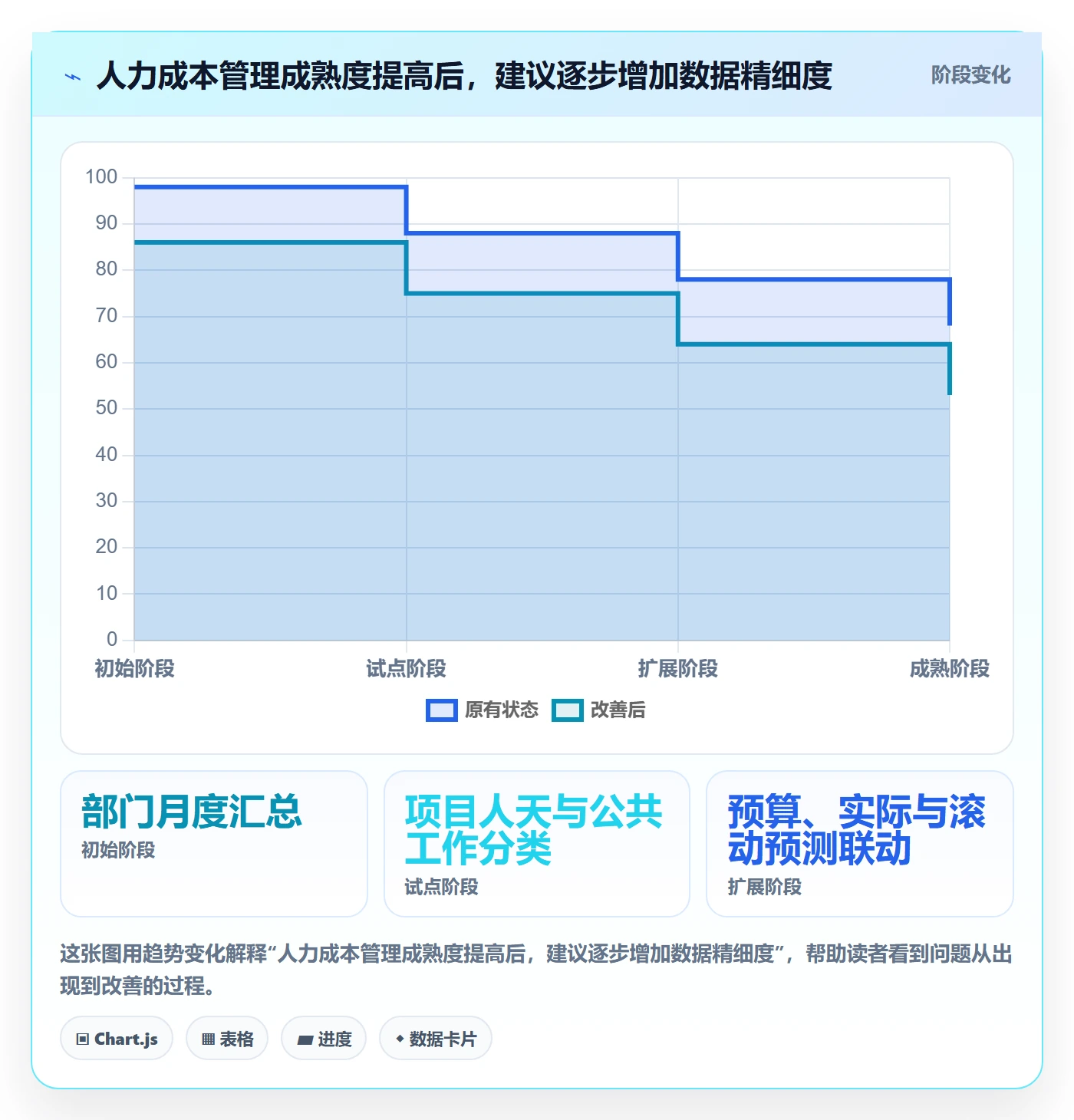

七、不同情况下的行动建议:方法要匹配成熟度

1. 小团队:先做轻量月度台账

团队人数较少、项目结构简单时,不必先建立复杂系统。用统一模板记录人员、成本中心、项目投入和公共工作,安排负责人每月复核一次即可。重点是防止重复归属,并让成本总额与财务口径对得上。

小团队的主要风险不是数据采集精度不足,而是花太多时间维护报表。若为了得到小时级数据而投入大量管理时间,成本分析可能本身就不划算。

2. 项目型团队:以项目投入和预算预测为主

咨询、交付、研发外包等项目型团队,应重点记录项目人天、角色组合、外部资源、范围变更和计划偏差。项目经理需要看到预算消耗速度,而不只是月底总额。

如果客户合同按里程碑结算,收入确认与人力支出未必同步。应同时观察项目剩余工作量和预计完工成本,避免仅因当月成本较低就误判项目毛利良好。

3. 多产品团队:按产品线与共享平台分层

多个产品线共享基础设施、设计系统或数据平台时,不宜把全部平台成本按产品收入比例分摊。收入并不一定是平台资源消耗的原因。可以先把直接服务于单一产品的投入直接归属,再为共享平台选择更接近实际服务量的驱动因子。

如果短期无法得到可靠服务量,保留共享成本池并展示其规模,往往比强行分摊得出一串精确数字更有利于讨论投资价值。

4. 快速扩张团队:重点看招聘计划与产能爬坡

扩张期不能只看工资预算。招聘费用、入职时间、岗位空缺和新人达到稳定产能所需周期都会影响实际成本。预算应按到岗时间和岗位结构预测,而不是把全年人数乘以一个月成本。

同时,扩张带来的产出常常有滞后。若新员工成本已发生,业务结果尚未体现,要区分正常爬坡与招聘配置失误。可以按岗位类别观察到岗后不同阶段的独立交付情况,但要避免把单个员工的短期表现当作统一规律。

5. 成熟大型组织:优先处理主数据与权限

组织规模扩大后,同一项目可能跨事业部、地区和法人主体,人员信息又涉及隐私和权限。此时要先建立统一的部门、岗位、项目和成本中心编码,并明确谁能看个人成本、谁只能看汇总数据。

系统集成的重点是定义数据责任:人事系统维护员工状态和组织关系,财务系统提供入账费用,项目管理流程记录资源投入。若多个系统都允许随意改同一字段,所谓“单一事实来源”就只是口号。

人力成本怎么做?跨部门团队入门指南:成本管理从0到1

八、不同情况下的取舍:精确度、成本和公平感之间怎么平衡

1. 精细工时与低管理负担之间

小时级填报适合客户结算、严格项目核算或资源冲突严重的团队,但维护成本较高,也容易诱发机械填报。按周或按月估算投入更轻,适合预算级判断,却不适合争议性强的项目分摊。

我的建议是先按决策所需的最小粒度采集。若管理问题是“项目A是否占用了大部分设计资源”,周度比例可能足够;若要按客户合同结算,则需要更严格的工时证据。不要因为系统允许填到分钟,就把分钟级数据当成更真实。

2. 完全成本与直接成本之间

完全成本能帮助比较不同组织方案的总体资源占用,但依赖分摊假设;直接成本更容易追溯,却可能遗漏共享支持。预算评估可以同时呈现两者:先看可直接归属的投入,再单独展示共享成本和分摊方法。

做项目继续或终止决策时,尤其要分清可避免成本。已经投入且无法收回的历史成本,不应该成为继续投入的理由;但未来新增的人力和外部资源成本可能确实可以避免。决策视图应聚焦未来变化,而不是只比较累计成本。

3. 统一规则与业务差异之间

完全统一的分摊方式易于治理,却可能不符合不同业务的成本驱动因素;每个团队各定一套,又会失去横向可比性。可采用“共同底座加有限例外”:所有团队共享成本项目、期间和基本对账规则,确实存在差异的部分由业务提出例外并记录理由。

例外应有负责人和复核周期。若某一规则长期依赖口头解释,或者每个月都要手工修正,说明数据模型或流程可能需要调整。

4. 透明度与员工隐私之间

成本数据涉及个人薪酬和组织决策,透明不等于所有人都能看见个人成本。多数经营决策只需要部门、项目或岗位层级的汇总数据。个人明细应依据工作职责限制访问,并建立导出和留存规则。

员工也应知道工时或投入信息如何使用。若数据可能用于薪酬、绩效或人员调整,应明确说明用途、访问范围和复核机制。把资源规划数据突然用于个体绩效评价,会破坏填报可信度。

5. 外部基准与企业自身趋势之间

外部行业基准可以帮助提出问题,却很难直接决定一家公司的合理人力成本。业务模式、岗位结构、地区、产品阶段和外包策略不同,平均数的可比性有限。没有清楚的公开统计口径时,不应把网络上流传的“行业人均成本”当成权威目标。

对多数团队而言,先建立自身的历史基线更有价值:同一口径下,成本变化是否可解释;人力投入增加后,交付和质量是否相应变化;预算预测是否逐步接近实际。外部基准可以作为参照,企业内部趋势才是持续管理的主要依据。

九、常见问题:启动时最容易卡住的几个判断

1. 没有准确工时数据,还能做成本管理吗?

可以。先从部门成本、岗位结构、项目负责人估算投入和公共工作分类开始,明确哪些数据是估算。不要因为缺少精确工时就放弃分析,也不要把估算结果包装成精确核算。下一步优先补齐最影响预算和资源安排的部分。

2. 人力成本必须分摊到每个项目吗?

不必须。如果决策不需要项目级成本,部门或产品线层级可能已经足够。分摊颗粒度越细,维护和争议成本通常越高。只有当项目报价、项目毛利、资源取舍确实依赖这类信息时,才值得投入更多数据治理。

3. 完全成本系数可以直接用一个固定比例吗?

不建议把一个外部比例直接套到所有员工。雇主承担费用受地区、薪酬基数、福利政策和用工形式影响。预算初期可以采用企业历史数据形成估算系数,并标注适用范围;实际分析时应尽可能使用财务确认的费用数据。

4. 什么时候需要考虑管理软件?

当数据对象多、审批路径复杂、表格版本难以控制,或项目与部门投入需要持续追踪时,可以评估系统化。购买前先用真实流程验证字段、权限、导出、集成和维护责任。若成本口径尚未定,软件通常不会替企业解决这个根本问题。

5. 人力成本下降,能否说明效率提升?

不能单独下结论。成本下降可能来自减少低价值工作,也可能来自岗位空缺、延期、质量投入不足或成本转移。至少要同时看交付、质量、客户结果和人员负荷,并检查成本是否只是从人工转移到了外包、加班或后续返工。

十、结尾:先把成本说清楚,再决定要不要把成本降下来

人力成本管理从0到1,最有价值的成果不是一张更复杂的表,也不是一次“砍预算”的会议,而是让同一笔投入能被业务、财务和人力资源用相同口径解释。成本边界、归属规则、数据置信度和行动责任,这四件事比指标数量更重要。

我更愿意把成本管理看作资源选择机制:它帮助团队识别钱和时间用在了哪里,判断哪些投入支持了业务结果,哪些投入值得调整。成本下降只是可能的结果之一;若成本降低却造成延期、质量恶化或关键能力流失,那并不是管理成功。

下一步可以从一个跨部门团队、一个完整月份开始:确认成本口径,列出人员与项目归属,单独记录公共工作,与财务总额对账,再挑出最值得解释的三项偏差。先跑通一次闭环,观察数据是否真的改变了预算、排期或资源配置,再决定要不要扩大范围、提高精度或引入系统。

常见问题解答(FAQ)

1. 跨部门项目的人力成本应该怎么计算?

我负责的项目里,研发、产品、运营都只投入了一部分时间,直接把各部门工资加起来显然不准。想知道怎样把零散投入换算成可比较的项目成本,又不把估算做得过于复杂?

先统一核算口径:按“人员月成本 × 项目投入比例 × 投入月数”计算。人员月成本可用月薪、奖金及企业承担的社保福利等组成;如果暂时拿不到个人薪酬,可按岗位职级设置内部标准成本,并注明这是估算值。

举例:某研发岗位月综合成本为 3 万元,连续 2 个月平均投入 40%,项目人力成本就是 3 万元 × 40% × 2 = 2.4 万元。跨部门项目尤其要记录投入比例和统计周期,否则全职投入与临时支持会被混在一起。

2. 员工同时参与多个项目,工时应该怎么分摊?

我发现团队成员经常在几个项目间切换,月底只能凭印象填工时,结果每个人的项目投入加起来有时超过 100%。有没有一种不增加太多填报负担、又能发现异常的办法?

采用按周回顾、按项目归集的方式,通常比要求员工每天精确记录每分钟更可持续。每周记录各项目的大致投入比例,并要求同一员工各项目比例合计不超过 100%;例如某员工一周投入项目甲 50%、项目乙 30%、日常支持 20%。月末抽查少量人员,将填报比例与任务交付、会议安排或排期对照。

比例明显失真时先核实任务归属和临时支持,不要立刻把差异归咎于员工;连续几周无法解释的偏差,才说明流程或填报口径需要调整。

3. 跨部门项目的共享人员成本应该由哪个部门承担?

我所在的项目需要财务、法务和运维团队阶段性支持,但这些同事并不向项目负责人汇报。项目预算要不要把他们的时间算进去?如果全部记到项目上,又担心部门间为了成本归属产生争议。

判断标准不是人员归谁管理,而是这项工作是否因项目发生、是否能识别到明确的项目任务。可将成本分为项目直接投入、可追溯的共享支持和无法可靠归因的日常管理成本。前两类按实际工时或事先约定的分摊规则计入项目;第三类不要为了看起来完整而随意摊派。

比如运维每月为项目提供 10 小时专项部署支持,可以按标准小时成本计入;例行维护多个系统的时间则更适合留在部门运营成本中。分摊规则应在项目启动时由相关部门确认,避免结项时再追溯争论。

4. 从0到1建立人力成本管理,先做哪些事情最有效?

我想让团队开始关注项目的人力成本,但大家担心多一套表格就会变成形式主义。是先买工具、先做精确核算,还是先建立简单规则?怎样判断这套管理确实有用?

先用一个项目周期验证最小可行流程,而不是一开始追求精确到每个人每小时。第一步定义成本范围和岗位成本口径;第二步每周记录人员、项目、投入比例及主要任务;第三步在月末比较预算与实际投入,并解释差异。

示例:预算按 4 个岗位、各投入 50% 估算,实际因返工多出 20 个研发人日,就把差异追溯到需求变更或缺陷修复,而不只是报告超支金额。若连续两个月能用这些数据调整排期、减少无效投入或改善预算预测,这套流程就产生了决策价值;若没人据此采取行动,应先精简字段和会议,再考虑增加工具或精度。

核心关键词

读者评论

欧
欧阳可欣

我们之前按部门归集,跨项目支持的人力成本一直落不到具体项目。后来试着按人天分摊,但会议和内部支持时间怎么处理仍有争议,最好先把这些类别约定清楚。

邓
邓承宇

工时填报确实容易变成月底补表。若只是为了做成本估算,是否有必要精确到小时?我更倾向先按周记录项目投入比例,定期抽查,再根据实际用途决定要不要细化。

丁
丁予安

把预算、实际和预测分开看很有必要。不过共享团队的分摊因子也会影响结论,比如按工单量分摊未必能体现复杂度,建议同时注明规则和局限,避免数字看起来比实际更确定。

文章包含AI辅助创作:人力成本怎么做?跨部门团队入门指南:成本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594521

赞 (0)
飞飞飞飞
成本管理成本教程:项目成员最佳实践,避坑指南
上一篇 2小时前
项目成本管理方法大全:项目成员成本管理最佳实践落地清单
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
