项目预算超支,往往不是因为团队买了太贵的设备,而是因为每个人都把“多花一点”当成小事:多做两轮评审、多占半天测试环境、多等三天外部反馈。单笔支出看起来不大,累积到项目结束时,却可能把利润、交付时间和团队信任一并吃掉。《成本管理成本教程:项目成员最佳实践,避坑指南》真正要解决的,不是让成员一味省钱,而是让每项资源投入都能对应清晰的交付价值、责任人和决策依据。
一、先讲核心结论:成本管理不是“少花钱”,而是让钱花得可解释
1. 项目成员管理的是成本的形成过程
项目预算通常由负责人或财务部门审批,但成本不是在审批时一次性产生的。需求范围的变化会增加开发和测试工时;排期冲突会带来等待与返工;采购决策会形成现金支出;质量缺陷则会在后续阶段产生修复、支持和机会成本。
因此,成员不一定需要决定预算上限,却需要对自己影响的成本负责。开发人员要识别估算偏差和技术债,测试人员要说明测试范围与风险,产品人员要确认需求优先级,项目负责人则要把这些信息连成可决策的成本视图。
我更看重“成本可解释”,而不是单纯“成本低”。一项投入只要能说明目标、范围、责任人、预计回报和退出条件,即使金额较高,也可能是合理投资;反过来,一项没有明确产出、没有责任人、也无人复核的低额支出,依然可能是管理漏洞。
2. 先区分成本口径,再讨论是否超支
团队常把“预算”“已花金额”“已承诺金额”“剩余工作成本”混成一个数字。这样得出的“还剩很多钱”或“已经超支”,都可能误导决策。项目管理至少要分清直接支出、内部人力成本、已承诺但未付款的费用,以及尚未完成工作对应的预计成本。
| 成本口径 | 回答的问题 | 成员应提供的信息 | 常见误读 |
|---|---|---|---|
| 预算基线 | 批准可使用多少资源 | 预算范围、审批时间、适用版本 | 把预算上限当作可以全部花完的目标 |
| 实际成本 | 已经发生多少支出 | 工时、采购、云资源、外部服务等实际记录 | 只统计付款金额,漏掉内部人力消耗 |
| 已承诺成本 | 已经答应支付多少费用 | 采购订单、合同、已批准但未付款的工作 | 误认为未付款就没有成本 |
| 完工估算 | 按照当前判断,最终要花多少 | 剩余工作、变更、风险和资源单价 | 直接用当前支出乘一个比例推算 |
3. 建立成员能执行的最小闭环
我建议先跑通一个轻量闭环:任务开始前估算,执行中记录,变化时说明原因,阶段结束后核对偏差。这个闭环不要求每位成员制作财务报表,却要求每项明显影响成本的决定有记录、有依据、可复查。
- 开始前:明确任务范围、预计工时、依赖项和交付标准。
- 执行中:记录实际投入,及时标出等待、返工、范围扩张和资源闲置。
- 出现偏差时:说明偏差来自估算、需求、技术、质量还是协作,并估算后续影响。
- 阶段结束后:对比估算与实际,更新同类工作的参考区间。
如果团队只做一件事,我会优先要求把“新增工作”与“原计划工作”分开记录。否则项目成员会把变化吞进原任务,月底看到总工时增加,却无法判断究竟是估算不准、需求改变还是返工。
二、背景和真实场景:预算表看不见的成本,通常藏在日常协作里
1. 小任务怎样积累成大偏差
假设一个六人团队计划用八周交付一项内部业务改造。预算表里有人工、云服务和外部测试三项,表面看起来很清楚。执行两周后,需求方追加两个报表字段,开发人员顺手调整数据结构,测试人员增加兼容性验证,发布负责人又多安排一次预发布演练。
这几项变化分别只有半天到两天,看起来都合理。但如果没有确认新增范围,也没有重估剩余工作,团队会在原预算不变的情况下承担更多工作。更难发现的是,交付日期未必立即延后,成员可能通过加班或压缩验证时间暂时“补上”,成本转而表现为疲劳、缺陷和后续支持负担。
我判断这类项目是否失控,不先看总预算,而先问三个问题:当前版本包含哪些已批准的工作?哪些新增工作尚未重新估算?如果本周不处理,偏差会在哪个里程碑显现?这三个问题通常比“还剩多少预算”更早暴露问题。
2. 项目成本至少有四层
第一层是可见支出,例如外包合同、差旅、设备采购和云资源账单。第二层是内部人力成本,可按工时与统一的人力成本率估算。第三层是协作损耗,包括等待审批、反复对齐、环境不可用和跨团队切换。第四层是延迟成本,例如错过上线窗口、延期收费、客户流失风险或其他项目被挤占。
后两层通常没有直接的发票,却不意味着它们不存在。对于项目成员,最实际的做法不是把所有损耗都精确换算成金额,而是先记录可观测的过程量:等待天数、返工次数、环境占用小时、需求变更次数。负责人可以再决定是否将其折算为人天或风险金额。
3. 人力成本应采用一致的估算口径
人力成本容易出现两种相反错误:一种是完全不计内部人员,只盯着外部采购;另一种是把薪酬、福利、管理费用和工具成本逐项叠加,造成成员无法理解的复杂模型。对于一般项目成员管理,我更建议先采用简单、稳定、团队认可的“完全成本率”或“标准人天成本”,用于比较工作量和趋势,不必假装它是精确的个人薪资核算。
例如,团队可以约定一个内部标准人天成本,并明确它只用于项目估算和方案比较,不用于个人绩效评价。重要的是保持口径一致:同一项目中,不能在一个阶段按工资、另一个阶段按报价、第三个阶段又把管理费用重复加进去。
4. 管理工具只能改善可见性,不能替团队做判断
对于中大型企业及一百人以上组织,项目、产品、研发、测试、财务和采购往往分布在不同系统与流程里。像 PingCode 这样的项目管理平台可以帮助团队关联需求、任务、迭代和工时,减少信息散落;但它不能自动判断一项需求是否值得做,也不能替负责人确认一次变更该由谁承担成本。
工具选择要服从管理口径:先统一任务层级、工时单位、变更记录和审批责任,再决定是否需要自动汇总。若流程本身没有定义清楚,工具只会更快地产生互相矛盾的数据。
三、常见误区:看似节省,实际可能把成本推迟或转移
1. 误区一:只看现金支出,不看人力投入
团队经常说“这个项目没有额外预算”,但项目成员已经投入大量工时。内部人力不是免费资源,只是没有通过采购流程付款。忽略这部分成本,会让管理者误判项目收益,也可能让高价值员工长期被低优先级工作占用。
改进方法不是要求成员知道每个人的工资,而是用一致的标准人天成本测算方案。若项目涉及多个团队,可记录团队级人天而非个人成本,既能比较方案,也能减少不必要的个人数据暴露。
2. 误区二:预算花完才算把钱用好
预算是资源约束,不是消费指标。为了“用足预算”购买并不需要的服务,会把未使用资源转化为真实成本。预算执行率高不代表项目成功,成本低也不代表项目有效;必须同时看交付范围、质量、时间和预期收益。
如果项目预计可以在较低成本下达到相同验收标准,剩余预算应当保留、退回或重新申请分配,而不是临近结项时寻找用途。成员可以把节余和风险状态一起汇报,避免节约被误解为未完成工作。
3. 误区三:估算越精确,项目越可控
在需求尚未明确时,把工时估算到小时级,往往只制造精确感。估算的价值是支持决策,而不是预言未来。早期适合用区间与假设,例如“预计八至十二人天,取决于旧数据质量”;进入执行阶段后,再用实际数据逐步缩窄区间。
对于不确定性高的工作,我会要求成员写明估算的前提条件。若条件变化,更新估算不是“推翻承诺”,而是让项目重新拥有可信的计划。真正需要警惕的是,团队已经知道前提不成立,却仍然沿用旧数字。
4. 误区四:工时记录越细越好
按十五分钟粒度记录每个动作,会增加记录成本,也让成员把注意力从交付转向填表。工时追踪的颗粒度要与决策需求匹配:如果团队只需要判断迭代容量,按任务或工作日记录通常足够;如果涉及合同结算、法规审计或客户计费,才需要更细的记录规则。
我的判断标准是:新增一条数据,是否会改变资源决策、成本归因或风险处理?如果不会,先不要要求成员填。如果需要的数据只能靠每周回忆补录,结果通常也不值得相信。
5. 误区五:压缩测试和评审就是节省成本
减少验证可能让项目在当前阶段少花几个人天,却把缺陷和支持成本推到上线之后。尤其是涉及资金、权限、数据迁移或高可用性的变更,压缩测试必须说明风险接受人、覆盖范围和回滚方案。
节省成本不是把必要工作删掉,而是用更合适的方式达到相同的风险控制目标。例如,自动化回归能减少重复执行,但前提是用例稳定、关键路径覆盖充分,而且团队保留人工验证高风险场景的能力。
6. 误区六:所有偏差都归咎于执行效率
工时高于估算,可能是成员低效,也可能是需求反复、环境受阻、依赖团队延迟或技术方案变化。若一看到偏差就归因于个人,成员会开始隐藏等待时间和返工工时,成本数据反而失去价值。
复盘时应先分类,再讨论责任:估算偏差、范围变更、执行阻塞、质量返工、资源切换和外部依赖。只有找到可控原因,才谈得上改进;对于无法控制的外部变化,重点是建立提前预警和缓冲机制。
四、专业判断逻辑:用统一口径把成本变成可行动的信息
1. 先定义成本对象与归属规则
成本记录要能回答“这笔投入服务于什么”。对于项目团队,常见成本对象包括项目、版本、工作流、功能模块、任务或变更单。层级不宜过深:成员如果要在六级分类中反复选择,记录质量通常会下降。
我通常建议先从项目、阶段、任务三层开始。跨项目共享资源无法准确拆分时,可以采用明确的分摊规则,例如按工时占比、使用量或受益范围分配,并在报告中标注估算性质。没有依据的平均摊分,最好不要包装成精确成本。
2. 区分基线、实际和预测
基线是批准后用于比较的计划,实际成本是已经发生的投入,预测则是根据现状推算项目完成时的总成本。三者需要分别展示。若频繁修改基线,团队就失去了判断偏差的参照;若只报实际值,又无法知道项目最终是否会超预算。
对项目成员来说,最有用的不是复杂公式,而是当实际进度与计划不一致时更新预测,并说明原因。比如已完成工作少于计划,但工时已经接近预算的一半,这意味着后续需要检查剩余范围是否仍然可交付。
3. 用偏差解释替代简单红黄绿灯
红黄绿状态可以快速筛查,但不能单独承担决策。一个项目即使成本偏差为正,也可能是提前采购了必要设备;另一个项目即使没有超预算,也可能因为关键交付延期而失去商业价值。状态灯后面必须有解释字段:发生了什么、影响多大、下一步采取什么动作。
| 观察信号 | 可能含义 | 成员应补充的证据 | 优先动作 |
|---|---|---|---|
| 实际工时快速上升,完成量未同步增长 | 阻塞、返工或范围扩张 | 阻塞时长、返工任务、变更记录 | 先确认原因,再调整范围或资源 |
| 支出低于计划,关键任务持续延期 | 资源未投入、依赖未到位或计划失真 | 待办工作量、依赖状态、资源可用性 | 核实节省是真节省还是延迟发生 |
| 采购承诺增加,交付范围没有变化 | 重复采购、方案调整或合同遗漏 | 订单、合同变更、使用对象 | 核查可取消性和重复项 |
| 缺陷修复工时持续上升 | 质量成本正在后移 | 缺陷来源、严重程度、返工占比 | 评估增加前置验证的收益 |
4. 用“变化影响”而不是“谁提出了变化”来决策
需求变化不必然是坏事。真正需要管理的是变化对成本、日期、质量和范围的影响,以及谁有权批准。成员收到新增需求时,先不要自行塞进原计划,也不要只回复“做不了”;应说明所需人天、依赖、风险,以及它会挤占哪项已承诺工作。
如果变化规模很小、风险可控,项目负责人可以按团队规则快速决定;如果会影响里程碑、合同或核心验收标准,则应走正式变更评估。这样做不是为了增加审批,而是避免“口头加需求、计划不变、最后成员背锅”的隐性成本。
5. 何时需要工具,何时先修流程
当团队只有一个项目、成员能够在例会上核对任务和工时时,表格可能足够。项目数量增加、团队跨地域协作、审批链变长,或需求、缺陷、工时分别存放在不同系统时,才更需要统一的项目管理平台和自动化汇总。
以 PingCode 为例,中大型团队可以把需求、任务、迭代和工作量放在关联视图里,便于查看计划与执行之间的差异。评估时我会重点检查字段是否能承载现有口径、权限是否符合组织要求、数据能否导出、流程是否能渐进启用,而不是只看功能清单是否丰富。
工具的价值是减少核对成本、提高异常可见性,不是制造新的填报工作。如果成员必须重复录入相同工时、项目负责人又要手动整理一遍,那么系统上线后可能让记录更齐全,却让管理成本更高。
五、具体案例与数据观察:看清偏差从哪里来
1. 一个项目预算复盘的情景模拟
下面是用于解释分析方法的情景模拟,不代表行业统计或特定企业的真实经营数据。假设某内部系统改造项目计划八周,预算为四十八万元,其中内部人力三十六万元,云资源与测试服务八万元,预备金四万元。团队由产品、研发、测试和项目负责人组成。
执行到第四周时,账面实际成本为二十五万元,看起来低于预算进度对应的二十四万元,只多出一万元,风险不大。但进一步拆解发现,实际完成范围只有计划的百分之四十二;剩余需求中有三项依赖历史数据清洗,原计划没有纳入;同时测试环境比预计晚可用一周。
这时简单比较“已花二十五万”和“预算四十八万”无法回答项目会不会超支。团队需要重新估算剩余工作,并将环境等待、数据清洗和新增需求分别列出。情景模拟中,更新后的完工预测为五十五万元,超支主要来自新增范围与等待造成的内部工时,而非采购单价上升。
2. 偏差解释比数字本身更有决策价值
如果团队把这五十五万元只报给负责人,负责人只能选择“加预算”或“砍范围”。若成员进一步说明三项新增需求中,一项必须保留,一项可以延期,一项可以用现有报表替代,决策空间就会明显增加。
经过范围取舍后,情景模拟中的完工预测可以回落至四十九万元,并将上线时间延后一周。这个选择仍高于原预算,却比强行在原期限内完成全部范围更透明。成员的价值不在于承诺一个漂亮数字,而在于提供真实、可比较的选择。
| 情景模拟阶段 | 计划成本 | 实际或预测成本 | 关键发现 |
|---|---|---|---|
| 批准时 | 48 万元 | 48 万元 | 包含 4 万元预备金 |
| 第四周核对 | 24 万元阶段计划 | 25 万元实际成本 | 完成范围约 42%,进度与成本不匹配 |
| 不做范围调整 | 48 万元原预算 | 55 万元完工预测 | 新增需求、数据清洗和环境等待推高成本 |
| 调整范围和顺序 | 48 万元原预算 | 49 万元完工预测 | 延后一周交付,保留必要功能并替代一项需求 |
3. 观察成本偏差时,不要漏掉进度与完成量
成本本身无法说明效率。实际支出较低,可能是团队高效,也可能是工作没有开始;实际支出较高,可能是计划超出,也可能是提前完成了高价值工作。至少要把成本与完成量、里程碑、质量信号放在同一张复盘桌上。
在下列图表中,数字是同一情景模拟的阶段数据,用于演示“支出进度”和“交付完成度”需要共同判断,不构成普遍基准。

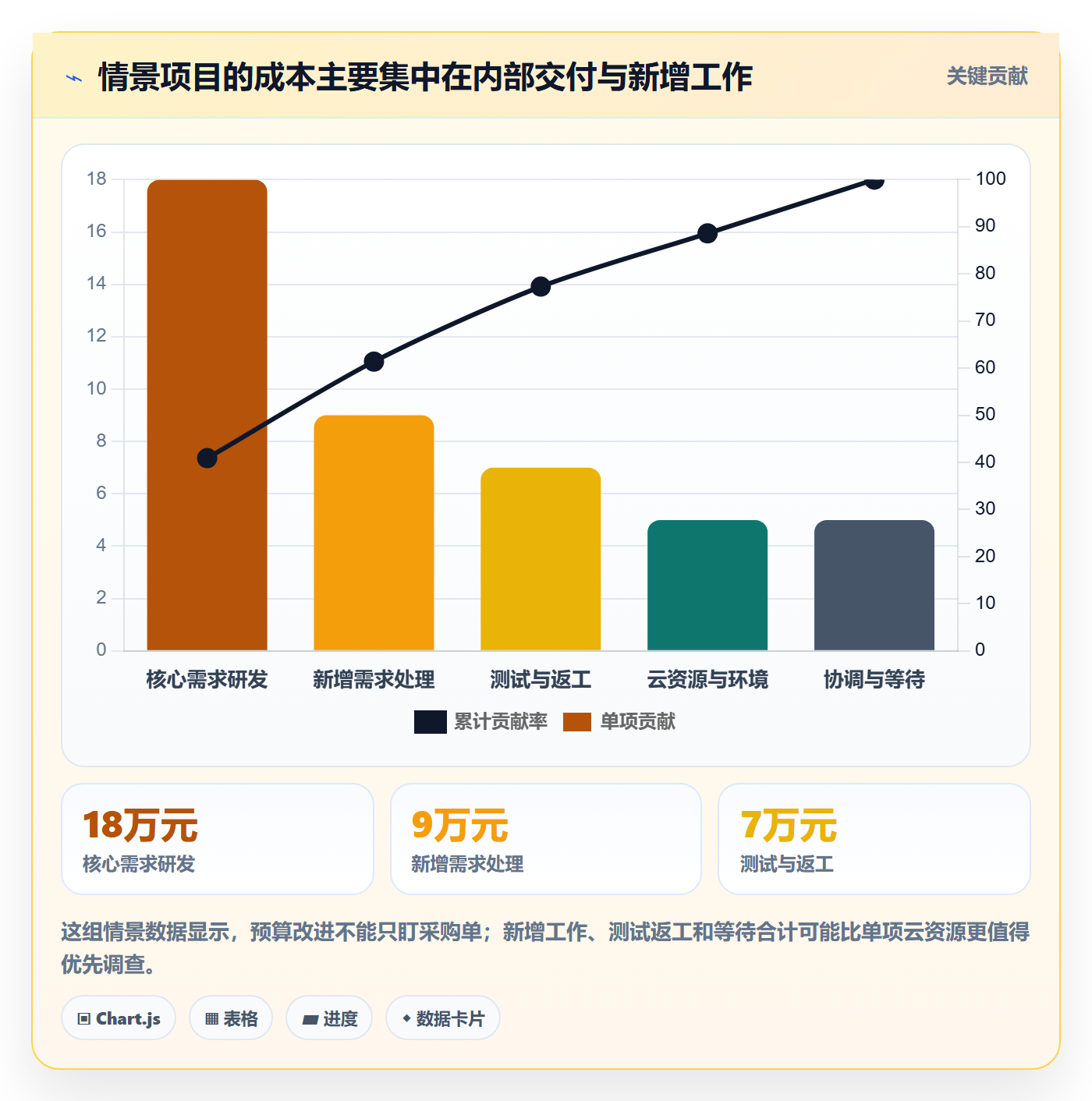

4. 用成本构成找出可控的改善点
复盘不能停在“人力占比高”。知识型项目的人力成本通常本来就是主体,关键要看人力工时花在了什么上。若主要用于已批准的核心交付,成本可能合理;若大量消耗在等待、重复对齐、缺陷返工和未经批准的需求上,就应分别采取不同措施。
以下构成同样属于情景模拟,重点是展示分类方法。团队应以自己的任务记录、采购单、云账单和阻塞记录替换示例比例,不要把示例当作行业平均值。

5. 工时偏差需要按原因拆分

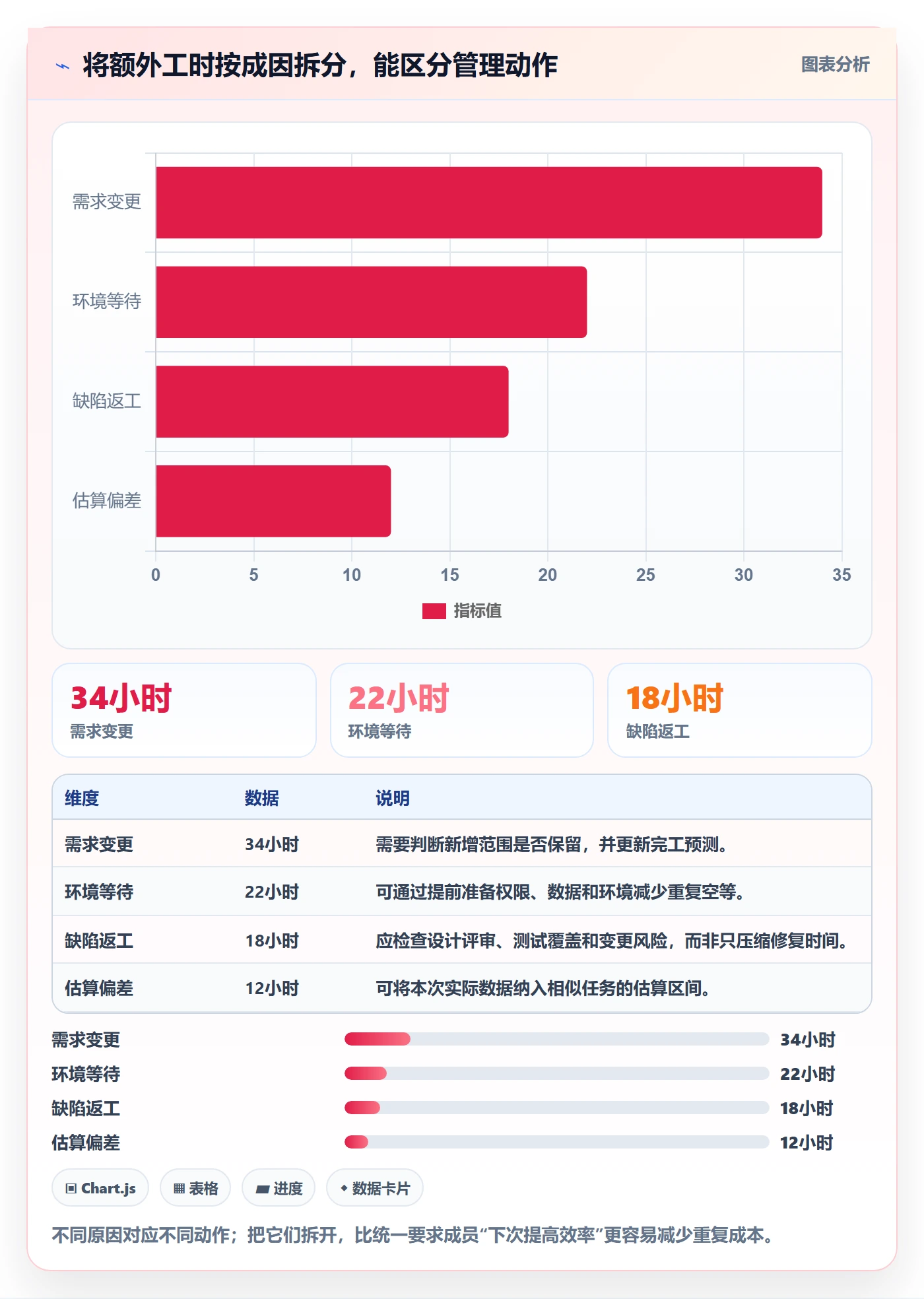

同样是多出五十小时,处理方式可能完全不同:需求变化要走变更评估,环境等待要解决依赖,返工要分析质量原因,估算偏差要改善历史参照。若只把额外工时汇总成“效率偏低”,团队会做出错误的削减决定。
以下示例也是情景模拟,目的在于展示原因分类,不是预测其他项目的分布比例。

六、项目成员最佳实践:从接任务到结项都能做什么
1. 接任务时先确认边界,而不是立刻承诺日期
成员接受任务时,应确认交付物、验收标准、依赖条件和不包含的工作。特别要问清楚“完成”的含义:代码合并、测试通过、文档更新、上线观察,还是全部完成。边界不清时,后续很容易发生“我以为不包括”和“需求方以为理所当然”的争议。
估算时可以采用区间,并把主要不确定性写出来。例如,“预计三至五人天,假设历史数据格式稳定;若发现旧数据缺失,需要另行评估清洗工作”。这种表达比单一数字更诚实,也让负责人知道哪种风险会改变成本。
2. 每周记录实际投入和状态变化
工时记录不一定要复杂,但应尽量在工作发生时完成。每周可核对任务的计划工时、实际工时、剩余工时和阻塞时长。剩余工时尤其重要:已经投入很多,并不表示任务接近完成;如果只看已花时间,团队容易陷入沉没成本判断。
成员记录时应避免把所有活动塞进“其他”。若团队反复出现会议、环境等待或返工,可单独建立适当类别。类别数量要少而够用,最好每季度检查一次,合并没人使用的字段,避免表单越来越难填。
3. 发现变化时先报影响,再提选项
当需求方临时增加工作,成员可以用简短模板说明:变化是什么、预计增加多少工作、影响哪个里程碑、需要谁确认、有哪些替代方案。重点不是用成本阻止变化,而是让提出变化的人也能看到它对其他承诺的影响。
例如,不要只回复“这会多花三天”。更可执行的说法是:“新增导出格式预计增加三人天,若本周加入,原定的兼容性测试将顺延两天;可选择取消一项低优先级报表,或把导出格式放入下一次发布。”
4. 发现阻塞时记录等待的起止点
“等了很久”无法支持改进,“测试环境申请于周二提交,周四权限开通,期间两名成员各有半天工作无法继续”则可以。记录阻塞的开始、结束、影响对象和解决责任,不是为了追责,而是识别能否通过提前审批、自动化申请或资源预留降低损耗。
团队不需要给每个等待小时都精确估价。先统计阻塞次数、持续时间和被影响的工作,再判断是否值得投入流程改善。若某类阻塞每月只出现一次且影响很小,复杂自动化未必划算;若它反复卡住多个团队,改善价值就可能显著高于工具费用。
5. 交付后做短而具体的成本复盘
结项复盘不应变成对成员的审问。建议围绕三个问题:哪些估算假设成立或失效?哪类工作出现最多偏差?下一次可以提前做什么?复盘结论应转化为新项目能使用的参考,例如同类接口改造的工时区间、环境准备所需提前量或高风险需求的评审清单。
若团队不积累这些历史数据,每次估算都从零开始;若只保存总工时而不保存范围和条件,历史数据又无法比较。最有价值的记录,是“任务类型、条件、估算、实际、偏差原因”五项都能对应起来。
6. 用工具时减少重复录入和个人暴露
如果团队使用项目管理平台,优先让需求、任务、迭代和工时之间建立关联,避免成员在多个表格重复填写。工时数据用于项目估算时,优先以团队或任务视角分析,不应在没有明确制度和合法依据时,将日常工时直接等同于个人绩效。
对于 PingCode 等面向中大型组织的项目管理平台,实施时可以先挑一个边界清晰的项目试点:定义必要字段,验证成员录入负担,核对报表是否能支持预算预测,再逐步推广。若没有清楚的数据责任人和口径,先解决治理问题通常比先开更多功能更有效。
七、不同情况下的行动建议:按风险和成熟度调整做法
1. 小团队、短项目:轻量记录,避免流程成本超过管理收益
项目周期短、成员少、支出结构简单时,可以用一张项目表记录预算、实际支出、标准人天、已承诺费用、变更和完工预测。每周一次短核对即可,不必引入复杂审批或细粒度工时系统。
轻量不等于随意。至少要确定一位数据维护人、一套统一成本口径,以及超出某个约定阈值时的升级规则。比如超过预算预测的百分之十,或关键里程碑可能延迟一周,就必须在本周更新负责人,而不是等到结项。
2. 多团队、多项目:先统一口径,再做横向比较
项目多、共享资源多时,横向比较会变得重要,但前提是比较对象相似。不同团队对“完成”“人天”“返工”“预备金”的定义不同,直接排名只会制造噪声。应先统一必要字段,再标记项目规模、技术难度、合规要求和依赖复杂度。
组织可以分阶段推进:先统一成本分类与项目编码,再统一阶段预测,再连接采购、工时与账单数据。不要一开始就追求所有系统一次打通;高复杂度集成如果不能减少实际核对工作,可能只是把人工问题自动化。
3. 需求高度不确定:用区间、假设和阶段决策
探索型项目早期不适合把总预算伪装成确定承诺。可以先批准一个有限的探索阶段,明确要验证的假设、最长时间、退出条件和下一阶段所需证据。阶段结束后,再根据用户反馈、技术验证和风险发现决定是否继续投入。
成员应将探索性工作与确定性交付分开记录。否则实验失败会被误认为执行失败,团队也无法判断投入究竟换来了知识、技术能力还是可交付功能。探索的成本可控,不代表必须成功;它的判断标准是是否减少了关键不确定性。
4. 临近交付且预测超支:先保护验收价值,再削减范围
项目接近交付时,预算预测超出计划,不宜先从所有环节平均砍掉一成。应先区分必须完成、可延期和可取消的工作,保留安全、数据完整性、合规和核心用户路径的验证,再对低价值或低使用率功能进行取舍。
同时评估延期和削减的成本:延期可能产生合同违约、市场窗口损失或团队长期占用;削减功能可能降低后续收入,却不一定影响核心验收。决策表应同时呈现成本、时间、质量、收益和风险,不要让单一预算数字压倒所有目标。
5. 项目已经超支:先止住新增偏差,再解释历史偏差
超支时,第一步不是追究已经发生的每一笔工时,而是暂停未批准的新范围,核对尚未支付的承诺、剩余工作和潜在风险,形成可信的完工预测。随后将历史偏差拆解,判断哪部分无法追回、哪部分仍可改变。
已经发生的投入属于沉没成本,不能成为继续投入低价值工作的理由。继续与否应基于未来新增成本、剩余收益和替代方案;如果项目的预期收益已经不足以支撑后续投入,停止或缩小范围可能比“把钱花完”更负责任。
6. 成本数据长期不可信:先做抽样核验
如果成员普遍在月底补工时,项目汇总与采购记录对不上,或不同团队的分类含义不一致,不要马上发布全公司成本看板。先抽取少量项目,逐项核对任务记录、工时、合同、账单和里程碑,找出差异来自漏记、重复计算还是口径不同。
改善顺序通常是:删掉没人使用的字段,明确数据责任人,缩短记录延迟,建立异常提示,最后才扩大自动化。若输入数据不可靠,自动化只会更快地生成错误预测。
八、不同情况下的取舍:效率、精确度与控制力度不可能同时拉满
1. 记录越精细,管理成本也越高
精细记录有利于客户计费、审计、跨项目资源分摊,但会增加成员填报和负责人核对时间。若项目并不需要分钟级工时,采用按任务或按日记录可能更合适。选择的重点不是“精不精细”,而是额外精度是否会改变决策。
| 管理方式 | 主要收益 | 主要代价 | 适用情况 |
|---|---|---|---|
| 按项目汇总 | 维护简单,适合快速查看总盘子 | 难以定位单项工作偏差 | 小团队、短周期、范围稳定 |
| 按任务记录 | 能关联交付与工作量,利于复盘 | 需要成员及时更新任务状态 | 多数研发、运营和产品项目 |
| 按活动细分 | 更容易分析等待、返工和支持成本 | 分类和填报负担较高 | 合同计费、审计或专项改善项目 |
2. 固定预算与灵活范围的取舍
固定预算适合范围清楚、验收标准稳定的工作,但需求变化必须经过正式评估。若项目高度不确定,固定预算却不允许调整范围,团队就会通过加班、压缩质量或隐藏变更维持表面承诺。
相反,灵活预算能适应探索,却需要更严格的阶段检查和退出条件。组织应明确允许哪类项目使用弹性预算,并说明决策人、阶段上限和继续投入所需证据,避免“灵活”变成没有边界的持续追加。
3. 自动化与人工判断的取舍
自动化适合重复、规则明确、输入可靠的工作,例如汇总工时、关联采购单或提醒异常阈值。对需求价值、风险接受、范围取舍和失败成本的判断,则仍需负责人和业务相关方参与。
自动化前先问:错误数据会造成什么影响?系统能否解释计算过程?成员能否修正异常?如果答案不清楚,应先保留人工复核。成本管理的目标不是“无人参与”,而是把人的判断用在最需要判断的地方。
4. 预备金与精确计划的取舍
预备金不是估算不认真,而是承认项目存在已知风险。风险越高、技术越新、外部依赖越多,越需要预留空间;但预备金也不能成为隐藏范围扩张的口袋。使用时要说明风险事件、批准人和剩余余额,避免结项时才发现资金被零散消耗。
确定性高的重复工作,可以减少预备金并加强估算基准;新技术验证或跨组织协作项目,则应把不确定性显式呈现。预备金的大小不能照搬固定百分比,应由风险暴露、历史偏差和可承受延期共同决定。
5. 成本责任与心理安全的取舍
没有责任归属,数据容易无人维护;责任过度个人化,成员又会隐藏坏消息。较好的做法是让成员对记录准确、异常及时报告负责,而让项目负责人对范围决策、资源分配和风险接受负责。成本偏差不自动等于个人过错。
管理者可以明确区分“报告偏差”和“造成偏差”:及时报告本身是良好行为,蓄意隐瞒已知风险才需要处理。只有团队相信坏消息能被用于解决问题,而不是单纯惩罚个人,成本数据才会逐渐接近现实。
九、落地清单与收尾:下一步从一条任务记录开始
1. 本周就能完成的最小实施步骤
如果团队目前没有稳定的成本管理方法,我不会建议一上来制定几十页制度。先挑一个正在进行、边界清楚的项目,用两周时间验证最小流程是否有用,再根据成员反馈修改。
- 确定项目成本口径:是否纳入内部人力、已承诺支出和预备金。
- 选定三层成本对象:项目、阶段、任务,暂不增加复杂分类。
- 为主要任务补充估算范围、假设条件和验收标准。
- 每周更新实际工时、剩余工时、阻塞和变更。
- 当预测超过阈值时,讨论范围、日期、质量和资源的替代方案。
- 阶段结束后记录估算偏差及原因,形成下一次可复用的参考。
2. 一张够用的项目成本核对表
| 核对问题 | 合格记录应包含什么 | 发现缺失时的动作 |
|---|---|---|
| 当前预算基线是什么 | 金额、范围、版本与批准人 | 确认当前有效基线,避免使用旧版数字 |
| 实际与承诺支出是多少 | 已发生支出及已批准未付款承诺 | 核对采购、合同与项目记录 |
| 剩余工作需要多少成本 | 剩余任务、假设、风险与预测区间 | 重新估算,不以历史实际简单外推 |
| 偏差由什么造成 | 范围、估算、等待、返工或外部依赖 | 拆分类别,避免统一归因于个人效率 |
| 现在有哪些选择 | 保留、延期、替代、加资源或停止 | 比较成本、日期、质量与收益影响 |
3. 最重要的独特判断:先让偏差可解释,再追求数字精确
成本管理最容易被误解成预算表和报销审批,但对项目成员而言,它首先是一种协作能力:让变化尽早出现,让投入与交付建立联系,让管理者有机会在偏差扩大前做选择。一个不够精确但原因清楚的预测,通常比一个小数点很多、却无人知道依据的数据更有价值。
下一步不必先买系统,也不必先要求全员按分钟填工时。先找出一个正在偏离计划的任务,确认范围、估算、实际、剩余工作和阻塞原因;再和负责人一起决定是调整范围、日期还是资源。成本管理真正的最佳实践,不是永远不超支,而是在投入还可以改变时,把真实情况说清楚。
常见问题解答(FAQ)
1. 项目成员怎样记录工时,才能让成本数据真正可用?
我每周都填工时,但有时只能回忆着补,填出来的数字看起来完整,却不确定能不能用于判断项目成本。工时到底要记到什么粒度,才不会变成额外负担?
把工时记录控制在“任务级、当天或次日完成、每条不超过几分钟”。例如,不要只填“开发 8 小时”,而应分别记录接口联调 3 小时、缺陷修复 2 小时、需求评审 1 小时和其他工作 2 小时。粒度过粗,无法解释成本偏差;细到每个十分钟,又会让记录本身消耗太多时间。
实践中可先按任务类型试行两周,再检查未归类工时比例和补录比例:如果大量工时集中在“其他”,说明任务拆分或分类不够清楚;如果成员普遍月底补录,说明记录流程需要缩短或设置固定提醒。工时的用途是帮助团队发现工作去了哪里,不是单独用来评价个人效率。
2. 项目成员如何区分项目成本和日常工作成本?
我同时负责项目需求、线上支持和团队内部事务,填报时经常不知道该把时间算到哪个项目。担心全部算进项目会把成本报高,不算进去又会低估真实投入,这种情况怎么处理?
先统一归集规则,再要求成员按同一口径记录。直接为项目交付服务的设计、开发、测试和项目会议,计入项目;线上故障处理、部门例会等非项目工作,计入对应的运维或管理类别。若一项工作同时服务多个项目,可按实际投入拆分;确实无法精确区分时,采用团队统一的估算规则,并标注为估算值,不要让每个人自行猜测。
比如某成员一周工作 40 小时,其中项目甲 24 小时、项目乙 8 小时、支持工作 6 小时、内部事务 2 小时,就应保留这四类去向。这样既能避免项目成本被日常事务污染,也能看见支持工作对交付能力的挤占。
3. 项目预算出现偏差时,成员应该先检查什么?
我发现项目实际投入比计划多了不少,团队第一反应是加班赶进度,但我不确定这是估算不准、需求变化,还是返工造成的。作为项目成员,我该从哪些记录里找原因?
不要一看到超支就归因于成员效率,先把偏差拆成范围变化、工作量估算、返工、等待和资源切换几类。假设原计划投入 500 小时,当前已投入 420 小时、剩余任务估计还需 150 小时,那么预测总投入是 570 小时,预计超出 70 小时;
接下来要核对新增需求是否经过确认、缺陷是否集中在某个模块、任务是否因依赖阻塞,以及成员是否频繁切换项目。每次发现偏差,记录“原计划、当前事实、原因、影响、下一步”,并尽早同步负责人。若新增需求没有同步调整预算和范围,单纯要求团队加快速度通常只会把问题推迟到验收或质量返工阶段。
4. 哪些项目成本管理做法最容易让成员踩坑?
我想把成本管理做规范,但担心流程越做越复杂,最后大家只是在填表。哪些看似严谨的做法其实容易失效,团队可以用什么简单机制替代?
常见陷阱有三类:只统计工时、不记录工作内容;把预算当成不能调整的固定数字;以及把成本数据直接用于个人排名。前两种会让团队看见数字却解释不了原因,后一种则容易诱发少报工时或把问题归咎于个人。更实用的做法是每周用十分钟核对三件事:本周投入是否有去向、范围是否发生变化、剩余任务的成本预测是否更新。
某项目管理工具可以辅助汇总任务与工时,但分类口径、变更审批和偏差讨论仍需团队明确约定。若成员填报后无人查看、无人据此调整计划,就应先减少字段和步骤,而不是继续增加审批层级。
核心关键词
文章包含AI辅助创作:成本管理成本教程:项目成员最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594514
读者评论
我们以前只统计已付款的采购,忽略了内部工时和已签未付的服务,项目复盘时才发现成本差不少。把这几种口径分开后,预算讨论确实清楚了,但标准人天成本也要固定更新,否则比较久了会失真。
工时记录太细很容易变成负担,我们团队按任务和工作日记录,基本能看出迭代容量。遇到返工或等待,再单独标注原因,比要求大家回忆每十五分钟做了什么更可信。
需求临时增加时,成员往往不好意思要求重新估算,最后只能加班补上。文中强调说明新增工作挤占了什么,这点很实用;不过小团队最好也设个简单的变更门槛,免得每件小事都走复杂审批。
