项目成员成本失控,往往不是因为某个人的单价突然变高,而是因为“谁在什么阶段投入了多少时间、这段投入是否属于项目、成本何时进入预测”这几件事没有被同一套流程回答。一个常见的反常识是:工时填报率达到 100%,不代表成本可控;如果工时归错项目、费率口径不一致、变更没有同步预算,报表越完整,管理者反而越可能得到一张精确但错误的成本表。本文讨论的关键指标,不是为了增加考核,而是让成本能够被及时发现、解释和纠正。
一、先说结论:成本管理要控制的是偏差形成过程
1. 项目成员成本不是一张工资表
项目成员成本通常由人员投入、单位成本、项目归属和时间范围共同决定。企业可以按月薪、标准人力费率、实际综合成本或外包合同价核算,但必须明确口径。若只记录“某成员本月成本 3 万元”,却说不清其中多少来自本项目、采用何种费率、实际投入了多少人天,这个数字无法用于预算预测,也很难支撑复盘。
我更倾向于把成本拆成两个问题:第一,项目实际消耗了多少资源;第二,这些资源消耗是否产生了计划中的交付结果。前者回答“花了多少”,后者回答“花得是否合理”。如果把成本控制简化成压低成员投入,团队可能通过少报工时、延迟记录或把工作转移到其他项目来让表面数字变好,真实成本却没有下降。
2. 建议建立“预算,投入,预测,偏差,纠偏”闭环
一套可执行的成本流程,应当让项目经理、职能经理、财务和成员分别承担清晰责任。项目经理维护范围、计划与预测;职能经理确认资源可用性和人员成本口径;成员及时记录实际投入;财务维护核算规则并核对成本归集。成本责任不能只落在填报工时的人身上,因为人员费率、项目编码、预算变更和跨项目分摊通常不是成员单独能够决定的。
- 预算:明确范围、工作包、人员角色、计划人天和成本单价。
- 投入:记录实际人天,并确保归属到正确项目、任务或变更。
- 预测:定期估算完工尚需成本,而非只看已经发生的费用。
- 偏差:比较基准预算、实际成本和完工预测,区分范围变化与执行偏差。
- 纠偏:通过调整范围、资源、节奏或交付方式处理问题,并保留审批依据。
预算基准是比较的参照,不是永远不能改变的数字。范围经正式批准发生变化时,应更新基准并保留旧版本;没有批准的超支则不能通过改预算“消失”。这条边界决定了成本报告能不能真正用于管理,而不是仅仅用于月底归档。
下图为情景模拟,不是行业统计。它展示的是同一套成本数据在不同管理节奏下的可见性差异:流程越早发现投入和预测之间的偏差,管理者可用的纠偏时间越多。

3. 指标应服务于判断,而不是制造排名
我建议先用少量指标构成管理面板,再根据业务复杂度逐步增加。最小可用集合包括:预算消耗率、完工成本预测偏差、计划与实际人天偏差、工时归集及时率、跨项目投入占比、未批准投入金额、成本数据对账差异。它们分别回答预算用了多少、最终可能花多少、资源投入是否偏离计划、记录是否及时、成本归属是否混乱、是否发生越权投入以及数据能否对上。
不要把所有指标都变成员工绩效指标。成本指标主要用于发现流程和预测风险。若工时记录直接决定个人评价,成员会更倾向于填出“看起来合理”的数字,而不是及时暴露返工、等待和支持性工作。对管理者而言,可信的异常信号通常比漂亮的月度数字更有价值。
二、背景与真实场景:成本为什么会在后期突然“冒出来”
1. 预算通常在立项时做得细,执行时却失去连接
项目立项时,团队会估算角色、人数、工期和预算;进入执行后,任务拆分、人员调配、缺陷修复、跨团队协作和需求变更不断发生。若计划仍停留在立项表格里,实际投入却在工时系统或财务系统中,管理者就得靠人工拼接信息。到了月末,项目经理看到的可能只是已发生费用,而不是“按当前速度继续做下去会花多少”。
尤其是矩阵型组织,成员往往同时服务多个项目。某位架构师一天内参加两个项目评审,随后处理一个平台级问题;如果记录只允许选择单一项目,或者团队习惯把公共工作都归到主项目,成本会被错误地集中到某个项目。这个误差不一定影响总账,却会误导项目间的盈利判断和资源决策。
2. 最容易漏掉的不是正式工时,而是非计划投入
计划内开发、测试和设计工作通常容易被记录;更容易漏掉的是需求澄清、环境等待、返工、跨部门协调、上线支持、知识交接和故障响应。它们单次看似很短,累计后却可能挤占关键路径资源。若管理者只看“任务工时”,不看支持性投入和返工原因,项目就会把不可见劳动误当成效率提升。
项目团队还经常把“工时填报及时”误认为“成本数据及时”。实际上,工时填报后,若项目归属要到月底才由管理人员批量修正,成本管理仍然滞后。及时记录、正确归集、规则一致三者缺一不可。
3. 一个典型管理场景:交付进度正常,完工成本却持续上升

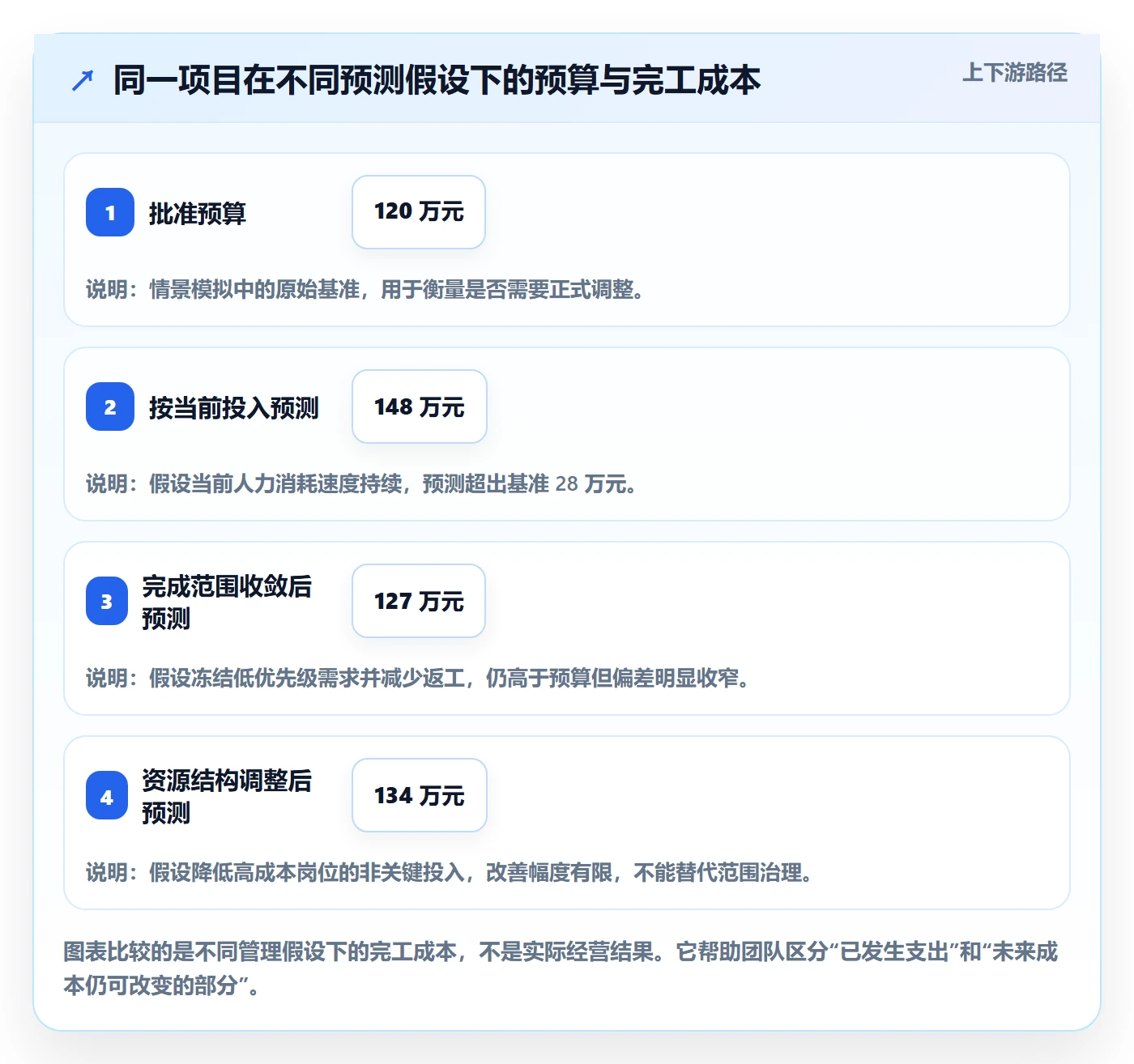

以下案例为用于说明判断方法的情景模拟,不代表特定企业的真实经营数据。某产品交付项目基准预算为 120 万元,计划 12 周完成。第 6 周时,进度报告显示关键里程碑完成约 50%,累计实际成本为 68 万元。表面看,进度与成本似乎同步;但项目经理依据剩余任务和当前资源安排预测,完工成本可能达到 148 万元。
进一步检查后发现,偏差并非来自单一原因:需求澄清比预期多占用 18 人天;测试环境不稳定造成 11 人天等待;未经正式变更确认的两个需求合计增加约 14 人天;另有一名资深工程师同时被两个项目占用,部分投入被重复归集。若只看累计成本和完成百分比,项目会把问题笼统归为“团队效率低”;若逐项核对投入、变更和资源记录,才可能分别采取范围确认、环境整改、成本分摊纠正和资源协调措施。
这类案例最值得注意的不是预测超出预算的 28 万元,而是风险在第 6 周已经能够被识别。及时暴露意味着仍有选择:减少低优先级范围、降低返工、调整人员结构,或重新批准预算。拖到项目末期,选择通常只剩接受超支或牺牲交付质量。
4. 成本流程的难点在跨系统口径,而不仅是工具功能
项目计划、工时记录、财务核算、采购合同和人力资源成本数据可能分散在不同系统。系统间人员名称、项目编码、成本中心和期间口径不一致,会造成对账困难。管理软件可以帮助把任务、资源、工时和审批过程连接起来,但它不能自动替组织决定“会议支持是否计入项目”“公共平台成本如何分摊”或“变更从哪一天开始生效”。这些属于管理规则,必须先明确,再配置工具。
对于 100 人以上、项目并行度较高的组织,工具的价值通常在于统一数据入口、保留变更记录、提醒异常和支持多角色协作。以 PingCode 为例,可将其作为项目管理平台场景中的参考对象:组织在评估类似平台时,应重点验证项目、任务、成员投入和流程审批能否按本企业口径关联,而不是只看功能清单。具体能力和配置应以产品当前版本、企业实际部署方案及验证结果为准。
三、常见误区:看起来在控成本,实际是在延迟发现
1. 误区一:工时填满了,成本就准确
工时填报率只能说明记录覆盖情况,不能证明记录正确。成员可能按记忆补填,任务归属可能选错,公共工作可能被塞进某一个项目,费率也可能沿用过期标准。我的判断是,工时覆盖率必须与抽样核验和归集差异一起看,单独作为“数据质量”结论会过于乐观。
更合理的检查方式是随机抽取一部分工时记录,与任务状态、会议安排、交付物、变更单或支持工单交叉核对。核验目的不是监控个人每分钟做了什么,而是确认项目成本分类是否可靠,并找出最容易漏记或错记的工作类型。
2. 误区二:预算消耗率低,项目就安全
预算消耗率是累计实际成本占预算基准的比例。它必须结合进度、剩余工作量和成本趋势解释。若一个项目预算使用 40%,却只完成 20% 的工作,风险可能高于预算使用 70%、进度完成 80% 的项目。反过来,某些采购或启动费用集中在前期,前期消耗率高也不一定意味着失控。
所以预算消耗率应与完工成本预测、进度完成度及范围变化一同观察。仅凭单一百分比设置红黄灯,容易把正常的费用时序差异误判为管理问题,也可能把“花得少但做得更慢”误判为节省。
3. 误区三:成本超支就是成员效率低
超支可能来自估算偏低、需求增加、人员费率变化、资源等待、返工、关键岗位短缺、外部依赖延迟或成本归集错误。先责怪成员效率,会跳过因果分析,也会让团队隐瞒风险。成本管理的第一步应是分类:哪些偏差来自范围,哪些来自计划,哪些来自执行,哪些来自核算规则。
效率判断应建立在工作复杂度、任务质量和产出结果可比的基础上。例如,同样投入 10 人天,完成既定模块与处理生产事故不能简单比较;新成员熟悉业务的投入,也不适合直接与熟练成员的稳定产出作横向排名。
4. 误区四:所有成员用同一费率,流程就公平
统一费率能降低核算复杂度,适合早期估算或对外报价口径简单的项目;但如果组织内部需要分析技能结构、跨级资源使用或项目组合盈利能力,统一费率会掩盖真实成本差异。反过来,给每个人设置高度精细的实际成本,也可能增加数据维护负担,并引发不必要的隐私和公平争议。
选费率模型时要看管理目的,而不是追求数字精细。若用于项目组合预算预测,按角色或职级的标准费率可能足够;若用于正式财务核算,则应遵循企业批准的财务口径,并与财务系统保持一致。
5. 误区五:月末集中补填可以省管理时间
集中补填看似减少日常打断,代价是记忆误差和归属错误上升。成员要回忆几周前做过哪些支持工作,项目经理也难以确认某次投入是否属于原计划。月末还会出现“先完成报表再核实事实”的倒置流程,修正成本更高。
更可行的做法是低负担、高频率:按组织节奏在每日或每周记录,允许简短类别和批量填写,但异常投入应及时补充说明。对于突发支持工作,可先记录项目、类型、时间和简短原因,再由负责人确认是否计入项目预算。
6. 误区六:只要设置成本红线,超线自动处理
红线只能触发关注,不能替代判断。若项目预算使用达到 80% 时进度已完成 90%,与预算使用 80%、进度仅完成 45%,含义完全不同。红线应触发解释、预测和审批,而不应机械暂停工作或直接削减资源。
我建议把阈值设计成“信号,核查,决策”三段:先提示异常,再核实数据和原因,最后由有权限的人决定调整。这样既避免对假信号过度反应,也能防止团队把阈值当成可以临界操作的数字游戏。
四、专业判断逻辑:用指标识别成本风险,而不是堆指标
1. 先统一成本口径,再讨论偏差
成本口径至少要回答五个问题:成本包含哪些内容;采用实际成本还是标准费率;成本归集到项目、任务还是成本中心;跨项目投入如何分摊;汇报周期和数据截止时间是什么。企业可以使用不同答案,但不能让不同部门各自使用不同答案,再把结果直接放进同一张项目对比表。
建议为每个项目建立成本口径说明,记录预算基准版本、费率来源、人员类别、归集规则、分摊规则及审批责任人。成本口径有变更时,要写明生效时间和影响范围。没有版本记录,历史项目对比就可能把规则变化误当作经营变化。
2. 用预算、实际、完工预测构成三角判断
成本判断不应只看实际发生额。实际成本是已经发生的结果,预算基准是原计划的参照,完工预测则回答“按当前条件继续推进,大概会花多少”。三者之间的差距比单项数字更有管理价值。
例如,实际成本低于预算但完工预测高于预算,说明眼下花费不多,却可能因后续工作量或资源安排而超支;实际成本高于计划但完工预测仍在预算内,则可能是前期支出集中或某些费用提前发生。解释差异时,必须说明分母、期间、范围和假设。
图中数值为情景模拟。它说明同一实际成本水平下,完工预测可以因剩余工作量、资源价格或范围变更而明显不同,因此实际成本本身不足以预测项目最终表现。

3. 关键指标一:预算消耗率与进度完成度
预算消耗率可按累计实际成本除以当前有效预算基准计算;进度完成度则要基于可验证的交付物或工作包,而不是成员主观填报的百分比。两者放在一起,可以快速识别成本与产出是否大致同步。
如果任务之间工作量差异很大,简单按任务数量计算完成度会失真。例如,完成 8 个小任务、剩下 2 个大型集成任务,不等于项目完成 80%。可以采用加权工作包、验收里程碑或已完成可交付成果作为进度口径,并把口径固定下来。
4. 关键指标二:计划人天偏差与实际人天偏差
人天偏差用来观察投入规模是否超出计划。团队可按阶段、角色或工作包比较计划人天和实际人天,重点分析偏差大的项目,而不是对每个成员逐一排名。若某工作包计划 40 人天、实际 55 人天,下一步应检查范围变化、估算质量、返工和等待,而非直接断定负责人低效。
我会特别关注“偏差反复出现”的工作类型。单次偏差可能是偶发事件,多个项目中反复出现的需求澄清、数据迁移或上线支持超估,则提示估算模型或交付流程需要改进。这个观察能把成本复盘从追责转为组织学习。
5. 关键指标三:完工成本预测偏差
完工成本预测偏差可定义为预计完工成本减去当前预算基准,也可进一步换算为百分比。组织应明确采用哪种方式,并定义预测更新频率。对周期短、人员投入波动快的项目,周度更新可能更有价值;对低频、稳定的小项目,月度更新往往足够。
预测不是承诺,也不是为了证明原计划正确。好的预测应保留假设,例如“剩余开发工作量不变”“供应商费率按现合同执行”“待确认需求不纳入基准”。假设一旦改变,预测就应更新,并注明变化原因。
6. 关键指标四:未批准投入与变更成本
未批准投入不是单纯的违规标签,它是范围治理是否及时的信号。项目成员可能为了响应客户、消除缺陷或解决依赖而先做后批。若组织希望鼓励快速响应,可以设计紧急授权机制,但必须有金额或人天上限、授权人、补充记录期限和事后复核要求。
把变更成本单独记录有助于区分原始范围成本与新增需求成本。只有经过确认的变更,才应进入调整后的预算基准;未经确认的投入应继续单列为待决风险,不能默默并入原计划。
7. 关键指标五:归集及时率、准确率和对账差异
成本数据质量至少包含三个维度:记录是否及时、归属是否正确、项目管理数据与财务数据是否能够解释差异。及时率可以按规定周期内完成记录的工时占比计算;准确性可通过抽样核验发现错误率;对账差异则应关注金额、期间和项目编码的差异原因。
这些指标不宜只设一个总分。及时率高、准确率低,说明团队填得快但规则或培训有问题;准确率高、及时率低,则说明数据最终能修正,却不能支持过程决策。两种情况的改进措施不同。
8. 关键指标六:成本风险集中度
项目成本风险可能集中在少数关键岗位、单一外部依赖或少数高不确定性工作包。组织可以观察关键岗位投入占比、待确认需求对应的人天、单一依赖关联的预测成本等。集中度高不等于项目一定有问题,但表示项目对单点变化更敏感。
例如,某项目一半以上的剩余工作依赖一位资深工程师,短期内若无法替补,完工成本和进度都更容易受影响。此时增加冗余培训或调整任务切分,可能短期增加成本,却降低长期中断风险。单看本月成本会把这种投入误判为浪费。
9. 指标联动示例:从红灯转成可执行的判断
假设项目出现预算消耗率偏高、进度完成度偏低的组合,先核实进度是否按交付物衡量,再检查近期是否有批准变更、返工或资源等待。若进度口径可信、范围没有变化且实际人天持续高于计划,才进入执行效率和估算质量分析。这个顺序能减少把数据口径问题当成团队问题的概率。
| 指标组合 | 优先核查原因 | 建议动作 |
|---|---|---|
| 预算消耗快,进度推进慢 | 返工、等待、范围膨胀、进度口径失真 | 拆解工作包和非计划投入,更新完工预测 |
| 实际成本高,完工预测仍可控 | 前期费用集中、采购提前、阶段性高峰 | 确认后续资源计划,不因单月数字急于削减资源 |
| 工时填报及时,财务对账差异大 | 费率、期间、项目编码或分摊规则不一致 | 统一口径并修订映射规则,保留调整轨迹 |
| 未批准投入持续增加 | 变更流程过慢、授权边界不清、需求入口失控 | 设置紧急授权上限,并要求限期补充审批 |
| 关键岗位投入高度集中 | 知识单点、排期冲突、替补能力不足 | 评估交接、培训或工作拆分的成本收益 |
五、案例与数据观察:把风险从月底报表前移到执行过程中
1. 案例设定:一个 12 周、120 万元的交付项目
以下所有金额、人天和比例均为情景模拟,用于展示指标如何共同工作,不构成行业平均值。项目团队有 12 名成员,包含产品、开发、测试和交付角色;基准预算为 120 万元,计划投入 300 人天。项目每周更新任务进展,工时按周记录,财务每月核对一次成本归集。
第 4 周结束时,累计计划投入为 96 人天,实际记录 108 人天;交付进度按已验收工作包计算为 29%,预算消耗率为 35%。这些数字没有直接证明项目失控,但显示投入增长快于可验证交付,需要进一步分析,而不是立即要求团队“提效”。

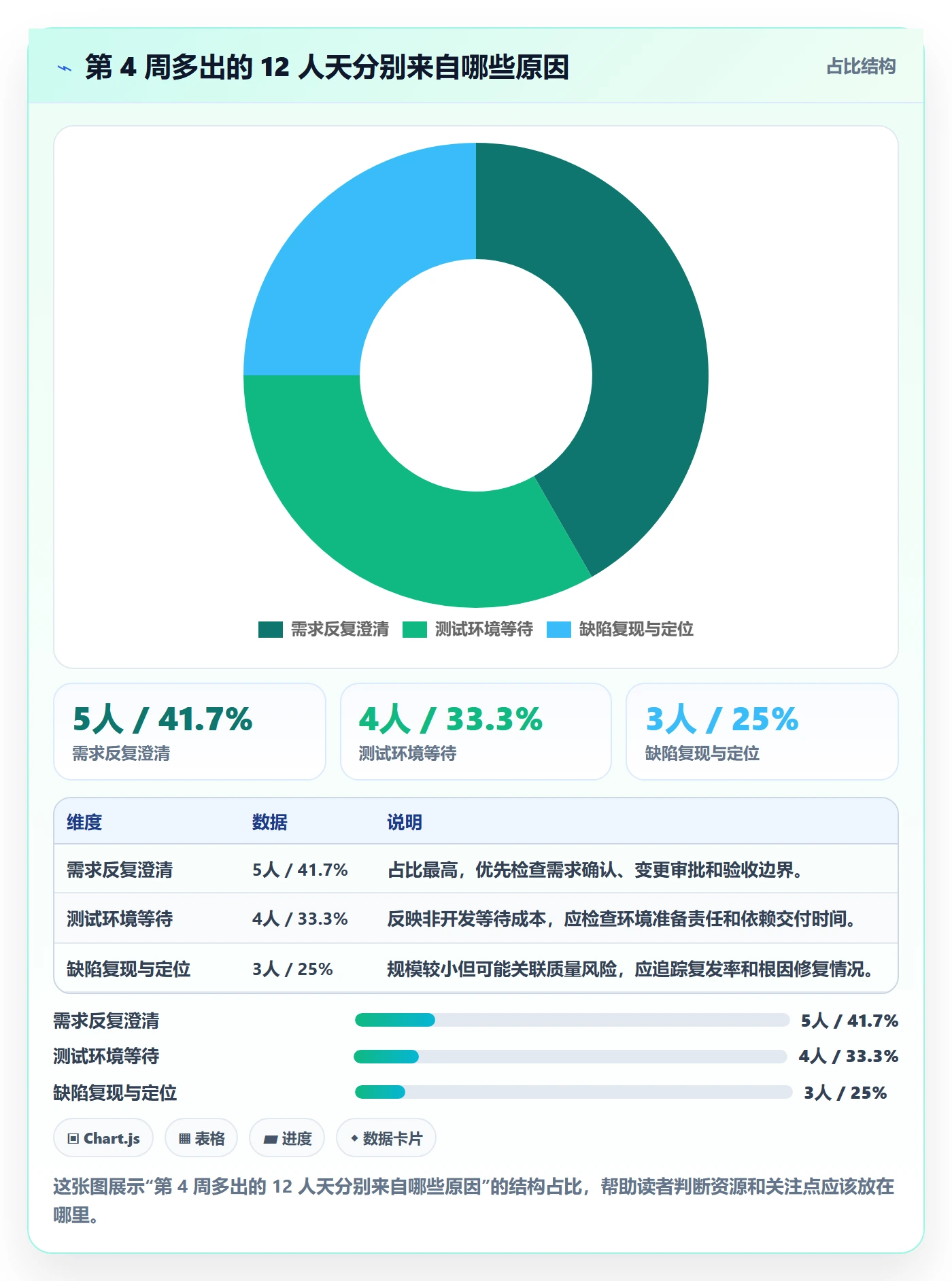

2. 第一步:把 12 人天偏差拆成原因
项目经理抽查工作包和支持记录后发现,实际多出的 12 人天由三部分组成:需求反复澄清 5 人天,测试环境等待 4 人天,线上缺陷复现和定位 3 人天。第一项属于需求确认机制问题,第二项是环境准备问题,第三项可能是质量风险。原因不同,解决方案也不同。
如果简单把 12 人天归到“开发效率不足”,管理者可能要求减少开发人员,导致交付能力进一步下降。将成本偏差按原因分类,则可以分别安排需求冻结点、环境责任人和缺陷根因分析;这既不保证一定节省预算,也能提高每一项纠偏措施与问题之间的对应关系。
3. 第二步:纳入变更后重新预测,而不是悄悄改预算
第 5 周客户提出新增报表和一项权限调整,估算需 16 人天。团队先建立变更记录,说明业务价值、预计投入、交付影响和不纳入范围的替代方案。若负责人批准变更,项目可以调整范围和基准;若尚未批准,则在预测中单列其潜在成本,避免把未决需求当成已承诺工作。
这一步的要点是保持两个事实同时可见:原始基准仍然存在,新增需求也已经对未来成本形成影响。管理者因此可以判断是否追加预算、用相同资源延长工期,或删除其他低优先级范围。没有这层区分,预算偏差就会失去解释力。
4. 第三步:建立预测区间,而非只给一个看似精确的数字
在需求尚未完全确认、环境问题仍有不确定性时,单一完工成本预测容易产生虚假的确定感。案例团队采用三种情景:基准情景假设现有范围稳定;压力情景假设需求继续增加且环境问题复发;改善情景假设环境整改完成并减少返工。结果以区间和假设呈现,便于决策者讨论风险。
例如,基准情景预测 136 万元,压力情景预测 151 万元,改善情景预测 128 万元。以上均为示意数据,重点不在预测值本身,而在于每个数值都能追溯到资源、范围和质量假设。一个可解释的范围,通常比一个未经说明的精确数字更适合管理会议。
案例中的分类展示了,成本偏差可以来自不同环节,且不同原因对应不同责任和处理方式。这里的数据为情景模拟,百分比按 12 人天偏差构成计算。

5. 第四步:验证纠偏是否改变了未来成本
措施落地后,不应只检查审批是否完成,而应观察后续投入和交付是否变化。案例团队在两周后复查环境等待人天、需求变更新增人天、缺陷返工人天和完工预测。如果等待从每周 4 人天降到 1 人天,且没有通过增加其他隐性投入来转移成本,才可以判断环境整改产生了实质效果。
我通常会把纠偏前后观察窗口设为能够覆盖一个完整工作周期的时间段,并记录范围、人员和费率是否发生变化。若同时换了团队、改了需求、又调整了费率,前后数据就难以说明是哪项措施造成变化。管理层可以接受多因素变化,但应避免把相关性误称为单一措施的因果效果。
6. 项目成本复盘要留下可复用的估算信息
结项时应把估算与实际差异映射回工作类型:哪些任务总是低估,哪些角色的投入容易被漏记,哪些风险需要进入未来预算。复盘不是把实际数字复制到下一次预算,而是更新参数、假设和风险缓冲。例如,若某类数据迁移工作在多个项目中都需要额外 15% 到 20% 的清洗投入,组织应检查迁移复杂度估算模型,而不是机械地对所有项目统一加价。
只有具备足够可比性,历史数据才能作为估算依据。项目范围、团队熟练度、技术栈和质量要求明显不同的样本,不宜直接求平均。对样本量较小的工作类型,可记录范围区间和原因,明确其参考价值有限。
六、落地流程:把成本规范嵌进项目日常
1. 立项阶段:形成可追踪的成本基准
立项时先把范围拆到可估算的工作包,再明确角色、计划人天、费率、外部费用和风险缓冲。估算要记录依据,例如历史相似项目、专家判断、供应商报价或工作量模型;不要只保留最终总金额。对高不确定性工作,应标注假设和区间,避免用一个总数掩盖风险。
预算基准获批后,应保存版本、审批人和生效日期。若后续范围变化,另行记录变更影响和批准结果,确保管理者能够同时查看原始基准、已批准调整和当前预测。
2. 计划阶段:将人员投入与工作成果关联
不要只排“某人本月投入 100%”,还要说明其对应的工作包和交付成果。人员计划至少要能识别角色、投入期间、计划人天、关键依赖和跨项目冲突。对于共享专家,可以按项目或任务分配预计容量,避免多个项目各自假设其能够全额投入。
计划颗粒度要服务于决策。若拆到每小时,不仅维护成本高,还会制造精确错觉;若只按季度总人天,又无法发现短期资源冲突。大多数项目可从周或阶段层级开始,风险高的关键工作包再细化。
3. 执行阶段:记录实际投入并处理异常
成员应在约定周期内记录实际投入,至少区分项目任务、支持工作、返工、等待、培训或其他非项目事项。分类不宜多到让人难以选择,也不能少到把性质完全不同的工作混在一起。若团队无法区分“返工”和“新增需求”,管理层就无法判断偏差是质量问题还是范围变化。
项目负责人应定期查看异常而非逐条审批全部投入。异常包括:超出计划的关键岗位投入、长期未归集工时、同一成员跨项目超配、未批准变更投入、某类等待或返工持续增加。对于没有解释的异常,先补充事实,再决定是否纠偏。
4. 预测阶段:每次更新都写明变化依据
完工成本预测至少包括剩余工作量、预计人员结构、费率假设、未决变更和主要风险。预测变动时,记录变动幅度、原因和责任人。例如,“预测增加 8 万元”不够;更有用的解释是“新增 20 人天的数据清洗工作,按当前角色组合和标准费率估算,预计增加 8 万元”。
预测频率应匹配项目风险。短周期、高不确定性、投入密集的项目可以每周检查;稳定的小项目可按月检查;跨年度项目可在月度滚动之外设置阶段门。频率过低会错过纠偏窗口,频率过高则会让团队把大量时间花在更新数字上。
5. 审批阶段:分级授权,避免小变更堵住大流程
不是每次计划偏差都要提交高层审批。可以按影响范围、金额、人天、交付日期和合同承诺设置授权边界:项目经理在既定范围内调整资源,项目负责人审批小额变更,超出预算或影响客户承诺的事项进入正式评审。阈值应由企业结合项目规模制定,不宜照抄其他组织的固定百分比。
紧急情况可以设快速授权,但应规定补录期限、证据要求和复核责任。否则“紧急”会变成长期绕过流程的理由。审批设计的目标不是让每个动作都变慢,而是让影响重大且不可逆的承诺得到适当审查。
6. 复盘阶段:区分核算差异与管理差异
项目结项时,先确认账面数据是否完整,再分析管理结果。核算差异包括编码错误、费率口径、跨期处理和分摊规则;管理差异包括估算偏差、范围变化、返工、等待和资源配置。两者应分别处理,不能把数据修正和管理解释混成一个结论。
复盘结论应形成三类可复用材料:估算参数、流程改进项和风险清单。若同类偏差连续出现,指定责任人和验证时间;若只是一次性事件,保留原因和适用边界即可,不必把偶然情况升级为普遍规则。
七、不同情况下的行动建议:先按组织约束选择起点
1. 小团队:先统一规则,不急着追求精细费率
小团队项目少、成员协作直接,管理成本应保持轻量。先统一项目编码、工时周期、变更记录和预算负责人,再用角色标准费率估算即可。每周花几分钟核对投入与任务,通常比建立复杂审批链更有效。
当项目数量增加、成员频繁跨项目或管理层无法解释项目间成本差异时,再考虑增加资源容量视图、自动提醒和财务对账。不要因为工具能设置很多字段,就把每种工作都拆成独立成本类别。
2. 多项目并行组织:优先管共享资源和归属一致性
多个项目竞争同一批专家时,优先查看共享岗位的计划投入、实际投入和冲突情况。资源超配会同时带来延期、加班、返工和预测失真,不能只靠项目经理各自承诺解决。建议设置组合层面的资源协调机制,并明确哪些项目拥有优先级。
此类组织更需要统一项目编码和成本归集规则。若项目管理平台、工时系统和财务系统使用不同项目名称,组织应维护映射关系和变更责任人;否则每月对账时间会持续消耗在人工匹配上。
3. 外包或合同型项目:把合同成本和内部投入分开看
合同报价、供应商发票、内部管理工时和客户可计费工时不是同一个口径。需要分别识别外部现金支出、内部资源成本、可计费收入和合同范围变更。只看供应商费用可能忽略内部协调成本;只看内部人天又可能遗漏合同付款和验收节点。
对于外包交付,成本管理还应关注验收条件、里程碑付款、返工责任和范围边界。若项目内部成员不断替供应商补救,预算表里可能只有合同金额,实际消耗却发生在内部团队。把这类投入单列,有助于判断采购方案是否真正节省成本。
4. 高不确定性项目:用区间和阶段门管理
探索性产品、技术验证或研究型项目,在早期很难准确预测全部人天。此时不宜假装能精确到个人、每天,而应设置阶段预算、验证目标和继续投资条件。每个阶段完成后,根据证据决定继续、调整方向或停止。
成本指标要与阶段目标对应。例如,概念验证阶段的重点可能是单位验证成本、实验周期和关键假设覆盖率,而非传统交付项目的计划完成率。阶段门既能控制风险,也要避免在证据尚不足时用短期成本效率否决高潜在价值的探索。
5. 成本数据基础较弱:先做对账,再上智能预警
如果项目编码混乱、费率来源不清、工时长期补填,先建立数据字典、责任人和核对节奏。自动预警建立在数据可信的基础上;基础口径错误时,预警只会更快地产生误报。可以先抽样核对少数重点项目,确认错误类型,再决定是否扩展至全部项目。
不要把“统一上线一套系统”误认为数据治理完成。工具可以提供字段、权限、审批和报表能力,但组织仍需明确数据所有者、异常处理方式和口径变更机制。对 100 人以上组织,最好选取具有代表性的项目做试点,验证跨部门流程后再推广。
八、不同情况下的取舍:精度、效率与信任不能同时无限最大化
1. 实际个人成本还是角色标准费率
实际个人成本更接近财务成本,适合内部盈利分析、成本回收和正式核算,但数据维护与隐私要求更高,也容易被误用于个人排名。角色标准费率更便于预算估算和项目比较,实施简单,但会掩盖不同资历和薪酬结构带来的差异。
我的建议是按用途分层:项目管理预测采用角色或职级标准费率,财务核算遵循批准的实际成本规则;对外报价按合同口径执行。不同用途的数据可以并存,但报表必须标明口径,不能在同一图表中混用后直接比较。
2. 高频记录还是低频记录
日更能减少记忆偏差,适合项目节奏快、任务切换多或合规要求高的场景;周更对多数知识工作团队更容易坚持;月更的录入负担最低,却难以及时纠正归属错误。频率选择应看记录质量和决策时效,而不是单纯追求更高频。
企业可以从周度记录开始,观察及时率、错填率、补录比例和成员负担。如果数据仍无法支持项目预测,再提高高风险项目的记录频率,而不是让所有成员无差别地增加填写动作。
3. 严格审批还是授权快跑
审批越严格,承诺控制越强,但等待时间和管理成本也越高;授权越宽松,执行更快,却需要更好的事后追踪。高监管、固定价格或合同风险高的项目适合较严格的变更审批;内部探索、需求变化快的项目更适合设额度和阶段目标,在边界内快速试验。
关键不是选“严”或“松”,而是把审批强度与影响程度挂钩。小额、可逆、范围内的调整可以授权执行;影响客户承诺、预算上限、合规风险或关键里程碑的变更,应进入正式决策流程。
4. 细分成本类别还是保持简洁
类别越细,事后分析可能越有解释力,但成员更难选择,数据一致性也更难维护。类别过少则无法区分返工、等待、变更和支持性投入。可以先从能够改变决策的类别开始:计划任务、变更、返工、等待、支持,其余事项放入有限的补充分类。
判断一个类别是否值得保留,可以问:这个分类是否会触发不同的管理动作?如果无论分类结果如何,后续都采取同一种处理方式,那么它可能只是增加填报负担。分类设计应定期复审,合并长期无人使用或边界无法一致解释的选项。
5. 自动化成本监控还是人工复核
自动化适合规则清楚、数据稳定、异常模式重复的场景,例如工时超期提醒、项目编码校验、资源超配提示和预算阈值通知。人工复核仍然适用于范围判断、变更合理性、复杂分摊和跨项目价值权衡。自动化的目标是减少重复核对,不是替代有上下文的决策。
如果团队采用项目管理平台管理任务和流程,应先验证字段能否覆盖业务口径、审批记录能否追溯、报表能否解释来源,以及数据导出和权限是否满足治理要求。以 PingCode 这类面向中大型团队的项目管理平台场景为例,评估重点应是能否融入现有流程,而不是是否能展示一张漂亮的成本看板。实际效果需要通过小范围试点验证,不应仅凭产品介绍推断。
九、关键指标清单与实施检查表
1. 建议优先落地的指标及使用边界
指标不必一次性全部上线。下面的清单按“能否帮助发现偏差、是否能采取行动、数据是否容易获得”进行组织。企业可以从核心五项开始,再根据项目类型增加指标。
| 指标 | 建议口径 | 主要用途 | 常见误读 |
|---|---|---|---|
| 预算消耗率 | 累计实际成本 ÷ 当前有效预算基准 | 观察预算使用速度 | 不结合进度和成本时序,不能单独判断失控 |
| 完工成本预测偏差 | 完工预测成本 − 当前预算基准 | 提前识别可能超支 | 不披露假设时,预测值容易被误当成承诺 |
| 计划与实际人天偏差 | 实际人天 − 同范围计划人天 | 定位投入偏离的工作包 | 不区分范围变化,会把新增工作误判为效率损失 |
| 工时归集及时率 | 规定周期内完成归集的记录占比 | 检查数据是否能支持过程判断 | 及时不等于准确,需配合抽样核验 |
| 未批准投入金额或人天 | 尚未获得授权的项目投入 | 监测变更治理和承诺风险 | 紧急处置可能合理,关键是授权边界和补录机制 |
| 成本对账差异 | 项目台账与财务核算的差额及原因 | 发现编码、期间、费率和分摊问题 | 差异不一定是错误,但必须能解释和追踪 |
| 返工与等待人天 | 返工、环境等待等非计划投入的人天 | 识别过程损耗和质量风险 | 分类边界需明确,不能将所有非开发工作都视为浪费 |
2. 一周内可完成的成本流程检查
不需要等到系统改造结束才开始管理。团队可以用一周时间完成第一轮检查,目标不是立刻得到完美数据,而是确认最关键的口径和风险在哪里。
- 抽取一个正在执行的项目,确认预算基准、范围、费率和项目编码是否一致。
- 核对最近两周工时是否按时记录,抽样检查任务归属和异常投入。
- 将实际成本、预算消耗率、进度完成度和完工预测放在同一张表中查看。
- 把偏差按范围变化、估算、返工、等待、资源冲突和核算差异分类。
- 选择一项最可控的风险措施,指定责任人、完成时间和验证指标。
- 两周后复查结果,判断偏差是否真实收敛,或只是被转移到其他成本类别。
3. 管理会议应回答的五个问题
成本会议不应花大半时间解释表格字段。管理者可以围绕五个问题展开:当前预测是否仍在批准范围内;与上次预测相比,什么发生了变化;最大偏差来自哪里;有哪些选项及其成本和交付影响;需要谁在何时做出什么决定。若会议结束后没有明确行动、责任人和复查时间,报表再详细也难以形成控制闭环。
对项目成员而言,成本规范应当清晰解释记录目的、数据用途和异常反馈方式。成员知道记录是为了改善估算、识别等待和支持资源安排,而不是简单做个人排名,通常更愿意提供真实信息。信任不是软性装饰,它会直接影响成本数据的真实性。
十、结语:成本控制的价值,在于保留选择空间
1. 先追求可解释,再追求更精细
项目成员成本管理最容易走偏的地方,是把“数字更细”误当成“判断更准”。我更看重一条成本记录是否能说明投入发生在何处、为什么发生、是否经过授权、会不会改变完工预测。只要这些问题回答不出来,增加更多小数位或细分类别,通常不会让决策更可靠。
2. 下一步从一个项目、一张预测表开始
如果团队尚未形成规范,可以先选一个正在执行、规模适中的项目,统一预算基准、工时归集、费率和变更口径,连续观察两到四周。先让实际投入与完工预测连接起来,再逐步增加成本对账、风险集中度和自动提醒。若组织已有成熟流程,则重点检查跨项目资源、未批准投入和预测假设是否透明。
我对成本控制的核心判断是:项目成本管理不是把每个人的时间看得更紧,而是让组织更早看见资源如何被消耗、偏差为何形成、哪些部分仍可改变。下一步可以从最近一次成本超支复盘入手,把“超了多少”改写为“哪类投入、在哪个环节、何时出现、谁能采取什么动作”。当这条因果链能够被稳定复用,成本指标才真正从月末数字变成项目决策工具。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:成本流程与规范:项目成员成本管理风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594222
读者评论
我们团队也遇到过跨项目支持工时归属不清的问题。公共工作怎么分摊最好提前定规则,否则月底让成员回忆补填,项目之间的数据很难比较。
从财务核算角度看,标准费率适合预测,实际成本适合对账,两者用途不同。若报表里不标明口径,管理者很容易把费率差异当成项目执行偏差。
指标再全也要考虑维护成本。小团队如果每周要花很多时间解释工时和预测数字,流程可能过重;我更倾向于先抓未批准投入和完工预测偏差这类能触发行动的信号。
