人力成本管理指南:项目成员如何做好成本管理,风险控制全流程

项目的人力成本超支,往往不是因为某个人“效率低”,而是因为团队把计划工时当成实际投入、把成员成本当成工资、把延期风险留到项目末期才处理。我在梳理项目预算与工时记录时,反复见到一种情况:项目进度看起来只慢了一周,实际却多消耗了数十人天;等财务核算时,团队才发现返工、等待和临时支援都没有进入成本账。做好人力成本管理,关键不是盯着每个人的工时,而是让投入、产出、变更与风险在同一条管理链上持续对得上。

一、核心结论:人力成本管理管的是偏差,不是工时本身

1. 先建立一个可执行的管理闭环

我建议把项目人力成本管理拆成五个连续动作:建立基线、分配资源、记录实际、识别偏差、采取纠偏。它们不是预算编制之后的附加工作,而是项目执行期间反复运行的闭环。只有计划没有实际数据,无法判断偏差;只有工时数据没有工作成果,无法判断投入是否有效;只有偏差报告没有责任人与时限,风险就只是被记录下来,并没有被控制。

一条实用的追踪链应能回答:某项交付由谁负责、计划投入多少、实际投入多少、形成什么成果、偏差由什么原因导致、接下来由谁采取什么动作。项目成员不必为每一分钟做记录,但必须让关键投入和关键产出能相互对应。

2. 把成本、进度、范围和质量放在一起判断

单看人力成本容易误判。某项工作实际花费低于计划,可能是效率提高,也可能是验收标准被悄悄降低;实际工时高于计划,也可能是范围增加、需求不清或关键成员等待决策。成本偏差只有放在进度、范围和质量背景下,才能解释它是正常投入、可接受变化,还是需要升级处理的风险。

我更关注“成本偏差背后的原因”,而不是“谁的工时最多”。前者有助于调整估算、流程和资源安排;后者很容易诱发隐瞒工时、拆分任务做表面产出等行为,让数据更好看,却让项目更难管理。

3. 先明确成本口径,避免报表看似精确、实际无法决策

人力成本至少要区分直接人工成本、间接人力成本和机会成本。直接成本通常包括参与项目人员在项目期间可归属的薪酬及雇主承担的用工成本;间接成本可以包括管理、招聘、办公与支持服务的分摊;机会成本则是成员投入本项目后,无法投入其他工作的潜在价值。企业是否把每一项纳入预算,要按财务口径与决策目的确定,不能混在同一个数字里却不说明。

成本口径 适合回答的问题 常见处理方式 容易出现的误区
直接人工成本 项目已经消耗了多少可归属人力投入 按实际工时与经批准的成本率核算 只计基本工资,漏掉雇主承担成本或项目支援
间接人力成本 项目运行需要承担多少支持性人力费用 按统一、可解释的分摊规则处理 为了让单个项目“好看”而随意改变分摊口径
机会成本 资源被占用后,其他工作受到什么影响 单独列示,用于组合决策或优先级评估 把机会成本伪装成已发生现金支出

4. 建议先看四个指标,而不是一开始追求复杂仪表盘

多数团队可以先稳定追踪计划工时、实际工时、剩余估算和已验收成果。根据项目管理口径,还可以使用挣值管理思路区分计划价值、挣值与实际成本,例如用成本绩效指数观察投入产出效率,用进度绩效指数观察交付进展。但这些指标的前提是工作分解、完成标准和成本口径相对稳定;基线不断改变时,指标会把管理问题掩盖成数字波动。

下面的图表是情景模拟,不是行业统计。它展示同一项目在三种管理状态下,为什么看似相近的工时偏差可能对应完全不同的成果表现。实际使用时,应以本组织确认的基线和验收数据替换。

人力成本管理指南:项目成员如何做好成本管理,风险控制全流程

二、背景与真实场景:项目成员为什么会把成本问题拖到最后

1. 项目成本不是财务结账时才出现的问题

在项目启动时,团队通常能列出角色、人数、预计周期和预算金额。真正执行后,成员可能同时承担多个项目,需求优先级会变,审批会等待,测试环境会延迟,交付范围也可能调整。原来的估算不是必然错误,但它需要在新信息出现时更新。若计划数字被当成承诺而不能修订,团队就容易把现实偏差藏在任务状态、加班和口头支援里。

我在项目复盘中通常会把“投入增加”拆成几种来源:任务本身比估算复杂、范围增加、返工、等待、交接损耗、临时救火以及缺少可用人员。它们对应的解决办法完全不同。增加人手或许能缓解容量不足,却无法解决需求反复;加班可能赶上一场节点,却会提高疲劳、错误和后续返工的风险。

2. 一个典型场景:进度正常,成本已经开始失控

假设一个跨职能项目计划用12周交付,包含产品、研发、测试和实施工作。第6周的状态会上,团队报告“整体进度约一半”,但没有把已经投入的人天与可验收成果放在一起看。研发有若干任务标记为完成,测试却尚未通过;成员还花了时间处理临时需求和环境问题。这时,表面上的进度百分比并不能说明项目是否按预算运行。

如果项目经理进一步核对:计划累计投入、实际累计投入、已验收工作对应的预算价值、未完工作剩余估算,就可能发现团队正在用更多投入换取有限的可验收结果。此时要做的不是立刻要求成员“提高效率”,而是确认未完成工作是否被重复开发、验收条件是否明确、依赖方是否及时响应,以及新增需求有没有走变更评估。

3. 多项目共享人员会让单项目报表产生错觉

当成员同时服务多个项目时,项目负责人往往只看到自己项目的记录,无法判断成员的总负荷。某个项目的工时低于计划,可能不是需求简单,而是关键人员被其他任务占用;某个项目的工时超出计划,也可能是他人临时转入后产生的交接成本。若不统一人员日历和优先级,项目之间就会通过抢人来转移成本,最后谁都说不清真正的资源约束。

共享人员管理要明确至少三项信息:可投入容量、已有承诺以及优先级冲突的决策人。管理者不应把成员的理论工作时间当作可分配产能。会议、支持、休假、培训和日常维护都会占用时间,团队应根据自身实际记录设定可用容量,不要直接把每周全部工作小时填满计划。

4. 数据不一致往往比预算不足更早破坏控制能力

如果任务系统记录工作状态、表格记录预算、聊天记录变更、考勤系统记录出勤,四套信息彼此不连通,项目负责人就需要反复手工拼接。拼接过程耗时,口径也容易变化。更重要的是,数据延迟会让风险在报告上晚几周出现,等到月底才看到超支时,团队已经失去低成本调整的机会。

以 PingCode 这类面向中大型企业及100人以上组织的项目管理平台为例,管理价值不只是保存任务或汇总工时,而是让工作项、负责人、状态、估算、实际投入和变更记录尽可能处于可追溯的工作流中。工具不能替代成本口径和管理决策;它的作用是减少重复录入、让异常更早暴露,并支持跨团队查看资源与交付关系。

5. 从“记录工作”转向“记录可解释的工作流”

时间记录应该帮助团队理解工作流,不应变成对个人进行全天候监视。记录粒度过细,成员会把时间耗在填表;记录粒度过粗,管理者又无法区分开发、返工、支持和等待。常见的折中方式是按任务或工作类别记录实际投入,并对重大异常、返工和范围变更补充简短原因。

有用的记录不是“今天工作8小时”,而是“为某项交付投入了多少时间,其中多少用于首次实现、多少用于缺陷修复、多少用于等待外部确认”。不必要求每个人写长篇说明,但要保证出现明显偏差时能回溯背景,避免用模糊备注把原因全部归结为“工作较复杂”。

三、常见误区:看起来在控成本,实际只是让问题更晚出现

1. 误区一:把工资除以工作日,就当成项目真实人力成本

用月工资除以当月工作日,得到的是一个便于估算的简化成本率,不一定等于项目的完整成本。成本率是否包含雇主承担部分、奖金、福利、管理分摊和非项目时间,要按财务制度确认。不同组织可采用不同算法,但同一项目在计划、核算和复盘中必须保持一致,至少要能说明计算口径与适用范围。

简化算法并非不可用。项目早期缺少精细数据时,可以先用财务确认的标准费率进行估算,再把实际支出与计划估算分开呈现。真正危险的是把粗略数字包装成精确事实,或者在项目进行中改变费率算法,导致超支看起来消失,实际却没有任何管理改进。

2. 误区二:把“工时填满”当成成本管理质量

如果成员需要把每天的时间全部分配到项目任务中,数据很可能只是满足系统要求。会议、跨项目支持、学习、等待、维护等时间被强行塞进某个任务后,报表看似完整,成本归属却失真。团队应明确哪些时间需要归集到项目,哪些时间属于部门日常或共享支持,并允许合理存在未分配容量。

成本管理的目标不是让利用率越高越好。长期把人员排到接近满负荷,任何小规模需求变化都会造成排队,任务切换与加班也会增加。容量规划需要留出缓冲,缓冲的大小要结合交付不确定性、支持负担和工作类型判断,而不能简单套用一个对所有团队都适用的固定比例。

3. 误区三:超支就砍人,未必能降低总成本

项目超支时立即减少成员,可能降低短期直接成本,却引发交接、知识流失、质量下降和进度延误。尤其在系统集成、复杂研发和实施交付中,关键角色的离开会使剩余成员花更多时间恢复背景或返工。是否减员要看工作是否可以取消、延期或重新分配,而不是只看当前预算差额。

反过来,增加人手也不是万能方案。新成员需要熟悉领域、流程和代码,现有成员还要投入带教时间。若任务高度耦合、沟通成本高或接近验收阶段,增加人员可能先推高成本,未必缩短周期。资源调整前应先判断工作是否可并行、交接边界是否清楚、投入后能否在关键路径上形成有效产出。

4. 误区四:把成本偏差全部归因于个人效率

同一位成员在不同任务上表现差异,通常不是单纯的努力程度变化。需求清晰度、依赖质量、工具环境、评审等待、任务切分方式都会影响实际投入。把所有偏差都归因于个人,既可能错怪成员,也会让团队不愿意暴露风险,逐步形成“记录越真实,承担责任越多”的反向激励。

判断偏差时,先看任务类型和工作条件,再看人员技能与协作方式。若某类任务长期普遍超估,应校准估算基线;若只有某个环节反复等待,应改善依赖管理;若同一任务多次返工,先检查验收标准、评审与质量流程。只有在目标、资源、依赖和方法都基本合理的情况下,才适合进一步讨论个人能力与绩效支持。

5. 误区五:每月报表合格,就等于过程风险已受控

月末汇总有助于核算,但对短周期或高不确定项目而言,月度频率可能太慢。若需求变更频繁、关键资源紧张、外部依赖多,成本风险可能在一周内迅速扩大。管理频率应随风险等级和变化速度调整,而不是所有项目固定用同一张月报。

团队也不应把高频追踪理解成每天追问个人。更合理的方式是让系统或项目例会识别异常,例如实际投入连续偏离估算、关键任务超过等待阈值、工作量增加却没有正式变更。项目经理只需要围绕异常开短会,确认原因、影响和下一步动作,而不是让全体成员重复汇报所有已知信息。

6. 误区六:预算剩余充足,项目就没有成本风险

预算余额只是已批准的资金空间,不代表剩余工作可以在预算内完成。项目可以在前半程消耗偏慢,后半程却因集成、测试、上线和缺陷修复集中发生费用。必须同时看已花费、已承诺但尚未发生的成本,以及剩余工作估算。否则“还有很多预算”只是过去支出少,并不能证明未来投入足够。

误区 表面做法 潜在后果 纠正动作
只看工资单价 按月薪简单折算项目成本 口径遗漏,项目间无法比较 分别标注直接、间接与机会成本
追求满工时 要求每个小时都归入任务 数据失真,隐性工作被掩盖 设定合理归集规则,允许未分配容量
超支即减员 用缩减人数应对预算差额 交接、返工和延误成本增加 先评估范围、关键路径和知识依赖
月末才看偏差 月底汇总一次工时和预算 纠偏窗口错过,风险累积 按风险和变化速度设置复盘频率

四、专业判断逻辑:从估算到纠偏,逐步建立可复用的成本控制机制

1. 第一步:先定义成本边界和决策用途

启动时要明确这份成本数据用于什么决策:是控制项目预算、评估项目收益、做部门资源规划,还是比较不同方案。不同用途可能需要不同口径。例如,预算控制通常更关注可归属的实际支出和承诺成本;组合规划则需要考虑关键人才被占用后对其他工作的影响。

我会要求项目团队写下成本口径的最小说明:纳入哪些费用、采用什么成本率、工时如何归集、共享角色如何分摊、何时更新、谁批准调整。无需长篇制度,但至少让项目负责人、财务伙伴和资源负责人对数字含义达成一致。

2. 第二步:用工作分解估算人力,而不是先拍人数

“需要4个人做3个月”是资源假设,不是充分估算。应先按可验收成果拆分工作,再估算各工作包所需角色、工作量、依赖与不确定性。角色要对应实际技能,例如产品分析、架构设计、开发、测试、实施和运营支持,不要把所有投入都压成一个“研发人天”总数。

估算可以采用三点估算:乐观值、最可能值和悲观值。对不确定性高的任务,可以采用加权期望值,例如将最乐观估算记为O、最可能估算记为M、最悲观估算记为P,用(O+4M+P)除以6作为一个参考值。它不是精确预测,而是迫使团队讨论不确定性来源,避免把单一乐观数字当成承诺。

3. 第三步:把估算不确定性与预算储备分开

有些风险属于已识别事件,例如第三方接口变更、关键设备延期;有些属于估算本身的不确定性。二者最好分开记录。风险储备应与具体风险和批准权限关联,管理储备则由组织按治理规则决定。不能把所有“可能需要的时间”随意塞进某个任务,再把剩余预算当作不可触碰的数字。

项目负责人应设定触发条件,例如关键依赖超过约定等待时间、累计实际投入达到计划值但成果仍未通过验收、剩余估算显著高于剩余预算。阈值不必照搬别的企业,而应根据项目规模、历史偏差和风险容忍度确定,并在启动时讲清楚。

4. 第四步:每个工作包同时管理计划、实际和剩余估算

只记录实际工时无法预判项目最终成本。管理者还要定期更新剩余工作估算(ETC),并计算完工估算(EAC)。最简化的算法可以是已发生实际成本加上剩余工作的最新估算;若项目有稳定的历史绩效数据,也可以结合成本效率趋势做预测,但不能因为公式精致就忽略范围和质量变化。

当剩余估算发生变化时,要求说明变化来自哪里:工作量变化、效率变化、资源费率变化,还是风险事件发生。这样复盘时才能区分“当初估错了”和“执行中条件变了”,并把经验反馈到未来同类项目的估算模型中。

5. 第五步:把变更评估放在投入发生之前

项目成员常遇到一种压力:业务方先提出“顺手加一个小功能”,团队先做了再补手续。多个“小功能”累计后,既改变范围,也改变测试和支持工作量。更稳妥的做法是建立轻量变更流程:说明变更内容、受影响成果、所需角色与工时、对关键路径的影响、预算来源和审批人,再决定接受、延期或替换原范围。

并不是所有变更都值得正式委员会审批。小团队可以由项目负责人和业务负责人快速确认;高成本、高风险或跨部门项目应使用分级审批。关键是留下可追溯的决策记录,不要让团队在事后才发现计划中的工作已经不再是原来的工作。

6. 第六步:用例会讨论异常,不要用报表替代决策

成本例会可以固定讨论四个问题:偏差发生在哪里、目前判断的根因是什么、对完工成本和日期有什么影响、谁在什么时间前采取什么动作。若原因仍不确定,也要指定验证动作,例如复核任务拆分、与依赖方确认时间或抽查返工记录。没有行动项的异常报告,不应被误认为风险已经处理。

对于重大偏差,决策通常落在几种选项:减少或延后范围、调整交付顺序、改变技术方案、调配关键资源、延长周期或申请追加预算。项目负责人要同时展示成本、时间、质量和业务收益的影响,让决策者理解取舍,而不是只提交“需要更多人”或“预算不够”的结论。

7. 第七步:项目成员记录事实,项目经理管理系统性偏差

成员的责任是及时、准确地记录与任务相关的投入,说明异常工作和依赖问题,按约定更新状态。成员不应被要求独自解释所有预算偏差,也不应承担其无法控制的资源冲突。项目经理要综合计划、工作流、范围和外部约束,判断偏差属于个人可控、团队流程可控还是组织层面的约束。

这种责任划分能减少“为了保护自己而少报工时”的动机。若成员知道真实记录会用于改善估算与流程,而不是自动用于负面评价,数据通常更有管理价值。涉及绩效评估时,应把工作成果、复杂度、协作和环境因素综合考虑,不能仅凭工时长短判断贡献。

8. 第八步:项目结束后把误差转成下次可用的先验信息

项目收尾时,至少比较计划工时、实际工时、完工成本、验收结果、变更数量和返工投入。复盘不应停留在“整体超了10%”,而要找到哪些工作包偏差最大、哪些估算假设不成立、哪些风险被提前识别或漏掉。后续项目可以据此调整任务模板、估算区间、依赖等待假设和缓冲策略。

成本复盘要保留上下文。某项工作首次实施时超出估算,可能是探索性投入;在团队已经掌握方法后仍反复出现同样偏差,才更值得检查流程、技能配置或估算机制。把一次性异常简单固化为永久加成,会导致预算越来越松;完全不吸收经验,又会让组织重复交学费。

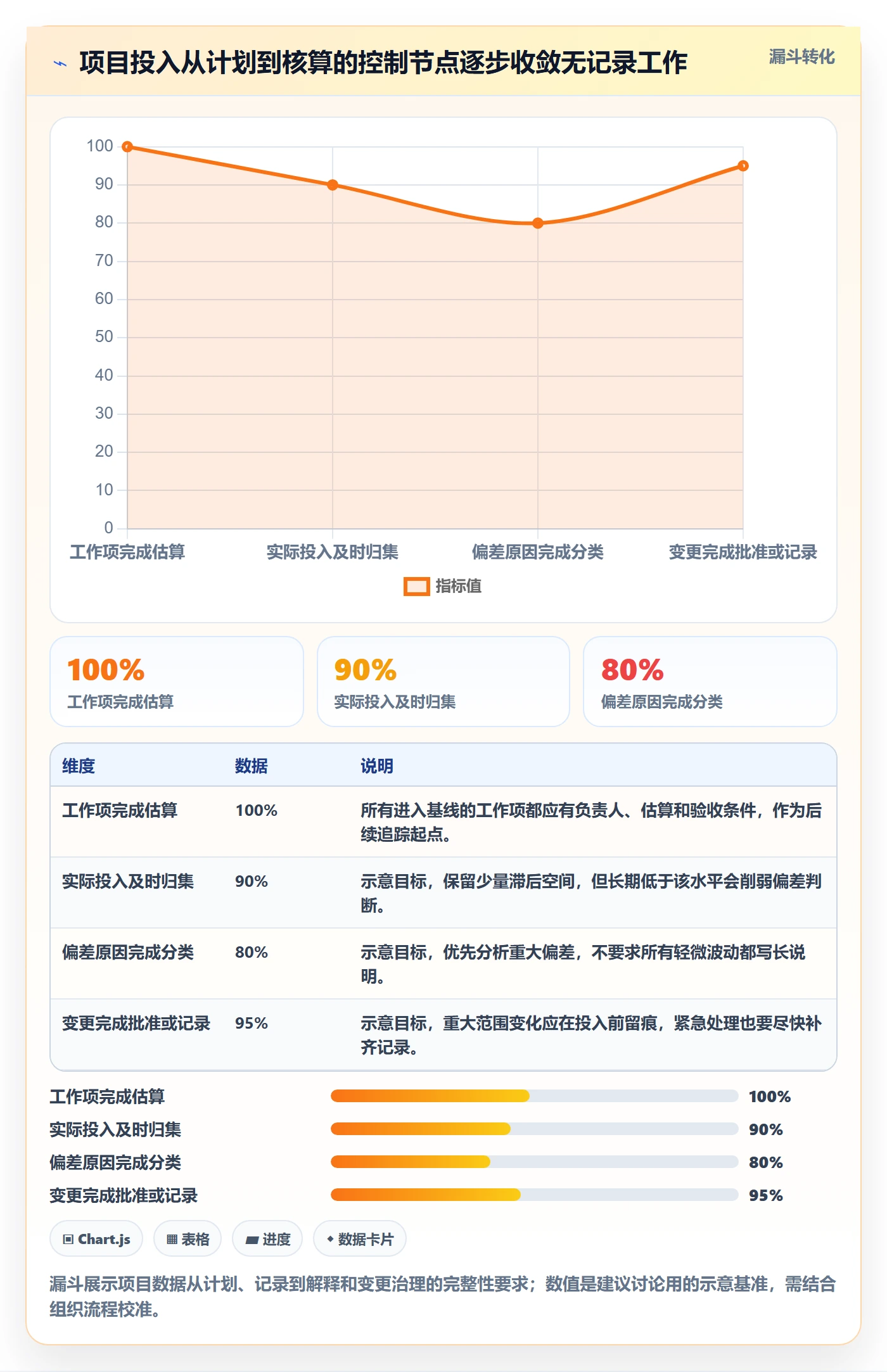

下图提供一组示意性的项目控制节奏,不是普遍适用的行业标准。它展示从任务估算到变更审批的控制点如何逐步减少“无记录投入”进入项目。

人力成本管理指南:项目成员如何做好成本管理,风险控制全流程

五、案例与数据观察:预算偏差背后,真正值得追的是工作流

1. 案例背景:一个跨职能交付项目的模拟复盘

以下案例是基于常见项目管理场景构造的样本推演,不代表某家企业的真实经营数据。项目计划12周完成,预算为180万元,涉及产品、研发、测试、实施等角色。第6周报告显示已花费90万元,团队判断“预算使用正好过半”,但可验收成果只完成约40%。负责人因此进一步检查工作项、实际投入、返工原因和依赖等待。

复盘发现,进度落后的投入并非单一来源:一部分时间用于新增范围,一部分用于接口联调等待,一部分用于重复修改验收逻辑,还有一部分投入在报告中被归入“开发支持”,无法对应到具体工作项。团队后来没有直接裁撤人员,而是先冻结低优先级新增需求、明确接口验收标准、为返工单独分类,并重新估算剩余测试和上线工作。

2. 数据拆解:投入增加与可验收成果脱节

模拟数据中,项目第6周计划累计投入为640人天,实际累计投入为720人天;可验收成果对应的工作量约为计划基线的40%,而不是团队报告中的“进度50%”。进一步分类后,新增范围消耗约32人天,返工消耗约28人天,依赖等待造成的低效投入约20人天。分类结果帮助团队区分:哪些投入需要业务决策,哪些需要质量流程改善,哪些需要依赖管理介入。

这里的数字仅用于说明分析方法。真实团队不能把这组比例直接当作行业基准。尤其是“等待造成的低效投入”,需要有清楚的定义:成员是否真正被占用、是否无法转向其他工作、等待时间是否已通过工作流记录。若没有统一定义,把所有等待时间都算成损失,可能夸大成本;完全忽略等待,又会低估交付周期风险。

偏差类别 模拟投入 需要进一步确认的问题 可能动作
新增范围 32人天 变更是否已获业务批准,是否替代了原范围 冻结、替换、延期或补充预算
返工 28人天 源自需求歧义、实现缺陷还是验收标准变动 补充验收条件、评审方案或建立缺陷分类
依赖等待 20人天 人员是否被实际占用,外部响应是否超过约定时限 升级依赖、并行准备或调整工作顺序
无法归属投入 记录不足 是否为支持性工作、会议还是记录遗漏 改善归集规则,不直接按零成本处理

3. 成本预警要同时看趋势和剩余工作

若只看“当前预算使用50%”,负责人会误以为项目状态平稳;但实际投入已经高于计划,而验收成果低于预期,后续还包含集成、全量测试和上线支持。更有用的判断是:实际投入相对于已完成且验收的工作是否合理,剩余工作估算是否仍在批准预算内,关键依赖是否有明确处理方案。

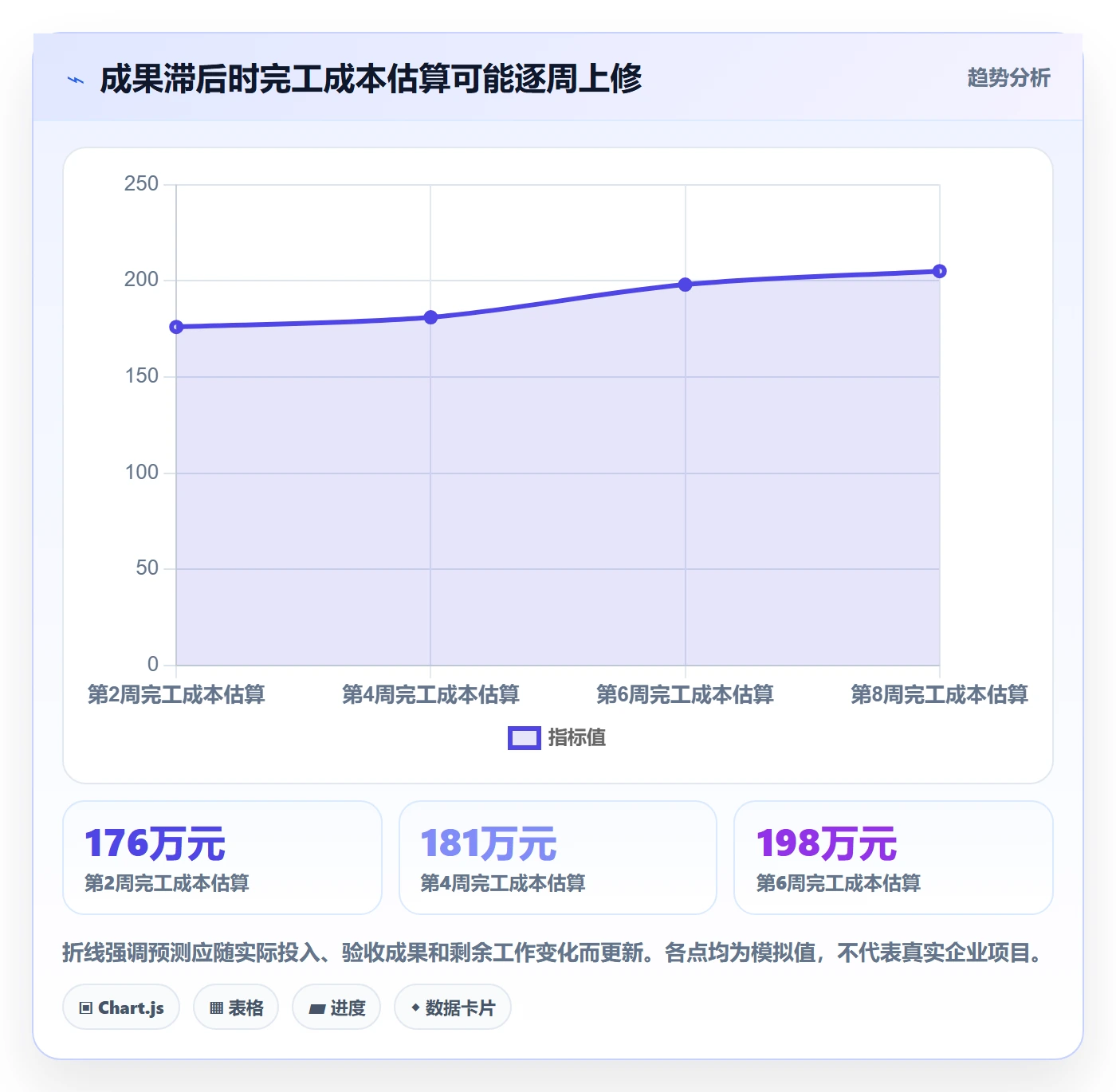

可以用一个简化的成本趋势图辅助理解。下图数值为情景模拟,不能视为预测模型:它突出说明在投入持续上升而成果滞后的情况下,完工成本估算可能出现的变化。实际预测需要纳入剩余工作量、成本率、变更和风险概率,并经项目治理流程确认。

人力成本管理指南:项目成员如何做好成本管理,风险控制全流程

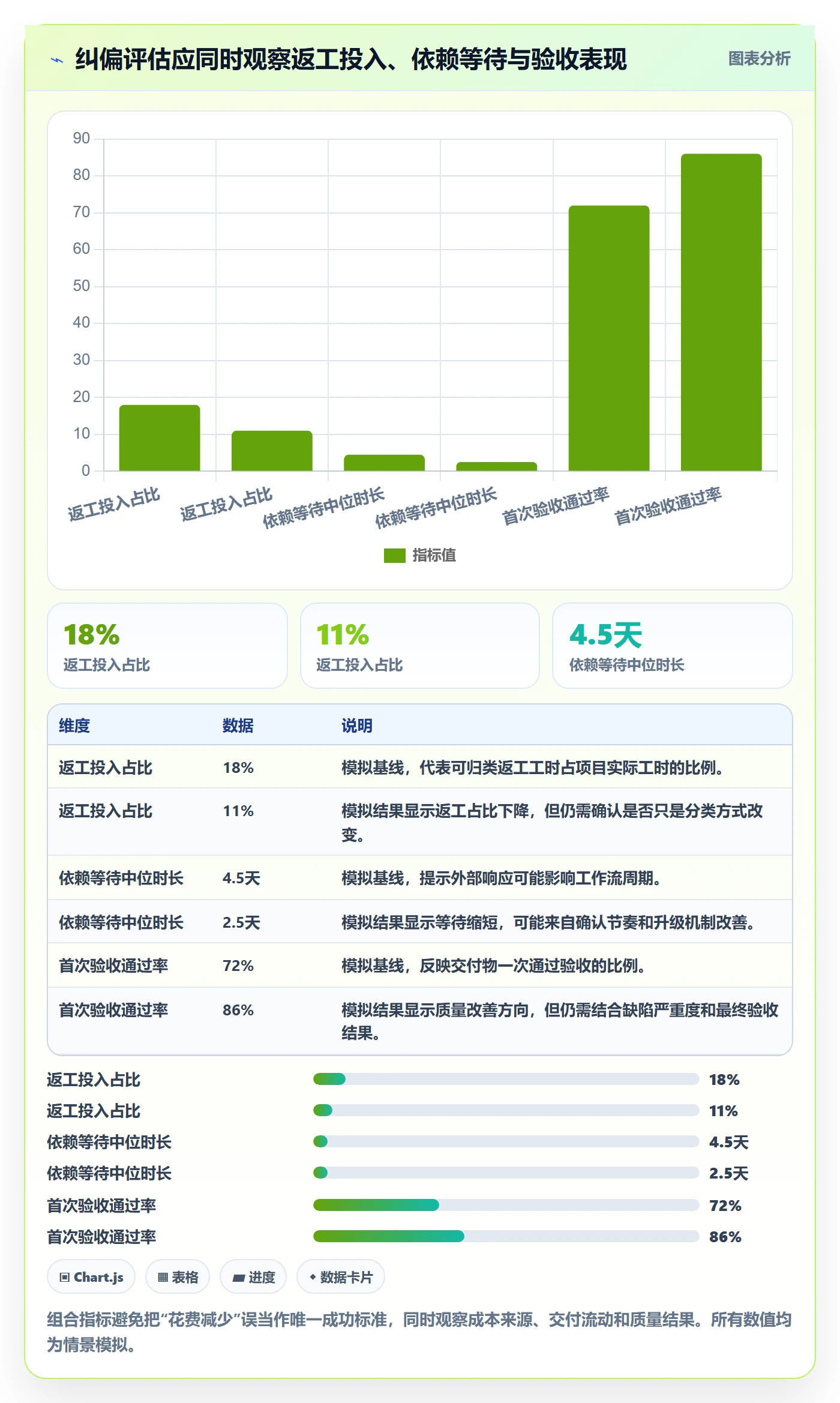

4. 纠偏后应观察副作用,而不只看预算是否回落

模拟项目采取了三项动作:将两个低优先级需求移到后续版本;安排业务代表在固定时段集中确认接口规则;把返工从一般开发任务中独立标识,并对高频问题增加评审。评估时,团队除了追踪剩余预算,还观察未决依赖时长、返工投入占比和验收通过情况。因为若预算下降是靠减少测试或延后暴露缺陷实现的,成本只是转移到上线后,并没有真正降低。

下图中的纠偏前后数值同样是情景模拟,用于演示一组相互补充的观察指标。真实复盘中,应使用同一统计周期、同一工作分类和同一验收定义,避免“纠偏前按人天统计,纠偏后按任务数统计”造成错误对比。

人力成本管理指南:项目成员如何做好成本管理,风险控制全流程

5. 这类案例给项目负责人的三个判断提醒

第一,偏差越早暴露,调整通常越有选择空间。项目早期还能调整范围、节奏与方案;临近交付时,许多选择会变成加班、延期或质量风险之间的艰难取舍。

第二,返工不是单纯的技术问题。需求确认、设计评审、验收标准、测试资源和业务决策速度都可能导致返工。只要求开发“做得更仔细”,很可能把系统性问题推给最后执行的人。

第三,成本下降必须与成果和风险一起解释。若节省来自减少非必要工作,是有效优化;若来自未记录投入、压缩验证或把工作转移到维护团队,则只是把成本挪到别的时间、部门或质量环节。

六、不同情况下的行动建议:按项目特征选择控制强度

1. 小团队、短周期项目:用轻量记录,不要先上重流程

当团队规模较小、交付周期短、依赖较少时,可以使用精简的成本台账。每项工作保留负责人、估算、实际投入、状态和验收结果;变更由项目负责人和业务方快速确认。复盘频率可以围绕里程碑设置,而不是每周召开复杂的预算会议。

小团队最需要避免的是“因为项目简单,所以不记录变更”。简短留痕即可:谁提出变更、增加了什么、预估影响、由谁确认。项目结束后,整理估算误差和返工原因,逐渐形成团队自己的任务类型基准,不要过早追求精密的成本分摊系统。

2. 中大型、多团队项目:统一口径与跨团队资源视图

当项目涉及多个部门、共享人员和多个交付阶段时,必须统一工作分类、成本口径、角色费率、报告周期和变更权限。团队可以通过项目管理平台建立项目、工作项、人员日历、估算、实际投入、依赖关系与审批记录的关联。以 PingCode 等面向中大型组织的项目管理平台为例,价值主要在于支持跨团队协作和信息追踪,而不是自动替管理者判断哪个成本应该批准。

在这类组织中,实施顺序通常比功能清单更重要。先确定工作流和指标定义,再选定记录方式、权限与报表;先让少数团队试运行,再扩展到更多项目。若不同部门把“完成”“投入”“延期”定义成不同含义,再强大的系统也只会更快地产生彼此矛盾的数字。

3. 高不确定性项目:管理区间与假设,不要假装能精确预测

探索性研发、创新业务和前期方案验证,工作量不确定性较高。此时过早给出精确到个位数的人天预算,容易形成虚假确定性。应把估算拆成区间,明确关键假设、验证节点和停止条件,例如完成原型验证后再决定是否扩大投入,或设定阶段预算上限与继续投资的决策门槛。

高不确定项目更适合用阶段性资金和资源承诺管理:每一阶段设置要验证的问题、预计投入、成功标准和退出条件。这样做不代表项目一定要随时停止,而是避免在关键假设已被推翻后,仍因为“前面已经投入很多”而继续追加成本。

4. 固定期限交付:优先管理范围和关键路径

若上线日期由合同、监管或市场窗口决定,延期代价较高,管理者应先保护关键路径和最小可交付范围。范围变化要经过影响评估,能够替换低优先级工作时,尽量以范围置换而不是无边界加码。测试、合规和上线支持不能因为日期固定就被当作可无限压缩的缓冲。

若预算与日期都不能变化,团队必须明确可调整的变量,例如功能边界、非关键体验改进或后续版本内容。不能把“日期不变、预算不变、范围不变、质量不变”当作无条件要求,因为项目约束冲突时必然需要决策。项目经理的职责是把冲突透明化,而不是让成员用隐性加班来承担所有差额。

5. 预算封顶项目:优先设置阶段门和风险触发线

预算固定且无法追加时,应在启动阶段识别必须交付项与可选项,分配风险储备,并设置阶段检查点。触发线可以包括累计成本达到某比例、关键工作包偏差超过阈值、剩余估算超出可用预算或重要依赖持续未解决。阈值应与项目规模匹配,不能所有项目统一使用一个百分比。

当触发线被突破时,优先评估是否停止低价值工作、重新排序或缩小交付范围,再讨论压缩关键工作资源。若只能通过降低质量或遗漏合规要求才能满足预算,必须把风险正式上报并由有权限的业务责任人决策,不应让项目成员以技术操作自行承担组织风险。

6. 多项目共享专家:先处理优先级与容量冲突

专家资源稀缺时,项目负责人可能同时声称自己的工作“最紧急”。解决办法不是要求专家自行加班,而是由组合管理或资源负责人明确优先级、投入比例和服务窗口。若专家频繁被打断,应把咨询、评审和临时支持集中安排,减少碎片化切换对实际产出的影响。

若组织缺少可靠的资源日历,可以先建立简单的共享容量表,记录承诺、关键任务和冲突决策。不要用“利用率”单一指标惩罚某个项目的空档,因为有时留出专家容量能避免关键问题长时间排队。资源利用率与项目吞吐量之间存在权衡,真正要优化的是组织整体交付价值,而不是让每个人看起来都忙。

7. 成本数据薄弱的团队:先建立可信数据,再做复杂分析

若成员工时记录不完整、成本率未确认、工作项缺少验收标准,先不要立即上复杂预测模型。第一阶段先解决定义一致、记录及时、任务可追溯;第二阶段再分析估算偏差与返工;第三阶段才考虑用历史数据预测完工成本、资源需求和风险区间。

数据质量不是系统上线一次就会自动改善。项目负责人需要解释记录用途、提供简短培训、减少重复填报,并定期抽查“任务状态与实际交付是否匹配”。如果记录负担过高,先删减低价值字段;如果数据无法支持任何决策,就不要要求成员继续填同样的表格。

项目情形 优先控制点 推荐节奏 主要取舍
小团队短周期 变更留痕、估算复盘 里程碑检查 轻流程换取速度,但不放弃关键记录
多团队大型项目 统一口径、依赖与资源视图 按风险设置周度或阶段检查 治理成本增加,换取跨团队可追溯性
高不确定项目 阶段预算、假设验证、停止条件 按验证节点复盘 降低一次性承诺,接受阶段决策成本
固定期限项目 关键路径、范围置换、质量底线 短周期检查重大依赖 日期优先时,必须明确哪些范围可调整
预算封顶项目 预算触发线与可选范围 按消耗比例和风险变化检查 预算稳定可能意味着范围缩减或收益降低

七、不同方案的取舍:成本透明不等于控制越细越好

1. 逐日记录与按任务记录:精度和负担之间的取舍

逐日细分记录能提高时间归集颗粒度,适合成本核算要求高、合同计费严格或审计要求明确的项目;但如果项目类型变化快、成员需要频繁切换工作,细粒度记录会增加行政负担,也可能出现填报不准确。按任务记录更容易连接成果和实际投入,适合以交付为中心的项目,但要确保任务拆分足够清晰。

我的建议不是在“精确”和“方便”之间二选一,而是分层记录:一般工作按任务归集,重大异常、支持性工作、返工和客户变更补充类别。只有在合同、财务或合规要求明确时,才进一步细化到更严格的时间粒度,并说明新增记录负担由谁承担。

2. 高利用率与容量缓冲:局部效率和系统韧性的取舍

高利用率在短期内可能让资源看起来没有闲置,但系统对变化的容忍度会下降。任务一旦延迟,后续工作只能排队;成员一旦缺席,团队缺少替代空间。容量缓冲会让部分时间暂时没有固定任务,但能吸收不确定性和临时支持需求。

缓冲不等于放任空闲。项目经理应识别关键角色、需求波动和依赖风险,把缓冲用在复核、知识传递、缺陷处理或高优先级临时任务上,并观察它是否降低了交付波动。对于稳定、可预测的重复工作,缓冲可以相对精简;对于高耦合、高不确定工作,强行追求满负荷往往会放大整体延期风险。

3. 固定预算与滚动预测:承诺稳定性和信息更新的取舍

固定预算便于审批和控制,但如果项目范围、技术方案和外部条件持续变化,固定数字可能很快失去决策价值。滚动预测根据实际信息更新完工估算,更适合动态项目,却需要管理者接受预测变化并区分“预算批准值”与“最新预测值”。

这两者并不冲突:保留原始批准基线用于责任与审计,另设滚动完工预测用于经营决策。预测上修不等于批准加钱,预测下修也不等于预算自动释放。项目治理必须明确谁可以调整基线、谁只能更新预测,以及调整的理由如何留痕。

4. 单一成本指标与多维指标:易读性和解释力的取舍

一个总成本数字易于向管理层汇报,却难以解释问题来源;过多指标会让团队迷失在仪表盘中。较好的做法是建立一层摘要和一层诊断:摘要展示预算、实际、完工预测、成果状态和主要风险;诊断层再拆分工作包、返工、等待、变更和资源冲突。

指标数量不是成熟度的证明。每一个指标都应对应一个决策问题,例如“是否调整范围”“是否升级依赖”“是否申请资源”。如果某个数字长期没有触发任何讨论或行动,它可能只是报表装饰,不值得继续要求成员维护。

5. 自建表格与管理平台:启动成本和长期治理的取舍

表格适合快速试行口径、少量项目和流程尚未稳定的团队,启动成本低、修改灵活。但随着项目、角色和审批链增多,表格的版本冲突、重复录入、权限管理和历史追溯会逐渐变成隐性成本。管理平台能改善跨项目协作与流程追踪,但也带来配置、培训、权限治理和数据维护成本。

选择 PingCode 等项目管理平台时,我会先验证几个实际问题:能否按团队工作流配置任务与验收状态;能否关联计划和实际投入;能否处理跨项目资源和依赖;权限与审计记录是否满足组织要求;数据能否支持项目复盘。工具选型应通过真实项目试运行验证,不能只看功能演示或供应商提供的标准流程。

适合上线平台的信号包括:项目数量和协作团队增加、工时重复录入明显、管理层无法及时看到资源冲突、变更审批缺乏追溯、报表生成占用大量人工时间。若团队连任务定义和成本口径都未统一,先做流程梳理往往比立刻采购工具更有效。

八、结尾:下一步先做一张能指导行动的成本偏差清单

1. 先从三个问题开始,而不是先追求完整体系

如果你今天就要改善项目人力成本管理,我建议先找一个正在执行的项目,核对三件事:计划投入与实际投入是否使用同一口径;实际投入能否对应到已完成或正在进行的工作;当前剩余工作估算是否仍支持预算与日期目标。若其中任何一项答不上来,先修补数据链,再讨论更复杂的指标。

2. 用四周建立最小可行闭环

第一周确认成本定义、任务分类和变更责任人;第二周选择少量关键工作项,开始记录估算、实际与验收结果;第三周挑出明显偏差,分类为范围、返工、等待、资源冲突或估算误差;第四周对一个主要原因采取行动,并观察成本、进度和质量是否共同改善。

这不是要求所有团队在一个月内完成管理转型,而是用一个小范围试点验证记录方式是否有用。若数据能触发有效决策,再扩展到更多项目;若记录负担大于决策价值,就调整分类和频率。管理机制必须能嵌入工作,而不是在工作之外再增加一套没人维护的流程。

3. 最重要的判断:把人力成本看作系统信号

人力成本不是对成员投入的审判,而是项目工作系统发出的信号。当成本偏高时,要确认增加的是必要工作、范围变化、质量返工、等待损耗,还是组织资源配置失衡;当成本偏低时,也要确认交付是否真正完成、质量是否达标、是否存在漏报与成本转移。只有投入、成果、风险和决策保持可追溯,项目团队才可能在问题还可调整时做出正确取舍。

下一步,请选一个真实项目,建立一张简单的偏差清单:工作项、计划投入、实际投入、已验收成果、偏差原因、剩余估算、下一步动作和责任人。先让这张清单帮助团队解决一个具体问题,再逐步扩展到成本预测、资源组合与平台化管理。与其追求一张看起来完美的报表,不如建立一条能在偏差扩大之前推动决策的管理闭环。

常见问题解答(FAQ)

1. 项目成员如何把工时记录转化为可用的人力成本数据?

我所在的项目要求每天填工时,但大家常常周五才补录,月底数字看起来很完整,却很难解释偏差。我想知道,工时到底要细到什么程度,才能帮助管理成本,而不是变成额外的填表负担?

先把工时记录用于判断“预算花在哪里”,再考虑精细核算。项目启动时,为任务设置统一的工作类型,例如需求分析、开发、测试、返工和沟通,并约定按天记录、次日补齐;不必把每十几分钟的活动都拆成独立条目。

成本可按“实际工时 × 对应人员的内部小时成本”估算,小时成本应包含薪酬及企业承担的用工成本,内部费率口径要保持一致。举例来说,某任务预算为 80 小时,实际投入 96 小时,偏差是 20%;如果额外工时主要落在返工,就应检查需求确认和验收环节,而不是只要求成员提高效率。

记录的价值不在于追究个人,而在于发现工作类型、任务或阶段的成本偏差。

2. 项目人力成本超预算时,成员应该先采取什么行动?

我发现手头任务比计划多花了不少时间,但进度还没完全失控,担心现在上报会显得自己能力不足。我应该先压缩工作时间,还是把风险告诉负责人?怎样说明才不会只是笼统地说“工作量太大”?

不要先通过隐瞒工时或压缩必要测试来掩盖偏差。成员应尽早提供三项信息:原估算与当前实际投入、剩余工作及其依据、可能影响的交付日期或质量。例如,原计划 40 小时,已用 32 小时,但经拆分后还需要约 20 小时,预计超出 12 小时;同时说明多出的工作来自接口变更还是原任务漏项。

负责人据此判断是调整范围、重新排期、补充资源,还是接受经过评估的加班。越早暴露偏差,可选方案越多;等到预算耗尽才汇报,通常只剩延期或牺牲质量这类代价更高的选择。

3. 如何区分正常需求变化、估算误差和返工造成的人力成本?

项目中途经常出现新需求,我不确定这些时间该算进原任务,还是单独记录。有时同一功能改了几轮,大家只看到总工时增加,却说不清问题是需求变化、估算不准还是实现质量不够,这会影响后续复盘吗?

建议按原因给增量工时分类,而不是把所有超出计划的时间都归为“开发超时”。需求范围改变,应关联变更记录并说明新增或调整的内容;原范围内的工作比估算更复杂,属于估算偏差;已完成内容因缺陷、理解不一致或验收不通过而重复处理,则记录为返工。

比如一个功能原估 30 小时,新增规则用了 8 小时,原有方案修复缺陷用了 6 小时,三类数字分别记录,才能判断该改进需求评审、估算方法还是质量控制。分类不是为了给个人贴标签,而是让团队知道下次应在哪个环节减少成本。

4. 项目成员如何提前识别人力成本风险,并避免风险变成超支?

我通常到任务逾期时才意识到成本已经超了,但有些工作看起来进度正常,实际却因为依赖未到位或返工不断在消耗工时。我想知道哪些信号值得尽早提醒负责人,以及提醒时要带上什么信息才有用?

关注消耗速度、剩余工作可信度和外部依赖三个信号:实际工时持续快于计划消耗,但完成量没有相应增加;剩余任务无法拆解或估算;关键输入、评审或测试环境迟迟未就绪。可以在每周检查中对比计划工时、实际工时、已完成工作和预计剩余工时,而不要只看“已花多少小时”。

例如预算 100 小时,已投入 70 小时,但核心功能仅完成约一半,且依赖接口尚未确认,这比单看 70% 的预算消耗更能提示风险。上报时写清风险信号、可能影响、需要谁在何时做什么决定,并约定复查日期;若风险暂时无法消除,也应记录接受风险的负责人和后续触发条件。

核心关键词

读者评论

程
程晓彤

我们以前也按任务记工时,但返工和等审批常被混在一起,月底很难解释偏差。按原因分类的思路比较实用,不过记录粒度还得控制好,别让填表变成额外负担。

陈
陈梦琪

共享人员的容量问题确实容易被单个项目的报表掩盖。文中提到会议、维护和跨项目支持也占用时间,这点很重要;想请教团队通常怎么估算可用容量,才能避免把计划排得过满?

刘
刘晓彤

成本绩效指标看起来直观,但如果验收标准或基线频繁变化,数字确实可能失真。我们更倾向先把范围变更和剩余工作估算记录清楚,再看指标,不然单看偏差很难判断该怎么调整。

文章包含AI辅助创作:人力成本管理指南:项目成员如何做好成本管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594218
