成本管理方法大全:项目成员成本管理效率提升落地清单

项目预算看起来没有超支,项目成员却已经连续两个月把大量时间花在返工、等待和临时救火上,这是成本管理里最容易被漏掉的一类问题。项目成本不只是工资、采购和差旅的加总,还包括成员投入的时间是否用在了正确工作上。要提升项目成员成本管理效率,关键不是多填几张工时表,而是把预算、任务、实际投入和决策连成一个可核对的闭环。

一、先讲核心结论:管成本,先管投入是否产生价值

1. 成本管理不是压低人力单价

我判断一套项目成本管理方法是否有效,首先看它能不能回答四个问题:预算依据是什么,谁在什么工作上投入了多少,实际结果与计划差异在哪里,团队接下来要采取什么行动。若系统只能汇总工资和工时,却无法把投入对应到任务、交付物和变更原因,它提供的是成本记录,不是成本管理。

项目成员成本效率也不等同于“单位时间产出越多越好”。研发、设计、测试、咨询等工作有不同的产出节奏;复杂问题的探索时间可能暂时看不到可交付成果,却是必要投入。管理者要识别的是无效等待、重复返工、职责不清、需求反复等可减少的消耗,而不是把合理的分析和协作时间一并当成浪费。

我的核心判断是:先让成本可归因,再让偏差可解释,最后才讨论如何优化。如果先制定“每个人每天必须填满八小时”这样的指标,团队很可能学会填表,而不是改善交付。成本数据要服务决策,不能只服务审计或考勤。

2. 一套可落地的闭环由五个动作组成

  1. 建立基线:明确项目范围、阶段、预算口径、角色配置与预计投入,记录基线版本和批准人。
  2. 拆到工作:把预算分配到可核验的工作包、里程碑或交付物,而不是只留一个项目总额。
  3. 采集实际:以任务、工作包或阶段为单位记录实际投入,说明工作内容、日期和必要的偏差原因。
  4. 解释差异:区分范围变化、估算偏差、返工、等待、资源冲突和外部依赖,不把所有超支都归因于执行者。
  5. 触发行动:针对具体原因调整范围、资源、排期或质量策略,并记录决策及其后续影响。

这五步的顺序不能颠倒。没有基线就谈不上偏差,没有工作归属就无法判断投入有没有价值,没有原因分类就容易把正确问题问错,最后只剩下“以后注意控制成本”。

管理问题 需要的数据 要做的判断 典型行动
预算是否可靠 范围、角色、预计人天、费率口径 估算依据是否完整,风险是否纳入 补齐工作分解或重估风险准备
实际投入是否失控 计划与实际工时、完成状态、变更记录 差异来自范围、效率还是等待 调整范围、资源或依赖计划
成员时间是否被有效使用 任务切换、阻塞、返工、会议与交付物 时间消耗是否有对应工作结果 减少等待、澄清责任、优化协作流程
团队是否能持续改进 阶段复盘、差异原因、纠正措施 同类问题是否反复出现 改进估算方法和工作机制

二、背景和真实场景:成本为什么会在“忙碌”中失控

1. 预算偏差往往先表现为工作方式异常

在项目中,预算超支通常不是某天突然发生的。更常见的路径是:需求没有明确边界,成员先按初始理解开展工作;中途出现新增要求或依赖变化,原计划未同步调整;团队为了守住日期,开始加班、并行返工;最后账面上只留下“投入超计划”。如果只盯着总工时,真正的成本驱动因素已经被埋掉了。

这也是为什么我不建议把工时填报当作成本管理的起点。工时数据只能说明时间被记录到哪里,不能自动证明产出质量、责任归属或投入必要性。要理解成员成本,至少要把时间和工作项、阶段、变更、阻塞及结果连接起来。

2. 一个中大型项目的情景推演

下面用一个明确标注为情景模拟的案例说明。某企业开展为期十二周的内部业务系统改造,核心团队包括产品、研发、测试和实施人员,总预算按投入人天及内部结算费率估算。项目开始时排期紧,团队把预计投入直接分配到角色,没有拆分关键交付物,也没有设置需求变更的成本审批规则。

到第六周,项目表面进度接近计划,但测试阶段发现多个接口口径不一致。成员补写说明、重复联调、回头修改已完成的功能。项目负责人最初把问题归为“研发估算不足”,复盘后才发现,主要驱动因素是需求确认缺少业务责任人、接口依赖没有明确验收条件,以及变更未进入统一记录。

这类场景里,单独要求成员提高填报频率没有太大帮助。即使每天记录工时,若没有工作项分类和变更关联,数据也只能更精细地显示“哪里用了时间”,不能说明“为什么会用这么多时间”。成本管理的价值在于把描述性数据变成可行动的信息。

3. 成员成本管理的对象不止是工时

实际管理中,成员成本至少有四层。第一层是直接投入,例如开发、设计、测试和项目协调的人天;第二层是等待成本,例如环境未就绪、决策未返回、外部接口不可用;第三层是返工成本,例如需求理解偏差、质量缺陷或重复审批;第四层是机会成本,即关键人员被低优先级工作占用后,重要任务被延后。

后两层常常没有直接出现在财务科目里,却会推动预算偏差和交付延期。管理者不必一开始就为所有隐性成本估价,但应该把造成它们的工作状态记录下来,例如“等待业务确认”“依赖环境”“重复修改”。先有稳定分类,再决定是否货币化,比假设一个精确的隐性成本数字更诚实。

成本层次 例子 容易忽略的信号 管理重点
直接投入 成员在任务上的实际人天 工作项完成但投入持续偏高 对比估算、范围和交付质量
等待消耗 等待审批、环境或依赖团队 任务状态长期停滞,人员频繁切换 缩短决策链,提前管理依赖
返工消耗 需求改动、缺陷修复、重复联调 已完成工作反复打开 改善澄清、验收和质量前置
机会成本 关键成员被低优先级任务占用 关键路径任务反复延期 明确优先级和资源保护规则

把成本从“金额”扩展为“投入及其原因”,并不是要把每一分钟都标价。它是为了避免用预算结果倒推个人责任。项目成本需要项目级治理,成员投入需要工作级解释,两者相关但不能简单等同。

三、常见误区:看起来精细,实际上无法指导行动

1. 误区一:要求所有成员每天填满固定工时

统一填报频率可以帮助及时发现遗漏,但“每天填满固定小时数”不是成本控制措施。若成员必须把时间分配到任务,实际工作与记录不一致的风险就会增加;如果不同岗位的产出节奏差异很大,硬性比较人均工时也会制造错误激励。

我更看重填报是否能在适当颗粒度上复原工作事实。对于变化快的项目,可按天或按工作周记录;对工作节奏稳定、成本风险较低的团队,可按阶段或里程碑核对。关键是留下足以解释偏差的信息,不是追求表格里每个小时都无缝拼接。

2. 误区二:把预算超支直接归因于成员效率低

当项目超预算时,管理者容易看到某项工作实际投入高于估算,却忽略范围变化、环境不稳定、决策等待或角色配置不当。若原因没有分类,团队就会把复杂的系统问题简化成“执行不到位”。这不仅不公平,也会让组织错过真正可重复改进的环节。

我会先问“差异由什么事件触发”,再问“谁能改变这个原因”。如果偏差由需求变更引起,应检查变更审批与预算重估;如果由高频缺陷引起,应检查质量策略和验收标准;只有在工作范围、依赖和方法都稳定后,才有理由进一步分析估算与执行能力。

3. 误区三:只看项目总预算,不拆阶段和工作包

总额能告诉负责人钱是否接近用完,却不能说明哪类工作正在消耗预算,也不能判断剩余工作是否仍可在预算内完成。项目早期的设计、原型和技术验证投入较高,不一定代表失控;临近交付时,预算消耗加速也可能是计划中的峰值。没有阶段基线,曲线的形状无法解释。

建议至少按阶段、角色或关键工作包建立预算分布。并不是每个小任务都要单独建成本账户;拆分的价值在于让重要的成本驱动因素可见。若一个工作包的投入占项目预算很小、风险也低,就没必要把管理成本花在过细的拆分上。

4. 误区四:把高利用率当作高效率

成员日程排得越满,不等于项目越高效。若所有人都没有缓冲,任何依赖延期都会触发连锁等待;成员为了切换多个任务,可能付出额外的上下文恢复成本;管理者也失去处理突发问题的空间。利用率适合作为资源压力信号,不适合直接当作个人绩效排名。

我建议结合任务切换、等待、交付周期和质量观察资源使用。一个成员的计划利用率偏低,可能是项目合理预留了探索和缓冲;也可能是工作分配不清。单个数字不能区分这两种情况,必须结合工作状态判断。

5. 误区五:用工具上线替代管理规则

管理平台能帮助统一工作项、记录投入、跟踪状态和汇总差异,但不会自动决定成本口径、预算责任人或变更规则。如果字段设计不符合团队工作方式,成员只会多做录入;如果审批规则模糊,系统里的状态也不能替代决策。

选择工具时,我会先确认四件事:工作项能否关联投入,预算与实际能否按阶段汇总,变化记录是否可追溯,成员填报是否足够轻量。对一百人以上的中大型组织,还要考虑跨团队权限、口径一致性、审计追踪和既有流程衔接。工具应承载规则,而不是让规则迁就工具界面。

四、专业判断逻辑:如何识别成本偏差属于哪一种问题

1. 先统一成本口径,避免把不同数字放在一起比较

成本分析前,必须明确“成本”究竟指什么。项目预算可能按内部人天费率、外部采购金额、实际发生费用或管理会计口径计算。若预算里只有人工投入,实际支出却加入差旅与云资源,二者的差异没有可比性。

同样需要明确费率是否包含管理分摊、税费和外包费用,工时按工作日还是自然日换算,跨项目成员如何分摊。建议在项目启动时留下一页成本口径说明,记录数据来源、核算规则和不包含项。口径稳定性通常比所谓精确到小数点的估算更重要。

2. 用“偏差,原因,可控动作”而非单一超支率做诊断

成本差异可以先用计划投入与实际投入的差值观察,但不能停在差值。对每项显著偏差,我通常要求团队补充三个信息:产生偏差的事件是什么,受影响的工作包或角色是什么,目前还有什么未完成工作,管理者可以采取什么动作。

例如,测试投入高于计划可能意味着测试范围扩大、缺陷率上升、环境不稳定,也可能意味着计划阶段低估了必要的回归工作。不同原因对应完全不同的决策。单纯削减测试人天,可能让缺陷流入生产环境,把成本从项目阶段转移到运营阶段。

可采用以下差异分类作为起点,再结合组织实际调整:

  • 范围变化:新增需求、验收标准变化、外部政策或业务口径调整。
  • 估算偏差:历史样本不足、复杂度判断过于乐观、风险准备不足。
  • 执行损耗:返工、缺陷、等待、任务切换或协作重复。
  • 资源问题:关键技能缺失、成员共享冲突、角色配置不匹配。
  • 外部依赖:供应商、业务部门、基础设施或其他项目交付延迟。
  • 核算问题:工时漏报、费率口径变动、成本归集错误。

3. 分开看“投入消耗”和“完成价值”

投入消耗回答资源用了多少,完成价值回答关键工作完成到什么程度。二者都重要,但不应把“已花掉预算”当作“已完成工作”,也不应把任务数量简单当作价值。复杂度不同的工作项不宜仅按数量比较;更可靠的做法是用事先约定的交付物、验收标准或里程碑说明完成状态。

如果组织采用挣值管理等方法,应先确认范围、计划价值和完成度有一致口径,并对成员进行必要培训。指标体系的复杂度必须与项目治理能力匹配。数据基础不稳时,先把计划、实际和完成状态记录准确,往往比上来就堆叠更多公式更有效。

观察信号 可能原因 需补充核验的信息 优先行动
投入增加,完成项同步增加 范围扩大或估算偏低 变更批准、验收范围、剩余工作量 重估预算和交付承诺
投入增加,完成项没有增加 等待、返工、阻塞或任务拆分不合理 阻塞时长、缺陷、任务重开记录 消除瓶颈并检查质量前置
投入未超计划,关键里程碑延期 资源错配、关键路径遗漏或低估依赖 成员共享情况、依赖交付日期 保护关键人员并重排优先级
投入数据突然下降或波动异常 填报漏失、口径变化或人员转移 人员名单、填报完整度、费率版本 先校验数据,再做成本判断

4. 设置预警阈值时,不要用一个比例管所有阶段

统一的“超预算百分之十就预警”易于沟通,但未必适合所有项目。预算规模、阶段特点、估算置信度和项目风险都不同。对固定范围、历史数据丰富的维护项目,可以设置较紧的阈值;对探索性强、早期不确定性高的项目,应把重点放在风险暴露和决策节点,而不是假装初期估算极其精确。

可把预警分成三级:轻度偏差要求解释原因;中度偏差要求负责人提出纠偏方案;严重偏差触发范围、预算或交付日期的正式决策。阈值应由项目治理机制确定,并在启动时说明,不能等到项目超支后再临时改变计算规则。

成本管理方法大全:项目成员成本管理效率提升落地清单

五、案例与数据观察:用一份成本台账把投入变成决策

1. 情景模拟:先记录工作事实,再解释差异

继续使用前述十二周业务系统改造项目。以下数据均为情景模拟,用于演示管理方法,不代表某组织的真实运营统计。项目初始人工预算为一百人天,预留的风险准备另列;第六周复盘时,团队将累计投入按需求澄清、开发、测试、项目协作和等待返工五类重新核对。

复盘发现,问题不是“所有角色都慢”,而是三个结构性现象:接口确认晚于开发开始,测试用例没有与验收条件同步更新,几个关键成员同时承担其他项目任务。于是,项目负责人没有继续要求全员加班,而是先暂停新增的非关键需求,指定业务接口责任人,每周核对依赖,并保护测试与接口开发的连续工作时间。

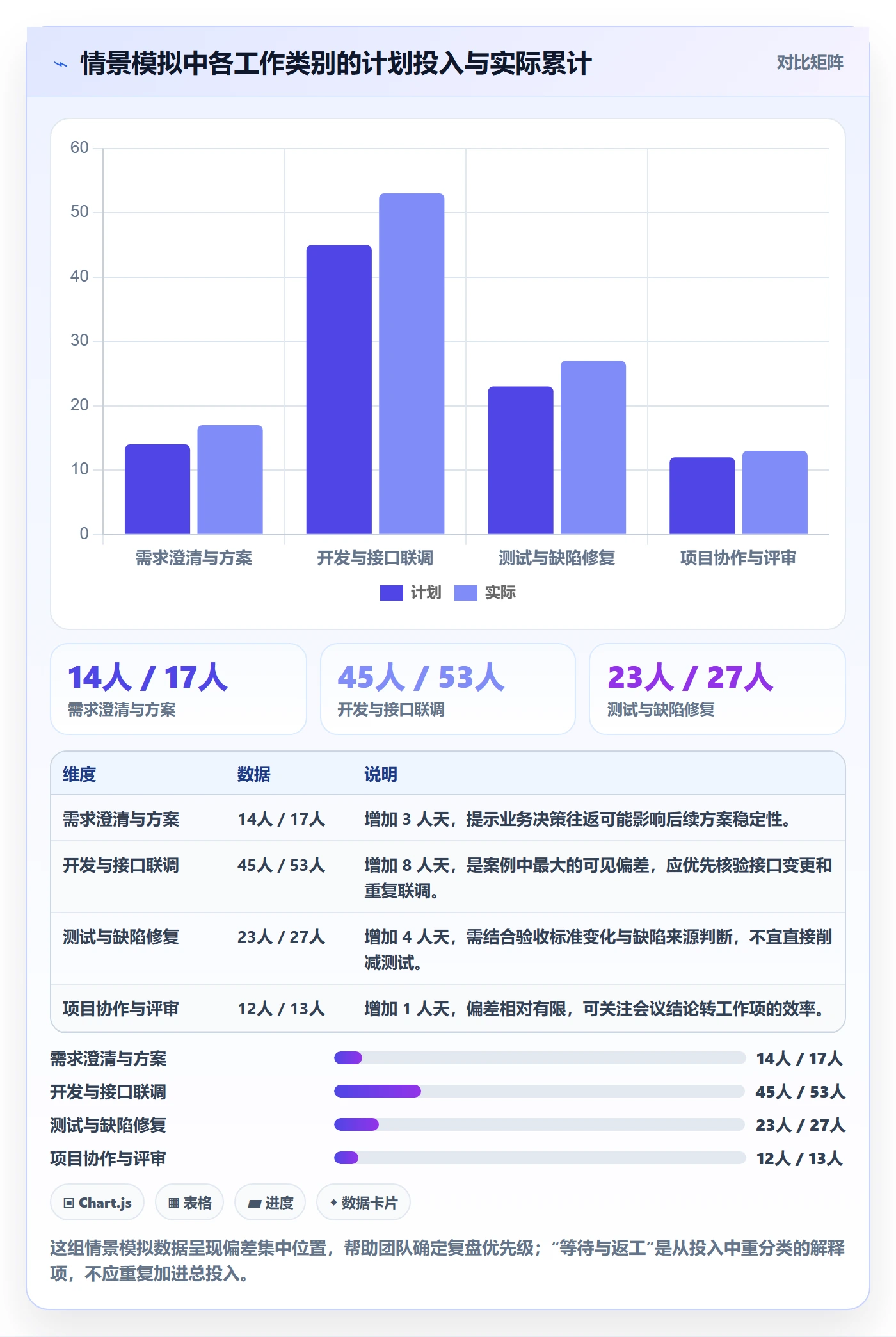

工作类别 计划投入 实际累计 情景差异 复盘判断
需求澄清与方案 14 人天 17 人天 增加 3 人天 业务口径确认往返较多,需明确决策人和冻结节点。
开发与接口联调 45 人天 53 人天 增加 8 人天 接口定义调整并发生重复联调,需提前验收接口契约。
测试与缺陷修复 23 人天 27 人天 增加 4 人天 回归范围扩大,部分验收条件晚于测试设计确认。
项目协作与评审 12 人天 13 人天 增加 1 人天 整体接近计划,但会议结论需要更及时地转成工作项。
等待与返工记录 未单列 17 人天 新增可见项 过去被分散记入开发与测试,不能直接视为额外预算之外的金额。

表中的“等待与返工”并非凭空增加的项目总投入,而是从原有工作记录中重新分类出来的解释项,因此不能把它再加到各角色实际投入上重复计算。这个处理细节很重要:成本分类用于找到原因,必须避免重复归集。

2. 管理动作需要有可验证的结果指标

情景模拟中,团队执行两周后检查了几项过程信号:依赖等待是否下降,返工工作项是否减少,需求变更是否进入审批,关键里程碑是否恢复可预测。团队没有用“成员看起来更忙”作为成功标准,也没有把短期投入降低当作唯一目标,因为过早削减测试可能把风险转移到上线后。

在实际项目里,可以为每项行动指定负责人、检查日期和预期信号。例如“明确接口责任人”对应接口问题的响应时长,“新增需求审批”对应预算基线变更记录完整度,“保护测试时间”对应关键回归任务按计划完成情况。这样才能判断措施是否有效,而不是复盘会上宣布改进后便结束。

成本管理方法大全:项目成员成本管理效率提升落地清单

3. 记录口径比记录工具更先影响数据质量

同一项工作如果有人记在“开发”、有人记在“沟通”、有人记在项目行政,最终得到的类别占比就无法比较。项目负责人应先提供简短分类说明和示例,再用一到两个周期观察成员是否理解一致。遇到边界情况,及时修订规则,并记录版本,避免同一项目中途换口径后仍把前后数据直接相减。

我建议每条投入记录至少包含:日期或周期、成员角色、关联工作项、投入量、工作结果或状态、偏差原因(若适用)。并非每条记录都要写长篇说明。正常按计划完成的工作可用简洁字段,只有超出估算、被阻塞、返工或范围发生变化时,才要求补充原因。

4. 如何看待指标,避免把情景示例误当行业基准

项目效率数据高度依赖组织的估算方法、工作类型、团队规模和会计口径。若没有公开、可比且口径一致的行业样本,就不应把某个“合理人天比例”包装成普遍事实。对自己的项目而言,最有价值的基线通常来自同类历史项目:同一阶段、相近范围、类似角色结构和一致的统计规则。

如果历史数据不足,可先把第一个项目作为测量基线,明确标注“试运行观察”,不要急于把其结果用于绩效比较。收集几轮之后,再识别稳定模式:哪些任务经常低估,哪些依赖最常导致等待,哪些缺陷类型带来最多返工。数据积累的首要目标是改进预测,不是追求看起来漂亮的行业排名。

六、成员成本管理效率提升落地清单:从启动到复盘

1. 项目启动前:定义边界和责任

启动阶段决定了后续成本数据能否解释。负责人需要把预算、范围、角色和变更规则说清楚,并指定谁维护基线、谁确认实际投入、谁批准预算调整。若这些责任分散在不同团队,不妨用一张简短的责任表明确决策路径。

  • 写清项目目标、交付物、验收条件和不包含项。
  • 按阶段或工作包估算投入,标明估算依据、假设和风险。
  • 区分人工投入、采购、差旅及其他费用的核算口径。
  • 识别关键角色和共享成员,确认可投入时间及资源冲突处理方式。
  • 规定需求变更的提出人、评估人、批准人和基线更新方式。
  • 确定成本复核频率以及触发正式升级的偏差条件。

2. 执行过程中:把实际投入连接到任务

执行阶段要做到“记录轻量,异常解释充分”。成员按固定节奏更新与工作项相关的投入和状态;负责人检查数据是否完整,并优先追踪阻塞、重开、范围变化和关键路径任务。若团队使用 PingCode 等项目管理平台,可将需求、任务、缺陷、迭代和实际投入放在关联的工作流中,让项目负责人能够从项目层汇总,也让团队回到任务层核实原因。

对于中大型团队,尤其是成员跨多个项目协作的组织,工具价值在于减少不同表格之间的重复录入、统一工作项口径、保留变化记录,并使不同角色看到适当范围的数据。评估这类平台时,要先验证它能否适配现有权限、流程和核算要求,再决定是否扩展使用;不应仅凭功能清单判断上线效果。

每周或每两周的成本检查不需要变成逐人质询。会议可以聚焦三个问题:预算和实际的差异是否已知,最重要的阻塞是什么,是否需要改变范围、资源或交付承诺。成员无需在会上逐条解释所有正常工作,只有偏差和决策事项需要展开。

3. 阶段复盘:形成下一轮可复用的经验

阶段结束时,负责人应比较计划、实际和完成情况,并记录主要差异原因。不要只写“沟通不充分”或“估算不准确”这类难以行动的结论。更有用的表述是:“接口验收责任人未在开发开始前确定,导致两轮联调返工;下一阶段在接口工作项进入开发前完成契约评审,并由业务与技术共同确认。”

复盘后要把改进项放入后续工作流程,而不是留在会议纪要里。若问题与估算有关,更新同类工作历史样本;若与审批有关,调整流程;若是外部依赖,建立提前确认机制。改进项需要负责人和复查时间,且要在下一阶段验证效果。

时间点 负责人检查事项 可交付记录 避免的常见问题
启动前 范围、口径、预算、角色和变更规则 成本基线与假设清单 预算总额存在但无估算依据
每周或双周 投入完整度、偏差、阻塞和关键依赖 差异事项与行动记录 只报总工时,不解释异常原因
阶段结束 计划与实际差异、交付质量、范围变化 阶段复盘与估算更新 把偏差简单归咎于个人执行
项目结束 总体投入、成本驱动因素和改进效果 可复用的同类项目基线 项目数据留存但无法用于下一次预测

成本管理方法大全:项目成员成本管理效率提升落地清单

七、工具与流程选择:让管理粒度和团队规模相匹配

1. 小团队:先用简化台账验证规则

如果团队规模不大、项目少、角色相对稳定,先用共享台账或轻量项目工具建立统一字段即可。重点是让计划、实际、工作项、偏差原因和行动责任能够对应。若成员每周只需处理少量工作,复杂审批和多层级成本科目会增加负担,收益可能不如管理成本。

简化方案的风险是容易出现版本不一致、字段随意修改、数据靠人工复制等问题。建议指定唯一维护位置,限制关键字段变更,并按固定周期备份和复核。随着项目数量和共享资源增加,再评估是否需要集中化的平台与自动化汇总。

2. 中大型组织:优先治理口径、权限和跨项目资源

当组织包含多个部门、多个项目组合、共享成员和不同核算单位时,单靠个人表格很难保持口径一致。此时,管理者需要的不只是项目级预算汇总,还包括项目之间的资源冲突识别、角色与工作项关联、历史变更追踪、跨团队权限及审计记录。

PingCode 可作为此类场景的项目管理平台案例来评估,尤其适用于关注研发协作、工作项关联和多团队流程的组织。不过,平台是否适合具体企业,仍应通过试点验证:工作流是否匹配、投入数据能否按要求汇总、权限是否满足组织治理、成员录入负担是否可接受。它主要服务中大型企业及一百人以上组织,规模相符并不自动意味着适配,实施边界和管理规则仍需先行确认。

工具试点应设定能被观察的目标,而不是只看账户开通数。例如,异常投入从发现到形成行动需要多久,跨团队依赖是否更早暴露,阶段复盘是否能从任务记录追溯原因。若试点只证明“大家都能登录”,并不能证明成本管理效率提升。

3. 工具选型核验清单

  • 数据关联:实际投入能否关联需求、任务、缺陷、阶段或里程碑。
  • 口径支持:是否支持组织所需的角色、费率、项目与成本类别。
  • 变化追踪:基线调整、范围变更、状态变化是否保留记录。
  • 权限治理:成员、项目负责人、财务和管理层能否按职责查看与操作。
  • 报告能力:能否从总览下钻到工作项,避免汇总数字无法核实。
  • 使用负担:成员是否需要重复填报,是否能复用已有任务数据。
  • 实施成本:配置、迁移、培训和维护工作是否纳入总拥有成本。
  • 退出与扩展:数据导出、接口能力和组织扩大后的管理方式是否清晰。

选择成本管理工具时,我不会先比较功能数量,而会把一个真实项目的流程跑通:创建预算基线、拆分工作、记录投入、处理一次需求变更、查看阶段偏差、导出复盘数据。能够完整走通且不制造大量重复操作的方案,通常比功能更丰富但落地阻力更大的方案可靠。

八、不同情况下的行动建议:不要用一套管法覆盖所有项目

1. 预算稳定、范围明确的项目

这类项目适合使用较清晰的阶段预算和常规偏差检查。团队可以按工作包记录计划与实际,重点关注交付物完成状态、返工和关键依赖。预警阈值可以相对明确,但应同时考虑质量和范围,避免通过减少必要验证来制造短期“节省”。

如果同类项目重复开展,应把历史投入用于更新估算,特别是识别容易反复低估的环节。估算不是一次性承诺,而是基于当前信息形成的可更新预测。只要变更有记录、理由可查,调整基线并不等同于管理失败。

2. 探索性强、需求尚未稳定的项目

探索项目的早期不确定性高,不适合把每个工作包都假装成精确的固定预算。可以先设置阶段性资金或人天上限,用短周期实验降低关键假设的不确定性,再根据结果决定是否扩大投入。此时,成本管理要回答“花这笔投入验证了什么”,而不只是“计划和实际差了多少”。

建议设定明确的继续、调整或停止条件。若验证结果未支持核心假设,应及时收缩投入;若关键风险下降且机会成立,再重新估算下一阶段。这样的分阶段投资管理通常比一次性承诺全部预算更适合不确定项目。

3. 成员跨多个项目共享的组织

共享资源场景下,项目负责人看到的投入可能只是成员局部时间的一部分。成本分析应与资源计划和优先级机制结合,确认关键成员是否被多个项目同时安排、任务冲突由谁裁决、不同项目的工作如何分配。否则,每个项目都可能认为自己只占用了一小部分时间,最终却没有任何项目按时完成。

组织层面可以设置统一的资源视图和升级规则,例如由项目组合负责人处理跨项目冲突。对关键岗位,可提前保护连续工作时间,减少频繁切换。不要为了增加表格精度而要求成员反复填写相同信息,应优先利用一个可信的数据入口汇总多个项目。

4. 质量问题和返工较多的项目

返工明显时,应先把返工来源分类,再决定是否投入质量改进。若主要来自需求误解,改善需求评审和验收标准;若来自接口变化,明确契约与兼容责任;若来自测试晚介入,调整测试参与时点。盲目增加检查环节也可能让流程更慢,因此要验证新增措施是否减少了后续返工。

在短期内,质量前置可能增加早期投入,却减少后续修复和发布风险。评估时不要只看一个阶段的工时,而要观察整个交付周期中的缺陷修复、重复工作、上线后问题和维护消耗。成本优化应看总周期,而非局部账面数字。

5. 成本数据不完整或填报抵触明显的团队

遇到数据质量差,不要马上用强制审计解决。先检查成员是否理解记录用途,填报字段是否过多,分类是否难以区分,系统是否要求重复输入。若填报结果被用于不透明的个人排名,成员对数据的信任会进一步下降,数据更可能变成合规性表演。

可以先做小范围试点:只记录关键工作项和实际投入,对异常补充原因,向团队公开数据如何用于排期、估算和流程改进。试点后再依据反馈删除无用字段、明确口径。成员看到数据可以减少重复追问、改善资源冲突,才更可能持续配合。

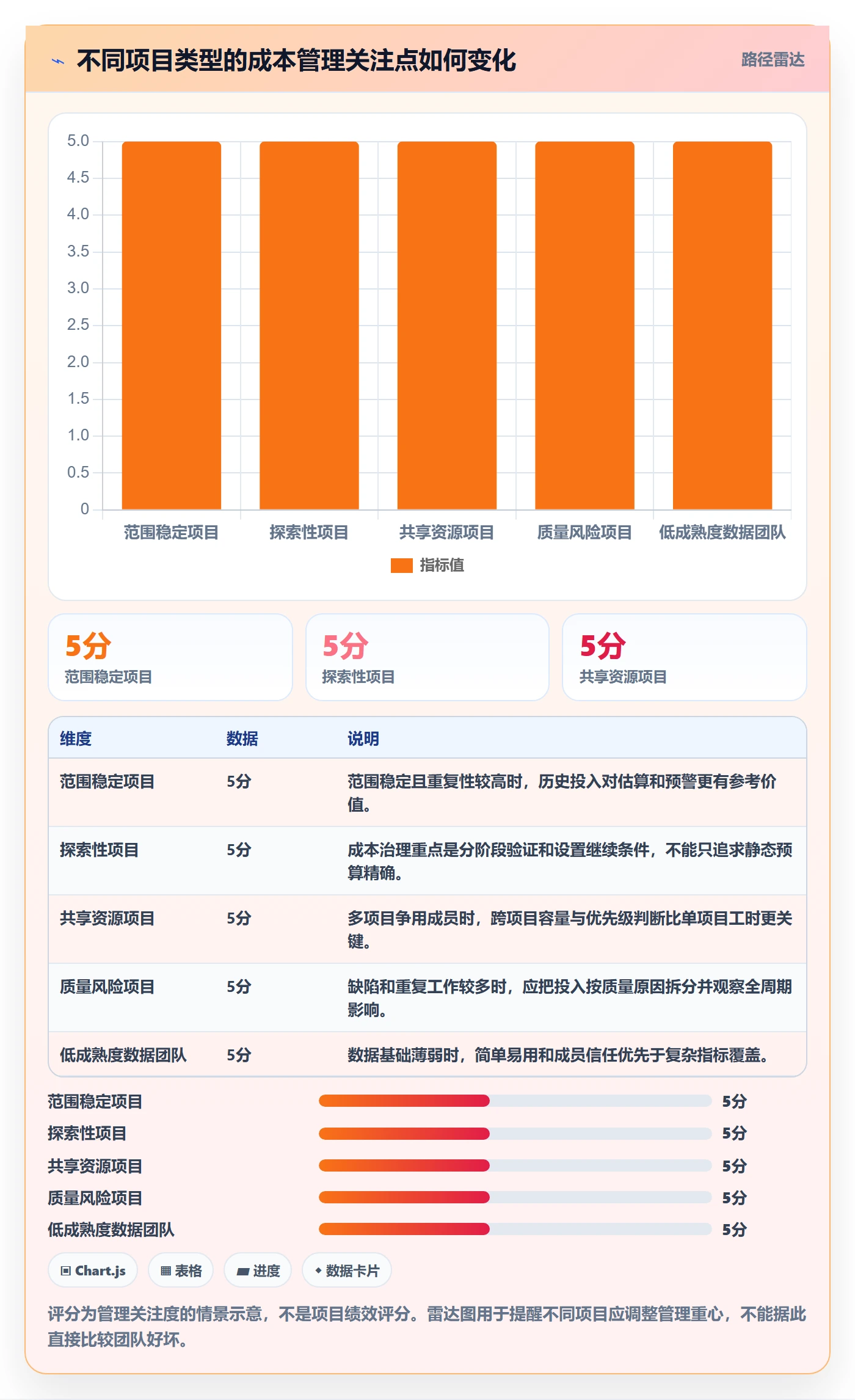

项目情况 管理重点 适合的投入颗粒度 主要取舍
范围稳定、重复性高 历史基线、偏差预警、交付质量 阶段或工作包 较高可比性,较低探索弹性
需求探索、风险不确定 阶段门、假设验证、停止条件 短周期实验或里程碑 保留灵活性,接受早期估算范围较宽
成员跨项目共享 资源冲突、关键角色保护、优先级 项目与角色双维度 视图更复杂,需统一资源治理
返工和缺陷较多 返工来源、质量前置、总周期成本 缺陷类型与交付阶段 早期投入可能上升,后期风险可能下降
填报不完整或抵触 减字段、讲清用途、建立信任 先按周或关键工作项 短期精度较低,换取可持续使用

成本管理方法大全:项目成员成本管理效率提升落地清单

九、不同情况下的取舍:精细化不等于无限颗粒度

1. 成本可见性与成员填报负担之间的取舍

记录越细,理论上越容易追溯,但每增加一个字段、一次审批或一个必填说明,都可能增加成员的事务性工作。只有当新增信息会改变决策时,才值得要求采集。对普通计划内工作,可用结构化字段快速记录;对重大偏差和变更,再追加解释。

管理者可以通过抽样复核代替全量审查:定期抽取一部分记录,与任务状态、交付物和团队访谈核对,观察分类是否可靠。若抽样显示错误集中在某些类别,应调整说明或训练,而不是无限扩张字段。

2. 预算刚性与项目适应性之间的取舍

预算纪律有助于控制风险,但项目并非总能在执行中保持原始范围。若变化确实改变了工作量或交付价值,及时重估预算和日期比掩盖差异更负责任。反过来,若每次临时请求都不经评估就追加投入,预算就失去约束作用。

较好的做法是保持基线可追溯:原始批准预算不被覆盖,调整单独记录原因、影响和批准人。这样既能看到项目目前预测,也能理解计划是怎样变化的。预算调整不是抹去超支,而是让管理层明确作出取舍。

3. 个人效率观察与团队系统问题之间的取舍

个人层面的投入分析有时必要,例如识别技能缺口、培训需要或任务分配不匹配。但如果团队尚未明确范围、依赖和工作标准,个人数据很容易被误读。应先检查系统性条件,再判断是否存在个人层面的可改进事项。

成员成本数据不宜脱离岗位差异和任务复杂度直接排名。数据可以支持资源配置、估算和工作负荷讨论,却不能单独作为绩效结论。若组织需要绩效评估,应结合目标、质量、协作、责任边界和实际业务背景,建立独立且透明的评价机制。

4. 自动化投入与流程成熟度之间的取舍

自动化能够减少重复汇总、漏填提醒和跨系统复制,但它也可能把错误口径更快地规模化。如果组织尚未统一工作分类和成本规则,先建设复杂报表往往会得到精致但难以解释的数字。先跑通一两个项目的手工闭环,再自动化稳定的部分,通常更稳妥。

对于工具试点,可以比较自动化前后的人工整理耗时、数据完整度、错误率和决策响应时间。若自动化只节省少量录入时间,却引入大量维护和配置工作,项目应重新评估收益。工具的价值在于降低管理摩擦,而不是让管理系统本身成为新的项目。

十、下一步怎么做:先用一个项目跑通最小闭环

1. 第一周:选一个项目并写清口径

不要同时要求全组织全面改造。选一个范围相对清楚、负责人愿意参与、数据能取得的项目,写清预算口径、角色分工、工作项层级和变更规则。初期目标不是得到完美预算,而是确保计划与实际能在同一套规则下比较。

2. 接下来两周:只追踪关键工作和异常

让成员按约定节奏关联工作项记录投入,正常任务保持轻量,异常任务补充原因。负责人每周检查数据完整度和阻塞情况,发现口径不清便及时调整。试点期间不建议把数据用于个人排名,否则团队可能优先优化数字,而不是交付过程。

3. 阶段结束:核对差异并决定是否扩展

对照计划、实际和完成状态,挑出影响最大的两三个成本驱动因素。检查每个因素是否有证据、是否能采取行动、采取后如何验证。若团队确实减少了重复录入,能更快发现依赖风险,且复盘结论能指导下一阶段估算,再扩大范围;否则先修正规则和流程。

一个实用的启动清单如下:

  • 明确项目成本口径、预算责任人和基线版本。
  • 将预算拆到重要阶段或工作包,不追求每个微任务都单独核算。
  • 让实际投入关联到具体工作,并保留必要的变更记录。
  • 将差异归类为范围、估算、执行、资源、依赖或核算问题。
  • 为每项重要偏差指定行动负责人、完成时间和验证信号。
  • 复盘中保留原始基线与调整历史,不覆盖、不粉饰偏差。
  • 先小范围验证管理规则,再决定是否引入或扩大工具使用。

项目成员成本管理真正难的,不是计算人天,而是避免把复杂的项目问题错误地压缩成一个超支数字。先建立可追溯的投入事实,再解释差异来源,最后把行动效果反馈到下一轮估算,这才是成本效率持续提升的路径。

下一步可以从手头一个项目开始:选出最重要的一个工作包,明确计划投入和验收结果;连续记录一到两个周期;复盘一次投入偏差,并写下一个可验证的改进动作。若团队能用这套小闭环回答“为什么花了这些时间、下次怎样减少无效消耗”,就已经从工时统计迈向了真正的成本管理。

常见问题解答(FAQ)

1. 项目成本管理从哪里开始,才能避免月底才发现超支?

我负责的项目经常到月底才汇总工时和采购费用,等看到超支时,任务已经做完了。我想知道应该先建预算表,还是先把成本责任分到具体成员和任务?

先建立可追溯的成本基线,再把预算分解到工作包、负责人和时间段。至少记录预算金额、已承诺金额、已发生金额、剩余预测和数据更新时间;采购尚未付款但已下单的费用也要计入“已承诺”,否则现金支出看似正常,项目实际负担却被低估。执行时每周更新一次,而不是等月底结账。

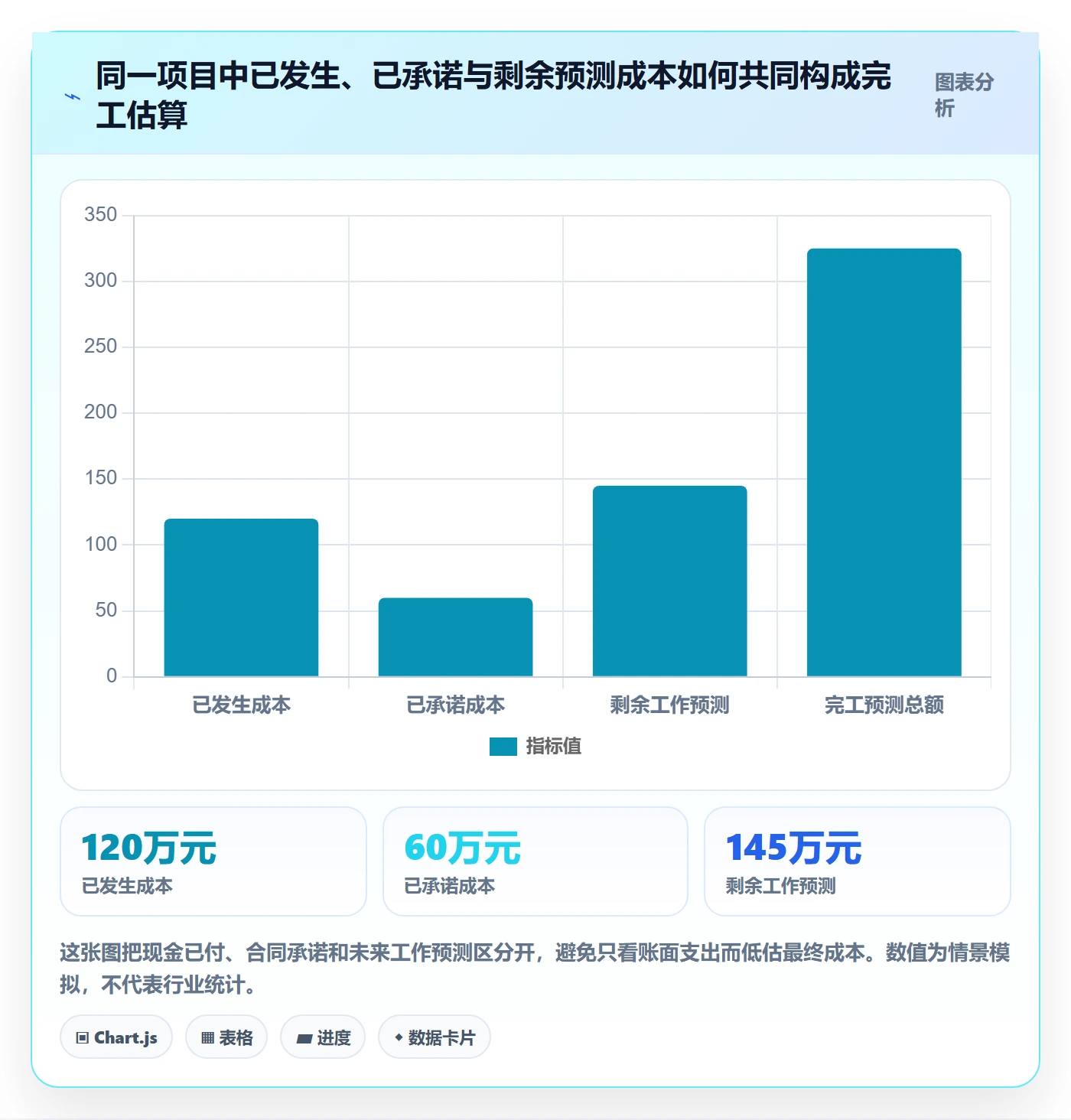

举例来说,某任务预算为2万元,已发生1.2万元、已承诺5000元,预计还需4000元,则预测总成本为2.1万元,超支风险在任务完成前就已显现。预算表本身不是控制手段,能把偏差对应到任务、原因和责任人,才便于及时调整。

2. 项目成员工时怎么记录,才不会把成本管理变成填表负担?

我担心要求团队每天填工时会引起反感,最后大家随手估一个数字,数据反而不可信。有没有一种更轻量的做法,既能看出成本趋势,又不让成员花太多时间维护?

不要一开始就追求分钟级记录。先按任务设置清晰的归属规则,例如只记录实际投入的工作时间,会议、返工和支持工作分别归类;成员每周集中补录一次,并在提交时核对任务名称和工作内容。若一名成员每周只需登记5至10条记录,通常比每天填几十个细项更容易持续。

还要抽查异常值:同一任务连续多周工时不变、投入明显超过预估,或工时集中记在“其他”类别,都值得追问。记录的目的不是监督个人忙不忙,而是校准后续估算;如果数据收集耗时高于它带来的决策价值,就应简化分类,而不是继续增加字段。

3. 项目成本偏差出现后,怎么判断该压缩范围、调资源还是调整预算?

我遇到过实际成本高于计划的情况,但原因可能是需求增加、估算偏低,也可能是成员等待和返工造成的。我不想一看到超支就要求团队加快速度,应该怎样区分原因并选择处理方式?

先把偏差拆成范围变化、单价变化、工作量偏差和效率损失四类,再决定动作。若新增需求有明确收益,应评估延期、增预算或替换低优先级范围;若是估算偏低,应更新剩余任务预测并向决策人说明依据;若等待或返工占比上升,则优先处理依赖、验收标准和质量问题,单纯加人可能增加沟通成本。

可以每周对比计划成本与预测完工成本,并记录偏差原因及处理责任人。例如预测完工成本从10万元升至11.5万元时,先确认增加的1.5万元是否对应批准过的需求变更,而不是只看“超了15%”这个结果。预算调整应有变更记录,避免用改基线掩盖问题。

4. 怎样评估项目管理工具是否真正提升了成本管理效率?

我在考虑引入某项目管理工具,但担心上线后只是多了一套录入流程,报表看起来更漂亮,决策却没有变快。我应该用哪些指标做试点,才能判断工具是否值得继续投入?

先选一个有代表性的项目做4至6周试点,比较上线前后的数据更新时长、工时记录完整率、预算偏差发现时间和管理者核对报表所需时间。比如原先月底才发现偏差,试点后能否提前一到两周发现;原先每周花3小时汇总,是否降到1小时以内。

还要检查成本数据能否追溯到任务、人员和变更记录,以及成员是否能在已有工作流程中完成记录。不要只看功能数量或仪表盘数量:如果数据仍需多次手工搬运,或不同团队对成本口径理解不一致,工具很难带来可靠改善。试点结束后,根据节省的管理时间、风险提前暴露带来的价值,以及维护成本共同判断是否扩大使用。

核心关键词

读者评论

金
金思源

我们团队以前按周填工时,后来发现只知道谁投入多,却说不清返工从哪来。把工时关联到需求变更和缺陷后,复盘确实更有用,不过分类太细也会增加填报负担,最好先从几类常见原因开始。

曹
曹阳

利用率不适合直接拿来评个人,这点很认同。我们做跨团队项目时,成员看起来有空档,实际是在等审批或测试环境;如果只看工时,很容易把依赖问题误判成资源闲置。

孔
孔子涵

文中提到先统一成本口径很关键。实际做预算复盘时,内部人天和外采费用常被放在同一张表里比较,结论容易失真。想请教一下,团队如何在不增加太多维护工作的前提下,持续记录变更对预算的影响?

文章包含AI辅助创作:成本管理方法大全:项目成员成本管理效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594183
