项目成员成本管理最容易出现的错觉,是把“费用审批快”当成“成本管理有效”。我见过不少项目:报销单两天内就能批完,月底却仍要花几天把工时、差旅、采购和项目预算重新拼在一起;等负责人看清超支原因,项目已经进入收尾阶段。真正值得追踪的,不只是审批时长,而是费用从发生、归集、核验到反馈的整条链路,是否足够及时、准确且可解释。
一、先给结论:费用效率不是“批得快”,而是“成本能被及时用起来”
1. 先看管理结果,再看流程速度
费用流程的目标不是让每一张单据尽快通过,而是让项目负责人及时知道钱花在哪里、是否符合预算、接下来需要调整什么。审批快但项目归属错、预算占用不准、票据迟迟不归档,只会把问题更快地送到下一道工序。
我通常把项目成员成本管理拆成四个连续结果:费用发生时能识别项目,发生后能及时归集,审批时能判断合规与合理,汇总后能支持预算决策。前面任何一环断开,月底的报表就可能看起来完整,实际上无法解释偏差。
建议优先关注四类指标:成本数据及时性、项目归集准确率、费用处理周期、预算偏差可解释率。它们比单独统计审批通过率更接近管理目标。
| 管理问题 | 优先观察的指标 | 指标回答的问题 |
|---|---|---|
| 费用何时进入管理视野 | 费用归集延迟 | 费用发生到进入项目台账间隔多久 |
| 项目成本是否可信 | 项目归集准确率 | 费用是否归到正确项目、阶段与成本类别 |
| 流程是否顺畅 | 费用处理周期 | 提交、补件、审核、入账分别花了多久 |
| 预算偏差是否能行动 | 预算偏差可解释率 | 超支是否能追溯到范围、资源或计划变化 |
这些指标应组合阅读。例如,处理周期缩短但补件率上升,可能只是审核人放宽了前置检查;归集准确率很高但归集延迟很长,也无法支持项目中的及时调整。

2. 指标必须带口径,否则数字会制造错觉
“平均审批时长”看起来直观,但它可能把几个完全不同的过程混在一起:员工填写用时、主管等待时间、财务核验时间、补充材料等待时间、系统排队时间。若只看一个均值,团队可能把注意力放在审核人身上,却忽略了大部分延迟来自提交材料不完整。
我更建议至少记录中位数和高分位数。例如,处理周期中位数反映多数单据的体验,90 分位数则显示长尾单据的堵点。若中位数是 2 天、90 分位数是 12 天,说明平均意义上的“还可以”掩盖了少数项目或费用类别的严重积压。
每个指标还要写清统计对象、时间边界、排除规则和数据来源。比如,撤回重提的单据是否计入?员工补充材料期间是否暂停计时?月末提交但次月审批的费用归属哪个月份?没有答案,就不能把不同部门的数据放在一起排名。
二、真实场景:项目成本为什么总在月底才变得清楚
1. 项目费用不是单据,而是一条跨系统的数据链
项目成员成本通常由多种信息拼成:员工投入的工时、差旅报销、外部采购、设备或云资源分摊,以及财务入账数据。它们可能分别存在于项目管理平台、费用报销系统、采购流程、财务系统和电子表格里。
问题往往不在于某个系统完全没有数据,而在于数据之间缺少稳定的关联键。员工姓名可能有重名,项目简称可能变化,成本中心和项目阶段的定义也可能不同。月底靠人工匹配时,表面上只是复制粘贴,实际是在做一次低质量的数据整合。
当项目负责人只能在月末看到成本,费用就失去了早期预警价值。一个差旅申请在出发前或发生后及时归入项目,负责人还有机会调整安排;等它在下个月结账时才出现,管理动作往往只能变成解释历史。
2. 最容易被忽略的是“发生日”和“可见日”的距离
费用管理常见两个日期:经济业务实际发生日,以及费用信息进入项目台账的日期。两者相差越久,项目负责人看到的成本越像滞后报表,而不是决策信号。
以差旅为例,员工可能先出差、后整理票据,再提交报销;审批人可能因行程信息缺失要求补充;财务又可能在入账时发现项目编码不完整。每一次等待都不一定是无效工作,但如果等待原因没有分类,团队就无法判断应改表单、改规则还是补培训。
我建议将延迟拆成四段:员工准备与提交、业务审批、财务审核、系统归集。这样管理者能够判断真正的瓶颈,而不是笼统要求“所有人提速”。

3. 成本归集的关键,不是多一个字段,而是定义一致
增加项目编号字段并不自动带来准确归集。如果同一项目在费用表单中有三个名称,或者项目成员不知道一笔费用该记到项目、部门还是共享成本中心,字段只会让错误变得更整齐。
有效的归集规则至少要明确:项目主数据由谁维护,项目状态变化后如何处理历史费用,跨项目投入如何分摊,公共费用如何分配,无法判断时由谁确认。规则越接近实际工作,员工越少依赖猜测。
对于多项目并行的团队,不妨先把费用分成“直接归属、按规则分摊、暂挂待确认”三类。暂挂不是坏事,长期不清理才是问题。与其强迫员工在不确定时随便选一个项目,不如允许暂挂并规定责任人与清理时限。
三、常见误区:看似提高效率,实际增加隐性成本
1. 把审批通过率当成效率指标
审批通过率高,不一定代表流程做得好。它可能说明申请质量高,也可能说明审核过于宽松;通过率低,也不一定是审批人效率差,可能是费用政策没有解释清楚,或者表单必填信息缺失。
我会把通过率与退回率、补件次数、重复提交率和抽检差错率一起看。若通过率上升、补件率下降、抽检差错率稳定,才更像是流程改善;若通过率上升但事后纠错变多,效率只是从审批环节转移到了财务和审计环节。
2. 用平均时长掩盖长尾问题
平均值会被少数极端单据拉动,也会隐藏不同费用类型之间的差异。小额办公支出和跨境差旅支出的凭证要求、审核复杂度不一样,把它们放在同一个平均值里比较,容易得出错误结论。
更稳妥的做法是按费用类别、项目规模、审批层级和组织单元分组,同时查看中位数、90 分位数和超时占比。指标不是越多越好,关键是分组后能不能对应到可执行的改善动作。
3. 把“零超支”当成成熟度目标
预算是管理基线,不是禁止变化的硬墙。项目范围调整、资源替换、客户现场支持或关键设备涨价,都可能合理地改变成本。要求所有项目绝不超支,容易诱发延迟报销、费用转挂或预算口径重分类。
更有价值的问题是:偏差何时出现,谁在何时知情,偏差是否有合理原因,是否按授权流程调整了预测。对项目管理而言,未经解释的超支通常比已识别、已批准的预算变更更值得关注。
4. 过度追求自动化,忽视异常判断
自动带出项目、自动校验额度、自动识别票据,能够减少重复录入,但规则无法覆盖所有业务语境。跨项目出差、客户指定供应商、紧急采购等事项,往往需要保留人工说明和例外审批。
如果把所有异常都当成系统错误,员工会绕开流程;如果所有例外都允许口头通过,制度又会失去约束力。更合适的设计是把常规费用标准化,把例外费用显式分类、授权并留痕。
5. 只统计财务工作量,不统计项目决策损失
减少财务每月汇总两小时当然有价值,但这不是唯一收益。成本信息晚到一周,项目负责人可能继续安排超预算的资源;项目费用归错部门,管理层可能误判项目毛利;预算申请依据不完整,也会拖慢下一阶段决策。
因此,评估流程价值时,除了看人工处理时间,也要关注费用数据进入项目预测的及时性、偏差发现提前量以及重复核对次数。不能把所有管理收益都换算成精确金额,但可以明确它们与决策质量的关系。
四、专业判断逻辑:用一组指标回答五个管理问题
1. 费用发生后,多久能进入项目视野
费用归集延迟可以定义为“项目台账可见日期减去费用发生日期”,按自然日或工作日统计,必须固定一种口径。建议同时观察中位数和 90 分位数,并按费用类型拆分。
如果企业采用报销发生日、财务入账日或付款日中的不同日期,报表可能出现看似矛盾的数字。应先确定用于项目成本监控的时间口径,再说明它与法定会计入账口径的区别,避免把管理报表误当成财务报表。
2. 费用是否进入了正确的项目和成本类别
项目归集准确率可通过抽样复核计算:抽查费用中项目、阶段、类别均正确的笔数,除以抽查总笔数。抽样规则要固定,例如按费用类别分层抽样,而不是只看最容易核验的单据。
同时记录错误类型:错项目、错成本类别、漏填阶段、分摊依据缺失、项目已关闭仍可选。错误分类比一个总体准确率更能指导改进,因为不同错误对应不同责任主体和流程修复方式。
3. 流程时间消耗在何处
费用处理周期应至少拆成提交到首次审核、业务审批、退回补件、财务审核和归集入账几个阶段。每一段分别记录等待时间与实际处理时间,才能判断要优化表单、授权还是审核能力。
若员工补件占总周期的大部分,增加审批人并不能解决问题;若审批等待时间集中在少数管理者,可能需要调整授权额度或设置代理审批;若入账归集成为长尾,则要检查批处理频率和主数据映射。
4. 预算偏差是否足以支持管理动作
预算偏差率可以用“实际成本减预算成本,再除以预算成本”计算,但应同时展示绝对金额。一个小项目偏差 30% 可能只有少量金额,一个大项目偏差 5% 却可能影响资源配置。
还要区分已发生、已承诺和预计成本。仅比较已入账费用与预算,会漏掉已下单未付款的采购、已预订未报销的差旅,以及已排期但尚未核算的人员投入。项目预测应尽量纳入这些承诺成本,并注明估算规则。
5. 指标变化是否对应真实改善
指标改善要有前后可比的基线。规则变更、项目组合变化、人员规模变化、季节性支出和组织调整,都可能影响结果。比较时应避免把某个月份的偶然波动直接归因于系统上线或培训。
我通常建议先选取一个费用类型或一组项目做试点,统一定义,再比较试点前后的同类单据。如果有条件,可使用相近项目作为参照组;如果没有,就至少记录同期发生的制度、人员和业务变化。

五、指标设计与数据观察:建立能复核的测量体系
1. 先定义公式,再制作仪表盘
仪表盘做得漂亮,不代表指标可信。上线前应为每个指标写一张“指标卡”,至少包含名称、业务含义、公式、统计周期、数据来源、责任人、例外规则和目标依据。
| 指标名称 | 建议计算口径 | 主要用途 | 常见陷阱 |
|---|---|---|---|
| 费用归集延迟 | 台账可见日减费用发生日 | 衡量项目成本信息的时效性 | 混用提交日、入账日和付款日 |
| 项目归集准确率 | 抽样复核正确笔数除以抽样总笔数 | 衡量项目及类别信息可信度 | 抽样只覆盖低风险费用 |
| 首次通过率 | 无需补件即通过的单据数除以提交单据数 | 观察表单与制度的可理解性 | 单独提高通过率导致审核放松 |
| 退回补件率 | 发生补件的单据数除以提交单据数 | 定位材料要求与员工操作问题 | 未区分合理补件和重复补件 |
| 预算偏差可解释率 | 已有书面原因及责任记录的偏差项占比 | 衡量预算监控能否支持行动 | 把填写解释误当成偏差合理 |
| 单位处理工时 | 费用处理总人工工时除以处理笔数 | 观察自动化及流程简化效果 | 只计财务工时,遗漏员工与主管时间 |
对目标值不要盲目套用所谓行业平均。企业规模、费用构成、审批权限、合规要求和系统集成程度不同,基准很难直接比较。更可靠的顺序是先测自己的当前表现,再设阶段目标,并为目标注明依据。
2. 设计“速度与质量”成对指标
单一指标容易被优化到失真。处理周期应配合差错率,首次通过率应配合抽检结果,自动化比例应配合异常处理量,预算执行率应配合预测偏差。
这种配对不是为了让仪表盘变复杂,而是为了防止局部优化。比如,审批周期下降 25%,但错误项目归集上升 8 个百分点,就不能宣称流程整体改善。应先判断速度提升是否来自跳过必要控制、减少等待,或提高提交质量。

3. 让指标能追溯到单据和责任节点
月报只显示总数时,指标无法转化为行动。管理者至少要能从某个异常指标下钻到费用类别、项目、流程节点和单据样本,同时遵守必要的数据权限要求。
例如,某项目的归集延迟突然上升,应能追溯到是差旅单集中晚提交、采购单项目映射失效,还是财务批次入账时间变化。没有可追溯链路,团队只能开会讨论“是不是最近更忙”,而不能确认根因。
4. 在实践中使用管理平台时,关注数据闭环而非功能清单
对于 100 人以上、项目并行较多的组织,项目成员成本通常跨越团队、项目和财务职能。评估工具时,我会先确认项目主数据、成员投入、预算与费用信息是否能以稳定方式关联,再看审批能力和报表表现。
以 PingCode 为例,评估它是否适合费用管理场景时,不应只看页面上是否存在某个字段或报表,而应验证它能否与组织既有的费用、采购和财务流程协作:项目标识是否一致,数据同步频率如何,权限如何划分,异常如何回流给责任人。具体能力以产品当前版本和企业配置为准,不能把任何平台默认视为完整财务系统。
我会用一组真实但经过脱敏的单据做验收:从员工提交开始,追踪到审批、项目归集和管理报表,检查每一步能否留下时间戳、修改记录和异常原因。若只能导出表格再人工修正,系统可能只是把手工整理换了一个入口。
六、具体案例推演:一个项目组合怎样把月末对账变成过程管理
1. 先描述问题,不预设系统是答案
以下是用于说明方法的情景模拟,不是企业实测结果。某专业服务团队有 140 名成员,管理 18 个并行项目,差旅、外部服务和人员投入分别由不同流程记录。项目负责人每月约花 6 小时整理成本,财务还要花 4 个工作日核对项目编码和缺失材料。
团队发现,真正困难的不是审批量大,而是三类情况同时出现:费用提交晚、项目编码不统一、预算视图只包含已入账金额。于是,项目经理在月中看到的成本低于实际承诺,月底才集中出现差异。
2. 先做两周基线,不急着改所有流程
我会先抽取最近 6 至 8 周的单据,按费用类型记录发生日、提交日、审批完成日、入账日、项目编码和补件原因。对于无法取得时间戳的环节,先标记为数据缺口,而不是凭记忆估算。
同时抽查项目归集准确性,检查项目名称、成本类别、阶段和分摊依据。若数据无法支撑某项指标,就把“建立记录能力”列为第一阶段任务。指标缺失本身也是管理发现,不应通过猜测补成精确数字。
3. 先处理高频问题,再处理低频特殊情况
若大部分退回都来自项目字段填错,优先统一项目主数据,并在表单中展示易识别的项目名称、负责人和状态。若问题集中在差旅凭证,优化的是材料说明和出差关联信息,而不是增加财务审批层级。
若少数高金额采购出现跨项目分摊争议,就单独定义分摊规则、审批权限和复核责任。不要让所有员工都承担复杂规则的填写成本,也不要用普通费用流程处理高风险事项。
4. 用分阶段结果判断改进是否成立
下表中的数字是情景模拟,用来演示如何报告改进过程。实际项目应使用自身基线,并明确每个数据的采样范围和计算方式。

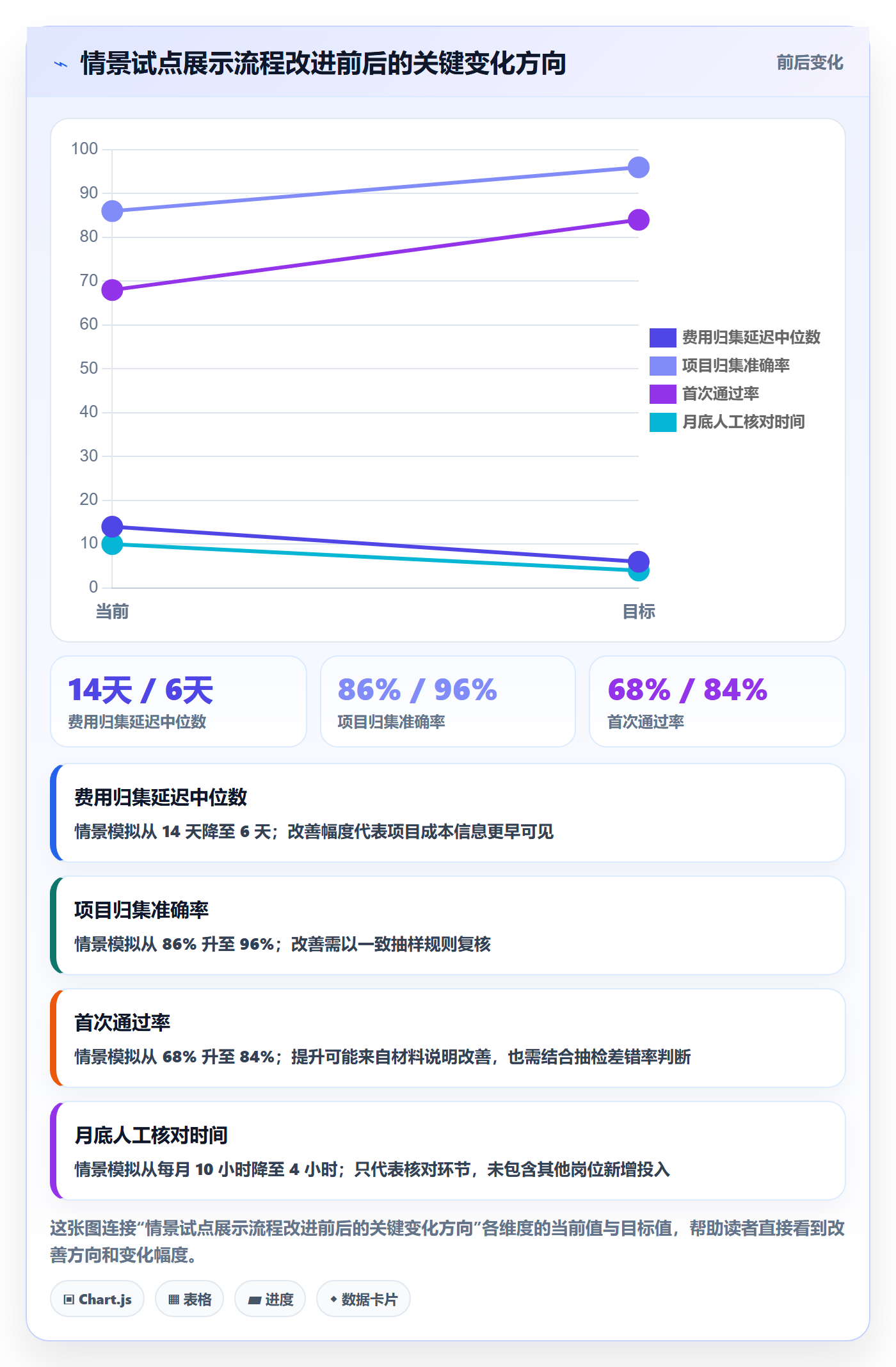

| 观察项目 | 改进前情景值 | 试点后情景值 | 解释方式 |
|---|---|---|---|
| 费用归集延迟中位数 | 14 个自然日 | 6 个自然日 | 项目负责人更早看到费用,但需确认是否覆盖全部费用类别 |
| 项目归集准确率 | 86% | 96% | 主数据与表单提示改善后,错项目情况减少 |
| 首次通过率 | 68% | 84% | 材料要求更清楚,提交质量提升;仍需抽检验证 |
| 月底人工核对时间 | 每月 10 小时 | 每月 4 小时 | 减少重复匹配,不能直接等同于总成本节省 |
| 预算偏差预警提前量 | 约 3 天 | 约 12 天 | 提前量增加后,团队有更多机会调整安排 |
即使试点数据改善,也要检查是否发生了工作转移。例如,财务核对减少了,员工填表时间是否显著增加?项目经理是否需要额外维护预算预测?数据同步是否由运营人员手工补录?只有把全流程的人工投入一起看,才能避免把成本从一个部门搬到另一个部门。

5. 用反例检查指标是否被“做漂亮”
改进后如果费用提交提前,但预算预测仍偏低,可能是已承诺成本没有纳入;如果归集准确率提高,但暂挂费用增长,问题只是从错误归集转移到待处理队列;如果人工核对时长减少,却增加了大量人工修正规则,也不能算真正自动化。
因此,试点复盘不只问“数字有没有变好”,还要问“哪些工作消失了,哪些工作转移了,哪些风险暂时被隐藏”。把这些问题写进复盘模板,比只汇报一张上升或下降的柱状图更有决策价值。
七、不同情况下的行动建议:从低成本修补到系统化治理
1. 组织规模较小、项目数量有限
如果项目少、费用类别简单,优先统一项目编码、报销字段和月度核对表即可。先建立固定的项目归集规则,指定一名数据维护责任人,避免为了有限的管理收益引入复杂审批链。
小团队可以每月抽查一批费用,记录错误类型和延迟原因。若每月单据量很低,强行追求实时数据可能得不偿失;只要项目负责人能在关键决策前获得可信信息,按周或按月更新也可能够用。
2. 组织超过百人,项目并行和跨部门协作明显
当成员在多个项目之间切换,费用、采购和工时数据分散在多个系统,手工整合容易形成持续负担。此时应优先统一项目主数据、员工身份、成本类别和数据接口,再考虑仪表盘与自动提醒。
对于 100 人以上的组织,PingCode 可作为项目管理场景中的评估对象之一,但仍应按企业实际架构验证集成、权限、数据导出和运维边界。若费用审批和会计入账由其他专门系统负责,应明确系统间的职责,避免项目管理平台承担不适合它承担的财务控制责任。
3. 费用类型复杂、合规要求较高
跨境差旅、研发采购、客户现场支出或受合同约束的费用,不能只依靠统一额度和自动通过。应把风险等级、必要凭证、授权范围和例外审批条件定义清楚,并保留决策记录。
在这种场景下,效率目标应让位于可审计性和风险控制,但不意味着流程必须冗长。可以对低风险、标准化费用采用简化审核,对高风险和高金额费用增加复核;分层控制通常比所有单据一律多级审批更合理。
4. 当前数据质量低,尚未形成稳定口径
如果项目编码重复、历史单据缺失或时间戳不完整,不宜一上来就做全员绩效看板。先清理核心主数据,选择新项目或新费用类别试运行,明确不完整数据的处理方式。
在数据质量恢复之前,管理层可以使用趋势观察而非精确排名。尤其要避免将不完整数据用于员工评价,因为数据录入能力、业务复杂度和审批权限不同,可能让指标惩罚了最难处理的工作。
八、落地步骤:用六周建立可用的费用管理闭环
1. 第一周:确定目标和负责人
明确这次改进要解决的是归集延迟、重复核对、预算偏差发现晚,还是合规风险。目标应尽量落在一个可观察结果上,避免同时承诺“全面降本、全面提速、全面自动化”。
指定业务负责人、财务负责人、项目管理负责人和数据或系统责任人。每个指标只能有一个口径责任人,但改善结果应由相关岗位共同确认。
2. 第二周:梳理流程与数据流
沿着一笔费用从发生到入账的路径走一遍,记录谁录入、谁判断、谁修改、在哪里等待、如何进入项目成本视图。尽量用真实单据走查,不要只根据制度文件推断流程。
同步列出项目主数据、费用类别、成本中心、员工身份和预算数据的来源。对同一字段在不同系统中的名称与取值做映射,标出人工转换规则和没有责任人的数据接口。
3. 第三周:建立基线和异常分类
选定一个可比的时间窗口,计算处理周期、归集延迟、首次通过率、补件率和抽样准确率。按照费用类别和项目组拆分,先找出长尾和高风险区域。
把补件原因、归集错误和超时原因分类,并要求每个类别对应一个可能动作。分类过多会让统计难以维护,通常从五到八个高频原因开始,遇到新问题再扩充。
4. 第四周:做小范围规则调整
选择一项高频、低风险问题先试改,例如项目选择逻辑、表单提示、报销材料说明或审批代理规则。一次尽量只调整少数关键条件,避免同时改表单、权限和组织职责,导致结果无法归因。
对例外情况设定明确的入口和责任人。员工遇到无法归类的费用时,应知道如何暂挂、向谁确认,以及多久内能得到答复。
5. 第五周:检查数据闭环和异常反馈
验证每笔试点费用是否能从提交追踪到项目成本视图,检查修改记录、审批意见、归集结果和时间戳是否完整。抽样复核实际归属,不能只验证页面上显示了项目名称。
如果系统间同步失败,要有可见的错误队列和补偿机制。无提示的接口失败尤其危险,因为员工会以为数据已经进入项目视图,管理者却仍然看到旧数据。
6. 第六周:复盘全流程收益和风险
把试点前后的效率、质量、数据延迟和人工投入放在一起看,列出还未解决的例外与维护成本。判断是否扩大试点,不应只看单个指标是否达到目标,而要看流程是否可持续。
- 确认指标口径前后相同,排除统计对象变化造成的假改善。
- 复核数据质量,抽查项目归属、费用类别和异常记录。
- 检查工作是否从财务转移给员工、项目经理或运营人员。
- 评估规则维护、权限管理、接口监控和培训所需的长期成本。
- 确定扩大、调整或停止试点的条件,并记录决策依据。
九、不同方案的取舍:标准化、灵活性与控制强度
1. 统一表单与按费用类型定制
统一表单维护简单,员工学习成本低,适合费用类别相近、组织规则一致的场景。缺点是复杂费用需要大量例外说明,表单可能变成字段很多却仍不够准确的“万能表”。
按费用类型定制,能把必填材料和审批规则贴近业务,但维护成本和规则冲突风险上升。更实用的折中是设一个共用基础表单,再按差旅、采购、客户支出等高差异类别展开少量专属字段。
2. 实时监控与定期汇总
实时监控更适合费用增长快、预算空间有限、项目调整频繁的场景。它能更早暴露趋势,但需要更稳定的数据接口、明确的承诺成本口径以及处理异常的能力。
定期汇总的维护成本较低,适合小团队或低频费用场景。若组织采用月度汇总,应主动说明数据滞后边界,并在大额采购、关键差旅或预算逼近阈值时设置单独的提前通知机制。
3. 强审批控制与风险分层授权
层层审批有助于控制高风险费用,但也会拉长周期、增加重复判断。若每位审批人都只是确认“前一个人已经看过”,而没有独立责任,增加审批节点并不会显著提升控制质量。
风险分层授权更灵活:低金额、标准化费用走简化路径;高金额、非标准或跨项目费用进入加强审核。前提是授权边界清楚、例外有记录、事后抽查有效,否则分层授权会变成责任模糊。
4. 追求全量自动化与保留人工复核
自动校验适合规则明确、数据结构稳定的环节,例如必填项、项目状态、额度范围和重复单据提示。人工判断适合业务背景复杂、规则需要解释或风险影响较大的例外情况。
选择自动化范围时,不能只计算节省的点击次数,还应计算规则维护、错误纠正、接口异常和权限审查成本。把一条错误规则自动执行一千次,可能比人工处理一百次更昂贵。

十、常见失败信号与纠偏方式
1. 看板上线了,项目经理仍然维护自己的表
这通常说明项目视图没有覆盖负责人真正需要的口径,或数据更新慢、来源不可信。不要先要求项目经理停止用表格,应先比较两套数据的差异,找出是预算定义、入账时间还是分摊方式不一致。
当看板能够解释差异、提供更新时间并保留数据来源后,再逐步减少重复表格。强制统一而不解决可信度问题,只会让人工表格转入个人电脑,降低可见性。
2. 流程缩短了,月底差错却增加
先检查是否通过降低审核标准换来速度,再检查自动填充字段是否使用了过期主数据。如果差错集中在某个费用类型,应恢复必要的复核步骤,而不是把所有流程重新加长。
同时确认补件是否被改成了事后纠错。把原本在审批前发现的问题推迟到入账后处理,仪表盘上的审批时长会变好,真实成本却会上升。
3. 项目团队不愿填写成本信息
不愿填写可能源于操作麻烦,也可能是员工不知道信息用途、无法判断归属,或者担心数据被用于不合理的个人评价。单纯增加提醒并不能解决这些原因。
应检查必填字段是否真的影响后续决策,删除重复录入内容,提供可理解的项目选择说明,并明确费用数据用于项目预算与资源管理的边界。若某字段长期没有任何下游使用,应该重新评估它是否值得保留。
4. 费用始终无法按项目解释
如果公共成本和跨项目投入占比较高,要求所有费用直接挂到单一项目并不现实。团队应设计分摊规则,写清驱动因素,例如工时、使用量、合同约定或成员投入比例,并记录规则版本。
分摊口径需要由业务、财务和项目管理共同确认。不同项目阶段可能适用不同的分配方式,不能为了账面方便让每个季度都改变算法,却不保留可追溯说明。
十一、怎样把成本指标用于管理,而不是用于追责
1. 区分可控偏差与外部变化
项目费用偏离预算,不一定等于负责人管理不善。需求范围变化、供应商价格变化、客户现场要求、资源可用性变化都可能改变成本。管理报告应把偏差来源分开,判断哪些可以通过执行改进,哪些需要重新预测或调整范围。
负责人仍需对及时披露、合理预测和遵循授权负责,但不应被要求承担不可控制的业务变化。让团队敢于提前报偏差,比月底才解释历史更有价值。
2. 将指标用于发现流程问题,而非简单排名
不同项目的费用结构和风险等级不同,直接比较审批时长或预算偏差容易惩罚复杂项目。指标可以帮助发现异常,却必须结合项目阶段、费用类型和业务背景解释。
当某个团队的补件率明显偏高,应先检查材料说明是否适配其业务;当某位审批人的队列长期积压,应检查授权与工作分配;只有排除流程条件差异后,才适合讨论个人行为问题。
3. 设定异常阈值要允许复核与纠正
阈值用于提醒,不是自动定罪。预算偏差达到某个比例时,可以触发项目复核,但应给负责人补充已承诺成本、范围变更和预测说明的机会。
阈值也要按金额和风险分层。小额项目的百分比波动可能很大,却不一定影响决策;大额项目偏差很小,也可能需要及时介入。建议同时设置比例阈值与绝对金额阈值,并定期回顾误报和漏报。
十二、结语:先让成本“及时且可信”,再谈自动化和降本
费用流程与项目成员成本管理的关键,不是把审批链压到最短,也不是把每一笔钱都塞进复杂的指标体系。真正有效的改进,是让费用发生后尽早进入正确的项目视图,让审批节点各自承担清晰责任,让预算偏差能追溯到具体业务原因。
我更愿意用一个朴素标准判断流程是否成熟:项目负责人能否在仍有选择空间时看到成本信号;财务能否从单据追溯到项目和授权依据;团队能否分辨真实改善与工作转移。只要这三件事没有同时成立,流程再快也只是表面效率。
下一步可以从最近一个月的费用中抽取一批样本,记录发生日、提交日、审批完成日、入账日和项目归属,先计算归集延迟与抽样准确率,再选一个高频问题做小范围试点。把指标口径、例外规则和数据来源写清楚,往往比先采购更多功能更能提升管理效率。
常见问题解答(FAQ)
1. 项目成员成本管理效率,优先看哪些指标?
我想判断团队的成本管理到底有没有改善,但只看项目总费用,感觉很难定位问题。我应该关注哪些过程指标,才能知道是审批慢、填报不及时,还是预算控制失效?
建议先看四项:费用填报及时率、审批平均时长、预算偏差率、费用归集准确率。它们分别对应数据是否及时、流程是否顺畅、支出是否可控、成本是否记对。比如某项目月度填报及时率只有 70%,而审批平均耗时 5 天,月底才发现预算超支就不意外;此时应先缩短填报与审批滞后,而不是先要求成员“节省开支”。
指标口径要固定,例如审批时长从提交到最终审批计算,并按费用类型、项目阶段拆分,避免总平均值掩盖差异。
2. 怎样制定费用报销与项目归集规范,减少月底补账?
我所在的团队经常到了月底才集中补填费用,项目负责人也要花时间追问每笔支出属于哪个项目。我不确定应该增加审批步骤,还是先统一填报规则,才能减少返工又不拖慢业务。
通常应先统一字段和触发时点,再决定审批层级。每笔费用至少明确发生日期、费用类型、所属项目、关联任务或阶段、金额及凭证;差旅、采购、外包等高风险费用可在发生前申请,日常小额支出则可设置简化路径。可以用连续两个结算周期检查效果:统计缺字段比例、月底补录笔数和退回率。
若补录下降但退回率升高,说明表单规则可能过于复杂或示例不足,不应只靠增加审批人解决。
3. 项目预算偏差率达到多少,就应该触发预警?
我担心预警设得太松,等发现超支时已经来不及调整;设得太紧,又会让负责人频繁处理无关提醒。有没有一种既能考虑项目规模,也能兼顾不同阶段的判断方法?
不要只用一个固定金额阈值。可同时设置比例与金额条件,例如预算使用率达到 80% 提醒、预计完工成本超过预算 10% 升级处理,并为小额项目增加最低金额门槛,避免几笔正常支出就触发告警。这里的数值适合作为试运行起点,不是通用标准;
先回看过去 3 至 6 个月的超支记录,比较不同阈值下的误报和漏报,再按项目周期、费用类型校准。预警的关键是把“已发生费用”与“已承诺但尚未付款的费用”一起纳入,否则采购订单或外包合同会造成判断滞后。
4. 如何判断费用流程优化是真的提升了效率,而不只是把工作转移给成员?
我们准备调整费用流程,但担心审批时间缩短后,项目成员反而要花更多时间整理材料,或者财务月底的核对工作变重。我应该怎样评估优化前后的真实效果?
用端到端指标评估,而不是只看审批速度。建议在调整前后各观察至少一个完整结算周期,同时记录成员填报耗时、审批时长、退回率、月底对账工时和逾期费用比例。举例来说,审批中位数从 4 天降到 2 天,如果退回率由 8% 升至 20%、财务对账工时增加,整体效率未必改善。
还要按费用类型拆分结果,因为差旅报销和供应商采购的材料复杂度不同;只有流程变快、错误未增加、各环节总耗时下降,才算有效优化。
核心关键词
文章包含AI辅助创作:费用流程与规范:项目成员成本管理效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594165
