项目预算为 500 万元,执行到一半,财务报表显示已花 240 万元,项目负责人却说“进度正好 50%,成本没有问题”。这句话听起来合理,却遗漏了最关键的信息:花掉 240 万元,究竟换来了多少可验收成果?预计成本管理的核心不是盯住已发生金额,而是持续判断:按当前工作效率和风险继续推进,最终要花多少钱,超支会在哪里发生,以及管理层现在还有什么选择。
一、先讲核心结论:预计成本不是一次性预算,而是持续更新的决策信号
1. 管理层需要看的不是一个数字,而是一组相互校验的数字
我判断预计成本体系是否有效,通常先看管理层能否同时回答四个问题:批准的预算是多少,已经承诺但尚未支付的成本是多少,剩余工作预计还要花多少,按当前情况完工总成本会是多少。只给出“预算 500 万、已花 240 万”,还不能说明项目是否健康。
一个实用的成本视图至少要分开呈现基准预算、实际成本、已承诺成本、完工尚需成本和完工估算。这里的实际成本是已经确认发生的费用;已承诺成本是采购订单、合同或已批准外包工作形成的未来义务;完工尚需成本是完成剩余范围预计还要投入的金额。
管理层最应该持续追问的是完工估算(EAC)以及它为什么变化。预算偏差是已经发生的差异,完工估算则把当前表现、剩余工作和风险放到同一张决策桌上。只问“现在超了多少”,容易错过“再不处理,最后还会超多少”。
2. 用“预算,实际,承诺,剩余,完工”建立统一口径
我建议将预计成本报告固定为五个主数值,再补充范围、进度和风险说明。管理层不需要每天看几十个成本字段,但必须知道每个数值的定义、截止时间和数据来源。口径如果不统一,数字越精细,误判反而越严重。
| 项目 | 回答的问题 | 常见数据来源 | 管理层需要留意 |
|---|---|---|---|
| 批准预算(BAC) | 当前获批范围的成本基准是多少? | 预算审批、成本基准 | 是否包含预备费;变更后是否重新批准 |
| 实际成本(AC) | 截至报告日已确认发生多少成本? | 总账、工时、发票、费用报销 | 入账滞后、资本化及费用归属是否一致 |
| 已承诺成本 | 未来已经形成哪些付款义务? | 合同、采购订单、外包协议 | 是否与实际成本重复计算 |
| 完工尚需估算(ETC) | 从现在到验收还需要投入多少? | 剩余工作包、资源计划、风险清单 | 是否基于剩余范围,而非简单沿用原预算 |
| 完工估算(EAC) | 按当前信息,最终总成本预计是多少? | 实际成本、ETC、趋势和风险 | 是否解释相对基准预算的变化原因 |
要特别防止把“已承诺成本”直接加到实际成本上,却没有扣除已经入账的部分。比如,合同总额 100 万元,已支付并入账 30 万元,剩余承诺通常是 70 万元,而不是把 100 万元再加到 30 万元上。管理层报告应说清楚采用的是合同总额、已支付金额还是未履约余额。

3. 预测的用途是触发行动,不是给项目贴标签
完工估算高于预算,并不自动意味着项目失败。若增加的成本来自管理层批准的范围扩展,判断重点是新增价值是否值得;若来自低估的工作量或返工,重点是纠正估算和执行机制;若来自外部风险,重点是降低暴露或准备替代方案。
相反,完工估算仍低于预算,也不代表没有风险。若关键供应商尚未报价、关键岗位尚未到位,或大量工作还没有拆解到可估算粒度,较低的预测值可能只是未知成本尚未进入模型。可信的预测不一定让人安心,但必须让人看清依据和不确定性。
二、背景和真实场景:为什么管理层常常“有预算,却没有可用预测”
1. 年度预算回答“能不能花”,项目预测回答“按这样做会花多少”
企业年度预算往往按部门、产品线或财务科目编制,适合控制授权和现金安排。项目成本预测则要围绕工作范围、交付时间、资源和风险展开。两者有关联,但不能互相替代:年度预算可能尚有余额,项目却已经出现成本超支;项目预测可能上升,但尚未形成当期现金支出。
管理层常见的误区,是拿年度额度判断项目健康度。例如,某部门全年预算还剩 200 万元,便认为项目有足够空间继续推进。但如果合同义务和未来人力成本已经占满这 200 万元,这个“余额”并不是可自由支配资金。
我在搭建管理口径时,会把成本预测分成三个用途:项目团队用它管理工作包和资源;财务用它判断费用归属、现金计划和预算控制;管理层用它比较方案、决定优先级和批准变化。三个层级可以采用不同的展示粒度,但必须共享同一条成本基线和同一套变更记录。
2. 成本预测容易滞后,是因为企业往往只在付款时才“看见”成本
采购费用从需求提出、询价、审批、签约到开票,往往跨越多个报告周期。项目团队已经知道某项采购大概率会发生,财务总账却可能还没有任何记录。仅靠账面实际成本,管理层看到的通常是“过去发生了什么”,而不是“未来已经承诺什么”。
人力成本也有类似时间差。团队可能在本月投入了大量工时,工时系统却在下月才汇总;外包方已经完成阶段工作,发票还未提交;跨部门支援已开始,成本中心的分摊规则尚未确定。若没有预测调整机制,成本曲线会出现“先平稳、后跳涨”的假象。
对中大型组织而言,100 人以上团队常涉及多个职能、预算所有者和交付团队,成本数据还可能散落在财务系统、工时工具、采购台账、项目管理平台和电子表格中。此时问题通常不是缺少软件,而是缺少统一的定义、责任人和更新节奏。若采用 PingCode 等项目管理平台承载范围、进度和风险信息,也应明确其与财务及采购数据的边界,避免把任务记录误当成已核算成本。
3. 预测精度受到不确定性约束,不能只靠提高表格小数位
项目越早期,范围和实施路径越不确定,估算区间通常越宽。此时把 487.36 万元写进管理报告,不一定比“约 450 万至 540 万元,主要不确定性来自接口范围和供应商报价”更专业。数字精确到小数点后两位,只说明计算器可以这样显示,不说明输入信息具备这样的精度。
美国政府问责局(GAO)发布的《成本估算与评估指南》强调成本估算需要明确目的、技术基线、工作分解、假设、数据来源、敏感性和风险分析,并应随着信息更新而维护。这个原则很重要:估算不是一个公式,而是一套可追溯的证据链。管理层应能查到估算建立在哪些范围、单价、生产率和风险假设之上。
项目管理协会(PMI)的挣值管理方法,也提示管理者需要将已完成工作、实际成本和计划基准联系起来。单看预算消耗比例,不能判断交付价值。管理层至少要知道当前交付进度的测量方式是否可靠,是否存在“完成百分比由执行者主观填写”的问题。

4. 好预测必须同时容纳财务事实和交付判断
财务系统擅长回答“发生了多少、记在哪个科目、何时入账”;项目管理信息擅长回答“哪些工作完成了、未来要做什么、风险正在变成什么”。任何一边单独使用,都可能形成偏差。财务数据没有工作进度,无法判断成本是否换来了相应成果;项目进度没有实际成本和承诺金额,也难以识别资源投入是否失控。
因此,我会要求每个关键成本差异都能回到具体工作包、合同、资源计划或风险事件。若差异只能写成“人工费用增加”,但无法回答增加在哪个团队、哪类工作、持续多久,管理层就缺少有效决策依据。
三、拆解常见误区:看起来像控制,实际上会制造盲区
1. 误区一:预算消耗率等于项目进度
假设批准预算 500 万元,已花 250 万元,预算消耗率为 50%。如果实际只完成了计划价值的 40%,项目可能已经落后并超支;如果已经完成 60%,则可能比计划更高效。关键在于,成本投入比例和完成价值不是同一指标。
在挣值管理中,计划价值(PV)代表计划完成工作对应的预算价值,挣值(EV)代表已完成工作对应的预算价值,实际成本(AC)代表完成这些工作实际花费的成本。成本绩效指数可写为 CPI=EV/AC,进度绩效指数可写为 SPI=EV/PV。它们有助于快速发现趋势,但不能替代对范围和质量的核查。
比如,若 EV 为 200 万元、AC 为 250 万元,CPI 为 0.80,意味着每花 1 元成本,只形成约 0.80 元预算价值的已完成工作。这个结果不等同于“最终一定超支 25%”,因为未来生产率可能改善,工作组合也可能不同;它是需要调查的信号,不是无需解释的结论。
2. 误区二:已花费加剩余预算,就是完工估算
项目负责人有时会用“已经花 200 万,还剩预算 300 万”推断项目能够完成。这种说法把剩余预算误当成剩余工作成本,没有回答剩余工作量是否发生变化、当前生产率是否偏低、采购价格是否更新以及风险是否实现。
更稳妥的表达方式是:实际成本加完工尚需估算,构成完工估算;然后解释完工尚需估算是按原计划生产率、按当前绩效外推,还是经过逐项重估。三种方法可能给出不同答案,必须标注方法,而不能只选择让数字最顺眼的一种。
3. 误区三:历史实际成本就是未来成本的可靠预测
历史数据有价值,但前提是未来工作与过去具有可比性。试点阶段可能包含一次性搭建成本,后续复制交付会更便宜;早期研发可能不断试错,成熟后的实施工作则相对可预测。简单按当前平均成本乘以剩余比例,会把不同性质的工作混为一谈。
使用历史数据前,我会先问三个问题:工作范围是否相似,资源效率是否相似,价格与组织条件是否相似。只要其中一项差异明显,就应调整参数或把历史数据作为参考区间,而不是直接当作预测公式。
4. 误区四:低估算代表团队有能力,高估算代表团队不负责
这种激励方式会让估算变成谈判工具:团队倾向于报低值以争取立项,或者在项目中途上调估算时被视为失职。结果是坏消息延迟暴露,预算增加被拆成小额变更,管理层直到项目后期才看到真正的总成本。
我更看重估算是否透明、偏差是否及时更新,而不是最初报出的数字是否恰好等于最终支出。早期估算偏差大并不一定说明团队不专业;在信息不足时拒绝展示区间、拒绝列假设,才是更需要管理的行为。
5. 误区五:预备费是“项目团队可以随时花”的备用金
应急预备通常用于已识别风险的应对,例如关键设备可能需要返工、某类接口存在已知不确定性;管理储备则是组织层面对未完全识别风险的安排。两者的授权人、使用条件和报告方式应明确。把预备费混在普通成本里,既难以追踪风险,也容易形成“有钱就花”的心理账户。
当预备费被使用时,应记录风险事件、批准人、金额、预期结果和对完工估算的影响。若该笔费用只是用来覆盖原计划中漏算的工作,就不能继续称为风险应对,否则会掩盖估算质量问题。
6. 误区六:月末一次性更新就足以管理成本
月度报告适合正式核算和管理层汇报,但风险变化不一定按月发生。合同报价有效期、关键人员离职、交付验收失败和需求变更,可能在一个月内连续发生。更合理的办法是按成本驱动因素设置事件触发更新:重大范围变化、采购承诺变化、关键里程碑失守或风险概率明显上升时,立即重估相关部分。

四、专业判断逻辑:从估算方法到管理动作,形成可追溯闭环
1. 先定估算目的,再选择精度和方法
同一个项目,在概念评估、立项审批、执行控制和完工结算阶段,需要的估算精度并不相同。概念阶段用于比较是否值得做,允许使用区间和类比估算;立项阶段需要拆解范围、资源和主要采购;执行阶段则要跟踪实际成本、承诺成本、剩余工作和风险变化。
如果在范围尚未稳定时就要求一份“精确到个位数”的总价,团队通常只能用隐藏假设填补信息缺口。相反,先说明估算等级、数据来源、置信区间和待确认事项,能让管理层知道何时需要重新决策。
可采用的估算方法包括类比估算、参数估算、自下而上估算和三点估算。它们不是互相排斥的选项:早期先用类比或参数估算得到区间,关键工作包成熟后再自下而上拆解,对高不确定事项用三点估算表达范围。
2. 选取适合当前信息质量的估算方法
| 方法 | 适用情形 | 优势 | 主要风险 | 管理建议 |
|---|---|---|---|---|
| 类比估算 | 早期范围尚粗,有相似项目数据 | 速度快,适合立项筛选 | 表面相似、实际复杂度不同 | 列出相似与不同条件,按差异修正 |
| 参数估算 | 有稳定的单位成本或生产率数据 | 假设透明,便于规模测算 | 参数失效或样本偏差 | 定期校准单价、效率和适用范围 |
| 自下而上估算 | 范围已拆成可管理工作包 | 能定位成本来源和责任人 | 工作包拆解成本高,容易漏项 | 重点拆解高成本、高风险工作 |
| 三点估算 | 工作量或价格有明显不确定性 | 可以呈现乐观、最可能和悲观情景 | 概率假设不可靠时会制造假精确 | 标注情景假设,避免把加权值当确定承诺 |
三点估算中,常见的加权方式之一是(乐观值+4×最可能值+悲观值)/6。这种计算适合用作一个估算点,不等于完整的概率风险分析。若项目风险之间存在相关性,例如多个工作包都依赖同一供应商,仅靠逐项平均可能低估总体尾部风险。
3. 让工作分解结构与成本归集方式能相互映射
如果工作计划按产品模块拆分,财务却只按部门归集成本,管理层会很难从项目偏差定位到具体交付。反过来,成本科目拆得很细但没有工作包对应,也容易出现“每一笔都能记账,却没人知道为什么花”。
在项目启动时,建议明确工作包、责任人、预算科目、成本类型和数据责任人之间的映射关系。至少要能把主要成本定位到人员、采购、外包、设备、差旅或其他明确类别,并能够对应到交付范围或风险事项。
如果组织采用 PingCode 这类项目管理平台记录目标、需求、任务、进度和风险,可把它作为交付证据与变化记录的入口之一;实际金额仍应以财务确认的成本数据为准。关键不是要求项目平台替代财务系统,而是让“范围变化,任务变化,成本预测变化”能够彼此追溯。
4. 将完工估算拆成已发生、已承诺和未承诺的剩余成本

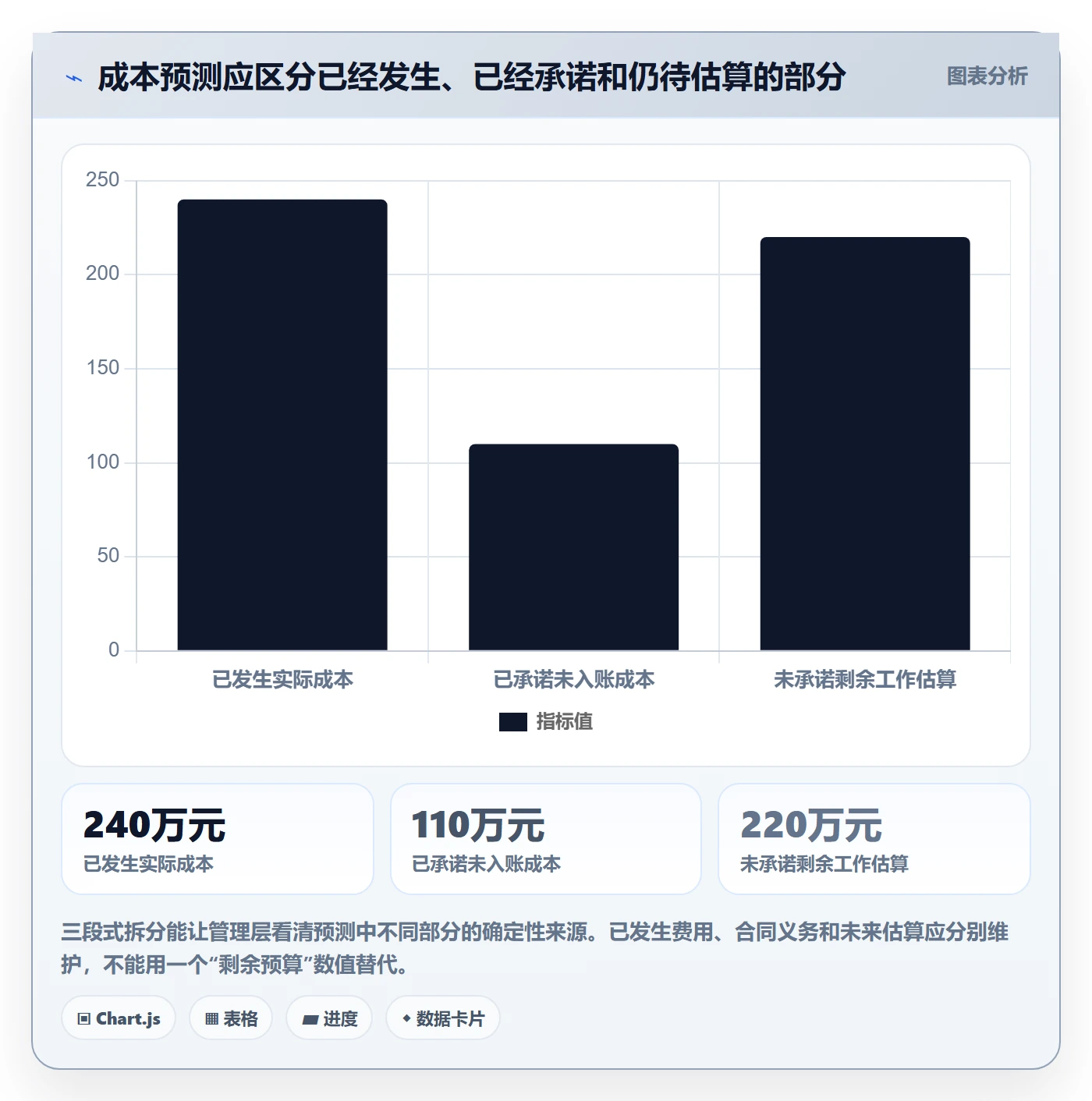

我常把完工估算拆成三块:已发生实际成本、已承诺但未入账的成本、尚未承诺的剩余工作估算。这样的结构能减少重复计算,也能说明预测可靠性。已发生部分通常证据较强;签订合同的承诺部分相对明确,但仍可能有变更;尚未承诺部分则高度依赖剩余工作量和价格假设。
一种通用表达是:EAC=AC+ETC。若当前效率可以代表未来,可以用绩效趋势外推;若剩余工作性质不同、已采取纠偏措施或发生范围变化,则应单独评估剩余工作。公式只是组织信息的工具,不能代替判断。
5. 把范围变化、价格变化和效率变化分开归因
成本上升常被统称为“超支”,但管理行动取决于原因。范围扩展要进行价值和授权判断;价格上涨要评估替代供应、合同条款和采购时点;效率下降要检查返工、等待、资源配置和工作拆分;风险实现则要检查应对计划是否有效。
偏差分析可以采用“基准变化、价格差异、数量差异、生产率差异、风险事件、估算修正”等类别。分类不宜过多,否则报告维护成本会超过分析价值;但也不能只用“其他”吞掉主要变化。
6. 让风险进入预测,而不是只留在风险登记册
风险清单里写了“供应商交付可能延迟”,却没有影响范围、成本区间和触发条件,这个风险对成本预测几乎没有帮助。对重要风险,应估计发生概率、成本影响、应对成本、责任人和最迟决策时间。定量不足时,也可以用低、中、高情景明确不确定性。
风险影响不应机械地全部加到基准预算上。对于风险较低、尚未触发的事项,可以单列风险暴露或预备费;对已经发生的事件,则应更新实际成本、剩余成本和应对计划,避免同一风险既被加进估算,又继续完整保留在风险储备中。

7. 设定预测触发条件和版本规则
并非每次成本波动都要重做全项目估算,但必须规定什么变化需要更新。常见触发条件包括:预计完工成本变化超过批准预算的某个比例或金额;关键范围发生正式变更;关键采购报价变化;重要里程碑延误影响资源和合同成本;重大风险发生或解除。
阈值要结合项目规模设定。小项目变化 10 万元可能非常重大,大项目变化 10 万元可能不值得单独升级。企业可以设置百分比与绝对金额双重门槛,例如超过预算的 3% 或超过某个金额时必须提交说明。具体数值应由组织的授权制度确定,而不是照抄其他企业。
每次更新都应保存预测版本、基准版本、更新时间、负责人、变化原因和批准状态。旧版本不能被覆盖,否则管理层只能看到现在的数字,无法复盘预测为什么逐渐变化。
五、案例与数据观察:把“花了多少”变成“还要做什么决定”
1. 示例项目:一项 500 万元的业务系统改造
下面是一个用于展示判断方法的情景模拟,不是某家企业的实际财务记录。假设一家中大型企业开展业务系统改造,批准预算为 500 万元,计划周期 10 个月。第 5 个月报告时,已确认实际成本为 240 万元,已承诺但尚未入账成本为 110 万元,基于剩余工作重估得到未承诺工作成本 220 万元。
在这个情景中,完工估算为 570 万元,较基准高 70 万元,即高出预算 14%。管理层如果只看到实际支出 240 万元,会认为支出还不到预算一半;但把承诺和剩余工作纳入后,预测显示预算不足。问题不是“钱是不是已经花完”,而是“按当前范围和假设,剩余预算能否覆盖完工”。

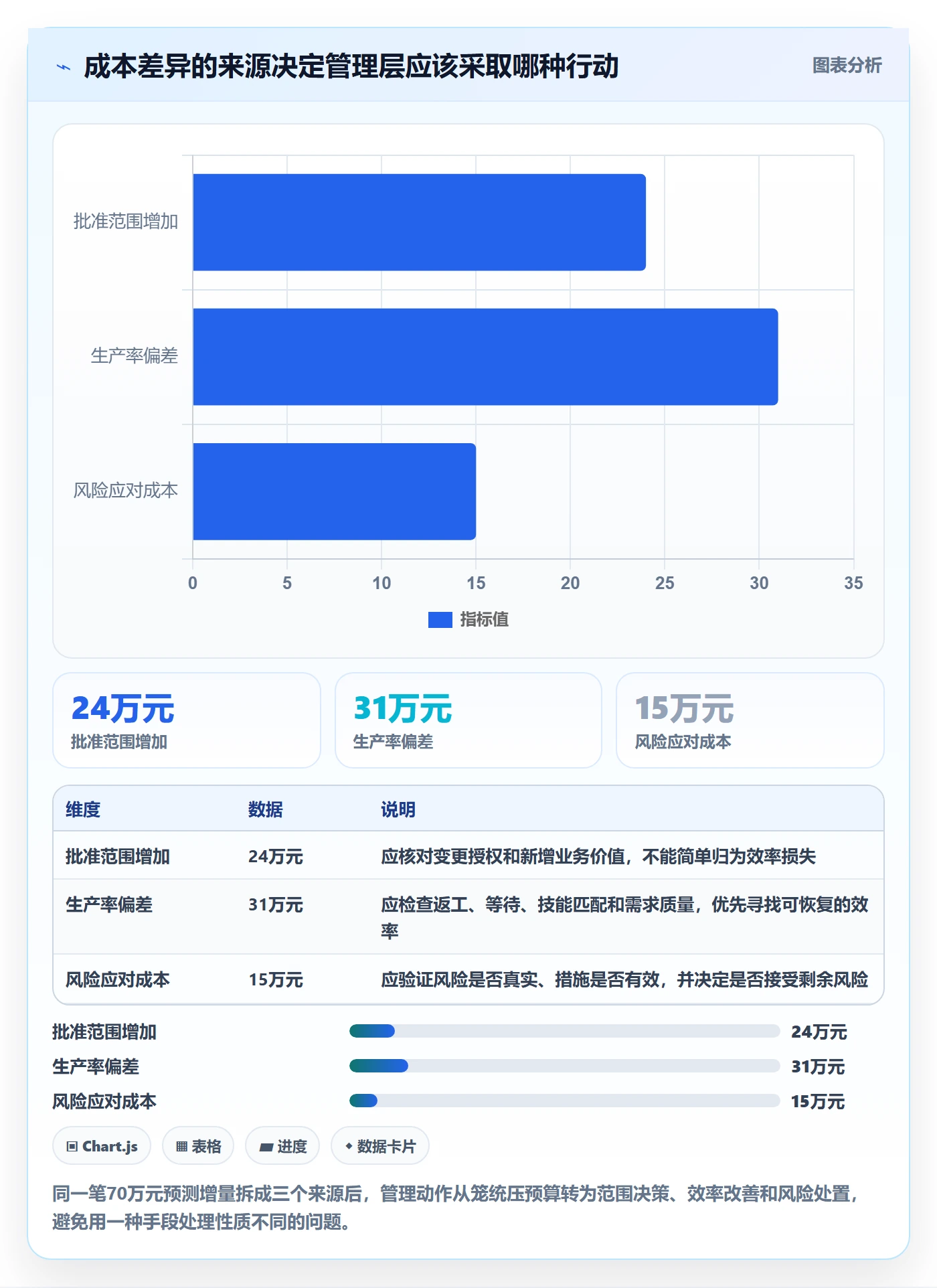

接下来需要把 70 万元的差额拆开。假设其中 24 万元来自批准的范围增加,31 万元来自生产率低于原估算,15 万元来自已识别风险应对。管理层不应把三类差异混成一个“团队超支”结论:范围增加对应价值与授权,效率偏差对应根因与纠偏,风险应对对应风险接受或替代方案。
2. 用挣值指标识别“支出速度”和“交付速度”的错位
在同一个情景中,假设第 5 个月计划价值 PV 为 250 万元,挣值 EV 为 220 万元,实际成本 AC 为 240 万元。则成本绩效指数 CPI≈0.92,进度绩效指数 SPI≈0.88。粗略看,每花 1 元形成约 0.92 元的计划价值,实际完成价值也低于计划节奏。
但我不会据此直接宣布最终成本一定超出某个固定比例。还需要检查 EV 的确认规则:功能是否真正通过验收,完成百分比是否由独立证据支持,延期是否会产生额外外包、人力或合同成本。若目前的低效率来自一次性环境搭建,后续工作可能恢复;若来自反复返工和需求不清,现有趋势可能继续甚至恶化。
| 数据 | 情景模拟数值 | 解释 | 需要核实的事项 |
|---|---|---|---|
| 预算基准 BAC | 500 万元 | 项目原批准范围的预算 | 是否已包含预备费,变更是否另行批准 |
| 计划价值 PV | 250 万元 | 报告日按计划应完成工作的预算价值 | 基准进度是否在最近一次变更后更新 |
| 挣值 EV | 220 万元 | 已完成并符合规则的工作的预算价值 | 是否有验收或可核验交付证据 |
| 实际成本 AC | 240 万元 | 截至报告日已确认发生的成本 | 工时、发票及跨部门分摊是否齐全 |
| 完工估算 EAC | 570 万元 | 按情景重估后预计的项目总成本 | 剩余工作估算、承诺余额和风险是否重复计算 |
3. 建立从差异到行动的管理闭环
这个情景下,我会让项目团队先在一周内完成三项核验:一是用验收证据复核已完成工作价值;二是逐项核对 110 万元合同和采购承诺,排除已入账重复部分;三是把 220 万元剩余估算拆到工作包、资源和报价假设。完成这些工作后,再提交可选择的管理方案。
方案不应该只有“追加 70 万元”。可以比较至少三种路径:维持现有范围并追加预算;削减低价值或可延后范围;调整供应方式和团队配置以降低成本。每条路径应说明成本、时间、质量、业务收益和风险的变化。省下成本若导致关键业务能力延期,也不能简单称为成功节支。
示例方案可以这样组织:方案甲保持全部范围,预计总成本 570 万元,按原计划完成,但需解释 70 万元增量价值;方案乙推迟低优先级报表功能,预计减少 35 万元,另需估算延期维护成本;方案丙替换部分定制开发为标准能力,预计节省 25 万元,但需评估迁移、培训和后续订阅费用。以上金额均为情景模拟,实际决策必须基于报价和经核实的工作量。

4. 看预测质量,还要看偏差是否持续收敛
单个项目一次预测与最终成本接近,并不一定说明体系成熟;也可能只是运气好。更值得跟踪的是同类项目的预测偏差、更新速度和偏差原因。可记录立项估算、执行中多个预测版本和最终成本,分析不同阶段的误差区间。
例如,企业可以按项目类型和规模分组,观察立项阶段预测误差是否普遍偏低,执行后是否频繁大幅上调,或临近完工才突然下修。若大量项目都在后期集中发现成本,问题往往不是项目经理“不会算”,而是早期范围确认、采购承诺捕获或变更治理缺失。
企业内部数据应使用一致口径,并披露样本量和项目类型。不能把五个项目的平均偏差当作全行业基准,也不能把不同复杂度项目的结果直接混在一起。对于管理层而言,偏差分布和原因分类通常比一个总平均值更有诊断价值。

六、不同情况下的行动建议:先处理预测中最不确定、最能改变决策的部分
1. 立项前:用区间和假设支持是否投入,而非制造虚假精确
立项前范围通常不完整,建议使用估算区间、主要成本驱动因素和敏感性分析。管理层需要知道:若用户规模增加、外部接口增多或上线时间提前,成本会怎样变化;哪些假设必须在立项后验证;什么条件下项目应停止或重新评估。
把早期估算写成区间并非回避责任,而是在信息有限时诚实呈现不确定性。可以同时提供基准情景、较低成本情景和压力情景,并说明每种情景对应的范围和交付条件。若立项审批只接受单点数字,至少应附上假设清单和风险区间。
2. 范围仍在变化时:把基准和当前预测分开管理
业务需求频繁调整时,不要不断覆盖原始预算,让“最新版预算”看起来从未超支。应保留原始基准、已批准变更后的当前基准、当前完工估算三个视角。原始基准说明最初承诺;调整后的基准反映正式批准的范围变化;完工估算反映按当前信息的预测。
如果范围变更尚未批准,可以在预测中单列潜在影响,但不能假装它已经属于正式预算。管理层应看到“若批准会增加多少、若不批准会减少什么”,并明确决策截止时间,否则团队可能先执行、后补审批。
3. 执行效率恶化时:先分辨是一次性波动还是持续性趋势
成本效率下降时,先定位到具体工作包和时间段,再判断是一次性返工、学习曲线、资源闲置、需求变动还是持续性的估算偏差。不要一看到 CPI 下降就要求团队普遍削减资源,因为削减关键能力可能延长工期,反而增加总体成本。
若工作已稳定、后续性质相似,历史绩效可以作为趋势参考;若未来工作与过去不同,应自下而上重估剩余部分。纠偏措施也要测量效果:例如减少等待时间后,工时消耗是否下降,缺陷返工是否减少,关键里程碑是否恢复。
4. 关键采购尚未签约时:显式呈现报价和汇率等外部变量
未签约采购不能因为还没有发票就按零成本处理。对于高金额合同,应区分预算询价、正式报价、合同承诺和已入账金额,并记录报价有效期、税费、交付边界、汇率和潜在变更条款。
当报价尚未锁定,可用情景区间表达,例如当前报价、价格上涨情景和替代供应商情景。不要为了让总数看起来稳定,把采购价格波动全部塞入未说明的“预备费”。
5. 处于收尾阶段时:预测重心从开发投入转向验收和运营成本
项目接近上线,不代表成本自然下降。验收问题、数据迁移、培训、并行运行、保修和运营交接,可能在收尾阶段集中产生。若完工定义只写“开发完成”,而没有把验收标准、上线条件和缺陷责任纳入范围,预测会系统性漏项。
我会要求收尾预测分开看一次性完工成本和上线后的持续成本。后者可能不属于项目预算,却会影响方案的全生命周期价值。订阅费用、运维人力、升级和供应商支持,需明确由哪个预算承担,避免项目结束后成本转移到其他部门而消失在决策视野之外。
6. 数据分散、组织规模较大时:先统一治理,再谈自动化
中大型组织往往已有财务系统、采购系统和项目协作工具。此时先确定关键字段和数据责任,再选择集成方式,通常比立刻购买新系统更有效。最小可行的统一口径包括项目编码、工作包或成本类别、报告截止日、实际成本定义、承诺成本状态和预测版本。
如果使用 PingCode 等项目管理平台管理工作、里程碑、风险和变更,可明确由项目平台提供交付状态和变更依据,由财务或采购系统提供实际与承诺数据,由成本负责人维护预测模型。这样的分工可以减少重复录入,也避免对单个平台提出不适合的财务核算要求。
七、不同情况下的取舍:没有一种预测方法适合所有项目
1. 速度与精度之间的取舍
类比估算快,适合早期筛选,但对独特项目的解释力有限;自下而上估算较细,适合范围明确的计划与控制,但耗时更长,且容易出现细节完整、整体假设错误的情况。管理层应根据决策风险投入估算成本,而不是要求每个项目一开始就达到相同精度。
如果一次估算误差带来的决策损失很小,精细估算未必值得;如果项目金额巨大、退出成本高或风险高度集中,前期增加估算和独立评审投入,往往更有价值。精度不是越高越好,关键是精度是否足以支持当前决策。
2. 单点承诺与区间预测之间的取舍
单点数字便于预算批复、绩效跟踪和跨项目汇总;区间更能表达不确定性,也更适合早期决策。实际管理中可以两者并用:为财务控制设置批准基准,为风险判断展示区间和情景,并在报告中明确单点数字的适用条件。
若管理层只看区间,可能难以分配资金;若只看单点,可能误以为预测没有风险。常见的折中方式是提供一个用于计划的基准估算、一个用于风险管理的范围,以及驱动上下边界的主要变量。
3. 中央集权控制与团队自主权之间的取舍
成本授权完全集中,能够增强控制,却可能让采购和纠偏错过时间窗口;完全交给项目团队,则有预算口径不一致和局部最优的问题。可按金额、风险和可逆性设定分级审批:低金额、低风险、可逆的调整由团队处理;高金额、跨部门或改变商业承诺的调整由管理层审批。
授权规则还应说明谁有权调整工作范围、谁有权使用预备费、谁有权改变供应商,以及哪些变化必须通知财务。单纯要求“超预算上报”过于粗糙,因为有些变化虽然金额不大,却会形成长期订阅、合规或供应商锁定风险。
4. 标准化与项目差异之间的取舍
企业需要统一核心口径,才能比较项目和汇总组合成本;但不应要求软件研发、设备改造、市场推广和研究探索采用完全相同的估算细节。更实用的做法是标准化定义、版本、责任和汇报字段,允许不同项目类型使用不同的成本驱动模型。
如果标准过少,各部门无法横向比较;标准过多,团队会把时间花在填表而不是改善预测。判断标准是否过度,应看它是否能改变决策,是否能追溯到证据,以及维护成本是否与项目风险相称。

八、管理层成本报告应该长什么样:少报数字,多报差异和选择
1. 一页报告的核心结构
管理层成本报告不需要复制项目台账。我的建议是第一页展示项目范围和状态、批准预算、实际成本、未入账承诺、完工估算、相对基准的差额、预测区间、主要变化原因以及需要管理层决定的事项。每项指标都应标出报告日期、口径和数据责任人。
第二层再提供工作包、成本类别、风险事件和预测版本明细。高层可以先阅读一页结论,项目负责人和财务人员则能继续追到证据。这样既避免管理层陷入明细,也避免报告只剩没有依据的红黄绿状态。
2. 把偏差说明写成可验证的因果链
差异说明可以遵循“现象,原因,影响,行动,责任人,日期”的结构。例如:“接口验收未通过,已导致供应商支持增加 8 万元;若两周内完成需求冻结,预计可避免后续 12 万元返工;产品负责人于某日期前确认接口范围。”这比“成本偏高,正在持续关注”更能支持决策。
如果原因仍未查明,应明确标注“待验证”,并说明下一步如何验证、预计何时形成结论。管理层不需要每个问题都立即有答案,但需要知道未知本身是否被管理。
3. 红黄绿状态必须对应明确的阈值和行动
颜色可以帮助快速阅读,但如果没有阈值,颜色只是装饰。黄色可能表示预测超预算 2%,也可能表示关键成本数据缺失;红色可能意味着已越权支出,也可能意味着预测将影响商业收益。状态规则应把成本偏差、范围变化、数据可信度和风险暴露分开表达。
对于成本预测,可定义成本偏差阈值、数据完整性阈值和预测不确定性等级。例如,预测超过基准达到授权门槛时升级审批;承诺数据缺失时标注预测可信度不足;高风险采购尚未锁价时明确情景区间。规则应服务于行动,而不是让项目团队花时间争论颜色。
4. 评估预测质量,而非只考核预测结果
预测会因外部条件变化而偏离最终结果,因此不宜只用“预测和实际差了多少”评价负责人。可以同时看预测更新是否及时、关键假设是否记录、承诺成本是否完整、变更是否按流程处理、差异原因是否能复盘,以及预测误差是否随项目推进合理收敛。
预测准确度仍然有价值,但应按项目阶段、复杂度和数据质量分组评估。立项早期与收尾阶段不应使用同一精度要求;探索性项目和重复交付项目也不应直接比较。公平的评价机制能让团队更早暴露坏消息,反而提升管理层获得真实信息的速度。
九、常见问题:管理层最容易问到的预计成本问题
1. 预计成本和预算有什么区别?
预算是经过授权的成本安排或控制基准,回答“批准花多少”;预计成本是根据当前范围、实际表现、承诺和风险,对最终支出的判断,回答“照现在的情况做完大约会花多少”。预算不会自动等于预测,项目预测也不能未经审批就自动改变预算。
2. 完工估算应该用哪一种公式?
最基本的表达是 EAC=AC+ETC,即已发生实际成本加上完工尚需成本。若未来工作与当前绩效相似,可以使用绩效趋势外推;若剩余工作性质不同或已采取有效纠偏,应重新估算 ETC。公式应服务于假设,不能为了得到一个“看起来合理”的数值而选择公式。
3. 已承诺成本要不要算进完工估算?
要纳入项目最终成本预测,但应避免与已发生实际成本重复计算。合同总额、已支付金额和未履约余额是不同口径。报告时可以分别展示实际、未入账承诺和未承诺剩余工作,让管理层看见不同部分的确定性。
4. 预测高于预算,是不是必须立刻追加预算?
不一定。管理层需要先判断差额是否来自获批范围变化、执行效率、价格变化或风险实现,再比较追加预算、调整范围、改变资源方案和延后交付等选项。若没有明确价值判断,追加预算只是把问题延期;若范围变化带来更高业务收益,追加预算也可能是理性选择。
5. 多久更新一次成本预测比较合适?
正式报告常按月或按管理周期更新,但重大成本驱动因素变化时应事件触发更新,例如合同报价变化、关键范围批准、严重返工、里程碑延期或高影响风险发生。更新频率应匹配项目节奏和数据可得性,不必为了“及时”而每天重算无意义的小波动。
6. 小团队没有专职成本分析人员,怎么开始?
先维护一张简化台账,至少包含预算、实际、合同承诺、剩余工作估算、风险、预测版本和责任人。每个报告周期核对实际支出与采购承诺,更新剩余工作量,并记录预测变化原因。小团队最重要的是口径一致和及时发现,而不是一开始就搭建复杂模型。
7. 预计成本可以直接作为绩效考核依据吗?
不建议单独使用。若考核只奖励低于预算,团队可能低报估算、推迟登记成本或削减必要质量。应结合范围、质量、交付结果、预测透明度和变更管理评价。对负责人而言,及早、准确地揭示预测恶化,通常比把问题藏到项目后期更有管理价值。
十、总结:成本管理的成熟度,体现在坏消息能否变成可选方案
我对预计成本管理的最终判断很简单:管理层是否能从一个预测数字,追到它的范围、假设、实际成本、未入账承诺、剩余工作和风险来源;发现变化后,是否能在成本继续沉淀之前做出选择。若报告只能给出一个总数,却说不清总数为什么变化,它还不是有效的决策工具。
最值得避免的不是预测偏差,而是把偏差藏在预算余额、模糊口径和滞后报表里。成熟的团队不会承诺永远不超支,而是能尽早解释偏差、区分原因、更新预测,并提出有成本、时间和价值后果的行动方案。
下一步可以从一个正在执行的项目开始:统一预算、实际、承诺和剩余估算的定义;核对一笔合同是否存在重复计算;把完工估算拆到工作包和风险;最后要求每个主要差异都对应一个负责人、一项行动和一个决策日期。先把这条闭环跑通,再考虑更复杂的模型、工具集成和组合预测。
常见问题解答(FAQ)
1. 管理层做成本管理,应该先抓哪些指标?
我在看项目成本报表时,经常看到预算、实际支出和剩余预算,却还是判断不出项目是否真的失控。我想知道管理层应该优先盯哪些指标,才能既发现风险,又不被一堆数字拖住。
建议管理层先看三组指标:预算偏差、完工成本预测和偏差原因。预算偏差回答“已经多花或少花多少”,完工成本预测回答“按当前趋势做完还要花多少”,原因分析则区分偏差来自需求变更、资源价格、工期延误还是估算错误。
比如某项目预算为100万元,已花60万元,按剩余工作量预计还需50万元,那么预计总成本为110万元,预测超支10%;此时只看“已花60%”容易误以为进度正常,结合完工预测才会暴露风险。管理层不宜把所有成本明细都列入例会,优先跟踪金额重大、变化快、可采取行动的指标,并为每项偏差指定负责人和处理期限。
2. 如何避免预算在项目启动时就被低估?
我遇到过项目立项时预算看起来很稳,执行几个月后却不断追加人力和外包费用的情况。大家当时争论的是谁估错了,但我更想知道,立项阶段怎样估算才不容易把不确定性藏起来。
预算低估往往不是算术错误,而是范围、假设和风险没有显式记录。估算时应先拆分交付物和工作包,再分别估算人力、采购、软件服务、差旅及维护成本;同时写明单价、工期、人员投入比例等假设。对于尚未验证的需求,不要用一个看似精确的数字覆盖不确定性,可采用基准估算加风险准备金,并说明准备金的触发条件。
例如基准成本80万元,已识别风险按概率加权估计为8万元,预算可按88万元规划;若风险尚无法量化,则应给出区间,而不是伪装成精确数。立项评审重点应放在估算依据是否可追溯,而不是只比较各部门提交的总额。
3. 实际成本偏离预算时,管理层应该立即削减开支吗?
我看到月度成本超预算时,第一反应是暂停招聘或压缩采购,但有时这些动作反而让交付延期,后续成本更高。我想知道,怎样判断偏差是短期波动还是需要马上干预的结构性问题。
不要仅凭单月超支就全面削减。先确认数据口径和入账时点,再把偏差拆成一次性支出、时间错配和持续性成本增长,并判断它对最终成本与交付目标的影响。比如某团队本月外包费用高出预算15%,若原因是原计划下月结算的验收款提前入账,全年预测未变,重点是调整现金流预测;
若连续两个月高出15%,且未完成工作量没有下降,就应更新完工成本预测并评估范围、人员配置或供应商方案。管理层的动作应针对原因:一次性偏差做解释和预测修正,持续偏差设纠偏措施与复查日期,避免简单砍掉关键资源后把成本转移成返工和延期。
4. 怎样让成本管理既有约束力,又不让团队只顾省钱?
我担心成本考核一旦压得太紧,团队就会延迟必要采购、减少测试,表面上支出下降,最后却靠返工补回来。我想知道,管理层怎样设计规则,才能让预算控制服务于交付,而不是变成单纯的省钱比赛。
成本管理应同时衡量投入、交付和质量,不能把“花得越少”当作唯一目标。可以为项目设置预算阈值和审批权限,同时跟踪里程碑完成率、缺陷返工、延期及关键需求达成情况;超预算申请要说明新增投入对应的业务价值、替代方案和不投入的后果。
比如节省5万元但导致关键测试减少、上线后产生20万元修复成本,就不是真正的节约。管理层还应区分必要投资与低价值消耗:前者通过业务收益或风险降低来评估,后者通过范围收缩、采购比价或流程改进控制。复盘时既记录超支原因,也记录合理投入带来的收益,团队才不会为了通过预算检查而隐瞒风险。
核心关键词
文章包含AI辅助创作:预计成本最佳实践:管理层成本管理最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/593159
读者评论
我们过去也只盯实际支出,直到采购合同和外包工时集中入账,月报才突然超出预期。把未履约承诺单独列出来,确实更容易提前安排现金和资源。
CPI适合用来发现趋势,但我们有些工作包很难客观量化完成价值。若EV主要靠负责人填百分比,指标看着完整,结论未必可靠,最好同时说明验收依据。
文中把范围变更、效率偏差和风险预留拆开,我觉得对管理层决策有帮助。实际推行时,比较难的是明确谁有权动用预备费,以及变更批准后何时更新基准。
