采购成本最佳实践:管理层成本管理落地方案,常见问题

采购成本管理最容易出现的反常识,是采购部门报表里的“降本金额”越大,企业利润改善却未必越明显。原因通常不在算术,而在口径:把报价下降当成实际节省,把年度框架价当成已兑现价格,把库存、质量、物流、付款条件等影响排除在外。管理层真正要落地的,不是一张节约额排行榜,而是一套能回答三个问题的机制:成本为什么发生、哪些成本可以改变、改变后有没有转化为现金流或利润。

一、核心结论:采购成本管理不是压价,而是管理总拥有成本

1. 先区分“价格下降”与“成本改善”

我判断一项采购降本是否成立,首先不看谈判纪要里的百分比,而看同一规格、同一交付条件、同一税务口径下,企业实际承担的总成本有没有下降。供应商把单价降了 5%,却新增小批量运费、加急费或检验成本,表面节约可能在入库前就被抵消。

因此,管理层应把采购成本拆成三个层次:采购价格、采购相关成本、使用与风险成本。第一层最容易被看见,第二层常被分散在物流、仓储、质检和财务科目里,第三层则可能以停线、返工、过期、库存积压或供应中断的形式出现。

成本层次 常见项目 管理层要追问的问题
采购价格 含税单价、折扣、返利、价格调整 价格比较是否基于相同规格与交付条件?
采购相关成本 运输、包装、检验、仓储、订单处理、付款费用 降价后是否把成本转移到了其他部门?
使用与风险成本 质量损失、停产、维修、缺货、呆滞库存、合规风险 供应方案是否提高了后续运营风险?

如果企业只考核采购单价,采购团队就会自然地把注意力放在供应商报价上;如果考核到总拥有成本,团队才有动力讨论规格标准化、需求预测、库存策略、质量改善和供应风险。指标怎么设计,组织就会优化什么。

2. 管理层落地的目标是可验证、可归因、可兑现

我建议管理层把采购成本改善定义为一项经营结果,而不是采购部门的单项任务。一笔改善至少要过三道验证:口径可验证,结果可归因,收益可兑现。否则,“节约了多少”只是一个容易被重复计算的管理数字。

  • 可验证:有基准价格、实际成交价格、数量、期间和成本边界,财务可以复算。
  • 可归因:能分清收益来自市场价格变化、需求减少、规格优化、供应商替换,还是付款条件改善。
  • 可兑现:实际采购、库存消耗或现金流已经发生变化,而不是仅仅获得报价承诺。

例如,采购团队与供应商谈妥单价下降 8%,但合同还未生效、旧库存尚未消耗、当期没有发生新采购,这可以列为“潜在机会”或“已谈判未兑现”,不应直接计入当期已实现降本。这个区分能减少管理层对项目进度的误判。

采购成本最佳实践:管理层成本管理落地方案,常见问题

3. 先建立基准,再讨论目标

没有稳定基准,就没有可信的降本。基准可以是上一年度实际成交均价、预算价格、最近一次有效报价,或经过市场因素调整后的标准成本,但必须说明选择理由。原材料价格波动明显时,直接拿去年价格作基准,可能把市场下跌误记成采购能力,也可能把市场上涨误判为采购失职。

我更倾向于为不同品类设置不同基准规则:价格波动低、规格稳定的物料,使用滚动实际均价;大宗原料,加入公开市场指数或合同调价公式;项目型采购,使用经审批的预算与范围变更记录;服务类采购,则把服务范围、响应等级和交付质量纳入同一比较框架。

二、背景和真实场景:为什么降本项目经常“看起来成功”

1. 采购节约额与经营结果之间隔着一条兑现链

在不少组织里,采购降本经过提案、报价、审批、下单、到货、验收、付款和财务确认多个节点。任何一个节点没有闭环,都可能导致纸面成果无法落到损益表或现金流。譬如合同价格已经下调,但生产部门仍按旧物料编码下单;或框架合同有优惠,但采购量没有达到阶梯条件。

这类问题并非都能靠采购人员解决。产品团队决定规格,计划团队决定采购节奏,质量团队决定验收标准,财务团队决定收益确认,业务负责人决定需求是否真实。管理层若只把降本责任压在采购部门,实际是在要求一个部门对自己无法控制的变量负责。

2. 典型场景:报价更低,年度总成本反而上升

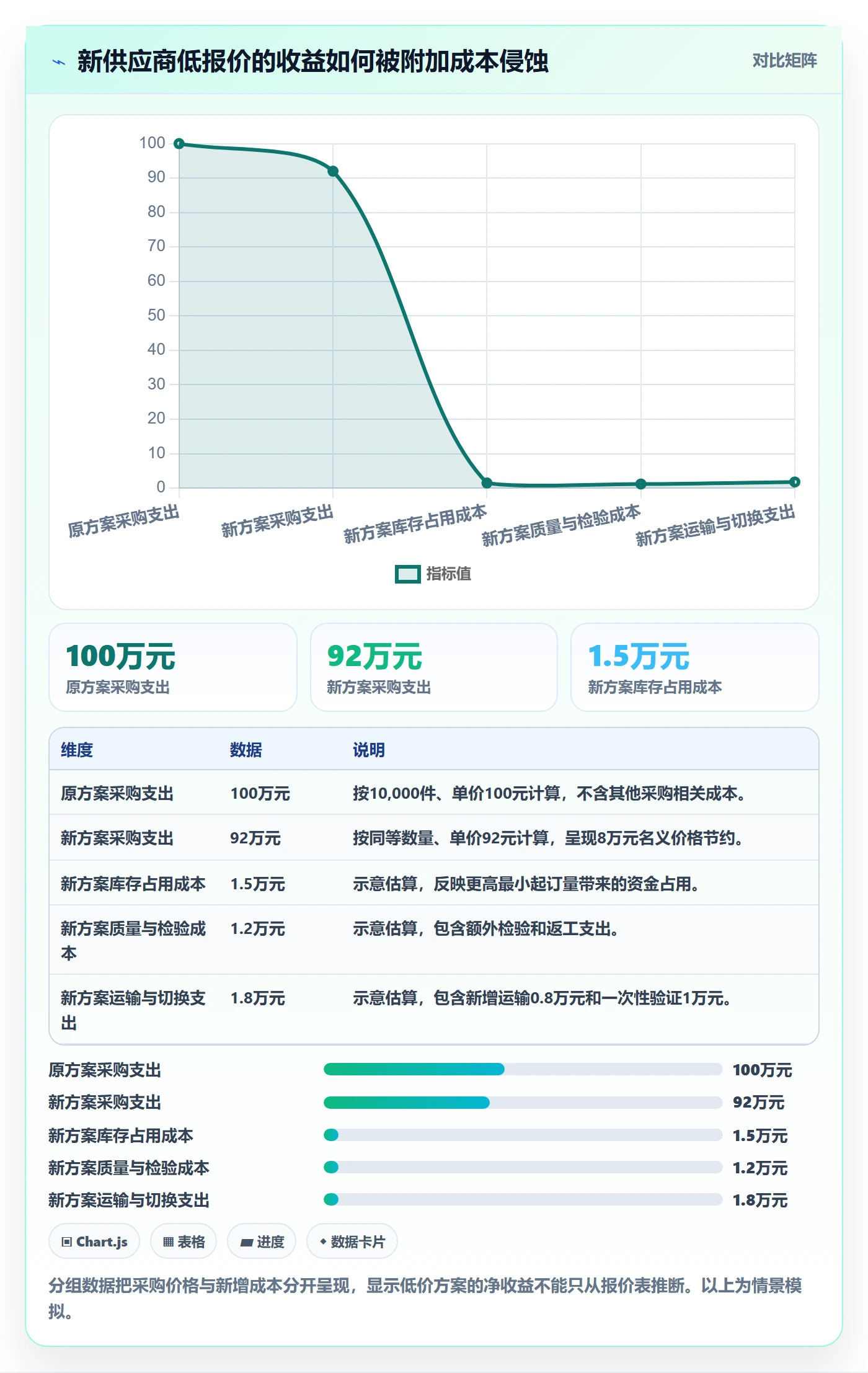

下面用一个情景模拟说明采购成本的误判方式。某制造企业每年采购 10,000 件关键部件,原供应方案单价为 100 元,年采购金额为 100 万元。新供应商报价 92 元,看起来能节省 8 万元,采购团队也因此把项目列为 8% 降本。

但切换后出现三项变化:新供应商最小起订量更高,增加约 1.5 万元库存占用成本;批次稳定性不足,增加约 1.2 万元检验与返工支出;跨区域运输增加约 0.8 万元。若切换验证支出为 1 万元,首年净收益便从 8 万元降至约 3.5 万元,且库存风险仍未完全计入。

这不意味着不能换供应商,而是说明决策应该比较总成本和风险边界。若企业具备足够安全库存、验证结果稳定、后续年度无需重复支付验证费用,新方案可能在第二年更有优势;若物料影响关键工序,短期质量风险导致停线,低价就不一定值得。

采购成本最佳实践:管理层成本管理落地方案,常见问题

3. 管理层容易忽略的,是需求端的成本杠杆

采购价格往往不是最大成本杠杆。若企业存在过度定制、需求重复、规格碎片化、低利用率设备或不合理服务等级,即使谈判能力很强,也只是在更低价格下继续购买不必要的东西。

举例来说,某企业多个事业部各自采购相近规格的包装材料,因颜色、尺寸和标签格式不同,供应商难以合并生产。统一非关键规格、保留必要的产品差异,可能减少采购批次、降低备货和管理成本。这个价值来自需求和设计优化,并非供应商让利。

4. 成本改善需要跨部门共同承担

管理层应将采购成本项目拆分为责任链:业务部门确认需求及价值,技术或产品部门确认规格和替代方案,采购部门负责市场竞争与合同条件,质量部门控制验证与不良风险,财务部门核验基准和收益,供应链团队负责库存、交付与履约。

对于中大型企业,采购数据往往分散在 ERP、合同系统、电子表格、邮件和业务审批流程中。此时首先要做的不是急着购买新平台,而是明确主数据、责任人和收益口径。工具可以帮助追踪流程、权限和审批记录,却无法替代组织对“什么算节约”的共同定义。

三、常见误区:哪些做法会让成本管理失真

1. 把供应商报价下降直接记作已实现降本

报价只是谈判结果,不等于交易结果。合同可能未签署,价格可能只适用于特定数量,附加服务可能被拆分计费,甚至供应商会通过缩短账期、降低质量或减少库存支持收回折扣。

较稳妥的做法,是把机会分为“已识别、已谈判、已签约、已下单、已交付、已财务确认”等状态。不同状态不能混在同一张绩效表里。管理层看到的应至少包括潜在节约、承诺节约、已实现节约和净收益四个口径。

2. 用预算差异替代采购改善

预算通常是计划值,不必然是有效市场基准。如果预算价格设得过高,实际成交低于预算就会产生漂亮的节约额;如果预算没有反映原料市场变化,采购团队可能因市场上涨被错误扣分。

判断预算差异时,我会把价格差、数量差、规格差、汇率差、市场指数差分别列出。这样可以识别采购真正影响了什么,也避免把需求下降误记成采购节约,把市场下跌误记成谈判成果。

3. 只追求供应商集中,忽视韧性边界

集中采购能提高议价能力、减少重复管理,但也会增加单点故障风险。对普通办公耗材,供应商集中可能是合理的;对影响生产连续性、数据安全、关键客户交付的品类,过度集中则可能放大中断损失。

我通常要求先按业务影响给品类分层,再讨论集中度。关键品类要同时评估替代周期、切换成本、供应商产能、地理风险和安全库存。所谓“多供应商”也不能只看名单数量,还要确认第二供应源经过验证、实际具备供货能力。

4. 用年度降价要求代替成本结构分析

每年要求供应商统一降价,看似公平,实际上忽略了品类差异。原材料成本下降、产能利用率提高、规格标准化、订单预测改善,都可能支持降价;相反,如果关键原料上涨、法规要求增加或服务范围扩展,机械压价会损害供货质量。

更专业的谈判从成本驱动因素开始:原料、人工、能源、制造损耗、物流、汇率、折旧、服务资源和利润。采购不必要求供应商公开全部商业机密,但应围绕可验证的成本变化讨论价格机制,而非只用目标数字施压。

5. 忽略付款条件和现金流价值

延长账期可能改善买方现金流,却未必降低采购总成本。供应商可能把资金成本计入报价,也可能降低服务意愿。相反,提前付款折扣如果高于企业资金成本且风险可控,可能创造真实价值。

管理层应将付款条件单独记录,避免把账期变化误记为采购价格节约。现金流收益可以测算,但要说明折现率、付款周期、供应商资金成本和是否存在早付折扣,不能简单把延迟付款金额当成利润。

6. 用单一节约率评价采购团队

采购节约率容易比较,却不一定公平。不同品类的市场波动、供应风险、竞争程度、需求确定性和价值创造方式差异很大。若所有采购人员都按同一比例考核,团队可能回避高风险、高复杂度品类,或把容易谈价的项目优先包装成成果。

更均衡的考核应同时观察成本、质量、交付、合规和供应风险。对关键品类,按时交付率与不良率可能比短期降价更重要;对标准化、充分竞争的品类,价格竞争结果可以占更高权重。

采购成本最佳实践:管理层成本管理落地方案,常见问题

7. 把一次性收益和经常性收益混在一起

一次性收益可能来自库存清理、合同追溯补偿、一次性折扣或项目范围缩减;经常性收益则来自持续有效的价格、规格优化、流程效率和稳定的需求管理。两者对未来利润预测的意义不同。

若一次性收益被年化,容易高估未来改善;若持续性收益没有按实际采购量测算,也可能高估年度价值。建议报表分别列示一次性收益、经常性收益、实施成本和收益有效期,并标注是否需要重新谈判或持续维护。

四、专业判断逻辑:用一套可复算的方法管理总成本

1. 建立品类成本模型,而不是只建价格表

每个重点品类都应有最小可用成本模型。模型不必一开始就复杂,但至少包括规格、数量、基准价格、实际价格、运输、检验、库存、付款条件、质量损失和供应风险。先保证口径稳定,再逐步增加精细度。

对不同品类,成本模型的重点不同。标准耗材更关注单价、订单处理与库存;生产关键件更关注质量损失、停线风险和替代周期;专业服务更关注工作范围、交付质量、利用率和变更费用;软件或技术服务则要关注许可数量、实施、运维、集成和续约条件。

判断维度 建议计算或记录内容 常见误判
价格 同规格、同税务和同交付条件的成交价 把不同版本或不同服务范围报价直接比较
数量 实际需求、采购批量、最小起订量、预测准确性 把少买了误记为单价降本
质量 不良率、返工成本、退换货和停线影响 只算供应商单价,不算内部质量损失
库存 平均库存、周转天数、过期和呆滞金额 把大批量折扣视为无成本优惠
现金流 账期、早付折扣、资金成本和实际付款日 将账期延长金额直接视作利润
风险 单一来源、切换时间、替代验证和中断影响 认为供应商名单多就代表风险低

2. 用“可比基准”解决价格比较问题

比较报价前,先把规格、交付地点、交货周期、包装、验收、保修、服务范围、付款条件和税费统一。不同条件不能直接比单价,应先做归一化调整,再比较总成本。

当市场波动明显时,可建立“市场变化调整后的基准”。例如合同原料价格与公开指数挂钩,就按合同公式拆出市场变动影响,再观察供应商加工费或服务费的变化。这样更接近采购团队能够影响的部分。

(1)为基准建立版本和责任人

每个基准应记录来源、适用时间、币种、税务口径、数量区间和批准人。基准被修订时保留旧版本,避免项目结束后根据结果反向调整基准,让节约率看起来更漂亮。

(2)为品类设定合理的比较窗口

价格平稳的品类可以比较月度或季度成交;波动大的品类则要结合指数或合同调价周期。若比较窗口太长,市场变化会掩盖采购表现;窗口太短,偶发交易会扭曲结果。

3. 采用分层收益口径

我建议将采购改善分为机会值、承诺值、已实现值和净确认值。机会值用于项目储备,承诺值对应签署或批准的合同条件,已实现值基于真实采购交易,净确认值则扣除实施成本、质量损失和其他新增支出。

这四类数字不能简单相加。项目在不同月份可能从一个状态迁移到另一个状态,报表要追踪同一项目的状态变化,而不是把每个阶段都当成新的收益。

  1. 建立唯一项目编号,关联品类、供应商、合同和采购订单。
  2. 写明基准期间、适用数量、汇率、税费和成本边界。
  3. 记录项目状态及其变更日期,区分谈判承诺与实际执行。
  4. 由财务或授权人员复核净收益,必要时由质量和供应链确认风险。
  5. 在项目到期后检查收益是否持续,记录反弹、变更和未兑现原因。

4. 把总拥有成本和风险分开呈现

有些风险难以准确折算成金额,不应为了算一个总数而制造精确假象。可以将可量化成本与风险评分并列展示:前者包括运输、库存、质量和实施费用;后者包括供应中断影响、替代周期、合规风险和关键工艺依赖。

如果风险确实要货币化,应明确概率、影响范围和时间窗口。例如“中断概率 5%”必须有数据、专家估计或情景依据;不能把主观打分包装成精确损失金额。管理层需要看见不确定性,而不是只看一个漂亮的综合分。

5. 采用品类策略,而非一套规则管全部采购

品类策略应结合支出规模、供应市场复杂度和业务影响。高支出、充分竞争的品类可以强化招标、规格整合和价格机制;高风险关键品类需要优先保障供应与质量;低金额、低风险品类则要控制流程成本,避免审批和分析投入超过潜在收益。

对高频小额采购,流程效率和需求治理可能比逐笔谈价更重要。对金额大但采购低频的项目,应在立项阶段介入,评估需求必要性、技术替代和全生命周期成本,而不是等规格确定后才开始比价。

五、案例与数据观察:一次采购计划如何从目标变成可核验收益

1. 情景案例:制造企业的包装材料整合

以下是用于说明方法的情景模拟,不代表特定企业的真实财务结果。某制造企业有 3 个事业部采购相近包装材料,年采购额约 600 万元。最初管理层提出“降本 8%”,但采购团队发现三类材料尺寸、标签和交付频率并不一致,直接压价容易导致供应商把差异成本转入服务费。

项目组先整理 12 个月的采购订单、合同、退货和库存数据,再访谈生产、仓储、质量和品牌团队。分析发现,约四成规格只在标签或非关键外观上不同;另有部分物料因预测偏差而多次加急采购。项目组决定不对所有物料统一压价,而是分三条路径推进:合并可标准化规格、调整订单节奏、对保留的差异规格重新竞争。

项目启动时,团队设置了四类基准:基准单价、平均运输成本、呆滞库存金额和加急订单比例。随后把项目收益分成“采购价格、订单处理、库存占用、加急费用”四块,避免只算供应商降价。

2. 从计划数字到实际收益的拆解

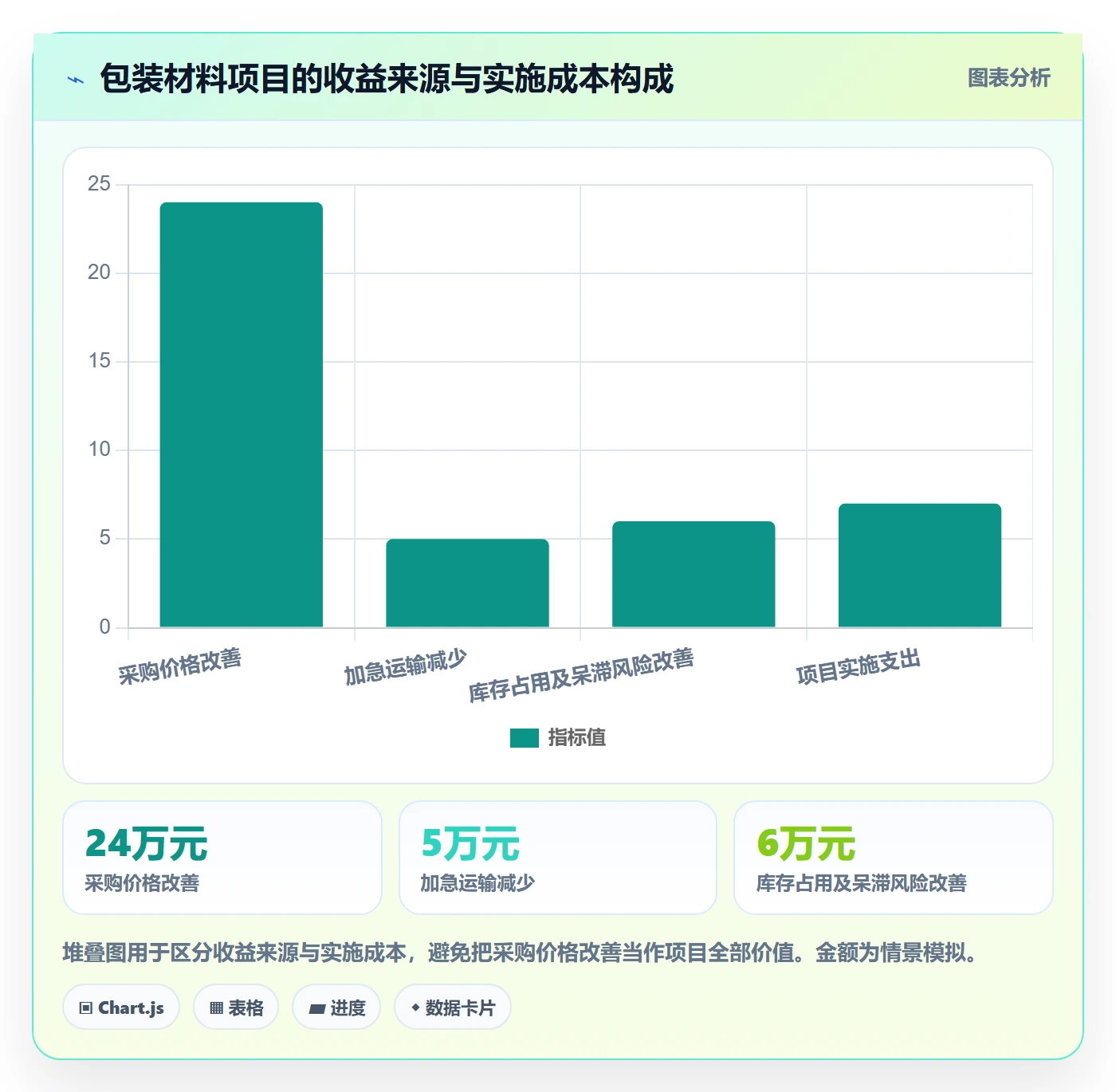

在情景推演中,项目年度采购金额约 600 万元。规格合并和竞争性报价带来 24 万元价格改善;调整订货周期后,减少约 5 万元加急运输支出;库存管理改善带来 6 万元资金占用和呆滞风险下降的估算收益。与此同时,标签模板调整、首批验证和系统主数据整理支出约 7 万元。

如果只看报价,项目可以宣称节约 24 万元;如果把其他环节纳入,可讨论的年度经营收益约为 28 万元,但库存占用改善与现金收益的确认方式需要财务单独核实。扣除项目实施支出后,首年净收益的情景估算约为 21 万元。数字的价值不在于看起来精确,而在于每一项都有口径和证据链。

收益或成本项目 情景金额 核验方式 注意事项
采购价格改善 24万元 比较同规格、同交付条件的实际订单价格 按实际执行数量确认,不能按全年预测数量直接确认
加急运输减少 5万元 对比加急订单及运输费用的历史记录 排除需求下降或业务量变化的影响
库存占用及呆滞风险改善 6万元 由库存余额、周转和呆滞处置记录复核 资金占用改善与损益节约不是同一口径
实施支出 7万元 汇总验证、标签调整和主数据整理费用 首年净收益需扣除一次性成本
首年净收益估算 约21万元 按确认口径复算并标明估算项 情景模拟,不应当作普遍行业基准

采购成本最佳实践:管理层成本管理落地方案,常见问题

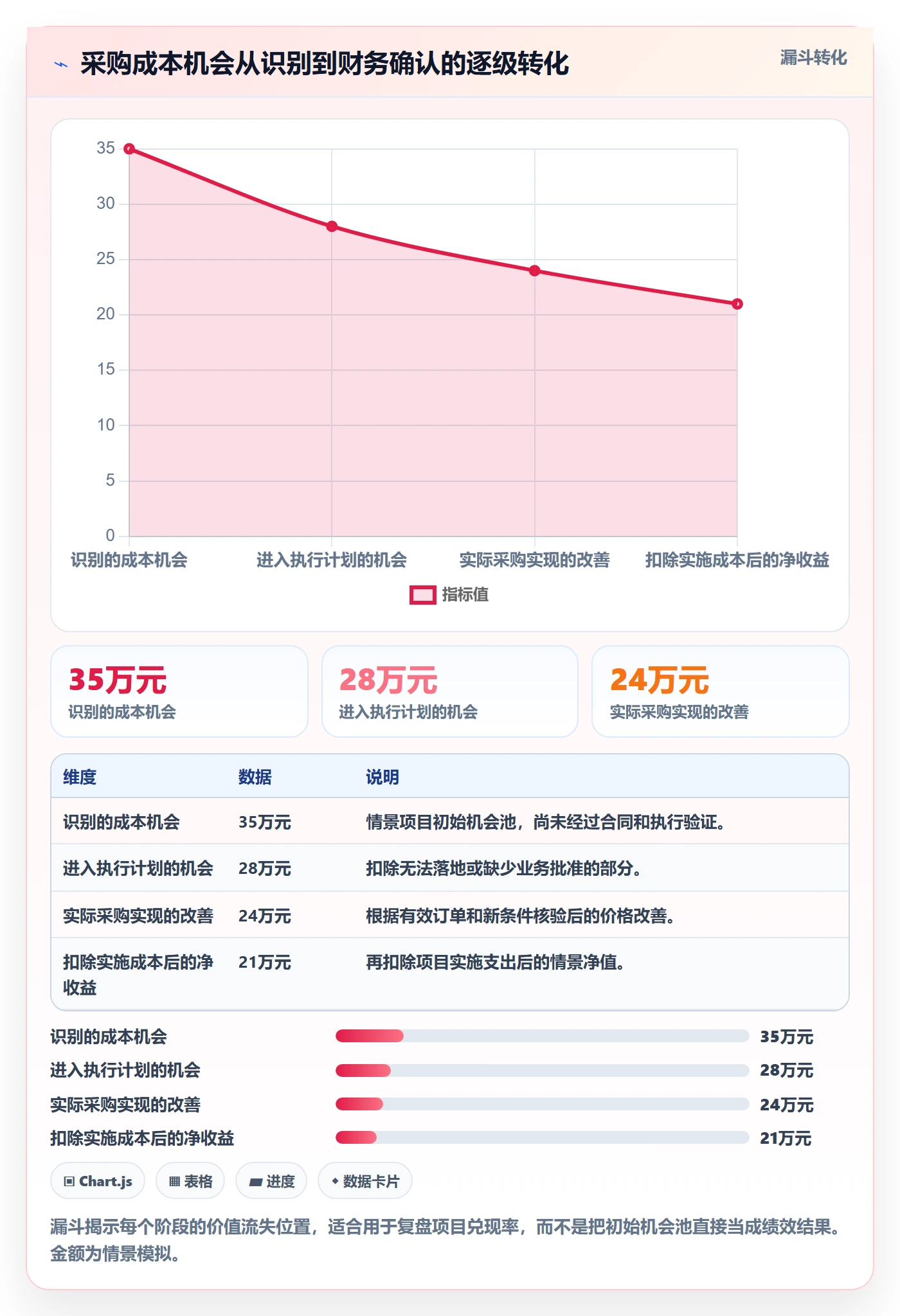

3. 最值得管理层关注的不是结果,而是兑现率

假设项目识别出 35 万元机会,其中 28 万元进入合同或执行计划,实际采购后确认 24 万元价格改善,扣除成本后净收益为 21 万元。此时管理层应关注机会兑现率、承诺兑现率、收益净额和执行周期,而不是只问“为什么没有做到 35 万元”。

未兑现的 11 万元也应分类:需求变化、供应商拒绝、规格验证失败、系统价格未更新、采购量不足、项目延迟,还是原始估算偏高。不同原因对应不同管理动作。若总是因为系统和流程未更新,问题在执行治理;若总是因需求不确定,问题在计划和业务协同。

采购成本最佳实践:管理层成本管理落地方案,常见问题

4. 用分布而非平均值识别成本问题

平均单价可能掩盖采购行为差异。一个品类的平均价格看起来合理,但少量加急订单可能远高于常规价格;部分事业部采购价明显偏高,也可能被大批量低价订单拉低平均值。因此,管理层应查看订单价格分布、供应商差异、订单批量和加急比例,而不只看一个平均数。

若数据量允许,可以把订单按采购批量或事业部拆分,查看价格离散程度。离散度高并不必然代表管理差,但值得追查是否存在规格不一致、临时采购、供应商层级差异或合同执行不一致。

六、不同情况下的行动建议:按企业成熟度和品类风险推进

1. 数据基础薄弱:先做最小可用台账

如果合同、订单和发票数据无法对应,不要一上来就设复杂的降本目标。先选支出较高、交易重复、数据相对完整的 3 至 5 个品类,统一供应商名称、物料编码、币种、税率、单位和期间口径。

  1. 导出最近 12 个月的订单、合同、发票和退货记录。
  2. 清理重复供应商、历史物料编码和单位换算问题。
  3. 选定基准规则,并保留来源和批准记录。
  4. 先跟踪价格、数量、交付和质量,不急于折算所有风险金额。
  5. 每月抽查项目数据与实际订单,修正口径后再扩大覆盖面。

数据不完整时,最重要的不是覆盖全部采购,而是让一小部分数据可信。管理层应明确哪些数据目前只能用于方向判断,哪些已经可以用于奖金、预算或财务确认。

2. 组织处于快速增长期:先控制需求和授权边界

快速增长企业常见问题是需求变化快、采购分散、合同覆盖率不足。此时若先推大规模集中谈判,容易受到预测失准和组织变化影响。更有效的切入点通常是建立需求责任人、采购授权矩阵和合同使用规则,减少绕过合同的紧急订单。

对新业务项目,建议把采购提前介入放在立项阶段,尤其是高金额、长交期、定制化和关键供应依赖的需求。此时仍有机会调整规格、拆分采购批次或寻找替代方案;等业务承诺已经作出,采购往往只剩下谈价空间。

3. 供应风险高:以连续供给为约束做成本优化

如果一个物料短缺会导致停产、违约或客户损失,成本项目必须把业务中断影响纳入判断。可以保留双供应源、验证替代料、约定产能预留或设置安全库存,虽然这些措施可能增加显性成本,但能降低尾部风险。

对于此类品类,我建议先确定不可突破的供应保障条件,再在约束内优化成本。例如最低库存、替代验证周期、供应商恢复时间和交付优先级应先明确,然后再比较报价。没有边界的压价,容易把风险推迟到合同执行阶段。

4. 市场价格波动大:采用指数联动与复核机制

大宗原料、能源、汇率敏感型采购,不适合只靠年度固定价谈判。可考虑在合同中定义指数来源、调价周期、上下限、基准月份和公式,使价格变动透明且可复算。公式必须清楚说明何种成本随指数变动,哪些加工费或服务费保持不变。

指数联动并不自动保证公平。管理层仍要检查指数是否匹配实际采购市场、供应商是否及时传导下跌、调价滞后期是否合理,以及是否存在最低采购量或锁价承诺。每次调价都应保留计算表和依据。

5. 采购规模较小:避免流程成本超过节约收益

对低金额、低风险、低频采购,建立复杂招标和多层审批可能得不偿失。可以用目录价、限额授权、简化比价和定期抽查降低管理成本。采购管理不是流程越多越成熟,而是控制强度与风险相称。

管理层应估算一项流程的实际执行成本:采购人员工时、业务等待时间、审批成本、供应商响应成本。若竞争性询价预计只能改善几百元,却需要多个部门投入数天,应考虑框架合同或简化规则,而非逐单追求形式完整。

6. 系统分散:先打通关键字段,不要先追求“大平台”

当订单、合同、物料和供应商数据散落在不同系统时,优先明确最关键的关联字段:供应商主键、物料编码、合同编号、订单编号、币种、税率、交付地点和价格有效期。先做到一笔收益能追溯到合同和订单,再考虑自动化更多分析。

工具选型时要看流程是否支持业务实际,而不是只看功能清单。管理层可要求演示一条完整的成本改善证据链:从机会提出、审批、合同变更、订单执行,到财务复核和审计追踪。若系统只能展示仪表盘,却无法关联原始凭证,管理价值有限。

七、不同情况下的取舍:低价、稳定、库存与现金流如何平衡

1. 在低价和供应稳定之间,先识别中断后果

低价与稳定不是简单的二选一。对可替代、短缺影响轻微的品类,可以接受较高供应商集中度和更激进的价格竞争;对关键件或关键服务,可靠交付和替代能力应有明确的价值权重。

管理层需要回答:发生中断后,多久会影响客户或生产?替代来源需要多久验证?现有库存能支撑几天?供应商是否有真实产能,而不只是合同承诺?这些问题比“是否至少有两家供应商”更能揭示韧性。

2. 在批量折扣和库存占用之间,按真实消耗测算

供应商提供阶梯折扣时,应比较折扣收益与库存持有成本、仓储费用、过期风险、质量变更风险和资金占用。采购量越大,单价越低,并不代表总成本越低。

如果产品版本变化快、需求预测偏差大或物料有保质期,批量采购风险更高;如果需求稳定、储存成本低、供应短缺代价高,提前锁量可能更合理。关键是使用实际消耗和库存政策进行测算,不要只凭谈判折扣做决定。

3. 在提前付款折扣和现金保留之间,比较资金成本

提前付款折扣是否划算,取决于折扣幅度、提前天数、企业资金成本和供应商信用风险。以年化方式比较时,要明确使用何种资金成本假设,并考虑提前付款可能带来的现金灵活性下降。

如果现金流紧张,理论上有利的早付折扣也可能不适用;如果企业现金充足、折扣真实且合同执行可靠,提前付款可能创造收益。应把这一决策纳入财务与采购共同审批,而不是作为采购部门单独的谈判结果。

4. 在标准化与业务差异之间,区分必要差异和习惯性差异

标准化有助于形成规模、减少供应商复杂度和库存碎片,但不能为了合并规格牺牲产品性能、客户体验或法规要求。每一项差异都应回答:它是否影响安全、功能、法规、品牌或客户承诺?若只是历史习惯,才值得优先评估合并。

推进标准化时,业务部门必须参与确认。采购团队可以识别重复规格,却不应单方面决定产品或服务需求。可以先从非关键属性试点,验证质量和使用效果,再扩大统一范围。

5. 在成本节约和交易效率之间,控制过度治理

高风险、高金额、复杂定制的采购,值得投入较多分析和审批;低风险、重复、金额小的采购,则更适合目录化、自动化和规则化。过度治理会增加内部交易成本,也会让业务绕开流程,反而降低可见性。

我建议按风险和复杂度设定审批等级,而不是单纯按金额划线。金额相同的标准办公用品与关键生产设备,风险显然不同;一个金额较小但涉及敏感数据的服务,也可能需要高等级审查。

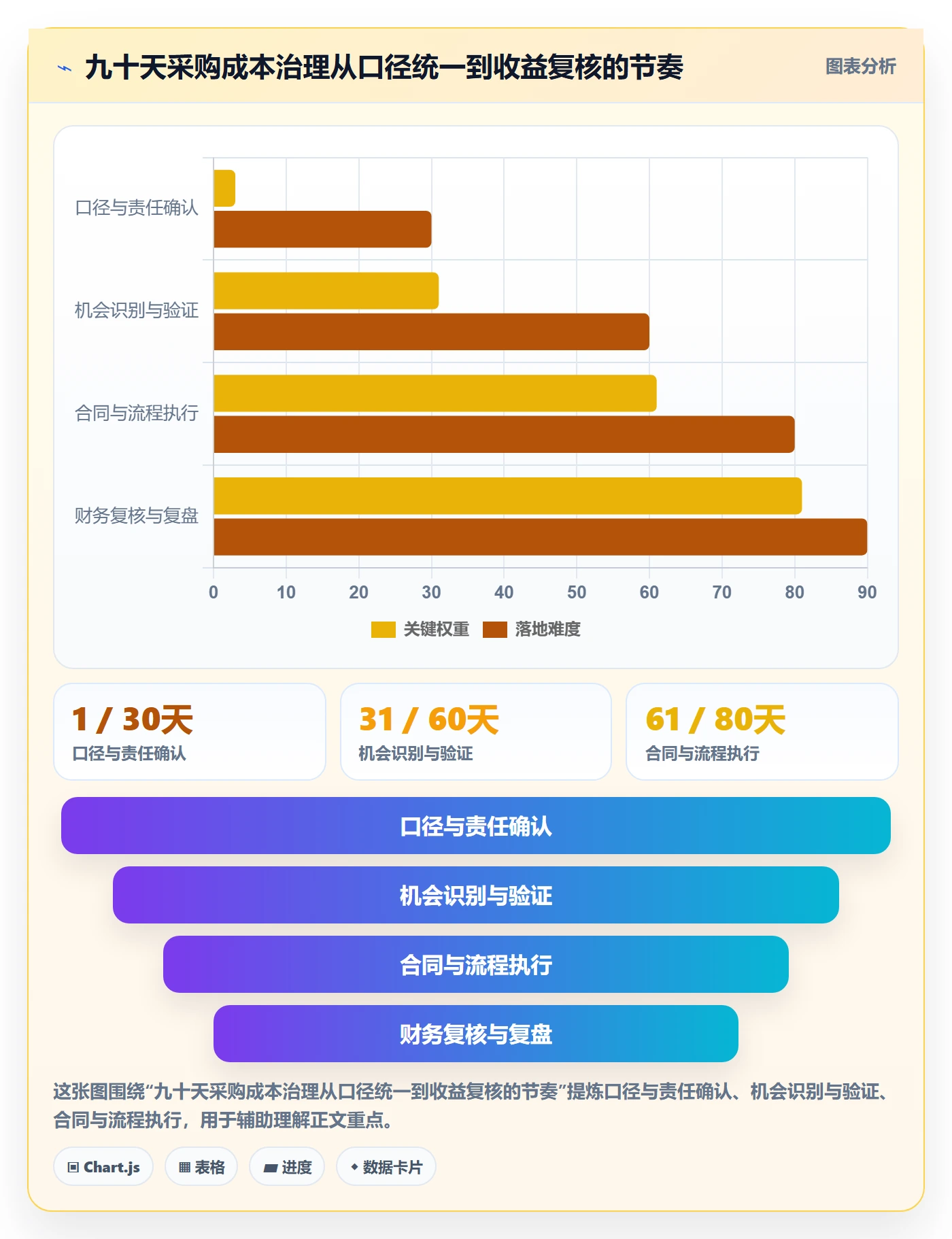

八、管理层落地方案:用九十天建立可运行的成本治理闭环

1. 第一个阶段:统一口径和责任(第1至30天)

前 30 天的目标不是立刻实现大幅降本,而是让关键人员对成本的定义达成一致。管理层指定项目负责人,财务、采购、业务、质量和供应链共同确认收益分类、基准规则、项目状态和审批边界。

  1. 选定 3 至 5 个支出较高或风险较高的试点品类。
  2. 明确每个品类的业务负责人、数据负责人和财务复核人。
  3. 建立机会值、承诺值、已实现值和净确认值口径。
  4. 定义合同、订单、发票、质量和库存数据的关联方式。
  5. 公布禁止重复计算的规则,包括跨年度、跨部门和一次性收益处理。

这个阶段要产出一份简明的口径说明和项目清单。说明不必写成庞大制度,但需要回答基准如何选、何时确认、如何扣除实施成本、发生争议由谁裁定。

2. 第二个阶段:识别机会并验证业务可行性(第31至60天)

第二阶段从支出分析进入业务验证。对每个机会,先判断它究竟是价格问题、需求问题、规格问题、流程问题、质量问题还是库存问题。采购团队不能把所有改善机会都命名为“谈判降价”,否则会错过更大的需求端收益。

每项机会至少要有基准、成本驱动因素、备选方案、业务影响、实施条件和风险负责人。对暂时无法量化的机会,应标注假设和验证计划,不要把估算数字包装成确定节约。

3. 第三个阶段:执行合同变更并跟踪真实交易(第61至90天)

第三阶段重点是兑现。合同价格、物料主数据、采购订单、审批规则和验收要求必须同步更新。若合同变更了但系统价格仍旧,采购人员可能继续按旧价格下单;若供应商报价降低但附加费用未更新,最终发票仍可能偏高。

每个项目应设置首批交易检查点:核对实际价格、数量、运费、质量和交付结果。若涉及新供应商或规格变更,则增加验证和阶段性放量,避免一次性切换造成不可逆风险。

采购成本最佳实践:管理层成本管理落地方案,常见问题

4. 建立月度经营复盘,不把项目管理变成填表

月度复盘只讨论关键差异:哪些机会延迟、哪些收益未兑现、哪些成本转移到了其他科目、哪些风险正在上升、哪些决策需要管理层支持。若会议只是逐条朗读报表,团队很快会把成本治理变成填表工作。

复盘应控制参与范围和材料长度。重点项目展示原始证据、关键假设、责任人和下一步动作;一般项目用汇总数据呈现。对于收益争议,优先回到事先定义的基准和凭证,不要在项目结束后临时更换计算口径。

5. 用一张管理看板呈现四类结果

管理层看板不必追求大量指标。建议至少覆盖成本结果、业务影响、执行状态和风险暴露。价格节约率是其中一项,但不应孤立展示。

看板区域 可用指标 管理用途
成本结果 净确认收益、实际价格差、实施成本、一次性与经常性收益 识别收益是否真实、可持续
业务影响 不良率、准时交付率、加急订单、库存周转 观察降本是否损害运营表现
执行状态 合同生效率、订单覆盖率、项目逾期率、兑现周期 定位执行链条中的阻塞环节
风险暴露 单一来源支出占比、替代验证周期、关键物料保障天数 判断成本优化是否提高供应脆弱性

九、常见问题:管理层最关心的采购成本管理疑问

1. 采购降本率应该怎么计算?

没有适用于所有企业的单一公式。一个常见的可复核口径是:按实际采购数量计算基准成本与实际成本的差额,再扣除新增运输、质量、实施和其他相关成本。分母可以使用基准成本,但必须说明是否含税、是否按同规格、是否包含汇率或市场调整。

如果市场波动明显,应单独拆出市场价格影响;若业务量变化,应区分数量差异和价格差异。管理层不应只看一个百分比,应同时查看金额、适用期间和收益状态。

2. 供应商报价下降了,为什么财务不确认节约?

可能因为价格尚未生效、没有实际订单、采购数量不足、规格或交付条件变化,或新增成本抵消了降价。财务确认的重点是可追溯的实际交易和明确的成本边界,而不是会议纪要中的承诺。

项目团队应提前让财务参与定义口径,并保留合同、订单、发票、验收和付款记录。若涉及库存改善或资金占用,需与价格节约分开说明,避免把不同性质的收益混为一谈。

3. 如何避免降价后质量和交付变差?

把质量与交付条件写进方案评估和合同执行规则。对于新供应商或重大规格调整,先小批量验证,再逐步放量;同时跟踪不良率、准时交付、纠正措施关闭周期和加急运输情况。

若供应商因成本压力降低原材料、检验或服务资源,单价节约可能会在后续质量损失中反弹。采购合同应明确关键质量要求、变更通知、验收和违约处理,业务团队也要有清晰的升级机制。

4. 采购降本目标应该由谁制定?

目标应由管理层与采购、财务和业务共同设定。采购部门可以提供市场机会和品类分析,业务部门确认需求与规格边界,财务负责口径与经营影响,管理层负责资源投入和风险取舍。

不建议只按上一年度降本比例机械递增。目标应考虑市场价格、已完成的规格优化、采购集中度、供应风险、组织能力和可执行项目储备。目标既要有挑战,也要能解释来源。

5. 什么时候应该接受更高报价?

当较高报价能够带来可验证的质量、交付、服务、库存或风险收益,并且这些收益符合业务优先级时,可以接受。关键不是“贵一点是否合理”,而是贵出的部分换来了什么,以及替代方案的总成本和风险是什么。

对于关键品类,可通过分配份额、设置绩效条件、保留备选供应源等方式平衡成本与韧性。接受较高报价应留有决策依据,不能只凭关系、习惯或模糊的“更可靠”判断。

6. 采购成本管理是否必须上系统?

不一定要先上系统。数据量较小、流程简单的企业,可以先用受控台账和明确责任人建立证据链。系统的价值在于减少重复录入、关联合同与订单、记录审批过程、及时发现价格偏差和保留审计轨迹。

选择工具时,优先看数据能否对齐、流程能否配置、权限是否清楚、历史记录能否追踪,以及能否与现有财务和供应链系统协作。若基础口径尚未统一,自动化只会更快地产生不一致的数据。

7. 小企业如何开始采购成本管理?

先从支出最大的少数品类开始,而不是试图一次覆盖全部采购。整理近期订单和发票,识别重复采购、紧急采购、规格差异和价格离散,再选择一个可在三个月内验证的项目。

小企业尤其要控制管理成本。可以用标准合同、供应商目录、限额授权和季度复核代替复杂的多层审批。只要基准和实际交易能对应,就已经比只靠经验判断前进了一步。

十、结语:真正的最佳实践,是让每一笔节约经得起追问

1. 管理层应先问证据链,再问节约率

采购成本管理的独特之处,不在于提出一个更高的降本目标,而在于把原本分散的价格、需求、库存、质量、交付和现金流放进同一条可验证的证据链。单价下降可以是开始,却不能自动成为结论。

我更看重管理层能否追问清楚:基准是什么、实际买了多少、成本转移到哪里、业务风险如何变化、收益是否已经兑现、以后是否还能持续。回答这些问题,采购团队才是在管理经营成本,而不是在制作节约报表。

2. 下一步先做一项小而真的验证

如果企业准备启动成本管理,下一步可以选一个金额较高、数据相对完整、业务风险可控的品类,邀请采购、财务和业务共同建立基准,追踪一笔从机会到实际订单的完整过程。先验证口径和协作机制,再扩大到更多品类。

最值得追求的不是最大的纸面节约,而是最可复算、可归因、可兑现且不以牺牲业务韧性换来的成本改善。

常见问题解答(FAQ)

1. 管理层如何把采购成本管理从压价变成可执行的降本方案?

我发现公司每年都要求采购降本,但最后常常只变成供应商报价谈判,采购团队也说不清哪些节省真正落到了利润表。我想知道管理层应该先定什么目标,才能避免只追求低价、反而增加质量和交付风险?

先把“降本”拆成可核验的成本口径,而不是直接下达一个统一的降价比例。建议按品类建立基线,至少区分采购单价、物流与仓储、质量损失、付款条件和紧急采购溢价,并明确基线周期、数量口径及汇率处理方式。

比如,某类原料过去12个月采购额为500万元,谈判后单价下降4%,但新增检验和返工成本为8万元,则净节省是12万元,而不是账面上的20万元。管理层应要求采购、财务、质量和业务部门共同确认节省额,并把质量、交期和库存指标设为护栏;只有净成本下降且护栏未恶化,才计入有效降本。

2. 采购成本分析应该先从哪些数据入手?

我手头的采购数据散落在订单、发票和表格里,同一种物料还会有不同名称、单位和供应商编码。我担心一上来就做复杂分析,最后发现基础数据对不上;有没有一个能逐步落地的顺序?

先做可比性,而不是先做仪表盘。第一步统一物料编码、计量单位、币种、税务口径和供应商名称;第二步把订单价与发票实付、运费、折扣及退货关联起来;第三步按年度支出和供应风险筛选重点品类。一个实用的首轮检查是抽取金额最高的20个品类,逐项核对近12个月采购量、加权平均单价和供应商集中度。

若同一物料存在公斤与吨混用,或报价含税与未税混杂,价格趋势会产生虚假波动。先把高金额数据的口径核准,再扩展到全量,通常比追求一次性“数据齐全”更容易形成可靠决策。

3. 如何判断集中采购是否真的降低了总成本?

我所在的团队准备把多个部门的采购需求合并,希望用更大的采购量争取折扣。但我担心集中后库存会增加,部门需求变化时还可能产生呆滞物料;应该比较哪些成本,才能判断这项决策是否划算?

比较集中采购前后的总拥有成本,不要只比较报价单上的单价。把阶梯折扣带来的收益,与库存资金占用、仓储、损耗、加急补货和需求变更成本放在同一张测算表里。举例来说,集中采购后单价下降3%,若年采购额为300万元,表面节省9万元;

但如果因此多压了60万元库存,按年资金成本8%计算,资金占用约4.8万元,尚未计入仓储和呆滞风险。可以先选需求稳定、规格统一的品类试行一个采购周期,并设置库存上限与分批交付条款。若总成本下降、库存周转未明显变差,再扩大范围;需求波动大或易过期的品类则不宜仅为折扣而集中囤货。

4. 管理层怎样设置采购降本指标,才能避免牺牲质量和交付?

我见过采购团队为了完成降本指标选择低价供应商,之后却出现返工、延期和临时换料,业务部门反而付出更多成本。我想知道管理层该怎样设计考核,才能让采购既关注节省,也对质量和供应稳定负责?

把成本目标与结果护栏绑定,并区分可控节省和外部价格变化。可将考核拆为净成本节省、来料合格率、按期交付率、紧急采购占比和供应商风险改善等指标;净节省由财务按实际成交量和经确认的基线复核,不能把市场行情下跌全部算作采购贡献。

比如设定年度净节省目标,同时要求关键物料按期交付率不低于约定基线、质量损失不增加;触发护栏时,需由采购、质量和业务共同复盘,而不是继续压价。指标阈值应依据企业历史表现和产品风险确定,不宜照搬统一比例。这样能让采购团队优化规格、需求计划和供应方案,而不只是争取更低报价。

核心关键词

读者评论

曾
曾静怡

我们之前也把谈妥的价格直接算进年度节约,后来发现采购量和生效时间都对不上。把已签约和实际下单分开统计,复盘时确实清楚不少。

黄
黄嘉宁

总拥有成本的思路有用,不过库存占用成本怎么定口径值得细化。不同企业的资金成本和呆滞风险差异很大,统一按一个比例估算可能会影响方案比较。

白
白浩然

供应商集中不一定就是风险更高,关键还是看替代来源是否经过验证、切换要多久。只列出两家供应商但没有实际供货能力,确实不能算有韧性。

文章包含AI辅助创作:采购成本最佳实践:管理层成本管理落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/593081
