成本管理项目成本全流程:管理层落地方案与一文讲清

项目预算没有超支,项目却可能已经失控:采购合同尚未超预算,工程量变更还没走完审批,团队投入的人天也没有进入项目成本台账。等财务月末归集时,项目负责人看到的是“本月花了多少”,而不是“按当前进度继续做下去,最终会花多少”。成本管理项目成本全流程的关键,不是把报销、采购和工时数据加总,而是让管理层能及时判断:钱花在什么范围内、换来了多少已完成成果、剩余工作还会消耗多少资源,以及是否应当调整方案。

我更愿意把项目成本管理看成一套决策机制,而不是一张预算表。它至少要连起范围、进度、资源、合同、变更和财务数据;既能在立项时建立可解释的成本基线,也能在执行中识别偏差,最后把实际成本与收益假设放在一起复盘。下文会按项目生命周期拆解这套机制,并用一组明确标注为情景模拟的数据说明:管理层如何从“已经花了多少”走到“项目最终会花多少”。

一、先讲核心结论:成本管理要管最终预测,不只管已发生金额

1. 成本管理的对象不是单一支出,而是完整的成本承诺

项目成本通常包括已经入账的实际成本、已经承诺但尚未付款的合同与采购金额、尚未完成工作的预计成本,以及因风险和变更可能增加的费用。若只看已付款项,项目会在付款周期较长、采购账期较长或内部工时尚未归集时显得“成本很低”,但这种低成本只是账面暂时没有反映出来。

因此,我建议管理层每次查看成本时至少并列三个数字:实际成本、承诺成本、完工估算。实际成本回答“已经发生了多少”;承诺成本回答“已经锁定了多少未来支出”;完工估算回答“按当前信息,做完整个项目大概要花多少”。三个数字的口径要清楚,不能把合同总额既算作承诺成本,又在付款时重复计入实际成本。

管理口径 核心问题 常见数据来源 管理层应关注的信号
预算基线 批准范围内,计划允许花多少 项目预算、成本基线、批准的变更 基线是否仍对应当前批准范围
实际成本 已经消耗或确认了多少资源 总账、报销、薪酬分摊、采购发票 成本是否及时归属到正确项目和工作包
承诺成本 已经形成合同或订单义务的金额有多少 采购订单、合同、外包协议、已批准申请 未付款承诺是否被遗漏或重复累计
完工估算 从现在到验收,预计还要消耗多少成本 剩余工作量、资源计划、报价、风险评估 完工时是否会突破预算,偏差由什么驱动

2. 管理层真正要看的,是偏差能否转化为动作

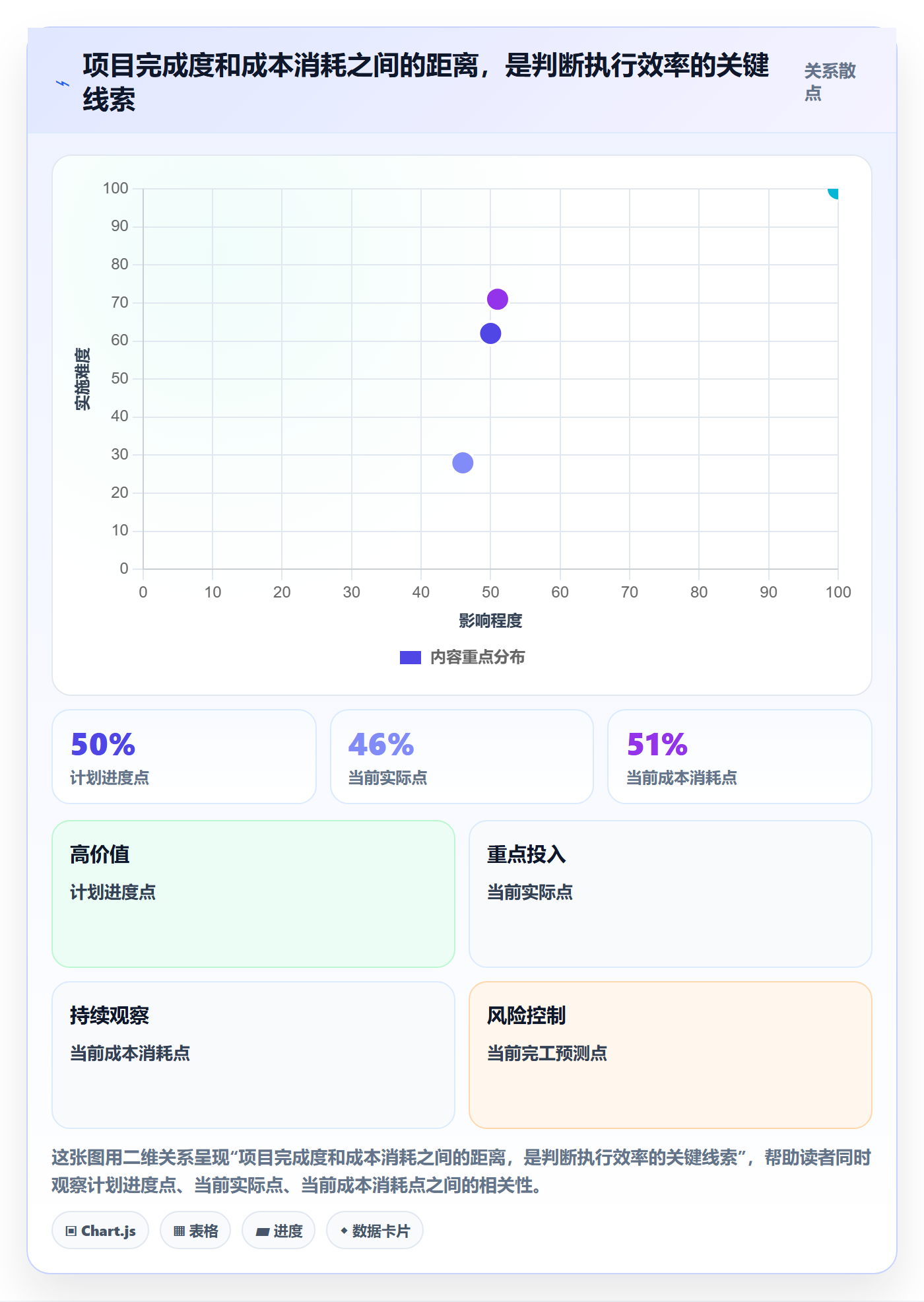

报表显示“预算执行率为 72%”并不能直接说明项目健康。如果项目只完成了 45% 的工作,成本消耗速度可能明显快于成果产出;如果已经完成 85% 的工作,花掉 72% 的预算反而可能是正常的。成本必须和进度、交付范围及质量一起解释。

项目管理中的挣值分析可以帮助建立这种对应关系。计划价值(PV)代表截至某一时点,按基线计划应该完成工作的预算价值;挣值(EV)代表实际完成工作对应的预算价值;实际成本(AC)代表为这些工作实际消耗的成本。成本偏差为 EV−AC,成本绩效指数 CPI 为 EV÷AC。CPI 小于 1,表示每花一元钱获得的预算价值不足一元;但它是诊断信号,不是自动判定项目成败的结论。

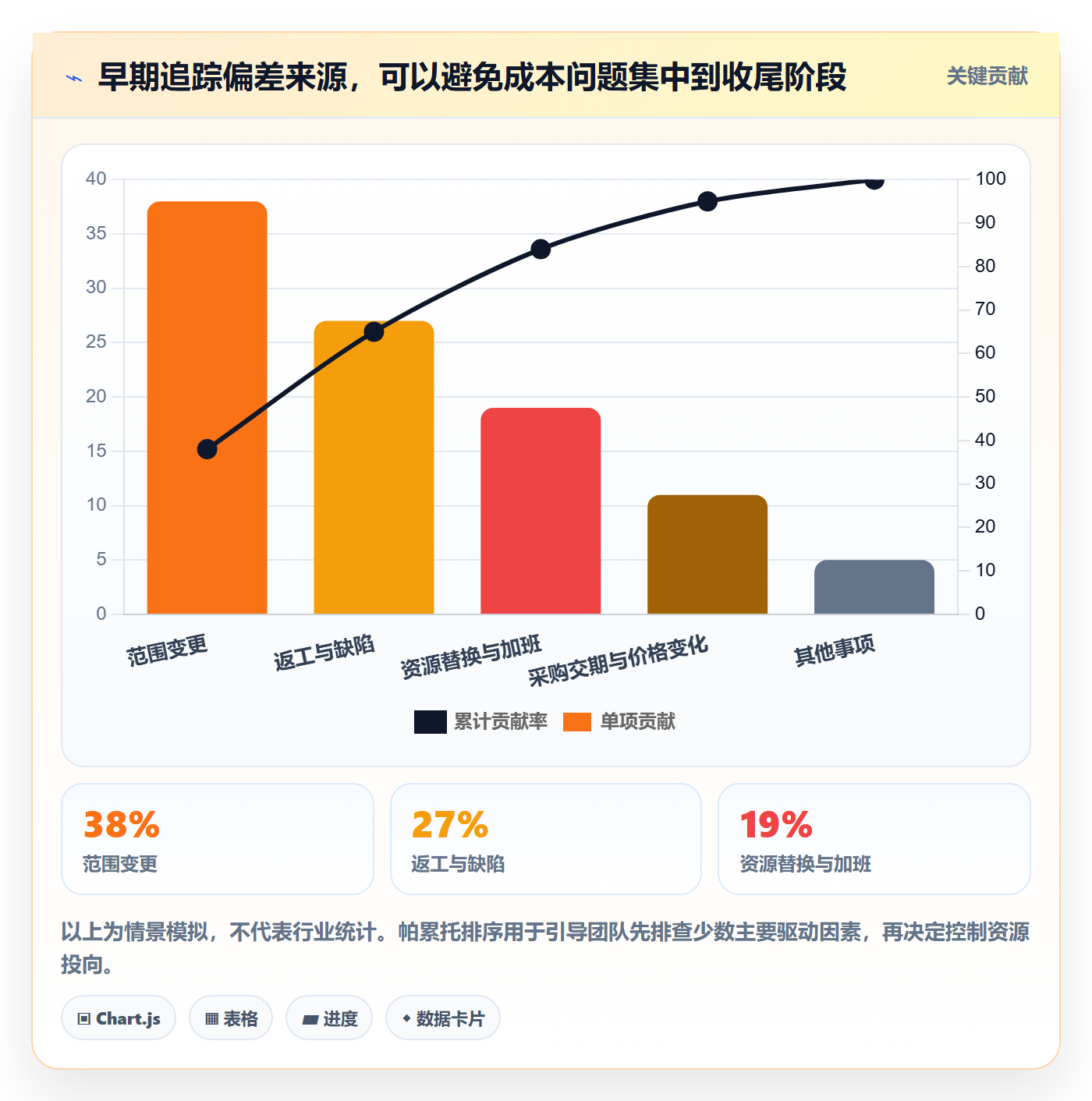

管理层需要进一步追问:偏差来自采购价格、返工、生产率下降、范围增加,还是成本确认延迟?如果没有原因分类,绩效指数只能告诉我们“有差异”,不能告诉我们应该停止什么、追加什么或重新谈判什么。

3. 成本管理的闭环是“基线,承诺,发生,预测,纠偏,复盘”

在实际落地中,我把项目成本控制拆成六个相互连接的环节:批准预算基线;记录采购和资源承诺;按一致口径归集实际成本;结合完成进度更新完工预测;按触发条件采取纠偏动作;项目结束后复盘估算与实际的差异。任何一个环节断开,管理层看到的都可能是局部真相。

例如,基线按工作包编制,采购却只按供应商归集,工时又按部门统计,三套分类无法对应,项目经理就很难判断某个交付物的成本偏差。解决办法不是再做一张总表,而是建立一套贯穿预算、进度、合同、工时和财务核算的编码与映射规则。

成本管理项目成本全流程:管理层落地方案与一文讲清

二、背景和真实场景:为什么项目往往不是在付款时才超支

1. 成本偏差经常早于财务报表出现

项目支出通常经历申请、审批、下单、交付、验收、开票和付款。财务账上的实际成本可能要等到发票或验收材料到齐才确认,但项目的成本承诺可能在合同签署时就已经形成。如果管理层只按月末财务数看项目,就会把“尚未入账”误读为“尚未发生”。

这在系统实施、设备采购、工程建设和外包研发项目中尤其常见。采购设备已下单但未到货,顾问服务按阶段结算但已签约,内部专家已投入大量时间但工时尚未完成审批。这些事项未必都立刻形成财务实际成本,却会影响项目最终成本。

2. 成本失控通常不是单一事件,而是一串小偏差叠加

一个项目的最终超支,常常由几个看起来不严重的变化叠加而成:需求边界略有扩大,估算时少算测试和迁移工作,关键人员被其他项目分走导致外包补位,采购交期延误后产生加急费用,试运行阶段又出现返工。单独看,每一项都可能低于审批阈值;合在一起,却足以改变项目经济性。

我在审视这类问题时,不会先问“谁超了预算”,而会先追溯成本偏差进入项目的路径:工作范围何时改变、变更是否评估成本影响、资源何时偏离计划、承诺成本何时更新、预测何时从“可控”转为“可能超支”。这套路径比单纯追责更容易找到可以修正的管理断点。

3. 预算准确不等于估算精确,更不等于预测可靠

预算是获批的资源上限或资金安排,估算是基于当前范围、假设和方法对成本的判断,预测则是项目执行期间结合实际表现不断更新的完工成本判断。三者用途不同。立项估算可以合理存在区间,但项目进入执行后,预测必须吸收新信息;不能因为年初预算已经批准,就假设年底实际成本不会变化。

项目类型也会改变估算方法。范围稳定、设计成熟的重复性工程,适合结合历史单价和工作量估算;探索性产品研发,需求不确定性较高,更适合按阶段投入、设定验证门槛和滚动预测;监管要求明确的系统改造,则应把测试、审计、迁移和安全验证作为明确工作包,而不是寄希望于“后面再看”。

4. 管理层需要避免把“财务口径”和“项目口径”混为一谈

财务核算要遵守组织的会计政策,项目管理则需要及时判断资源消耗和完工风险。两者必须对得上,但并不总是同一个时间口径。例如,设备采购的付款时间、资产确认时间和项目使用时间可能不同;内部人员成本可能按薪酬期间计入,而项目实际工作跨越多个期间。

比较稳妥的做法是保留各自口径,并用明确的桥接关系解释差异。管理报表可以分别展示现金付款、财务确认成本、项目资源消耗和未结承诺。若为了方便把这些数字合成一个“总成本”,却不说明是否含税、是否含内部工时、是否扣除资本化金额,数字看似统一,实际更难决策。

三、拆解常见误区:看起来在控成本,实际可能在积累风险

1. 误区:只要没有超过批准预算,项目就没有问题

批准预算是对资源投入的授权,不是成本效率的证明。项目可能预算未超,却因为进度严重落后而无法按期实现收益;也可能因成本前置而提前消耗大部分预算,剩余工作没有足够资金。预算是否超支是必要检查项,却不是项目健康度的全部。

管理上应同时看预算偏差、进度偏差、完工估算和关键里程碑。对于交付价值尚未验证的阶段,还要看阶段目标是否达成。若一个项目投入不断增加,但关键假设始终没有得到验证,继续加预算未必是解决方案,可能只是延后停止决策。

2. 误区:压低预算就是成本控制能力强

预算压得过低,可能让项目在立项时显得“划算”,但随后通过遗漏测试、低估人员投入、推迟风险处理或追加变更来弥补。表面上的节省可能转化成返工、延期、质量事故和运营维护费用。

估算应当能解释由哪些范围、资源、单价、工期和假设构成。管理者可以要求团队提供基准情景、风险情景和关键假设,而不是只给一个看上去精确的数字。没有假设说明的精确预算,往往只是把不确定性藏进了小数点。

3. 误区:把采购降价等同于全生命周期成本下降

采购价格只是总成本的一部分。低价方案可能伴随较高的部署成本、培训成本、接口改造成本、故障维护成本或退出成本。比较供应商时,应把采购、实施、运维、升级、迁移和停用等阶段纳入同一评价框架,并明确各项成本的时间范围和估算依据。

同样,内部自研也不等于“没有成本”。内部人员工时、架构维护、测试、安全审查和未来迭代都需要资源。若这些投入不计入项目经济性分析,自研方案会在账面上显得过于便宜,后续团队也难以判断它是否真的优于采购方案。

4. 误区:削减成本可以不评估质量和范围影响

削减预算并非总是错误,但需要明确削减的是哪一部分、影响哪个交付结果、是否会提高后续风险。例如,压缩非关键功能可以保住核心上线目标;取消必要的安全测试则可能把风险转移到运营阶段。两者都叫“降成本”,但风险结构完全不同。

每项成本削减建议都应回答三个问题:减少的资源对应什么工作;哪些验收标准或里程碑受到影响;风险出现时是否存在恢复方案。若这些问题答不清楚,所谓节省可能只是把成本从当前预算转移到未来。

5. 误区:用总额审批替代变更成本评估

某些组织只规定“总预算不得超过上限”,但没有要求对范围变更评估成本、工期、资源和收益影响。单次变更金额不大,团队就直接接受;积累到项目后期,累计变更可能已经改变了原始商业案例。

我建议把变更至少分成三类:不改变交付边界的技术澄清、改变工作量但不改变业务目标的范围调整、改变核心收益假设或交付路径的重大变更。第三类不应只由项目经理在项目内消化,而应提交相应的投资或项目治理层重新审视。

6. 误区:把风险准备金当作可随意使用的“剩余预算”

风险准备金应对应已识别风险、未知风险或组织批准的管理储备,并遵守清晰的动用规则。若团队把准备金当作日常超支缓冲,基线就会失去约束力;若完全不设置准备金,项目遇到高概率不确定性时又可能被迫频繁追加审批。

准备金的适当水平取决于项目成熟度、范围稳定性、历史偏差和外部依赖,不宜用一个固定百分比套用所有项目。较好的做法是说明风险事件、估算依据、责任人、触发条件和使用审批人,并在风险消失时释放相应额度。

成本管理项目成本全流程:管理层落地方案与一文讲清

四、专业判断逻辑:从预算表转向可追溯、可预测的管理系统

1. 先统一成本边界,再讨论数据准确度

成本数据争议常常不是计算错误,而是范围不同。有人报的是含税合同额,有人报不含税采购额;有人计入内部人力,有人只看现金支出;有人把风险准备金算进基线,有人把它单列。开始做分析之前,应先定义项目成本边界,至少说明币种、税费处理、内部资源是否计入、资本化规则、汇率假设、成本期间和承诺金额口径。

如果管理层需要比较多个项目,必须保证对比口径一致。否则,“项目甲成本低于项目乙”可能只是甲未计内部工时,乙却完整计入人力和实施服务。对比之前先做口径桥接,比追求报表上的整齐更重要。

2. 用工作分解结构连接范围和成本

成本基线应该尽量落在可管理的工作单元上。工作分解结构(WBS)把项目交付物和工作拆成可估算、可分配责任、可追踪进度的工作包。预算若只按部门、费用科目或供应商分类,就难以判断某项花费对应了什么成果;若只按工作包分类,又可能无法与财务科目核对。

因此,实际系统中通常需要建立交叉维度:项目、工作包、成本类别、责任部门、供应商或合同、期间。不是所有团队都需要复杂编码,但至少应保证一笔重要成本能回答“属于哪个项目、支持哪个交付物、发生在哪个期间、由谁负责”。

3. 估算要区分确定性成本、变量成本与风险暴露

确定性较高的成本,如已签订固定总价合同,可以按合同条款建立承诺;变量成本,如按工时计费的外包服务,需要结合剩余工作量和单价预测;风险暴露则要通过概率、影响和应对措施管理。把三者混成一个总金额,会掩盖项目成本的不确定性。

对于不确定性较高的项目,我倾向于使用区间而非单点估算。比如基准情景 420 万元、压力情景 470 万元,并说明差异来自哪些变量、发生条件是什么。管理层不一定要追求一个“准确到个位数”的预测,而应知道哪些假设一变,预测就会明显改变。

4. 用挣值分析识别效率,但不要把指标当作自动决策

CPI 和进度绩效指数 SPI 可以作为预警指标。CPI=EV/AC,SPI=EV/PV。若 CPI 为 0.90,意味着每消耗一元成本,按预算价值获得约九角的已完成工作;若 SPI 为 0.85,则已完成工作对应的预算价值低于计划水平。实际项目中应明确统计日期、完成度认定方法和成本截止口径,否则不同团队计算出来的指数不能比较。

有些工作包难以按百分比客观判断完成度。此时可以采用 0/100 法、50/50 法、里程碑权重法或可验证产出计量法。选择哪种方法,要看交付物是否可分段验收、工作周期长短和管理风险。关键是避免“完成 90%”长期停留在 90%,却没有任何可验收成果。

5. 预测应采用滚动更新,而不是等到季度末才修表

完工估算(EAC)可以通过不同方法得出。若假设剩余工作保持当前成本效率,常用预测形式为 EAC=BAC/CPI,其中 BAC 是完工预算;若项目团队判断当前偏差是一次性事件,则可采用 EAC=AC+ETC,ETC 为剩余工作估算。两种方法的前提不同,不能为了让预测更好看而随意选择。

我建议对影响重大的项目保留“基线值、当前预测值、上次预测值”三列,并记录预测改变的原因。若每个月预测都在变化,却没有变化说明,管理层无法分辨是项目情况真的变化,还是估算方法在漂移。

6. 设定基于影响的阈值,而非对所有项目一刀切

成本偏差阈值可以按金额、百分比、关键路径影响和业务重要性组合设定。一个金额很小的偏差,对大型项目可能无关紧要;同一金额对于预算较小、监管要求严格或业务窗口固定的项目,却可能是重大问题。

比较实用的规则是设置三级响应:项目团队内部纠偏、项目指导层审查、投资决策层重新批准。触发条件不仅可以是预算偏差,也可以包括完工估算超基线、关键供应商报价变更、范围累计扩张、风险准备金消耗过快或关键里程碑延迟。

成本管理项目成本全流程:管理层落地方案与一文讲清

五、全流程落地:从立项估算到结项复盘的管理动作

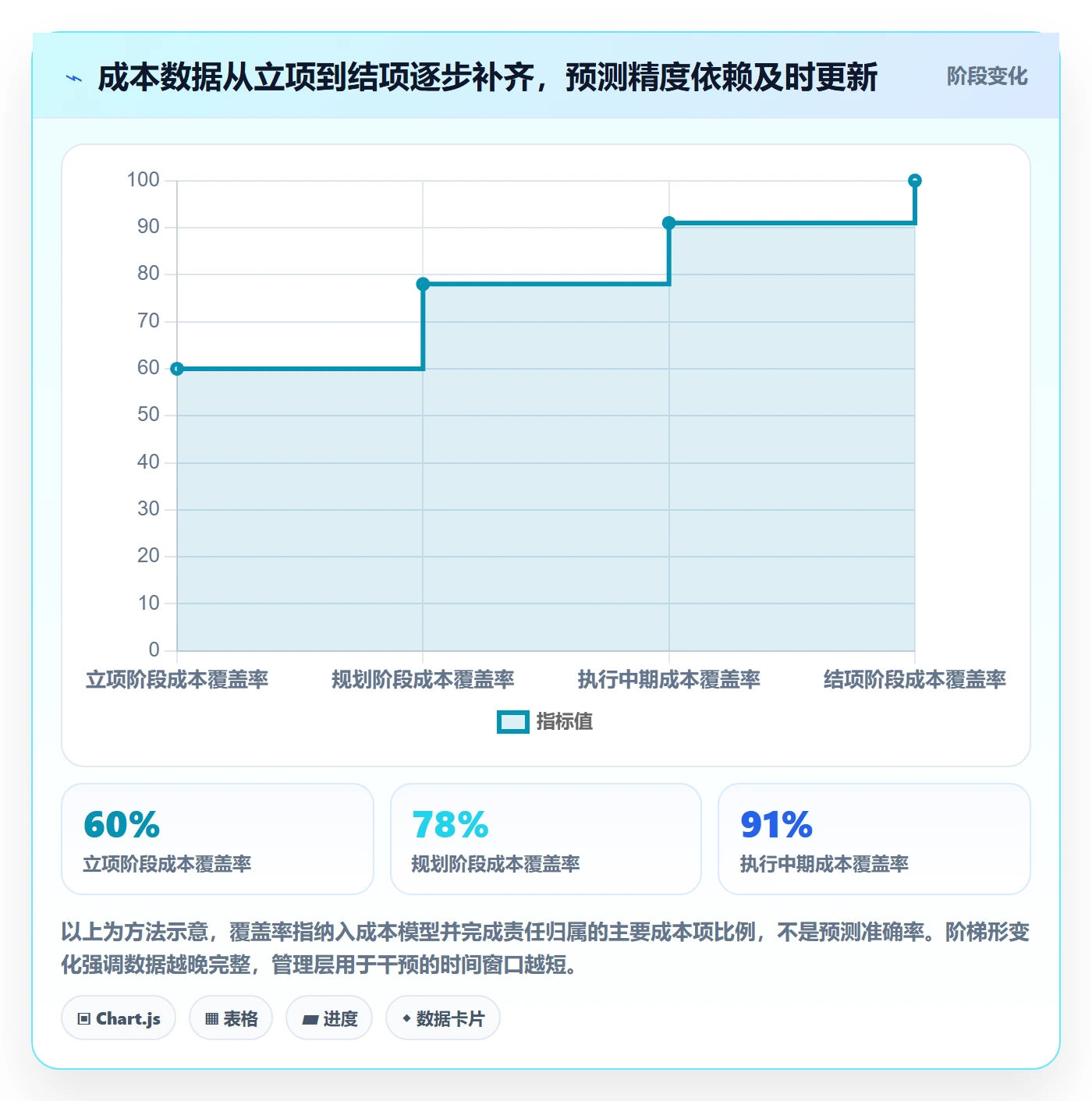

1. 立项阶段:把收益假设、范围边界和成本估算放在一起审查

立项时,成本估算不能脱离项目目标。管理层应当知道项目要解决什么问题、交付边界是什么、收益如何衡量、哪些成本尚不确定,以及如果关键假设不成立,项目是否仍值得继续。一个项目即使成本估算准确,如果收益假设没有证据支持,也可能不是值得批准的投资。

我通常要求立项材料至少呈现以下内容:

  • 项目范围:明确本期交付内容、明确不包含的事项,以及依赖的业务输入。
  • 估算明细:按工作包或成本类别列出工作量、单价、期间和责任人。
  • 估算假设:说明资源可用性、供应商报价有效期、汇率、上线环境和关键技术条件。
  • 不确定性:区分已知风险、尚未验证的假设和需要后续决策的事项。
  • 收益验证:列明预期收益、测量方法、责任部门与验证时间。

对高不确定项目,适合采用分阶段批准:先批准验证阶段的资金,达到技术、用户或商业门槛后,再批准下一阶段投入。这样做不是为了规避完整估算,而是承认信息会随验证逐步变得可靠。

2. 规划阶段:建立成本基线和支出时序

预算总额相同,支出发生时间不同,对现金流、资源安排和风险都可能造成不同影响。规划阶段应把成本基线按期间分布,并与进度计划对应。采购预付款、设备到货款、验收款和质保金要按合同节点安排;内部人员投入则应按实际工作计划估算,而不是平均摊到每个月。

基线批准后,要保存版本和变更记录。若范围经正式审批发生变化,应更新受影响的工作包、成本、工期和收益假设,并保留原基线以便追溯。不能为了让报告“看起来没有偏差”,不断重置预算基线;基线重置应是治理决策,而不是项目团队的报表修饰动作。

3. 执行阶段:把承诺成本纳入日常监控

项目执行中,采购申请、订单、合同、验收和发票应尽可能共享项目编码与工作包信息。财务月底才提供实际成本时,项目经理也可以通过采购和合同台账掌握承诺成本。若组织无法实时打通系统,至少要建立定期对账机制,明确数据责任人、更新时间和差异处理方式。

内部人力成本也要采用一致的计量逻辑。可以按经批准的标准费率乘以项目工时,也可以使用财务认可的分摊方式,但应写清楚费率是否包含福利、管理费用和间接成本。工时记录的目的不是增加填表负担,而是识别资源投入与交付结果是否匹配。

4. 监控阶段:建立项目成本例会的固定问题清单

成本例会不应逐条朗读费用明细。对关键项目,我会把讨论集中在少数有决策价值的问题上:预算基线是否变化;实际成本与承诺成本有无遗漏;关键工作包的成本效率如何;完工估算是否改变;变化由什么因素驱动;下一步采取什么动作、由谁负责、何时验证。

一个可操作的月度节奏如下:

  1. 项目经理在月末前更新工作包完成度、剩余工作量和风险事件。
  2. 采购或合同负责人更新订单、合同变更和未结承诺金额。
  3. 财务提供实际成本及项目编码异常清单。
  4. 项目控制人员核对基线、实际、承诺和完工估算,并解释重要差异。
  5. 项目指导层只处理超阈值事项、跨部门资源冲突和需要重新批准的变更。
  6. 会后形成纠偏责任、截止时间和复核指标,而不是只留下会议纪要。

例会最重要的产出不是“知道偏差”,而是形成动作闭环。比如发现某外包工作包的 CPI 连续两期低于 0.9,团队需要判断是合同计费方式不合适、需求变更未计价、供应商产能不足,还是完成度估算偏乐观,并指定责任人验证。

5. 变更阶段:先评估影响,再决定是否吸收

任何改变范围、技术方案、交付节奏或验收标准的请求,都应判断对成本、进度、质量、风险和预期收益的影响。轻微调整可以走快速授权,但不能因此绕过记录;重大变更则要把新增成本和收益放在同一张决策桌上。

变更评估不必做成复杂报告。一个清晰的变更卡片通常包含:变更内容、提出原因、受影响工作包、成本增量或节省、工期影响、风险影响、收益影响、建议方案、批准人和生效日期。这样做能让未来的成本复盘区分“估算错误”和“正式扩大了范围”。

6. 结项阶段:把实际成本、成果和运营后果一并复盘

项目结项不能只对账。还要比较原始估算、批准基线、最终实际成本和最后一次完工预测,识别差异出现的时间和原因。若估算准确但执行中发生大量批准变更,管理重点是范围治理;若范围稳定但成本仍持续偏高,就需要检查生产率、供应商管理和工作分解质量。

项目结束后,还要观察运营成本是否符合商业案例。例如,一次性实施成本控制得很好,但上线后每月需要大量人工维护,项目全生命周期成本可能仍然不理想。建议在结项后约定复核节点,检查实际收益、维护投入、用户采用和服务成本,并把结果反馈到后续项目估算中。

成本管理项目成本全流程:管理层落地方案与一文讲清

六、案例与数据观察:一个情景模拟项目如何从“预算正常”转为“预测超支”

1. 项目设定:总预算400万元,执行到中期时仍未突破账面预算

下面使用一组情景模拟数据,不代表行业平均水平,也不对应任何真实企业。项目是一项内部业务系统升级,批准预算为 400 万元,计划周期 12 个月,包含软件配置、接口改造、数据迁移、测试培训和上线支持。执行到第 6 个月,财务已归集实际成本 205 万元,表面上只消耗了约一半预算。

如果只看这个数字,项目似乎没有明显问题。但团队实际只完成了约 46% 的预算工作量,挣值为 184 万元;同时,已经签署且尚未付款的外包与设备承诺为 92 万元。若按当前成本效率估算,剩余工作还需要约 235 万元,完工预测就可能达到约 440 万元,超过基线 40 万元。

2. 偏差来源:不是采购贵了,而是完成度、范围与成本归集共同造成误判

进一步拆分后,模拟项目的偏差主要来自三处。第一,两个业务部门在实施过程中新增报表与审批需求,产生额外工作量;第二,接口测试发现数据映射不一致,需要返工;第三,顾问按工时计费,但团队没有及时把已投入工时与未结合同承诺纳入预测。项目财务报表没有出错,只是它没有回答项目经理真正要问的问题。

团队原先用“预算执行率低于 60%”判断成本健康。这个阈值忽视了进度和承诺成本,因此预警过晚。更有效的判断方式是把预算执行率、挣值、承诺成本和完工估算一起看,并对变更和返工分别设置原因标签。

3. 纠偏动作:先修正预测,再选择缩范围、重谈判或追加投入

发现预测超支后,项目组没有立刻要求压缩所有费用,而是先冻结非关键报表需求,核对新增需求是否属于原始范围;同时对接口返工做根因分析,明确是源数据质量、设计遗漏还是测试环境问题。对于已签顾问合同,团队重新安排工作包优先级,避免顾问等待造成无效工时。

管理层随后比较三个方案:保持原范围并追加预算;缩减低价值功能以回到基线附近;延后非关键模块,分期交付。比较时同时估算每个方案的成本、收益损失、工期影响和运营风险,而不是简单选择总价最低的方案。最终决策取决于核心业务目标是否仍可实现,而不只是项目预算表能否回到原数值。

4. 复盘价值:早期预测偏差并不等于管理失败,隐瞒偏差才会压缩选择空间

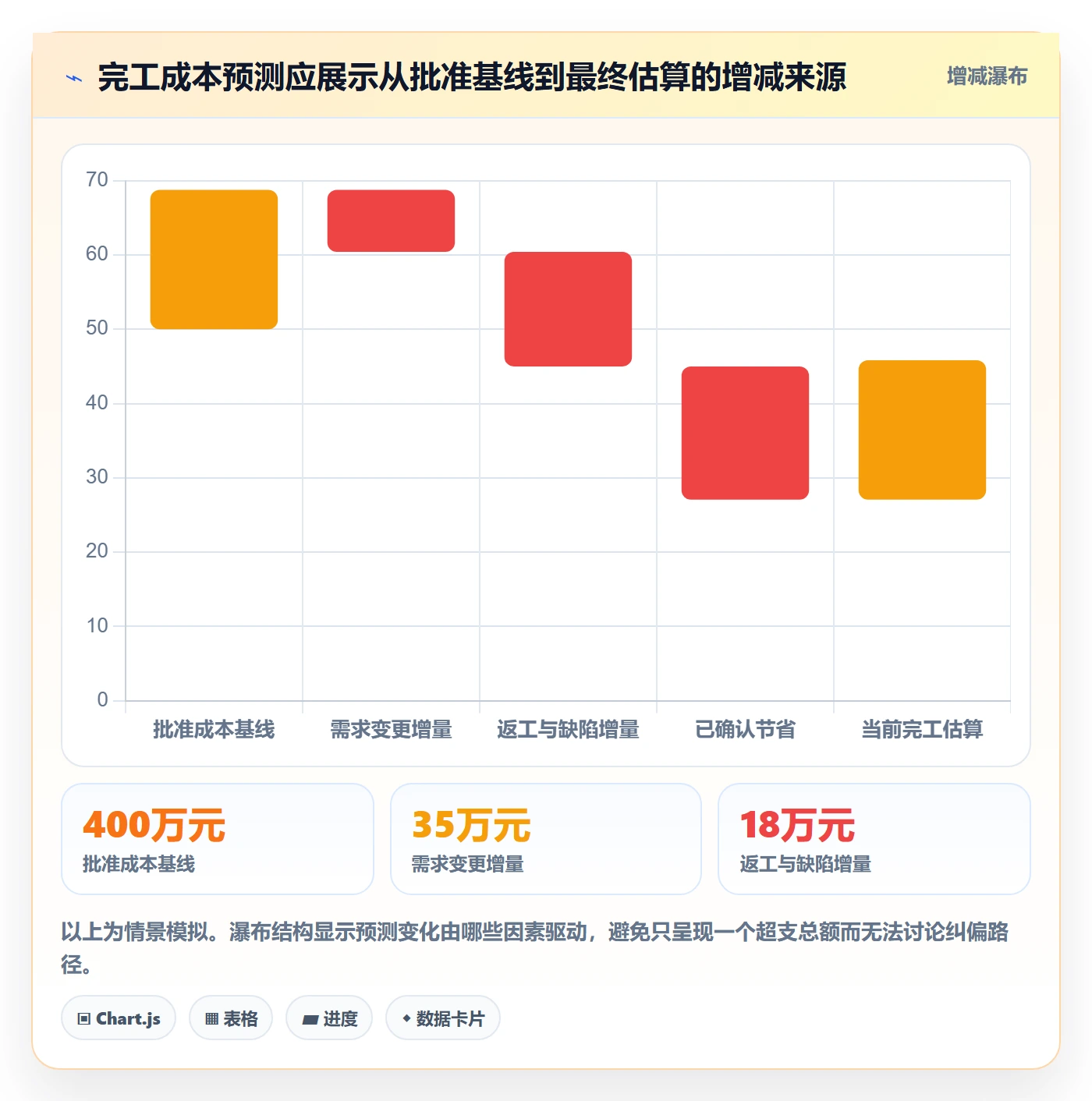

如果第 6 个月就把 440 万元的预测暴露出来,管理层仍有时间调整范围、采购节奏和资源配置;如果拖到第 11 个月才确认超支,团队通常只能接受追加预算、压缩验收或推迟上线。预测提前并不保证问题消失,但能扩大可选方案。

这组情景说明,项目成本管理的价值不在于保证预测永不改变,而在于每次改变都能解释原因,并尽可能早地进入决策流程。预算偏差是结果,偏差进入项目的机制才是改进对象。

成本管理项目成本全流程:管理层落地方案与一文讲清

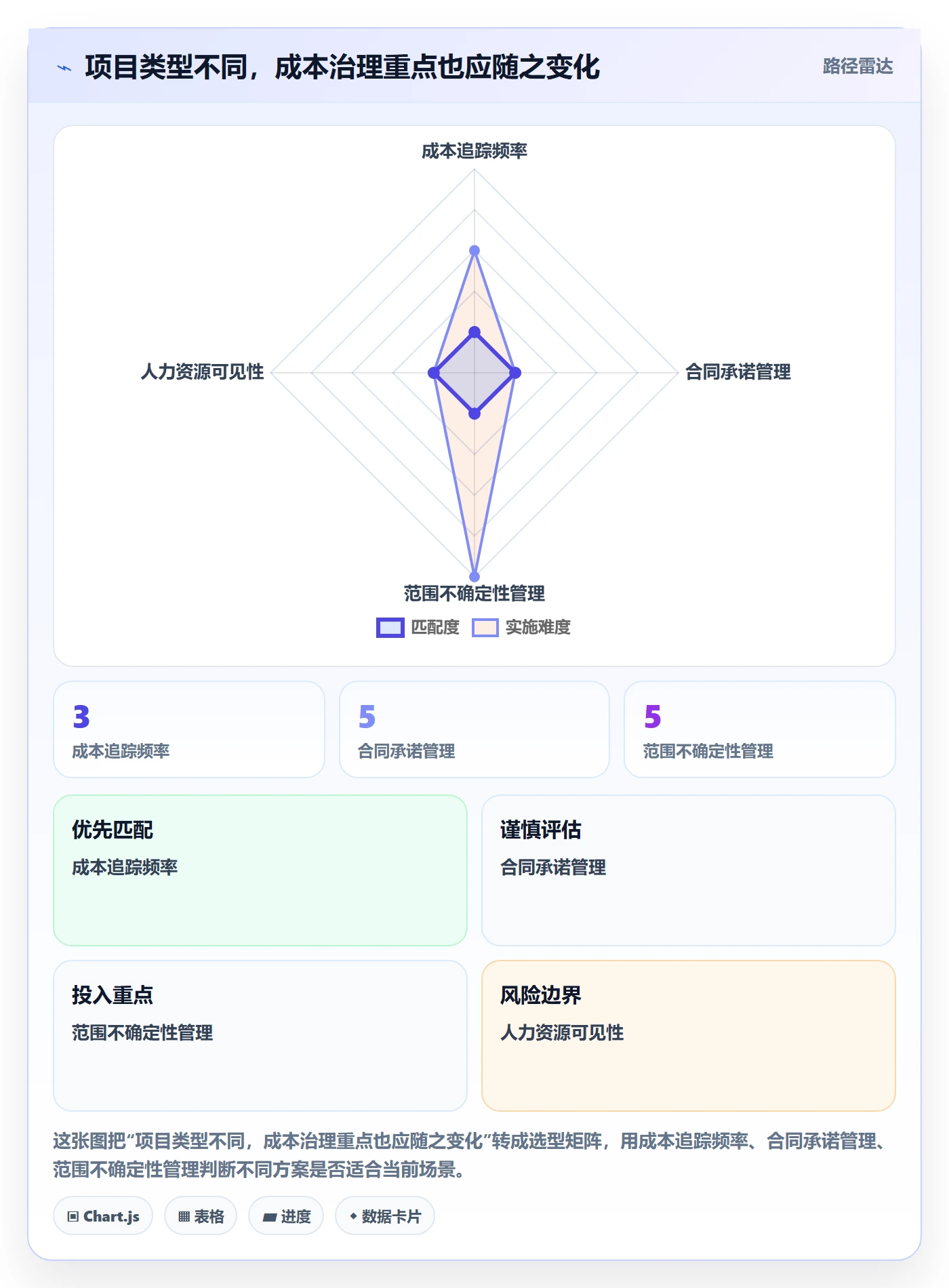

七、不同情况下的行动建议:先判断项目类型,再选择管理强度

1. 范围稳定、重复性高的项目:重点管单价、工作量和偏差复用

对于重复实施、交付物清楚的项目,可以利用历史项目建立估算参数,例如单位设备安装成本、每个接口的平均工作量、每个站点的实施周期。但历史值要先做可比性检查:地区、技术复杂度、供应商费率、验收标准和项目规模是否相似。把不相似项目简单平均,可能比没有基准更误导。

这类项目适合重点监控单位成本、计划工时与实际工时、返工比例、采购价格偏差和交付周期。若连续多个项目出现同类偏差,组织应修正估算模型或工作标准,而不是每个项目都从零开始争论。

2. 需求不确定、需要探索验证的项目:分阶段投入,设置停止条件

研发、创新或业务试点项目不宜过早把所有未来投入当作确定预算。更适合拆成验证阶段、试点阶段和扩展阶段,每一阶段明确要验证的假设、资金上限和继续条件。阶段门的价值在于限制无效投入,并让不确定性逐步收敛。

停止条件也要在立项时写清楚。比如核心技术指标连续两轮未达到、目标用户采用率低于预设门槛、单位交付成本超过可接受区间,或关键收益假设被证伪。没有停止条件的分阶段投资,容易变成“已经投入很多,所以必须继续”。

3. 供应商与合同占比高的项目:管理合同暴露和变更机制

外部采购比重高的项目,应把合同总额、已下单金额、已验收金额、已付款金额、未履约承诺和可取消条款分开管理。固定总价合同的风险集中在范围边界和验收标准;按工时计费合同的风险集中在工作量、人员级别和效率;按结果付费的合同则需要把结果测量方法与付款条件对齐。

采购团队和项目团队不应只在签约时协作。关键里程碑前应检查合同变更、交付验收和剩余预算;当范围改变时,先确认合同是否需要调整,再判断项目内部是否有足够资源承接。否则可能出现项目预算已批准、合同义务却超出授权的情况。

4. 跨部门、人力投入占比高的项目:先解决资源成本可见性

内部人力常被视为“已经发工资,不算项目成本”。这种处理在现金预算管理中可能有其依据,但在项目选择和资源优先级决策中会造成失真。至少要把关键人员投入量和机会成本单独展示,让管理层知道项目占用了哪些稀缺能力,以及这些人员是否同时被多个项目重复承诺。

对人力成本不要求一开始就做到每分钟精确。可先对关键角色使用统一标准费率,记录投入区间和工作包归属,再逐步提高数据精度。管理重点是识别资源瓶颈、外包替代成本和因人员冲突造成的等待,而不是把所有员工变成计时工。

5. 已进入收尾、纠偏空间有限的项目:优先守住核心交付与验收

项目接近上线或验收时,成本措施应更谨慎。临时取消测试、培训、迁移演练或安全验证,可能降低短期支出,却把缺陷风险推给运营团队。这个阶段首先要确认法定、合同和安全要求不能被削弱,再判断哪些低价值功能可以延期,哪些资源可以通过排期优化减少等待成本。

若预计最终成本超基线,应尽早提交正式的完工预测和替代方案。管理层要作出明确选择:追加预算维持原范围、批准范围调整,或接受延期和收益变化。模糊地要求团队“尽量在预算内完成”,通常会让项目风险无法被正式管理。

八、不同情况下的取舍:精细到什么程度,取决于决策价值

1. 精细核算与管理成本之间的取舍

成本信息越细,通常意味着更高的数据录入、核对和维护成本。小型项目若只有少量外部支出,可能不值得建立复杂的工作包编码和周度工时审核;高价值、长周期、多供应商项目则值得投入更多控制能力,因为一次估算偏差可能带来显著后果。

我采用的判断原则是:只有当更精细的数据可能改变一个具体决策时,才值得增加采集成本。例如,是否续签供应商合同、是否追加一名专业人员、是否削减某项范围,都可能需要细到工作包;若细分数据不会影响任何决策,只是在增加报表负担,就应简化。

2. 快速决策与审批控制之间的取舍

审批链条太短,容易让范围变更和合同承诺脱离预算;审批链条太长,则可能让项目错过采购窗口或业务时机。较好的设计不是所有支出都层层审批,而是按金额、风险和可逆性设授权边界:低风险、可逆的小额调整由项目经理处理;重大范围变化、长周期合同和高退出成本承诺升级审查。

判断是否应升级,不要只看金额。影响核心业务目标、涉及合规安全、形成长期锁定或改变收益假设的事项,即使金额不大,也可能需要更高层决策。审批规则应帮助风险出现在正确的决策桌上,而不是让每一笔成本都变成流程负担。

3. 准确估算与保留灵活性之间的取舍

在信息不足时,要求团队给出单一精确预算,容易制造虚假确定性;但预算区间过宽,也无法支持资源配置。解决方式是把估算拆成确定部分与不确定部分:确定部分按工作包和报价建立基线,不确定部分说明驱动因素、风险情景和资金释放条件。

对探索性工作,可按阶段释放预算;对供应商报价固定、工作范围明确的部分,可锁定合同成本;对外部政策、汇率或技术兼容性不确定的部分,应通过情景分析展示风险。灵活性不是不设边界,而是提前说明哪些条件允许调整、谁有权批准。

4. 降低当期支出与保护长期收益之间的取舍

削减成本前要检查是否改变了收益实现条件。削减重复报表、减少无效会议和优化采购批次,可能不影响核心价值;削减必要的数据清洗、培训或质量验证,则可能降低采用率并增加运营风险。判断每一项节省时,应同时估算短期节省、后续维护投入、失败概率和恢复成本。

若收益难以精确量化,可以采用明确的代理指标,例如人工处理时长、差错率、服务响应时间、产能利用率或客户等待时间。指标不是收益本身,但能帮助管理层验证项目是否朝预期方向移动。成本决策需要与这些结果指标一起看,不能只看支出端。

5. 集中治理与团队自主之间的取舍

成本口径、编码、重大变更规则和报表定义适合在组织层面统一;具体工作怎么安排、如何在已批准范围内优化,应该给项目团队保留空间。过度集中会让项目失去应变能力,完全分散则会导致数据无法比较、预算责任不清。

可将治理分为两层:组织层定义规则和授权边界,项目层负责估算、执行预测与纠偏。管理层用例外事项和趋势数据进行监督,而不是逐笔干预。这样既能形成组合层面的成本可比性,又不会把所有日常决定都推到高层审批。

成本管理项目成本全流程:管理层落地方案与一文讲清

九、管理工具与数据机制:工具解决可追溯,不替代成本判断

1. 先定义数据责任,再决定是否上系统

项目成本管理工具可以帮助统一项目、任务、工时、预算、采购和审批记录,但软件不会自动修正口径不一致,也不会替管理层判断一项变更是否值得。工具选型前,应先明确数据由谁提供、什么时候更新、哪个系统是权威来源、差异由谁处理。

对于中大型企业和 100 人以上组织,常见难点是财务、采购、项目交付、人力和业务部门分别维护自己的台账。此时,PingCode 可以作为项目与研发协作场景的示例,帮助团队把工作任务、负责人、进展和相关项目记录关联起来;但合同金额、会计确认和付款状态仍需要与组织的财务或采购系统核对。项目协作平台适合改善过程可见性,不应被误当成总账系统。

2. 工具能力应围绕管理问题验收

评估项目管理平台时,不要只比较功能菜单数量。应拿真实管理场景做演练:项目经理能否看到工作包剩余工作量;采购承诺能否关联到项目;变更审批后是否同步更新预测;管理层能否按项目、部门、成本类别和期间切换视图;数据导出后是否能与财务记录对账。

如果产品演示只能展示一张漂亮总览图,却无法解释一笔成本从合同、验收到项目工作包的关联关系,实际落地后很可能仍要人工做表。选型时应要求供应方演示从异常发现到责任分派的完整流程,而不只是展示首页仪表盘。

3. 分阶段建设数据能力,避免一次性铺开过重

数据成熟度低的组织,可以先从重点项目、关键成本类别和月度预测开始,不必第一天就覆盖所有部门与所有项目。第一阶段建立项目编码、预算基线、承诺成本和实际成本对账;第二阶段纳入工作包、工时和变更;第三阶段再做组合预测、历史估算参数和风险情景分析。

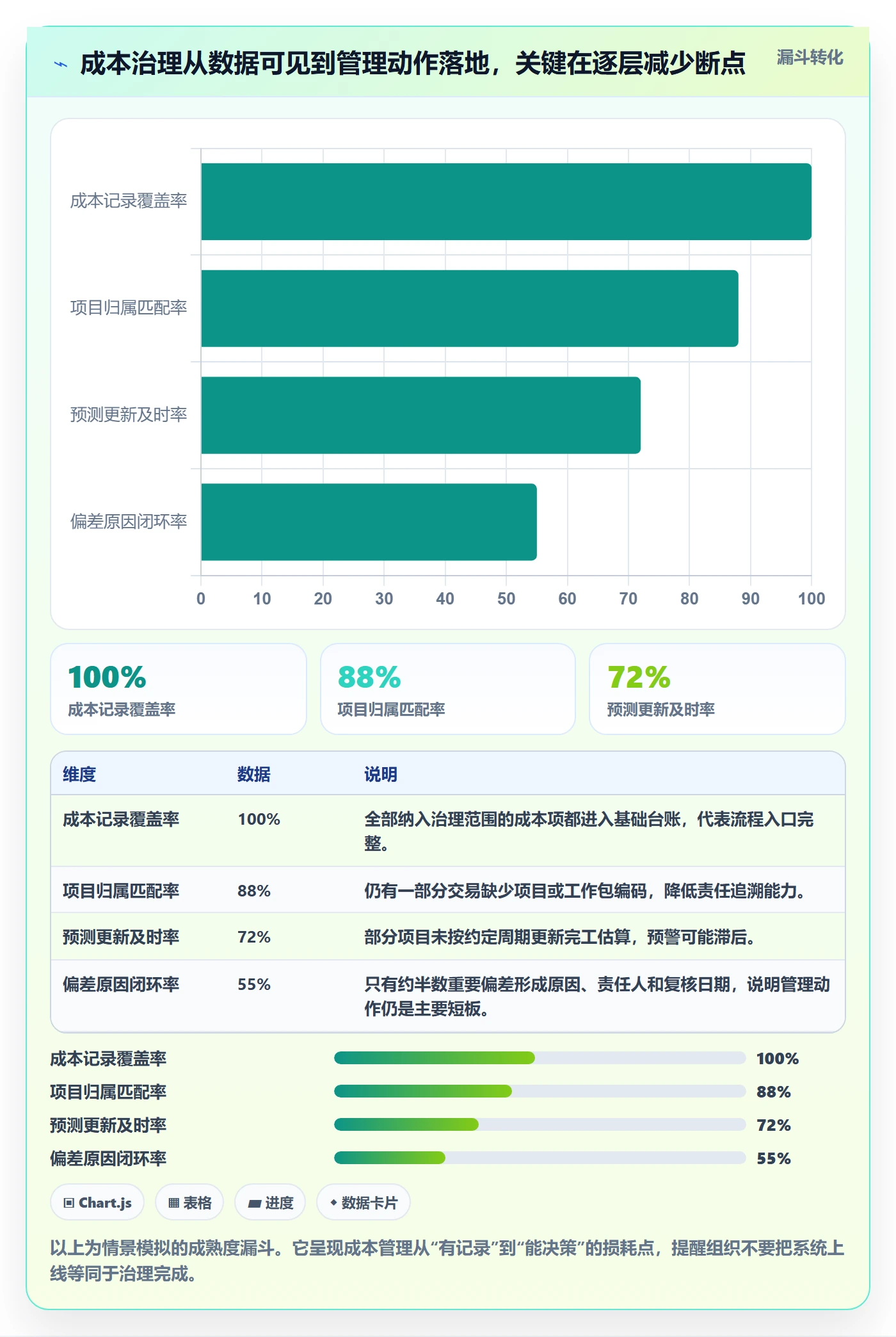

每阶段都应设置可验收结果,例如项目编码匹配率、承诺成本更新及时率、预测偏差解释覆盖率、变更成本评估完成率。若系统上线后只有账号开通数和功能使用率,却没有成本数据及时性与决策质量变化,说明工具落地还没有转化为管理能力。

4. 系统整合前先厘清权威数据源

同一笔成本可能同时出现在采购系统、项目台账、费用报销和财务总账中。整合时要确定哪一处负责记录原始交易,哪一处负责项目归属,哪一处负责完工预测。若多个系统都允许随意改金额,最终会形成多份“正确数据”。

建议为关键字段建立映射表:项目编号、工作包编号、供应商、合同编号、费用类别、发生期间和币种。每月对账时输出无法匹配、重复记录和金额差异清单。先把数据链条打通,再谈自动化预测;否则自动化只会更快地传播错误口径。

成本管理项目成本全流程:管理层落地方案与一文讲清

十、管理层检查清单:用少数关键问题判断成本机制是否有效

1. 立项与基线是否可解释

管理层可以先问:预算是否对应明确的范围和工作包;内部人力、外部采购、实施、测试和运营准备是否完整纳入;估算假设与风险准备金是否写清楚;收益由谁负责验证;若关键假设失效,项目是否有阶段退出机制。

如果项目负责人只能给出预算总额,却说不清成本如何形成,说明立项材料还不足以支撑投资判断。对于高金额项目,可以要求团队展示估算区间和敏感性分析,指出哪个变量变化最可能使项目成本显著偏离。

2. 执行监控是否能够提前发现承诺和预测变化

在月度或关键节点审查中,应问:未付款合同和订单是否全部纳入承诺成本;实际成本与项目进度是否使用一致的截止日期;完工估算是否反映剩余工作量;本期预测和上期预测差异由什么驱动;重要偏差是否已经形成责任人和截止时间。

如果管理团队每次都要在会议上临时拼接不同部门的数据,说明数据机制尚未稳定。若数字齐全却没有原因解释和动作安排,则问题不在报表,而在责任与决策流程。

3. 变更和纠偏是否保留决策依据

每项重要变更都应留存影响评估、批准记录和基线更新;每项成本削减都应说明对范围、质量、进度和收益的影响;每次追加预算都应说明为何原方案不再成立、追加资源将换来什么结果,以及如果不追加会发生什么。

这样做不是为了增加追责材料,而是为管理层建立可复用的经验。若某类变更反复发生,组织可以调整需求治理;若某类工作总是低估,可以更新历史参数;若某供应商经常出现额外计费,可以重审合同结构和验收条件。

十一、结语:成本管理的目标不是花得更少,而是更早看清选择

1. 让每一笔重要成本都能连接到成果、责任和预测

成本管理项目成本全流程,最终不是让项目经理每天盯着一张费用清单,而是让管理层知道投入对应什么交付、还需要投入多少、主要风险在哪里、偏差是否值得接受。预算、承诺、实际成本和完工预测必须使用可解释的口径,并与范围和进度相连。

真正有效的成本控制也不等于一味压缩支出。对于必要的质量保障、风险验证和用户准备,花得少未必更经济;对于低价值范围、无效等待和重复返工,投入再多也不会自动创造收益。判断成本是否合理,要回到项目目标和全生命周期价值。

2. 下一步先做一次小范围的成本闭环试点

如果组织目前主要依靠月末报表,可以从一个重要项目开始,先统一成本边界,建立预算基线、合同承诺、实际成本和完工估算四列台账;然后选取少量关键工作包,把进度、成本和变更连起来;最后设定预警阈值及责任人,连续运行两到三个报告周期。

试点结束后,不要只问系统是否上线、报表是否按时,而要检查三个结果:成本预测是否比过去更早暴露风险;偏差是否能解释到具体工作与原因;管理层是否据此作出过范围、资源、合同或投资决策。如果这三个问题的答案是肯定的,成本管理就从“记录支出”迈向了“管理项目经济性”。

常见问题解答(FAQ)

1. 项目成本全流程管理应从哪一步开始?

我负责的项目经常是预算先拍下来,执行中才发现采购、外包和人力成本口径不一致。想把成本管理做完整,第一步到底是拆预算,还是先统一成本定义?

建议先统一成本口径,再建立预算基线。实际落地时,可先明确哪些费用计入项目、按发生额还是承诺额统计、人工成本采用标准费率还是实际薪酬,以及税费、差旅、外包和共享资源如何归集。之后把项目范围拆成可估算、可验收的工作包,为每个工作包估算人力、采购和其他费用,并指定负责人。

比如一个预算 120 万元、周期 6 个月的软件项目,可将预算分解到需求、开发、测试、部署等阶段,同时保留 10 万元风险准备金。先定口径再拆预算,能避免后续出现“总额没超、某些成本却没人认领”的情况。

2. 项目预算如何避免只在立项时做一次,之后失去作用?

我见过预算表在立项会上通过后就很少更新,等到项目快结束才发现费用已经偏高。管理层应该要求团队按什么节奏复核,才能既及时发现问题,又不让大家陷入重复填表?

把预算管理嵌入固定的项目复盘节奏,而不是额外增加一套月末报表。建议每周更新工作进度与已发生、已承诺成本,每月由项目负责人和财务共同核对预算、实际成本及剩余工作预测;采购合同签订时就登记承诺成本,避免等发票入账才发现支出压力。

举例来说,预算 120 万元的项目执行到 50% 时,若已发生 72 万元、另有 18 万元采购承诺,成本消耗已达到 75%,而进度只有 50%,就应立即检查范围变更、返工或估算偏差。重点不是追求报表频率越高越好,而是让数据更新频率足以支持决策。

3. 项目成本超支时,管理层应该先削减预算还是先查原因?

我遇到过项目费用超过计划后,管理层第一反应就是要求团队压缩人力或取消测试,但结果是延期和返工更多。有什么办法能区分正常波动、范围变化和真正的成本失控?

先拆解偏差原因,再决定是否削减支出。可将超支分为范围变化、资源单价上升、效率低于计划、返工、采购延误等类别,并同时比较成本消耗与工作完成情况。比如项目预算 100 万元,计划完成工作价值 60 万元,实际完成价值 50 万元,实际支出却为 65 万元,说明成本效率值得调查;

但如果多出的工作来自已批准的需求变更,就不应简单归为执行失控。管理层应要求负责人给出剩余工作成本预测、纠偏方案及对质量和工期的影响,再选择调整范围、替换资源、优化采购或申请变更预算。盲目削减测试等关键活动,往往只是把成本转移成后续缺陷和延期。

4. 项目风险准备金应该留多少,什么情况下可以动用?

我做预算时常被要求预留风险金,但不同项目的预留比例差别很大,有时留了也没人敢用,有时又很快花完。管理层怎样设定规则,才能让准备金既能应对不确定性,又不变成随意追加预算的口子?

不宜对所有项目机械套用同一比例。先按风险清单评估发生概率、影响金额和应对成本,再将已识别风险的应急资金与管理层控制的储备区分开;风险较成熟、供应商报价确定的项目可以少留,需求不稳定或技术验证不足的项目应留出更大缓冲。

比如项目预算 100 万元,若识别出两项高风险:接口改造可能增加 4 万元、关键设备交付延迟可能产生 3 万元替代成本,可将相应准备金与触发条件写清楚。动用时要求记录风险事件、金额依据、批准人以及对完工成本预测的影响;若只是未经批准的范围增加,应走变更审批,而不是直接使用风险准备金。

核心关键词

读者评论

毛
毛思妍

我们项目以前月末才核成本,合同已签但未付款的金额经常被漏掉。把承诺成本单列后,预测确实更有参考价值,不过前提是采购和项目组能及时同步订单状态。

董
董承宇

挣值指标适合发现异常,但小团队的工时和完成度数据未必足够稳定。实际使用时,我会先把工作包和验收口径定清楚,否则算出的绩效指数看着精确,解释起来却很困难。

谭
谭诗涵

文中提到区分财务口径和项目口径很实用。我们也遇到过付款、验收和人员投入跨月的情况。想请教,项目复盘时通常用哪个口径和原预算比较,才能既不重复计算,也能看出估算偏差?

文章包含AI辅助创作:成本管理项目成本全流程:管理层落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/593074
