成本管理项目成本全流程:实施团队效率提升与一文讲清

项目成本超支,往往不是因为团队“花得太多”,而是因为管理者直到项目快结束,才发现预算、实际投入和交付范围早已分道扬镳。做成本管理时,我更关注的不是某张报表里写着多少万元,而是每一笔成本能否对应到明确的工作、责任人和决策;如果不能,数字再精确,也只能解释过去,无法帮助团队及时纠偏。本文沿着项目从立项、估算、执行到收尾的全过程,拆解成本管理的关键动作、常见误区和适用边界,并用明确标注的情景模拟展示如何把成本数据变成可执行的管理判断。

一、先讲核心结论:成本管理不是“盯钱”,而是管理偏差

1. 项目成本管理要回答四个问题

一个能支持决策的成本管理体系,至少要回答四个问题:这笔钱为什么要花,花在什么工作上,由谁负责,偏离计划后谁有权采取什么行动。只回答“本月花了多少”,属于记账;能说明“哪些交付物消耗了成本、为什么偏差、下一步如何调整”,才进入管理。

因此,我通常把项目成本管理概括为一条闭环:先定义范围,再建立预算基线;执行中持续记录承诺成本和实际成本;定期解释偏差;必要时调整预测、资源或范围;项目结束后把差异沉淀为下一次估算的依据。缺少其中任何一环,管理动作就容易退化成月底追数。

这也解释了一个常见反常识:预算越精细,不一定越容易控成本。若工作范围尚未稳定,却把每项任务估到小时,精细化只是把不确定性包装成小数点。真正有用的精度,应当与决策需求相匹配:高风险、高金额、难替代的工作值得细分;低风险、低金额、可快速调整的工作,则可以用较粗的估算管理。

2. 成本控制的目标不是把支出压到最低

把成本压低和把成本管好不是一回事。减少测试时间可能让当期人力成本下降,却把缺陷修复、客户补偿和延期交付的成本推到后面;削减关键岗位投入,可能降低预算,却造成返工和团队等待。成本管理的目标应是以可接受的总投入,获得约定的交付结果和质量。

我判断一项节省是否健康,会看它有没有改变交付质量、风险暴露、后续维护负担和组织的机会成本。若少花一万元,却导致关键交付延期两周,且影响后续项目,那不是节省,而是把成本转移到了不容易被当前项目账面看见的位置。

3. 用三层数据让成本变得可行动

成本数据至少需要分成三个层次。第一层是事实:已经发生或已经承诺的支出;第二层是解释:支出对应的范围、工作包、原因和责任;第三层是预测:按当前进度和风险,项目最终会花多少。只看第一层,管理者只能复盘;补上第二层,才能定位问题;再加入第三层,才能提前决策。

数据层次 典型问题 建议记录内容 适用决策
事实层 钱已经花了多少,承诺了多少? 已付款、已报销、已下单、已签约金额及日期 现金流安排、费用核对
解释层 为什么发生,支持了什么交付? 工作包、成本类别、责任人、变更单、偏差原因 成本归因、资源调整、范围决策
预测层 按当前情况最终会花多少? 剩余工作估算、风险预留、完工预测、假设条件 追加预算、缩减范围、调整计划

二、背景和真实场景:成本失控往往发生在工作与财务的交界处

1. 项目成本不是财务费用的简单汇总

财务系统擅长回答费用何时入账、归属哪个部门、是否符合报销规则;项目管理需要回答这些费用服务于哪个交付物、哪个阶段和哪项变更。两类信息有交集,但并不相同。项目成员的工资可能记在部门成本中心,外包合同可能在采购系统里,云资源账单可能按账号汇总;如果它们不能映射到项目工作包,项目负责人就很难判断成本与进度是否匹配。

在组织协作中,我见过一种典型断层:项目经理每周维护计划,采购同事按合同节点付款,财务月底按科目入账,研发负责人记录人员投入。每个人都在认真完成自己的职责,但没有一个共同的成本对象。到了项目评审,大家能拼出“总共花了多少”,却说不清“哪段工作比原计划多花了多少”。

这个问题并不一定需要立刻换系统。更基础的做法,是先统一项目编码、工作包编码、成本类别和变更单编号,并规定各类数据的责任人和更新时点。工具可以减少重复录入、提高可追溯性,但如果编码口径彼此不通,自动化只会更快地产生无法解释的数据。

2. 实施团队的成本结构不止是人天

对软件实施、系统交付和企业数字化项目来说,人力通常是主要成本,但并不是全部。常见组成包括项目经理、顾问、开发与配置人员、测试与数据迁移人员、差旅、外部服务、软件许可、云资源、培训和售后保障。项目看起来“没买什么”,不代表成本低;若关键顾问长期被多个项目共享,机会成本同样真实存在。

尤其要区分实际成本与资源占用成本。一个内部专家没有产生额外现金支出,不等于他的投入没有成本。若他投入此项目的时间挤占了另一个高优先级交付,组织仍然承担了机会成本。对于投资决策,可以把这类成本单独列示;对于财务核算,则按组织的正式核算规则处理,不要把管理口径冒充财务口径。

3. 规模越大,口径不一致造成的损失越明显

小团队可以靠项目负责人记忆和表格维持基本透明;当项目跨部门、跨地域、跨供应商,或同一批人员并行服务多个项目时,人工拼表的风险会迅速上升。中大型企业的项目成本管理难点,通常不是缺少数据,而是数据分布在多个系统,更新周期不同,人员对“投入”“承诺”“完成”的定义也不同。

这类团队可以考虑用项目管理平台连接需求、任务、工时、风险、变更和交付进度,再与财务或采购数据建立映射。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理工具为例,适用场景通常是需要跨团队追踪工作进度和协作责任的组织;具体能否承载成本管理,要看产品能力、企业配置、集成方式和数据治理方案,不能仅凭功能页面就假定它替代财务系统。

选型时,我会先检查平台是否能把成本相关工作对象与项目范围、任务负责人、工时记录和变更记录关联起来,再核实权限、审计、导出和接口能力。若组织还没有统一成本口径,先做流程和数据标准设计,比先购买更多模块更重要。

三、常见误区:账面数字正确,不代表成本管理有效

1. 误区一:只看已发生支出

已经支付的费用只是成本事实的一部分。已签合同未付款、已经下单未交付、已经批准但尚未执行的外包工作,都会影响未来现金流和完工成本。如果项目只在月底查看报销和付款,管理者看到的是滞后的财务结果,可能错过调整供应商、资源安排或范围的窗口。

我建议至少分开记录已发生、已承诺和待决策三类金额。已发生代表实际消耗;已承诺代表组织已承担义务;待决策则是尚未批准、但可能进入基线的需求。三者不能简单相加后称为“实际成本”,但必须同时出现在项目预测视图里。

2. 误区二:预算等于成本基线

批准的总预算可能包含管理储备、风险准备金、税费或部门层面的预留,并不一定等于项目团队可以按工作包追踪的成本基线。若把两者混为一谈,一旦发生偏差,团队就不知道应该动用项目风险预留,还是申请范围变更,亦或只是更新剩余工作估算。

更稳妥的做法,是明确区分批准预算、成本基线、风险预留和管理储备,并记录审批权限。每个组织术语可能不同,关键不是名称统一,而是定义清楚:谁能使用、什么条件下使用、使用后是否需要重新批准。

3. 误区三:实际工时越细,数据越准确

要求团队把每一天切成十分钟记录,并不自然等于精确。若填报动作过于繁琐,成员会集中在周末补录、将工时平均分摊,或者把难以归类的时间塞进默认任务。最后得到的数字看似细,真实度却未必高。

我更倾向于根据决策价值决定填报粒度。若项目采用固定报价,且工时数据用于预测毛利和识别返工,按工作包每周记录通常比按分钟记录更有用;若是合规、收费或产能核算要求,则可以更细,但必须配套清晰的分类规则、审核方式和合理的填报负担。

4. 误区四:成本偏差就是团队效率差

同样是超支,原因可能完全不同:需求新增、估算过于乐观、人员能力不匹配、环境等待、返工、供应商报价变化或项目优先级调整。把所有偏差都归结为“执行不力”,既无法找到根因,也会制造低质量的行为激励,让成员倾向于少报风险或将工作隐藏在模糊科目里。

成本偏差必须结合范围、进度、质量和风险来解释。若实际成本增加,但交付范围也增加,首先应核对变更审批;若投入增加但完成量没有相应提高,则要检查返工、阻塞、任务切换和估算假设;若进度提前且成本略高,则可能是团队主动投入以降低延期风险,不能脱离目标判断好坏。

5. 误区五:设置预警线就等于建立控制机制

“超过预算 10% 预警”只有在预警对象、响应时限、责任人和处理选项都明确时,才有管理意义。否则它只是颜色变化。更重要的是,百分比阈值不适合所有项目:对金额很小但影响关键路径的工作,5% 的偏差可能不重要;对固定报价、利润率极薄的实施项目,3% 就可能需要立即处理。

建议把阈值与金额、风险、项目阶段和预测趋势组合使用。例如,偏差金额超过设定额度、完工预测连续两期上升、关键工作包的剩余成本无法解释,任一条件触发复核。阈值是组织的管理选择,不应伪装成行业通用定律。

四、专业判断逻辑:从范围到预测,建立可追溯的成本闭环

1. 先建立成本对象,再谈估算精度

项目成本管理的起点不是预算表,而是可追溯的工作分解。成本对象可以按阶段、交付物、工作包、供应商或成本类别组织,但要让团队能回答“这笔投入支持什么”。如果一个工作包同时包含需求分析、开发、测试和培训,发生偏差时就很难判断问题来源;如果拆得过细,又会增加维护成本。

我会采用“能支持决策的最小颗粒度”:如果不同工作需要不同责任人、估算方法、风险响应或审批权,就值得考虑拆开;如果拆分后既不会改变决策,也不会提高责任清晰度,就不必继续细化。成本结构应服务管理,而不是追求层级数量。

2. 建立估算假设,而不只是写一个数字

估算至少要记录计算方式、输入条件、边界和信心程度。以实施顾问投入为例,不能只写“30 人天”,还应说明覆盖哪些流程、是否含数据清洗、客户侧配合是否及时、是否含现场差旅以及估算按什么工作日口径计算。这样发生偏差时,团队才能区分“执行偏差”和“前提变化”。

对不确定性高的任务,可以用区间估算替代单点承诺。例如按乐观、最可能和保守情景分别估算,再结合风险判断形成计划值。区间不是为了把责任推给不确定性,而是让决策者看见风险边界,并决定要不要投入更多调研来降低不确定性。

估算方法 适用情形 优点 主要限制
类比估算 早期方案、历史项目结构相近 速度快,适合方向性预算 受历史项目可比性和口径影响
参数估算 工作量可按数量、单价或产能推算 假设清楚,便于调整输入 参数必须经过验证,不能盲目套用
自下而上估算 范围较清楚、工作包已拆分 责任清晰,适合形成执行基线 前期耗时,容易被低估协调成本
区间估算 技术、范围或外部依赖存在较大不确定性 能呈现风险边界和情景差异 需要说明区间概率与决策用途

3. 把预算基线与变化机制一同批准

成本基线应与范围、进度、资源计划相互对应。审批时不能只确认一个总金额,还要确认预算的时间分布、各工作包责任人、风险预留使用条件,以及哪些变化需要重新评估。若项目范围变化却不更新成本预测,基线很快会变成“过去批准过的数字”,而不是可用于管理的参照。

我建议为变更建立轻量但完整的评估卡片:变更内容、业务理由、受影响交付物、增加或减少的工作量、成本影响、进度影响、风险变化、批准人和基线更新日期。小型变更可走快速审批,但不能无记录;重大变更应先判断价值与替代方案,再决定是否进入项目。

4. 执行中同时追踪实际、承诺与预测

每个报告周期至少更新三类数值:本期实际成本、已承诺但未支付成本、剩余工作成本估算。由此形成的完工预测,比简单拿预算减去已花金额更有用。预算剩余不等于工作做完所需的成本;如果剩余任务复杂度上升,项目即使账面还有预算,也可能已经超出最终预测。

可以使用挣值管理的基本思路辅助判断,但要注意它依赖可靠的计划价值和完成度口径。计划价值、挣值和实际成本需要在同一范围、同一时间窗口里比较。若团队把“开始做了”当作完成 50%,或者任务完成状态没有验收条件,计算出来的指数会显得专业,却可能放大误差。

(1)成本偏差的基础判断

成本偏差可用挣值减去实际成本观察:结果为负,说明已完成工作的实际消耗高于对应计划价值;结果为正,说明相对于已完成工作,实际支出较低。这个指标并不直接告诉我们根因,必须继续核对工作范围、质量和计量方式。

(2)成本绩效指数的使用边界

成本绩效指数通常用挣值除以实际成本观察投入效率。指数低于 1,意味着每单位实际投入所获得的已完成价值低于计划口径;但它不代表团队能力差,也不能脱离范围稳定性和项目阶段独立解释。早期阶段的估算和完成度误差,可能让指数剧烈波动。

(3)完工预测要反映剩余工作的新信息

若剩余工作仍按原假设执行,可以用既定的成本绩效趋势推算;若需求、生产率或风险已经改变,就应重新估算剩余工作,而不是机械延用历史指数。预测的价值在于暴露未来可能发生什么,而不是制造一个看起来精确的终值。

5. 把偏差会议从“解释过去”变成“决定下一步”

成本评审不应让每个负责人轮流念数字。有效会议围绕少数需要决策的差异展开:偏差发生在哪里、原因证据是什么、若不处理会造成什么影响、有哪些可选动作、各自对成本和交付的后果是什么。没有需要决策的项目,可以用简短仪表盘代替会议。

行动项要包含负责人、截止时间、验证指标和复查日期。例如,“降低外包成本”不是行动项;“在下周三前完成两家供应商的交付范围对比,确认是否能通过调整非关键报表范围减少预计支出,并由业务负责人批准”才具备执行条件。

五、具体案例与数据观察:一个实施项目如何提前暴露成本风险

1. 案例边界和数据口径

下面是用于说明管理逻辑的情景模拟,不代表公开调查结果,也不是任何特定企业的真实业绩。假设某企业实施内部协作系统,计划周期为 16 周,核算范围包括内部人员投入、外部实施服务、差旅和测试支持,不含长期运维费用。项目批准预算为 180 万元,其中可追踪成本基线 165 万元,风险预留 15 万元。

项目团队约 40 人,包含业务、信息技术、测试、供应商顾问和项目管理角色。计划在第 8 周完成主要配置和首轮数据迁移。项目按每周维护工作包进度、工时和采购承诺,月度汇总财务实际。这里的“完工预测”是根据剩余工作重新估算的情景值,不等同于会计确认金额。

2. 第 8 周发现的不是“超支”,而是投入转化不足

第 8 周时,实际成本为 86 万元,已承诺未支付成本为 22 万元。项目完成度按验收工作包核算为 42%,而计划应达到 50%。团队最初的直觉是“外包费用偏高”,进一步拆分后发现,真正的问题集中在数据清洗反复和业务规则确认延迟:部分顾问投入已经发生,但数据源质量和规则边界没有及时确认,造成配置返工。

如果只看已支付的 86 万元,可能会认为预算仍然充足;把承诺成本和剩余工作放进预测后,基准情景的完工成本上升到 191 万元,较批准预算高出 11 万元。若数据责任人按期确认规则,并冻结低优先级报表范围,预测可回落至 176 万元左右;若延迟继续,保守情景可能达到 205 万元。这里的关键不是预测值有多精确,而是团队在第 8 周就看见了可干预的成本驱动因素。

这组情景数据说明,成本偏差往往沿着“输入不稳定,返工增加,人员投入上升,剩余工作预测恶化”的链条传导。若项目只对比预算和已付款,最先出现的风险会被隐藏在时间差和工作包之间。

成本管理项目成本全流程:实施团队效率提升与一文讲清

3. 成本拆分后,管理动作从平均削减变成针对性纠偏

团队将成本按工作包拆开后,发现各部分走势并不相同。配置和接口工作接近计划,培训准备略低于预算;数据治理与迁移已经超出原估算,且存在继续扩大风险。若按总预算同比例削减每个工作包,可能伤害本来正常推进的配置和测试,却不能解决数据返工的根因。

项目经理随后组织业务负责人确认数据责任人,设置规则冻结日期;将两项低优先级报表移入后续版本;要求供应商把迁移工作分为样本验证、批量转换和验收三个关口。项目没有直接压低团队人数,而是先减少不必要的重复投入,并为重大数据问题设置升级机制。

工作包 原计划成本 第 8 周估算完工成本 主要解释 拟采取动作
需求与方案确认 24 万元 27 万元 业务规则确认延迟,会议与澄清次数增加 设定规则冻结日期,变更进入审批
配置与接口 48 万元 49 万元 总体接近基线,部分接口需补充校验 保持范围,集中完成接口验收
数据治理与迁移 31 万元 42 万元 源数据问题导致重复清洗和迁移返工 先抽样验证,明确数据责任人
测试与上线准备 32 万元 35 万元 迁移返工压缩测试窗口,预计需要额外支持 保留关键回归测试,减少低价值报表范围
培训与交接 15 万元 14 万元 部分培训内容可采用内部录制材料复用 验证复用质量,避免影响关键用户培训

4. 用情景预测比较“省钱”与“保交付”的代价

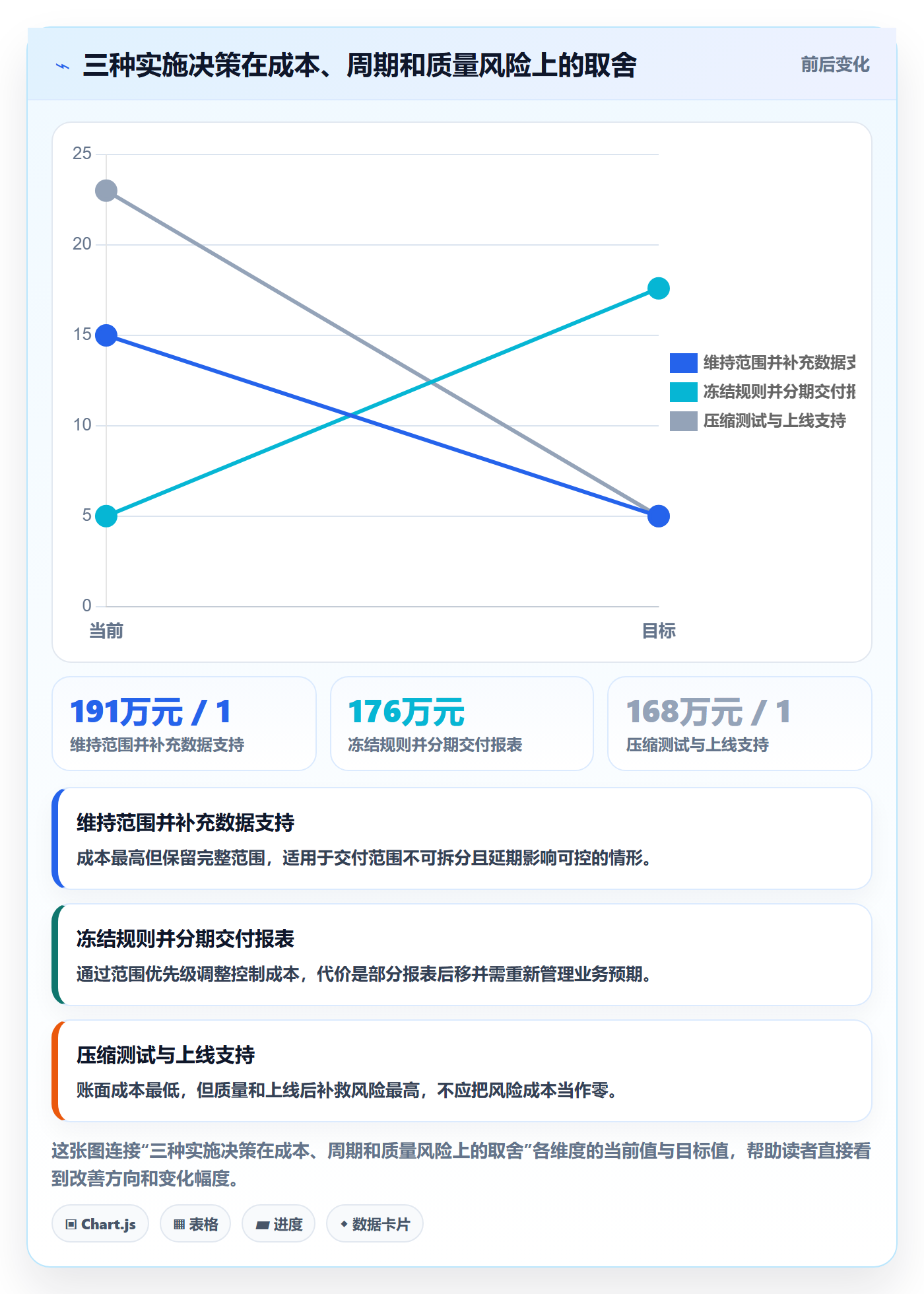

下表继续使用情景模拟数据。它不是一个有标准答案的预算优化题,而是展示不同决策如何影响总成本、交付范围和质量风险。团队需要明确每个选项的代价,不能只看哪一个数字最低。

方案 预计完工成本 预计上线时间 范围与风险判断 更适合的前提
维持原范围并补充数据支持 191 万元 原计划附近,约延后 1 周 保留全部主要交付,但需承担预算追加或动用预留 全部范围均有明确业务价值,延期代价可接受
冻结数据规则并削减低优先级报表 176 万元 接近原计划 核心流程保留,部分报表进入后续版本,需管理预期 报表不是上线阻断条件,业务方愿意接受分期交付
压缩测试和上线支持 168 万元 表面上提前约 1 周 短期支出下降,但缺陷逃逸和上线后返工风险上升 仅在风险经过验证且有充分回退方案时考虑

从成本管理角度看,第三种方案的数字最低,却未必是总成本最低。若上线后出现关键流程故障,补救、停工和用户支持可能吞掉节省金额。第二种方案则把工作范围的优先级透明化,将成本削减集中在低优先级需求上;它是否可行,取决于业务负责人是否同意分期,而不是项目经理能否单方面删除任务。

成本管理项目成本全流程:实施团队效率提升与一文讲清

5. 项目收尾要把预测误差变成估算资产

假设项目最终以 178 万元完成,较原批准预算高 2 万元,但低于第 8 周基准预测。若团队只记录“最终超预算 2 万元”,就丢失了最重要的信息。复盘还应记录数据清洗返工的原因、规则确认等待时间、报表分期带来的实际影响、估算假设是否成立,以及预测从 191 万元下降到 178 万元的关键动作。

下一次估算时,可以据此建立更准确的工作量范围,例如将数据质量评估设为前置工作包,把样本迁移设为正式决策门槛,并把业务规则确认纳入客户侧责任清单。学习的对象不是“这个团队应该更努力”,而是项目系统里哪些输入、接口和决策机制需要调整。

六、团队规模与项目阶段不同,管理动作也应不同

1. 小团队或短周期项目:先追踪三类关键成本

团队规模较小、周期短、范围稳定时,不必照搬大型项目治理。先追踪人工投入、外部采购和范围变更三类成本,并明确每周更新谁负责。每个工作包保留计划投入、实际投入、剩余估算和偏差原因,通常就足以支持及时判断。

小团队最容易出现的陷阱,是为了看起来规范而建立过多字段和审批层级。若填一笔成本要经过多个表单,成员就会绕开流程。我的建议是先用最少字段跑完一个项目周期,再根据实际决策缺口增加字段,而不是在项目启动时试图一次性建成“大而全”的成本系统。

2. 固定报价实施项目:优先管理毛利驱动因素

固定报价项目的收入相对确定,成本超支会直接侵蚀毛利。此类项目要特别关注人力投入与交付范围的对应关系、客户侧等待时间、变更单及时性和非计划支持。仅看总工时不能说明问题,还要区分可计费工作、合同内交付、售前承诺转入的工作以及未获批准的额外需求。

当客户提出新需求时,团队应先判断它是否已在合同范围内,再评估成本和进度影响。若只是口头接受,后续很难把额外投入转化为正式变更。此时管理者要在客户关系和商业边界之间作判断:哪些是合理澄清,哪些已经改变交付承诺,不能用“先做再说”替代成本决策。

3. 工时计费项目:加强分类和审核,不要只盯填报率

按工时收费或核算产能的项目,工时分类直接影响账单、内部成本和资源利用率。此类团队需要定义可计费、不可计费、返工、培训、等待和项目管理等类别,并规定周度填报截止时间。审核重点不应只是“所有人都填了”,还要看异常高低、连续零记录、与任务状态明显不匹配的投入。

工时记录的可信度需要抽样验证:随机选取已完成工作包,比较任务记录、会议纪要、交付物和工时分布。若团队为了提高填报率而降低审核质量,数据覆盖可能很高,但决策价值仍然很低。准确性比表面完整更重要。

4. 高不确定性项目:设置阶段门,降低过早承诺

技术探索、创新产品和复杂集成项目,早期范围变化不可避免。此类项目不适合把全部预算一次性细化到每个任务,更好的办法是分阶段投入:先为验证假设、原型和技术风险评估设立预算门槛;达到阶段目标后,再决定是否扩展范围和资源。

阶段门不应成为拖延决策的行政审批,而要明确进入下一阶段需要哪些证据。例如关键接口是否打通、样本数据是否可迁移、用户流程是否通过验证、主要风险是否有可行缓解方案。若证据不成立,停止或缩减项目也是成本管理的有效结果。

七、把流程落到日常:从启动会到收尾复盘的操作清单

1. 启动阶段:先确认预算边界与责任接口

项目启动前,负责人应确认预算从哪里来、由谁批准、按什么口径核算、哪些部门承担人员成本、采购和差旅如何归属。没有明确边界时,团队可能在执行中不断争论一笔成本“算不算项目费用”,并错过及时纠偏机会。

  • 确认项目目标、交付范围、验收条件和不包含事项。
  • 建立成本对象与项目编码,明确工作包、成本类别和责任人。
  • 区分批准预算、成本基线、风险预留和管理储备。
  • 定义实际成本、承诺成本、剩余估算的来源和更新频率。
  • 确定重大变更审批权限、金额阈值和升级路径。

2. 估算阶段:把假设、区间和依赖写进记录

估算表除了金额,还要写清数量、单价、人员角色、工作日口径、外部依赖和信心等级。对客户配合、数据质量、环境准备等关键条件,应设置责任人和最迟确认日期。这样团队可以把风险管理前置,而不是等偏差出现后才解释“原来我们以为”。

大额且难以逆转的采购,应尽早核实合同边界、付款节点和退出成本;小额且易替代的支出,则不必增加过多审批。成本治理的强度应与金额、风险和可逆性匹配,才能减少控制成本本身对交付效率的侵蚀。

3. 执行阶段:按固定节奏更新,不要月底集中补账

建议每周更新工作进度、工时和剩余估算;采购或外包承诺按合同和订单变化及时同步;每月由项目负责人对照财务实际做一次核对。这样既能获得足够及时的管理信号,也能避免项目团队每天重复核账。

每次更新后,优先检查三类变化:完工预测是否连续上升,成本增加是否有范围或风险依据,剩余工作是否仍按原生产率估算。若没有新信息支撑预测变化,应回到工作包和估算假设核实,而不是直接覆盖旧预测。

4. 变更阶段:先评估整体影响,再批准工作

变更申请应说明业务价值和不变更的后果,同时列出成本、进度、质量、运维和风险影响。项目负责人不必把所有小需求都升级到高层审批,但必须保证授权人与基线更新动作明确。批准了范围变化却不调整预算或进度,等于要求团队在不透明的条件下承担新增成本。

  1. 记录变更来源、提出人、期望结果和验收标准。
  2. 分析涉及的工作包、资源、采购、测试和后续维护。
  3. 比较加入当前版本、延后交付和拒绝变更三种方案。
  4. 由授权人批准,并明确成本与进度基线是否更新。
  5. 在执行后验证变更价值,记录实际投入与原估算差异。

5. 收尾阶段:核对成本,也核对成果和未完成义务

项目收尾时,除了核对最终成本,还要确认未结采购、供应商尾款、资源释放、质保支持和未完成变更。若仅凭付款结束判断项目成本已封账,可能漏掉已经发生但尚未入账的义务,也可能把后续运维费用错误地归进项目。

复盘要能让下一项目直接使用:保留估算假设、偏差原因、有效干预措施、未解决风险、供应商表现和实际资源投入。复盘不应成为追责会议,而应回答“哪项经验能改变下一次计划”。

八、工具与数据设计:自动化之前,先让口径能够互相解释

1. 工具解决记录和关联,不能替团队做判断

当一个组织同时用项目管理平台、工时系统、采购系统和财务系统时,最重要的不是把所有数据强行塞进同一个界面,而是建立稳定关联:项目编码、工作包编码、供应商编号、变更编号和期间口径需要能对上。系统可以自动汇总,但“为什么成本上升”仍需要责任人结合范围和交付解释。

对 100 人以上的组织,工具价值往往体现在跨团队协作、权限管理、流程追踪和数据整合,而不是单纯把表格搬到线上。引入 PingCode 或其他项目管理平台时,我会要求先用一个真实项目验证:需求变更能否关联工作任务,任务能否关联责任人和投入,成本数据能否导出并映射到财务口径,权限是否满足跨部门治理。

2. 选择工具时,先看四个实际场景

演示环境里每个流程都能跑,并不等于工具能适应企业日常。建议围绕真实场景做验证,尤其关注异常分支,而非只看标准路径。

  • 变更发生时:能否保留原估算、审批记录和新基线,避免覆盖后无法追溯。
  • 人员跨项目时:能否区分项目投入、部门管理和非项目工作,避免重复计算。
  • 供应商费用发生时:能否把订单、验收节点和付款计划映射到具体工作包。
  • 项目被审计时:能否查询谁在何时修改了数据,是否支持权限隔离和历史导出。

3. 不要为了整合而牺牲系统边界

财务系统应继续承担正式财务记录和会计核算职责;项目平台适合承载范围、任务、变更、风险和执行状态;工时系统可能承担考勤或资源核算。把所有业务都塞进一个系统,可能产生重复维护、权限混乱和责任不清。

更稳妥的架构是定义主数据来源和数据交换规则:哪些字段以财务系统为准,哪些由项目团队维护,出现差异由谁裁决,多久同步一次。只有在数据责任清晰后,自动化报表才会稳定;否则平台看起来实时,底层口径却可能彼此矛盾。

4. 用少量指标构建项目成本仪表盘

仪表盘不需要堆满图表。我通常先保留六类信息:批准预算与成本基线、累计实际成本、已承诺成本、完工预测、偏差金额与比例、待决变更金额。再按项目需要增加工作包趋势、返工成本、客户等待时间或供应商费用。

每个指标都要定义口径和责任人。例如“完工预测”究竟包括已承诺金额吗,是否含风险预留,是否使用最新剩余工作估算,都要写清楚。否则不同项目的同名指标无法横向比较,管理者容易把口径差异误读成执行差异。

九、不同情况下的取舍:什么时候要细,什么时候应该轻

1. 预算金额大、范围稳定:提高工作包透明度

当项目金额大、合同周期长、关键采购难以逆转时,成本风险的绝对影响高,值得投入更多估算和审核工作。可以细分成本对象,设置阶段门,定期滚动预测,并要求重大工作包负责人解释偏差。此时增加治理成本,可能换来更早发现问题和更有依据的决策。

但即使是大型项目,也不要把每个任务都纳入同等强度的控制。应优先关注高金额、关键路径、低可替代性、历史偏差大或外部依赖强的部分。控制资源稀缺时,按风险排序比平均分配检查频率更有效。

2. 小额、短周期、易调整:接受粗粒度管理

小项目如果每周花数小时填报和审批,管理成本可能超过潜在节省。此时可以用总额上限、关键采购审批、周度偏差说明和项目结束复盘替代复杂的成本基线管理。重要的是留出足够的可追溯信息,而不是要求形式上的精细。

如果多个小项目由同一团队并行执行,虽然单个项目金额不高,整体资源冲突却可能很大。这时要提升的是组合层面的资源和优先级可视性,而非把每个小项目都做成重型治理。

3. 范围频繁变化:优先管变更和决策速度

变化频繁的项目如果坚持用固定预算数字考核每个工作包,团队很容易陷入不断解释基线变化。更合理的做法是保留每次批准的范围与成本版本,关注变更带来的净影响,并采用滚动预测。管理者应让新增需求的价值、代价和机会成本在同一张决策桌上比较。

这并不意味着“敏捷项目不用管成本”。相反,预算可以按迭代、阶段或团队容量设置,定期判断继续投入是否仍有足够价值。区别在于管理对象从逐项固定任务,转为阶段性成果、团队能力和范围优先级。

4. 质量或合规风险高:不把必要控制当成可削减浪费

医疗、金融、关键基础设施、个人信息处理等涉及高风险或强合规要求的项目,测试、审计、权限和留痕成本不能简单列入“可压缩项”。减少一轮必要验证,可能让项目在后续承担远高于短期节省的整改、事故和合规成本。

取舍时应先区分必须满足的法规和安全要求、经风险评估可调整的控制项,以及纯粹来自习惯的重复流程。只有经过责任主体确认,才能调整控制强度。项目负责人不能仅凭预算压力自行取消必须履行的审查。

5. 项目已明显偏离基线:先判断继续投入的商业理由

当完工预测持续恶化,不应自动追加预算,也不应只为守住原预算而盲目砍范围。应重新回答三个问题:剩余工作完成后能产生什么价值,替代方案是否更便宜或更快,停止项目的沉没成本和后续损失分别是什么。

继续投入的合理性取决于未来收益和剩余成本,而不是已经花出去的钱。已经发生的支出属于沉没成本,不能单独成为继续项目的理由;但合同退出费用、业务中断、迁移成本等未来影响仍需要纳入决策。停止、缩减、重新谈判或继续完成,都应建立在同一套未来影响比较之上。

十、下一步行动:用四周建立最小可用的成本闭环

1. 第一周:选一个项目,统一口径

不要先全公司铺开。选择一个金额适中、团队愿意配合、近期仍有关键决策的项目,明确预算、成本基线、实际成本、承诺成本和完工预测的定义。确定项目编码、工作包编码和责任人,列出目前数据来自哪些系统。

2. 第二周:拆出高风险工作包

将项目范围拆到足以识别责任、估算和风险的粒度,不追求任务数量。优先识别大额采购、关键人员投入、数据迁移、外部依赖、客户配合和高返工风险工作,并为每个工作包记录估算依据、假设和信心程度。

3. 第三周:建立实际与预测的更新节奏

规定谁更新工时、谁同步采购承诺、谁核对财务实际,以及项目负责人何时更新剩余工作估算。第一次运行时不要急着惩罚偏差,而要检查数据是否能互相解释、更新成本是否合理、团队能否找到差异来源。

4. 第四周:召开一次只讨论决策的成本复盘

选出金额影响最大或趋势最值得关注的三项偏差。对每项偏差说明原因证据、可能后果和备选动作,并记录谁在何时完成、如何验证。会后检查决策是否真正改变了范围、资源或风险,而不只是形成了会议纪要。

四周后,根据试点结果判断是否需要接入项目管理平台、工时系统或财务数据。若手工对账仍然可控,先优化流程;若重复录入、跨项目冲突和审计追溯已经成为主要瓶颈,再明确工具需求和集成边界。先解决管理问题,再让工具放大正确的流程,通常比先上线系统再补制度更稳妥。

十一、总结:好的成本管理,让坏消息出现得更早

项目成本管理的价值,不是让预算表永远不变,而是让团队尽早知道哪些假设已经失效、哪些投入正在偏离交付、哪些选择会改变最终结果。只盯已发生支出,得到的是延迟的答案;把范围、承诺、实际、剩余工作和变更放在一起,才有可能提前行动。

我最看重的一条判断是:成本数字必须能回到具体工作,成本偏差必须能转化为明确选择。没有工作归属的数字无法解释,没有预测的实际成本无法预警,没有责任人的行动计划也无法纠偏。成本控制不是让团队少做事,而是帮助团队把有限资源用在真正有价值、必须交付、风险可接受的工作上。

下一步可以从一个正在执行的项目开始:统一成本口径,挑出三个高风险工作包,建立实际、承诺和完工预测的周度更新,再用一次成本评审验证数据是否支持决策。等这个闭环跑通后,再决定要不要扩大流程、接入工具或提高估算精度。先让成本可解释,再让成本可预测,最后才是规模化自动管理。

常见问题解答(FAQ)

1. 项目成本管理应该从哪个环节开始?

我以前以为成本管理就是项目快结束时核对预算,结果需求一变,团队已经投入了不少工时,才发现成本超出预期。想知道从立项到交付,哪些节点最值得提前设检查点?

不要等到报销或结项时才开始管成本。立项阶段先明确成本口径:是否包含内部工时、外包、软件订阅、设备和返工;再把预算拆到交付物或阶段,并为每项标注负责人和估算依据。执行中至少在需求基线确认、阶段验收和重大变更时复核实际投入与剩余工作量。

比如一个计划 12 周、预算 30 万元的项目,可以按周记录人员投入,按阶段比较预算消耗和已验收成果。若预算已使用 60%,但可验收成果只完成 35%,就应立即检查范围膨胀、等待时间或返工,而不是简单要求团队加快进度。

2. 如何估算项目人力成本,避免低估实施团队投入?

我做项目计划时通常能列出开发和实施工时,却容易漏掉沟通、测试、培训和上线支持。等这些工作集中出现,预算和排期就一起吃紧,怎样估算才不至于只算“写代码”的时间?

估算人力成本时,应按角色和工作活动拆分,而不是只用“人数乘以项目周期”。至少分别估算需求澄清、设计、实施、测试、部署、培训、协调和返工处理,并注明每项的依据,例如历史相似项目记录或负责人评审。一个可操作的做法是先做任务级估算,再单独列出不确定性较高的工作;

若缺少历史数据,可暂按总工时的 10%,20%设置风险预留,并在每个阶段根据实际记录校准。这个比例不是固定标准:新系统集成多、需求未定或验收规则含糊时,预留应更高;流程成熟、范围稳定时则可降低。

3. 项目中途需求变更,怎样判断是否会造成成本超支?

我遇到过业务方说“只是加一个小功能”,团队口头答应后才发现还要改接口、补测试并重新培训。有没有一种简单的方法,能在答应变更前把成本和进度影响说清楚?

先不要按功能描述的字数判断变更大小,而要评估它对范围、依赖、验收和后续维护的影响。每项变更都记录新增工作、受影响任务、所需角色、预计工时、可能的返工,以及是否挤占原定交付内容。

可以用一页变更单对比“接受变更”和“维持基线”:例如新增功能预计 24 人时,若测试和培训再需 12 人时,总计 36 人时;若团队本阶段只能提供 20 人时,就必须明确延后交付、增加资源或删减其他范围,不能把差额隐藏在原预算里。只有获得授权并更新成本基线后,才把变更纳入执行计划。

4. 怎样用项目成本数据提升实施团队效率,而不是增加填表负担?

我担心要求团队每天登记工时,会让实施人员把精力花在填表上,而且记录出来也未必能帮助决策。哪些数据值得收集,怎样从数据里判断真正的效率问题?

优先记录能触发行动的数据,不必追求每分钟精确计时。通常按任务或工作类别记录投入工时、预算消耗、已完成并验收的工作、等待时间和返工原因,每周汇总一次即可。判断效率时不要只看“工时是否超计划”,还要看超出的原因:若工时高但验收成果稳定,可能是估算偏差;若等待时间上升,可能是依赖方响应慢;

若返工占比持续增加,应检查需求和验收标准。可先选一个实施周期试行两到三周,比较记录所需时间与发现的问题价值;若数据不能改变排期、范围或资源决策,就应简化字段,而不是继续增加报表。

核心关键词

读者评论

罗
罗安琪

我们团队以前只核对已付款金额,后来把已签合同和剩余工作估算也纳入月度预测,确实能更早发现预算压力。不过预测值依赖负责人持续更新,忙起来后这一步最容易落下。

唐
唐可欣

工时填报粒度这点很有共鸣。我们试过要求细到半小时,结果不少人月底补填,数据看着详细却难以复盘。按工作包周更更可行,但跨项目共享人员的投入仍不太好归属。

石
石文博

成本偏差不宜直接等同于效率问题,但实际推进时,变更、返工和估算偏差经常混在一起。文章提到记录假设和变更单,我觉得关键还在于谁负责审核这些记录,否则归因容易流于主观。

文章包含AI辅助创作:成本管理项目成本全流程:实施团队效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/592157

赞 (0)
飞飞飞飞
成本管理指南:实施团队如何做好成本管理,效率提升全流程
上一篇 49分钟前
人力成本实操方法:实施团队提升成本管理效率的效率提升方法与模板
下一篇 49分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
