不少实施团队并不是“花超了”才发现成本失控,而是在项目结束后才第一次把差旅、外包、驻场、返工和未开票工时放到同一张表里。此时财务报表可能显示费用没有超预算,项目却已经亏损:人天被低估、变更没有计价、垫付款迟迟未回收,真正的成本散落在多个部门。费用管理的关键,不是把报销审批再加两层,而是让每一笔支出在发生前有依据、发生时能归属、发生后能复盘。
一、先讲结论:费用制度要管住决策,而不只是报销
1. 费用管理的对象是“可解释的成本承诺”
我判断一套费用制度是否有效,通常不先看报销规则写得多细,而先看团队能不能回答三个问题:这笔钱为什么要花?由哪个项目、阶段或客户承担?如果不花,交付结果会发生什么变化?这三个问题回答不清,审批就容易退化为“看金额签字”,报销则退化为“有票就报”。
实施团队的成本不只等于已经付款的费用。项目成员投入的人天、外包工作量、差旅、驻场补贴、测试环境、设备运输、返工和延期引起的额外投入,都可能改变项目毛利。若只盯财务报销单,看到的是现金流出的一部分;若只看工时,又容易漏掉供应商账期、税费和已承诺但尚未付款的支出。
我建议把费用管理定义为:对预算、承诺、发生、入账、归属和偏差采取一套连续控制机制。它从方案和合同评审开始,不应等到员工提交报销时才启动。

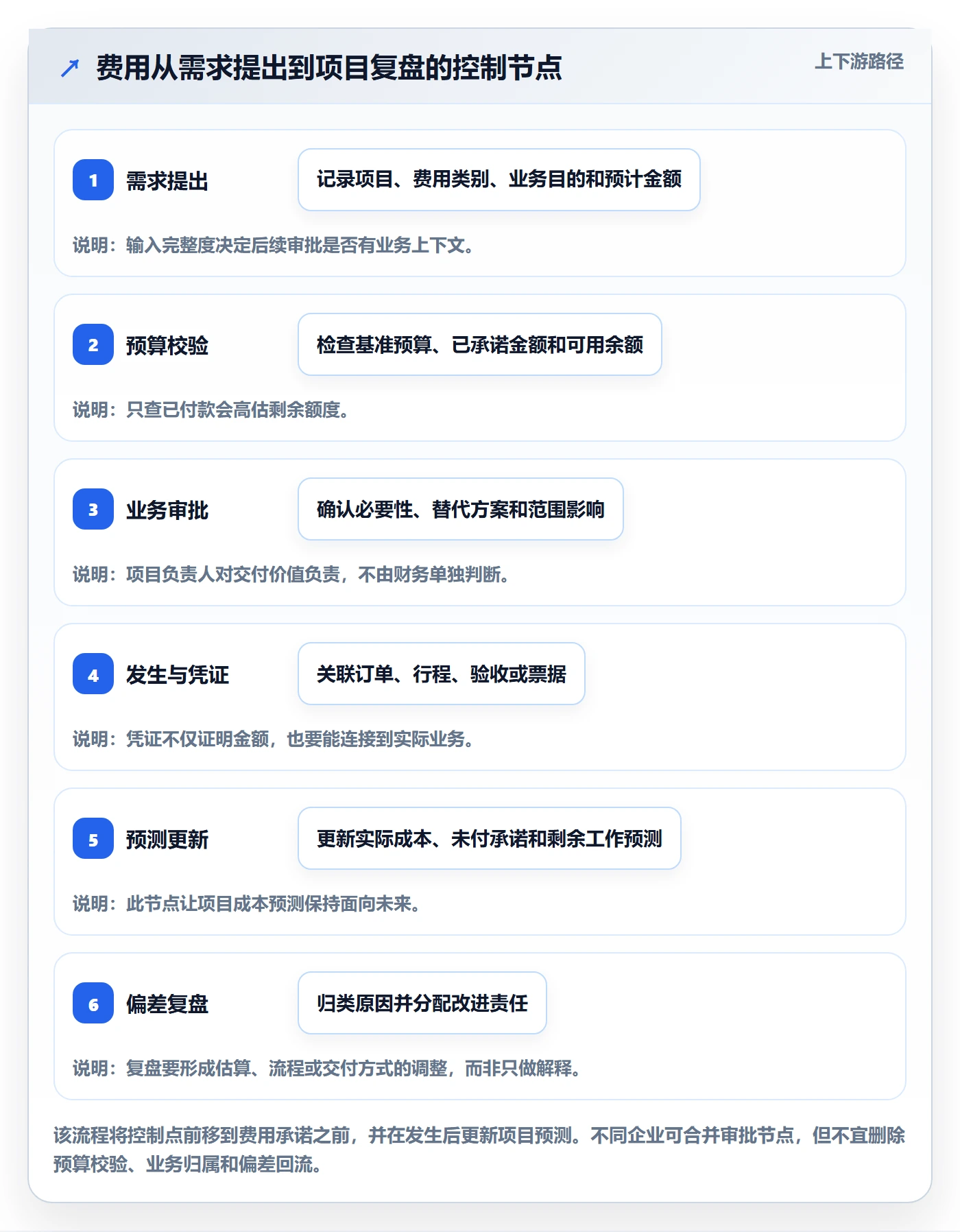

2. 制度的最小闭环是预算、归属、审批、核销、复盘
一套可执行的制度至少要闭合五个环节:预算先有口径,支出能找到责任对象,审批发生在承诺之前,票据与业务事实能够核对,偏差最终回到项目决策。缺一个环节,成本数据就会出现断点。
- 预算:明确预算总额、预算周期、费用类别及测算假设。
- 归属:每笔费用关联项目、客户、阶段、任务或内部成本中心。
- 审批:按金额、费用性质、预算余量和例外原因分层授权。
- 核销:核对申请、发生、凭证、合同约定和付款状态。
- 复盘:解释偏差来源,判断是估算问题、执行问题还是范围变化。
这五步不是五张表格,而是一条业务链。比如驻场差旅申请已经批准,但项目范围后来变化,新增驻场两周没有重新评估预算,那么原审批只能证明最初的出差有授权,不能证明新增费用仍然合理。
3. 先建立“可见性”,再追求“压费用”
许多团队一谈费用管理就先设限额、砍差旅、压供应商报价。这些动作可能短期降低现金支出,却未必降低交付成本。为了省一趟现场支持而增加远程沟通和返工,或为了压低外包单价而投入更多内部验收人力,都可能只是把成本从一个科目挪到另一个科目。
制度的第一目标应是让成本可见、可归属、可解释;第二目标才是优化成本。没有分类和归属之前,统一压缩预算会误伤必要投入,也会让真正的低效支出继续藏在模糊科目里。
| 管理问题 | 只做报销控制 | 建立项目成本闭环 |
|---|---|---|
| 预算是否超支 | 付款后或报销时才发现 | 将已发生与已承诺金额一并纳入预测 |
| 费用属于谁 | 常落在部门公共费用中 | 关联项目、阶段、客户或成本中心 |
| 偏差如何解释 | 用“业务需要”或“情况特殊”概括 | 拆分范围变更、估算偏差、执行偏差与异常事件 |
| 优化是否有效 | 只看报销金额下降 | 同时观察交付结果、返工、毛利与回款风险 |

二、为什么实施团队更容易在项目中途失去成本控制
1. 交付工作跨部门,费用天然分散
实施项目经常由销售、交付、产品、采购、财务和客户成功共同参与。销售可能承诺额外培训,交付承担现场支持,产品团队投入定制开发,采购处理外包和设备,财务最后接收发票。每个部门都能看到自己负责的那一段,却不一定有人看到项目整体的成本承诺。
一个常见结果是:差旅归员工报销,供应商费用归采购,内部工时留在项目管理记录里,延期损失则没有会计凭证。项目结束时,财务只能按已有单据统计,项目负责人却感觉投入远高于账面数字。双方并非谁算错了,而是统计对象和时间口径不同。
2. 交付周期让“支出发生时间”和“业务决定时间”错位
项目的成本决定往往早于付款。采购合同签订时已经形成了承诺,人员排班确定后也意味着稀缺产能被占用;但费用可能要到验收、开票或付款后才出现在财务数据里。只按现金支付分析,容易把已承诺支出误当成预算余量。
反过来,报销审批也可能晚于业务发生。员工先垫付交通或住宿费用,项目经理数周后才看到报销单。审批人面对的是已经发生的事实,能够决定的只剩是否合规和如何入账,无法再判断是否值得发生。这就是为什么“事前申请”必须覆盖高金额、不可逆或可替代性低的支出。
3. 项目预算常把不确定性藏进一个总数
项目报价中常见一个总预算,但它可能由人天估算、差旅假设、外包报价和风险预留拼成。若没有保留这些假设,项目团队只知道“还有多少额度”,不知道预算为何这样设定。范围变化后,团队可能继续沿用旧预算;即使支出超标,也无法判断是原始估算过于乐观,还是执行阶段出现了可控偏差。
我更倾向于把预算拆成可解释的成本池:基准交付成本、客户现场成本、外部采购成本、项目风险预留和已确认变更成本。风险预留不是可以随意花掉的“机动金”,而是由指定角色管理、需要记录触发原因的缓冲区。
4. 管理者经常把“费用合规”和“项目经济性”混为一谈
一张报销单符合公司制度,不代表这项支出对项目经济。某次差旅票据齐全、标准合规,但如果远程协作即可完成,仍可能是低效投入。另一笔临时外包费用虽然超出常规审批额度,却可能是为了避免客户验收延期和更大规模的赔偿风险。
因此,审查至少要分两层:先判断凭证、标准、授权是否合规,再判断支出是否符合项目决策和交付需要。前者通常由财务制度定义,后者需要项目负责人提供业务理由,不能要求财务单独承担业务判断。

三、常见误区:看似严格,实际会制造新的盲区
1. 误区一:把审批层级加高,就等于控制更严
审批链条越长,不一定越能控制成本。若审批人只看金额,不看预算余额、项目阶段、费用必要性和替代方案,增加签字只会延长等待时间。团队还可能把一笔支出拆成多笔申请,或先发生后补批,制度表面严格,实际信息质量更差。
有效审批的关键不是“多一个人签字”,而是每个审批角色承担不同判断。例如项目负责人判断业务必要性,预算责任人确认预算来源,采购或财务核验标准和凭证,超预算事项由有权限者判断是否重新授权。相同内容被多人重复确认,通常是流程设计问题。
2. 误区二:所有费用都设一个固定额度
统一额度容易执行,但会忽略项目类型和交付阶段差异。远程实施、跨区域驻场、复杂迁移和紧急故障支持,成本结构并不相同。相同住宿标准或交通限额,在不同地区和客户现场可能产生完全不同的可执行性。
我更建议设“基准标准加例外审批”:常见、可预测的费用按区域或角色制定标准;高风险、临时、超预算或客户变更相关的支出,要求写明理由、业务影响和费用归属。例外不是违规的同义词,但必须留下可审计的决策记录。
3. 误区三:预算剩余额度就是可以继续花的钱
假设项目预算为100万元,账面已经支出70万元,不能因此就认定还有30万元可用。如果另有15万元采购合同已经签订、8万元报销正在流转,真正未被占用的预算可能只剩7万元。预算看板必须区分已发生、已承诺、待核销和可用额度,否则余额会给出错误安全感。
我会把项目预测成本拆成“实际成本加未来承诺加剩余工作预测”。剩余工作预测尤其重要:项目尚未完成的任务可能继续消耗人力、差旅和环境资源。已经发生的费用说明过去,承诺说明已做出的决定,剩余工作预测才帮助管理者决定下一步。
4. 误区四:只盯单笔大额,忽略小额高频和返工成本
大额采购显眼,但小额支出可能因频次高而累积成明显成本。重复出差、临时加班餐、低金额外包修补、反复购买临时资源,都可能在单据层面看起来合理。更隐蔽的是返工:它往往被记为正常工时,没有单独费用票据,却直接侵蚀项目利润和团队产能。
识别这类问题,不必一开始就建复杂模型。先按项目和费用类别统计次数、金额、发生阶段、发起人及是否与变更相关,再看高频支出是否集中于某类任务。若小额支出与反复验收失败、需求澄清不足或环境准备不充分同时出现,真正该修的可能不是报销标准,而是交付过程。
5. 误区五:为了压成本,把风险预留全部取消
风险预留并不等于浪费。实施项目存在数据质量、客户配合、接口稳定性和验收周期等不确定因素。预算中没有任何缓冲,通常不会让风险消失,只会使团队在风险发生后以紧急采购、临时加人和超预算审批的方式承担成本。
但风险预留也不能变成没有规则的备用金。应明确预留由谁控制、什么条件可以动用、需提交哪些证据、是否需要同步更新预测。若一笔储备连续被用于常规需求,说明预算分类或范围控制可能有问题,而不是风险本身太多。

四、制度设计逻辑:先统一口径,再设计权限与流程
1. 第一步:明确成本对象和核算口径
制度设计首先要确定“费用归到哪里”。对于实施团队,常见维度包括项目、客户、交付阶段、费用类别、责任部门和成本性质。维度不必一次做得很复杂,但项目和费用类别通常要能关联,否则团队无法把支出与报价、交付范围和毛利放在一起看。
还要明确人力成本如何处理。可以采用标准人力成本率估算项目投入,也可以只在管理报表里展示工时、不计入正式财务成本。两种方法都可以,但必须明确口径。若一部分项目计入人力成本,另一部分不计,项目毛利就失去可比性。
同样需要写明统计时点:费用按业务发生日、发票日、审批日还是付款日入账;跨项目共享的资源如何分摊;客户承担的代垫费用如何区分;取消行程或采购产生的损失如何记录。口径不一致时,数字再精确也无法支持决策。
2. 第二步:把预算拆成可验证的测算假设
预算不是拍一个总数,而是对交付方案的量化表达。至少要能回溯到人天、单价、计划差旅、采购或外包范围、风险预留以及已知客户约束。这样,发生偏差时才知道要调整的是估算参数、资源安排还是项目边界。
| 预算组成 | 建议记录的输入 | 容易漏掉的边界 |
|---|---|---|
| 内部人力 | 角色、人天、标准成本率、投入阶段 | 跨项目支援、等待客户输入、返工工时 |
| 差旅与驻场 | 人数、频次、天数、区域标准、交通方式 | 临时改期、驻场延期、现场等待 |
| 外部采购 | 合同金额、范围、交付物、付款节点 | 变更单、验收条件、延期或取消费用 |
| 风险预留 | 风险类别、触发条件、批准责任人 | 被常规需求消耗、重复计入预算 |
| 客户变更 | 变更内容、估算工时、报价与确认状态 | 先做后批、口头承诺、未更新预测 |

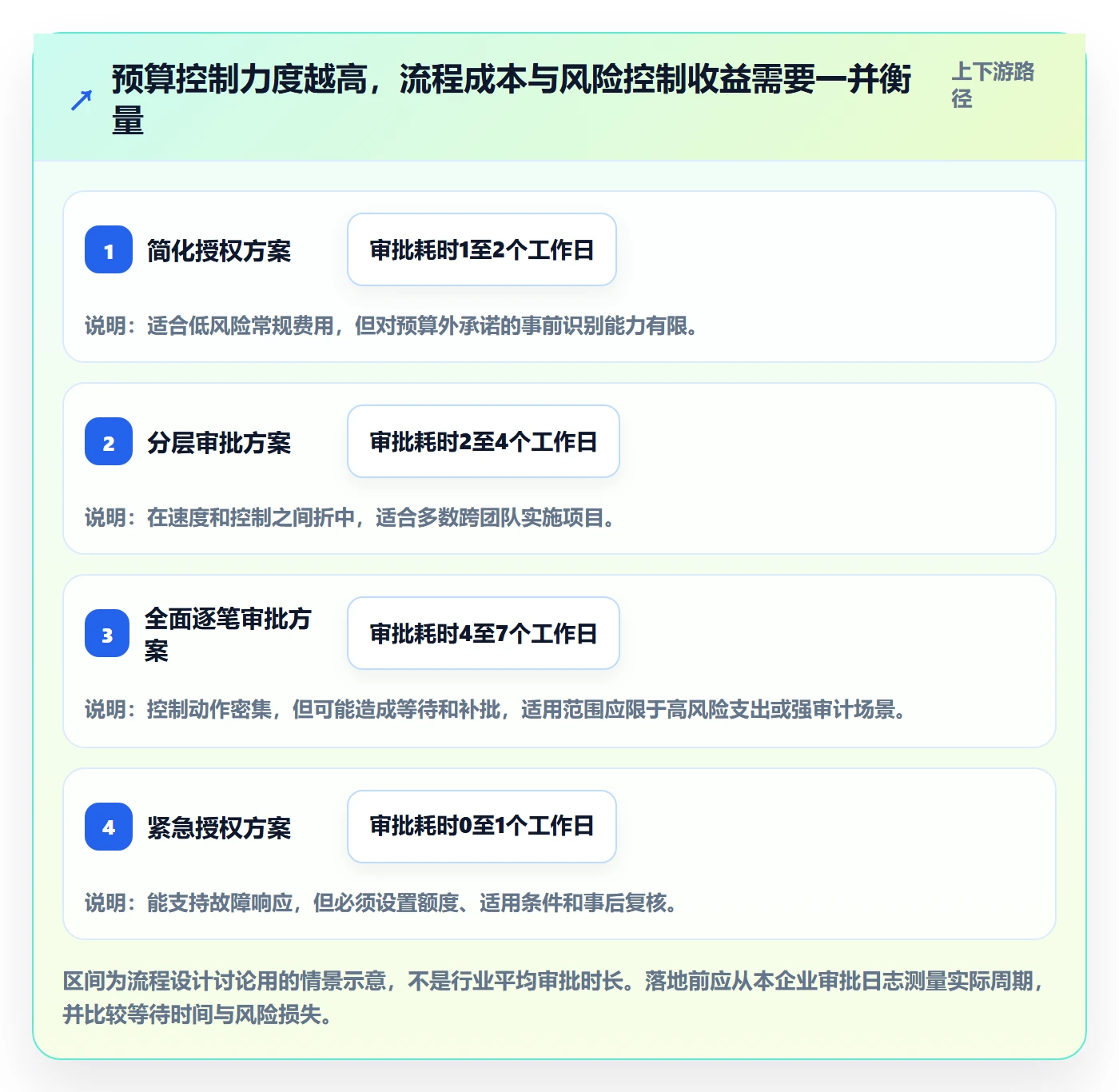

3. 第三步:按风险与可逆性设计审批,而不是只按金额分层
金额是审批的重要条件,但不是唯一条件。低金额、高频、可重复的费用可以采用简化授权;金额不大但涉及客户承诺、数据安全、合同范围或不可退采购的事项,仍需要更严格的审查。相反,金额较高但已经纳入批准预算、合同和采购计划的支出,不一定每次都从头审批。
我的判断逻辑是同时看四个维度:金额大小、是否超预算、是否不可逆、是否改变客户范围。金额越高、超预算越明显、越难撤销、越可能形成对外承诺,授权级别就应越高。制度里还应规定紧急事项的补录期限和复核人,避免“紧急”成为长期绕过流程的通道。
(1)低风险、可预测费用
例如已纳入计划的常规差旅,可按标准自动校验预算和行程,减少重复审批。重点在于建立合理标准和抽查机制,而不是让项目负责人逐笔重新证明常规事项。
(2)高风险、不可逆费用
例如超预算外包、提前采购专用设备、临时扩大驻场范围,应要求说明替代方案、项目收益或风险规避价值,并由预算责任人和业务负责人共同确认。
(3)紧急费用
例如生产故障现场支持,可能无法按常规节奏等待审批。可以设定紧急授权额度、适用情形、事后补录时限和复核要求。紧急流程解决的是时间约束,不应免除归属、凭证和复盘。
4. 第四步:让变更控制和费用审批相互连接
项目范围发生变化,必须同步评估成本和收入影响。客户新增报表、接口或培训,如果只在任务列表里新增工作,而没有评估人天、差旅、外包和交付周期,预算就会逐步失真。费用系统无法替代变更管理,但流程可以要求费用申请引用对应变更记录。
在实际管理中,我建议把变更分为三种状态:已提出、已评估、已确认。已提出的需求可以形成风险预测,但不应自动当成已批准收入;已评估事项要呈现成本和交付影响;只有获得约定授权后,才能更新基准预算或启动新增支出。这样可以减少“先做了再补手续”的沉没成本。
5. 第五步:设置异常阈值,但不要把阈值误当成目标
偏差阈值的作用是触发检查,不是自动判定违规。例如某费用科目达到预算的80%,可以进入预警;预测成本超过批准预算一定比例,应重新评估交付方案;连续两个月出现同类例外,则应检查流程或估算模型。阈值要与项目规模相适应,不能让小项目被固定金额阈值放过,也不能让大型项目被过于敏感的比例告警淹没。
企业可以先用一段时间的项目数据校准阈值。没有历史数据时,先采用简单的金额加比例双阈值,并标注为试运行规则;积累数个项目周期后,再按项目类型、复杂度和地域调整。比起一开始制定看似精确的复杂规则,先保证数据能持续回收更重要。

五、具体案例:把“项目超支”拆成能采取行动的偏差
1. 案例背景:预算没有爆表,项目毛利却持续下降
以下是一个用于说明方法的匿名化情景案例,数字为示意数据,不代表特定企业的真实经营结果。某实施团队承接一项周期约四个月的系统上线项目,初始预算为100万元,预算表中包括内部人力、差旅、外包和风险预留。项目进行到第十周时,财务付款口径显示支出约68万元,看上去仍在预算内。
但项目经理发现验收时间可能延后,交付团队仍有大量任务未完成。进一步把工时、未报销差旅和已签合同纳入后,预计最终成本约为121万元。偏差并非来自某一笔明显违规费用,而是由范围变更未计价、现场支持延长和返工共同构成。
2. 先统一四种数字:预算、实际、承诺和预测
团队把成本看板拆成四个口径。预算是经过授权的基准;实际是已经发生并按统一规则归属的成本;承诺是合同、订单或已批准申请形成的未来支出;预测则是实际成本、承诺和剩余工作估算的合计。把四个数字分开后,管理者不再用“已付款多少”代替“项目最后会花多少”。
| 成本口径 | 示意金额 | 项目负责人如何使用 |
|---|---|---|
| 批准预算 | 100万元 | 作为原始基准,未经授权不随意改写 |
| 已确认实际成本 | 68万元 | 解释已经发生的投入,注意补充未报销和内部工时 |
| 已承诺未付款 | 11万元 | 识别合同和采购订单形成的未来现金支出 |
| 剩余工作预测 | 42万元 | 结合未完成任务、预计驻场和验收安排更新 |
| 完工预测成本 | 121万元 | 与预算比较,触发变更确认或交付方案调整 |
3. 再按原因归类,区分可控偏差和范围变化
项目组把预计超出的21万元拆成三类。第一类是客户新增需求造成的约12万元成本,涉及新增接口与报表,应走范围变更和报价确认。第二类是需求理解偏差导致的重复验收,约5万元,需要检查需求澄清和验收标准。第三类是驻场延长和临时差旅,约4万元,需要判断是客户依赖延迟、项目排期不合理,还是远程协作方案不足。
这一步很关键,因为三类偏差不能用同一种办法解决。新增需求需要谈变更,不应简单削减交付人力;重复验收要改质量和确认机制;驻场延长则要分析现场必要性、客户输入节奏和远程支持条件。把它们统称为“费用超支”,会让团队只看到结果,看不到责任链。
4. 形成决策:不是每一项超支都要立刻砍掉
团队对新增需求进行成本与收益评估,确认其中一部分属于客户范围变更,完成书面确认后更新预测;对重复验收,项目经理与客户重新确认验收样例和通过标准;对驻场延期,则将现场工作重新排期,保留确实需要的关键节点,其他任务改为远程支持。
这里的管理重点不是确保最后一分钱都不超预算,而是确保每一项偏差都对应一个有权作出的选择:接受额外投入、调整范围、延长周期、改变交付方式,或承担风险。若管理者没有显式选择,团队往往会默认继续做,成本自然累积。
5. 把复盘结果回写到下一次报价
项目结束后,团队没有只记录“最终成本比预算高21万元”,而是把可复用的因素写回报价模板:同类接口项目增加需求澄清工作量;客户数据准备不充分时增加风险说明;驻场预算按阶段和触发条件拆分;验收样例在开发前确认。这样,复盘才会改变下一次决策,而不是成为一份归档报告。

六、工具与数据:什么时候需要系统,什么时候表格够用
1. 先判断问题是“流程断裂”还是“工具不足”
团队人数少、项目数量有限、费用类别简单时,结构清楚的共享表格可能足够。若预算版本常被覆盖、审批记录散落在邮件和聊天里、费用无法回到项目、承诺金额靠人工汇总,那么问题已经不只是表格功能不足,而是流程和数据关联缺少稳定载体。
我会先问:一个项目经理能否在十分钟内找到当前完工成本预测?能否解释预算余额扣除了哪些承诺?财务能否把凭证追溯到业务申请和项目?如果这些问题需要临时找多人拼表,工具投入才有明确的业务目标。
2. 不要把项目协作平台误当成专业财务系统
项目协作平台可以承担项目、任务、变更、负责人和进度信息的关联,也可以帮助团队追踪成本偏差的行动项;但它不必然具备财务核算、税务处理、付款、发票验真或总账管理能力。工具边界要在选型时说清楚,避免把任务管理记录当作正式财务凭证。
例如,某些中大型团队会使用 PingCode 一类项目管理平台来连接需求、任务、交付阶段和责任人,再通过财务或费用系统处理报销、付款和会计核算。适合的做法是让项目编号、变更编号或成本中心成为两类系统之间的关联字段,而不是要求项目协作平台承担完整财务职能。是否采用此类工具,仍要依据组织规模、现有系统和集成能力评估。
3. 表格、费用系统和项目平台各自解决不同问题
| 载体 | 适合解决的问题 | 主要风险或边界 | 适用阶段 |
|---|---|---|---|
| 结构化表格 | 小规模项目预算、简单归属和月度复盘 | 版本冲突、权限弱、承诺与实际易混淆 | 项目数量少、流程稳定的试运行期 |
| 费用报销系统 | 申请、审批、票据、付款和财务核验 | 若缺少项目维度,难以解释交付经济性 | 报销量大、审计或财务流程要求较高的组织 |
| 项目管理平台 | 项目范围、任务、变更、责任人和交付进展 | 不能默认替代会计核算和税务处理 | 项目协作复杂、跨团队追踪要求高的组织 |
| 集成后的管理链路 | 把预算、项目变更、费用凭证和成本预测关联起来 | 字段口径、主数据和责任边界必须先统一 | 多项目并行、跨系统数据重复录入明显的组织 |
4. 系统上线前先定义关键字段和异常处理
常见失败路径是先买工具,再争论项目编号、预算归属、审批权限和人力成本口径。结果是系统里有大量数据,却无法合并分析。上线前至少要约定项目唯一标识、费用类型、预算版本、审批状态、承诺状态、凭证链接、变更关联和统计截止日。
还要设计异常数据处理机制。例如员工无法确认项目归属、供应商合同跨多个项目、费用发生后项目已经关闭、客户代垫费用未回收,这些情况不能靠删除记录解决。应设置临时归属、待确认责任人和处理时限,避免异常项永久停留在公共费用里。
5. 用小范围试运行验证流程,而不是一次性全量上线
试运行可以选两个差异明显的项目:一个范围稳定、费用结构简单;另一个跨部门较多、变更较频繁。验证重点不是界面是否完整,而是预算能否追溯、审批是否及时、承诺是否纳入预测、财务与项目团队的口径是否一致,以及偏差复盘是否真的产生动作。
若两类项目都能完成闭环,再扩大范围。若简单项目能跑、复杂项目跑不动,问题可能出在变更管理或跨部门责任分配;若两类项目都需要大量线下补录,则应先简化字段和审批规则,而非继续增加系统配置。

七、不同组织与项目情况下的行动建议
1. 小团队、项目数量少:先把一张表做对
若团队规模较小、项目负责人稳定、报销量有限,不必一开始引入复杂审批系统。先建一份受控台账,至少分开记录预算、实际、承诺和剩余预测,并要求每笔成本有项目归属、发生日期、类别、责任人和凭证链接。
每周更新项目预测,每月做一次偏差复盘。先跑两到三个项目周期,找出最常见的归属缺失、预算估算偏差和审批延误,再决定是否自动化。此阶段的重点是口径一致,而非表格美观或字段数量。
2. 中大型、多项目并行:建立统一主数据与分层治理
多个部门同时交付时,单靠各项目经理维护表格很难确保一致。应统一项目编码、费用类别、审批角色和预算版本规则,并明确谁维护客户、项目、成本中心等主数据。否则,不同团队可能将同类费用命名为不同类别,汇总后无法比较。
还需设立跨部门例会或异常审查机制,重点讨论完工成本预测、预算外承诺、重大范围变化、长期未核销支出和反复出现的例外。会议不应逐张审报销单,而应处理需要经营决策的事项。
3. 固定价项目:重点盯住剩余工作与范围变化
固定价项目的收入通常较稳定,成本超出会直接侵蚀毛利。管理重点不只是报销限额,而是实际完成工作量与剩余工作预测。若需求持续增加、验收反复或客户依赖延迟,必须尽早判断是否触发合同变更、延期协商或交付范围调整。
项目负责人每周至少复核一次重大偏差和剩余关键任务。对未经确认的新增工作,应评估成本影响并记录决策,不要等到验收失败才回看最初的预算假设。
4. 按人天结算项目:重点确保工时、费率与范围一致
按人天结算不代表成本风险较低。客户可能对工时合理性、角色费率和工作成果有要求,团队也可能因低效协作消耗更多交付人天。应将工时记录与任务、阶段和客户确认相连,并区分可计费、不可计费、返工及内部协调时间。
如果无法区分这些工时,团队会误以为项目收入随投入自然增加,却忽略客户不认可的工时和未来续约影响。记录规则不必复杂,但要能解释投入去了哪里,以及哪些工作属于合同范围。
5. 外包占比较高:先管合同范围和验收,不要只比单价
外包成本管理的重点是工作说明、交付物、验收标准、变更价格和付款节点。低价报价若不包含测试、文档或缺陷修复,后续可能由内部团队补做。采购比较应把总交付成本纳入,而不只看供应商报价。
每次外包申请都应关联项目任务或交付物,并预先约定范围变更如何计价。对关键供应商,可记录交付准时率、验收通过率和返工工时,帮助团队判断后续合作是否真的划算。
6. 多区域或长期驻场:采用分阶段预算与触发机制
长期驻场不适合只设一个总差旅额度。可以按阶段预估人数、天数和地点,设定客户输入延迟、现场环境未就绪等触发条件。超过原计划时,项目负责人需要重新评估远程替代、排期调整及合同影响。
如果费用增加来自客户侧条件,不要只在内部账上记作“差旅超支”。应记录事实、沟通日期、对交付计划的影响和客户确认状态,为后续协调提供证据;同时遵守合同约定和企业审批规则。

八、实施路线与衡量方式:制度不是发布后就算完成
1. 用四周建立可运行的最小制度
企业不必等到系统上线或全年预算周期开始才启动。可以用四周完成第一版制度:第一周统一成本口径和项目归属;第二周盘点现有审批和费用类型;第三周选两个项目试运行预算、承诺和预测台账;第四周复盘数据缺口,修订规则并明确责任人。
- 第一周:定口径。明确实际、承诺、预测、内部人力和客户代垫的统计规则。
- 第二周:定权限。确定项目负责人、预算责任人、财务、采购和部门负责人的职责边界。
- 第三周:跑试点。在不同复杂度的项目中记录申请、审批、实际发生和完工预测。
- 第四周:做复盘。检查归属完整度、审批周期、承诺漏记和超预算原因,形成修订版。
2. 选择少数真正影响决策的指标
指标太多会让团队忙于填报,少数关键指标更有价值。建议从四类开始:预测准确性、费用归属质量、审批与核销效率、偏差处置效果。每个指标都要定义口径、负责人和使用场景,避免只在月报里出现却不触发任何决策。
| 指标 | 建议口径 | 管理用途 | 注意事项 |
|---|---|---|---|
| 完工成本预测偏差 | 项目完工实际成本与某一固定预测时点预测值之差,按金额或比例展示 | 检验预算和剩余工作预测质量 | 必须固定预测截点,不能事后修改历史预测 |
| 费用归属完整率 | 具有有效项目或成本中心归属的费用笔数占比 | 识别公共费用和数据断点 | 需区分暂挂和最终归属,避免为了提高比例乱填项目 |
| 预算外承诺占比 | 未纳入当前批准预算的承诺金额占承诺总额比例 | 发现先签约、后补预算等风险 | 承诺确认规则应在采购和合同流程中一致执行 |
| 偏差行动按期完成率 | 在约定期限内完成的成本改进行动数占到期行动数比例 | 检验复盘是否真正转化为执行 | 不以关闭数量代替效果,需抽查措施是否有效 |
| 费用核销周期 | 从费用发生或申请到核销完成的中位天数 | 发现流程阻塞和员工垫付负担 | 区分员工提交延迟和审批处理延迟 |
3. 把指标放进决策节奏,而不是只放进报表
项目周会关注未来成本和范围变化;月度经营复盘关注项目组合、重大偏差和毛利影响;季度制度评审关注类别、阈值和授权是否适配业务。相同指标在不同会议上的用途不同,不能期待一份月报同时解决项目排期、财务核算和制度治理。
对于单个项目,预测成本超过基准并不自动意味着失败,但需要解释原因和处理路径。对于整个项目组合,若多个项目都在同一阶段低估差旅或外包成本,就应检查报价模型和交付方法。团队层面的重复偏差往往比单个项目偶发超支更值得优先治理。
4. 定期检查制度有没有诱发错误行为
任何控制规则都可能产生副作用。按报销金额考核项目经理,可能导致费用转记其他成本中心;按审批速度考核财务,可能诱发形式化审批;预算不允许调整,可能让团队继续隐藏变更;只奖励低费用项目,也可能使必要的质量投入被压缩。
每个季度可以抽查几类样本:预算内但交付质量异常的项目、费用较低却延期的项目、例外审批频繁的项目,以及项目毛利与实际团队投入差距明显的项目。检查目的不是追责先行,而是确认制度有没有把团队推向错误的优化方向。
5. 让复盘结论回到估算、合同和交付方法
若同类项目连续出现人天低估,应修订估算模型或拆分项目类型;若客户变更经常没有及时确认,应调整合同与变更流程;若差旅反复超标,应检查计划、客户协同和远程支持能力;若核销周期过长,则需要检查审批职责和凭证要求是否过度复杂。
一份真正有用的复盘,至少会改变一个决策输入:下一次报价、排期、供应商范围、授权阈值或风险预留。若每次总结都只是“加强管理、严格审批”,那么问题很可能没有被拆解到可执行层面。
九、不同情况下的取舍:控制力度与交付效率如何平衡
1. 取舍一:审批更严,还是响应更快
审批更严可以减少未经授权的支出,却可能拖慢现场响应。解决办法不是简单二选一,而是把常规支出、预算外支出和紧急支出分开处理:常规事项走标准授权,预算外事项增加评估,紧急事项允许有限授权并要求事后复核。每类流程都应有明确边界和时限。
若团队经常以紧急理由补批,说明正常流程可能过慢、授权过度集中,或项目计划缺少风险缓冲。与其持续扩大紧急额度,不如先统计紧急事项发生原因和审批等待时间。
2. 取舍二:统一标准,还是允许项目差异
统一标准有助于公平、审计和成本比较;项目差异则是实施业务的现实。可以统一流程字段、凭证要求、权限原则和例外记录方式,同时允许地区标准、项目风险等级和合同模式有差异。
最不适合的是既没有统一规则,又没有例外机制:团队各自决定、财务事后追问。较好的做法是统一底层控制原则,再把差异写成可解释的参数,而不是让项目经理靠经验临时协商。
3. 取舍三:追求精确核算,还是保证及时可用
人力成本、共享资源和间接费用都可以分摊得更精细,但精细核算需要数据和维护成本。对于决策而言,过晚得到的精确数字,可能不如及时获得的合理估算。企业应区分正式财务核算与经营预测:前者遵循会计与审计要求,后者可以使用透明的估算规则,但必须标注假设。
如果管理层需要判断项目是否继续、是否追加资源,预测口径必须及时;如果需要报表入账和纳税,则应按正式财务制度处理。不要把两种口径混成一个数字,也不要让“还没精确算完”成为延迟经营判断的理由。
4. 取舍四:压低费用,还是保护交付质量
削减费用有时确实能提高项目利润,但如果削减的是测试、需求澄清、客户培训或必要的现场验证,可能带来返工、延期、争议和续约损失。判断节省是否有效,要同时看成本变化、交付质量、验收结果、客户满意度及后续支持负担。
我通常不把“预算低于计划”直接视为管理优秀。只有在交付范围和质量达到承诺、没有把成本转移到其他团队或后续阶段、节省原因可复用时,才值得沉淀为有效优化经验。
5. 取舍五:统一用一套制度,还是按项目类型分层
统一制度有助于管理和审计,但固定价、按人天、外包交付、长期驻场的成本风险不同。比较稳妥的结构是“一套底层原则加若干项目控制模板”:统一归属、授权、凭证和复盘规则;根据合同类型调整重点指标、预算拆分方式和变更要求。
项目类型分层不应演变成各团队自行制定彼此矛盾的制度。每一种模板都需要统一版本、明确适用条件,并定期根据项目数据评估是否仍然有效。

十、结语:费用管理做得好,不是每笔钱都不花
费用管理真正要解决的,不是“如何让团队少报几笔费用”,而是让项目负责人能够在成本还可调整时,看清已经发生什么、已经承诺什么、剩余工作还会消耗什么,并及时选择接受投入、调整范围、改变交付方式或重新协商客户预期。
我最看重的判断标准是:一笔费用能否追溯到业务目的,预算变化能否对应到授权决策,项目偏差能否回到估算和交付方法。若三者都成立,制度才真正帮助经营;若只增加签字、表格和限制,却不能改善项目决策,就只是把成本管理变成了流程负担。
下一步可以先做一件具体的事:选一个正在执行的项目,把预算、已付款、已发生待核销、已承诺未付款和剩余工作预测放到同一张表里,再用一小时解释最大的三项偏差。解释不出来的地方,往往就是制度最应该补上的地方。
常见问题解答(FAQ)
1. 实施团队如何区分项目成本、部门费用和可计费成本?
我在整理实施项目预算时,发现差旅、外包和内部工时经常被不同团队归到不同口径里。月底项目看起来超支了,但我不确定是实际成本失控,还是费用分摊方式不一致。
先统一成本口径,再讨论是否超支。建议把成本分为直接成本和间接成本:直接成本包括项目成员工时、差旅、外包及项目专属采购;间接成本包括管理、办公等共享费用,按事先约定的规则分摊。可计费成本则是合同允许向客户收费的部分,不等于项目发生的全部成本。
例如,项目实际发生差旅费 8,000 元,但合同只允许报销其中 6,000 元,剩余 2,000 元仍是项目成本,只是不一定能向客户回收。制度中要分别记录“发生金额、归属项目、可计费金额、分摊规则”,避免把收入回收情况误当成成本数据。
2. 实施项目的人工成本应该按工时记录,还是按固定比例估算?
我正在给团队设计成本核算办法,成员每天填工时可能会增加负担,但只按项目预算比例估算又担心数据失真。有没有一种兼顾管理价值和填报成本的做法?
不要一开始就要求所有人精确到每 15 分钟。对工期较长、毛利敏感或存在范围变更风险的项目,建议按天或按半天记录工时,并使用统一的任务类别;低金额、短周期项目可按阶段估算,但要在项目复盘时校准。人工成本可按“有效工时 × 标准小时成本”计算,标准小时成本应包含工资及约定的雇主成本,并每年更新。
举例来说,团队成员标准成本为每小时 180 元,某项目投入 120 小时,则核算人工成本为 21,600 元。管理重点不是追求每分钟准确,而是能识别工时是否持续偏离预算、偏差来自需求变更还是执行效率。
3. 费用管理制度应设置哪些审批节点,才能控制风险又不拖慢交付?
我见过报销审批层级很多,项目成员为了赶进度先垫钱,之后才补手续;也见过审批过松,月底才发现费用超预算。我想知道审批权限和项目预算应该怎样配合。
把审批重点放在预算占用和例外事项上,而不是让每笔小额支出都走同一条长流程。制度可按金额、费用类型和预算状态设置权限:预算内的小额日常费用由项目负责人审批;超过单笔阈值、超预算或新增外包等事项,再升级到部门负责人或财务审批。
具体金额阈值应依据组织规模和历史支出确定,例如先用近三个月数据找出常见费用区间,再设置能覆盖大多数正常支出的快速通道。无论采用何种权限,申请时都应记录项目、费用类别、预算余额、用途和凭证要求;超预算申请必须说明影响及替代方案,不能只凭口头同意。
4. 实施团队如何尽早发现项目成本超支,而不是等到项目结束才复盘?
我遇到过项目中期看起来进展正常,结项时却发现加班、返工和额外差旅把利润吃掉了。团队已经有费用报销记录,但我不清楚应该看哪些指标,才能提前采取行动。
每周或每两周把实际成本、已承诺但未入账的费用、剩余工作量放在一起看,单看已报销金额容易低估风险。可设置三类预警:累计成本超过阶段预算、剩余预算不足以覆盖预计工作量、需求变更导致新增人天尚未获得客户确认。
比如项目预算为 30 万元,完成 60% 时已发生及已承诺成本达到 22 万元,若剩余工作仍估计需要 14 万元,预计总成本将是 36 万元,应立即评估范围、资源和变更报价,而不是等结项后追责。预警后要记录负责人、纠偏措施和复查日期,才能验证措施是否有效。
核心关键词
文章包含AI辅助创作:费用管理指南:实施团队如何做好成本管理,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/592088
读者评论
我们以前也是等报销单齐了才算项目成本,后来把已签采购和待报销费用一起放进预测,预算余量确实更接近实际。难点是内部人力成本率怎么定,口径变动后项目之间还是不太好比较。
审批分层这个思路比较实用。实际执行中,项目经理常常既提申请又判断必要性,超预算时容易变成自己给自己解释;最好再明确谁负责复核例外,以及多久更新一次预测。
返工成本确实容易被正常工时掩盖。不过如果要求每次返工都单独归因,团队填报负担可能很重。我们更倾向于先记录重复验收、需求变更等少数高频原因,再定期抽查工时。
