预计成本管理方法大全:实施团队成本管理实操方法落地清单

预计成本管理最容易失效的时刻,往往不是预算超支已经发生,而是团队还在用“预算总额减去已花金额”判断项目是否安全。一个项目可能只消耗了 45% 的预算,却已经完成了 70% 的工作;也可能花掉了 80% 的预算,关键交付物仍停留在一半。只看支出、不看已完成工作和剩余工作,得到的不是成本预测,而是一张滞后的付款记录。本文把预计成本管理拆成一套实施团队可执行的动作:统一口径、建立基准、滚动预测、解释偏差、触发决策,并给出适用于不同项目阶段的落地清单。

一、先讲核心结论:预计成本不是“算一个数”,而是持续更新的决策系统

1. 先把三个容易混淆的数字分开

我判断一套预计成本管理是否有效,第一步不是检查表格有多少列,而是看团队能否清楚区分预算、已发生成本和预计完工成本。三者看似相近,实际回答的是不同问题:预算回答“批准花多少”,已发生成本回答“到现在花了多少”,预计完工成本回答“按当前情况做完,大约要花多少”。

如果团队把“预算减去已花金额”直接当作剩余可用成本,就容易忽略未结采购、已承诺但未付款的费用、待确认变更、返工和完工后的收尾工作。对实施团队来说,现金是否已经支付,不等于成本是否已经发生;合同是否已经签订,也不等于所有交付成本都已经锁定。

管理数字 它回答的问题 常见组成 最容易漏掉的内容
成本基准 批准范围内计划花费多少 任务预算、资源预算、采购预算、风险准备金安排 基准未随正式变更更新,或把管理储备混入任务预算
实际成本 截至统计时点已经发生多少 已入账费用、已消耗工时、已验收采购、已发生差旅 未付款发票、已投入但未填报的工时、共享资源费用
预计完工成本 按当前预测完成项目需要多少 实际成本加剩余工作的预计成本 返工、待决变更、切换支持、验收和收尾费用

2. 让预测同时说清“钱、工作和不确定性”

预计成本管理的核心不是把预测做得看起来精确,而是让负责人在信息不完整时仍能做出更好的选择。一个可用的预测,至少应包括预计完工成本、相对基准的偏差、偏差的主要原因、尚未决策的成本事项,以及预测区间的可信程度。

我建议把“单一数值”改成“基准预测加风险区间”。例如,不只报告预计总成本 240 万元,还说明当前中心估计为 240 万元,较基准高 15 万元;若两项待确认接口改造都发生,可能升至 255 万元;若其中一项通过范围调整取消,预计可回到 231 万元。这样,管理层看到的不只是结果,还有可以采取行动的杠杆。

在成熟度较低的团队里,预测精确到元通常没有意义。先把成本口径、工作完成度和变更状态做对,比把表格公式做得复杂更重要。预测的价值在于提前暴露选择,而不是事后证明某个数字曾经被写进计划。

预计成本管理方法大全:实施团队成本管理实操方法落地清单

3. 预测更新必须接入决策,而不是只进入月报

如果预计成本每月更新一次,但超支信号没有触发任何动作,那么这套机制只是报告流程。有效管理要求团队事先说清楚:偏差达到什么程度需要复核,什么情况必须升级,哪些角色可以批准范围调整、资源替换或风险准备金使用。

比如,某实施团队可以把“预计完工成本较基准偏差超过 5%”设为项目级复核门槛,把“预计偏差超过 10% 或关键里程碑可能延期”设为管理层决策门槛。这些比例只是示意基准,不能直接视为行业标准。项目可以根据金额规模、合同约束和风险承受能力调整,但必须在出现问题之前确定,而不是超支后临时改口径。

二、背景和真实场景:实施项目为什么特别容易低估成本

1. 实施成本往往藏在正式报价之外

实施项目的成本不仅是项目经理和工程师的工时。需求澄清、数据清理、环境准备、接口联调、客户培训、试运行支持、上线值守、缺陷修复和验收材料,都可能消耗团队资源。报价单上看不见的工作,不代表它不会发生;它通常只是被放进了“项目配合”“上线支持”这类模糊描述里。

在企业软件部署、系统集成和业务流程改造中,我尤其关注三类容易被漏算的投入。第一类是等待成本:接口人没有按期提供资料,实施人员仍要参加会议、切换任务或重新排期。第二类是返工成本:需求口径没有冻结,开发或配置完成后又因业务理解变化而重复修改。第三类是收尾成本:上线后培训补课、历史数据核验、权限调整和验收证明,常常被挤到项目计划最后。

这些支出不一定都形成新增发票,但会消耗已批准的人力容量。对于以人力交付为主的团队,如果工时不入账或共享资源成本不分摊,项目账面看起来盈利,团队实际却可能被占满,无法承接其他工作。

2. 项目阶段不同,预测误差的来源也不同

项目启动时,最大的误差来自范围和方案尚未明确;执行中段,最大的误差常来自工作效率、返工和跨团队依赖;临近收尾时,主要误差则转向验收、遗留问题和客户支持。用同一套预测假设贯穿整个项目,会让初期显得过度谨慎,后期却可能严重乐观。

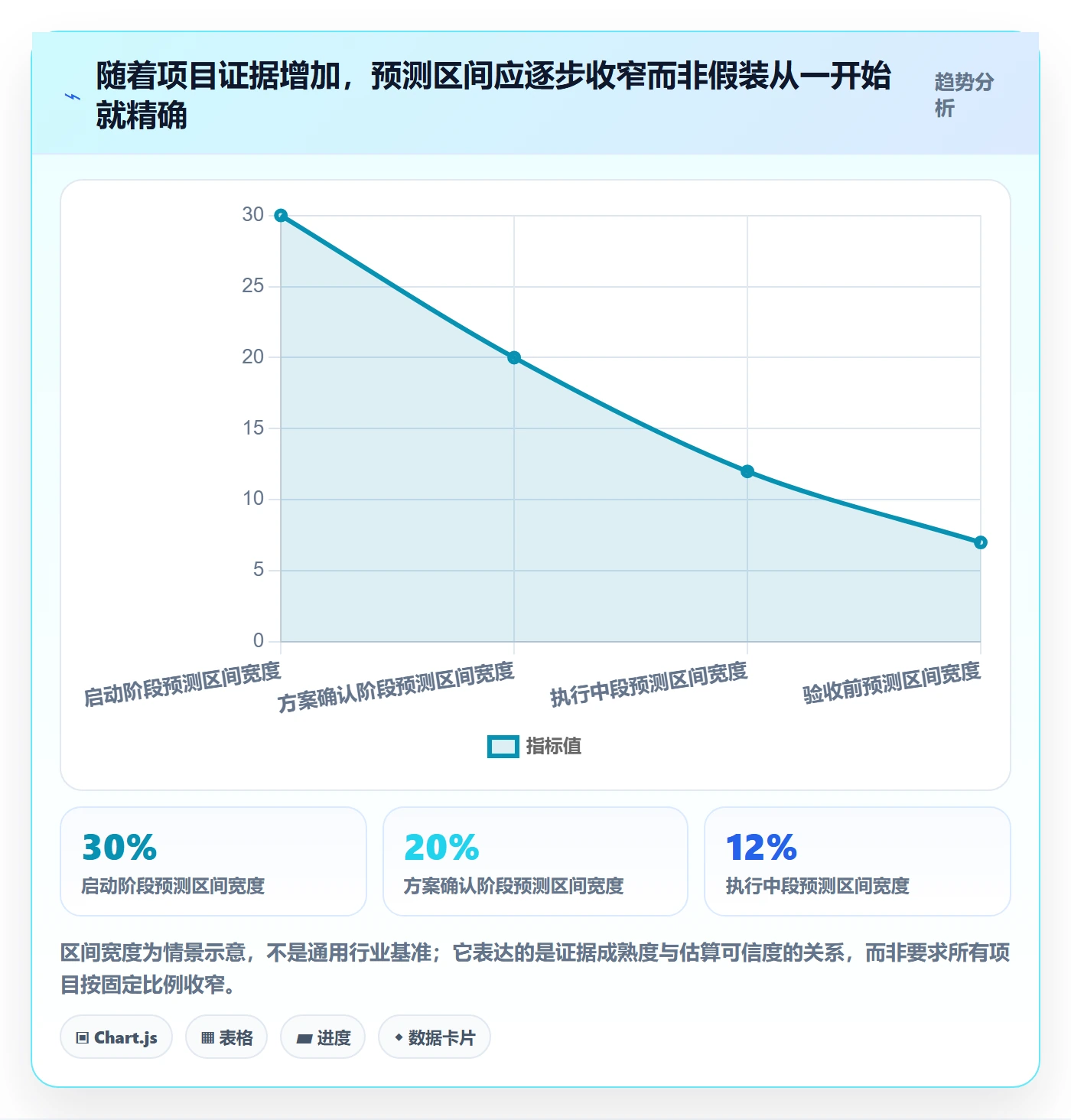

成本预测应随证据成熟度改变。启动阶段可以用类比估算和区间估算,明确假设;方案和范围稳定后,用工作分解结构逐项估算;进入执行阶段后,用实际工时、已完成工作和剩余工作预测;接近交付时,则按未关闭事项和验收条件逐项盘点。

我不建议项目团队在立项时就承诺一个看似精确的成本数字,再把后续变化解释为“执行不力”。早期预测的首要任务是暴露不确定性,逐步收窄区间;等范围、资源和关键依赖得到验证,再提高精度。

预计成本管理方法大全:实施团队成本管理实操方法落地清单

3. 用一个示例项目看清成本发生机制

以下案例是用于说明方法的情景模拟,不代表某个客户或组织的实际项目数据。假设一家中型企业实施团队承接一项 16 周的业务系统部署,批准成本基准为 225 万元,其中内部人力 150 万元、外部采购与云资源 45 万元、差旅及培训 12 万元、风险准备金 18 万元。

项目进行到第 8 周时,财务账面已发生 96 万元。若只看“还剩 129 万元”,团队可能会认为成本状态健康。但工时和交付检查显示,计划工作完成约 42%,而非 50%;两个接口的责任边界还没有确认,数据清理范围也比预期大。实际花费低于计划进度,不一定是效率高,也可能是投入尚未及时记录,或关键工作还没有真正启动。

团队逐项核对后发现,已完成工作对应成本约 94 万元,另有 11 万元已发生但未入账的内部支持工时,外部测试环境还有 7 万元待结算。剩余工作按当前产出速度估算需要 127 万元。于是中心预测变为 239 万元,而不是简单按剩余预算判断。若接口范围再增加,风险情景可能上升至 252 万元。

这个例子说明,预测不是为了让数字“变大”,而是让隐藏成本和工作进度进入同一张图。账面成本、实际消耗和已完成工作必须交叉核验,否则管理者可能把“还没付款”误读成“还没花钱”,把“已经开工”误读成“已经完成”。

预计成本管理方法大全:实施团队成本管理实操方法落地清单

三、常见误区:看起来在管成本,实际只是在记录成本

1. 误区一:预算花得少,就代表项目状态好

支出低可能意味着采购节省,也可能意味着工作延迟、工时漏报、供应商尚未开票,或者团队为了赶工暂时没有执行必要验证。只有把成本消耗和工作完成度放在一起,才能判断低支出究竟是效率提升还是进度风险。

例如,计划完成 50% 的工作,实际成本消耗 45%,且产出确实达到 50%,可能说明团队效率较高;如果成本消耗 45%,但产出只有 35%,就要查清工作阻塞、估算偏差或范围变化。单独看支出曲线无法回答这个问题。

2. 误区二:人力成本只按工资或合同金额计算

内部人力通常不是“免费资源”。如果项目团队不计算内部工时,项目成本就会被低估,资源冲突也会被隐藏。常见的做法是采用统一的标准费率,将岗位或职级的综合成本折算成小时或人天,再按工时归集到项目。

标准费率可以包含工资、福利、设备、办公和管理分摊,也可以只计直接人工。关键不是采用哪种口径,而是不同项目使用同一口径,并在报告中标明。若某项分析只算直接人工,就不能再拿它和包含管理分摊的报价毛利直接比较。

还有一种常见低估,是只统计正式项目成员,不统计架构师、信息安全、数据治理、采购和运维等共享角色。它们可能每周只投入几个小时,却会在多个项目同时发生时形成明显的资源瓶颈。

3. 误区三:把风险准备金当成可自由支出的余额

风险准备金不是“预算富余”,而是针对已识别风险或不确定性的响应空间。若某项风险没有发生,准备金可能不需要使用;若风险发生,应记录触发条件、响应措施和使用金额。未经审批将准备金用于补贴范围扩张,会让成本基准失去控制意义。

团队还要区分已识别风险准备与管理储备。前者通常对应具体风险,由项目机制按授权管理;后者往往用于处理尚未具体化的不确定事项,通常需要更高层级批准。各组织的财务制度可能不同,项目制度必须以内部授权规则为准,不能只凭术语判断权限。

4. 误区四:每月统一按比例外推剩余成本

最粗糙的外推方式,是用“当前成本除以完成比例”推算完工成本。这种方法默认已完成工作和剩余工作的成本效率完全相同,但实际项目常常不满足这个前提。早期可能集中完成基础环境,后期则要处理复杂接口;也可能恰恰相反,前期方案探索耗时,后期配置和复制速度较快。

百分比完成度本身也可能不可靠。团队成员说“完成 80%”,可能是任务已开始、代码已提交、测试已通过或客户已验收中的任意一种。若完成定义不统一,外推公式再严谨也只是把主观判断计算得更精确。

更稳妥的做法,是按可验收的工作包估算剩余成本,并让关键工作包由负责人提供依据。只有当工作类型相似、完成度定义稳定、剩余工作与已完成工作具有可比性时,简单趋势外推才适合作为辅助信号。

5. 误区五:成本偏差只归因于个人执行

成本超出预期,可能源自估算偏差、范围变化、外部价格变化、客户依赖延迟、资源配置不当,也可能是团队执行效率问题。若所有偏差都写成“项目管理不足”,组织就无法积累可复用的经验,也会让负责人倾向于延迟暴露问题。

我通常要求偏差解释至少区分四类:范围变化、估算与假设错误、执行效率与返工、外部条件与价格变化。每类都要能对应证据和行动,而不是只写原因标签。例如,“接口工作增加”需要附上变更单、会议结论或新增接口清单;“效率偏低”需要看任务工时、缺陷回流或等待记录。

6. 误区六:把工具上线等同于成本管理落地

项目管理系统、工时工具和财务系统可以改善数据采集和可追溯性,但不会自动统一成本定义,也不会替负责人判断某项变更是否值得做。系统化的前提是角色、口径、审批和更新频率先明确。

对于 100 人以上、多个交付团队并行的组织,某项目管理平台可以承接项目、工作包、工时和变更流程的关联,也可以帮助管理者汇总跨项目资源消耗。但如果财务数据、工时数据和工作进度不能对齐,平台界面再完整,也只会更快地产生互相矛盾的数字。

四、专业判断逻辑:先确定预测口径,再选择计算方法

1. 先定义成本边界和统计周期

预测之前,团队需要写清“什么算这个项目的成本”。至少要决定是否包含内部人工、共享部门分摊、税费、差旅、外包、云资源、设备折旧、售后支持和管理储备。对外报价分析和内部资源管理可以使用不同口径,但要把差异明示,不要在同一张表里混算。

统计周期也要固定。周报、月报和财务关账的时间边界可能不同。建议规定每周更新时间点、每月核算截止日,以及逾期工时和未结算采购如何处理。若不同团队在不同日期截数,横向比较的偏差可能来自口径,而非成本表现。

对于跨币种项目,应统一汇率日期和汇率来源;对于含税与不含税金额,应标清税务口径;对于长期项目,还要决定是否考虑年度费率调整或通胀假设。看起来琐碎的口径,通常正是后期“数字对不上”的来源。

2. 用工作分解结构建立成本基准

成本基准不能只是按部门分配总额,更适合沿着可交付成果或工作包拆分。实施项目可以按需求与方案、环境准备、配置开发、数据迁移、接口联调、测试培训、上线支持和验收收尾划分,再把人员、采购和其他成本映射到相应工作包。

拆分粒度要服务于决策。太粗,无法定位偏差;太细,填报和维护成本过高。一般来说,一个工作包应能明确负责人、预期产出、估算依据、开始结束时间和验收标准。若团队无法说明某个成本项对应什么工作,就要检查它是否被合理纳入预算。

每个工作包的估算至少记录三项:估算值、依据和关键假设。依据可以是历史项目单价、工作量估算、供应商报价或专家判断;假设则说明数据量、接口数量、客户配合程度或资源可用性。没有假设的数字,后续就无法判断偏差究竟是执行问题还是前提变化。

3. 根据项目阶段选用不同预测方法

项目状态 推荐方法 主要输入 适用边界
范围和方案尚未稳定 类比估算、参数估算、区间估算 历史项目、规模参数、风险假设 必须注明类比项目差异和估算区间
交付物和工作包已拆分 自下而上估算 工作量、资源费率、采购报价 适合形成可追踪的成本基准,维护成本相对较高
项目进入稳定执行 实际成本加剩余工作估算 工时、财务归集、完成标准、剩余任务 依赖数据及时且完成度定义一致
工作类型稳定且数据充分 趋势外推或挣值分析 计划价值、挣值、实际成本、效率趋势 不能直接用于范围频繁变化或产出难以量化的工作

项目管理知识体系中的挣值管理提供了一套把进度与成本放在一起观察的框架,常用量包括计划价值、挣值和实际成本。其经典成本绩效指数为“挣值除以实际成本”,小于 1 表示按当前口径,获得的预算价值低于已经投入的成本;但这个指标不是自动决策器,前提是挣值确认规则和成本数据可靠。

如果组织采用挣值预测,可用“完工估算等于完工预算除以成本绩效指数”作为一种情景公式,或结合进度绩效修正剩余工作的估算。应把它作为模型而非事实:当项目工作性质变化、范围发生重大调整或短期效率异常时,历史绩效未必能代表未来。

4. 采用滚动预测,不要把基准和预测混为一谈

成本基准是批准后的比较参照,预测是对未来的当前判断。预测更新不应随意改写基准,否则偏差会被“洗掉”;基准调整则必须有正式变更记录,说明范围、时间、成本和授权依据。

建议每次滚动预测保留三个版本:原始批准基准、当前批准基准、最新完工预测。原始基准用于复盘组织初始估算能力;当前基准用于管理已批准变更后的承诺;最新预测用于当前决策。三者分开,才能既承认范围变化,也保留历史。

更新频率可按项目风险选择。高不确定、短周期或成本集中发生的项目,可以每周更新关键成本项;常规项目可每两周核对工时和采购,每月完成一次正式预测;接近上线或验收时,应提高更新频率。频率不宜高于数据质量所能支持的水平。

5. 将“实际、承诺、剩余、风险”分层管理

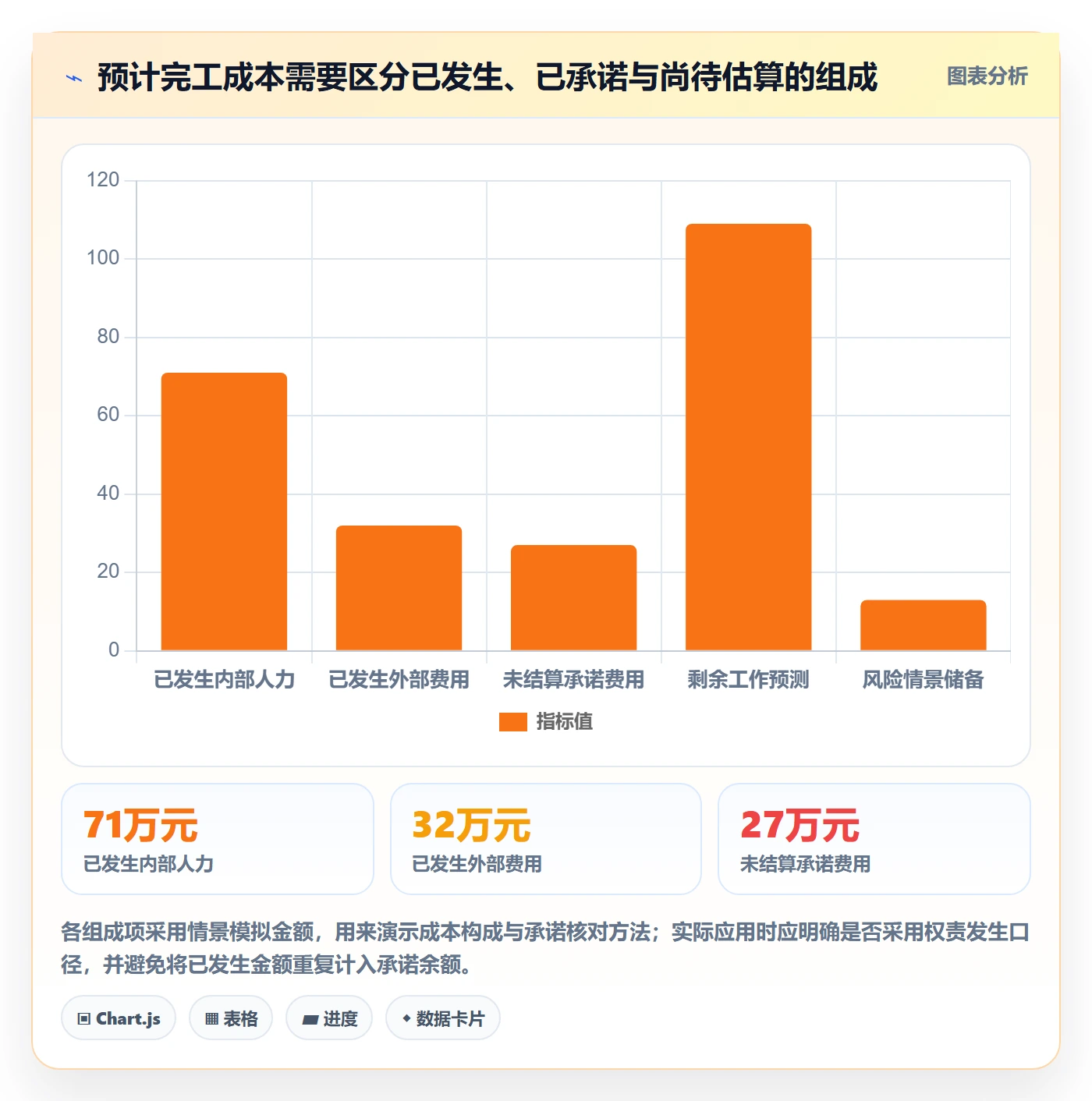

实际成本是已经发生的资源消耗;承诺成本是已经通过采购、合同或批准排期锁定但尚未全部入账的费用;剩余成本是尚未发生但完成范围所需的工作;风险情景则是可能发生、尚未纳入中心预测或需要单独呈现的成本。

这四层能避免重复计算。比如,一份外包合同总价 30 万元,已经验收 10 万元、剩余合同义务 20 万元,不能把已付 10 万元和合同总价 30 万元再相加成 40 万元。要先明确承诺金额是否包含已发生部分,以及成本预测采用权责发生还是现金支付口径。

管理报表可以用一个简洁公式帮助核对:预计完工成本 = 已发生实际成本 + 完成剩余范围的预测成本。承诺成本是核验剩余预测的重要输入,不应不加区分地重复叠加;风险情景则单列说明,避免把概率不明的风险伪装成确定费用。

预计成本管理方法大全:实施团队成本管理实操方法落地清单

五、实操案例与数据观察:把偏差从“总数”拆到可行动的原因

1. 用偏差桥接表解释预测为何变化

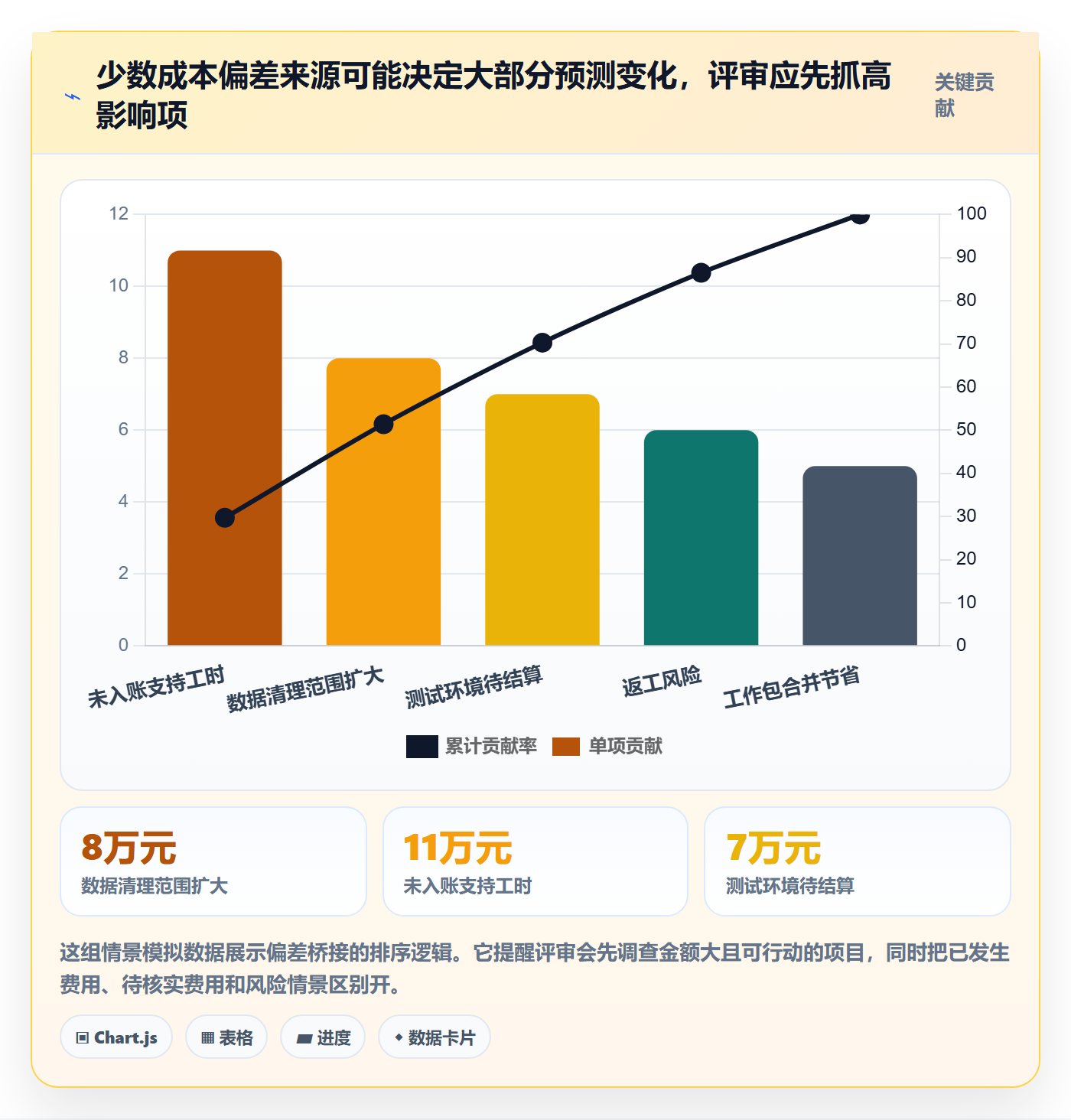

继续使用前述情景模拟项目。团队的成本基准为 225 万元,预测从第 4 周的 229 万元逐步调整到第 8 周的 239 万元。若报告只写“预计超支 14 万元”,项目负责人仍然不知道该做什么;若把差异拆成可控与不可控因素,就能决定是否调整范围、资源或方案。

一次有用的预测评审,可以把差异拆为:未入账支持工时 11 万元、测试环境结算 7 万元、数据清理增加 8 万元、返工风险 6 万元,以及通过工作包合并节省 4 万元。这里的数字仍是情景模拟,重点是展示分析结构。每一项还应对应证据、负责人、应对动作和决策截止日期。

比如,数据清理增加 8 万元,如果源数据问题来自客户提供范围变化,可能需要提交变更评估;若是实施团队漏做了数据剖析,则属于估算或执行改进事项。成本金额相同,责任和应对方式完全不同。偏差分类的价值就在于把“发生了什么”转成“谁需要做什么”。

偏差来源 示意金额 应核实的证据 可采取的行动
未入账支持工时 增加 11 万元 工时记录、会议排期、支持人员确认 补齐归集,复核共享资源投入是否持续
测试环境待结算 增加 7 万元 用量账单、采购订单、服务周期 确认是否计入当前项目,停止闲置资源
数据清理范围扩大 增加 8 万元 数据剖析结果、源系统清单、变更记录 界定清理边界,判断是否走范围变更
工作包合并优化 减少 4 万元 合并后的交付方案、质量和验收标准 保留节省依据,避免将质量风险当成节约

2. 建立从信号到行动的成本预警规则

预警规则不能只有“偏差超过某个百分比”。同样的 5% 偏差,对小型固定价项目和大型多阶段项目的意义不同;某些成本偏差金额不大,却可能反映接口方案失控或验收条件改变。建议同时看偏差比例、绝对金额、趋势和关键路径影响。

下表给出一个示意规则。组织需要按项目规模、合同类型、风险承受度和治理层级调整阈值,并把谁负责复核、谁有权批准写清楚。最关键的是触发后必须有动作和完成期限,否则预警只是颜色变化。

信号级别 示意触发条件 要求动作 建议责任角色
关注 预测偏差达到基准的 3%,或连续两次预测上升 核对口径、更新剩余工作估算、记录主要原因 工作包负责人和项目经理
复核 预测偏差达到基准的 5%,或未批准承诺金额持续增加 提交偏差桥接表,评估范围、资源和风险准备使用方案 项目经理、财务伙伴、交付负责人
升级 预测偏差达到基准的 10%,或关键里程碑可能延误 形成决策选项,明确不调整的后果及批准人 项目赞助人或组合治理层

3. 让成本评审会讨论原因和选择,而非逐项读数字

我建议成本评审会围绕五个问题开展:最新预测是多少;相对当前基准变化多少;变化最大的三项是什么;哪些因素仍可控制;需要谁在何时做出什么决定。每项重大差异都要回答“证据是什么”和“如果不处理会怎样”。

如果一场会议花 40 分钟逐行念表、最后没有任何决策,通常不是团队不够认真,而是报告结构没有突出可操作信息。把常规稳定成本放在附表,把变化、风险、未决事项和方案放在主视图,会议效率通常会更高。

成本评审不应该鼓励负责人把坏消息拖到月底。可以采用“预测变化即更新、基准调整须审批”的原则:团队可以随时修正当前预测,但不能自行改写已批准基准。这样既允许尽早暴露风险,也保留治理纪律。

4. 用反事实问题判断节省是否真实

成本降低不总是效率提升。有时团队减少测试、取消培训或缩短上线支持,账面上确实省钱,却把成本转移给客户、运维或后续版本。判断一项节省是否真实,我会追问三个问题:交付范围是否不变,验收标准是否不变,未来是否会因缺陷或支持需求产生更高成本。

如果答案显示只是把工作推迟,应该在预测中保留后续成本,而不是把它记为节省。只有在方案调整确实减少了投入,且没有将成本、风险或工作负担不合理转移给其他团队,才适合认定为可复用的效率改善。

预计成本管理方法大全:实施团队成本管理实操方法落地清单

六、不同情况下的行动建议:从轻量表格到组合管理

1. 小团队、短项目:先用一张可维护的预测表

如果项目周期短、成员少、外部采购不复杂,没必要一开始就搭建完整的成本系统。可以用一张共享表格记录工作包、预算、实际工时、采购承诺、剩余工作估算、预测完工成本、偏差原因和负责人。

但轻量不等于随意。表格至少要有统一成本口径、更新日期、版本记录和审批状态。避免多人同时维护同一个预测数,却没有说明谁最后确认;也不要让公式隐藏在个人文件里,导致负责人离职后没人知道数字怎么来的。

小项目尤其适合每周做一次 15 分钟的快速核对:本周实际投入是否记录,采购承诺是否变化,剩余工作是否有新信息,是否出现范围变更。对于成本风险较低的项目,重点是及时发现异常,而不是增加大量表单。

2. 多项目并行、资源共享:增加资源视图和统一费率

多个项目共用架构师、测试人员、数据专家或安全团队时,单项目成本表很容易漏掉资源竞争。建议建立跨项目资源视图,记录关键岗位的计划投入、实际投入和未来需求,并使用一致的内部成本费率进行归集。

如果某个角色连续数周超负荷,问题不一定是项目团队“加快效率”就能解决。管理层需要比较项目优先级、调整交付顺序、引入外部能力,或明确哪些工作可以延期。资源短缺导致的等待和切换成本也要反映在预测中,不能假设共享人员会在需要时随时出现。

当组织达到 100 人以上、同时运行多个实施或产品交付项目时,项目、工时、财务和资源数据之间的关联价值会明显增加。此时可以评估某项目管理平台是否适合承接统一工作分解、工时填报、变更审批和跨项目看板,但必须先明确数据责任人和统计口径。平台能减少重复汇总,不会替代成本治理。

3. 固定总价项目:重点管理范围、承诺与毛利压力

固定总价项目的收入相对固定,成本增加会直接侵蚀项目毛利。团队除了跟踪内部工时和采购,还要对需求边界、客户配合责任、验收条件、变更流程和质保义务保持严格记录。

当客户提出新增接口、扩展数据范围或延长现场支持时,不应只讨论“做不做”,还要评估工作量、费用、工期和合同依据。对于商业关系重要但预算有限的请求,也可以设计替代方案:减少低优先级功能、分阶段交付、使用标准能力替代定制开发,或者通过正式变更补充预算。

固定总价并不意味着实施团队只能被动吸收所有变更。若团队不及时形成书面影响评估,后续很难区分原合同义务和新增工作,成本预测也会持续低估。

4. 工时成本占比高:把工时填报做成项目数据而非考勤负担

人力密集型项目应关注工时填报的颗粒度和及时性。若要求成员把每一天切成过多细小任务,填报负担会升高,数据质量反而下降。更实用的做法是按工作包或活动类型记录,规定最低可用颗粒度,并明确何时必须填报。

例如,方案设计、配置开发、测试返工、客户支持和内部协调应能区分。若所有工时都写成“项目工作”,团队就无法看出成本到底被什么活动消耗。反过来,如果分类超过十几种且边界模糊,成员会频繁选错,统计结果也难以解释。

可以先用一个月试运行,检查填报及时率、缺失率和分类一致性,再决定是否扩展颗粒度。填报准确性应通过抽样核对、负责人确认和实际交付记录交叉验证,不宜单纯把填报完整度当成个人绩效指标。

5. 外包和采购占比高:把报价、承诺和结算放进同一条链路

外包团队、设备、云资源和第三方服务容易出现“预算有数、合同有数、账单另有数”的情况。应为每项采购保留预算额度、审批记录、合同上限、已验收金额、待结算金额和剩余承诺,避免只看发票入账进度。

对于按量计费的云资源或测试环境,预测应考虑当前使用趋势和预计停用日期。资源已经闲置却没有关停,是可以直接采取的成本动作;但在关停前要确认不会影响测试、数据保留或审计要求。不要为了节省小额费用引入更大的恢复风险。

供应商报价也要关注范围假设、变更费率、差旅条款、支持时段和付款节点。最低报价不一定意味着最低完工成本;若报价排除了实施团队实际需要的服务,差额会在后续变更中出现。

6. 需求高度不确定:用分阶段授权替代一次性精确承诺

探索型项目、流程重构或技术方案验证,早期很难把所有工作准确拆到任务级别。此时可以按阶段批准预算:先授权需求与方案验证,达到决策门槛后,再批准实施阶段的范围和成本。

阶段门应明确交付证据,例如原型验证、接口可行性、数据质量评估、用户流程确认和风险清单。若证据显示方案成本超过容忍区间,团队可以比较缩小范围、调整方案、延期或停止,而不是为了维护最初承诺继续投入。

这种做法不是逃避估算,而是承认不确定性需要通过投资购买信息。早期预算要覆盖必要的验证成本,后续决策依据则是实际获得的证据和剩余工作预测。

七、不同情况下的取舍:预测越精细,不代表管理越有效

1. 估算精度与管理成本之间的取舍

估算颗粒度越细,定位能力通常越强,但填报、核对和维护成本也会增加。一个只有 8 周、成本低、工作高度重复的项目,逐项估算到小时可能得不偿失;一个跨部门、长周期、高合同风险的项目,则需要更细的工作包和审批链路。

判断是否继续细化,可以问:这一级信息是否会改变资源安排、范围选择或风险响应?如果不会,保持较粗粒度更合理;如果它能决定是否需要变更申请或供应商替换,就值得单独跟踪。

2. 统一标准与项目灵活性之间的取舍

组织需要统一成本定义、版本管理、重大偏差分类和审批原则,才能跨项目比较;但各项目的估算方法、更新频率和预警阈值可以根据风险调整。过度标准化会让复杂项目无法表达差异,完全自由又会让管理层无法判断数据。

更合适的治理方式是“核心口径统一,局部方法可配置”。例如,所有项目都统一实际成本定义和基准版本规则;高风险项目增加周度预测,低风险项目采用月度更新;固定总价项目重点管理合同范围,内部研发项目重点管理资源容量和交付价值。

3. 及时性与财务精确性之间的取舍

财务账通常权威,但关账存在时滞;项目现场信息更新快,却可能未经核验。管理者需要两种视图:用于提前决策的运营预测,以及用于正式报告的财务实际。两者应并存,并解释差异,而不是强行合并成一个数字。

运营预测可以先纳入已确认工时、采购承诺和剩余工作估算,财务实际则按正式入账规则更新。月末对账时记录差异来源,例如发票滞后、工时补录、汇率差异或成本中心分配调整。随着流程成熟,差异应逐步缩小,但不必假设永远完全一致。

4. 风险储备与预算纪律之间的取舍

储备过少,项目遇到正常波动就要频繁追加预算;储备过多,可能削弱成本约束,也让管理者看不清项目真实需求。储备水平应与风险识别、历史偏差、合同条件和应急响应能力相连,而不是套用一个固定百分比。

对重大风险,优先制定预防和应对措施,再评估所需准备金额。对于概率较低、影响极大的风险,可以单独呈现情景影响,不一定直接加入中心预测;对高概率、已接近触发的风险,则应及时纳入当前预测并启动响应。

5. 成本节约与交付价值之间的取舍

管理成本不是“花得越少越好”,而是在约束下用合适资源完成承诺。削减必要测试、客户培训或安全验证,可能让短期成本下降,却增加缺陷、返工和运营风险。判断节约是否值得,应同时看交付范围、质量标准、客户价值和生命周期成本。

如果某项工作可以通过标准化、自动化或复用组件减少重复投入,且质量和范围不变,这通常是较好的效率改善;如果只能通过减少必要验证来省钱,节约可能只是风险后移。报告应明确节约来自生产率提升还是范围降低,不能把两者混为一谈。

八、实施团队的落地清单:从本周开始把预测做实

1. 第一步:用一页纸确定管理规则

项目启动时,先由项目经理、财务伙伴和交付负责人共同确认成本边界、费率口径、统计周期、基准审批人、预测更新频率和偏差升级规则。规则不需要写成厚重制度,但必须让团队知道哪些数由谁提供、何时更新、谁有权批准。

可以先完成以下清单,再建立预算表:

  • 明确实际成本是否包含内部人工、共享资源、采购、差旅、云资源和税费。
  • 确定工时费率、汇率和分摊口径,并注明其适用范围。
  • 明确成本基准、承诺成本、剩余预测和风险情景的定义。
  • 规定工时填报、采购更新和正式预测的截止时间。
  • 指定偏差解释人、审批人和升级对象。
  • 规定正式变更如何更新当前基准,同时保留原始基准。

2. 第二步:用工作包建立估算依据

把交付物拆到能够估算、分配负责人和验收的程度。每个工作包应记录工作范围、估算工时或采购金额、费率依据、预计时间、验收标准和关键假设。估算过程最好让执行负责人参与,因为纯粹由管理层按总额分配,容易忽略复杂度和依赖关系。

对估算不确定性较大的工作,可以记录低、中、高三种情景,而不是强迫负责人给出一个没有依据的精确值。随着需求澄清或技术验证完成,再把区间收窄,并保留调整原因。

3. 第三步:每周检查数据,每月形成正式预测

每周的数据检查不一定需要完整管理会议。项目经理可以快速确认工时是否补齐、重大采购是否变化、未决变更是否增加、关键任务是否出现返工或等待。每月再对齐财务实际、承诺金额、剩余工作和风险情景,形成正式预测。

如果项目周期很短或即将上线,周度预测可能比月度预测更有价值;如果项目稳定且成本低,过于频繁更新只会增加行政负担。更新频率应该由决策速度和风险程度决定,而不是由表格软件的便利程度决定。

4. 第四步:把每次预测变化留痕

预测版本至少保留日期、中心估计、主要上升和下降原因、假设变化、决策事项和责任人。记录不必冗长,但要能在一个月后回答:为什么当时这样预测,后来发生了什么,哪些判断准确,哪些假设失效。

复盘时不要只比较最终成本与预算。还要比较历次预测与最终结果,观察预测是否持续偏乐观、共享资源是否经常漏计、采购是否普遍低估、变更是否过晚登记。这样的历史数据能改进下一轮估算,比在项目结束时追究一个数字更有组织价值。

5. 第五步:为偏差建立责任和关闭机制

每个重大偏差都要有负责人、行动、截止日期和状态。状态可以是待核实、待客户决策、待审批、执行中或已关闭。若偏差已经反映在预测中,但对应的范围或资源决策仍未完成,应持续显示为未决事项,不能因为数字更新了就认为风险消失。

对已关闭的偏差,记录实际结果和经验:是否成功避免额外成本,是否只是把成本转移到其他团队,是否影响验收质量。偏差关闭不是表格状态变绿,而是行动结果已经得到验证。

6. 第六步:在系统化之前先做一次数据审计

如果准备把流程迁移到项目管理平台或财务系统,先抽查 3 至 5 个项目,核对预算、工时、采购承诺、财务入账和工作进度是否能相互解释。若同一笔费用在不同报表中口径不同,应先解决定义与责任问题,再讨论自动化。

系统选型时,我会优先检查数据链路,而不是先看图表是否丰富:项目和工作包能否关联成本;工时能否按角色和任务汇总;采购承诺能否与实际结算对照;变更审批能否留下基准版本;权限能否满足财务和交付治理要求。对中大型组织而言,跨项目汇总和审计追溯通常比单项目界面更重要。

九、结尾:把预测变成更早、更诚实的选择

1. 管理成熟度的标志不是预测永不变化

项目预测会变化,因为需求、资源、技术和外部条件都会变化。成熟的团队不是从不改数字,而是能够解释数字为什么改、证据是什么、影响谁,以及现在还有什么选择。预测越早暴露不确定性,组织越有机会在成本变成沉没成本之前调整方向。

我最看重的不是项目最后是否刚好落在预算线内,而是团队有没有把范围、资源、实际消耗和剩余工作放在同一套逻辑里。一个超出预算但提前说明原因、经过正式授权并交付了更高价值的项目,未必比一个账面不超支、却漏计大量人力和遗留风险的项目更差。

2. 下一步先做一次“成本与工作进度对账”

如果团队还没有完整的预计成本机制,不必先采购系统或重写全部流程。下一步可以选一个正在执行的项目,做一次两小时的成本与工作进度对账:核实实际成本和未入账工时,列出已承诺采购,按工作包重估剩余工作,单独标注变更与风险,再形成中心预测和上行情景。

对账结束后,团队应能回答四个问题:按当前判断做完还要多少钱;预测和基准差在哪里;哪些差异可以通过决策改变;下次预测何时更新。若这四个问题都有明确答案,预计成本管理就已经从“报账”迈向“管理”。

真正有用的预计成本管理,不是让每个数字更漂亮,而是让错误假设更早暴露、资源选择更有依据、成本责任更可追溯。先把口径和工作包做实,再逐步引入更复杂的模型与系统,通常比一开始追求精密公式更稳妥。

常见问题解答(FAQ)

1. 项目预计成本应该怎样拆分,才能避免预算漏项?

我在做项目预算时,总觉得把人力、采购和差旅列出来就差不多了,可执行到一半经常冒出培训、部署、返工这类费用。我该按什么顺序拆成本,才能让估算既不漏项,也不会细到没人愿意维护?

先按工作范围拆出交付物和任务,再为每项任务标注成本类型、数量、单价、责任人和发生时间。常见成本至少检查人力、外部采购、软件与设备、差旅、培训、部署运维、质量验证以及返工风险。比如一个预计持续3个月的功能项目,不能只算开发人员工时,还要核对测试、产品评审、上线支持及第三方服务费用。

判断是否拆得够细,可以问:每笔费用是否能对应到一项任务或明确的风险?若只能写“其他费用”,就应继续核实;但不必把每次会议都单独计价,拆分粒度应以能够安排责任人、跟踪偏差并采取行动为准。

2. 如何估算团队人力成本,而不是只用工时乘以工资?

我曾经用“预计工时×平均时薪”算项目成本,结果上线后发现预算明显偏低。团队成员的薪酬、管理投入、等待时间和返工到底该怎么考虑,才能避免算出一个看起来精确、实际却不可用的数字?

工时乘单价适合作为基础,但单价应采用完整的人力成本口径,而不只是到手工资:可结合薪酬、雇主承担的福利及组织认可的间接成本,计算团队的月度全成本,再除以实际可投入项目的工时。比如月度全成本为3万元、可用于项目的时间按120小时估算,则参考费率为250元/小时;

若任务预计需要160小时,基础人力成本约4万元。还要单列评审、协调、测试和上线支持工时,并根据历史数据为不确定任务留出风险储备。不要把所有成员都按满负荷计入:会议、跨项目支持和等待依赖会挤占产能,实际可用工时应以团队过往记录校准,而非直接使用理论工作时长。

3. 项目过程中预计成本超支时,应该先砍范围还是申请追加预算?

我负责的项目已经花掉一半预算,但完成进度不到一半,团队有人建议立即砍功能,也有人认为只是前期投入集中。我该看哪些数据判断这是正常波动还是失控,才能决定调整范围、排期还是预算?

先看剩余工作量和完工成本预测,不要只用“已花预算÷已完成比例”下结论。对范围相对稳定的项目,可用挣值思路辅助判断:计划价值PV表示计划完成工作的预算,挣值EV表示实际完成工作的预算价值,实际成本AC表示已经发生的成本;成本绩效指数CPI=EV/AC。

若EV为40万元、AC为50万元,CPI为0.8,意味着每花1元只形成约0.8元预算价值,值得进一步检查。再访谈任务负责人,确认偏差来自一次性采购、估算偏低、返工还是依赖延迟。若剩余工作量和交付目标仍可信,更新完工预测并申请有依据的预算调整;

若关键交付物的价值已下降或成本增长超过决策阈值,再评估缩减范围。单看阶段进度比例,容易把正常的前期投入误判为超支。

4. 实施团队成本管理时,怎样设置预警线和变更审批规则?

我不想等到项目结束才发现成本超了,但预警设得太敏感,团队又会被一堆小额波动打断。我该如何设置预算跟踪频率、预警阈值和审批权限,让成本管理真正支持决策,而不是变成填表?

先为每个成本包指定负责人和基准预算,再按支出变化速度确定检查频率:短周期、高采购额或依赖多的项目可以每周复核,稳定项目可按月复核。阈值应结合团队历史偏差和项目容忍度设定,例如偏差达到基准预算的5%时要求负责人说明原因,达到10%或影响关键交付时升级到项目负责人及预算批准人;

这些数字是起始规则,必须按实际风险校准。所有范围、数量、单价或交付日期变化,都记录变更原因、成本影响、工期影响和批准人。预警的目的不是追责,而是促成动作:重新估算、调整顺序、谈判采购条件或提交预算变更。若某类小额支出重复出现,也应汇总观察,因为单笔低于审批线不代表累计影响可以忽略。

核心关键词

读者评论

方
方静怡

我们之前也遇到过账面花费不高、实际工时已经明显超出的情况。把未入账工时和待结算费用单独列出来后,预测确实更接近真实,但前提是团队能及时填报工时。

陈
陈诗涵

按工作包估算剩余成本比统一按完成比例外推更靠谱,不过实施项目的完成度常受客户资料和接口配合影响,最好也把这些依赖的状态和责任人纳入预测。

袁
袁星宇

风险区间的思路实用,但文中的偏差比例只能作为示例。不同项目规模、合同约束差别很大,门槛最好结合审批流程提前定好,否则预测更新了也未必能推动决策。

文章包含AI辅助创作:预计成本管理方法大全:实施团队成本管理实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/591999

赞 (0)
飞飞飞飞
上一篇 54分钟前
成本怎么做?实施团队流程优化:成本管理从0到1
下一篇 53分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
