研发团队做“预计成本”,最容易犯的错不是算错乘法,而是把一个看似精确的总金额,误当成可靠的决策依据。一个项目报出预计成本 120 万元,如果没有说明包含哪些人员、哪些阶段、哪些外部费用,以及估算依据是什么,这个数字对立项、排期和资源取舍几乎没有帮助。真正可用的预计成本,必须能追溯到工作范围、资源投入、单价口径和不确定性,并能随着研发事实变化而更新。
一、先讲核心结论:预计成本不是一个数,而是一套可更新的判断
1. 先把“预计成本”拆成可核对的组成
我建议研发团队先把预计成本拆成五类:人员成本、外部采购与服务成本、基础设施成本、质量与交付成本、风险预备金。不同企业的会计科目可能不同,但管理口径至少要能回答:钱花在哪里、由什么工作触发、谁负责确认、何时需要更新。
人员成本通常是研发项目中最容易被低估的一项。它不仅包括开发人员,还可能包括产品、设计、测试、架构、数据、安全、运维和项目管理投入。若只统计“写代码的人天”,预算会低估跨职能协作和上线保障的真实消耗。
一个便于落地的基础公式是:预计项目成本=预计人员投入×统一人力单价+外部费用+基础设施费用+质量交付费用+风险预备金。公式本身并不复杂,难点在于每个输入值是否定义一致、是否有依据、是否能够随进度修订。
2. 先分清三个常被混用的数字
预算是批准投入的上限或授权额度;预计成本是基于当前信息,对最终实际消耗的预测;实际成本是已经发生并按既定口径归集的费用。三者混用,会让团队把“预算还有余额”误认为“项目没有超支风险”。
预计成本应该是滚动更新的。立项时信息不完整,估算范围可以较宽;进入开发后,范围和资源逐渐明确,预测区间应收窄;临近上线时,未完成事项、缺陷处理和交付支持仍可能改变最终消耗。成熟管理不是要求第一次就猜中,而是要求每次预测都有证据、有版本、有解释。
3. 成本管理从可解释开始,不从买系统开始
如果团队还说不清需求如何拆分、投入时间如何记录、成本归属如何确定,直接上复杂的成本管理软件,通常只会把不一致的口径电子化。先用一张字段定义清楚的项目台账跑通一个周期,再决定是否需要管理平台,是更稳妥的顺序。
以一个 100 人以上的研发组织为例,项目可能跨产品、研发、测试、运维和财务多个部门。工具的价值不在于自动生成一个漂亮的金额,而在于让需求、迭代、工时、预算、采购和实际发生记录能够关联,并留下变更原因。此类组织可以评估 PingCode 等研发管理平台是否适合自身流程,但应先验证数据口径、权限、集成和报表能力,不能把选工具当作成本管理的起点。

二、背景和真实场景:为什么研发成本总在项目后半段才暴露
1. 预算在立项时最不确定,团队却常要求它最精确
立项阶段往往只有目标和初步方案,需求边界、技术路径、外部依赖都还可能变化。管理层希望尽早知道投入,团队则容易被要求给出一个看似准确的单点金额。若此时没有区间和假设说明,精确到个位数的报价反而会制造错误信心。
早期估算的任务不是伪装成精确,而是帮助决策者比较方案、识别风险、确定下一步需要补充的信息。例如,若两个方案成本区间重叠,单靠成本无法定胜负;若一个方案的上限明显超过预算边界,就应先做技术验证或缩小范围。
2. 研发成本具有“投入滞后、问题前置”的特点
一些成本在项目早期已被触发,但到后期才集中显现。架构选择可能带来后续性能优化,数据治理不足可能导致迁移返工,需求验收标准不清可能让测试和产品在临近上线时反复确认。表面上看是后期成本增加,根因却可能出现在更早的决策点。
因此,我不会只按月份观察支出,而会把成本与阶段、工作包、变更和风险事件连起来看。某个月人力支出增加,可能只是按计划进入集成测试;也可能是范围膨胀或缺陷返工。金额本身只能提示异常,不能解释异常。
3. 不同项目的成本驱动因素并不相同
业务系统改造常受历史数据、接口数量和迁移窗口影响;新产品研发常受需求探索、用户验证和技术不确定性影响;基础设施项目可能由算力、存储、网络和可用性要求主导。用同一套“人天乘单价”覆盖所有项目,容易遗漏项目特有的成本驱动因素。
建议在立项表中增加“主要成本驱动”一栏,并要求负责人选出最可能改变成本的三项因素。例如:需求变更频率、第三方接口适配、数据迁移规模、性能目标、合规审查、上线窗口或多区域部署。这样做的价值是让估算讨论从“数字对不对”转向“什么会让数字改变”。
4. 预测偏差通常来自范围变化,而不只是人效低

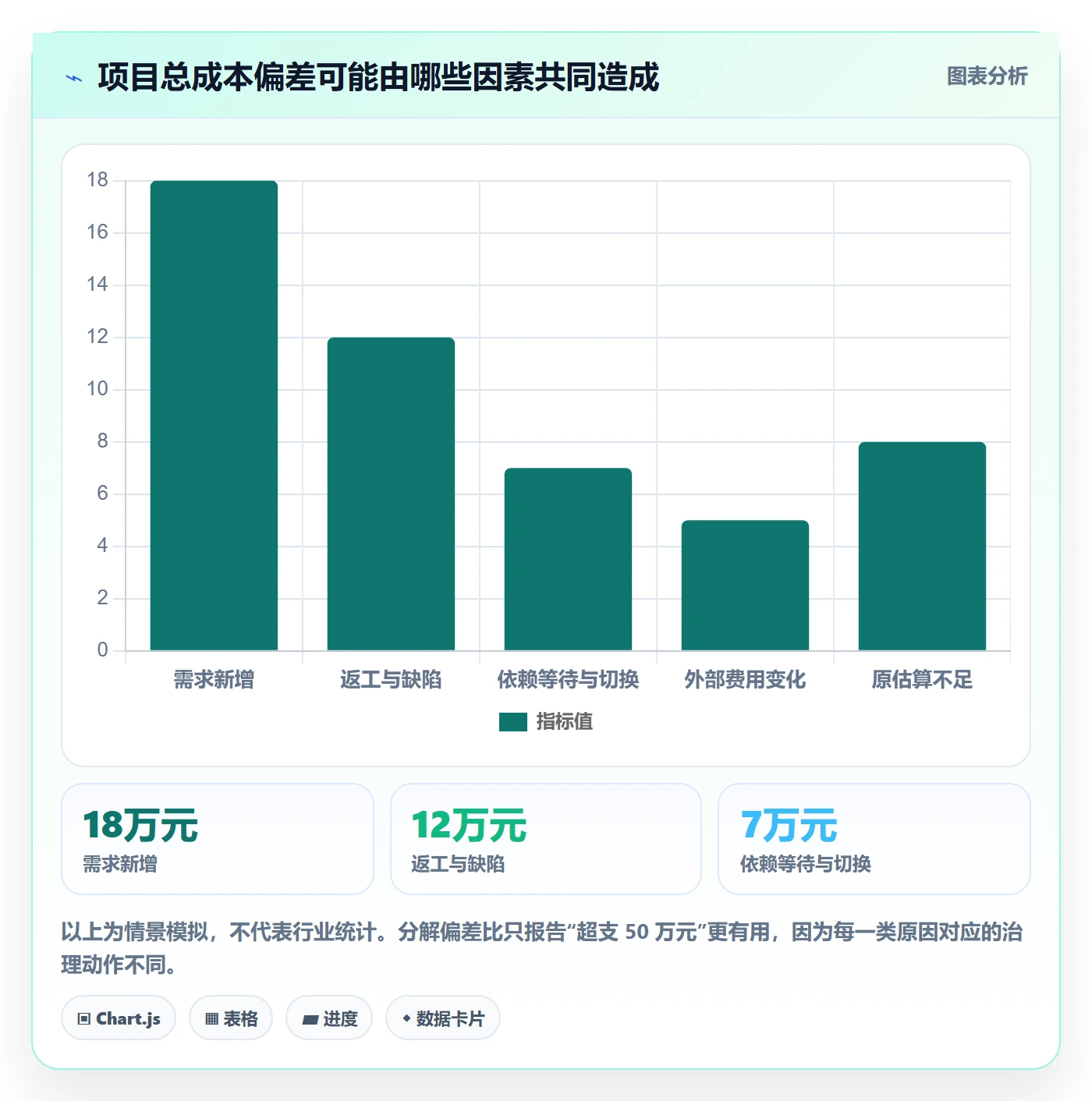

当最终实际成本高于立项预测,团队很容易把原因归结为效率不足。但复盘时应逐项拆分:新增需求、原估工不足、等待依赖、返工、人员切换、上线后支持和外部报价变化。若不区分这些来源,团队可能通过压缩测试或加班来“修正”预算,却没有处理真正的成本驱动因素。
我更重视“预测偏差的构成”而不是单纯的超支比例。偏差来自范围变更,意味着需要改善变更控制;来自估算系统性偏低,意味着需要重建历史基线;来自外部依赖不确定,则需要提前询价或设置合同边界。不同原因对应不同动作,不能用一个“提高估算准确率”的口号解决。

三、常见误区:看起来在管成本,实际上只是在记账
1. 只算开发人天,忽略完整交付所需的角色投入
开发工时容易被看见,产品梳理、体验设计、测试验证、安全评审、发布准备和运维交接却常被放在“公共支持”里。结果是单个项目报出的成本偏低,组织层面的共享资源成本又无法合理分摊。
解决办法不是强行把每一小时都归给某个项目,而是先确定哪些角色必须计入项目直接成本,哪些属于团队公共能力,再采用稳定的分摊规则。规则可以不完美,但要透明、一致,并且在同类项目之间保持可比较。
2. 把人力单价等同于工资
员工月薪不是完整的人力成本。企业可能还需考虑雇主承担的福利、办公与设备、管理支持、培训、招聘和休假等因素。若采用完全成本口径,应由财务或管理会计明确计算方法;若暂时只使用工资口径,也要明确标注,避免把不同口径的项目金额放在一起比较。
尤其要避免一个常见做法:某项目用工资单价,另一个项目用含管理费用的综合单价,然后拿两者的每人天成本判断谁更高效。这不是效率差异,而是计价口径不一致。
3. 用计划人天直接当作实际投入
计划投入是估算,实际投入需要来自可信记录。把“计划开发 20 人天”直接记成“实际开发 20 人天”,只能证明预算表填写完整,不能说明资源真实消耗。对实际投入要求极细,可能导致填报负担过重;完全不记录,又无法复盘。
我建议按决策需要选择记录粒度。若团队只需要估算项目级成本,可按周或迭代汇总到项目和角色;若需要分析频繁返工或支持负担,再对特定工作包增加分类。不要让所有人每天填一堆没人使用的字段。
4. 预算余额被误读成项目健康度
预算余额充足,不代表交付风险低;预算暂时超出,也不必然意味着项目失控。例如关键测试未完成、核心依赖未交付,即使当前花费低于预算,最终成本仍可能快速上升。反过来,提前采购或短期资源集中可能造成阶段性支出偏高,但项目总预测仍在批准边界内。
成本状态至少应同时看三件事:已发生金额、剩余工作预测和最终完工预测。若再结合里程碑完成情况和范围变化,判断会更可靠。单独展示预算执行率,很容易鼓励“花得少就是做得好”的错误行为。
5. 把预备金当作可以随意使用的余额
风险预备金不是某个团队可以无条件调用的“机动预算”。如果没有风险登记和触发条件,预备金会被日常新增需求消耗,真正遇到风险时反而无钱可用。建议为较大的风险记录概率、影响、应对方案和责任人,并说明预备金释放需要谁批准。
预备金也不应被当成估算不认真时的补丁。若项目把不确定性全塞进一个很大的比例,却没有列出风险,管理层无法知道应当通过技术验证、合同谈判还是范围调整降低风险。
6. 把成本管理变成个人绩效排名
把工时记录直接用于比较个人效率,容易诱发少报工时、把困难任务推给他人或把返工藏在其他类别中。成本数据首先是项目和组合层面的决策信息,不应在口径尚不成熟时被用作个人产出排名。
如果组织确实需要分析工作负荷,应把它与任务复杂度、职责差异、协作依赖和质量结果结合,而不是简单比较“同样投入完成多少任务”。研发任务的难度和不确定性差异很大,单一人天指标通常不能代表个人贡献。

四、专业判断逻辑:从工作范围推到成本,而不是从预算倒推工作
1. 先建立范围基线,再讨论成本
一份可用的范围基线至少包括目标、交付物、里程碑、验收条件、明确不做的事项和关键依赖。没有“不做什么”,范围就只有愿望,没有边界;没有验收条件,团队就难以判断“完成”意味着什么,成本也无法与交付状态对应。
我会把需求拆成可以估算的工作包,但不会追求立项时就拆到每个任务。早期拆分过细,信息不足时只是制造精确感;过粗则无法判断资源结构。通常先拆到能够估计角色、工作量区间和主要不确定因素的层级,再随着迭代计划逐步细化。
2. 按角色和阶段估算工作量
可以用“工作包×角色×阶段”建立投入表。一个工作包可能包含需求澄清、方案设计、开发、自测、集成、验收和发布,不同阶段由不同角色承担。这样可以看出成本差异来自工作量、人员结构还是投入时长。
| 工作包 | 主要角色 | 估算工作量 | 估算依据 |
|---|---|---|---|
| 业务流程与验收规则 | 产品、业务代表 | 区间人天 | 需求数量、决策人数量、现有规则完整度 |
| 架构与接口设计 | 架构、研发、数据 | 区间人天 | 系统边界、接口数量、历史系统约束 |
| 开发与自测 | 研发、开发测试 | 区间人天 | 功能拆分、复用程度、技术验证结果 |
| 集成与质量验证 | 测试、安全、研发 | 区间人天 | 测试范围、环境准备、性能与合规要求 |
| 发布与运行保障 | 运维、研发、业务支持 | 区间人天 | 发布窗口、回滚方案、服务等级要求 |
3. 建立统一单价,并写清它代表什么
人力单价可以按角色分别设置,也可以在早期使用统一综合单价。角色单价更有利于解释资源结构,统一单价更简单、维护成本更低。关键不是选择看起来更精细的那一种,而是明确它的口径、来源、适用期限和更新责任人。
例如,综合人力单价可由年度完全人力成本除以可计入项目的标准工作时间得到。分子和分母都需要财务确认:哪些福利和间接费用纳入,年假、培训、内部支持时间如何处理。未经校准的“市场平均日薪”或网上报价,不能直接替代企业自己的成本口径。
4. 用区间表达不确定性,用单点支持执行
估算阶段可以给出低位、基准和高位三种情景。低位对应条件较理想、复用充分且依赖按时到位;高位则需要体现合理的变更、返工或技术风险,而不是简单地把基准值乘以一个未经解释的系数。
进入执行后,排期仍需要一个可操作的计划值,但应保留预测区间与假设。管理层看到“基准 120 万元”时,还应知道当前区间是 110 万至 145 万元,以及哪些信息能让区间缩小。区间不是逃避责任,而是诚实表达信息质量。
5. 估算方法按信息成熟度组合使用
早期可以用类比估算:找范围和复杂度相近的历史项目作为参照,并说明差异。需求相对明确后,可用自下而上估算:按工作包、角色和阶段汇总。对于需求数量稳定、历史数据充足的团队,也可以采用参数估算,例如按接口数、迁移数据量或页面复杂度建立内部基线,但必须定期验证参数是否仍有效。
我不建议在缺少历史样本时,把“故事点”直接换算成固定金额。故事点是团队内部的相对复杂度度量,不是跨团队通用的成本单位。只有在同一团队、稳定口径和多轮数据积累的情况下,才可以用团队自己的吞吐量辅助预测,而且应对范围变化和人员结构变化做修正。
6. 让风险预备金对应具体风险
风险成本可以用概率与影响帮助排序,但不要把简单的“概率×金额”伪装成精确预言。它更适合做风险优先级比较,而不是直接替代专业判断。对于高影响风险,团队还应记录预防成本、应急方案和触发信号。
例如,外部接口延迟可能带来测试等待和排期变化。与其笼统增加一笔预备金,不如先确认接口负责人、交付日期、模拟环境和替代方案。如果替代方案成本较低,提前验证可能比预留一笔更大的风险额度更划算。
7. 每次预测都应保存版本和变化原因
成本预测的版本管理并不复杂:保存预测日期、范围版本、已发生金额、剩余工作估算、外部费用、风险调整和变更原因。这样复盘时就能看到预测是如何逐渐收敛的,而不是只比较第一版和最终金额。
我会特别关注预测是否连续数次朝同一方向偏移。一次增加可能来自新信息;连续增加且理由相同,可能表示估算基线存在系统性问题。管理者应要求团队解释“变化来自新事实还是旧估算漏项”,而不是只要求压回原数字。

五、具体案例与数据观察:一个 100 人以上研发组织如何把预测做成可讨论的数字
1. 案例说明:用模拟项目展示方法,不冒充真实客户数据
下面以一个情景模拟案例说明计算过程。某中大型企业计划改造一套内部业务系统,涉及新建服务、既有数据迁移、多个内部接口和生产发布。所有金额、工时和偏差均为演示数据,用于说明成本管理方法,不代表特定企业或行业平均水平。
项目负责人最初只提交“约 130 万元”的预算申请,没有拆分角色和阶段。管理层无法判断这笔钱是否包含迁移、上线支持和安全验证,也不能区分预算上限与当前预测。团队随后把范围拆成工作包,并分别估算人员投入、外部服务和基础设施费用。
2. 先列出人天和金额的计算依据
假设该组织经财务确认的综合人力单价为每人天 2,400 元。这里的单价仅用于演示,真实企业必须使用自身核定口径。团队根据工作包估算 420 人天,其中产品与设计 55 人天、研发 220 人天、测试与安全 95 人天、运维与发布支持 50 人天。

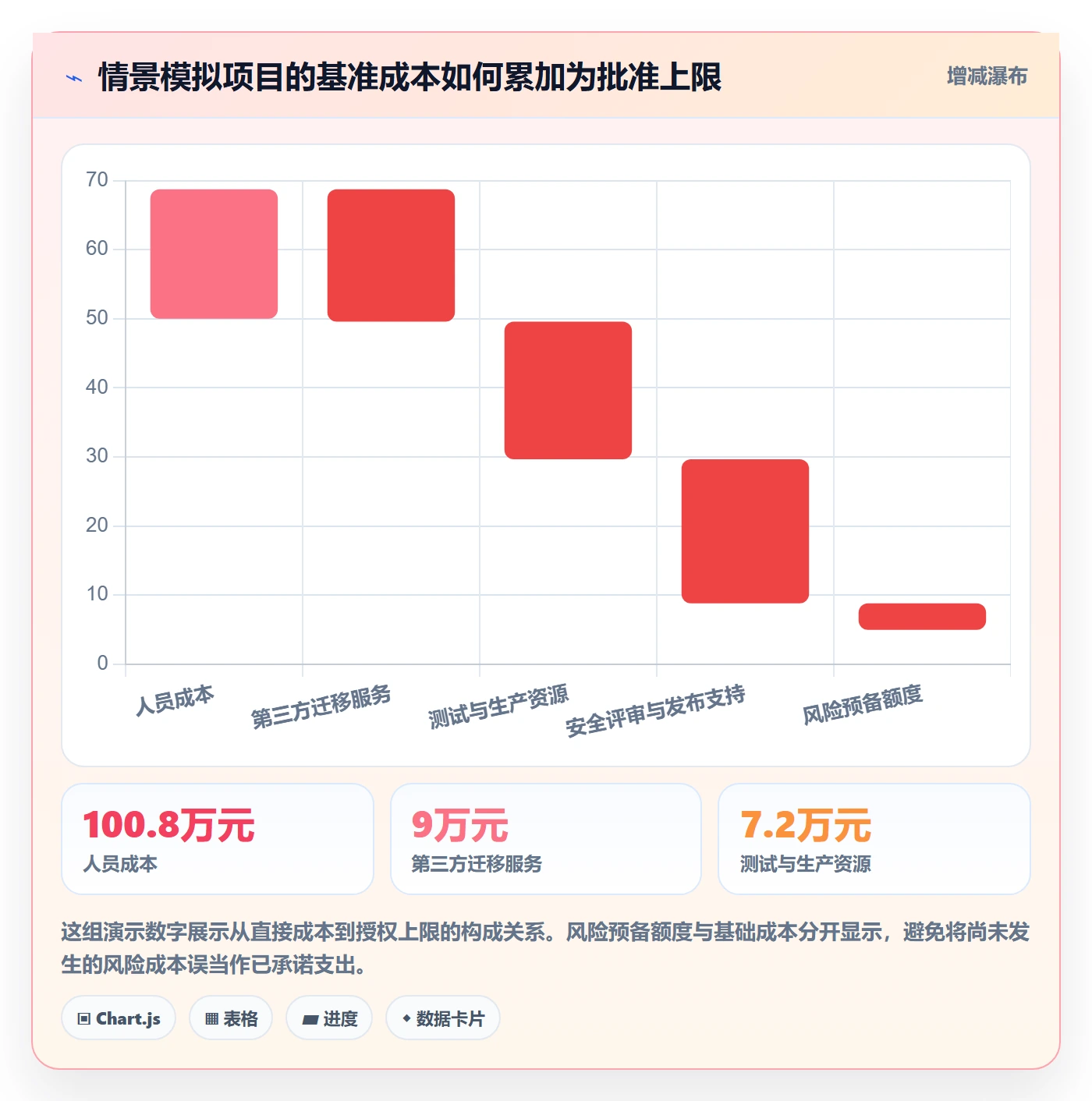

人员成本为 420×2,400=1,008,000 元。再估算第三方迁移服务 90,000 元,测试与生产环境资源 72,000 元,专项安全评审和发布支持 30,000 元。基础成本合计 1,200,000 元。若团队识别到数据质量和接口交付两项风险,并按明确审批条件设置 10% 的风险预备额度,预计总成本上限为 1,320,000 元。
| 成本组成 | 情景模拟金额 | 占基础成本比例 | 管理核对点 |
|---|---|---|---|
| 人员投入 | 100.8 万元 | 84% | 检查角色、人天、综合单价是否有统一口径 |
| 第三方迁移服务 | 9 万元 | 7.5% | 检查服务范围、验收条件、变更报价机制 |
| 测试与生产资源 | 7.2 万元 | 6% | 检查资源规格、使用周期、环境是否重复计费 |
| 安全评审与发布支持 | 3 万元 | 2.5% | 检查是否已包含在外部服务或内部人力成本中 |
| 风险预备额度 | 12 万元 | 基础成本的 10% | 仅在登记风险触发并获批后释放,不能自动转为可用预算 |

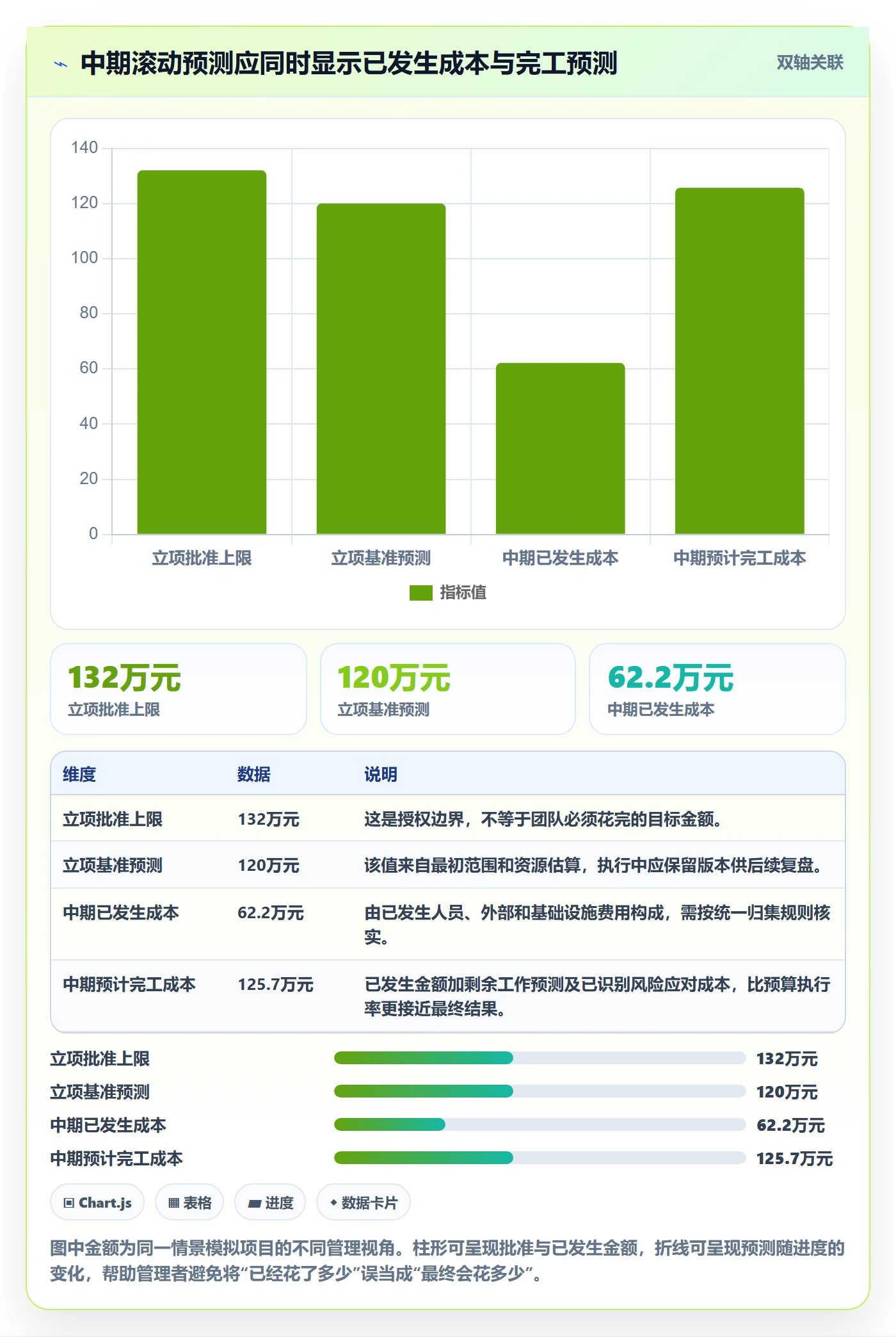

3. 用滚动预测而不是“预算执行率”判断项目
执行到中期时,项目已发生人员成本 54 万元,外部费用 5 万元,基础设施费用 3.2 万元,已发生合计 62.2 万元。剩余工作估算为人员 54 万元,外部费用 4 万元,资源费用 3.5 万元,尚未确认风险应对成本 2 万元,因此当前预计完工成本为 125.7 万元。
这个数字低于 132 万元的批准上限,但不能据此宣布项目“低于预算 6.3 万元”。其中 2 万元风险应对仍有不确定性,部分外部费用还取决于数据清理结果。更准确的表达是:当前基准预测 123.7 万元,若已登记风险触发则预计 125.7 万元;距离授权上限尚有额度,但仍要核实风险和剩余范围。
4. 预测变化必须能追溯到事实
假设在一次数据抽样后,团队发现历史数据格式不一致,需要额外增加 12 人天清洗和复核。按每人天 2,400 元计算,人员成本增加 28,800 元。此时不应把增加额直接归为“研发效率下降”,而应登记为数据质量风险转化为已确认工作,并更新范围、剩余人天和完工预测。
如果业务方同时提出新的报表功能,也应作为范围变更单独估算。管理层可以选择批准新增成本、替换原定功能、延后交付或不纳入本次版本。把变更显性化,才能让成本成为选择工具,而不是项目结束后才出现的追责数字。


5. 看偏差时先解释,后问责

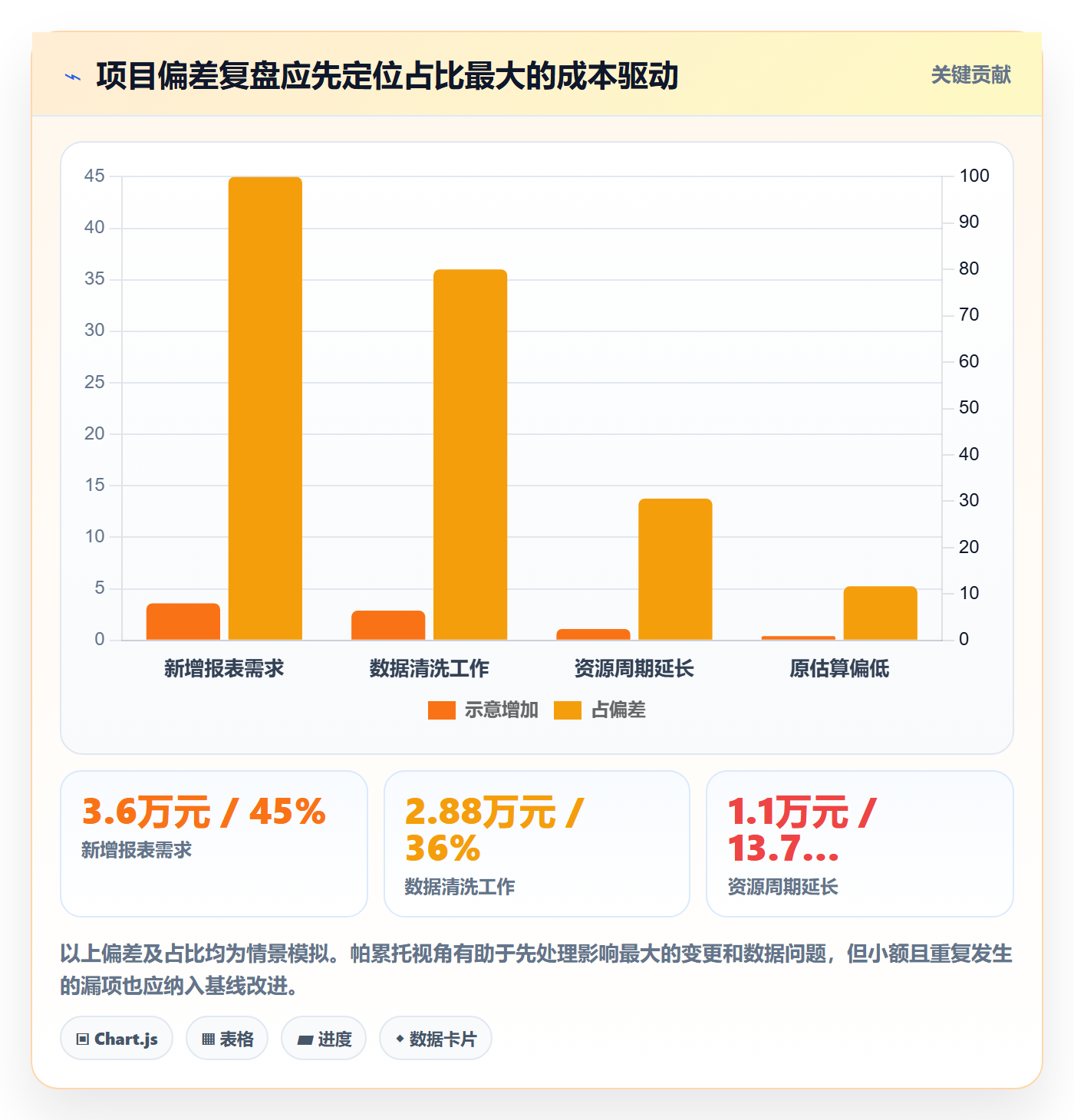

项目结束后,假设最终成本为 128 万元,较立项基准高 8 万元,仍低于批准上限 132 万元。复盘不应只写“成本控制良好”,而应说明:数据清洗增加 2.88 万元,新增报表需求增加 3.6 万元,资源使用周期延长增加 1.1 万元,部分早期估算偏低增加 0.42 万元。
这些数字仍是情景模拟,但它们展示了复盘的关键:每一笔偏差要能对应范围变化、风险实现或估算质量。若新增报表没有经过批准,问题在变更治理;若资源周期延长源于供应商延迟,问题在依赖管理;若同类测试工作连续被低估,才是调整估算基线的信号。

六、从 0 到 1 的实施路径:用一个周期建立可复用的成本管理
1. 第一步:确定管理目标和成本口径
启动前先回答:成本数据用来做什么?是判断项目是否值得立项、比较方案、控制预算、分析资源负荷,还是复盘交付偏差?目标不同,数据粒度和管理成本也不同。若目标只是项目级预测,就不需要一开始就要求每个人把每小时投入细分到十几种活动。
随后确定人员单价口径、成本归属规则、外部费用确认方式、共享资源分摊原则、数据更新频率和审批责任。建议由研发、财务、产品和项目管理共同确认,避免研发认为金额是预算、财务认为金额是实际成本、业务负责人又把它当作报价。
2. 第二步:选择代表性项目做试点
试点不宜只选最简单的项目,因为简单项目可能暴露不出跨部门和依赖成本;也不宜选最复杂、最紧急的项目,团队可能没有时间验证流程。优先选择范围相对明确、有真实外部费用、参与角色较完整且负责人愿意复盘的项目。
试点开始前先冻结一个基线版本,记录范围、估算、假设和风险。执行中按周或迭代更新已发生费用、剩余工作预测和变化原因。试点的成功标准不是把每个数字都填满,而是让负责人能在例会上回答:预测为什么变了、变化影响多少、需要做什么决策。
3. 第三步:只记录会触发管理动作的数据
每个字段都应有明确用途。例如,角色人天用于预测人员成本;变更编号用于解释范围偏差;外采订单用于核对外部支出;风险状态用于决定是否释放预备金。若字段无法影响任何决策,至少在试点阶段不必强制采集。
建议先从项目、工作包、角色、估算人天、实际投入、单价口径、外部费用、风险、变更、预测版本这几类信息开始。等数据质量稳定后,再考虑成本中心、地区、产品线或更细的费用归类,避免早期表格复杂到没人愿意维护。
4. 第四步:建立固定的滚动预测节奏
成本预测不应只在季度预算审查时更新。可以根据项目节奏设置更新频率:迭代型项目按迭代更新,阶段门项目在每个阶段评审前更新,长周期项目按月更新。频率过低会错过纠偏窗口,频率过高则增加维护负担。
每次更新至少回答四个问题:已发生金额是多少?剩余工作量如何估算?相比上次预测改变了什么?是否需要管理层批准范围、资源或预算调整?如果会议只有报数,没有选择和行动,预测流程就变成了行政汇报。
5. 第五步:用复盘改进基线,而不是惩罚预测偏差
成本预测必须允许合理变化。范围变化、技术验证结果和外部条件改变,都会使预测调整。评价重点应放在假设是否透明、变化是否及时更新、偏差原因是否可解释,而不是简单要求预测始终等于最终成本。
项目结束后,将原始估算、各版预测和最终实际投入按工作包对比。重点寻找重复出现的模式:某类接口持续估低、测试环境经常延期、需求澄清反复、发布支持被漏算。把这些观察更新为组织自己的估算参考,比从外部复制一套所谓行业标准更有价值。
- 第一个月:确认口径,完成模板,选择试点项目并记录基线。
- 第二个月:至少完成一次滚动预测,检查字段是否可用、数据是否能被负责人验证。
- 第三个月:完成阶段或项目复盘,比较预测变化与实际成本,修订口径和流程。
- 试点通过后:再扩展到更多项目,逐步连接研发管理、财务、采购和云资源数据。

七、不同情况下的行动建议:先解决最影响决策的那一项
1. 项目范围还不清楚,但管理层要求报价
不要假装能精确估算。先提供范围假设、低位至高位区间、主要成本驱动和下一步验证方案。可以把工作拆成探索阶段和交付阶段:先用小额投入验证技术路线、数据质量或用户需求,再对后续范围做更可靠的估算。
如果管理层必须批准一个额度,可将金额定义为探索阶段授权,而不是整个项目的固定价格。明确达到什么证据条件后才能进入下一阶段,避免最初的假设被误当成承诺。
2. 项目已经启动,但历史上没有准确工时
不要为了补历史数据而制造假精度。把现有计划、任务状态、人员安排和采购记录作为线索,标注估算值和可信度。项目启动后开始建立统一记录,再用后续数据逐渐校准,而不是把回忆出的小时数写成精确实际成本。
短期内可以按周或迭代记录团队级投入,结合工作包完成情况做滚动预测。若人员经常跨项目协作,先改善项目归属和共享资源分摊规则,通常比把个人填报颗粒度再细化一倍更有效。
3. 项目经常超支,但大家都认为自己估算没问题
把最近多个项目的预测版本、变更记录和最终成本放在一起,按偏差原因分类。若超支集中在需求新增,就先改范围和变更审批;若集中在测试与发布,就补齐阶段投入模型;若不同项目普遍低估同一类工作包,再调整估算基线。
如果最终成本低于预算但交付价值也显著缩减,同样需要复盘。成本控制不能脱离交付范围和质量,否则团队可能通过少做、延期或把成本转移到运维阶段制造表面上的节约。
4. 云资源或第三方服务费用波动较大
先区分固定费用、按量费用和一次性费用。按量资源要建立用量、单价、使用周期和责任项目的对应关系;第三方服务要把合同范围、超范围计费条件和验收规则纳入项目预测。仅看月度账单,可能无法识别某个项目的资源消耗。
对于波动较大的成本,安排定期检查比在立项时一次性估算更重要。可以设置预警阈值,但阈值要结合业务负载和资源计费逻辑,不要把每次短时峰值都当成异常,也不要等账单出来后才发现长期闲置。
5. 组织规模较小,没有专职成本管理人员
小团队不需要一开始就建立完整成本核算体系。可以先记录项目范围、角色投入、外部支出、预算上限、当前预测和主要变更。负责人每周或每个迭代更新一次,财务按月核对外部费用和单价口径即可。
对小团队来说,精简而持续的流程通常胜过大型模板。先保证同一个数字含义一致、变化有原因、决策能追溯;当项目数量、部门协作或预算风险增加,再逐步引入更细的分类和系统化集成。
6. 组织已有研发管理平台,想把成本功能接进去
先检查平台是否能关联需求、迭代、工时、版本、风险和变更,并支持按权限查看数据。其次确认成本输入来自哪里:人力单价是否由财务维护,采购金额是否来自采购或财务系统,云资源费用是否能按项目归属。平台可以承载流程和关系,但不能替代口径治理。
对于 100 人以上的中大型组织,可以把 PingCode 等研发管理平台纳入评估范围,重点检查项目组合视图、跨团队协同、数据权限、接口能力、审计记录和部署要求。产品演示只能证明界面存在,不能证明团队可以持续用它产生可信成本数据。应使用真实项目做试点,并验证从需求到预测、从变更到复盘的完整链路。
八、不同情况下的取舍:精度、成本和管理负担不可能同时拉满
1. 精度与速度之间,按决策后果选择
若一次估算偏差不会影响立项决策,采用较粗的区间即可;若涉及重大资本投入、长期合同或关键资源承诺,就值得投入更多时间做技术验证、供应商询价和风险分析。估算精度不是越高越好,而是要与决策后果相匹配。
在信息不足时,扩大区间并写清假设,比花大量时间把一个不确定数字计算到小数点后更专业。等关键不确定因素被验证,再收窄预测区间。
2. 细粒度记录与一线负担之间,优先保证数据可持续
按个人、任务、小时记录,能够提供更细的成本视角,但填报与核对成本也更高,还可能影响信任。如果组织当前连项目级实际投入都无法稳定获得,应先建立项目和角色级记录,再根据确实存在的管理问题增加颗粒度。
每增加一个字段,都应问:谁填写?谁核验?用来做什么决定?如果答案含糊,就不要急着纳入强制流程。字段数量多,不等于管理能力强。
3. 统一标准与团队自主之间,保留核心统一、边缘灵活
企业至少要统一成本定义、单价口径、预测时间点、风险审批和变更留痕方式,否则横向比较没有意义。不同产品线可以保留自己的工作包拆分方式、估算模型和阶段名称,但必须能映射到统一的管理视图。
过度统一会让不同项目被同一个模板强行套用;完全放任则会导致数据无法汇总。合理做法是统一“能比较的部分”,允许“需要专业判断的部分”保留差异,并在报表中显式显示差异来源。
4. 预备金与预算约束之间,避免两种极端
不设预备金,可能让合理的不确定性变成临时追加预算;预备金过大或使用条件不清,又可能弱化范围控制。金额应与已登记风险、项目成熟度和组织审批规则对应,并在预测报表中与基础成本分开呈现。
当风险尚未发生时,预备额度不是实际成本;风险触发后,也不代表无需解释。释放预备金后要同步更新风险状态、完工预测和剩余额度。
5. 买管理工具与改流程之间,先确定瓶颈在哪
如果团队的问题是需求变更没有审批、投入数据无人维护,换系统不会自动解决。若流程已经清楚,但信息分散在多个表格,跨项目汇总慢、追溯困难、权限控制不足,工具才可能带来明显收益。
评估工具时不要只看功能清单,应让产品、研发、项目管理和财务共同完成一次真实情景演练:提出范围变更、修改预计人天、追加外部费用、更新风险,再查看预测是否同步变化、记录是否可审计、报表是否能解释金额。能跑通这一流程,比宣传页上的模块名称更有证明力。
| 管理现状 | 优先动作 | 暂缓投入 | 判断是否有效的信号 |
|---|---|---|---|
| 范围模糊、估算争议大 | 明确边界、建立区间和假设 | 复杂工时核算和大规模系统部署 | 管理层能比较方案并指出关键不确定因素 |
| 实际投入缺失 | 建立轻量项目级或角色级记录 | 追求个人小时级精度 | 滚动预测能由已发生投入和剩余工作推导 |
| 外部费用失控 | 关联合同、采购、账单和项目 | 仅依赖人力成本报表 | 费用异常可以定位到资源用量或服务范围 |
| 跨部门数据分散 | 统一定义、责任人和集成优先级 | 先做全组织复杂指标大屏 | 同一项目的范围、投入、采购和预测能够互相核对 |
| 预测反复偏移 | 分解偏差原因并更新估算基线 | 仅用预算执行率评价项目 | 重复出现的漏项逐步减少,变化解释更及时 |
九、结尾:下一步先做一张能改变决策的成本表
1. 用一个真实项目验证,而不是先追求完整体系
研发团队从 0 到 1 建立成本管理,不必先制定几十页制度,也不必马上改造所有系统。先选择一个范围相对明确的项目,写清成本口径、角色投入、外部费用、风险和变更规则;每个迭代滚动更新一次预测,观察变化能否解释、管理动作能否及时发生。
如果三个月后,团队仍只能回答“已经花了多少”,却不能回答“按剩余工作预计还要花多少、为什么会变化、有什么取舍”,说明成本管理还停留在记账阶段。如果这些问题都能回答,即使暂时依靠表格,也已经形成了比“预算金额填得很精确”更成熟的管理能力。
2. 用可解释性作为最重要的验收标准
我的判断是,研发成本管理最有价值的产物,不是一个更精细的总金额,而是一份能连接范围、投入、风险和决策的预测记录。一个有区间、有假设、能持续修订的预测,通常比一个没有依据的精确单点更可信。
下一步可以从三件事开始:选一个试点项目;和财务确认人员与外部费用口径;建立包含已发生成本、剩余工作预测、变更原因和风险状态的滚动台账。先让每一次变化都有来由,再逐步提高估算质量、自动化程度和组织覆盖范围。成本管理真正从 0 到 1 的标志,不是报表出现了金额,而是团队能据此做出更好的范围、资源和交付选择。
常见问题解答(FAQ)
1. 研发项目的预计成本应该从哪里开始算?
我以前做项目预算时,习惯先问研发负责人报一个总数,结果拿到的数字很难解释,也不知道漏了什么。我想从零建立成本管理,第一步究竟该收集哪些数据?
先统一成本口径,再估算金额。对研发团队,建议第一版只纳入四类:人员投入、外包与采购、云资源及测试环境、差旅或其他直接费用。人员成本可按“角色月成本 × 预计投入人月”估算;
例如一个项目预计投入产品经理1人月、研发8人月、测试2人月,若按各角色的月度完全成本分别计价,就能得到可追溯的人员预算,而不是只报一个拍脑袋总数。完全成本应明确是否包含工资、奖金、社保、公积金和管理分摊,并在团队内保持一致。
起步阶段不必追求每项精确到个位数,先让每笔预算都能回答“谁投入、投入多久、按什么单价、依据是什么”。
2. 研发人力成本按计划工时算,还是按实际工时算?
我担心要求成员记录工时会增加负担,但只看项目排期又容易低估成本。对于需求频繁变化的研发项目,怎样在估算准确性和记录成本之间取得平衡?
预算阶段用计划投入估算,执行阶段用实际投入校准,两者不要混成一个数字。可以按周记录到项目或工作流,粒度以团队能持续执行为准;通常不必要求成员把每一分钟都归类。
比如一名工程师一周工作40小时,其中30小时用于项目甲、6小时用于线上故障、4小时用于团队支持,那么项目甲的成本应按30小时分摊,而不是按整周40小时计算。若工时数据连续两周填报偏差很大,先检查任务拆分、临时支持和填报规则,不要立刻把问题归咎于个人。
预算比较时同时看原预算、预测完工成本和已发生实际成本,才能判断超支来自估算偏差、范围增加还是资源被挪用。
3. 项目范围还没定,预计成本应该留多少缓冲?
我遇到过需求评审时看起来只差几个小功能,开发中却不断出现接口、数据迁移和兼容性问题。项目范围不稳定时,预留比例有没有可执行的判断方法,而不是所有项目都统一加百分之二十?
缓冲应对应不确定性来源,而不是套一个固定比例。可把工作拆成已验证部分、待验证部分和外部依赖部分,分别估算风险:例如核心功能已有类似实现,按较窄区间估算;首次接入第三方接口或涉及旧数据迁移,则单独列风险项并说明触发条件。
一个示例预算可写成:基础工作预计100人日,未验证接口增加10至20人日,迁移方案尚未确认则暂列8人日风险储备。这样预测区间是118至128人日,而不是把所有工作笼统加20%。储备使用后要记录原因;如果风险未发生,就不应把预留成本自动当成必然支出。
范围变更时同步更新预测,并注明变更带来的成本和交付影响。
4. 研发团队怎样判断预计成本已经失控?
我不想等到项目结束才发现预算超了,但每周查看一堆财务数字也很难抓住重点。除了已花金额,我还应该关注什么信号,才能尽早决定是调整范围、增派资源还是延后交付?
至少并看三项:已发生成本、剩余工作预计成本、范围变化。可用“完工成本预测=已发生实际成本+剩余工作预测成本”作为每周滚动口径,并与批准预算比较。比如预算为120人日,当前已投入70人日,按剩余任务重新估算还需65人日,完工预测就是135人日,超出15人日;
此时应核对新增需求、返工和依赖等待分别占多少,再决定缩减非核心范围、调整排期或接受超支。若实际投入增长但完成任务和验收成果没有相应增长,通常比单纯预算偏差更值得警惕。建议设预警线,例如完工预测超过预算10%时必须由项目负责人说明原因与处置方案;阈值应按团队历史估算误差调整,而不是视为通用行业标准。
核心关键词
文章包含AI辅助创作:预计成本怎么做?研发团队协同管理:成本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/591673
读者评论
我们之前立项时只报一个总额,做到测试阶段才发现测试、安全和上线支持都没算进去。按角色和阶段拆分后,金额未必更准,但至少能看出差异从哪来。
工时如果按天细记,团队很容易觉得是在填表。我觉得按迭代汇总更容易坚持,但遇到返工时还得单独标原因,否则最终只能看到投入增加,解释不了为什么。
预算余额确实不能代表项目健康度。不过滚动预测也依赖剩余工作量判断,需求边界一直变化时,这个数同样会反复跳。实际操作中,范围变更和预测更新最好放在同一次评审里。
