预计成本流程与规范:研发团队成本管理风险控制关键指标
研发项目预算看起来没有超支,财务结账后却发现成本比计划高出一成,常见原因不是某一笔费用突然变大,而是人员投入、需求变更、外部采购和成本归集口径没有在同一时间线上对齐。预计成本不是立项时填一个总数,而是一套持续更新的判断机制:它要说明“按当前进度做完还要花多少、偏差从哪里来、哪些假设已经失效”。
一、先讲核心结论:预计成本是滚动预测,不是预算数字
1. 把“批准了多少”与“预计花多少”分开
预算回答的是“组织最多允许投入多少”,预计成本回答的是“按照目前掌握的信息,完成约定范围大概率需要多少”。前者是授权边界,后者是经营判断。把两者混为一谈,团队容易把预算当成目标,把预测当成审批材料,最终出现预算没超、项目却无法按期交付的假象。
在实际管理中,我会要求项目同时保留三个数字:批准预算、已发生实际成本、完工估算。完工估算通常写作 EAC(Estimate at Completion),可按“已发生实际成本 AC + 剩余工作完工估算 ETC”计算。核心不是公式本身,而是每个数字都有定义、日期和责任人。
管理层最应该追问的不是“预算还剩多少”,而是“按今天的事实,交付承诺是否仍然成立”。如果关键岗位离职、范围增加或外部接口延期,预计成本就应随之变化,不能等到季度末才补做解释。
2. 先统一成本边界,再讨论预测精度
研发成本可以纳入直接人工、外包与服务、软硬件及云资源、测试与交付支持等项目;是否计入共享职能、办公场地、折旧、内部平台投入,则取决于企业核算政策。不同组织的边界可以不同,但同一项目、同一周期的口径必须一致。
一个常见陷阱是把“项目工时成本”和“财务费用”当成同一个口径。工时成本可能按标准费率估算,财务账则按工资、奖金、社保、外包发票和费用报销确认。两者可以用于不同管理目的,但要保留映射关系,不能用一个数字替代另一个数字。
3. 预测要能解释变化,而不只报出结果
每次滚动更新至少要回答四件事:本期估算是多少;与上次相比变化多少;变化由哪些假设或事件造成;需要谁在什么日期采取什么行动。缺少变化原因的预测只能展示结果,无法支持决策;缺少责任人的风险清单则容易变成会议记录。

二、背景与真实场景:研发成本为什么容易“看起来可控”
1. 人力成本发生得平滑,工作量却不平滑
研发团队的工资按月发生,项目工作量却会随需求澄清、技术验证、缺陷返工和发布节奏波动。于是财务报表可能呈现稳定的人力支出,项目状态却在悄悄恶化:人员一直在投入,验收范围不断变化,剩余工作没有同步重估。
比如一个团队原计划 12 人投入 6 个月,按每人每月综合成本 4 万元估算,直接人工预算约为 288 万元。若中途实际平均投入变成 14 人,且项目延长 1.5 个月,单按同一费率粗算,人工就会达到 378 万元。这里的差额不能简单归因于“效率低”,还要分解为范围增加、并行开发、返工、等待或估算错误。
2. 人员并非整块投入,分摊规则会改变结论
同一名工程师可能同时支持多个项目、公共组件、线上故障和内部平台。如果团队用“部门人数乘平均工资”直接推项目成本,项目账面看似简单,实际却可能把共享投入重复计入,或完全漏掉公共能力的成本。
我更倾向于先把归集层级设计清楚:直接为某项目服务的工作按实际工时或约定比例归集;共享平台按明确的分摊规则处理;无法可靠分摊的公共支出单独列示。不要为了让每个项目都“成本完整”而创造看似精确、实际不可验证的分摊比例。
3. 需求变更不只是开发时间增加
新增需求可能带来设计评审、测试用例更新、数据迁移、运维培训、合规评估和发布窗口调整。只登记新增开发人天而不登记上下游工作,会系统性低估变更成本。反过来,若把所有潜在影响都一次性计入,也可能高估并促使团队拒绝合理优化。
因此,每次重要变更都应同时更新范围基线、剩余工作量、关键路径和风险清单。对影响尚不明确的事项,使用区间或情景预测,例如“最可能增加 20 万元,合理区间为 12 万至 35 万元”,比给出一个伪精确的单点数字更诚实,也更利于决策。
4. 工具能改善证据链,但不能替代成本判断
面向中大型企业及百人以上组织,项目管理平台可以帮助连接需求、迭代、工时、缺陷、风险和交付状态。以 PingCode 为例,团队可以把需求变更、任务状态和工时记录放在相互关联的项目流程中,再把成本费率、财务实际数和预算口径纳入管理分析。
但平台记录不等于成本事实。若工时填报没有明确粒度、实际费用迟迟未入账、人员费率没有维护,报表只会更快地呈现错误。正确顺序是先定义成本口径和责任机制,再判断哪些信息适合由工具自动采集、哪些需要财务核验。

三、常见误区:数字精确,不代表预测可靠
1. 把预算余额当作完工成本
“预算 1000 万,已花 600 万,还剩 400 万”只能说明预算与已确认支出的差额,不能说明项目还需要多少钱。剩余工作可能只需 250 万,也可能要 500 万;如果合同范围改变、团队费率上升或关键路径延期,预算余额并不能替代工作量预测。
纠正方式是同时看预算余额与 ETC,并说明两者差异。若预算余额为 400 万、剩余工作估算为 470 万,就需要讨论 70 万差额的来源和处置,而不是用“账上还有钱”掩盖预测超支。
2. 用年度平均费率遮蔽岗位结构变化
团队平均费率可能稳定,但岗位构成未必稳定。用高级工程师替代初级岗位、临时引入架构师、加派测试人员,都会改变单位工作成本。仅以人数乘以部门平均工资,会让预测对人员结构变化不敏感。
当项目规模较大或岗位差异显著时,按角色或职级设置费率区间更有解释力;当工时记录质量较低、项目较多而单个项目金额较小,则可采用统一标准费率,并明确这是管理估算而非财务入账数字。
3. 只记录已确认风险,不记录不确定性
项目清单里常见“接口可能延迟”,却没有概率、影响范围和触发条件。这样既无法比较风险优先级,也无法判断何时动用储备。风险成本不是在总预算里随手加一个比例,而是基于具体事件的发生可能性、成本影响和应对措施进行估算。
可以用“概率 × 影响”的方式做简化排序,但要标明它是管理估算,不是精确数学结论。例如,接口延期概率估为 30%,一旦发生会增加 40 万元成本,粗略风险期望值为 12 万元。实际决策还应考虑风险之间的相关性、时间影响和可采取的缓解措施。
4. 把预测误差当成团队绩效惩罚
如果项目负责人知道成本预测越高越容易被问责,团队就有动力压低预测、延后暴露风险;如果预测超支必然被视为执行失败,估算会变成争取预算的谈判,而不是学习工具。成熟机制应区分可控偏差、外部变化和合理的不确定性,并保留预测版本用于复盘。
预测的价值在于更早暴露信息,而不是每次都猜中最终数字。对早期探索项目,区间预测和假设清单通常比单点承诺更合适;对范围稳定、交付重复的项目,才有条件逐步提高估算精度。
5. 把成本削减等同于效率提升
减少测试、压缩技术评审或减少文档投入,短期可能降低当期支出,却可能增加缺陷修复、线上事故和后续维护成本。成本管理必须把交付质量、周期和风险放在同一张决策桌上,不能只优化一个财务数字。

四、专业判断逻辑:把成本预测嵌入项目运行节奏
1. 明确估算对象和成本分类
开始预测前,先回答“这笔成本属于哪个项目、哪个阶段、什么性质”。建议至少区分直接人工、外部采购、基础设施与云资源、测试交付、风险应对和共享成本。分类不必过细,但要能支持行动:发现人工偏差时可以调整工作安排,发现云资源异常时可以核查环境使用。
每类成本都应写明纳入规则、数据来源、更新频率和负责人。若某类费用没有可靠数据,不要用过度细分的分类制造确定感;可以暂列为“待核实”,同时记录补齐数据的期限。
2. 建立范围基线、工作量基线和费率基线
预计成本由工作量、单位成本和时间条件共同决定。范围基线说明要交付什么;工作量基线说明剩余工作由哪些任务构成;费率基线说明岗位或供应商的计价规则。三者缺一,预测就难以追溯。
工作量估算不必强行精确到小时。对复杂研发,可按任务包、用户故事、模块或交付里程碑估算;对重复性工作可用历史实际数据校准。估算单位必须固定,例如人天、人月、合同金额或云资源月费,避免把不同单位直接相加。
3. 用滚动预测而不是一次性重算
建议设置固定更新节奏:立项阶段建立初始预测;每个迭代或月末更新已发生成本和剩余工作;重大变更、关键人员流动、采购范围变化或进度偏差达到阈值时,触发额外更新。更新频率应服务决策,不必让团队为了填表每周重复计算。
每次更新要保留版本日期、预测人、主要假设和变更原因。这样在项目结束后才能区分预测能力不足、事实变化和管理响应迟缓。没有历史版本,复盘就容易变成“当时大家都觉得差不多”。
4. 组合使用前瞻估算与挣值信号
当项目已建立范围、进度和成本基线时,可结合挣值管理的基本概念观察偏差。PV 表示计划工作对应的预算价值,EV 表示已完成工作对应的预算价值,AC 表示实际成本。成本绩效指数 CPI 可按 EV/AC 计算,进度绩效指数 SPI 可按 EV/PV 计算。
例如 CPI 小于 1,表示截至当前完成的工作相对于实际投入成本偏低;SPI 小于 1,表示完成进度落后于计划。但这类指标不能单独用来推断最终结果,尤其在早期或范围频繁变化时,计划价值与已完成价值可能尚不稳定。应把指数与剩余工作估算、风险和变更记录共同解读。
5. 让预测阈值连接具体动作
阈值应与组织风险承受能力匹配,而不是照抄某个通用百分比。比如,预计完工成本超过批准预算 5% 时由项目负责人提交原因分析;超过 10% 或影响关键交付日期时升级到项目组合层面审议。比例只是示例,低容忍度的合规项目与高不确定性的探索项目不应采用同一规则。
关键是每个阈值有明确动作:重新估算、调整范围、申请额外资源、分阶段交付、暂停低优先级工作,或提交管理层决策。若阈值只触发红色标记,不触发责任和选择,仪表盘就只是装饰。

五、案例与数据观察:一次“预算内”的项目,为什么仍然需要干预
1. 案例边界:以下为情景推演,不冒充企业实测
下面用一个中型研发项目的情景推演说明成本治理方法,不对应任何真实企业或公开项目。项目计划交付内部业务系统,原批准预算 900 万元,周期 9 个月,包含产品、研发、测试、交付支持和外部接口服务。项目采用分阶段发布,关键指标以万元、等效人天和自然月为单位。
立项时团队按 15 人、平均综合月成本 3.8 万元估算人工,预计人工约 513 万元;外部服务与采购约 170 万元;云资源、测试环境和交付支持约 72 万元;其余 145 万元作为其他已识别成本与风险储备。这个拆分只是示范口径,实际组织应按财务政策确认哪些项目应纳入预算。
2. 第三个月的偏差并不在总支出,而在剩余工作

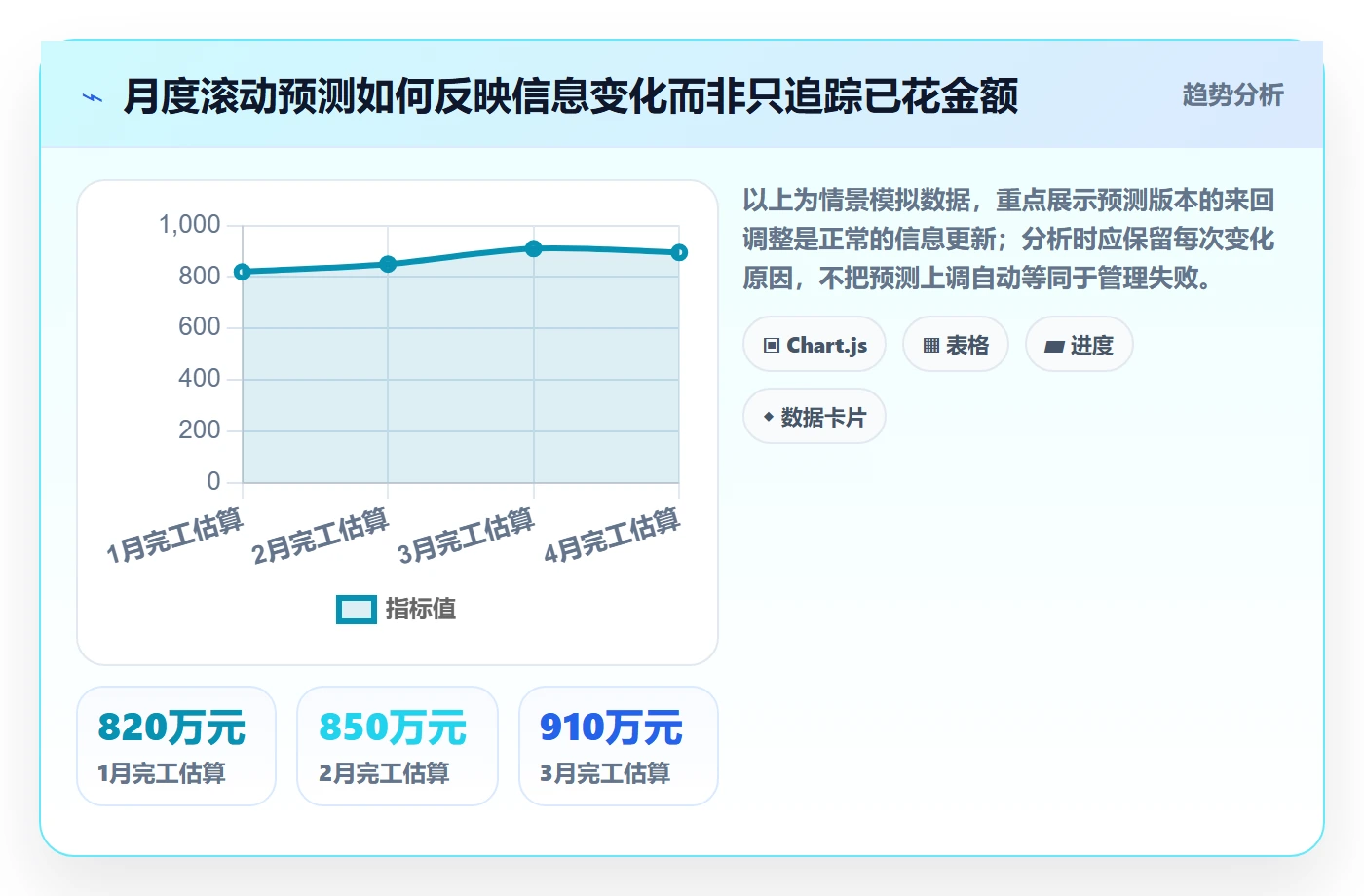

到第三个月末,项目已发生成本 310 万元,按预算消耗看似没有明显异常。但复核发现,需求确认比计划晚三周,两个接口仍未完成联调,测试工作量比初始估算增加约 20%。团队此时若只看预算余额,会认为还剩 590 万元;若重算剩余工作,ETC 已上升到 625 万元,EAC 达到 935 万元。
这 35 万元的预测差额并不意味着项目已经实际花超,而是说明按当前信息继续完成,可能突破原批准预算。项目需要在差额转化为实际支出之前决定:增加投入赶关键路径、减少低价值范围、分期上线,还是接受延期并同步调整成本预测。
3. 将差额拆开,才能决定是否需要追加资源

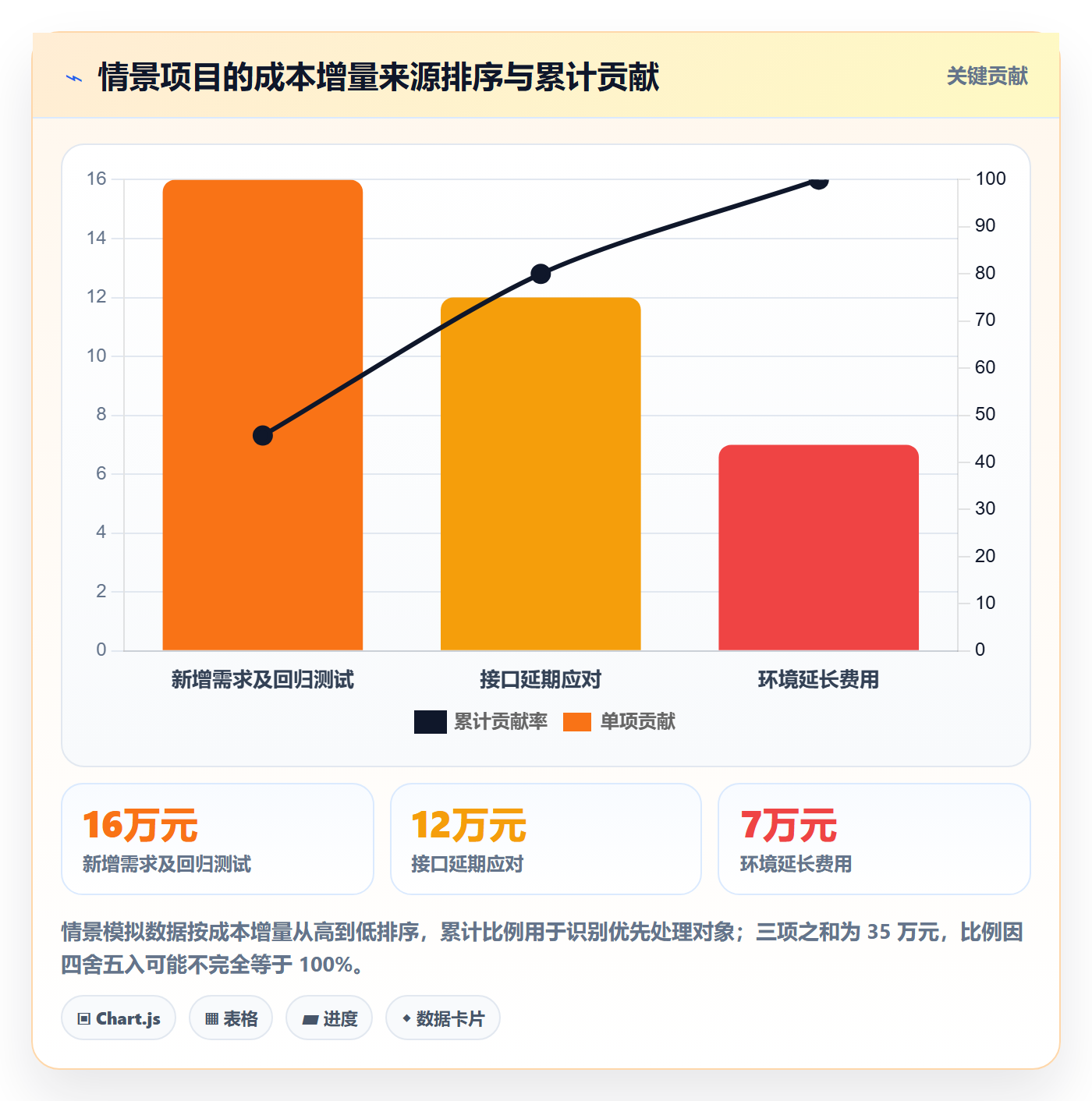

进一步拆分后,情景推演中 35 万元增量由三部分构成:接口延期可能增加 12 万元并发协调与等待成本;新增需求及测试回归约增加 16 万元;测试环境和云资源延长约增加 7 万元。这个拆分揭示了不同责任路径:接口风险需要供应方和架构负责人联动,需求变化需要产品负责人做优先级选择,资源延长则需要平台和项目经理评估环境使用策略。
如果项目只提交一张“预计超支 35 万元”的申请,管理层很难判断是否值得批准。若能说明其中哪些成本能通过范围取舍避免、哪些是完成承诺必需投入,审批就从数字博弈变成方案选择。
4. 观察成本以外的领先信号
成本是滞后结果。更早的信号通常出现在工作流中:需求变更频率上升、未关闭缺陷积压、关键任务等待外部依赖、返工比例增加、测试环境长期空置或重复运行。它们不直接等于金额,却能解释为什么未来的 ETC 可能变化。
建议将成本结果指标与过程指标并行观察。例如,完工估算偏差衡量经济结果;剩余工作量变化率反映范围和估算稳定性;返工工时占比提示质量成本;外部依赖等待天数提示关键路径风险。每项指标都要有统一口径和适用边界,不能把短期波动直接作为个人绩效结论。

5. 平台数据与财务数据要做定期勾稽
在工具层面,可通过项目管理平台记录需求变更、任务状态、工时和风险,再与财务系统中的工资、采购、云账单和报销数据进行月度核对。以 PingCode 这类项目管理平台为例,适合帮助中大型团队梳理研发工作过程和项目关联;成本金额是否准确,仍取决于费率维护、填报纪律、财务入账时间和数据映射规则。
我会重点检查三种差异:项目工时合计与人员实际可用工时是否明显不匹配;采购合同金额与已确认费用是否存在时间差;云资源账单能否映射到具体环境、团队或项目。差异不是一定有错,但必须有人解释并标注处理状态。
六、风险控制关键指标:少而能行动,比多而难维护更有效
1. 完工成本预测偏差
可用“实际完工成本与最终预测之间的差额 ÷ 最终实际成本”回看预测偏差,也可在项目过程中比较本期 EAC 与批准预算。该指标用于检验预测质量和触发讨论,不宜简单拿来排名项目经理,因为需求变化、外部环境和估算成熟度差异会影响结果。
管理上建议保留预测版本,分别观察预测方向、幅度和原因。例如,项目连续三次上调但原因都是未纳入已知工作,说明估算流程薄弱;一次因监管要求突然调整,则未必代表团队预测能力差。
2. 预算消耗率与完成工作比例
预算消耗率可以帮助发现资金支出速度,但必须与完成工作比例或交付进度结合。若预算消耗 70%,实际完成工作仅约 45%,应进一步核查返工、范围定义、外部等待或高成本岗位配置。单独比较消耗率和完成百分比有时会误导,尤其当项目采用阶段性采购、预付款或一次性采购时。
3. 预计完工成本与批准预算的差额
将 EAC 减去批准预算,可以形成预测差额;差额既可以是金额,也可以是预算百分比。它适合设置升级机制,但不能替代原因分析。相同的 5% 差额,可能来自可取消的低优先级需求,也可能来自必须满足的安全要求,管理动作并不相同。
4. 变更成本与未纳入范围的工作量

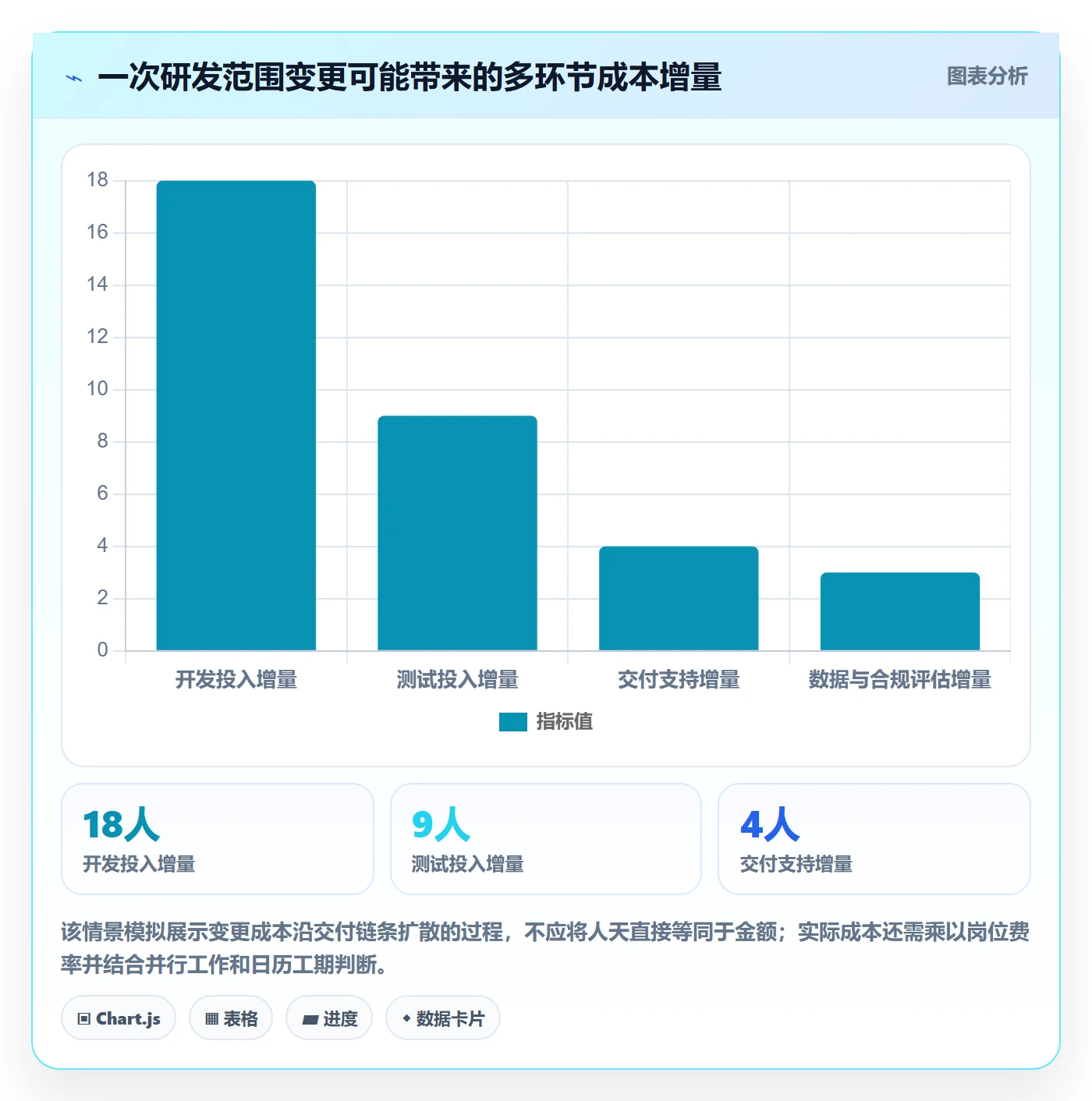

记录变更次数本身意义有限。更有用的是观察变更带来的工作量、成本、关键路径影响和审批周期。对每项重要变更,至少保留提出日期、批准人、工作量增量、关联测试与交付影响。这样才能区分合理演进与范围失控。
5. 返工工时占比与缺陷处理成本
返工工时可用“因缺陷、返工或需求理解偏差产生的工时 ÷ 项目总工时”估算。口径需明确:例如是否纳入预防性重构、技术债偿还和线上支持。返工比例升高可能提示质量问题,但也可能源于早期验证策略主动发现问题,不能脱离缺陷严重程度和项目阶段解释。
6. 关键岗位负荷与外部依赖等待时间
关键岗位长期超负荷会带来疲劳、质量下降和人员流失风险;外部依赖等待则会增加并行协调和工期延长成本。可以追踪关键岗位计划负荷、实际投入、阻塞天数和依赖关闭率,但要避免把“填报工时高”直接等同于贡献高。
| 指标 | 主要回答的问题 | 建议触发的动作 | 使用边界 |
|---|---|---|---|
| 完工估算偏差 | 预测是否持续偏离最终结果 | 保留版本并复盘假设与数据来源 | 按项目类型和成熟度分层比较 |
| EAC 与批准预算差额 | 当前承诺是否可能突破预算边界 | 调整范围、资源或交付计划并升级决策 | 预测差额不等同于已发生超支 |
| 返工工时占比 | 投入中有多少用于修正已有工作 | 定位高频缺陷、评审或需求理解环节 | 需排除合理的探索与技术验证工作 |
| 外部依赖等待天数 | 等待是否正在推高工期和协调成本 | 设定责任人、升级路径和替代方案 | 需区分实际阻塞与团队主动等待 |
| 成本数据核对差异 | 项目记录是否能与财务数据对应 | 检查映射、入账时间和分摊规则 | 数据差异需解释,不宜一律认定为错误 |

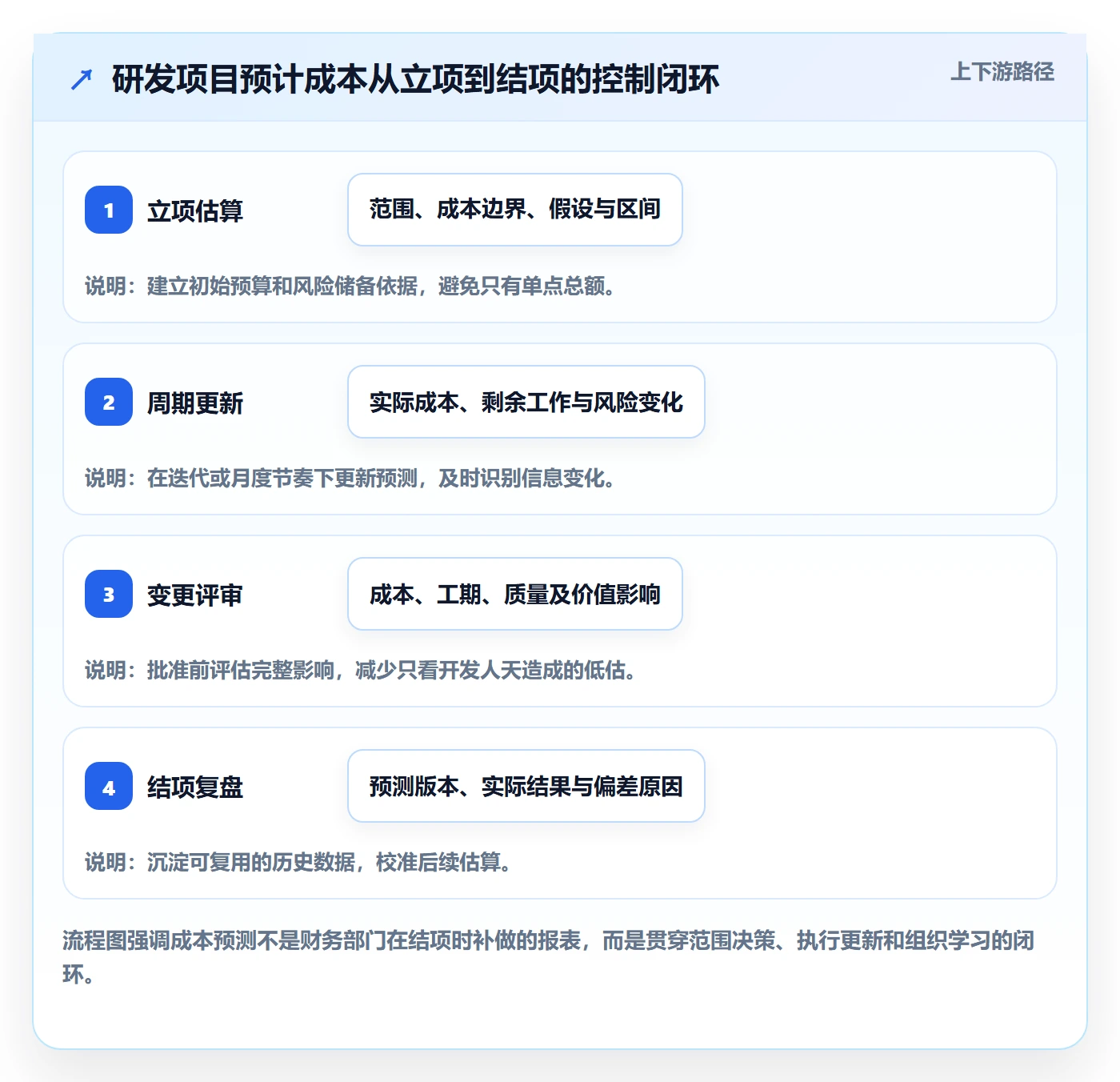

七、流程与规范:从立项到结项建立可追溯的成本闭环
1. 立项阶段:设定边界、假设和估算区间
立项材料不应只有一个总额。至少要列出成本范围、工作范围、主要岗位与费率假设、采购依赖、估算置信度和风险储备依据。对于技术未知较多的项目,应分阶段批准:先拨验证阶段资源,达到技术或商业条件后再释放后续预算,避免把探索不确定性伪装成确定承诺。
2. 计划阶段:把预算拆到可管理的工作包
预算应能对应到工作包、里程碑或成本类别,而不是只停留在部门总额。拆分的目的是定位偏差,并非要求每个任务都精确到金额。若拆得过细,维护成本会超过管理价值;若拆得过粗,团队只能在项目结束后才发现偏差。
3. 执行阶段:记录实际成本和剩余工作
项目每个周期要更新已发生成本、剩余工作、变更、风险和关键依赖。实际成本按统一口径从财务或资源系统获取;剩余工作由交付团队结合当前技术状态评估。两类信息来源不同,应分别标注,不要让项目负责人用工时估算替代财务实际数。
4. 变更阶段:先估影响,再批准范围调整
变更评审要同时看成本、时间、质量、合规和用户价值。建议把变更分成必须做、可延后、可替代三类,并说明不做的代价。若只看新增开发人天而忽略测试、迁移和运维影响,审批人拿到的就是不完整的决策依据。
5. 结项阶段:比较预测、预算和实际
结项不只是确认最终花费。还应记录初始预算、各版本 EAC、最终实际成本、范围变化、主要偏差原因和可复用的历史参数。复盘重点不是追究谁“算错”,而是判断哪些未知可以通过更早的验证发现,哪些数据可以提高下次估算质量。
6. 责任分工:让业务、研发和财务各自承担适合的部分
产品负责人维护范围和优先级;研发负责人评估技术工作量、依赖和质量风险;项目经理或项目控制角色维护预测版本、偏差与行动项;财务负责实际成本口径、账务数据和费率规则;管理层负责预算边界和重大取舍。小团队可以由一人兼任多个角色,但职责不能消失。

八、不同情况下怎么行动:根据项目成熟度选择控制方式
1. 早期探索项目:优先管住学习成本
若技术路线、用户需求或商业模式尚未验证,精细的人天预算往往带来虚假确定感。此时更适合设置阶段预算、验证目标和停止条件。例如先批准 6 周验证投入,明确要回答的技术问题、可接受的成本上限和继续条件,而不是把全年研发成本一次性锁定。
探索项目的关键指标可以是单位验证成本、假设验证周期、阶段性退出成本和关键不确定性关闭率。它们不是为了让创新团队追求更低成本,而是帮助管理层识别“继续投入是否仍然值得”。
2. 范围稳定的交付项目:强化基线和偏差分析
如果范围、技术方案和外部依赖相对稳定,可以建立更细的工作包、岗位费率和里程碑成本基线。项目周期内按固定节奏更新 EAC,对偏差设置阈值,并使用历史项目数据校准类似工作包的估算。
但不要因项目可预测就停止观察质量和返工。稳定范围下成本持续上升,可能不是需求变化,而是执行效率、缺陷修复或人员配置出现异常。
3. 维护与平台项目:看持续成本和服务水平
维护项目的工作往往以故障处理、版本升级、技术债和小型需求为主,单个需求金额不大,但长期累计显著。适合按服务类别和周期观察成本,例如故障响应、版本维护、基础设施、公共组件支持等,并结合服务水平、故障复发率和维护积压判断投入是否有效。
若多个业务团队共享平台能力,应明确分摊规则和服务边界。将全部平台成本平均摊给使用方可能简单,却容易让高使用者补贴低使用者;按请求数量分摊也未必公平,因为不同请求的复杂度和价值差异很大。分摊规则应优先可解释、可维护,再逐步提高精细度。
4. 外包或供应商交付:关注合同范围与变更单
外包成本不只看合同总价,还要核对交付物、验收条件、付款节点、变更机制和质保责任。固定总价能限制某些成本风险,但需求边界不清时,变更单和验收争议可能把成本推高;按人天计费弹性较大,却需要更强的工时审查与交付管理。
建议把供应商成本与内部协同成本一起估算,包括需求澄清、代码审查、联调、验收、上线和后续维护。若只比较报价,不计算内部管理投入,低价方案可能在总成本上并不占优。
5. 预算已经触线:先判断价值和可逆性
预计成本超预算时,不要第一反应就是全面削减。先把剩余工作拆成必须交付、价值可验证、可延后和可取消四类;再判断延期与减范围各自对用户、合规、安全和后续维护的影响。对不可逆的安全和合规工作,短期节省往往会产生更大的尾部风险。
如果项目价值仍然成立,可以考虑分期交付、限制非核心范围、替换低价值方案或追加资源;如果关键假设已经失效,应评估暂停或终止的成本。停止项目不是管理失败,继续投入已不值得的项目才可能扩大损失。
九、不同情况下的取舍:没有一种估算方法适用于所有研发团队

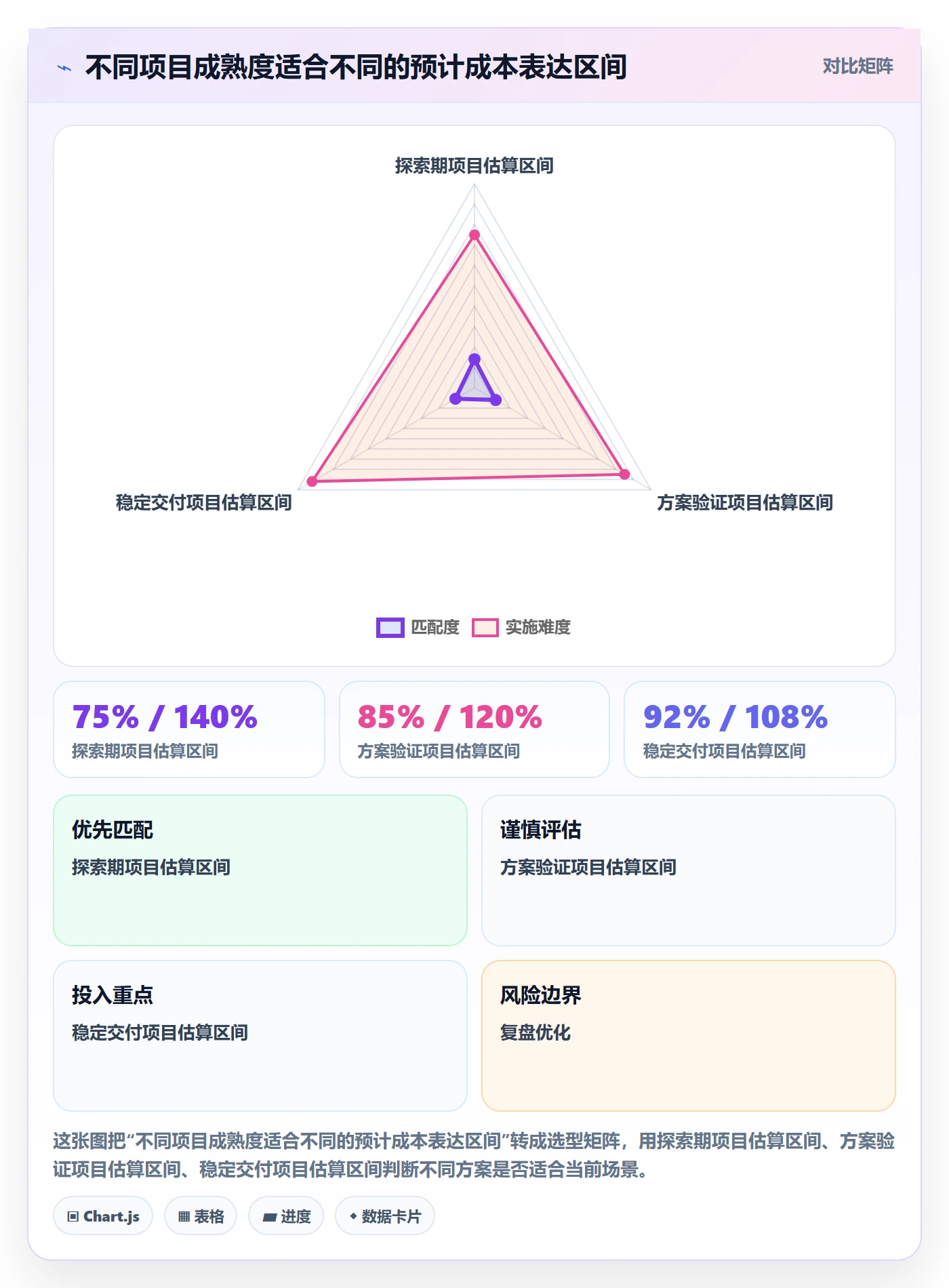

1. 单点估算与区间估算
单点估算便于预算审批和组合比较,适合范围较清晰、历史数据较充分的工作;区间估算更诚实地表达不确定性,适合早期探索、技术风险高或外部依赖未明确的项目。区间太宽会降低决策价值,过窄又会造成虚假精确。要通过拆解工作和验证假设逐步收窄区间。
2. 工时实报与标准费率
工时实报更接近实际投入,可用于项目间资源分析,但填报成本和数据质量要求较高;标准费率易于预算编制和横向比较,却可能与实际人工成本存在差异。可以将两者并行:用标准费率做管理预测,用财务实际成本做账务核对,再定期分析差异。
3. 精细分摊与管理简化
精细分摊有助于看清成本去向,却会增加维护、审计和争议处理成本。对重要且长期运行的平台服务,可设计较细的资源计量;对金额较小、分摊价值有限的共享费用,采用稳定、透明的简化规则通常更合适。
4. 预留储备与压低预算
风险储备可以应对已识别的不确定性,管理储备则可能用于尚未具体化的组织层面风险,二者的审批权限和使用规则应分开。储备过少会迫使团队隐藏风险或临时追加预算;储备过多则降低资源配置效率。储备应有风险依据、动用条件和剩余金额追踪。
5. 集中管控与团队自治
集中管控有利于建立统一口径、识别跨项目资源冲突和控制重大风险,但过度审批会拖慢研发响应;团队自治能快速调整投入,却容易造成预算口径不一致和组合层面不可见。较可行的做法是统一数据定义与升级阈值,将日常范围内的资源调整交给团队,重大偏差和跨项目资源争用交由组合层面决定。

十、落地清单与结尾:下一步先把一条预测链跑通
1. 用四周建立最小可用机制
如果团队目前没有稳定的预计成本流程,不建议一开始就采购复杂系统或建立数十项指标。先选一个成本较高、范围相对清晰的研发项目,运行四周的最小闭环:统一成本边界,建立初始预算与剩余工作估算,每月核对实际数据,记录预测变化原因,并为超过阈值的偏差指定责任人。
- 第一周:确认成本口径、数据来源、岗位费率和项目归属规则。
- 第二周:拆解范围与剩余工作,形成预算、ETC、EAC 和主要风险清单。
- 第三周:核对项目过程数据与财务实际,记录工时、采购和资源费用的差异。
- 第四周:召开一次偏差评审,决定范围、资源或时间的调整,并保存预测版本。
2. 先治理数据断点,再追求自动化
若工时、采购、云资源和项目范围分散在不同系统,第一步不是把所有系统连起来,而是选出金额影响最大的三类成本,定义项目编码、归集规则和更新责任。等人工核对能稳定运行,再将重复、规则明确的环节自动化。
自动化可以减少重复录入、加速异常提示和提高数据可追溯性,却不会自动解决“共享成本怎么分摊”“变更算不算范围”“剩余工作由谁判断”等治理问题。先把判断规则写清楚,工具才有机会提高效率。
3. 让成本会议从解释过去转向选择未来
高质量的成本评审不应只逐项追问“为什么花了这么多”,而要聚焦未来选择:哪些偏差仍可逆;哪些成本无法避免;范围调整会损失什么;增加投入能否缩短关键路径;不做决定会把风险推到什么时候。财务数据、项目状态和业务价值要放在同一讨论框架里。
4. 最后的判断:预测准确度来自可追溯的假设
研发成本管理常被误解为更精确地算工资、工时和云账单。我的判断是,真正决定预测质量的,往往是团队能否及时发现假设变化,并把变化映射到剩余工作、交付日期和成本结果。预算表可以精确到元,但如果范围、责任和风险没有更新,精度只是格式上的精确。
下一步可以从一个项目开始:统一成本边界,建立可解释的 EAC,每次变更都更新剩余工作,并为预测偏差绑定行动。当这条链路跑通,再决定哪些指标值得扩展、哪些数据值得自动化。成本管理的目标不是让团队少花钱,而是让每一笔投入都能对应清楚的交付承诺、风险选择和价值判断。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:预计成本流程与规范:研发团队成本管理风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/591604
读者评论
我们之前也遇到预算余额充足、收尾时却发现人力还要持续投入的情况。把已发生和剩余工作分开看确实更清楚,不过共享平台的成本怎么分摊,往往比公式更难统一。
区间预测比报一个看似精确的数更适合需求还在变化的项目。实际执行中还得约定谁来更新假设,否则风险清单很容易停留在会议记录里。
工时和任务状态能提供线索,但不一定等于财务确认成本。若两边数据更新节奏不同,月度预测可能仍有滞后;文章提到保留映射关系,这点在落地时很关键。
