人力成本管理方法大全:产品经理成本管理落地方案落地清单

人力成本管理方法大全:产品经理成本管理落地方案落地清单

产品团队最容易出现的成本错觉,不是工资算错了,而是预算看起来没有超、项目却迟迟交付,团队还不断加人。产品经理做成本管理,不能只盯着人头数和月薪,而要把人力投入还原到产品、项目、工作类型和交付结果上:哪些工作值得投入,哪些投入正在产生等待和返工,哪些岗位需求其实来自计划失真。下面这套方法,适合把“控制人力成本”从财务报表上的结果,变成产品团队每周都能执行的决策机制。

一、核心结论:管投入效率,不是简单压低人力费用

1. 先定义产品经理要管理的“人力成本”

产品经理通常没有决定薪酬和编制的权限,却会影响人力成本的发生方式。需求是否足够明确、优先级是否频繁改变、跨团队依赖是否提前确认、验收是否有标准,都会影响设计、研发、测试、数据和运营需要投入多少时间。

因此,产品经理的人力成本管理,核心不是“把同事的工时压到最低”,而是管理团队为了交付某个结果所投入的稀缺能力。这里的成本至少包括直接人力、返工与等待、管理协调,以及因机会被占用而放弃的其他价值。

成本层次 常见构成 产品经理能影响的决策
直接投入 产品、设计、研发、测试等工作时间 范围、优先级、人员组合、排期
返工成本 需求反复、设计推倒重来、缺陷修复 需求澄清、评审质量、验收条件
等待与协调成本 依赖排队、信息等待、会议和重复同步 依赖识别、决策时限、协作机制
机会成本 当前项目占用人员,导致其他高价值事项延后 项目排序、停止规则、资源切换成本

我建议把成本管理目标写成一句可检验的话,例如:“在不降低关键质量门槛的前提下,降低每个有效交付结果所消耗的人天,并缩短从需求确认到上线验证的周期。”这比“降低人力成本 10%”更能指导产品决策,因为它同时约束投入、结果和质量。

2. 把成本指标连到产品结果

只有成本,没有结果,团队会倾向于少做事;只有结果,没有成本,团队又可能通过不断加人、加班和增加范围换取短期交付。产品经理要把投入和结果放在同一张决策表里,至少观察投入规模、交付效率、质量损失和业务结果。

指标类型 推荐口径 使用时要避免的误读
投入 实际人天、人员成本估算、跨团队投入 计划工时不等于实际投入
效率 需求交付周期、等待时间、单位人天完成的有效结果 交付数量多不等于价值高
质量 线上缺陷、返工人天、回滚和客户问题 短期少测可能降低成本表象,却放大后续损失
结果 目标用户行为、转化、留存、收入或风险降低 上线不等于目标达成

如果组织尚未建立稳定的人力成本核算体系,先用人天和投入比例做趋势判断即可,不必急着把每个人的分钟级工作换算成货币。过早追求精细到小数点的成本分摊,往往会增加填报负担,却没有改善项目选择。

3. 先找最大损耗,再谈工具和制度

在多数产品团队里,成本损耗并不均匀。少数问题往往解释了大部分浪费:需求频繁变更、关键依赖迟迟未落实、项目同时开得过多、验收标准不清、负责人缺位。管理动作应先针对这些高影响节点,而不是先要求所有人增加工时填报。

我会把第一阶段目标定为“看清成本从哪里流失”,第二阶段才是调整资源和流程,第三阶段才考虑自动化与长期核算。顺序颠倒时,团队很可能把低质量数据导入更昂贵的系统,最后只是更快地产生误导性的报表。

人力成本管理方法大全:产品经理成本管理落地方案落地清单

二、背景和真实场景:产品团队为什么容易“忙而不省”

1. 需求池很满,资源却没有聚焦

常见场景是:路线图上同时放着十几个事项,每个事项都被标成“重要”,研发和设计又被拆到多个项目。表面上每个人都有任务,实际工作却不断切换。一个需求等产品补规则,另一个需求等设计确认,第三个需求则被临时插单打断。

任务切换的损失很难直接显示在预算表里,但会反映在周期和交付稳定性上。团队不能简单把每个项目的计划人天相加,就认为资源足够;还要看关键角色是否被多个项目争抢、工作是否能连续完成,以及项目之间的优先级冲突由谁裁决。

2. 计划人天和实际投入不是一回事

产品经理常用“研发两周、测试一周”估算项目,但这种估算可能只覆盖执行时间,不包括需求澄清、评审等待、联调、缺陷修复、发布准备和线上观察。也可能把团队日历上的工作日误认为项目可用时间,没有扣除会议、支持任务和既有承诺。

因此,在没有历史数据前,不要用单个项目的估算误差批评个人。应该先判断估算的口径是否一致,需求是否稳定,依赖是否明确,团队是否存在中断。否则看似是在改进估算,实际上是在把系统性问题转嫁给执行者。

3. 人力成本会被流程缺口放大

产品需求只写“支持灵活配置”,研发必须追问配置范围、权限和异常处理;设计稿没有说明空状态,前端和产品要临时对齐;验收标准只写“体验流畅”,测试只能依赖主观判断。每个缺口都不大,却会在不同角色之间制造多轮确认。

这就是为什么成本管理不能只看编制和薪酬。流程定义不清,导致同一份人力投入重复发生;决策链过长,导致人力时间被等待占用;优先级缺乏纪律,导致团队频繁放弃已完成一半的工作。

4. 中大型团队更需要统一口径

当一个组织包含多个产品线、多个研发团队和共享职能时,同一个“投入 20 人天”可能代表完全不同的事情:有人按实际工作日填写,有人按计划工时填写;有人算上联调,有人不算;有人把支持工作归到项目,有人另行统计。

中大型企业和 100 人以上组织尤其需要先统一项目、工作项、角色、投入周期和成本口径。PingCode 可作为这类组织观察项目进展、工作项和协作状态的例子:真正有价值的不是工具名称,而是能否把需求、任务、负责人、进度、风险和投入依据关联起来。工具不能替组织决定项目优先级,也不能自动消除不合理的流程。

如果团队规模较小,几个人用共享表格也能先跑通管理逻辑;但当项目多、职能共享、权限复杂、审计和汇总要求提高时,分散表格容易出现口径漂移、重复录入和责任边界不清,届时再评估项目管理平台是否值得。

三、常见误区:看起来在控成本,实际上在增加成本

1. 把“少招人”当作成本管理的全部

冻结招聘能控制新增薪酬支出,却不一定能提升单位投入的产出。如果关键岗位长期缺口导致现有员工过载、项目延期、质量下降,组织可能只是把显性成本变成加班、流失和延期成本。

更合理的判断是:新增人员是否能解除关键瓶颈,是否有明确职责和持续工作量,能否提高交付能力或降低高风险。如果需求不稳定、决策混乱、项目过多,先招人往往只是让更多人参与混乱。

2. 用工时排名替代管理判断

按工时比较员工,很容易制造“谁报得多谁更忙、谁报得少谁贡献低”的错误激励。复杂问题可能投入少量时间就解决,低价值重复劳动却能填满整周。工时适合用于估算、资源规划和异常发现,不适合直接作为个人绩效的唯一指标。

特别要警惕用工时压缩来证明效率提升。若工时减少同时伴随缺陷增加、延期变多、需求被砍掉或员工把工作转移到统计口径之外,这不是成本改善,只是记录方式变了。

3. 只统计直接成本,忽略返工和等待

假设一个项目安排了 100 人天,预算也刚好是 100 人天,但项目过程中发生了大量等待和返工,最终投入变成 140 人天。若报表仍只登记计划投入,财务看起来没有超支,团队却失去了对损耗来源的判断能力。

同样,直接把等待全部归咎于某个团队也不公平。等待可能来自审批、接口变更、信息缺失、资源冲突或决策人不可用。分类的目的不是追责,而是找出可被改变的系统节点。

4. 过度精细化填报,形成新的管理负担

要求每个人每天按 15 分钟粒度填写工作类型,表面上能获得详细数据,实际却可能出现补填、估填和为了满足规则而拆分任务。若数据采集成本高于它带来的决策价值,团队会把时间花在记录投入,而不是消除浪费。

先选择能支持关键决策的最小口径,例如按项目、工作类型、周或迭代记录。只有当某个决策确实需要更细的数据,再短期提高采集精度,并明确采样周期、用途和退出条件。

5. 把上线当成投入回报

项目按时上线,只能说明交付完成,不说明成本合理,更不说明业务价值实现。产品经理需要在立项时写清上线后要观察的结果指标和观察窗口,例如目标用户是否采用、关键流程转化是否改善、人工操作是否减少、问题率是否下降。

如果上线后没有人负责验证效果,成本管理就会退化成“我们花了多少人天”,而无法回答“这笔投入是否值得”。没有价值证据的项目复盘,也难以支持下一轮资源配置。

四、专业判断逻辑:用一套口径决定投入是否合理

1. 建立“投入,产出,质量,时效”四层判断

我建议产品经理在项目立项和复盘时,固定检查四层指标。投入说明用了多少资源;产出说明交付了什么;质量说明交付是否可靠;时效说明价值是否及时到达用户。任何单一指标都容易被误读,四层放在一起才有判断力。

判断层 立项阶段要问 复盘阶段要看 异常时优先核查
投入 核心岗位需要多少人天?是否有共享资源冲突? 实际投入与估算偏差多大? 范围变化、支持任务、等待、漏记
产出 交付物是否对应明确用户问题? 实际交付与承诺范围是否一致? 需求拆分不当、目标过宽、优先级变化
质量 最低质量门槛是什么? 缺陷、返工、回滚和客户反馈如何? 验收缺口、测试不足、复杂度被低估
时效 价值最晚何时需要到达用户? 从决策到上线经历多长时间? 排队、依赖、决策延迟、并行项目过多

2. 先统一成本口径,再计算成本效率

人力成本可以用货币金额、人天或角色投入占比表达。不同口径适合不同问题:财务预算通常需要金额;产品团队做排期更常使用人天;分析瓶颈时则需要看各角色的投入分布。不要在同一张表里混用计划人天、实际人天和折算金额而不标注口径。

一个可执行的最小定义是:实际投入按角色或人员记录在工作项上,以周或迭代为统计周期;返工、支持、会议和等待是否计入,事先确定;外包、共享职能和临时支援另设类别。先保证团队之间能够比较,再逐步补充单价和全成本核算。

3. 用估算偏差追问原因,而不是评判个人

项目实际投入与计划投入的差异,可以用偏差率辅助观察:偏差率等于“实际投入减计划投入”除以计划投入。该指标不是绩效分数,而是复盘入口。偏差为正,要区分需求变化、复杂度误判、等待、缺陷和人员变化;偏差为负,也要确认是否删减范围或质量检查。

把偏差连续记录几个周期后,团队才能看出稳定规律。例如某类项目总是低估联调投入,说明估算模型缺少接口复杂度;某类需求总是出现返工,可能是业务规则或验收条件缺失。单个项目的偏差,只能提示问题,不能证明规律。

4. 资源决策要看边际价值和切换成本

资源不是可以任意搬动的积木。把工程师从一个项目抽走,再放进另一个项目,通常有交接、上下文恢复、代码熟悉和依赖重建成本。若为了短期平衡,把每个人同时安排到多个项目,可能降低单个项目的连续投入,导致总周期更长。

比较项目时,我更看重新增一单位投入能带来什么边际价值,以及延迟或停止项目的代价。对于高风险合规问题,价值可能体现为避免损失;对于增长项目,价值可能体现为用户转化;对于基础设施工作,价值可能体现为降低未来维护和故障成本。不能只拿短期收入比较所有项目。

5. 先识别瓶颈,再决定加人、减范围或改流程

如果交付瓶颈在需求澄清,加研发人手可能不会加速;如果核心问题是测试环境不稳定,多招测试也未必解决;如果项目同时开太多,增加单个项目人员可能反而扩大协调成本。行动前先画出工作流:需求进入、方案确认、开发、联调、测试、发布,每个环节记录在制数量、等待时间和返工。

更有效的管理顺序通常是先减少无价值并行,再处理反复等待和返工,接着优化范围和流程,最后才评估是否增加编制。加人是有条件的方案,不是所有延期的默认答案。

人力成本管理方法大全:产品经理成本管理落地方案落地清单

五、具体案例与数据观察:把项目超支拆成可行动的问题

1. 情景案例:一个跨团队功能为什么多用了 45 人天

以下是为说明分析方法构造的情景模拟数据,不代表某家企业的真实业绩。某产品团队计划用 100 人天完成一个企业客户管理功能,角色包括产品、设计、前端、后端和测试。项目最终投入 145 人天,超出 45 人天。单看结果只能说“估算不准”,无法决定下一步怎么改。

偏差来源 情景模拟增量 发生过程 优先行动
范围追加 18 人天 评审后新增权限和批量操作需求 建立变更评估与范围决策记录
接口等待 12 人天 依赖团队接口方案确认较晚 立项时确认接口负责人和最晚决策日
验收返工 10 人天 异常状态和空数据规则未写清 在评审前补充状态表与验收条件
缺陷修复 5 人天 联调后发现权限边界问题 提前做权限用例和联调检查
合计增量 45 人天 项目总投入升至 145 人天 分别治理范围、依赖、验收和质量

这组拆分的价值,在于它把“超支”转成四项行动。若团队只要求下一次把估算写大 45%,预算会更保守,却不会减少等待和返工;若把 45 人天全部算成研发效率问题,管理措施还可能落错对象。

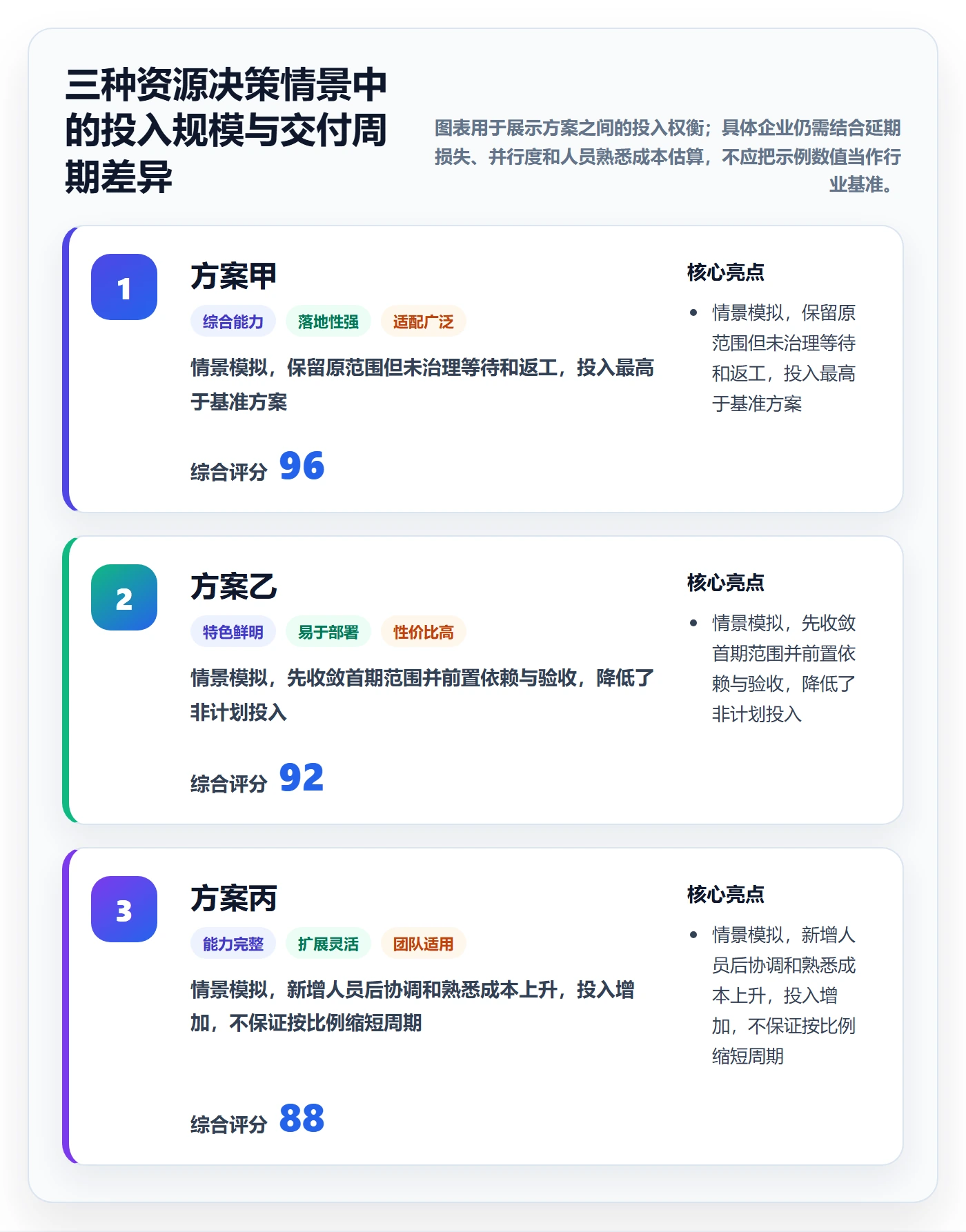

2. 反事实比较:同样投入,不同交付路径

继续使用情景模拟数据。方案甲保留全部范围,依赖确认较晚,最终投入 145 人天;方案乙在启动前砍掉低优先级的批量操作,补齐权限边界,并与依赖团队约定接口冻结时间,投入 112 人天,首期只交付核心路径;方案丙增加两名开发人员试图赶进度,因协作和熟悉成本,投入升至 153 人天,交付时间只缩短少量。

方案乙不是“少做就是省钱”,而是把低确定性范围延后,避免在依赖和验收尚未清楚时扩大投入。方案丙也不是必然错误;如果延期成本很高、工作可以有效并行、任务边界清楚,加人可能合理。关键是要估算新增人员能解除的瓶颈,而不是只看团队人数。

人力成本管理方法大全:产品经理成本管理落地方案落地清单

3. 数据观察:看中位数和分布,不只看平均值

项目平均周期可能被少数超长项目拉高,也可能掩盖多数项目的常态。产品经理可以同时观察中位数、范围和分位点。例如统计最近 10 个同类需求的交付周期,记录每个项目的实际人天、等待天数、需求变更次数和缺陷返工人天。

当周期中位数稳定、但最高四分位显著变长时,问题往往集中在少数复杂依赖或范围不稳的项目;若所有项目一起变慢,可能是共享资源冲突、组织流程变化或在制项目过多。小样本只能用于提出假设,不能直接推出因果结论。

数据观察应保留口径和样本范围,例如“某产品线最近两个季度,已上线的中型需求,不含紧急故障处理”。没有口径说明的图表容易让不同项目混在一起,造成错误对比。尤其不要把产品探索、基础设施、合规整改和纯交付需求直接放在同一排行榜里。

4. 建立复盘证据链

一次有用的成本复盘,至少需要四种证据:最初承诺的目标和范围、实际投入和人员变化、关键过程事件、上线后的业务或质量结果。证据不一定复杂,但要能回答“差异在哪里、原因是什么、下一步改什么”。

例如,需求从评审到上线多花两周,不能只看日期。要把时间拆成实际作业、等待外部确认、等待资源、返工和发布窗口。哪一段占比最大,才决定应该改需求标准、资源安排、接口协作还是发布机制。

六、落地方案:产品经理可以照着执行的成本管理清单

1. 第一步:立项前写清成本问题和决策边界

产品经理不应先问“这个项目要几个人”,而应先写清“为什么现在做、如果不做有什么代价、成功后怎样验证”。目标说不清,后续投入评估就失去参照。建议立项卡至少包括用户问题、目标指标、范围边界、排除项、风险、资源需求和停止条件。

  • 用户问题:描述目标用户在什么场景下遇到什么阻碍。
  • 目标结果:确定上线后要观察的业务、体验、质量或风险指标。
  • 范围边界:列出首期必须交付项、可延后项和明确不做项。
  • 资源需求:按角色估算人天,并标注关键假设和依赖。
  • 停止条件:说明出现哪些证据时需要缩小范围、暂停或重新立项。

如果项目主要用于降低风险,目标指标不一定是收入增长,可以是故障概率、处理时间、合规缺口或人工差错率。关键是把“投入合理”转成可讨论的价值判断,而不是强迫所有项目都使用收入指标。

2. 第二步:估算时拆角色、阶段和不确定性

把总人天拆成产品、设计、研发、测试、数据、运营等角色,再按调研、方案、实现、联调、验证和发布阶段拆分。这样才能看到投入结构是否合理,也能识别某个阶段是否被遗漏。

估算最好同时给出基准值和风险范围。例如基准 80 人天、可能范围 75 至 105 人天,并列出造成上浮的条件:外部接口未确认、数据迁移未知、权限规则未定。这里的区间不是精确预测,而是让决策者知道不确定性在哪里。

对于探索性工作,优先采用短周期验证,而非一次性承诺完整功能的人力成本。先用小规模原型、技术验证或用户访谈回答关键假设,再决定是否进入规模化交付。

3. 第三步:在启动前确认资源和依赖

项目排期不仅要问“谁做”,还要问该人员何时可投入、是否有其他承诺、外部依赖由谁负责、最迟何时需要决策。关键依赖没有负责人和日期,就不是可管理的依赖,只是计划中的空白。

  • 列出关键岗位和预计投入窗口。
  • 确认共享岗位的冲突和优先级裁决人。
  • 为接口、数据、权限、采购或合规依赖指定负责人。
  • 为每个关键依赖设置最晚确认时间和备选方案。
  • 把范围变化的审批方式提前说清楚,避免默认追加工作。

如果关键岗位不可用,产品经理应在开工前选择延后、缩小范围、替换方案或重新排优先级。项目启动后再处理这些问题,通常会把协调成本和返工成本一起推高。

4. 第四步:每周看异常,不做无目的的日报追踪

团队可以按周观察计划投入与实际投入、在制项目数、等待时间、范围变更、返工和风险状态。管理者不必要求所有成员每天重复解释做了什么,而应在异常出现时追问:是不是工作项过大、依赖卡住、优先级冲突或范围变化。

建议采用“例外管理”:没有明显偏差时只看趋势;投入突然增加、关键任务延期、返工上升或核心角色超载时,再深入核查。这样既保留透明度,又避免把成本管理变成逐人监控。

5. 第五步:上线后复核成本和价值

上线复盘至少要分两次。第一次在交付完成时,复盘投入、偏差、质量和流程;第二次在足够的观察窗口后,复核业务效果。产品上线一周未必能判断留存或收入,但可以先检查埋点完整性、采用情况和严重问题。

若目标没有达成,不要立即判定项目失败或追加资源。先检查目标假设是否成立、产品是否被目标用户看见、关键路径是否可用、样本量是否足够、观察周期是否合理。结果不佳可能是产品方案问题,也可能是推广、数据或外部环境问题。

6. 第六步:沉淀可复用的估算和复盘规则

每个项目结束后,把估算与实际差异按原因分类,更新同类项目的估算参考。不要只保留“这个项目用了 120 人天”,还要保留项目类型、复杂度、团队构成、依赖情况和范围变化。否则数字无法迁移到下一个项目。

可复用的规则不应变成僵化模板。若技术架构、团队经验或业务复杂度发生变化,历史数据就需要调整权重。估算基线是帮助决策的参考,不是用来惩罚偏差的硬指标。

7. 可直接使用的项目成本管理清单

阶段 检查项 完成标准
立项 问题、目标、范围和停止条件 团队能说清为何做、做成什么、什么情况下不继续
估算 角色、阶段、人天和不确定性 关键假设、估算范围与不包含项有记录
排期 人员可用性和外部依赖 负责人、确认日期、冲突裁决人明确
执行 投入变化、等待、变更和返工 异常可追溯到工作项与具体原因
交付 验收、缺陷、发布准备 质量门槛满足,未完成事项有责任人
复盘 成本偏差与价值验证 形成下一轮具体改进,而非泛泛总结

8. 用工具时,先验证工作流是否闭环

工具适合承担统一记录、提醒、汇总和追踪,不适合替代产品判断。选型时我会先验证几个实际场景:需求是否能关联项目目标,任务是否能追溯负责人和状态,风险是否有跟进机制,投入是否能按口径汇总,管理者能否快速看到阻塞而不要求团队重复录入。

对于中大型企业,可把 PingCode 作为项目协作平台的参考案例,重点检查其是否符合组织的权限、流程、集成、报表和审计需求。不要因为产品功能列表很长就认定适配;应拿一个真实项目跑完整个流程,测算迁移、配置、培训和维护成本,再与现有方式比较。

团队小、项目少、协作边界简单时,共享表格和轻量看板可能更合算;项目跨部门、角色多、追踪要求高时,平台化管理更有价值。判断标准不是“工具是否先进”,而是它减少的协调、重复记录和信息遗漏,是否超过采购与维护成本。

七、不同情况下的行动建议:把同一套原则用在不同团队

1. 小团队、项目数量少:先做轻量透明

小团队通常不需要复杂的成本核算。先建立一张共享项目表,记录目标、负责人、角色投入、依赖、范围变化和复盘结论。每周只检查项目是否继续值得做、是否被阻塞、是否需要调整范围。

要特别防止“所有人都参与所有事情”。小团队的协调开销也可能很高,建议设置明确负责人,限制同时启动的重点事项,并对临时需求设置入口和优先级规则。

2. 快速增长团队:优先治理并行过多与岗位瓶颈

快速增长时,需求数量往往比组织能力增长得快。与其立刻增加所有岗位,不如先找出最受限的环节:产品决策、设计产能、某类技术能力、测试资源还是发布流程。若所有项目都依赖同一位专家,单纯扩招其他角色不会解决瓶颈。

增长团队应建立项目组合视图,明确正在做、准备做和暂不做的事项。对每个项目规定退出条件和阶段性验证点,避免因沉没成本不断追加投入。

3. 多产品线、共享职能:先统一定义和治理机制

多产品线最容易发生资源争抢和成本口径不一致。建议由业务负责人、产品负责人和职能负责人共同确认优先级原则,规定跨产品线资源冲突如何裁决,并统一人天、项目分类、返工和支持工作的记录方式。

如果不同团队任务类型差异明显,不必强迫所有指标完全一致。可以统一基础口径,再对产品探索、平台建设、客户交付和合规整改保留不同的辅助指标。横向比较只应发生在任务性质足够相似的对象之间。

4. 研发外包或项目制交付:把合同边界与产品边界对齐

外包项目除了人员投入,还涉及合同范围、验收标准、变更计价、知识交接和后续维护。产品经理要在需求与合同之间建立可追溯关系,明确哪些事项属于原范围,哪些变化需要重新估算和审批。

只按外包人天比价可能忽略质量、沟通、返工和知识产权风险。决策时应比较全周期成本:实施费用、验收成本、缺陷修复、内部协调、后续维护以及更换供应方的成本。

5. 探索型产品项目:控制试错成本,不追求虚假精确

新产品或新市场项目的不确定性高,详细的人力预算很容易显得精确却缺乏依据。更适合设置阶段预算和验证门槛:先验证需求存在,再验证方案可用,最后决定扩大投入。每个阶段都要明确用多少资源、验证什么假设、何时停止。

探索项目的低成本不等于只做便宜的实验。如果关键假设无法通过低保真方式验证,投入更完整的原型或小规模真实运营可能更合理。重点是每次投入都换取新的决策信息。

6. 质量或合规风险高:不以短期压缩投入换取账面改善

涉及资金、隐私、安全、合规或关键业务连续性的项目,应明确不可降低的测试、审查和审计门槛。用减少验证时间来降低当前人天,可能把成本转移到事故处理、客户损失和监管风险。

这类项目的收益常常是降低损失概率,而不是直接增加收入。评估时可以采用风险暴露、影响范围、响应时间和控制覆盖率等指标,但应清楚说明估算假设,不要把推算的风险金额包装成确定收益。

八、不同情况下的取舍:成本、速度、质量和确定性如何平衡

1. 何时应该缩范围

当目标用户问题仍然成立,但部分功能不是首期价值验证的必要条件,缩范围通常比增加人手更直接。范围缩减应围绕用户任务和风险排序,保留核心闭环,延后低频配置、次要报表和非关键自动化。

如果被砍部分会破坏安全、合规、数据完整性或关键用户流程,就不应为了短期预算轻易移除。缩范围不是把风险藏起来,而是重新界定首期交付的价值与责任。

2. 何时应该加人

只有当工作可并行、任务边界明确、瓶颈确实是执行产能、上手时间可接受,并且延期成本高于新增人力成本时,加人更可能有效。若任务高度耦合、核心知识集中在少数人手中,新增人员可能先增加指导和沟通负担。

加人之前先问:新增人员具体接走什么工作?谁负责辅导?需要多久达到有效产能?原团队要投入多少时间做交接?没有这些答案,新增编制的收益就只是一个未经验证的假设。

3. 何时应该延期或停止

如果关键假设已被证伪、预期价值显著下降、外部条件发生变化,或者项目持续投入却没有可观察的进展,延期或停止可能是负责任的选择。沉没成本不是继续投入的理由,未来边际投入和未来可获得价值才是决策重点。

但停止前要检查是否存在可复用成果、合同或合规义务、用户承诺和技术迁移影响。停止不是简单关掉任务,而是有序处理对客户、团队和后续路线图的影响。

4. 何时应该购买管理工具或升级平台

当信息散落在表格、邮件和聊天中,团队频繁重复汇总、管理者无法及时识别阻塞、跨项目资源冲突持续发生时,平台可能减少协调成本。若团队只有少量项目、流程稳定、手工维护时间很短,升级工具的回报未必成立。

评估时把采购许可、实施配置、数据迁移、培训、集成、管理员维护和流程调整都计入总成本。通过试点比较实施前后人工处理耗时、数据完整性、风险发现时间和重复录入次数,再决定扩展。平台价值要用流程结果验证,不能只看功能清单。

5. 何时应该提高数据采集精度

如果团队已经发现某类工作长期被低估,或者共享资源分摊导致预算决策失真,可以对该部分做阶段性精细采样。采样前先写明用途、周期、口径和结束条件,完成判断后回到低负担的常态记录方式。

若精细数据不会改变项目排序、预算、流程或人员决策,就没有必要持续采集。数据不是越多越好,能改变行动的信息才有管理价值。

九、常见问题与落地检查

1. 产品经理没有薪酬数据,还能管理人力成本吗?

可以。先用角色人天、实际投入、工作类型和项目周期管理资源效率,不必直接接触个人薪酬。若组织需要折算金额,可由财务提供分层的标准成本系数,产品团队使用汇总结果,避免不必要地暴露个人薪酬信息。

2. 工时数据不准确,是否应该停止记录?

不一定。先判断误差是否影响关键决策,再降低填报粒度、统一口径并解释数据用途。可以用团队级别的投入估算和每周校准替代个人分钟级填报。如果记录仍无法支持资源判断,暂停采集并重新设计,比长期保留低质量数据更好。

3. 如何避免成本管理变成员工监控?

明确数据用于项目估算、资源配置和流程改进,而非单独评价个人产出;展示团队和项目层面的趋势,不用工时排行给员工贴标签;允许记录支持、会议和等待等实际工作;发生偏差时优先查流程和范围,再讨论个体行为。

4. 项目延期了,第一步应该做什么?

先更新剩余范围和剩余投入预测,找出关键路径上的阻塞,再判断延期来自范围变化、估算偏差、依赖等待、质量问题还是资源冲突。不要只根据已投入的时间推断还要多久,也不要在原因未明时直接加人。

5. 如何判断某个管理工具是否值得引入?

选一个代表性项目做试点,记录当前汇总耗时、信息遗漏、阻塞发现时间、重复录入和跨团队协调成本。再把许可、配置、迁移、培训和维护成本纳入对比。试点如果只证明“大家能登录”,不足以说明工具产生了管理收益。

6. 没有足够历史数据,怎么估算项目投入?

用角色拆分、工作阶段和风险区间做初始估算,明确假设与不确定项。先小步交付并记录实际偏差,积累同类项目样本。初期估算的作用是帮助比较方案和暴露未知,不是保证数字精确。

十、结尾:真正的成本管理,是让资源流向更值得做的工作

产品经理的人力成本管理,不是把工时压到最低,也不是把每一份工作都折算成金额。它的核心是建立一条可解释的证据链:为什么投入、投入到哪里、偏差如何发生、交付质量怎样、上线后价值是否兑现。

我建议下一步从一个正在进行的项目开始,不要先启动大规模制度改革。先统一计划与实际投入口径,记录范围变化、等待和返工;项目结束后按原因拆分偏差,再选择一个最影响成本的节点进行改进。若团队能持续做到这一步,预算、排期、质量和业务结果之间才会逐渐建立真实联系。

最值得记住的判断是:成本高并不总意味着人太多,成本低也不意味着管理有效。真正需要追问的是,每一单位稀缺投入,是否换来了更快、更可靠、对用户更有价值的结果。

常见问题解答(FAQ)

1. 产品经理的人力成本应该按工资计算,还是按项目实际投入计算?

我在做项目预算时发现,同样是月薪 3 万元的产品经理,有人同时支持两个产品,有人几乎全程投入一个项目。直接把月薪算进某个项目,结果差异很大。我该用什么口径,才能让成本数据既能比较,又不至于把分摊做得太复杂?

建议先把口径分成两层:团队人力成本用于核算实际雇佣支出,项目成本则按可追溯的投入时间分摊。

举例来说,某产品经理月度雇佣成本为 3 万元,当月有效工作时间按 160 小时估算,支持项目 A 96 小时、项目 B 48 小时,另有 16 小时用于部门事务,则项目 A 分摊 1.8 万元,项目 B 分摊 9000 元,部门事务 3000 元。

这里的 160 小时是示例口径,企业应统一节假日、休假和非项目工作的处理规则。不要把工资、奖金、社保等项目混用:若目标是比较项目资源消耗,应先明确是否纳入雇主承担的福利和管理成本,并在所有项目上保持一致。

2. 产品经理同时负责多个项目时,怎样分配和记录人力成本才不流于形式?

我负责的项目经常临时插入需求,月底回忆时间花在哪些事情上很不准。如果要求团队每天精确填工时,又担心大家觉得是在增加负担。有没有一种能兼顾数据可信度和执行成本的记录方法?

不要一开始就要求按分钟记录,优先记录能影响预算判断的投入。可以按周填写项目、工作类型和投入比例,例如产品规划、需求评审、跨团队协调、线上问题处理,并用 0.5 天或 1 小时等固定粒度。每周花几分钟回顾日历、评审记录和任务变更,比月底凭印象补填更可靠。

试运行时可抽查 2 至 4 周:若计划投入与实际差异频繁超过约 20%,先查范围变更、紧急支持和任务拆分是否有记录,再决定是否提高精度。这个比例是管理预警示例,不是行业统一标准;记录的目的应是解释偏差和改进决策,而不是给个人排名。

3. 产品经理人力成本超预算时,应该先压缩需求还是调整项目计划?

我遇到过项目预算看起来只超了一点,但背后其实是反复改需求、等依赖团队和临时救火叠在一起。单纯要求产品经理少投入,好像既没解决问题,也容易让项目风险被隐藏。我该怎么判断超支原因和下一步动作?

先把超支拆成三类:范围增加、计划外等待或返工、估算偏差,再分别处理。比如预算为 12 万元,当前预计成本 14 万元,不要立刻按比例削减人力;先核对新增需求是否经过变更确认、外部依赖等待是否导致投入空转、验收返工是否源于需求不清。若超支主要来自未经批准的范围增加,应重新评估优先级并更新预算;

若主要来自等待或返工,应制定依赖责任人、决策时限和验收标准;若估算持续偏低,则用已完成任务的实际投入校准后续预测。只有在范围、质量和风险都重新评估后,才适合决定缩减功能、延期或增加资源。

4. 有没有适合产品经理团队的人力成本管理落地清单?

我想把成本管理变成固定流程,而不是每到季度复盘才临时拉表。我担心流程太重,团队填表很多,最后却没人根据数据调整计划。实际落地时,哪些环节最值得先做,怎样判断这套方法有没有用?

可以先跑一个月的轻量闭环:第一,统一成本口径,明确薪酬相关费用是否计入以及项目分摊规则;第二,为每个项目登记负责人、预算工时和优先级;第三,每周记录实际投入与新增事项;第四,月底对比预算、实际和完工预测,并给偏差标注原因与责任动作;第五,下一周期依据偏差调整范围、排期或资源。

示例表格可设为“项目|预算工时|实际工时|预计剩余工时|偏差原因|处理决定”,不必先搭复杂系统。一个月后检查三件事:数据是否能解释主要偏差、预测是否比单靠印象更稳定、是否因此改变过至少一项计划。如果只有填报、没有决策,就应删减字段或缩短流程。

核心关键词

读者评论

韦
韦亦辰

以前我们也统计人天,但没有把等待、返工和临时支持分开,最后只能看到项目超期,找不到原因。按文章说的先统一口径、记录几轮趋势,比一开始要求精确到每分钟更实际。

雷
雷诗涵

这个方法适合项目较多、共享人员较多的团队。小团队如果只是为了填报而增加流程,收益可能不明显。我更关心的是复盘后是否真的会减少并行项目和需求变更,而不是报表做得多细。

韦
韦景行

把工时偏差和个人绩效分开这一点比较重要。我们曾因低估联调工作反复追责研发,后来发现主要问题是接口负责人和验收条件没提前确定。成本分析如果不能推动这些具体改进,就容易流于记录。

文章包含AI辅助创作:人力成本管理方法大全:产品经理成本管理落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/591111

赞 (0)
飞飞飞飞
采购成本怎么做?产品经理最佳实践:成本管理从0到1
上一篇 32分钟前
费用管理指南:产品经理如何做好成本管理,最佳实践全流程
下一篇 32分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
