产品团队最容易把“实际成本”算错的地方,不是漏掉一张采购发票,而是把已经发生的现金支出、已经消耗的资源和未来可能发生的费用混成一个数。一个功能上线后,财务账上可能只看到外包付款,产品团队却已经投入了研发、测试、云资源、客服和返工;如果只看付款金额,决策会低估成本,如果把所有投入一股脑儿摊进功能,又可能把成本重复计算。
我做产品成本管理时,会先把“实际成本”定义成:在明确的产品、版本、功能或项目边界内,按统一口径确认、能够追溯到来源的资源消耗金额。它不等于预算,也不等于付款总额,更不等于所有相关人员的工资简单相加。做好它的关键,是先定边界和口径,再记录实际消耗,最后把数据用于决策,而不是月底临时补一张看起来精确的表。
一、先讲核心结论:实际成本不是一个数字,而是一套可追溯口径
1. 产品经理要管的不是“总共花了多少”,而是“为什么花、花在哪、还能不能改变”
如果只问“这个项目花了多少钱”,团队通常会把财务付款、人员工时、云资源账单和外包报价拼在一起。数字看起来完整,却可能同时包含不同周期、不同归属和不同计量方式,无法解释产品决策。
我建议产品经理把实际成本拆成四个问题:成本归属什么对象、发生在哪个期间、由什么资源形成、依据什么凭证或记录确认。能够回答这四个问题,成本才有比较和复盘的基础。
- 对象:产品线、项目、版本、功能、客户交付或运营活动。
- 期间:成本发生的月份、迭代或项目阶段。
- 资源:人力、采购、云服务、设备、差旅、营销、维护等。
- 依据:工时记录、采购单、发票、云账单、合同、工单或明确的分摊规则。
这四项里,最容易被忽略的是“对象”。一张云服务账单可能同时服务多个产品;一名工程师也可能在同一周支持两个项目。若没有对象归属规则,团队只能在月底凭印象分摊,结果常常比不分摊更具误导性。
2. 先统一三种口径:预算、实际消耗和现金付款
预算是计划值,实际消耗是资源已经被使用的价值,现金付款是钱实际支付的时间和金额。三者相关,但不应混为一谈。例如,年度云资源合同可能在一月付款,服务却覆盖全年;外包项目可能分三期付款,而团队在第二期之前已经完成主要交付。
| 口径 | 回答的问题 | 典型数据来源 | 产品经理的用途 |
|---|---|---|---|
| 预算 | 事前计划投入多少 | 立项预算、季度计划、采购申请 | 设定边界,判断是否需要调整方案 |
| 实际消耗 | 某段时间实际用了多少资源 | 工时、资源用量、合同履约、运营记录 | 复盘效率、单位成本和产品经济性 |
| 现金付款 | 何时支付了多少钱 | 付款记录、发票、银行流水 | 了解现金流与付款节奏 |
产品经理通常不负责确认会计账务,也不应把成本台账当成财务总账的替代品。更合理的分工是:财务确定确认原则和正式账务口径,业务团队提供对象、用途和资源消耗信息,产品经理推动这些信息能够与产品决策对应起来。
3. 先算可解释的成本,再追求精细化
很多团队一上来就设计几十种成本科目、要求所有成员逐小时填报,结果数据维护负担很重,使用率很低。我更愿意先把成本分成“直接归集”“合理分摊”“暂不分摊”三类。直接归集的成本先做准;确实服务多个对象的成本,再按可解释规则分摊;分摊依据不足的部分,明确标为待改善,不要装作精确。
成本管理的首要目标不是小数点后的准确,而是不同月份、不同方案之间使用同一套逻辑。口径稳定后,团队才能判断成本变化来自需求变更、返工、资源价格、交付效率,还是分摊规则改变。

二、背景和真实场景:为什么产品团队明明有账,还是算不清实际成本
1. 产品成本跨越多个系统,数据天然分散
一个功能从需求提出到上线,可能经过产品评审、研发排期、测试验收、云资源申请、供应商采购和客户支持。对应信息分别留在需求系统、工时表、采购审批、财务系统、云平台和客服工单中。每个系统单独看都可能正确,但没有共同的项目标识,就无法拼出完整的成本链路。
我在设计成本台账时,会先检查系统之间能否通过统一编码关联,而不是先讨论要不要上更复杂的报表。项目编号、产品模块、版本号、成本中心至少要有一项能贯穿需求、工时和费用记录。否则,后续所谓自动化只是把无法对应的数据更快地汇总到一起。
2. 人力成本有“投入时间”和“计价方式”两个层次
产品团队常把某成员的月薪除以工作日,再乘以项目天数,作为项目人力成本。这可以作为估算方法,但要清楚它是管理核算口径,不一定与财务账面成本一致。月薪可能未包括奖金、福利、设备、管理支持等成本,工时也可能并非专职投入。
因此,建议把人力数据拆成两层:先记录投入的工时或人天,再由财务或管理层确认适用的单位费率。产品经理的工作重点是确保投入归属真实、粒度适当、跨项目分配有依据,而不是自行编造一个“全成本费率”。
3. 产品生命周期让“项目结束”不等于“成本结束”
开发上线只是成本曲线上的一个节点。产品发布后还会产生缺陷修复、客户支持、云资源、合规维护、迁移和兼容性适配等费用。只核算到上线,适合回答“交付用了多少投入”,却不能回答“这个功能长期值不值得维护”。
我会把观察周期分为立项、研发交付、上线稳定、持续运营四段。每段各有不同的成本驱动因素:研发阶段看范围变化与返工;上线稳定期看故障和支持工时;运营阶段看单位使用成本、付费转化和维护负担。这样复盘时,才能避免把后续维护成本都归到最初开发团队身上。
4. “平均摊一摊”可能掩盖真正的问题
假设一个平台服务三个产品,按收入比例分配平台成本,表面上容易执行,但收入高的产品可能只是用户规模大,实际并未消耗更多平台资源。若用平均人数分摊,又可能让高并发、高存储的业务承担不足。分摊方法不是会计技巧,而是关于“谁在驱动成本”的业务判断。
在没有可靠驱动因素时,我宁可先保留一个“共享成本池”,定期披露规模和变化,也不建议用看似精确的比例强行分到每个功能。管理报表可以承认未知,不能把未知伪装成精确答案。

三、常见误区:成本数字看起来很满,决策却依然失真
1. 把预算当成实际成本
预算通常是计划或授权额度,不是已经消耗的资源。项目预算 80 万元,实际可能只用了 55 万元,也可能因返工和范围扩张达到 105 万元。拿预算数直接当实际成本,会让团队无法识别偏差,也容易把“尚未发生”误判为“已经花掉”。
正确做法是并列展示预算、当前实际和完工预测。完工预测用于判断项目结束时可能达到的总成本,不应和已经发生的实际成本混在同一列。
2. 只统计采购和外包,忽略内部人力
外部支出有合同、发票和付款记录,天然容易被看见;内部人员投入却容易被当成“反正工资照发”。但从产品取舍角度看,内部人力并非零成本。它占用的能力可能意味着另一个项目延期,或者关键技术债无法处理。
如果组织暂时无法可靠地计算内部全成本,也可以先保留工时、人天和关键岗位投入,不急着折算成金额。可追溯的投入量,通常比基于错误费率得出的精确金额更有价值。
3. 把所有关联费用全部塞进单个功能
“有关联”不等于“应该归属”。例如,产品线的品牌活动可能带来多个功能的曝光;客服团队也可能同时支持多个版本。若把全部费用压到一个功能上,功能单价会失真,甚至错误地被判定为亏损。
我会要求每一笔归集至少说明因果关系:没有这个功能,费用是否会发生?如果不会发生,它可能是直接成本;如果仍然会发生,则要判断它是共享成本、固定成本还是其他活动成本。这个问题不能替代财务确认,但能帮助产品团队发现归集逻辑不合理之处。
4. 过度追求工时精度,反而制造低质量数据
要求员工把每天的工作精确到 15 分钟,看似细致,实际可能诱发补填、拆分和随意归类。记录负担超过信息价值后,团队会把填表视为合规任务,数据完整度下降,产品经理也不会再用它做决策。
工时粒度应该由决策问题决定。若目标是比较两个版本的投入,按迭代或项目阶段记录人天可能足够;若需要核算客户交付项目,则可以细到任务类别。先定义“哪种决策需要这份数据”,再决定记录频率。
5. 看到超预算就马上砍范围
超预算是信号,不是结论。预算超支可能是需求膨胀,也可能是估算失准、外部价格变化、质量风险提前暴露或合规要求新增。只按总额砍功能,可能保住了短期成本,却把不可见的风险推到上线之后。
我会先拆解偏差来源:哪些成本是数量变化,哪些是单位价格变化,哪些是归属或估算方式变化。只有确认偏差来自可控范围扩张,才适合讨论删减需求;如果主要来自关键质量缺陷,简单砍测试可能让总成本更高。

四、专业判断逻辑:从边界、归集到决策,建立可复核的方法
1. 第一步:明确核算对象和时间边界
每次核算开始前,我会先写一句话定义对象。例如:“统计某核心功能从需求确认至上线稳定 30 天内的直接投入和可追溯共享成本。”这句话决定哪些数据应该进来,也决定哪些数据暂时不进来。
边界不明确时,同一笔成本可能被两个项目重复计入,或在不同复盘中被不同方式处理。建议至少确认以下事项:
- 核算对象是产品线、项目、版本、功能,还是客户交付。
- 起止时间按立项、实际开工、上线还是稳定运行定义。
- 是否包含上线后的支持、维护、云资源和运营费用。
- 跨项目资源如何处理,谁确认归属。
- 预算、实际消耗、付款金额和完工预测分别放在哪些字段。
如果目的不同,边界也可以不同。版本交付复盘适合看研发阶段投入;产品盈利分析则应把持续运营、服务和获客成本纳入视野。不要用一张表同时回答所有问题。
2. 第二步:建立成本分类,但避免分类过细
我通常使用“成本性质 × 业务阶段 × 归属对象”三个维度组织信息。成本性质回答花在什么资源上,业务阶段回答何时发生,归属对象回答为谁发生。三者结合后,团队既能看总额,也能解释变化。
| 分类维度 | 可选值示例 | 需要特别注意 |
|---|---|---|
| 成本性质 | 人力、采购、云资源、设备、差旅、运营、维护 | 同一笔费用只能按统一规则归入一个主要类别 |
| 业务阶段 | 调研、研发、测试、发布、稳定、持续运营 | 阶段划分应能对应团队实际工作流 |
| 归属对象 | 产品线、项目、版本、功能、客户项目 | 无法确认时标记共享或待分摊,不要猜测 |
分类是否合理,可以用一个简单标准检查:不同团队对同一笔成本能否得出相同分类?如果答案取决于填表人的个人理解,就需要收敛定义。分类应服务决策,而不是制造更多字段。
3. 第三步:制定归集规则,先直接归集,后共享分摊
直接成本通常可以清楚关联到特定对象,如某功能专属外包合同、某客户项目差旅、某产品独立环境费用。共享成本则服务多个对象,需要选择业务驱动因素进行分摊。
分摊基数应尽量贴近成本形成原因。云存储费用可以按实际存储量或账单标签拆分;共享测试资源可以按使用时长或项目测试周期估算;共用团队人力可以按阶段工时或明确的投入比例分配。若找不到合适驱动因素,就应披露“管理分摊”而非“实际直接发生”。
(1)分摊规则的三个检查问题
- 这个基数是否能反映资源使用或成本形成原因?
- 该基数能否持续获取,且不同周期采用一致算法?
- 换一种分摊方法,产品决策是否会发生重大变化?
如果第三个问题的答案是“会”,说明该成本对决策敏感。此时应提高数据质量,或者并列展示不同分摊假设,而不是把单一估算结果当作事实。
4. 第四步:设置数据来源、责任人和核对频率
成本表不是一个人填完就能可信。每类数据都要有来源和责任人:财务提供正式费用与付款记录,研发或项目负责人确认人员投入,云平台负责人提供用量,产品经理维护项目对象和需求变更,采购或交付负责人确认合同履约与供应商费用。
核对频率需要与成本变化速度相匹配。高频波动的云资源和项目工时可以按月看;低频采购则可按合同节点更新。重要的是每次更新能追溯数据来源,并保留口径变更记录。
| 数据项 | 建议责任角色 | 核对重点 | 建议节奏 |
|---|---|---|---|
| 项目及版本归属 | 产品经理或项目负责人 | 编号、范围、起止时间是否一致 | 立项时建立,阶段变更时更新 |
| 人员投入 | 团队负责人及成员 | 投入阶段、跨项目比例、异常缺漏 | 按迭代或月度确认 |
| 采购与外包 | 采购、财务及项目负责人 | 合同金额、履约阶段、付款时点 | 采购节点及月末核对 |
| 云资源与平台费用 | 技术运营或平台负责人 | 账单周期、资源标签、共享分摊依据 | 按月核对,重大波动及时查看 |
5. 第五步:用差异分析解释变化,不只报一个百分比
实际成本高于预算时,至少拆成三种变化:数量变化、单价变化和口径变化。比如研发人天增加 20%,可能是范围增加;云成本增加 15%,可能是用户量增长而非效率下降;月末金额突然上升,也可能只是一次性合同付款,而非当月资源消耗骤增。
判断成本控制是否有效,应关注成本驱动指标,而不是只看总额。按用户、订单、活跃团队、处理请求或交付功能计算单位成本,能帮助团队识别规模增长下的效率变化。但单位成本必须说明分子和分母的口径,否则“每用户成本下降”可能只是把维护成本漏在分子之外。

五、具体案例:一个功能的实际成本如何从“估一估”变成可复盘
1. 案例背景:上线后发现预算与体感差异很大
以下是用于说明核算方法的情景模拟,不代表某家公司的真实账务记录。假设一家提供企业服务的软件团队要上线“批量导入与校验”功能。立项预算为 60 万元,计划 10 周交付,业务方希望尽快支持重点客户迁移。
上线时,团队反馈“开发投入不算多”,财务则显示当期项目费用已经接近预算。初步检查发现:外包付款按合同阶段入账,部分研发同学同时支持其他需求,云资源账单按平台总额支付,另外上线后两周的缺陷修复还未纳入项目复盘。
如果直接把当月付款当作实际成本,无法判断项目是否超支;如果把所有参与人员的月工资全额计入,又会高估该功能的人力消耗。于是团队先把核算范围限定为“从需求确认至上线稳定 30 天内,为该功能发生或可合理归属的资源消耗”,并单独列示共享成本。
2. 先用工时和费率把人力成本算清楚
模拟核算中,团队汇总产品、设计、研发、测试和运维支持投入,共计 320 人时。经财务确认,管理核算采用平均人力成本 220 元/小时。这个费率只是案例中的管理假设,不是通用行业费率,也不应直接用于工资核算。
人力成本计算为 320 × 220 = 70,400 元。该数字的意义不是“团队工资花了 70,400 元现金”,而是以统一管理费率衡量该功能占用的内部能力。若未来费率政策变化,团队应重算历史数据或明确标注口径变更。
3. 再区分直接采购、云资源和共享支持
该功能的外包测试合同金额为 96,000 元,但在观察期内经项目负责人和财务核对,已完成履约对应成本为 72,000 元,剩余部分属于后续服务。此处按履约确认用于产品管理分析;正式财务确认仍以组织会计政策为准。
云资源实际用量按独立环境标签和资源记录归集为 18,000 元。客服与客户迁移支持投入为 40 小时,按同一管理费率折算为 8,800 元。尚未完全拆分的共享平台费用 12,000 元单列,不强行摊到该功能上。

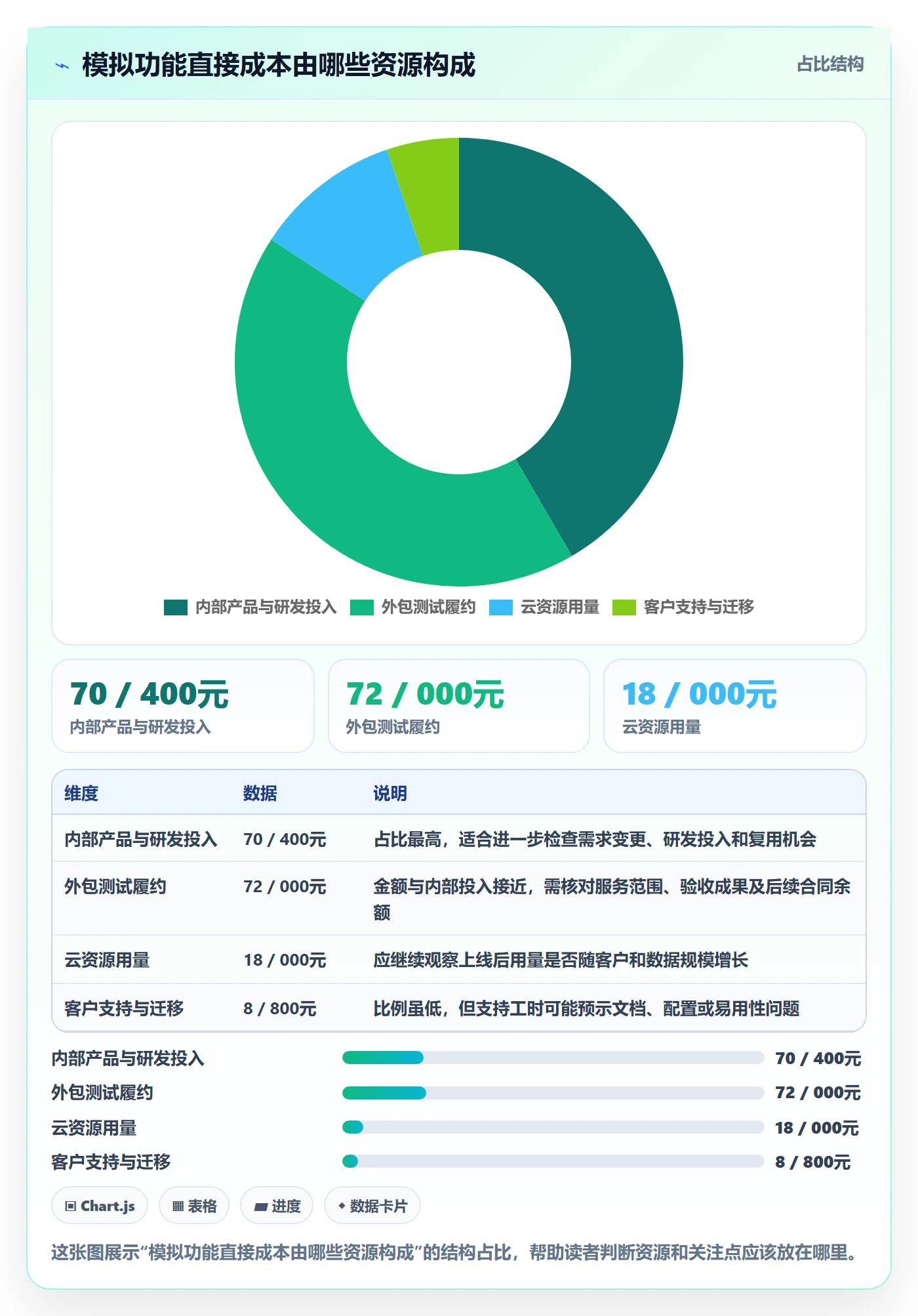

| 成本项 | 模拟金额 | 口径与说明 |
|---|---|---|
| 内部产品与研发投入 | 70,400 元 | 320 人时 × 220 元/小时,为管理核算估值 |
| 外包测试履约 | 72,000 元 | 按观察期内已完成服务确认,合同付款不等于履约金额 |
| 云资源用量 | 18,000 元 | 按资源标签与实际用量归集 |
| 客户支持与迁移 | 8,800 元 | 40 小时 × 220 元/小时,为管理核算估值 |
| 共享平台成本 | 12,000 元 | 单列待分摊,不计入直接成本小计 |
| 直接成本小计 | 169,200 元 | 不含尚未明确驱动因素的共享平台成本 |
4. 发现总额之外的关键问题:返工来自验收条件不清
复盘发现,外包测试投入并不是最大风险。功能在客户环境中出现数据格式差异,研发与支持团队额外投入 56 小时处理兼容问题,其中部分工作原本可以通过明确字段规则和样例文件提前验证。
如果只看直接成本小计 169,200 元,团队会认为该功能投入低于预算很多,容易得出“成本控制良好”的结论。但若把上线后返工、共享资源和后续维护纳入生命周期观察,结论就需要更谨慎。关键行动不是把所有未知费用都估进来,而是将已知返工工时纳入实际记录,并把共享成本标记为待核实。
5. 从成本表导出产品决策,而不是停在汇报
团队最终没有因为功能超出某一预算比例就取消后续迭代,而是采取三项动作:把客户文件校验规则前移到需求验收;将常见格式适配整理成可复用组件;单独观察每月支持工时和云资源用量。这样既控制后续边际成本,也保留了功能价值验证的空间。
案例最重要的结论不是“某功能成本为 169,200 元”,而是这个金额的组成、边界和不确定项都能解释。只有当产品经理知道每项成本如何形成,数字才可能改变需求优先级、技术方案或商业模式。

六、产品经理落地方案:按阶段把成本管理嵌入日常工作
1. 立项阶段:先写成本边界和可验证假设
立项材料里不必一开始就有精准数字,但要写清楚估算依据。至少包含目标范围、预计周期、关键岗位投入、外部采购、云资源假设、后续维护范围和主要不确定项。
我会把“估算值”标注为区间,而不是用一个精确数字掩饰不确定性。例如,研发投入预估 40 至 55 人天,云资源月成本预估 8,000 至 12,000 元,外包费用根据两种服务范围分别估算。范围越不确定,越应该展示假设,而不是把估算写到个位数。
- 明确核算对象、核算期间和成本排除项。
- 列出主要成本类别及各自数据来源。
- 标记尚无历史数据支持的假设。
- 设定触发复核的条件,例如范围变化、供应商报价变化或用量超过阈值。
2. 需求与设计阶段:给成本变化留下一条可追溯链
需求变更不是一定不好,但必须能够识别它对成本的影响。新增字段、支持格式、权限规则或兼容范围,都可能增加研发、测试和后续支持成本。产品经理不需要在每次小修改时重新做完整预算,却应记录重大变更、决策人、原因和预估影响。
对于影响较大的变更,我建议在评审中补充三个问题:新增用户价值是什么?预计增加哪些资源?如果暂不做,会损失什么?这样,成本控制就不只是“拒绝需求”,而是让投入和收益在同一张桌面上讨论。
3. 研发阶段:用适度粒度记录投入和偏差
研发阶段不宜把所有任务都变成成本审批,但需要为投入归属提供低摩擦机制。可按迭代、项目或工作类别记录人天,并允许团队成员选择“项目交付、维护支持、缺陷修复、平台建设”等有限选项。
若成员同时服务多个项目,按阶段确认比例通常比月底回忆更可靠。对高成本、高不确定项目,可以采用周度核对;对常规产品迭代,按迭代结束确认即可。重点是避免记录流程比数据本身更昂贵。
4. 上线阶段:把交付成本与稳定成本分开
上线并不意味着成本核算结束。上线后建议设置明确观察窗口,例如 30 天或 60 天,记录缺陷修复、客户支持、资源异常和数据迁移。窗口长度应按产品发布节奏和风险决定,不能把示例周期当作统一规定。
上线稳定期的数据有助于判断成本是否从研发阶段转移到了支持阶段。若研发投入下降而支持工时持续增加,说明产品可能在“以人工服务换取交付速度”。这种方案未必错误,但必须纳入商业成本和规模化判断。
5. 月度或迭代复盘:固定输出三张表
产品成本复盘不一定需要复杂仪表盘。我通常建议先稳定输出三类视图:预算与实际对比、成本构成与驱动因素、完工预测与未确认项。三张表分别回答“有没有偏差”“偏差由什么造成”“接下来还可能花多少”。
- 预算与实际表:列出计划值、已发生消耗、现金付款、差异和差异原因。
- 成本构成表:按人力、采购、云资源、支持和维护等类别展示直接成本与共享成本。
- 完工预测表:列出剩余工作、预计投入、主要风险和预测区间。
复盘会议不应只追问“为什么超了”,还要讨论下一步动作:缩小范围、分期交付、改用已有能力、调整供应商方案、改善验收标准,或者继续投入并重新设定收益目标。没有行动的成本报表,只会变成月底的数字装饰。
6. 建立一张可直接使用的成本台账
初期可以用电子表格管理,字段不需要太多,但要能连接业务对象、成本类别和证据。若使用工具平台,重点关注项目编码是否贯穿任务、工时、采购和报表;不要因为系统功能丰富,就默认数据口径已经自动解决。
| 字段 | 示例 | 填写说明 |
|---|---|---|
| 成本记录编号 | COST-2025-018 | 每条记录唯一,便于核对和追踪变更 |
| 归属对象 | 产品线A/版本B/功能C | 按预先定义的层级填写,避免自由命名 |
| 发生期间 | 2025年4月 | 记录资源发生或履约期间,付款时间另设字段 |
| 成本类别 | 人力/采购/云资源/支持 | 使用统一选项,不随意新增近义类别 |
| 金额或投入量 | 12,000 元/48 人时 | 明确单位,金额和数量不可混为一个无单位数值 |
| 成本口径 | 直接归集/分摊/估算 | 明确是否经过分摊,以及数据确定程度 |
| 数据来源 | 工时记录/合同/云账单 | 保留凭证路径、链接或负责人 |
| 确认责任人 | 项目负责人 | 对归属和异常说明负责,不等同于财务审批 |
七、不同情况下的行动建议与取舍:不要用同一套精度管理所有产品
1. 小团队、项目少:先用简单台账,别急着上复杂系统
若团队人数不多、并行项目有限、采购链路简单,电子表格加固定项目编号通常足以起步。核心是由一个角色维护分类规则,每月与财务或负责人核对异常项,避免多个表格各自演化。
这种方式的优点是便宜、灵活、可快速调整;缺点是依赖人工和个人纪律。出现多人同时编辑、历史数据无法追溯、月末对账耗时明显增加时,再评估工作流或系统化方案。
2. 中大型组织、多项目并行:优先解决跨系统关联和权限责任
当组织拥有多个产品线、共享研发团队、集中采购或多套业务系统时,手工汇总很容易出现对象编码不一致、重复记录和分摊争议。此时,重点不是先做一张大屏,而是建立统一项目标识、主数据规则和责任机制。
对于 100 人以上的组织,尤其是多团队并行交付的环境,可以考虑用某项目管理平台承接项目、任务、工时和版本等业务信息,并与财务、采购、云资源数据建立必要的连接。选型时要验证数据能否导出、字段是否可配置、权限能否按角色控制,以及历史成本口径是否保留。工具能改善协作和追踪,但不能代替财务政策与业务判断。
3. 新产品探索期:更重视学习成本,不必假装可以精确分摊
探索期的需求和商业模式变化快,很多投入是为获取信息,而非完成确定范围的交付。若把每次访谈、实验和原型都精细分摊到单个功能,维护数据的成本可能高于决策收益。
更适合的做法是按实验或假设追踪投入,记录验证问题、参与资源、周期和结果。此时要比较的不是“单功能成本最低”,而是“用多少投入减少了多大不确定性”。实验失败不一定是浪费;如果它阻止了更大规模的错误投入,反而可能是高价值支出。
4. 成熟产品:把维护和单位服务成本纳入长期判断
成熟产品往往有稳定用户和持续收入,但旧功能、兼容需求和历史架构会带来长期维护负担。建议在研发成本之外,观察每月缺陷修复工时、客服处理量、云资源单价和单位用户支持成本。
如果某项功能收入稳定,但维护成本持续上升,不能只看过去的开发投入,也不能因为“已经花了很多钱”就继续投入。历史成本是沉没成本,未来决策应比较继续维护、重构、替换或停止支持的未来收益与未来成本。
5. 现金紧张但产品价值高:关注支付节奏与资源消耗的区别
现金流压力大时,付款安排和资源消耗需要同时观察。延迟付款并不会减少服务已经消耗的成本,但可能改善短期现金流;相反,一次性预付可能让现金流变差,却不代表当月服务成本突然增加。
产品经理应与财务、采购共同讨论付款里程碑、合同期限和可退出条款,同时避免为了降低眼前付款而签下更高的长期总成本。尤其是云服务承诺、外包最低采购量和长期授权费用,应同时看单价、用量承诺、退出成本和替代方案。

6. 何时应该精细化,何时应该接受估算
精细化不是越多越好。我会看三个条件:这项成本是否重大、它是否会改变决策、是否有可靠数据来源。三项都满足时,应提高核算精度;成本很小、决策不敏感或数据采集代价过高时,采用透明估算更合适。
| 情境 | 建议精度 | 值得投入的原因 | 主要取舍 |
|---|---|---|---|
| 单个版本研发投入复盘 | 按迭代或阶段统计人天 | 便于比较版本范围和团队能力消耗 | 不一定适合精确到每个细小任务 |
| 高额外包采购 | 按合同、履约阶段和验收结果核对 | 金额大,错误归属会影响预算和供应商决策 | 需要跨部门确认服务完成度 |
| 共享平台成本 | 先披露成本池,再按合理驱动因素分摊 | 防止重复计入和强行精确 | 短期内可能无法得到每个功能的完整总成本 |
| 早期验证实验 | 按实验投入和结论记录 | 关注学习效率与不确定性降低 | 不宜与成熟产品的单位成本直接比较 |
八、常见决策问题:怎样让成本数据真正改变产品选择
1. 产品成本高,是该砍功能、优化方案还是提高价格
先判断成本的性质。如果成本由低价值需求和重复交付驱动,适合删减或复用;如果由高质量要求、合规约束或关键客户场景驱动,砍需求可能损害产品价值;如果成本来自服务模式过重,则要评估自动化、自助化和服务分层;如果客户获得的价值显著高于成本,也可能需要重新讨论定价。
我会把讨论从“成本太高”转换为“哪一项成本驱动了什么客户价值,替代方案会损失什么”。这能避免只按单项成本排名砍功能,却忽略功能间的组合价值。
2. 预算没有超,但单位成本变差,应该怎么处理
总成本未超预算不代表效率稳定。若用户量增长 50%,云成本增长 80%,单位用户成本实际上恶化;若研发投入保持不变,而交付数量下降,也可能说明范围复杂度或返工增加。
单位成本分析首先要固定分子和分母。比如每个活跃用户的服务成本,分子应明确是否包含云资源、客服和平台费用;分母应说明采用月活、付费用户还是企业客户。换了分母定义,趋势就不能直接比较。
3. 两个方案成本差不多,怎样判断选哪一个
若成本接近,不应只用总额决定。还要比较交付周期、失败风险、未来维护成本、供应商依赖、扩展能力和撤回成本。一次性低价方案可能带来更高的后续运维投入;较贵的方案也可能降低交付不确定性。
我会采用情景比较,而不是只放一个基准数:乐观、基准和保守三种条件分别估算成本与收益。重点不是把预测做成精确算命,而是识别“哪种假设变化会让决策翻转”。如果决策对某个假设高度敏感,应优先验证这个假设。
4. 成本数据不完整,还能不能做决策
可以,但要把不确定性显式写出来。比如“直接成本已核对,共享平台费用尚未分摊”“人员投入按迭代估算,精度为阶段级”。管理者可以在这个基础上讨论范围和风险,而不是被一个未经解释的总数误导。
如果数据缺口可能改变决定,就应先补数据或做小规模验证;如果缺口不影响主要方案排序,可以先行动并设定复核点。实际管理中,等待完美数据也有成本,尤其是市场窗口短、机会正在变化时。
九、结尾:下一步先做一次小范围成本复盘
做好实际成本管理,不是给每个功能贴上一个精确价格,而是让团队知道投入从哪里来、归属依据是什么、哪些部分仍然不确定,以及下一步可以改变什么。成本数据的可信度来自规则稳定、来源可追溯和责任明确,不来自报表颜色丰富或小数位更多。
我认为产品经理最重要的判断,是区分“已经消耗的资源”“已经支付的现金”和“未来仍需投入的成本”,再把它们放回产品价值与交付决策中。预算超支并不自动意味着项目失败,预算未超也不意味着成本合理。关键是能否解释变化,并据此改变范围、方案、资源安排或经营假设。
下一步可以选一个正在交付、边界相对清楚的版本,用一周时间完成小范围试算:先定义核算对象和周期,再汇总人力、采购、云资源与支持投入;把直接成本、共享成本和估算项分开;最后用一次复盘回答三个问题:成本偏差从哪里来?哪些成本驱动了用户价值?下一个周期能采取什么动作?如果这三个问题有答案,成本管理就已经从记账走向了产品决策。
常见问题解答(FAQ)
1. 产品经理如何定义“实际成本”,避免只统计研发人力?
我之前做项目复盘时,发现研发工时看起来没超,但上线后的返工、云资源和客服投入都没人算进去。实际成本到底应该从哪里开始统计,哪些费用最容易漏掉?
先把实际成本定义为“为交付并维持这项产品能力,已经发生或可合理归属的资源消耗”,而不是只看研发工资。建议按需求或功能建立成本口径,至少覆盖研发、测试、产品与设计投入,外包费用,云资源与第三方服务,以及上线后的缺陷修复、运维和客服处理。
并非所有团队成本都适合精确分摊:对共用基础设施,可按用量、调用量或团队约定的比例分摊,同时标注估算方法。举例来说,一个功能投入研发 80 小时、测试 24 小时、设计 12 小时,按各角色内部核算时薪分别为 300、240、260 元,直接人力成本为 34,240 元;
若另有 6,000 元外包费用和 2,000 元可归属云资源,当前统计成本就是 42,240 元。这个数字仍不含无法可靠归因的公共管理费用,应明确标为“未分摊”,不要为了看起来完整而制造精确度。
2. 产品经理怎样把实际成本归集到具体需求或功能?
我想比较几个需求哪个更值得做,但工时记录通常按项目填,临时沟通和跨团队支持也很难对应到单个功能。有没有一种不增加太多填报负担、又能用于决策的归集办法?
采用“轻量记录、关键节点校准”的方式,比要求每个人每天精确填到每个需求更可执行。先为需求建立统一编号,研发、测试和设计在现有工时系统中选择编号;会议、线上故障和跨团队支持则按周补记,无法准确归属的部分单列为公共投入。
每周由负责人抽查异常值,例如某需求测试工时为零、研发投入突然翻倍,或一个人同时把全部时间记给多个项目。对于小团队,可先记录到需求级别;只有当需求规模大、成本差异会改变优先级时,再细分到任务。实践中可用实际投入工时乘以团队约定的角色成本率,并将外包账单、云用量等凭证关联到同一编号。
这样既能形成可追溯的成本底稿,也避免把精力耗在没有决策价值的分钟级记录上。
3. 实际成本与预算差异很大时,产品经理应该先查什么?
我遇到过一个功能预算 10 万元,最后核算超过 14 万元,团队第一反应是研发效率低。但我不确定超支究竟来自需求变更、估算偏差,还是上线后的隐性投入,应该怎样拆解?
先做差异归因,不要把“超预算”直接等同于“执行不力”。把成本拆成范围变化、工作量估算偏差、单价变化、返工与质量问题、外部依赖和上线后维护六类,再用变更记录、工时、缺陷单、采购账单逐项核对。
比如预算 10 万元,实际 14 万元,其中新增需求 2 万元、原需求低估 1 万元、缺陷返工 8,000 元、外部服务费用增加 2,000 元,真正需要改善的可能是估算和质量控制,而不是新增范围本身。
复盘时还应区分“可控偏差”和“合理变化”:合规要求临时调整带来的投入,和重复返工造成的投入,行动方案显然不同。建议输出金额、占比、证据来源和责任动作,例如下次需求评审补充边界条件、上线前增加兼容性验证,而不是只给出一个总超支百分比。
4. 产品经理如何用实际成本判断需求值不值得继续做?
我手上有几个都声称能提升转化率的需求,但一个开发成本低、另一个可能带来更大收益,收益又要上线后才能验证。除了比较开发报价,我该用什么方法决定先做哪个,什么时候应该停止投入?
不要只比较一次性开发成本,应把决策窗口、持续成本和可验证收益放在一起。对每个需求,先写清目标指标、基线、观察周期和最低成功阈值,再估算研发成本、维护成本及预期收益;收益不确定时,使用保守、基准、乐观三种情景,而不是单点预测。
假设功能预计一年带来 18 万元增量毛利,开发成本 6 万元、年度维护成本 3 万元,基准情景净收益约 9 万元;若保守情景只能带来 7 万元毛利,则扣除 9 万元成本后为负,应优先考虑低成本实验验证。可以先做小流量试验或人工流程验证,达到预设指标再追加投入。
停止条件也应在开发前约定,例如观察满一个完整业务周期后,转化提升低于 1 个百分点且没有其他可量化收益,就暂停扩建并复查假设。实际成本的价值不在于证明哪个团队花得少,而在于帮助团队用有限资源验证更重要的产品判断。
核心关键词
文章包含AI辅助创作:成本管理如何做好实际成本?产品经理落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/591065
读者评论
我们团队之前把外包付款直接记成当月项目成本,后来对账才发现履约进度和付款节点差得不少。把消耗和现金付款分开看确实有用,难点是业务记录能不能及时关联到项目。
按工时折算金额时,费率通常很难定得让各方都认可。文章提到先保留人天、不急着追求全成本金额,我觉得更适合数据基础薄弱的团队;否则精确到元也只是看起来准确。
共享云资源暂时不分摊我能理解,但长期放在成本池里,产品之间还是很难比较。实际操作中可能需要设一个复核周期,定期看能否用调用量、存储量等指标找到更合理的分摊依据。
