采购成本管理方法大全:产品经理成本管理数据分析落地清单

采购成本管理最容易失真的地方,不是报价表算错,而是把“单价最低”误当成“总成本最低”。某款传感器报价每只便宜 8 元,采购团队据此节省 8 万元;但如果它需要额外校准、返修率高、交期不稳,最终可能多付出数十万元的质量、库存和延期成本。产品经理要做的不是替采购压价,而是把需求、规格、供应风险和产品生命周期放进同一套可核算的决策里。

一、先讲核心结论:采购成本管理不是砍价,而是管理总拥有成本

1. 采购成本应从“单价”扩展到“总拥有成本”

我判断一项采购是否真的划算,通常不会先问“供应商报了多少”,而会先问“为了获得、使用并持续供应这项物料,公司实际要承担哪些成本”。单价只是采购成本的一部分,后面还可能有运输、检验、仓储、资金占用、安装、维护、返工、停线和退换货成本。

总拥有成本,英文常写作 TCO,可以按适合企业现状的口径定义为:采购价、交易与物流成本、质量成本、库存资金成本、使用维护成本、供应风险成本和退出处置成本之和。不同产品不必把每项都算到小数点后两位,但重要成本不能因为难量化就被当作不存在。

产品经理的关键职责,是定义“采购什么、为什么采购、哪些规格不可妥协、哪些性能可以换成本”,而不是只在比价表上签字。当需求边界清楚,采购才有谈判空间;当需求含混,供应商只能按最保险、通常也更贵的方案报价。

2. 成本管理要同时看三种结果

采购决策至少要并行评价成本、交付和质量。只盯成本,可能买到无法稳定量产的物料;只盯交付,可能为加急和安全库存支付过高费用;只盯质量,则可能把过度规格化包装成“保险”。三者之间不是简单的此消彼长,而是需要在产品目标和风险承受能力下做明确取舍。

评价维度 需要回答的问题 常见数据 产品经理的判断重点
成本 从下单到停用,总共花了多少? 单价、物流费、库存金额、返工费 成本口径是否覆盖真实使用过程
交付 产品计划需要时,物料能否到位? 准时交付率、交期波动、缺料天数 供应能力是否匹配产品节奏
质量 物料进入生产和用户现场后是否稳定? 来料不良率、返修率、退货率 关键性能是否经过可重复验证

3. 先确定决策口径,再计算节省金额

很多采购复盘会把“新报价减旧报价,再乘采购数量”称为节省金额。这种算法可以用于描述价格变化,却不能直接代表实际收益。更可靠的做法,是以同一产品规格、同一交付条件、同一质量门槛和同一统计周期比较总成本,并说明数量变化、汇率变化或产品设计变化是否影响了结果。

如果新方案需要投入模具、认证或切换验证费用,就要把一次性投入纳入回收期。如果新物料预计降低故障,但还没有经过足够长的验证,则应把收益标为预测值,而不是已实现节省。成本管理的可信度,取决于口径透明,而不取决于报表上的节省数字有多大。

采购成本管理方法大全:产品经理成本管理数据分析落地清单

二、背景和真实场景:为什么产品经理必须参与采购成本管理

1. 产品定义阶段决定了后续成本的上限

采购部门通常在需求和规格确定后询价,但很多成本已经在产品定义阶段被锁定。材料选择、精度要求、接口标准、冗余设计、包装方式和使用环境,都会影响供应商范围、加工难度、良率及交付周期。产品经理如果等到拿到报价才讨论成本,往往只能在供应商之间换来换去,真正能改的空间已经很小。

例如,产品需求写“耐高温、长期稳定、低噪声”却没有定义工作温度区间、测试条件和允许偏差,供应商可能按高规格方案报价。另一家供应商如果按较低等级报价,双方看起来存在明显价差,实际上并未对同一种产品进行比较。此时先统一规格,比马上要求降价更有效。

2. 小批量试制与规模量产的成本结构不同

试制阶段通常更在意验证速度和设计变更空间,单件成本高、批量小,可能需要加急运输或人工挑选。量产阶段则更关注单位成本、良率、产能、批次一致性和补货稳定性。产品经理如果拿试制报价直接推算全年成本,容易高估规模效应;如果拿量产报价反推试制成本,又可能低估开模、认证和工程支持费用。

我建议把成本拆成一次性成本和重复性成本。一次性成本包括模具、治具、认证和测试投入;重复性成本包括物料单价、加工费、物流、检验和维护。这样才能回答一个关键问题:销量达到多少时,方案甲才比方案乙更合算。

3. 需求波动会让库存成本从“看不见”变成“现金问题”

产品预测经常会调整。若采购最小起订量远高于近期需求,低单价可能换来长期积压;若供应交期较长但预测偏低,团队又可能频繁加急或缺料。对产品经理而言,库存不只是仓库里的数量,它还代表被占用的现金、过时风险和产品变更时的报废风险。

因此,需求预测和采购计划必须使用同一套版本。产品路线图、促销计划、客户项目、设计冻结日期和替代料计划都应进入供需评审。预测不是承诺,但预测差异必须被记录,否则采购部门无法区分供应商交付问题与企业自身计划变化。

4. 跨部门信息不同步,会把成本推迟到问题发生之后

产品、研发、采购、质量、制造和财务往往掌握不同的数据。产品经理关注功能和上市时间,采购关注价格与供货,质量关注缺陷,财务关注预算和现金流。若没有共同的物料编码、规格版本、供应商记录和成本口径,复盘时常会出现“这批货不是同一版本”“这个返工费算在制造费用里”“价格下降但物流费用另算”等解释。

在 100 人以上、产品线多、审批角色多的组织里,成本管理的主要难点经常不是缺少一张表,而是需求变更、询价、样品验证和采购订单之间缺乏可追溯关联。此类团队可以用统一流程平台管理需求评审、规格版本、审批节点和问题跟踪,但工具只能帮助留下记录,不能替代产品和采购共同确定成本口径。

采购成本管理方法大全:产品经理成本管理数据分析落地清单

三、常见误区:看起来省钱,实际可能增加总成本

1. 只比较单价,不比较采购条件

同一个物料的报价可能在税费、付款账期、最小起订量、包装、运输方式、交付地点和质量责任上各不相同。若甲供应商报价不含运费、乙供应商报价含运费,直接比较含税单价会产生偏差。若一家供应商给出的低价绑定年度承诺量,而需求还不稳定,低价也可能转化为滞销库存。

我会把询价表中的“价格”拆成可比的交付条件,并明确报价有效期、阶梯数量、付款方式和价格调整规则。只有条件相同,价格差异才有谈判意义。否则,谈下来的可能只是表面数字。

2. 把压价当成唯一的成本改善方式

压价有价值,但不是所有成本问题都能通过议价解决。若材料利用率低,应该检查设计和排样;若返工多,应该追溯规格、工艺和检验标准;若库存高,应该评估批量、补货频率和预测偏差。把所有问题都交给采购砍价,可能导致供应商缩减质量投入、减少备货或转嫁服务成本。

可持续的成本改善通常来自“需求减少浪费、设计降低复杂度、流程减少重复、采购改善交易条件”几类动作的组合。单纯压价只是其中一类,而且可能有明确上限。

3. 用年度降价率替代成本管理结果

年度降价率容易计算,但很容易受到产品组合变化、汇率、采购数量和原材料市场波动影响。比如本年度低价物料采购占比提高,整体平均单价可能下降,但并不代表同一物料的实际价格降了。相反,供应商调价但产品规格升级,也不能直接判定成本失控。

更好的方式是分层跟踪:同物料同规格的价格变化、产品结构变化、用量变化、质量损失变化以及库存变化分别记录。复盘时将“价格效应”和“数量、组合、汇率、规格效应”拆开,避免把复杂结果压成一个容易误读的百分比。

4. 过度规格化,把“更高”误认为“更好”

更高精度、更高耐温、更长寿命和更复杂的认证,确实可能提升产品性能,但未必对目标用户有价值。若产品的实际使用环境达不到高规格要求,额外投入可能没有转化为用户体验或可靠性收益。产品经理要明确哪些指标与用户价值、法规要求或失效风险直接相关,哪些是惯性沿用的设计参数。

可以通过规格分层来处理:关键安全和核心体验指标设为不可妥协项;可感知但影响有限的指标设置合理范围;没有证据证明有价值的指标进入验证或删减清单。不能为了降本而随意降低关键规格,但也不应默认沿用历史高标准。

5. 把库存当成安全感,而不是一项成本选择

增加库存确实能缓冲交期波动,但同时增加仓储、资金占用、损耗、过期和设计变更风险。库存策略应由需求波动、供应波动、缺料影响和补货周期共同决定,而不是简单地给所有物料设一个月或两个月库存。

对于关键物料,可以用更高安全库存、第二来源或供应商备货来降低中断风险;对于生命周期短、需求不确定或容易过时的物料,则应优先缩短承诺周期、分批交付或采用可替代设计。库存不是越低越好,也不是越高越安全。

采购成本管理方法大全:产品经理成本管理数据分析落地清单

四、专业判断逻辑:从可比报价走到可执行的成本决策

1. 先建立成本边界和核算周期

开始分析前,先写明要回答的问题:是为新产品选供应方案、为现有产品降本,还是解释本季度采购超预算?不同问题需要不同的时间边界。新产品方案比较可能看三年生命周期;季度预算复盘则应关注当期已发生金额和已承诺金额,不能混为一谈。

接着明确核算边界:是否含税、物流是否计入、质量损失按实际发生还是按历史期望值估算、库存资金成本采用什么资金率、一次性投入如何摊销。边界可以简化,但必须稳定、可复核,并在方案之间保持一致。

2. 把需求转成可询价、可验证的规格

产品需求不能只停留在形容词。把“耐用”“稳定”“高精度”转换成测量方法、环境条件、允许偏差和抽样规则。对于暂时无法确定的指标,明确其假设和验证计划,而不是让每家供应商自行理解。

规格文件至少应包含物料功能、关键尺寸或性能、适用环境、接口与兼容要求、法规约束、测试方法、包装运输要求、变更控制和不合格处理方式。若产品生命周期中可能替换供应商,规格还要避免依赖某一家供应商的非公开参数。

3. 用同一条件形成供应商可比方案

询价时不要只发一个数量和产品名称。应明确预计年度需求、批次大小、交付地点、交付节奏、质量要求、付款条件和报价有效期。对于需求不确定的产品,可以让供应商分别报价小批量、常规量和阶梯量,比较成本与承诺之间的关系。

供应商选择也不应只看报价最低的一家。应核实其产能、关键工序、质量记录、交付稳定性、变更响应和替代来源。若采购金额大、产品关键度高,可以安排现场审核或要求样品和过程数据;若金额小、影响有限,则采用简化验证,避免评估成本超过潜在收益。

4. 计算包含不确定性的总成本

对于可以直接观察的成本,使用真实发生金额;对于未来才会发生的成本,用历史记录、试产数据或明确的情景假设估算。不要把“可能返修”直接写成一个确定费用,也不要因为没有数据就把风险成本设为零。

可以用“基准、乐观、压力”三种情景评估。基准情景采用最可能的需求和质量表现;乐观情景体现改进成功后的收益;压力情景测试交期延长、良率下降或需求骤降时,方案是否仍可接受。三种情景不是为了制造精确感,而是暴露决策对假设的依赖。

(1)推荐的成本拆分公式

企业可根据数据成熟度调整公式,但至少应保持不同供应方案采用相同边界。

总拥有成本
= 采购金额

+ 运输与关税

+ 来料检验与供应管理成本

+ 库存资金占用与仓储成本

+ 质量损失与售后成本

+ 安装、维护与能耗成本

+ 供应中断的预期损失

+ 一次性切换及退出成本

其中,供应中断的预期损失可以用“发生概率 × 发生后影响金额”做初步估算。概率和金额来源应说明是历史频率、业务估计还是压力情景,避免给出看似精确但无法追溯的数字。

5. 进行敏感性分析,找出真正影响结论的变量

当两种方案的总成本接近时,没必要对每个变量都做复杂模型。先找出最可能改变结论的参数,例如采购数量、良率、交期、汇率、维修率或库存周期,再测试它们变化后谁更合算。若方案排序对某个变量极其敏感,就要增加验证或降低承诺风险。

举例来说,供应商甲的报价较低,但需要一次性采购较大批量;供应商乙价格较高,但可以按月补货。若需求稳定且产品寿命长,甲可能更优;若产品版本频繁更新,乙的灵活性可能比单价差更有价值。此处真正的决策变量不是报价,而是需求波动和库存过时风险。

6. 将决策条件写成可执行的合同与监控指标

成本分析完成后,还要把关键假设转成可管理的条件。例如:价格适用的数量区间、交期承诺、质量目标、异常通知时间、替代料批准流程、价格调整依据和退换货责任。若只在内部表格里写了“供应商稳定”,没有对应承诺和监控指标,风险并没有真正被管理。

采购后要跟踪实际表现,并将偏差反馈到下一轮成本模型。报价时承诺的良率、交期和库存安排,必须与生产和质量记录对照。否则,企业会重复采用同一套乐观假设,直到某次缺料或质量事故才发现模型失效。

采购成本管理方法大全:产品经理成本管理数据分析落地清单

五、具体案例与数据观察:一款工业控制模块的供应方案比较

1. 案例边界:先说明哪些数字是示意数据

以下是一个用于演示计算方法的情景案例,不对应特定企业或供应商,也不是行业平均值。假设某工业控制模块预计年度采购 10,000 件,产品团队正在比较两种方案。方案甲报价低,但交期较长;方案乙报价高一些,但可分批交付,历史验证数据也较完整。

案例的目的不是证明哪一种供应模式普遍更好,而是演示产品经理如何把报价、质量、库存、交期和切换成本放进一个决策表。实际项目中,所有概率、损失金额和供应商指标都需要用本企业的订单、检验和售后记录替换。

2. 两种报价的初始比较

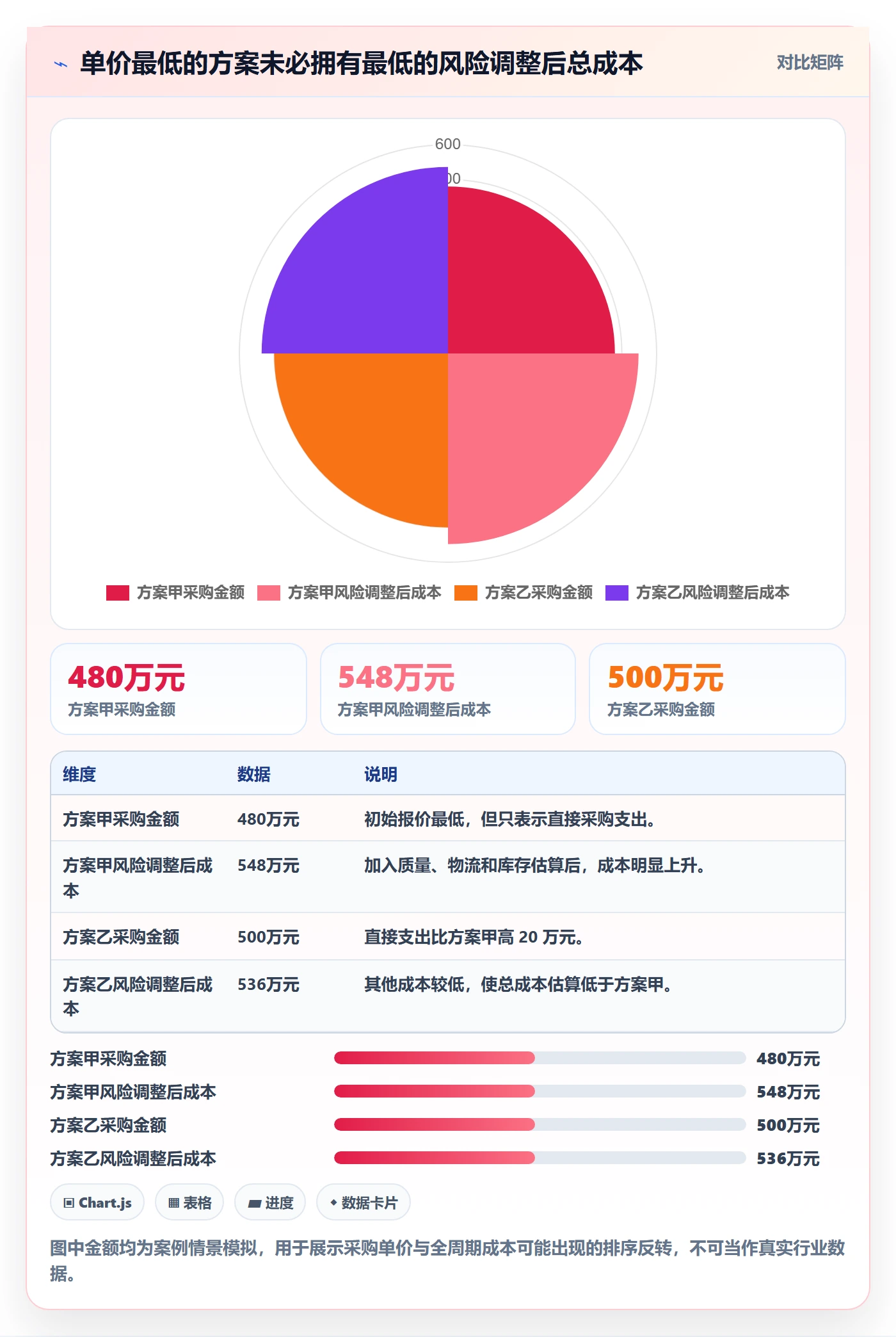

方案甲单价为 480 元,年度采购金额为 480 万元;方案乙单价为 500 元,年度采购金额为 500 万元。若只看报价,方案甲少支出 20 万元,看起来显然更优。接下来要检查这 20 万元是否会被其他成本抵消。

团队从情景假设中估算:方案甲因交期较长,需要额外占用 20 天库存;试产和模拟使用中的返工损失预计高于方案乙;方案乙则需要较高的采购金额,但补货灵活,库存与异常处理成本较低。这里的估算不能当作已经发生的事实,必须标记为预测并设置验证节点。

成本项目 方案甲 方案乙 口径说明
采购金额 480 万元 500 万元 年度需求均按 10,000 件计算
物流与检验 情景估算 16 万元 情景估算 12 万元 包含分批运输、抽检与供应管理工时
质量损失 情景估算 28 万元 情景估算 10 万元 包含返工、报废和售后处理的预计成本
库存资金及仓储 情景估算 24 万元 情景估算 14 万元 假设库存天数和资金成本存在差异
风险调整后成本 情景估算 548 万元 情景估算 536 万元 未计入未发生的极端停线事故

3. 方案乙价格更高,为什么仍可能更划算

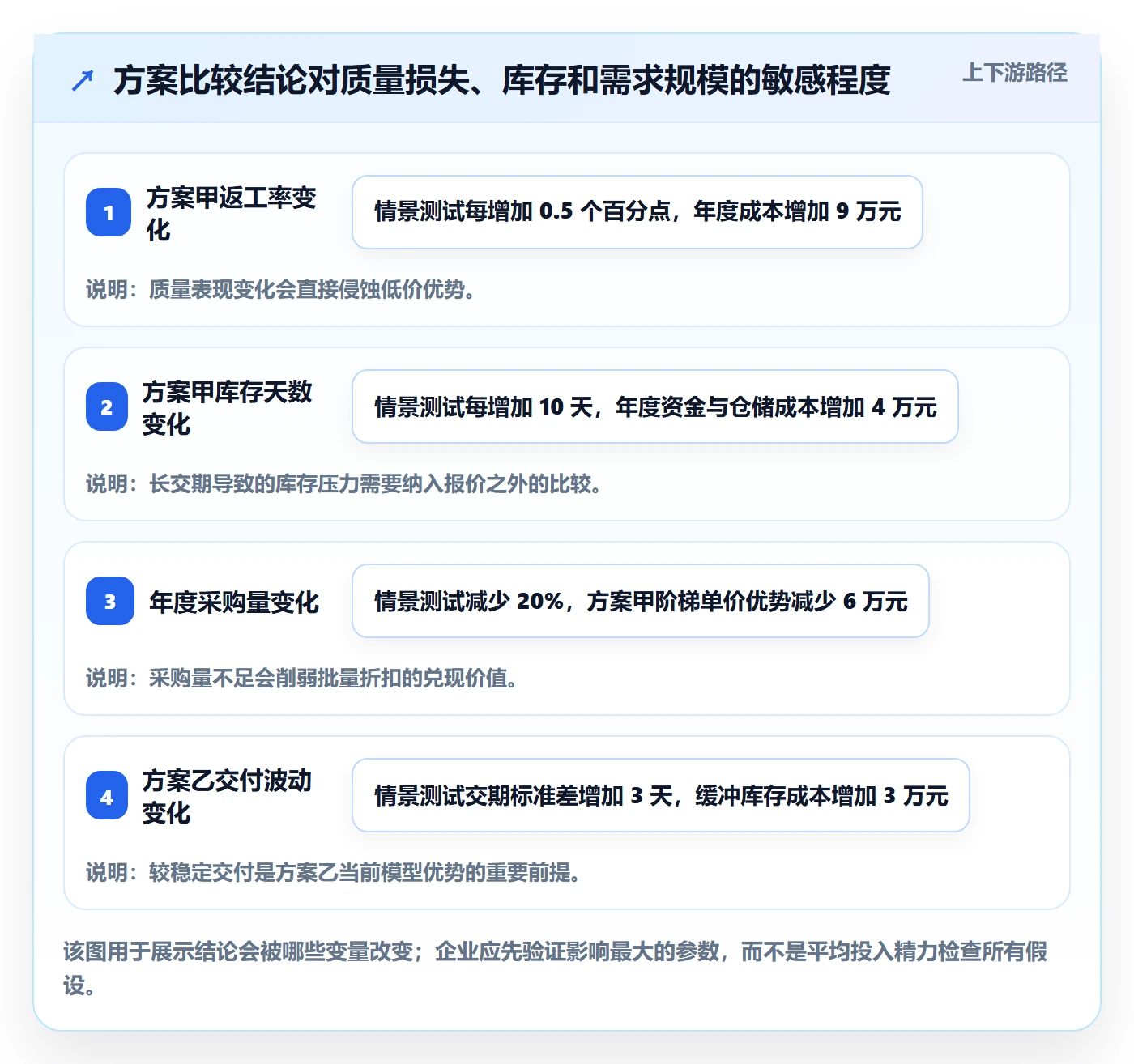

这组示意数据中,方案乙的采购金额高出 20 万元,但物流、质量和库存成本合计低 32 万元,因此风险调整后的成本反而低 12 万元。结论并不是“贵的供应商一定好”,而是说明单价差额必须与其他成本一并核算。

还要注意,情景中的质量损失对结果影响较大。如果实际质量表现与假设相反,结论可能变化。因此决策时不能只依据模型给出一个“乙更优”的答案,还要检查模型对哪些变量敏感,并安排首批量产验证。

4. 把模型结论转成分阶段采购动作

若供应风险可控,团队可以先采用方案乙完成首批量产,同时保留方案甲作为备选来源,但不急于承诺全年全部数量。首批交付后,记录实际不良率、准时交付率、额外检验工时和库存水平,再用真实数据更新模型。

如果产品年度需求预测波动大,可以先协商框架价格和分批交付条件,不必为了阶梯单价一次性买入大量库存。如果需求稳定、物料通用且保存期限长,则可以重新评估较大批量带来的单价收益是否足以覆盖库存资金和过时风险。

采购成本管理方法大全:产品经理成本管理数据分析落地清单

采购成本管理方法大全:产品经理成本管理数据分析落地清单

六、产品经理可直接使用的成本管理数据分析落地清单

1. 需求进入采购前:先把“要什么”讲清楚

在发起询价前,产品经理应整理需求背景、目标用户、预计销量、上市时间、产品生命周期和关键性能要求。需求不确定的部分不要伪装成确定值,而要标注范围、假设和决策日期。供应商越早看到需求边界,越有机会提供替代设计或成本更优的实现方案。

  • 说明物料在产品中的功能和失效后果。
  • 区分法规、安全、核心体验与一般性能要求。
  • 列出关键规格、测试条件、允许偏差和验收标准。
  • 提供预测数量区间、预计批次和交付时间窗口。
  • 标明产品版本、需求负责人和规格冻结日期。
  • 指出可替代材料、工艺或结构,但保留审批机制。

2. 询价和评审阶段:确保方案真正可比

询价资料应统一交付地点、税费口径、包装方式、付款条件、报价有效期和质量责任。对于关键物料,要求供应商说明产能来源、关键工序、原材料依赖和异常响应机制。对于非关键且金额较小的物料,则可以采用简化询价,避免管理成本过高。

  • 同一规格向多家供应商询价,记录规格差异而非只记录报价。
  • 要求拆分单价、运输、模具、检验、维护及其他一次性费用。
  • 询问不同采购批量下的价格和最小起订量。
  • 记录交期承诺、产能上限、付款条件和价格调整条款。
  • 标明供应商报价是否基于替代材料或不同工艺。
  • 对高风险方案安排样品验证、工艺评审或现场审核。

3. 试产阶段:采集能验证假设的数据

试产不只是确认样品能否装上产品,也是检验成本模型是否成立的机会。应记录来料不良、装配工时、返工比例、材料损耗、测试失败原因和供应商响应时间。如果试产只记录“通过”或“不通过”,团队就无法判断后续批量成本为何偏离预期。

  • 使用明确的批次号、物料版本和供应商批号关联记录。
  • 分别记录材料缺陷、设计问题、工艺问题和测试问题。
  • 记录人工筛选和额外检验工时,避免把隐性成本遗漏。
  • 对关键失效进行原因分析,并标记是否需要设计或规格变更。
  • 设置量产批准条件,而不是仅依赖一次样品通过。

4. 量产阶段:每月关注偏差,不要等年度复盘

量产期间应将预算、采购承诺、实际到货、库存和质量损失放到同一张分析视图中。月度复盘重点不是责怪某个部门,而是判断偏差来自价格、数量、需求、质量、交付还是产品变更,再决定由谁采取行动。

指标 建议口径 适合观察的频率 异常时先检查什么
同规格采购价格变化 同物料、同规格、同交付条件的价格差异 每月或每次调价 数量、汇率、原材料与交付条件是否改变
来料不良率 不合格数量除以检验数量,并注明抽样方案 每批及月度汇总 供应商批次、规格版本和检验方法是否一致
准时交付率 按约定日期到货的订单行占比 每月 需求变更、供应商产能和运输延迟的责任边界
库存覆盖天数 可用库存除以平均日需求,注明预测版本 每周或每月 积压是需求偏差、最小起订量还是交期要求所致
质量损失金额 返工、报废、退换和售后处理成本之和 月度 成本是否被分摊到其他科目而未归入物料问题

5. 建议建立的基础数据表

团队不必一开始就建设复杂系统。先把最基本的数据关联起来:需求或项目编号、物料编码、规格版本、供应商、报价条件、采购订单、到货批次、质量记录和成本结果。关键是每条记录能追溯到同一物料和同一版本,而不是追求表格数量多。

  • 需求表:产品、项目、需求数量、交付窗口、预测版本和需求负责人。
  • 规格表:物料编码、版本号、关键指标、测试方法和变更记录。
  • 报价表:供应商、单价、阶梯数量、税费、运费、付款方式和有效期。
  • 订单与到货表:下单日期、承诺日期、实际到货日期、到货数量和批次。
  • 质量与损失表:不良数量、缺陷类型、处置方式、返工工时和损失金额。
  • 库存表:现有库存、在途数量、需求消耗、呆滞数量和库存账龄。

如果团队规模较大、跨部门审批多,可以用统一的项目或流程平台管理需求变更、规格评审、试产问题和采购审批,并将核心数据与采购、财务及质量系统打通。选择工具时,重点检查权限、记录可追溯性、报表能力和现有系统集成,而不是只看界面是否方便。

采购成本管理方法大全:产品经理成本管理数据分析落地清单

七、不同情况下的行动建议:不要用同一套成本打法处理所有物料

1. 新产品开发:优先管理设计选择与验证成本

新产品阶段的成本管理重点是尽早评估设计方案和供应可行性。产品经理可以在概念评审时邀请采购、质量和制造参与,识别高成本材料、单一来源部件、长交期工序和高风险认证。此时修改设计的代价通常低于量产后再替换物料。

如果需求还未稳定,不要过早做过度精确的成本承诺。可以给出目标成本区间、成本假设和待验证变量,并在规格冻结、样品验证和量产批准三个节点更新估算。目标成本不是压给供应商的口号,而是设计团队必须共同面对的约束。

2. 成熟量产产品:优先拆解真实成本偏差

成熟产品已有采购、质量和库存历史数据,适合做同规格趋势分析。先找出金额大、变化快、供应风险高的物料,再逐项判断降本来自重新议价、设计替代、良率改善、物流优化还是库存调整。不要只按采购金额排序,因为一个金额不大的关键部件可能造成很大的停线损失。

成熟产品降本应设置质量守门条件。任何材料或工艺替换都应明确验证范围、放行标准和回退方案。若降价只有在降低检验或接受更高不良率时才成立,就必须把相应风险和潜在损失放到决策桌面上。

3. 需求波动大:优先买灵活性,而不是买最低单价

对于预测误差大、版本更新频繁或生命周期较短的产品,分批交付、短周期补货、可取消订单和供应商寄售可能比大批量折扣更有价值。采购团队应把弹性条件折算成成本,比较少付单价与少承担库存风险之间的差异。

如果供应商只愿意提供较低单价,但要求大额不可取消承诺,应把需求下行情景纳入压力测试。若预测下降时形成的呆滞损失可能超过价格优惠,就不要仅凭阶梯报价做决策。

4. 高风险关键物料:优先保障连续供应与替代能力

关键物料的成本判断不能只看年度采购金额,还要看中断后对产品交付、客户承诺和安全责任的影响。若单一来源物料停供会导致整条产品线无法交付,第二来源、战略库存或长期产能协议可能值得投入。

双供应商并不自动等于安全。第二来源需要完成设计兼容、样品认证、过程验证和供应能力确认。如果两家供应商依赖同一上游材料或同一地区产能,名义上的双来源仍可能有共同风险。

5. 小额低风险物料:控制管理成本,避免流程过重

不是每项采购都值得做完整 TCO 模型。如果物料金额小、替代容易、质量影响有限,采用标准化目录、简化询价和定期抽查即可。评估本身也有成本,流程过重可能使管理时间远超预期节省。

产品经理可以设置简化门槛:低金额、低影响且有稳定标准品可选的物料,使用快速流程;超过金额、质量或供应风险阈值的物料,再进入完整评估。阈值由企业根据采购规模、风险偏好和团队能力制定,不应机械照搬其他组织。

采购成本管理方法大全:产品经理成本管理数据分析落地清单

八、取舍原则:成本目标不能脱离质量、速度与风险

1. 价格与质量之间:先区分必要质量和过度规格

降低质量要求并不等于降本,提升规格也不必然意味着质量更好。产品经理要把性能要求分成法规与安全底线、核心用户价值、可靠性目标和可选增强项。前三类必须有明确依据,最后一类则应通过用户价值、故障数据或实验验证其投入产出。

若供应商提供的低价方案改变了材料、工艺或测试方式,不能只看报价,应要求说明改变对失效模式和产品寿命的影响。对关键功能进行风险分析和验证;对于非关键功能,可以用受控试验检验是否存在可接受的降规格空间。

2. 单一来源与双来源之间:看切换成本和共同风险

单一来源可能带来更好的价格、较高的供应商投入和较简洁的质量管理,但会增加依赖。双来源可能改善议价和连续供应,却增加认证、工程维护、最小采购量以及两套质量控制成本。选择时应评估物料关键性、替代难度、供应商财务与产能风险,以及切换所需时间。

若物料高度标准化、替代容易、停供影响有限,单一来源加适度库存可能够用。若专用性强、交期长、停供损失高,则应评估双来源或建立替代设计。不要为了“看起来有备份”而保留一个未经量产验证的第二供应商。

3. 大批量低价与小批量灵活之间:比较库存的真实代价

大批量采购能降低报价,却可能增加库存资金、仓储、保险、报废和产品变更风险。小批量采购价格可能更高,但能降低需求判断错误的代价。对于产品版本快速变化或客户订单不确定的业务,库存弹性本身具有经济价值。

决策时应计算批量折扣带来的节省,减去新增库存成本、资金成本和过时风险。若缺少可靠的库存数据,先从高价值、长交期和生命周期短的物料试点,不要把同一批量策略套用到所有物料。

4. 采购节省与一次性切换费用之间:计算回收时间

替代供应商、改设计或更换工艺通常需要工程评估、认证、模具、试产和质量验证费用。若预计每年节省不高,且产品即将停产,切换项目可能无法在剩余生命周期内回本。相反,生命周期长、采购量大的产品,前期投入可能值得承担。

可以用简化回收期判断:切换总投入除以每年可验证的净节省。净节省需扣除额外运维、质量和供应管理成本。若回收期长于产品剩余销售周期,除非切换还能显著降低风险或满足法规要求,否则应谨慎推进。

5. 自动化与人工分析之间:工具要服务于决策问题

当数据量少、流程简单时,规范表格和固定复盘节奏足以支持判断;当供应商、物料、版本和订单很多时,人工汇总容易出现口径不一致、版本遗漏和重复计算,才需要考虑自动化。工具投入应以减少的人工核对、缩短的审批时间和提升的追溯能力衡量,而不是以功能清单长短衡量。

涉及项目协同或流程管理工具时,我会优先检查其是否能把需求、规格、验证、问题与审批记录关联起来,能否设置权限和版本留痕,能否与采购、财务、质量系统交换数据。若核心成本仍散落在多个无法对账的表格里,再多的看板也只会更快展示不一致的数据。

九、采购成本管理的复盘机制与下一步行动

1. 建立月度偏差复盘,而不是只做年度总结

月度复盘可以聚焦三类问题:本月成本偏差最大的物料是什么,主要由哪类因素驱动;哪些供应商承诺与实际交付不一致;哪些成本改善已执行但尚未被财务确认。每个问题都要有责任人、截止时间、验证口径和必要的回退措施。

复盘不是把所有指标都做成红黄绿。若一个指标没有触发行动,它可能只是装饰。每个重点指标都应有明确阈值或变化条件,例如连续几批不良率上升、交期偏差超过约定范围、库存覆盖天数超过产品生命周期规划等。

2. 将节省分为机会、已实施和已确认三种状态

采购团队提出降本建议时,先记录为成本机会;完成设计、供应或流程变更后,记录为已实施;只有实际订单、质量和库存数据支持,并经过财务口径核验后,才记录为已确认收益。这样可以避免把报价谈判成果、预测收益和现金实际减少混为一谈。

如果切换后采购单价下降,但质量损失上升,不能只确认单价部分的收益。若成本因市场原料价格下降而自然减少,也不应全部归功于某次谈判。将可控改善与外部因素分开,才能让团队知道哪些做法值得复制。

3. 先做一个物料的小范围试点

如果目前没有统一成本模型,我建议先选一个金额适中、数据可追溯、供应风险可管理的物料试点。不要一开始覆盖所有供应商和所有成本科目。试点的目标是验证数据链路:能否把规格、报价、订单、到货、质量和库存对应起来,并在一个决策周期内得出可复核结论。

完成首轮试点后,记录哪些数据拿不到、哪些字段定义不一致、哪些估算最影响结论,再调整模板。模型不必一次做得复杂,但每次迭代都要让某个实际决策更清楚,例如是否增加第二来源、是否更换材料、是否调整批量或是否修改规格。

4. 产品经理的首月行动顺序

  1. 第一周:选定一个具体产品或关键物料,确认负责人、规格版本、年度需求和当前供应方案。
  2. 第二周:收集采购订单、报价、到货、质量、库存与售后数据,标注缺失项和统计口径。
  3. 第三周:建立单价与总拥有成本对照,制作基准、乐观和压力三种情景。
  4. 第四周:与采购、质量、制造和财务共同评审假设,确定一个可验证的改善动作和回退条件。
  5. 后续每月:用实际数据更新模型,确认改善是否真实发生,并把经验沉淀到下一轮规格与询价中。

5. 最后的判断:把成本当作产品设计变量,而非采购部门的单项指标

我认为,采购成本管理最有价值的变化,不是团队学会更多压价技巧,而是开始在需求定义时讨论成本边界,在规格评审时讨论替代空间,在试产阶段验证成本假设,在量产阶段追踪真实偏差。这样,采购不是产品做完之后的报价环节,而是产品价值、供应能力和商业结果之间的一部分。

下一步不必先上复杂系统,也不必立即重做全部采购流程。先挑一项真实物料,用统一口径算清单价之外的成本,找出最影响结论的两个变量,再设计一次小规模验证。当团队能回答“为什么这个方案更合算、结论依赖哪些假设、如果假设失效怎么办”,采购成本管理才真正从报表走到了决策。

常见问题解答(FAQ)

1. 产品经理如何把采购成本管理落到需求评审阶段?

我以前总觉得采购成本是采购部门的事,需求评审时只确认功能和排期就够了。后来发现,需求一旦写进方案,材料规格、供应商选择和交付方式都会影响成本,我想知道应该在评审时具体检查什么。

把成本检查前移到需求评审,重点不是要求产品经理替采购定价,而是让每项需求对应可核对的成本假设。可在需求卡片中增加预计采购数量、目标单价、规格依据、可替代方案和成本责任人,并区分“必须满足”与“偏好配置”。例如,一款设备预计采购1,000件,单件目标成本为120元;

若某项非关键配置增加8元,全年预算就增加8,000元。评审时应追问这项配置解决什么用户问题、是否有低成本替代,以及取消后会不会影响验收。我的判断标准是:需求收益说不清、成本影响却明确的项目,不应直接进入采购承诺。

2. 采购成本分析应该看单价,还是看总拥有成本?

我在比较供应商报价时,常常会先选报价最低的一家,但实际使用后才发现安装、维护和返工也要花钱。采购成本分析究竟要把哪些费用放进来,才能避免“低价中标、后续超支”?

不要只比较报价单上的单价,应比较同一周期、同一交付口径下的总拥有成本。至少纳入采购价、运输与安装费、耗材或维护费、质量返工损失、培训成本,以及停机或延期造成的影响;同时标明哪些是确定金额、哪些是估算。举例来说,供应商甲报价100元,预计维护费每年12元;供应商乙报价106元,维护费每年4元。

若使用周期为3年且其他条件相同,甲的估算成本为136元,乙为118元,较高的初始报价反而更划算。这个结论成立的前提是维护费估算有合同、历史记录或可验证依据,不能把未经核实的“预计节省”当成事实。

3. 怎样用采购数据发现成本异常,而不是只做月度汇总?

我手里有采购订单、入库单和发票数据,但每月做完汇总表后,通常只知道花了多少钱,不知道哪里出了问题。有没有一套简单的分析方法,能让我把异常定位到品类、供应商或具体订单?

先把订单、收货和发票按物料编码、供应商、数量、含税口径与时间统一,再建立三类检查:单价偏差、数量偏差和交付偏差。单价可对比预算价、上次成交价及同规格供应商报价;

例如预算价为50元、实际成交价为56元,偏差率为(56-50)÷50=12%,超过预设阈值后再核查规格变化、运费或临时加急,而不是直接认定采购失误。数量则核对订单、收货和发票是否一致,交付则关注延期是否带来加急费或停工损失。建议每周输出异常订单清单并记录原因、责任人和处理结果;

只有能追溯到订单和原因的数据,才适合用于成本决策。

4. 产品经理如何判断降本方案会不会牺牲质量或用户体验?

我担心降本项目只盯着采购金额,最后通过降低材料规格或删减配置来达标,结果却增加故障和投诉。面对“换便宜供应商”或“改用低成本材料”这类方案,我应该怎样设定判断条件?

将降本目标与质量、交付和用户体验指标一起设门槛,并先小范围验证,再决定是否扩大。比如原方案单件成本为80元,新方案为74元,账面节省7.5%;但若试点中不良率从1%升到3%,每件返修成本为30元,则每件预期返修成本会从0.30元升到0.90元,实际节省降为5.40元,还未计入退换货和声誉影响。

试点前应约定样本量、测试周期、验收标准和停止条件,例如关键故障率不得高于原方案,交付准时率不得下降超过设定范围。若供应商只提供口头承诺,或试点样本不足以覆盖关键使用场景,就不应把预测节省计入正式预算。

核心关键词

读者评论

胡
胡启航

我们以前只按报价和采购量算节省,后来发现加急运输、来料复检也不少。把这些费用按物料归集后,才看出有些低价方案并不划算。

曾
曾婉清

文中提到规格冻结很关键,这点在小批量试制里尤其明显。不过需求变更未必都能提前避免,实际核算时最好把设计变更造成的费用单独列出来。

武
武雨桐

TCO思路有用,但质量损失和供应风险不太容易准确估值。我更倾向于把已发生金额与预测风险分开呈现,避免估算值被当成确定的节省或成本。

文章包含AI辅助创作:采购成本管理方法大全:产品经理成本管理数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/590973

赞 (0)
飞飞飞飞
项目成本落地方案:产品经理开展成本管理的数据分析案例解析
上一篇 29分钟前
费用怎么做?产品经理协同管理:成本管理从0到1
下一篇 28分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
