产品经理做预计成本,最容易犯的错不是算错一项单价,而是把“预算额度”当成“成本预测”:立项时填一个总数,研发中途发现需求增加、外部服务涨价、测试返工,直到上线前才知道原先的数字已经失效。预计成本真正有用的地方,不是给项目贴上一个看似精确的金额,而是让团队尽早看见成本由什么构成、哪些假设尚未验证、变化会怎样影响交付与收益。

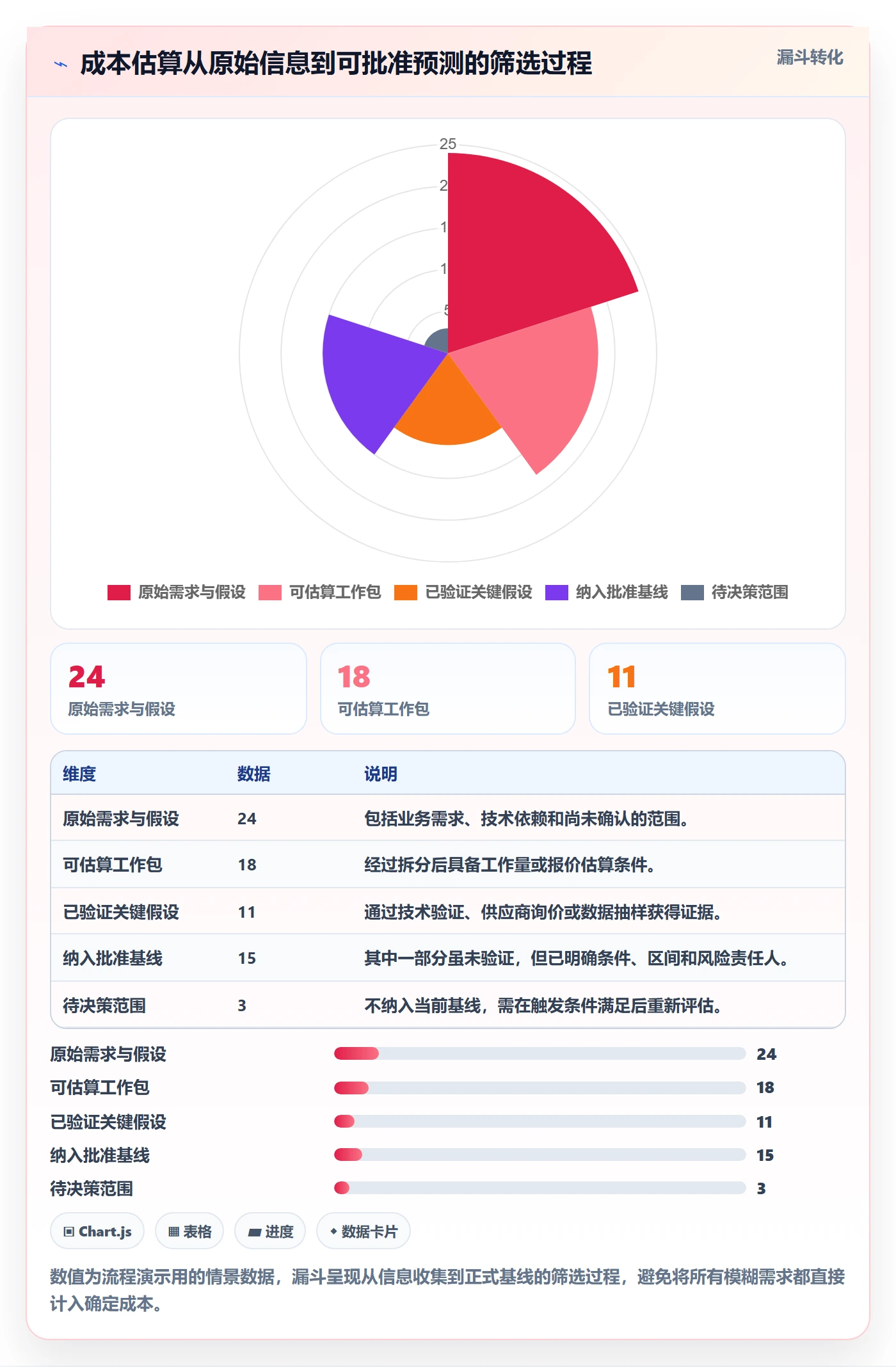

一、先讲核心结论:预计成本不是填表,是持续更新的决策模型
1. 预计成本要回答四个问题
我判断一份预计成本是否可用,通常不先看总额,而是看它能否回答四个问题:钱和人力将花在哪里;每项估算基于什么假设;哪些变化会导致成本明显偏离;出现偏差后,团队准备如何调整。
如果一份估算只有“项目总预算 120 万元”,没有范围、数量、单价、口径和风险说明,它就无法指导决策。它最多是一个被审批的数字,不能帮助产品经理判断需求取舍,也不能帮助项目负责人预测后续投入。
预计成本的基本表达应当是“成本对象 × 数量 × 单位成本 × 时间口径”,再加上风险调整与可追踪的假设。例如,开发成本可以拆成角色人天与人天单价;云资源成本可以拆成实例数量、运行时长与计费单价;外部接口成本则应明确调用量、阶梯价格和最低消费。
2. 区分成本估算、预算和实际成本
这三个数字经常被放在同一张表里,却代表不同问题。估算是对未来可能投入的判断;预算是经过授权、用于控制的额度;实际成本是已经发生或已承诺发生的资源消耗。它们可以不同,但必须解释差异。
| 概念 | 回答的问题 | 产品经理的使用方式 | 常见误用 |
|---|---|---|---|
| 预计成本 | 按当前范围和假设,未来大约需要多少资源 | 比较方案、识别风险、滚动预测 | 把单点数字当成承诺 |
| 预算 | 组织批准项目最多可以使用多少资源 | 判断是否需要重新审批或调整范围 | 把预算额度当作必须花完的目标 |
| 实际成本 | 截至当前已经消耗或已形成承诺的资源 | 核对偏差、更新完工预测 | 只统计已付款项,忽略已承诺成本 |
例如,云服务合同已签约但尚未付款,不能因为财务系统暂时没有付款记录,就从项目预测中消失。相反,尚未批准的需求也不能因为有人口头提过,就直接计入确定性成本。成本模型需要同时标明“已发生、已承诺、待决策”三种状态。
3. 先建立成本基线,再讨论偏差
没有基线,偏差就没有参照物。产品经理应在范围和主要假设相对稳定时,记录一个带版本号的成本基线。之后的变化分别归因于范围变化、估算变化、单价变化、进度变化或风险实现,而不是简单写成“超预算”。
我建议至少保留三种视图:批准基线、当前预测、实际与承诺成本。基线用于追溯最初决策,当前预测用于管理剩余工作,实际与承诺成本用于核对已消耗资源。三者混在一个可覆盖的单元格里,团队很快就会失去复盘能力。

二、为什么成本预测会失真:产品项目里的真实场景
1. 需求范围不断变化,估算却停留在立项日
产品项目的成本并不只由最初写下来的功能清单决定。用户调研后增加兼容场景,业务评审提出审批链要求,安全评审增加审计留痕,试运行又发现数据迁移质量不足,这些变化都可能增加设计、开发、测试、部署和运营投入。
问题在于,团队常把需求变更看作“只是多几个功能点”,没有把变更转换为成本影响。一个需求即使只增加一个页面,也可能牵涉权限模型、埋点、接口、数据校验、测试用例和文档更新。若不检查依赖关系,表面上的小改动会在多个环节累积。
2. 成本发生在不同部门,产品经理只看到一部分
研发团队记录人天,采购团队记录合同,财务团队记录付款,运维团队关注资源账单,业务团队则承担培训和推广投入。若各部门没有统一项目编码、成本归属和时间范围,产品经理看到的往往只是“研发报价”,而不是产品从开发到运行的完整投入。
特别容易漏掉的是间接成本:测试环境、数据清理、迁移验证、上线值守、用户培训、运营活动、监控告警和后续维护。这些成本不一定在立项当天发生,但会真实影响产品的投入回报。是否纳入,应看决策问题,而不是看它是否落在某个部门的预算科目里。
3. 估算单位不统一,跨团队数字无法相加
一个团队用人天,一个团队用人月,一个团队按外包报价,一个团队按含税合同额。如果没有明确工作日口径、人员成本口径、税费处理方式和统计周期,汇总数字看起来整齐,实际却不可比。
例如,“一个人月”可能是 20 个工作日,也可能按合同口径计算;内部人力成本可能包含薪酬、社保、福利和管理分摊,也可能只取工资成本。产品经理不一定负责定义全公司的财务制度,但必须在项目估算里写清采用的口径,并避免把不同口径直接相加。
4. 没有预测剩余成本,只看已花多少钱
“目前已花 40 万元”并不能说明项目是否健康。如果项目原计划 60 万元完成,现在已用 40 万元但只完成一半,剩余工作仍很多,那么最终成本可能明显高于预算。相反,已花 40 万元但核心开发和验收已经完成,剩余成本较低,风险可能可控。
成本管理的关键是预测完工成本,而不只是汇报历史支出。每次评审都应同时问:已经发生多少、已经承诺多少、剩余工作预计需要多少、最终总额可能落在哪里。

三、常见误区:看起来有数字,实际上不能指导决策
1. 用单点数字掩盖估算不确定性
把估算写成“预计 100 万元”,容易让读者误以为精度很高。实际上,早期范围不清、供应商未询价、技术路线未验证时,合理表达应该是区间与条件,例如“基准情景 100 万元,合理区间 85 万至 125 万元,主要不确定性是历史数据质量和接口调用量”。
区间不是逃避责任。它让决策者知道风险在哪里,也让团队能够随着信息增加逐步收窄范围。单点数字如果没有假设和置信程度,精确到个位数也只是格式精致的猜测。
2. 用预算剩余额度判断项目是否健康
预算还剩一半,不代表项目只完成了一半,也不代表后续成本足够。预算余额必须和已完成工作、剩余工作、承诺成本以及风险暴露一起看。一个重要接口尚未验证,即使账面余额充足,完工成本仍可能存在大幅上行风险。
反过来,阶段性超出原预算也不一定意味着项目管理失败。如果新增范围经过批准,投入带来了更高的预期收益,且更新后的业务论证成立,那么应当讨论是否值得继续,而不是机械要求团队压回原数字。
3. 用功能点数量直接推导成本
“功能点多,成本就高”是一个不够用的判断。功能复杂度、数据质量、系统依赖、可靠性要求、合规约束、上线窗口和测试覆盖都会改变单位工作量。两个看似同样数量的功能,若一个是成熟后台的字段维护,另一个涉及跨系统权限与交易状态,成本完全可能不同。
可以把功能清单作为估算入口,但不能把它当作成本模型的全部。对于高风险功能,应单列技术验证、数据核查、安全评审和上线保障工作,而不是平均摊入每个功能点。
4. 只算建设成本,不看生命周期成本
一次性开发投入只是产品成本的一部分。持续运行可能包括云资源、许可证、接口调用、内容维护、客服支持、故障处置和版本迭代。若方案 A 初始投入较低,却依赖昂贵的按量计费服务,长期总成本可能超过方案 B。
产品经理应根据决策周期确定生命周期口径。做立项决策时,可以比较 12 个月或 24 个月总拥有成本;做短期试点时,则应单独标出试点费用和规模化后的成本,不要把试点单价误当成长期单价。
5. 把风险准备金当成“可花余额”
风险准备金是为了应对已经识别但尚未确定是否发生的事件,不是项目组可以自由使用的额外预算。它应当关联风险条目、触发条件、估算金额、责任人和审批方式。没有风险对应关系的统一加成,容易被消耗在日常范围扩张上。
合理做法不是对所有成本统一加 10%,而是识别风险来源并估算影响。例如,历史数据迁移可能有 20% 概率增加 8 万元,外部接口调用可能在高峰期多支出 3 万元。具体数值应基于项目证据和组织经验,不应伪装成行业通用标准。
6. 只追求压低估算,忽略估算质量
如果项目团队知道低估更容易通过审批,成本数字就会系统性偏低。短期看似“控制得好”,长期会通过延期、临时外包、质量返工和资源挤占偿还。产品经理应区分“努力控制成本”和“人为压低预测”:前者改变方案与投入,后者只改变表格。

四、专业判断逻辑:把成本拆到能验证、能追责、能调整
1. 先确定决策对象和估算边界
开始估算前,我会先写清楚这笔成本要支持什么决策:是比较两个方案、申请年度预算、判断是否开展试点,还是预测项目完工金额。不同决策需要的精度、时间范围和成本边界不同。
随后明确估算边界:纳入哪些团队、哪些阶段、哪些系统、是否包含税费、是否计入内部人员成本、是否包括上线后运行成本。边界不写清楚,后面就会把“数字不同”误判成“有人算错”。
2. 建立成本分解结构
我建议按成本对象分解,而不是只按部门归类。对产品项目而言,至少可以覆盖人员投入、外部采购、技术资源、数据与迁移、质量与安全、上线交付、持续运营和风险准备。每个项目可根据实际情况增删,但不应只剩一行“研发费用”。
| 成本类别 | 常见构成 | 主要估算依据 | 易漏项 |
|---|---|---|---|
| 人员投入 | 产品、设计、研发、测试、数据、运维 | 角色人数 × 人天 × 统一人天成本 | 评审、返工、值守、跨团队协调 |
| 外部采购 | 软件许可、外包、咨询、第三方服务 | 正式报价、合同条款、用量阶梯 | 实施费、续费、最低消费、税费 |
| 技术资源 | 云主机、存储、带宽、日志、监控 | 资源规格 × 数量 × 使用周期 | 测试环境、峰值扩容、备份留存 |
| 数据与迁移 | 清洗、映射、校验、历史数据导入 | 数据量、质量抽样、批次与规则复杂度 | 异常数据人工处理、回滚演练 |
| 交付与运营 | 培训、推广、支持、上线保障 | 用户规模、站点数量、服务周期 | 客服知识库、现场支持、运营内容 |
3. 选择与成熟度匹配的估算方法
早期信息有限时,使用类比估算更快,但必须说明参照项目是否真的可比。进入方案阶段后,可以按工作包自下而上估算。若工作内容重复、历史样本充足,可用参数估算,例如每千条数据清洗人天、每个集成接口平均验证投入。
不同方法不是互斥的。我的建议是先用类比估算形成量级,再用关键工作包拆解校验,最后对最大的不确定项做情景分析。若三种结果差距很大,不要急着取平均值,应先查明范围、单位或假设为何不同。
4. 让每个数字都能追溯到来源
成本表里每个重要数字都应有来源:历史项目记录、团队工时估算、供应商报价、云服务计价器、用户规模预测或明确的业务假设。来源的可信程度也要标注,例如“已签报价”“历史均值”“专家估算”“待验证假设”。
我通常把估算可信度分为高、中、低三档,不是为了制造复杂评分,而是为了识别下一步最值得验证的事情。低可信且影响金额大的项目,应优先做技术验证或询价;低可信但金额很小的项目,可以暂时用区间管理。
5. 区分成本驱动因素与成本结果
总成本是结果,真正能帮助管理的是驱动因素。例如开发成本可能受需求变更率、返工率、关键岗位稀缺程度影响;数据迁移成本可能受异常记录比例、字段映射复杂度和抽样通过率影响;云成本可能受日活用户、峰值并发和数据留存策略影响。
产品经理应优先跟踪少量高影响驱动因素,而不是把所有小项都做成月报。若某个驱动因素一旦变化就会让项目成本增加 10% 以上,它就值得进入风险看板;若变动对最终决策没有影响,则不必过度精细化。

6. 用区间、情景和置信度表达不确定性
对重大项目,我倾向于至少给出基准、偏乐观和偏保守三种情景。基准情景按当前最可能的范围和资源估算;偏乐观情景要求关键假设成立;偏保守情景则纳入已识别风险的合理影响。情景不是三个随意的数字,而是三套可以讲清楚的条件。
如果团队有足够历史数据,可以用概率分布或蒙特卡洛模拟估计成本区间;若没有,不必为了显得高级而做复杂模型。把主要风险逐项列出、标注发生概率和影响范围,通常比输入大量未经验证的参数更诚实,也更有决策价值。
7. 把风险调整与审批权限连起来
成本预测的风险部分,必须能转化为管理动作。超过某个金额阈值时,是否需要再次审批;需求变更超过多少人天,是否重新评审收益;供应商报价变化超过多少比例,是否触发方案比较。这些规则应在项目早期约定,不能等偏差发生后再临时制定。
阈值不宜照搬所谓行业标准。组织可以根据项目规模、审批层级和资金管理要求设置。例如,团队可以把“预测完工成本较基线偏离 10%”作为复核触发条件,把“新增投入超过原批准额度的 15%”作为重新提交业务论证的条件。这些只是可讨论的管理规则,必须由组织实际风险承受能力决定。

五、具体案例:用一个产品项目演示成本测算与滚动预测
1. 先定义案例边界
以下是一个情景模拟案例,不代表特定企业的真实项目记录。假设某企业计划建设内部服务申请产品,服务约 600 名员工,包含申请入口、审批流、状态查询、消息通知和基础报表,计划在 16 周内完成首期上线。
立项时,团队预计项目需要 1 名产品经理、1 名设计师、3 名研发、1 名测试和 0.5 名运维支持。项目不包含移动端原生应用,不包含历史全量数据迁移,也不包含跨境部署。把不包含的内容写明,能减少后续“原本就应该有”的争议。
2. 按工作包和口径测算
假设内部综合人天成本统一按 1,800 元估算。这里的“综合”仅用于案例测算,实际组织应根据财务口径决定是否计入福利、管理分摊和设备成本。技术资源、外部服务和培训费用则按单独报价或情景假设列示,不能混入人天单价重复计算。
| 工作包 | 工作量或数量 | 成本假设 | 预计成本 |
|---|---|---|---|
| 产品与设计 | 42 人天 | 42 × 1,800 元 | 7.56 万元 |
| 研发 | 190 人天 | 190 × 1,800 元 | 34.20 万元 |
| 测试与质量 | 55 人天 | 55 × 1,800 元 | 9.90 万元 |
| 运维与上线保障 | 18 人天 | 18 × 1,800 元 | 3.24 万元 |
| 云资源与监控 | 16 周试运行及首年基础资源 | 按资源清单估算 | 8.00 万元 |
| 外部消息服务 | 首年预计调用量 | 按情景调用量估算 | 4.50 万元 |
| 培训与上线支持 | 4 场线上培训及材料制作 | 按人天与支持费用估算 | 2.80 万元 |
| 风险准备 | 数据质量、接口联调等风险 | 按单项风险分析 | 5.00 万元 |

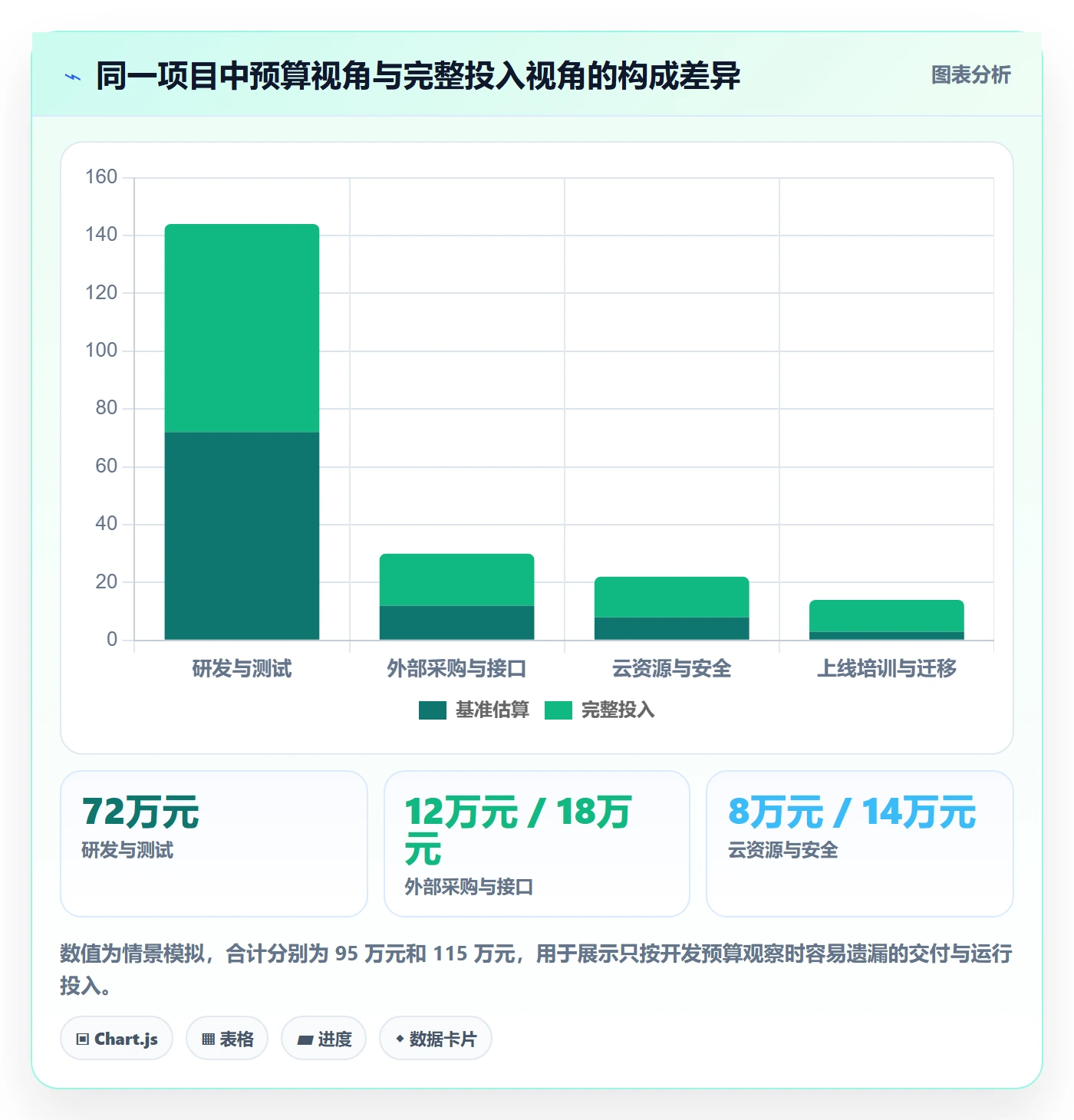

| 合计 | 不含未批准的扩展范围 | 各项之和 | 75.20 万元 |
这张表的价值不在于 75.20 万元这个结果,而在于它能追溯每个组成部分。若决策者质疑费用,可以分别检查人天、资源规格、调用量、培训范围和风险假设,而不是对着一个总额反复讨价还价。
3. 建立情景区间,而不是把基准值写成保证

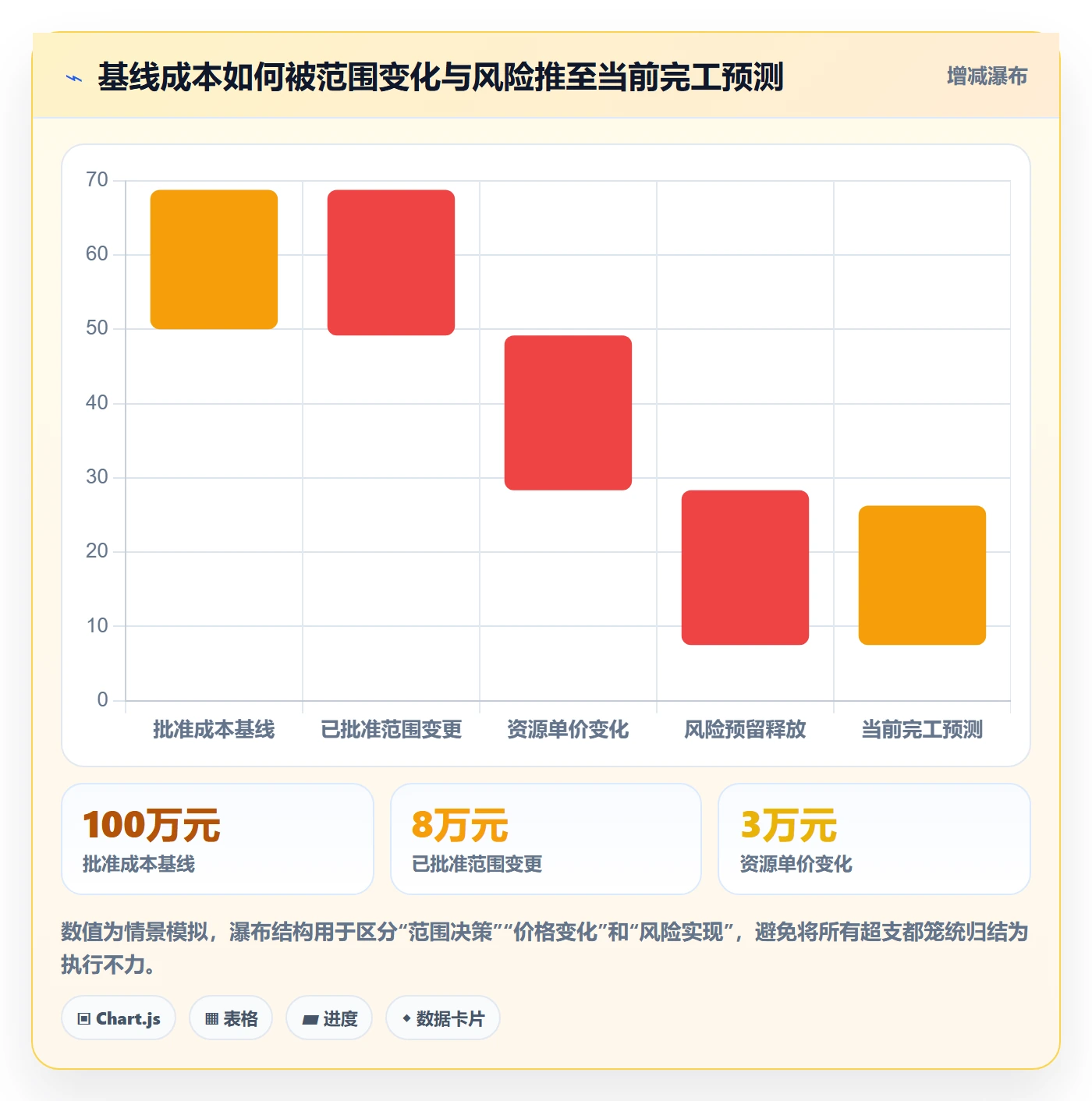

假设基础情景总成本为 75.20 万元。若消息调用量低于预期、流程复用度高、数据质量良好,成本可能落在约 69 万元;若新增复杂权限、接口联调延期、数据清理需要更多人工,则可能达到约 91 万元。这个区间只是该案例的情景推演,不应被理解为统计置信区间。
产品经理需要把区间差异解释给决策者:低位情景依赖哪些条件,基准情景采用哪些假设,高位情景由哪些风险推动。若无法解释情景之间为什么不同,区间本身就没有管理意义。

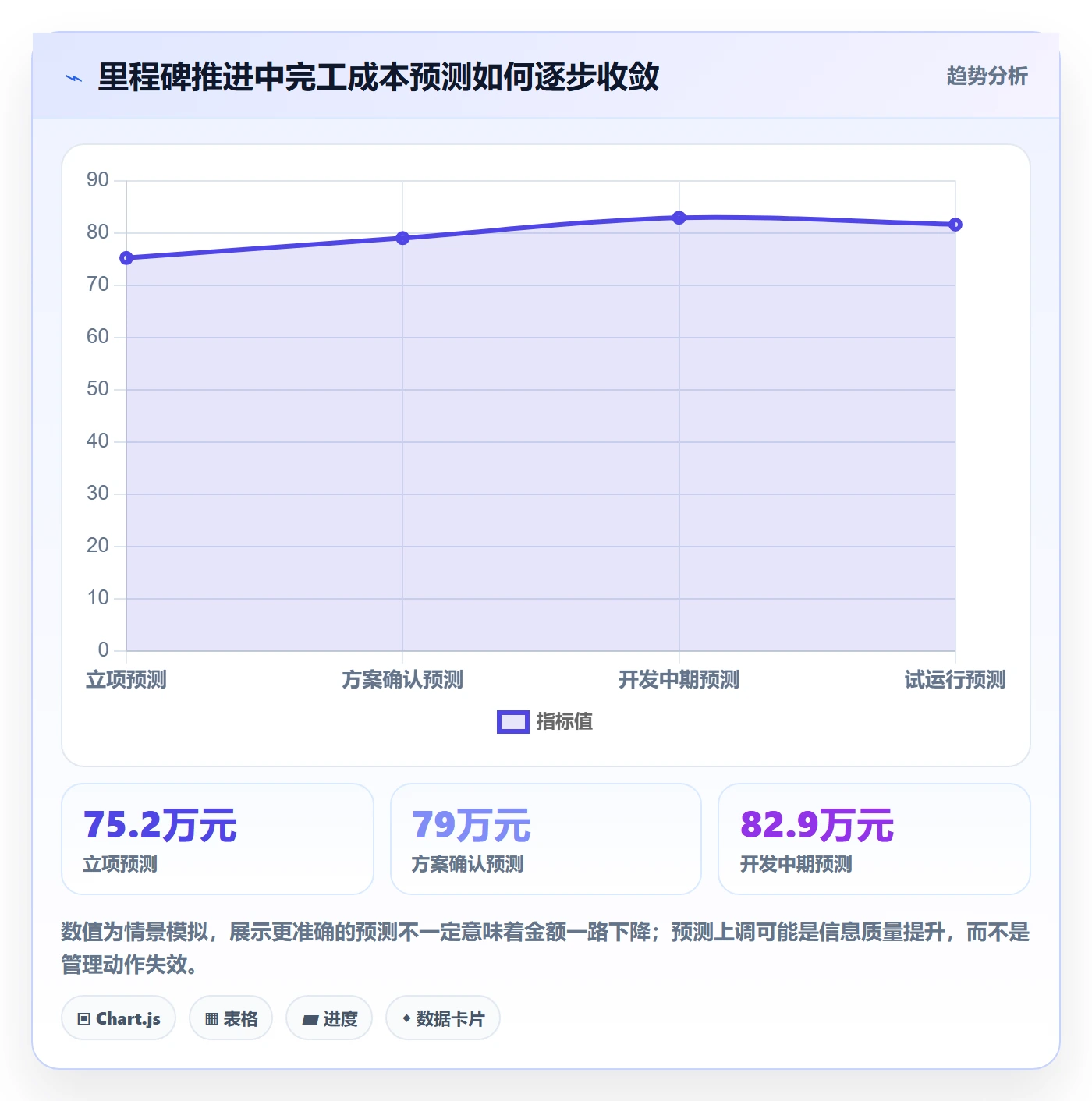

4. 在里程碑复核预测,而不是月底机械填表
在需求冻结、技术验证完成、联调开始、试运行结束等关键节点,项目组应更新剩余工作量和完工成本。频率不必一刀切:变化快、金额大的项目可按周或双周复核;稳定的小项目可以按月复核,但发生重大范围变更时应即时更新。

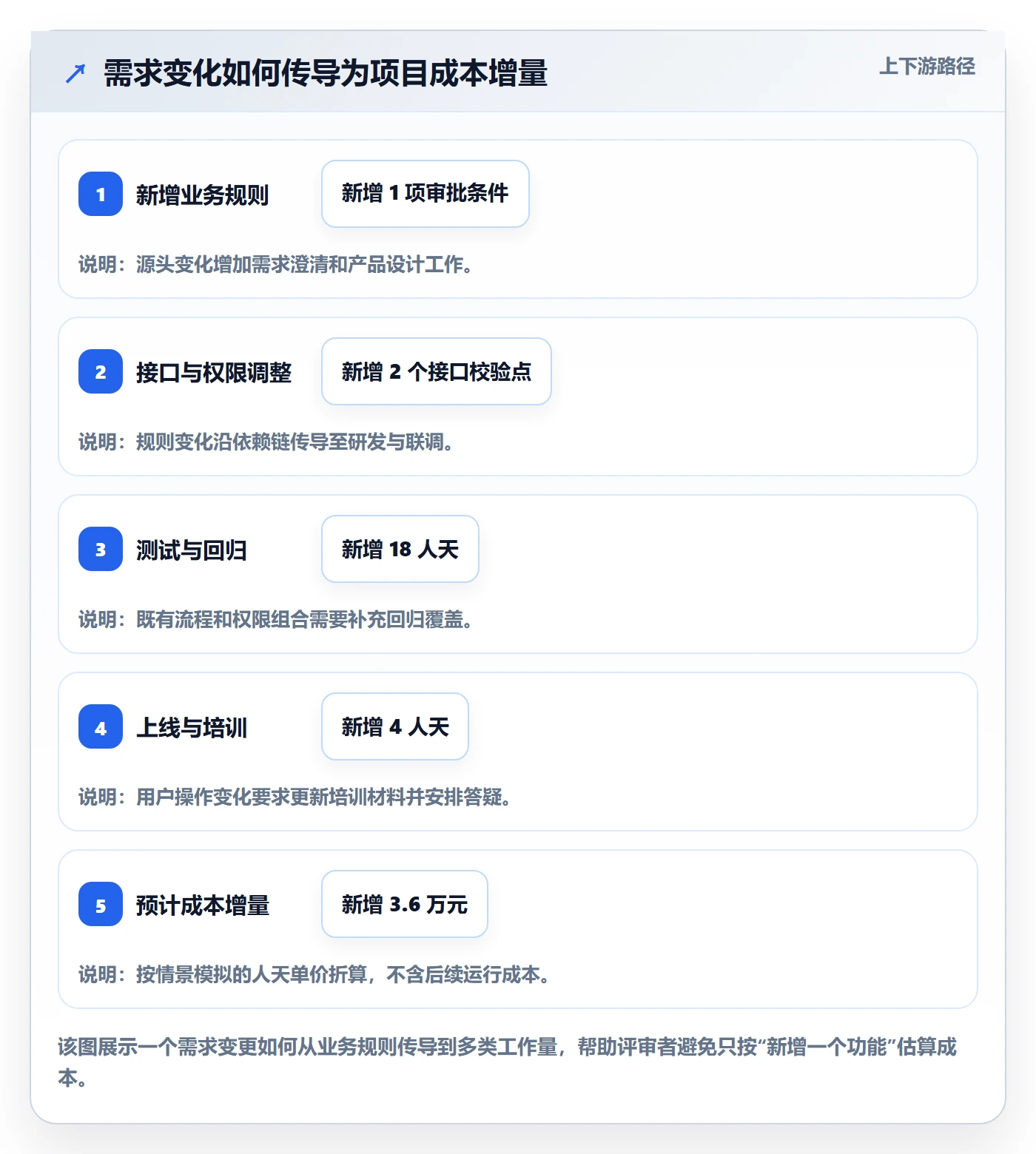

假设开发中期发现历史数据需要清洗,预计增加 12 人天,按 1,800 元折算为 2.16 万元;同时接口服务商确认调用阶梯费用比原估计增加 1.5 万元。此时不能只记录“当前已超支 3.66 万元”,还要重新预测剩余工作及上线后的持续费用。
5. 计算简单但有用的成本指标
如果项目有清楚的工作完成比例和可靠的成本记录,可以使用挣值思路做阶段性检查。其核心不是为了堆指标,而是比较计划价值、已完成工作对应的价值和实际成本。若团队的工作包边界不稳定、完成比例主观性很强,相关指标可能制造虚假精确,应优先改善工作拆分和验收定义。
- 成本偏差:已完成工作对应的预算价值减去实际成本。负值表示为已完成工作支付的成本高于计划。
- 成本绩效指数:已完成工作对应的预算价值除以实际成本。低于 1 通常意味着当前成本效率低于基线假设,但必须结合范围变化解释。
- 完工成本预测:实际成本加上剩余工作预计成本。若剩余工作仍沿用早期估算,应验证它是否反映了最新范围和风险。
- 预测偏差率:当前完工预测与批准基线之差,再除以批准基线。该值应与变更记录一起阅读。
例如,某阶段计划完成价值为 40 万元,实际完成价值为 36 万元,实际支出为 42 万元,那么成本绩效指数约为 0.86。这个数值提示团队需要调查,但不能单独证明团队效率低:若新增了未计入基线的工作,就必须先做范围归因。

六、关键指标:少而有效,能触发行动
1. 预测准确度与预测偏差
预测准确度回答的是:团队在某个时点对完工成本的判断,后来与实际结果差多少。建议按固定时点保存预测快照,例如立项、方案确认、开发中期、试运行和结项。只保留最新数字,无法知道团队是否提前发现了风险。
预测偏差可以按“实际完工成本减去预测成本,再除以预测成本”计算。应同时观察偏差方向和偏差原因:持续低估说明风险识别或估算激励可能有问题;持续高估则可能意味着团队在需求不确定时过度保守,或风险准备规则过宽。
2. 预算消耗率与工作完成率的组合
预算消耗率单独看很容易误导。把预算消耗率与工作完成率放在一起,才能粗略判断资源消耗是否跑在交付前面。若预算已用 70%,工作只完成 40%,需要检查估算、返工、范围变化和进度阻塞;若预算已用 30%,工作完成 60%,也要确认后续高成本工作是否尚未开始。
工作完成率不能只凭主观“感觉差不多”,最好基于可验收的工作包,例如接口联调通过、关键流程测试完成、数据迁移抽样达标。否则指标看似简单,实际上两边都无法比较。
3. 变更成本占比
变更成本占比可以衡量新增或调整范围造成的投入,相对于基线成本的比例。它适合用来识别需求变化对成本的影响,不适合用来把所有变更都视为坏事。必要的合规要求和经过收益评估的能力增强,可能值得投入。
关键是为变更保留影响评估:增加多少设计、研发、测试、资源和运营成本;是否改变上线时间;预期收益是否同步增加;是否需要减少其他范围。这样才能把“要不要做”从偏好争论转成价值与成本的比较。
4. 单位成本和生命周期成本
适用于规模化产品的指标,可以是每名活跃用户年成本、每笔交易成本、每个处理请求成本或每个客户的支持成本。单位成本能帮助判断规模扩张是否带来效率改善,但必须确保分子和分母采用同一时间范围、同一服务边界。
产品上线后,单位成本可能先上升再下降:初期固定投入由少量用户承担,用户规模扩大后固定成本被摊薄;当用量跨过云服务或外部接口的计费阶梯,边际成本又可能突然上升。因此不能仅用首月费用推断长期成本。
5. 风险暴露与风险准备使用率
建议分别观察已识别风险的金额暴露、风险准备占用和已释放金额。风险准备使用率高并不自动代表管理失败,关键要看是否对应已登记风险、是否经过授权、风险发生后是否采取了减损措施。
如果准备金不断被日常小变更消耗,说明范围管理可能失效;如果项目临近上线仍有大量准备金未动用,也不能因此认定估算保守,因为风险可能已经被规避或尚未触发。结项时应说明余额的处理方式与未发生风险。

七、落地流程与规范:从立项到结项形成可执行机制
1. 立项前:先确认业务问题和方案边界
成本估算应服务于业务决策,而不是先定一个功能清单再寻找理由。产品经理需要说明目标用户、要解决的问题、关键结果指标、方案边界和不做的内容。若目标没有明确,团队即使把成本算得很细,也无法判断投入是否值得。
立项材料至少应包括:估算周期、成本范围、成本口径、关键假设、主要风险、备选方案和预期收益。信息不足时,应把需要验证的事项单列,而不是把未知项悄悄塞进一个总额。
2. 估算阶段:拆工作、定口径、查依赖
安排产品、设计、研发、测试、数据、运维和采购等相关角色共同估算。产品经理负责组织范围和价值判断,不应独自替其他专业角色给出看似确定的工作量。对于高风险技术方案,应先安排小规模验证,把成本不确定性转化为可观察证据。
估算会议里,团队可以先独立给出范围,再讨论差异。若同一个工作包有人估 5 人天、有人估 20 人天,重点不是立即取平均,而是找出对工作范围、依赖条件或验收标准的不同理解。
3. 审批阶段:审成本,也审成本背后的条件
审批者不应只问“能不能再少一点”,还应检查:范围是否与业务目标匹配;估算是否有证据;主要不确定项是否有验证计划;收益是否覆盖全生命周期投入;超出基线时谁有权决策。
若项目必须在资金上限内完成,应明确这是约束条件,而不是把上限写成预测结果。预算上限、最可能成本和高位风险成本,应该分栏呈现。
4. 执行阶段:用变更单和滚动预测管理变化
每次重大变更都记录变更内容、业务理由、成本影响、进度影响、风险变化和审批结论。小变更可以合并按周期复核,但要设定合并阈值;若某项小变更会触及安全、合规或核心架构,即使金额不大也可能需要立即评审。
滚动预测不应覆盖批准基线。团队可以新增“当前预测”列,保留每次评审版本,并记录预测变化的原因。这样到项目结束时,才能判断是估算偏差、范围扩张、价格变化还是风险事件造成最终结果不同。
5. 结项阶段:复盘驱动因素,而不是只评判结果
结项复盘至少比较基线、历次预测、最终实际与承诺成本,并挑出金额影响最大的偏差来源。若成本偏差来自外部报价变化,下一次应提前询价;若来自数据质量,下一次应在立项阶段抽样;若来自返工,则需要改善需求验收和测试策略。
把复盘形成可复用的参数库,例如某类接口验证的历史工作量、某种数据迁移的异常处理比例、特定规模下的培训成本。参数库必须保留适用范围和样本数量,不能把一个项目的经验直接当成所有项目的标准。

八、不同情况下的行动建议与取舍
1. 早期探索项目:优先买信息,不急着追求精确
如果产品目标和用户问题尚未验证,投入重点应放在低成本实验上,例如原型测试、人工服务试点、数据抽样和技术可行性验证。此时把完整产品的开发成本算到个位数,通常没有意义。
行动建议是把预算分成验证阶段和规模化阶段。先批准一个有明确停止条件的小额验证投入,再根据验证结果更新商业论证。取舍是接受早期估算区间较宽,换取在投入大规模研发前降低方向性错误的风险。
2. 范围稳定、交付期限明确:提高工作包粒度
若业务范围、验收标准和技术路径较稳定,可把估算进一步细化到工作包和角色人天,检查关键路径、资源冲突和测试投入。此时估算精度更有价值,因为成本变化更可能来自执行效率、质量返工或资源安排。
行动建议是对高金额工作包安排独立估算,对低金额重复工作使用历史参数。取舍是增加前期估算和评审时间,换取执行阶段更容易定位偏差。
3. 外部采购占比高:把合同条款纳入成本模型
采购型项目不能只看供应商报价总额,还要检查实施费、续费、最低消费、用量阶梯、超额单价、数据导出、服务等级和退出成本。短期折扣可能掩盖后续续约成本,按量收费则需要建立用量预测与监控阈值。
行动建议是至少比较全周期费用,并要求业务、采购、技术共同审查计费机制。取舍是可能选择初始报价更高但计费更透明、退出成本更低的方案;是否值得,要看未来用量和锁定风险。
4. 需求持续变化:设置范围预算和决策门槛
变化频繁的产品不适合假装范围可以一次冻结。可以把核心范围、可选范围和明确不做范围分层,先保障核心价值,再给可选项设定成本上限。每次迭代重新比较价值、投入与时间,而不是默认新需求都应该加入当前版本。
取舍是牺牲一部分初始路线图的确定性,换取对真实反馈的响应能力。但变化必须被记录和计价,否则灵活性会变成没有边界的范围扩张。
5. 成本额度很紧:优先优化方案,而非平均砍人天
资金受限时,平均压缩所有角色投入往往会导致质量、测试和上线保障被削弱,最终以返工和事故成本补回来。更有效的方式是重新比较产品方案:是否可以先服务一个细分人群;是否可以复用现有能力;是否能用人工流程完成早期验证;哪些需求暂时不影响核心结果。
行动建议是按用户价值和风险排序,优先保留关键体验、数据安全和可维护性要求。取舍是减少功能覆盖或延后规模化,而不是在所有工作包上均匀打折。
6. 项目已经偏离基线:先分因,再决定继续投入
偏差发生后,先把新增成本分成已批准范围变化、未批准范围变化、单价变化、效率变化、风险实现和估算遗漏。不同原因对应不同动作:范围变化要重新审视收益;单价变化可以重新谈判或比较方案;效率问题需要查阻塞与返工;估算遗漏则要修正后续预测。
如果继续投入的预期收益仍高于剩余成本与风险,项目可能值得继续;若核心假设已被证伪,及时停止可能比“为了不浪费已经投入的钱”继续追加更理性。已发生成本是沉没成本,不能单独成为继续项目的理由。
7. 规模化运行阶段:关注边际成本与服务水平
产品上线后,成本决策从“要不要建设”转向“如何以合适成本服务更多用户”。应跟踪单位用户成本、单位请求成本、故障处理成本、人工支持量和峰值资源利用率,并同时观察服务质量。
取舍不能只追求单位成本最低。降低冗余资源可能使高峰期故障增加;减少人工支持可能降低费用,却推高用户流失和业务处理时间。有效的优化应同时规定成本目标与质量约束,例如在服务可用性和响应时间不低于约定水平的前提下改善单位成本。

九、可直接复用的成本评审检查清单
1. 估算开始前
- 是否说明本次估算要支持的具体决策?
- 是否定义了成本范围、统计周期和人员成本口径?
- 是否列明包含项、不包含项和待决策范围?
- 是否识别了外部依赖、数据迁移、合规、安全和上线保障工作?
2. 估算形成时
- 每个主要成本项是否有数量、单价、时间和来源?
- 工作量是否由相关专业角色共同确认?
- 早期估算是否使用区间和情景,而非伪精确单点?
- 高金额、低可信度项目是否有验证计划和负责人?
- 是否检查了重复计入、漏计和不同口径混加?
3. 执行与复核时
- 是否保留批准基线,并记录每次预测版本?
- 是否同时跟踪实际成本、已承诺成本和剩余成本?
- 重大需求变化是否评估成本、进度和收益影响?
- 风险准备金的使用是否对应风险条目和审批记录?
- 偏差是否归因,而不是只报告一个超支百分比?
4. 结项复盘时
- 最终成本是否与基线和历次预测逐项比较?
- 最大偏差来自估算、范围、单价、执行还是外部风险?
- 哪些假设得到验证,哪些假设被事实推翻?
- 可复用的历史参数是否记录了样本与适用边界?
- 复盘是否形成下一次项目的具体改进动作?
十、最后的判断:成本管理的目标不是数字更低,而是决策更早
1. 不要把“准确预测”误解成“提前知道一切”
产品项目存在需求、技术、市场和组织不确定性,任何早期预测都不可能完全准确。真正成熟的成本管理,不是承诺一个永不变化的数字,而是随着证据增加不断调整判断,并在变化达到阈值时及时做出选择。
因此,评价产品经理的成本管理能力,不应只看最终是否低于最初预算。更值得看的是:关键假设是否透明,风险是否提前暴露,变更是否经过价值判断,偏差是否能被解释,团队是否及时停止低价值投入或调整方案。
2. 下一步从一张表和一次复核开始
如果团队还没有稳定的预计成本流程,我建议先不要急着引入复杂模型。先建立一张能追踪成本对象、估算依据、实际与承诺、剩余预测、风险和变更的表;选择一个正在进行的项目,保存当前预测版本;在下一个里程碑按同一口径复核一次。
复核时重点找出三类信息:最大金额的成本项是什么;最不确定且可能影响决策的假设是什么;若预测偏离基线,团队愿意采取什么行动。把这三件事回答清楚,预计成本就不再是审批附件,而会成为产品决策的一部分。
我最看重的原则是:成本数字必须能追溯到假设,假设必须能被验证,偏差必须能触发行动。产品经理不必把每一笔费用算到极致,但必须知道哪些数字值得相信、哪些数字仍需验证,以及何时应该重新选择方案。
常见问题解答(FAQ)
1. 产品经理如何建立可执行的预计成本流程?
我现在要为一个新功能做成本预估,但研发、测试和运营给出的数字口径不一样:有人只报人天,有人把云资源也算进去。我该按什么顺序梳理,才能让估算既能用于立项,也能在执行中持续校正?
先统一成本边界,再拆工作和估单价,最后明确复核节点。一个可执行的流程通常包括:定义范围与周期、拆分交付物、估算人员投入、核算外部与运行成本、记录假设、设置审批阈值、按实际进度更新。比如预计成本只覆盖研发人力,还是还要覆盖测试、设计、云资源、第三方服务和上线后的维护,必须在估算前说清楚。
否则不同团队的数字看似可比,实际口径却不同。估算表中建议保留“估算值、依据、负责人、置信度、实际值”五项;低置信度项目单独标注,并在需求澄清或技术方案确定后复估。
2. 产品经理做成本估算时,哪些关键指标最值得跟踪?
我不想做一张字段很多、最后没人维护的成本表。团队目前只关注总预算,但项目延期后才发现人力投入和第三方费用都超了;我应该保留哪些指标,才能更早看出风险?
优先跟踪能触发行动的指标,而不是追求字段齐全。建议至少记录预计总成本、已发生成本、剩余工作预计成本、成本偏差、进度偏差和单位交付成本。成本偏差可用“实际成本减预计成本”观察绝对差额,也可用“偏差除以预计成本”观察比例;但不能脱离进度解读。
例如项目只完成一半却已花掉八成预算,风险通常比单看超支金额更值得关注。单位交付成本则适合范围稳定、交付物可计数的场景,例如每个接入渠道的平均实施成本;如果需求复杂度差异很大,就不宜用这个指标给团队简单排名。
3. 预计成本超出预算时,产品经理应该先砍范围还是申请追加预算?
我负责的版本做了一半,新增需求和技术改造让预计成本比立项时高了约一成。业务方希望按原计划全部上线,研发则建议先缩小范围;我该依据什么判断,避免只凭谁的声音更大来决策?
先判断超支来自估算失准、范围变化、效率问题还是外部价格变化,再比较不同方案的业务收益与交付代价。把剩余范围列成“必须交付、可延后、可取消”,分别估算成本、风险和预期价值;同时给出维持原范围、分期上线、缩减范围三种方案。
假设追加的一成预算能带来明确且可验证的核心收益,且不会挤压更高优先级项目,追加预算可能合理;若新增项只是低频体验优化,分期通常更稳妥。重要的是保留决策记录:变更内容、成本影响、收益依据、批准人和复核日期,避免之后把范围变化误判成团队执行不力。
4. 如何避免预计成本流程变成填表审批,实际项目却不按预算执行?
我所在团队每次立项都填成本表,也有审批流程,但执行中人员投入、外采费用变化很少回写,结项时才发现数据和最初估算对不上。我怎样把流程嵌进日常工作,而不是增加一套没人看的文档?
把成本检查绑定到已有决策节点,而不是另设一轮纯文书审批。可在需求冻结、技术方案评审、版本中期和上线复盘时更新估算;只对超过阈值的变化触发升级,例如预计总成本偏差超过约 10%,或关键工作项增加且影响发布日期时,要求产品、研发和预算负责人共同确认。阈值应按组织预算规模调整,不能机械照搬。
实际成本也不必追求每天精确到个人工时:如果团队没有可靠工时数据,按工作项记录投入区间,并标明估算依据,往往比制造虚假精确更有用。结项时比较估算与实际的差异原因,把偏差沉淀为下次估算的参考,流程才会逐步改善。
核心关键词
文章包含AI辅助创作:预计成本流程与规范:产品经理成本管理实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/590615
