工时表最容易制造的一种错觉是:填报率上去了,项目就更可控了。实际管理中,我更关注另一件事:团队提交的工时,能不能解释计划与实际的差异,并让负责人据此调整范围、资源或交付顺序。如果一份 Timesheet 只用于月底汇总,它很可能只是把“大家很忙”换成了数字;如果能把任务、工作类型、时间区间和审批责任连起来,它才可能成为协同管理的输入。
本文把工时表当作一种管理机制,而不只是填报界面来讲。我会拆解字段设计、填报节奏、审核规则、数据解释和工具落地,也会用明确标注为“情景模拟”的数据演示如何从工时记录中发现问题。涉及企业级项目协同时,可将 PingCode 作为管理平台案例理解:这类平台更适合项目、任务、团队和流程需要统一协作的中大型组织,尤其是 100 人以上、跨团队交付较多的组织。它不是所有团队的必选项,是否采用仍应由流程复杂度和管理成本决定。
一、核心结论:工时表不是打卡表,而是项目决策的输入
1. 先定义工时表要回答的问题
开始设计 Timesheet 之前,我建议项目负责人先把问题写出来,而不是先问“系统里要加哪些字段”。一份有效的工时表至少应该支持回答:计划投入和实际投入差多少;差异发生在哪类工作、哪个阶段或哪个依赖上;差异是否会影响里程碑;谁需要采取什么行动。
如果这些问题尚未确定,字段越多,越容易变成数据采集负担。管理者看到的可能是数百条工时记录,却不知道该改排期、缩范围、补资源,还是先解决需求反复。字段的价值不在于能记录多少,而在于它能否引出一个可执行的判断。
2. 把记录、判断和行动分开
我通常把工时管理拆成三个层次。第一层是记录:谁在什么时间,为哪个项目、任务和工作类型投入了多少时间。第二层是判断:投入是否符合计划,偏差是否有原因,数据是否可信。第三层是行动:负责人是否调整任务、范围、顺序、资源或风险处置。
不少团队把这三层混在一起,要求成员填表时同时解释延期、评估绩效、证明自己工作饱和。结果是填报者倾向于写“开发”“沟通”“处理问题”,审批者则倾向于快速通过。记录看似完整,解释力却很弱。更好的做法是让填报保持轻量,把复杂原因分析放到异常复盘中完成。
3. 用决策质量衡量系统是否有效
工时表的成功不应只看提交率。提交率衡量的是行为覆盖,不等于数据可信,也不等于管理有效。我更愿意追踪三个结果:项目负责人是否更早识别偏差,异常是否更快找到归因,调整措施是否能在下一周期验证效果。
例如,团队连续两周出现测试投入高于计划,不代表测试人员效率低。它可能说明需求质量不稳定、环境准备不足、缺陷集中爆发,或者计划阶段低估了回归范围。工时数据只是信号,原因必须结合任务状态、缺陷、变更和依赖一起判断。

二、真实场景:为什么团队明明很忙,项目还是失控
1. 跨职能项目中的“忙碌感”
在跨职能项目里,负责人经常听到“研发很忙”“测试排不过来”“产品还在补需求”。这些话并非不真实,但它们无法直接支持资源决策。忙碌可能来自计划内工作,也可能来自返工、等待、临时支持、重复沟通或外部依赖。
当团队按项目和任务记录投入后,管理者才有机会分辨:某个角色是真的工作量过载,还是大量时间花在无法交付结果的等待和返工上。两种情况的处理完全不同。前者可能需要拆分范围或增加资源,后者更可能需要改进需求澄清、交接质量或依赖管理。
2. 远程协作和共享资源带来的盲区
成员同时服务多个项目时,负责人很难仅凭周会判断真实容量。一个人可能在项目 A 中承担开发,在项目 B 中处理线上支持,还要参加部门级评审。每项看起来都不大,叠加后却可能把可用时间切得很碎。
此时,工时表的重点不是精确到每一分钟,而是让管理者看到投入分布和上下文切换的风险。若一个人每周在多个项目间频繁切换,即使登记总工时合理,任务完成速度也可能受影响。工时数据需要和任务数量、优先级、等待时间一起看,不能只看总量。
3. 管理报告与一线填报之间的断层
报表常按财务、部门或项目组合的口径汇总,而一线成员按任务和实际工作记录。两种语言如果没有映射关系,成员会觉得填报重复,管理者会觉得报表无法对账。典型情况是:项目把“需求澄清”算入研发投入,财务却归入售前支持;或者同一个任务被拆到不同成本中心,却没有统一规则。
在设计表单前,应先明确工时数据的使用范围:仅用于项目计划与容量分析,还是还要进入成本核算、客户结算或合规留痕。后几种用途会显著提高口径和审计要求,不宜在上线后才补规则。
4. 情景模拟:记录总量正常,投入结构却暴露问题
下面是一组用于说明分析方法的情景模拟数据,并非对任何企业的统计结论。某产品团队计划一周投入 120 小时,实际登记 126 小时,看起来只超出 5%。但拆开后发现,计划内开发比预算少 18 小时,返工和缺陷处理比预期多 16 小时,跨团队等待多 8 小时。总量差距不大,工作结构却已经发生变化。
如果负责人只看总工时,可能认为偏差可接受;如果进一步看工作类型,就会发现交付工作被返工和等待挤占。下一步应核验需求变更、接口依赖和缺陷来源,而不是直接要求成员提高速度。这里展示的是一种分析框架,不是普适阈值:不同项目类型、成熟度和迭代周期都可能改变合理区间。

三、常见误区:填得更细,不一定管得更好
1. 把工时表当作考勤的延伸
考勤回答的是工作时间是否符合制度,Timesheet 回答的是时间投入如何分布。两者目标不同。把工时表变成第二套打卡系统,会诱发对分钟级精度的追逐,却不一定提高项目判断质量。
对于知识工作,很多投入难以被整齐切分:一次技术讨论可能解决多个任务,一次故障排查可能跨越多个模块。要求成员为每次活动精确计时,可能制造虚假的精确感。项目负责人应根据决策粒度设定记录粒度,例如按半天、小时或任务阶段记录,而非默认追求分钟级。
2. 把“填报率”当作唯一成功指标
高填报率只能说明多数人按要求提交了数据,不能说明他们选对了任务、理解了工作类型或记录了真实投入。若考核只奖励及时提交,团队很可能在截止前集中补填;这时日期看起来齐全,回忆误差却会增加。
除了提交率,还要观察及时性、补填比例、退回原因、任务关联率和异常解释质量。指标也要谨慎使用:某个成员补填较多,可能是流程繁琐、任务结构不合理或工作经常被临时打断,未必意味着态度问题。
3. 把工时超支直接归因于个人效率
“实际工时高于估算”只是差异事实,不是责任结论。复杂度变化、需求新增、环境不稳定、依赖延期、评审返工都可能推高投入。若管理者一看到超时就追问个人,成员会逐渐低报、挪记或把时间归入模糊类别,数据可信度随之下降。
较稳妥的诊断顺序是先看任务和阶段,再看工作类型和变更,随后核对外部依赖与质量信号,最后才讨论估算习惯或个人工作方式。目的是找到可改善的系统原因,而不是先找一个承担差异的人。
4. 让分类无限扩张
分类过粗,数据没有解释力;分类过细,填报成本会上升,成员也难以稳定选择。比如把工作类型拆成几十个相近类别,团队往往会出现“技术支持”“问题处理”“其他”之间的口径漂移。
我会优先从管理决策倒推分类:需要比较计划与实际,就区分计划工作和非计划工作;需要理解质量成本,就区分开发、评审、测试、返工和缺陷处理;需要评估跨部门等待,就单独记录等待或协调,但要约定清楚什么算等待。无法支持任何行动的类别,应考虑合并或删除。
5. 只看项目总工时,不看任务和阶段
项目总工时会掩盖局部失衡。一个项目总体没有超预算,可能是前期需求分析投入偏低、后期返工偏高;也可能是一个团队加班弥补另一个团队的交付延迟。总量适合做概览,不适合单独诊断。
建议至少保留项目、任务、工作类型、人员或角色、日期、投入时长和是否计划内等维度。实际需要取决于团队规模和管理目的。若涉及成本核算,还需考虑成本中心、客户、费率等维度,并明确权限和审计要求。
6. 把全部管理目标塞进一张表
项目计划、客户结算、部门产能、绩效评估和财务核算所需的数据并不相同。用同一份表同时满足所有用途,通常会让最复杂的用途决定全部人的填报负担。
更可行的做法是明确主用途和次用途。若主用途是项目预测,表单应服务于任务和计划偏差;若主用途是客户结算,必须增加客户认可的计费规则与审核凭证;若用于财务成本核算,需要统一费率、期间和归属口径。不同用途可以共享基础数据,但不应假设所有规则都能由一个表单解决。
四、专业判断逻辑:怎样设计一份能被信任的 Timesheet
1. 先确定数据粒度,再设计字段
数据粒度要匹配团队做决策的频率。若团队按周规划,通常可以先从按日或按任务填报、按周复核开始;如果客户结算要求按小时核对,则需要更严格的记录和审批。不存在所有组织都适用的最佳粒度。
可以用一个简单的判断问题:负责人需要多细的数据才能采取行动?如果一周一次的偏差分析已经足够,要求成员逐分钟记账很可能得不偿失;如果涉及按合同计费或监管留痕,过粗的周总量又可能不够。先定义决策,再确定采样精度。
2. 让字段有明确边界
每个字段都应该有定义、示例和反例。比如“非计划工作”是否包括线上故障、临时客户需求、内部会议?“等待时间”是实际处于阻塞状态的投入,还是任务没有进展的自然间隔?如果没有规则,不同成员即使都诚实填报,也可能给出不可比较的数据。
对团队影响最大的通常不是字段数量,而是字段解释是否稳定。上线前可选取两三个真实任务,让不同角色分别试填,再比较结果。如果同一工作被填成不同类别,就先修定义,不要急着培训大家“按系统要求选”。
3. 计划与实际必须能对照
实际工时若没有计划基线,只能描述投入,无法判断偏差。计划也不必假装精确到每个小时,可以按角色、任务或阶段建立可比较的基准,并记录估算时的假设。
我建议计划与实际使用一致的层级。例如计划按任务估算,实际也关联到任务;计划按工作包管理,实际就不能只汇总到项目。层级不一致时,管理者只能做粗略比较,容易把某项任务的超支与另一项任务的节省互相抵消。
4. 以异常分析替代全量审问
负责人不需要逐条追问每个人的每一笔时间,而应建立异常筛选条件,再对有决策价值的差异进行核验。可关注计划外投入持续增加、同类任务估算偏差反复出现、关键角色负荷集中、依赖等待持续跨周期等情况。
阈值应根据团队历史和项目类型校准。试运行阶段可以先观察一个或两个周期的分布,再决定哪些偏差需要提醒、哪些需要复盘。过早设定统一硬阈值,容易把本来正常的波动误报成问题,也会引导成员围绕阈值填表。
5. 把审批设计成质量控制,而非逐项签字
审批者的职责应包括检查项目归属、任务关联、工作类型、时间范围和异常解释是否合理,而不是只点通过。审批规则可以分层:常规记录由项目负责人抽查或批量确认;超过约定条件的记录要求补充说明;涉及客户结算或财务归属的记录走更严格的审批。
审批流程也要有时限。若成员按时提交,审批却积压数周,数据就无法及时用于项目调整。负责人应区分“录入截止时间”“审核完成时间”和“报表冻结时间”,并明确退回后的修订规则。
6. 做好权限和数据用途告知
工时数据涉及个人工作行为和项目成本。谁能看个人明细、谁只能看团队汇总、数据保留多久、是否用于客户结算或绩效判断,都应在上线前说明。透明度不只是合规问题,也会影响数据质量。
如果组织把管理用途从项目规划扩展到绩效评价,应重新评估字段、解释权和申诉机制。不能一边告诉成员数据只用于容量规划,一边在后续把它用于个人排名。用途变化会改变填报行为,也会破坏信任。

五、案例与数据观察:从工时记录走到管理动作
1. 案例背景:一个多团队版本交付
下面构造一个情景模拟案例,模拟对象是一个由产品、研发、测试和运营共同参与的版本项目。项目计划周期为六周,团队按周填报工时,项目负责人每周查看任务投入、工作类型和计划外工作。数据用于展示分析过程,不是来自 PingCode 客户、实际企业或公开行业调查。
团队起初只看项目累计投入,第三周时总投入仍接近预算,因此没有调整计划。到第四周,负责人将工时和需求变更、缺陷记录对齐后,发现原定功能开发投入被返工和接口等待侵蚀。项目风险不是“总工时突然失控”,而是可用于新功能的时间持续减少。
2. 观察一:总投入的趋势不能替代结构分析
在情景模拟中,项目预算基线为 1,200 小时。第四周累计实际投入为 815 小时,计划累计为 790 小时,表面差异约为 3.2%。如果只看累计曲线,负责人可能认为项目仍在可控范围。

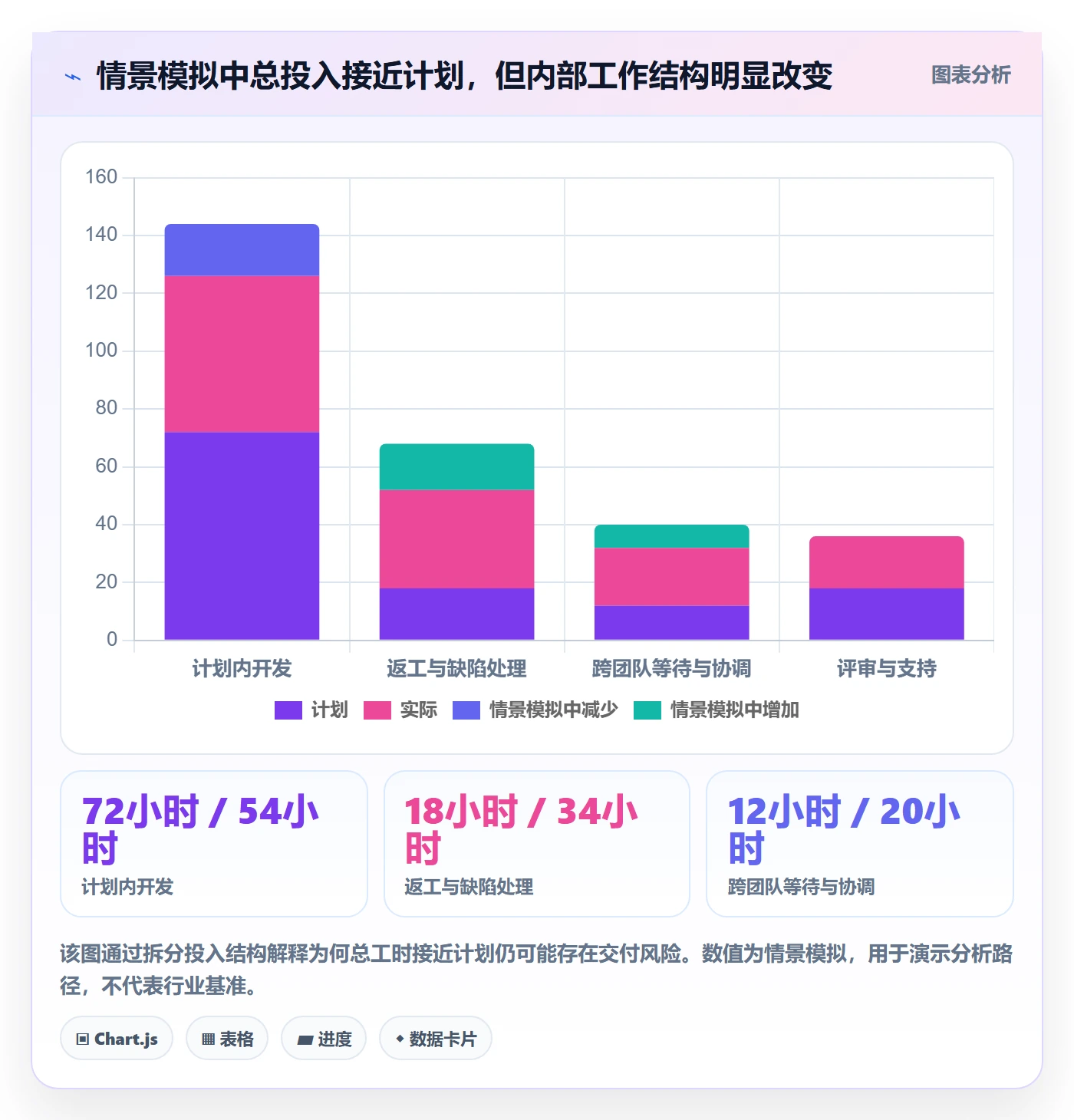

进一步分解发现,返工和缺陷处理比阶段计划多 76 小时,等待外部接口多 34 小时,而需求澄清比预期少投入 22 小时。此时的关键不是把 25 小时净超支压回去,而是判断需求澄清不足与返工增加之间是否存在联系,并尽快处理接口依赖。
3. 观察二:小幅总偏差可能伴随高风险工作结构
项目总投入允许一定波动,但关键路径上的工作结构不能只靠总量解释。假设核心功能开发落后,而会议、支持和返工投入增加,表面上团队仍然很忙,实际上里程碑完成概率可能下降。
我会把“项目总投入偏差”与“关键任务完成度”“计划外投入比例”“阻塞持续时间”并列观察。任何单一指标都有误导性:计划外投入比例高可能是短期上线保障,也可能是需求持续变更;关键任务延迟可能来自估算误差,也可能来自审批等待。联合证据能减少误判。
4. 观察三:看连续变化,不要凭单周波动下结论
某个星期多出十小时,不必然意味着管理失效。团队可能处理了一次线上故障,也可能集中完成了发布准备。更值得警惕的是偏差连续出现、同类工作重复超支、计划外投入逐周累积,或关键角色长期承担额外工作。
因此,复盘应同时保留周期数据和事件背景。若曲线在某周突然抬升,要核对该周是否发生变更、故障、节假日、发布窗口调整或人员缺席。没有事件解释的数字趋势,只能提出问题,不能直接给出原因。

5. 复盘结果:让每个异常对应一个责任动作
在这个模拟案例里,负责人没有把所有偏差都归给某个角色,而是将问题拆成三项管理动作:一是为接口依赖指定响应人和最长等待时限;二是在需求进入开发前增加一次变更影响确认;三是将返工和缺陷处理拆分记录,下一迭代检查其来源是否下降。
这些动作都有可验证结果。依赖流程可以看等待时长和阻塞任务数;需求确认可以看开发中途变更数量;质量改进可以看返工投入占比及缺陷回流情况。若下一周期只有填报变得更完整,而这些结果没有变化,就说明管理动作尚未解决根因。
6. 数据解释边界:样本小、口径变,结论就要降级
工时数据通常不是严格实验数据。任务复杂度不同,成员角色不同,节假日、发布阶段、人员流动和需求变更也会影响结果。因此,不能仅凭少量周期就断言“某类任务平均耗时就是 X 小时”或“某团队效率高出 Y%”。
如果要做跨团队比较,应先统一任务类型、投入定义、项目阶段和记录粒度,并标出无法控制的差异。无法统一时,比较适合用于提出问题,不适合用于排名。可以把分析结论分成三档:已观察到的事实、较有把握的解释、仍待验证的假设,避免把推测写成结论。
六、落地流程:从试运行到稳定协同
1. 选一个真实项目,而不是先铺满全公司
试点应选择具有代表性、但管理边界相对清楚的项目。它最好包含明确任务、稳定负责人和至少一个需要协同的角色;不建议一开始挑选跨部门关系最复杂、用途又同时涉及结算和绩效的项目。
试点目标应写成可验证的问题,例如“能否在每周例会前识别关键任务的计划外投入”,而不是“实现数字化工时管理”。前者能检查数据是否有用,后者容易把系统上线等同于管理成功。
2. 先统一最小字段集合
对多数项目型团队,初始字段可包括:日期、项目、任务、投入时长、工作类型、计划内或计划外、简短备注。姓名通常由账号关联,无须重复填写。若要用于成本或客户结算,再在确认用途和权限后增加相应字段。
备注不宜要求每笔都写长说明。常规任务可以不填,计划外工作、明显偏差或等待阻塞才要求补充背景。这样能把填写成本集中到真正需要解释的记录上。
3. 建立填报节奏和截止时间
记录越接近实际发生时点,通常越容易回忆,但填报频率太高又会打断工作。可先尝试每日简短记录、每周固定核对,或按团队任务节奏采用工作日记录、周末前提交。关键不是照搬某种频率,而是避免月底一次性补记。
若团队工作流已经有任务管理和迭代节奏,可让工时核对与周计划、迭代评审或项目例会相衔接。填报应该嵌入已有节奏,而非再增加一个无人使用的管理会议。
4. 用例子校准类别,不靠口头提醒
上线时准备一页简明规则,说明每类工作如何选择,并给出边界案例。例如参加项目评审算评审还是会议,线上故障处理算支持还是缺陷修复,跨项目帮助同事算原项目投入还是支持项目投入。边界案例比字段定义更能暴露口径问题。
第一次提交后,项目负责人抽样核查一小部分记录,记录最常见的歧义,再调整说明。不要把错误都归为“不认真”,因为规则本身不清晰时,成员很难靠记忆填对。
5. 每周把数据带回项目会议
工时报告不应成为另一个孤立报表。负责人可用固定顺序检查:本周关键任务计划与实际;计划外工作来自哪里;哪些差异会影响里程碑;需要谁在何时采取动作;下周如何验证。
会议中不必逐人汇报每一笔时间。只讨论有管理意义的异常,并记录决定、负责人和复核日期。这样既能避免把工时讨论变成审问,也能确保分析最后落到执行。
6. 复盘试点并决定是否扩展
试运行两到四个周期后,评估填报负担、数据质量、异常发现速度、决策行动率和团队反馈。两到四个周期只是实践中可采用的试运行窗口,不是统计学上的统一标准;若项目周期更长或工作变化缓慢,观察时间应相应延长。
如果成员每周花费大量时间处理无意义字段,先删减;如果负责人看得到异常却无法采取行动,先解决流程权限;如果数据已经足够支持项目决策,再评估是否扩展到其他团队。扩展的前提是规则可复用,不是试点工具已经采购。

七、工具与系统:流程复杂度决定要不要上平台
1. 先看协作复杂度,不要先看功能清单
小团队若只有一个项目、少数角色、简单审批,表格可能已经足够。此时引入复杂平台,可能增加维护工作、权限配置和培训成本。相反,当项目数量多、成员跨项目、任务变更频繁、管理口径不统一时,手工表格很容易出现版本分散、项目归属错误、重复录入和报表滞后。
判断是否需要平台,可以看四个方面:项目和团队数量是否持续增加;是否需要把任务与工时关联;是否需要多层审核或权限控制;管理者是否频繁花时间合并、清洗和解释数据。若这些问题已经影响交付,系统化才可能产生净收益。
2. 用 PingCode 作为企业级协同的示例来评估
对于 100 人以上、项目和角色较多、需要跨团队协同的组织,可以把 PingCode 作为评估企业级项目管理平台的一个案例。评估重点不应停在“有没有工时字段”,而应检查项目、任务、成员、权限、流程和分析能否形成连贯的管理路径。
具体考察时,我会用一个真实项目走完整流程:成员能否在合适的任务上下文中记录投入;负责人能否按项目、任务和时间范围汇总;异常是否能进入审核或复盘;跨项目成员的投入能否被合理归属;权限是否符合组织要求。实际能力和可用配置应以平台当前版本、合同范围及官方说明为准,不应仅凭产品名称推断。
平台的价值可能来自减少重复录入、统一项目口径、关联任务状态和工时记录,也可能因为流程配置过重而被抵消。采购前最好让一线成员、项目负责人、财务或 PMO 分别参与验证,避免只有管理员认为“系统已经建好”。
3. 小团队、成长团队和大型组织的不同路径
小团队可从共享表格和统一模板开始,重点是字段定义和每周复核。不要为了“专业”先搭建复杂审批链。只要项目负责人能识别偏差并采取行动,轻量方案就可能更合适。
成长中的团队可以把任务管理与工时记录逐步关联,先解决多人多项目的归属问题,再增加审批、成本或组合分析。此阶段的重点是建立稳定口径,避免不同项目经理各自发明一套分类。
大型组织更需要关注治理:统一身份和权限、跨项目报表、审批责任、数据保留、成本口径、系统集成和变更管理。工具能够支持流程,但不能替组织决定“什么是可计费工时”“谁有权修改已审批记录”这类制度问题。
4. 计算总拥有成本,而不只看订阅价格
平台成本不止是软件费用,还包括需求梳理、流程配置、数据迁移、培训、管理员维护、接口开发和持续治理。若没有负责人维护规则,系统上线几个月后可能出现大量重复项目、废弃任务类型和不同版本的报表。
收益也不能只用“省了多少填表时间”衡量。还要考虑减少的重复统计时间、提前发现的延期风险、降低的对账成本,以及更快做出的资源调整。收益测算应明确测量周期和口径;若没有基线,就先在试点期间采集,再决定是否扩大投入。
5. 用验收场景而不是演示页面选型
供应商演示常展示流程最顺畅的路径,实际落地却受例外情况影响。选型时应准备自己的场景:成员同时属于多个项目;任务发生变更;一笔记录被退回修改;项目负责人需要看团队汇总但不能查看其他部门的个人明细;已审批记录需要追溯修改原因。
每个场景都要验证操作步骤、权限结果、报表口径和异常处理方式。若平台只能完成常规填报,却无法处理组织真实存在的例外,后续很可能回到线下表格,形成双重记录。

八、不同情况下怎么做:给项目负责人的行动建议
1. 如果团队少于十人且项目简单
先用一张结构清晰的共享表格,字段控制在项目、任务、日期、时长、工作类型和必要备注。每周由项目负责人抽查异常,不必建立逐级审批。若记录已经能帮助团队讨论计划偏差,就暂时没有必要为了工具而迁移。
需要特别防止表格变成“谁有空谁维护”。指定一名规则负责人,维护任务列表和类别定义;项目负责人负责解释异常;成员负责按约定及时记录。职责明确比表格功能多更重要。
2. 如果成员同时服务多个项目
把项目归属和任务关联列为必填,并建立共享资源的容量视图。可以按周查看角色或成员在各项目上的计划分配与实际投入,但不要把 100% 利用率当成唯一目标。还要保留应急、支持、学习和行政工作等必要容量,否则计划从一开始就不真实。
对于跨项目支持,明确记录归属规则:按受益项目记账,还是按支持职能归集。两种方式各有用途,前者适合项目成本和交付分析,后者可能更适合部门服务负荷统计,但不能在不同报表中随意混用。
3. 如果项目采用固定范围和阶段交付
让工时记录与工作包、里程碑和阶段对应,优先观察任务估算偏差、阶段投入结构和变更影响。负责人可以在阶段结束时复盘:哪些工作类别被低估,哪些投入属于非计划工作,估算依据是否需要调整。
固定范围并不意味着实际工作不会变化。遇到变更时,应同时记录变更日期、影响范围和审批结果,否则工时偏差可能被错误解释为执行问题。
4. 如果项目采用迭代式交付
工时数据可用于观察工作负荷和阻塞,不宜把小时数直接替代迭代目标或团队交付价值。任务拆分和估算方式会影响记录结果,迭代节奏也会受缺陷、需求调整和外部依赖影响。
如果团队已经用其他方式规划容量,Timesheet 应补充事实,而不是重复制造一套个人绩效排名。重点放在计划外工作、跨迭代阻塞和支持负荷,帮助团队为下一次计划提供更可靠的输入。
5. 如果涉及客户结算或成本核算
需要在设计之初区分可计费、不可计费、内部支持和合同外工作,并确定费率、客户、项目代码、审批凭证和修订留痕。相关制度应由财务、业务和交付负责人共同确认,不能让项目经理单独决定财务口径。
同时要明确客户认可的时间单位和证据要求。内部记录粒度不一定等于合同结算粒度,需提前定义汇总、舍入、休假和争议处理规则。若客户对工时有审计要求,应先评估平台的导出和追溯能力。
6. 如果团队对工时记录有抵触
先问抵触来自哪里:担心被监控、字段难懂、重复录入、数据用途不透明,还是过去填了也没有人使用。不同原因对应不同解决方案。单纯增加催报次数,往往只会提高形式上的提交率。
可先缩减字段、公开用途、说明查看权限,并把每周分析结果反馈给团队。成员如果能看到记录帮助减少临时插单、暴露不合理等待或改善排期,更可能理解填报价值。若数据只向上汇报、从不改善一线工作,抵触通常会持续。
九、取舍与风险:准确度、负担和治理之间怎么平衡
1. 记录越细,分析能力越强,但成本也越高
细粒度记录能支持更精确的成本和任务分析,却会增加填报、审核和清洗成本。粗粒度记录容易执行,但可能无法解释复杂项目中的偏差。选择时应计算边际价值:更细的数据是否会改变决策?如果不会,增加精度就可能只是增加操作。
对项目管理而言,能稳定分辨计划内与计划外、任务投入与等待返工,往往比追求每项活动精确到分钟更有实际价值。对客户结算、法规或审计场景,证据要求可能更高,应单独评估。
2. 及时性与完整性之间存在现实取舍
每天填报通常更接近真实记忆,但也更容易打断工作;月底集中补填对日常干扰小,却更容易产生回忆偏差。团队可以通过短周期提醒、批量选择任务、移动端或与现有任务流程衔接来减少摩擦。
不要只用截止时间压缩填报周期。应先测量成员每周实际花费多少时间填写,确认操作步骤是否重复。如果系统配置导致一个任务需要多次选择相同项目和类别,优化流程可能比增加提醒有效得多。
3. 统一口径与团队自主之间需要边界
完全统一有利于跨团队汇总,但可能忽视不同业务形态;完全放任又无法比较。较稳妥的方式是建立组织级最小公共字段,同时允许团队在不破坏核心口径的范围内增加本地分类。
例如,组织统一项目、任务、日期和计划状态,产品研发团队可进一步区分评审与缺陷修复,客户交付团队可按服务类型拆分。自定义字段应设负责人和废弃机制,避免本地分类不断膨胀。
4. 透明可见有助协同,但个人明细要有限制
项目负责人需要足够信息来管理资源,成员也需要知道自己数据的使用方式。全员公开个人工时明细,未必能提升透明度,反而可能造成无关比较。可以按角色设计访问权限:成员看自己的记录和相关项目;负责人看负责范围;管理层看汇总;财务按职责查看结算数据。
权限设计也应包含更正和追溯机制。发现记录错误时,成员应能按流程申请修订,审批后留下修改记录。让数据可纠正,比假设每一笔记录都天然准确更符合实际。
5. 工时不是价值,也不是效率的完整定义
投入时间说明使用了多少资源,不直接说明产出了多少价值。相同工时可能对应不同复杂度、质量和业务影响。用工时除以任务数或功能数简单排名,容易忽略维护、风险控制、协作和创新等难以计量的贡献。
对管理者来说,工时更适合作为资源和偏差线索,与交付结果、质量、客户反馈、阻塞情况和团队可持续性共同分析。若组织需要绩效评价,应使用明确、透明且经过校准的评价机制,不要把 Timesheet 单独升级为绩效裁判。
十、结论:先让数据回答问题,再决定要不要追求更精确
1. 最值得保留的管理原则
工时表真正的价值,不是证明每个人都很忙,而是帮助团队理解计划与实际之间发生了什么。记录要能关联项目和任务,差异要能结合工作类型及事件背景解释,解释之后要能形成负责人、行动和复核时间。
如果一个字段不会改变任何判断,可以考虑删除;如果一个报表只能展示总数,不能指出下一步核验什么,就需要补充维度;如果数据被用于成员,却不能改善排期、范围或协作,管理流程需要重新设计。
2. 下一步行动清单
-
选一个正在执行的项目,写下负责人希望工时数据回答的三个问题。
-
检查现有字段,删除无法支持决策的内容,并为关键类别补充定义和边界案例。
-
选择合适的记录粒度和填报节奏,明确计划基线、提交时间、审核责任和数据用途。
-
试运行若干周期,观察及时性、口径一致性、异常解释质量和填报负担,不把提交率当成唯一指标。
-
在项目例会上讨论少量高价值异常,记录行动负责人和复核时间,下一周期检查结果。
-
根据项目数量、跨团队协作、审批和报表成本,决定继续用表格、升级流程,或评估企业级项目管理平台。
3. 最后的判断
我倾向于把 Timesheet 看成一面有偏差的镜子:它能照出投入分布,却无法独自解释镜子里的原因。负责人要做的不是逼镜子变得更精确,而是让任务、变更、质量、依赖和结果与工时记录互相印证。
从一份小而清楚的表开始,先证明它能让一个真实项目更早发现风险、减少重复统计或改善资源安排,再决定是否扩大。管理成熟度不取决于记录了多少小时,而取决于团队能否用有限、可信的数据做出更好的下一步决定。
常见问题解答(FAQ)
1. 工时表应该按任务填写,还是按项目阶段填写?
我负责一个跨部门项目,大家填工时时,有人按具体任务写,有人只写“需求阶段”“测试阶段”。月底汇总时我发现数据没法对齐,想知道怎样设计填报粒度,既方便分析,也不让团队觉得是在做额外文书工作?
优先按可识别的工作项填报,而不是只按项目阶段。阶段适合做汇总维度,任务或工作项则能解释工时具体花在哪里。例如,“测试阶段”太宽泛,无法区分编写用例、执行测试和缺陷回归;如果这些工作项能在项目计划中找到对应对象,负责人就能进一步判断是任务估算偏差、返工增加,还是需求变更造成了工时上升。
粒度也不宜无限细:如果一条记录需要员工频繁切换页面、拆分几分钟的操作,填报成本会超过分析收益。可以先要求按半天或一个清晰工作项记录,试运行两周,再根据实际分析需求调整。
2. 项目负责人怎样推动团队及时填报工时,又不把工时表变成考勤工具?
我每周都要提醒同事补工时,结果有人一次性回忆填写,有人担心填少了被质疑、填多了像是在解释效率低。我想让记录足以支持项目协同,但又不想让团队觉得管理者在用工时监视个人,应该怎么设规则?
先明确工时表回答的是项目资源去了哪里,而不是员工是否认真工作。建议约定固定填报频率,例如每个工作日下班前或每周固定两次,并把“未填”与“工作表现”分开处理。负责人可以用项目层面的趋势讨论风险,比如某项工作连续两周超出估算、关键角色负荷过高,而不是把单日工时排名当作绩效结论。
一次性补填容易产生记忆误差,尤其是临时沟通、返工和跨项目支持;因此应设置简短的周期提醒,并允许补充说明。推广前,最好公开数据用途、可见范围和保留规则,减少团队对记录被误用的顾虑。
3. 多人协作时,会议、沟通和返工工时应该记到哪里?
我带的项目经常出现临时评审、跨团队讨论和需求返工,这些时间很难对应到某一项开发任务。之前有人记在“其他”,也有人完全不填,月底看起来项目工时比计划少很多,但又说不清差异来自哪里。怎样分类才有复盘价值?
不要把所有无法直接归入交付任务的时间都塞进“其他”。可以设置少量稳定类别,例如评审与会议、跨团队协作、缺陷返工、需求变更,并约定哪些场景适用。返工尤其值得单独标记,因为它与常规实施工时混在一起后,负责人容易误以为原计划估算偏大或团队投入效率低。
分类不要细到每种会议都建一个选项,否则填报者会频繁犹豫,数据口径也更难统一。每周抽查几条记录,检查描述是否能回答“为什么发生、影响哪个工作项、是否需要行动”;如果某类长期无人使用或含义重叠,就合并或删除。
4. 工时表显示项目超出计划后,负责人应该先检查什么?
我看到团队累计工时已经超过原估算,但项目进度看起来还算正常,不确定这是估算不准、需求增加,还是任务存在低效返工。如果立刻要求大家压缩投入,可能会掩盖真正的问题;我应该按什么顺序核对,才能决定要调整计划还是资源?
先别把“超出估算”直接等同于效率问题。建议依次核对四件事:工时记录对应的范围是否发生变化;完成状态是否与实际交付一致;返工、等待和协作成本是否单独记录;原估算是否包含测试、评审及上线支持。可以用一个简表对照计划与实际,例如记录工作项、计划工时、实际工时、范围变更和偏差原因。
若范围扩大且有变更依据,应调整基线;若返工集中在少数工作项,应优先排查验收标准或依赖问题;若工作未完成但投入持续增加,则需要重新拆分任务并检查阻塞。只有先解释偏差来源,工时数据才适合用于重新分配资源。
核心关键词
文章包含AI辅助创作:工时表Timesheet教程:项目负责人协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/588998
读者评论
我们团队以前按天填报,月底才核对,很多人只能凭记忆补记录。改成每周短暂复核后,任务归属清楚了些,但临时支持该记到哪个项目,仍需要先约定口径。
赞同不要把超时直接当成个人效率问题。实际复盘时,需求变更和等待确实常被混在“开发”里,导致原因看不出来。不过分类也不能过多,最好先从能影响排期的几类开始试。
对共享资源团队来说,工时能展示项目投入分布,但未必能反映频繁切换造成的损耗。除了看总小时数,我还会结合任务完成时间和阻塞情况;否则数据完整了,容量判断仍可能偏乐观。
