审批落地方案:项目负责人开展工时表的协同管理案例解析

工时表上线后,最先失灵的往往不是员工填报,而是审批:有人按任务填,有人按项目填;负责人看到“40小时”却不知道其中多少已验收、多少仍在返工;月底财务催数据,团队又临时补录。工时表真正要解决的不是“把时间记下来”,而是让项目负责人能够把计划、执行、审批、纠偏和成本判断连成一条协作链。本文以一个中型产品研发团队的匿名化情景案例为主线,拆解审批落地方案的设计、运行与取舍。文中的案例数据为样本推演,用于说明方法,不代表任何企业的普遍统计结果。

一、先讲核心结论:工时审批不是签字流程,而是项目控制机制

1. 先确定审批要支撑什么决定

我设计工时表时,第一步通常不是画审批流程,而是问清楚:组织希望通过这份记录做什么决定。若目标只是汇总实际投入,复杂的多级审批就会增加填写成本;若目标是识别项目偏差、核算交付成本或向客户解释费用,光有每周总工时又不够。

工时数据至少可能服务于四类决定:项目负责人判断计划是否偏离,部门负责人调整人员配置,财务或运营核对成本口径,管理层评估项目组合。它们需要的数据颗粒度不同,审批责任也不同。把所有目的塞进同一张表,通常会让字段越来越多、审批越来越慢,却仍然答不出关键问题。

我的判断是:先定义用途,再定义字段;先划分责任,再设计节点。如果组织说不清工时审批后要触发什么行动,就不应该先采购系统或要求全员填表。先用两周试运行确认决策场景,比一次性发布一份“完美制度”更稳妥。

2. 把审核从“看数字”改成“看异常”

有效审批不要求负责人逐条证明每个小时都真实发生。那会把项目管理变成时间稽核,也会让审批者陷入细节。更可行的做法是先设定合理边界,再把审核注意力集中到异常项:超出计划、任务归属不清、重复计入、跨项目分配失衡、工时与交付状态不匹配。

例如,某成员一周填报40小时,其中32小时分配给两个项目、8小时记为支持工作,且任务状态和交付物相符,这通常不需要负责人逐项追问。相反,如果同一任务连续两周出现远高于预估的投入,或者已关闭任务仍持续产生工时,就需要核查原因、调整计划或澄清归属。

这里的关键不是给所有人设定同一条“超时红线”,而是把规则与工作性质、项目阶段和组织制度对应起来。探索性研发与稳定运维的投入波动不同;合同计费项目与内部改善项目的审查重点也不同。

3. 先建立最小闭环,再逐步自动化

我建议的最小闭环包含五件事:任务或项目有明确归属,员工能在规定周期内提交,负责人能识别异常并退回,修改记录可追溯,汇总结果能进入项目复盘或资源调整。缺少任何一环,工时表都容易变成“填了但没人用”的台账。

自动提醒、超额预警、报表和系统集成可以提高效率,但它们不能替代责任定义。系统能够提醒“待审批”,却无法替组织回答“谁有权确认项目归属”“退回后多久必须修正”“临时支援算谁的投入”。这些规则必须先达成共识。

管理目标 最低必要数据 主要审批责任 数据进入的后续动作
项目计划控制 成员、任务、计划与实际投入、周期 项目负责人 调整范围、排期或资源
人员配置判断 跨项目投入、角色、可用容量 部门负责人或资源协调人 协调冲突、重新分配人员
成本核算 项目归属、成本口径、确认状态 项目与财务相关责任人 核对成本或计费资料
交付复盘 任务投入、完成状态、返工或等待原因 项目负责人及团队 修订估算、流程或质量措施

表格里的“最少数据”不是建议所有组织一次采齐,而是提醒负责人:每多收一个字段,就应能解释它对应哪项管理动作。不能支撑任何决定的字段,应优先删掉。

审批落地方案:项目负责人开展工时表的协同管理案例解析

二、背景和真实场景:团队为什么会在工时表上协作失灵

1. 多项目并行,让“谁做了什么”变得模糊

本文采用一个匿名化情景:一家约180人的软件企业,研发、测试、产品和实施团队共同参与多个客户项目,同时承担内部平台建设与日常支持。项目负责人需要估算交付投入,部门负责人要处理成员跨项目冲突,财务团队需要核对部分项目的人工成本。

问题并非没有数据。团队已经有任务系统、电子表格和周报,成员也愿意报告大致投入。问题在于,同一项工作在不同表格里有不同名字:任务系统按功能拆分,周报按项目阶段描述,成本表按合同编码归集。月底才发现,有些记录无法匹配,有些支持工作找不到归属,还有些人员把会议时间重复记入项目和职能工作。

负责人因此会遇到一个看似简单、实际复杂的问题:某项目本周多了20小时,是需求变化、估算偏差、返工,还是记录口径变化?如果只有汇总数字,没有任务状态、变更原因和责任路径,任何一种解释都可能成立。

2. 月底集中补填,数据失真不一定来自不诚实

工时回忆存在天然限制。一个人在月底回想四周前某次评审、调试或客户支持投入,很难精确还原到具体任务。此时出现整点数、重复模式或集中补录,不必立刻解释为员工故意造假;它也可能是填报周期太长、入口太分散或任务命名混乱的结果。

我更愿意把“数据不可信”拆成三类:记录时点太晚导致回忆误差;字段口径不清导致分类误差;审批责任不清导致问题无人修正。三类原因对应不同措施,不能用一条“严禁虚报”的通知替代流程设计。

3. 负责人既要看项目,也要处理跨部门协作

项目负责人通常最了解交付范围和任务背景,却未必拥有员工绩效管理权;部门经理了解人员安排,却未必掌握客户需求变更;财务关注成本与编码一致性,却不一定知道某次投入是否属于返工。把所有审批权限压给单一角色,既会形成瓶颈,也容易让审批变成形式。

更实用的协作方式,是按问题类型分责:项目负责人确认任务和项目归属;部门负责人处理人员容量与跨项目冲突;财务或运营人员核对成本分类和规则一致性。只有出现跨部门争议或重大偏差时,才升级到更高层级。

4. 工时表的用途决定可接受的精度

管理者常说“数据要准确”,但准确到什么程度,需要结合用途。用于项目复盘,按任务和周汇总通常可以支持趋势判断;用于合同结算或合规核对,可能需要更严格的口径、留痕和复核;用于员工个人效率比较,则不仅需要可靠数据,还要处理工作难度、角色差异和协作成本等混杂因素。

同一份工时数据,适合做团队容量判断,不必然适合做人效排名。把可用于项目层面的事实,直接升级为个人绩效结论,是许多团队失去信任的起点。制度应明确数据用途边界,并在工具权限、报表展示和管理沟通中保持一致。

使用场景 适合的时间颗粒度 更重要的上下文 不宜直接推导的结论
项目偏差管理 按周、按任务或阶段 范围变更、依赖等待、返工原因 单凭工时判断个人产出高低
人员容量协调 按周或迭代周期 角色、可用天数、其他承诺 把加班当作稳定产能
成本归集 依财务口径确定 项目编码、成本类别、确认状态 将未经核验的记录视为最终成本
交付复盘 按任务与阶段汇总 验收结果、质量、返工与等待 把投入多等同于价值高

三、常见误区:流程看上去严格,数据反而更难用

1. 误区一:审批层级越多,数据越可信

增加审批人并不会自动提高真实性。如果每一级都只是点击通过,团队得到的是更长的等待时间,而不是更可靠的数据。多级审批还会模糊责任:项目负责人以为部门经理已经核对,部门经理以为项目负责人掌握任务,最终两边都没有真正检查异常。

我判断一个审批节点是否必要,会追问它是否拥有不同于前一节点的信息和决策权限。若第二位审批人只能重复查看同一组字段,却不能处理新的风险,该节点大概率可以删去,或改成按异常触发的复核。

2. 误区二:所有人都必须按同样粒度填报

测试人员记录到用例或缺陷级别,可能有助于特定质量分析;管理者与架构师的工作则未必能稳定拆到细任务。要求所有岗位每天按相同粒度填报,表面公平,实际可能让一部分人花大量时间拆分难以拆分的工作。

更合理的做法是统一必要的项目与周期口径,允许按角色选择合适的任务颗粒度。制度关注可解释、可复核和可汇总,不必追求所有人的工作都被切成同样大小的格子。

3. 误区三:填报越频繁,记录一定越准确

日填、周审并非适合所有团队。高频填报能缩短回忆间隔,却也增加切换成本;如果工具入口不顺、任务变动快,员工可能更关注“今天把格子填满”,而不是记录是否有决策价值。

我通常从工作节奏反推频率:任务边界清晰、交付周期短的团队,可以尝试日记录、周审批;以研究、客户协作或长周期方案为主的团队,可按周记录,并在阶段节点校验。若月底仍大量补填,优先排查入口和提醒机制,不要立刻加密到小时级监控。

4. 误区四:工时超计划就等于执行效率低

投入超出估算,可能因为需求范围扩大、外部依赖迟到、质量问题返工,也可能因为初始估算过于乐观。只把“超计划”归咎于执行者,会让团队倾向于压低填报、隐藏问题,最终失去提前干预的机会。

审批要问的是“超出部分由什么机制造成”,而不是先问“谁多花了时间”。只有把原因分类记录下来,管理者才知道应该调整范围、修订估算、排除依赖,还是改善交付质量。

5. 误区五:有了系统就不需要管理约定

系统可以强制必填、提醒逾期、记录审批意见,却不能自动创造共识。比如“支持工作”算哪个项目、“需求澄清”是否计入交付、“培训新人”归项目还是职能活动,这些都需要组织先定义。

如果团队使用 PingCode 等项目管理平台协同管理研发工作,可以考虑把工时记录与任务、迭代、项目等工作对象关联,减少员工在多个表格之间来回抄写。但平台能否支持具体的权限、流程和报表,仍应根据实际版本与配置验证;工具不能替代企业对数据用途和责任边界的约定。

审批落地方案:项目负责人开展工时表的协同管理案例解析

四、专业判断逻辑:把制度设计成可解释、可操作、可纠偏

1. 先划定填报对象与不填范围

制度应先说明哪些工作需要进入工时表:项目交付任务、客户支持、缺陷处理、内部研发、培训或会议,是否全部记录,还是只记录特定类别。对于短暂沟通、日常行政或无法合理拆分的工作,可以采用周度汇总类别,而非要求逐分钟登记。

同时要明确不填什么。例如,已经包含在某项任务投入中的例行沟通,不应再额外重复记录;请假、休假和非工作时间是否进入表格,则应与考勤制度分开说明。把边界写清楚,比增加十几个分类选项更重要。

2. 设计最小字段集,而不是字段大全

在一般项目协作场景中,初始字段可以包括人员、日期或周期、项目、任务、投入时长、工作类型、说明和提交状态。是否增加成本代码、客户名称、需求版本、审批意见等字段,要看它们是否支撑明确的核算或复盘需求。

字段越多,填报负担越高,错误面也越大。我的做法是先按“必填、条件必填、自动带入、暂不采集”分类。例如项目名称和任务可由工作项关联带入;偏差原因只在超过阈值时要求补充;对常规记录不必强迫员工写长篇说明。

字段 建议属性 设置理由 常见风险
人员与周期 必填或系统带入 形成责任主体和统计时间窗 周期定义不一致
项目与任务 优先关联工作项 支持项目归集和任务复盘 自由文本造成同义名称重复
投入时长 必填,限定合理单位 支持实际与计划比较 精度要求超过决策需要
工作类别 少量固定选项 区分交付、支持、内部工作 类别过细导致选项疲劳
偏差原因 条件必填 帮助负责人判断偏差机制 常规记录也被迫填写套话
审批意见与修改记录 系统留痕 明确退回原因并便于追溯 只留“不同意”而无可执行建议

3. 审批责任按信息优势分配

审批角色不应只按组织层级安排,而应看谁掌握哪类事实。项目负责人最适合确认任务是否属于项目、实际投入是否与阶段变化相符;职能负责人更适合处理人员负荷和资源冲突;财务或运营人员更适合检查成本分类与归集规则。

对于规模较小、项目边界清楚的团队,项目负责人可以一次性审批;对于跨部门、跨客户或具有严格结算要求的项目,可以将项目确认与成本核对分开。任何额外节点都应写明检查对象,避免多个角色重复做同一件事。

4. 设置阈值,但把阈值当作提示而非裁决

阈值用于筛选需要关注的记录,不应该自动判定某人填报错误。例如计划投入偏差超过15%,可触发原因说明;单项任务连续两个周期超出估算,可触发项目负责人复核;某成员多个项目的计划投入合计超过其可用容量,可触发资源协调。

具体数值应由项目类型、团队历史和组织政策决定。若没有历史基线,可以先用一个迭代或一个月观察分布,再设置临时阈值,并在试运行结束后调整。不要把情景示例直接当成企业制度。

5. 退回必须有可执行的修改指引

“工时不合理,请修改”不是有效退回意见。员工不知道问题是任务归属、时长、重复记录,还是说明不足。审批意见应尽量指出具体字段和依据,例如:“周三记录的4小时与任务关闭时间重叠,请确认是否属于后续支持;如是,请转入支持类别。”

退回后还要定义责任时限、再次提交方式和升级路径。若项目负责人无法在约定时间内审核,不应让记录无限期停留;可以设置代理人或升级提醒,但代理权限和责任要事先明确。

6. 把数据质量拆成可检查的信号

“数据质量好不好”不能只靠印象。可以从及时性、完整性、一致性、可追溯性和可解释性观察:是否按期提交,关键字段是否缺失,同一工作是否重复归属,退回和修改是否留痕,偏差是否能找到原因。

这几项不是一张总分表就能解决的事情。比如完整率高,不代表分类正确;审批及时,也不代表负责人真正理解项目情况。最好同时看数据指标与实际管理动作,判断记录有没有改变排期、资源或估算。

审批落地方案:项目负责人开展工时表的协同管理案例解析

五、协同管理案例:180人研发组织如何把填报变成周度控制

1. 案例设定与试运行边界

以下案例为基于常见项目管理问题构造的匿名化样本推演。假设团队约180人,分布在研发、测试、产品、实施和运维岗位,约12个项目并行;工时表此前以电子表格为主,项目负责人每月集中催报。试运行目标不是给员工排名,而是提升项目投入的可解释性,并减少月底返工。

试点选取三个项目:一个交付范围相对稳定的客户项目,一个需求变化较多的产品项目,一个以支持和缺陷处理为主的运维项目。这样可以检验同一规则在不同工作形态下是否合适,而不是只挑最容易管理的团队展示效果。

试点周期设置为四周,覆盖两个双周迭代。试点前不追求历史数据完整回填,只整理当前项目、任务和成员名单,明确本周期的工作类别与审批人。历史记录若分类口径不同,强行并入新表可能造成“数字连得上、含义却不一致”的假连续性。

2. 第一周:先解决归属问题,不急着追求精确

第一周要求成员按周记录实际投入,并尽量关联已有任务。没有对应任务的支援工作,先放入“临时支持”类别,要求填写服务对象或事项简述。项目负责人每天只处理明显的归属冲突,不要求在周期中途逐条审批。

试点发现,一部分问题不是员工不知道填什么,而是项目清单和任务状态不一致:任务已完成但仍可选择,项目简称存在多个版本,内部工作被误选到客户项目。团队先清理选项和责任人,再要求成员修正。本阶段的专业判断是:入口错误不应转化成员工纪律问题。

3. 第二周:加入条件说明,减少无效文字

第二周试点对异常记录加说明:当实际投入明显超出任务估算、任务状态与记录不匹配,或跨项目投入超过团队设定的容量边界时,员工补充原因;常规记录不要求额外写描述。这样做减少了大量“正常完成工作”的重复文字,同时保留了管理者真正需要的上下文。

项目负责人把原因归为需求变化、返工、等待依赖、估算偏差、临时支持和其他。分类不宜太多,否则填报者很难判断;也不宜只有“其他”,否则后续分析只能重新读一堆自由文本。

4. 第三周:审批会议讨论异常,不逐项念表

第三周开始,项目负责人在每周例会上只讨论异常清单:偏差最大的任务、持续超估的任务、没有明确归属的支持工作,以及可能造成下周资源冲突的记录。每个异常都对应一个动作,例如调整范围、拆分任务、协调测试资源、确认客户变更,或者修正估算。

这一步改变了会议形式。过去团队常花时间逐行核对记录;现在先看趋势和原因,再点开少数具体工作项。对于没有管理动作的记录,负责人只做必要确认,不把表格朗读一遍。

5. 第四周:检查制度本身,而不只检查员工

第四周复盘时,团队同时检查三件事:员工是否按周期提交,审批是否能在约定时间内完成,表单规则是否制造了重复录入或误选。若某类异常反复出现,不应只要求成员“注意”,还要检查任务模板、项目字典或需求变更流程是否缺失。

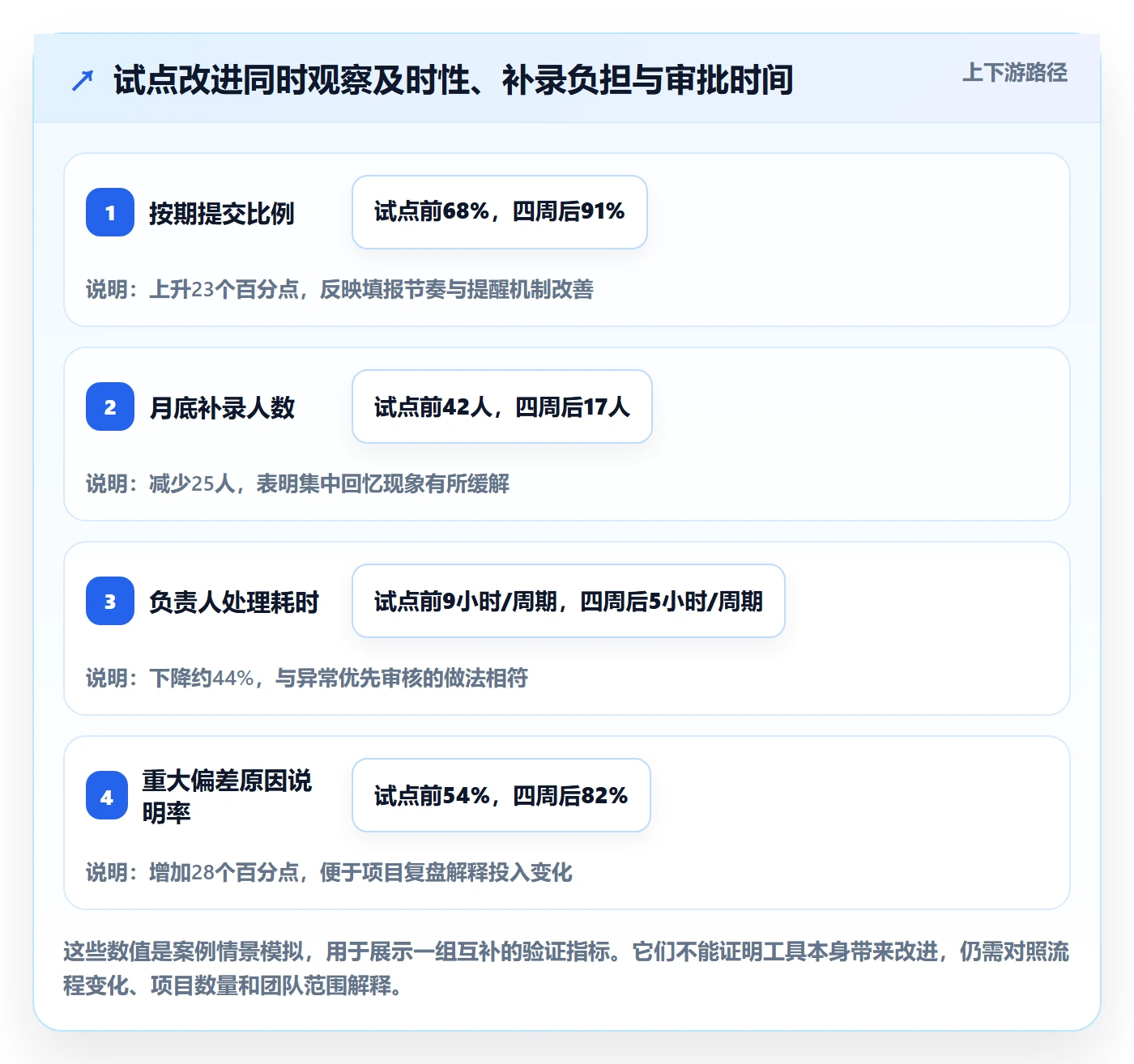

以下数据是为了展示复盘口径而设定的情景模拟,不是任何真实企业的公开统计。假设试点前后比较发现,按期提交比例从68%升至91%,月底补录人数从42人降至17人,负责人每周期处理工时相关事项从约9小时降至约5小时。变化的解释应回到具体措施:统一项目选项、周提醒、异常审核和固定会议议程,而不是笼统归因于“上了系统”。

观察项 试点前情景值 四周后情景值 可能影响因素 解读边界
按期提交比例 68% 91% 周提醒、固定截止日 不等同于内容准确率
月底补录人数 42人 17人 缩短记录间隔、减少入口切换 需观察更长周期的持续性
负责人每周期处理耗时 约9小时 约5小时 异常清单替代逐条核对 受项目数量和人员范围影响
有原因说明的重大偏差 约54% 约82% 条件必填与原因分类 说明完整不代表原因判断正确

审批落地方案:项目负责人开展工时表的协同管理案例解析

6. 如何判断结果不是“填报更勤快”造成的表面改善

按期提交上升,只能说明记录更及时;负责人耗时下降,也可能是项目数量变少。要判断方案是否真正有效,我会同时检查项目计划偏差是否更早暴露、异常是否转化为资源或范围调整、退回是否减少、重复归属是否下降。

如果数据及时性提升,但异常原因仍然集中在“其他”,说明分类或说明方式还需调整;如果审批耗时下降,却有大量记录未经检查自动通过,说明筛选规则过松;如果成本归集更快,却出现项目间投入错配,就需要重新审视归属规则,而不是宣布上线成功。

7. 用项目复盘把工时数据转成估算改进

试点结束后,项目负责人把几个重复出现的模式带入复盘:某类接口任务经常低估,客户验收等待没有单独标记,支持工作没有稳定归属,需求变更进入开发后没有更新基线。下一周期可以据此调整估算方法、任务模板和变更流程。

工时数据的价值不在于它能精确解释每一分钟,而在于它能提高组织识别重复模式的能力。若管理者只追问某个人为什么多花了两小时,却不处理连续出现的依赖等待,数据就会被用于追责,而不是改进系统。

六、工具与流程如何配合:以工作对象为中心,而不是另建一张孤岛表

1. 工具选择先看数据能否顺着工作流流动

选择工时管理工具时,我会优先检查记录能否关联已有的项目、任务、迭代或交付对象,审批状态是否能反馈到负责人的工作界面,导出数据是否保留字段含义和修改轨迹。若员工必须在任务系统完成工作后,再去另一张独立表格重复录入相同信息,长期使用率通常会受到影响。

对于中大型企业和100人以上的组织,系统适配还涉及权限分层、跨部门协作、项目组合视图、历史数据留存和组织扩展。以 PingCode 等项目管理平台为例,组织可评估其项目、任务、协作及相关管理能力是否与现有流程匹配;具体功能范围、版本差异和集成方式,应以实际演示、试用环境与合同配置为准,不应仅凭宣传材料判断。

如果团队规模较小、项目数量有限,电子表格配合清晰的责任人和周期规则,可能已经足够。关键不是一定要使用复杂系统,而是要避免数据散落在多份表格中,最后靠人工合并。

2. 评估平台时做一轮真实任务演练

我不建议仅让供应商演示“填报界面好不好看”。更有效的评估方式,是带入真实但经过脱敏的工作场景,观察成员能否完成填报、负责人能否处理异常、管理者能否追溯修改、财务或运营能否得到可用汇总。

  1. 准备一个真实项目样本。包含不同角色、跨项目支援、需求变更、任务关闭后追加支持等场景,避免只演示最顺畅的路径。

  2. 让普通成员完成记录。观察从任务进入填报需要多少步,常用字段是否自动带出,无法匹配的工作是否有明确入口。

  3. 让项目负责人处理三类异常。分别测试任务归属错误、投入超估和重复记录,确认退回意见能否指向具体字段。

  4. 让管理角色查看汇总。验证项目、团队、周期和工作类别能否按权限汇总,并检查导出数据是否保留统计口径。

  5. 测试修改与审计路径。确认提交后修改是否留痕,已审批记录如何更正,代理审批是否可追溯。

3. 系统上线不应把考勤、绩效和项目工时混为一谈

工时表记录的是工作投入的管理口径,不等同于上下班打卡,也不自动等同于绩效证据。三类数据可能存在交叉,却回答不同问题:考勤关注到岗和制度遵循,项目工时关注投入归属,绩效评估关注目标、质量、贡献与结果。

如果组织决定将工时用于其他管理用途,应重新评估数据准确性、岗位公平性、告知机制和申诉路径。尤其是跨岗位比较时,不能只比较投入时长,而忽略任务难度、协作依赖、工作质量和角色职责。

4. 先跑通一条链,再接入更多系统

很多组织希望上线时就打通人员系统、项目系统、财务系统和报表平台,但集成越多,字段映射和异常处理越复杂。建议先让项目、任务、工时、审批和复盘在一个最小链路中运行,再决定是否需要向成本系统或分析平台同步。

集成前必须确认数据主来源。例如项目编码由哪个系统维护,成员离职或调岗后历史记录如何保留,任务关闭后能否补录支持,成本类别变化如何处理。如果这些问题没有答案,自动同步只会让错误传播得更快。

审批落地方案:项目负责人开展工时表的协同管理案例解析

七、分情况行动建议:让规则适配团队规模与工作性质

1. 小团队、项目少:保持简单,先管住口径

团队规模较小、项目关系简单时,不必一开始就建立多层审批。可以采用每周一次提交、项目负责人一次审核、必要时由部门负责人协调容量的方案。项目和任务名称统一、截止时间明确、退回意见可追踪,往往比复杂自动化更重要。

这种团队需要关注“维护成本”:是否有人负责更新项目清单,成员离岗后谁接手审批,临时支援如何归属。如果模板每个月都要人工修补,说明字段或流程可能过度复杂。

2. 中大型组织、跨部门项目多:把权限和边界写清

组织人数增加后,项目负责人未必能掌握所有人员的可用容量,部门负责人也未必掌握各项目的交付细节。此时应明确项目、职能和运营角色分别负责什么,并设置跨项目协调机制,避免审批长期卡在单一负责人手里。

项目数量较多时,建议统一项目编码、任务分类和审批状态,但保留不同业务线的必要差异。统一的是口径和接口,不一定是所有岗位的填报颗粒度。若选择 PingCode 等项目管理平台协同,可在试点中验证组织权限、数据汇总和流程配置是否满足实际需要,再逐步扩展到更多团队。

3. 研发与探索性工作多:少做精确到小时的追踪

研究、架构探索和早期产品验证经常存在方向调整,任务边界不稳定。若要求每天把所有时间分配到细小工作项,容易产生虚假的精确。可以按周或迭代记录投入,补充假设验证、技术预研、实验失败等工作类别,并在阶段复盘时解释投入与结果。

这类团队更应关注任务假设、学习结果和后续决策,而不只是消耗时长。投入增加但实验快速排除了错误路径,未必意味着管理失败;相反,没有留下决策依据,才会让投入难以复用。

4. 客户交付或成本核算要求高:增加核验,但不无限加层

涉及客户结算或合同成本的项目,需要明确哪些投入可计费、哪些属于内部支持,记录修订如何留痕,谁有权确认例外。必要时让项目负责人核实工作归属,再由财务或运营核对成本规则,避免由不熟悉合同口径的人独自完成最终确认。

即使核算要求严格,也不意味着每条记录都要多级人工审批。可将规则校验、必填检查和编码匹配交给系统处理,人工审核聚焦例外、争议和高风险记录。这样既保留审计能力,也避免把简单记录变成排队流程。

5. 支持和运维工作多:预留无法提前排期的入口

支持类工作经常打断计划,若表单只允许选择预先创建的交付任务,员工会把投入塞进最相近的项目,造成错误归属。应设置受控的支持类别,并要求填写服务对象、问题类型或工单链接,后续再由负责人进行归集。

如果临时支持持续占用大量投入,应把它从“偶发例外”升级为容量规划问题。可以按周期观察支持工作占比、响应来源和重复原因,判断是否需要固定支持轮值、减少重复故障或调整项目计划。

6. 已有工具与数据很多:先治理主数据,不急着迁移

若团队已经有多个系统,首要任务不是把所有历史记录导进新工具,而是确定项目、任务、人员和成本类别的主数据来源。历史口径不一致时,可先保留原始数据并标记来源和周期,不要为了报表连续性把不同定义强行合并。

迁移前至少抽取一个完整周期试算:随机抽查项目归属、工时汇总、修改记录和审批状态,确认结果能与原流程解释一致。若无法解释差异,应暂停正式迁移,先修复映射规则。

八、不同取舍:流程速度、数据颗粒度与管理信任不能同时无限最大化

1. 高频记录与低打扰之间的取舍

每天记录能够缩短回忆间隔,但会带来更多上下文切换;每周记录更轻量,却可能丢失细节。我的建议不是抽象地选择“越频繁越好”,而是比较记录误差是否影响决策。如果团队只做项目级趋势判断,周度通常足够;若涉及按工时结算且合同规则明确,可能需要更及时的记录和更严格的核验。

可通过试运行比较两种节奏:同一类岗位在短周期记录下是否显著减少补录和归属错误,同时观察员工投入的填报时间。若准确性提升很小而填报负担明显增加,就没有必要继续加密。

2. 统一口径与岗位适配之间的取舍

统一模板有利于跨项目汇总,但过度统一会迫使不同岗位采用不合适的颗粒度。我的取舍原则是:定义统一的项目、周期、状态和汇总口径;允许任务类别、说明方式和记录粒度根据岗位变化。

若管理层无法跨团队比较,先确认比较对象是否真的可比。数据表格式一致,不等于工作内容一致。与其追求看似整齐的统一,不如在报表中标明岗位和项目类型,避免无效横向排名。

3. 自动通过与逐条人工核查之间的取舍

自动规则适合发现缺字段、重复项、超出阈值和编码错误;它不适合判断某项工作是否必要、需求变化是否合理或返工是否由流程缺陷造成。逐条人工核查能提供上下文,却会消耗管理者时间并增加等待。

较稳妥的组合是“规则筛查加例外人工判断”:正常记录按规则流转,有风险的记录进入人工复核;抽样检查规则漏报情况,并按月调整阈值。需要防范的是,团队过度依赖自动通过后,逐渐没人关注规则本身是否仍然适用。

4. 透明共享与隐私边界之间的取舍

项目团队需要知道投入如何影响排期和资源,却未必需要查看每个成员的全部历史记录。组织应遵循最小必要原则:谁需要什么数据,能做什么管理动作,能查看多长时间范围,都应明确。

把工时表广泛公开可能提高透明度,也可能诱发不必要的比较和猜测。更适合共享的是项目级汇总、任务偏差和资源风险;涉及个人记录的访问,应依照组织政策和适用法规设置权限,并明确用途。

5. 短期提交率与长期信任之间的取舍

强制截止和逾期提醒能快速提高提交率,但如果记录被用于团队未曾说明的用途,短期的“合规”可能换来长期的低质量填报。员工会倾向于填一个看似合理的数字,而不是主动报告不确定性或需求变化。

因此,制度上线前应说明数据用途、审批逻辑和反馈路径;上线后展示数据如何帮助团队解决资源冲突、修订估算或识别流程瓶颈。让员工看到工时记录能改变工作条件,信任才有机会形成。

取舍维度 偏向一侧的好处 需要承担的代价 适用判断
日填与周填 日填回忆间隔短 日常打断更多 看准确性提升是否值得额外负担
统一字段与岗位定制 统一后汇总方便 岗位差异可能被抹平 固定汇总口径,保留合理任务差异
自动审批与人工复核 自动流转速度快 规则外异常可能漏过 以规则筛查为主、抽样检验为辅
全面共享与最小权限 全面共享透明度高 可能造成不当比较 按管理动作分层授权
强制要求与协商试点 强制推行速度快 口径错误会迅速扩大 先试点验证,再按证据推广

九、落地检查清单:负责人可以按四周节奏启动

1. 启动前一周:完成规则与责任确认

  • 写清用途。明确工时数据用于项目控制、资源协调、成本核对还是复盘,避免只写“提升管理水平”。

  • 定下边界。说明哪些工作要记录、哪些工作合并记录,如何处理支援、会议、返工和休假。

  • 指定责任人。确定成员提交人、项目审批人、资源协调人和成本核对人的职责,避免模糊授权。

  • 整理主数据。统一项目名称、编码、任务入口和工作类别,关闭无效选项。

  • 选定试点。至少覆盖两种不同工作场景,避免只在最容易成功的团队验证。

2. 第一周:观察填报路径是否顺畅

  • 记录成员从找到任务到提交工时需要的步骤,以及是否存在重复录入。

  • 收集无法归属的真实案例,不急于新增大量字段,先判断问题来自任务字典还是分类规则。

  • 观察提醒是否有效,是否出现集中在截止前几分钟提交的现象。

  • 检查审批人是否能在工作界面找到待处理记录,而非依赖员工私聊催办。

3. 第二至三周:用异常清单推动管理动作

  • 每周筛出超计划、重复归属、缺少说明和跨项目容量冲突等记录。

  • 为每个重大偏差标注原因类型和后续动作,不把异常清单变成简单排名。

  • 记录审批耗时、退回原因和二次提交情况,判断流程堵点是否集中在某个角色。

  • 将需要协调的资源或范围问题放进项目例会,而不是在工时表评论区无限往返。

4. 第四周:评估继续、调整或停止

试点结束不应只问“大家是否完成填报”,还要检查这套流程有没有改善决策。建议至少查看按期提交比例、关键字段完整率、重大异常说明率、负责人处理耗时、重复归属数量,以及由数据触发的资源或范围调整次数。

这些指标不必全部设成考核目标。试点阶段的作用是找出流程问题,而不是追求每个数字都变好。若提交率上升但负责人耗时翻倍,说明审批机制需要重构;若数据更完整但没有任何管理动作,说明数据用途或报表设计可能不匹配。

审批落地方案:项目负责人开展工时表的协同管理案例解析

十、总结:先让记录改变决定,再让系统扩大规模

1. 工时表的质量,最终看它能否解释偏差

我对工时审批的核心判断是:好的制度不会让负责人看更多数字,而会让他更快发现少数值得讨论的偏差。数据及时、归属清楚、原因可追溯,才能帮助团队区分估算偏差、需求变化、等待依赖、返工和临时支援。

如果一张表只有投入总量,却无法回答“为什么偏离、谁能调整、下一步做什么”,它仍然是台账,不是协同管理机制。审批的价值不在点击通过,而在把事实转成行动。

2. 下一步建议:用一个月验证,而不是一次性铺开

  1. 选一个交付项目和一个支持或研发项目,先写清记录范围与审批责任。

  2. 用一周整理项目、任务和工作类别,确保入口足够清晰。

  3. 试运行四周,只追踪少量能支持决策的指标,不急于建立个人排名。

  4. 每周复盘异常原因和实际动作,删掉没有用途的字段与审批节点。

  5. 确认流程对员工可接受、对负责人可执行、对管理决策有用后,再评估系统化和扩大范围。

最值得坚持的原则是:先治理工作定义和审批责任,再谈精细化记录;先证明数据能改善项目决策,再扩大采集范围。负责人不需要一开始就掌握每个人每小时做了什么,而需要一套可信的协作机制,及时知道计划在哪里偏了、偏差为什么发生,以及组织准备如何调整。

常见问题解答(FAQ)

1. 项目负责人怎样设计工时表审批流程,才能避免月底集中补录?

我们团队过去常在月底才发现工时缺失,负责人只能挨个催,成员也记不清一周前做了什么。我想把审批放进日常协作里,但不确定应该按天、按周还是按月提交,怎样安排才不会增加太多管理负担?

可采用“每日记录、每周提交、月末汇总”的节奏:成员每天花几分钟记录任务、投入时长和进展,每周固定时间提交,负责人在下一个工作日内审核,月底只处理异常项。比如一个 8 人项目组试运行 4 周,可先观察按时提交率、退回率和补录时长;

若按时提交率从 70%提升到 90%左右,同时每人每周记录时间不超过 15 分钟,说明流程负担基本可控。这里的关键不是要求成员每天完成审批,而是让记录贴近工作发生的时间,减少记忆误差。

2. 工时表审批时,项目负责人应该重点核对哪些内容?

我担心审批变成只看总时长:数字看起来合理,实际上任务归属和项目进度仍然对不上。负责人时间有限,究竟该核查哪些信息,才能既发现问题又不把每条记录都变成繁琐审计?

建议分三层核对:先看完整性,检查日期、任务、工时是否缺失;再看一致性,确认记录的任务是否属于当前项目、工时是否与成员当天安排明显冲突;最后看异常,例如单日超过 10 小时、连续多日没有记录,或任务已关闭但仍持续填报。

无需对所有记录逐条追问,可设置异常阈值后重点复核,并把退回原因写成可执行的修改意见,例如“请将 3 小时拆分到实际处理的两个任务”,而不是只写“数据不对”。审批的目标是保证数据可解释,不是追求每个数字都精确到分钟。

3. 成员填报的工时与项目计划不一致时,应该直接退回吗?

我遇到过成员填报的投入时间高于任务估算值,直接退回又可能让人觉得是在否定实际工作;如果不处理,项目计划数据又会失真。我想知道怎样区分合理偏差和填报问题,并让审批结果真正帮助项目调整。

不要只因实际工时超过估算就退回,应先判断偏差来源:需求变更、等待外部反馈、返工、任务拆分不充分,还是记录错误。可以约定偏差规则,例如实际投入超过估算值 20%或超过 2 小时触发说明,但这只是复核信号,不是自动否决条件。确认记录属实后,应通过补充原因、调整剩余工作量或更新风险状态来保留事实;

若任务归属或时长明显填错,再退回更正。这样工时既能服务成本分析,也不会诱导成员为了通过审批而压低真实投入。

4. 项目负责人如何把工时审批数据用于项目决策,而不把它变成员工考核排名?

我希望工时表能帮助判断项目是否会延期、资源是否不足,但团队担心记录数据会被拿来比较个人效率,进而倾向于少报或把时间填到更容易解释的任务上。怎样设置使用边界,才能让数据对排期有用、对协作也安全?

先明确数据用途:用于估算剩余工作、识别阻塞和校准后续计划,不直接用单一工时指标给个人排名。负责人可以按任务类型比较估算与实际投入,例如连续两轮开发任务都超出估算约 25%,优先检查需求澄清和依赖等待,而不是先判断某位成员效率低。

月度复盘时同时看完成结果、变更记录和阻塞原因,并向团队说明谁能查看明细、数据保留多久、哪些决策会引用这些数据。若工时只被拿来追责,填报质量通常会下降;若它能推动计划修正和障碍解决,成员才更有理由认真记录。

核心关键词

读者评论

邵
邵启航

我们团队也试过周填报、月审批,最后发现真正费时间的是项目和任务名称对不上。先统一归属口径,再谈审批节点,确实更实际。

何
何若宁

把超计划工时当成异常提示,而不是直接归咎执行者,这点比较认同。不过异常原因如果全靠自由填写,后续统计可能还是很难统一。

杨
杨沐阳

工时数据用于团队容量和项目复盘比较合适,直接拿来做个人效率排名容易忽略任务难度和协作投入。实际落地时,数据用途最好在权限和报表上也明确出来。

文章包含AI辅助创作:审批落地方案:项目负责人开展工时表的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/588985

赞 (0)
飞飞飞飞
任务工时流程与规范:项目负责人工时表协同管理关键指标
上一篇 44分钟前
工时表Timesheet教程:项目负责人协同管理,避坑指南
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
