实施团队的工时表看起来常常很完整:每个人每天都有记录,项目每周也能汇总出投入人天。但把工时与交付结果放在一起分析,问题就出来了,某项目投入了 120 人天,为什么仍然延期?某位顾问记录了 8 小时,客户却认为当天只完成了两小时的有效工作?工时管理的核心不是把时间填满,而是让记录能解释工作、支撑决策,并且经得起追问。
一、先讲核心结论:工时流程不是填表流程
1. 工时数据的价值取决于能否追溯到工作对象
我判断一套工时流程是否有效,首先不看填报率,而看能否从一条工时记录一路追溯到任务、交付物、项目阶段和客户约定。只有“张某,8 小时”而没有对应任务、工作类型和结果的记录,对项目复盘几乎没有解释力。
一条可分析的记录至少应回答五个问题:谁投入了时间、在哪一天投入、为哪个项目或客户投入、具体做了什么、留下了什么可检查的结果。对于实施团队,还应尽可能区分远程支持、现场实施、配置开发、数据迁移、培训、项目管理、内部协调和返工等活动。
工时表不是员工的记忆账本,而是项目成本与交付过程之间的连接层。如果记录粒度过粗,项目经理无法识别超支原因;如果分类过多,顾问会把时间浪费在选择分类上;如果审核只检查是否填满 8 小时,数据就会被优化成“看上去整齐”,而不是“能够说明事实”。
2. 先建立三层指标,再决定报表长什么样
我建议把指标拆成三层。第一层是数据质量,回答“记录是否及时、完整、可核对”;第二层是过程效率,回答“投入主要发生在哪里、计划与实际偏差多大”;第三层是交付与经营结果,回答“这些投入带来了什么结果、是否产生额外成本或风险”。
这三层不能互相替代。填报及时率高,不代表工时准确;项目工时偏差低,不代表客户满意;利用率高,也可能意味着团队没有给复杂问题留下必要的诊断和复盘时间。单看任何一个指标,都可能导向错误管理动作。
| 指标层级 | 典型指标 | 主要回答的问题 | 常见误用 |
|---|---|---|---|
| 数据质量 | 按时填报率、任务关联率、补录率、审核退回率 | 数据是否可信、是否能被追溯 | 把填报及时率当成工时准确率 |
| 过程效率 | 计划与实际偏差、阶段耗时、等待时间、返工工时占比 | 项目时间花在哪里,流程卡点在哪里 | 只看总投入,不看工作类型与阶段 |
| 交付与经营结果 | 单位交付物工时、项目毛利偏差、变更工时、客户问题关闭效率 | 投入是否换来可验收成果,成本是否可控 | 用高利用率代替客户价值或交付质量 |
以下示例中涉及的百分比和人天均为情景模拟数据,用于说明分析方法,不代表行业统计或某家企业的真实经营结果。企业上线后应以自己的合同范围、项目类型、团队规模和历史记录重新建立基准。

3. 用工时管理决策,而不是用工时给人排座次
实施项目存在客户等待、环境问题、数据质量、需求变更和跨团队依赖等外部因素。某位顾问的记录工时较少,可能是因为等待客户提供数据;另一位顾问工时较高,可能承担了复杂迁移和现场故障处理。直接按个人工时排名,容易把复杂任务和简单任务放在一起比较。
我更愿意把工时数据用于四类决策:项目是否需要重估;哪些阶段持续超出基准;团队能力是否与项目组合匹配;合同范围、变更管理和资源安排是否需要调整。涉及个人绩效时,工时只能作为一项背景信息,不能单独作为评价结论。
二、背景和真实场景:实施项目为什么特别容易把工时记歪
1. 实施工作的边界会随着项目推进不断变化
实施工作的难点不只是执行任务,还在于任务边界会被不断重新解释。启动阶段约定的配置范围,可能在蓝图确认时增加字段、审批条件或报表;上线前发现的历史数据问题,可能从“协助迁移”变成数轮清洗;用户培训中暴露的流程分歧,也可能被误认为产品缺陷。
如果工时表只有“实施”一个大类,团队会把这些变化全部记入同一项目总量。到了项目延期或成本超支时,管理者看到的是结果,却看不出变化来自需求扩张、数据准备不足、技术故障、客户等待还是团队返工。没有分类,复盘就只能靠会议记忆。
2. 同一个 8 小时,可能对应完全不同的交付状态
顾问在客户现场待满一天,不等于这 8 小时都用于可验收的实施工作。现场可能有两小时等待权限开通、一小时协调会议、两小时排查数据、一小时配置、一小时培训和一小时撰写记录。如果只记“现场实施 8 小时”,团队无法看清哪些环节可以提前准备、哪些等待能通过客户责任人机制减少。
反过来,远程工作也不必然低价值。一次两小时的方案评审可能避免后续十几小时返工;一次短时故障诊断可能恢复关键业务流程。工时衡量的是投入时间,不是产出价值。分析时必须把投入记录与任务结果、交付物和验收状态结合起来。
3. 周期性填报会受到记忆误差影响
如果团队要求员工周五一次性回忆整周工作,记录就容易发生合并、漏记和粗略估算。尤其是跨项目切换频繁、会议多、现场问题多的岗位,员工很难准确记住周一下午那一小时究竟用于哪个客户事项。
因此,流程设计要让记录尽量接近工作发生时点。这里并不意味着每十分钟填一次,而是建立一个现实可行的节奏:每日用几分钟补齐主要任务,遇到现场服务、关键故障和范围变更时及时记录,周内由项目负责人检查明显缺项。对高频短任务可以按业务规则合并,但必须保留可解释边界。
4. 记录方式会塑造团队行为
当管理者只问“为什么今天没有填满 8 小时”,员工就会倾向于把零散时间补成整块;当工时直接与个人排名挂钩,员工可能回避难以快速完成的任务;当内部协调和知识沉淀都无法登记,团队就会把这些必要工作挤到不可见的时间里。
我在设计流程时会先问一个反向问题:这条规则会鼓励员工真实记录,还是鼓励员工把记录做得好看?制度的目的应该是减少猜测、及时发现异常,而不是要求每个人的数据在表格里看起来整齐一致。
三、拆解常见误区:看似合理的指标为什么会误导管理
1. 误区一:填报率就是工时准确率
填报率只能说明记录提交情况。员工可以准时提交一条“项目支持 8 小时”,却没有对应任务、成果或工作类型。另一位员工晚了一天提交,但记录清楚地关联到配置项、客户问题和验收结果。若把前者判为优、后者判为差,管理系统奖励的就是按时点击,而非数据可用性。
更完整的质量检查应至少看三个维度:记录是否及时,是否关联可追溯对象,是否具备合理说明。对于高风险或大额项目,还可以抽样核对工时记录与会议纪要、交付物、任务状态、客户服务记录之间是否一致。
2. 误区二:高利用率代表高效率
利用率通常是可计费或项目工时除以可用工时,但分母和分子必须先定义清楚。年假、培训、内部支持、售前、知识沉淀和团队管理是否纳入分母?客户等待时间是否算项目工时?没有统一口径,不同团队的利用率不能直接比较。
更重要的是,高利用率可能带来短期收入,也可能挤压培训、复盘和流程改进。若每周都把人排到接近满负荷,突发问题只能通过加班和项目延期消化。利用率应当与交付质量、返工、加班和资源缓冲一起观察,而不是设成越高越好的单向目标。
3. 误区三:计划与实际偏差越小越好
实际工时与计划工时完全一致,未必说明估算准确。员工可能按计划数填报;项目经理可能在执行中反复修改基线;复杂任务可能被拆得过粗,使偏差被不同任务的超支和节省抵消。
我更关注偏差的方向、规模和原因。某阶段计划 20 人天,实际 30 人天,偏差为正;另一阶段计划 30 人天,实际 20 人天,偏差为负。若只汇总总计,两者可能相互抵消,看似项目工时符合预算,但实际反映出估算方法不稳定、资源安排不匹配。
4. 误区四:把会议、等待、返工都塞进“其他”
“其他”不是错误本身,但如果它长期成为最大类别,就说明分类体系没有覆盖团队真实工作。会议可能是项目治理、需求澄清、内部协同或客户培训;等待可能是权限、数据、环境或决策;返工可能来自需求理解、配置错误、数据质量或验收标准变化。它们的改善路径不同,不能合并处理。
分类也不能无限膨胀。若员工面对几十个容易混淆的选项,选择质量会下降,统计结果只是看起来精细。建议从项目复盘需要出发,优先把能够改变决策的类别分开;无法改变任何动作的细分项,先不要增加。
5. 误区五:用团队平均值判断个人或项目
平均数会隐藏项目难度差异。两个项目平均每个交付模块用时 3 人天,一个可能是标准配置,另一个可能涉及多系统接口和复杂权限。若不按项目类型、阶段和复杂度分组,平均值会惩罚承担复杂工作的团队。
在数据量有限时,先做同类项目对比,并展示中位数、范围和样本量。一个只有两个项目的“平均值”不能成为可靠基准。对异常值也不要立即删除,应先核实是否为真实的高复杂度、范围变更或记录错误。
6. 误区六:数据一上线就能自动形成管理结论
系统可以汇总数据,却不能替代口径治理。任务是否拆分到可追踪粒度、项目是否有一致的阶段定义、变更如何归属、跨项目支持如何记录,这些规则没有先讲清楚,报表只会更快地产生争议。
例如,某项目“数据迁移”耗时比基准高 40%,可能意味着客户数据质量差,也可能是团队把数据清洗和迁移验证都记进了该类别。先确认定义、样本和记录习惯,再讨论原因,是比直接追责更可靠的顺序。
四、专业判断逻辑:把记录、分析和行动连成闭环
1. 先定义一条合格工时记录
工时字段应围绕后续决策设计,而不是把所有可填字段都塞进表单。我建议优先保证日期、人员、项目、任务或服务事项、工时数量、工作类型、结果说明这几项。根据业务复杂度,再增加客户、项目阶段、是否可计费、是否返工、变更编号等字段。
结果说明不应要求写成长篇日报。它需要回答“做了什么、留下什么”。例如,“完成客户审批流程配置并提交负责人验证”比“系统配置”更有用;“排查同步失败,确认源系统字段值不符合接口约束,等待客户修正”则同时说明了进展和外部依赖。
(1)任务粒度要服务于复盘
任务拆分既不能细到每次点击,也不能粗到一个任务覆盖数周工作。一个实用判断是:如果任务超支,负责人能否据此定位偏差原因?如果不能,任务大概率过粗;如果员工每天要花大量时间寻找合适任务,任务大概率过细。
(2)工作类型要对应可行动的原因
建议从团队最常见的管理问题倒推分类。若团队想知道延期原因,应区分配置、数据准备、测试验证、客户等待和返工;若团队主要分析成本,应区分可计费交付、内部支持和售前投入。分类不必一步到位,但每个类别都应能引出某种管理动作。
(3)备注要短,但需要形成证据链
备注应包含具体动作、状态或结果,避免“处理问题”“跟进客户”等无法核对的描述。涉及变更的工作,最好关联变更单或会议结论;涉及缺陷的工作,关联问题记录;涉及客户验收的工作,关联验收物或确认记录。这样后续复盘不需要从聊天记录中重新拼故事。
2. 把工时流程设计成五个连续环节

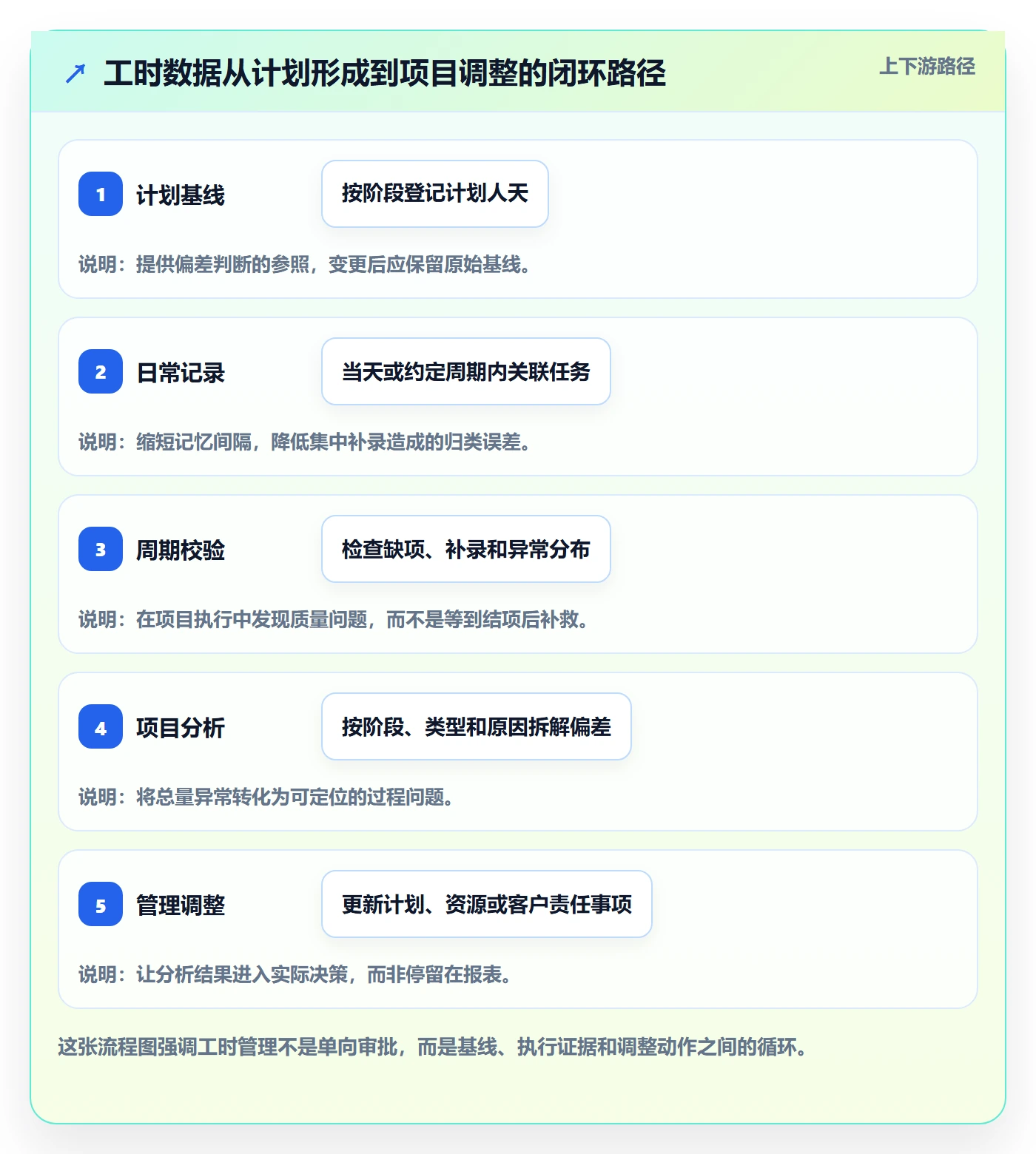

流程不宜只有“员工填报、主管审批”。完整闭环应覆盖计划、记录、校验、分析和调整,让工时数据在项目运行期间产生价值,而不是等到结项后才发现超支。
- 计划:按项目阶段和交付物估算工时,说明关键假设、责任人和预留空间。
- 记录:员工按约定节奏关联任务,补充工作类型和必要结果说明。
- 校验:系统或负责人检查缺项、超长记录、重复记录和异常分布。
- 分析:按项目、阶段、工作类型和变更原因比较计划与实际。
- 调整:及时更新资源、范围、客户责任事项或交付计划,并保留调整原因。
这五步的关键是时间顺序。若校验只在月底进行,团队错过了纠正机会;若计划预算在项目执行中悄悄改动,偏差就失去参考意义;若分析没有对应行动,团队下次仍会重复相同问题。

3. 指标计算必须写出口径
工时指标看起来简单,真正的分歧通常来自分子、分母和时间范围。以任务关联率为例,可定义为“关联有效任务的工时 ÷ 已提交工时”;也可以定义为“关联有效任务的记录条数 ÷ 所有记录条数”。两者回答的问题不同,报表名称不能只写“关联率”。
| 指标 | 建议口径 | 适合观察的场景 | 必须同时查看的内容 |
|---|---|---|---|
| 按时填报率 | 截止时间前完成提交的应填记录数 ÷ 应填记录总数 | 发现流程执行是否稳定 | 补录率、任务关联率 |
| 计划工时偏差率 | (实际工时-基线计划工时)÷ 基线计划工时 | 分析阶段或任务投入变化 | 范围变更、项目类型、样本量 |
| 返工工时占比 | 返工工时 ÷ 项目实际总工时 | 识别重复修正对成本的影响 | 返工原因、缺陷来源、验收状态 |
| 阶段工时占比 | 某阶段实际工时 ÷ 项目实际总工时 | 比较同类项目的投入结构 | 阶段定义、交付范围、项目复杂度 |
| 可计费利用率 | 符合计费规则的工时 ÷ 约定可用工时 | 团队容量和经营安排 | 加班、培训、售前、内部支持及规则边界 |
计划工时偏差率尤其需要谨慎使用。当计划工时为零时,该比例无定义;计划值很小时,少量额外投入就会形成极端百分比。报表应同时展示计划工时与实际工时,必要时使用绝对偏差人天,而不是只显示百分比。
4. 基准要按项目类型和阶段建立
新项目不适合直接套用一个全公司统一的“标准人天”。标准实施、复杂迁移、多系统集成、跨区域部署和历史数据治理的工作结构不同。更稳妥的做法,是先按合同范围和交付复杂度分组,再对比启动、蓝图、配置、迁移、测试、培训、上线和支持等阶段。
如果历史样本很少,可先记录基准假设并把结论标注为暂行值。随着项目结束,更新中位数、上下四分位区间和典型异常原因。对样本量不足的类别,不宜把一个个案固化成考核目标。
5. 例外要通过规则处理,而不是靠补填掩盖
常见例外包括跨项目临时支持、短时故障处理、无明确任务的启动工作、客户取消会议、紧急变更和人员休假。规则应明确这些时间如何归属、由谁确认、是否进入项目成本,以及是否影响个人可用工时。
如果临时支持持续发生,就不再是例外,而是新的常态工作。此时应建立可追踪的支持任务或服务类别;如果某项目频繁出现无任务工时,应检查任务分解和项目责任机制,而不是每个月反复要求员工补充说明。
五、具体案例与数据观察:一次项目复盘如何从总量走到原因
1. 先看总量:偏差只是入口,不是结论
以下是一个情景模拟的实施项目。项目基线计划 100 人天,实际记录 126 人天,表面超出 26 人天,偏差率为 26%。如果复盘只停在“团队估算不准”,无法知道该调整报价、客户准备要求、任务拆分,还是交付资源。
进一步拆分发现,蓝图与需求确认比计划多 5 人天,数据准备和迁移多 9 人天,配置与验证多 4 人天,培训和上线支持多 3 人天,项目协调及等待多 5 人天。差异最大的是数据准备和迁移,项目经理随后核查客户数据是否按约定格式提供,以及数据清洗责任是否在合同范围内。
| 阶段 | 计划工时 | 实际工时 | 偏差 | 复盘重点 |
|---|---|---|---|---|
| 蓝图与需求确认 | 18 人天 | 23 人天 | +5 人天 | 需求确认轮次、决策人参与情况 |
| 数据准备与迁移 | 20 人天 | 29 人天 | +9 人天 | 数据质量、清洗边界、迁移验证轮次 |
| 配置与验证 | 30 人天 | 34 人天 | +4 人天 | 配置变更、测试缺陷和重复修正 |
| 培训与上线支持 | 17 人天 | 20 人天 | +3 人天 | 培训对象覆盖、上线问题类型 |
| 项目协调与等待 | 15 人天 | 20 人天 | +5 人天 | 客户依赖、内部协作和决策等待 |
| 合计 | 100 人天 | 126 人天 | +26 人天 | 需要按原因而非只按总量复盘 |

2. 再看工作类型:找出投入增加的具体机制
把数据迁移阶段的 29 人天继续拆分后,模拟记录显示:标准迁移执行 12 人天,数据清洗 8 人天,重复校验 5 人天,等待源数据修正 4 人天。这里的关键判断不是“迁移超时”,而是 17 人天与清洗、重复校验和等待有关。
如果合同只包含标准迁移执行,超出的工作可能涉及范围确认和变更管理;如果合同明确包含多轮数据清洗,则应检查客户是否按时提供了可用数据;如果反复校验是由于内部规则不一致,则应改进迁移模板和验收清单。相同的超支数字,管理动作可能完全不同。
这个案例也说明,分类必须足够细,才能把“超支”翻译成“下一步做什么”;但没有必要把每个动作拆成单独的工时类别。把直接改变责任划分或改进动作的原因分开,通常就已经足够。
3. 再看时间分布:晚发现偏差会压缩处理空间

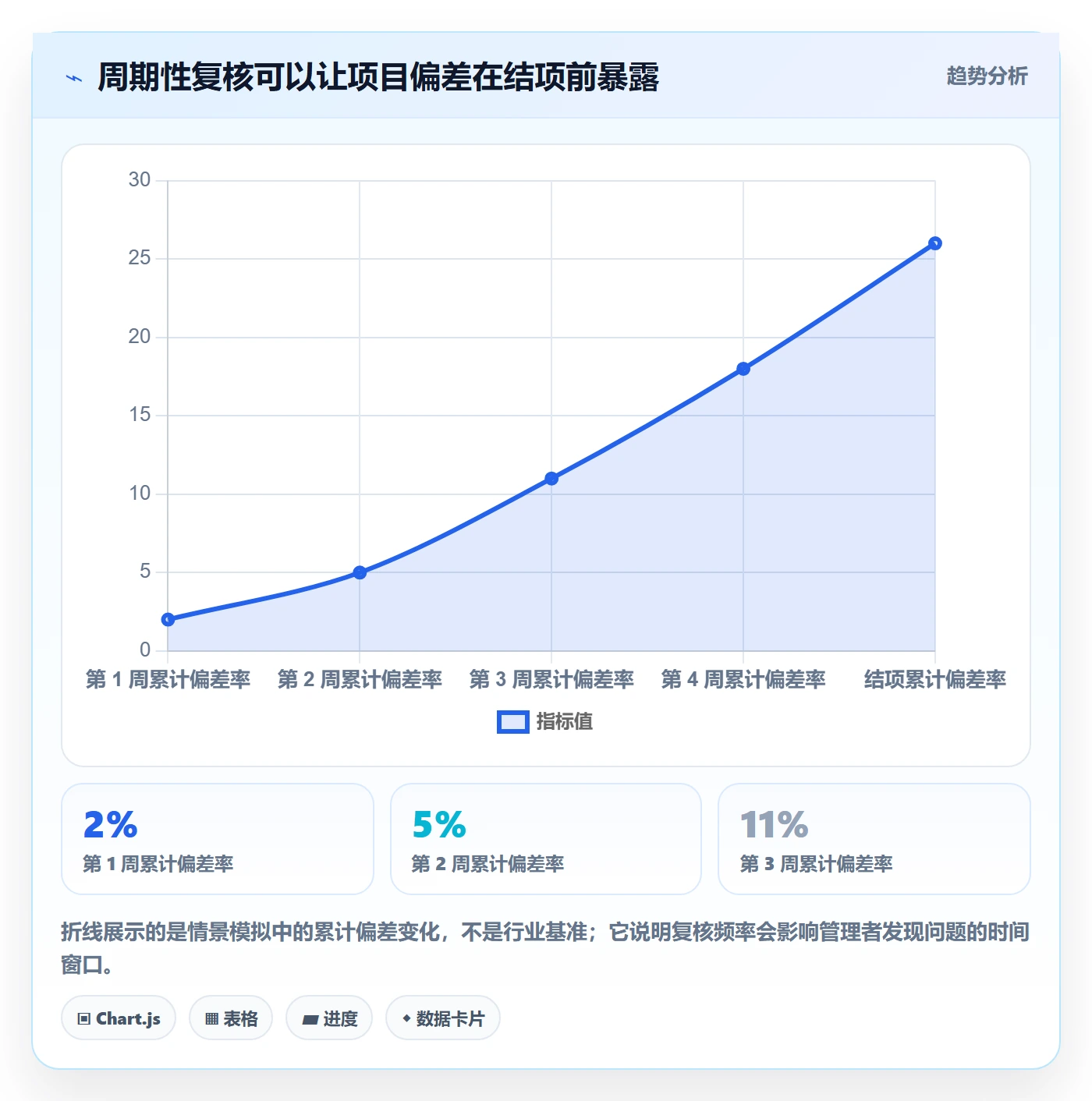

项目总量之外,还要看偏差什么时候出现。假设项目在前四周按周复盘,发现累计实际投入较基线分别高出 2%、5%、11% 和 18%。若团队等到结项才看到 26% 的超支,范围、资源和客户预期都已难以调整;若第三周就发现数据迁移异常,项目负责人仍可能补充客户数据责任人、收紧迁移轮次或发起范围确认。
这不是要求每周都准确预测最终结果,而是让指标成为早期信号。对短项目,可以每周观察;对长周期项目,可以按阶段里程碑复核。重点是设定明确的触发条件,例如阶段实际投入达到计划的某一比例、累计偏差持续扩大、某类等待或返工连续出现,而不是机械地使用同一阈值管所有项目。

4. 观察返工与变更:两者不要混为一谈
在项目复盘中,我会把返工和变更分开。返工是已约定工作因错误、遗漏或质量问题需要重新执行;变更是客户新增或调整原有需求,经过确认后增加工作。两者都会增加工时,但责任、计费方式和改进路径并不相同。
情景模拟中,项目总投入为 126 人天,其中 18 人天与重复修正有关,8 人天与新增需求有关。若把两者都记成“额外投入”,团队无法判断要改善质量控制还是加强变更审批。若返工集中在数据校验,应改进校验清单;若变更集中在蓝图确认后,应明确需求冻结点和变更影响评估。
5. 结合业务结果判断投入是否合理
高工时不一定等于低效。某项目可能因为一次复杂的数据迁移投入较多,但最终按期完成关键业务切换,且后续问题少;另一个项目工时更低,却因测试覆盖不足导致上线后集中报障。工时应与交付物完成情况、验收结果、重大问题数量、客户确认和后续支持负担一并解释。
反过来,低工时也不一定是效率高。若团队没有记录售前支持、内部协调和经验沉淀,成本会被转移到其他项目或其他部门。分析项目毛利时,要确认组织内部成本归属规则,否则局部项目看起来盈利,整体资源投入却没有减少。
六、不同情况下的行动建议:按组织阶段和问题类型落地
1. 刚开始建立流程:先统一最少必要口径
如果团队此前主要依靠邮件、表格或即时消息记录,不建议第一步就引入几十个分类和复杂审批。先统一项目、任务、日期、工时、工作类型和结果说明等关键字段,再明确每周截止时间、补录规则和负责人检查方式。
此阶段的目标不是立刻算出完美的利用率,而是让不同项目的数据能被基本比较。选取少量正在执行的项目试运行,观察哪些字段难以理解、哪些任务无法关联、员工平均需要多少时间完成填报,然后根据实际反馈调整表单。
- 用少量类别覆盖主要工作,不确定的情况设置清晰的暂定归属规则。
- 记录每次口径修改的生效日期,避免新旧规则混在同一统计周期。
- 将工时抽查用于发现流程缺陷,先解释清楚异常,再讨论责任。
- 以一至两个项目复盘验证数据能否回答管理问题。
2. 已有数据但质量不稳:优先治理关联和补录
如果数据已经积累,但很多记录没有任务、补录严重、项目类别不一致,先不要增加复杂经营指标。应先检查任务关联率、补录时间分布、无效或重复任务、工作类型使用差异,并抽样追踪工时是否有对应交付物。
可以将异常分成三类处理:员工不知道怎么记录,属于培训和界面问题;项目任务没有及时建立,属于管理流程问题;员工有意回避记录规则,才需要讨论责任机制。把三种原因分开,才能选择有效的改进办法。
3. 经常超出预算:拆分偏差来源而不是统一压缩人天
如果项目反复超出工时,第一步是按项目类型、阶段、任务和原因拆分。确认偏差是否集中在客户数据准备、需求变更、跨系统联调、上线支持或内部返工。然后分别检查合同范围、估算假设、客户责任事项、实施方法和资源技能结构。
不建议简单地把下一个项目的工时预算压低,以此制造“效率改善”。如果真实问题是范围定义不足,压低估算只会把风险推迟到执行阶段;如果真实问题是重复配置,则应沉淀模板或自动化;如果真实问题是关键专家被多项目共享,则要调整排期和容量计划。
4. 团队人数较多、跨项目协同复杂:建立统一口径和角色责任
当团队扩展到多个区域、多个交付小组或多个业务线时,工时定义容易分叉。一个团队把内部评审记入项目,另一个团队记入部门成本;一个项目按工作日统计,另一个按小时统计。此时需要统一数据字典、项目阶段定义、异常处理规则和审批权限,同时为不同岗位保留必要的差异。
中大型企业在使用协作或项目管理平台时,可以将工时记录与任务、项目、变更和交付物关联。以 PingCode 为例,团队可以评估其项目任务与工时数据能否放在同一业务链路中使用,并重点验证字段配置、权限、报表和组织规模适配情况。产品功能是否满足要求,应以实际演示、试点结果和采购前核验为准,而不是只依据功能清单下结论。
平台并不能替企业决定“返工如何定义”或“等待是否计入项目成本”。这些口径仍需由实施管理、财务、项目管理和业务负责人共同确认。工具能减少重复录入和数据孤岛,但不能替代治理规则。
5. 使用系统化工具:先验证业务链路,再看报表丰富度
选择工具时,我会优先验证从任务创建、执行记录、负责人审核、项目汇总到偏差复盘的完整链路。若工时需要在多个表格和平台间重复搬运,数据质量会随着操作次数下降;若报表很多,但无法追到原始任务,管理者仍需要人工解释。
| 验证问题 | 建议测试方法 | 观察结果 |
|---|---|---|
| 工时能否关联具体任务 | 选取一个真实项目,检查记录能否从报表返回任务详情 | 是否能看到责任人、状态、日期和工作结果 |
| 能否区分工作类型和项目阶段 | 试建少量常用分类并让不同角色实际填报 | 选项是否容易理解,统计口径是否一致 |
| 审批和补录是否可追踪 | 模拟迟交、退回、修改和跨项目支持 | 是否保留修改轨迹、原因和确认人 |
| 报表能否支持行动 | 选取一个历史超支项目进行复盘演练 | 能否定位阶段、任务和偏差原因,而非只显示总数 |
| 权限是否匹配组织要求 | 用项目成员、项目负责人和管理者角色分别测试 | 能否做到必要共享与敏感信息隔离 |
6. 团队规模较小:不要为了精细报表牺牲记录可用性
小团队通常没有专职数据治理人员,流程要足够轻。可以采用统一表单和每周短复核,把更多精力放在项目阶段和变更记录上。若某项指标需要员工额外填写大量无法核验的细节,先判断它是否真的能改变决策。
小团队的优势是沟通链路短,可以通过项目复盘快速修正规则;劣势是样本少、个别项目影响大。因此不要因为一次项目投入异常就改写标准。应保留异常原因,并在多个相似项目中观察是否重复出现。
七、不同情况下的取舍:精细度、管理成本和公平性之间如何平衡
1. 记录越细,不一定越准确
细粒度记录有助于定位工作,但会增加员工负担,也可能制造虚假精确。把一天切成十几段并不一定比按关键任务记录更接近真实。对于短时、高频、难以单独建任务的支持活动,可以按事先约定的时间窗归集,并保留服务对象或问题编号。
判断是否需要新增字段,可以问三件事:它是否会改变资源或范围决策;员工是否能稳定理解并正确填写;是否存在其他更低成本的数据来源。三项都没有明确答案,就不应因为“以后也许有用”而增加填报负担。
2. 自动化和人工校验各有边界
自动化适合发现规则明确的问题,例如记录缺少项目、工时超过设定阈值、同一任务出现重复日期记录、项目没有有效基线。人工审核更适合判断复杂情境,例如等待是否由客户依赖导致、工作是否属于范围变更、偏差是否合理。
因此,较好的设计不是要求主管逐条批准所有记录,也不是把所有审核交给系统。系统负责拦截明显错误和整理异常,负责人聚焦少数高风险记录。若审批量大到无法认真判断,说明审批规则可能过细,或者管理责任分配不合理。
3. 统一标准与项目差异必须同时保留
统一标准有利于跨团队统计,但项目特征不可能完全一致。解决办法不是所有项目采用同一组硬指标,而是先统一定义,再按项目类型、规模、交付方式和阶段做分层对比。这样既能保持指标含义稳定,也能避免拿不同难度的项目直接排名。
项目复杂度也要谨慎定义。如果复杂度完全由项目经理主观选择,团队可能把超支项目都标为高复杂度;如果复杂度依赖可核验因素,例如系统数量、数据量级、接口数量、部署区域或关键依赖,就更有利于复盘。分类维度应保持有限且可解释。
4. 工时透明与员工隐私要划清边界
工时记录涉及个人工作信息,企业应明确收集目的、访问范围、保留期限和使用方式。项目负责人需要看到完成交付所需的信息,不代表所有员工都需要查看彼此的明细;管理层需要分析组织容量,也不意味着可以把工时数据脱离任务背景用于简单监控。
当员工不清楚数据如何使用,或担心记录会直接变成排名和惩罚,真实程度就会下降。流程说明应明确工时用于项目成本、容量安排和过程复盘的范围,以及哪些结论不能只靠工时数据得出。透明边界本身也是数据质量的一部分。
5. 追求高利用率还是保留缓冲,要看项目组合风险
项目组合稳定、交付内容标准化、需求变化较少时,较高的资源利用率可能有利于控制闲置成本;项目高度定制、依赖客户数据、包含上线窗口或跨系统协作时,团队需要留出应急容量。缓冲不是浪费,它是在不确定性较高时避免把小问题放大成延期的资源。
比较利用率时,应同时看加班、延期、缺陷、返工和临时调度。如果利用率上升但加班和返工同步增加,这不一定是效率改善;如果利用率适度下降但项目按期率、验收质量和员工稳定性改善,整体可能更健康。具体取舍应结合收入结构、服务承诺和项目风险判断。

八、把规范真正落地:建议从 30 天试运行开始
1. 第一周:确定指标目的和数据口径
先选出最需要解决的三个问题,例如项目超支原因不明、客户变更无法计量、团队容量安排经常临时调整。围绕这些问题确定最少必要字段,并写清每项指标的分子、分母、统计周期、排除项和责任人。
同时选择试点项目。试点项目应包含真实的任务、客户沟通和交付活动,不要只挑流程简单、人员熟悉的理想样本。管理者需要明确告知团队:这轮试运行的目标是检验规则和数据链路,不是立即形成个人排名。
2. 第二周:试填记录,找出规则歧义
让不同角色分别记录几天,观察同一类活动是否会被归入不同类别。安排短会讨论“这条记录应该记在哪里”,把容易分歧的情形写成示例。若员工频繁找不到合适任务,应先解决任务创建时机和任务粒度问题。
还要测量填报成本。可以抽样记录员工完成每日或每周填报所需时间,但不要把极少数熟练员工的体验当作全员标准。若步骤明显过长,优先减少重复字段、优化默认值或建立批量记录机制。
3. 第三周:用项目复盘验证指标是否有用
选一个已经发生偏差的项目,用新口径复盘。试着回答:哪一阶段超出计划、偏差来自哪类工作、是否存在变更、是否有返工、什么事情可以在下一个项目预防。如果报表无法回答这些问题,不要先增加图表数量,而要检查任务和分类是否关联正确。
复盘时可以同时展示异常记录样本,让项目负责人和执行人员共同解释。管理者应区分事实、推测和待验证假设。例如,“数据迁移超出 9 人天”是记录事实;“客户数据质量导致全部超时”可能仍是待验证判断,需要合同边界、数据样本和沟通记录支持。
4. 第四周:修正规则,决定是否扩大使用范围
根据试点结果调整分类、审批和报表。检查是否有类别很少被使用、相近类别被混用、补录仍然集中发生、任务关联不足或异常说明无法追踪。删掉没有分析价值的字段,补上能改变管理动作的关键字段。
扩大使用范围前,至少确认三个条件:员工知道如何记录;项目负责人能用数据定位问题;异常能转化为实际调整。若只有填报动作上线,而项目预算、变更流程和资源安排没有相应变化,系统使用可能只是增加了行政成本。
5. 形成每月复核节奏,避免规则变成静态表格
月度复核不必追求大量报表。可以固定查看数据质量、计划偏差、返工和变更、项目阶段投入以及资源风险五个主题。每次会议都记录一个需要验证的原因、一个明确责任人和一个后续检查时间,避免讨论停在“下月注意”。
季度复核时,再评估项目类型划分、估算基准和团队容量规则是否适用。随着业务变化,过去合理的分类可能失效;随着样本增加,暂行基准也应更新。规则可以调整,但必须保留版本和生效时间,避免前后数据口径混淆。
九、结尾:让工时数据解释交付,而不是替代判断
1. 关键不是记录了多少,而是能否解释差异
工时表最容易做成一张“全员填满”的表格,最难做成一套能帮助项目提前纠偏的管理机制。我的判断是:当一条工时记录能够连接任务和结果,当偏差可以拆到阶段与原因,当复盘能改变范围、资源或工作方式,工时数据才真正具备管理价值。
反过来,如果团队只追求填报率、利用率或平均工时,却不解释分母、项目差异和交付质量,指标越多,误读的机会可能越多。真正值得追求的不是更漂亮的工时曲线,而是更早发现风险、更清楚地划定责任、更少地重复投入。
2. 下一步从一个问题、一个项目和一条口径开始
如果你正在建立工时流程,可以从最近一个超支或延期项目开始:先按阶段列出计划与实际,再把最大偏差拆成工作类型,最后追踪到任务、变更和交付物。不要先追求全组织一次性统一所有细节,而要先证明这套方法能让下一次决策更好。
接下来,选定一个对业务有用的指标,写清楚计算口径,试运行一个周期,并邀请执行人员参与复盘。若数据不能带来资源调整、范围确认、流程改进或估算修正,就继续追问它缺少什么证据。工时流程的最终产物不应只是报表,而应是团队下一次做得更准、更稳、更可解释的能力。
常见问题解答(FAQ)
1. 实施团队工时表应该重点分析哪些指标?
我现在每周都在收集实施顾问的工时,但除了看谁填了多少小时,似乎很难从表里发现问题。我想知道哪些指标能真正帮助判断项目进度、资源配置和交付风险,而不是只做汇总。
建议先看四类指标:工时填报完整率、计划工时偏差率、阶段工时占比、返工工时占比。完整率用于判断数据能不能分析;偏差率用于识别估算与实际执行的落差;阶段占比帮助发现工时是否集中在需求澄清、配置、培训或上线支持等环节;返工占比则提示交付质量或需求变更问题。
比如某项目计划投入 400 小时,实际投入 520 小时,偏差率为(520-400)÷400=30%。这个数字本身不能直接证明团队效率低,还要结合新增需求、客户等待、范围变更和返工记录解释。若只选一个起点,优先把工时按项目、阶段、任务类型和是否返工拆开,否则总工时很难指导决策。
2. 实施项目的计划工时偏差率达到多少需要预警?
我在做项目复盘时发现,有的项目超出计划 10% 也能顺利上线,有的只超出一点就影响后续排期。我不确定能不能给所有项目设同一条预警线,也担心阈值太严会让大家为了数字少报工时。
不建议把单一比例当作通用及格线。可以先按项目阶段设置观察规则,例如偏差率超过 15% 标记关注,超过 25% 要求负责人说明原因;这只是初始管理阈值,应根据历史项目校准。判断时同时看绝对差值和偏差率:计划 20 小时、实际 26 小时,偏差率是 30%,但只多 6 小时;
计划 500 小时、实际 575 小时,偏差率仅 15%,却多出 75 小时,可能已经挤占其他项目资源。复盘时把超额工时归入需求变更、估算遗漏、客户等待、返工或内部协作等原因,再判断是调整估算模型、控制范围,还是改善交付流程。
3. 怎样从工时数据判断项目是在低效工作还是需求发生了变化?
我看到某个实施项目的实际工时持续高于计划,团队认为是客户不断增加需求,管理者则怀疑执行效率不高。单看每日工时记录,我很难分清究竟是哪一类原因,也不知道该补充什么信息。
关键不是比较工时总量,而是让工时记录与任务范围、变更和交付结果关联。至少增加任务类型、所属阶段、变更单编号、是否返工、阻塞原因等字段。若新增工时集中在有记录的范围变更任务上,且交付物同步增加,更可能是需求扩展;
若同一任务反复修改、验收缺陷增加,或相似配置多次返工,则应检查需求澄清、方案评审和质量控制。还要区分“投入时间”与“有效产出”:例如配置任务从计划 40 小时增至 60 小时,若新增 20 小时对应明确的变更单,不能简单判为低效;若没有范围变化却重复修正,才值得进一步排查。
工时表能提供线索,但不能单独给个人贴效率标签。
4. 实施团队的工时填报流程怎样设计,数据才适合分析?
我希望团队按时填工时,但如果要求记录太细,顾问会觉得是在做额外行政工作;如果只填项目总时长,复盘又找不到原因。我想知道怎样兼顾填报负担和分析价值。
把填报设计成短周期、少字段、可追溯的流程,比月底集中补录更可靠。可要求每天或每个工作日结束前记录项目、任务、阶段、投入时长和工作结果;只有出现偏差、返工或变更时,再补充原因或关联编号。设置几个校验规则:单日各项目工时合计不应超过合理工作时长;任务必须归属项目或明确的内部事项;修改历史应可追踪。
试运行两周后检查缺失率、补录比例和分类不清比例,例如完整率低于 90% 时,先简化字段或优化填报入口,而不是立即增加考核。工时数据用于分析交付与资源,不宜直接作为个人绩效的唯一依据,否则容易诱发拆分任务、少报返工等行为,反而损害数据可信度。
核心关键词
文章包含AI辅助创作:任务工时流程与规范:实施团队工时表数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/588332
读者评论
我们之前也试过细分工时类别,结果选项太多,顾问常随手选“其他”。后来只保留能对应管理动作的几类,填报质量反而好些。分类最好先小范围试行,再根据复盘需要调整。
把等待和返工单独记录确实有帮助,但客户现场的等待时间是否计入项目成本,各家合同口径可能不同。指标上线前最好先和财务、项目经理统一规则,否则同一份报表容易得出不同结论。
我比较认同不能用利用率给个人排座次。实际分析时还会遇到任务关联不完整、估算基线中途变更的问题;这些数据治理环节不解决,偏差率看起来再精确也很难指导排期。
