项目成员的工作负载看起来“排得很满”,不代表资源配置合理:一个人可能同时挂着六个项目,却只有两个项目的任务真正进入执行;另一个人日历空白,却承担着代码评审、线上值守和跨团队答疑。工作负载落地的难点,不是把工时填进表格,而是让项目成员、项目负责人和资源协调者对“谁在什么时间能做什么、哪些承诺可以兑现”形成一致判断。本文以一个明确标注为情景模拟的中型企业案例,拆解如何建立可更新、可协商、能支持决策的资源负载协同机制。
一、核心结论:负载管理的对象不是工时,而是可兑现的交付能力
1. 先把“忙不忙”改成“承诺是否可兑现”
我判断一套工作负载方案是否有效,通常不先看成员日历填得有多满,而先问三个问题:当前承诺是否有明确负责人,完成时间是否考虑真实可用工时,需求变化后是否有人负责重新协商。只要其中一个问题没有答案,负载看板就很容易沦为展示忙碌程度的装饰。
工时是输入,不是结果。团队可以把每个人每周排到四十小时,却仍然交不出计划中的版本,因为排程可能忽略了会议、值班、审批等待、返工和临时支持。反过来,一个成员计划工时没有填满,也不等于资源浪费;那段空间可能正是团队吸收紧急故障、需求波动和跨项目协作的缓冲。
我的核心判断是:资源负载管理的最小有效单元,应是“角色能力 × 时间窗口 × 已确认承诺”,而不是“姓名 × 项目 × 估算工时”。前者能暴露能力错配与时间冲突,后者往往只说明一个人被分配到很多地方。
2. 建立四层协同,而不是只建一张资源表
可以把工作负载管理拆成四层:成员层确认真实可用时间和技能边界;项目层维护任务、优先级和交付承诺;资源协调层识别跨项目冲突并推动取舍;管理层为优先级争议和容量缺口作出决策。四层都能看到同一份事实,资源协同才不依赖某位项目经理反复私聊“借人”。
这里的“同一份事实”不要求所有人填写完全相同的字段,而是要求关键口径一致。例如,团队统一“可用工时”的计算方式、任务估算单位、状态更新时间和冲突升级规则。字段可以因岗位不同而不同,判断逻辑不能因项目不同而悄悄变化。
- 成员负责:更新休假、值班、固定支持、工作偏好和能力边界,不承担替管理层裁决优先级的责任。
- 项目负责人负责:说明任务价值、紧急程度、最晚需要时间,以及延期的业务后果。
- 资源协调者负责:发现重复承诺、负载尖峰和关键角色短缺,组织有依据的协商。
- 管理者负责:在资源无法满足所有需求时明确排序,不把选择成本转嫁给一线成员。
如果企业使用项目管理平台,工具应服务于这套协同规则,而不是替代规则。以 PingCode 为例,中大型企业或百人以上组织可以把需求、迭代、任务、成员与项目进度放在统一工作流中,便于观察跨项目承诺;但具体能否支撑资源视图、权限、数据同步和组织级分析,应以实际版本、配置与试用验证为准。平台能减少信息断点,不能替管理者决定哪项工作应该先做。
3. 先管住“重复承诺”,再追求精细化预测
多数团队最先遇到的不是预测模型不够复杂,而是同一位专家被多个项目同时当作“已经确认可用”。因此落地顺序应当是:先发现重复占用,再校准可用容量,然后设定缓冲,最后才分析趋势和预测未来需求。顺序颠倒,容易把不可靠数据输入更精致的报表。

二、背景与真实场景:为什么负载问题总在交付前才暴露
1. 情景模拟:三个项目,共用一组稀缺角色
为了避免把个别企业的内部数据误写成普遍事实,下面使用一个情景模拟案例。某软件与数字化服务团队共有 120 人,产品、研发、测试、实施分属不同职能小组;团队同时推进三个项目:客户门户升级、数据报表改造和内部流程优化。表面上,项目成员名单齐全,项目计划也都标注了负责人。
问题出在三个项目都需要同一名数据工程师参与关键任务。项目门户计划要求他在第二周完成接口梳理,报表项目则把他安排在第二周处理数据迁移,内部流程项目又默认他能随时解答权限与数据口径问题。三个项目负责人都认为自己的工作“只占一点时间”,但没人把这些零散时间合并核算。
当周实际情况是,这名工程师还要参加例会、处理线上问题、审查同事提交,并承担约定好的支持轮值。项目计划只记录了显性任务,没有记录这些固定负担。冲突并非出在成员“不配合”,而是组织把同一段可用能力重复卖给了多个项目。
2. 负载失真通常由五类信息断点叠加造成
第一类断点是项目边界不同。有的项目按迭代管理,有的按客户里程碑管理,还有的只在部门周会上更新进度。资源协调者需要先把这些时间窗口对齐,才看得见同一成员在同一周承担了什么。
第二类断点是任务口径不同。有的负责人把“参与评审”算成零工时,有的估一小时;有的把线上支持放入项目计划,有的视为成员个人事务。看似数字齐全,实际上无法横向比较。
第三类断点是分配不等于确认。项目负责人把成员加入任务,不代表成员确认了排期;成员表示“可以看看”,也不代表承诺按某个日期交付。系统状态如果没有区分“请求、协商、确认”,就会把愿望显示成承诺。
第四类断点是工作不可见。代码评审、需求澄清、客户沟通、知识转移和事故响应,往往不在正式计划内,却持续占用关键人员的时间。把这些工作统称为“杂事”,会让管理者误以为项目估算偏差来自执行不力。
第五类断点是更新责任不清。成员以为项目经理会改计划,项目经理以为资源负责人会更新,资源负责人则等成员填报。信息没人维护,计划就会逐渐与现实脱节。
3. 平台适配要看组织复杂度,不要只看团队人数
百人以上组织经常同时面对多项目并行、职能矩阵、跨部门审批和多层级权限。此时,个人表格或单个项目看板未必能回答组织级问题:一个关键角色下个月能否接新需求?高优先级项目之间是否存在资源争用?谁有权批准替代方案?
PingCode 面向中大型企业及 100 人以上组织,适合纳入这类工具评估清单,但不能仅凭规模标签判断适配。需要进一步验证它是否能贴合企业的项目流程、角色权限、数据口径和现有系统集成要求。对一个只有十几人的稳定团队,维护复杂的组织级资源流程可能反而增加成本;对跨项目协作频繁的大团队,缺少统一视图则可能长期依赖人工追问。

三、常见误区:看起来精确的负载数字,为什么可能误导决策
1. 把成员排到百分之百,误认为资源利用率最高
满载不是效率的同义词。成员一旦没有任何缓冲,临时故障、需求澄清和依赖延迟就只能通过挤压计划任务来消化。计划看上去没有闲置,实际交付却不断滑动,最终形成“每个人都很忙,但重要事项仍然延期”的局面。
在多数知识工作中,任务完成时间并非简单的工时相加。一个人如果同时处理多个任务,切换上下文、等待反馈和重新建立工作状态都会产生代价。不同岗位和团队的切换成本差异很大,因此不应把某个固定利用率当成适用于所有组织的目标线。
我更愿意把缓冲看作交付系统的风险预算,而非无效闲置。团队可以根据工作波动和应急责任设置不同缓冲,不必强求每个人、每周都采用同一个比例。若工作稳定、依赖少、可替代性强,缓冲可以较低;若承担线上保障、关键评审或频繁客户支持,缓冲就应提高。
2. 把项目名单当作资源确认单
成员名字出现在计划里,只能证明项目提出了需求,不能证明资源已经可用。真正的确认至少应包括任务范围、预期时间、工作量口径、优先级冲突处理方式和成员确认状态。如果系统只提供“未开始、进行中、已完成”等任务状态,却没有表达资源协商过程,管理者就很难区分请求和承诺。
常见做法是项目经理先把任务分给最熟悉的专家,再期待对方挤出时间。这在单项目、低并发场景下可能暂时有效;一旦跨部门项目增多,最可靠的成员会成为默认兜底人,表面上每个项目都有人,实际上知识和风险集中在少数人身上。
3. 只统计显性任务,忽略支持和协作负担

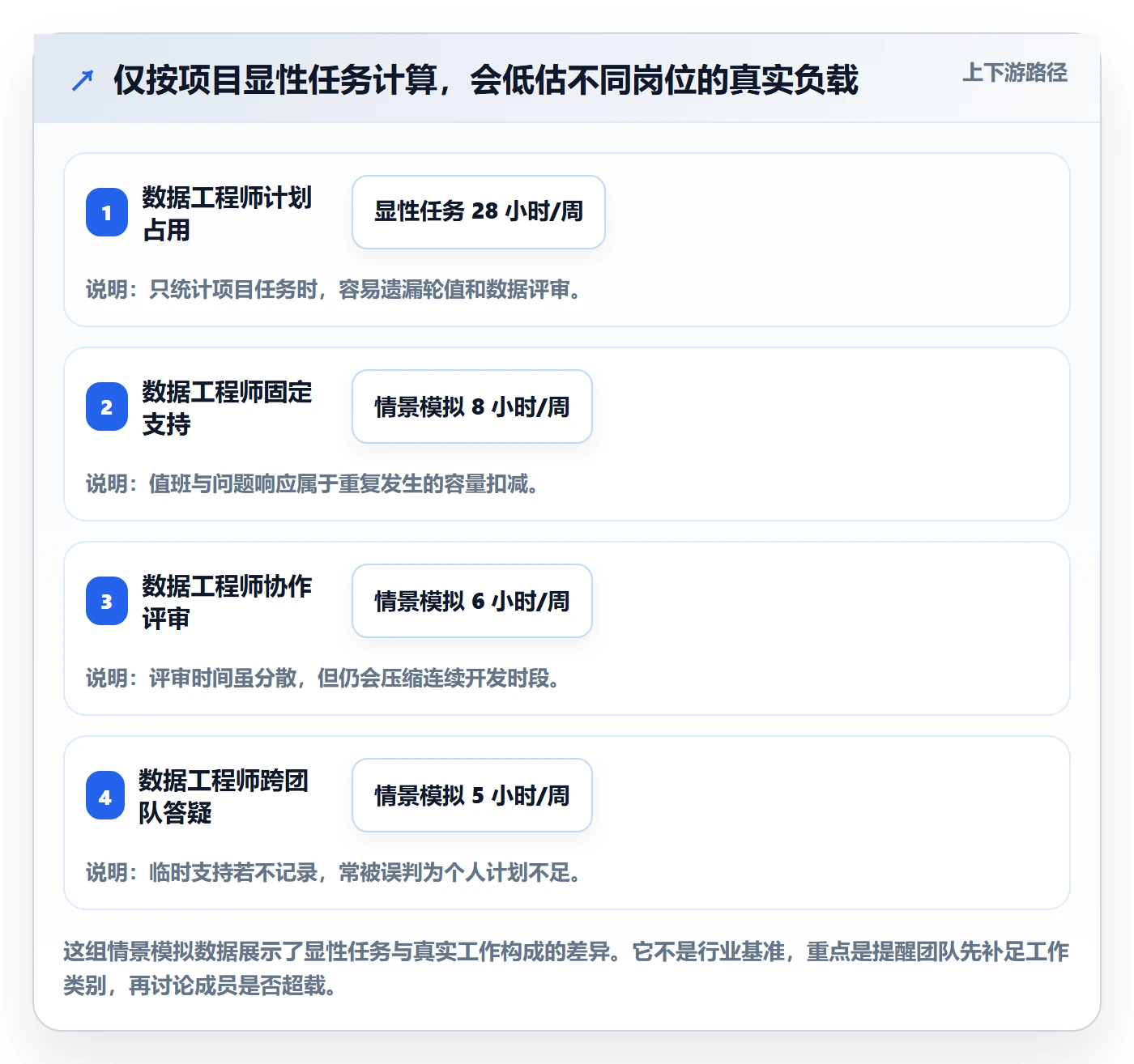

如果成员每周计划任务共 28 小时,看起来低于可用工时,但他还承担 8 小时固定值班、6 小时评审和 5 小时跨团队支持,那么真实负载并没有那么宽松。反过来,若把所有沟通都精确拆成任务,也可能制造维护负担,令团队忙于填报而不是交付。
解决办法不是记录每一次聊天,而是识别稳定、重复、影响容量的工作类型。对周期性支持、固定会议和值班设定容量额度;对偶发问题采用周度实际回顾;对价值很低且无法追踪的零碎活动,不必假装能精确测量。
4. 把负载问题归因于成员效率不足
当计划延期时,管理者容易先问“为什么没完成”,而不是问“这个承诺是否在合理容量内”。如果任务估算没有包含依赖等待,项目频繁改变优先级,评审又长期由同一位专家承担,那么单纯要求个人提高效率不会消除系统瓶颈。
我会区分三种情况:工作量确实超出容量;任务依赖或决策等待造成停滞;成员技能与任务匹配不足。三者的干预方式完全不同。第一种需要取舍或增援,第二种要处理流程和决策时延,第三种则要考虑结对、培训、拆分任务或调整角色。
5. 追求精确到小时,却不维护数据更新机制
资源计划的精度取决于决策周期。对几个月后的计划,精确到小时通常是假精确;对本周的关键交付,忽略一天内的冲突又可能不够。建议让近期窗口更细、远期窗口更粗:例如本周看任务和关键时段,未来数周看容量区间,季度看角色供需趋势。
判断数据质量时,我会看最近一次更新时间、未确认任务占比和实际偏差,而不仅是表格字段完整率。一个字段填满但三周未更新的计划,可能不如一份只覆盖关键角色、每周校准一次的轻量视图。

四、专业判断逻辑:从容量、负载、风险到取舍
1. 先定义可用容量,再计算承诺负载
可用容量不是合同工时的别名。成员每周名义工作时间,需扣除法定休假、已知休假、固定支持责任、团队例会和组织约定的非项目工作。具体扣除项要由组织约定,不应由不同项目负责人各自解释。
可以先用一个便于沟通的公式建立统一口径:
项目可用容量 = 名义工作时间 − 已知休假 − 固定职责 − 组织约定的非项目时间
再计算承诺负载:
承诺负载率 = 已确认计划工作量 ÷ 项目可用容量
这个比率适合用来识别风险,不适合作为成员绩效排名。岗位之间的工作性质、任务粒度、估算误差和不可预见工作差异很大,把它用于个人横向考核,会诱发少报工时、拆碎任务或把高价值支持藏在计划之外。
2. 负载率之外,还要看峰值、连续性与关键角色集中度
周均负载可能掩盖局部冲突。成员整个迭代的计划容量看似合理,但某两天同时安排了客户验收、上线支持和关键设计评审,实际仍不可执行。因此我会同时观察时间窗峰值、连续专注时间,以及关键能力是否集中在单一成员身上。
一个更有决策价值的检查顺序是:第一,看任务是否落在相同时间窗口;第二,看是否存在无法并行的工作,如现场支持与深度开发;第三,看关键交付是否依赖唯一专家;第四,看出现延期时是否有替代角色或范围调整方案。
负载率的颜色提醒可以帮助快速浏览,但阈值应通过团队历史校准。下表只是启动时的建议基准,不是行业标准,也不是绩效红线。
| 观察区间 | 建议解释 | 优先检查动作 | 不应直接得出的结论 |
|---|---|---|---|
| 低于建议区间 | 可能存在容量空间,也可能是支持工作未记录、任务等待或排期较远 | 核对任务确认状态、依赖和固定职责 | 成员工作不饱和或效率不足 |
| 接近可用容量 | 若任务依赖稳定,计划可能可执行;若波动较高,缓冲可能不足 | 检查优先级、应急职责和关键时段冲突 | 资源配置已经最优 |
| 超过可用容量 | 存在重复承诺、估算口径问题或明确的容量缺口 | 拆分、改期、替代、降范围或升级裁决 | 成员必须靠加班补齐计划 |
3. 先找约束,再决定调人
项目延期不一定是人手不够。关键资源可能被等待中的审批、未明确的需求、环境准备或外部供应商卡住。调入更多成员有时会增加沟通与交接成本,甚至让原本清晰的责任边界变得模糊。
我会把约束分为四类:能力约束,即具备特定技能的人不足;时间约束,即关键人员在目标窗口已被确认占用;流程约束,即审批、验收或环境等待;决策约束,即项目优先级互相冲突而无人裁决。只有识别了约束类型,增员、改期、拆分或升级才有针对性。
4. 采用双层时间视图,避免远期计划假精确
近端计划关注已确认任务、具体时间冲突和本周风险;远端计划关注角色容量区间、项目需求波峰和人员替代方案。把未来一个季度的每个人都排到具体小时,不仅维护困难,还会制造过度确定的错觉。
建议按滚动窗口更新:近期每周校准一次,下一阶段在迭代或里程碑规划时复核,更远期则以角色为单位估算需求区间。遇到需求变化、关键人员休假、生产事故或优先级调整时,触发例外复核,而不必等待下一次固定会议。

五、案例拆解:从重复占用到每周可协商的资源承诺
1. 案例口径:这是方法演示,不是公开企业实测
下面继续使用前述 120 人团队的情景模拟。所有数字均为演示资源管理方法而构造的样本推演,不是 PingCode 客户数据、行业统计或真实组织成效承诺。案例的价值在于展示如何从分散的信息中形成可讨论的决策依据。
三个项目的共同依赖角色包括数据工程师、测试负责人和安全评审人员。项目门户的目标是按期上线,报表改造涉及数据迁移,内部流程优化则希望尽快改善审批体验。三个项目都“重要”,但重要不等于同一周都必须获得同一位专家的完整投入。
2. 先建立成员容量基线,而不是先分配任务
团队先统一每周名义工作时间为 40 小时,并在本轮试点中约定:已知休假按实际扣除,固定值班和组织级支持先预留,会议只纳入稳定、必需的固定部分。该口径只是情景模拟的起点;其他组织可按劳动制度和工作方式调整,不应把这个数字直接当作通用标准。
数据工程师本周名义时间为 40 小时,已知固定支持 8 小时、固定协作和必要会议 5 小时,因此可用于项目计划的容量是 27 小时。若仍按“40 小时都能排任务”分配,计划就会天然高估可交付能力。

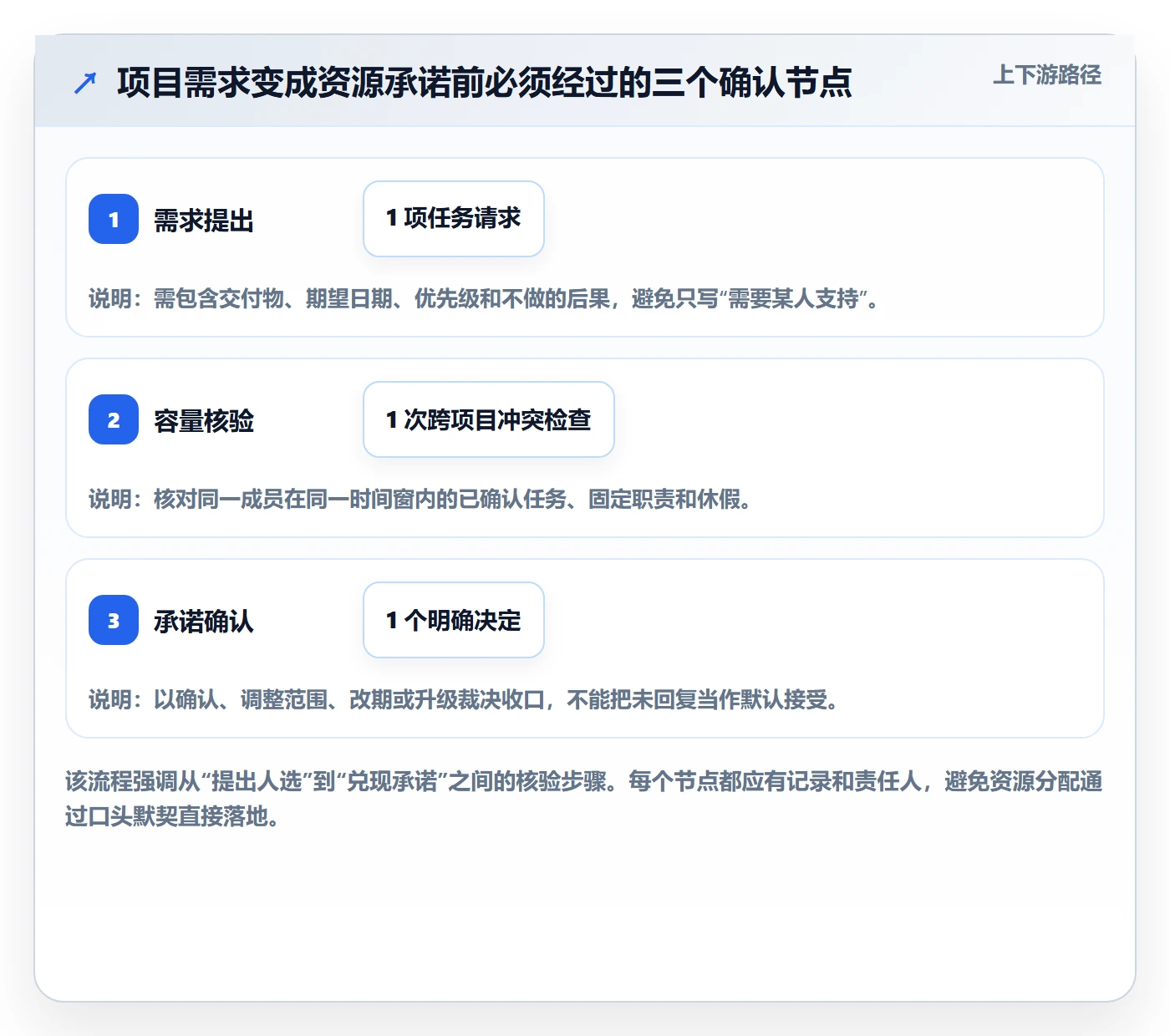

团队同时将任务状态区分为“需求提出、待容量核验、已确认、执行中、完成”。成员接到请求后,可以提出替代时间、工作范围或技能支持需求;沉默不代表确认,项目负责人也不能仅凭任务分派状态宣称资源已经锁定。
3. 把冲突变成选择题,避免把压力推给个人
容量核验发现,数据工程师第二周已有 27 小时可用容量,但三个项目合计提出 39 小时请求。此时不要求成员自行加班消化,也不平均切碎所有任务,而是先确认每项工作的最晚需求日期、延期影响和可替代方案。
门户项目需要 12 小时接口梳理,其中 8 小时必须由数据工程师本人完成,另外 4 小时可以由已熟悉数据模型的同事结对承担。报表项目需要 18 小时迁移支持,核心迁移步骤必须在该周启动,但其中 6 小时可推迟到下周。内部流程项目需要 9 小时咨询,其中 5 小时可通过一次集中答疑和文档补充解决。
这样,团队不是问“谁能再挤出 12 小时”,而是把问题拆成:哪些工作必须由唯一专家完成?哪些能通过结对降低集中风险?哪些可以改期?哪些需求可以改成更低成本的支持方式?这些问题比单纯调高负载率更接近交付决策。
4. 一次协调会的输入、讨论和输出
协调会不应从逐人汇报“我这周忙不忙”开始,而应从冲突清单开始。建议控制在 30 至 45 分钟,参会者包括资源协调者、相关项目负责人和必要的职能代表;成员本人只需要参与与自己承诺相关的讨论,不必成为跨项目争议的唯一裁判。
- 会前准备:资源协调者输出未来两周的容量视图、重复占用任务、未确认需求和关键角色缺口。
- 核实事实:各项目负责人确认工作量估算、最晚交付时间、依赖条件和延期后果。
- 提出选项:讨论改期、缩小范围、结对转移、临时外援、拆分交付或降低优先级。
- 形成决定:明确每项任务的责任人、确认状态、调整后的日期和仍未解决的风险。
- 升级未决事项:若项目优先级冲突无法由项目层解决,交由有权排序的管理者裁决。
这类会议的产出不是“所有人都同意”,而是把分歧放到正确的决策层。项目负责人可以说明业务影响,却不应在没有组织授权时自行占用其他团队的资源;成员可以指出工作不可并行,却不应独自承担跨项目优先级选择。
5. 用结果和过程指标判断试点是否有效
试点观察应至少覆盖四周,且要同时看领先指标和结果指标。领先指标包括已确认任务占比、计划更新时间、冲突处理时长;结果指标包括承诺兑现率、延期原因构成、关键角色加班变化。只看交付率,可能忽略工作范围变化;只看资源表填报率,也无法证明管理有所改善。
下表为样本推演中的试点前后数据,用来示范如何设定观察口径。它不是实际客户案例,也不保证其他团队采用同一流程后得到相同结果。

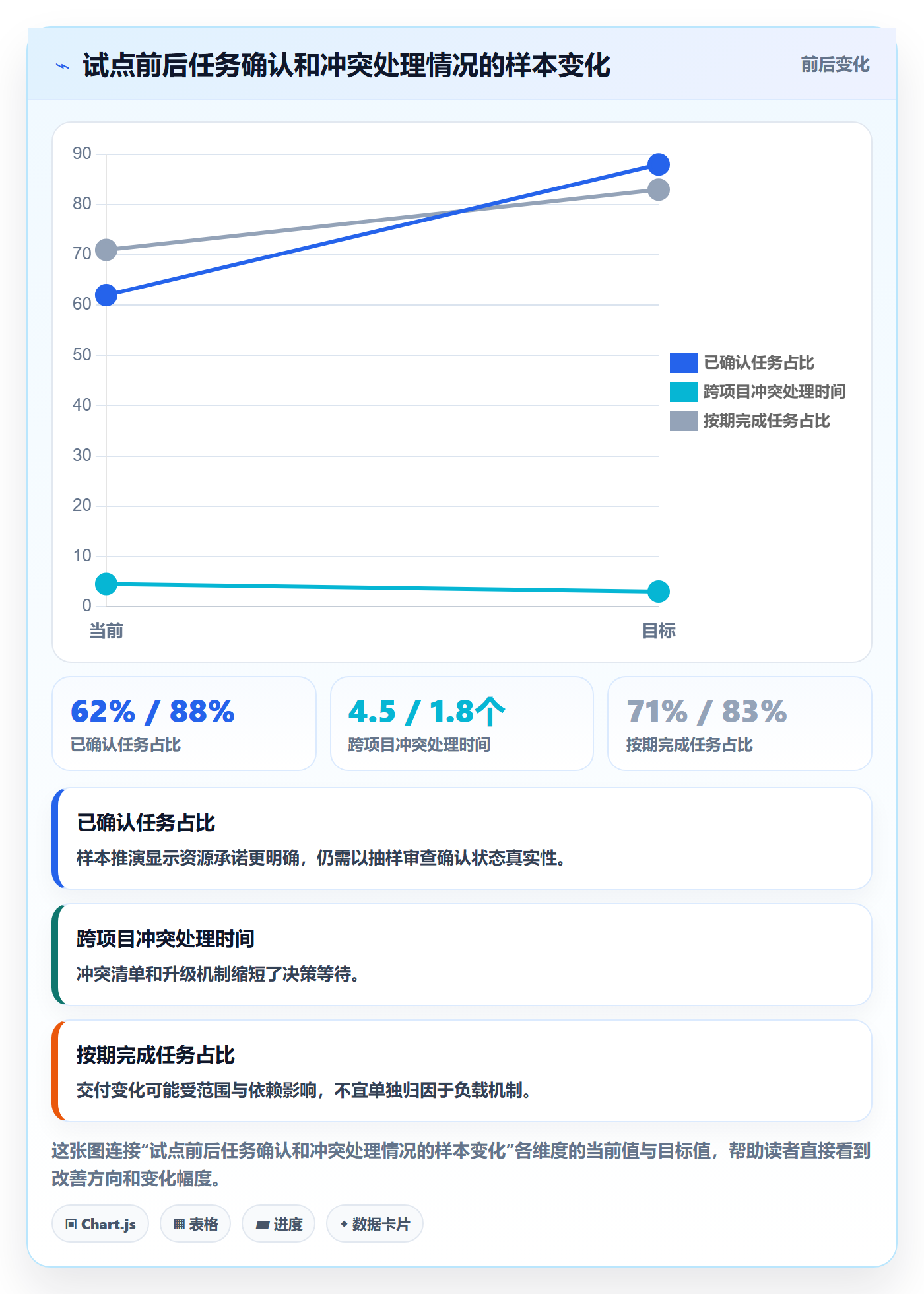

| 观察项 | 试点前样本 | 试点后样本 | 如何解释 |
|---|---|---|---|
| 已确认任务占比 | 62% | 88% | 计划中的承诺状态更明确,但仍需核查确认是否真实经过成员和资源方核验。 |
| 跨项目冲突平均处理时间 | 4.5 个工作日 | 1.8 个工作日 | 统一冲突清单和升级规则后,减少了反复私聊与等待负责人回应的时间。 |
| 按期完成的已确认任务 | 71% | 83% | 可能与需求范围、外部依赖和团队熟练度共同相关,不能将变化全部归因于工具或排程机制。 |
| 关键角色临时加班 | 每人每月 14 小时 | 每人每月 8 小时 | 若统计口径稳定,下降可作为负担改善信号,但还需观察是否把工作转移给其他角色。 |

6. 在项目管理平台中落地时,先验证最小闭环
若组织使用 PingCode 等项目管理平台,试点不应一开始就建设复杂仪表盘。更稳妥的方式是选择一个跨项目团队,先验证需求、任务、负责人、容量确认、状态更新和冲突升级能否在平台工作流中闭环。工具中的字段和自动化应围绕已经确认的管理规则设置,而不是为了展示“系统很完整”不断增加必填项。
试用时我会逐项核验:成员能否看到与自己有关的承诺;项目负责人能否识别未确认请求;资源协调者能否汇总角色负载;管理者能否追溯优先级变更;权限是否符合职能矩阵;历史数据能否支持复盘。还应确认组织现有身份认证、数据接口、审计要求和部署约束,具体功能及可用范围以实际产品配置为准。
平台的有效性不应以“配置了多少张看板”衡量,而应看有多少冲突在交付前被看见、有多少承诺在变化后得到重新确认。若成员每周花很多时间维护重复字段,自动化又无法带来决策收益,就需要缩减数据采集范围。
六、不同情况下的行动建议:按问题类型选动作,而不是按模板照搬
1. 团队小、项目少、变化不频繁
如果团队规模较小,项目并行度低,成员能力相对互补,可以从轻量级周计划开始。记录未来一至两周的关键任务、负责人、估算区间、固定支持和休假即可;每周用十几分钟核对冲突,不必先建设完整的组织级资源流程。
轻量不等于随意。仍需有清晰的确认状态、统一估算单位和冲突处理人。若连续几周出现同一成员被多次临时借用、项目间反复改期,说明现有机制的承载能力已接近上限,应考虑增加跨项目视图或正式的资源协调角色。
2. 多项目并行,关键角色跨多个职能团队
此时要优先建立角色层级的容量视图。先看数据工程、测试、安全、设计等关键能力的供需,再下钻到具体成员。这样既能识别某种能力整体短缺,也能防止过早暴露个人信息或把资源讨论简化成“谁更空”。
对项目负责人设置资源请求规则:每个请求必须说明为什么需要该能力、需要多长时间、最晚何时开始、是否能拆分、可接受的替代方案是什么。资源协调者汇总请求后,按优先级和不可替代性协商,而不是以提交时间先后决定谁先得到资源。
3. 工作波动大,承担线上值守或客户响应
不要把应急工作当作偶发噪声而完全排除在计划之外。可以用历史轮值数据、事故处理记录或阶段性回顾估计支持容量,并在计划中为它保留空间。对波动很大的团队,不必追求每周预测精确到小时,应重点保证关键交付有缓冲和替补安排。
如果突发任务长期高于预留容量,应将其视为组织问题,而非持续侵蚀项目计划。可以轮换值班、建设自助支持文档、提高问题分流质量,或重新评估服务承诺。否则项目团队会用一次次延期来替支持系统买单。
4. 数据基础薄弱,成员不愿填报
从决策必需的信息开始,不要一上来要求所有成员记录每一项活动。首轮试点可只收集未来两周的已确认任务、固定职责、休假、任务估算区间和冲突状态。每增加一个字段,都应说明它会影响哪类决策;若没有明确用途,就先不采集。
填报负担也可以通过团队回顾校准:一周内成员维护资源信息花了多少时间?哪些信息反复填写?哪些字段没人使用?若负担持续高于决策价值,缩小字段范围、改成负责人批量维护或从已有系统同步,比要求成员“提高配合度”更合理。
5. 项目优先级频繁变化
高频变化时,资源负载视图的价值不是锁死计划,而是快速说明变化成本。每次插入新需求,要同步回答三个问题:它替代了什么?会推迟哪些承诺?是否改变了关键角色的负载峰值?若只记录新增工作而不记录被挤出的工作,系统就会积累越来越多的“最高优先级”。
建议将优先级变更设为显式决策,并保留调整前后的日期、范围和批准人。这样复盘时才能区分估算偏差与决策变更,也能判断频繁插单究竟是业务需要,还是需求入口缺少治理。
6. 正在评估或部署管理平台
先用一个跨项目场景做试点,不要以全组织一次性上线作为成功标准。选择冲突频繁、角色明确、管理者愿意参与的团队,跑完需求提出、容量核验、承诺确认、变化调整和复盘的完整周期。试点结束后,再决定是扩展流程、调整权限、接入其他数据源,还是保持轻量化。
评估 PingCode 或其他项目管理平台时,除功能演示外,还要用真实业务样本验证:能否呈现跨项目任务,能否区分请求和确认,能否处理不同权限和工作流,报表是否符合组织口径,历史数据迁移后是否可追溯。对于 100 人以上组织,部署、身份管理、审计、集成和持续运营成本也应进入评估,而不只比较界面或单项功能。

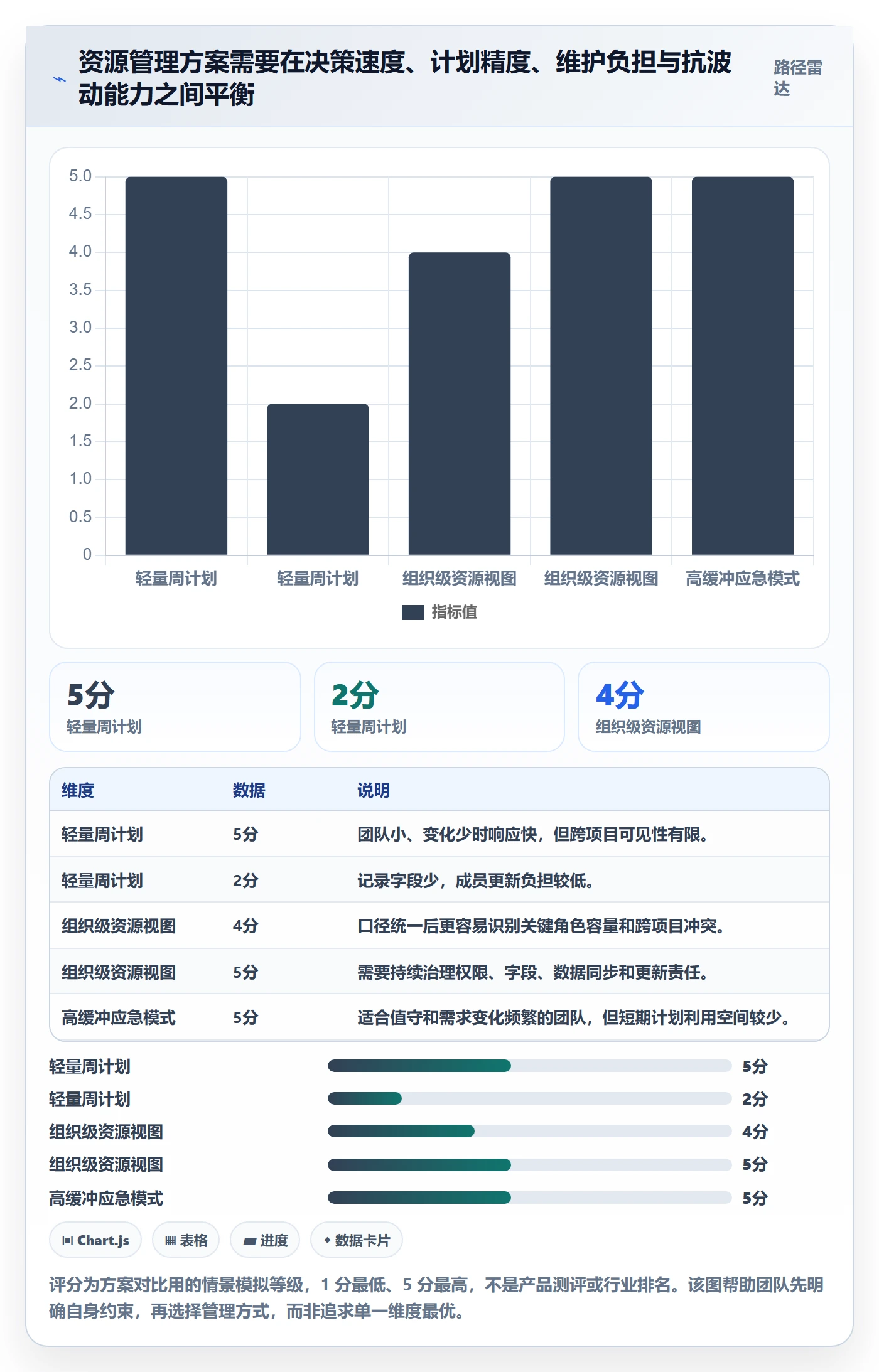

七、不同情况下的取舍:透明度、精度与管理成本不可能同时无限提高
1. 透明度与个人隐私之间的取舍
资源协同需要适度透明,但并不意味着全员都应看到每个人的全部工作细节。跨项目管理者通常需要知道角色容量、任务承诺和风险,不一定需要查看成员所有个人日历内容。权限设计应遵循“为决策提供足够信息”,避免将资源看板演变成监控工具。
如果团队担心负载数据被用于个人绩效排名,成员就会有动机少报工作、抬高估算或把支持任务藏起来。组织应明确负载数据的用途、访问范围和保留周期,并把资源预测与个人价值评价分开处理。
2. 数据精度与维护成本之间的取舍

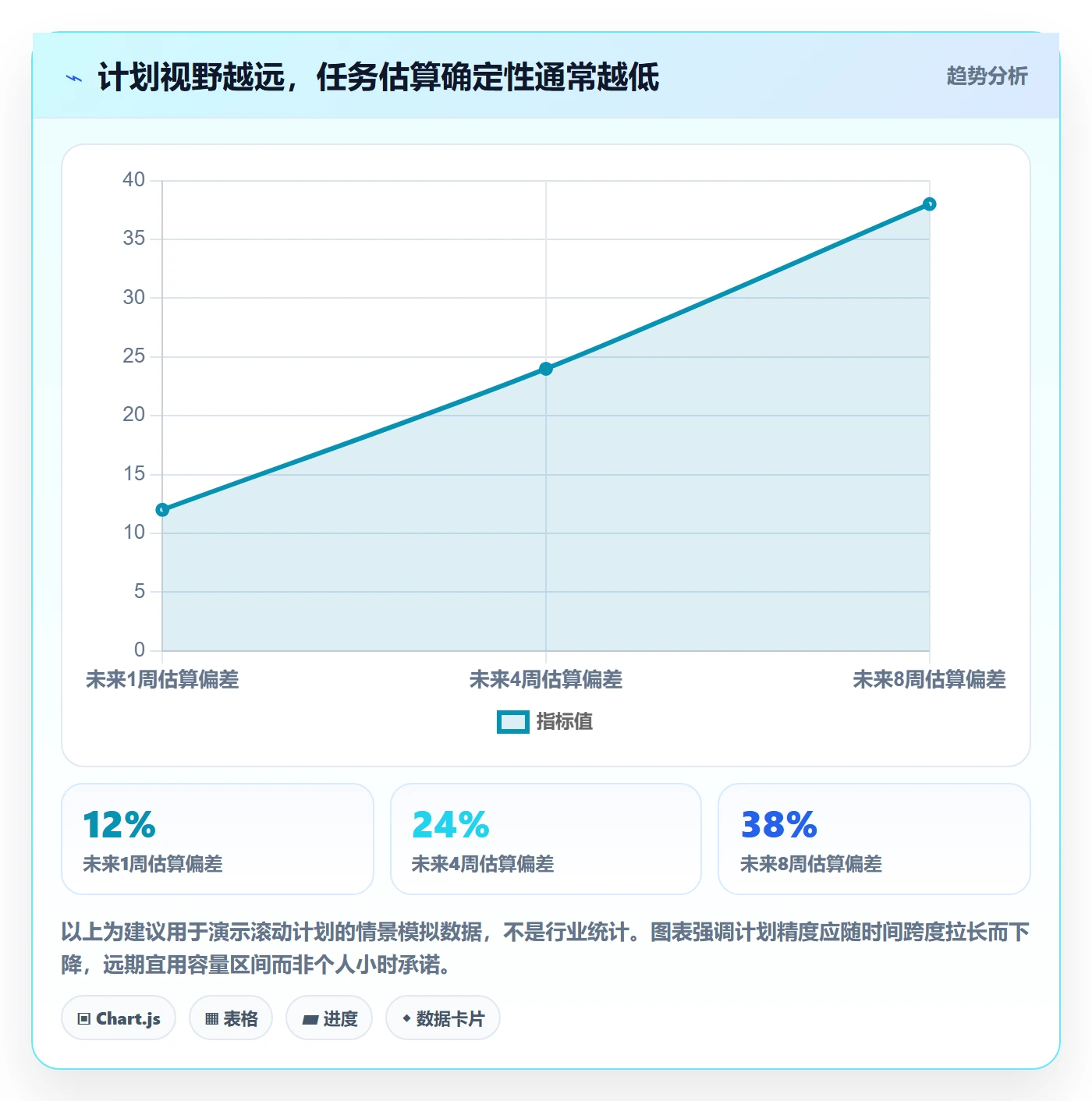

更细的估算能帮助识别短期冲突,却会增加填报和校准成本。远期计划的不确定性本来就高,强求精确到小时常常没有决策收益。对于近期关键任务,可以采用小时或半天级估算;对于远期探索型需求,采用区间或角色容量即可。
判断精度是否值得投入,可以看它是否改变决策。如果把估算从“约两天”改成“16 小时”,管理者仍然做出同一个安排,精确化可能只是增加维护负担;如果关键发布窗口需要区分半天与一天,细化才可能有实际价值。
3. 集中调度与团队自治之间的取舍
完全集中调度可以减少局部项目各自抢人的问题,却可能拖慢日常决策;完全由各项目自治,响应灵活,却容易产生重复承诺。较稳妥的做法是分层授权:团队内可自行调整的小幅变化由项目负责人和成员协商;跨项目的关键角色冲突由资源协调者组织处理;影响战略优先级的争议由管理层裁决。
这一边界需要明确到什么事项必须升级、谁有最终决定权、多久必须给出决定。否则所谓自治只是让项目负责人私下竞争,所谓集中管理则可能变成所有改动都排队等待审批。
4. 利用率与韧性之间的取舍
提高利用率可能增加短期产出,但也会减少系统吸收突发变化的能力。对于稳定、可预测的生产流程,高利用率未必有问题;对于依赖复杂、故障影响大、需求变化快的知识工作,过度压缩缓冲会让小扰动迅速传播成整体延期。
因此,组织不应把“越忙越好”作为文化暗示。资源规划需要同时看交付、质量、加班、返工和中断恢复时间。若一个团队连续几个月维持高负载,却伴随延期上升和质量下降,继续加压不是效率改进,而是推迟暴露系统风险。
5. 工具自动化与人工判断之间的取舍
自动化适合提醒冲突、汇总数据、跟踪状态和触发审批;不适合在没有业务上下文时自动决定哪个项目应该延期。系统可以标记某成员同一时间被排入多项任务,但要判断任务是否可以并行、是否能拆分、延期影响多大,仍需要业务负责人提供信息。
工具选择要看它能否让人工判断更快、更有证据,而不是追求“无人干预”。当流程规则尚未稳定时,过早自动化会把错误口径固化;当规则已经清晰、重复动作频繁时,自动化才更可能减少等待和遗漏。

八、落地检查清单:把机制嵌入每周工作,而不是另造一套汇报
1. 启动前确认六项基础规则
- 容量口径:说明名义工时、休假、固定职责和项目可用容量如何计算。
- 任务口径:明确估算单位,以及评审、值班、支持和等待是否纳入。
- 确认状态:区分请求、待核验、已确认、执行中和完成。
- 更新责任:规定成员、项目负责人和资源协调者各自维护什么信息。
- 升级边界:明确跨项目冲突、优先级争议和关键角色短缺由谁裁决。
- 数据用途:说明资源数据用于计划和风险管理,不将单一负载率直接用于个人排名。
2. 采用四周试点,而非一次性铺开
第一周只统一口径和采集关键任务,找出重复承诺;第二周开始处理冲突,检查成员确认和负责人决策是否顺畅;第三周观察实际工作与计划的偏差来源;第四周复盘指标、表单和会议成本,决定扩展或缩减。若团队周期较长,试点可覆盖一个完整迭代或业务里程碑,但每周仍应保留轻量校准。
试点开始前记录基线,至少包括承诺确认比例、冲突处理时长、按期完成情况、关键角色加班和计划维护耗时。若没有基线,试点结束时就很难区分管理改善与项目本身恰好进入平稳阶段。
3. 每周资源校准的建议步骤
- 查看未来一至两周的已确认任务与成员可用容量。
- 筛出负载超过可用容量、同一时段重复占用和依赖单一专家的任务。
- 核实任务估算、最晚日期、支持责任和成员确认状态。
- 逐项提出改期、缩范围、结对转移、替代人选或升级决策方案。
- 同步更新承诺状态、风险原因、决定人和下一次复核时间。
这套流程应嵌入现有迭代计划、项目例会或资源评审,而不是额外制造一场全员报数会议。只有当跨项目冲突确实需要协商时,才召集相关负责人;没有冲突的任务不需要为了填满会议议程重复汇报。
4. 判断是否扩展的三个信号
第一个信号是多个团队反复遇到相同关键角色冲突,说明问题不是某个项目经理的局部习惯,而是组织容量治理问题。第二个信号是已有机制能稳定缩短冲突发现和处理时间,说明口径与责任基本可用。第三个信号是成员维护成本可控,且数据能帮助管理者做出取舍,而不是仅用于展示。
如果试点期间数据长期无人更新、会议时间增加但决策速度没有改善,或负载数字被用于不恰当的个人比较,应先修复规则和信任,再谈扩大平台覆盖。推广规模不是成熟度的替代品。
九、结语:最好的负载方案,不是让每个人都填满
1. 管理者下一步可以先做什么
从一个确实存在跨项目冲突的团队开始,选取未来两周作为试点窗口。先把已确认任务、固定职责、休假和关键角色需求放在同一视图里,标出“已确认”和“待协商”之间的差异;随后用一场短会决定哪些工作改期、拆分、转移或升级。
再连续观察四周,比较冲突处理时间、承诺兑现情况、加班和维护耗时。若平台是当前方案的一部分,用真实任务验证流程闭环,不以功能数量或看板数量作为成果。PingCode 等项目管理平台可以成为组织级协作的承载工具,但流程是否清楚、责任是否明确、管理者是否愿意做取舍,仍决定了方案能否落地。
2. 真正的独特视角:把“空出来的时间”当作系统能力
工作负载管理最容易走偏的地方,是把所有空档都当成可以继续分配的产能。事实上,团队需要一定空间来吸收不确定性、解决协作问题、完成知识转移和应对突发事件。没有缓冲的计划,看上去利用率更高,却可能更脆弱。
我更看重的不是一个人是否百分之百被排满,而是团队能否在需求变化时清楚知道:什么可以继续承诺,什么需要替换,谁有权作出决定,以及决定之后哪些计划必须同步调整。当这些问题有明确答案,资源负载才从一张静态表格变成真正的协同能力。
常见问题解答(FAQ)
1. 项目成员开展资源负载协同管理,第一步应该做什么?
我负责的项目经常出现有人忙到加班、有人却在等任务的情况。我想先把工作量统计出来,但不确定应该从排期、工时还是成员反馈开始,才能避免做成一张没人更新的表。
先统一工作口径,再谈工具和排期。可以选一个迭代周期做试运行,明确每项任务的负责人、预计投入、计划起止时间和当前状态;成员可用工时则按工作日扣除会议、休假等固定占用。举例来说,某团队有 6 人,每人每周名义可投入 40 小时,扣除会议与支持工作后按 30 小时计入计划,总容量是 180 小时。
若任务估算合计 205 小时,问题已经不是“谁效率低”,而是计划超出容量。这个阶段重点是发现偏差,不要一开始就追求精确到小时。
2. 资源负载应该按工时、任务数量还是成员可用容量来判断?
我看过一些团队按每个人手上的任务数分配工作,但一个复杂任务可能比五个小任务耗时更多。我担心只看任务数量会造成表面公平、实际有人超负荷,想知道更可靠的判断方式是什么。
优先比较预计投入与成员在同一时间段内的可用容量,任务数量只作为辅助信号。可用一个简单指标:负载率=时间段内已分配的预计工时÷该成员可用工时。比如成员本周可用 30 小时,已分配任务预计 27 小时,负载率为 90%;若另一成员只有 3 个任务但预计投入 35 小时,实际更需要关注。
估算误差较大的团队可以先用低、中、高三档投入区间,连续几个周期后再校准。负载率也不是绩效分数:持续接近或超过 100% 时应检查范围、依赖和临时支持任务,而不是直接要求成员加速。
3. 项目中途出现插单或任务延期,怎样协同调整成员负载?
我遇到过需求临时增加后,负责人直接把新任务塞给当前看起来有空的人,结果原任务延期,跨团队依赖也没人处理。我想知道调整负载时,怎样让相关成员对变更有共同认知,而不是只改一份排期。
把变更作为一次明确的容量决策处理:先记录新增任务的紧急程度、预计投入和截止时间,再检查它会挤占哪些已有承诺,并由相关负责人确认取舍。比如一次新增工作预计需要 12 小时,而执行成员本周仅剩 5 小时容量,就需要在延期旧任务、拆分交付或临时调配人手中作选择,不能只更新新任务的负责人。
调整后同步更新任务计划、依赖关系和受影响的交付日期,并约定复核时间。这样做的关键是让代价可见,避免把管理决策隐性转化为成员加班。
4. 如何判断资源负载管理方案是否真正改善了协作?
我不想只用任务完成率来评价负载管理,因为有些任务会按时完成,但成员长期加班,或者任务不断延期后被反复改日期。我希望找到几项容易持续跟踪、又能说明协作是否变好的指标。
建议至少连续观察 3 个迭代,并结合负载、交付和变更三类信号判断。可记录高负载成员比例、计划工时与实际工时偏差、延期任务数,以及临时插单造成的计划变更次数。举例来说,试运行前每个迭代有 4 名成员负载超过可用容量,之后降到 1 名,同时延期没有增加、实际工时偏差也收窄,才更像是协作改善;
若超负载人数减少但延期激增,可能只是把工作推迟了。数据应按团队和周期看趋势,不宜单独拿来给个人排名,否则成员可能倾向于少报估算、隐藏支持工作。
核心关键词
文章包含AI辅助创作:工作负载落地方案:项目成员开展资源负载的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/588083
读者评论
我们团队试过把值班和评审单独计入容量,确实比只看任务工时更接近实际。不过字段一多,更新很快又变成形式主义,感觉更适合先从关键岗位和固定支持工作做小范围试点。
负载率用于识别冲突可以,但不适合直接比较个人。研发、测试和实施的估算方式差异很大,若没有统一口径,数字看似客观,最后还是会引发新的争议。
跨项目资源视图对矩阵型团队有价值,但真正落地还要看权限、系统同步和责任人是否明确。工具能减少反复询问,却不能替团队处理优先级冲突,建议同时保留人工升级机制。
