产品团队有 8 名产品经理,排期表看起来人人都排满了,为什么关键版本还是一再延期?我在梳理资源负载时反复看到同一种情况:团队把“排了多少工作”当成“有多少产能”,却没有区分可用时间、工作类型、并行切换和风险缓冲。Capacity(容量)流程的核心不是把每个人填到 100%,而是用一套可复核的口径,判断团队在某个时间窗口内能可靠承诺多少工作。本文从产品经理的资源规划入手,拆解关键指标、计算方法、治理流程和适用边界,并用明确标注的情景模拟说明如何把容量数据转成可执行决策。
一、先讲核心结论:Capacity 管的是可靠承诺,不是日历填满
1. 先把三个概念分开
Capacity 通常译作容量或可用产能,指团队在一个明确时间窗口内,能够投入某类工作的有效时间。它不是名义工时,也不是员工合同上的标准工时。对于产品经理而言,评审、用户研究、需求澄清、跨部门协调、生产问题响应都可能消耗容量,但它们的比例和确定性不同。
Workload(工作负载)指已经承诺或预计需要投入的工作量。Utilization(利用率)是负载与容量的比值。三者不能混为一谈:容量是供给,负载是需求,利用率是两者的关系。把三者拆开后,团队才知道问题究竟是人手不足、需求过量,还是工作估算和实际投入之间存在偏差。
| 概念 | 回答的问题 | 常见口径 | 容易混淆之处 |
|---|---|---|---|
| 名义工时 | 按日历计算,理论上有多少工作时间? | 工作日 × 标准工时 | 没有扣除休假、会议、支持工作和不可预见事项 |
| 有效容量 | 扣除固定占用后,真正能用于计划工作的时间有多少? | 名义工时减去已知损耗与保留量 | 容易被高估,尤其忽略跨团队协作 |
| 工作负载 | 已承诺工作预计要消耗多少时间? | 工作项估算工时或人天 | 工作项数量不等于工作量 |
| 利用率 | 计划负载占有效容量的比例是多少? | 计划负载 ÷ 有效容量 | 高利用率不等于高产出 |
2. 产品团队需要的是分层容量,不是一个总数
如果把产品经理每周 40 小时都视为同一种可调度资源,计划很快会失真。需求研究和方案设计需要连续专注时间,评审和同步会议具有固定时段,线上问题和临时决策则有突发性。它们虽然都占用时间,却不能互相无损替换。
我更建议把容量拆成三层:基础容量用于例行职责和固定承诺,计划容量用于已确认的版本、研究或改进工作,缓冲容量用于响应不确定事项。这样做的意义不是多造几个数字,而是让“为什么没有空接新需求”可以被具体解释。
- 基础容量:例会、固定评审、团队管理、例行数据复盘等相对稳定的工作。
- 计划容量:已经进入排期的需求、调研、方案设计、验收和上线准备。
- 缓冲容量:线上反馈、紧急决策、跨部门阻塞和估算偏差所需的预留。
在没有历史数据时,容量拆分应先作为可验证的假设,而不是考核标准。比如团队暂时预留 15% 的缓冲,之后根据连续几个周期的实际消耗校正;如果突发工作并不多,就逐步收回一部分;如果缓冲屡次被提前用尽,就要查明是突发量增加,还是基础容量漏算。

3. 利用率是诊断信号,不是绩效目标
利用率在计划阶段适合用于发现过载,在复盘阶段适合用于检查容量假设,但不适合被单独设成个人绩效目标。产品工作的价值不仅取决于投入时长,还取决于决策质量、问题发现时点和跨职能团队的交付结果。
若把利用率长期压到接近 100%,最先消失的往往不是“浪费”,而是思考、验证和恢复空间。产品经理会把时间用于填满计划,而不是验证需求;小型突发事项则挤占原定工作,最终产生延期、加班或质量折损。更有用的问题不是“还能不能再塞一项”,而是“这项工作进入后,什么需要退出或延期”。
二、背景和真实场景:为什么产品经理的容量特别容易算错
1. 工作具有高协作密度,时长不等于连续产出
产品经理的工作往往依赖研发、设计、运营、销售、客户成功和管理者的输入。一个需求可能只有两小时的文档工作,却要等待三轮评审、补充客户信息,再协调技术方案。只记录“写文档用了两小时”,会漏掉等待、沟通和重新进入任务所付出的成本。
这并不意味着每一次消息往来都要精确计时。Capacity 管理追求的是足以支持决策的精度,而不是把工作变成逐分钟登记。对多数团队来说,按半天或按工作类型记录投入,已经足以看出哪些活动长期侵蚀计划容量。
2. 同一个产品经理可能同时承担四类工作
在中大型组织中,产品经理往往横跨多个产品线、项目和内部流程。日常计划可能同时包含新功能、客户定制、合规要求、线上问题和团队管理。如果只按项目汇总,会看不到某个人在多个项目之间被反复切换;如果只按个人统计,又容易忽视项目依赖和阶段性峰值。
- 交付型工作:需求梳理、方案撰写、评审、验收和上线协同。
- 探索型工作:用户访谈、问题验证、竞品研究和原型测试。
- 维护型工作:线上问题、数据监控、规则调整和存量客户支持。
- 组织型工作:跨团队决策、人才培养、产品规划和管理沟通。
这四类工作的可预测性不同。交付工作通常可以提前估算,探索工作更容易因研究结果变化,维护工作则可能突然上升。若把它们统一按需求数量计数,就会出现“小需求很多却不显忙”或“关键项目负载偏低但实际无法推进”等误判。
3. 周计划和季度规划解决的不是同一个问题
周计划适合发现近期冲突:某个产品经理是否同时参加多个评审,某个关键决策是否无人负责,某周是否集中上线。季度规划则适合判断总需求是否超过团队能力,以及不同产品方向之间如何取舍。把季度总容量直接摊到每周,会忽略节假日、版本节点、调研周期和依赖团队的节奏。
我建议至少采用两个观察窗口:短周期用于调整具体安排,较长周期用于判断能力缺口。短周期看执行偏差,长周期看需求结构。如果某一周超载,可能只是临时峰值;如果连续多个周期超载,问题就不再是个人排期,而是组织承诺、优先级或人员配置失衡。

4. 管理工具能提高可见性,但不能替代口径治理
当团队人数增加、项目跨部门、需求入口分散时,靠个人日历和表格很难维持一致视图。PingCode 可作为中大型企业及 100 人以上组织管理项目、工作项和协作信息的工具示例:团队可以把需求、负责人、估算、迭代和状态放到可追踪的流程中,减少重复汇总。
但工具只能承载约定,不能自动判断某个需求估算是否合理,也不能替团队决定优先级。若每个项目对“人天”的定义不同,或者工作项没有记录不确定性,再完整的看板也只会让不一致的数据看起来更整齐。先定义口径,再配置字段和报表;不要先搭一张复杂仪表盘,再倒推团队应该如何工作。
三、常见误区:看起来精确的排期,可能更不可靠
1. 把标准工时当成可支配产能
以每周 40 小时作为计划容量,是最常见的高估来源。标准工时只回答“日历上有多长”,没有回答“其中多少时间能被项目工作稳定使用”。假设一个产品经理每周参加固定会议 8 小时、处理例行运营 5 小时、承担团队协作 4 小时,还需要预留临时事项,那么可排入重点项目的时间显然不是 40 小时。
团队不一定要把所有固定工作逐项精确测量,但至少要识别稳定占用和波动占用。稳定占用可以直接从容量中扣除;波动占用可用历史区间或缓冲比例估算。把这两类分开,远比把所有损耗揉成一个“效率系数”更容易复核。
2. 把工作项数量当成负载
一个跨系统权限调整,可能涉及多个部门和审批节点;一项文案修订,可能只需要一次确认。按“每人手上有几条需求”比较负载,忽略了复杂度、责任范围和依赖关系。即使每条需求都采用点数,也要先确认点数代表的是工作量、复杂度还是相对不确定性。
估算颗粒度要与决策匹配。团队若只做两周内的排期,可以使用小时或半天;季度规划不宜把每项工作精确到小数点后的人天,更适合用区间或相对规模。过细的估算看起来更准确,实际却容易制造虚假确定性。
3. 把并行工作当成互不干扰的叠加
同一个人同时负责三个项目,不等于三条项目线都能获得完整产能。切换上下文、等待输入和重新理解问题都会带来损耗。尤其当一个产品经理每天在多个产品间频繁切换时,表格中的总投入可能没有超载,实际深度工作时间却被切碎。
因此,负载不仅要看时间总量,也要看并行项目数和工作切换频率。可以把“同一周内需要实质推进的项目数”作为辅助观察指标,但不要机械地设定所有人的统一上限。复杂度、依赖关系和角色职责不同,合理并行数也不同。
4. 把缓冲看作闲置,优先填满所有空档
缓冲不是多余时间,而是面对不确定性时的可靠性成本。没有缓冲的计划只有在需求、估算、审批和外部依赖全部按预期发生时才成立。现实中,只要任何一个关键假设失效,团队就会以加班、延期或挤压质量来补偿。
缓冲比例不应照搬其他团队。稳定的内部工具项目和高频响应客户问题的产品,突发工作结构不同。更好的做法是先留出可解释的缓冲,再用历史数据验证:实际消耗是否常常高于预留,缓冲是否集中被某一种工作占用,或是否被用于没有明确优先级的新增需求。
5. 把计划偏差直接解释为个人执行力问题
实际投入超过估算,可能来自需求反复、审批延迟、技术方案变化、依赖团队响应慢,也可能确实是估算能力不足。若只看个人完成率,很容易把系统性问题转化为个人责任。复盘应先找偏差发生在哪个环节,再判断责任归属。
| 偏差表现 | 优先检查 | 不宜立即采取的动作 |
|---|---|---|
| 多项工作同时延期 | 计划容量是否高估、优先级是否冲突、依赖是否集中 | 单纯要求个人加快速度 |
| 少数复杂工作反复超估 | 需求拆分、未知项、验收标准和研究前置是否不足 | 统一提高所有工作的估算 |
| 计划完成但业务结果不佳 | 问题是否验证、成功指标是否明确、是否过度追求交付数量 | 以完成率作为唯一评价依据 |
| 临时任务持续挤压项目 | 工作入口、值守分工、升级规则和支持容量 | 把所有临时事项视为个人管理不善 |
四、专业判断逻辑:从口径到承诺,建立可复核的计算链
1. 先规定时间窗口和统计对象
任何容量数字都必须说明两个边界:统计谁,以及统计多久。一个团队的季度容量不能和某个人的单周容量直接比较;一个版本的工作负载也不能与自然月的可用工时混用。对产品团队,我通常建议以自然周观察近期执行,以迭代或月度观察工作结构,以季度规划进行跨项目取舍。
还需要明确统计对象是个人、岗位还是稳定团队。若某位产品经理兼任产品负责人,计划容量应体现其管理职责;若团队有共享研究员或设计资源,不能把共享资源重复计入多个项目。只要对象边界不清,求和就会把重复容量伪装成真实供给。
2. 按顺序计算有效容量
可以从一个简单公式开始,再根据团队情况增加维度:
有效容量 = 名义工时 − 已知固定占用 − 计划外支持预留 − 其他明确不可用时间
例如,一周 40 小时是名义工时;固定例会与例行职责占 9 小时;团队按近期观察预留 5 小时处理临时问题;休假和培训占 4 小时,那么该周的计划容量为 22 小时。这个结果不是“真实劳动能力”的完整测量,而是该计划口径下可用于承诺的工作时间。
缓冲应单列,而不应藏在一个无法解释的折扣系数里。这样,管理者可以分辨容量减少是因为休假、固定职责增加,还是临时工作风险上升,并据此采取不同措施。
3. 估算负载时纳入责任范围和不确定性
工作负载的估算不必追求绝对精准,但需要让团队理解数字代表什么。对产品经理的工作项,可以记录预计投入区间、责任人、阶段、依赖项和不确定性等级。若工作尚未完成问题验证,就不应把它当成与已完成方案评审的需求同等确定的排期承诺。
对探索型工作,我倾向于先为验证阶段分配容量,完成关键问题验证后再决定是否进入完整交付。这样能避免团队在证据不足时一次性承诺全部工作量,也使“研究发现不成立”成为有效结果,而不是被误认为计划失败。
4. 同时看利用率、负载分布和承诺可靠性
利用率可以快速发现超载,但团队层面的平均值会掩盖个人差异。假设 6 人平均利用率为 85%,其中两人达到 120%,其他人只有 68%,团队仍可能在关键路径上失速。容量检查至少要同时看总量、个人分布和关键技能是否集中。
承诺可靠性可用计划工作按期完成比例观察,但必须搭配范围变更和外部依赖记录。若计划内工作完成率下降,先看是估算偏差、需求插入、依赖阻塞还是优先级变更。不能把所有原因压缩成一个完成率数字。
| 指标 | 建议计算方式 | 适合回答的问题 | 解读限制 |
|---|---|---|---|
| 有效容量 | 名义工时减去固定占用与预留 | 这段时间内最多能承诺多少计划工作? | 依赖输入口径,不代表产出价值 |
| 计划负载率 | 计划负载除以有效容量 | 当前计划是否接近或超过可承诺容量? | 应结合个人分布与工作类型 |
| 临时工作占比 | 临时工作投入除以实际投入 | 有多少时间被原计划外事项占用? | 分类规则不一致时不可横向比较 |
| 估算偏差 | 实际投入与估算投入之差,或其比例 | 哪些工作类别经常偏离估算? | 需区分范围变化与纯估算误差 |
| 承诺可靠性 | 按期完成的计划工作数除以承诺工作数 | 承诺是否经常无法兑现? | 需同时记录中途变更和依赖阻塞 |

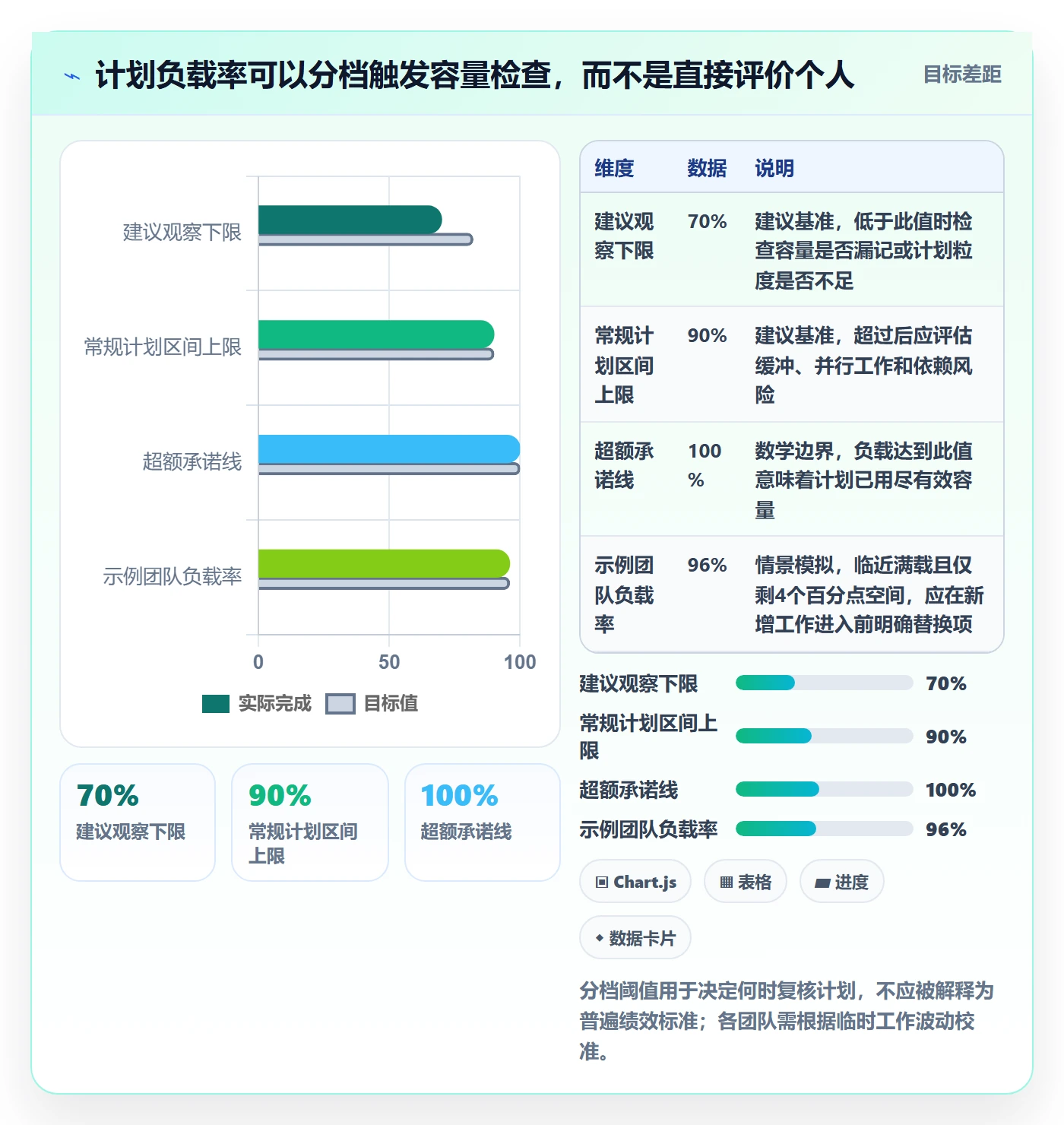

5. 设定决策阈值,而不是迷信通用百分比
团队常希望找到一个“最佳利用率”,但没有一个适合所有产品、所有岗位和所有周期的万能数值。可用阈值应由团队的工作类型、临时事项波动和交付承诺共同决定。初期可以用分档规则做管理提示,而不是硬性绩效要求。
- 低于约 70%:先检查是否有容量漏记、计划颗粒度过粗,或存在可承接事项;不要立刻得出人力过剩结论。
- 约 70% 至 90%:对相对稳定的计划型工作,通常留有一定调整空间;仍需检查关键人员是否局部过载。
- 高于约 90%:应检查缓冲是否被占用、是否有多项高风险工作并行,以及是否需要明确延期或替换事项。
- 持续超过 100%:首先视为需求、容量或口径问题的信号,不应把超额承诺常态化。
这些区间是用于启动讨论的建议基准,不是行业统计结论。若团队的支持工作已被单独排班,90% 与未设支持容量的团队含义不同;若季度初存在大量未知工作,保守的利用率目标也可能比冲刺期更合理。

五、具体案例与数据观察:把“忙不忙”变成可讨论的容量问题
1. 一个 8 人产品团队的情景模拟
下面是一个为了说明计算过程而构造的情景模拟,不代表某个企业的真实经营数据。团队有 8 名产品经理,按每人每周 40 小时计算,名义工时为 320 小时。固定会议、例行管理和支持职责合计估算为 72 小时,已知休假与培训占 16 小时,团队为临时事项预留 40 小时。
因此,团队可用于计划工作的容量为 320 − 72 − 16 − 40 = 192 小时。若当前计划工作负载为 184 小时,计划负载率约为 95.8%。单看总量,团队还没有超过容量;但若其中两位产品经理分别承担 32 小时和 30 小时计划工作,而个人有效容量只有 20 小时,团队的总量并不意味着排期可行。
| 容量项目 | 每周小时数 | 解释 |
|---|---|---|
| 名义工时 | 320 | 8 人 × 每人 40 小时,仅为日历工时 |
| 固定占用 | 72 | 会议、例行职责及稳定支持工作 |
| 休假与培训 | 16 | 该周已知的不可用时间 |
| 临时事项预留 | 40 | 依据情景假设保留的响应容量 |
| 计划工作有效容量 | 192 | 扣除已知占用和缓冲后的可计划时长 |
| 当前计划负载 | 184 | 情景模拟的计划任务估算总量 |
2. 总量平衡不代表个人平衡
在这个例子中,团队平均计划负载率低于 100%,但两个关键产品经理已经超出个人可承诺容量。若只看团队总量,管理者可能会认为“还有空间”;若工作依赖这两个人的决策或专业知识,其他人的空闲时间也无法直接补上。
因此,容量表至少要能按个人、工作类型和项目切片。对关键岗位,还应标记不可替代的决策职责。发现局部过载后,优先考虑重新分配可交接的工作、调整评审顺序、降低并行项目数或推迟低优先级事项,而不是简单要求其他人“帮忙分担”。

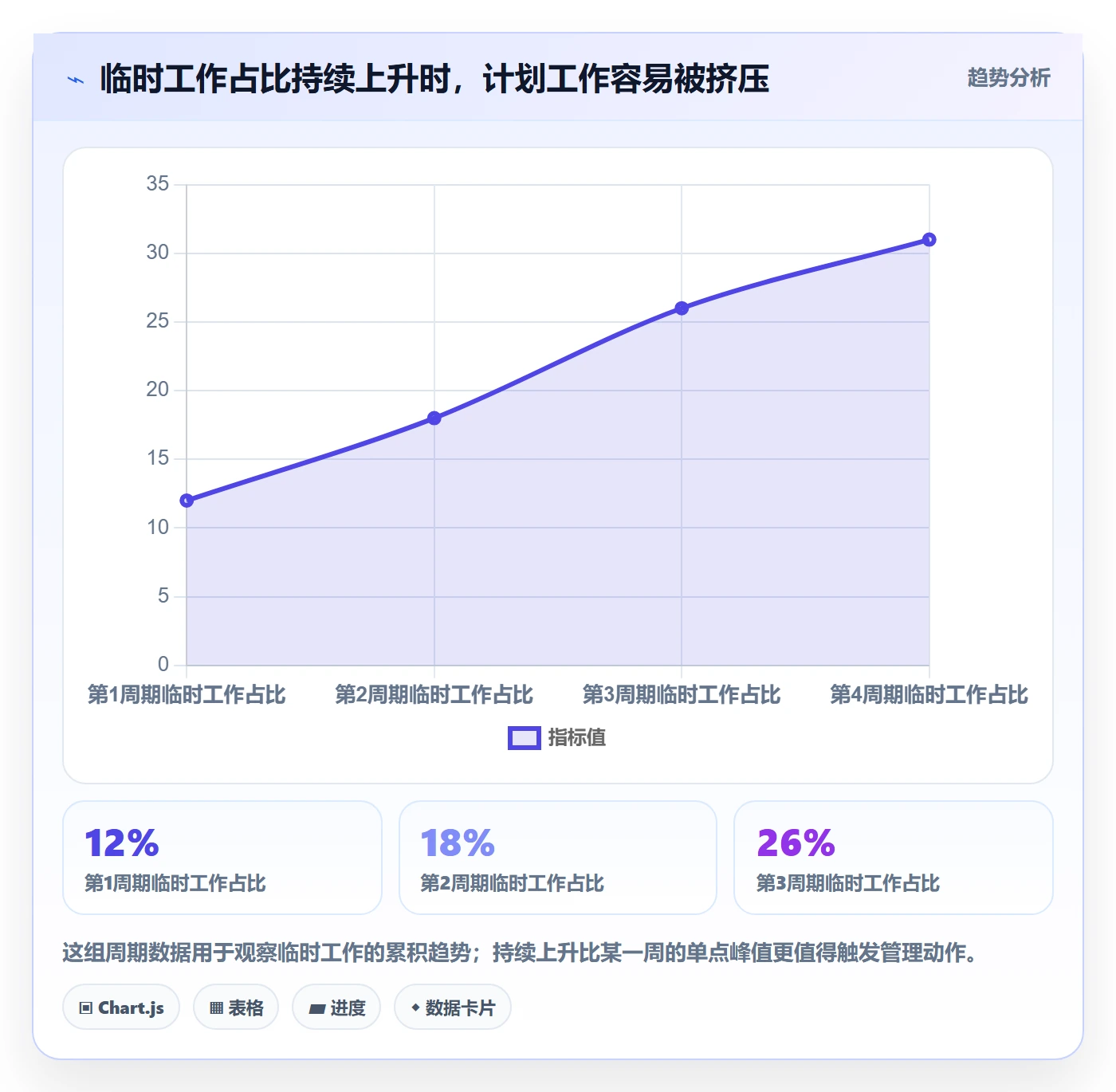

3. 临时工作要从“意外”变成可观察的工作类别

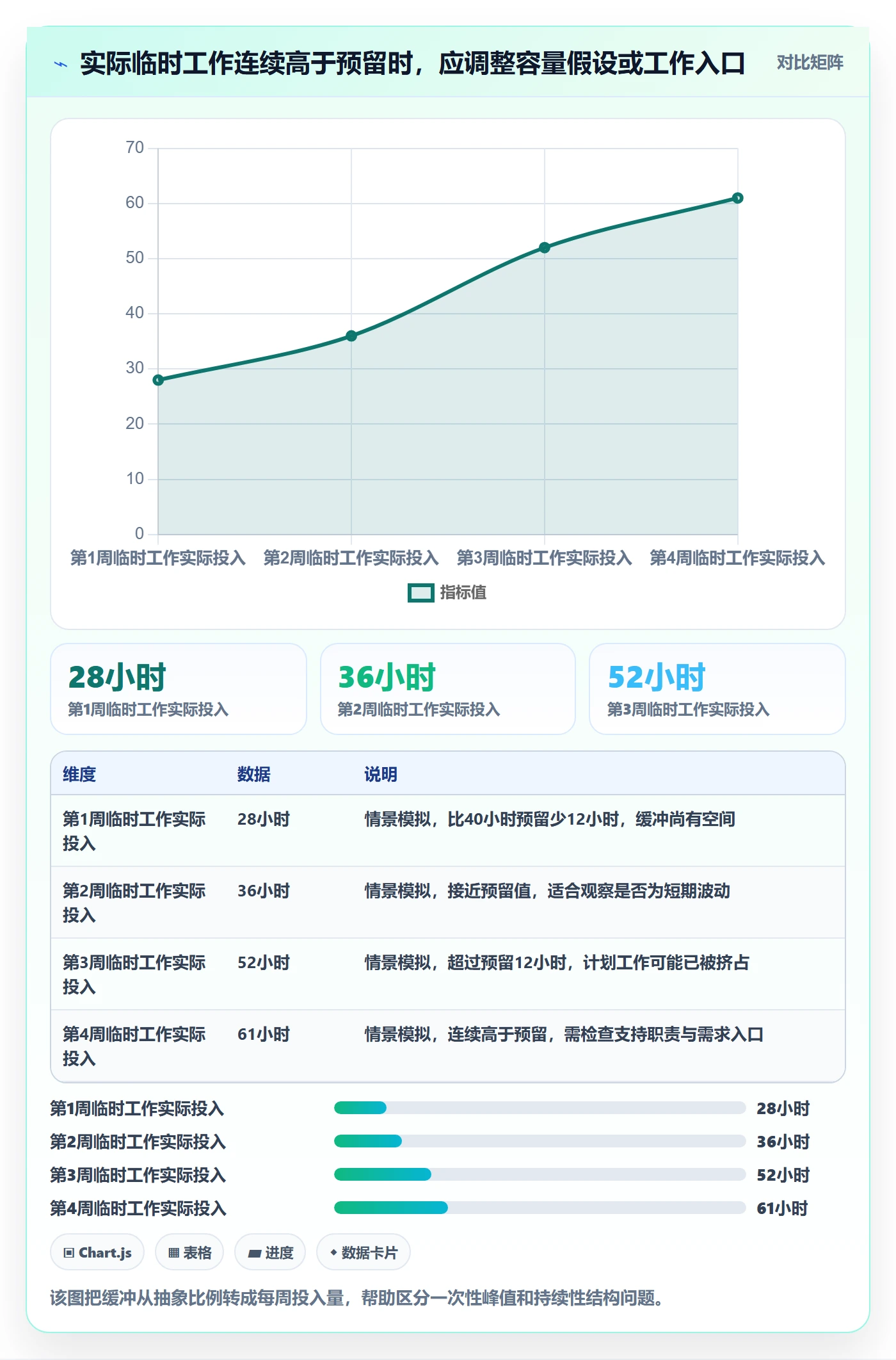

假设四周内团队原计划每周投入 40 小时处理临时问题,实际记录分别为 28、36、52 和 61 小时。连续超出预留时,缓冲不再是单周偶发,而可能说明支持责任没有明确归属,或需求入口缺少分级。此时继续沿用原预留,会让计划容量持续被高估。
复盘时可进一步拆分临时事项来源:线上故障、客户反馈、销售支持、合规变更、管理临时任务。若多数时间集中在一种来源,应针对来源设计排班、升级标准或入口规则,而不是笼统地提高所有人的缓冲比例。

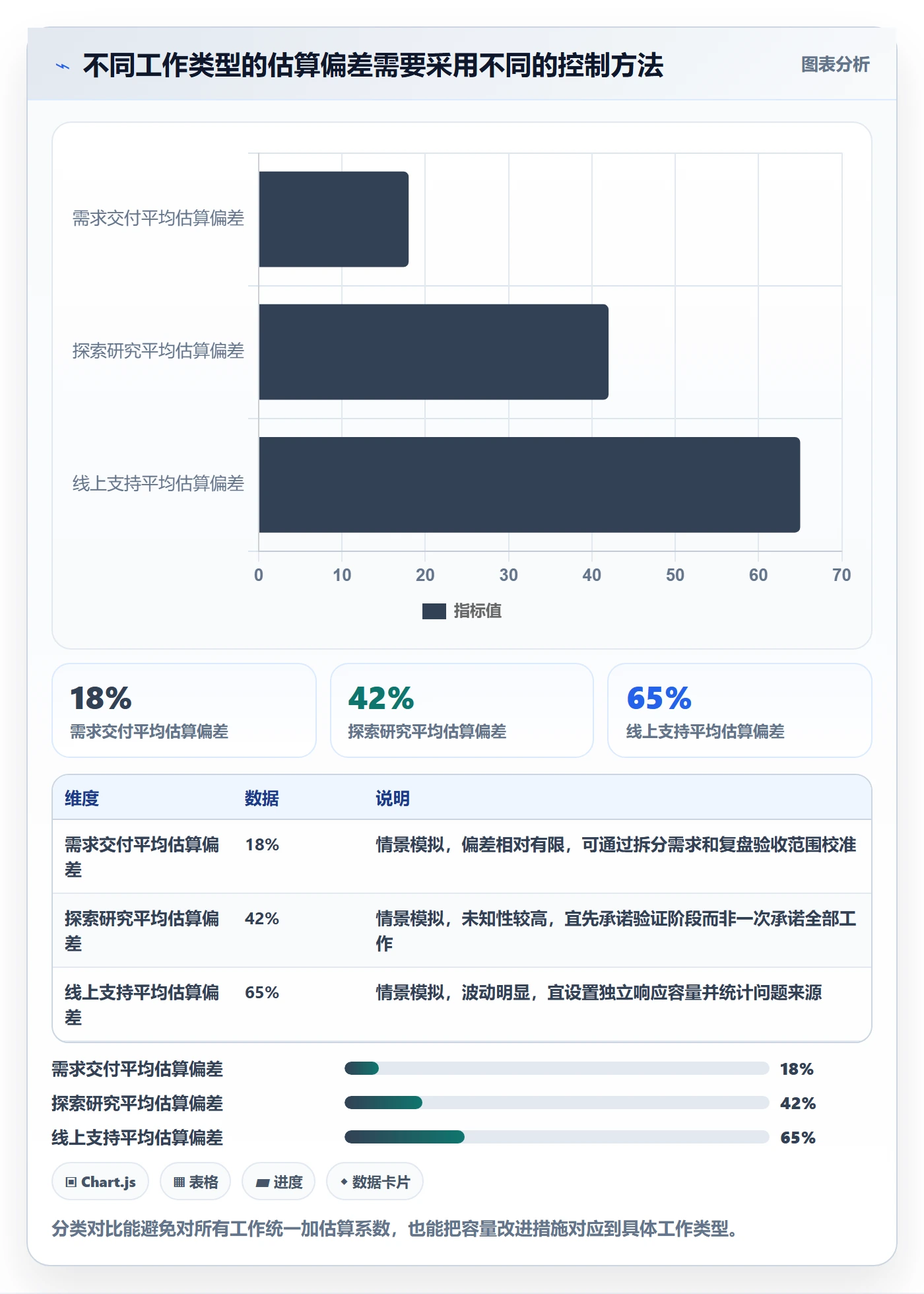

4. 估算偏差应按工作类别分析
设想团队在一个月内复盘三类工作:需求交付的平均估算偏差为 18%,探索研究为 42%,线上支持为 65%。这些数字同样是情景模拟。它们提示的不是“所有估算都要统一加成”,而是三类工作需要不同管理方式:交付类可以继续校准拆分颗粒度,探索类应分阶段承诺,支持类则可能需要独立值守容量。
若把支持工作和计划项目混在一起计算,线上问题超出估算会抬高整体偏差;若把所有估算统一放大 30%,交付工作又可能被过度保守地计划。偏差要按来源分类,容量规则才有可调整性。

5. 用数据支持取舍,而不是用数字制造确定性
当一项新需求进入时,可以把它放进容量检查,而非只讨论“重不重要”。团队需要同时确认新增工作消耗多少计划容量、由谁负责、是否依赖关键人员、缓冲是否受影响,以及哪一项现有承诺将被替换。数字并不能自动给出优先级,但能把取舍的代价说清楚。
比如新需求估算为 24 小时,团队当前剩余计划容量仅 8 小时。若项目必须进入本周期,就要明确另外 16 小时从何处释放。若没有任何工作退出,实际含义就是超额承诺;若只有通过压缩研究或验收来腾出时间,也应把相应风险写进决策记录。
六、Capacity 流程与规范:把一次排期变成可重复的管理机制
1. 建立最小可用的数据口径
起步阶段不需要先搭建复杂资源模型。先统一工作项、估算单位、统计周期、责任人和工作类别即可。估算可以使用小时、半天或人天,但同一张容量表中不要混用不同单位而不作换算。
- 工作项名称和所属产品或项目。
- 负责人与必要的协作角色。
- 估算投入及估算所处的信心等级。
- 工作类别:交付、探索、支持或组织职责。
- 目标周期、依赖项和当前状态。
- 实际投入或偏差原因,按团队约定的颗粒度记录。
数据字段以能支持决策为准。若团队没人会使用某字段,或者字段长期无法维护,就不要因为“看起来完整”而保留。Capacity 流程应当降低沟通成本,而不是另造一份无人维护的台账。
2. 先记录基线,再调整计划
在正式用容量数据影响承诺前,建议先观察一个到两个完整周期。记录名义工时、固定占用、临时工作和计划完成情况,形成初步基线。若一开始就把个人容量作为硬性考核指标,成员可能会调整记录方式来保护自己,数据反而失去诊断价值。
基线阶段需要明确数据用途:用于发现排期风险和流程瓶颈,不用于简单比较个人工作强度。只有团队相信数据用于改进而非惩罚,才更可能如实记录突发投入和估算偏差。
3. 按周期开展容量检查
周期开始前,先确定有效容量和已知不可用时间;再检查计划负载与个人分布;最后确认新工作进入时的替换规则。容量检查要有明确责任人,通常由产品负责人或项目负责人组织,但工作估算应由实际承担工作的人参与,而不是由管理者单方面分配。
- 收集供给信息:工作日、休假、培训、固定职责和共享角色安排。
- 分类工作需求:区分已承诺计划、探索事项、维护支持和未排期候选项。
- 核对责任分布:检查个人负载、关键技能集中度和并行项目数量。
- 评估风险:识别估算不确定、依赖未确认和阶段节点冲突。
- 做出承诺:明确进入、延期、拆分或替换,并记录决策依据。
- 周期结束复盘:比较计划与实际,归类偏差并更新下一周期假设。

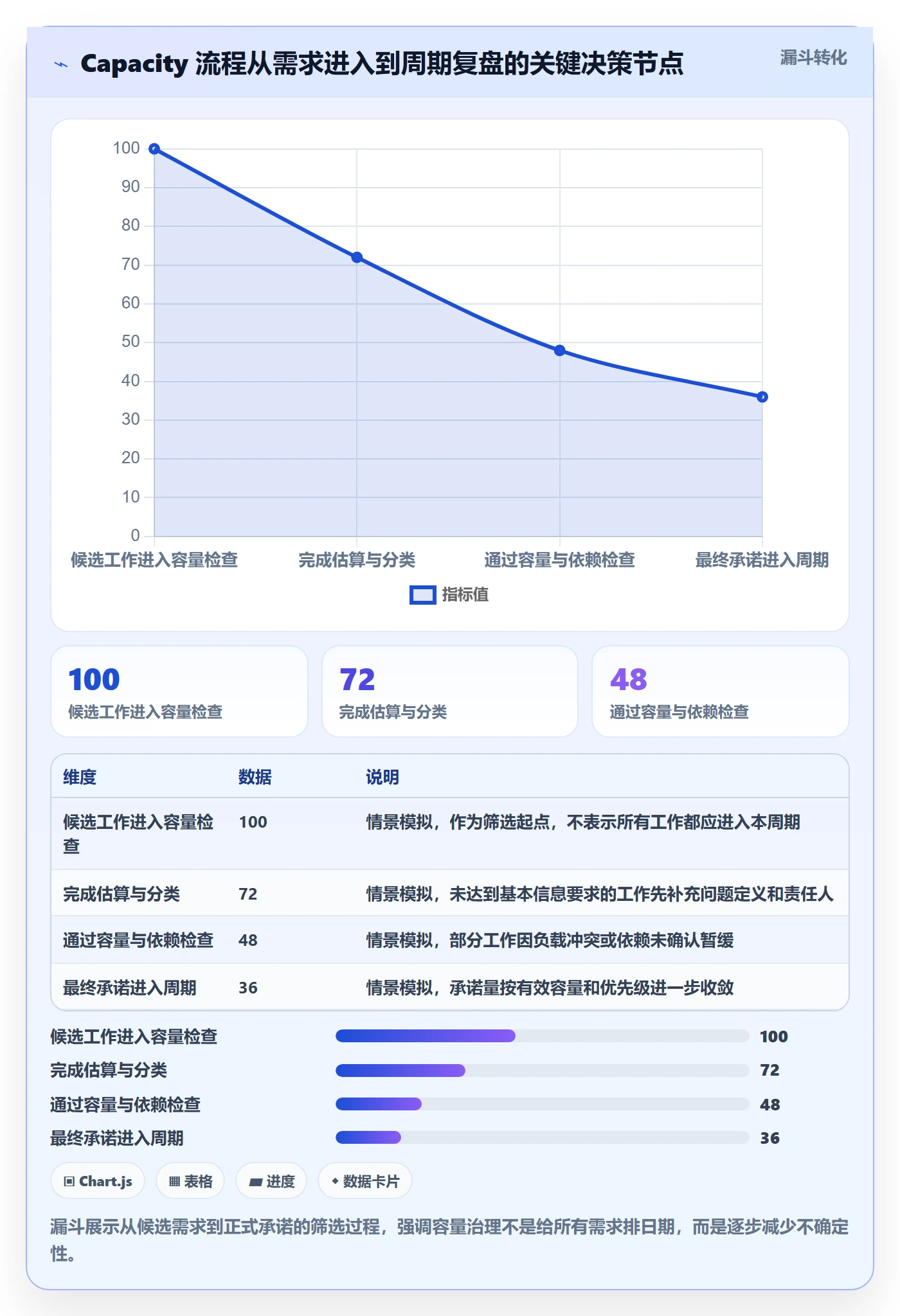

4. 新增需求必须遵循“进入即替换或减量”
许多团队的容量体系在计划时看似有效,真正失效发生在计划开始后:新需求不断进入,却没有任何旧工作退出。为此,建议建立明确规则:新增事项若超过剩余容量,必须选择替换、拆分、延期或增加资源之一,不允许只把工作叠加在原计划上。
这条规则对紧急事项同样适用。紧急并不意味着没有成本,而是意味着组织愿意接受另一项工作的延迟。把替换关系写清楚,管理者可以做真正的优先级决策,团队也能避免同时背负互相矛盾的承诺。
5. 复盘偏差时区分四类原因
计划与实际的差异通常可分为估算偏差、范围变化、依赖延迟和临时工作。四类原因的改进动作不同:估算偏差需要校准拆分方法;范围变化需要治理需求变更;依赖延迟需要明确接口与决策时限;临时工作则需要调整响应分工或入口规则。
复盘不要求每个工作项都写长篇说明。用简短原因标签加一两句事实,通常比泛泛写“沟通不足”更有价值。比如“客户验收标准在中途新增两项,导致重新设计”,比“需求不清”更能指导下一次改进。

七、不同情况下的行动建议:先处理最影响交付的那个约束
1. 团队人数少,流程还不稳定
小团队不必一开始就建立按人按小时的复杂容量系统。先用每周半天或人天记录主要工作类别,重点观察临时工作、关键人员负载和需求插入。若成员之间职责高度重叠,团队总容量往往比个人精确估算更有参考价值。
此时优先建立两个规则:第一,临时工作进入时记录来源;第二,计划开始后新增工作必须说明替换项。连续运行几周后,再决定是否需要更细的人员维度或工具化报表。
2. 多项目并行,局部瓶颈明显
如果团队总容量看似足够,项目却频繁等待产品决策或验收,问题通常在局部角色过载,而不是整体人手不足。先列出哪些工作必须由特定产品经理完成,哪些任务可以授权、拆分或由其他角色支持,再重新安排决策窗口。
对于关键产品经理,不要同时让其承担多个项目的所有需求澄清、评审和上线确认。可以设定固定评审时段,集中处理相似事项,减少碎片化切换;也可以明确某些决策的代理人和升级机制,降低单点依赖。
3. 线上支持和客户反馈波动很大
高波动团队不适合把所有产品经理的日历排满。应先建立支持事项的分类和升级条件,再估算响应容量。若工作流允许,可以采用轮值或专门的支持角色,让其他成员保持相对连续的计划时间;但轮值成本、知识交接和服务响应要求也要一起评估。
如果客户支持不能集中到少数人,就要按产品线或问题类型分配保留容量,并定期根据实际投入调整。不要仅凭“最近很忙”就永久提高预留,也不要因为某周临时工作少,就立即把整个缓冲转成新承诺。
4. 探索型产品,需求仍然未知
探索阶段应把容量用于降低关键不确定性,而不是假装已经知道完整工作量。可以把需求拆为问题定义、用户验证、方案评估和交付准备等阶段,每个阶段只承诺足以回答下一项决策的问题。
如果验证结果显示需求价值不足,停止投入并不等于容量浪费,而是避免团队进入更昂贵的交付阶段。容量复盘要同时记录探索工作产生的决策结果,不能只统计最后有没有上线。
5. 组织已经很大,跨部门依赖复杂
中大型组织需要把容量视图与决策权、项目边界和共享资源规则一起治理。若多个部门使用不同估算单位,先统一换算规则或改用容量区间,不宜急于横向比较。共享研究、设计或架构资源要明确分配机制,避免多个项目重复占用同一份能力。
工具层面可以借助 PingCode 等项目协作平台集中管理工作项、负责人和状态,但要把组织约定落实到字段、权限、工作流和报表定义中。系统报表中的“空闲”不必然代表可用:可能是工作尚未录入、工作类型不匹配,或共享资源还未分配。
八、不同情况下的取舍:容量管理没有免费午餐
1. 精度与维护成本的取舍
按小时记录能看见更细的投入差异,但记录成本和抵触风险更高;按人天或半天记录更轻量,却不适合诊断短周期碎片工作。选口径时应先问:这个精度会改变什么决策?如果不会改变优先级、资源安排或流程改进,就没有必要要求更细。
对管理层需要季度判断的场景,区间估算往往优于精确到小时。对短期排班、版本窗口或值守安排,小时级信息可能有必要。精度不是越高越好,而是恰好足以支持下一步动作。
2. 高利用率与交付弹性的取舍
提高计划负载可以增加短期交付量,但会减少吸收突发事项和重新评估方向的空间。保留更多缓冲可能让计划表看起来不够饱和,却能提升承诺稳定性。产品团队需要根据需求波动、上线风险和组织对延期的容忍度选择位置。
若产品处于严格监管或关键版本窗口,宁可降低计划负载,也要为验证和审批保留空间;若工作高度重复、依赖稳定、变更极少,可以在短期内提高计划比例,但仍要监控连续超负荷的迹象。
3. 专业化分工与人员弹性的取舍
由专人负责某类工作能提升熟练度和效率,却可能形成单点瓶颈;让所有人都能处理所有事项,增加了弹性,却可能降低深度和质量。容量分析可以帮助组织识别关键技能集中在哪些人身上,但不能单凭数字决定是否轮岗。
若瓶颈来自少数专家,可通过知识沉淀、结对工作和明确代理机制降低风险。若某类任务量长期稳定且规模足够,专业化可能更合算。判断时要同时考虑交付质量、切换成本和人员成长,而不是只比较个人利用率。
4. 短期承诺与长期探索的取舍
交付承诺通常更容易向外部解释,探索工作却可能产生不确定结果。若容量全部被短期交付占据,团队可能不断优化旧需求,却没有时间验证新方向;若探索容量不设边界,又可能削弱当期交付的稳定性。
可把探索工作设为单独的容量预算,并规定阶段性判断点。到达判断点后,依据证据决定继续、调整或停止。这样既不要求探索承诺一个虚假的上线日期,也避免探索工作无限期占用资源而没有阶段成果。
九、衡量是否有效:从数字漂亮转向决策改善
1. 检查指标是否真的改变了行为
Capacity 流程上线后,不要只看报表是否填满。要观察新增需求是否更早暴露冲突、计划外工作是否有来源、延期是否能提前预警、关键人员是否减少长期过载。如果这些决策没有改善,说明指标口径或流程节点可能过于复杂,或者管理层仍在流程外承诺工作。
有效的容量机制会让讨论变得更具体:新增工作需要多少时间,谁会受影响,什么优先级需要改变,风险由谁接受。若会议只是从“大家都很忙”变成“负载率是 96%”,但没有任何取舍,数字并没有创造管理价值。
2. 采用一组互相制衡的指标
单一指标容易被优化到失真。完成率高,可能是团队把工作拆得过小;利用率高,可能是缓冲被挤掉;延期少,可能是团队只承接低风险事项。建议把容量、可靠性、变更和结果放在一起看。
- 供给侧:有效容量、休假与固定职责、共享资源占用。
- 需求侧:计划负载率、并行项目数、工作类型分布。
- 执行侧:计划完成率、范围变更、依赖阻塞和估算偏差。
- 结果侧:需求验证结论、上线质量、业务目标达成情况。
不是每个团队都要同时维护全部指标。先选择能解释当前主要问题的三到五项,确认数据稳定后再扩展。指标越多,越要警惕分类口径不一致和填报负担。
3. 用滚动观察校准容量假设
容量假设会随组织职责、产品阶段和外部环境变化。每个周期结束后,比较预留与实际临时工作投入,检查固定职责是否变化,观察估算偏差是否集中在某类工作。调整时一次只改变少数假设,便于判断变化是否有效。
若团队连续多个周期出现同方向偏差,才考虑修改基线。例如,临时工作长期高于预留,说明需要调整支持模型;若实际投入长期显著低于估算,先检查任务是否被拆分、转移或未记录,而不是立刻认定容量过多。
十、最后的判断:容量不是人的上限,而是组织承诺的边界
1. 不要把容量管理做成个人打卡
产品经理的价值不等于记录了多少小时,团队的价值也不等于每个人的日历是否填满。Capacity 的用途,是让组织看见供需冲突、风险来源和承诺代价。若它被用于追踪每个人是否“足够忙”,数据很快会被表演化,最重要的真实工作反而更难看见。
更成熟的判断方式,是把时间数据与工作结果、职责边界和决策质量结合起来。一个人承担复杂探索任务时,投入时间可能高但短期产出少;一个团队减少了低价值需求,计划负载率也可能下降,但业务效果变好。数字需要服务判断,而不是取代判断。
2. 下一步从一张容量表和一次复盘开始
如果团队尚未建立容量流程,不必先采购工具或定义一套完整制度。先选一个明确周期,列出名义工时、固定占用、临时预留、计划负载和个人分布;再记录新增工作如何进入、原计划如何退出。周期结束后,用实际偏差校准估算和预留。
- 选定一个适合团队的时间窗口,并统一估算单位。
- 把固定职责、休假和临时支持从名义工时中拆开。
- 按个人与工作类型检查负载,而不只看团队总量。
- 约定新增工作进入时必须替换、拆分或延期已有事项。
- 周期结束后按原因复盘偏差,只调整有证据支持的假设。
我最看重的 Capacity 信号,不是团队有没有排满,而是团队能不能在需求变化时说清楚:这项工作需要什么容量、由什么工作让位、风险由谁承担。先把这三个问题说清楚,容量管理就从一张排期表变成了可执行的组织决策机制。
常见问题解答(FAQ)
1. 产品经理做 Capacity 规划时,应该先看人力总量还是先看资源负载率?
我以前做季度排期时,习惯先把所有人的可用工时加总,再把需求往里面塞,结果总工时没有超标,关键岗位却连续加班。后来我才发现,Capacity 规划真正难的不是算总量,而是识别哪些资源会成为瓶颈。
应先看资源负载率和关键技能分布,再看团队总人力。总人力只能回答“理论上有没有这么多小时”,不能回答“这些小时是否集中在正确的人身上”。例如,一个6人团队每人每月可投入100小时,总容量是600小时;
但如果需求需要后端开发320小时,而后端只有2人,每人可用100小时,那么后端负载率就是160%,即使团队整体负载率只有95%,项目仍然会延期。我在实际排期中会把容量拆成三层:个人容量、角色容量、技能容量。
个人容量用于发现某人是否过载,角色容量用于判断产品、设计、前端、后端、测试等职能是否失衡,技能容量则用于识别数据库迁移、支付接入、算法调优等稀缺能力是否被多个项目同时占用。建议使用以下口径:有效容量=工作日总时长-固定会议-休假-支持和临时事务;负载率=已承诺工作量÷有效容量。
对于产品经理,70%至85%通常是较健康区间,85%至100%属于需要关注,超过100%则应调整范围、时间或资源。不要把100%的有效容量作为计划目标,因为需求澄清、评审返工和线上问题通常会吞掉10%至20%的缓冲。
实际决策时,宁可接受某个非关键角色短期80%的利用率,也不要让唯一的关键技能长期超过100%。
2. Capacity 评估中的有效工时应该怎么计算,才能避免把会议和杂事全部漏掉?
我曾经按每天8小时、每月22个工作日直接计算一个人的容量,得到176小时,排期看起来非常充足。但执行两周后发现,团队每天都有站会、评审、客户沟通和线上支持,真正能用于交付的时间不到120小时。
不要把法定工作时长直接当作交付容量。更可靠的做法是按个人过去4至8周的真实时间结构建立基线,再结合未来周期的确定性事项进行修正。可以采用这个计算方式:有效容量=工作日×每日工作时长-固定会议-已知休假-值班支持-管理事务-预留缓冲。例如,某产品经理一个月有20个工作日,按每天8小时计算为160小时;
固定会议占24小时,用户访谈和跨部门沟通占20小时,值班与临时问题占16小时,休假8小时,再预留16小时处理突发事项,最终有效容量只有76小时。若把160小时全部用于需求设计,计划必然失真。我通常会把非项目时间分成三类记录。第一类是确定性扣减,例如固定例会、培训和休假,直接从容量中扣除;
第二类是高概率事务,例如客户支持、数据核对和发布跟进,按过去均值扣除;第三类是不可预测事务,例如线上事故和临时高层需求,不直接填入任务,但通过10%至20%的缓冲体现。判断模型是否可信,可以比较预测工时和实际工时。
如果连续3个周期的偏差都超过15%,说明估算口径或工作分类有问题,而不是简单要求团队“提高效率”。在某项目管理工具中录入容量时,最好同时保留计划工时、实际工时和非项目工时三个字段,否则系统只能告诉你谁超载,却无法解释超载从何而来。
3. 产品经理如何设定资源负载率阈值,避免把所有超过100%的情况都当成严重问题?
我以前看到资源负载率达到105%,就立刻要求重新排期,结果有些任务只超出几个小时,调整成本反而高于风险。后来我开始区分短期峰值、持续性超载和关键路径超载,判断质量明显提高。
负载率不能脱离持续时间、任务性质和资源稀缺度单独判断。105%的负载可能只是一个短周期的文档评审,也可能是连续三个月由唯一后端专家承担核心架构工作,两者的风险完全不同。我会用三个维度判断。
第一是幅度:80%至85%通常较稳健,85%至100%需要观察,100%至120%需要明确补救方案,超过120%通常意味着计划已经不可靠。第二是持续时间:单周峰值可以通过调休、任务前后错峰或减少非关键会议解决;如果连续两个周期超过100%,就应重新分配范围或资源。
第三是关键性:处于关键路径、涉及发布质量或只有一个人能完成的任务,即使负载率只有90%,也应保留更大缓冲。可以建立一个简单的风险判断表:普通任务短期达到105%,风险为中等;关键路径任务达到105%,风险为高;普通任务连续两周达到115%,风险为高;唯一技能持有人达到95%且没有替代者,风险也为高。
这个判断比单纯规定“超过100%就红灯”更接近真实项目。实际管理中,我建议把负载率和交付偏差一起看。如果某团队负载率只有75%,但需求按时完成率只有60%,问题可能在估算质量、依赖阻塞或需求频繁变更;
如果负载率110%,按时完成率仍达95%,也不代表可以继续压榨,因为返工、缺陷和人员流失往往会滞后出现。容量管理的目标不是让利用率越高越好,而是在可持续范围内提高可预测性。
4. Capacity 流程应该多久更新一次,月度规划和周度执行怎样衔接?
我参与过一次按季度一次性锁定资源的项目,开始时计划很完整,但第二个月需求范围变化了近30%,原来的容量表几乎失去参考价值。现在我更倾向于用不同频率管理不同层级的数据,但还不确定怎样避免频繁改计划。
Capacity 不应该只有一个更新频率,而应分成战略、计划和执行三个层级。季度层面关注角色和技能是否够用,月度层面确认项目之间如何分配资源,周度层面只处理已经发生的变化和短期阻塞。一个比较实用的流程是:季度开始前,统计未来8至12周的项目需求、角色需求和关键技能需求,识别是否存在结构性缺口;
每月进行一次滚动校准,更新项目优先级、需求范围和人员可用性;每周只更新休假、任务完成情况、临时事项和关键依赖,不要因为每个小任务的变化就重做整个季度计划。我会把容量数据分为三种状态。已承诺容量是已经进入迭代或项目计划、不能随意挪动的工作;预留容量是为高优先级但尚未完全明确的需求保留的空间;
可分配容量是尚未承诺、可以用于新任务的部分。比如某月有效容量为800小时,其中已承诺560小时,预留120小时,可分配120小时。这样当新需求出现时,团队可以先消耗预留容量,而不是立即挤压已承诺工作。还要设定变更触发条件。
需求范围变化超过10%、关键人员可用性变化超过一周、关键技能负载连续两周超过100%,或项目优先级发生变化时,才触发月度容量重算。其他小幅变化在周会上记录即可。
用某项目管理平台维护基线、变更记录和实际投入时,重点不是追求每个数字都实时准确,而是让团队看得见“原计划为什么被改变”,从而区分正常波动和管理失控。
核心关键词
文章包含AI辅助创作:Capacity流程与规范:产品经理资源负载入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/587613
读者评论
我们团队之前也按每周40小时排产品工作,后来才发现固定评审和临时支持占掉不少时间。把缓冲单列出来后,延期原因确实更容易讨论;不过缓冲比例还是得按自己的历史情况调,不能直接套示例数字。
按工作类型拆容量挺有帮助,尤其是探索和线上维护,很难像常规需求那样准确估时。想请教一下,团队刚开始记录时,怎么避免大家为了填表把投入时间估得过于精细?
我比较认同利用率不该直接当绩效指标。实际工作里,跨项目切换的成本很难记准,单看工时容易误判。除了并行项目数,团队是否还会记录被打断的频率,来辅助判断计划为什么失真?
