《超负荷实操方法:PMO提升资源负载效率的协同管理方法与模板》讨论的不是怎样让员工“再多做一点”,而是怎样识别并处理组织里真实的资源冲突。一个团队看起来人人都有任务,项目也都在推进,月底却仍有大量延期和加班,常见原因不是单纯缺人,而是同一批关键人员被多个项目重复承诺、优先级没有统一、计划数据更新滞后。PMO要提升负载效率,第一步不是把利用率推到100%,而是让需求、能力、优先级和交付承诺进入同一套协同机制。

一、核心结论:超负荷不是把人排满,而是把冲突看清

1. PMO管理的不是“忙碌度”,而是可兑现的交付能力

我判断资源是否超负荷,不会先问“这个人现在有多少任务”,而会先问三个问题:计划中有多少工作已经承诺给客户或业务方?工作是否依赖同一位稀缺角色?如果需求变化,谁有权决定延期、减范围或调资源?这三个问题,比单看工时表更接近管理本质。

一个人的排期显示每周40小时,并不等于可交付40小时。例会、评审、跨团队协作、故障响应、请假和临时支持都会消耗容量。若团队把名义工时直接当作项目产能,计划通常从第一周就已经失真。容量规划要先扣除非项目工作,再为不确定性留出空间。

本文中的数字案例用于展示算法和协同方式,属于情景模拟,不代表任何企业的行业平均水平。实际执行时,应以本组织连续数周的任务记录、工时观察和交付数据校准,而不是把示例比例直接当作考核目标。

2. “高利用率”不等于“高负载效率”

利用率回答的是“时间是否被安排”,效率回答的是“投入是否转化成有效结果”。如果团队日历排得满满当当,但需求反复变更、任务频繁切换、等待审批的时间很长,利用率越高,反而越难吸收突发工作。PMO应关注可交付能力、在制工作、等待时间和延期风险,而不是只追求工时填满。

我的建议是把目标从“人人满载”改为“系统可持续地完成高优先级承诺”。对于变化频繁的团队,留出缓冲不是浪费,而是为了减少临时插单对既有承诺的连锁冲击。一个排期留有余量、能及时暴露冲突的团队,往往比一个表面满载、实际不断救火的团队更可靠。

3. 先识别瓶颈,再讨论调人

资源冲突通常不平均分布。项目经理可能很多,真正稀缺的却只有两名架构师、一名安全专家或一个测试环境维护人。把“全员超负荷”当作问题描述,会掩盖真正的瓶颈。PMO要把需求拆到角色、技能和时间窗口,找出哪些任务依赖谁、何时依赖、依赖多久。

当瓶颈角色的负载超过可用容量,整体项目组合就可能被拖慢;而其他角色即使仍有空档,也无法自动填补这个缺口。此时优先考虑调整顺序、减少并行、拆分交付或转移可替代工作,而不是简单要求关键人员加班。

超负荷实操方法:PMO提升资源负载效率的协同管理方法与模板

二、背景和真实场景:多项目组织为什么容易“看起来都能做”

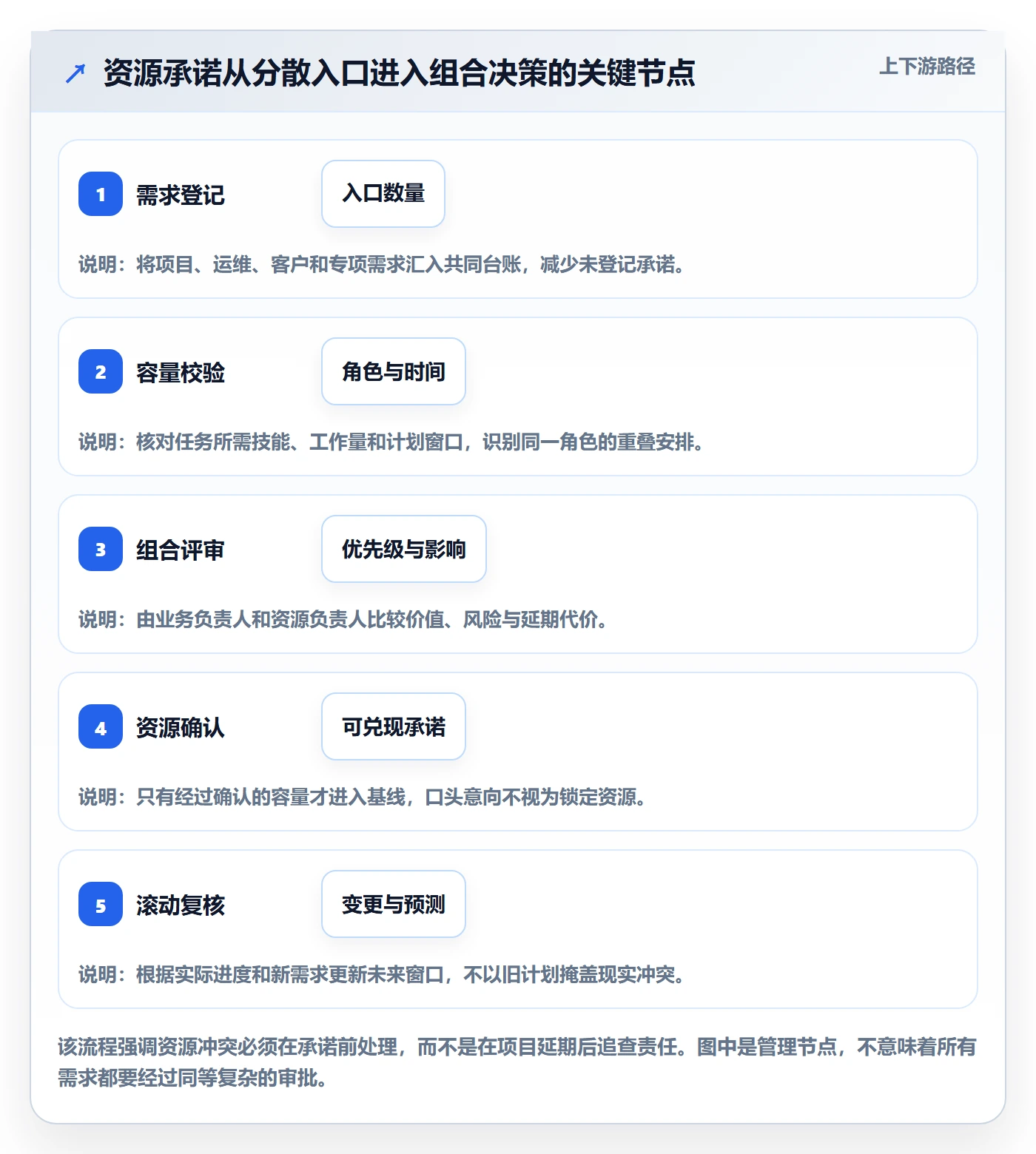

1. 需求入口分散,承诺却集中到同一批人

在中大型组织里,业务部门可能通过项目立项、产品需求、客户交付、专项治理和故障支持等不同渠道提出需求。每个入口看起来都有理由,项目经理也可能分别获得了资源口头确认。等到计划汇总时,才发现同一个数据工程师已经被三个项目排入同一周。

这类问题的难点不是看不到任务,而是承诺发生在不同会议、不同表格和不同管理层级中。PMO若只负责月底收集报表,通常只能记录冲突,不能预防冲突。要改变这一点,至少需要统一需求信息、资源角色、计划周期和决策人,让新的承诺在进入执行前就能被看见。

2. 任务时长估错,切换成本被当成“免费”

同一位专家上午处理项目A的方案评审,下午切换到项目B的线上故障,第二天又要恢复项目A的上下文。工时表可能记录了两项工作各两小时,却没有记录恢复背景、重新理解材料和协调依赖所花的时间。任务越碎,切换成本越容易被忽略。

这也是为什么“每个项目只占这个人20%”不一定可行。20%可能意味着每周反复切换多个任务,实际产出低于连续投入两天。PMO在做负载规划时,要区分工作量占比和可执行的时间块,尽可能让关键岗位按阶段集中服务少数优先任务。

3. 资源计划缺少共同时间尺度

有的团队按月报人力,有的团队按周排任务,还有的团队只报项目开始和结束日期。不同时间颗粒度混在一起,无法准确回答“下周谁冲突”“下个月哪个技能缺口最大”。计划周期太粗,短期冲突被藏起来;计划周期太细,维护成本又会高到无人愿意更新。

实操中可采用分层时间尺度:近期两到四周按周管理,中期按月观察容量,远期只记录关键角色和重大依赖。具体窗口取决于业务节奏,软件迭代团队与大型工程交付团队不必使用同一粒度。时间尺度应该服务决策,而不是为了表格看起来精细。

4. 数字化平台只能放大机制,不能替代机制

当组织使用项目管理平台时,资源计划、任务进度和依赖信息可以更集中地呈现,但平台本身不会自动解决优先级冲突。若每个项目都可以随意改优先级、资源负责人不承担确认责任,工具只会把分散的混乱更快地展示出来。

以PingCode这类面向中大型企业和100人以上组织的项目管理平台为例,PMO可以把项目、任务、角色和时间计划作为协同信息载体,再配合明确的审批与组合评审规则。具体可用能力应以企业当前购买和配置的版本为准;平台负责让信息可见,优先级和资源取舍仍需由有权限的人作出。

超负荷实操方法:PMO提升资源负载效率的协同管理方法与模板

三、常见误区:哪些做法会把负载问题越管越重

1. 把100%利用率设成团队目标

100%利用率看似意味着资源没有浪费,实际上系统没有吸收波动的余地。只要出现线上故障、需求澄清或人员请假,计划就会被挤压,随后通过加班补偿。更麻烦的是,团队会把延期解释为个人执行不力,而不是容量没有缓冲。

对于知识工作,许多任务的工时并不完全可预测,协作依赖也会带来等待。PMO可以把利用率作为诊断指标,但不应直接把某个数字设成所有岗位的绩效目标。关键岗位、支持岗位和稳定交付岗位的合理负载边界并不相同。

2. 用加班解决结构性缺口

短期加班可处理有明确截止日期的突发事项,但不能长期弥补关键技能缺口或过多并行项目。持续加班通常会增加错误率、返工和人员流失风险,且团队会逐渐把“临时”变成常态。

我会把加班视为风险信号,而不是资源供给来源。连续数周出现超时,PMO应要求项目组合重新排序,评估减范围、分阶段交付、外部支持或能力培养。若管理层不愿改变承诺,就应显式记录风险和预期代价,不能把缺口隐含转嫁给执行人员。

3. 只看总工时,不看关键技能和依赖

一个团队总容量可能有100人天,但若其中架构评审只由一人承担,所有需要架构确认的项目仍然会排队。总工时表看起来有余量,局部瓶颈却可能造成全局延误。资源分析必须至少拆到角色或技能层级,必要时继续拆到具体人员。

人员级排期有隐私和维护成本,角色级排期则可能低估单点依赖。PMO可按风险分层:普通岗位先按技能池管理,稀缺岗位和关键依赖再落实到具体责任人。这样既避免对所有人过度精细化,也能把真正的约束暴露出来。

4. 把估算当承诺,把承诺当确定事实

项目早期的工作量估算只是基于有限信息的预测,不应伪装成精确承诺。一个需求范围仍在变化的项目,如果被排成“某人投入三周、按期完成”,计划看起来整齐,却没有体现不确定性。

更可行的做法是保留估算区间,说明关键假设,并在需求澄清后更新。PMO应把“估算值”“已确认容量”和“管理层承诺”分开记录。三者混在一个字段里,后续一旦延期,就很难分辨是估算失准、资源未兑现,还是范围发生变化。

5. 以报表更新代替资源决策

把每周资源表做得很漂亮,不等于问题得到处理。如果冲突被标红,却没有明确决策人、处理时限和升级路径,报表只是把风险从口头变成了彩色单元格。

每个高风险冲突至少要有四项信息:冲突任务、受影响承诺、备选方案、决策截止时间。评审结束后,还要记录谁批准了延期或减范围。没有决策闭环的可视化,只会让组织更清楚地看到自己在失控。

超负荷实操方法:PMO提升资源负载效率的协同管理方法与模板

四、专业判断逻辑:怎样区分过载、错配和计划失真

1. 先定义容量,再计算负载

可计划容量可以理解为某角色在某个时间窗口内,扣除固定会议、支持职责、休假和必要缓冲后,能够投入已排项目的时间。负载则是该窗口内已承诺任务的工作量。两者比较可以提示风险,但结果必须结合估算置信度和依赖关系解释。

例如,某位测试工程师一周名义工时为40小时,预计固定会议5小时、值班支持4小时、请假和缓冲4小时,剩余可计划容量为27小时。若项目A排入18小时、项目B排入12小时,负载率为30除以27,约111%。这并不自动说明该员工效率低,而是说明当前承诺超过计划容量,应调整安排或重新确认工作量。

公式可用于建立统一口径,但不要把负载率当作评价个人的分数。工作量估算的准确性、任务复杂度和临时中断都会影响结果。指标最适合用来发现系统性风险和支持取舍,而不是制造个人排名。

2. 看负载率,也看时间分布和任务性质

一周负载率为90%,可能是连续三天专注完成一个重要任务,也可能是每天被四个项目各占两小时。两者的可执行性完全不同。PMO除了看总量,还要检查任务是否集中、依赖是否串行、是否存在无法压缩的评审或发布窗口。

我通常把计划分为“连续交付型”“固定窗口型”和“响应支持型”。连续交付型适合按整块时间安排;固定窗口型受评审、上线或外部依赖约束;响应支持型则需要留出机动容量。将三种工作混成一个平均百分比,往往会低估峰值冲突。

3. 用风险分层而不是一个阈值管理所有岗位

某个角色负载率超过100%,如果工作可以延期且有替补,风险未必高;另一个角色负载率只有85%,但承担唯一的安全审批,可能已经是关键路径风险。判断时至少看超载幅度、持续时间、替代能力、交付关键性和依赖数量。

判断维度 低风险信号 高风险信号 PMO的处理重点
超载幅度 短时小幅超过,且可在下一周期回落 多个周期持续超过容量 核对计划基线与工作量估算
持续时间 单次发布或评审峰值 连续数周甚至数月 区分阶段性峰值与结构性缺口
替代能力 有经过验证的备份人员 只有单一专家能完成 安排知识转移、备份和排队规则
交付影响 可调整内部任务,不影响关键日期 影响客户承诺、合规或关键路径 升级到组合层面作出取舍
需求确定性 范围稳定、估算依据清楚 范围变化快、依赖尚未确认 分阶段承诺并设置复核点

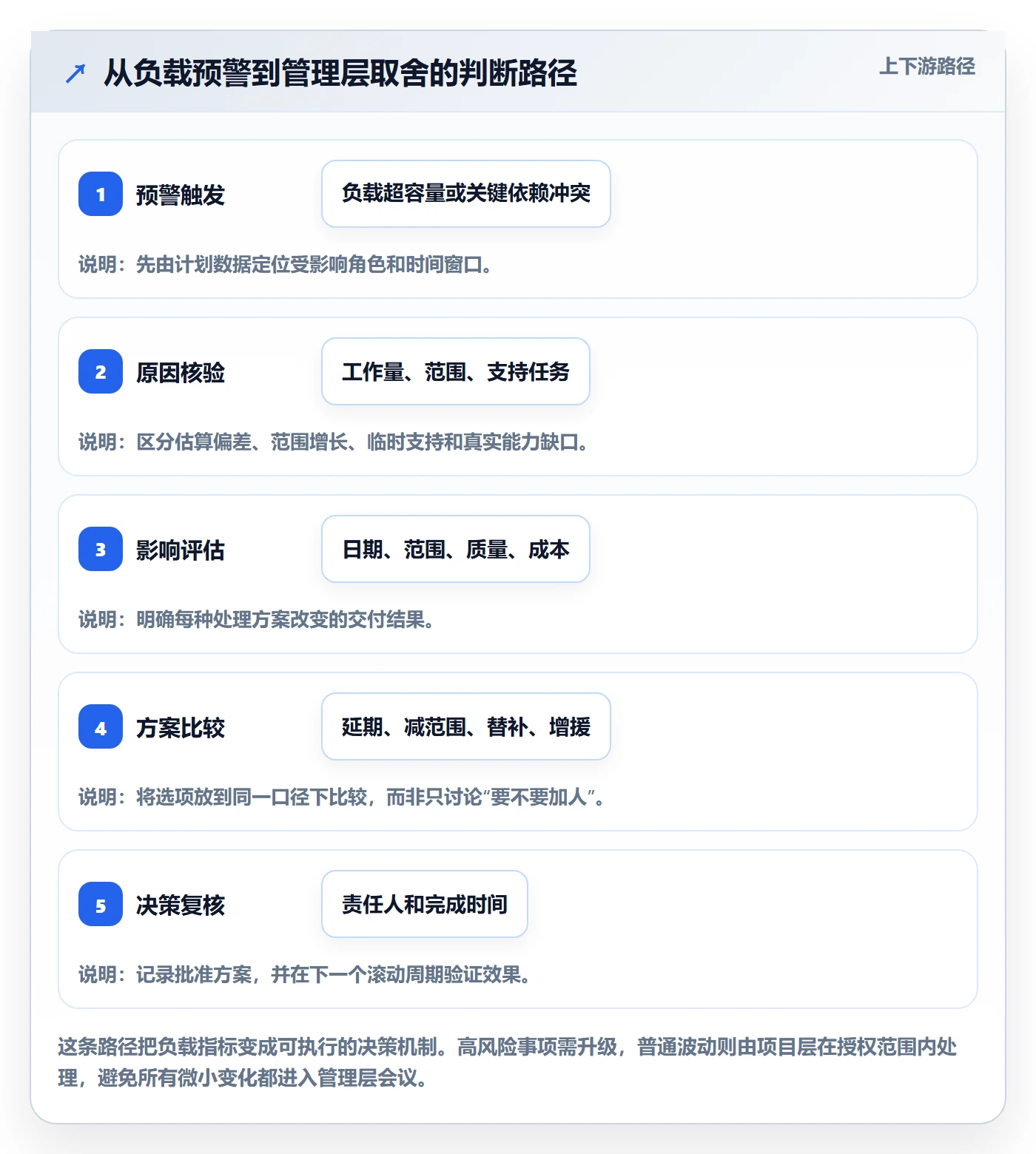

4. 将“资源冲突”翻译成管理层可以选择的方案

资源冲突本身不是决策。PMO需要把冲突转换成选项:保留范围但延期、按期交付但缩小范围、增加资源但承担协作成本、降低并行项目数,或者接受风险并明确责任。不同选项必须对应可见的影响,管理层才有条件作出真实选择。

例如,两个项目争用同一位数据架构师时,PMO可以说明:方案A先支持客户承诺项目,另一项目延后两周;方案B增加外部支持,但需要额外的交接和审核时间;方案C拆分第二项目的交付范围,先完成不依赖架构师的部分。若只说“资源紧张”,最终决定往往变成让执行者自己想办法。

超负荷实操方法:PMO提升资源负载效率的协同管理方法与模板

五、案例与数据观察:一个角色冲突如何拖慢多个项目

1. 情景设定:三个项目争用同一名数据专家

假设某企业同时推进客户数据迁移、内部经营分析和数据质量治理三个项目。三项工作都需要同一名数据架构师参与。资源表显示该角色每周有30小时可计划容量,三个项目分别安排18小时、10小时和8小时,合计36小时,负载率为120%。但最初的会议纪要只记录“已沟通资源”,没有明确谁优先、哪个任务可拆分。

问题直到第一次方案评审前才被发现。数据架构师不得不在三个项目间切换,客户迁移的接口方案推迟,经营分析团队因此无法锁定数据口径,质量治理项目又因为规则依赖接口设计而等待。表面上是三项任务延期,实质上是一个关键角色的单点依赖引发了连锁影响。

2. 处理过程:先拆开“必须由专家做”和“可以由团队做”

PMO与项目负责人逐项拆解任务后发现,架构师只有接口边界评审、关键数据模型确认和最终方案把关需要深度参与;资料整理、字段盘点、测试用例准备和会议纪要并不需要由架构师独立完成。原计划把整个任务包都算在专家身上,造成了不必要的稀缺资源占用。

随后,管理层根据客户交付窗口确定优先级:迁移项目保留关键评审时段;经营分析先完成指标口径梳理,等待接口确认后再进入实现;质量治理项目先由团队完成字段盘点和规则草案,专家在固定评审窗口集中审核。这个安排没有凭空创造容量,却把专家时间从零碎响应改成了有边界的关键决策。

3. 情景数据:负载下降不等于人闲下来

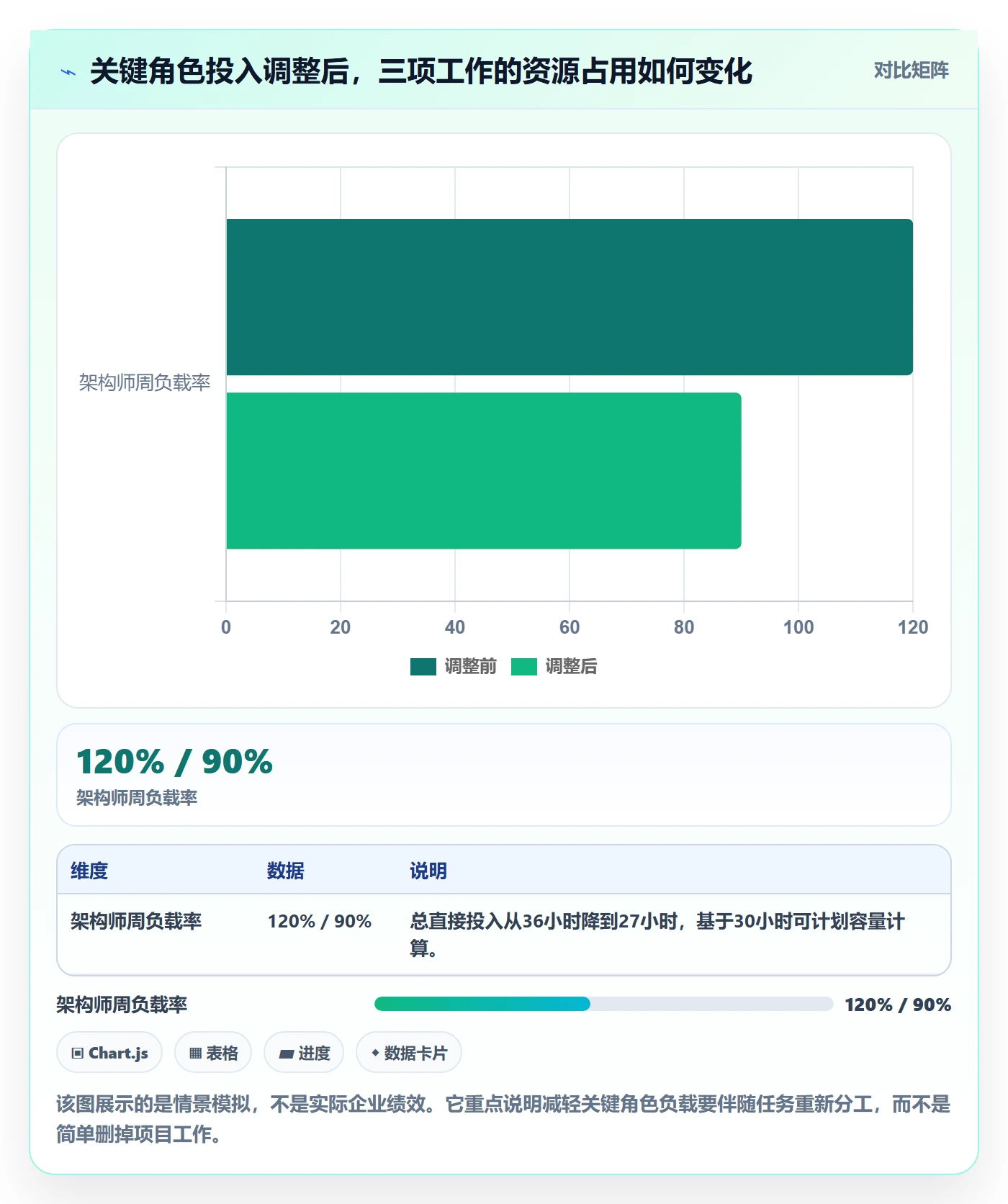

以下是用于说明排期方法的模拟数据。调整前,三个项目分别占用架构师18、10、8小时,合计36小时,对30小时容量形成20%的超载。调整后,架构师直接投入分别为16、6、5小时,合计27小时,预留3小时处理评审变化和短时支持。

被转移出去的工作没有消失,而是交由各项目团队完成资料准备、字段盘点和测试用例起草。对架构师来说,负载率从120%降至90%;对组织来说,真正改善的是关键决策时间更集中、等待更短、责任边界更清晰。若团队没有能力承接这些准备工作,调整方案就不能只靠减时数,而要同步安排培训或阶段性增援。

项目 调整前架构师投入 调整后架构师投入 相应安排
客户数据迁移 18小时/周 16小时/周 保留关键接口评审,减少零散状态会
经营分析 10小时/周 6小时/周 团队先梳理指标口径,专家集中确认模型
数据质量治理 8小时/周 5小时/周 团队先完成字段盘点与规则草案
合计 36小时/周 27小时/周 在30小时容量内保留3小时机动空间

4. 复盘时不要只看延期是否减少

如果只看项目是否按期,容易把偶然因素当成管理机制奏效。复盘应同时观察关键角色的超载周期、等待评审时间、任务切换次数、返工量和被推迟的工作是否再次积压。资源调整后,若延期变少但返工明显增加,可能是把专家审核压得过晚;若负载下降但团队等待更久,说明知识转移或授权设计不足。

建议在执行前明确一组验证指标,并设定观察窗口。例如,以四周为一个滚动周期,比较关键角色的超载周数、关键评审等待天数、临时插单次数和计划变更率。示例数字只是评估结构,组织应先建立自己的基线,再判断变化是否具有实际意义。

超负荷实操方法:PMO提升资源负载效率的协同管理方法与模板

六、可直接使用的协同管理模板:把冲突变成可决策的信息

1. 资源需求登记模板

需求登记的目的不是增加审批手续,而是防止资源承诺只存在于聊天和会议中。项目负责人提出需求时,应说明为什么需要该角色、需要多长时间、哪些工作必须由该角色亲自完成,以及如果不能按时获得资源会影响什么。

字段 填写说明 示例
需求编号与项目 用于追踪需求归属,避免多个项目重复登记后无法合并。 REQ-024,客户数据迁移
所需角色或技能 优先填写技能角色,确实需要特定人员时说明原因。 数据架构评审
需求时间窗 写清开始和结束周,避免仅填项目全周期。 第3至第5周
工作量估算 说明估算单位和置信程度,必要时给出范围。 每周12至16小时,中等置信
必须完成的工作 区分专家决策与可由团队准备的工作。 接口边界评审、模型确认
依赖与影响 写明前置条件及不满足时受影响的里程碑。 接口方案未确认会推迟联调
优先级依据 说明客户承诺、法规要求、收益或风险,不只填写“高”。 影响客户迁移窗口
业务负责人确认 由需求价值的责任人确认优先级和取舍。 业务部门负责人

2. 周度资源负载表模板

周表的关键不是字段多,而是能够回答“谁在什么时候被哪些承诺占用”。建议按角色建立视图,再对稀缺角色展开到具体人员。尚未确认的工作量要与已承诺容量分开显示,避免把预测误认为确定排期。

角色/人员 周容量 项目A 项目B 支持工作 负载率 风险与动作
数据架构师 30小时 16小时 11小时 3小时 100% 观察评审是否集中,新增需求需先取舍
测试工程师甲 27小时 14小时 8小时 6小时 104% 确认支持工作是否可轮值,必要时调整测试窗口
业务分析师乙 25小时 10小时 7小时 4小时 84% 可承担部分需求澄清,但需确认技能匹配

上表是示意模板,数据口径假设各列均为周工时。实际应用中应避免“容量”和“投入”采用不同单位,例如容量按人天、任务按小时。若人员承担固定值班,还应明确值班时间是从容量扣除,还是作为支持工作计入,不能重复计算。

3. 冲突决策记录模板

资源评审的结果应能被执行团队直接理解。每次涉及关键冲突,记录受影响项目、选择方案、批准人、执行责任人和复核日期。若管理层选择接受延期风险,也应把风险记录为显式决策,而不是留给项目经理自行解释。

字段 填写要求
冲突描述 明确角色、时间窗、相互冲突的任务与容量缺口。
受影响承诺 列出里程碑、客户交付、质量或合规影响。
备选方案 至少说明延期、减范围、替补或增援中的可行选项。
方案代价 记录成本、等待、交接、质量风险或后续工作影响。
决策与责任人 记录最终选择及负责执行的项目或职能负责人。
复核日期 设置检查点,验证容量、范围和进度是否按预期变化。

4. 资源协同会议议程模板

会议不应从逐人报工时开始,而应优先讨论变化和例外。对稳定、没有冲突的资源重复汇报,会消耗本就紧张的关键人员时间。建议周会限定在30至45分钟内,只处理需要协调或升级的问题。

  1. 核对未来两到四周新增需求、范围变化和已确认的紧急事项。
  2. 检查关键角色的容量缺口、并行任务和固定窗口冲突。
  3. 逐项确认高风险冲突的备选方案、影响和决策责任人。
  4. 更新资源承诺,区分已批准、待确认和仅为预测的工作。
  5. 记录行动项、负责人和复核日期,并同步给受影响项目。

如果会前没有更新数据,会议就会退化成现场补表。PMO可规定资源需求在会前一个工作日截止,项目负责人只提交变化项;资源负责人核实容量,业务负责人确认优先级。这样会议讨论的是取舍,而不是重新搜集事实。

超负荷实操方法:PMO提升资源负载效率的协同管理方法与模板

七、不同组织情境下的行动建议

1. 项目较少、团队规模较小时:先做轻量可视化

项目数量有限、资源共享关系简单时,不必一开始就建设复杂的资源管理制度。先统一项目需求登记、角色容量表和每周冲突检查,明确谁可以决定优先级即可。流程越轻,越容易形成稳定更新习惯。

但轻量不等于依赖口头确认。即使只用一张共享表,也要记录需求时间窗、容量假设和决策状态。小团队常见问题不是看不见资源,而是每个人都认为“这件事应该排在前面”,没有人承担最终排序责任。

2. 多项目共享关键专家时:先减少并行,再考虑扩编

如果少数专家长期被多个项目争用,首先检查是否可以降低并行工作数量。项目同时启动越多,团队越容易让专家反复评审未成熟方案,导致投入很多却没有形成可交付结果。

可以将项目按战略价值、客户承诺、监管要求和延期代价排序,限定关键专家同时服务的项目数量。减少并行并非放弃其他项目,而是让它们等待清晰的启动条件,避免全部进入执行却同时卡在同一瓶颈上。

3. 突发支持比例高时:设置容量池和响应规则

运维、客户支持、安全响应等工作具有突发性,若仍按稳定项目的方式把容量全部排满,实际工作会不断挤占计划。可设置轮值、支持容量池或固定响应窗口,并统计临时工作的来源、时长和峰值。

如果突发工作长期超出预留容量,就不能继续称作偶发事件。PMO应评估服务量、岗位配置和产品质量原因,决定是增加常态支持能力、改善故障根因,还是重新调整项目计划。把每次突发都当作“特殊情况”,只会让计划长期失真。

4. 需求变化频繁时:采用短周期承诺和滚动预测

高不确定性项目不适合一次性锁定很长时间的人员排期。可以先确认近期可执行范围,在关键假设验证后再释放后续容量。计划表需要显示承诺区间和预测区间,避免远期估算被误读为不可变的资源承诺。

短周期承诺仍需要治理。若每周都随意更换优先级,团队会付出大量切换成本。建议设定变更门槛:只有新需求的价值或风险达到明确条件,才打断当前安排;同时记录被打断任务的恢复成本和交付影响。

5. 中大型组织使用项目管理平台时:先统一数据口径

对于百人以上、跨部门协作较多的组织,电子表格往往难以长期承载项目、任务、依赖和权限管理。使用项目管理平台可以提升信息汇集与追踪效率,但前提是定义好项目状态、资源角色、时间单位和变更规则。

以PingCode这类面向中大型企业及100人以上组织的项目管理平台为例,适合把项目执行信息与资源协同机制结合起来考察。选型时不应只问“能不能显示资源视图”,还要确认组织是否能维护统一数据、是否支持所需权限与流程、能否形成管理层需要的组合视角,以及迁移与培训成本是否可接受。平台功能和具体配置应以采购方案及实际验证为准。

八、不同方案的取舍:没有一种做法适用于所有超负荷

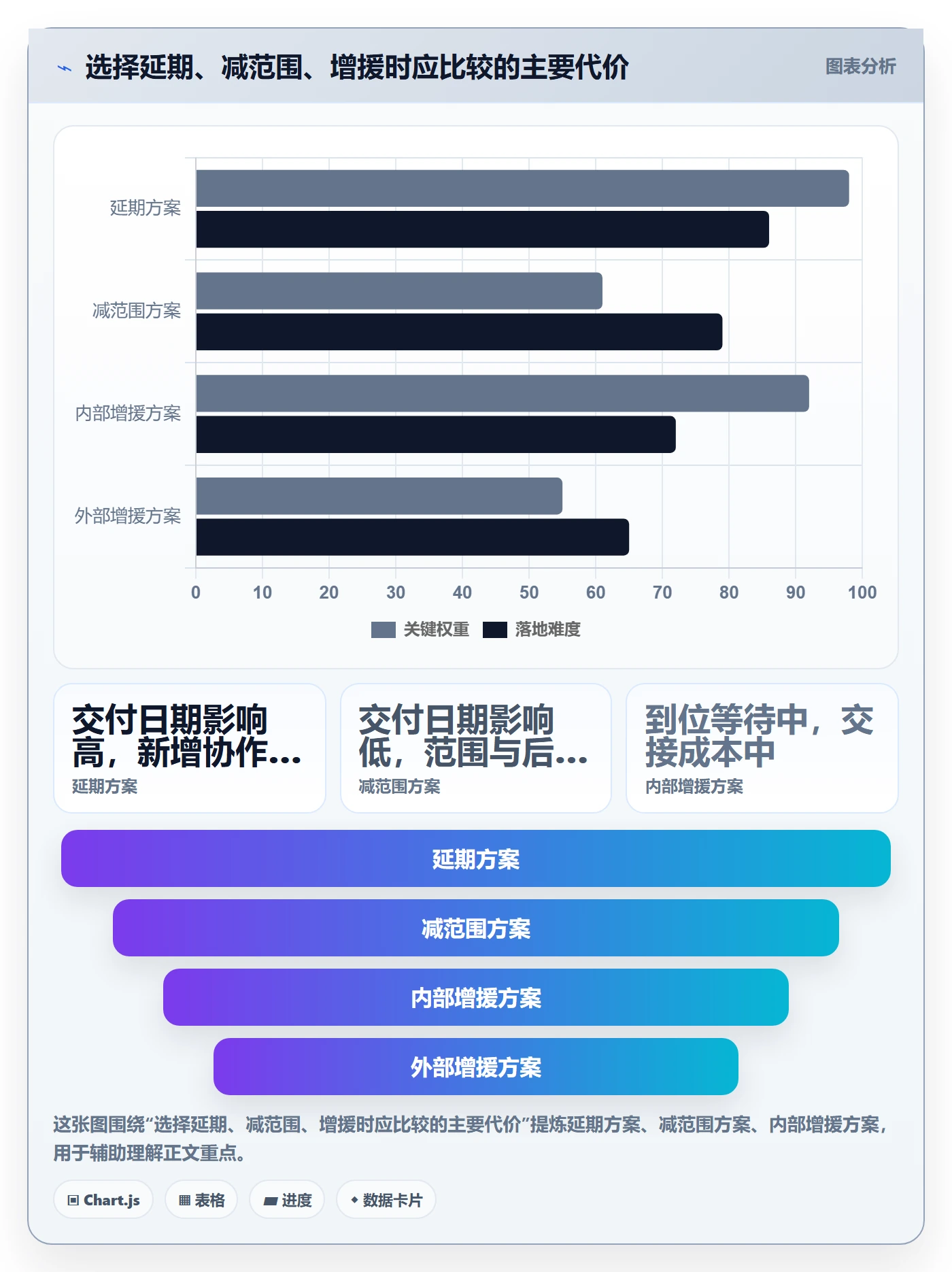

1. 延期、减范围、增援:从交付影响而非面子做选择

延期适合优先级较低、客户窗口可协商、质量风险不能接受压缩的工作。它的代价是价值兑现更晚,还可能影响后续项目依赖。决定延期前,要确认新的日期是否真实可行,避免只是把冲突推到下一个周期。

减范围适合任务可以分阶段交付、核心价值能独立实现的项目。其风险在于范围边界不清,可能把必要的测试、数据治理或安全工作一起削掉。减范围需要由业务负责人确认“先交付什么”和“明确不交付什么”,不能只要求团队在相同日期完成更多取舍。

增援适合工作可以拆分、交接成本可控、缺口在一段时间内明显的场景。如果工作高度依赖隐性知识,新增人员短期内可能反而增加专家辅导负担。PMO应把招聘、借调、外包和内部轮岗的到位时间及协作成本算进方案,而不是假设人一到岗就能独立产出。

2. 角色池与人员级排期:在灵活性和精确度之间平衡

角色池适合技能相近、任务可分配、团队可以轮换的工作。它减少对个别人员的过度锁定,也更便于管理未来容量。但若技能差异很大,仅按“工程师”或“分析师”汇总,可能会把并不存在的替代能力算进去。

人员级排期适合关键路径、稀缺专业和确定性较高的短期任务。它能更准确地暴露时间冲突,但维护成本高,也可能让人员感到被过度监控。合理做法是按风险采用混合模式:普通岗位按技能池统筹,关键依赖明确到具体责任人,并确保不把资源透明化变成个人绩效排名。

3. 集中协调与团队自治:权力边界要说清楚

集中式PMO适合项目组合复杂、跨部门依赖多、优先级经常冲突的组织。它能推动统一标准和跨项目取舍,但若所有微小调整都要层层批准,响应速度会下降,项目团队也可能丧失主动性。

团队自治适合产品边界清楚、团队长期稳定、内部优先级能够自行管理的环境。它的优势是决策快,风险则是部门目标可能与整体组合目标不一致。可采用分级授权:项目团队在既定容量内自行调度;跨项目争用关键岗位、影响客户承诺或改变组合优先级时,升级到PMO和业务负责人共同决策。

4. 工具化与人工协商:按决策频率和复杂度投入

当资源关系简单、数据变更不频繁时,模板和定期会议足够有效,投入复杂系统的收益未必覆盖实施成本。若组织拥有大量项目、频繁共享稀缺角色、要求多层级审计和滚动预测,平台化管理能减少重复汇总和信息滞后。

无论用什么工具,都要为数据维护分配责任。若项目负责人不更新计划、资源负责人不确认容量、业务负责人不作优先级取舍,系统里再多图表也只是旧信息。平台选型的核心不是功能清单最长,而是能否嵌入实际决策流程,并让维护成本低于它所节省的协同成本。

超负荷实操方法:PMO提升资源负载效率的协同管理方法与模板

九、落地节奏与结尾:让资源管理成为持续校准,而非一次性排表

1. 第一个月:建立基线,不急着做复杂预测

落地初期,先选一个项目组合或一个稀缺角色群试运行。统一资源需求字段,收集名义容量、固定支持工作和已承诺任务,观察计划与实际的差异。第一轮的目标是发现口径漏洞,不是立刻给所有团队打分。

至少记录几个周期后,再讨论容量缓冲比例和预警阈值。若组织对工时估算不熟悉,过早设定硬阈值会制造虚假精确。先让项目负责人和资源负责人能够说清楚差异从哪里来,数据才开始有管理价值。

2. 第二阶段:把高风险角色纳入滚动评审

基线建立后,优先对关键路径专家、跨项目共享岗位和突发支持岗位做滚动评审。每周看近期冲突,每月看角色缺口和项目组合变化。对没有变化的工作不必重复讨论,把会议时间留给新增需求、延期风险和容量假设被打破的事项。

评审中应持续检查四类问题:是否存在未登记承诺,是否把预测当成确认,是否有工作可以转移或拆分,是否因为组织不愿降优先级而长期靠加班维持。每类问题都对应不同的改进措施,不能用同一套“提高执行力”来处理。

3. 第三阶段:依据结果优化组织能力,而非只改排期

如果同一技能连续多个周期成为瓶颈,调整项目顺序只能缓解短期拥堵。还要判断缺口属于需求峰值、能力培养不足、岗位设计不合理,还是流程中的重复审批。长期改善可能包括培养备份人员、简化评审、建立专家轮值机制,或重新评估项目组合规模。

若瓶颈来自计划经常失准,则应改进估算、需求澄清和变更控制;若瓶颈来自任务集中在少数专家,则应做知识转移和授权;若瓶颈来自临时工作过多,则应改善服务流程和故障根因。资源管理的最终目标不是把同一批人排得更精,而是让组织减少对少数人的脆弱依赖。

4. 最后给PMO的行动清单

  1. 选择一个真实项目组合,列出共享的关键角色和未来四周需求。
  2. 区分名义工时、可计划容量、预测需求和已确认承诺,统一单位和口径。
  3. 检查工作量是否集中在稀缺岗位,标出任务切换、固定窗口和单点依赖。
  4. 对每个高风险冲突准备至少两个可选方案,并写明范围、日期、成本或质量影响。
  5. 指定有权决策的业务负责人,明确冲突升级条件和响应时间。
  6. 连续观察负载、等待、延期、返工和临时插单,不以单一利用率评价成效。
  7. 每个滚动周期复核容量假设,及时关闭已完成事项,避免旧需求继续占用资源。

PMO提升资源负载效率,靠的不是把表格填满,也不是把每个人的空档压到最低,而是让组织在承诺之前看到真实容量,在冲突出现时拥有明确的取舍机制,在执行过程中不断校准计划。下一步可以从一个最常发生冲突的稀缺角色开始:盘点未来四周承诺、核实可计划容量、找出不可替代的任务,再把延期、减范围和增援方案摆到同一张决策表上。先让冲突可见,再让选择可讨论,最后让承诺可兑现。

常见问题解答(FAQ)

1. PMO 如何判断团队是真的超负荷,而不是成员只是在忙?

我想给团队做资源盘点,但大家都说手头很满,单看任务数量又看不出谁快撑不住了。有没有比“每个人报一个忙碌程度”更可靠的判断办法?

不要只数任务,也不要把成员的主观忙碌感直接当作负载结论。建议按周统计每个人的可用工时、已承诺工作量和临时事务,并区分项目任务、运维支持、会议及请假等占用。例如,某成员每周可投入 32 小时,已排计划 28 小时,另有平均 8 小时的支持工作,实际承诺已达 36 小时,负载率为 112.5%。

如果连续两周超过 100%,或关键任务没有交接缓冲,就应列为风险,而不是等到延期后再处理。判断时还要看工作是否可替代:两个人各超负荷 10%,若其中一人承担唯一的发布审批职责,风险往往更高。

2. 资源负载表应该包含哪些字段,才能帮助 PMO 推动决策?

我准备做一份资源负载模板,担心最后变成每周填表、没人据此调整计划。哪些字段是必需的,哪些信息可以不收集?

模板的目的不是记录所有工作细节,而是让资源冲突能被定位、比较和处理。建议至少包含:成员或技能角色、每周可用工时、项目及任务、计划工时、优先级、开始与结束周、依赖项、负责人确认状态、风险及建议动作。可用“周负载率=该周计划工时÷可用工时”作为基础指标,并把高于 100% 的单元格标红;

同时单独标注关键技能是否只有一名可用人员。不要一开始要求精确到每天或收集大量实际工时,除非团队确实需要进行成本核算。先用四周试运行,检查哪些字段触发了排期、范围或人员调整,再删去无人使用的字段。

3. 多个项目争抢同一位专家时,PMO 应该怎样协调,而不是简单平均分配?

我所在的团队经常有多个项目同时需要同一位技术专家,项目负责人都认为自己的需求最紧急。平均分配工时看起来公平,却可能让每个项目都卡住,我该怎么判断?

不要先按项目数量平均切分,而要比较延期代价、交付承诺、依赖关系和替代方案。可以让各项目负责人提交同一口径的信息:需要的技能、最晚介入时间、预计工时、若延后会影响的里程碑,以及能否由其他成员接手。

举例来说,若专家每周可投入 20 小时,项目甲需要 12 小时才能解除发布阻塞,项目乙需要 8 小时用于可延后的优化,就应优先保障甲,再明确乙的调整日期,而不是各分 10 小时导致甲仍无法发布。PMO 负责组织依据和记录决策,优先级冲突则应由有权调整范围或交付承诺的业务负责人拍板。

4. 资源负载协同管理如何形成闭环,避免模板更新后问题仍然重复出现?

我们开过资源协调会,也维护过排期表,但临时插单和延期还是反复发生。我想知道会议之后应该留下什么结果,才能证明管理动作真的有效?

闭环至少要包含发现、决策、落实和复盘四步。每次协调后,把超负荷成员、冲突任务、决策人、采取的动作和复查日期记入同一张台账;动作应具体到减少范围、调整顺序、转交任务、补充人员或接受延期,不能只写“持续关注”。

例如,某任务因共享测试人员不足被推迟一周,就要在下一次例会上核对新日期是否兑现,并记录瓶颈是否仍来自同一技能角色。可按月观察超负荷持续周数、关键里程碑延期次数和临时插单占用工时。若负载率下降但延期没有改善,问题可能在依赖管理或估时,而不只是人员不足。

核心关键词

读者评论

王
王悦

把容量和名义工时分开看很有必要。我们团队常把每周40小时都排进项目,临时支持一来,原计划就整体往后挪。想问文中建议的缓冲比例,实际是按岗位分别校准,还是先统一试行再调整?

冯
冯天佑

我认同不能只看总工时,尤其架构和安全这类单点角色,其他人有空也补不上。不过按个人做精细排期维护成本不低,角色级计划怎么及时反映请假和临时任务,可能还需要结合团队实际设计。

史
史明远

文章把冲突处理落到决策人和截止时间,比单纯标红更实用。我们遇到的难点是业务方都认为自己的需求最高优先级,最后还是靠管理层拍板;如果没有明确的延期或减范围规则,资源表再清楚也很难改变承诺。

文章包含AI辅助创作:超负荷实操方法:PMO提升资源负载效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/587567
